二级建造师
公路工程管理与实务
冲刺串讲
目录
第1章 路基工程
第2章 路面工程
第3章 桥涵工程
第4章 隧道工程

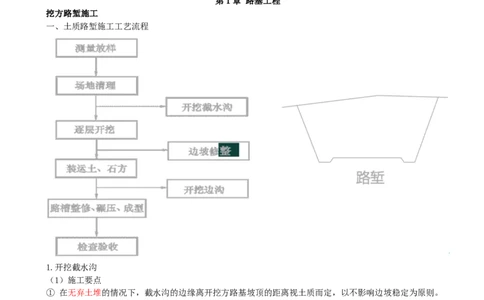

第1章 路基工程
挖方路堑施工
一、土质路堑施工工艺流程
1.开挖截水沟
(1)施工要点

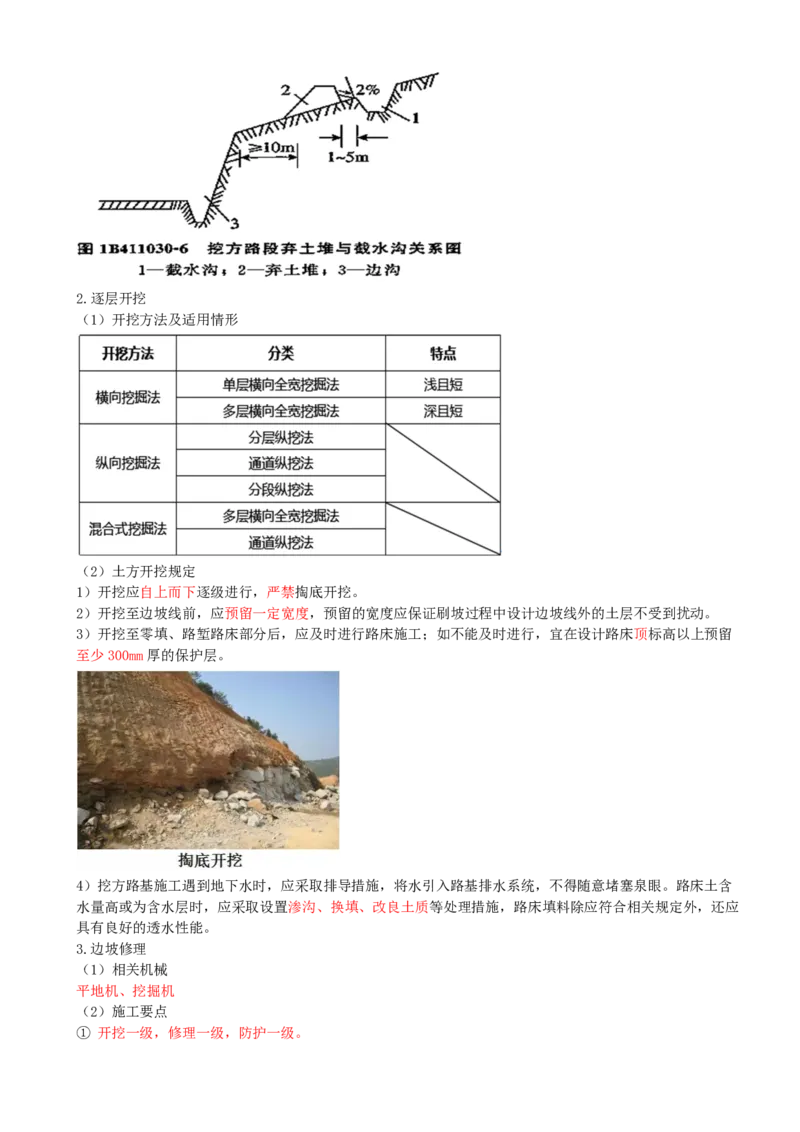

① 在无弃土堆的情况下,截水沟的边缘离开挖方路基坡顶的距离视土质而定,以不影响边坡稳定为原则。
如是一般土质,至少应离开5m,对黄土地区不应小于10m,并应进行防渗加固。
(2)路基上方有弃土堆时,截水沟应离开弃土堆脚1~5m,弃土堆坡脚离开路基挖方坡顶不应小于10m,弃
土堆顶部应设2%倾向截水沟的横坡。
(3)截水沟长度超过500m时应选择适当的地点设出水口。2.逐层开挖

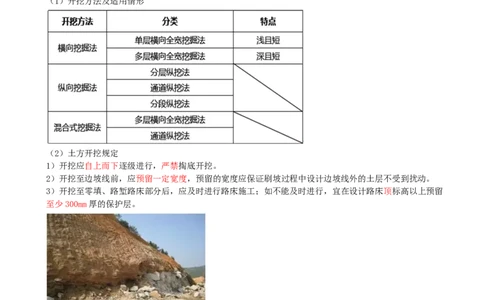

(1)开挖方法及适用情形
(2)土方开挖规定
1)开挖应自上而下逐级进行,严禁掏底开挖。
2)开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动。
3)开挖至零填、路堑路床部分后,应及时进行路床施工;如不能及时进行,宜在设计路床顶标高以上预留
至少300mm厚的保护层。
4)挖方路基施工遇到地下水时,应采取排导措施,将水引入路基排水系统,不得随意堵塞泉眼。路床土含
水量高或为含水层时,应采取设置渗沟、换填、改良土质等处理措施,路床填料除应符合相关规定外,还应
具有良好的透水性能。
3.边坡修理
(1)相关机械
平地机、挖掘机
(2)施工要点
① 开挖一级,修理一级,防护一级。4.装运土石方

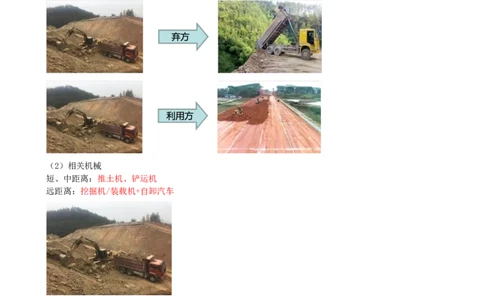

(1)弃方、利用方
(2)相关机械
短、中距离:推土机、铲运机
远距离:挖掘机/装载机+自卸汽车
5.开挖边沟
(1)相关机械
平地机、挖掘机
(2)施工要点
① 路堤靠山一侧的坡脚应设置不渗水的边沟。
② 边沟沟底纵坡应衔接平顺。曲线外侧边沟应适当加深,其增加值等于超高值。
③ 土质地段的边沟纵坡大于3%时应采取加固措施。
对于土方路堑开挖,逐层开挖后装运土石方前应进行的工序是( )。
A.开挖截水沟
B.场地清理
C.边坡修整D.开挖边沟
答案:C
解析:

二、石质路堑施工技术
1.开挖方法
2.石方开挖施工规定
(1)应逐级开挖,逐级按设计要求进行防护。
(2)施工过程中,每挖深3~5m应进行边坡边线和坡率的复测。
(3)严禁采用峒室爆破,靠近边坡部位的硬质岩应采用光面爆破或预裂爆破。
3.常用爆破方法
爆破方法 特点
光面爆破 不耦合装药或低威力炸药 主爆区之后起爆 平整的轮廓面
预裂爆破 不耦合装药或低威力炸药 主爆区之前起爆 保护、减弱
延时爆破 减振1/3~2/3 加强岩石破碎效果 节省炸药
(分为秒延时和毫秒延时)
定向爆破 减少挖、装、运、夯等工序 一次可形成百米以至数百米路基
在公路工程中用于以借为填或移挖作填地段,特别是在深挖高填相间、工程量大的鸡爪形地区,为了减少
挖、装、运、夯等工序,提高生产效率,宜采用( )。
A.光面爆破
B.延时爆破
C.预裂爆破
D.定向爆破
答案:D
解析:
爆破方法 特点
光面爆破 不耦合装药或低威力炸药 主爆区之后起爆 平整的轮廓面
预裂爆破 不耦合装药或低威力炸药 主爆区之前起爆 保护、减弱
延时爆破 减振1/3~2/3 加强岩石破碎效果 节省炸药
(分为秒延时和毫秒延时)
定向爆破 减少挖、装、运、夯等工序 一次可形成百米以至数百米路基
