机 电 工 程 管 理 与 实 务
演讲老师:石莉实务带练拔分营-机电6

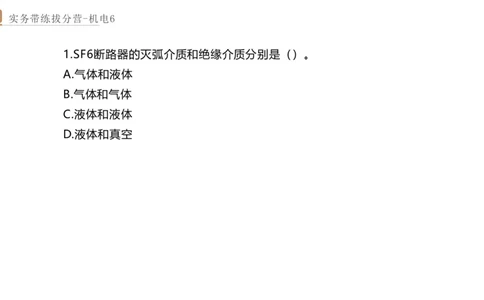

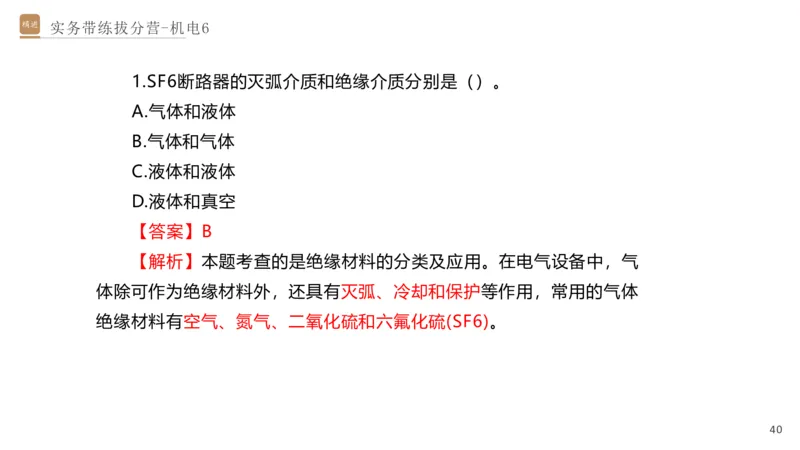

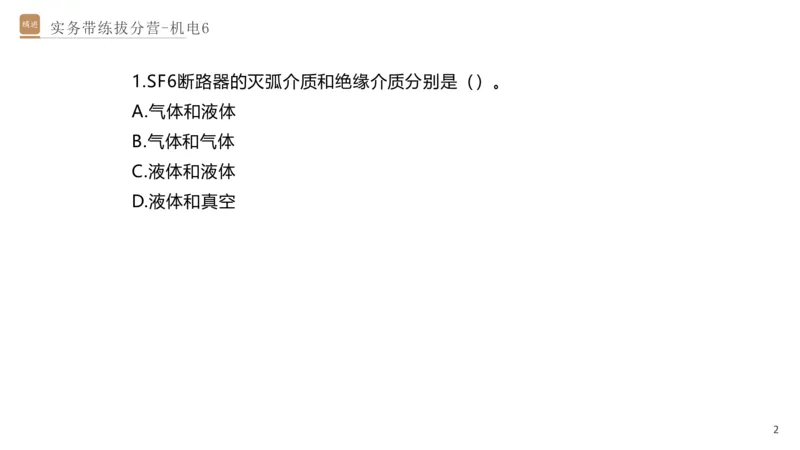

1.SF6断路器的灭弧介质和绝缘介质分别是()。
A.气体和液体
B.气体和气体
C.液体和液体
D.液体和真空
2实务带练拔分营-机电6

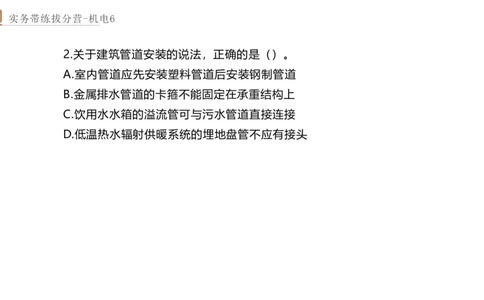

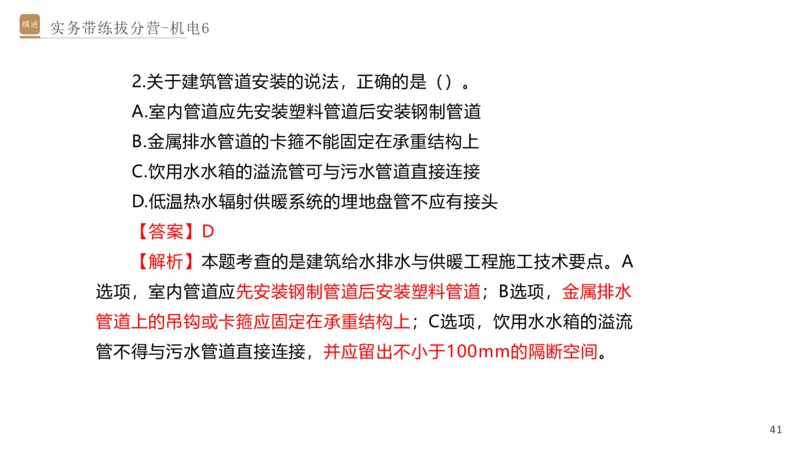

2.关于建筑管道安装的说法,正确的是()。
A.室内管道应先安装塑料管道后安装钢制管道
B.金属排水管道的卡箍不能固定在承重结构上
C.饮用水水箱的溢流管可与污水管道直接连接
D.低温热水辐射供暖系统的埋地盘管不应有接头
3实务带练拔分营-机电6

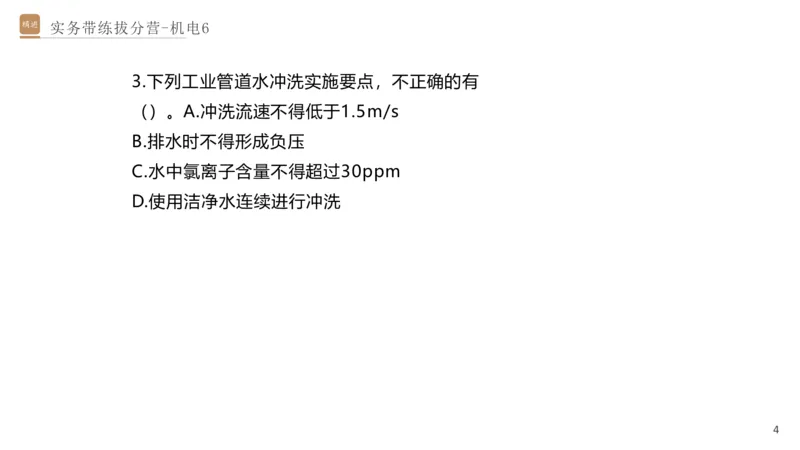

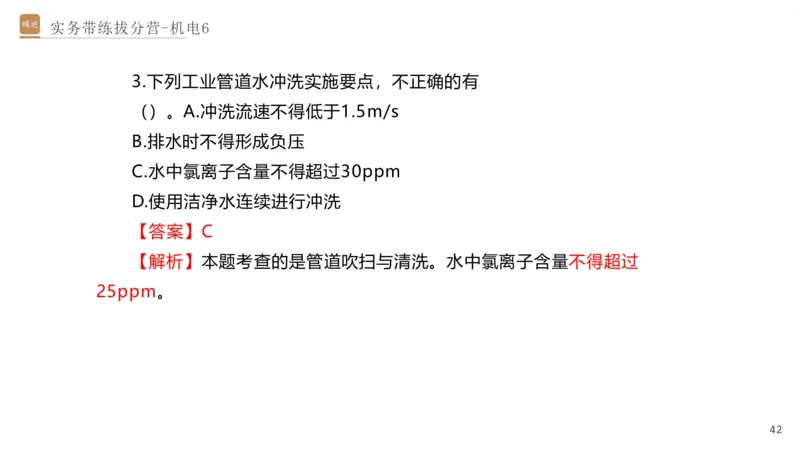

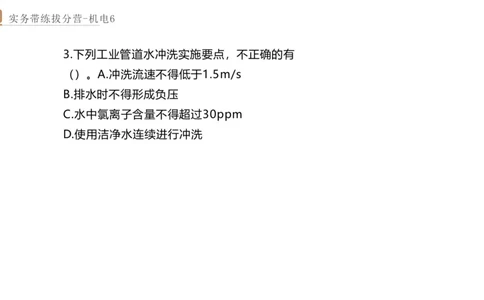

3.下列工业管道水冲洗实施要点,不正确的有
()。A.冲洗流速不得低于1.5m/s
B.排水时不得形成负压
C.水中氯离子含量不得超过30ppm
D.使用洁净水连续进行冲洗
4实务带练拔分营-机电6

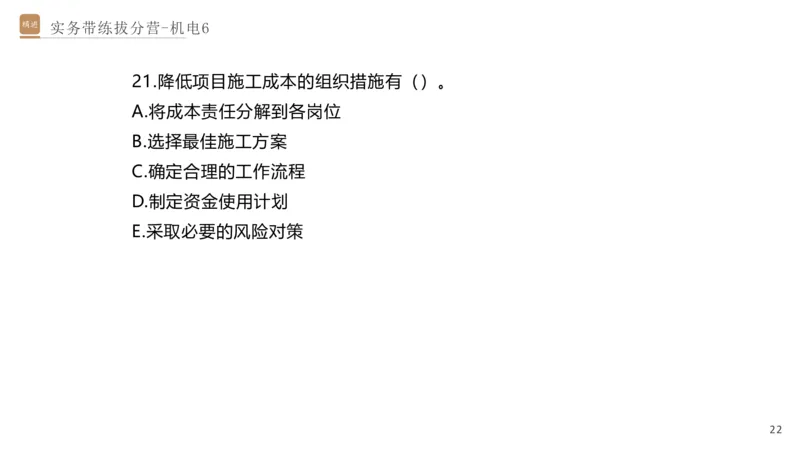

4.关于建筑管道工程系统试验的说法,正确的是()。
A.管道的压力试验应在无损检测前进行
B.通球试验的球径不小于排水管径的2/3
C.高层建筑管道施工结束后应立即进行整体试验
D.室内埋地排水管道投用前必须做灌水试验
5实务带练拔分营-机电6

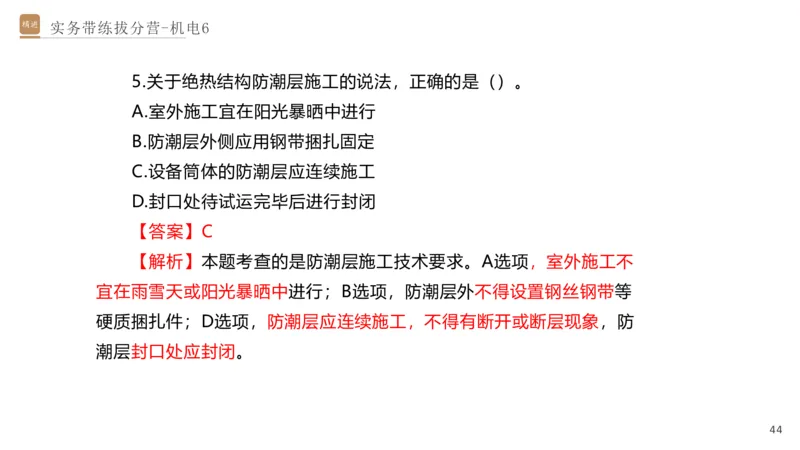

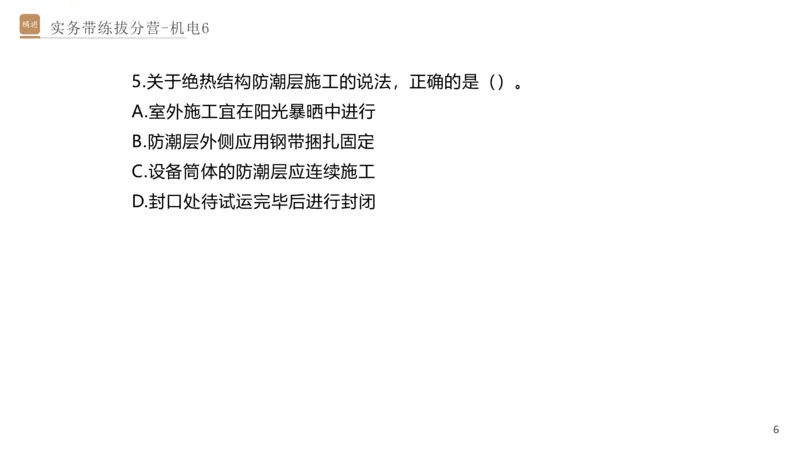

5.关于绝热结构防潮层施工的说法,正确的是()。
A.室外施工宜在阳光暴晒中进行
B.防潮层外侧应用钢带捆扎固定
C.设备筒体的防潮层应连续施工
D.封口处待试运完毕后进行封闭
6实务带练拔分营-机电6

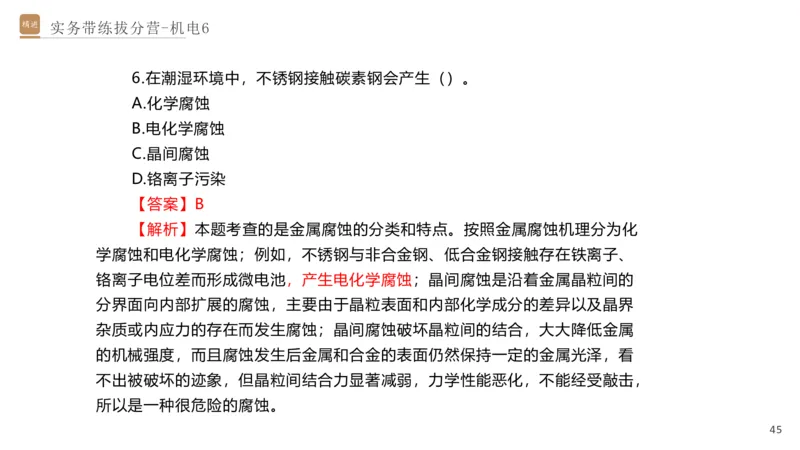

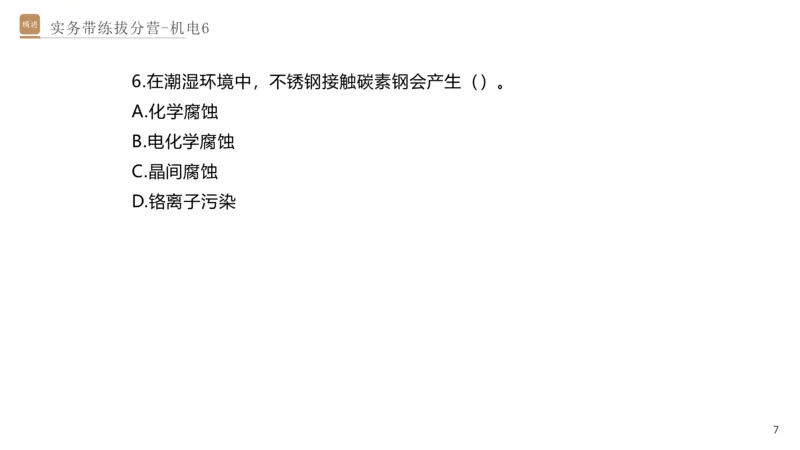

6.在潮湿环境中,不锈钢接触碳素钢会产生()。
A.化学腐蚀
B.电化学腐蚀
C.晶间腐蚀
D.铬离子污染
7实务带练拔分营-机电6

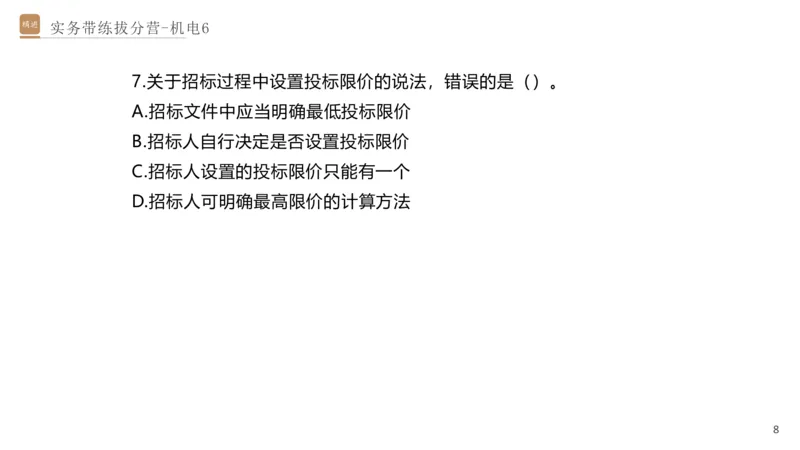

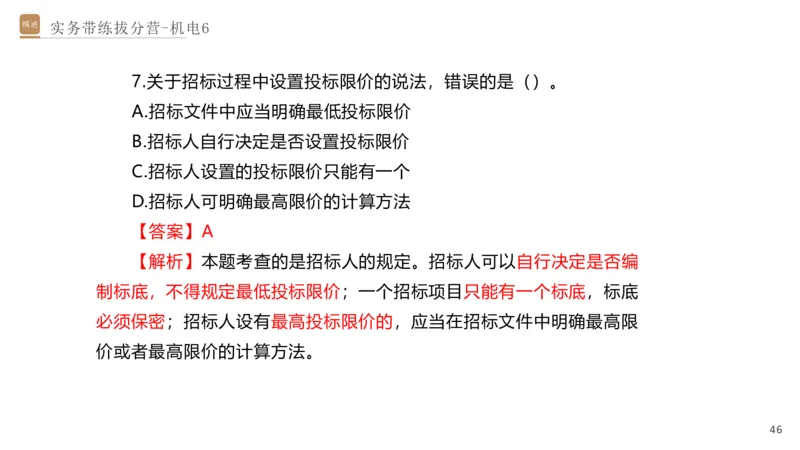

7.关于招标过程中设置投标限价的说法,错误的是()。
A.招标文件中应当明确最低投标限价
B.招标人自行决定是否设置投标限价
C.招标人设置的投标限价只能有一个
D.招标人可明确最高限价的计算方法
8实务带练拔分营-机电6

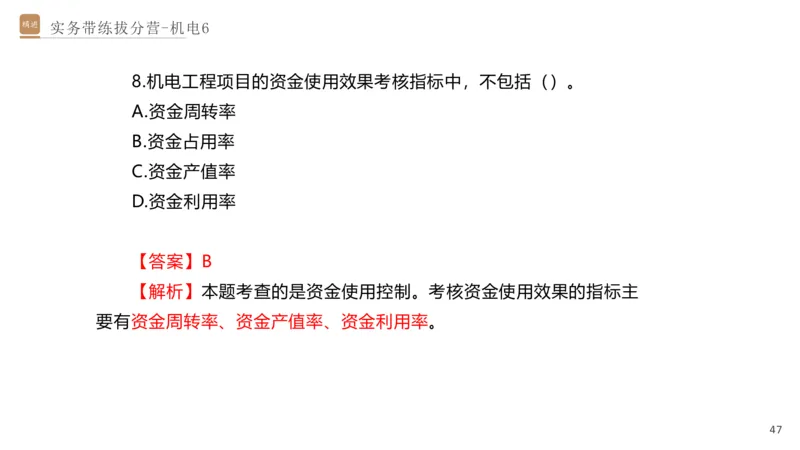

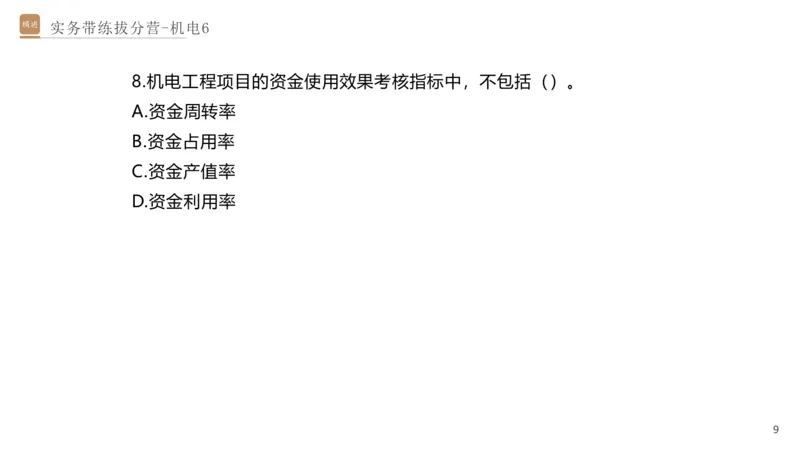

8.机电工程项目的资金使用效果考核指标中,不包括()。
A.资金周转率
B.资金占用率
C.资金产值率
D.资金利用率
9实务带练拔分营-机电6

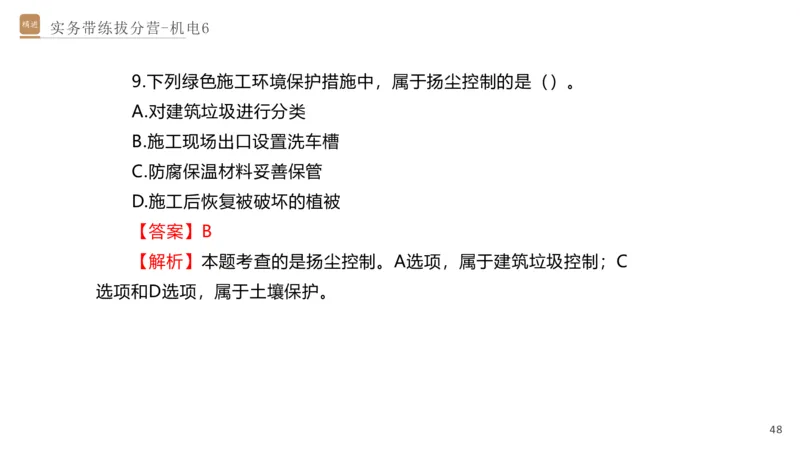

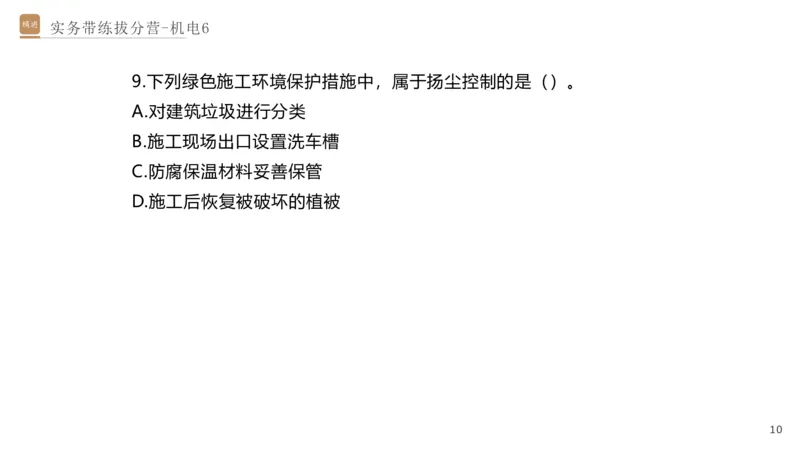

9.下列绿色施工环境保护措施中,属于扬尘控制的是()。
A.对建筑垃圾进行分类
B.施工现场出口设置洗车槽
C.防腐保温材料妥善保管
D.施工后恢复被破坏的植被
10实务带练拔分营-机电6

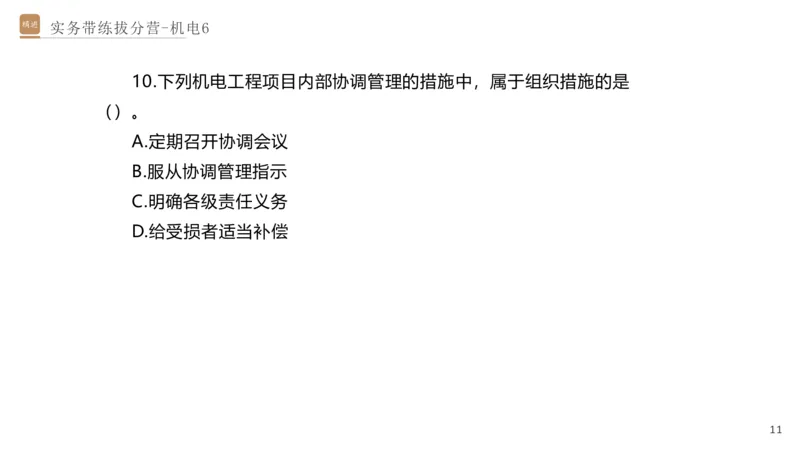

10.下列机电工程项目内部协调管理的措施中,属于组织措施的是
()。
A.定期召开协调会议
B.服从协调管理指示
C.明确各级责任义务
D.给受损者适当补偿
11实务带练拔分营-机电6

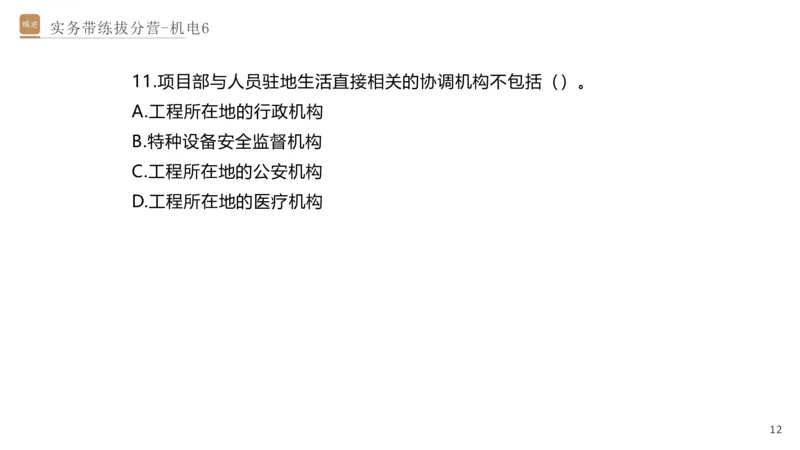

11.项目部与人员驻地生活直接相关的协调机构不包括()。
A.工程所在地的行政机构
B.特种设备安全监督机构
C.工程所在地的公安机构
D.工程所在地的医疗机构
12实务带练拔分营-机电6

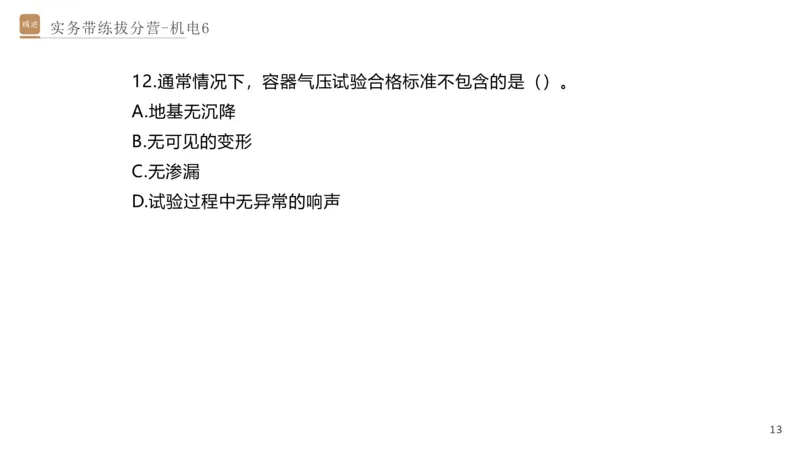

12.通常情况下,容器气压试验合格标准不包含的是()。
A.地基无沉降
B.无可见的变形
C.无渗漏
D.试验过程中无异常的响声
13实务带练拔分营-机电6

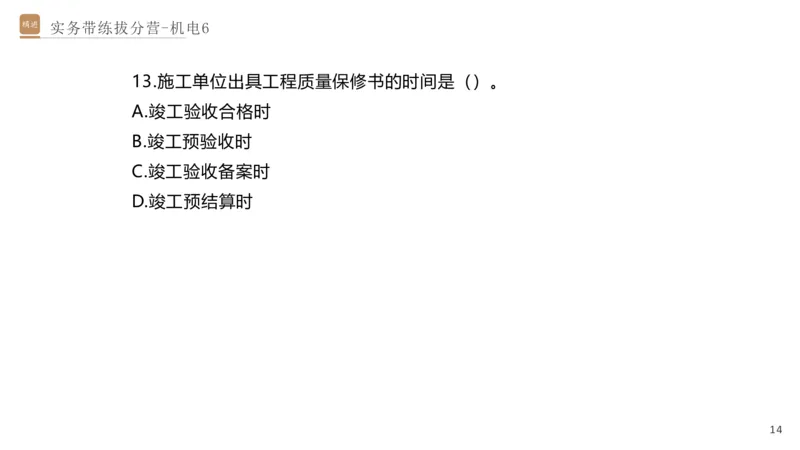

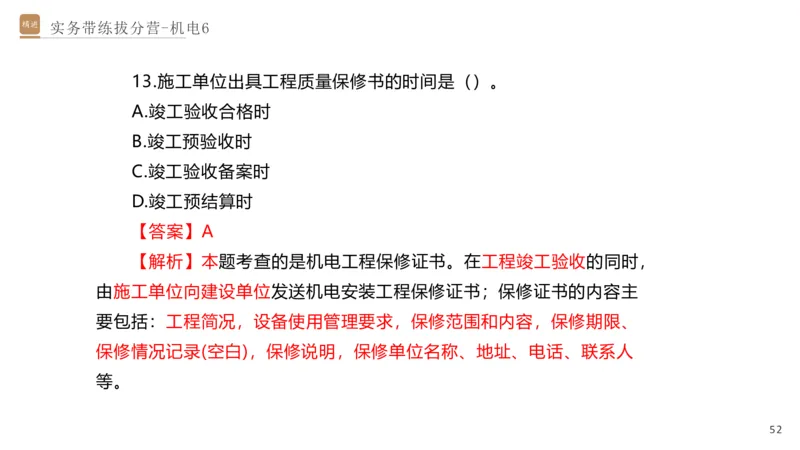

13.施工单位出具工程质量保修书的时间是()。
A.竣工验收合格时
B.竣工预验收时
C.竣工验收备案时
D.竣工预结算时
14实务带练拔分营-机电6

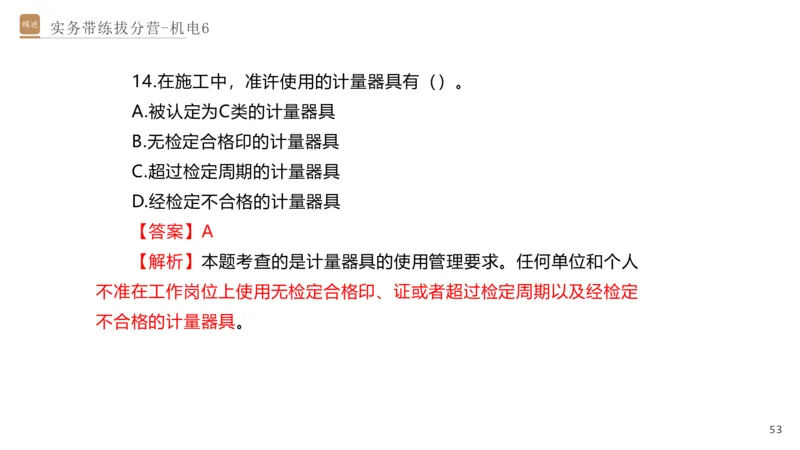

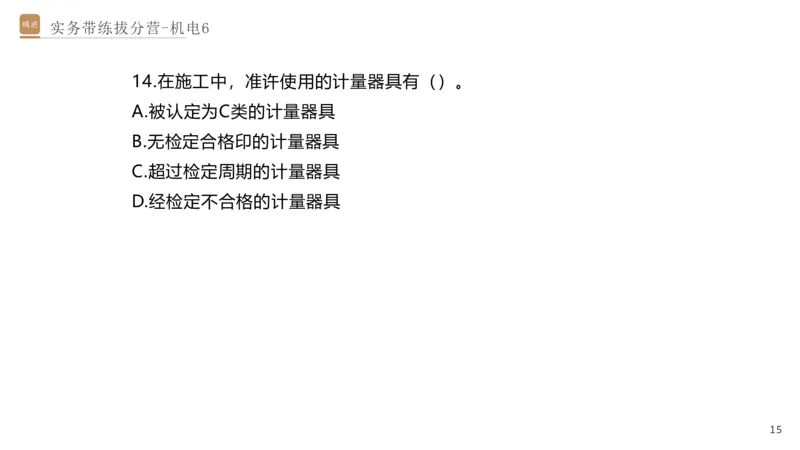

14.在施工中,准许使用的计量器具有()。
A.被认定为C类的计量器具
B.无检定合格印的计量器具
C.超过检定周期的计量器具
D.经检定不合格的计量器具
15实务带练拔分营-机电6

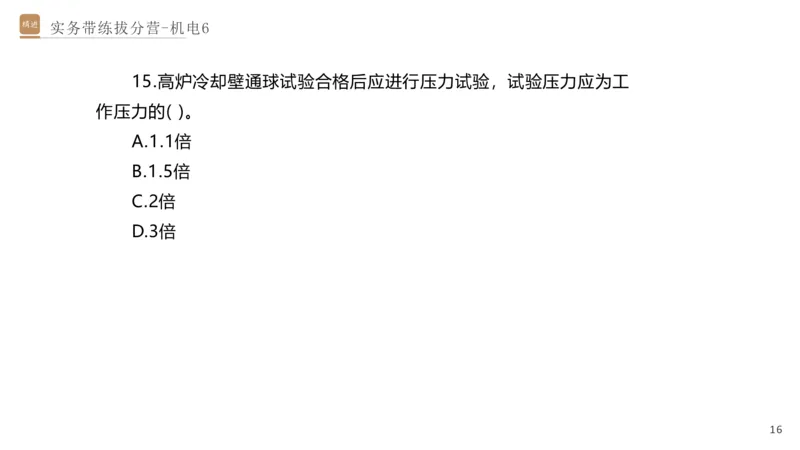

15.高炉冷却壁通球试验合格后应进行压力试验,试验压力应为工
作压力的( )。
A.1.1倍
B.1.5倍
C.2倍
D.3倍
16实务带练拔分营-机电6

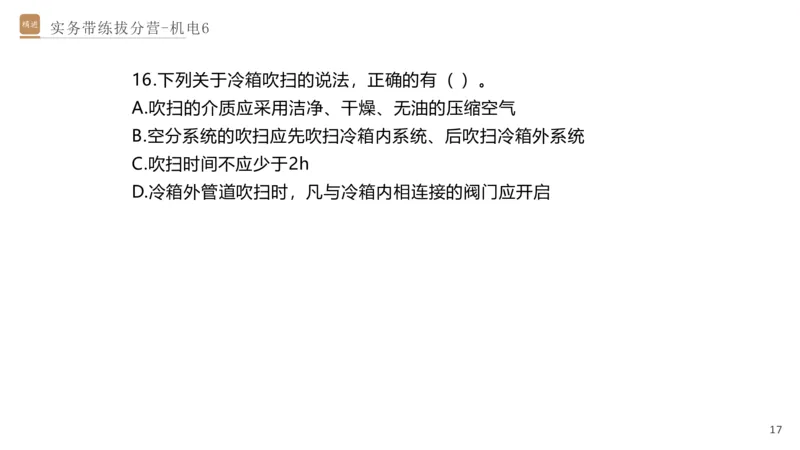

16.下列关于冷箱吹扫的说法,正确的有( )。
A.吹扫的介质应采用洁净、干燥、无油的压缩空气
B.空分系统的吹扫应先吹扫冷箱内系统、后吹扫冷箱外系统
C.吹扫时间不应少于2h
D.冷箱外管道吹扫时,凡与冷箱内相连接的阀门应开启
17实务带练拔分营-机电6

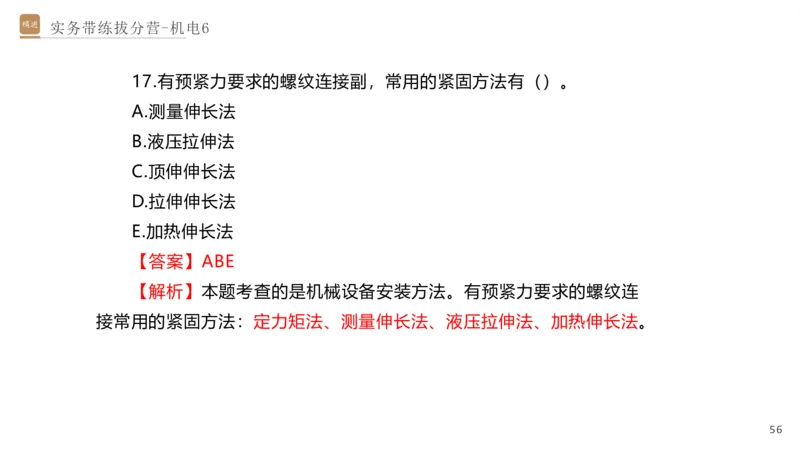

17.有预紧力要求的螺纹连接副,常用的紧固方法有()。
A.测量伸长法
B.液压拉伸法
C.顶伸伸长法
D.拉伸伸长法
E.加热伸长法
18实务带练拔分营-机电6

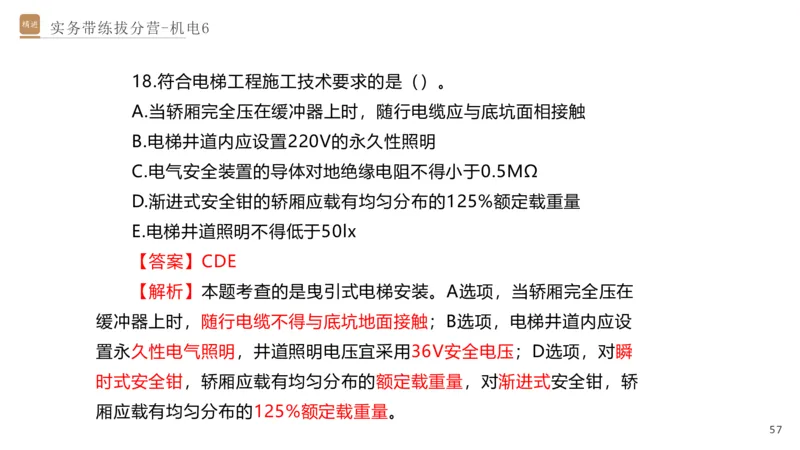

18.符合电梯工程施工技术要求的是()。
A.当轿厢完全压在缓冲器上时,随行电缆应与底坑面相接触
B.电梯井道内应设置220V的永久性照明
C.电气安全装置的导体对地绝缘电阻不得小于0.5MΩ
D.渐进式安全钳的轿厢应载有均匀分布的125%额定载重量
E.电梯井道照明不得低于50lx
19实务带练拔分营-机电6

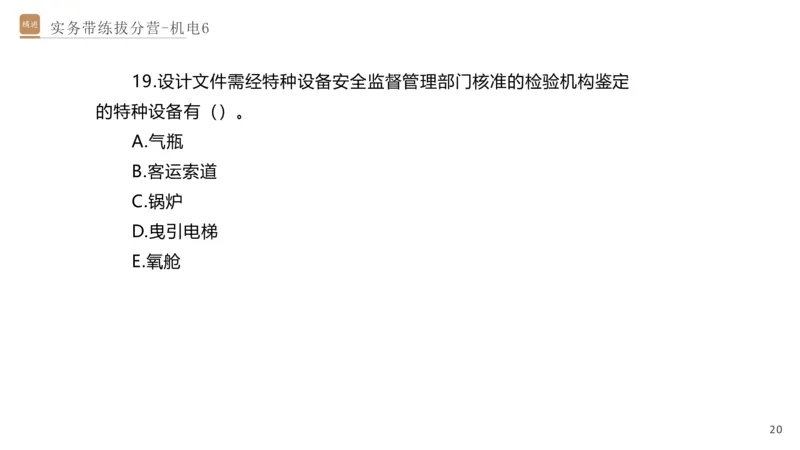

19.设计文件需经特种设备安全监督管理部门核准的检验机构鉴定
的特种设备有()。
A.气瓶
B.客运索道
C.锅炉
D.曳引电梯
E.氧舱
20实务带练拔分营-机电6

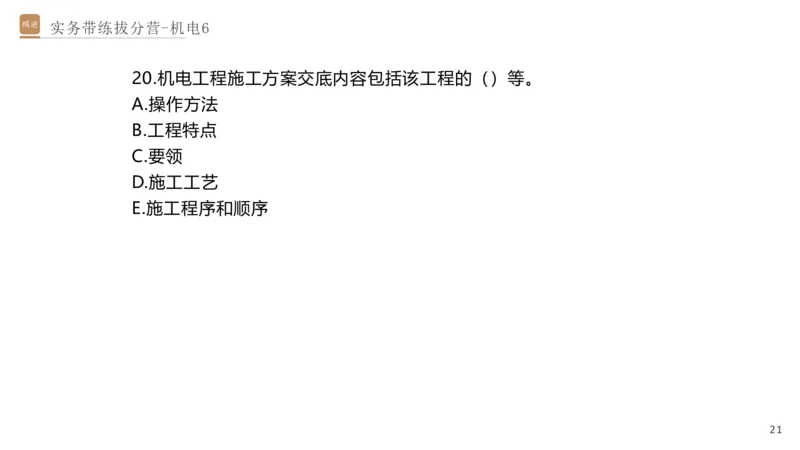

20.机电工程施工方案交底内容包括该工程的()等。
A.操作方法
B.工程特点
C.要领
D.施工工艺
E.施工程序和顺序
21实务带练拔分营-机电6

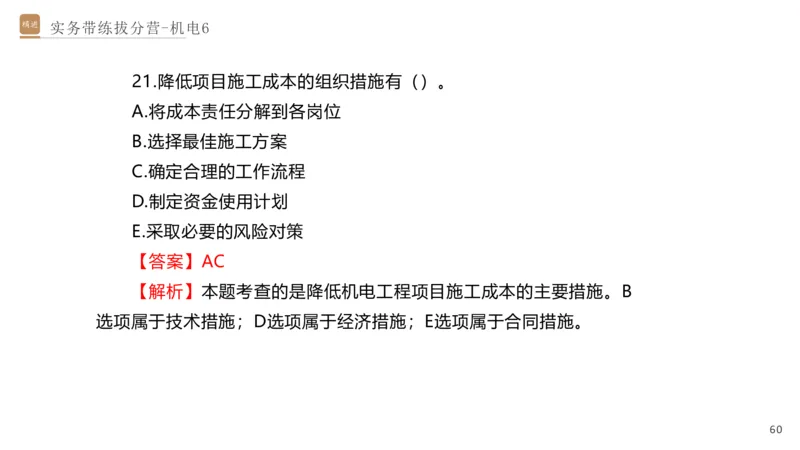

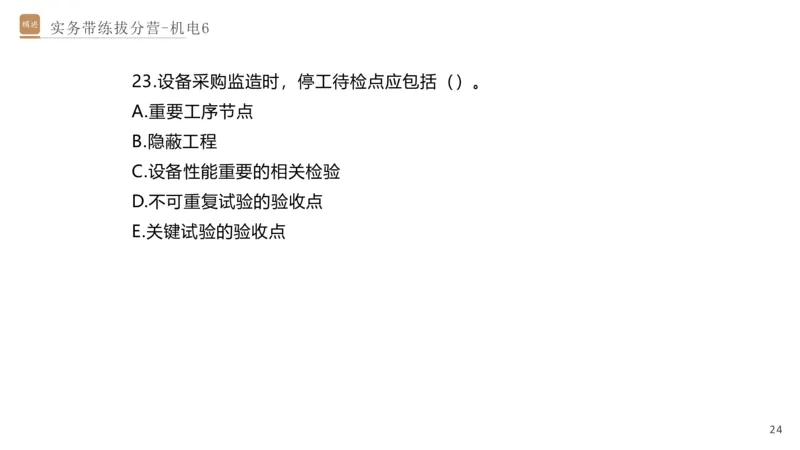

21.降低项目施工成本的组织措施有()。
A.将成本责任分解到各岗位
B.选择最佳施工方案
C.确定合理的工作流程
D.制定资金使用计划
E.采取必要的风险对策
22实务带练拔分营-机电6
22.下列建筑管道的标识色,符合规范要求的有()。
A.中水管道为淡绿色环
B.给水管道为蓝色环
C.雨水回用管道为淡绿色环
D.热水供水管道为蓝色环
E.排水管道应为灰色环
23实务带练拔分营-机电6

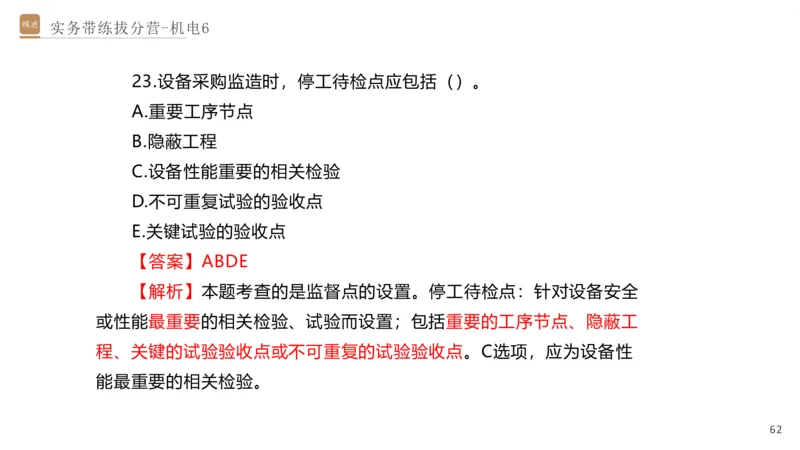

23.设备采购监造时,停工待检点应包括()。
A.重要工序节点
B.隐蔽工程
C.设备性能重要的相关检验
D.不可重复试验的验收点
E.关键试验的验收点
24实务带练拔分营-机电6

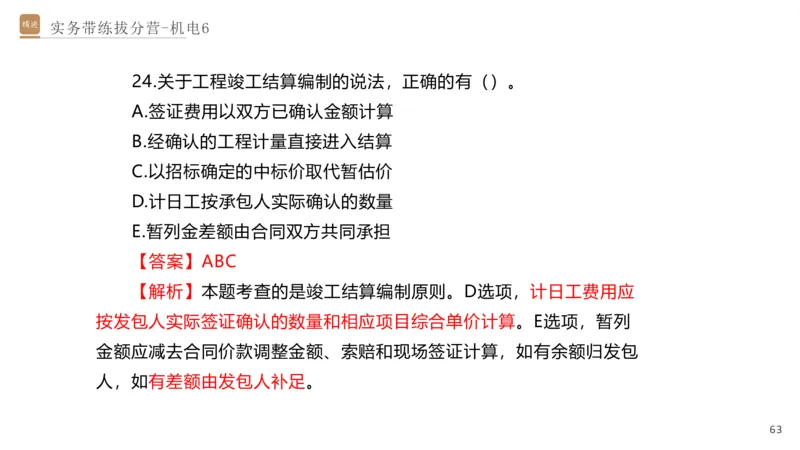

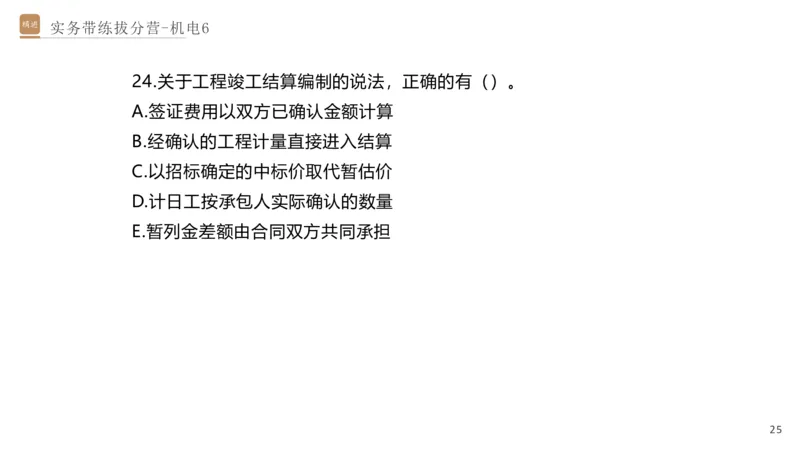

24.关于工程竣工结算编制的说法,正确的有()。
A.签证费用以双方已确认金额计算
B.经确认的工程计量直接进入结算
C.以招标确定的中标价取代暂估价
D.计日工按承包人实际确认的数量
E.暂列金差额由合同双方共同承担
25实务带练拔分营-机电6
案例一
【背景资料】
A公司承接一地下停车库的机电安装工程,工程内容包括给水排水、
建筑电气、消防工程等;经建设单位同意,A公司将消防工程分包给了
B公司,并对B公司在资质条件、人员配备等方面进行了考核和管理。

自动喷水灭火系统的直立式喷头运到施工现场,经外观检查后,立
即与消防管道同时进行安装,直立式喷头安装如图3所示,施工过程中
被监理工程师叫停,要求整改。
26实务带练拔分营-机电6

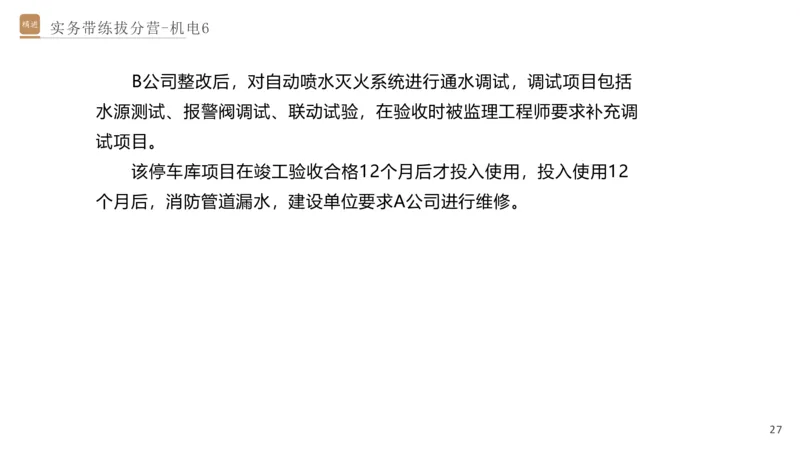

B公司整改后,对自动喷水灭火系统进行通水调试,调试项目包括
水源测试、报警阀调试、联动试验,在验收时被监理工程师要求补充调
试项目。
该停车库项目在竣工验收合格12个月后才投入使用,投入使用12
个月后,消防管道漏水,建设单位要求A公司进行维修。
27实务带练拔分营-机电6
【问题】

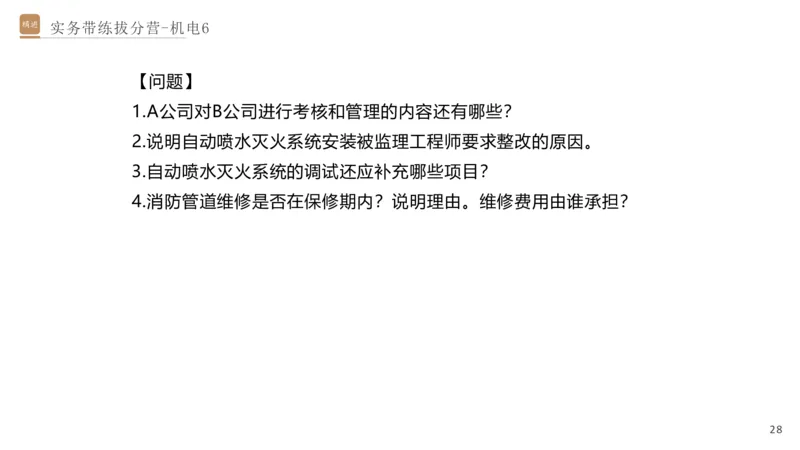

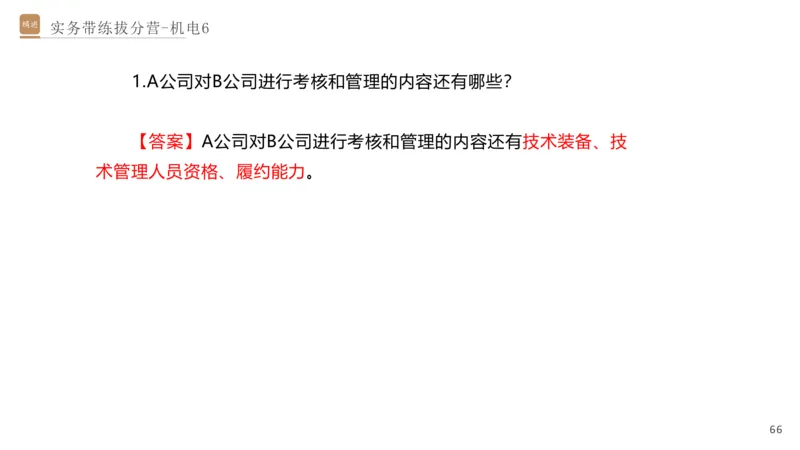

1.A公司对B公司进行考核和管理的内容还有哪些?

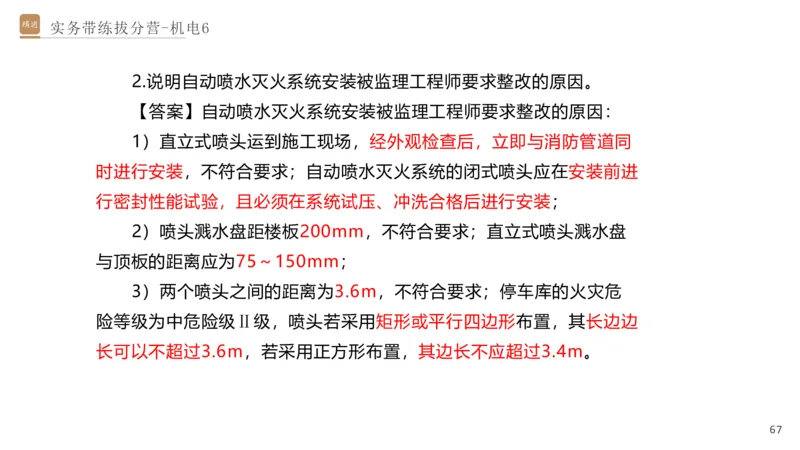

2.说明自动喷水灭火系统安装被监理工程师要求整改的原因。

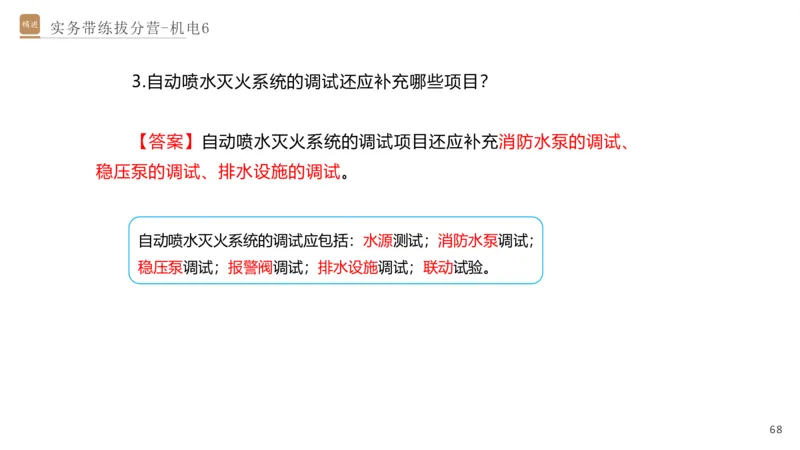

3.自动喷水灭火系统的调试还应补充哪些项目?

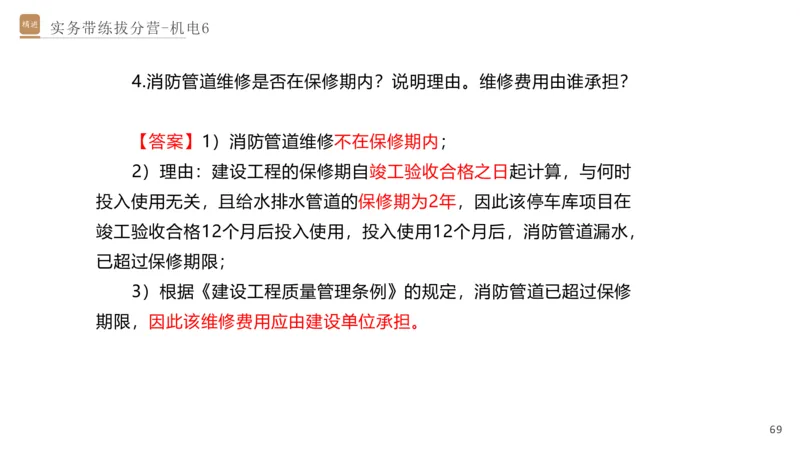

4.消防管道维修是否在保修期内?说明理由。维修费用由谁承担?
28实务带练拔分营-机电6

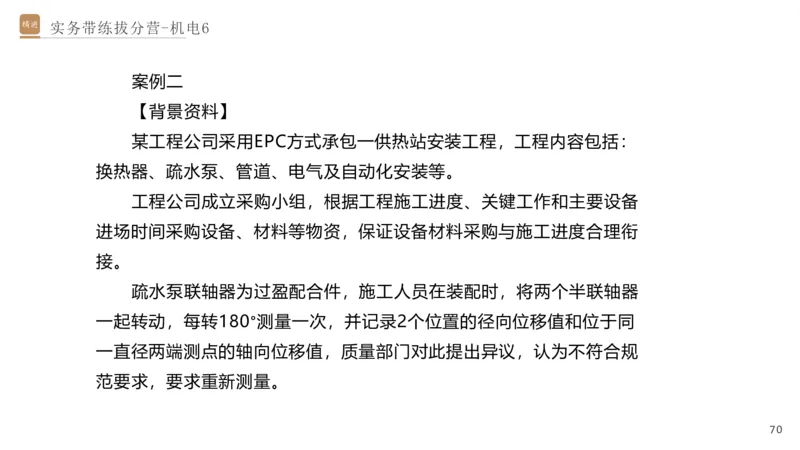

案例二
【背景资料】
某工程公司采用EPC方式承包一供热站安装工程,工程内容包括:
换热器、疏水泵、管道、电气及自动化安装等。
工程公司成立采购小组,根据工程施工进度、关键工作和主要设备
进场时间采购设备、材料等物资,保证设备材料采购与施工进度合理衔
接。
疏水泵联轴器为过盈配合件,施工人员在装配时,将两个半联轴器
一起转动,每转180°测量一次,并记录2个位置的径向位移值和位于同
一直径两端测点的轴向位移值,质量部门对此提出异议,认为不符合规
范要求,要求重新测量。
29实务带练拔分营-机电6
为加强施工现场的安全管理,及时处置突发事件,工程公司升级了
《生产安全事故应急救援预案》,并进行了应急预案的培训、演练。

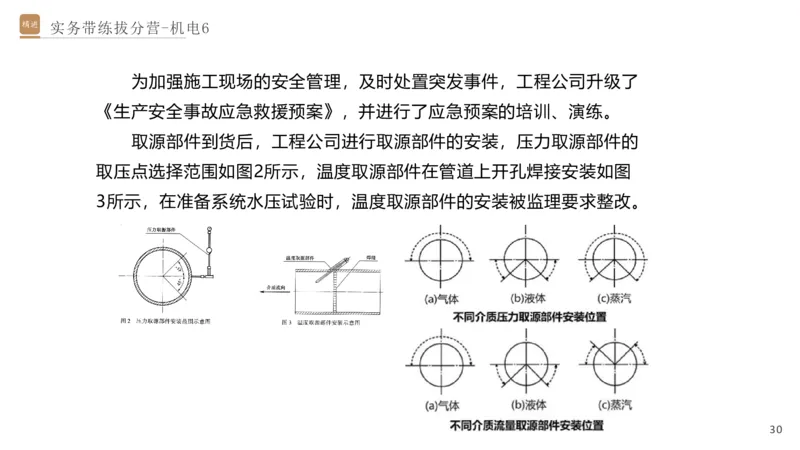

取源部件到货后,工程公司进行取源部件的安装,压力取源部件的
取压点选择范围如图2所示,温度取源部件在管道上开孔焊接安装如图
3所示,在准备系统水压试验时,温度取源部件的安装被监理要求整改。
30实务带练拔分营-机电6
【问题】

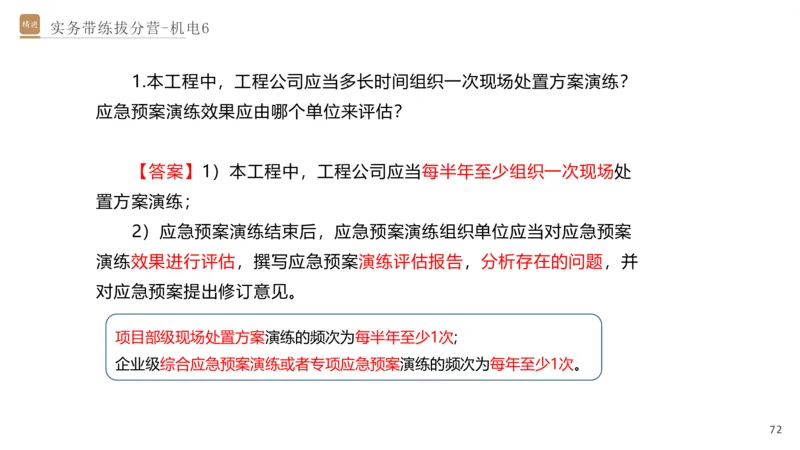

1.本工程中,工程公司应当多长时间组织一次现场处置方案演练?
应急预案演练效果应由哪个单位来评估?

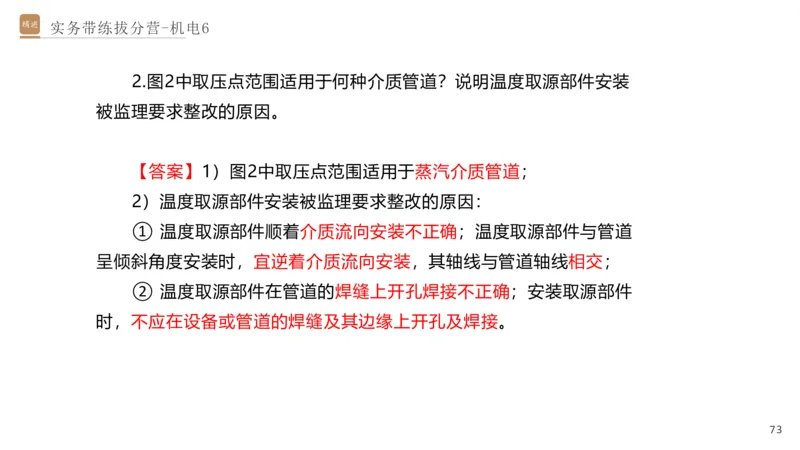

2.图2中取压点范围适用于何种介质管道?说明温度取源部件安装
被监理要求整改的原因。

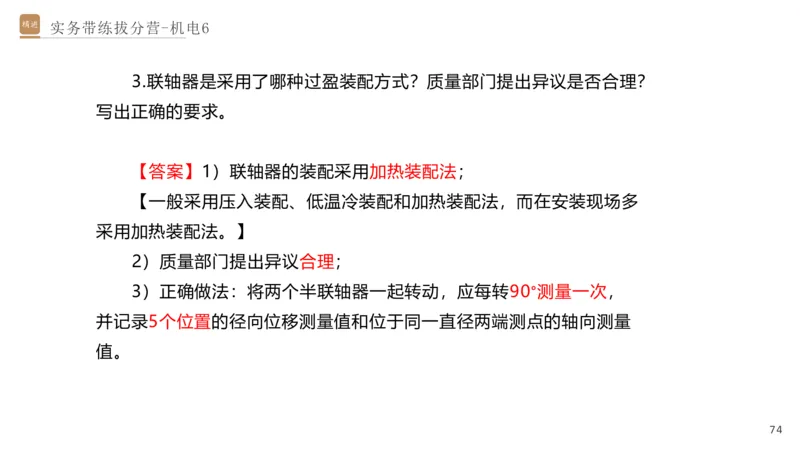

3.联轴器是采用了哪种过盈装配方式?质量部门提出异议是否合理?
写出正确的要求。

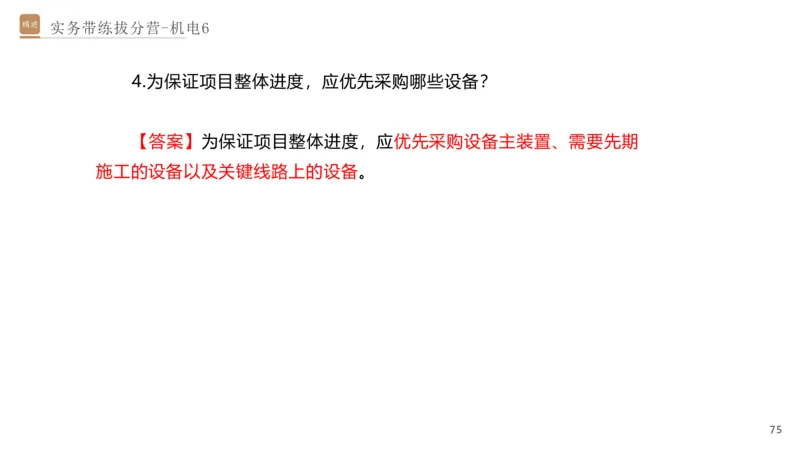

4.为保证项目整体进度,应优先采购哪些设备?
31实务带练拔分营-机电6
案例三
【背景资料】

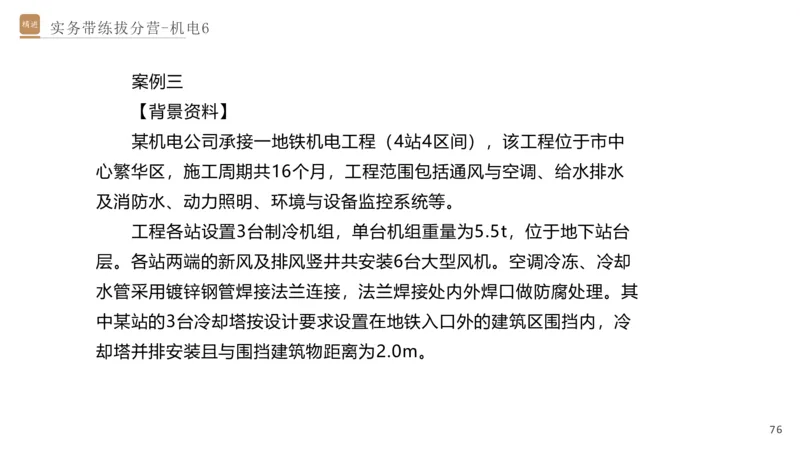

某机电公司承接一地铁机电工程(4站4区间),该工程位于市中
心繁华区,施工周期共16个月,工程范围包括通风与空调、给水排水
及消防水、动力照明、环境与设备监控系统等。
工程各站设置3台制冷机组,单台机组重量为5.5t,位于地下站台
层。各站两端的新风及排风竖井共安装6台大型风机。空调冷冻、冷却
水管采用镀锌钢管焊接法兰连接,法兰焊接处内外焊口做防腐处理。其
中某站的3台冷却塔按设计要求设置在地铁入口外的建筑区围挡内,冷
却塔并排安装且与围挡建筑物距离为2.0m。
32实务带练拔分营-机电6

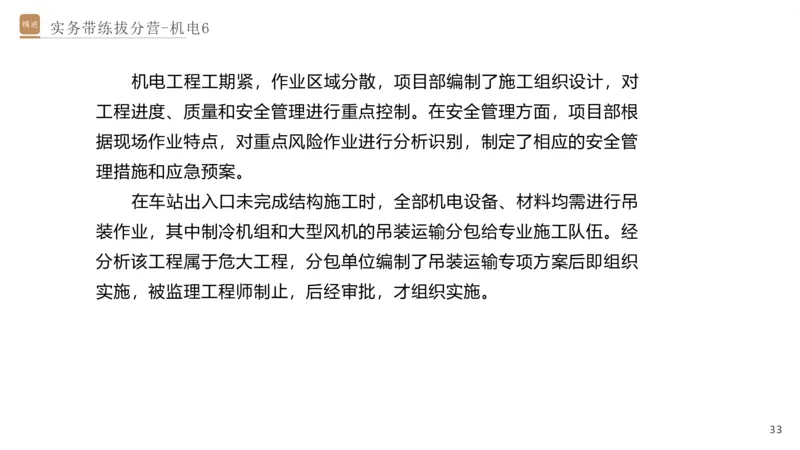

机电工程工期紧,作业区域分散,项目部编制了施工组织设计,对
工程进度、质量和安全管理进行重点控制。在安全管理方面,项目部根
据现场作业特点,对重点风险作业进行分析识别,制定了相应的安全管
理措施和应急预案。
在车站出入口未完成结构施工时,全部机电设备、材料均需进行吊
装作业,其中制冷机组和大型风机的吊装运输分包给专业施工队伍。经
分析该工程属于危大工程,分包单位编制了吊装运输专项方案后即组织
实施,被监理工程师制止,后经审批,才组织实施。
33实务带练拔分营-机电6

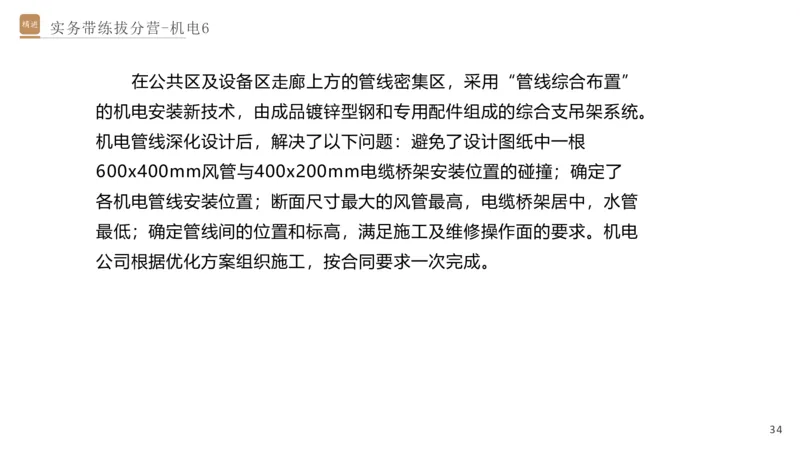

在公共区及设备区走廊上方的管线密集区,采用“管线综合布置”
的机电安装新技术,由成品镀锌型钢和专用配件组成的综合支吊架系统。
机电管线深化设计后,解决了以下问题:避免了设计图纸中一根
600x400mm风管与400x200mm电缆桥架安装位置的碰撞;确定了
各机电管线安装位置;断面尺寸最大的风管最高,电缆桥架居中,水管
最低;确定管线间的位置和标高,满足施工及维修操作面的要求。机电
公司根据优化方案组织施工,按合同要求一次完成。
34实务带练拔分营-机电6
【问题】

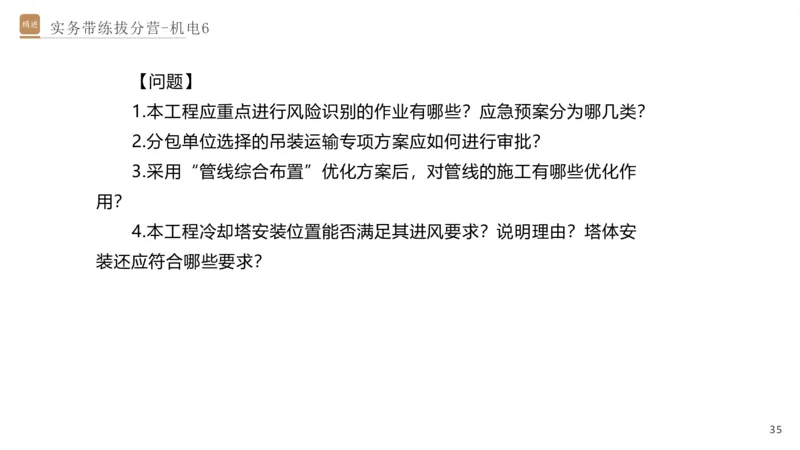

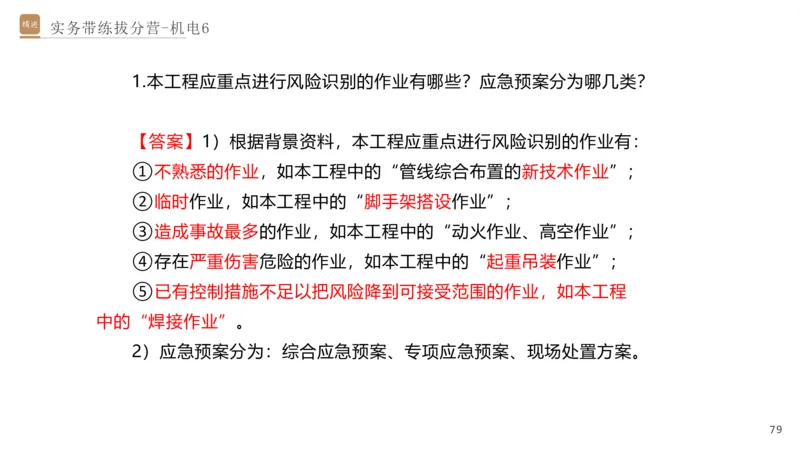

1.本工程应重点进行风险识别的作业有哪些?应急预案分为哪几类?

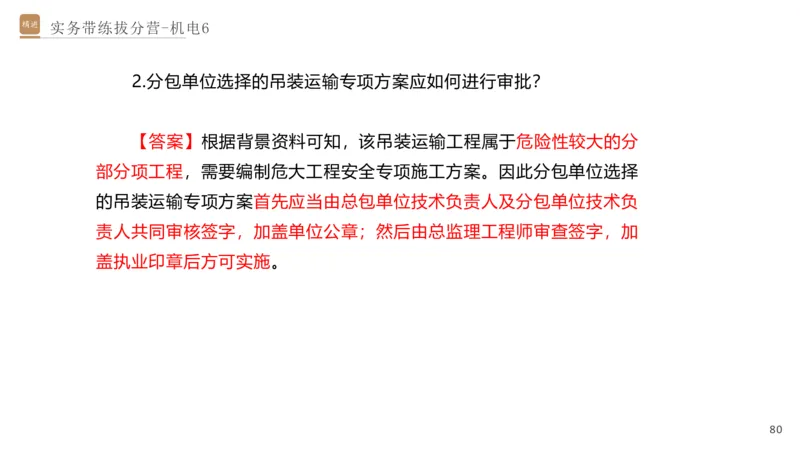

2.分包单位选择的吊装运输专项方案应如何进行审批?

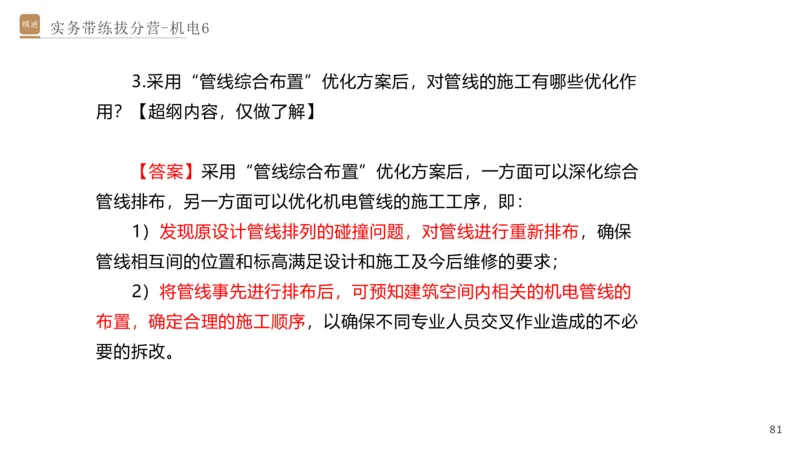

3.采用“管线综合布置”优化方案后,对管线的施工有哪些优化作
用?

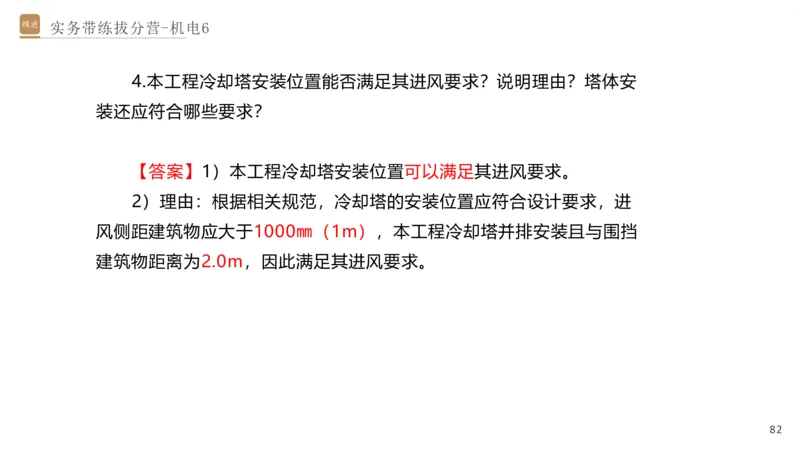

4.本工程冷却塔安装位置能否满足其进风要求?说明理由?塔体安
装还应符合哪些要求?
35实务带练拔分营-机电6
案例四

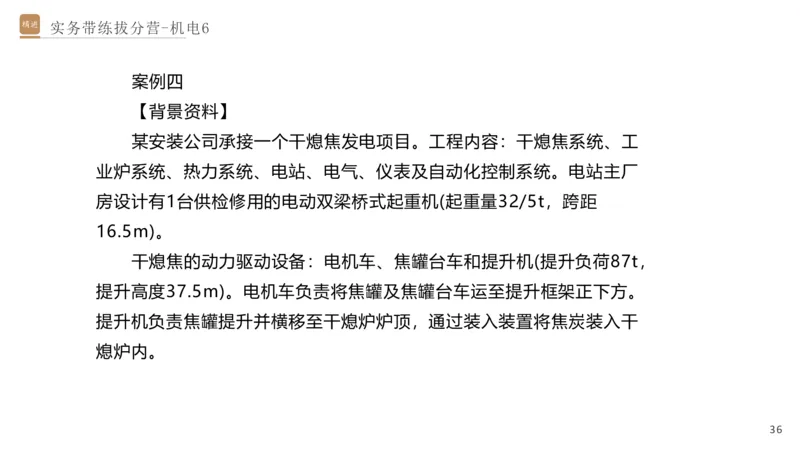

【背景资料】
某安装公司承接一个干熄焦发电项目。工程内容:干熄焦系统、工
业炉系统、热力系统、电站、电气、仪表及自动化控制系统。电站主厂
房设计有1台供检修用的电动双梁桥式起重机(起重量32/5t,跨距
16.5m)。
干熄焦的动力驱动设备:电机车、焦罐台车和提升机(提升负荷87t,
提升高度37.5m)。电机车负责将焦罐及焦罐台车运至提升框架正下方。
提升机负责焦罐提升并横移至干熄炉炉顶,通过装入装置将焦炭装入干
熄炉内。
36实务带练拔分营-机电6

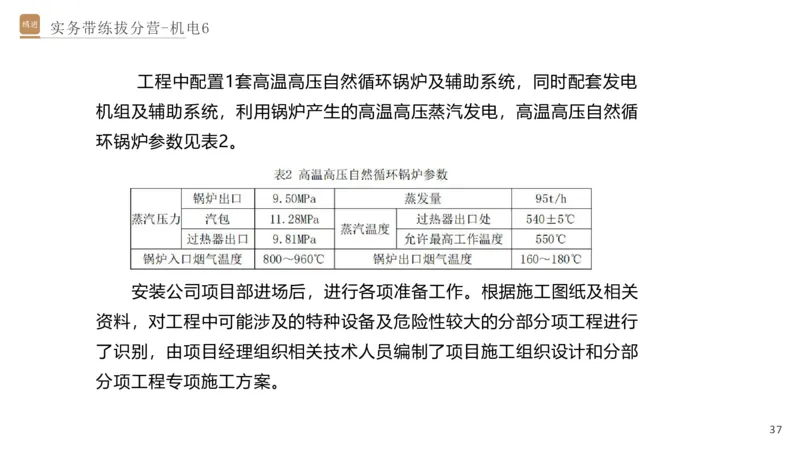

工程中配置1套高温高压自然循环锅炉及辅助系统,同时配套发电
机组及辅助系统,利用锅炉产生的高温高压蒸汽发电,高温高压自然循
环锅炉参数见表2。
安装公司项目部进场后,进行各项准备工作。根据施工图纸及相关
资料,对工程中可能涉及的特种设备及危险性较大的分部分项工程进行
了识别,由项目经理组织相关技术人员编制了项目施工组织设计和分部
分项工程专项施工方案。
37实务带练拔分营-机电6

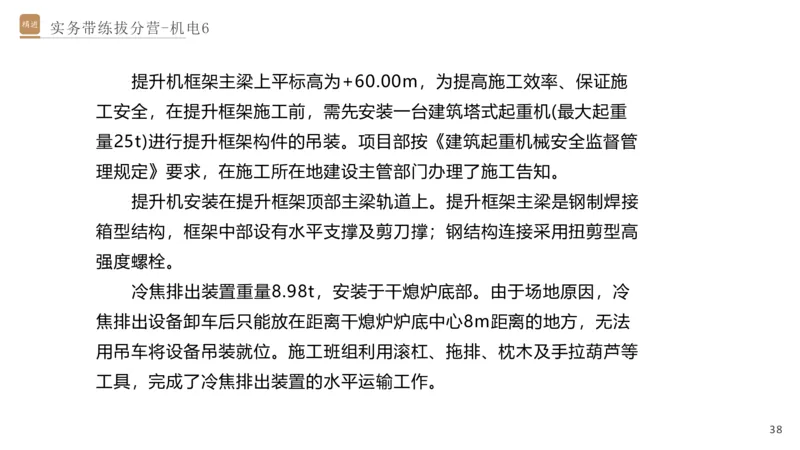

提升机框架主梁上平标高为+60.00m,为提高施工效率、保证施
工安全,在提升框架施工前,需先安装一台建筑塔式起重机(最大起重
量25t)进行提升框架构件的吊装。项目部按《建筑起重机械安全监督管
理规定》要求,在施工所在地建设主管部门办理了施工告知。
提升机安装在提升框架顶部主梁轨道上。提升框架主梁是钢制焊接
箱型结构,框架中部设有水平支撑及剪刀撑;钢结构连接采用扭剪型高
强度螺栓。
冷焦排出装置重量8.98t,安装于干熄炉底部。由于场地原因,冷
焦排出设备卸车后只能放在距离干熄炉炉底中心8m距离的地方,无法
用吊车将设备吊装就位。施工班组利用滚杠、拖排、枕木及手拉葫芦等
工具,完成了冷焦排出装置的水平运输工作。
38实务带练拔分营-机电6
【问题】

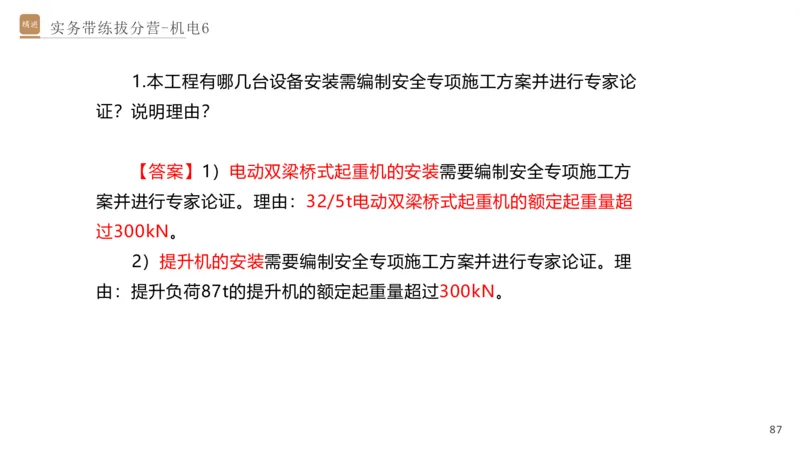

1.本工程有哪几台设备安装需编制安全专项施工方案并进行专家论
证?说明理由?

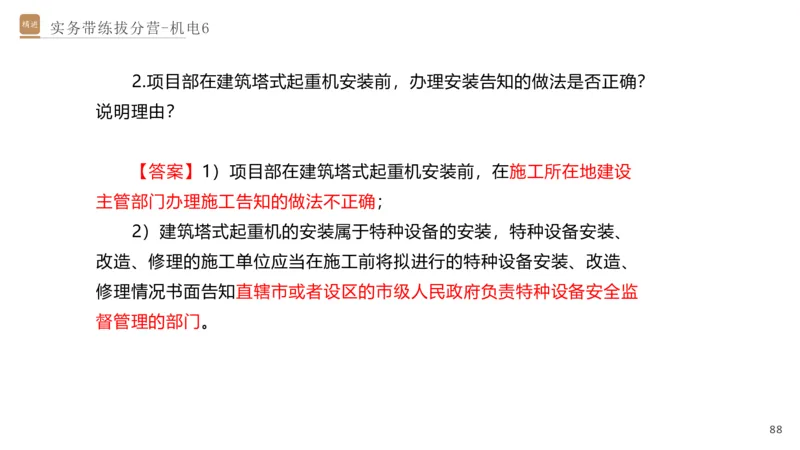

2.项目部在建筑塔式起重机安装前,办理安装告知的做法是否正确?
说明理由?
3.高强度螺栓连接副在安装前需做哪些试验?高强度螺栓终拧合格
的标志是什么?

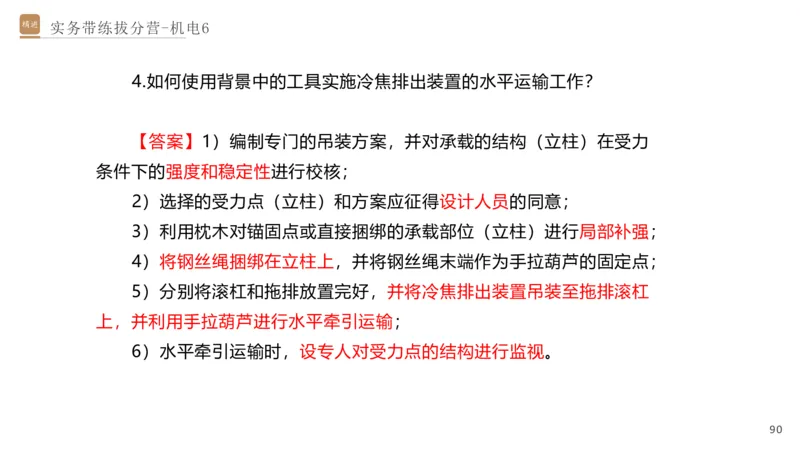

4.如何使用背景中的工具实施冷焦排出装置的水平运输工作?

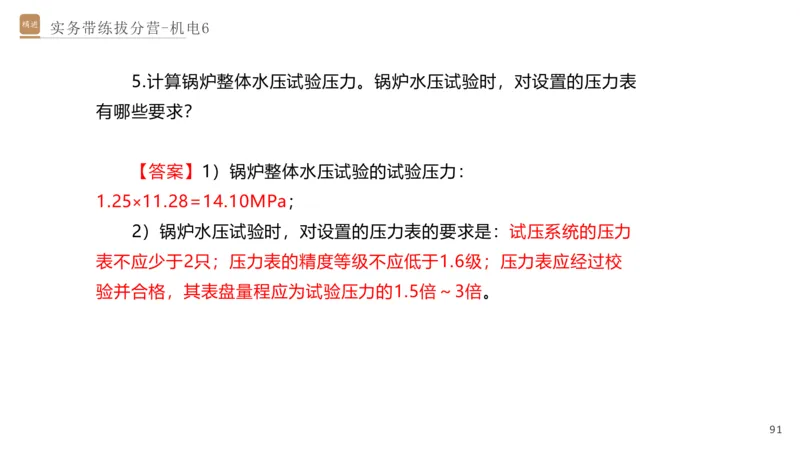

5.计算锅炉整体水压试验压力。锅炉水压试验时,对设置的压力表
有哪些要求?
39实务带练拔分营-机电6
1.SF6断路器的灭弧介质和绝缘介质分别是()。
A.气体和液体
B.气体和气体
C.液体和液体
D.液体和真空
【答案】B
【解析】本题考查的是绝缘材料的分类及应用。在电气设备中,气
体除可作为绝缘材料外,还具有灭弧、冷却和保护等作用,常用的气体
绝缘材料有空气、氮气、二氧化硫和六氟化硫(SF6)。
40实务带练拔分营-机电6

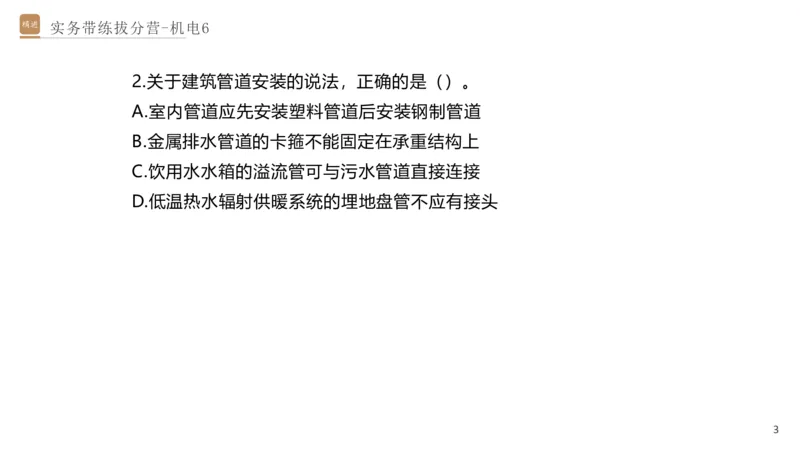

2.关于建筑管道安装的说法,正确的是()。
A.室内管道应先安装塑料管道后安装钢制管道
B.金属排水管道的卡箍不能固定在承重结构上
C.饮用水水箱的溢流管可与污水管道直接连接
D.低温热水辐射供暖系统的埋地盘管不应有接头
【答案】D
【解析】本题考查的是建筑给水排水与供暖工程施工技术要点。A
选项,室内管道应先安装钢制管道后安装塑料管道;B选项,金属排水
管道上的吊钩或卡箍应固定在承重结构上;C选项,饮用水水箱的溢流
管不得与污水管道直接连接,并应留出不小于100mm的隔断空间。
41实务带练拔分营-机电6
3.下列工业管道水冲洗实施要点,不正确的有
()。A.冲洗流速不得低于1.5m/s
B.排水时不得形成负压
C.水中氯离子含量不得超过30ppm
D.使用洁净水连续进行冲洗
【答案】C
【解析】本题考查的是管道吹扫与清洗。水中氯离子含量不得超过
25ppm。
42实务带练拔分营-机电6

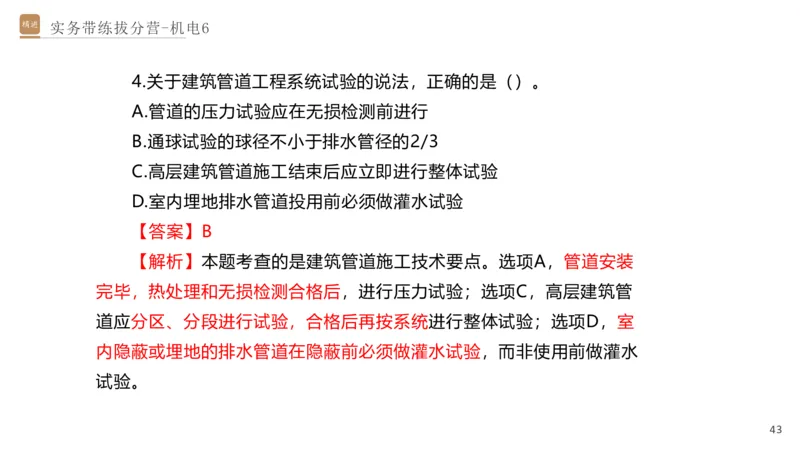

4.关于建筑管道工程系统试验的说法,正确的是()。
A.管道的压力试验应在无损检测前进行
B.通球试验的球径不小于排水管径的2/3
C.高层建筑管道施工结束后应立即进行整体试验
D.室内埋地排水管道投用前必须做灌水试验
【答案】B
【解析】本题考查的是建筑管道施工技术要点。选项A,管道安装
完毕,热处理和无损检测合格后,进行压力试验;选项C,高层建筑管
道应分区、分段进行试验,合格后再按系统进行整体试验;选项D,室
内隐蔽或埋地的排水管道在隐蔽前必须做灌水试验,而非使用前做灌水
试验。
43实务带练拔分营-机电6
5.关于绝热结构防潮层施工的说法,正确的是()。
A.室外施工宜在阳光暴晒中进行
B.防潮层外侧应用钢带捆扎固定
C.设备筒体的防潮层应连续施工
D.封口处待试运完毕后进行封闭
【答案】C
【解析】本题考查的是防潮层施工技术要求。A选项,室外施工不
宜在雨雪天或阳光暴晒中进行;B选项,防潮层外不得设置钢丝钢带等
硬质捆扎件;D选项,防潮层应连续施工,不得有断开或断层现象,防
潮层封口处应封闭。
44实务带练拔分营-机电6
6.在潮湿环境中,不锈钢接触碳素钢会产生()。
A.化学腐蚀
B.电化学腐蚀
C.晶间腐蚀
D.铬离子污染
【答案】B
【解析】本题考查的是金属腐蚀的分类和特点。按照金属腐蚀机理分为化
学腐蚀和电化学腐蚀;例如,不锈钢与非合金钢、低合金钢接触存在铁离子、
铬离子电位差而形成微电池,产生电化学腐蚀;晶间腐蚀是沿着金属晶粒间的
分界面向内部扩展的腐蚀,主要由于晶粒表面和内部化学成分的差异以及晶界
杂质或内应力的存在而发生腐蚀;晶间腐蚀破坏晶粒间的结合,大大降低金属
的机械强度,而且腐蚀发生后金属和合金的表面仍然保持一定的金属光泽,看
不出被破坏的迹象,但晶粒间结合力显著减弱,力学性能恶化,不能经受敲击,
所以是一种很危险的腐蚀。
45实务带练拔分营-机电6
7.关于招标过程中设置投标限价的说法,错误的是()。
A.招标文件中应当明确最低投标限价
B.招标人自行决定是否设置投标限价
C.招标人设置的投标限价只能有一个
D.招标人可明确最高限价的计算方法
【答案】A
【解析】本题考查的是招标人的规定。招标人可以自行决定是否编
制标底,不得规定最低投标限价;一个招标项目只能有一个标底,标底
必须保密;招标人设有最高投标限价的,应当在招标文件中明确最高限
价或者最高限价的计算方法。
46实务带练拔分营-机电6
8.机电工程项目的资金使用效果考核指标中,不包括()。
A.资金周转率
B.资金占用率
C.资金产值率
D.资金利用率
【答案】B
【解析】本题考查的是资金使用控制。考核资金使用效果的指标主
要有资金周转率、资金产值率、资金利用率。
47实务带练拔分营-机电6
9.下列绿色施工环境保护措施中,属于扬尘控制的是()。
A.对建筑垃圾进行分类
B.施工现场出口设置洗车槽
C.防腐保温材料妥善保管
D.施工后恢复被破坏的植被
【答案】B
【解析】本题考查的是扬尘控制。A选项,属于建筑垃圾控制;C
选项和D选项,属于土壤保护。
48实务带练拔分营-机电6

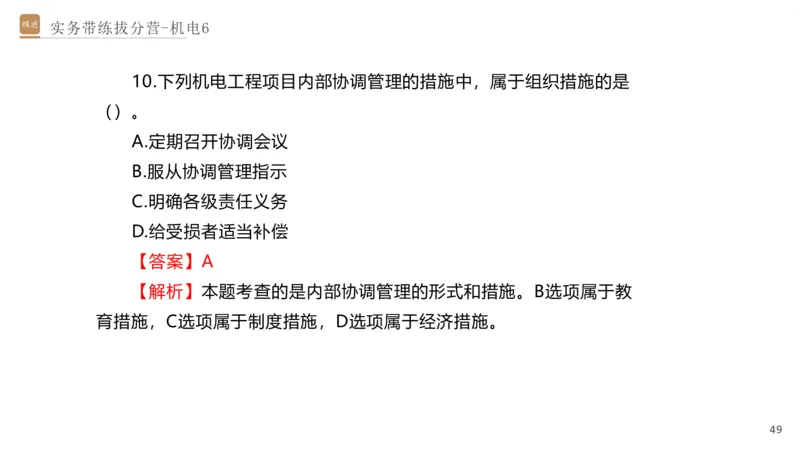

10.下列机电工程项目内部协调管理的措施中,属于组织措施的是
()。
A.定期召开协调会议
B.服从协调管理指示
C.明确各级责任义务
D.给受损者适当补偿
【答案】A
【解析】本题考查的是内部协调管理的形式和措施。B选项属于教
育措施,C选项属于制度措施,D选项属于经济措施。
49实务带练拔分营-机电6

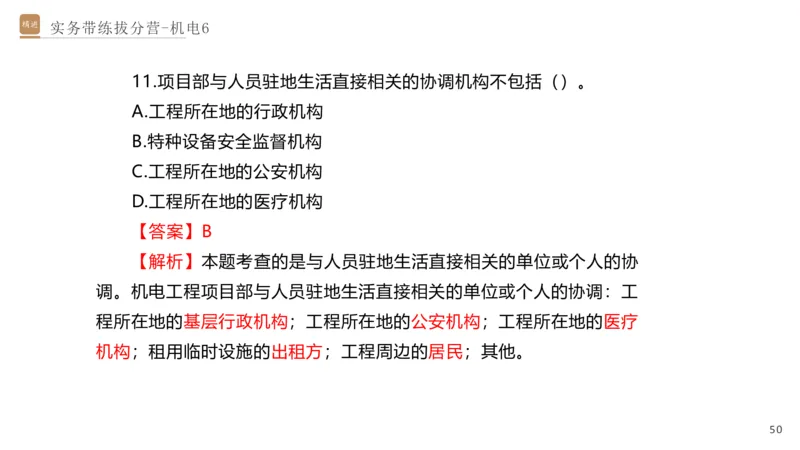

11.项目部与人员驻地生活直接相关的协调机构不包括()。
A.工程所在地的行政机构
B.特种设备安全监督机构
C.工程所在地的公安机构
D.工程所在地的医疗机构
【答案】B
【解析】本题考查的是与人员驻地生活直接相关的单位或个人的协
调。机电工程项目部与人员驻地生活直接相关的单位或个人的协调:工
程所在地的基层行政机构;工程所在地的公安机构;工程所在地的医疗
机构;租用临时设施的出租方;工程周边的居民;其他。
50实务带练拔分营-机电6

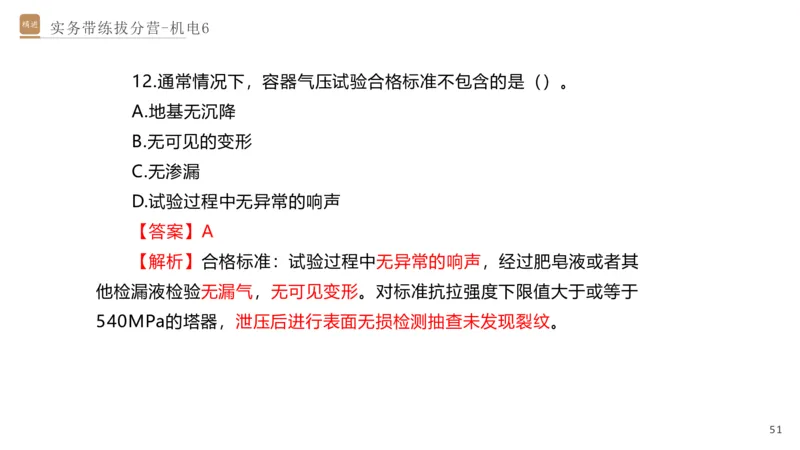

12.通常情况下,容器气压试验合格标准不包含的是()。
A.地基无沉降
B.无可见的变形
C.无渗漏
D.试验过程中无异常的响声
【答案】A
【解析】合格标准:试验过程中无异常的响声,经过肥皂液或者其
他检漏液检验无漏气,无可见变形。对标准抗拉强度下限值大于或等于
540MPa的塔器,泄压后进行表面无损检测抽查未发现裂纹。
51实务带练拔分营-机电6
13.施工单位出具工程质量保修书的时间是()。
A.竣工验收合格时
B.竣工预验收时
C.竣工验收备案时
D.竣工预结算时
【答案】A
【解析】本题考查的是机电工程保修证书。在工程竣工验收的同时,
由施工单位向建设单位发送机电安装工程保修证书;保修证书的内容主
要包括:工程简况,设备使用管理要求,保修范围和内容,保修期限、
保修情况记录(空白),保修说明,保修单位名称、地址、电话、联系人
等。
52实务带练拔分营-机电6
14.在施工中,准许使用的计量器具有()。
A.被认定为C类的计量器具
B.无检定合格印的计量器具
C.超过检定周期的计量器具
D.经检定不合格的计量器具
【答案】A
【解析】本题考查的是计量器具的使用管理要求。任何单位和个人
不准在工作岗位上使用无检定合格印、证或者超过检定周期以及经检定
不合格的计量器具。
53实务带练拔分营-机电6

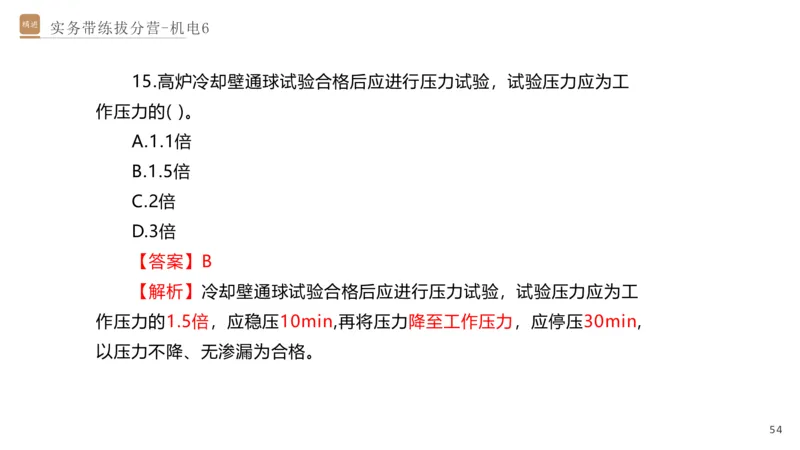

15.高炉冷却壁通球试验合格后应进行压力试验,试验压力应为工
作压力的( )。
A.1.1倍
B.1.5倍
C.2倍
D.3倍
【答案】B
【解析】冷却壁通球试验合格后应进行压力试验,试验压力应为工
作压力的1.5倍,应稳压10min,再将压力降至工作压力,应停压30min,
以压力不降、无渗漏为合格。
54实务带练拔分营-机电6

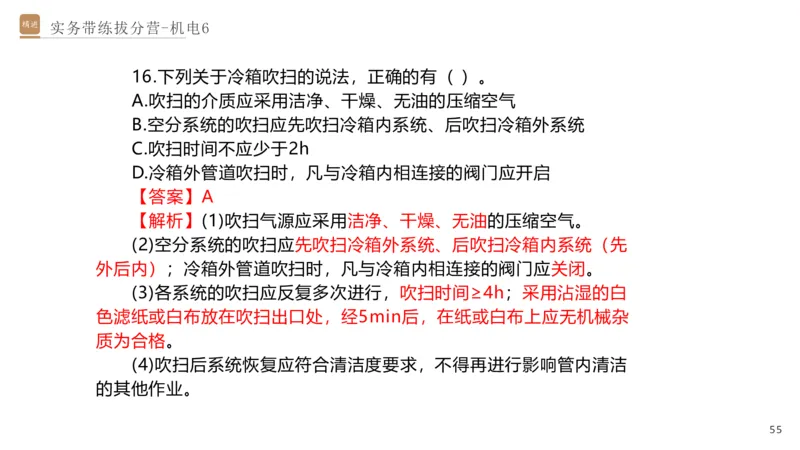

16.下列关于冷箱吹扫的说法,正确的有( )。
A.吹扫的介质应采用洁净、干燥、无油的压缩空气
B.空分系统的吹扫应先吹扫冷箱内系统、后吹扫冷箱外系统
C.吹扫时间不应少于2h
D.冷箱外管道吹扫时,凡与冷箱内相连接的阀门应开启
【答案】A
【解析】(1)吹扫气源应采用洁净、干燥、无油的压缩空气。
(2)空分系统的吹扫应先吹扫冷箱外系统、后吹扫冷箱内系统(先
外后内);冷箱外管道吹扫时,凡与冷箱内相连接的阀门应关闭。
(3)各系统的吹扫应反复多次进行,吹扫时间≥4h;采用沾湿的白
色滤纸或白布放在吹扫出口处,经5min后,在纸或白布上应无机械杂
质为合格。
(4)吹扫后系统恢复应符合清洁度要求,不得再进行影响管内清洁
的其他作业。
55实务带练拔分营-机电6
17.有预紧力要求的螺纹连接副,常用的紧固方法有()。
A.测量伸长法
B.液压拉伸法
C.顶伸伸长法
D.拉伸伸长法
E.加热伸长法
【答案】ABE
【解析】本题考查的是机械设备安装方法。有预紧力要求的螺纹连
接常用的紧固方法:定力矩法、测量伸长法、液压拉伸法、加热伸长法。
56实务带练拔分营-机电6

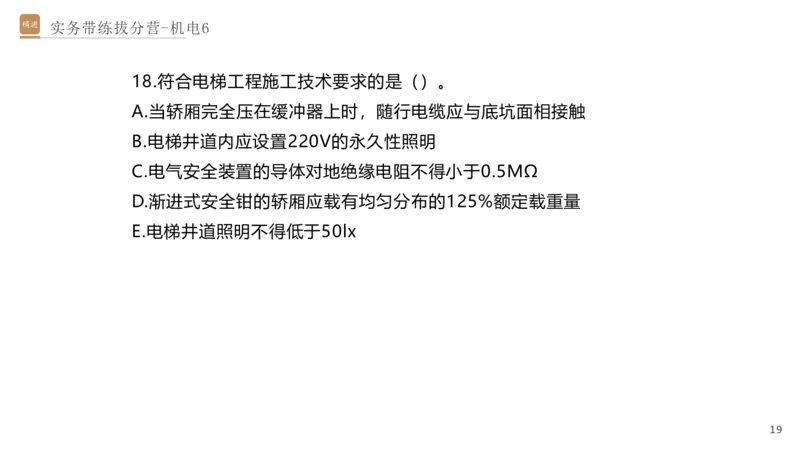

18.符合电梯工程施工技术要求的是()。
A.当轿厢完全压在缓冲器上时,随行电缆应与底坑面相接触
B.电梯井道内应设置220V的永久性照明
C.电气安全装置的导体对地绝缘电阻不得小于0.5MΩ
D.渐进式安全钳的轿厢应载有均匀分布的125%额定载重量
E.电梯井道照明不得低于50lx
【答案】CDE
【解析】本题考查的是曳引式电梯安装。A选项,当轿厢完全压在
缓冲器上时,随行电缆不得与底坑地面接触;B选项,电梯井道内应设
置永久性电气照明,井道照明电压宜采用36V安全电压;D选项,对瞬
时式安全钳,轿厢应载有均匀分布的额定载重量,对渐进式安全钳,轿
厢应载有均匀分布的125%额定载重量。
57实务带练拔分营-机电6

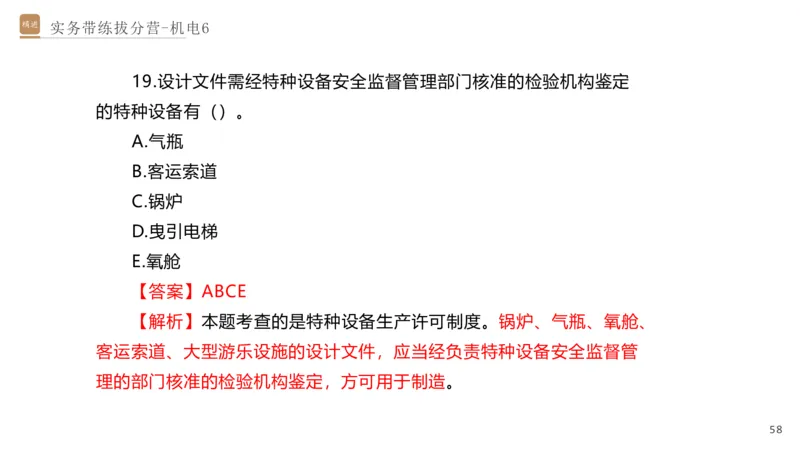

19.设计文件需经特种设备安全监督管理部门核准的检验机构鉴定
的特种设备有()。
A.气瓶
B.客运索道
C.锅炉
D.曳引电梯
E.氧舱
【答案】ABCE
【解析】本题考查的是特种设备生产许可制度。锅炉、气瓶、氧舱、
客运索道、大型游乐设施的设计文件,应当经负责特种设备安全监督管
理的部门核准的检验机构鉴定,方可用于制造。
58实务带练拔分营-机电6
20.机电工程施工方案交底内容包括该工程的()等。
A.操作方法
B.工程特点
C.要领
D.施工工艺
E.施工程序和顺序
【答案】ACDE
【解析】本题考查的是施工方案交底。机电工程施工方案交底内容:
该工程的施工程序和顺序、施工工艺、操作方法、要领、质量控制、安
全措施等。
机电工程施工组织设计交底的内容包括:工程特点、难点;主要施
工工艺及施工方法;施工进度安排;项目组织机构设置与分工;质量、
安全技术措施等。
59实务带练拔分营-机电6
21.降低项目施工成本的组织措施有()。
A.将成本责任分解到各岗位
B.选择最佳施工方案
C.确定合理的工作流程
D.制定资金使用计划
E.采取必要的风险对策
【答案】AC
【解析】本题考查的是降低机电工程项目施工成本的主要措施。B
选项属于技术措施;D选项属于经济措施;E选项属于合同措施。
60实务带练拔分营-机电6

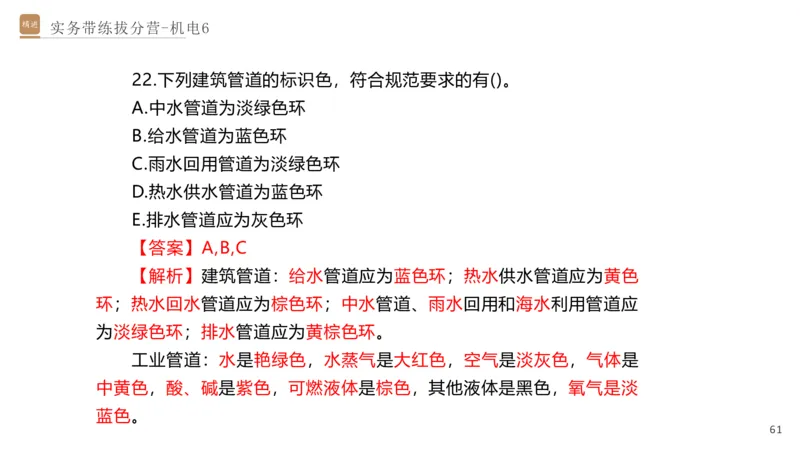

22.下列建筑管道的标识色,符合规范要求的有()。
A.中水管道为淡绿色环
B.给水管道为蓝色环
C.雨水回用管道为淡绿色环
D.热水供水管道为蓝色环
E.排水管道应为灰色环
【答案】A,B,C
【解析】建筑管道:给水管道应为蓝色环;热水供水管道应为黄色
环;热水回水管道应为棕色环;中水管道、雨水回用和海水利用管道应
为淡绿色环;排水管道应为黄棕色环。
工业管道:水是艳绿色,水蒸气是大红色,空气是淡灰色,气体是
中黄色,酸、碱是紫色,可燃液体是棕色,其他液体是黑色,氧气是淡
蓝色。
61实务带练拔分营-机电6
23.设备采购监造时,停工待检点应包括()。
A.重要工序节点
B.隐蔽工程
C.设备性能重要的相关检验
D.不可重复试验的验收点
E.关键试验的验收点
【答案】ABDE
【解析】本题考查的是监督点的设置。停工待检点:针对设备安全
或性能最重要的相关检验、试验而设置;包括重要的工序节点、隐蔽工
程、关键的试验验收点或不可重复的试验验收点。C选项,应为设备性
能最重要的相关检验。
62实务带练拔分营-机电6
24.关于工程竣工结算编制的说法,正确的有()。
A.签证费用以双方已确认金额计算
B.经确认的工程计量直接进入结算
C.以招标确定的中标价取代暂估价
D.计日工按承包人实际确认的数量
E.暂列金差额由合同双方共同承担
【答案】ABC
【解析】本题考查的是竣工结算编制原则。D选项,计日工费用应
按发包人实际签证确认的数量和相应项目综合单价计算。E选项,暂列
金额应减去合同价款调整金额、索赔和现场签证计算,如有余额归发包
人,如有差额由发包人补足。
63实务带练拔分营-机电6
案例一
【背景资料】
A公司承接一地下停车库的机电安装工程,工程内容包括给水排水、
建筑电气、消防工程等;经建设单位同意,A公司将消防工程分包给了
B公司,并对B公司在资质条件、人员配备等方面进行了考核和管理。
自动喷水灭火系统的直立式喷头运到施工现场,经外观检查后,立
即与消防管道同时进行安装,直立式喷头安装如图3所示,施工过程中
被监理工程师叫停,要求整改。
64实务带练拔分营-机电6
B公司整改后,对自动喷水灭火系统进行通水调试,调试项目包括
水源测试、报警阀调试、联动试验,在验收时被监理工程师要求补充调
试项目。
该停车库项目在竣工验收合格12个月后才投入使用,投入使用12
个月后,消防管道漏水,建设单位要求A公司进行维修。
65实务带练拔分营-机电6
1.A公司对B公司进行考核和管理的内容还有哪些?
【答案】A公司对B公司进行考核和管理的内容还有技术装备、技
术管理人员资格、履约能力。
66实务带练拔分营-机电6
2.说明自动喷水灭火系统安装被监理工程师要求整改的原因。
【答案】自动喷水灭火系统安装被监理工程师要求整改的原因:
1)直立式喷头运到施工现场,经外观检查后,立即与消防管道同
时进行安装,不符合要求;自动喷水灭火系统的闭式喷头应在安装前进
行密封性能试验,且必须在系统试压、冲洗合格后进行安装;
2)喷头溅水盘距楼板200mm,不符合要求;直立式喷头溅水盘
与顶板的距离应为75~150mm;
3)两个喷头之间的距离为3.6m,不符合要求;停车库的火灾危
险等级为中危险级Ⅱ级,喷头若采用矩形或平行四边形布置,其长边边
长可以不超过3.6m,若采用正方形布置,其边长不应超过3.4m。
67实务带练拔分营-机电6
3.自动喷水灭火系统的调试还应补充哪些项目?
【答案】自动喷水灭火系统的调试项目还应补充消防水泵的调试、
稳压泵的调试、排水设施的调试。
自动喷水灭火系统的调试应包括:水源测试;消防水泵调试;
稳压泵调试;报警阀调试;排水设施调试;联动试验。
68实务带练拔分营-机电6
4.消防管道维修是否在保修期内?说明理由。维修费用由谁承担?
【答案】1)消防管道维修不在保修期内;
2)理由:建设工程的保修期自竣工验收合格之日起计算,与何时
投入使用无关,且给水排水管道的保修期为2年,因此该停车库项目在
竣工验收合格12个月后投入使用,投入使用12个月后,消防管道漏水,
已超过保修期限;
3)根据《建设工程质量管理条例》的规定,消防管道已超过保修
期限,因此该维修费用应由建设单位承担。
69实务带练拔分营-机电6
案例二
【背景资料】
某工程公司采用EPC方式承包一供热站安装工程,工程内容包括:
换热器、疏水泵、管道、电气及自动化安装等。
工程公司成立采购小组,根据工程施工进度、关键工作和主要设备
进场时间采购设备、材料等物资,保证设备材料采购与施工进度合理衔
接。
疏水泵联轴器为过盈配合件,施工人员在装配时,将两个半联轴器
一起转动,每转180°测量一次,并记录2个位置的径向位移值和位于同
一直径两端测点的轴向位移值,质量部门对此提出异议,认为不符合规
范要求,要求重新测量。
70实务带练拔分营-机电6
为加强施工现场的安全管理,及时处置突发事件,工程公司升级了
《生产安全事故应急救援预案》,并进行了应急预案的培训、演练。
取源部件到货后,工程公司进行取源部件的安装,压力取源部件的
取压点选择范围如图2所示,温度取源部件在管道上开孔焊接安装如图
3所示,在准备系统水压试验时,温度取源部件的安装被监理要求整改。
71实务带练拔分营-机电6
1.本工程中,工程公司应当多长时间组织一次现场处置方案演练?
应急预案演练效果应由哪个单位来评估?
【答案】1)本工程中,工程公司应当每半年至少组织一次现场处
置方案演练;
2)应急预案演练结束后,应急预案演练组织单位应当对应急预案
演练效果进行评估,撰写应急预案演练评估报告,分析存在的问题,并
对应急预案提出修订意见。
项目部级现场处置方案演练的频次为每半年至少1次;
企业级综合应急预案演练或者专项应急预案演练的频次为每年至少1次。
72实务带练拔分营-机电6
2.图2中取压点范围适用于何种介质管道?说明温度取源部件安装
被监理要求整改的原因。
【答案】1)图2中取压点范围适用于蒸汽介质管道;
2)温度取源部件安装被监理要求整改的原因:
① 温度取源部件顺着介质流向安装不正确;温度取源部件与管道
呈倾斜角度安装时,宜逆着介质流向安装,其轴线与管道轴线相交;
② 温度取源部件在管道的焊缝上开孔焊接不正确;安装取源部件
时,不应在设备或管道的焊缝及其边缘上开孔及焊接。
73实务带练拔分营-机电6
3.联轴器是采用了哪种过盈装配方式?质量部门提出异议是否合理?
写出正确的要求。
【答案】1)联轴器的装配采用加热装配法;
【一般采用压入装配、低温冷装配和加热装配法,而在安装现场多
采用加热装配法。】
2)质量部门提出异议合理;
3)正确做法:将两个半联轴器一起转动,应每转90°测量一次,
并记录5个位置的径向位移测量值和位于同一直径两端测点的轴向测量
值。
74实务带练拔分营-机电6
4.为保证项目整体进度,应优先采购哪些设备?
【答案】为保证项目整体进度,应优先采购设备主装置、需要先期
施工的设备以及关键线路上的设备。
75实务带练拔分营-机电6
案例三
【背景资料】
某机电公司承接一地铁机电工程(4站4区间),该工程位于市中
心繁华区,施工周期共16个月,工程范围包括通风与空调、给水排水
及消防水、动力照明、环境与设备监控系统等。
工程各站设置3台制冷机组,单台机组重量为5.5t,位于地下站台
层。各站两端的新风及排风竖井共安装6台大型风机。空调冷冻、冷却
水管采用镀锌钢管焊接法兰连接,法兰焊接处内外焊口做防腐处理。其
中某站的3台冷却塔按设计要求设置在地铁入口外的建筑区围挡内,冷
却塔并排安装且与围挡建筑物距离为2.0m。
76实务带练拔分营-机电6
机电工程工期紧,作业区域分散,项目部编制了施工组织设计,对
工程进度、质量和安全管理进行重点控制。在安全管理方面,项目部根
据现场作业特点,对重点风险作业进行分析识别,制定了相应的安全管
理措施和应急预案。
在车站出入口未完成结构施工时,全部机电设备、材料均需进行吊
装作业,其中制冷机组和大型风机的吊装运输分包给专业施工队伍。经
分析该工程属于危大工程,分包单位编制了吊装运输专项方案后即组织
实施,被监理工程师制止,后经审批,才组织实施。
77实务带练拔分营-机电6
在公共区及设备区走廊上方的管线密集区,采用“管线综合布置”
的机电安装新技术,由成品镀锌型钢和专用配件组成的综合支吊架系统。
机电管线深化设计后,解决了以下问题:避免了设计图纸中一根
600x400mm风管与400x200mm电缆桥架安装位置的碰撞;确定了
各机电管线安装位置;断面尺寸最大的风管最高,电缆桥架居中,水管
最低;确定管线间的位置和标高,满足施工及维修操作面的要求。机电
公司根据优化方案组织施工,按合同要求一次完成。
78实务带练拔分营-机电6
1.本工程应重点进行风险识别的作业有哪些?应急预案分为哪几类?
【答案】1)根据背景资料,本工程应重点进行风险识别的作业有:
①不熟悉的作业,如本工程中的“管线综合布置的新技术作业”;
②临时作业,如本工程中的“脚手架搭设作业”;
③造成事故最多的作业,如本工程中的“动火作业、高空作业”;
④存在严重伤害危险的作业,如本工程中的“起重吊装作业”;
⑤已有控制措施不足以把风险降到可接受范围的作业,如本工程
中的“焊接作业”。
2)应急预案分为:综合应急预案、专项应急预案、现场处置方案。
79实务带练拔分营-机电6
2.分包单位选择的吊装运输专项方案应如何进行审批?
【答案】根据背景资料可知,该吊装运输工程属于危险性较大的分
部分项工程,需要编制危大工程安全专项施工方案。因此分包单位选择
的吊装运输专项方案首先应当由总包单位技术负责人及分包单位技术负
责人共同审核签字,加盖单位公章;然后由总监理工程师审查签字,加
盖执业印章后方可实施。
80实务带练拔分营-机电6
3.采用“管线综合布置”优化方案后,对管线的施工有哪些优化作
用?【超纲内容,仅做了解】
【答案】采用“管线综合布置”优化方案后,一方面可以深化综合
管线排布,另一方面可以优化机电管线的施工工序,即:
1)发现原设计管线排列的碰撞问题,对管线进行重新排布,确保
管线相互间的位置和标高满足设计和施工及今后维修的要求;
2)将管线事先进行排布后,可预知建筑空间内相关的机电管线的
布置,确定合理的施工顺序,以确保不同专业人员交叉作业造成的不必
要的拆改。
81实务带练拔分营-机电6
4.本工程冷却塔安装位置能否满足其进风要求?说明理由?塔体安
装还应符合哪些要求?
【答案】1)本工程冷却塔安装位置可以满足其进风要求。
2)理由:根据相关规范,冷却塔的安装位置应符合设计要求,进
风侧距建筑物应大于1000㎜(1m),本工程冷却塔并排安装且与围挡
建筑物距离为2.0m,因此满足其进风要求。
82实务带练拔分营-机电6
3)冷却塔塔体安装还应符合以下要求:
①冷却塔与基础预埋件应连接牢固,连接件应采用镀锌或不锈钢螺栓,
其紧固力应一致,均匀。
②冷却塔安装应水平,单台冷却塔的水平度和垂直度允许偏差应为2‰。
多台冷却塔安装时,排列应整齐,各台开式冷却塔的水面高度应一致,高度偏
差值不应大于30mm。当采用共用集管并联运行时,冷却塔集水盘(槽)之间的
连通管应符合设计要求。
③冷却塔的集水盘应严密、无渗漏,进、出水口的方向和位置应正确,
布水器应布水均匀,组装的冷却塔的填料安装应在所有电、气焊接作业完成后
进行。
④冷却塔与管道连接应在管道冲(吹)洗合格后进行。
⑤有水冻危险的区域,冬季使用的冷却塔及管道应采取防冻与保温措施,
在屋面层最低点设置泄水阀。
83实务带练拔分营-机电6
案例四
【背景资料】
某安装公司承接一个干熄焦发电项目。工程内容:干熄焦系统、工
业炉系统、热力系统、电站、电气、仪表及自动化控制系统。电站主厂
房设计有1台供检修用的电动双梁桥式起重机(起重量32/5t,跨距
16.5m)。
干熄焦的动力驱动设备:电机车、焦罐台车和提升机(提升负荷87t,
提升高度37.5m)。电机车负责将焦罐及焦罐台车运至提升框架正下方。
提升机负责焦罐提升并横移至干熄炉炉顶,通过装入装置将焦炭装入干
熄炉内。
84实务带练拔分营-机电6
工程中配置1套高温高压自然循环锅炉及辅助系统,同时配套发电
机组及辅助系统,利用锅炉产生的高温高压蒸汽发电,高温高压自然循
环锅炉参数见表2。
安装公司项目部进场后,进行各项准备工作。根据施工图纸及相关
资料,对工程中可能涉及的特种设备及危险性较大的分部分项工程进行
了识别,由项目经理组织相关技术人员编制了项目施工组织设计和分部
分项工程专项施工方案。
85实务带练拔分营-机电6
提升机框架主梁上平标高为+60.00m,为提高施工效率、保证施
工安全,在提升框架施工前,需先安装一台建筑塔式起重机(最大起重
量25t)进行提升框架构件的吊装。项目部按《建筑起重机械安全监督管
理规定》要求,在施工所在地建设主管部门办理了施工告知。
提升机安装在提升框架顶部主梁轨道上。提升框架主梁是钢制焊接
箱型结构,框架中部设有水平支撑及剪刀撑;钢结构连接采用扭剪型高
强度螺栓。
冷焦排出装置重量8.98t,安装于干熄炉底部。由于场地原因,冷
焦排出设备卸车后只能放在距离干熄炉炉底中心8m距离的地方,无法
用吊车将设备吊装就位。施工班组利用滚杠、拖排、枕木及手拉葫芦等
工具,完成了冷焦排出装置的水平运输工作。
86实务带练拔分营-机电6
1.本工程有哪几台设备安装需编制安全专项施工方案并进行专家论
证?说明理由?
【答案】1)电动双梁桥式起重机的安装需要编制安全专项施工方
案并进行专家论证。理由:32/5t电动双梁桥式起重机的额定起重量超
过300kN。
2)提升机的安装需要编制安全专项施工方案并进行专家论证。理
由:提升负荷87t的提升机的额定起重量超过300kN。
87实务带练拔分营-机电6
2.项目部在建筑塔式起重机安装前,办理安装告知的做法是否正确?
说明理由?
【答案】1)项目部在建筑塔式起重机安装前,在施工所在地建设
主管部门办理施工告知的做法不正确;
2)建筑塔式起重机的安装属于特种设备的安装,特种设备安装、
改造、修理的施工单位应当在施工前将拟进行的特种设备安装、改造、
修理情况书面告知直辖市或者设区的市级人民政府负责特种设备安全监
督管理的部门。
88实务带练拔分营-机电6
3.高强度螺栓连接副在安装前需做哪些试验?高强度螺栓终拧合格
的标志是什么?
【答案】1)高强度螺栓连接副在安装前需做连接摩擦面(含涂层摩
擦面)的抗滑移系数试验和复验;
2)本工程钢结构连接采用扭剪型高强度螺栓,终拧合格的标志是
拧断螺栓尾部梅花头。
89实务带练拔分营-机电6
4.如何使用背景中的工具实施冷焦排出装置的水平运输工作?
【答案】1)编制专门的吊装方案,并对承载的结构(立柱)在受力
条件下的强度和稳定性进行校核;
2)选择的受力点(立柱)和方案应征得设计人员的同意;
3)利用枕木对锚固点或直接捆绑的承载部位(立柱)进行局部补强;
4)将钢丝绳捆绑在立柱上,并将钢丝绳末端作为手拉葫芦的固定点;
5)分别将滚杠和拖排放置完好,并将冷焦排出装置吊装至拖排滚杠
上,并利用手拉葫芦进行水平牵引运输;
6)水平牵引运输时,设专人对受力点的结构进行监视。
90实务带练拔分营-机电6
5.计算锅炉整体水压试验压力。锅炉水压试验时,对设置的压力表
有哪些要求?
【答案】1)锅炉整体水压试验的试验压力:
1.25×11.28=14.10MPa;
2)锅炉水压试验时,对设置的压力表的要求是:试压系统的压力
表不应少于2只;压力表的精度等级不应低于1.6级;压力表应经过校
验并合格,其表盘量程应为试验压力的1.5倍~3倍。
