文档内容
2025/3/3
➢ 2025年二级注册建造师
矿业工程
2025版教材
精讲
讲师:大海
1
第3篇
项目管理实务
第10章 矿业工程企业资质与施工组织
第11章 施工招标投标与合同管理
第12章 施工进度管理
第13章 施工质量管理
第14章 施工成本管理
第15章 施工安全管理
第16章 绿色施工及现场环境管理
第17章 施工文档管理及项目管理新发展
2

12025/3/3
➢ 第3篇矿业工程项目管理实务

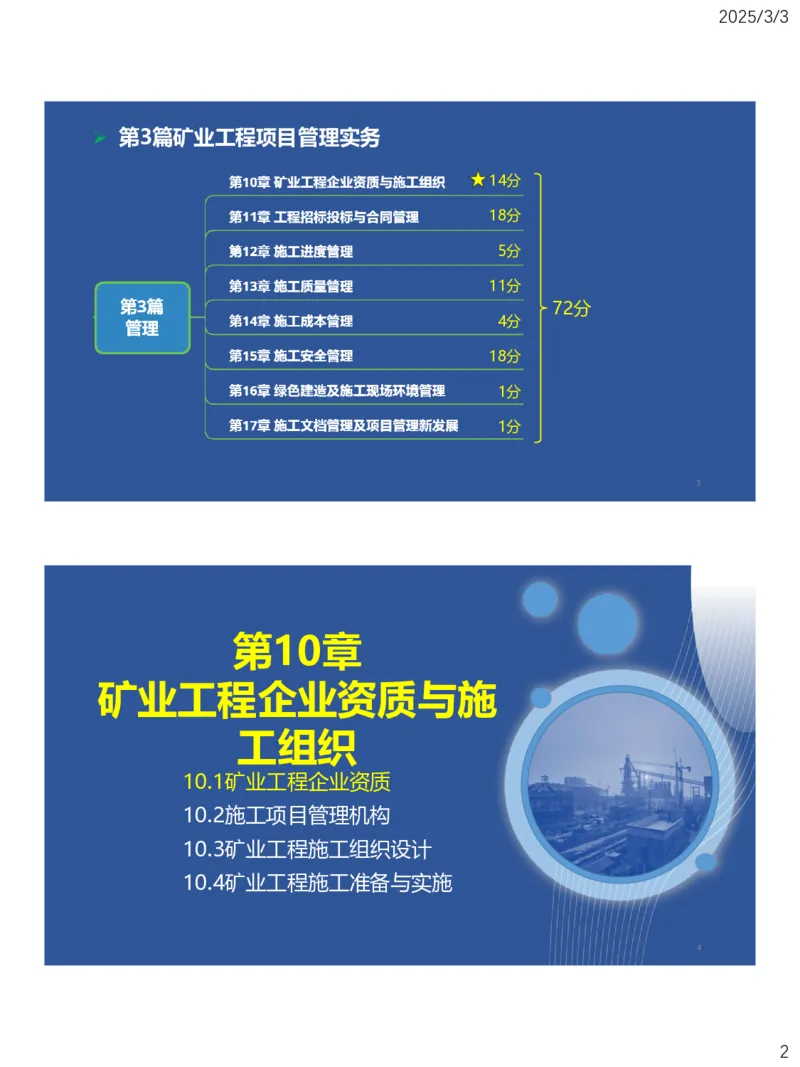

14分
18分
5分
11分
72分
4分
18分
1分
1分
3

第10章
矿业工程企业资质与施
工组织
10.1矿业工程企业资质
10.2施工项目管理机构
10.3矿业工程施工组织设计
10.4矿业工程施工准备与实施
4
22025/3/3
矿业工程施工企业
资质
10.1.1设计企业资质
10.1.2施工企业资质
5

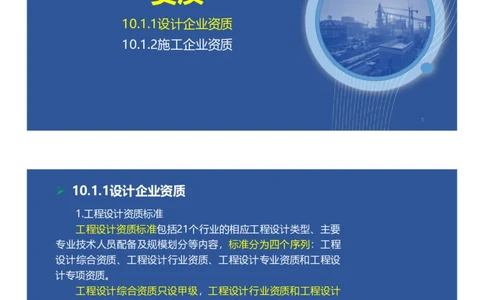

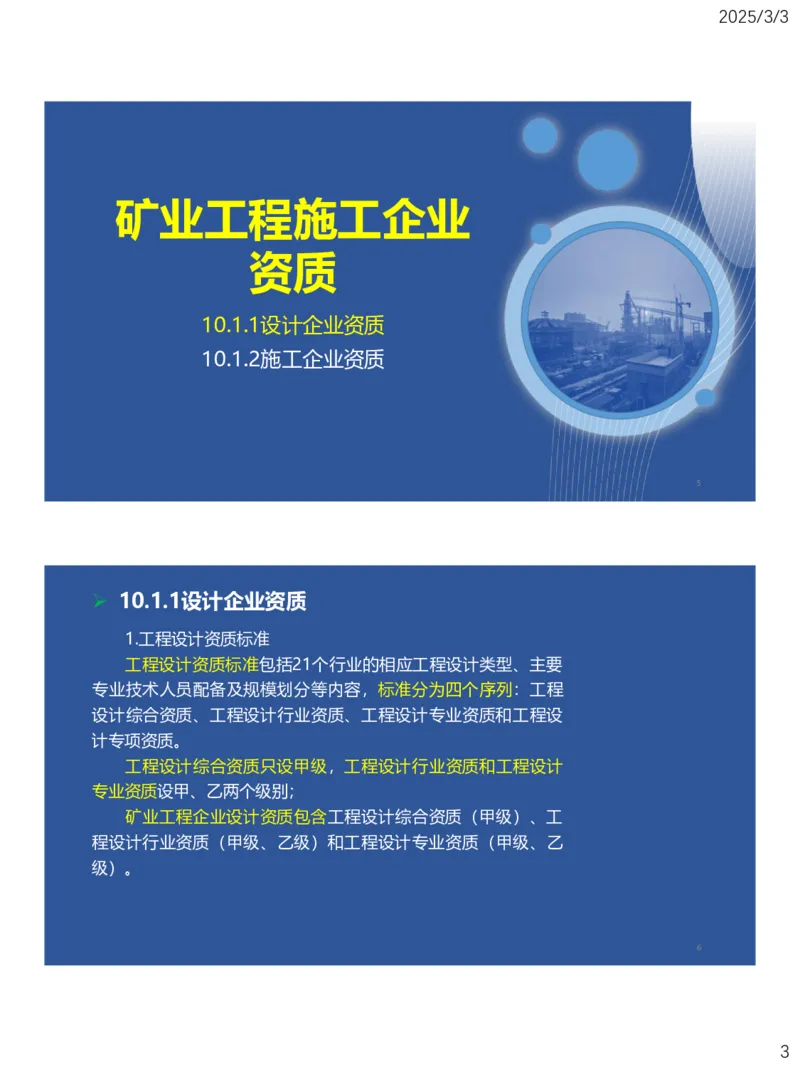

➢ 10.1.1设计企业资质
1.工程设计资质标准
工程设计资质标准包括21个行业的相应工程设计类型、主要
专业技术人员配备及规模划分等内容,标准分为四个序列:工程
设计综合资质、工程设计行业资质、工程设计专业资质和工程设
计专项资质。
工程设计综合资质只设甲级,工程设计行业资质和工程设计
专业资质设甲、乙两个级别;
矿业工程企业设计资质包含工程设计综合资质(甲级)、工
程设计行业资质(甲级、乙级)和工程设计专业资质(甲级、乙
级)。
6
32025/3/3
➢ 10.1.1设计企业资质
2.企业设计资质管理

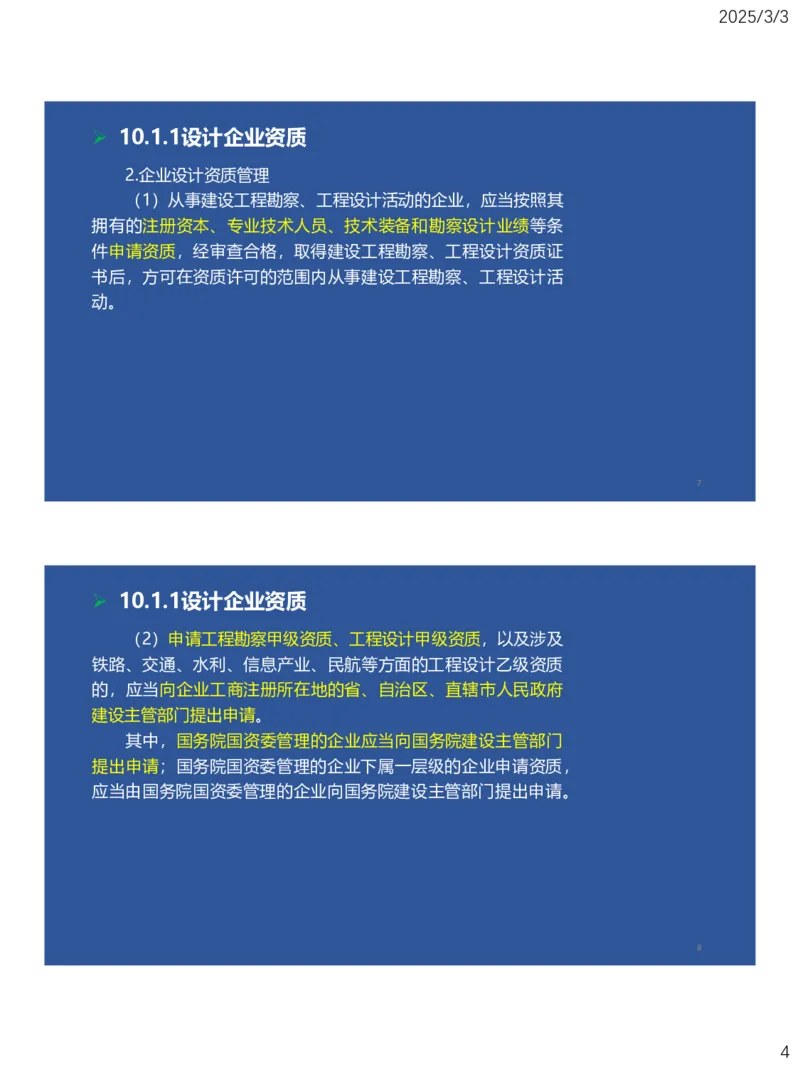

(1)从事建设工程勘察、工程设计活动的企业,应当按照其
拥有的注册资本、专业技术人员、技术装备和勘察设计业绩等条
件申请资质,经审查合格,取得建设工程勘察、工程设计资质证
书后,方可在资质许可的范围内从事建设工程勘察、工程设计活
动。
7
➢ 10.1.1设计企业资质
(2)申请工程勘察甲级资质、工程设计甲级资质,以及涉及
铁路、交通、水利、信息产业、民航等方面的工程设计乙级资质
的,应当向企业工商注册所在地的省、自治区、直辖市人民政府
建设主管部门提出申请。
其中,国务院国资委管理的企业应当向国务院建设主管部门
提出申请;国务院国资委管理的企业下属一层级的企业申请资质,
应当由国务院国资委管理的企业向国务院建设主管部门提出申请。
8
42025/3/3
矿业工程施工企业
资质
10.1.1设计企业资质
10.1.2施工企业资质
9

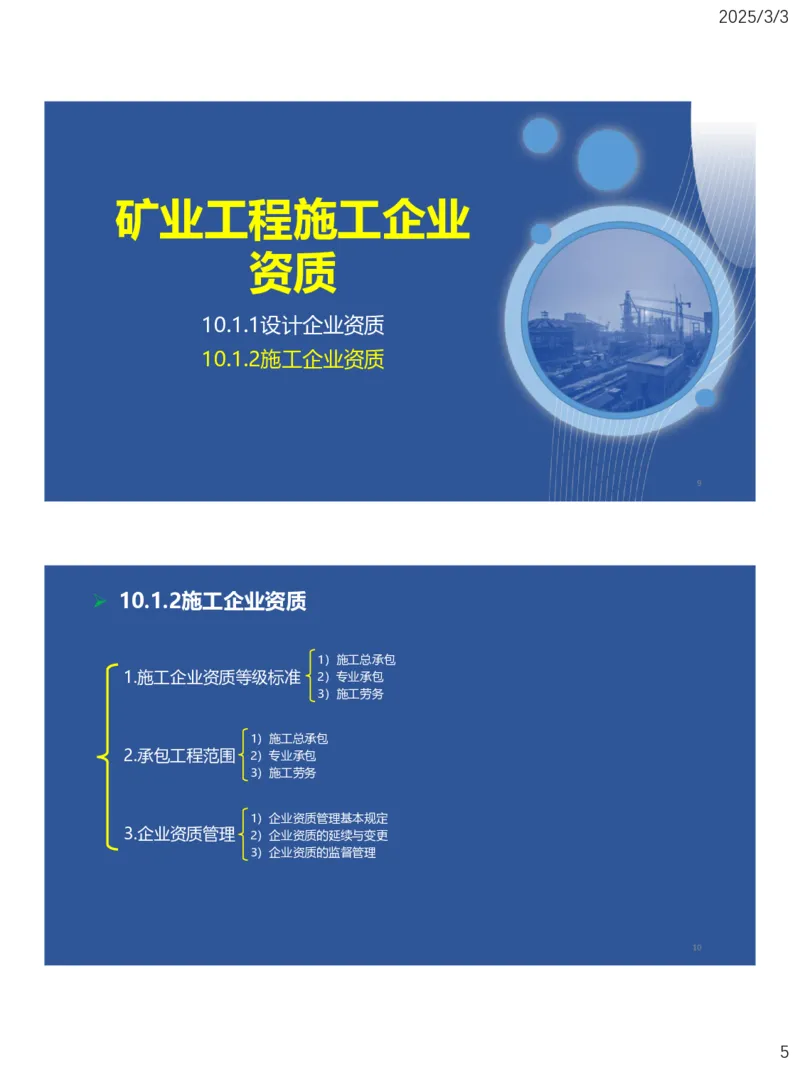

➢ 10.1.2施工企业资质
1)施工总承包
1.施工企业资质等级标准 2)专业承包
3)施工劳务
1)施工总承包
2.承包工程范围 2)专业承包
3)施工劳务
1)企业资质管理基本规定
3.企业资质管理 2)企业资质的延续与变更
3)企业资质的监督管理
10
52025/3/3
➢ 10.1.2施工企业资质
1.施工企业资质等级标准
建筑业企业资质分为总承包、专业承包、施工劳务资质三个
序列。
1)施工总承包
矿山工程施工总承包资质分为特级、一级、二级。
(1)特级资质标准
净资产3.6亿元以上。企业具有注册一级建造师50人以上。
(2)一级资质标准
企业净资产1亿元以上;矿业工程专业一级建造师不少于12人。
(3)二级资质标准
企业净资产4000万元以上,
11

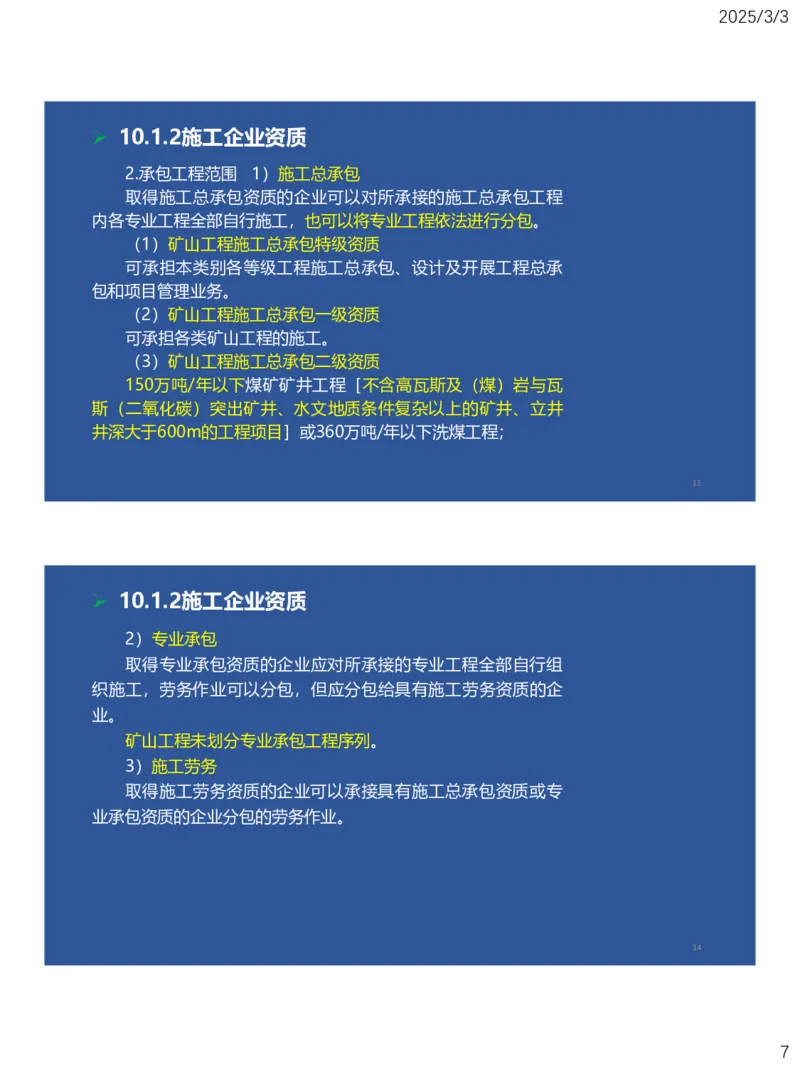

➢ 10.1.2施工企业资质
2)专业承包
专业承包资质是建筑企业资质序列的一种,具备专业承包资
质的企业可以承接总承包下的某些专业工程。
3)施工劳务
施工劳务序列不分类别和等级,施工劳务资质实行备案制。
资质标准为企业净资产200万元以上,具有固定的经营场所。
企业技术负责人具有工程序列中级以上职称或高级工以上资格;
持有岗位证书的施工现场管理人员不少于5人,且施工员、质量员、
安全员、劳务员等人员齐全;经考核或培训合格的技术工人不少
于50人。
12
62025/3/3
➢ 10.1.2施工企业资质
2.承包工程范围 1)施工总承包
取得施工总承包资质的企业可以对所承接的施工总承包工程
内各专业工程全部自行施工,也可以将专业工程依法进行分包。
(1)矿山工程施工总承包特级资质
可承担本类别各等级工程施工总承包、设计及开展工程总承
包和项目管理业务。
(2)矿山工程施工总承包一级资质
可承担各类矿山工程的施工。
(3)矿山工程施工总承包二级资质
150万吨/年以下煤矿矿井工程[不含高瓦斯及(煤)岩与瓦
斯(二氧化碳)突出矿井、水文地质条件复杂以上的矿井、立井
井深大于600m的工程项目]或360万吨/年以下洗煤工程;
13
➢ 10.1.2施工企业资质
2)专业承包
取得专业承包资质的企业应对所承接的专业工程全部自行组
织施工,劳务作业可以分包,但应分包给具有施工劳务资质的企
业。
矿山工程未划分专业承包工程序列。
3)施工劳务
取得施工劳务资质的企业可以承接具有施工总承包资质或专
业承包资质的企业分包的劳务作业。
14
72025/3/3
➢ 10.1.2施工企业资质
3.企业资质管理
1)企业资质管理基本规定
国务院住房城乡建设主管部门负责全国建筑业企业资质的统
一监督管理。

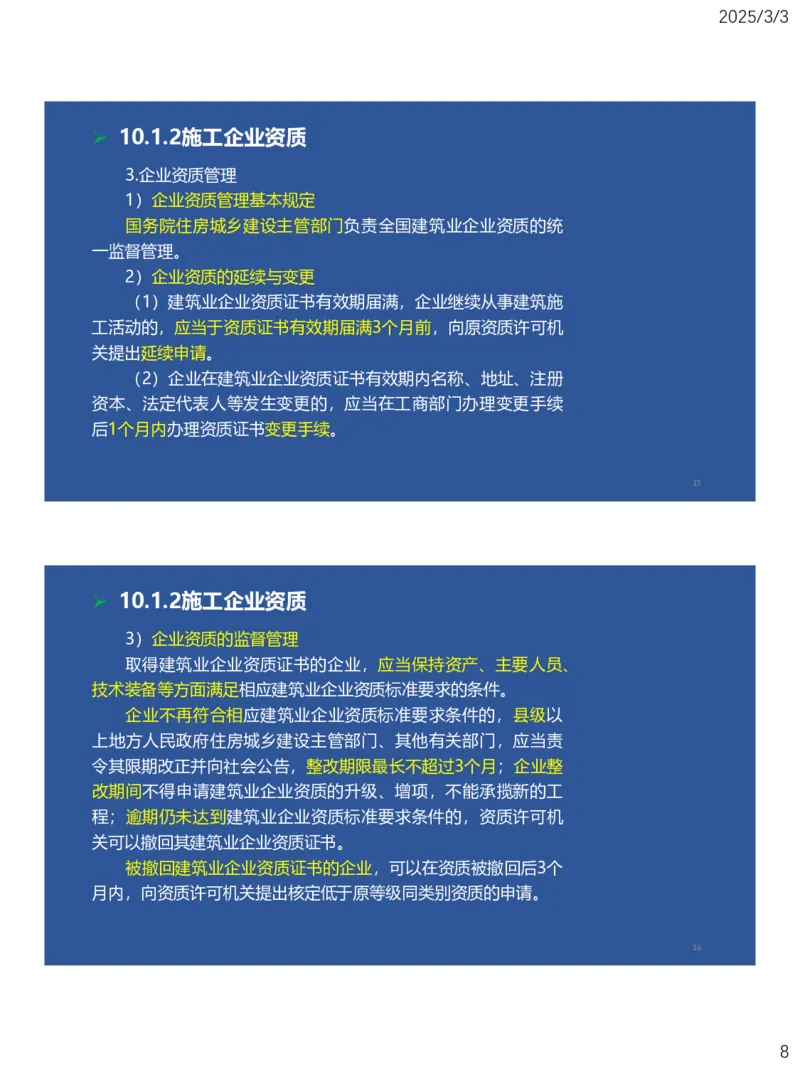

2)企业资质的延续与变更
(1)建筑业企业资质证书有效期届满,企业继续从事建筑施
工活动的,应当于资质证书有效期届满3个月前,向原资质许可机
关提出延续申请。
(2)企业在建筑业企业资质证书有效期内名称、地址、注册
资本、法定代表人等发生变更的,应当在工商部门办理变更手续
后1个月内办理资质证书变更手续。
15
➢ 10.1.2施工企业资质
3)企业资质的监督管理
取得建筑业企业资质证书的企业,应当保持资产、主要人员、
技术装备等方面满足相应建筑业企业资质标准要求的条件。
企业不再符合相应建筑业企业资质标准要求条件的,县级以
上地方人民政府住房城乡建设主管部门、其他有关部门,应当责
令其限期改正并向社会公告,整改期限最长不超过3个月;企业整
改期间不得申请建筑业企业资质的升级、增项,不能承揽新的工
程;逾期仍未达到建筑业企业资质标准要求条件的,资质许可机
关可以撤回其建筑业企业资质证书。
被撤回建筑业企业资质证书的企业,可以在资质被撤回后3个
月内,向资质许可机关提出核定低于原等级同类别资质的申请。
16
82025/3/3
➢ 10.1.2施工企业资质

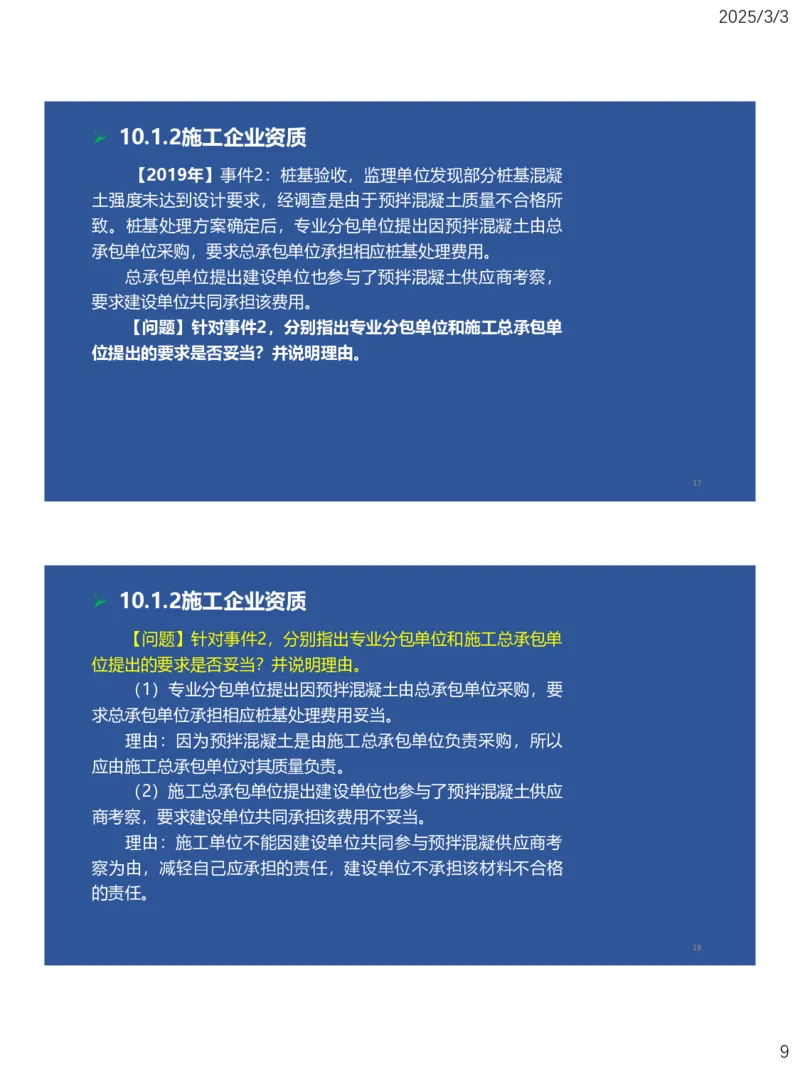

【2019年】事件2:桩基验收,监理单位发现部分桩基混凝
土强度未达到设计要求,经调查是由于预拌混凝土质量不合格所
致。桩基处理方案确定后,专业分包单位提出因预拌混凝土由总
承包单位采购,要求总承包单位承担相应桩基处理费用。
总承包单位提出建设单位也参与了预拌混凝土供应商考察,
要求建设单位共同承担该费用。
【问题】针对事件2,分别指出专业分包单位和施工总承包单
位提出的要求是否妥当?并说明理由。
17
➢ 10.1.2施工企业资质
【问题】针对事件2,分别指出专业分包单位和施工总承包单
位提出的要求是否妥当?并说明理由。
(1)专业分包单位提出因预拌混凝土由总承包单位采购,要
求总承包单位承担相应桩基处理费用妥当。
理由:因为预拌混凝土是由施工总承包单位负责采购,所以
应由施工总承包单位对其质量负责。
(2)施工总承包单位提出建设单位也参与了预拌混凝土供应
商考察,要求建设单位共同承担该费用不妥当。
理由:施工单位不能因建设单位共同参与预拌混凝供应商考
察为由,减轻自己应承担的责任,建设单位不承担该材料不合格
的责任。
18
92025/3/3
➢ 10.1.2施工企业资质

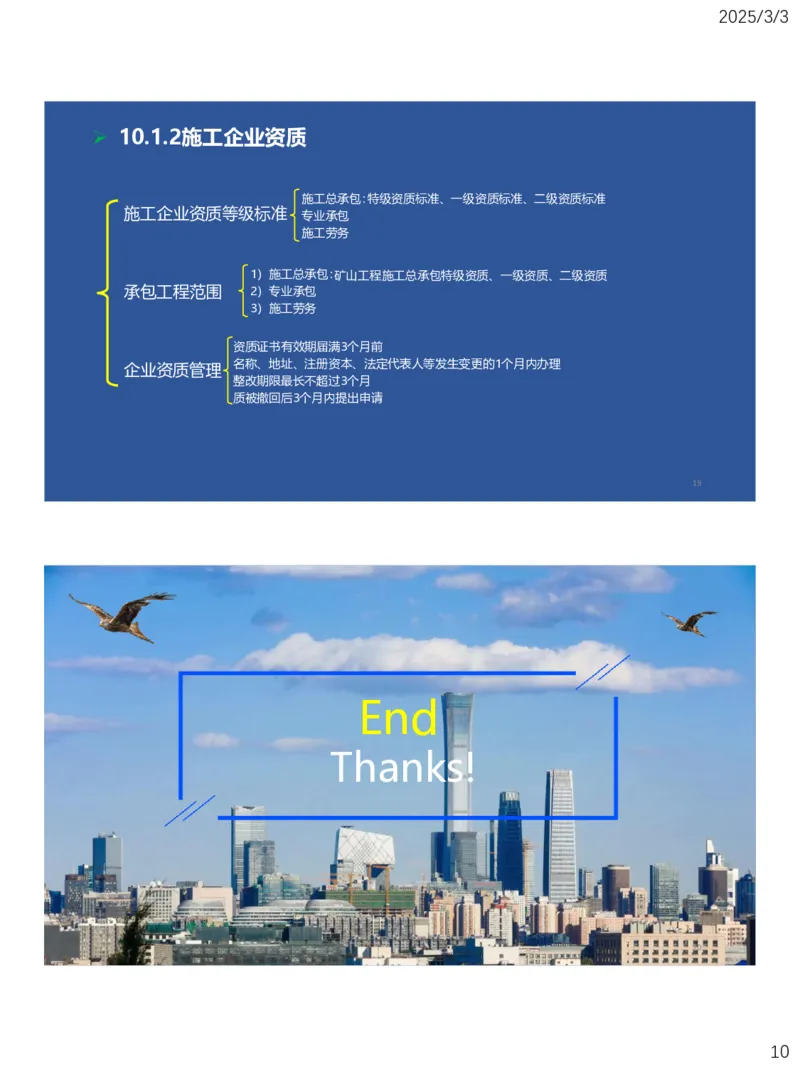

施工总承包:特级资质标准、一级资质标准、二级资质标准
施工企业资质等级标准 专业承包
施工劳务
1)施工总承包:矿山工程施工总承包特级资质、一级资质、二级资质
承包工程范围 2)专业承包
3)施工劳务
资质证书有效期届满3个月前
名称、地址、注册资本、法定代表人等发生变更的1个月内办理
企业资质管理
整改期限最长不超过3个月
质被撤回后3个月内提出申请
19
End
Thanks!
20
102025/3/3
➢ 2025年二级注册建造师
矿业工程
2025版教材
精讲
讲师:大海
21
第10章
矿业工程企业资质与施
工组织
10.1矿业工程企业资质
10.2施工项目管理机构
10.3矿业工程施工组织设计
10.4矿业工程施工准备与实施
22
112025/3/3
施工项目管理机构
10.2.1施工项目的组成
10.2.2项目管理机构的组建
10.2.3项目管理机构的工作内容
23

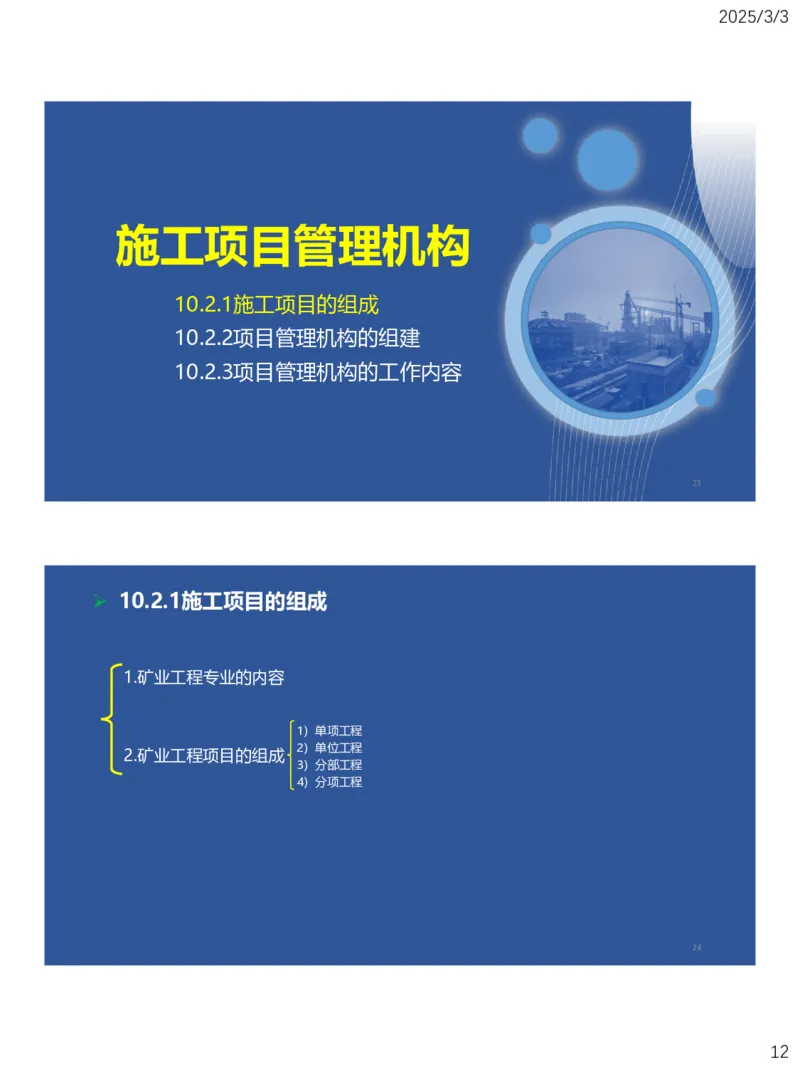

➢ 10.2.1施工项目的组成
1.矿业工程专业的内容
1)单项工程
2)单位工程
2.矿业工程项目的组成
3)分部工程
4)分项工程
24
122025/3/3
➢ 10.2.1施工项目的组成
1.矿业工程专业的内容

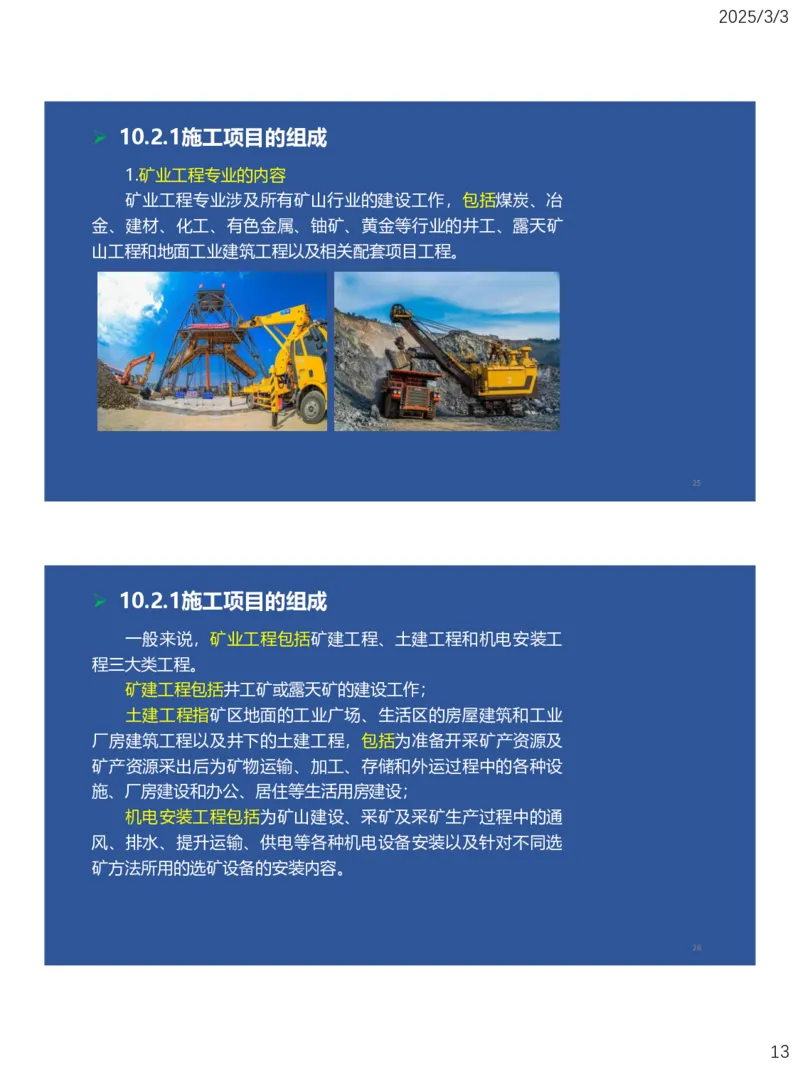

矿业工程专业涉及所有矿山行业的建设工作,包括煤炭、冶
金、建材、化工、有色金属、铀矿、黄金等行业的井工、露天矿
山工程和地面工业建筑工程以及相关配套项目工程。
25
➢ 10.2.1施工项目的组成
一般来说,矿业工程包括矿建工程、土建工程和机电安装工
程三大类工程。
矿建工程包括井工矿或露天矿的建设工作;
土建工程指矿区地面的工业广场、生活区的房屋建筑和工业
厂房建筑工程以及井下的土建工程,包括为准备开采矿产资源及
矿产资源采出后为矿物运输、加工、存储和外运过程中的各种设
施、厂房建设和办公、居住等生活用房建设;
机电安装工程包括为矿山建设、采矿及采矿生产过程中的通
风、排水、提升运输、供电等各种机电设备安装以及针对不同选
矿方法所用的选矿设备的安装内容。
26
132025/3/3
➢ 10.2.1施工项目的组成

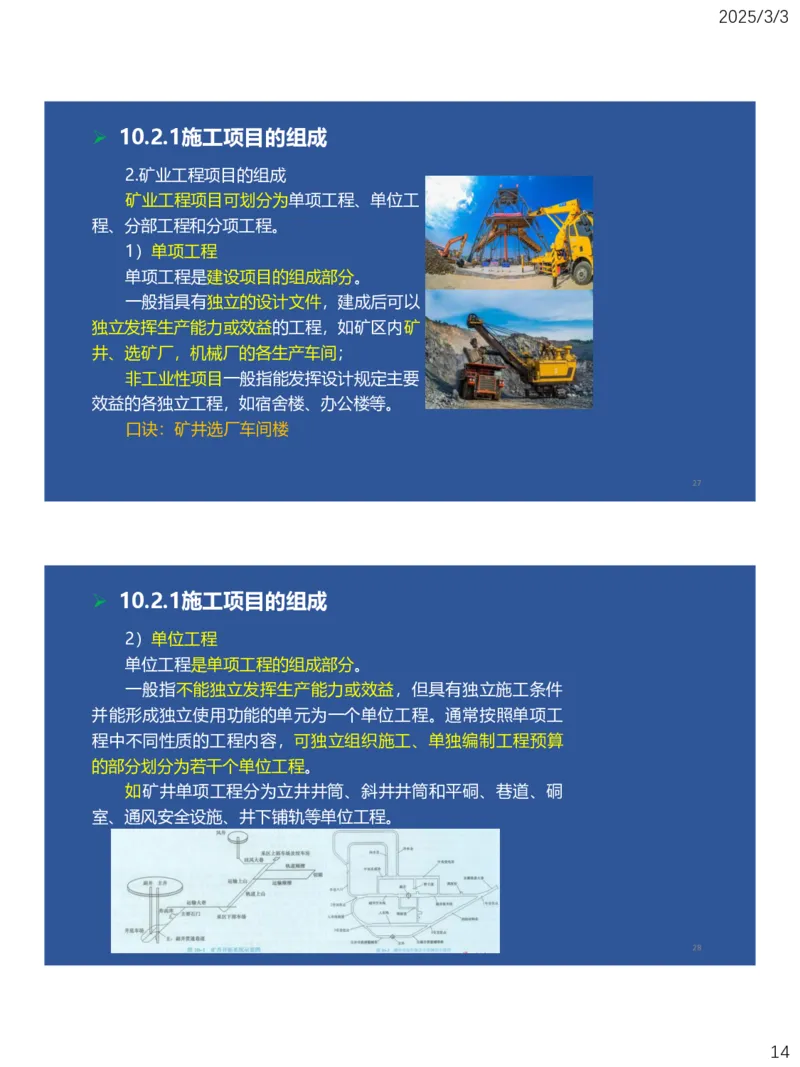

2.矿业工程项目的组成
矿业工程项目可划分为单项工程、单位工
程、分部工程和分项工程。
1)单项工程
单项工程是建设项目的组成部分。
一般指具有独立的设计文件,建成后可以
独立发挥生产能力或效益的工程,如矿区内矿
井、选矿厂,机械厂的各生产车间;
非工业性项目一般指能发挥设计规定主要
效益的各独立工程,如宿舍楼、办公楼等。
口诀:矿井选厂车间楼
27
➢ 10.2.1施工项目的组成
2)单位工程
单位工程是单项工程的组成部分。
一般指不能独立发挥生产能力或效益,但具有独立施工条件
并能形成独立使用功能的单元为一个单位工程。通常按照单项工
程中不同性质的工程内容,可独立组织施工、单独编制工程预算
的部分划分为若干个单位工程。
如矿井单项工程分为立井井筒、斜井井筒和平硐、巷道、硐
室、通风安全设施、井下铺轨等单位工程。
28
142025/3/3
➢ 10.2.1施工项目的组成

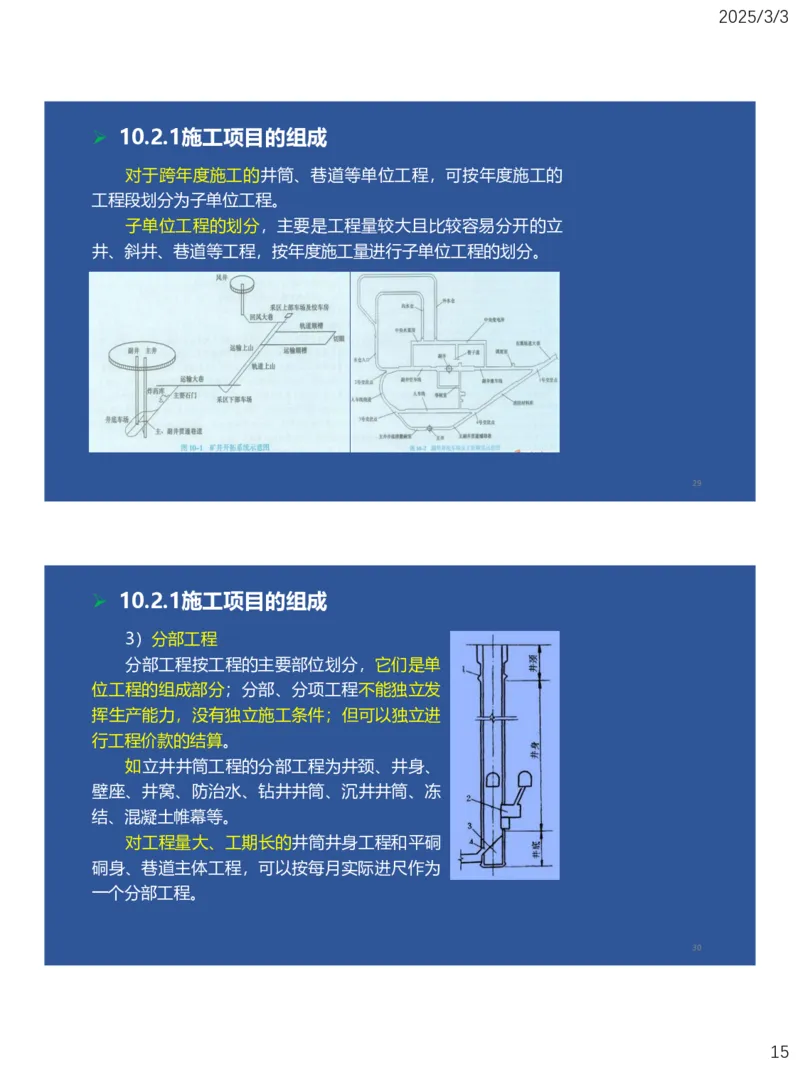

对于跨年度施工的井筒、巷道等单位工程,可按年度施工的
工程段划分为子单位工程。
子单位工程的划分,主要是工程量较大且比较容易分开的立
井、斜井、巷道等工程,按年度施工量进行子单位工程的划分。
29
➢ 10.2.1施工项目的组成

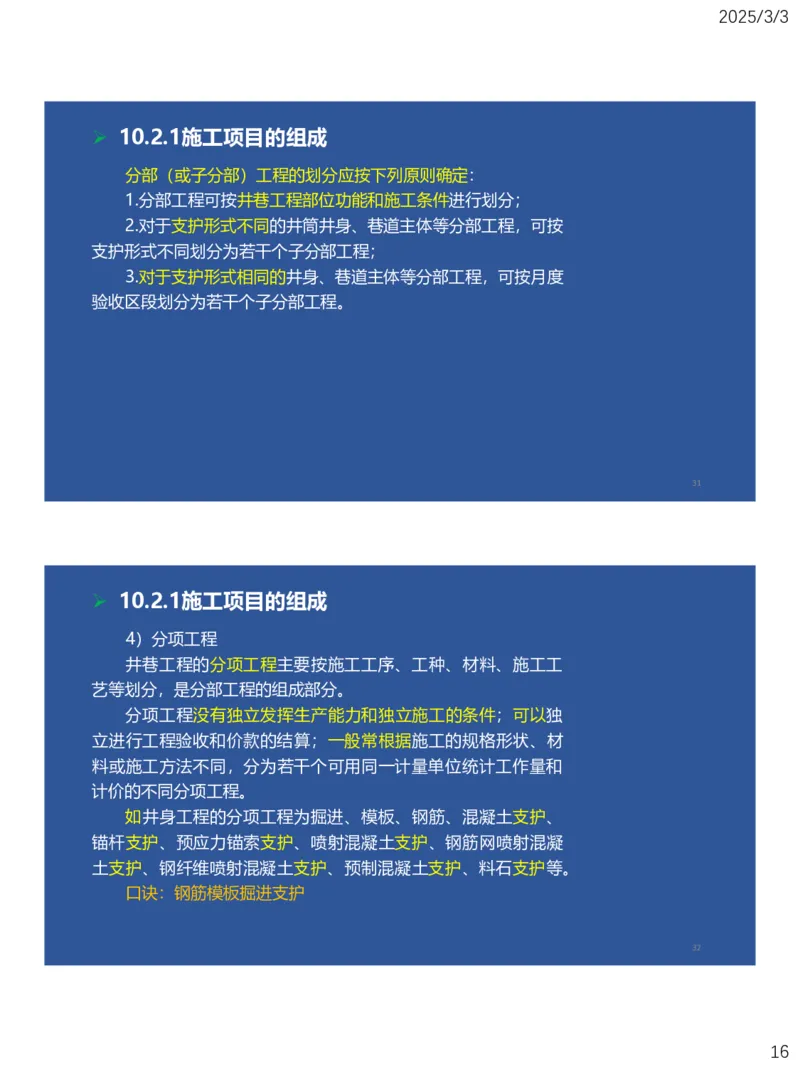

3)分部工程
分部工程按工程的主要部位划分,它们是单
位工程的组成部分;分部、分项工程不能独立发
挥生产能力,没有独立施工条件;但可以独立进
行工程价款的结算。
如立井井筒工程的分部工程为井颈、井身、
壁座、井窝、防治水、钻井井筒、沉井井筒、冻
结、混凝土帷幕等。
对工程量大、工期长的井筒井身工程和平硐
硐身、巷道主体工程,可以按每月实际进尺作为
一个分部工程。
30
152025/3/3
➢ 10.2.1施工项目的组成
分部(或子分部)工程的划分应按下列原则确定:
1.分部工程可按井巷工程部位功能和施工条件进行划分;
2.对于支护形式不同的井筒井身、巷道主体等分部工程,可按
支护形式不同划分为若干个子分部工程;
3.对于支护形式相同的井身、巷道主体等分部工程,可按月度
验收区段划分为若干个子分部工程。
31
➢ 10.2.1施工项目的组成
4)分项工程
井巷工程的分项工程主要按施工工序、工种、材料、施工工
艺等划分,是分部工程的组成部分。
分项工程没有独立发挥生产能力和独立施工的条件;可以独
立进行工程验收和价款的结算;一般常根据施工的规格形状、材
料或施工方法不同,分为若干个可用同一计量单位统计工作量和
计价的不同分项工程。
如井身工程的分项工程为掘进、模板、钢筋、混凝土支护、
锚杆支护、预应力锚索支护、喷射混凝土支护、钢筋网喷射混凝
土支护、钢纤维喷射混凝土支护、预制混凝土支护、料石支护等。
口诀:钢筋模板掘进支护
32
162025/3/3
➢ 10.2.1施工项目的组成

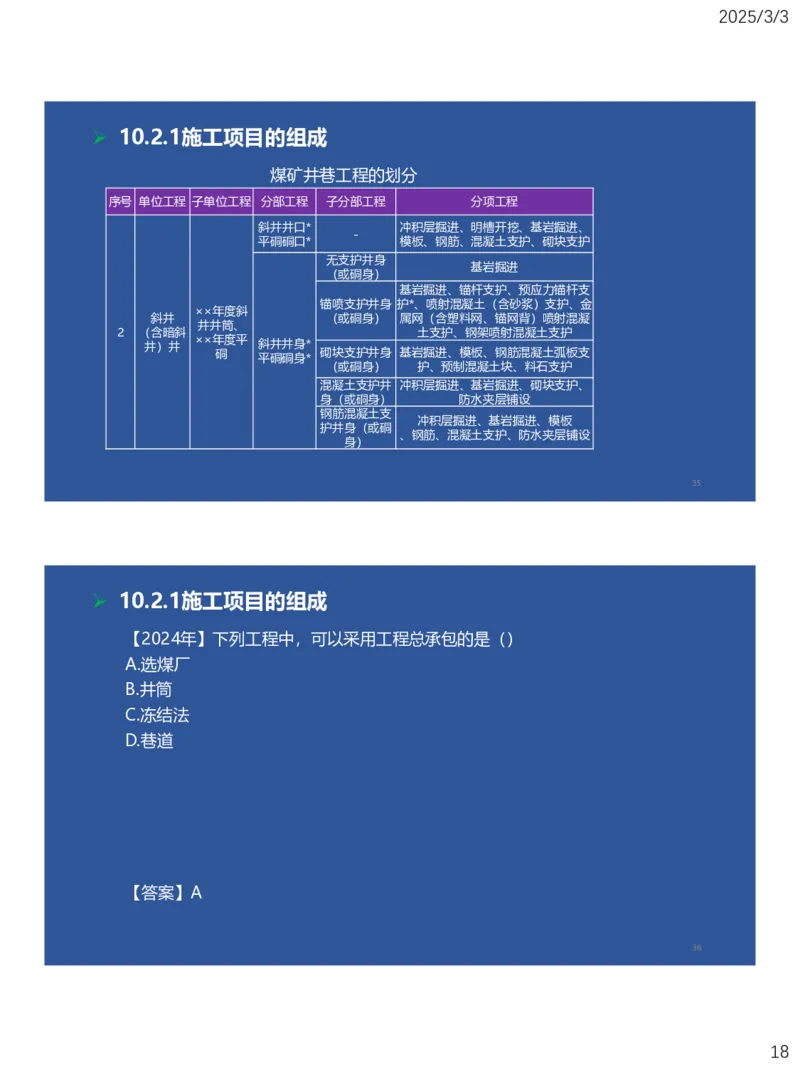

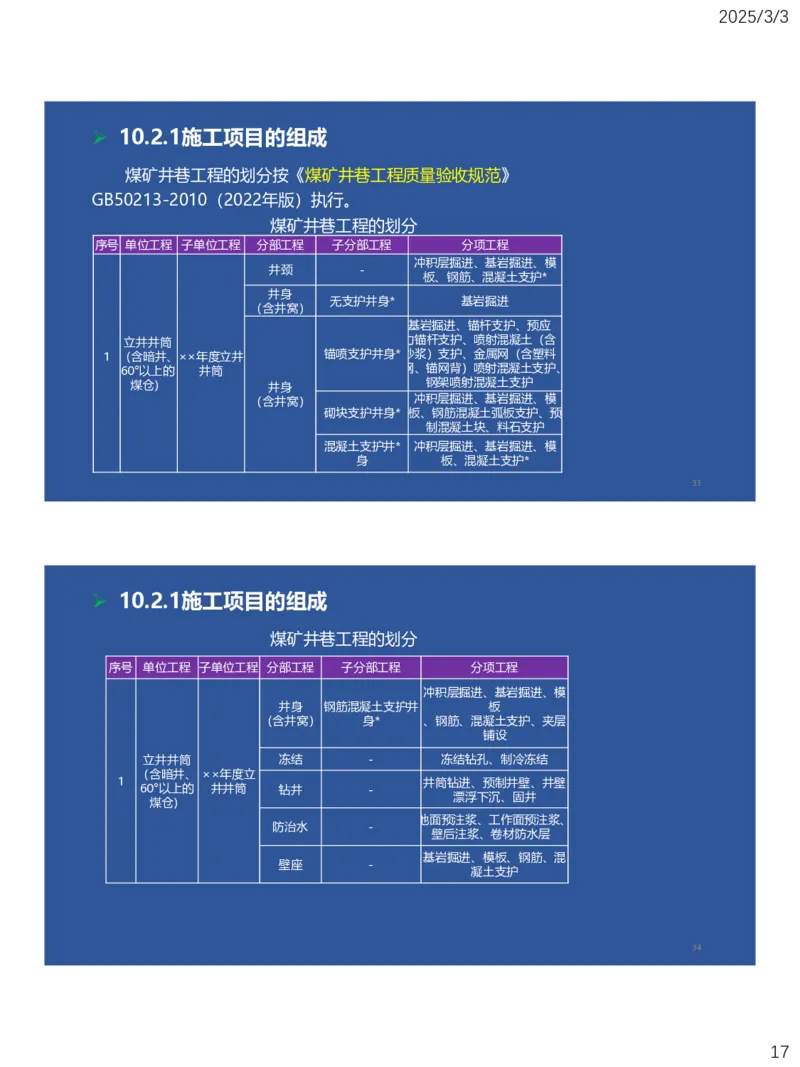

煤矿井巷工程的划分按《煤矿井巷工程质量验收规范》
GB50213-2010(2022年版)执行。
煤矿井巷工程的划分
序号 单位工程 子单位工程 分部工程 子分部工程 分项工程
冲积层掘进、基岩掘进、模
井颈 -
板、钢筋、混凝土支护*
井身
无支护井身* 基岩掘进
(含井窝)
基岩掘进、锚杆支护、预应
立井井筒 力锚杆支护、喷射混凝土(含
1 (含暗井、××年度立井 锚喷支护井身*砂浆)支护、金属网(含塑料
60°以上的 井筒 网、锚网背)喷射混凝土支护、
煤仓) 井身 钢架喷射混凝土支护
(含井窝) 冲积层掘进、基岩掘进、模
砌块支护井身* 板、钢筋混凝土弧板支护、预
制混凝土块、料石支护
混凝土支护井* 冲积层掘进、基岩掘进、模
身 板、混凝土支护*
33
➢ 10.2.1施工项目的组成
煤矿井巷工程的划分
序号 单位工程 子单位工程 分部工程 子分部工程 分项工程
冲积层掘进、基岩掘进、模
井身 钢筋混凝土支护井 板
(含井窝) 身* 、钢筋、混凝土支护、夹层
铺设
立井井筒 冻结 - 冻结钻孔、制冷冻结
(含暗井、 ××年度立
1 井筒钻进、预制井壁、井壁
60°以上的 井井筒 钻井 -
漂浮下沉、固井
煤仓)
地面预注浆、工作面预注浆、
防治水 -
壁后注浆、卷材防水层
基岩掘进、模板、钢筋、混
壁座 -
凝土支护
34
172025/3/3
➢ 10.2.1施工项目的组成
煤矿井巷工程的划分
序号 单位工程 子单位工程 分部工程 子分部工程 分项工程
斜井井口* 冲积层掘进、明槽开挖、基岩掘进、
-
平硐硐口* 模板、钢筋、混凝土支护、砌块支护
无支护井身
基岩掘进
(或硐身)
基岩掘进、锚杆支护、预应力锚杆支
锚喷支护井身 护*、喷射混凝土(含砂浆)支护、金
××年度斜
斜井 (或硐身) 属网(含塑料网、锚网背)喷射混凝
井井筒、
2 (含暗斜 土支护、钢架喷射混凝土支护
××年度平
井)井 斜井井身*
硐 砌块支护井身 基岩掘进、模板、钢筋混凝土弧板支
平硐硐身*
(或硐身) 护、预制混凝土块、料石支护
混凝土支护井 冲积层掘进、基岩掘进、砌块支护、
身(或硐身) 防水夹层铺设
钢筋混凝土支
冲积层掘进、基岩掘进、模板
护井身(或硐
、钢筋、混凝土支护、防水夹层铺设
身)
35
➢ 10.2.1施工项目的组成
【2024年】下列工程中,可以采用工程总承包的是()
A.选煤厂
B.井筒
C.冻结法
D.巷道
【答案】A
36
182025/3/3
➢ 10.2.1施工项目的组成

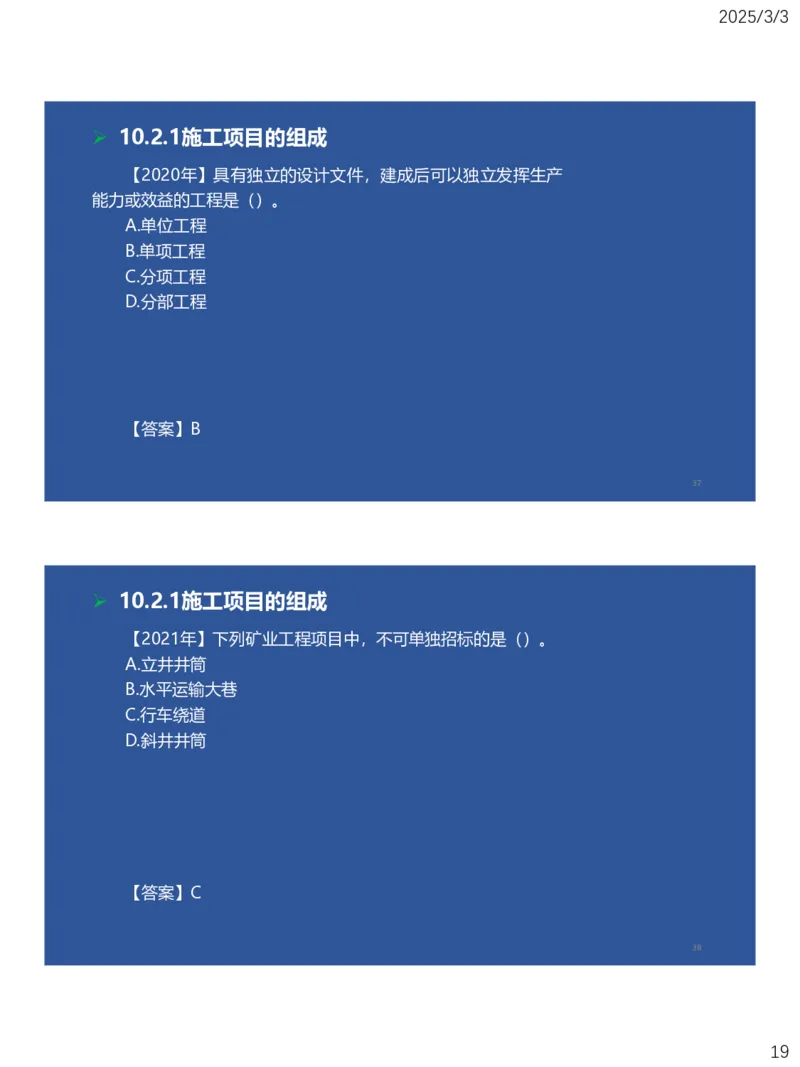

【2020年】具有独立的设计文件,建成后可以独立发挥生产

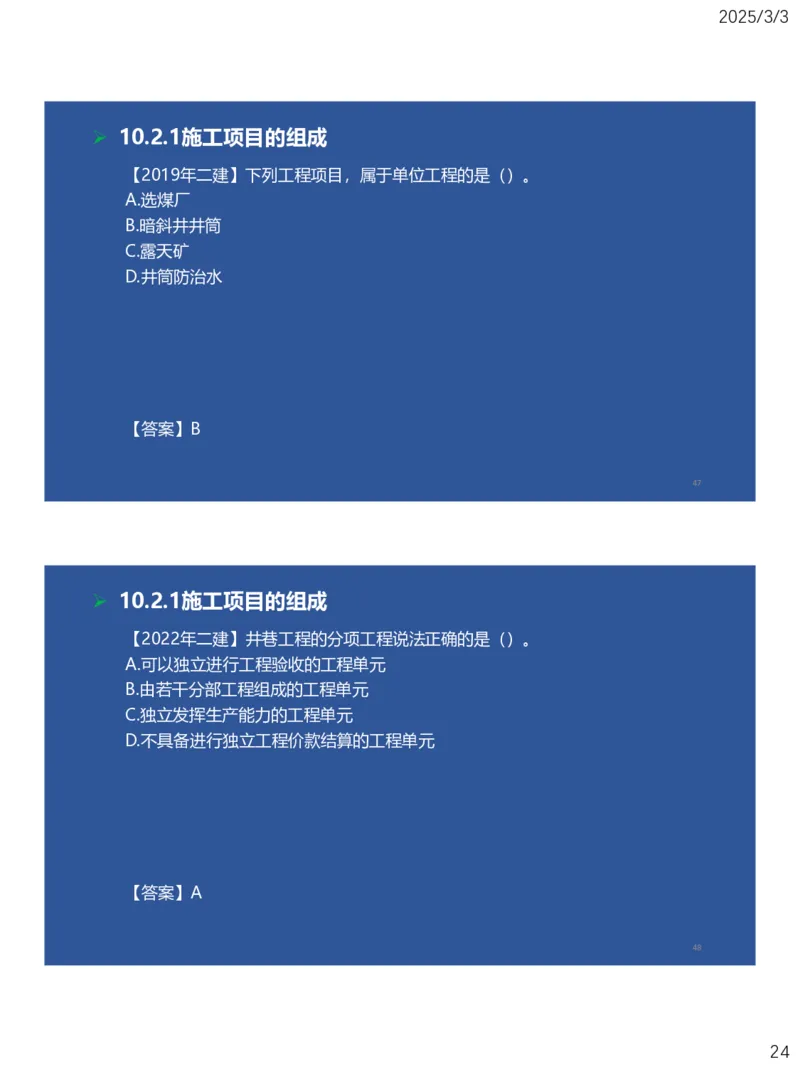

能力或效益的工程是()。
A.单位工程
B.单项工程
C.分项工程
D.分部工程
【答案】B
37
➢ 10.2.1施工项目的组成
【2021年】下列矿业工程项目中,不可单独招标的是()。
A.立井井筒
B.水平运输大巷
C.行车绕道
D.斜井井筒
【答案】C
38
192025/3/3
➢ 10.2.1施工项目的组成

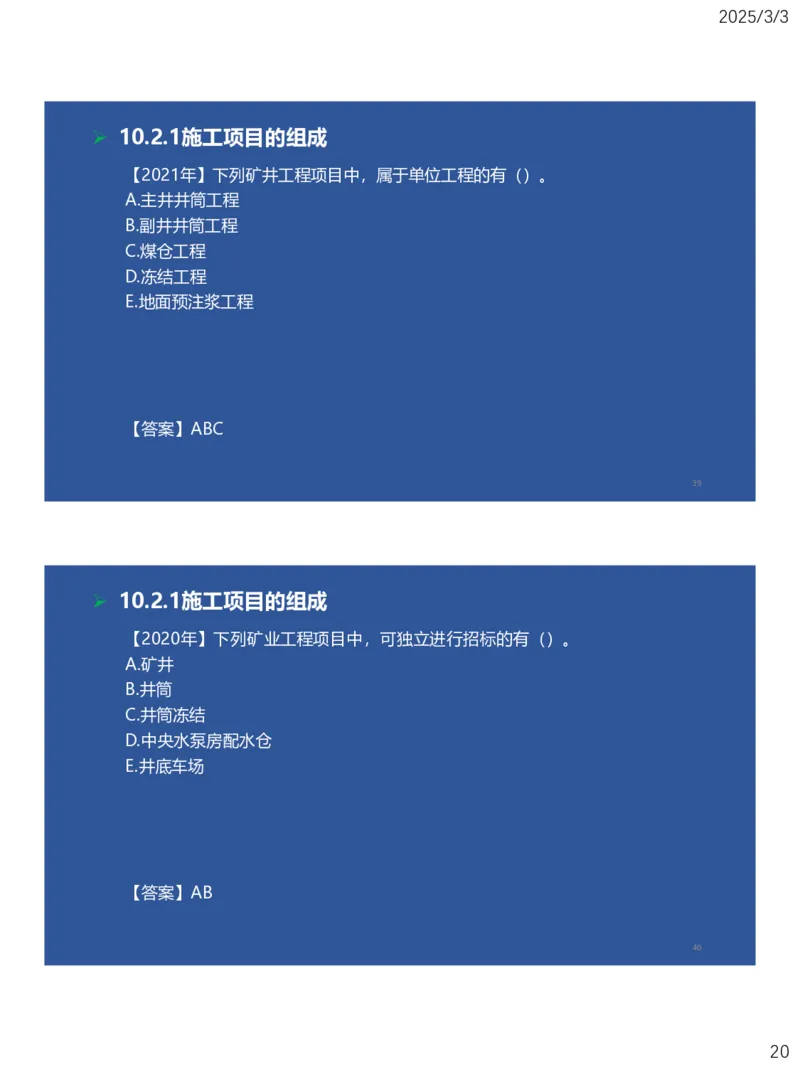

【2021年】下列矿井工程项目中,属于单位工程的有()。
A.主井井筒工程
B.副井井筒工程
C.煤仓工程
D.冻结工程
E.地面预注浆工程
【答案】ABC
39
➢ 10.2.1施工项目的组成
【2020年】下列矿业工程项目中,可独立进行招标的有()。
A.矿井
B.井筒
C.井筒冻结
D.中央水泵房配水仓
E.井底车场
【答案】AB
40
202025/3/3
➢ 10.2.1施工项目的组成

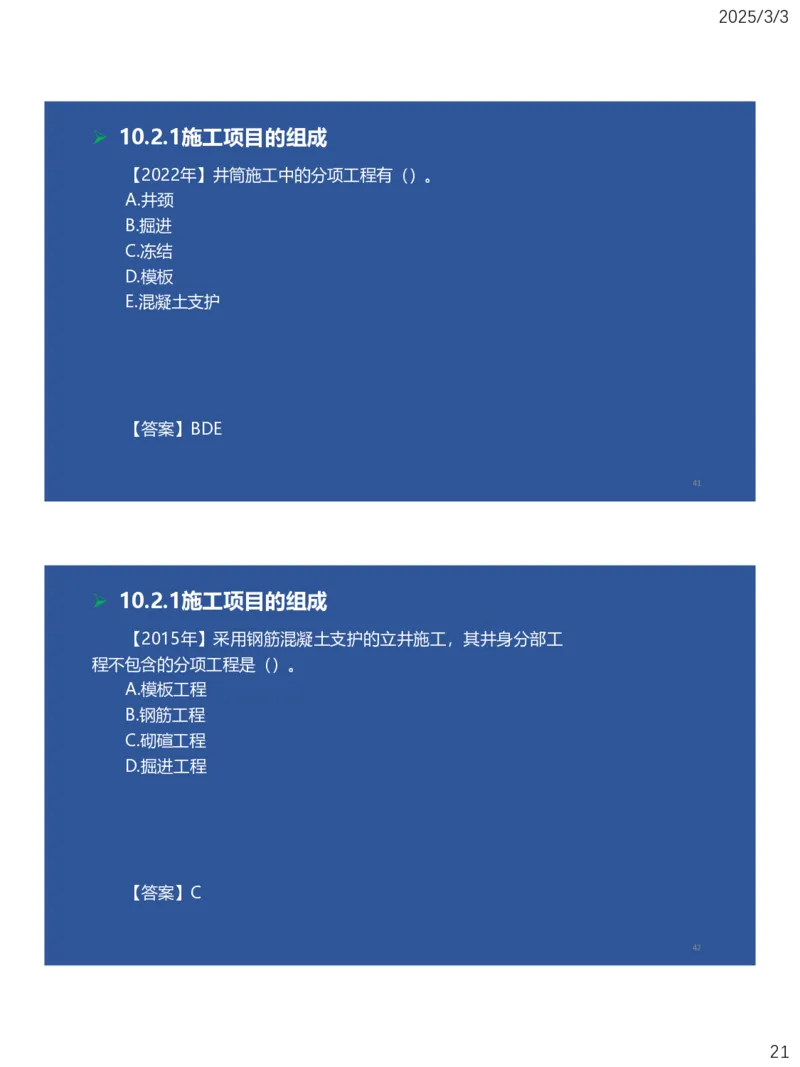

【2022年】井筒施工中的分项工程有()。
A.井颈
B.掘进
C.冻结
D.模板
E.混凝土支护
【答案】BDE
41
➢ 10.2.1施工项目的组成
【2015年】采用钢筋混凝土支护的立井施工,其井身分部工
程不包含的分项工程是()。
A.模板工程
B.钢筋工程
C.砌碹工程
D.掘进工程
【答案】C
42
212025/3/3
➢ 10.2.1施工项目的组成

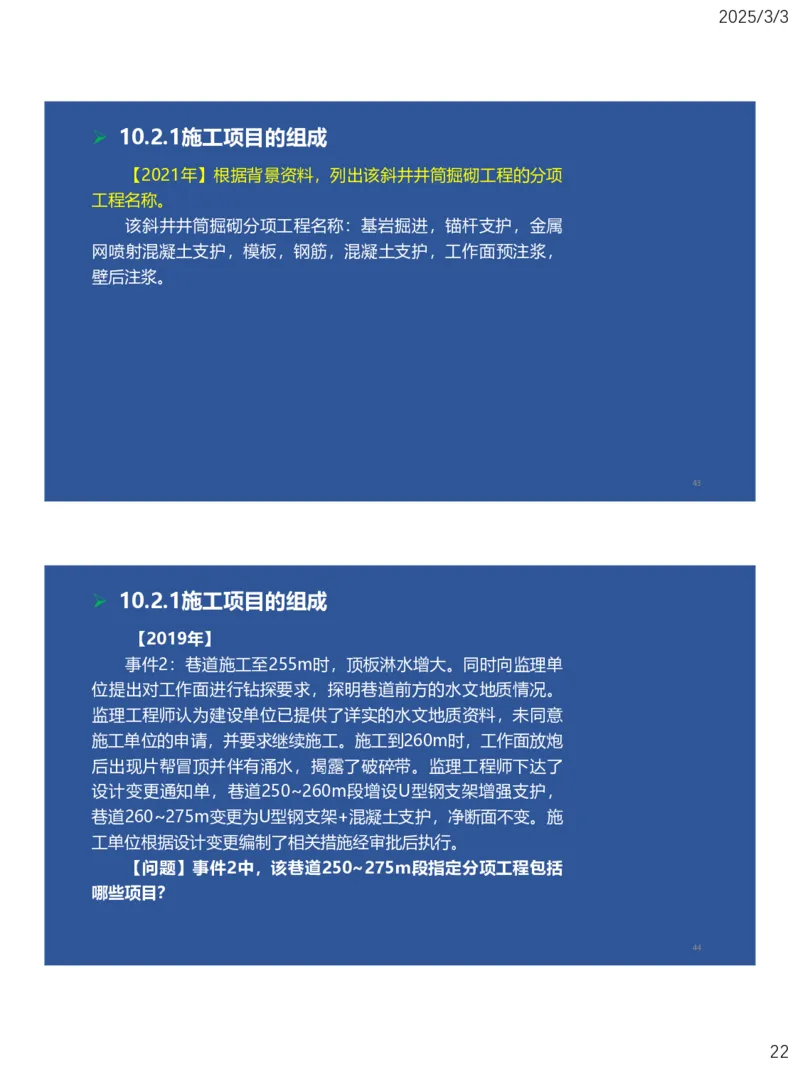

【2021年】根据背景资料,列出该斜井井筒掘砌工程的分项
工程名称。
该斜井井筒掘砌分项工程名称:基岩掘进,锚杆支护,金属
网喷射混凝土支护,模板,钢筋,混凝土支护,工作面预注浆,
壁后注浆。
43
➢ 10.2.1施工项目的组成
【2019年】
事件2:巷道施工至255m时,顶板淋水增大。同时向监理单
位提出对工作面进行钻探要求,探明巷道前方的水文地质情况。
监理工程师认为建设单位已提供了详实的水文地质资料,未同意
施工单位的申请,并要求继续施工。施工到260m时,工作面放炮
后出现片帮冒顶并伴有涌水,揭露了破碎带。监理工程师下达了
设计变更通知单,巷道250~260m段增设U型钢支架增强支护,
巷道260~275m变更为U型钢支架+混凝土支护,净断面不变。施
工单位根据设计变更编制了相关措施经审批后执行。
【问题】事件2中,该巷道250~275m段指定分项工程包括
哪些项目?
44
222025/3/3

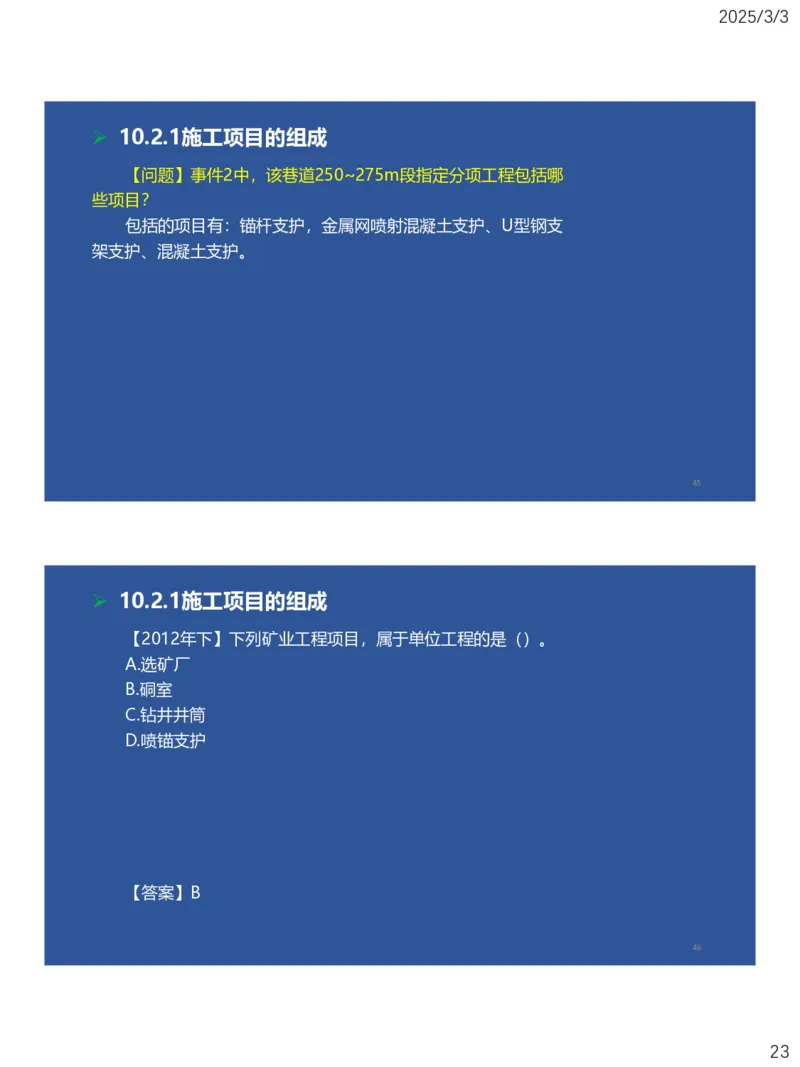

➢ 10.2.1施工项目的组成
【问题】事件2中,该巷道250~275m段指定分项工程包括哪
些项目?
包括的项目有:锚杆支护,金属网喷射混凝土支护、U型钢支
架支护、混凝土支护。
45
➢ 10.2.1施工项目的组成
【2012年下】下列矿业工程项目,属于单位工程的是()。
A.选矿厂
B.硐室
C.钻井井筒
D.喷锚支护
【答案】B
46
232025/3/3
➢ 10.2.1施工项目的组成
【2019年二建】下列工程项目,属于单位工程的是()。
A.选煤厂
B.暗斜井井筒
C.露天矿
D.井筒防治水
【答案】B
47
➢ 10.2.1施工项目的组成
【2022年二建】井巷工程的分项工程说法正确的是()。
A.可以独立进行工程验收的工程单元
B.由若干分部工程组成的工程单元
C.独立发挥生产能力的工程单元
D.不具备进行独立工程价款结算的工程单元
【答案】A
48
242025/3/3
➢ 10.2.1施工项目的组成
【2016年二建】根据《煤矿井巷工程质量验收规范》,不应
作为分项工程进行质量验收的是()。
A.金属网喷射混凝土支护
B.斜巷砌块台阶
C.水沟
D.工作面预注浆
【答案】C
49
➢ 10.2.1施工项目的组成
矿业工程专业的内容
单项工程:矿井选厂车间楼
单位工程:2筒硐,轨巷风
矿业工程项目的组成
分部工程:井筒结构之水方法
分项工程:钢筋模板掘进支护
50
252025/3/3
End
Thanks!
51
➢ 2025年二级注册建造师
矿业工程
2025版教材
精讲
讲师:大海
52
262025/3/3
施工项目管理机构
10.2.1施工项目的组成
10.2.2项目管理机构的组建
10.2.3项目管理机构的工作内容
53
➢ 10.2.2项目管理机构的组建
1.项目经理的选择
经企业法人任命并派驻施工现场,在施工企业授权范围内代
表承包人履行合同,对外行使权利,承担责任。
项目经理应为合同当事人所确认的人选,并在专用合同条款
中明确项目经理的姓名、职称、注册执业证书编号、联系方式及
授权范围等事项,项目经理经承包人授权后代表承包人负责履行
合同。
项目经理应是承包人正式聘用的员工,承包人应向发包人提
交项目经理与承包人之间的劳动合同,以及承包人为项目经理缴
纳社会保险的有效证明。
54
272025/3/3

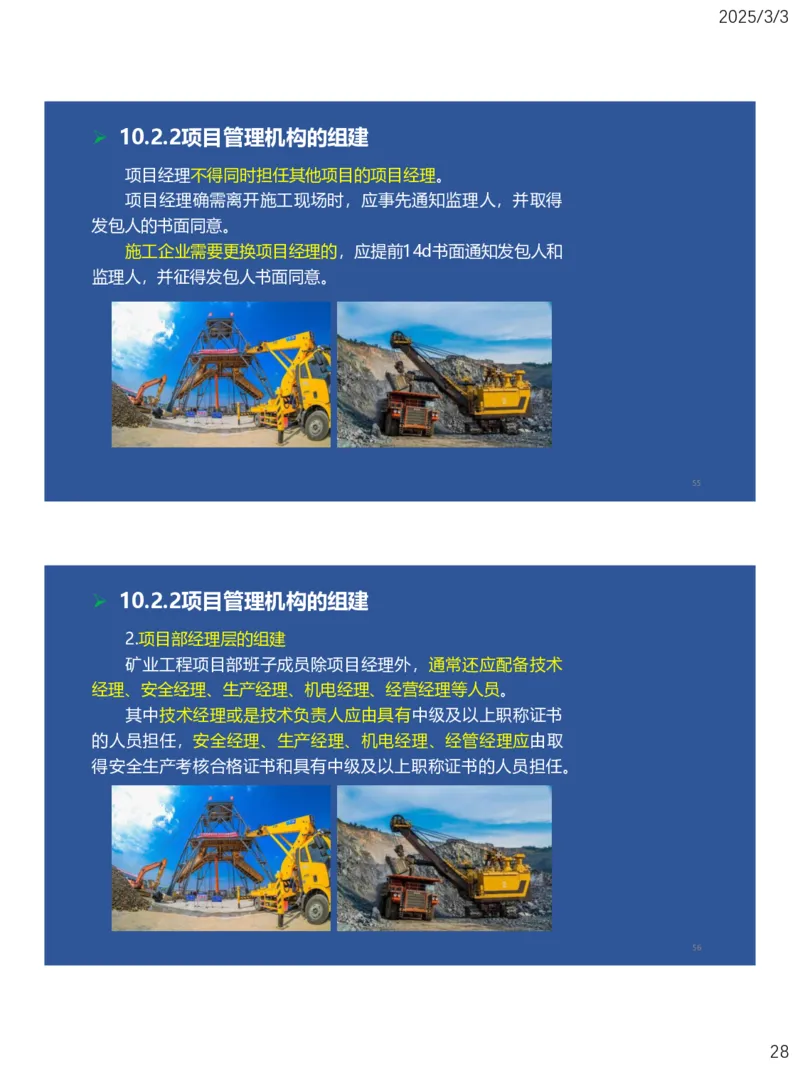

➢ 10.2.2项目管理机构的组建
项目经理不得同时担任其他项目的项目经理。
项目经理确需离开施工现场时,应事先通知监理人,并取得
发包人的书面同意。
施工企业需要更换项目经理的,应提前14d书面通知发包人和
监理人,并征得发包人书面同意。
55
➢ 10.2.2项目管理机构的组建
2.项目部经理层的组建
矿业工程项目部班子成员除项目经理外,通常还应配备技术
经理、安全经理、生产经理、机电经理、经营经理等人员。
其中技术经理或是技术负责人应由具有中级及以上职称证书
的人员担任,安全经理、生产经理、机电经理、经管经理应由取
得安全生产考核合格证书和具有中级及以上职称证书的人员担任。
56
282025/3/3
➢ 10.2.2项目管理机构的组建

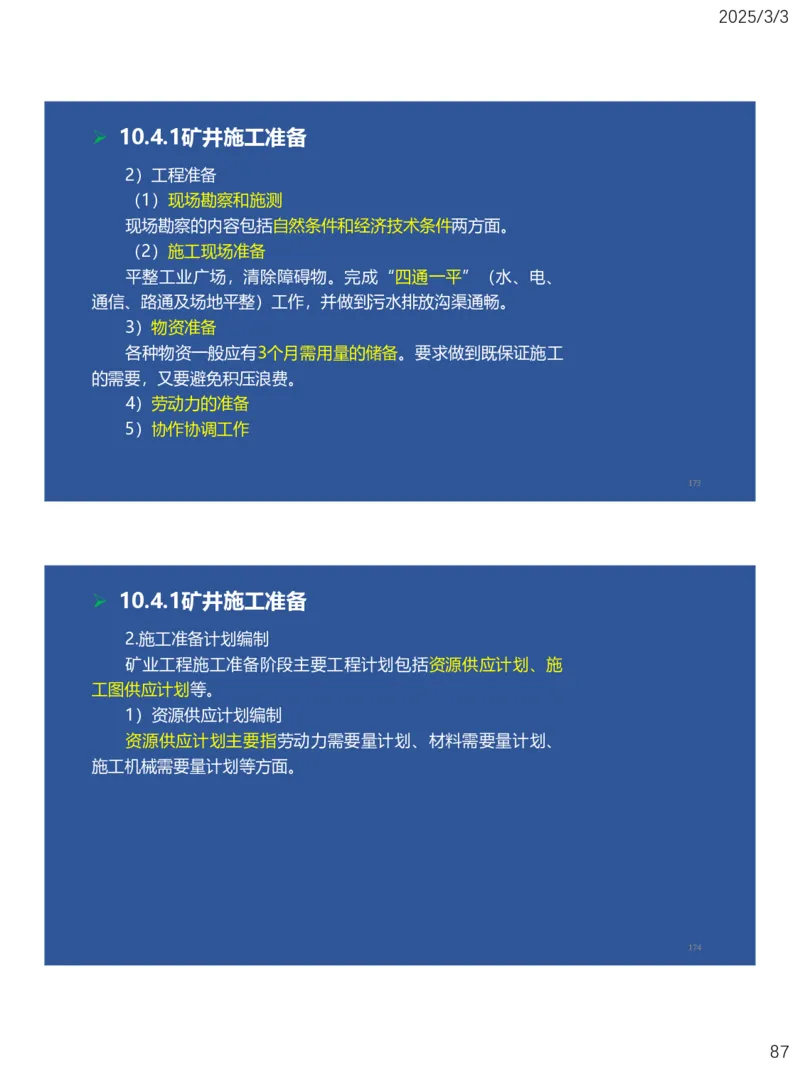

3.项目部部室的组建 口诀:安倍圣经
项目部职能部门一般按“四部一室”(即生产技术部、经营
管理部、设备物资部、施工安全部、综合办公室)设置。
辅助施工队伍通常有机电队、运输队、通风队和探水队等。
矿业工程施工项目部除配备项目经理、副经理外,还应根据
工程需要配备矿建、机电、通风、地质、测量、防治水等专业技
术人员,以及造价员、施工员、质检员、测量员、安全员、材料
员、资料员等。
项目部全体人员必须完成企业级、项目部级以及岗位(班组)
级三级安全教育培训,并经考核合格。
57
施工项目管理机构
10.2.1施工项目的组成
10.2.2项目管理机构的组建
10.2.3项目管理机构的工作内容
58
292025/3/3
➢ 10.2.3项目管理机构的工作内容

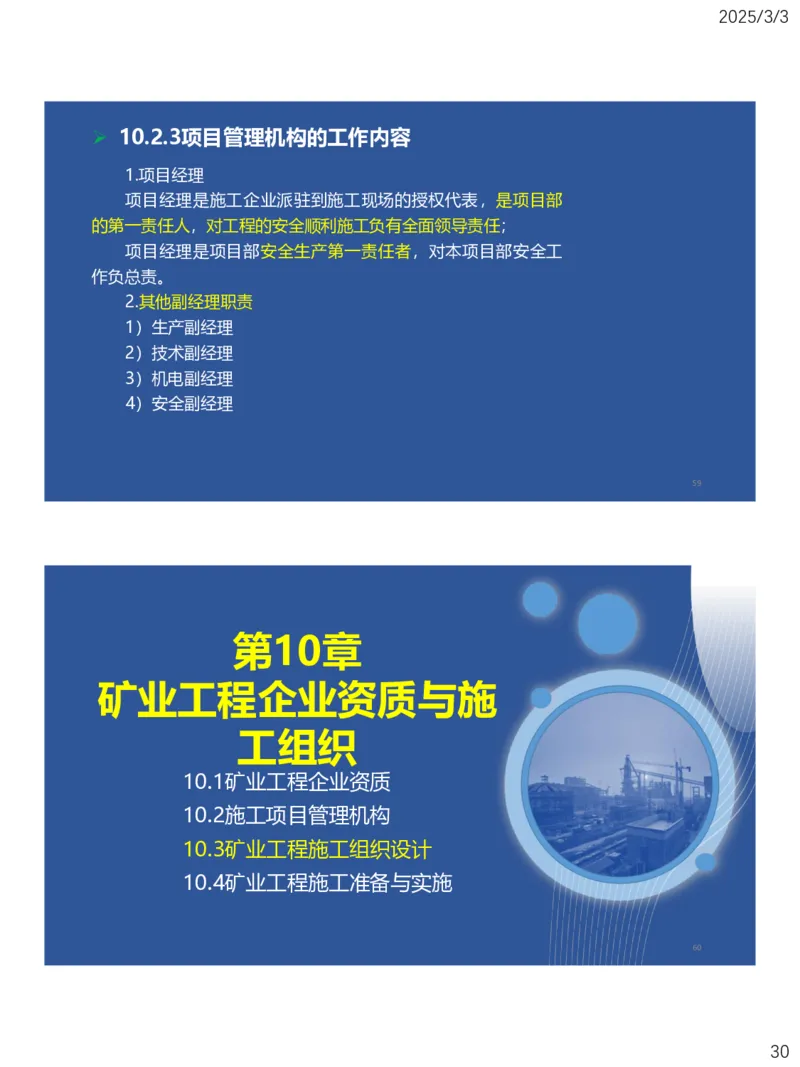

1.项目经理
项目经理是施工企业派驻到施工现场的授权代表,是项目部
的第一责任人,对工程的安全顺利施工负有全面领导责任;
项目经理是项目部安全生产第一责任者,对本项目部安全工
作负总责。
2.其他副经理职责
1)生产副经理
2)技术副经理
3)机电副经理
4)安全副经理
59
第10章
矿业工程企业资质与施
工组织
10.1矿业工程企业资质
10.2施工项目管理机构
10.3矿业工程施工组织设计
10.4矿业工程施工准备与实施
60

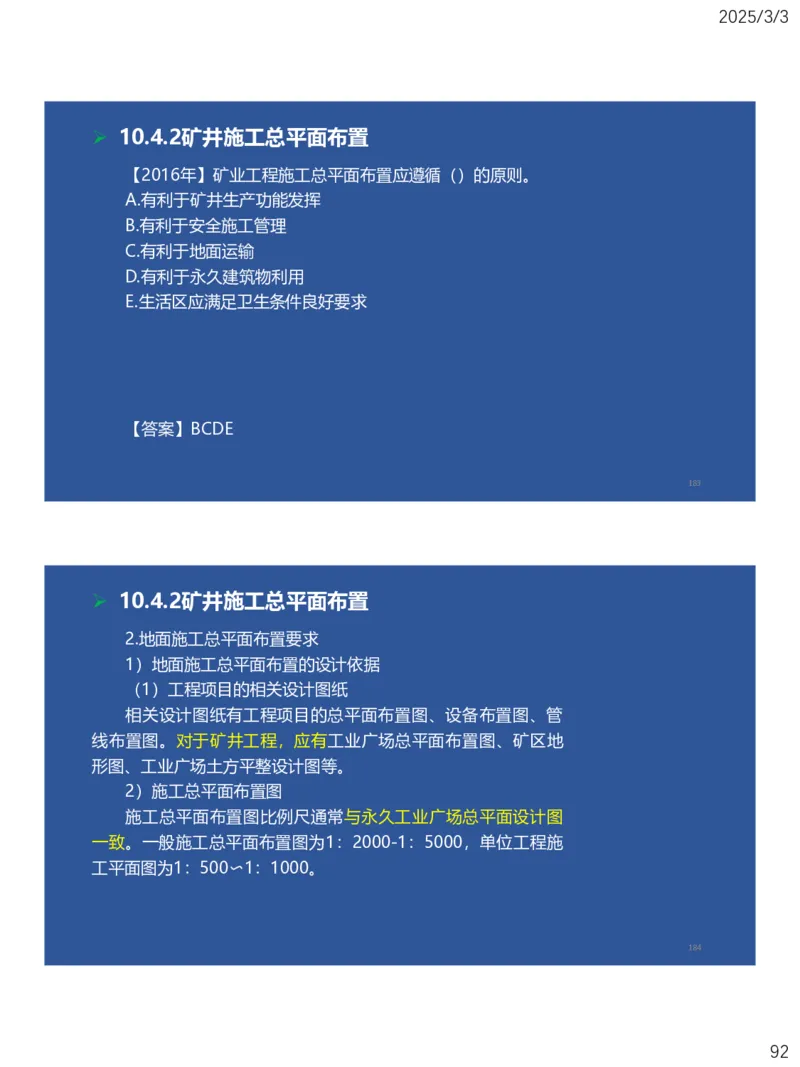

302025/3/3
矿业工程施工组织
设计
10.3.1施工组织设计的内容和编制

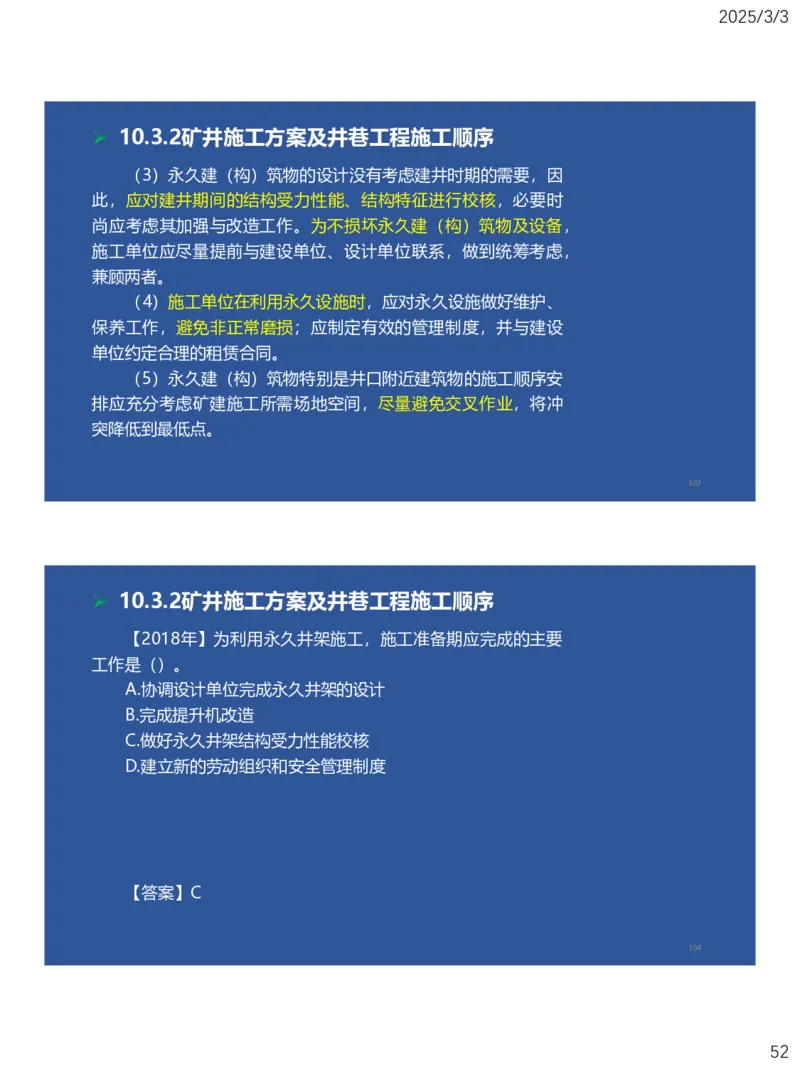

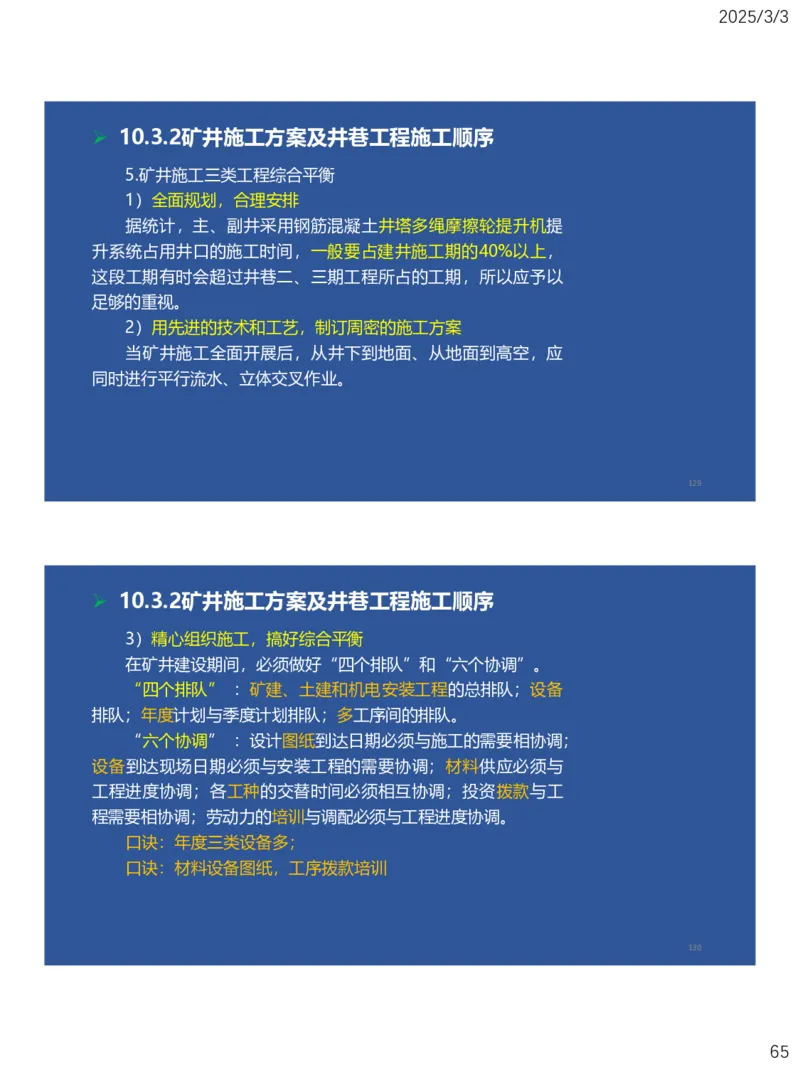

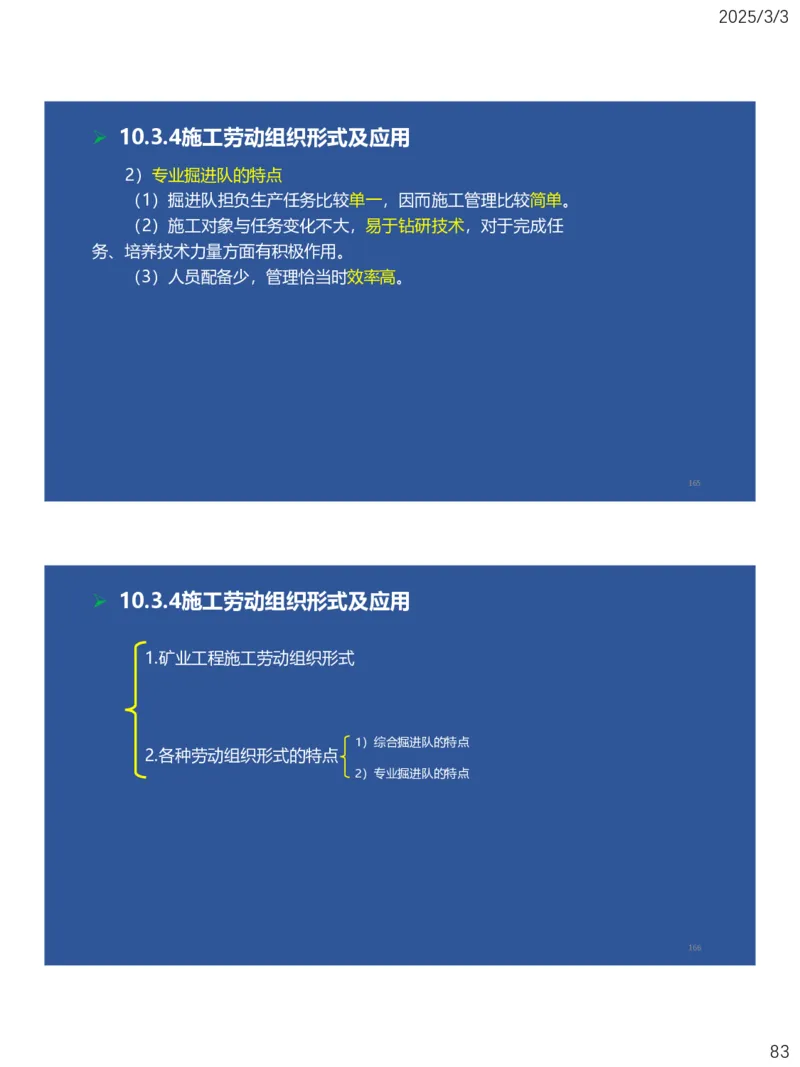

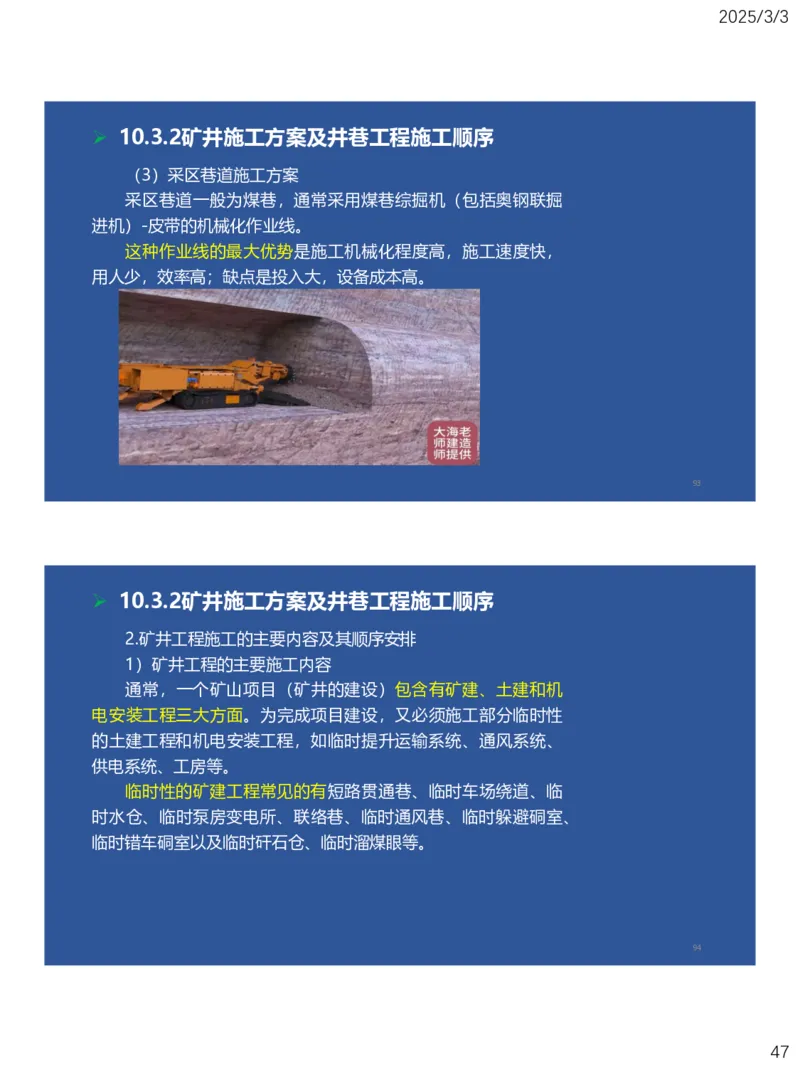

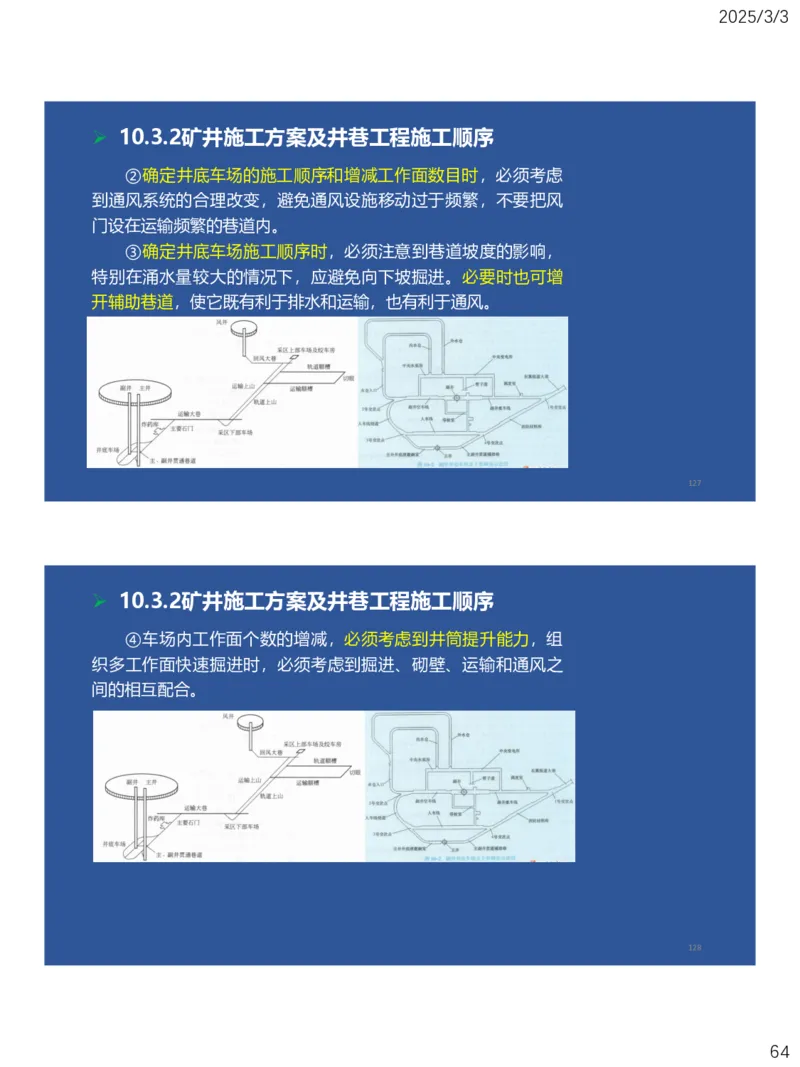

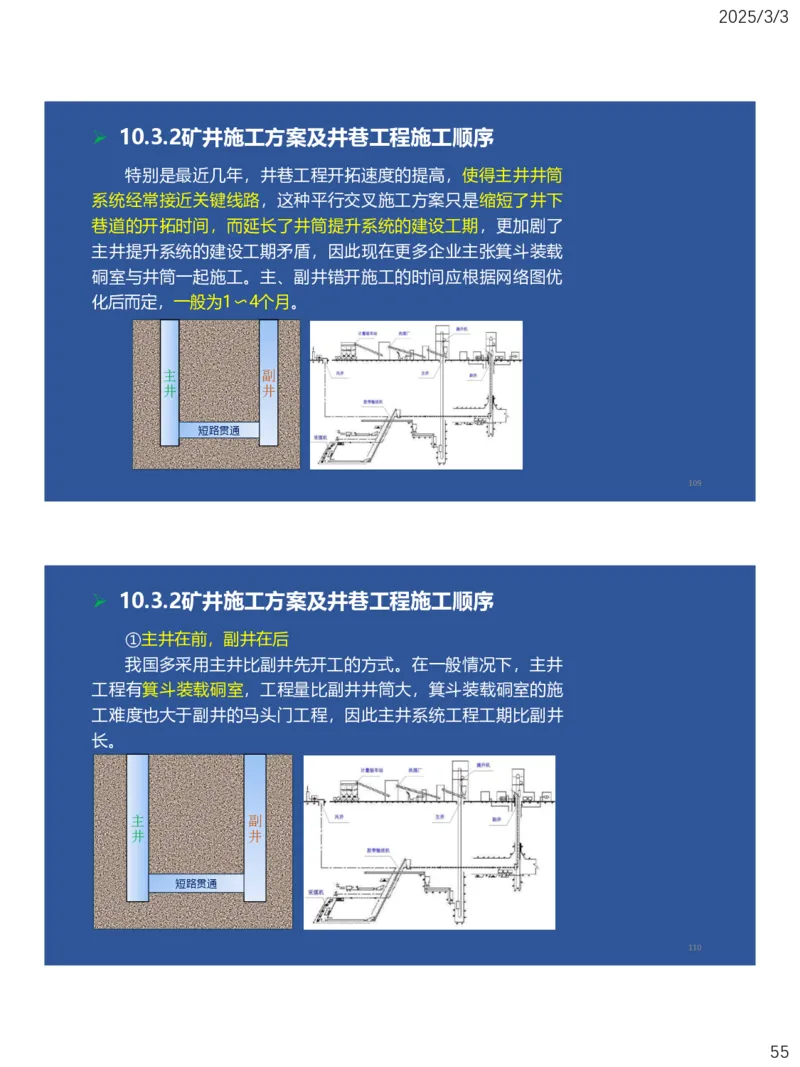

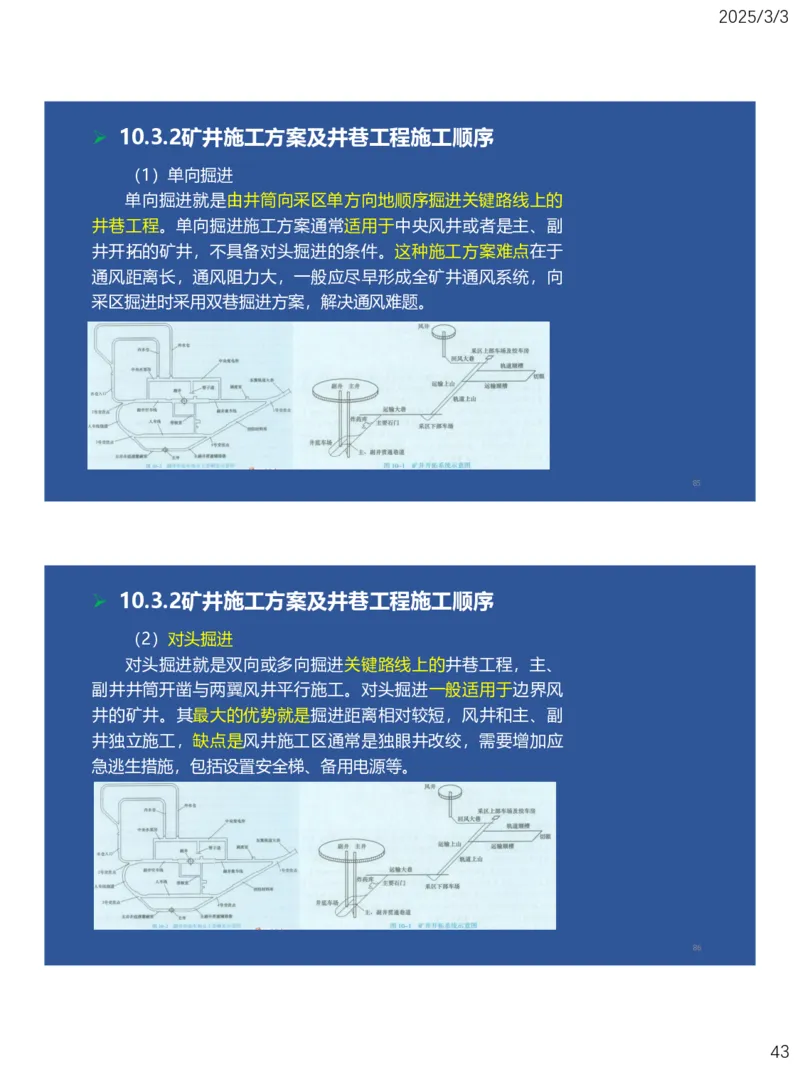

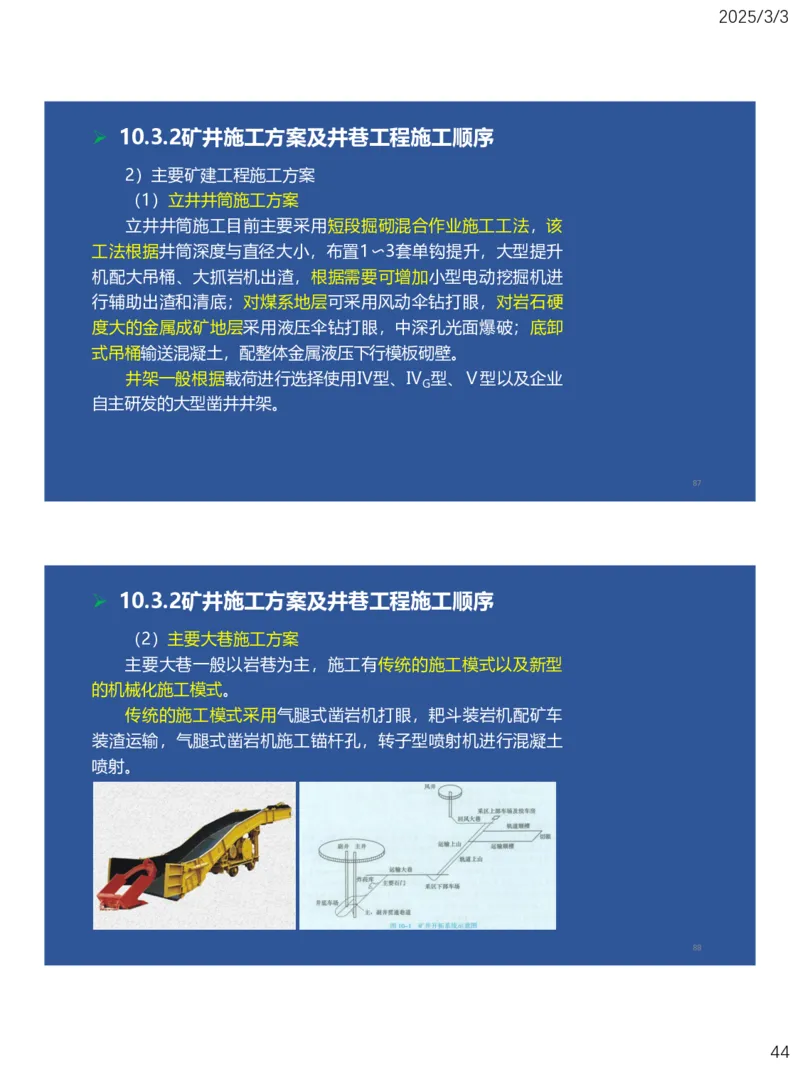

10.3.2矿井施工方案及井巷工程施工顺序

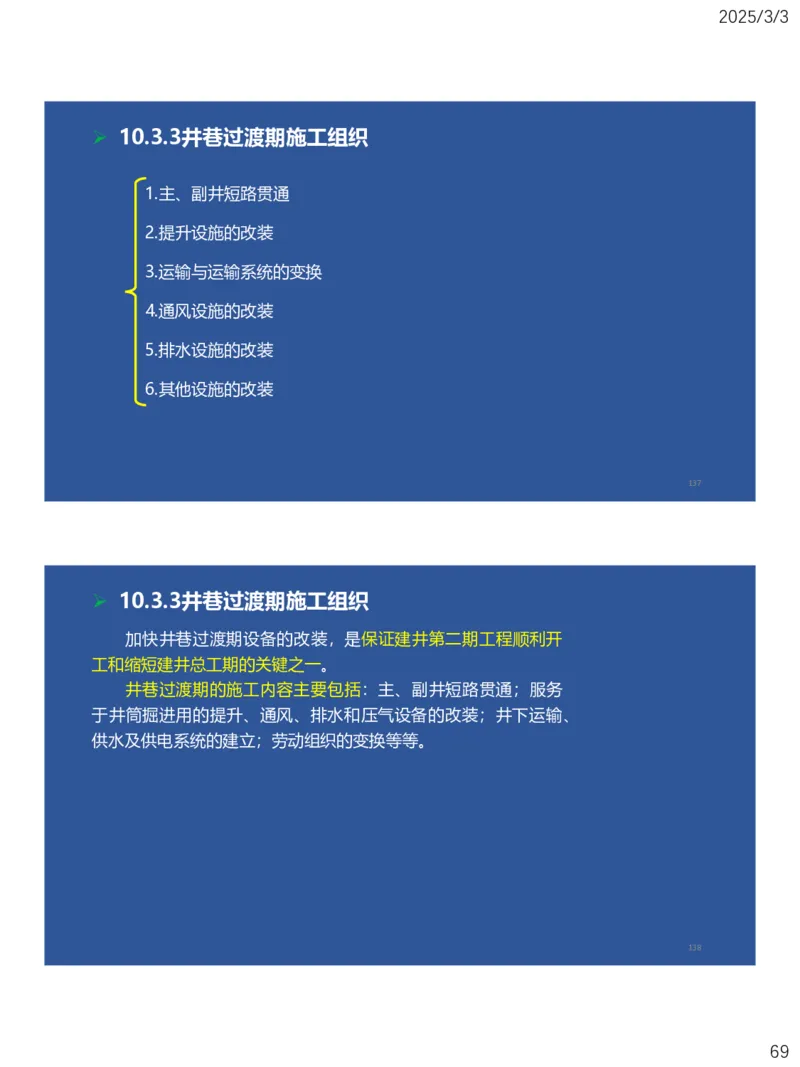

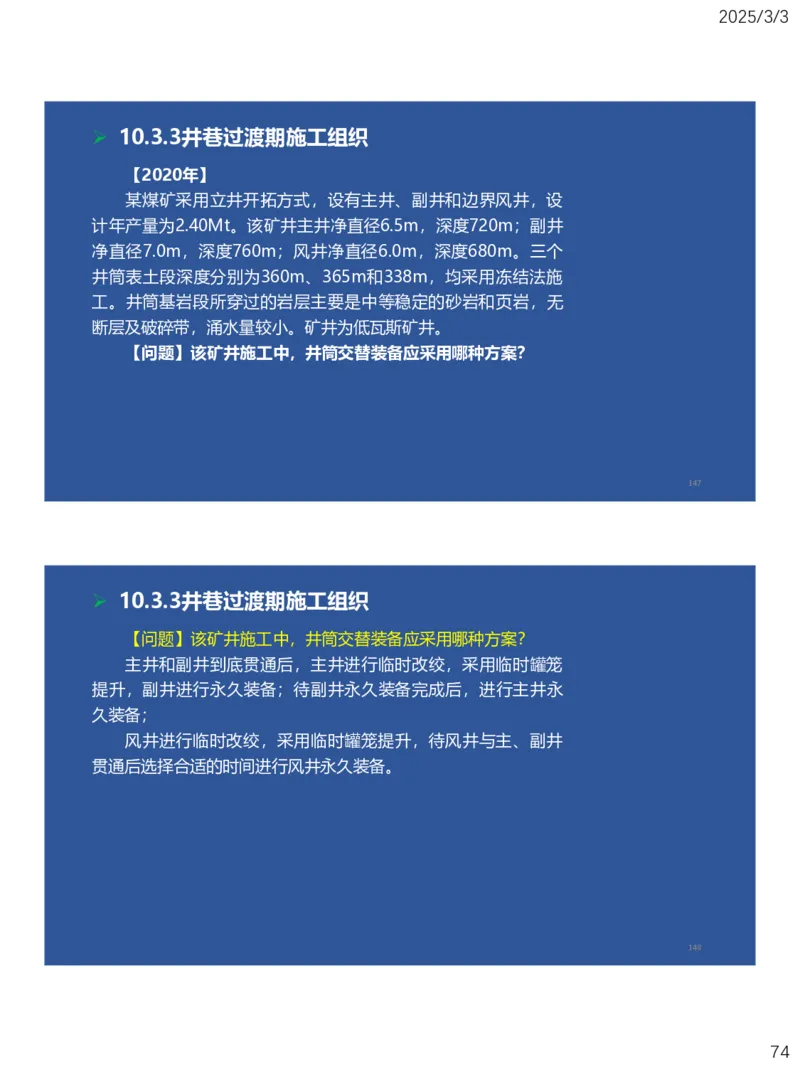

10.3.3井巷过渡期施工组织

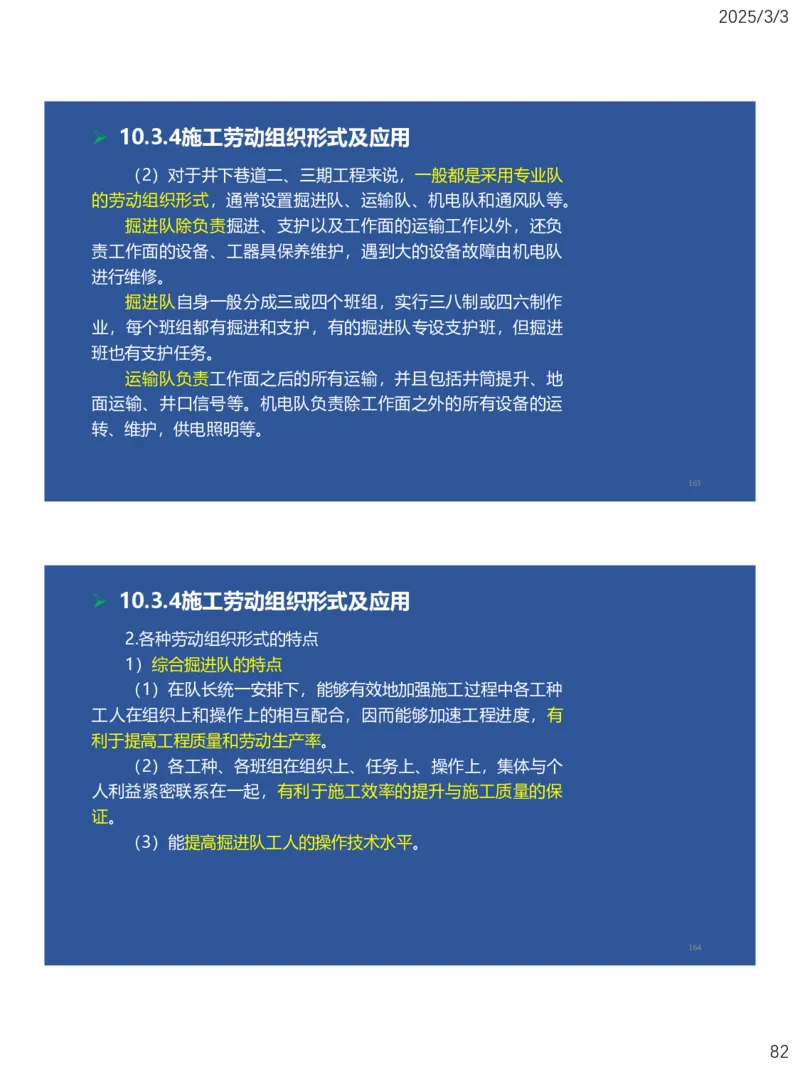

10.3.4施工劳动组织形式及应用
61

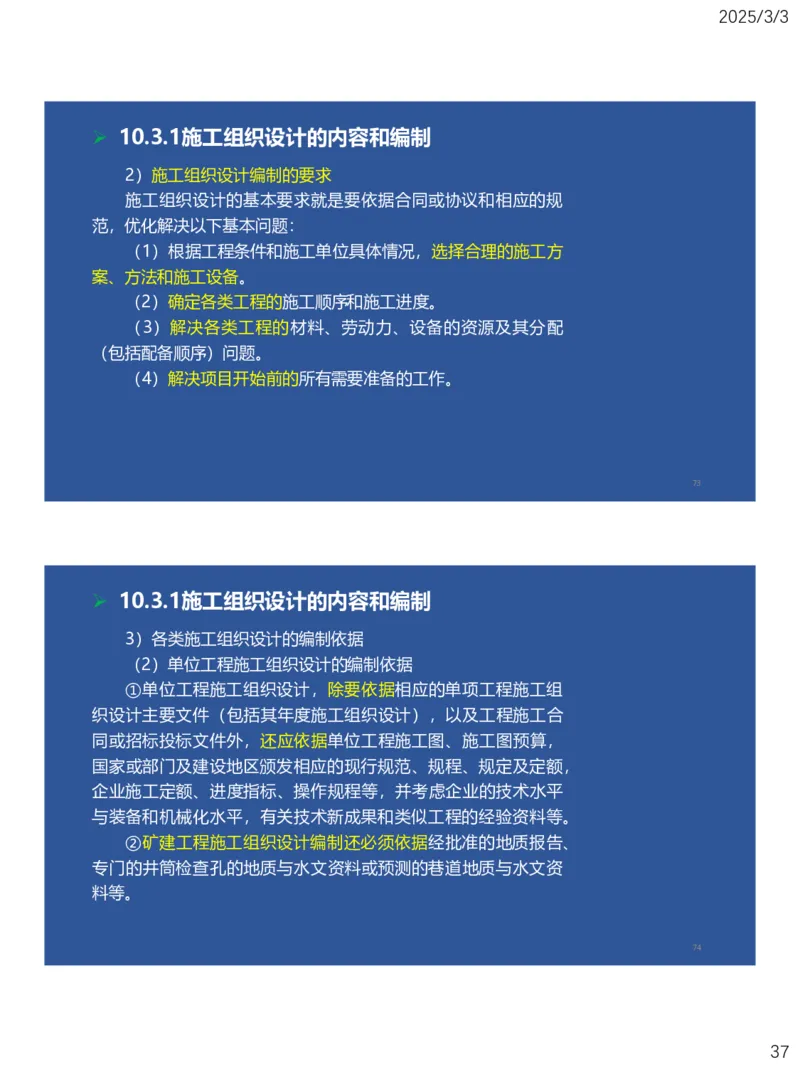

➢ 10.3.1施工组织设计的内容和编制

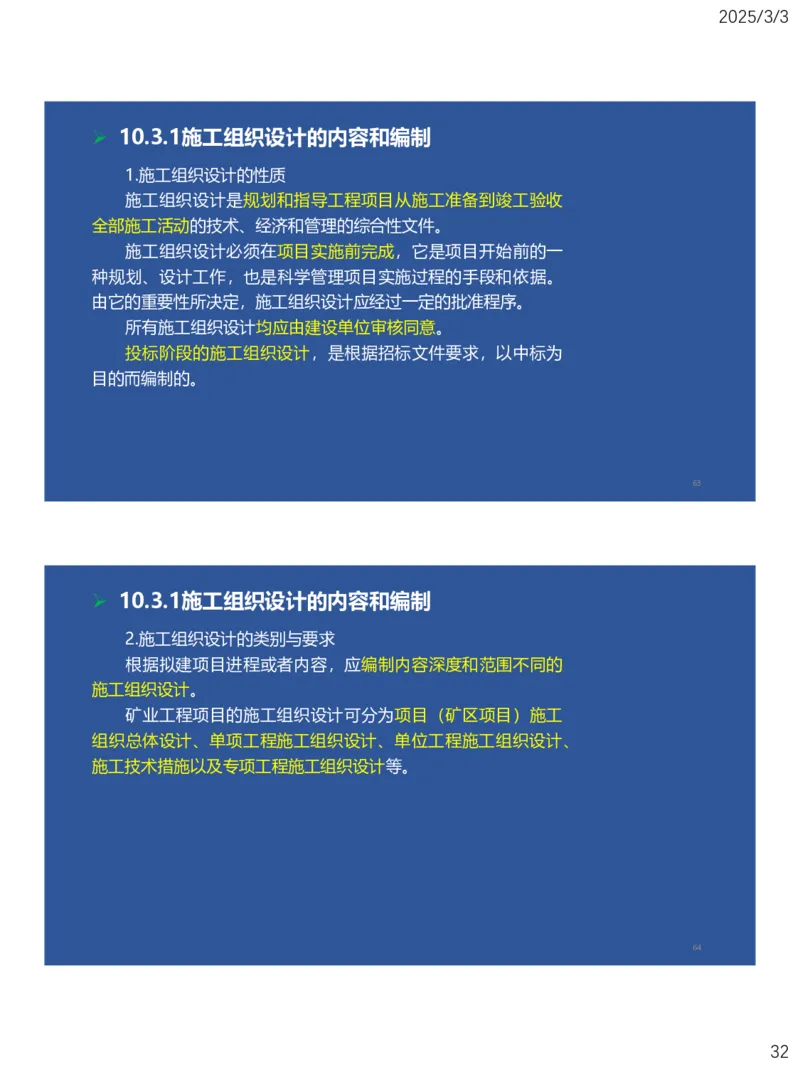

1.施工组织设计的性质
1)项目(矿区项目)施工组织总体设计
2)单项工程施工组织设计
2.施工组织设计的类别与要求
3)单位工程施工组织设计和施工技术措施
4)专项工程施工组织设计
1)施工组织设计编制的原则
2)施工组织设计编制的要求
3.施工组织设计编制
3)各类施工组织设计的编制依据
4)施工组织设计的编制内容
4.施工组织设计的优化工作

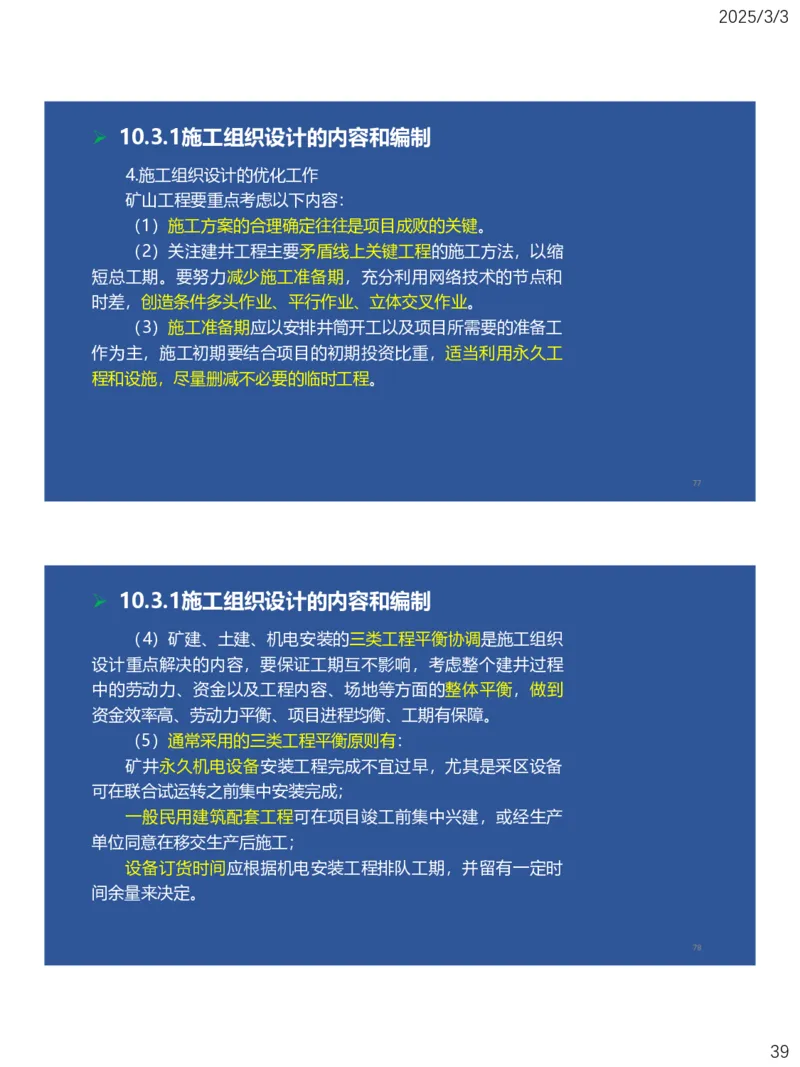

62
312025/3/3

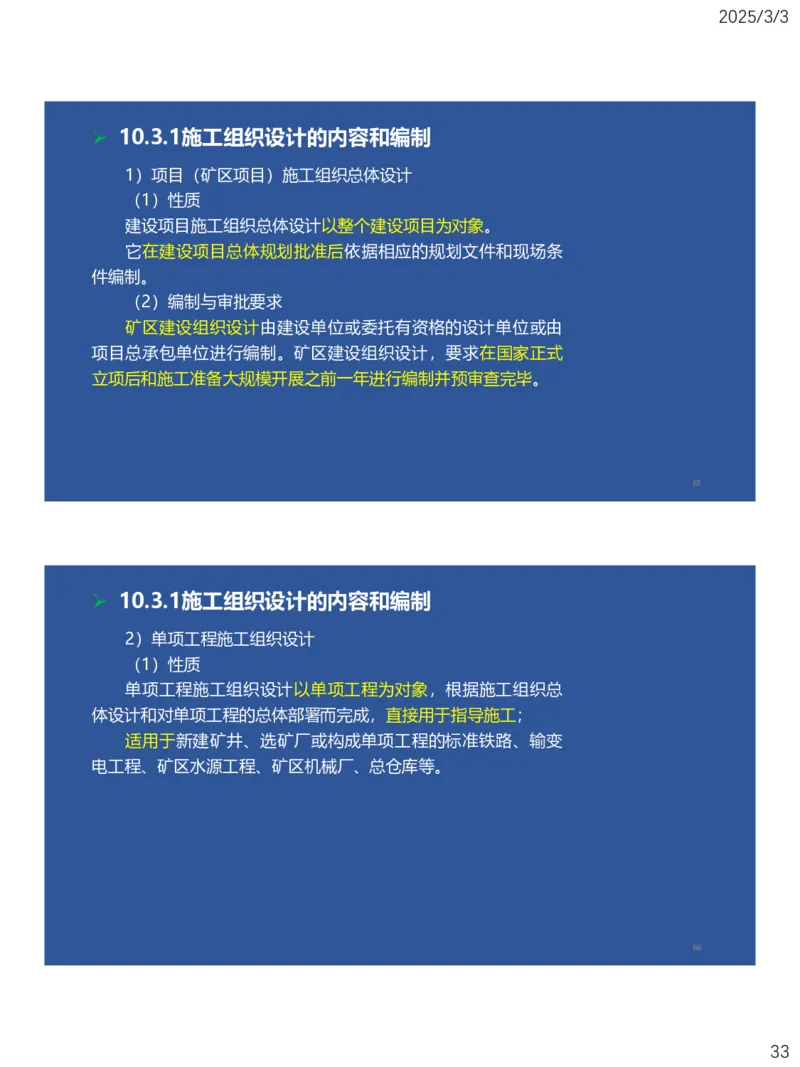

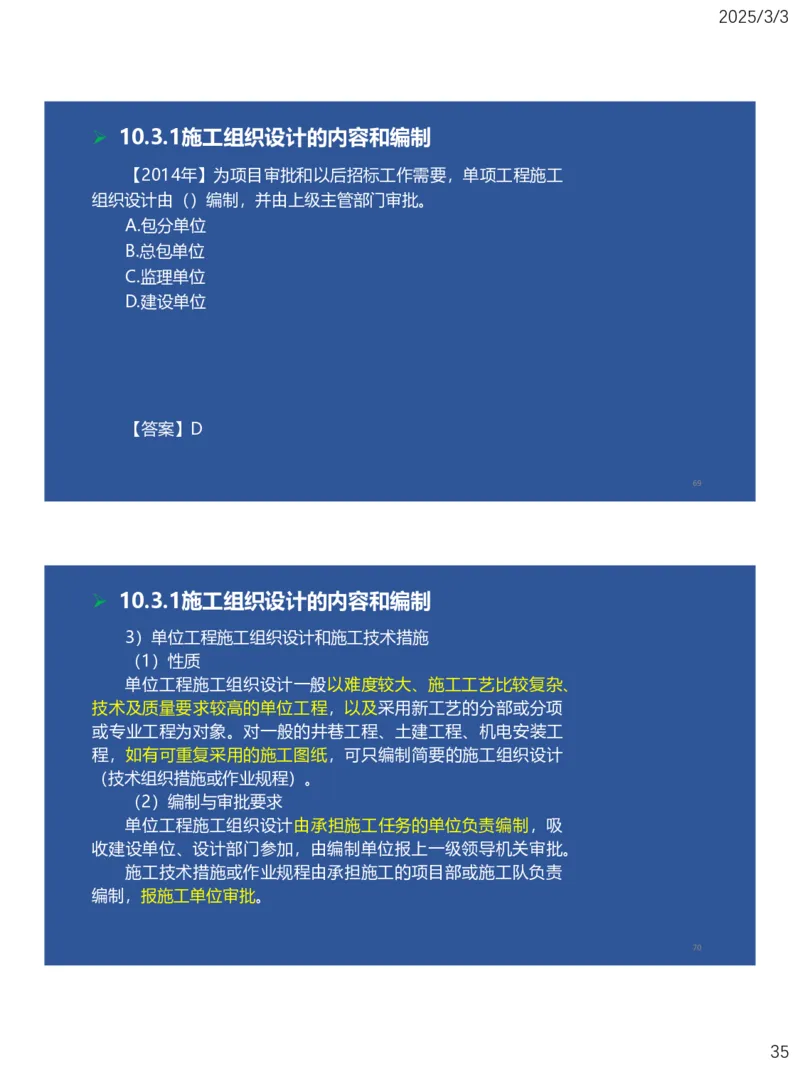

➢ 10.3.1施工组织设计的内容和编制
1.施工组织设计的性质
施工组织设计是规划和指导工程项目从施工准备到竣工验收
全部施工活动的技术、经济和管理的综合性文件。
施工组织设计必须在项目实施前完成,它是项目开始前的一
种规划、设计工作,也是科学管理项目实施过程的手段和依据。
由它的重要性所决定,施工组织设计应经过一定的批准程序。
所有施工组织设计均应由建设单位审核同意。
投标阶段的施工组织设计,是根据招标文件要求,以中标为
目的而编制的。
63
➢ 10.3.1施工组织设计的内容和编制
2.施工组织设计的类别与要求
根据拟建项目进程或者内容,应编制内容深度和范围不同的
施工组织设计。
矿业工程项目的施工组织设计可分为项目(矿区项目)施工
组织总体设计、单项工程施工组织设计、单位工程施工组织设计、
施工技术措施以及专项工程施工组织设计等。
64
322025/3/3
➢ 10.3.1施工组织设计的内容和编制
1)项目(矿区项目)施工组织总体设计
(1)性质
建设项目施工组织总体设计以整个建设项目为对象。
它在建设项目总体规划批准后依据相应的规划文件和现场条
件编制。
(2)编制与审批要求
矿区建设组织设计由建设单位或委托有资格的设计单位或由
项目总承包单位进行编制。矿区建设组织设计,要求在国家正式
立项后和施工准备大规模开展之前一年进行编制并预审查完毕。
65
➢ 10.3.1施工组织设计的内容和编制
2)单项工程施工组织设计
(1)性质
单项工程施工组织设计以单项工程为对象,根据施工组织总
体设计和对单项工程的总体部署而完成,直接用于指导施工;
适用于新建矿井、选矿厂或构成单项工程的标准铁路、输变
电工程、矿区水源工程、矿区机械厂、总仓库等。
66
332025/3/3
➢ 10.3.1施工组织设计的内容和编制

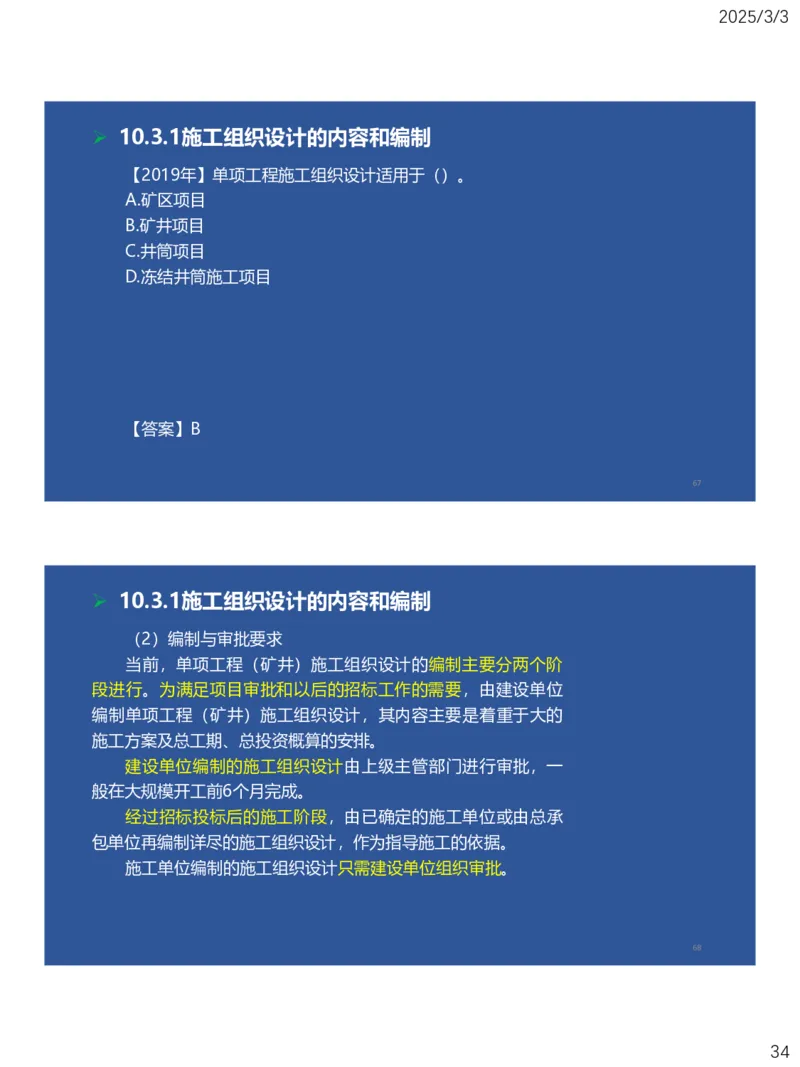

【2019年】单项工程施工组织设计适用于()。
A.矿区项目
B.矿井项目
C.井筒项目
D.冻结井筒施工项目
【答案】B
67
➢ 10.3.1施工组织设计的内容和编制
(2)编制与审批要求
当前,单项工程(矿井)施工组织设计的编制主要分两个阶
段进行。为满足项目审批和以后的招标工作的需要,由建设单位
编制单项工程(矿井)施工组织设计,其内容主要是着重于大的
施工方案及总工期、总投资概算的安排。
建设单位编制的施工组织设计由上级主管部门进行审批,一
般在大规模开工前6个月完成。
经过招标投标后的施工阶段,由已确定的施工单位或由总承
包单位再编制详尽的施工组织设计,作为指导施工的依据。
施工单位编制的施工组织设计只需建设单位组织审批。
68
342025/3/3
➢ 10.3.1施工组织设计的内容和编制
【2014年】为项目审批和以后招标工作需要,单项工程施工
组织设计由()编制,并由上级主管部门审批。
A.包分单位
B.总包单位
C.监理单位
D.建设单位
【答案】D
69
➢ 10.3.1施工组织设计的内容和编制
3)单位工程施工组织设计和施工技术措施
(1)性质
单位工程施工组织设计一般以难度较大、施工工艺比较复杂、
技术及质量要求较高的单位工程,以及采用新工艺的分部或分项
或专业工程为对象。对一般的井巷工程、土建工程、机电安装工
程,如有可重复采用的施工图纸,可只编制简要的施工组织设计
(技术组织措施或作业规程)。
(2)编制与审批要求
单位工程施工组织设计由承担施工任务的单位负责编制,吸
收建设单位、设计部门参加,由编制单位报上一级领导机关审批。
施工技术措施或作业规程由承担施工的项目部或施工队负责
编制,报施工单位审批。
70
352025/3/3
➢ 10.3.1施工组织设计的内容和编制

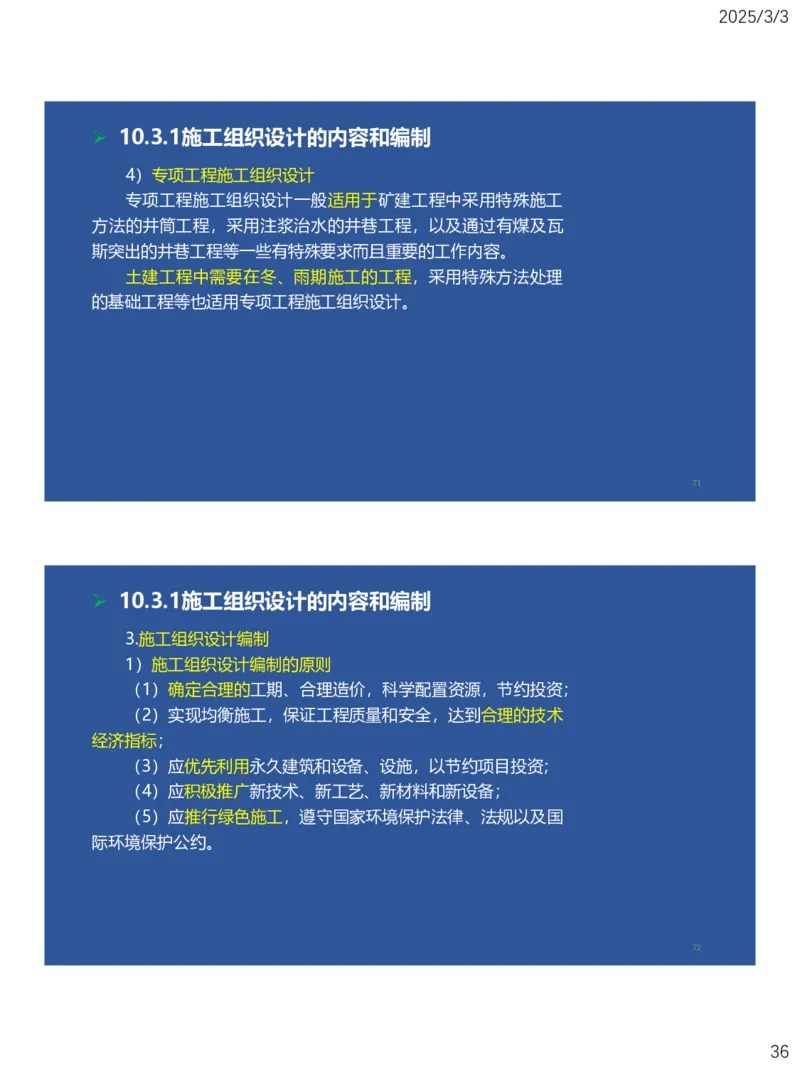

4)专项工程施工组织设计
专项工程施工组织设计一般适用于矿建工程中采用特殊施工
方法的井筒工程,采用注浆治水的井巷工程,以及通过有煤及瓦
斯突出的井巷工程等一些有特殊要求而且重要的工作内容。
土建工程中需要在冬、雨期施工的工程,采用特殊方法处理
的基础工程等也适用专项工程施工组织设计。
71
➢ 10.3.1施工组织设计的内容和编制
3.施工组织设计编制
1)施工组织设计编制的原则
(1)确定合理的工期、合理造价,科学配置资源,节约投资;
(2)实现均衡施工,保证工程质量和安全,达到合理的技术
经济指标;
(3)应优先利用永久建筑和设备、设施,以节约项目投资;
(4)应积极推广新技术、新工艺、新材料和新设备;
(5)应推行绿色施工,遵守国家环境保护法律、法规以及国
际环境保护公约。
72
362025/3/3
➢ 10.3.1施工组织设计的内容和编制
2)施工组织设计编制的要求
施工组织设计的基本要求就是要依据合同或协议和相应的规
范,优化解决以下基本问题:
(1)根据工程条件和施工单位具体情况,选择合理的施工方
案、方法和施工设备。
(2)确定各类工程的施工顺序和施工进度。
(3)解决各类工程的材料、劳动力、设备的资源及其分配
(包括配备顺序)问题。
(4)解决项目开始前的所有需要准备的工作。
73
➢ 10.3.1施工组织设计的内容和编制
3)各类施工组织设计的编制依据
(2)单位工程施工组织设计的编制依据
①单位工程施工组织设计,除要依据相应的单项工程施工组
织设计主要文件(包括其年度施工组织设计),以及工程施工合
同或招标投标文件外,还应依据单位工程施工图、施工图预算,
国家或部门及建设地区颁发相应的现行规范、规程、规定及定额,
企业施工定额、进度指标、操作规程等,并考虑企业的技术水平
与装备和机械化水平,有关技术新成果和类似工程的经验资料等。
②矿建工程施工组织设计编制还必须依据经批准的地质报告、
专门的井筒检查孔的地质与水文资料或预测的巷道地质与水文资
料等。
74
372025/3/3
➢ 10.3.1施工组织设计的内容和编制
4)施工组织设计的编制内容
施工组织设计一般由说明书、附表和附图三部分组成,具体
内容随施工组织设计类型的不同而异。
(1)矿区施工组织总体设计的内容
矿区施工组织总体设计的内容有矿区概况;矿区建设准备;
矿井建设;选矿厂建设;矿区配套工程建设;矿区建设工程顺序
优化;矿区建设组织与管理;经济效果分析等。
(2)单项工程(矿井)施工组织设计的内容
矿井施工组织设计中应包括以下重要单位工程的施工方法:
井巷工程:井筒、主井箕斗装载硐室、井筒与井底车场连接
处(马头门)、井底车场、煤仓及带式输送机机头硐室、主排水
泵房、主变电所、换装硐室、避险硐室、防水闸门硐室;
75
➢ 10.3.1施工组织设计的内容和编制
(3)单位工程施工组织设计(施工技术组织措施)内容
①工程概况
②地质地形条件
③施工方案与施工方法
④主要施工生产系统
⑤施工质量及安全技术措施
⑥施工准备工作计划
⑦施工进度计划与经济技术指标要求
⑧附图与附表
76
382025/3/3
➢ 10.3.1施工组织设计的内容和编制
4.施工组织设计的优化工作
矿山工程要重点考虑以下内容:
(1)施工方案的合理确定往往是项目成败的关键。
(2)关注建井工程主要矛盾线上关键工程的施工方法,以缩
短总工期。要努力减少施工准备期,充分利用网络技术的节点和
时差,创造条件多头作业、平行作业、立体交叉作业。
(3)施工准备期应以安排井筒开工以及项目所需要的准备工
作为主,施工初期要结合项目的初期投资比重,适当利用永久工
程和设施,尽量删减不必要的临时工程。
77
➢ 10.3.1施工组织设计的内容和编制
(4)矿建、土建、机电安装的三类工程平衡协调是施工组织
设计重点解决的内容,要保证工期互不影响,考虑整个建井过程
中的劳动力、资金以及工程内容、场地等方面的整体平衡,做到
资金效率高、劳动力平衡、项目进程均衡、工期有保障。
(5)通常采用的三类工程平衡原则有:
矿井永久机电设备安装工程完成不宜过早,尤其是采区设备
可在联合试运转之前集中安装完成;
一般民用建筑配套工程可在项目竣工前集中兴建,或经生产
单位同意在移交生产后施工;
设备订货时间应根据机电安装工程排队工期,并留有一定时
间余量来决定。
78
392025/3/3
➢ 10.3.1施工组织设计的内容和编制
1.施工组织设计的性质
1)项目(矿区项目)施工组织总体设计
2)单项工程施工组织设计
2.施工组织设计的类别与要求
3)单位工程施工组织设计和施工技术措施
4)专项工程施工组织设计
1)施工组织设计编制的原则
2)施工组织设计编制的要求
3.施工组织设计编制
3)各类施工组织设计的编制依据
4)施工组织设计的编制内容
4.施工组织设计的优化工作
79
End
Thanks!
80
402025/3/3
➢ 2025年二级注册建造师
矿业工程
2025版教材
精讲
讲师:大海
81
矿业工程施工准备
与实施
10.3.1施工组织设计的内容和编制
10.3.2矿井施工方案及井巷工程施工顺序
10.3.3井巷过渡期施工组织
10.3.4施工劳动组织形式及应用
82
412025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
1)总体施工方案
1.矿山井巷工程施工方案
2)主要矿建工程施工方案
1)矿井工程的主要施工内容
2.矿井工程施工的主要内容及其顺序安排
2)矿井工程项目施工顺序的安排
1)建井期可利用的永久设备与设施
3.矿山地面工程的施工安排和永久设施的利用
2)利用永久建筑物应注意的问题
1)主、副井井筒的施工顺序
4.矿山井巷工程施工顺序确定方法 2)主、副井与风井的施工顺序
3)矿井建设二、三期工程的施工
1)全面规划,合理安排
5.矿井施工三类工程综合平衡 2)用先进的技术和工艺,制订周密的施工方案
3)精心组织施工,搞好综合平衡
1)一般项目的经济技术指标
6.矿井建设经济技术指标
2)矿井建设主要经济技术指标
83
➢ 10.3.2矿井施工方案及井巷工程施工顺序
1.矿山井巷工程施工方案

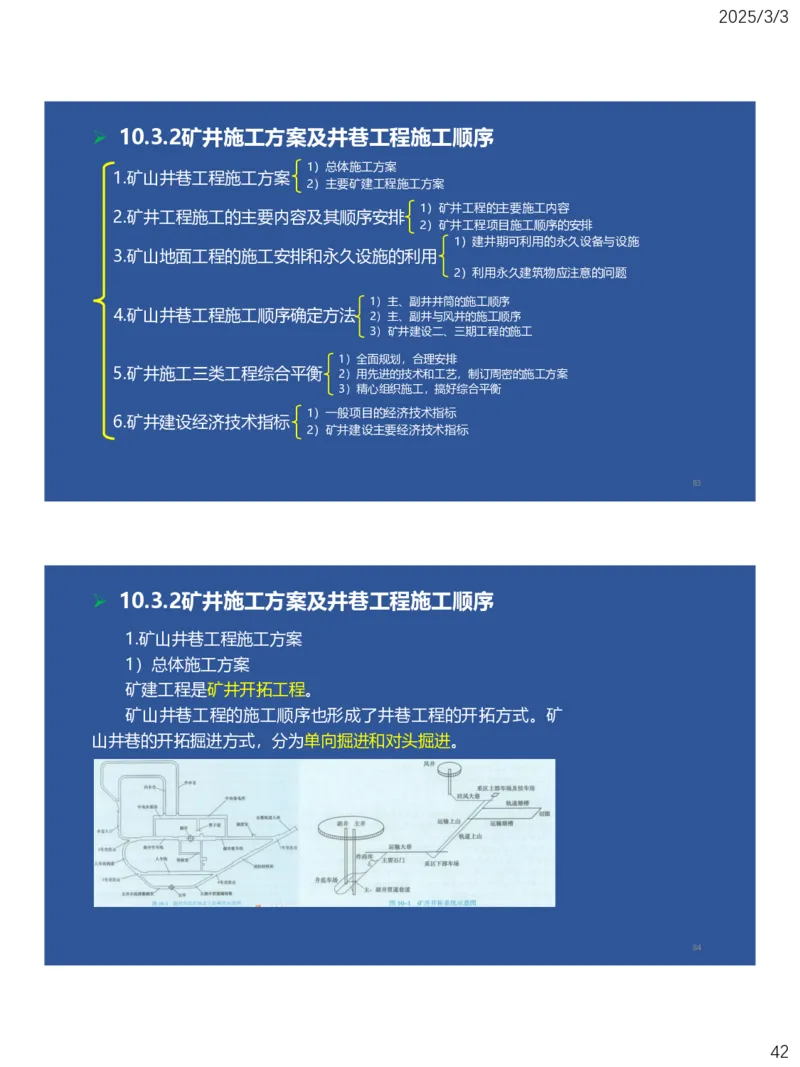

1)总体施工方案
矿建工程是矿井开拓工程。
矿山井巷工程的施工顺序也形成了井巷工程的开拓方式。矿
山井巷的开拓掘进方式,分为单向掘进和对头掘进。
84
422025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
(1)单向掘进
单向掘进就是由井筒向采区单方向地顺序掘进关键路线上的
井巷工程。单向掘进施工方案通常适用于中央风井或者是主、副
井开拓的矿井,不具备对头掘进的条件。这种施工方案难点在于
通风距离长,通风阻力大,一般应尽早形成全矿井通风系统,向
采区掘进时采用双巷掘进方案,解决通风难题。
85
➢ 10.3.2矿井施工方案及井巷工程施工顺序
(2)对头掘进
对头掘进就是双向或多向掘进关键路线上的井巷工程,主、
副井井筒开凿与两翼风井平行施工。对头掘进一般适用于边界风
井的矿井。其最大的优势就是掘进距离相对较短,风井和主、副
井独立施工,缺点是风井施工区通常是独眼井改绞,需要增加应
急逃生措施,包括设置安全梯、备用电源等。
86
432025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
2)主要矿建工程施工方案
(1)立井井筒施工方案
立井井筒施工目前主要采用短段掘砌混合作业施工工法,该
工法根据井筒深度与直径大小,布置1〜3套单钩提升,大型提升
机配大吊桶、大抓岩机出渣,根据需要可增加小型电动挖掘机进
行辅助出渣和清底;对煤系地层可采用风动伞钻打眼,对岩石硬
度大的金属成矿地层采用液压伞钻打眼,中深孔光面爆破;底卸
式吊桶输送混凝土,配整体金属液压下行模板砌壁。
井架一般根据载荷进行选择使用Ⅳ型、Ⅳ 型、Ⅴ型以及企业
G
自主研发的大型凿井井架。
87
➢ 10.3.2矿井施工方案及井巷工程施工顺序
(2)主要大巷施工方案
主要大巷一般以岩巷为主,施工有传统的施工模式以及新型
的机械化施工模式。
传统的施工模式采用气腿式凿岩机打眼,耙斗装岩机配矿车
装渣运输,气腿式凿岩机施工锚杆孔,转子型喷射机进行混凝土
喷射。
88
442025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
89
➢ 10.3.2矿井施工方案及井巷工程施工顺序
机械化配套作业线分为有轨运输方案和无轨运输方案。
按照机械化作业线配套方式不同,
将无轨运输分为凿岩台车-皮带、凿岩台车-胶轮车、岩巷掘
进机-皮带、岩巷掘进机-胶轮车等四种作业线类型;
将有轨运输分为凿岩台车-挖斗式装岩机-固定矿车、凿岩台
车-挖斗式装岩机-梭式矿车、凿岩台车-挖斗式装岩机-转运皮带-
矸石仓-耙斗式装岩机、普通凿岩机-挖斗式装岩机-固定矿车、普
通凿岩机-耙斗式装岩机-固定矿车等五种作业线类型。
90
452025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
【2024年】背景资料:

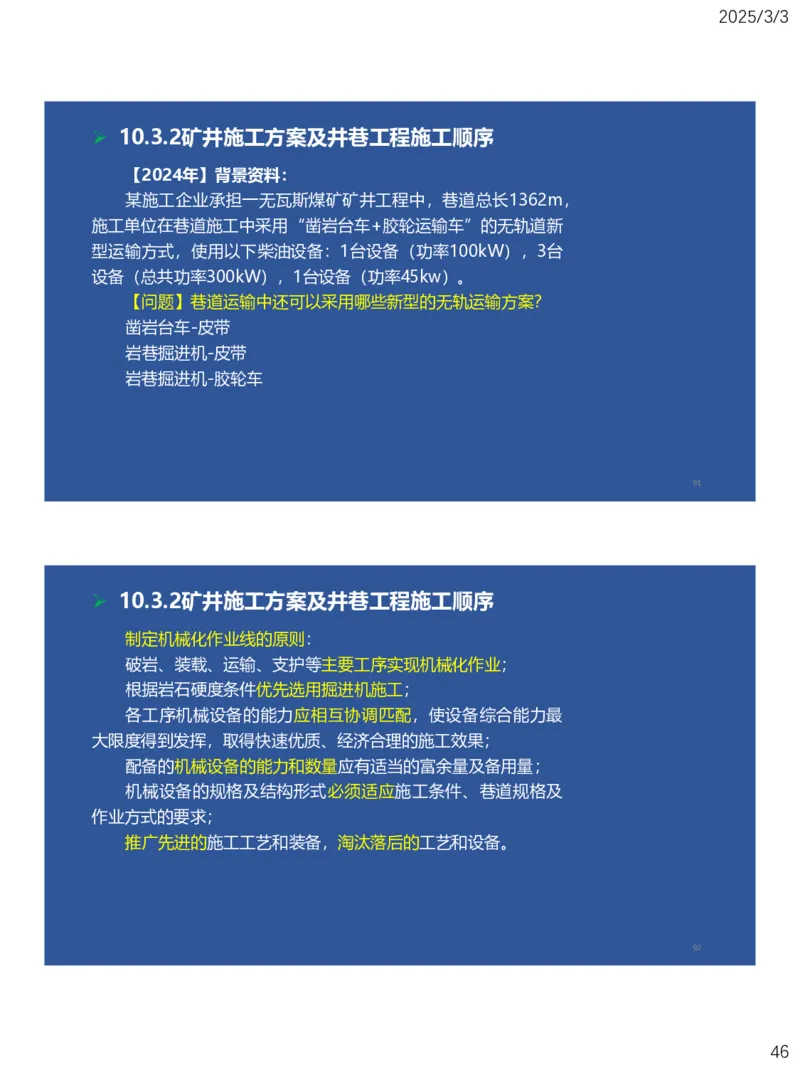

某施工企业承担一无瓦斯煤矿矿井工程中,巷道总长1362m,
施工单位在巷道施工中采用“凿岩台车+胶轮运输车”的无轨道新
型运输方式,使用以下柴油设备:1台设备(功率100kW),3台
设备(总共功率300kW),1台设备(功率45kw)。
【问题】巷道运输中还可以采用哪些新型的无轨运输方案?
凿岩台车-皮带
岩巷掘进机-皮带
岩巷掘进机-胶轮车
91
➢ 10.3.2矿井施工方案及井巷工程施工顺序
制定机械化作业线的原则:
破岩、装载、运输、支护等主要工序实现机械化作业;
根据岩石硬度条件优先选用掘进机施工;
各工序机械设备的能力应相互协调匹配,使设备综合能力最
大限度得到发挥,取得快速优质、经济合理的施工效果;
配备的机械设备的能力和数量应有适当的富余量及备用量;
机械设备的规格及结构形式必须适应施工条件、巷道规格及
作业方式的要求;
推广先进的施工工艺和装备,淘汰落后的工艺和设备。
92
462025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
(3)采区巷道施工方案
采区巷道一般为煤巷,通常采用煤巷综掘机(包括奥钢联掘
进机)-皮带的机械化作业线。
这种作业线的最大优势是施工机械化程度高,施工速度快,
用人少,效率高;缺点是投入大,设备成本高。
93
➢ 10.3.2矿井施工方案及井巷工程施工顺序
2.矿井工程施工的主要内容及其顺序安排
1)矿井工程的主要施工内容
通常,一个矿山项目(矿井的建设)包含有矿建、土建和机
电安装工程三大方面。为完成项目建设,又必须施工部分临时性
的土建工程和机电安装工程,如临时提升运输系统、通风系统、
供电系统、工房等。
临时性的矿建工程常见的有短路贯通巷、临时车场绕道、临
时水仓、临时泵房变电所、联络巷、临时通风巷、临时躲避硐室、
临时错车硐室以及临时矸石仓、临时溜煤眼等。
94
472025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序

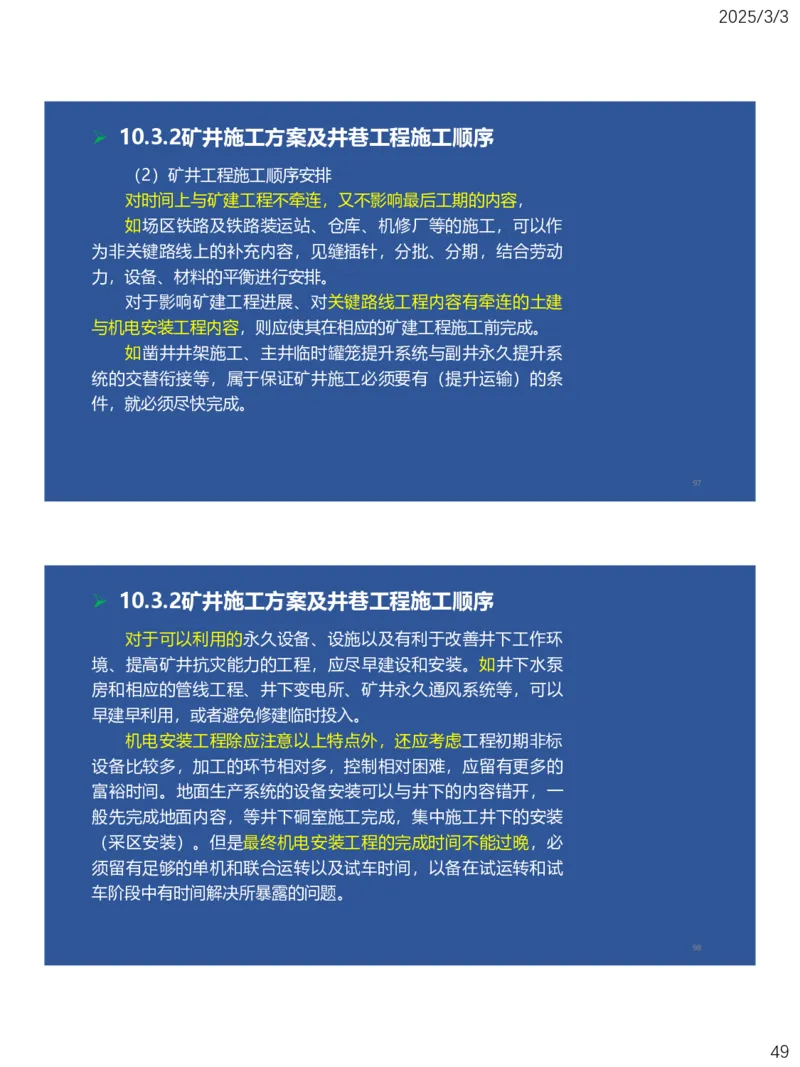

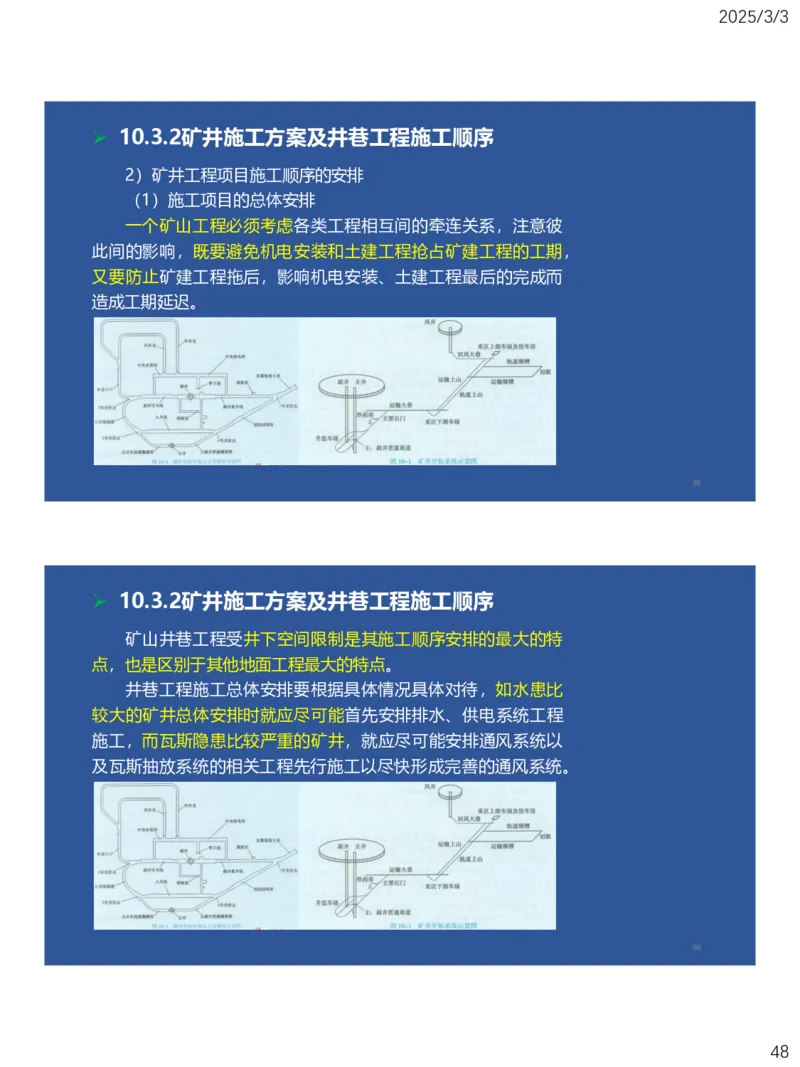

2)矿井工程项目施工顺序的安排
(1)施工项目的总体安排
一个矿山工程必须考虑各类工程相互间的牵连关系,注意彼
此间的影响,既要避免机电安装和土建工程抢占矿建工程的工期,
又要防止矿建工程拖后,影响机电安装、土建工程最后的完成而
造成工期延迟。
95
➢ 10.3.2矿井施工方案及井巷工程施工顺序
矿山井巷工程受井下空间限制是其施工顺序安排的最大的特
点,也是区别于其他地面工程最大的特点。
井巷工程施工总体安排要根据具体情况具体对待,如水患比
较大的矿井总体安排时就应尽可能首先安排排水、供电系统工程
施工,而瓦斯隐患比较严重的矿井,就应尽可能安排通风系统以
及瓦斯抽放系统的相关工程先行施工以尽快形成完善的通风系统。
96
482025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
(2)矿井工程施工顺序安排
对时间上与矿建工程不牵连,又不影响最后工期的内容,
如场区铁路及铁路装运站、仓库、机修厂等的施工,可以作
为非关键路线上的补充内容,见缝插针,分批、分期,结合劳动
力,设备、材料的平衡进行安排。
对于影响矿建工程进展、对关键路线工程内容有牵连的土建
与机电安装工程内容,则应使其在相应的矿建工程施工前完成。
如凿井井架施工、主井临时罐笼提升系统与副井永久提升系
统的交替衔接等,属于保证矿井施工必须要有(提升运输)的条
件,就必须尽快完成。
97
➢ 10.3.2矿井施工方案及井巷工程施工顺序
对于可以利用的永久设备、设施以及有利于改善井下工作环
境、提高矿井抗灾能力的工程,应尽早建设和安装。如井下水泵
房和相应的管线工程、井下变电所、矿井永久通风系统等,可以
早建早利用,或者避免修建临时投入。
机电安装工程除应注意以上特点外,还应考虑工程初期非标
设备比较多,加工的环节相对多,控制相对困难,应留有更多的
富裕时间。地面生产系统的设备安装可以与井下的内容错开,一
般先完成地面内容,等井下硐室施工完成,集中施工井下的安装
(采区安装)。但是最终机电安装工程的完成时间不能过晚,必
须留有足够的单机和联合运转以及试车时间,以备在试运转和试
车阶段中有时间解决所暴露的问题。
98
492025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序

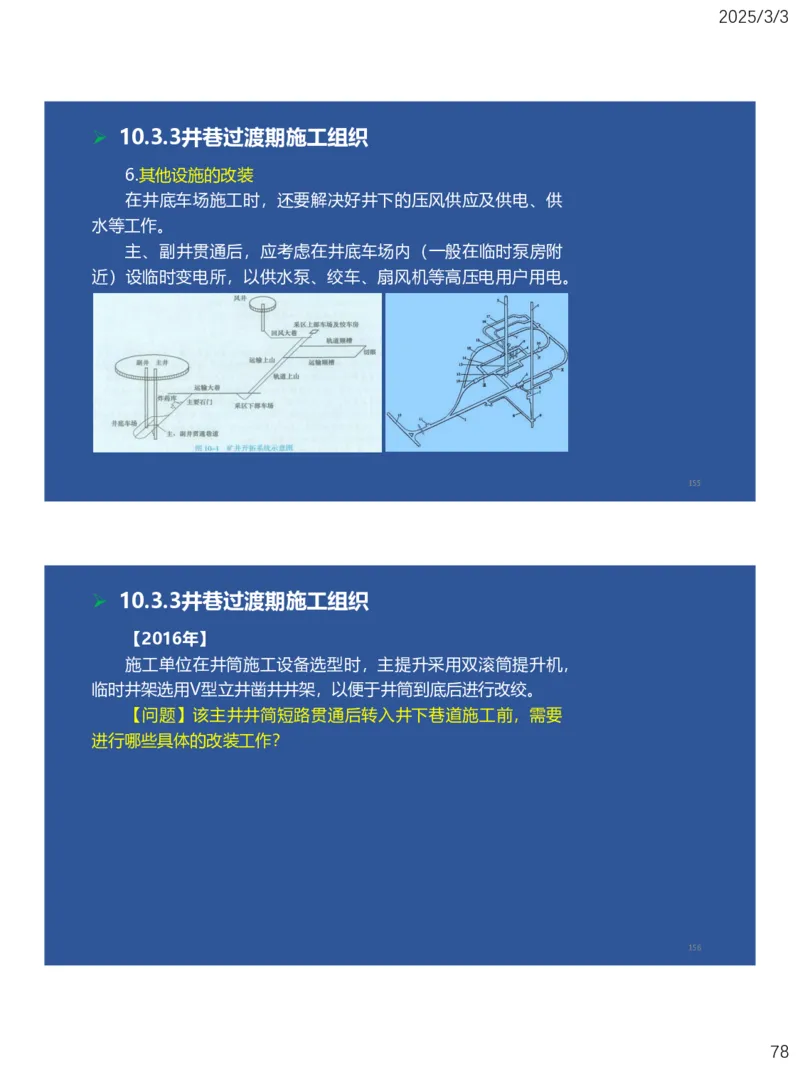

涉及矿井安全的相关工程应尽可能提前安排施工,包括供电
系统工程、排水系统工程、防治水系统工程、通风系统工程、瓦
斯抽排系统相关工程等。
涉及解决瓶颈资源的相关工程应尽可能提前安排施工,包括
尽快完成井底环形车场形成较大的运输能力,尽快形成矿井通风
系统以满足采区巷道掘进风量的需求,尽快完成永久提升系统满
足提升能力的需求,尽快完成永久排水系统以提高矿井的抗灾能
力,尽快安排采区运输大巷的施工以利于增加开拓工作面等。
施工顺序安排过程中还要充分考虑人力资源的平衡安排,确
保施工队伍进出场的平稳过渡,避免出现窝工或者待工等现象。
99
➢ 10.3.2矿井施工方案及井巷工程施工顺序

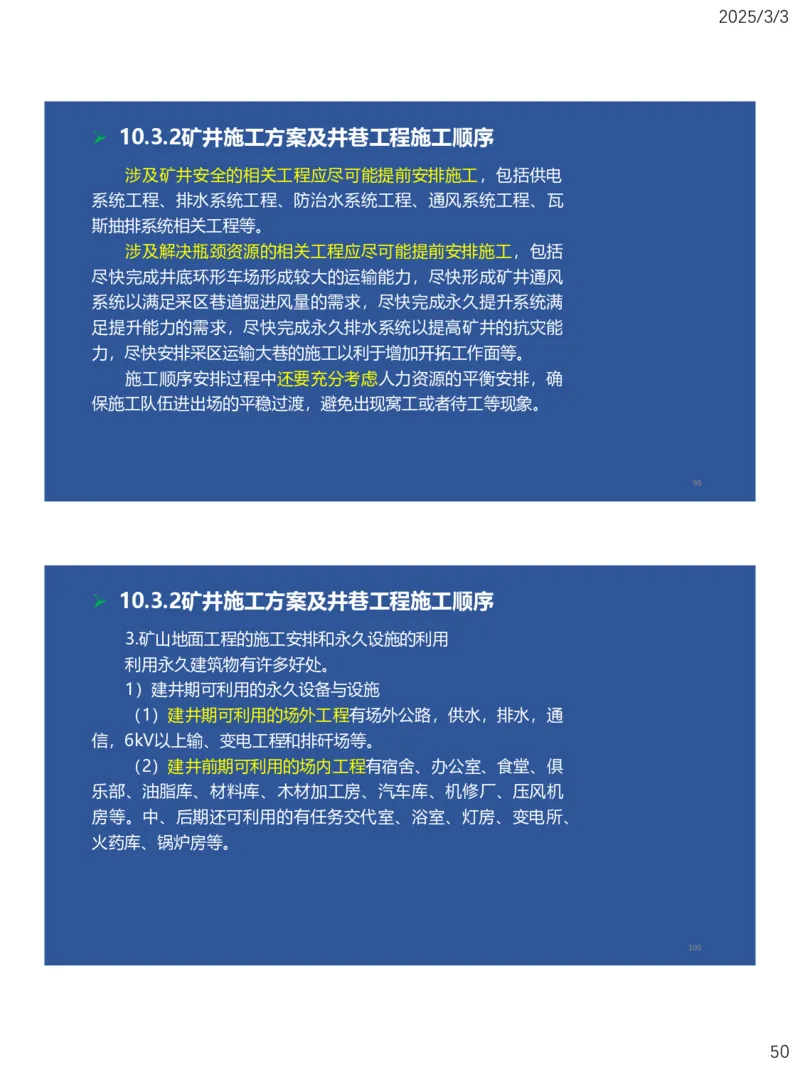

3.矿山地面工程的施工安排和永久设施的利用
利用永久建筑物有许多好处。
1)建井期可利用的永久设备与设施
(1)建井期可利用的场外工程有场外公路,供水,排水,通
信,6kV以上输、变电工程和排矸场等。
(2)建井前期可利用的场内工程有宿舍、办公室、食堂、俱
乐部、油脂库、材料库、木材加工房、汽车库、机修厂、压风机
房等。中、后期还可利用的有任务交代室、浴室、灯房、变电所、
火药库、锅炉房等。
100
502025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
(3)可利用的永久构筑物包括上、下水管道,水塔或蓄水池,
围墙大门,井塔(或井架),场内照明,动力线网等。
(4)可利用的永久设备有地面的输、变电设备,压风机,提
升机,井下供电设备,主排水设备及井下提升机等。
101
➢ 10.3.2矿井施工方案及井巷工程施工顺序
2)利用永久建筑物应注意的问题
(1)所有利用的这些永久建筑和设施,都需要设计工作尽量
配合,提前提供施工图,建设单位提前安排基建计划;施工单位
提前做好施工准备。一般情况下,准备利用的建(构)筑物,都
要安排在矿井建设施工准备期内或稍后建成,供建井使用。
(2)利用永久建(构)筑物与设备,必然增加了建井准备期
间的工程量,因此就必须对此进行合理安排。如在可利用的永久
建筑物中,单身宿舍应尽早安排施工,其余宿舍、办公室、食堂、
俱乐部及辅助厂房可分期分批进行施工。
102
512025/3/3

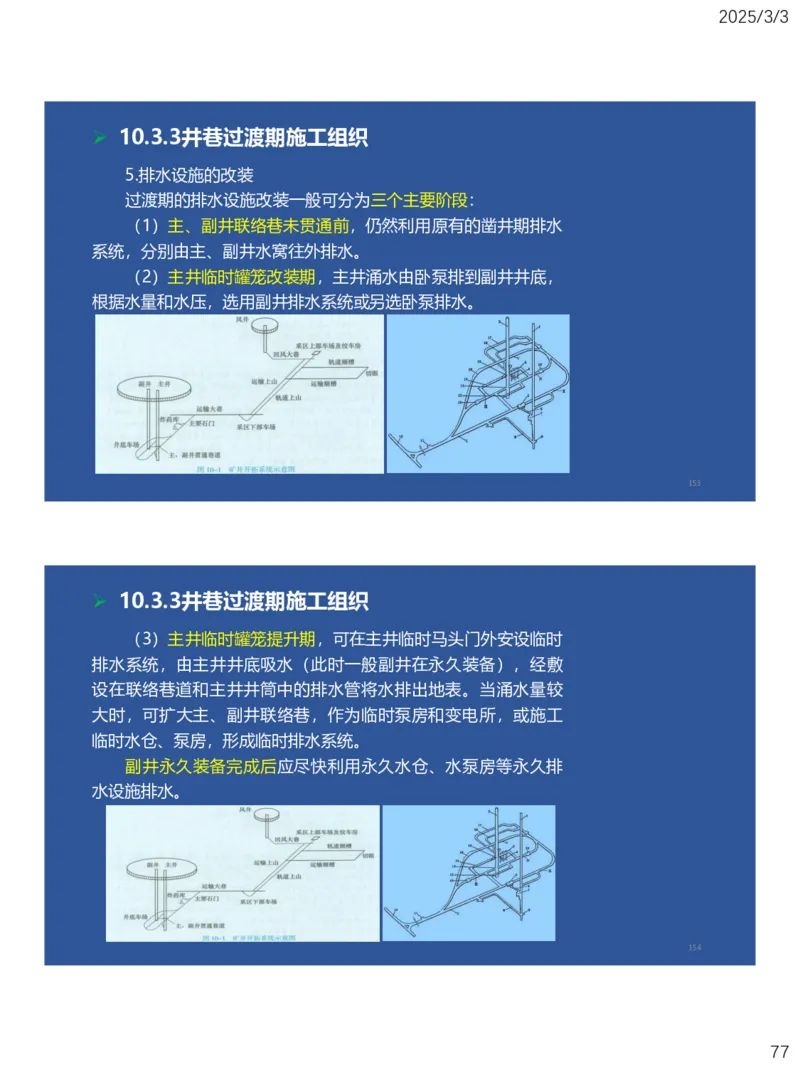

➢ 10.3.2矿井施工方案及井巷工程施工顺序
(3)永久建(构)筑物的设计没有考虑建井时期的需要,因
此,应对建井期间的结构受力性能、结构特征进行校核,必要时
尚应考虑其加强与改造工作。为不损坏永久建(构)筑物及设备,
施工单位应尽量提前与建设单位、设计单位联系,做到统筹考虑,
兼顾两者。
(4)施工单位在利用永久设施时,应对永久设施做好维护、
保养工作,避免非正常磨损;应制定有效的管理制度,并与建设
单位约定合理的租赁合同。
(5)永久建(构)筑物特别是井口附近建筑物的施工顺序安
排应充分考虑矿建施工所需场地空间,尽量避免交叉作业,将冲
突降低到最低点。
103
➢ 10.3.2矿井施工方案及井巷工程施工顺序

【2018年】为利用永久井架施工,施工准备期应完成的主要
工作是()。
A.协调设计单位完成永久井架的设计
B.完成提升机改造
C.做好永久井架结构受力性能校核
D.建立新的劳动组织和安全管理制度
【答案】C
104
522025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序

4.矿山井巷工程施工顺序确定方法

1)主、副井井筒的施工顺序
主、副井通常实行顺序改绞的方式,由于副井永久装备时间
一般较长,所以大多是主井临时罐笼提升,临时承担井巷工程开
拓任务,然后副井进行永久装备,待副井永久装备完成后,副井
承担开拓任务,主井进行永久装备。
如果是副井进行临时罐笼提升,则主井永久箕斗装备完成后
无法承担矿井的开拓任务,副井也就无法进行永久装备。
主 副
井 井
短路贯通
105

➢ 10.3.2矿井施工方案及井巷工程施工顺序
(1)主、副井同时开工
在地质条件较好、岩层稳定,有充分的施工力量和施工准备,
能保证顺利、快速施工的情况下,可以采用这种方式;
但是这种方式的准备工作量大,并且由于主井工程量大,将
拖后完成;
主 副
井 井
短路贯通
106
532025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序

副井到底后不能马上形成井下巷道全面、快速施工的提升和
通风条件,只能是做更多的独头施工,且因为吊桶提升,井下运
输系统、通风系统都很复杂,容易造成窝工,给安全施工也带来
很大的压力。
主 副
井 井
短路贯通
107
➢ 10.3.2矿井施工方案及井巷工程施工顺序
(2)主、副井交错开工
根据我国多年来的建井实践,采用主、副井交错开工的施工
顺序比较普遍。采用主井先开工、副井后开工的顺序,并且主井
井筒一次到底、预留箕斗装载硐室。采用平行交叉施工的方案,
对缩短建井总工期比较有利。但是这种方法在箕斗装载硐室施工
时,采取的是高空作业,对施工安全管理不利,而且要二次吊挂
设备、提升改造等,对管理要求比较高。
主 副
井 井
短路贯通
108
542025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
特别是最近几年,井巷工程开拓速度的提高,使得主井井筒
系统经常接近关键线路,这种平行交叉施工方案只是缩短了井下
巷道的开拓时间,而延长了井筒提升系统的建设工期,更加剧了
主井提升系统的建设工期矛盾,因此现在更多企业主张箕斗装载

硐室与井筒一起施工。主、副井错开施工的时间应根据网络图优
化后而定,一般为1〜4个月。
主 副
井 井
短路贯通
109
➢ 10.3.2矿井施工方案及井巷工程施工顺序
①主井在前,副井在后
我国多采用主井比副井先开工的方式。在一般情况下,主井
工程有箕斗装载硐室,工程量比副井井筒大,箕斗装载硐室的施
工难度也大于副井的马头门工程,因此主井系统工程工期比副井
长。
主 副
井 井
短路贯通
110
552025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序

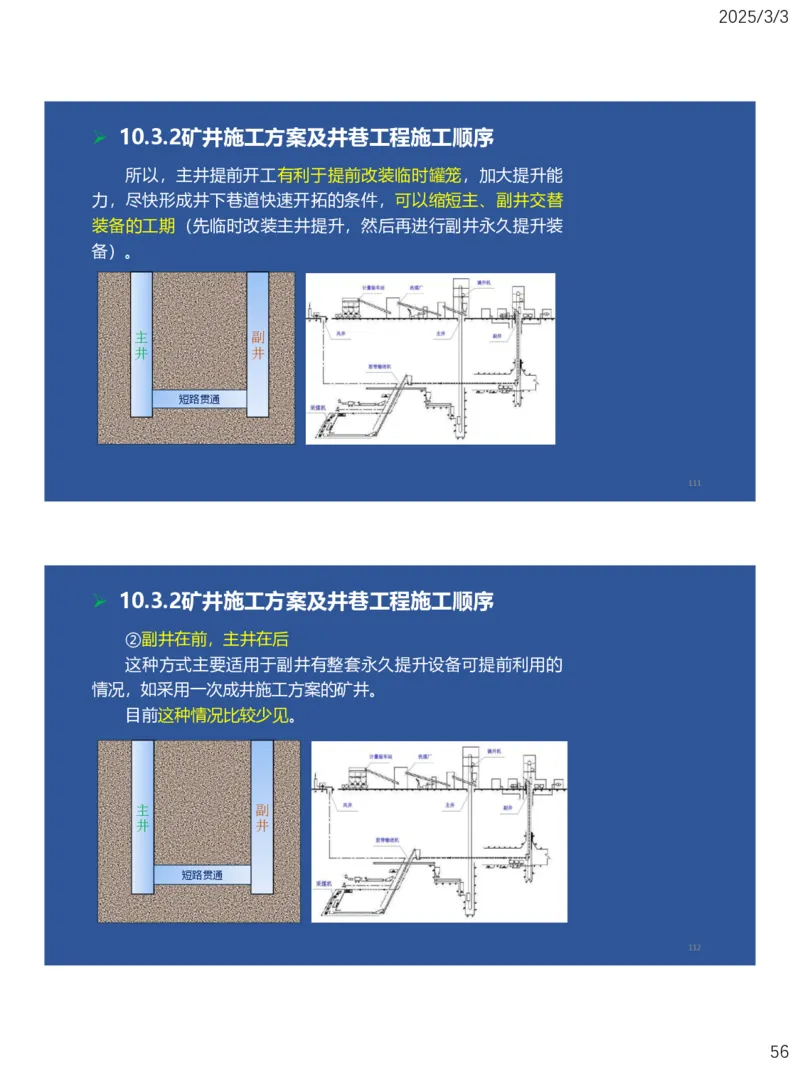

所以,主井提前开工有利于提前改装临时罐笼,加大提升能
力,尽快形成井下巷道快速开拓的条件,可以缩短主、副井交替
装备的工期(先临时改装主井提升,然后再进行副井永久提升装
备)。
主 副
井 井
短路贯通
111
➢ 10.3.2矿井施工方案及井巷工程施工顺序
②副井在前,主井在后
这种方式主要适用于副井有整套永久提升设备可提前利用的
情况,如采用一次成井施工方案的矿井。
目前这种情况比较少见。
主 副
井 井
短路贯通
112
562025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
【2024年】在某矿井工程中,主、副井筒、风井施工中,风
井设在在边界处,煤矿量大,井筒施工顺序为()。
A.主、副井、风井同时施工
B.主、副井、风井顺序施工
C.主、副井先施工,风井延后施工
D.风井先施工,主、副井后施工
【答案】B
113
➢ 10.3.2矿井施工方案及井巷工程施工顺序

(3)装载硐室的施工顺序

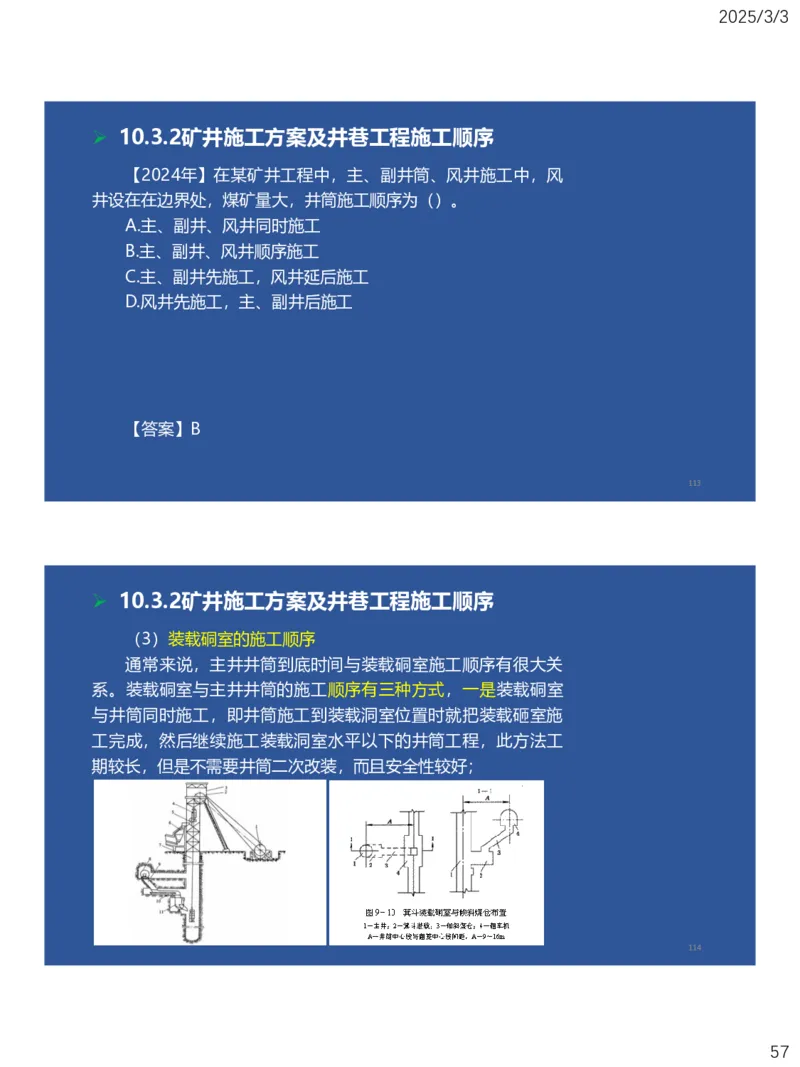

通常来说,主井井筒到底时间与装载硐室施工顺序有很大关
系。装载硐室与主井井筒的施工顺序有三种方式,一是装载硐室
与井筒同时施工,即井筒施工到装载洞室位置时就把装载砸室施
工完成,然后继续施工装载洞室水平以下的井筒工程,此方法工
期较长,但是不需要井筒二次改装,而且安全性较好;
114
572025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
(3)装载硐室的施工顺序
通常来说,主井井筒到底时间与装载硐室施工顺序有很大关
系。装载硐室与主井井筒的施工顺序有三种方式,一是装载硐室
与井筒同时施工,即井筒施工到装载洞室位置时就把装载砸室施
工完成,然后继续施工装载洞室水平以下的井筒工程,此方法工
期较长,但是不需要井筒二次改装,而且安全性较好;
115
➢ 10.3.2矿井施工方案及井巷工程施工顺序
二是装载硐室与井筒顺序施工,即主井井筒一次掘到底,预
留装载硐室硐口,然后再回头施工装载硐室,这种施工顺序的优
点是排水和出渣工序相对简单,可以充分利用凿井设备和下部井
筒的空间,由于井筒已经砌好,围岩暴露面积小,施工较为安全
可靠;
116
582025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
三是装载硐室与井筒分别施工,即主井井筒一次掘到底,预
留硐口,待副井罐笼投入使用后,在主井井塔施工的同时完成硐
室工程,该方法不占用井筒工期。
综合上述三种作业方式,总体来说,采用主井在前、副井在
后的施工顺序相对较为科学合理,施工实践也比较多。(教材删
除)
117
➢ 10.3.2矿井施工方案及井巷工程施工顺序
2)主、副井与风井的施工顺序
通常,位于关键路线上的风井井筒,可以先于主、副井开工,
或者与主、副井同时或稍后于主、副井开工,具体施工顺序可根
据井巷工程施工排队计划进行安排。对于非主要矛盾线上的风井
井筒,开工时间可适当推迟,以不影响井巷工程总进度计划或建
井总工期为原则。对于分期投产矿井的井筒可按设计要求分期安
排。
118
592025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序

【2020年】
某煤矿采用立井开拓方式,设有主井、副井和边界风井,设
计年产量为2.40Mt。该矿井主井净直径6.5m,深度720m;副井
净直径7.0m,深度760m;风井净直径6.0m,深度680m。三个
井筒表土段深度分别为360m、365m和338m,均采用冻结法施
工。井筒基岩段所穿过的岩层主要是中等稳定的砂岩和页岩,无
断层及破碎带,涌水量较小。矿井为低瓦斯矿井。
【问题】该矿井采用主、副井同时开工,风井稍后开工的施
工顺序是否合理?说明理由。
119
➢ 10.3.2矿井施工方案及井巷工程施工顺序
【问题】该矿井采用主、副井同时开工,风井稍后开工的施
工顺序是否合理?说明理由。
不合理。
理由:主、副井井筒深度相差不大,箕斗装载硐室需要与主
井同时施工,副井利用永久井架凿井,前期准备工作量大,为保
证主副井同时到底进行短路贯通,应当主井先开工。风井断面小、
深度浅,工程量小,最后开工,方便到底后与主副井进行贯通。
120
602025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
3)矿井建设二、三期工程的施工
(1)矿井工程施工阶段(期)的概念
一般在矿井建设中将矿建工程划分为一、二、三期工程。
安排。
121
➢ 10.3.2矿井施工方案及井巷工程施工顺序
一期工程以井筒工程为代表,其期限是指井筒及相关硐室施
工掘砌工期和主、副井短路贯通工期之和。
二期工程主要以巷道为代表。主、副井施工区的二期工程,
主要指井底车场及各类硐室、主要运输巷道、铺轨工程等。风井
施工区的二期工程,主要指由风井安排施工的巷道等工程。
122
612025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序

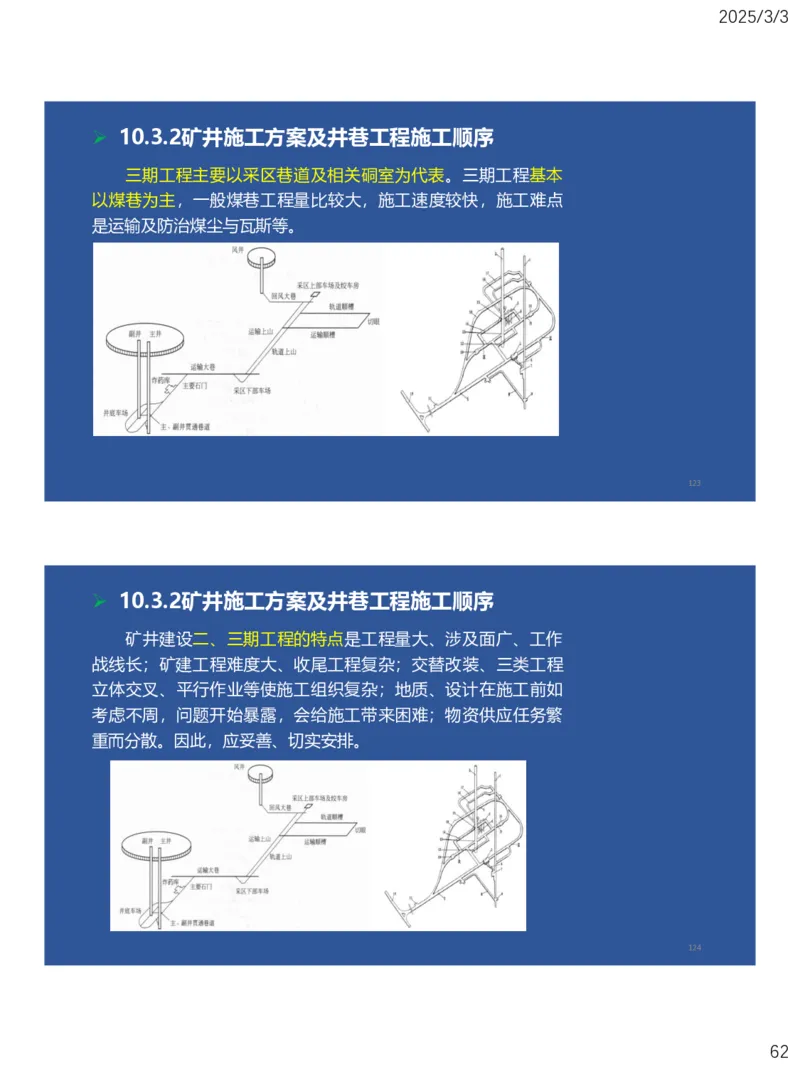

三期工程主要以采区巷道及相关硐室为代表。三期工程基本
以煤巷为主,一般煤巷工程量比较大,施工速度较快,施工难点
是运输及防治煤尘与瓦斯等。
123
➢ 10.3.2矿井施工方案及井巷工程施工顺序
矿井建设二、三期工程的特点是工程量大、涉及面广、工作
战线长;矿建工程难度大、收尾工程复杂;交替改装、三类工程
立体交叉、平行作业等使施工组织复杂;地质、设计在施工前如
考虑不周,问题开始暴露,会给施工带来困难;物资供应任务繁
重而分散。因此,应妥善、切实安排。
124
622025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
【2016年】在矿井建设过程中,属于二期工程项目的是()。
A.主要运输大巷
B.箕斗装载硐室
C.采区变电所
D.主副井短路贯通巷道
【答案】A
125
➢ 10.3.2矿井施工方案及井巷工程施工顺序
(2)井底车场巷道多头快速掘进时应注意的问题
①车场内掘进工作面个数的增减,必须注意与工人数量及器
材设备的平衡。应利用开工、竣工时间上的差异,使各个时期的
工程平衡,避免人力、器材和设备突增突减;在施工交岔点的时
候,分岔巷道宜多施工15m以上,以利于新的工作面展开而不至
于互相影响。
126
632025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
②确定井底车场的施工顺序和增减工作面数目时,必须考虑
到通风系统的合理改变,避免通风设施移动过于频繁,不要把风
门设在运输频繁的巷道内。
③确定井底车场施工顺序时,必须注意到巷道坡度的影响,
特别在涌水量较大的情况下,应避免向下坡掘进。必要时也可增
开辅助巷道,使它既有利于排水和运输,也有利于通风。
127
➢ 10.3.2矿井施工方案及井巷工程施工顺序
④车场内工作面个数的增减,必须考虑到井筒提升能力,组
织多工作面快速掘进时,必须考虑到掘进、砌壁、运输和通风之
间的相互配合。
128
642025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
5.矿井施工三类工程综合平衡
1)全面规划,合理安排
据统计,主、副井采用钢筋混凝土井塔多绳摩擦轮提升机提
升系统占用井口的施工时间,一般要占建井施工期的40%以上,
这段工期有时会超过井巷二、三期工程所占的工期,所以应予以
足够的重视。
2)用先进的技术和工艺,制订周密的施工方案
当矿井施工全面开展后,从井下到地面、从地面到高空,应
同时进行平行流水、立体交叉作业。
129
➢ 10.3.2矿井施工方案及井巷工程施工顺序
3)精心组织施工,搞好综合平衡
在矿井建设期间,必须做好“四个排队”和“六个协调”。
“四个排队” :矿建、土建和机电安装工程的总排队;设备
排队;年度计划与季度计划排队;多工序间的排队。
“六个协调” :设计图纸到达日期必须与施工的需要相协调;
设备到达现场日期必须与安装工程的需要协调;材料供应必须与
工程进度协调;各工种的交替时间必须相互协调;投资拨款与工
程需要相协调;劳动力的培训与调配必须与工程进度协调。
口诀:年度三类设备多;
口诀:材料设备图纸,工序拨款培训
130
652025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
6.矿井建设经济技术指标
1)一般项目的经济技术指标
整个建设项目的技术指标包括生产能力、产品质量、消耗定
额、能耗、总图建筑系数、劳动生产率等。
经济指标包括产品成本、总投资额经济效益、投资回收期等。
131
➢ 10.3.2矿井施工方案及井巷工程施工顺序
2)矿井建设主要经济技术指标
(1)矿井项目工程施工主要经济技术指标
矿井项目的工程施工组织设计一般应对以下内容提出经济技
术指标:矿井建设总工期,井筒及主要巷道月进度指标,建筑安
装工人劳动生产率,建筑安装工程的投资动态,临时工程预算占
矿井建筑安装工程总投资的比重。
(2)单位工程施工组织审核的主要经济技术指标
单位工程施工组织设计中经济技术指标应包括:工期指标、
劳动生产率指标、质量指标、降低成本率、主要工程工种机械化
程度、三大材料节约指标。
132
662025/3/3
➢ 10.3.2矿井施工方案及井巷工程施工顺序
1)总体施工方案
1.矿山井巷工程施工方案
2)主要矿建工程施工方案
1)矿井工程的主要施工内容
2.矿井工程施工的主要内容及其顺序安排
2)矿井工程项目施工顺序的安排
1)建井期可利用的永久设备与设施
3.矿山地面工程的施工安排和永久设施的利用
2)利用永久建筑物应注意的问题
1)主、副井井筒的施工顺序
4.矿山井巷工程施工顺序确定方法 2)主、副井与风井的施工顺序
3)矿井建设二、三期工程的施工
1)全面规划,合理安排
5.矿井施工三类工程综合平衡 2)用先进的技术和工艺,制订周密的施工方案
3)精心组织施工,搞好综合平衡
1)一般项目的经济技术指标
6.矿井建设经济技术指标
2)矿井建设主要经济技术指标
133
End
Thanks!
134
672025/3/3
➢ 2025年二级注册建造师
矿业工程
2025版教材
精讲
讲师:大海
135
矿业工程施工准备
与实施
10.3.1施工组织设计的内容和编制
10.3.2矿井施工方案及井巷工程施工顺序
10.3.3井巷过渡期施工组织
10.3.4施工劳动组织形式及应用
136
682025/3/3
➢ 10.3.3井巷过渡期施工组织
1.主、副井短路贯通
2.提升设施的改装
3.运输与运输系统的变换
4.通风设施的改装
5.排水设施的改装
6.其他设施的改装
137
➢ 10.3.3井巷过渡期施工组织
加快井巷过渡期设备的改装,是保证建井第二期工程顺利开
工和缩短建井总工期的关键之一。
井巷过渡期的施工内容主要包括:主、副井短路贯通;服务
于井筒掘进用的提升、通风、排水和压气设备的改装;井下运输、
供水及供电系统的建立;劳动组织的变换等等。
138
692025/3/3
➢ 10.3.3井巷过渡期施工组织
1.主、副井短路贯通
主、副井井筒施工到井底车场水平后,应首先进行短路贯通,
以便为提升、通风、排水等设施的迅速改装创造条件。
主、副井对头短路贯通一般需用半个月左右时间。
主 副
井 井
139
➢ 10.3.3井巷过渡期施工组织
2.提升设施的改装
通常是主井进行临时罐笼提升系统改造。有条件时,可在井
筒掘砌过程中同时进行井筒永久装备的安装。
井底车场或巷道开拓时期的排矸量以及材料设备和人员上下
的提升量较井筒施工期大大增加(一般约为井筒掘进时期的3〜4
倍)。
140
702025/3/3
➢ 10.3.3井巷过渡期施工组织

因此,一般均需先有一个井筒改装成临时罐笼,以加大提升
能力。改装的主要原则是:保证过渡期短,使井底车场及主要巷
道能顺利地早日开工;使主、副井井筒永久装备的安装和提升设
施的改装相互衔接;改装后的提升设备应能保证井底车场及巷道
开拓时期的全部提升任务。
141
➢ 10.3.3井巷过渡期施工组织
对于井下二、三期工程以煤巷为主的矿井,可以采用主井井
筒箕斗和罐笼混合改绞的方案。这种方案在主井井筒内安装一个
罐笼和一个箕斗,井下煤巷掘进的煤,采用皮带运输到永久煤仓
或临时煤仓,通过箕斗提升到地面卸载。
箕斗的提升能力远大于罐笼的提升能力,特别适用于井下有
大量煤巷且采用综掘机快速掘进的矿井中,同时可以大幅度降低
运输人员的数量。
142
712025/3/3
➢ 10.3.3井巷过渡期施工组织
3.运输与运输系统的变换
井巷过渡期运输与运输系统的变换,按照主井改装临时罐笼
来考虑时,一般可以分为三个阶段:
(1)主、副井未贯通期:主、副井到底后,对主、副井贯通
巷道掘进,一般仍用吊桶提升。
主 副
井 井
143
➢ 10.3.3井巷过渡期施工组织
(2)副井吊桶提升期:主、副井贯通后且主井正进行改装,
多采用V形矿车运输或是无轨运输。
主井 副井
短路贯通
144
722025/3/3
➢ 10.3.3井巷过渡期施工组织

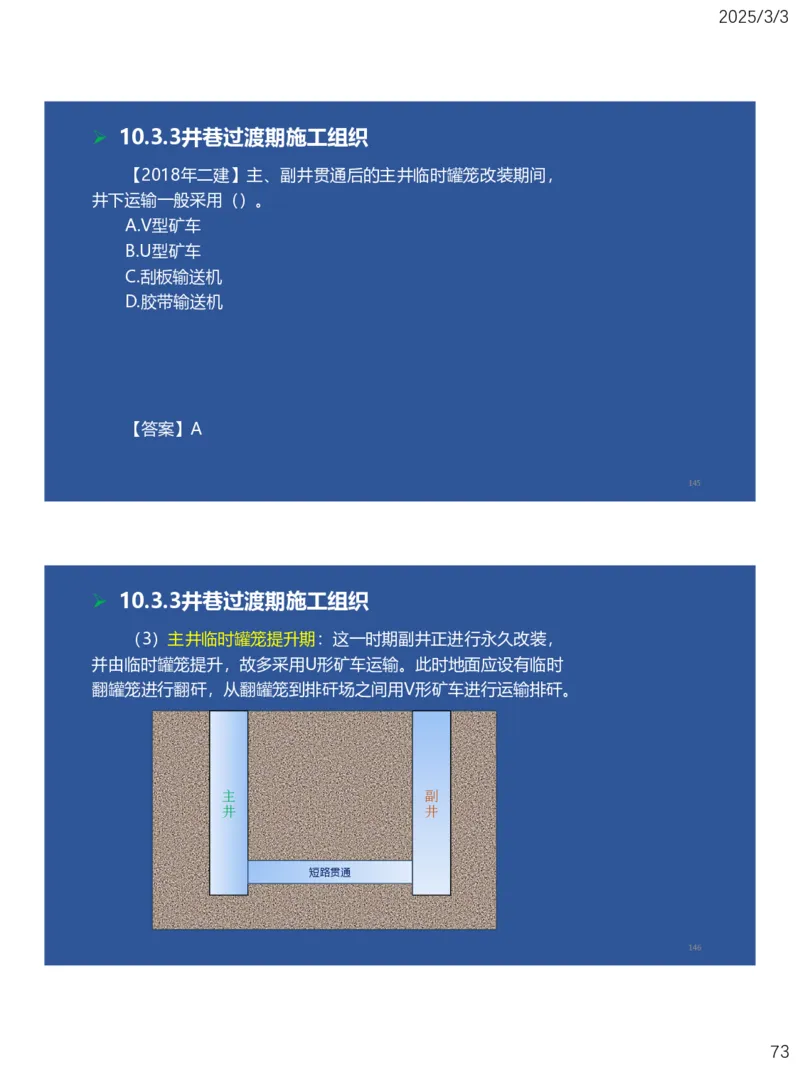

【2018年二建】主、副井贯通后的主井临时罐笼改装期间,
井下运输一般采用()。
A.V型矿车
B.U型矿车
C.刮板输送机
D.胶带输送机
【答案】A
145
➢ 10.3.3井巷过渡期施工组织
(3)主井临时罐笼提升期:这一时期副井正进行永久改装,
并由临时罐笼提升,故多采用U形矿车运输。此时地面应设有临时
翻罐笼进行翻矸,从翻罐笼到排矸场之间用V形矿车进行运输排矸。
主 副
井 井
短路贯通
146
732025/3/3
➢ 10.3.3井巷过渡期施工组织
【2020年】
某煤矿采用立井开拓方式,设有主井、副井和边界风井,设
计年产量为2.40Mt。该矿井主井净直径6.5m,深度720m;副井
净直径7.0m,深度760m;风井净直径6.0m,深度680m。三个
井筒表土段深度分别为360m、365m和338m,均采用冻结法施
工。井筒基岩段所穿过的岩层主要是中等稳定的砂岩和页岩,无
断层及破碎带,涌水量较小。矿井为低瓦斯矿井。
【问题】该矿井施工中,井筒交替装备应采用哪种方案?
147
➢ 10.3.3井巷过渡期施工组织
【问题】该矿井施工中,井筒交替装备应采用哪种方案?
主井和副井到底贯通后,主井进行临时改绞,采用临时罐笼
提升,副井进行永久装备;待副井永久装备完成后,进行主井永
久装备;
风井进行临时改绞,采用临时罐笼提升,待风井与主、副井
贯通后选择合适的时间进行风井永久装备。
148
742025/3/3
➢ 10.3.3井巷过渡期施工组织

4.通风设施的改装
当主、副井未贯通前,仍然是利用原来凿井时的通风设备进
行通风。主、副井贯通后,应形成主井进风,副井出风系统。
主 副
井 井
联络巷
149
➢ 10.3.3井巷过渡期施工组织
通风设施的改装有两个方案:

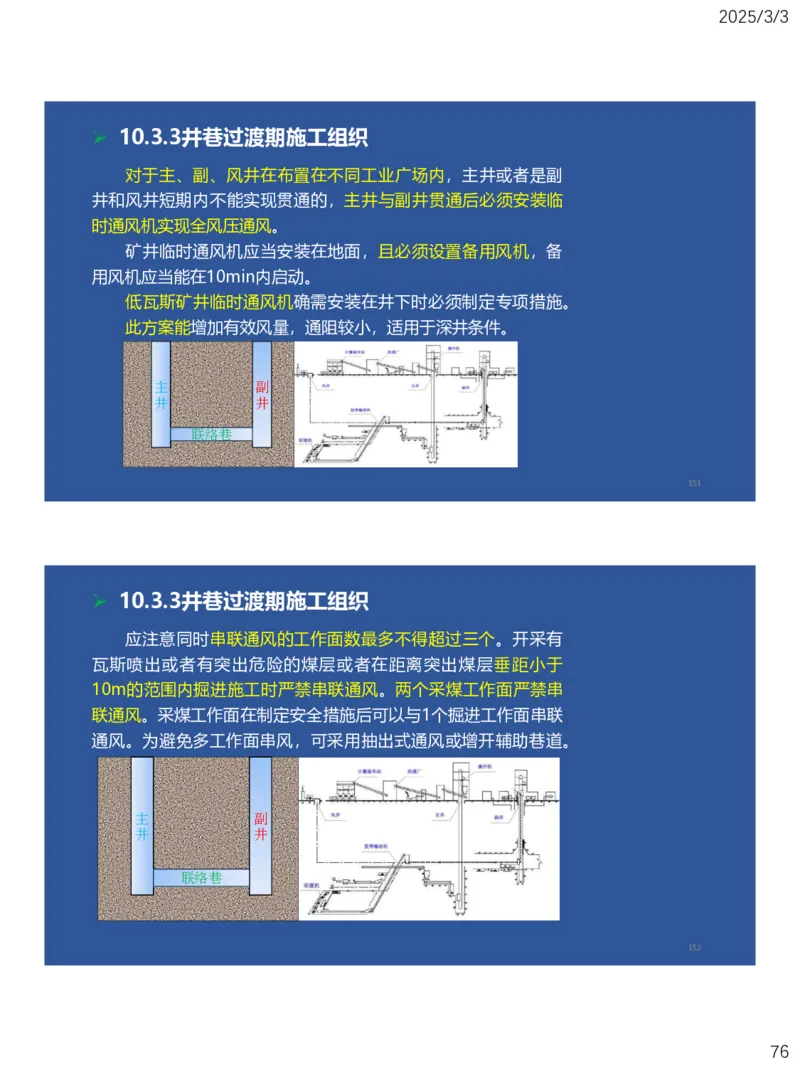

(1)拆除主井风筒,延长副井风筒,并在主、副井贯通联络
巷内修建临时风门。它适用于井深在200m以内的浅井。
(2)对于主、副、风井在布置在同一工业广场内,主井或者
是副井和风井贯通后应当先安装主要通风机实现全风压通风,主
要通风机应当安装在地面。不具备安装主要通风机条件的必须安
装临时通风机,但不得采用局部通风机或者局部通风机群代替临
时通风机。
主 副
井 井
联络巷
150
752025/3/3
➢ 10.3.3井巷过渡期施工组织
对于主、副、风井在布置在不同工业广场内,主井或者是副
井和风井短期内不能实现贯通的,主井与副井贯通后必须安装临
时通风机实现全风压通风。
矿井临时通风机应当安装在地面,且必须设置备用风机,备
用风机应当能在10min内启动。
低瓦斯矿井临时通风机确需安装在井下时必须制定专项措施。
此方案能增加有效风量,通阻较小,适用于深井条件。
主 副
井 井
联络巷
151
➢ 10.3.3井巷过渡期施工组织
应注意同时串联通风的工作面数最多不得超过三个。开采有
瓦斯喷出或者有突出危险的煤层或者在距离突出煤层垂距小于
10m的范围内掘进施工时严禁串联通风。两个采煤工作面严禁串
联通风。采煤工作面在制定安全措施后可以与1个掘进工作面串联
通风。为避免多工作面串风,可采用抽出式通风或增开辅助巷道。
主 副
井 井
联络巷
152
762025/3/3
➢ 10.3.3井巷过渡期施工组织
5.排水设施的改装
过渡期的排水设施改装一般可分为三个主要阶段:
(1)主、副井联络巷未贯通前,仍然利用原有的凿井期排水
系统,分别由主、副井水窝往外排水。
(2)主井临时罐笼改装期,主井涌水由卧泵排到副井井底,
根据水量和水压,选用副井排水系统或另选卧泵排水。
153
➢ 10.3.3井巷过渡期施工组织
(3)主井临时罐笼提升期,可在主井临时马头门外安设临时
排水系统,由主井井底吸水(此时一般副井在永久装备),经敷
设在联络巷道和主井井筒中的排水管将水排出地表。当涌水量较
大时,可扩大主、副井联络巷,作为临时泵房和变电所,或施工
临时水仓、泵房,形成临时排水系统。
副井永久装备完成后应尽快利用永久水仓、水泵房等永久排
水设施排水。
154
772025/3/3
➢ 10.3.3井巷过渡期施工组织
6.其他设施的改装
在井底车场施工时,还要解决好井下的压风供应及供电、供
水等工作。
主、副井贯通后,应考虑在井底车场内(一般在临时泵房附
近)设临时变电所,以供水泵、绞车、扇风机等高压电用户用电。
155
➢ 10.3.3井巷过渡期施工组织
【2016年】
施工单位在井筒施工设备选型时,主提升采用双滚筒提升机,
临时井架选用V型立井凿井井架,以便于井筒到底后进行改绞。
【问题】该主井井简短路贯通后转入井下巷道施工前,需要
进行哪些具体的改装工作?
156
782025/3/3
➢ 10.3.3井巷过渡期施工组织
【问题】该主井井简短路贯通后转入井下巷道施工前,需要
进行哪些具体的改装工作?
(1)提升设施的改装:由吊桶提升改装为临时罐笼矿车提升。
(2)运输系统的变换:由吊桶提升运输变为临时罐笼加U型
矿车提升运输。
(3)通风设施的改装:由井筒施工通风转入巷道施工通风。
(4)排水设施的改装:由井筒内吊泵或卧泵排水改为井底卧
泵配水仓进行排水。
(5)其他设施的改装:包括压风、供电、供水等。
157
➢ 10.3.3井巷过渡期施工组织
1.主、副井短路贯通
2.提升设施的改装
主、副井未贯通期
3.运输与运输系统的变换
副井吊桶提升期
主井临时罐笼提升期
4.通风设施的改装
主、副井联络巷未贯通前
5.排水设施的改装 主井临时罐笼改装期
主井临时罐笼提升期
6.其他设施的改装
158
792025/3/3
矿业工程施工准备
与实施
10.3.1施工组织设计的内容和编制
10.3.2矿井施工方案及井巷工程施工顺序
10.3.3井巷过渡期施工组织
10.3.4施工劳动组织形式及应用
159
➢ 10.3.4施工劳动组织形式及应用
1.矿业工程施工劳动组织形式

1)综合掘进队的特点
2.各种劳动组织形式的特点
2)专业掘进队的特点
160
802025/3/3
➢ 10.3.4施工劳动组织形式及应用
1.矿业工程施工劳动组织形式
对于不同的矿业工程,其施工的劳动组织形式有不同的要求。
(1)对于立井井筒掘砌施工来说,一般施工的劳动组织形式
分为两种:
一种是综合掘进队组织形式,综合掘进队是将井巷工程施工
需要的主要工种(掘进、支护)以及辅助工种(机电维护、运输)
组织在一个掘进队内。
这种掘进队形式通常是一个项目部承担一个井筒时采用比较
适宜,可以很好地协调沟通,避免推诿扯皮。掘进队下面可以分
成几个掘进班组、支护班组、运输班组、机电维护班组等。
161
➢ 10.3.4施工劳动组织形式及应用
另一种是专业掘进队组织形式,专业掘进队是将同一工种或
几个主要工种组织在掘进队里,而施工的辅助工种由其他辅助队、
班配合。
这种掘进队组织形式在一个项目部承担两个井筒工程时采用
比较有利,可以减少人员的配置,充分发挥运输、机电维护的总
体协调能力,做到减人提效。
162
812025/3/3
➢ 10.3.4施工劳动组织形式及应用
(2)对于井下巷道二、三期工程来说,一般都是采用专业队
的劳动组织形式,通常设置掘进队、运输队、机电队和通风队等。
掘进队除负责掘进、支护以及工作面的运输工作以外,还负
责工作面的设备、工器具保养维护,遇到大的设备故障由机电队
进行维修。
掘进队自身一般分成三或四个班组,实行三八制或四六制作
业,每个班组都有掘进和支护,有的掘进队专设支护班,但掘进
班也有支护任务。
运输队负责工作面之后的所有运输,并且包括井筒提升、地
面运输、井口信号等。机电队负责除工作面之外的所有设备的运
转、维护,供电照明等。
163
➢ 10.3.4施工劳动组织形式及应用
2.各种劳动组织形式的特点
1)综合掘进队的特点
(1)在队长统一安排下,能够有效地加强施工过程中各工种
工人在组织上和操作上的相互配合,因而能够加速工程进度,有
利于提高工程质量和劳动生产率。
(2)各工种、各班组在组织上、任务上、操作上,集体与个
人利益紧密联系在一起,有利于施工效率的提升与施工质量的保
证。
(3)能提高掘进队工人的操作技术水平。
164
822025/3/3
➢ 10.3.4施工劳动组织形式及应用
2)专业掘进队的特点
(1)掘进队担负生产任务比较单一,因而施工管理比较简单。
(2)施工对象与任务变化不大,易于钻研技术,对于完成任
务、培养技术力量方面有积极作用。
(3)人员配备少,管理恰当时效率高。
165
➢ 10.3.4施工劳动组织形式及应用
1.矿业工程施工劳动组织形式
1)综合掘进队的特点
2.各种劳动组织形式的特点
2)专业掘进队的特点
166
832025/3/3
End
Thanks!
167
➢ 2025年二级注册建造师
矿业工程
2025版教材
精讲
讲师:大海
168
842025/3/3
第10章
矿业工程企业资质与施
工组织
10.1矿业工程企业资质
10.2施工项目管理机构
10.3矿业工程施工组织设计
10.4矿业工程施工准备与实施
169
矿业工程施工准备
与实施
10.4.1矿井施工准备
10.4.2矿井施工总平面布置
170
852025/3/3
➢ 10.4.1矿井施工准备
1)技术准备
2)工程准备
1.施工准备工作内容 3)物资准备
4)劳动力的准备
5)协作协调工作
1)资源供应计划编制
2.施工准备计划编制
2)施工图供应计划编制
171
➢ 10.4.1矿井施工准备
1.施工准备工作内容
1)技术准备
(2)掌握与会审施工图纸
会审施工图纸包括自审阶段、会审阶段和现场签证三个阶段。
设计图样的会审工作一般由建设单位主持,由设计单位和监
理、施工单位参加,进行设计图样的会审。
最后要形成由建设单位正式行文的“图样会审纪要”,作为
与设计文件同时使用的技术文件和指导施工的依据,同时也是建
设单位与施工单位进行工程结算的依据。
172
862025/3/3
➢ 10.4.1矿井施工准备
2)工程准备
(1)现场勘察和施测
现场勘察的内容包括自然条件和经济技术条件两方面。
(2)施工现场准备
平整工业广场,清除障碍物。完成“四通一平”(水、电、
通信、路通及场地平整)工作,并做到污水排放沟渠通畅。
3)物资准备
各种物资一般应有3个月需用量的储备。要求做到既保证施工
的需要,又要避免积压浪费。
4)劳动力的准备
5)协作协调工作
173
➢ 10.4.1矿井施工准备
2.施工准备计划编制
矿业工程施工准备阶段主要工程计划包括资源供应计划、施
工图供应计划等。
1)资源供应计划编制
资源供应计划主要指劳动力需要量计划、材料需要量计划、
施工机械需要量计划等方面。
174
872025/3/3

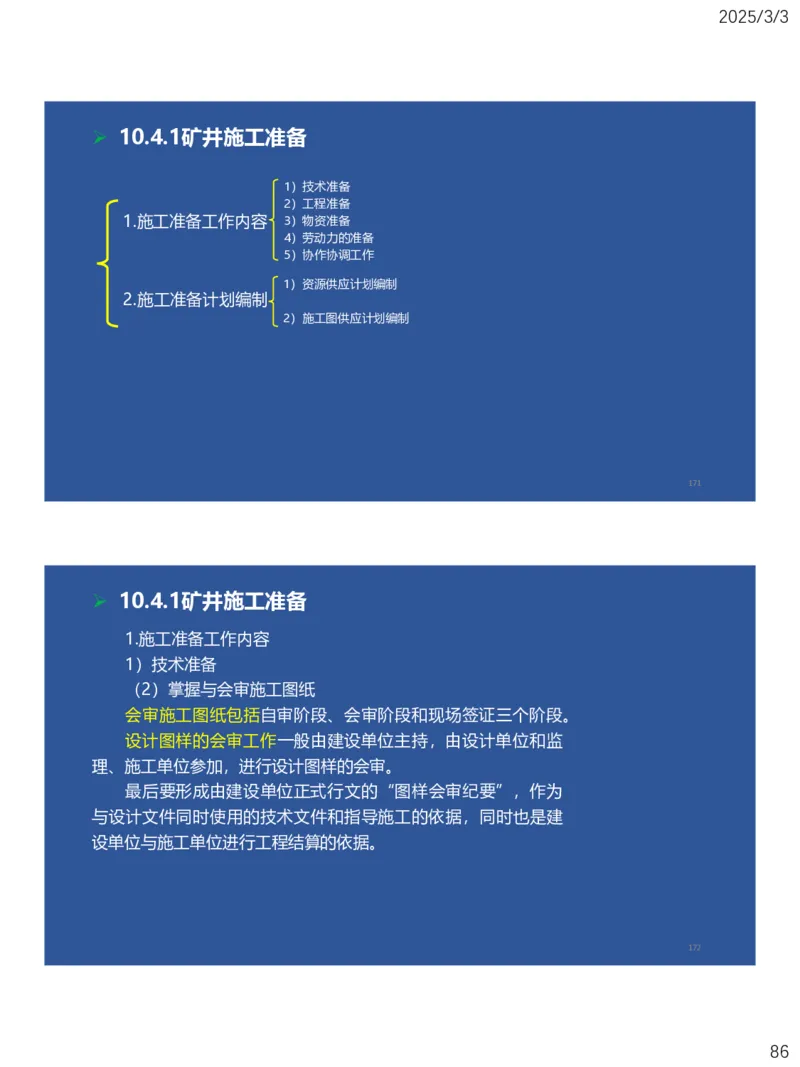

➢ 10.4.1矿井施工准备
2)施工图供应计划编制
施工图供应计划由施工单位提出施工图需要供图的清单、时
间、份数,并统一上报建设单位,由建设单位负责汇总和编制。
为了适应和满足工程施工需要,必须按年度重新提出施工图
年度计划。为保证施工图供应满足施工需要,并留有充分的施工
准备时间,重要施工图应提前一年,一般施工图也要提前3〜6个
月,以便有充分的时间进行施工图会审和编制施工组织设计,保
证工程施工的顺利进行。
175
➢ 10.4.1矿井施工准备
【2020年】施工单位编制的施工准备计划应包括哪些主要工
程计划?
施工单位应编制的施工准备计划包括:资源供应计划(劳动
力需要量计划、材料需要量计划、施工机械需要量计划),施工
图供应计划。
【2018年】施工组织设计中的资源供应计划主要包括哪些内
容?
(1)劳动力需要量计划;
(2)材料需要量计划;
(3)施工机械需要量计划。
176
882025/3/3
➢ 10.4.1矿井施工准备
1)技术准备
2)工程准备
1.施工准备工作内容 3)物资准备
4)劳动力的准备
5)协作协调工作
1)资源供应计划编制
2.施工准备计划编制
2)施工图供应计划编制
177
矿业工程施工准备
与实施
10.4.1矿井施工准备
10.4.2矿井施工总平面布置
178
892025/3/3

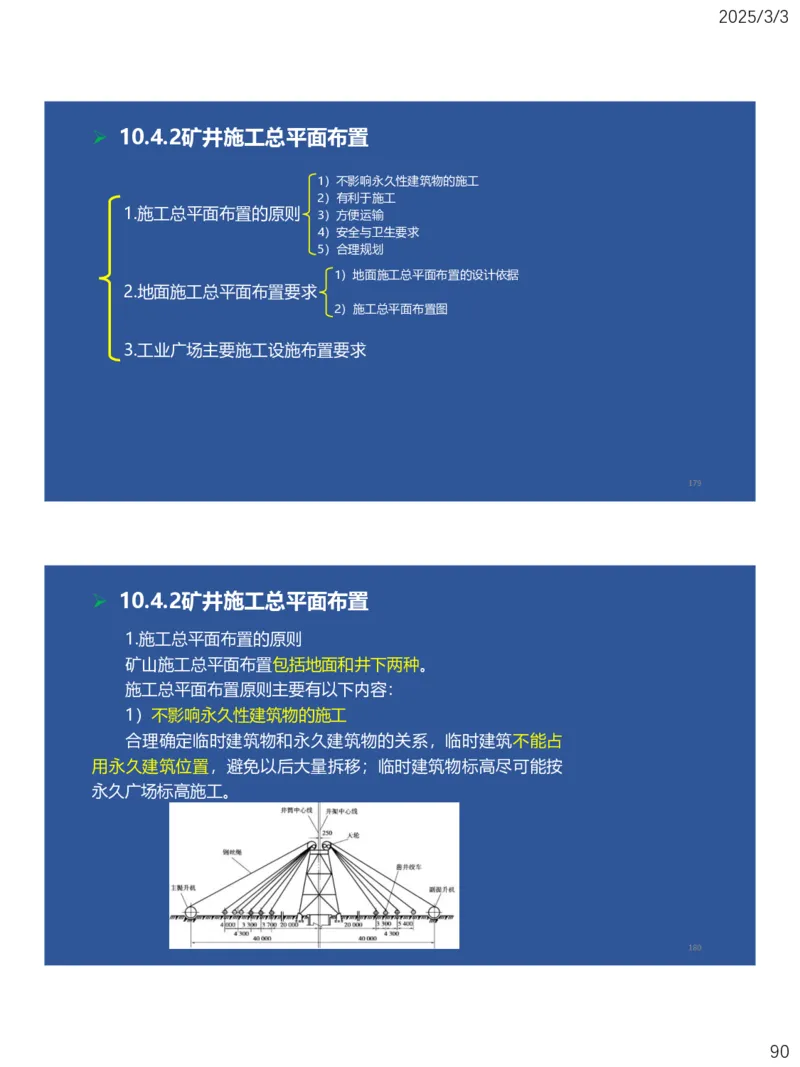

➢ 10.4.2矿井施工总平面布置
1)不影响永久性建筑物的施工
2)有利于施工
1.施工总平面布置的原则 3)方便运输
4)安全与卫生要求
5)合理规划
1)地面施工总平面布置的设计依据
2.地面施工总平面布置要求
2)施工总平面布置图
3.工业广场主要施工设施布置要求
179
➢ 10.4.2矿井施工总平面布置
1.施工总平面布置的原则
矿山施工总平面布置包括地面和井下两种。
施工总平面布置原则主要有以下内容:
1)不影响永久性建筑物的施工
合理确定临时建筑物和永久建筑物的关系,临时建筑不能占
用永久建筑位置,避免以后大量拆移;临时建筑物标高尽可能按
永久广场标高施工。
180
902025/3/3
➢ 10.4.2矿井施工总平面布置
2)有利于施工
3)方便运输
临时设施的布置应保证运输方便,并尽量利用地形上的有利
条件,有利于降低运输费用。要减少各种器材在工地内部的运输
距离和转运次数;内部运输线路尽量不与交通干线交叉,主要运
输线路和人流线路尽可能避免交叉,避免运输线路间及其与人流
线路的相互干扰。
广场窄轨铁路、场内公路布置,应满足需要并方便施工。窄
轨铁路应以主、副井为中心,能直接通到材料场、坑木场、机修
厂、水泥厂、混凝土搅拌站、排矸场等。
181
➢ 10.4.2矿井施工总平面布置
4)安全与卫生要求
临时建筑物以分区布置为好,工业性建筑物与非生产建筑物
应分开布置;关系密切的辅助性建筑以集中布置为好,以便于管
理和减少非生产性开支。主要临时工业建筑围绕井口布置。
临时建筑物应布置在洪水位以上的高程,生活区安排在卫生
条件良好的地点,避免遭受污水、废水、粉尘的影响等。
5)合理规划
充分利用已有的建筑物,提前修建永久性建筑物为施工服务,
修建临时建筑物尽量用装配式结构材料,以便多次周转使用。
合理使用场地。如多用坡地、少占良田,为此,总体布置尽
量紧凑,但也不要过分拥挤。
182
912025/3/3
➢ 10.4.2矿井施工总平面布置

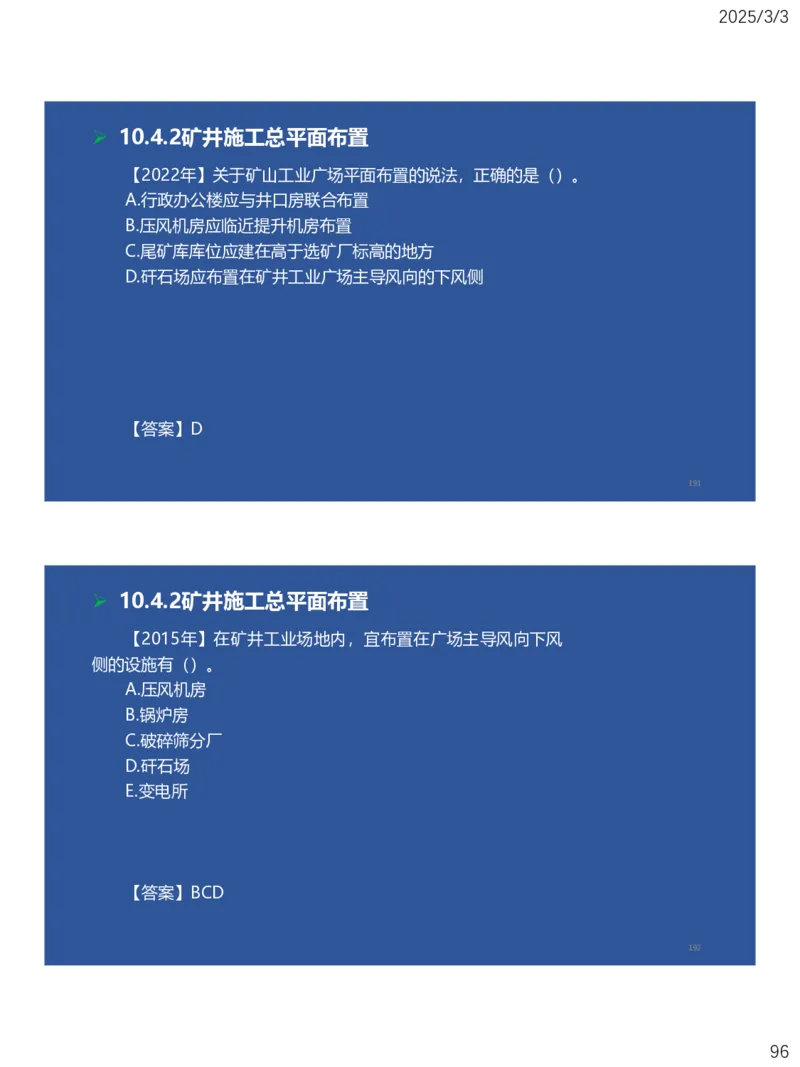

【2016年】矿业工程施工总平面布置应遵循()的原则。
A.有利于矿井生产功能发挥
B.有利于安全施工管理
C.有利于地面运输
D.有利于永久建筑物利用
E.生活区应满足卫生条件良好要求
【答案】BCDE
183
➢ 10.4.2矿井施工总平面布置
2.地面施工总平面布置要求
1)地面施工总平面布置的设计依据
(1)工程项目的相关设计图纸
相关设计图纸有工程项目的总平面布置图、设备布置图、管
线布置图。对于矿井工程,应有工业广场总平面布置图、矿区地
形图、工业广场土方平整设计图等。
2)施工总平面布置图
施工总平面布置图比例尺通常与永久工业广场总平面设计图
一致。一般施工总平面布置图为1:2000-1:5000,单位工程施
工平面图为1:500〜1:1000。
184
922025/3/3
➢ 10.4.2矿井施工总平面布置
3.工业广场主要施工设施布置要求
施工设施名称 布置要求
不影响永久提升、运输和永久建筑施工,满足提升方位及与永久
提升方位关系的要求,适应井筒、巷道施工及在井底车场施工时便于
临时罐笼及永久井架的安装。临时提升机房的位置还与提升机的规格、
提升机(房) 数量、井架高度、提升条件等有关
立井临时提升机房位置因主、副井而异,且与其在不同建井期间
承担的任务有关;斜井临时提升机的提升方向,应与永久提升方向一
致,通常在永久提升机房的前方
185
➢ 10.4.2矿井施工总平面布置
3.工业广场主要施工设施布置要求
施工设施名称 布置要求
空气压缩机房 以布置在井口附近、不超过50m为好,但不宜靠近提升机房
应毗邻电源,靠近负荷中心,并尽量布置在近公路,避开人流,
变电所
空气较清洁的地方
186
932025/3/3
➢ 10.4.2矿井施工总平面布置
3.工业广场主要施工设施布置要求
施工设施名称 布置要求
宜布置在离广场中心较远、材料堆集场地和动力车间附近,要便
机修车间
于运输;避开生活区、靠近下风方向。
尽量靠近主要用户,应设于广场主导风向的下风方向,远离清洁
锅炉房
要求较高的车间、建筑,方便运输,留有煤场和废渣堆积场地
187
➢ 10.4.2矿井施工总平面布置
3.工业广场主要施工设施布置要求
施工设施名称 布置要求
井口附近,尽量利用地形地势条件并留有足够的场地,以利于运
混凝土搅拌机房 输和材料堆积,注意供水、供电等要求。
尽量采用集中搅拌站的形式,避免经常搬移
充分利用矸石填平广场和低洼地段,并尽量利用永久性排矸设施。
排矸场
矸石场应在下风位置,且布有运输线路,范围大小应满足工程需要
油脂库和炸药库分别应满足防火及爆破安全距离的要求。
油脂库、炸药库 油脂库应有良好的隔热通风条件,炸药库应尽量利用地势的天然
屏障,设在偏僻的区域
188
942025/3/3
➢ 10.4.2矿井施工总平面布置
【2024年】关于工业广场主要施工设施布置的要求的说法正
确的是()。
A.空压机房设置在靠近提升机房处
B.混凝土搅拌机房,设置在靠近施工的地方,便于经常搬移
C.锅炉房应留有煤场和废渣堆积场地
D.炸药库布置在广场边界,远离人群的偏僻地方
【答案】C
189
➢ 10.4.2矿井施工总平面布置
【2023年】矿业工程施工中,宜布置在工业广场主导风向下
风方向的是()。
A.变电所
B.炸药库
C.油脂库
D.锅炉房
【答案】D
190
952025/3/3
➢ 10.4.2矿井施工总平面布置
【2022年】关于矿山工业广场平面布置的说法,正确的是()。
A.行政办公楼应与井口房联合布置
B.压风机房应临近提升机房布置
C.尾矿库库位应建在高于选矿厂标高的地方
D.矸石场应布置在矿井工业广场主导风向的下风侧
【答案】D
191
➢ 10.4.2矿井施工总平面布置
【2015年】在矿井工业场地内,宜布置在广场主导风向下风
侧的设施有()。
A.压风机房
B.锅炉房
C.破碎筛分厂
D.矸石场
E.变电所
【答案】BCD
192
962025/3/3
➢ 10.4.2矿井施工总平面布置

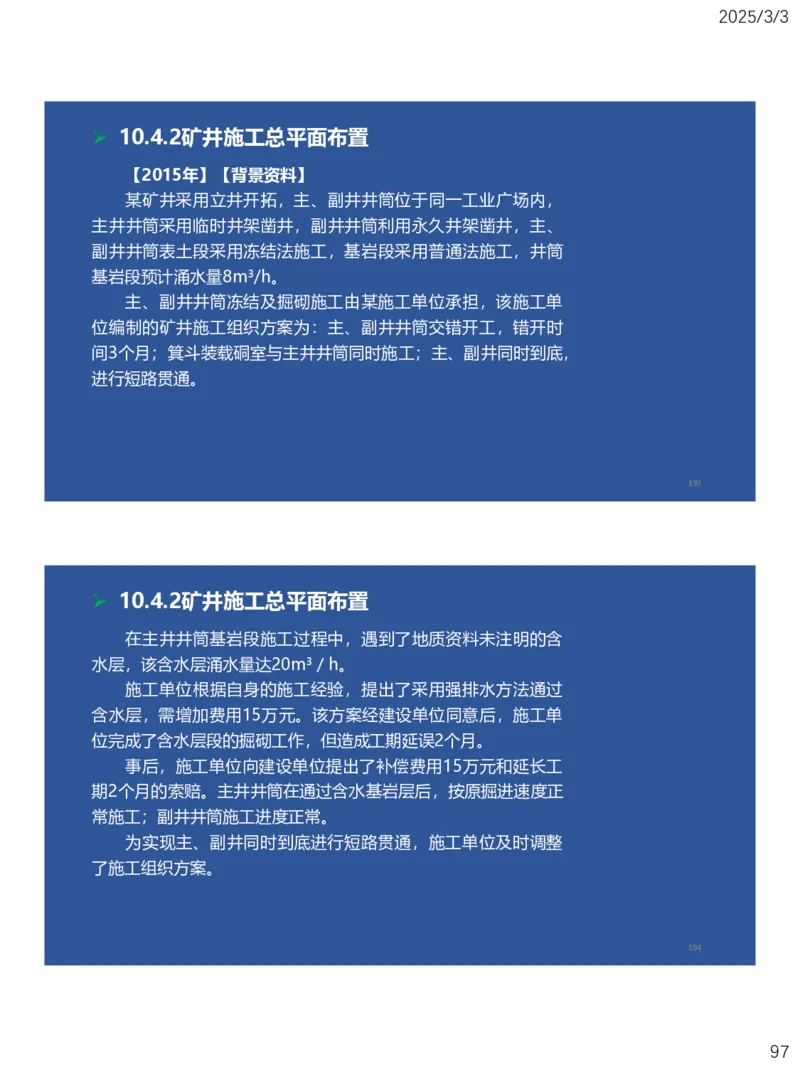

【2015年】【背景资料】
某矿井采用立井开拓,主、副井井筒位于同一工业广场内,
主井井筒采用临时井架凿井,副井井筒利用永久井架凿井,主、
副井井筒表土段采用冻结法施工,基岩段采用普通法施工,井筒
基岩段预计涌水量8m³/h。
主、副井井筒冻结及掘砌施工由某施工单位承担,该施工单
位编制的矿井施工组织方案为:主、副井井筒交错开工,错开时
间3个月;箕斗装载硐室与主井井筒同时施工;主、副井同时到底,
进行短路贯通。
193
➢ 10.4.2矿井施工总平面布置
在主井井筒基岩段施工过程中,遇到了地质资料未注明的含
水层,该含水层涌水量达20m³/h。
施工单位根据自身的施工经验,提出了采用强排水方法通过
含水层,需增加费用15万元。该方案经建设单位同意后,施工单
位完成了含水层段的掘砌工作,但造成工期延误2个月。
事后,施工单位向建设单位提出了补偿费用15万元和延长工
期2个月的索赔。主井井筒在通过含水基岩层后,按原掘进速度正
常施工;副井井筒施工进度正常。
为实现主、副井同时到底进行短路贯通,施工单位及时调整
了施工组织方案。
194
972025/3/3
➢ 10.4.2矿井施工总平面布置
【问题】
1.副井井筒利用永久井架凿井具有哪些优缺点?
2.确定该矿井主、副井井筒的合理开工顺序,并说明该开工顺
序的优点。
3.施工单位提出的索赔是否合理?说明理由。
4.强排水方法通过含水层对施工单位及其井筒施工会造成哪些
不利影响?
5.为保证主、副井两井同时到底,施工单位应如何调整主井井
筒的施工组织方案?
195
➢ 10.4.2矿井施工总平面布置
1.副井井筒利用永久井架凿井具有哪些优缺点?
优点:
(1)节省临时井架的使用费用;
(2)有利于提前形成副井永久提升系统。
缺点:
(1)增加了项目前期投资;
(2)给副井井筒凿井及冻结施工设备布置带来不便。
196
982025/3/3
➢ 10.4.2矿井施工总平面布置

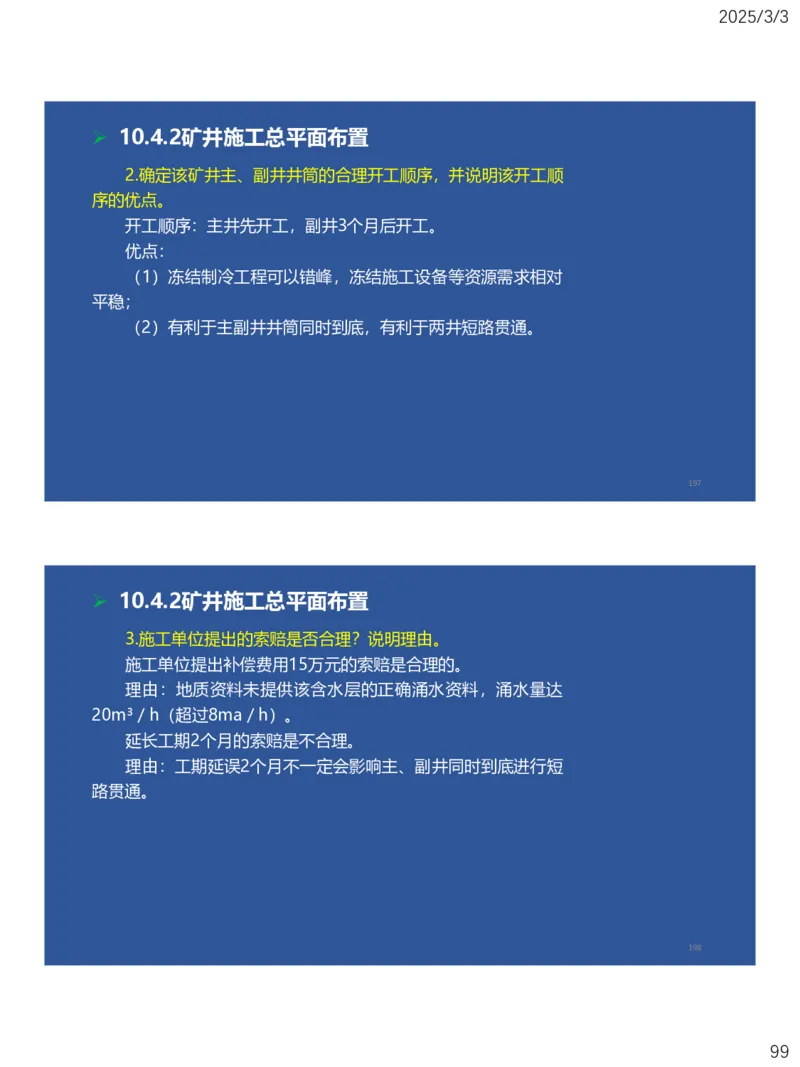

2.确定该矿井主、副井井筒的合理开工顺序,并说明该开工顺
序的优点。
开工顺序:主井先开工,副井3个月后开工。
优点:
(1)冻结制冷工程可以错峰,冻结施工设备等资源需求相对
平稳;
(2)有利于主副井井筒同时到底,有利于两井短路贯通。
197
➢ 10.4.2矿井施工总平面布置
3.施工单位提出的索赔是否合理?说明理由。
施工单位提出补偿费用15万元的索赔是合理的。
理由:地质资料未提供该含水层的正确涌水资料,涌水量达
20m³/h(超过8ma/h)。
延长工期2个月的索赔是不合理。
理由:工期延误2个月不一定会影响主、副井同时到底进行短
路贯通。
198
992025/3/3
➢ 10.4.2矿井施工总平面布置
4.强排水方法通过含水层对施工单位及其井筒施工会造成哪些
不利影响?
造成施工单位质量风险,井壁质量难以保证,作业环境差,
影响施工进度。
5.为保证主、副井两井同时到底,施工单位应如何调整主井井
筒的施工组织方案?
其调整方案是:因主井井筒施工延误2个月,可不安排箕斗装
载硐室与主井井筒同时施工;待副井交付使用后、主井永久装备
前进行施工。
199
➢ 10.4.2矿井施工总平面布置
【案例10-4】1.背景
某矿井工业广场内布置有主井和副井两个井筒,风井位于井
田边界。主、副井施工期间,地面采用汽车排矸,转入车场施工
后采用矿车排矸。地面工业广场施工总平面布置如图10-1所示。
200
1002025/3/3
➢ 10.4.2矿井施工总平面布置
2.问题
1)指出地面工业广场施工总平面布置中不合理的地方。
2)本矿井施工可利用哪些永久设施?
3)分析副井利用永久井架施工的优缺点。
201
➢ 10.4.2矿井施工总平面布置
3.分析与答案
1)矿井工业广场施工总平面布置应根据施工组织及进度进行
合理布置,不应影响相关工程的施工。由于施工场地布置是针对
井筒施工期间的要求进行的,这时井筒主要采用汽车运输排叶,
地面工业广场无矿车运输,因此布置比较简单。
该布置图中存在的主要问题是:
(1)主井、副井井筒施工地面稳线布置不合理,稳车布置在
井筒的三面,呈不对称布置,不利于井架的受力稳定,且各种悬
吊钢丝绳影响地面运输。
202
1012025/3/3
➢ 10.4.2矿井施工总平面布置
(2)钢筋加工场地占用了永久建筑物的位置,影响工区办公
楼及灯房、浴池和食堂的施工。
(3)井筒施工期间,混凝土搅拌站应靠近井筒布置,尽量距
离两个井筒都比较近的位置,以便共用。
(4)机修厂、木工房应靠近布置,并且应尽量利用永久设施。
(5)锅炉房应布置在井筒的下风方向。
(6)炸药库不应布置在工业广场内,不满足安全规程规定的
距离要求。
203
➢ 10.4.2矿井施工总平面布置
2)本矿井施工可利用的永久设施包括:办公楼、灯房、浴池、
变电站、压风机房、锅炉房、木工房等,另外还可利用副井永久
井架、道路、水源井、通信线路、供电线路等。
3)如果副井利用永久井架施工施工井筒,
优点是可节省临时井架的使用费,利用永久井架可在井筒施
工结束后加快副井的改装速度,缩短建井工期;
缺点是提前使用副井井架会增加前期投资和前期准备工期,
另外会给井筒施工设备布置带来不便,且影响副井井筒到底时间,
影响井下主、副井贯通。利用副井永久井架施工井筒必须进行承
载力验算,必要时应进行加固。
204
1022025/3/3
➢ 10.4.2矿井施工总平面布置
不影响永久性建筑物的施工
原则 有利于施工、方便运输
安全与卫生要求、合理规划
地面施工总平面布置的设计依据
地面施工
施工总平面布置图
提升机(房):不影响永久提升、运输和永久建筑施工
副井井筒施工系统布置:凿井提升机房避开永久建筑物位置
压风机房:50m左右
变电所:应毗邻电源,靠近负荷中心
机修车间:离广场中心较远,材料车间附近避开生活区、靠近下风方向
布置要求
锅炉房:下风方向,尽量靠近主要用户
混凝土搅拌站:井口附近
矸石和废石:下风位置
油脂库:安全距离。良好的隔热通风条件
炸药库:安全距离,偏僻的区域
205
End
Thanks!
206
103
