[模块2]
2.1~2.2 施工导流与截流
[模块2]案例考点:七类14考点
1.导流方法的选择(A.新老闸互为导流;B.全段围堰导流;C.导流建筑物)
2.围堰降排水(A.初期排水;B.经常性排水)
3.围堰杂项(A.构造;B.材质;C.接头处理)
4.围堰安全(A.土石围堰边坡稳定;B.混凝土围堰安全)
5.围堰高程(A.堰顶高程;B.防渗体高程)
6.导截流、围堰综合排序题
7.汛期险情的处理
考点:1.导流方法的选择
(A.新老闸互为导流;B.一次拦断河床围堰导流;C.导流建筑物)
考点:1A.导流方法的选择[新老闸互为导流]
例题1(1A.导流选择[新老闸互为导流])--2014(1)3.1
背景:某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m³
/s。

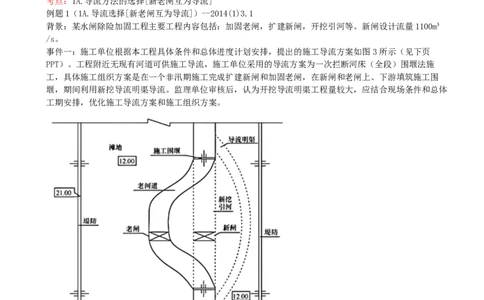

事件一:施工单位根据本工程具体条件和总体进度计划安排,提出的施工导流方案如图3所示(见下页
PPT)。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施
工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围
堰,期间利用新挖导流明渠导流。监理单位审核后,认为开挖导流明渠工程量较大,应结合现场条件和总体
工期安排,优化施工导流方案和施工组织方案。
图3 工程平面布置示意图
问题:1.根据事件一,提出适宜的施工导流方案及相应的施工组织方案。
答案: 1.(总分5分)
1.应采用分期围堰导流,新建引河和河道互为导流,取消明渠导流方案。(2分)
2.施工组织方案:先进行新建引河、新建闸施工,利用老河道导流(1分);完工后在老河道上下游进行围
堰截流,利用新河道导流,进行老闸加固(1分);完工后拆除围堰扩建新闸和开挖引河时用老闸进行导
流,加固老闸时用新闸进行导流(1分)。

例题2(1A.导流方法[新老闸互为导流])--2015(1)1.2
背景:略...问题:2.根据事件一,本枢纽工程是先施工泵站还是先施工节制闸?为什么?
答案:2.
先施工节制闸。根据事件一分期实施方案和工程总体布置,本工程分两期实施主要是方便施工导流,先施工
节制闸,利用原有河道导流(泵站无法进行施工导流);在泵站施工时可利用节制闸导流。
例题3(1A.导流方法[新老闸互为导流])--2013(1)5.1
背景:略...
例题3(1A.导流方法[新老闸互为导流])--2013(1)5.1

问题:1.根据事件一,指出横道图中施工进度计划的不妥之处(不考虑工作持续时间),并简要说明理由。
答案:1.
④加固泄洪闸和⑤拆除重建灌溉涵洞不能同时,否则无法在非汛期导流,应先进行④。
例题3(1A.导流方法[新老闸互为导流])--2013(1)5.1
背景:略...例题4(1A.导流方法[新老闸互为导流])--2015(1)2.2

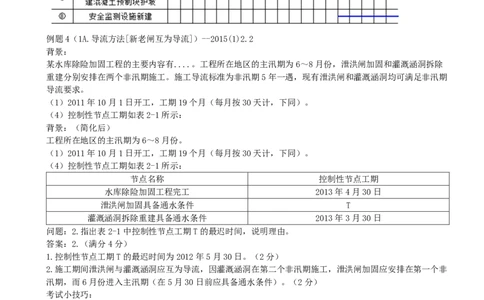

背景:
某水库除险加固工程的主要内容有....。工程所在地区的主汛期为6~8月份,泄洪闸加固和灌溉涵洞拆除
重建分别安排在两个非汛期施工。施工导流标准为非汛期5年一遇,现有泄洪闸和灌溉涵洞均可满足非汛期
导流要求。
(1)2011年10月1日开工,工期19个月(每月按30天计,下同)。
(4)控制性节点工期如表2-1所示:
背景:(简化后)
工程所在地区的主汛期为6~8月份。
(1)2011年10月1日开工,工期19个月(每月按30天计,下同)。
(4)控制性节点工期如表2-1所示:
节点名称 控制性节点工期
水库除险加固工程完工 2013年4月30日
泄洪闸加固具备通水条件 T
灌溉涵洞拆除重建具备通水条件 2013年3月30日
问题:2.指出表2-1中控制性节点工期T的最迟时间,说明理由。
答案:2.(满分4分)
1.控制性节点工期T的最迟时间为2012年5月30日。(2分)
2.施工期间泄洪闸与灌溉涵洞应互为导流,因灌溉涵洞在第二个非汛期施工,泄洪闸加固应安排在第一个非
汛期,而6月份进入主汛期(在5月30日前应具备通水条件)。(2分)
考试小技巧:
如果时间遇到了跨年,而且还有<汛期>buff,遇到这种buff叠加的题目,我们就该画图。
例题5(1A.导流方法[新老闸互为导流])--2021(2B)3.3

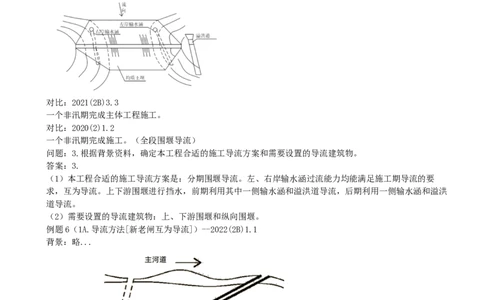

背景:某小型水库枢纽工程由均质土坝、溢洪道、左岸输水涵和右岸输水涵等建筑物组成,其平面布置示意
图如图3-1所示。该水库工程进行除险加固的主要内容包括:坝体混凝土防渗墙、坝基帷幕灌浆、坝体下游
侧加高培厚、拆除重建左、右岸输水涵进口及出口等。混凝土防渗墙位于坝体中部,厚60cm,帷幕位于防
渗墙底部。土坝横剖面示意图如图3-2所示。背景:施工单位中标后,编制了施工组织设计,计划利用①一个非汛期完成<主体工程>施工;绘制了包括混
凝土拌和系统、主要加工厂、仓库、交通系统等各种临时设施在内的施工总平面布置图。研究制定了施工导
流方案等。在研究施工导流方案时,经复核,②左右岸输水涵过流能力均能满足施工期导流的要求。[背景
有点自相矛盾]
对比:2021(2B)3.3
一个非汛期完成主体工程施工。
对比:2020(2)1.2
一个非汛期完成施工。(全段围堰导流)
问题:3.根据背景资料,确定本工程合适的施工导流方案和需要设置的导流建筑物。
答案:3.
(1)本工程合适的施工导流方案是:分期围堰导流。左、右岸输水涵过流能力均能满足施工期导流的要
求,互为导流。上下游围堰进行挡水,前期利用其中一侧输水涵和溢洪道导流,后期利用一侧输水涵和溢洪
道导流。
(2)需要设置的导流建筑物:上、下游围堰和纵向围堰。
例题6(1A.导流方法[新老闸互为导流])--2022(2B)1.1
背景:略...
考点:1B.导流方法的选择[全段围堰导流]
例题1(1B.导流方法[全段围堰导流])--2020(2)1.2
背景:某小型排涝枢纽工程,...///。
根据工程施工进度安排,本工程利用10月~次年4月<一个非汛期完成施工>,次年汛期投入使用。
问题:2.本工程采用的是哪种导流方式?确定围堰顶高程需要考虑哪些要素?答案:2.
1.本工程采用一次拦断河床围堰导流。
2.确定围堰顶高程需要考虑:设计洪水的静水位、波浪高度、堰顶安全加高值。
对比:2021(2B)3.3
一个非汛期完成主体工程施工。
对比:2020(2)1.2
一个非汛期完成施工。
例题2(1B.导流方法[全段围堰导流])--2022(1)4.2
背景:某水利工程水库总库容0.64×108m3,大坝为碾压混凝土坝,最大坝高58m。在右岸布置一条导流隧
洞,采用土石围堰<一次拦断河床>的导流方案。施工期间发生如下事件:
问题:2.根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导流程序可分为哪几个阶段?
答案:2.(满分3分)
一次拦断河床围堰导流程序可分为初期、中期和后期导流三个阶段。(每项1分)
考点:1C.导流方法的选择[导流建筑物]
例题1(1C.导流方法的选择[导流建筑物])--2021(2B)3.3
背景:某小型水库枢纽工程由均质土坝、溢洪道、左岸输水涵和右岸输水涵等建筑物组成,其平面布置示意
图如图3-1所示,该水库工程进行除险加固的主要内容包括:坝体混凝土防渗墙、坝基帷幕灌浆、坝体下游
侧加高培厚;拆除重建左、右岸输水涵进口及出口等。混凝土防渗墙位于坝体中部,厚60cm;帷幕位于防
渗墙底部。土坝横剖面示意图如图3-2所示。
问题:3.根据背景资料,确定本工程合适的施工导流方案和需要设置的导流建筑物。
答案:3.
1.略...
2.需要设置的导流建筑物:上、下游围堰和纵向围堰。
例题2(1C.导流方法的选择[导流建筑物])--模拟题
导流明渠布置应符合下列规定:
(5)弯道半径不宜小于3倍明渠底宽,进出口轴线与河道主流方向的夹角宜小于30°,避免泄洪时对上下
游沿岸及施工设施产生冲刷。
导流明渠布置应符合下列规定:
导流隧洞弯曲半径不宜小于5倍洞径(或洞宽),转角不宜大于60°,且应在弯段首尾设置直线段,其长
度不宜小于5倍洞径(或洞宽)。
坝体预留缺口应符合下列规定:
当空蚀指数小于0.3时,应采取掺气措施降低坝面负压值。
考点:2.围堰降排水
(A.初期排水;B.经常性排水)
考点:2A.围堰降排水[初期排水]
例题1(2A.围堰降排水[初期排水])
2017(1)-23.围堰合龙闭气后,基坑初期排水总量包括( )等。
A.基坑积水量B.施工弃水量
C.可能的降水量
D.堰身含水量
E.围堰渗水量
答案:ACDE
例题2(2A.围堰降排水[初期排水])--2018(2)1.3
背景:
事件2:基坑初期排水过程中,发生围堰边坡坍塌事故,施工单位通过调整排水流量,避免事故再次放生。
处理坍塌边坡增加费用1万元,增加工作时间10天,工作单位以围堰施工方案经总监批准为由向发包方提
出补偿10天工期和1万元费用的要求。
问题:3.指出事件2中初期排水量总量<我修改的>的组成,发生围堰边坡坍塌事故的主要原因是什么?
答案:3.(满分5分)
1.初期排水量总量的组成:基坑积水量(1分)、抽水过程中围堰及地基渗水量(1分)、堰身及基坑覆盖
层中的含水量(1分),以及可能的降水量等组成计算(1分)。
2.边坡坍塌事故的主要原因:略...。(2分)
(本题也是2020(1)5.2案例题)
考试小技巧:
AB转换题,A考法,考选择;B考法,转为案例题。
例题3(2A.围堰降排水[初期排水])--2014(1)3.3
背景:
事件三:施工单位在围堰施工完毕后,立即进行基坑初期排水,基坑初期水深为6.0m。开始排水的当天下
午,基坑水位下降了2.0m,此时围堰顶部在基坑侧局部出现纵向裂缝,边坡出现坍塌现象。施工单位及时
采取措施进行处理,处理完成并经监理单位同意后继续进行后续工作。
问题:3.根据事件三,施工单位计算确定基坑初期排水设施时,应考虑的主要因素有哪些?
答案:3.(满分5分)
施工单位计算确定基坑初期排水设施应考虑的主要因素包括:积水量、地下渗流量、围堰渗流量、降雨量、
水位降落速度、排水时间等。(每项1分,满分5分)
(记忆技巧:一星四射)
例题4(2A.围堰降排水[初期排水])--模拟题
背景:某基坑排水...
问题:1.围堰初期排水速度是多少,多少天排水结束?
答案:
1.开始排水降速以0.5~0.8m/d为宜,接近排干时可允许达1.0-1.5m/d。
2.大型基坑可采用5~7d,中型基坑可采用3~5d。
2.大型基坑可采用7~5d,中型基坑可采用5~3d。
考点:2B.围堰降排水[经常性排水]
例题1(2B.围堰降排水[经常性排水])
2016(1)-23.围堰基坑经常性排水包括( )。
A.堰身渗水
B.覆盖层含水
C.施工弃水D.基坑积水
E.排水期间降水
答案:ABCE
例题2(2B.围堰降排水[经常性排水])--模拟题
背景:略...///。
问题:3.指出事件2中经常性排水应计算内容?
答案:3.
经常性排水应分别计算围堰和地基在设计水头的渗流量、覆盖层中的含水量、排水时降水量及施工弃水量。
考点:3.围堰杂项
(A.构造;B.材质;C.接头处理)
考点:3A.围堰杂项[构造]
例题(3A.围堰杂项[构造])--2022(1)1.1
背景:某大(2)型节制闸工程共26孔,每孔净宽10m。施工采用分期导流,导流围堰为斜墙带铺盖式土石
结构,断面型式示意图如图1。
图1 导流围堰断面型式示意图
问题:1.根据背景资料,判定本工程导流围堰的建筑物级别,并指出图1中A、B、C、D所代表的构造名
称。
答案:1.(满分5分)
1.围堰的建筑物级别为4级。(1分)
2.A—水平铺盖(1分);B—黏土斜墙(1分);C—反滤层(1分);D—护面(1分)。

土石围堰
(a)斜墙式;(b)斜墙带水平铺盖式;(c)垂直防渗墙式;(d)灌浆帷幕式1—堆石体;2—黏土斜墙、铺盖;3—反滤层;4—护面;5—隔水层;
6—覆盖层;7—垂直防渗墙;8—灌浆帷幕;9—黏土心墙
例题2(3A.围堰杂项[构造])--2021(2B)2.2
背景:
某新建中型拦河闸工程,施工期由上、下游填筑的<土石围堰>挡水,其中上游围堰断面示意图如图所示。
问题:1.计算上游围堰最低顶高程(波浪爬高按0.5m计);指出斜墙的布置的不妥之处?并说明理由。
答案:1.
1.上游围堰最低顶高程:10+0.5+0.5=11.0m。
2.
黏土斜墙布置的不妥之处:黏土斜墙的顶高程设置。
理由:黏土斜墙顶高程应与围堰顶高程相同。
考点:3B.围堰杂项[材质]
例题1(3B.围堰杂项[材质])--2022(1)4.4
背景:
事件二:围堰填筑前,监理工程师对心墙填筑料和堰壳填筑料的渗透系数进行了抽样检测,心墙填筑料的渗
透系数为1.0×10-4cm/s,堰壳填筑料的渗透系数为1.7×10-3cm/s。监理工程师要求施工单位更换填筑料。
问题:4.根据事件二,判定监理工程师提出更换哪个部位的填筑料?说明理由。
答案:4.(满分2分)
(1)更换心墙填筑料。(1分)
(2)理由:防渗体土料渗透系数不宜大于1.0×10-5cm/s。(1分)
例题2(3B.围堰杂项[材质])--2022(1)4.4(改编)
背景:事件二:心墙填筑料的渗透系数为1.2×10-5cm/s,堰壳填筑料的渗透系数为0.7×10-3cm/s。监理工
程师要求施工单位更换填筑料。
问题:4.根据事件二,判定监理工程师提出更换哪个部位的填筑料?说明理由。
答案:4.
(1)更换心墙填筑料和堰壳填筑料。
(2)理由:防渗体土料渗透系数不宜大于1.0×10-5cm/s。堰壳填筑料不宜小于1.0×10-3cm/s。
考点:3C.围堰杂项[接头处理]
例题1(3C.围堰杂项[接头处理])--模拟题
背景:无。
问题:请写出土石围堰与岸坡接头施工处理注意事项。
答案:
土石围堰与岸坡的接头:主要通过扩大接触面和嵌入岸坡的方法,以延长塑性防渗体的接触范围,防止集中

绕渗破坏。例题2(3C.围堰杂项[接头处理])--模拟题
背景:无。
问题:写出土石围堰与混凝土纵向围堰的接头施工处理注意事项。
答案:土石围堰与混凝土纵向围堰的接头:采用刺墙形式插入土石围堰的塑性防渗体中,并将接头的防渗体
断面扩大,以保证在任一高程处均能满足渗径长度要求。
考点:4.围堰安全
(A.土石围堰边坡稳定;B.混凝土围堰安全)
考点:4A.围堰安全[土石围堰边坡稳定]
土石围堰边坡稳定安全系数
计算方法
围堰级别
瑞典圆弧法 简化毕肖普法
3级 ≥1.20 ≥1.30
4级、5级 ≥1.05 ≥1.15
例题1(4A.围堰安全[土石围堰边坡稳定])--2019(1)5.2
背景:
某水电站工程主要工程内容包括:碾压混凝土坝、电站厂房、溢洪道等,工程规模为中型。水电站装机容量
为50MW,碾压混凝土坝坝顶高程417m,最大坝高65m。
事件二:上游围堰采用均质土围堰,围堰断面示意图如图5-2所示,施工单位分别采取瑞典圆弧法(K)和
1
简化毕肖普法(K)计算围堰边坡稳定安全系数,K、K 计算结果分别为1.03和1.08。施工单位组织编制了
2 1 2
围堰工程专项施工方案,专项施工方案内容包括工程概况等。
问题:2.事件二中,▽h最小应为多少?K、K 是否满足《水利水电工程施工组织设计规范》(SL303-
1 2
2017)的要求?规范规定的最小值分别为多少?
答案:2.(满分5分)
∇h最小应为0.5m(1分)(略...)。
K 不满足规范要求(1分),规范规定的最小值为1.05(1分);
1
K 不满足规范要求(1分),规范规定的最小值为1.15(1分)。
2
例题2(4A.围堰安全[土石围堰边坡稳定])--2021(2B)2.2
背景:某新建中型拦河闸工程,施工期由上、下游填筑的土石围堰挡水,其中上游围堰断面示意图如图1-1所示
(图略...)。
工程施工过程中发生如下事件:
事件一:施工单位依据《水利水电工程施工组织设计规范》(SL303-2017),采用简化毕肖普法,对围堰边
坡稳定进行计算,其中上游围堰背水侧边坡稳定安全系数计算结果为1.25。
问题:2.上游围堰背水侧边坡稳定安全系数计算结果是否满足规范要求?规范中要求的边坡稳定安全系数最
小值应为多少?
答案:2.
1.上游围堰背水侧边坡稳定安全系数结果满足规范要求。
2.中型水闸工程为Ⅲ等工程,其主要建筑物级别为3级,对应的临时性水工建筑物(围堰)级别为5级。按
简化毕肖普法计算5级围堰安全系数最低为1.15。
考点:4B.围堰安全[混凝土围堰]
例题1(4B.围堰安全[混凝土围堰])--模拟题
背景:
事件1:根据《施工组织设计规范》(SL303-2017)
①重力式混凝土围堰、浆砌石围堰采用抗剪断公式计算时,安全系数K'应不小于2.5;
②重力式混凝土围堰、浆砌石围堰采用抗剪断公式计算时,排水失效时,安全系数K'应不小于2.5。
③重力式混凝土围堰、浆砌石围堰采用抗剪强度公式计算时,安全系数K'应不小于2.0。
问题:1.指出并改正事件1不妥之处。
答案:1.
1.不妥之处:①、③;
2.改正:略,分析见下表。
混凝土围堰与浆砌石围堰的稳定安全系数
抗剪断公式(安全系数K') 正常 排水失效
(公式前面三个字,所以
≥3.0 ≥2.5
“3.0”)
抗剪强度公式(安全系数K') ≥1.05
考点:5.围堰高程(A.堰顶高程;B.防渗体高程)
考点:5A.围堰高程[堰顶高程]
例题1(5A.围堰高程[堰顶高程])--2020(2)1.2
背景:略...
问题:2.本工程采用的是哪种导流方式?确定围堰顶高程需要考虑哪些要素?
答案:2.
(1)本工程采用一次拦断河床围堰导流。
(2)确定围堰顶高程需要考虑:设计洪水的静水位、波浪高度、堰顶安全加高值。
例题2(5A.围堰高程[堰顶高程])--2007(1)5.2
背景:某装机容量50万kw的水电站工程建于山区河流上,拦河大坝为2级建筑物,采用碾压式混凝土重力
坝,坝高60m,坝体浇筑施工期近2年,施工导流采取全段围堰、隧洞导流的方式。
围堰采用土石围堰,堰基河床地面高程为140.0m。根据水文资料,上游围堰施工期设计洪水位为150.0m,
经计算与该水位相应的波浪爬高为2.8m。
问题:2.确定该工程围堰的建筑物级别并说明理由。计算上游围堰堰顶高程。
答案:2.(满分10分)
1.略...; 2.(目的:模仿书写,知道其<踩分>点)
围堰堰顶高程应为施工期设计洪水位与波浪高度及堰顶安全加高值之和(2分),
4级土石围堰其堰顶安全加高下限值为0.5m(2分),
因此其堰顶高程应不低于150+2.8+0.5=153.3m(1分)。考试小技巧:
这种题目的这种表,其实不要背。为什么?
例题3(5A.围堰高程[堰顶高程])--2009(1)5.4
背景:施工导流采用全段围堰法,围堰为土围堰,级别为3级,长410m,堰顶高程30.3m,施工期水库设计
静水位27.8m,波浪高度1.5m,围堰采用水中倒土双向进占法施工,总填筑方量30万m3。
问题:4.复核围堰堰顶高程是否满足《水利水电工程施工组织设计规范》(SL303-2004)的规定。
答案:4.(满分6分)(目的:模仿书写,知道踩分点)
27.8m(1分)+1.5m(1分)+0.7m(2分)=30.0m<30.3m[或30.3m-27.8m(1分)-1.5m (1分)=
1.0m≥0.7m(2分)],故堰顶高程符合规定(2分)。
考点:5B.围堰高程[防渗体高程]
例题1(5B.围堰高程[防渗体高程])--模拟题
背景:
事件二:某工程围堰采用<心墙式>防渗体土围堰,围堰工程级别为3级,波浪高度为0.8m,在施工期设计
洪水水位为10.0m。
问题:2.根据《水利水电工程施工组织设计规范》(SL303—2004),计算事件二中施工围堰的防渗体顶部
高程最小为应多少?
答案:2.
防渗体顶部高程最小为:10+0.3=10.3m;
解析:
土石围堰防渗体顶部在设计洪水静水位以上的加高值:
斜墙式防渗体为0.6~0.8m;心墙式防渗体为0.3~0.6m,
所以防渗体顶部高程=10+0.3=10.3m。
考点:6.导截流、围堰综合排序题
例题1(6.导截流、围堰综合排序题)--公式导截流,通用流程:
导流→截流→填筑围堰、加高培厚
→初期排水→经常性排水→土方开挖
→主体施工→...
截流过程包括:
戗堤的进占形成龙口→龙口范围的加固→合龙→闭气等工作。
背景:施工导流采取全段围堰、隧洞导流的方式。
施工导流相关作业内容包括:①围堰填筑;②围堰拆除;③导流隧洞开挖;④导流隧洞封堵;⑤下闸蓄水;
⑥基坑排水;⑦截流。
问题:1.指出上述施工导流相关作业的合理施工程序(可以用序号表示)。
通用流程:
导流( )→截流( )→填筑围堰、加高培厚( )
→初期排水( )→经常性排水( )→土方开挖( )
→主体施工( )→...
答案:1.(满分10分)
施工导流作业的合理施工顺序为:
③→⑦→①→⑥→②→⑤→④。
③导流隧洞开挖→⑦河道截流→①围堰填筑→⑥基坑排水→②围堰拆除→⑤下闸蓄水→④导流隧洞封堵。
(答出③→⑦、⑦→①、①→⑥、⑥→②、②→⑤、⑤→④各2分,满分10分)
例题2(6.导截流、围堰综合排序题)--2014(2)4.1
背景:
某立交地涵工程主要由进口控制段、涵身、出口段等部分组成。涵身共有23节,每节长15m,涵身剖面如
图1所示。背景:施工中发生如下事件:
事件1:根据本工程具体特点,施工单位进场后,对工程施工项目进行了合理安排。工程主要施工项目包
括:①涵身施工;②干砌石河底护底;③排水清淤;④土方回填;⑤降水井点;⑥围堰填筑;⑦基坑开挖。
问题:1.指出事件1中主要施工项目的合理施工顺序(用工作编号表示)。
答案:1.(满分5分)
⑥→③→⑤→⑦→①→④→②。
通用流程:
导流( )→截流( )→填筑围堰、加高培厚( )
→初期排水( )→经常性排水( )→土方开挖( )
→主体施工( )→...
例题3(6.导截流、围堰综合排序题)--模拟题
减小截流难度的技术措施:
(1)加大分流量,改善分流条件;
(2)改善龙口水力条件(双戗、三戗、宽戗、平抛垫底)
(3)增大抛投料的稳定性;
(4)减少块料流失,加大截流施工强度;
(5)合理选择截流时段等。
考点:7.汛期险情的处理
例题1(7.汛期险情的处理)--2012[10月](2)3.1
背景:溢洪道加固时,在铺盖上游填筑土围堰断流施工,围堰断面如图所示。随着汛期临近,堰前水位不断
上升,某天突然发现堰后有大面积<管涌>群,施工单位为防止事故发生,及时就近挖取<黏性土>进行封堵,
随后上游水位继续上涨,封堵失败,围堰决口。
问题:1.本工程事故发生前施工单位对管涌群采取的处理措施有何不妥?并简要说明本工程管涌的抢护原则
和正确的抢护措施。
答案:1.(满分4分)1.对管涌群挖取黏性土封堵不妥(1分)。
2.管涌的抢护原则为制止涌水带砂(1分),而留有渗水出路(1分)。
3.正确的抢护措施是采用反滤层压盖(1分)。
例题2(7.汛期险情的处理)--2024(2B)2.2+2.3
背景:
事件二:施工单位按管涌险情的抢护原则制定的管涌应急现场处置方案中砂石反滤层压盖法的铺填用料包括
石块或砖块、沙子、石块压盖、小石子、粗砂层,砂石反滤层压盖如示意图2所示(图略...///)。
施工期间,上游围堰背水面坡脚突然出现大面积多<管道涌泉>。因情况危急,施工单位采取就近挖取<黏土>
替代反滤料对管涌出口进行压盖,最终处置失败,围堰决口,导致浇筑的消力池底板毁损,无人员伤亡。
问题:2.事件二中管涌险情的抢护原则是什么?并说明图2中1、2、3 所对应的材料名称。
问题:3.事件二中施工单位对管涌群采取的处理措施是否妥当,说明理由。反滤料选用时,切忌什么材料?
答案:2.
1.管涌险情的抢护原则:制止涌水带砂,留有渗水出路。
2.图1中1代表粗砂层;2代表小石子层;3代表大石子层。
答案:3.
1.施工单位对管涌群采取的处理措施不妥当。 理由:反滤层压盖应选用透水性好的砂石、土工织物、梢料
等材料。
2.反滤料选用时,切忌使用不透水材料。
例题3(7.汛期险情的处理)--模拟题
背景:
事件一:溢洪道加固时,在铺盖上游填筑土围堰断流施工。随着汛期临近,堰前水位不断上升,堰基发生了
管涌、流土等渗透变形,施工单位为此及时采取了两类工程措施来防止渗透变形。
问题:2.指出事件一中施工单位为防止渗透变形,采取了哪两类工程措施,并指出这两类工程措施具体的内
容。
答案:2.
第一类措施通常只用在岩体中。可采用水泥灌浆、化学灌浆、混凝土防渗墙、局部置换等方法。
第二类处理措施中,最可靠的方法是在渗透土层中兴建防渗墙。
1.设置水平与垂直防渗体,增加渗径的长度,降低渗透坡降或截阻渗流。
2.设置排水沟或减压井,以降低下游渗流口处的渗透压力,并且有计划地排除渗水。
3.对有可能发生管涌的地段,应铺设反滤层,拦截可能被渗流带走的细小颗粒。
4.可能产生流土的地段,则应增加渗流出口处的盖重。盖重与保护层之间也应铺设反滤层。
例题4(7.汛期险情的处理)--2017(1)5.5
背景:
事件三:2015年汛前,该合同工程基本完工。由于当年汛期水库防汛形势严峻,水库安全度汛,根据度汛
方案,建设单位组织参建单位对土坝和溢洪道进行险情巡查,并制定了土坝和溢洪道工程险情巡查及应对措
施预案,部分内容如表5所示。
问题:5.根据本工程具体情况,指出表5中A、B、C、D、E分别代表的险情种类。
序号 巡查部位 可能发生的险情种类 应对措施预案
1 上游坝坡 A 前截后导,临重于背
2 下游坝坡 B 反滤导渗,控制涌水
3 坝顶 C 转移人员,设备,加高抢护
4 坝体 D 快速转移居民,堵口抢筑
5 溢洪道闸门 E 保障电源,抢修启闭设备
6 溢洪道上下游翼墙 墙体前倾或滑移 墙后减载,加强观测
答案:5.(满分5分)(每项1分,满分5分)
A:漏洞,B:管涌,C:漫溢,
D:坝体决口,E:启闭失灵。[模块2]案例考点:七类14考点【小结】
1.导流方法的选择(A.新老闸互为导流;B.全段围堰导流;C.导流建筑物)
2.围堰降排水(A.初期排水;B.经常性排水)
3.围堰杂项(A.构造;B.材质;C.接头处理)
4.围堰安全(A.土石围堰边坡稳定;B.混凝土围堰安全)
5.围堰高程(A.堰顶高程;B.防渗体高程)
6.导截流、围堰综合排序题
7.汛期险情的处理
[模块3]
2.3 地基处理工程
[模块3]案例考点:六类14个考点
1.两种灌浆通用(A.灌浆流程;B.灌浆原则;C.分序加密;D.盖重作用;E.几类灌浆综合排序)
2.帷幕灌浆(A.灌浆参数;B.上\中\下排顺序)
3.固结、帷幕灌浆质量检查(A.固结灌浆;B.帷幕灌浆)
4.高压喷射灌浆(A.工序;B.质量检查)
5.实操题-灌浆遇到问题怎么处理
6.防渗墙施工(A.槽孔型防渗墙;B.质量检查内容及方法)
考点:1.两种灌浆通用(固结、帷幕灌浆)(A.灌浆流程;B.灌浆原则;C.分序加密;D.盖重作用;E.几类灌浆综合排序)
考点:1A.两种灌浆通用[灌浆流程]
例题1(1A.两种灌浆通用[灌浆流程])--选择题
2010[福建](2)-4.固结灌浆施工程序依次是( )。
A.钻孔→压水试验→灌浆→封孔→质量检查
B.钻孔→灌浆→压水试验→封孔→质量检查
C.钻孔→灌浆→压水试验→质量检查→封孔
D.钻孔→压水试验→灌浆→质量检查→封孔
答案:A
(本题是:2010[福建](2) 、2023(2B)、2023(1)考点)
例题2(1A.两种灌浆通用[灌浆流程])--2018(1)4.1
背景:事件一:施工单位根据《水工建筑物水泥灌浆施工技术规范》(DL/T 5148-2014)和设计图纸编制了
帷幕灌浆施工方案,计划三排帷幕孔按顺序A→B→C依次进行灌浆施工。
问题:1.改正事件一中三排帷幕孔的灌浆施工顺序。简述帷幕灌浆施工工艺流程(施工过程)。
答案:1.(满分5分)
1.略...(2分)
2.帷幕灌浆施工工艺:钻孔、裂隙冲洗、压水试验、灌浆和灌浆质量检查。(每项1分,满分3分)
考点:1B.两种灌浆通用[灌浆原则]
例题1(1B.两种灌浆通用[灌浆原则])--选择题
2006(1)-4.固结灌浆浆液稠度的控制程序是( )。
A.先稀后浓再稀
B.先浓后稀再浓
C.先稀后浓
D.先浓后稀
答案:C(本题是:2006(1)-4、2011(2)-6选择题)
例题2(1B.两种灌浆通用[灌浆原则])--2018(2)2.1
背景:事件1:主坝帷幕由三排灌浆孔组成,分别为上游排孔、中间排孔、下游排孔,各排孔均按二序进行
灌浆施工;主坝帷幕后布置排水孔和扬压力观测孔。施工单位计划安排排水孔和扬压力观测孔与帷幕灌浆同
期施工。
问题:1.帷幕灌浆施工的原则是什么?指出事件1主坝三排帷幕灌浆孔施工的先后顺序。
答案:1.(满分5分)
1.帷幕灌浆必须按<分序加密>的原则进行(2分);
2.略...。
考点:1C.两种灌浆通用[分序加密]

例题1(1C.两种灌浆通用[分序加密])--2010(1)2.3
背景:事件2:大坝坝基采用水泥灌浆,灌浆采用单排孔,分三序施工,其施工次序如下图。根据施工安排
在基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。
问题:3.指出事件2中第二次序孔、第三次序孔分别是哪些?
<动画演示>答案:3.(满分5分)
1)②、⑥为第二次序孔(2分)。
2)①、③、⑤、⑦为第三次序孔(3分)。
考点:1D.两种灌浆通用[盖重作用]
例题1(1D.两种灌浆通用[盖重作用])--2010(1)2.2
背景:
事件2:大坝坝基采用水泥灌浆,灌浆采用<单排孔>,分<三序>施工,其施工次序如下图。根据施工安排在
基岩上浇筑一层坝体混凝土后再进行钻孔灌浆。
问题:2.指出事件2中的灌浆按灌浆目的分类属于哪类灌浆?先浇一层坝体混凝土再进行灌浆的目的是什
么?
答案:2. (单排孔、三序施工)
1.帷幕灌浆(或防渗灌浆)。2.有利于防止地表漏浆,提高(保证)灌浆压力,保证灌浆质量。
考点:1E.两种灌浆通用[几类灌浆排序]
例题1(1E.两种灌浆通用[几类灌浆排序])--选择题
2017(2)-6.水工隧洞中的灌浆顺序是( )。
A.固结灌浆、回填灌浆、接缝灌浆
B.回填灌浆、固结灌浆、接缝灌浆
C.回填灌浆、接缝灌浆、固结灌浆
D.固结灌浆、接缝灌浆、回填灌浆
答案:B
(本题是:2017(2)-6、2019(1)-6选择题)
例题2(1E.两种灌浆通用[几类灌浆排序])--2018(2)2.3
背景:事件2:输水洞布置在主坝防渗范围之内,洞内采用现浇混凝土衬砌,衬砌厚度为0.5m。根据设计方
案,输水洞采取了帷幕灌浆、固结灌浆和回填灌浆的综合措施。
问题:3.指出事件2中帷幕灌浆、固结灌浆和回填灌浆施工的先后顺序。回填灌浆在衬砌混凝土强度达到设
计强度的多少后进行?
答案:3.(满分4分)
1.灌浆施工顺序:回填灌浆→固结灌浆→帷幕灌浆(3分);
2.回填灌浆应在衬砌混凝土强度达到设计强度的70%后进行(1分)。
例题3(1E.两种灌浆通用[几类灌浆排序])--2023(2A)2.1
背景:
某山区河道新建混凝土重力坝工程,设计坝高28m。工程主要施工项目内容包括岩石开挖、基础固结灌浆、
帷幕灌浆、坝体混凝土浇筑;合同约定该工程主要施工项目内容应在2022年8月底完成。工程实施过程中
发生如下事件:
事件1:施工单位把坝体某坝段混凝土分为Ⅰ、Ⅱ、Ⅲ层浇筑施工;固结灌浆在Ⅰ层混凝土浇筑完成后进
行。混凝土重力坝结构及施工方案示意图如图2-1所示。背景:
图2-1 混凝土重力坝结构及施工方案示意图
问题:1.指出图2-1中①、②、③对应的工程部位或施工项目名称。指出图2-2中施工进度计划的表达方法
名称,除该表达方法外,施工进度计划还有哪些表达方法?
答案:1.
1:①——固结灌浆;②——帷幕灌浆;③——灌浆廊道。
2.图2-2中施工进度计划的表达方法名称:横道图;施工进度计划其他表达方法有:网络图、工程进度曲
线、施工进度管理控制曲线、形象进度图。
例题4(1E.两种灌浆通用[几类灌浆排序])--2023(2A)2.2
背景:(接上一问)
合同约定工程主要施工项目内容应在2022年<8月底>完成。
事件1:施工单位把坝体某坝段混凝土分为Ⅰ、Ⅱ、Ⅲ层浇筑施工;固结灌浆在Ⅰ层混凝土浇筑完成后进
行。混凝土重力坝结构及施工方案示意图如图2-1所示。
事件2:施工单位编制的某坝段施工进度计划如图2-2所示(每月按30天计,持续时间包含必要的间歇时
间)。监理工程师审查后指出,图2-2中项次4、5、6的项目开始时间安排不妥并要求改正。

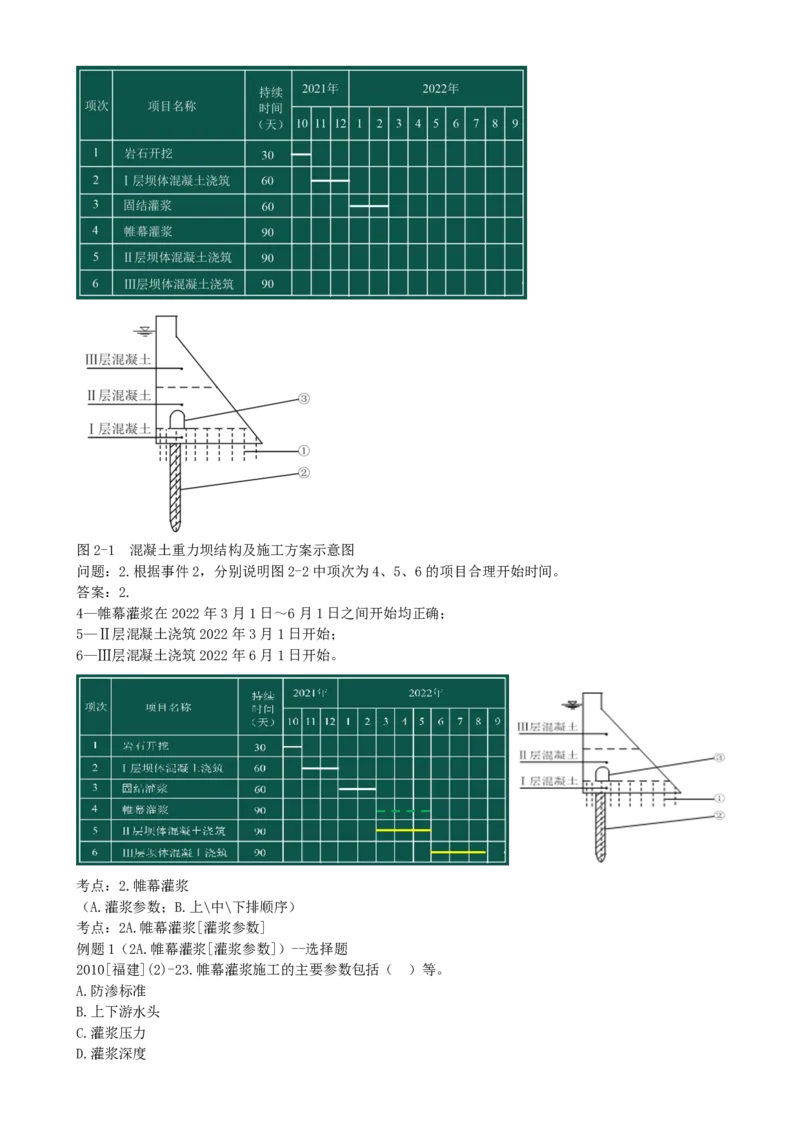

图2-2 某坝段施工进度计划图2-1 混凝土重力坝结构及施工方案示意图
问题:2.根据事件2,分别说明图2-2中项次为4、5、6的项目合理开始时间。
答案:2.
4—帷幕灌浆在2022年3月1日~6月1日之间开始均正确;
5—Ⅱ层混凝土浇筑2022年3月1日开始;
6—Ⅲ层混凝土浇筑2022年6月1日开始。
考点:2.帷幕灌浆
(A.灌浆参数;B.上\中\下排顺序)
考点:2A.帷幕灌浆[灌浆参数]
例题1(2A.帷幕灌浆[灌浆参数])--选择题
2010[福建](2)-23.帷幕灌浆施工的主要参数包括( )等。
A.防渗标准
B.上下游水头
C.灌浆压力
D.灌浆深度E.帷幕厚度
答案:ACDE
例题2(2A.帷幕灌浆[灌浆参数])--2021(2B)3.2
背景:略...
问题:2.本工程帷幕灌浆压力控制需考虑哪些因素?其灌浆压力如何确定?帷幕灌浆主要控制<参数>除灌浆
压力和深度外,还有哪些?
答案:2.
1.灌浆压力的大小与孔深、岩层性质和灌浆段上有无压重等因素有关。2.灌浆压力通过压水试验确定,并在
施工中进一步检验和调整。3.帷幕灌浆参数除了压力和深度以外,还有防渗标准、厚度、灌浆孔排数等。
考点:2B.帷幕灌浆[上\中\下排顺序]
例题1(2B.帷幕灌浆[上\中\下排顺序])--选择题
2016(2)-17.下图帷幕灌浆工程,灌浆施工顺序应为( )。
A.1→2→3
B.1→3→2
C.3→2→1
D.3→1→2
答案:D
例题2(2B.帷幕灌浆[上\中\下排顺序])--2018(2)2.1
背景:事件1:主坝帷幕由三排灌浆孔组成,分别为上游排孔、中间排孔、下游排孔,各排孔均按二序进行
灌浆施工;主坝帷幕后布置排水孔和扬压力观测孔。施工单位计划安排排水孔和扬压力观测孔与帷幕灌浆同
期施工。
问题:1.帷幕灌浆施工的原则是什么?指出事件1主坝三排帷幕灌浆孔施工的先后顺序。
答案:1.(满分5分)
1)略...(2分);
2)三排灌浆孔的施工顺序:先灌注下游排孔(1分),再灌注上游排孔(1分),最后进行中间排孔的灌浆
(1分)。
(本题是:2018(2)2.1、2018(1)4.1案例)
考点:3.固结、帷幕灌浆质量检查
(A.固结灌浆;B.帷幕灌浆)
考点:3A.质量检查[固结灌浆]
例题1(3A.质量检查[固结灌浆])--选择题
2012(2)-6.某土石坝地基采用固结灌浆处理,灌浆总孔数为200个,如用单点法进行简易压水试验,试验孔
数最少需( )个。
A.5B.10
C.15
D.20
答案:B
小结:
1.固结灌浆工程的质量检查宜采用检测岩体弹性波波速的方法,检测可在灌浆结束<14d>后进行。
2.固结灌浆工程的质量检查也可采用钻孔压水试验的方法, 检测时间可在灌浆结束<7d后或3d后>进行。
检查孔的数量不宜少于灌浆孔总数的5%,压水试验应采用单点法。
3.质量合格标准为:单元工程内检查孔备段的合格率应达85%以上,不合格孔段的透水率值不超过设计规定
值的150%,且不集中。
考点:3B.质量检查[帷幕灌浆]
例题1(3B.质量检查[帷幕灌浆])--2018(2)2.2
背景:
事件1:主坝帷幕由三排灌浆孔组成,分别为上游排孔、中间排孔、下游排孔,各排孔均按二序进行灌浆施
工;主坝帷幕后布置排水孔和扬压力观测孔。施工单位计划安排排水孔和扬压力观测孔与帷幕灌浆同期施
工。
问题:2.指出事件1中施工安排的不妥之处,并说明正确做法。
答案:2.(满分4分)
1.施工安排的不妥之处:帷幕后的排水孔和扬压力观测孔与帷幕灌浆同期施工(2分);
2.正确做法:帷幕后的排水孔和扬压力观测孔必须在相应部位的帷幕灌浆完成并检查合格后,方可钻进(2
分)。
考试小技巧:
找错误技巧1:删句子。
安排排水孔和扬压力观测孔与帷幕灌浆<同期>施工。
找错误技巧2:找关键字--前、后、同期。
例题2(3B.质量检查[帷幕灌浆])--模拟题
背景:
事件1:主坝帷幕由三排灌浆孔组成,分别为上游排孔、中间排孔、下游排孔,各排孔均按二序进行灌浆施
工;帷幕灌浆结束后检查孔数量可按灌浆孔数的一定比例确定,三排孔帷幕检查孔数量可为灌浆孔总数的
5%,帷幕灌浆检查孔应采取岩芯,绘制钻孔柱状图,岩芯应全部拍照,重要岩芯应长期保留。检查孔压水试
验应在该部位灌浆结束7d后进行,采用为单点法。
问题:2.指出事件1中不妥之处,并说明正确做法。
答案:2.
三排孔帷幕检查孔数量可为灌浆孔总数的5%不妥,应该为灌浆孔总数的10%;
检查孔压水试验应在该部位灌浆结束7d后进行不妥,应该为该部位灌浆结束14d后进行。
考点:3A+3B
归纳:
一、钻孔比例:
①固结灌浆,5%; ②帷幕灌浆,10%。
二、钻孔检查时间:
①固结灌浆,3d或者7d;②帷幕灌浆,14d;
考点:4.高压喷射灌浆(A.工序;B.质量检查)
考点:4A.高压喷射灌浆[工序]
例题1(4A.高压喷射灌浆[工序])--2016(1)4.2
背景:
事件2:高压旋喷桩防渗墙施工方案中,高压旋喷桩的主要施工内容包括:①钻孔;②试喷;③喷射提升;
④下喷射管;⑤成桩。
为检验防渗墙的防渗效果,旋喷桩桩体水泥土凝固28d后,在防渗墙体中部选取一点进行钻孔注水试验。问题:2.指出事件二中高压旋喷桩施工程序以及施工不妥之处。
答案:2.(5分)
题目背景:①钻孔、②试喷、③喷射提升、④下喷射管、⑤成桩。
1.高压旋喷桩的施工程序为:
高压旋喷桩施工程序:①→④→②→③→⑤(2016版教材)
高压旋喷桩施工程序:①→②→④→③→⑤(最新版教材)
2.不妥之处:略...
2016版教材工序
新版教材工序
例题2(4A.高压喷射灌浆[工序])--2016(1)4.2(改编)
背景:略...
问题:2.写出高压旋喷桩施工程序。
答案:2.(5分)
高压旋喷桩施工程序:①钻孔→②试喷→③下喷射管→④旋转喷射提升→⑤成桩。
考点:4B.高压喷射灌浆[质量检查]
例题1(4B.高压喷射灌浆[质量检查])--2016(1)4.2
背景:
事件2:...///。
为检验防渗墙的防渗效果,旋喷桩桩体水泥土凝固28d后,在防渗墙体中部选取一点进行钻孔注水试验。
问题:2.指出事件2中高压旋喷桩施工程序以及施工不妥之处。
答案:2.(5分)
1.略...(3分)
2.不妥之处:在防渗墙体中部选取一点钻孔进行注水试验。
改正:在旋喷桩防渗墙水泥土凝固前,于指定的防渗墙位置贴接加厚一个单元墙,待凝固28d后,在防渗墙
和加厚单元墙中间钻孔,进行现场注水试验,试验点不小于3点。(2分)
原背景:为检验防渗墙的防渗效果,旋喷桩桩体水泥土凝固28d<后>,在防渗墙体中部选取一点进行钻孔注
水试验。
例题2(4B.高压喷射灌浆[质量检查])--2021(1)5.3
背景:
某泵站工程主要由泵房、进出水建筑物及拦污栅闸等组成,泵房底板底高程为13.50m,泵房底板靠近出水
池侧设高压喷射灌浆防渗墙,启闭机房悬臂梁跨度为1.5m,交通桥连续梁跨度8m。高压喷射灌浆防渗墙施工完成后,施工单位根据(SL633-2012)对高压喷射灌浆防渗墙单孔的施工质量逐孔
进行了施工质量等级评定,并经过监理单位审核签字,其单元工程施工质量验收评定表(部分)如表5所
示。
问题:3.高压喷射灌浆防渗墙的防渗性能检查通常采用哪些方法?分别说明其适用条件。
答案:2.(满分6分)
高压喷射灌浆防渗墙的防渗性能检查通常采用检查方法:围井、钻孔。(2分)
围井适用于所有结构形式的高喷墙;钻孔适用于厚度较大和深度较小的高喷墙。(4分)
例题3(4B.高压喷射灌浆[质量检查])--模拟题
背景:
事件1:高喷墙施工结束后,防渗性能应根据墙体结构形式和深度选择围井、钻孔或其他方法进行检查。其
中,围井检查宜在围井的高喷灌浆同期施工。开挖取样时,在高喷灌浆7d后进行。钻孔检查在该部位高喷
灌浆结束14d后进行。
问题:2.指出事件1中不妥之处,并说明正确做法。
答案:2.
(1)不妥之处:
①围井检查宜在围井的高喷灌浆同期施工。
②开挖取样,在高喷灌浆7d后进行。
③钻孔检查在该部位高喷灌浆结束14d后进行。
(2)正确做法:
①围井检查宜在围井的高喷灌浆结束<7d>后进行。
②如需开挖或取样,宜在<14d>后进行。
③钻孔检查宜在该部位高喷灌浆结束<28d>后进行。
归纳:灌浆、高喷墙、防渗墙三者对比(1/2)
一、钻孔比例:
1.固结灌浆,5%;
2.帷幕灌浆,10%。
二、钻孔检查时间:
1.固结灌浆,3d或7d;
2.帷幕灌浆,14d;
3.高喷墙:28d。
三、高喷墙的防渗性:
1.围井<7d>,
2.开挖或取样<14d>,
3.钻孔检查<28d>。
四、防渗墙质量检查:
1.注水试验,<成墙28d后>;
2.钻孔取芯,<成墙28d后>。
考点:5.实操题-灌浆遇到问题怎么处理
一建知识点,内容略...
考点:6.防渗墙施工
(A.槽孔型防渗墙;B.质量检查内容及方法)
考点:6A.防渗墙施工[槽孔型防渗墙]
例题1(6A.防渗墙施工[槽孔型防渗墙])--2021(2B)3.1
背景:该水库工程进行除险加固的主要内容包括:坝体混凝土防渗墙、坝基帷幕灌浆、坝体下游侧加高培
厚、拆除重建左、右岸输水涵进口及出口等。混凝土防渗墙位于坝体中部,厚60cm,帷幕位于防渗墙底
部。土坝横剖面示意图如图3-2所示。问题:1.本工程混凝土防渗墙成槽施工前,需做哪些准备工作,本防渗墙混凝土采用哪种方式入仓浇筑比较
合适?
答案:1.
(1)槽孔型防渗墙成槽前包括平整场地、挖导槽、做导墙、安装挖槽机械设备、制备泥浆注入导槽。
(2)略...。
例题2(6A.防渗墙施工[槽孔型防渗墙])--2024(2A)1.3
背景:
事件二:灌注桩采用正循环钻孔工艺进行施工,钻孔灌注桩施工工序流程如图1-2所示除图中注明的施工工
序外,还包括①钢筋笼安装、②混凝土浇筑、③钻孔、④护筒埋设、⑤第二次清孔等工序。
问题:3.指出图1-2中A、B、C、D、E分别代表的施工工序名称(可用序号表示)
答案:3.
A-护筒埋设、B-钻孔、C-钢筋笼安装、D-第二次清孔、E-混凝土浇筑。考试小技巧:
瞻前顾后,咬文嚼字,不用动脑子。
考点:6B.防渗墙施工[质量检查内容及方法]
例题1(6B.防渗墙施工[检查内容及方法])--2022(2B)2.2
背景:
某中型进水闸工程,共9孔,每孔净宽10m。闸底板前趾底部布置一道混凝土防渗墙;下游防冲槽处自然地
面高程16.8m,地下水水位16.0m,建基面高程11.0m。工程施工过程中发下如下事件:(略...///)
问题:2.简述闸基混凝土防渗墙质量检查的主要内容。
答案:2.
1.防渗墙质量检查程序包括:工序质量检查和墙体质量检查。
2.工序质量检查应包括:造孔、终孔、清孔、接头处理、混凝土浇筑(包括钢筋笼、预埋件、观测仪器安装
埋设)等检查;
3.墙体质量检查内容:必要的墙体物理力学性能指标、墙段接缝和可能存在的缺陷。
背景:略...
问题:1.请分别写出防渗墙<终孔>质量检查和<清孔>质量检查内容。
答案:1.
1.终孔质量检查内容:
(1)孔深、槽孔中心偏差、孔斜率、槽宽和孔形。
(2)基岩岩样与槽孔嵌入基岩深度。
(3)一期、二期槽孔间接头的套接厚度。
2.清孔质量检查内容:
(1)接头孔刷洗质量。
(2)孔底淤积厚度。(3)孔内泥浆性能(包括密度、黏度、含砂量)。
例题3(6B.防渗墙施工[检查内容及方法])--模拟题
背景:略...
问题:2.请写出混凝土<浇筑>质量检查内容。
答案:2.
混凝土<浇筑>质量检查内容:
(1)导管布置。(2)导管埋深。
(3)浇筑混凝土面的上升速度。(5)混凝土面高差。
(4)钢筋笼、预埋件、观测仪器安装埋设。
[模块3]案例考点:六类14个考点(小结)
1.两种灌浆通用(A.灌浆流程;B.灌浆原则;C.分序加密;D.盖重作用;E.几类灌浆综合排序)
2.帷幕灌浆(A.灌浆参数;B.上\中\下排顺序)
3.固结、帷幕灌浆质量检查(A.固结灌浆;B.帷幕灌浆)
4.高压喷射灌浆(A.工序;B.质量检查)
5.实操题-灌浆遇到问题怎么处理
6.防渗墙施工(A.槽孔型防渗墙;B.质量检查内容及方法)
[模块4]
3.1 土石方工程
[模块4]案例考点:(5类9个考点)
1.土方开挖(A.土的分类;B.开挖机械选择;C.保留保护层)
2.围岩开挖
3.石方开挖(A.爆破基础知识;B.爆破识图;C.爆破规范)
4.锚固技术
5.地下工程施工
考点:1.土方开挖
(A.土的分类;B.开挖机械选择;C.保留保护层)
考点:1A.土方开挖[土的分类]
例题1(1A.土方开挖[土的分类])--2013(2)2.2
背景:
闸室地基为含少量砾石的黏土,
自然湿密度为1820~1900kg/m3。
问题:2.根据《土的工程分类标准》,依据土的开挖方法和难易程度,土共分为几类?本工程闸室地基土属
于哪一类?
答案:2.(满分2分)
土共分为4类(1分);本工程闸室地基土为Ⅲ类(1分)。
解析:
土的工程分类 (一、二建表格)
湿重度 外观极其组成
土的等级 土的名称 密度(kg/m3) 开挖工具
(kN/m3) 特性
疏松、黏着力
16.5~ 1650~ 用锹或略加脚
Ⅰ 砂土、种植土 差或易进水,
17.5 1750 踩开挖
略有黏性
壤土、淤
17.5~ 1750~ 开挖时能成 用锹需用脚踩
Ⅱ 泥 、含根种
18.5 1850 块,并易打碎 开挖
植土
黏土、干燥黄 用镐、三齿耙
18.0~ 1800~ 黏手、看不见
Ⅲ 土、干淤泥、 开挖或用锹需<
19.5 1950 砂粒、或干硬
含少量砾石的 用力加脚踩>开黏土 挖
结构坚硬,分
坚硬黏土、砾
19.0~ 1900~ 裂后成块状, 用镐、三齿耙
Ⅳ 质黏土、含卵
21.0 2100 或含黏粒、砾 等开挖
石黏土
石较多
例题2(1A.土方开挖[土的分类])--2013(2)2.2(改编)
背景:
闸室地基为含少量砾石的黏土,
自然湿密度为1900kg/m3。
问题:2.本工程闸室地基土属于哪一类?
答案:2.
本工程闸室地基土为Ⅲ类。
例题3:2022(2B)-6.砾质黏土属于( )类。
A.Ⅰ B.Ⅱ
C.Ⅲ D.Ⅳ
答案:D
解析:
Ⅰ类土:砂土、种植土;
Ⅱ类土:壤土、淤泥 、含根种植土;
Ⅲ类土:黏土、干燥黄土、干淤泥、含少量砾石的黏土;
Ⅳ类土:坚硬黏土、砾质黏土、含卵石黏土。
例题4(1A.土方开挖[土的分类])--2006(1)4.5
背景:
根据《水利水电土建工程施工合同条件》(GF-2000-0208),发包人与投标人A签订了施工合同。其中第—
坝段土方填筑工程合同单价中的直接费为7.5元/m3(不含碾压,下同)。
工程开工后,发包人变更了招标文件中拟定的第一坝段取土区。新取土区的土质为黏土,自然湿密度
1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。
填筑方法 土的级别 运距(m) 直接费(元/时) 说 明
Ⅲ 300 5.3 1、单价=直接费×
2.75m3铲运机 Ⅲ 400 6.4 综合系数,综合系
Ⅲ 500 7.5 数取1.342、土的
Ⅲ 1000 8.7 级别调整时,单价
须调整,调整系数
1m3挖掘机配5T自
为:Ⅰ、Ⅱ类土
卸汽车 Ⅲ 2000 10.8
0.91,Ⅳ类土
1.09。
问题:5.判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m3,有小数
点的,保留到小数点后两位)。
答案:5.(满分10分)
1.新取土区的土的级别为Ⅲ级(2分)。
2.土方填筑工程单价(满分8分)
第一坝段填筑应以1m3挖掘机配自卸汽车的单价为基础变更估计(2分)。运距超过500m后,2.75m3铲运机
施工方案不经济合理(2分);运距超过1km时,挖掘机配自卸车的施工方案经济合理(2分)。
变更后的填筑单价为(8.7+10.8)/2×1.34=13.07元/m3(2分)。
考点:1B.土方开挖[开挖机械选择]
例题(1B.土方开挖[开挖机械选择])--2013(2)2.3
背景:
闸室地基为含少量砾石的粘土,自然湿密度为1820~1900kg/m3,基坑开挖时,施工单位采用反铲挖掘机配自卸汽车将闸室地基挖至建基面高程10.0m,弃土运距约1km。
问题:3.背景资料中,施工单位选用的土方开挖机具和开挖方法是否合适?简要说明理由。
例题2(1B.土方开挖[开挖机械选择])--2013(2)2.3
答案:3.(满分4分)
1.施工单位选择的开挖机具合适(1分),开挖方法不合适(1分)。
2.理由:
本工程闸室地基土为Ⅲ类,弃土运距约1km,选用反铲挖掘机配自卸汽车开挖是合适的(1分),
用挖掘机直接开挖至建基面高程不合适,闸室地基保护层应由人工开挖(1分)。
考点:1C.土方开挖[保留保护层]
例题1(1C.土方开挖[保留保护层])--2020(1)5.3
背景:
该工程地面高程30.00m,泵站主体工程设计建基面高程22.90m。
事件二:施工单位土方开挖采用反铲挖掘机一次性开挖到22.90m高程。
问题:3.指出事件二中的错误之处,并提出合理的施工方法。
答案:3.
不妥之处:施工单位土方开挖采用反铲挖掘机一次性开挖到22.90m高程。
合理的施工方法:应分层开挖,临近设计建基面高程时,应留出0.2~0.3m的保护层人工开挖。
例题2(1C.土方开挖[保留保护层])--2013(2)2.3(改简)
背景:
闸室地基为少量砾石的Ⅲ类黏土,开挖时,施工单位采用反铲挖掘机配自卸汽车将闸室地基挖至建基面高程
10.0m,弃土运距约1km。
问题:3.背景资料中,施工单位选用的土方开挖机具和开挖方法是否合适?简要说明理由。
答案:3.(满分4分)
1.开挖机具合适(1分),开挖方法不合适(1分)。
2.理由:
Ⅲ类土,弃土运距1km,反铲挖掘机配自卸汽车是合适的(1分),
挖掘机直接开挖至建基面高程不合适,保护层应人工开挖(1分)。
考点:2.围岩施工
例题1(2.围岩施工)--2022(1)4.3
背景:
事件一:施工单位编制了施工导流方案,确定了导流建筑物结构型式和施工技术措施。其中上游围堰采用黏
土心墙土石围堰,设计洪水位159m,波浪高度0.3m;导流隧洞长320m,洞径4m,穿越Ⅱ、Ⅲ、Ⅴ类围岩,
对穿越Ⅱ类围岩的洞段不支护,其他洞段均进行支护。
问题:3.根据事件一,计算上游围堰的堰顶高程。分别提出与Ⅲ、Ⅴ类围岩相适应的支护类型。
答案:3.(满分9分)
1.堰顶高程,略...///(2分)
2.
Ⅲ类围岩的支护类型:喷混凝土、系统锚杆加钢筋网(2分)。
Ⅴ类围岩的支护类型:管棚、喷混凝土、系统锚杆、钢构架,必要时进行二次支护(5分)。
围岩工程地质分类表
围岩类别 围岩稳定性 围岩总评分T 围岩强度应力比S 支护类型
稳定。围岩可长期稳定,一般
Ⅰ T>85 >4 不支护
无不稳定块体
不支护或局部锚杆
基本稳定。围岩整体稳定,不 或喷薄层混凝土。
Ⅱ 会产生塑性变形,局部可能产 85≥T>65 >4 大跨度时,喷混凝
生掉块 土、系统锚杆加钢
筋网稳定性差。围岩强度不足,局 喷混凝土、系统锚
部会产生塑性变形,不支护可 杆加钢筋网。跨度
Ⅲ 65≥T>45 >2
能产生塌方或变形破坏。完整 为20~25m时,浇筑
的较软岩,可能暂时稳定 混凝土衬砌
不稳定。围岩自稳时间很短, 喷混凝土、系统锚
Ⅳ 规模较大的各种变形和破坏 45≥T>25 >2 杆加钢筋网,或加
都可能发生 钢构架
管棚、喷混凝土、系
极不稳定。围岩不能自稳,变
Ⅴ T≤25 — 统锚杆、钢构架,必
形破坏严重
要时进行二次支护
注:Ⅱ、Ⅲ、Ⅳ类围岩,当其强度应力比小于本表规定时,围岩类别宜相应降低一级。
例题2(2.围岩施工)--2024(1)4.3
背景:事件2:根据地质勘察报告,以围岩的岩石强度、结构面状态等因素之和的围岩总评分T为依据,以
围岩强度应力比S为参考,进行了导流隧洞的工程地质分类,并提出了拟采用的隧洞支护类型:①喷混凝
土、②系统锚杆、③系统锚杆加钢筋网、④钢构架。隧洞围岩分类及支护类型见表4。
表4 隧洞围岩分类及支护类型
围岩类别 围岩总评分T 围岩强度应力比s 支护类型
A 60 3.5 C+D
B 20 E+F+G
问题:3.根据事件2,指出表4中A.B代表的围岩类别及C、D、E、F、G代表的支护类型(可用序号表示,
可重复选用)。围岩总评分,除所述因素外还应考虑哪些因素?
答案:3.
1.Ⅲ类、Ⅴ类;2.C+D:①、③;E+F+G:①、②、④。
3.围岩总评分,除了岩石强度、结构面状态,还应考虑:岩体完整程度、地下水、主要结构面产状。
围岩类别 围岩总评分T 支护类型
A(Ⅲ类) 60 C+D(①喷混凝土+系统锚杆加钢筋网)
B(Ⅴ类) 20 E+F+G(①喷混凝土+②系统锚杆+④钢构架)
考点:3.石方开挖
(A.爆破基础知识;B.爆破识图;C.爆破规范)
考点:3A.石方开挖[爆破基础知识])
例题1(3A.石方开挖[爆破基础知识])--2024(2B)1.2
背景:
事件二:坝肩、坝基开挖采用爆破作业,根据工程的不同部位和要求,分别采用不同的爆破技术,并在建基
面预留0.8m厚的保护层。其中有两种爆破钻孔: ①爆破钻孔孔深8米,钻孔孔径91mm; ②钻孔孔深4
米,钻孔孔径56mm。
问题:2.事件二中,根据钻孔孔深和孔径判断,①、②分别属于哪种爆破技术?除前述爆破技术外,坝肩坝
基开挖过程中还能采用哪些爆破技术?说明建基面预留0.8米厚保护层的开挖方法。
答案:2.
1.根据钻孔孔深和孔径判断:①属于深孔爆破,②属于浅孔爆破。
2.除前述爆破技术外,坝肩坝基开挖过程中还能采用洞室爆破、预裂爆破、光面爆破。
3.建基面预留0.8米厚<保护层>的开挖方法为分层开挖。(一建知识点)
3.开挖至距离基岩面0.5~1.0m时,应采用于风钻钻孔,小药量爆破以免造成基岩产生或增大裂隙。(一建
知识点)
特殊反包:(包大部包小)
(2025版,P5+84+88+88+198+210+391,枚举)
例题2(3A.石方开挖[爆破基础知识])--模拟题
背景:无;
问题:1.爆破开挖法基本工序有哪些。答案:1.
钻孔、装药、起爆、挖装和运卸等。
例题3(3A.石方开挖[爆破基础知识])--模拟题
知识点:
保护层开挖一般要求<分层>开挖。
第一层,炮孔不得钻入建基面以上1.5m的范围,装药直径不得大于40mm;
第二层,对破碎和较软的岩体,炮孔不得钻入建基面以上0.7m的范围,其余岩体不得超过0.5m范围,且炮
孔与建基面的夹角不应大于60°,装药直径不得大于32mm;
第三层,对破碎和较软的岩体,须留0.2m厚岩体进行撬挖,其佘岩体炮孔不得钻入建基面。
保护层厚度(记忆技巧,数字越小越牛逼)
较完整、较破碎和较坚
岩体特性 完整和坚硬的岩体 破碎和较软的岩体
硬的岩体
H/D 25 30 40
注:H为保护层厚度,D为台阶爆破孔底部的装药直径。
爆破飞石对人员的安全运行距离(露天岩石爆破)
爆破方法 最小安全允许距离(m)
潜孔爆破法破大块 300
200(复杂地质条件下或未形成台阶工作面时不小于
潜孔台阶爆破
300)
深孔台阶爆破 按设计,但不小于200
洞室爆破 按设计,但不小于300
考点:3B.石方开挖[爆破识图]
例题(3B.石方开挖[爆破识图])--2011(2)2.2
背景:2.岸坡石方开挖采用钻孔爆破法施工,爆破开挖布置如下图所示;
问题:2.指出图中参数Wp、L、L、h的名称;改正施工方案2中关于爆破作业的不妥之处。
1 2
答案:2.(满分7分)
1.Wp:底盘抵抗线;L:装药深度;L:堵塞深度;h:超钻深度。(每项1分,满分4分)
1 22.略...///(3分)
考点:3C.石方开挖[爆破规范])
略..,例题见强标“模块”。
考点:4.锚固技术
例题1(4.锚固技术)--选择题
2020(1)-25.根据围岩变形和破坏的特性,从发挥锚杆不同作用的角度考虑,锚杆在洞室中的布置有( )等
形式。
A.摩擦型锚杆 B.预应力锚杆
C.随机锚杆 D.系统锚杆
E.粘结性锚杆
答案:CD
解析:1.锚杆在洞室<布置>分为:①局部(随机)锚杆、②系统锚杆。
2.锚杆按作用<原理>分为:①全长粘结性锚杆、②端头锚固形锚杆、③摩擦型锚杆、④预应力锚杆、⑤自钻
式注浆锚杆。
例题2(4.锚固技术)--2023(1)4.3
背景:
事件三:工程中的隧洞为平洞,横断面跨度为4.2米,地质以Ⅳ类围岩为主,局部Ⅴ类。施工单位编制了开
挖方案,确定洞身采用全断面钻爆法施工,用自钻式注浆锚杆进行随机支护,明确Ⅳ、Ⅴ类围岩开挖循环进
尺控制参数。
问题:3.根据事件三,按照跨度大小判定该隧洞的洞室规模类别;按作用原理划分,除自钻式注浆锚杆外,
锚杆的主要类型还包括哪些?写出Ⅳ类围岩开挖循环进尺参数及控制范围。
答案:3.
1.按照跨度大小该隧洞的洞室规模类别为小断面类型;
2.按作用原理划分,除⑤自钻式注浆锚杆<以外>,锚杆的主要类型还包括:①全长粘结性锚杆、②端头锚固
形锚杆、③摩擦型锚杆、④预应力锚杆。
3.开挖循环进尺参数:①围岩情况、②断面大小和支护能力、③监测结果。
4.IV类围岩中一般控制在2m以内。
考点:5.地下工程施工
例题1(5.地下工程施工)--2023(1)1.1
背景:
某引水隧洞工程为平洞,采用钻爆法由下游向上游开挖。钢筋混凝土衬砌,采用移动模板浇筑。各工作名称
和逻辑关系如表1。经监理人批准的施工进度计划如图1-1。
问题:1.水工地下洞室按照倾角(洞轴线与水平面的夹角)分类,除平洞外,还有哪些类型?分别指出相应
倾角范围。
答案:1.
1.除平洞外,还有斜井、竖井两种类型。
2.
平洞,倾角小于等于6°(≤6°);
斜井,倾角6°~75°为斜井,斜井可进一步细分为缓斜井(>6°,≤48°)和斜井(>48°,<75°);
竖井,倾角大于等于75°(≥75°)。
例题2(5.地下工程施工)--2023(1)4.3
背景:
事件三:工程中的隧洞为平洞,横断面跨度为4.2米,地质以Ⅳ类围岩为主,局部Ⅴ类。施工单位编制了开
挖方案,确定洞身采用全断面钻爆法施工,用自钻式注浆锚杆进行随机支护,明确Ⅳ、Ⅴ类围岩开挖循环进
尺控制参数。
问题:3.根据事件三,按照跨度大小判定该隧洞的洞室规模类别;按作用原理划分,除自钻式注浆锚杆外,
锚杆的主要类型还包括哪些?写出Ⅳ类围岩开挖循环进尺参数及控制范围。
答案:3.1.按照跨度大小该隧洞的洞室规模类别为小断面类型;
2.按作用原理划分,除⑤自钻式注浆锚杆<以外>,锚杆的主要类型还包括:①全长粘结性锚杆、②端头锚固
形锚杆、③摩擦型锚杆、④预应力锚杆。
3.开挖循环进尺参数:①围岩情况、②断面大小和支护能力、③监测结果。(勤俭治大<家>)
4.IV类围岩中一般控制在2m以内。
按断面规模的洞室分类
规模分类 洞室断面积A(m2) 跨度B(m) 计算过程
特小断面 ≤10 ≤3 ≤3
小断面 10<A≤25 3<B≤5 3<B≤5×1
中断面 25<A≤100 5<B≤10 5×1<B≤5×2
大断面 100<A≤225 10<B≤15 10<B≤5×3
特大断面 >225 >15 >15
记忆:中跨-我爱你(5-12G)
按断面规模的洞室分类
规模分类 洞室断面积A(m2) 跨度B(m) 计算过程
特小断面
小断面
中断面
大断面
特大断面
记忆:中跨-我爱你(5-12G)
例题3(5.地下工程施工)--潜力题
可参考《水利水电工程管理与实务》章节刷题。
[模块4]案例考点:(5类9个考点)【小结】
1.土方开挖(A.土的分类;B.开挖机械选择;C.保留保护层)
2.围岩开挖
3.石方开挖(A.爆破基础知识;B.爆破识图;C.爆破规范)
4.锚固技术
5.地下工程施工
