2.3.3 防渗墙施工技术
2.3 地基处理工程
2.3.1 地基基础的要求及地基处理的方法
2.3.2 灌浆施工技术
2.3.3 防渗墙施工技术
考情分析:
单选题:2021(1);
多选题:2018(1);
案例题:2021(2B)、2022(2B)。
一、二建教材重复程度:100%。
教材内容:
1.防渗墙的类型
2.成槽机械
3.质量检查
1.防渗墙的类型 1)按墙体结构形式分类
主要有:➊桩柱型防渗墙、➋槽孔型防渗墙、➌混合型防渗墙<三>类。
其中:➋槽孔型防渗墙使用更为广泛。[注:天一文化专有版权,未经许可不可转发或复印传播]
➊桩柱型防渗墙 ➋槽孔型防渗墙
2.3.3 防渗墙施工技术
1.防渗墙的类型 1)按墙体结构形式分类
1.防渗墙的类型 2)按墙体材料分类
分为:➊普通混凝土防渗墙、➋钢筋混凝土防渗墙、➌黏土混凝土防渗墙、➍塑性混凝土防渗墙、➎灰浆
防渗墙。
1.防渗墙的类型 3)按成槽方法分类
(Ⅰ)水工混凝土防渗墙的成槽方法:➊钻劈法、➋钻抓法、➌抓取法、➍铣削法等。
(Ⅱ)薄防渗墙的成槽方法:➎薄型抓斗成槽、➏冲击钻成槽、➐射水法成槽、➑锯槽机成槽等方法。
槽孔的孔斜率不应大于<4%>。[注:天一文化专有版权,未经许可不可转发或复印传播]
1.防渗墙的类型 4)按布置方式分类
水工混凝土防渗墙按布置方式分,主要有➊嵌固式防渗墙、➋悬挂式防渗墙、➌组合式防渗墙。
2.成槽机械及施工工序 ➊成槽机械
钢绳冲击钻机、冲击式反循环钻机、回转式钻机、抓斗挖槽机、射水成槽机、据槽机及链斗式挖槽机等。
2.成槽机械及施工工序 ➋施工工序

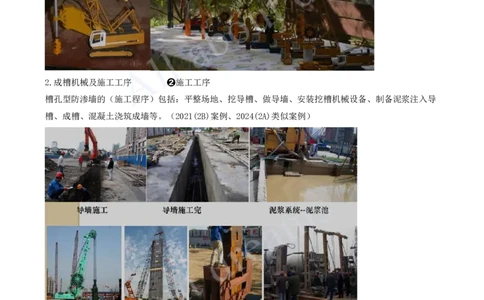

槽孔型防渗墙的(施工程序)包括:平整场地、挖导槽、做导墙、安装挖槽机械设备、制备泥浆注入导
槽、成槽、混凝土浇筑成墙等。(2021(2B)案例、2024(2A)类似案例)
3.质量检查 0’.总说明、总框架
防渗墙质量检查程序应包括:➊工序质量检查(施工中)、➋墙体质量检查(施工后)。(2021(1)考
点)、(2022(2B)案例)[注:天一文化专有版权,未经许可不可转发或复印传播]
例题:2021(1)-5.防渗墙质量检查程序除墙体质量检查外,还有( )质量检查。
A.工序
B.单元工程
C.分部工程
D.单位工程
答案:A
解析:防渗墙质量检查程序应包括:①工序质量检查(施工中)和②墙体质量检查(施工后)。

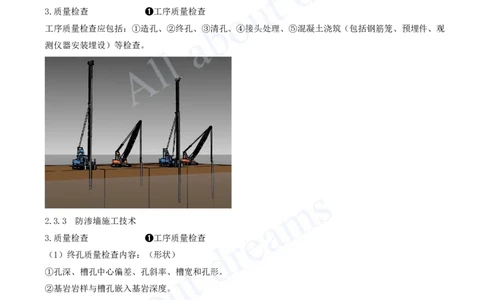

3.质量检查 ➊工序质量检查
工序质量检查应包括:①造孔、②终孔、③清孔、④接头处理、⑤混凝土浇筑(包括钢筋笼、预埋件、观
测仪器安装埋设)等检查。
2.3.3 防渗墙施工技术
3.质量检查 ➊工序质量检查
(1)终孔质量检查内容:(形状)
①孔深、槽孔中心偏差、孔斜率、槽宽和孔形。
②基岩岩样与槽孔嵌入基岩深度。
③一期、二期槽孔间接头的套接厚度。
(2)清孔质量检查内容:(浇筑)(2015(2)考点)
①接头孔刷洗质量。
②孔底淤积厚度。
③孔内泥浆性能(包括密度、黏度、含砂量)。[注:天一文化专有版权,未经许可不可转发或复印传播]
3.质量检查 ➊工序质量检查
(3)混凝土浇筑质量检查内容:
①导管布置。
②导管埋深。
③浇筑混凝土面的上升速度。
④钢筋笼、预埋件、观测仪器安装埋设。
⑤混凝土面高差。
(模拟案例题)
例题:2015(2)-18.防渗墙槽孔的清孔质量检查不包括( )。
A.孔深、孔斜 B.孔内泥浆性能
C.孔底淤积厚度 D.接头孔刷洗质量
答案:A
解析:
<终孔>质量检查内容:(1)孔深、槽孔中心偏差、孔斜率、槽宽和孔形。(2)基岩岩样与槽孔嵌入基岩深
度。(3)一期、二期槽孔间接头的套接厚度。
<清孔>质量检查内容:(1)接头孔刷洗质量。(2)孔底淤积厚度。(3)孔内泥浆性能(包括密度、黏度、含砂
量)。
3.质量检查 ➋墙体质量检查
(4)墙体材料检查应遵循下列规定:
①现场取样。
②抗压强度试件(每个墙段)至少成型1组,大于500m3的墙段至少成型2组;抗渗性能试件(每8~10
个)墙段成型1组。
③<薄墙>抗压强度试件(每5个墙段)成型1组,抗渗性能试件(每20个墙段)成型1组。
④...///。⑤...///。
(5)检查的时间、内容、方法、频率
时间:应在成墙28d后进行,
内容:墙体物理力学性能指标、墙段接缝和可能存在的缺陷。
方法:①钻孔取芯、②注水试验、③其他方法(Ⅰ开挖检验、Ⅱ无损检测)(2018(1)考点)。
(教材,P37+78+124+124,混乱)
频率:每15~20个槽孔1个,位置应具有代表性。[注:天一文化专有版权,未经许可不可转发或复印传播]
例题:2018(1)-22.混凝土防渗墙的检测方法包括( )。
A.开挖检验
B.取芯试验
C.注水试验
D.光照检验
E.无损检测
答案:ABCE(阅卷答案)
答案:BC(建议选择)
解析:混凝土防渗墙的检测方法:①钻孔取芯、②注水试验、③其他方法(Ⅰ开挖检验、Ⅱ无损检测)。
小结:一<页>看尽长安花
1.防渗墙的类型【无】
2.成槽机械【案例】【➋21B<综Ⓐ>槽孔型流程、24A钻孔灌注桩流程】
3.质量检查【➊18检测方法、21什么检查、➋15清孔检查】
【案例】【➋22检查什么】
