第 3 章 建筑机电工程施工技术
172.某安装公司承接一大型写字楼中央空调安装工程。工程内容包括:空调送排风系
统、空调冷热水系统、冷却水系统、冷凝水系统等。冷热水供回管道采用钢管,管道
2025年一级建造师
工作压力为1.4MPa。
破题—机电 项目部进场后,编制了施工技术方案,方案的重难点包括:3台并联螺杆式水冷
机组的安装、3台并联运行冷却塔的安装、波纹管补偿器的调整与安装、空调水管道
的试压、空调系统调试与试运行等。
室内空调供回水管道安装完毕,在水压试验技术交底中,水压试验压力值为
主讲:王峰
2.1MPa。正式试验前,现场人员将波纹补偿器调节螺杆上的螺母松开,使补偿器处
于自由状态。监理指出以上存在错误之处,要求其改正后,方可进入下道工序。
1 2
第 3 章 建筑机电工程施工技术 第 3 章 建筑机电工程施工技术
在室内供回水系统验收时,质检人员发现以下空调供水管的施工质量不 在机房内水冷机组安装前的基础质量交接验收中,项目部结合1#螺杆式水冷
机组的布置图,发现基础设置位置不合理,且1#螺杆式水冷机组安装图中(如图

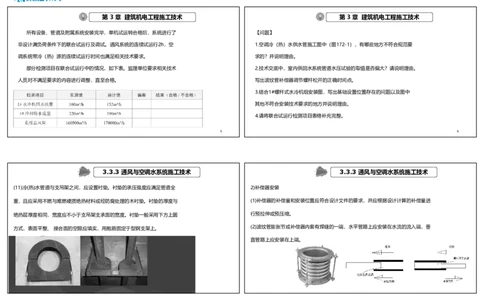

符合规范要求(如图172-1),要求作业人员进行整改。
172-2)也有不符合安装技术之处。
3 4
视频18—20集 石家庄市长安区睿和中心19A08
10311-67663978
第 3 章 建筑机电工程施工技术 第 3 章 建筑机电工程施工技术
所有设备、管道及附属系统安装完毕,单机试运转合格后,系统进行了 【问题】
非设计满负荷条件下的联合试运行及调试。通风系统的连续试运行2h,空 1.空调冷(热)水供水管施工图中(图172-1),有哪些地方不符合规范要
调系统带冷(热)源的连续试运行时间也满足相关技术要求。 求的?并说明理由。
部分检测项目在联合试运行中的情况,如下表。监理单位要求相关技术 2.技术交底中,室内供回水系统管道水压试验的取值是否偏大?请说明理由。
人员对不满足要求的内容进行调整,直至合格。 写出波纹管补偿器调节螺杆松开的正确时间点。
3.结合1#螺杆式水冷机组安装图,写出基础设置位置存在的问题以及图中
其他不符合安装技术要求的地方并说明理由。
4.请将联合试运行检测项目表格补充完整。
5 6
3.3.3 通风与空调水系统施工技术 3.3.3 通风与空调水系统施工技术

(11)冷(热)水管道与支吊架之间,应设置衬垫。衬垫的承压强度应满足管道全 2)补偿器安装
重,且应采用不燃与难燃硬质绝热材料或经防腐处理的木衬垫。衬垫的厚度与 (1)补偿器的补偿量和安装位置应符合设计文件的要求,并应根据设计计算的补偿量进
绝热层厚度相同,宽度应不小于支吊架支承面的宽度。衬垫一般采用下方上圆 行预拉伸或预压缩。
方式,表面平整、 接合面的空隙应填实,用抱箍固定于型钢支架上。 (2)波纹管膨胀节或补偿器内套有焊缝的一端,水平管路上应安装在水流的流入端,垂
直管路上应安装在上端。
视频18—20集 石家庄市长安区睿和中心19A08
20311-67663978
3.3.3 通风与空调水系统施工技术 3.3.3 通风与空调水系统施工技术
(6)管道穿过地下室或地下构筑物外墙时,应采取防水措施,对有严格防水要求的建筑
(3)设有补偿器的管道应设置固定支架和导向支架,其结构形式和固定位置
物,必须采用柔性防水套管。
应符 合设计要求;管道系统水压试验后,应及时松开波纹补偿器调整螺
管道穿越墙体或楼板处应设钢制套管,管道接口不得置于套管内,钢制套管应与墙体饰
杆上的螺母,使补偿器处于自由状态。
面或楼板底部平齐,上部应高出楼层地面20~50mm,且不得将套管作为管道支撑。
当穿越防火分区时,应采用不燃材料进行防火封堵;保温管道与套管四周的缝隙,应使
用不燃绝热材料填塞紧密。
9 10
第 3 章 建筑机电工程施工技术 第 3 章 建筑机电工程施工技术
1.空调冷(热)水供水管施工图中(图172-1),有哪些地方不符合规范要求的? 不符之处四:套管与管道保温材料之间的填充材料为聚氨酯发泡封堵。
并说明理由。
理由:当穿越防火分区时,保温管道与套管四周的缝隙,应使用不燃绝热材料填塞
1.不符之处一:焊缝处在穿墙套管内。
紧密。
理由:管道穿越墙体或楼板处应设钢制套管, 管道接口不得置于套管内。
不符之处五:冷(热)水管道与支吊架之间未设置衬垫。
不符之处二:波纹补偿器内套有焊缝的一端, 安装在水流的流出端。
理由:冷(热)水管道与支吊架之间,应设置衬垫。
理由:波纹管补偿器内套有焊缝的一端,水平管路上应安装在水流的流入端。
不符之处三:补偿器两端均设置为固定支架, 未设置导向支架。
理由:设有补偿器的管道应设置固定支架和导向支架。
11 12
视频18—20集 石家庄市长安区睿和中心19A08
30311-67663978
3.3.3 通风与空调水系统施工技术 3.3.3 通风与空调水系统施工技术
4.水系统强度严密性试验及管道冲洗技术要求
(3)设有补偿器的管道应设置固定支架和导向支架,其结构形式和固定位置
1)冷冻、冷却水管道水压试验
应符 合设计要求;管道系统水压试验后,应及时松开波纹补偿器调整螺
管道系统安装完毕,外观检查合格后,应按设计要求进行水压试验。当设
杆上的螺母,使补偿器处于自由状态。
计无要求时,应符合下列规定:
小乘大加
(1)冷(热)水、冷却水与蓄能(冷、热)系统的试验压力,当工作压力小
于等于1.0MPa时,应为1.5倍工作压力,最低不应小于0.6MPa;当工作压力
大于1.0MPa时,应为工作压力加0.5MPa。
( 3 ) 各类耐压塑料管的强度试验压力(冷水 )应为1.5倍工作压力,且不应小
于0.9MPa; 严密性试验压力应为1.15倍的设计工作压力。
13 14
第 3 章 建筑机电工程施工技术 第 3 章 建筑机电工程施工技术
2.技术交底中,室内供回水系统管道水压试验的取值是否偏大?请说明理由。
写出波纹管补偿器调节螺杆松开的正确时间点。
2.(1)水压试验的取值偏大。
理由:冷(热)水系统的试验压力,当工作压 力大于 1.0MPa 时,金属管
道及金属复合管道应为 工作压力加 0.5MPa。即
1.4Mpa+0.5MPa=1.9MPa。 2.1MPa > 1.9MPa,所以偏大。
(2)正确的时间点为:管道系统水压试验后。 管道系统水压试验后,应及
时松开波纹补偿器调整螺杆上的螺母,使补偿器处于自由状态。
15 16
视频18—20集 石家庄市长安区睿和中心19A08
40311-67663978
3.3.4 通风与空调设备安装技术 3.3.4 通风与空调设备安装技术
1.制冷机组及附属设备安装 (3)机组安装前应找平找正,离心式制冷机组应在压缩机的机加工平面上找
正找平,螺杆式制冷机组应对机座进行找平。机组找平找正如有偏差,可
(1)设备的混凝土基础必须进行质量交接验收,合格后方可安装。
调整垫铁组,调整 完成后在垫铁两侧点焊牢固。
(2)机组就位于基础上,应按设计要求设置减振器或减振垫。制冷设备基(机)座下
(4)制冷机组与辅助设备的安装位置应满足设备操作及维修空间要求,四周
减振器的安装位置应与设备重心相匹配,各个减振器的压缩量应均匀一致,且
应有排水设施。例如水冷冷水机组一端必须预留与机组蒸发器、冷凝器长
偏差不应大于2mm。
度相当的抽管空间, 以检修和清扫蒸发器、冷凝器换热管。
采用弹簧减振器的制冷机组,应设置防止机组运行时水平位移的限位装置。 (5)管道与制冷机组的连接采用金属或橡胶软接头连接,与设备连接的管道
应设 置独立支架。
18

第 3 章 建筑机电工程施工技术 3.3.5 通风与空调系统的调试和检测
3.结合1#螺杆式水冷机组安装图,写出基础设置位置存在的问题以及图中 非设计满负荷调试项目 允许偏差
其他不符合安装技术要求的地方并说明理由。
总风量 -5%~ +10%
3.(1)水冷冷水机组的基础设置存在的问题: 基础设置的位置没有为机组 变风量空调 0~+10%
的蒸发器、冷凝器预留足够的抽管空间。 各风口风量 15%
理由:水冷冷水机组一端必须预留与机组蒸发器、冷凝器长度相当的抽管空 水泵的流量、 压差和水泵电机的电流 不超10%以上的波动
间,即机组一端预留空 间≥1600mm,以检修和清扫蒸发器、冷凝器和换 空调冷(热)水系统、冷却水系统的总流量 10%
热管。 定流量系统水流量 15%
(2)其他不符合安装技术要求的地方:制冷机 组直接通过地脚螺栓安装在 变流量系统水流量 10%
基础上。 各台制冷机及冷却塔的水流量 10%
理由:机组就位于基础上,应按设计要求设置 减振器或减振垫。 15%的:总风口定水流
19
视频18—20集 石家庄市长安区睿和中心19A08
50311-67663978
第 3 章 建筑机电工程施工技术 第 3 章 建筑机电工程施工技术
4.请将联合试运行检测项目表格补充完整。 173.某施工单位承包一大型商业综合体的中央空调安装工程。其中,购物中心和酒
店采用螺杆式水冷热泵机组与风机盘管末端组合的制冷、采暖形式。项目部采购的
600台风机盘管情况如下表,在对风机盘管机组进行复验时,相关人员指定其中12
台风机盘管机送检,并核查复验报告。复验报告中供冷量、供热量、水阻力、功率,
4项性能参数合格。施工单位找风机盘管机组厂家进行了协调处理。
21 22
第 3 章 建筑机电工程施工技术 第 3 章 建筑机电工程施工技术

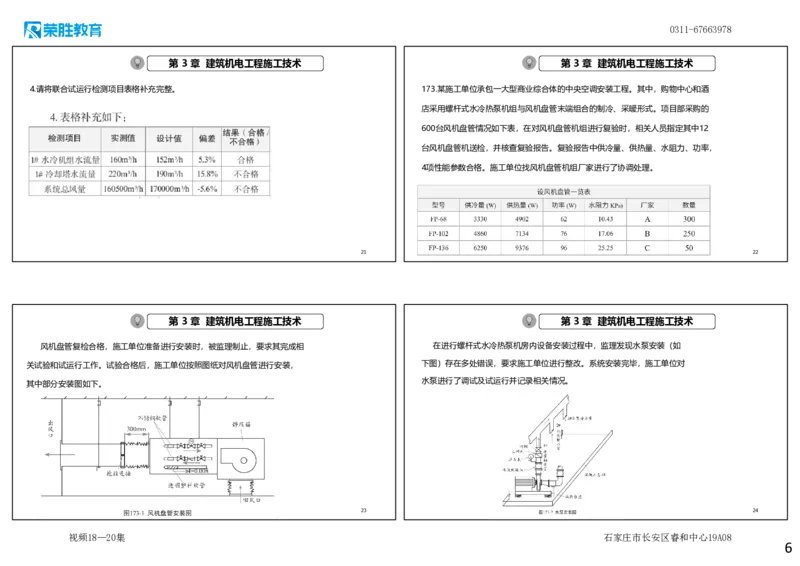

风机盘管复检合格,施工单位准备进行安装时,被监理制止,要求其完成相 在进行螺杆式水冷热泵机房内设备安装过程中,监理发现水泵安装(如
关试验和试运行工作。试验合格后,施工单位按照图纸对风机盘管进行安装, 下图)存在多处错误,要求施工单位进行整改。系统安装完毕,施工单位对
水泵进行了调试及试运行并记录相关情况。
其中部分安装图如下。
23 24
视频18—20集 石家庄市长安区睿和中心19A08
60311-67663978
第 3 章 建筑机电工程施工技术 3.3.4 通风与空调设备安装技术
6.风机盘管安装
【问题】 热水澡供冷风
(1)机组进场施工前,要对供热量、水阻力、噪声、功率、供冷量及风量等性能参
1.背景中风机盘管机组检验方法是否正确?并说明理由。送检的数量为多少?
数进行复验,检验方法为随机抽样送检,核查复验报告。
2.施工单位准备进行风机盘管安装前,监理要求完成相关试验和试运行工作,
(2)风机盘管安装前应逐台进行水压试验和风机三速试运行。盘管水压试验压力应
是否合理?并说明理由。相关试验和试运行工作的相关技术要求是什么?
为系统工作压力的1.5倍,试验观察时间应为2min,不渗漏为合格;通电试运行不
3.图173-1风机盘管的安装图有哪些错误之处?并写出正确做法。 漏电、不短路,风机三速转动方向、转速正常为合格。
4.风机盘管安装完毕调试试运行时,应满足哪些技术要求?
5.图173-2水泵安装图中存在哪些错误之处?并说明正确做法。
25
3.3.5 通风与空调系统的调试和检测 第 3 章 建筑机电工程施工技术
热水澡供冷风
1.背景中风机盘管机组检验方法是否正确?并说明理由。送检的数量为多少?
②风机盘管机组要对供热量、水阻力、噪声、功率、供冷量、风量等参数进
1.(1)不正确。理由:①检验方法应为随机抽样送检,核查复验报告。所
行复试,检验方法为随机抽样送检,核查复验报告。同一厂家的风机盘管机
以相关人员指定其中12台风机盘管机送检,是不符合相关要求的。
组按数量复验2%, 不得少于2台;复验合格后再安装。
②复验参数不全面,还应该对其噪音、风量进行复验。
(2)抽检数量为 13 台。应符合“同一厂家的 风机盘管机组按数量复验
2%,不得少于2台。”的 要求。
所以 A 厂家抽检 300×2%=6台;
B 厂家抽检 250×2%=5台;
C 厂 家抽检 50×2%=1台, 取2台。 所以抽检数量为13台。
28
视频18—20集 石家庄市长安区睿和中心19A08
70311-67663978
3.3.4 通风与空调设备安装技术 第 3 章 建筑机电工程施工技术
6.风机盘管安装
热水澡供冷风 2.施工单位准备进行风机盘管安装前,监理要求完成相关试验和试运行工作,
(1)机组进场施工前,要对供热量、水阻力、噪声、功率、供冷量及风量等性能参
是否合理?并说明理由。相关试验和试运行工作的相关技术要求是什么?
数进行复验,检验方法为随机抽样送检,核查复验报告。
2.(1)合理。理由:风机盘管安装前宜逐台进 行水压试验和风机三速试运
(2)风机盘管安装前应逐台进行水压试验和风机三速试运行。盘管水压试验压力应
行。
为系统工作压力的1.5倍,试验观察时间应为2min,不渗漏为合格;通电试运行不
(2)水压试验:盘管水压试验压力应为系统工 作压力的1.5倍,试验观察
漏电、不短路,风机三速转动方向、转速正常为合格。
时间应为 2min,不渗漏为合格;
风机三速试运行:通电试运行不漏电、不短 路,风机三速转动方向、转速
正常为合格。
30
知识总结 3.3.2 通风与空调风系统施工技术
通风空调各种压力: (7)柔性短管的安装:
检查项目 试验内容
①柔性短管长度宜为150~250mm,与风管的连接不得采用抱箍固定的形式。
工作压力>1000Pa的,
成品风阀
生产厂家提供1.5倍工作压力强度测试合格证书 柔性短管与角钢法兰组装时,可采用条形镀锌钢板压条的方式,通过铆接连接。
低压:1.5倍的工作压力;
风管批量制作前
中压:1.2倍的工作压力,且≥750Pa; 压条翻边宜为6~9mm,紧贴法兰,铆接平顺,铆钉间距宜为60~80mm。
强度与严密性试验
高压:1.2倍的工作压力。
②柔性短管的安装应松紧适度、目测平顺,不应有强制性的扭曲。
水系统阀门的安装 强度试验:1.5P 严密性试验:1.1P
公称, 公称。
冷冻、冷却水管道 工作压力≤1.0MPa时,1.5P,且≥0.6MPa;
水压试验 当工作压力>1.0MPa时,为P+0.5MPa。
风机盘管水压试验 系统工作压力的1.5倍,试验观察时间应为2min
风机盘管机组
采用耐压值≥1.5倍工作压力的金属或非金属柔性连接
与管道的连接
32
视频18—20集 石家庄市长安区睿和中心19A08
80311-67663978
3.3.4 通风与空调设备安装技术 3.3.3 通风与空调水系统施工技术
(4)风机盘管机组与管道的连接,应采用耐压值大于或等于1.5倍工作压力的金属
2)冷凝水管道安装技术要求
或非金属柔性连接,连接应牢固、严密,坡向正确,金属软管及阀门均应保温。 (1)冷凝水排水管的坡度应符合设计要求。当设计无要求时,干管坡度宜大于或等
凝结水管与风机盘管连接时,应设置透明软管,能观察到凝结水排水情况, 于8‰,支管坡度宜大于或等于1%,且应坡向出水口。
长度不宜大于150mm。 (2)冷凝水管道与空调机组、风机盘管等设备的连接应采用软接,软管牢固、顺直,
无扭曲,保持畅通。冷凝水管道与空调机组连接应按设计要求安装存水弯。
(3)冷凝水管道不得直接接入生活污水管道,且不应接入雨水管道。
第 3 章 建筑机电工程施工技术 第 3 章 建筑机电工程施工技术
3.图173-1风机盘管的安装图有哪些错误之处?并写出正确做法。 在进行螺杆式水冷热泵机房内设备安装过程中,监理发现水泵安装(如
3. 错误一:冷凝水管坡度为 8‰。
下图)存在多处错误,要求施工单位进行整改。系统安装完毕,施工单位对
正确做法:冷凝水排水支管坡度宜≥ 1%,且应坡向出水口。
水泵进行了调试及试运行并记录相关情况。
错误二:静压箱未设置独立支吊架。
正确做法:静压箱安装时,应设置独立支吊架。
错误三:冷冻水供水管过滤器安装方向错误。
正确做法:调转冷冻水供水管 Y 形过滤器的安 装方向,使过滤器朝向左。
错误四:柔性短管与风管的连接采用抱箍方式 且柔性短管长度为300mm。
正确做法:柔性短管长度宜为150~250mm , 与风管的连接不得采用抱箍固定
的形式。柔性短管可 用条形镀锌钢板压条的方式与角钢法兰铆接连接后, 再与风
管进行连接。
35 36
视频18—20集 石家庄市长安区睿和中心19A08
90311-67663978
3.3.5 通风与空调系统的调试和检测 3.3.5 通风与空调系统的调试和检测
2)水泵叶轮旋转方向应正确,应无异常振动和声响,紧固连接部位应无松
2.系统调试及检测
动,温升正常,电机运行功率应符合设备技术文件要求。水泵连续运行2h
(1 )设备单机试运转及调试要求
后,滑动轴承与滚动轴承的温升应符合相关规范要求。
1)通风机、空气处理机组中的风机,叶轮旋转方向应正确、运转应平稳,应
3)冷却塔风机与冷却水系统循环试运行不应小于2h,运行应无异常。冷
无异常振动与声响,电机运行功率应符合设备技术文件要求。在额定转速下 却塔本体应 稳固、无异常振动。
连续运转2h后,滑动轴承与滚动轴承的温升应符合相关规范要求。 4)制冷机组运转应平稳、应无异常振动与声响。正常运转不应少于8h。
5)风机盘管机组的调速、温控阀的动作应正确,并应与机组运行状态一
一对应,中档风量的实测值应符合设计要求。
37
第 3 章 建筑机电工程施工技术 3.3.5 通风与空调系统的调试和检测
4.风机盘管安装完毕调试试运行时,应满足哪些技术要求?
(2)系统非设计满负荷条件下的联合试运转及调试
4.风机盘管机组的调速、温控阀的动作应正确, 并应与机组运行状态一一
1)应在设备单机试运转合格后进行。
对应;中档风量的实测值应 符合设计要求。
2)通风系统的连续试运行应不少于2h,空调系统带冷(热)源的连续试运行
应不少于8h。
联合试运行及调试不在制冷期或供暖期时,仅做不带冷(热)源的试运行
及调试, 并在第一个制冷期或供暖期内补做。
39
视频18—20集 石家庄市长安区睿和中心19A08
100311-67663978
3.3.4 通风与空调设备安装技术 第 3 章 建筑机电工程施工技术

5.水泵安装 5.图173-2水泵安装图中存在哪些错误之处?并说明正确做法。
(3)管道与空调水泵采用金属或橡胶软接头连接,与设备连接的管道应设置独立 5. 错误一:减振台座未设置防止水泵水平位移 的限位装置。
正确做法:减振台座与基础间设置减振器,并设置防止水泵水平位移的限位
支架,当设备安装在减振基座上时,独立支架的固定点应为减振基座。并联空调循
装置。
环水泵的出口管道进入总管应采用顺水流斜向插接(或顺水三通)的连接方式,夹角不
错误二:与空调循环水泵连接的管道,其独立支架的固定点是基础。
应大于 60°。 正确做法:与空调水泵连接的管道应设置独立支架,当设备安装在减振基座
上时,独立支架的固定 点应为减振基座。
错误三:空调循环水泵的出口管道垂直接入总管。
正确做法:并联空调循环水泵的出口管道进入总管应采用顺水流斜向插接
(或顺水三通)的连接方 式,夹角不应大于60°。
42
导读前瞻 3.4.1 智能化系统的分部分项工程及施工程序
2.建筑智能化系统工程的施工程序
(1)建筑智能化系统工程的一般施工程序:施工图深化→设备、材料采购→线敷设→设
备、元件安装→系统调试→系统试运行→系统检测→系统验收。
(7)火灾自动报警系统施工程序:材料、设备检验→导管、槽盒安装→线缆敷设→设备
安装→软件安装→系统调试→试运行→系统验收。
(8)安全技术防范系统施工程序:导管、槽盒安装→线缆敷设→设备安装→主机等设备
安装→系统调试→试运行→系统验收。
43 44
视频18—20集 石家庄市长安区睿和中心19A08
110311-67663978
第 3 章 建筑机电工程施工技术 第 3 章 建筑机电工程施工技术
(3)综合布线系统施工程序:导管、槽盒安装→机柜、机架、配线架的安装→线
174.建筑智能化系统工程的一般施工程序中,系统试运行的紧后工作为
缆敷设→链路或信道测试→信息插座安装→软件安装→系统调试→试运行→系
( )。
统验收。
A.系统检测
B.系统调试
C.设备、元件安装
D.系统验收
荣胜教育答案:A
45 46
第 3 章 建筑机电工程施工技术 3.4.1 智能化系统的分部分项工程及施工程序
(3)主要输入设备

175.综合布线系统施工程序中,线缆敷设的紧后工作为( )。
①电量传感器:有电压、电流、频率、有功功率、功率因数传感器等。
A.软件安装 ② 非电量传感器:有温度、湿度、压力、液位和流量传感器等。
③温度传感器常用的有风管型和水管型。由传感元件和变送器组成,以热电阻或热电偶
B.链路或信道测试
作为传感元件,有1KΩ镍电阻、1KΩ和100Ω铂电阻等类型。
C.机柜、机架、配线架的安装
⑥压差开关是随着空气压差引起开关动作的装置。一般压差范围可在20~4000Pa。 例
D.信息插座安装
如,压差开关可用于监视过滤网阻力状态的监测。
荣胜教育答案:B
47 48
视频18—20集 石家庄市长安区睿和中心19A08
120311-67663978
3.4.1 智能化系统的分部分项工程及施工程序 第 3 章 建筑机电工程施工技术
(3)电动风阀。由风门驱动器和蝶阀组成,调节风门以达到调节风管的风量和风
176.下列属于建筑设备监控系统输出设备的是( )。
压。技术参数有驱动信号类型、输出力矩、角度调整范围、驱动速度等。 A.压差开关
心力交瘁(速) B.电动调节阀
4~20mA
C.电磁阀
0~10V
D.现场控制器
E.电磁流量计
荣胜教育答案:BC
49 50
3.4 智能化系统工程施工技术 第 3 章 建筑机电工程施工技术
1.信号线缆敷设要求
177.关于信号线缆敷设技术要求,说法正确的是( )。
(1)信号线缆和电力电缆平行敷设时,其间距不得小于0.3m;信号线缆与电力电缆 A.电源线和信号线、控制线严禁同管敷设
交叉敷设时,宜成直角。多芯线缆的最小弯曲半径应大于其外径的6倍。 B.信号线与电力电缆交叉敷设时,不得成直角
C.明敷的信号线缆与具有强磁场的电气设备之间的净距离,宜大于1.2m
(2)电源线与信号线、控制线应分别穿管敷设;当低电压供电时,电源线与信号线
D.当信号线缆采用屏蔽线缆时,与具有强电场的电气设备之间的净距离,宜
控制线可以同管敷设。
大于0.8m
(3)明敷的信号线缆与具有强磁场、强电场的电气设备之间的净距离,宜大于1.5m,
当采用屏蔽线缆或穿金属保护管或在金属封闭线槽内敷设时,宜大于0.8m。 荣胜教育答案:D
52
视频18—20集 石家庄市长安区睿和中心19A08
130311-67663978
3.4 智能化系统工程施工技术 3.4 智能化系统工程施工技术
3.光缆敷设要求 (5)梯架或托盘内垂直敷设光缆,在缆线的上端和每间隔1.5m处应固定在梯架
或托盘的支架上;
(1)光缆敷设前,应对光纤进行检查。光纤应无断点,其衰耗值应符合设计要求。.
水平敷设时,在缆线的首、尾、转弯及每间隔5~10m处应进行固定。
(2)敷设光缆时,其最小动态弯曲半径应大于光缆外径的20倍。光缆的牵引端头应做
好技术处理,可采用自动控制牵引力的牵引机进行牵引。牵引力应加在加强芯上,
其牵引力不应超过光缆允许张力的80%;牵引速度宜为10~15m/min;一次牵引的
直线长度不宜超过1km,光纤接头的预留长度不应小于8m。
第 3 章 建筑机电工程施工技术 第 3 章 建筑机电工程施工技术
178.关于光缆敷设技术要求说法正确的是( )。 179.建筑监控系统的整体结构应根据( )来确定。
A.敷设光缆时,其最小动态弯曲半径应大于光缆外径的15倍 A.管理对象的特点
2)监控产品的选择及检查
B.牵引力应加在加强芯上,其牵引力不应超过光缆允许张力的75% B.监控的要求
(1)应根据管理对象的特点、监控的要求以及监控点数的分布
C.一次牵引的直线长度不宜超过1km C.产品的网络性能 等,确定监控系统 的整体结构,然后进行产品选择。设备、
D.在梯架或托盘内水平敷设的光缆,应在首、尾、转弯及每间隔15m处进行 D.产品支持的系统规模 材料的型号、规格符合设计要求和国家现行标 准,各系统的
设备接口必须相匹配。
固定 E.监控点数的分布
荣胜教育答案:C 荣胜教育答案:ABE
55 56
视频18—20集 石家庄市长安区睿和中心19A08
140311-67663978

3.4.1 智能化系统的分部分项工程及施工程序 第 3 章 建筑机电工程施工技术
(3)工程中使用的设备、材料、接口和软件的功能、性能等项目的检测应按相应的 180.下列属于建筑智能化系统中监控产品接口测试文件的是( )。
国家现行标准进行。供需双方有特殊要求的产品,可按合同规定或设计要求进行。 A.通信协议
B.数据流向
①接口技术文件应符合合同要求;接口技术文件应包括接口概述、接口框图、接
C.责任边界
口位置、接口类型与数量、接口通信协议、数据流向和接口责任边界等内容。
D.链路搭建
②接口测试文件应符合设计要求;接口测试文件应包括测试链路搭建、测试用仪
器仪表、测试方法、测试内容和测试结果评判等内容。
芳容洁脸仪
荣胜教育答案:D
57 58
3.4.1 智能化系统的分部分项工程及施工程序 3.4.1 智能化系统的分部分项工程及施工程序
3)监控设备的安装要求 ⑤电磁流量计应安装在流量调节阀的上游,流量计的上游应有10倍管径长度的直
(3)主要输入设备安装要求 管段,下游段应有4~5倍管径长度的直管段。
⑥涡轮式流量传感器应水平安装,流体的流动方向必须与传感器壳体上所示的流
②风管型传感器安装应在风管保温层完成后进行。
向标志一致。
③水管型传感器开孔与焊接工作,必须在管道的压力试验、清洗、防腐和保温前进行。
⑦空气质量传感器的安装位置,应选择能正确反映空气质量状况的地方。
④传感器至现场控制器之间的连接应符合设计要求。 例如,镍温度传感器的接线电
阻应小于3Ω,铂温度传感器的接线电阻应小于1Ω,并在现场控制器侧接地。
一波三折
60
59
视频18—20集 石家庄市长安区睿和中心19A08
150311-67663978
第 3 章 建筑机电工程施工技术 3.4.1 智能化系统的分部分项工程及施工程序
(3)电动风阀。由风门驱动器和蝶阀组成,调节风门以达到调节风管的风量和风
181.关于监控系统主要输入设备的安装要求说法正确的是( )。
A.铂温度传感器与现场控制器之间的接线电阻应小于3Ω 压。技术参数有驱动信号类型、输出力矩、角度调整范围、驱动速度等。
B.风管型传感器的安装应在保温前进行 心力交瘁(速)
4~20mA
C.涡轮式流量传感器应水平安装
0~10V
D.传感器与现场控制器接线的接地点应设置在传感器侧
荣胜教育答案:C
61 62
第 3 章 建筑机电工程施工技术 3.4.1 智能化系统的分部分项工程及施工程序
2.安全防范工程的设备安装技术
182.下列不属于电动风阀主要技术参数的是( )。
1)入侵报警系统的设备安装要求
A.输出力矩
(1)探测器应安装牢固,探测范围内应无障碍物。
B.驱动信号类型 (2)被动红外探测器安装应该充分注意探测背景的红外辐射情况。应避免有运动的
物体,不能对着发热体的灯泡、火炉、冰箱散热器、空调器的出风口,且不能安装
C.驱动速度
在容易振动的物体上,宜安装在墙面或墙角,安装高度通常为2.2~2.7m。
D.驱动效率
(3)主动红外线探测器安装在室外时,要注意警戒范围内的树叶、纸张等干扰物,
主动红外线探测器应安装在固定的物体上,接收端应避开太阳直射光,避开其他大
功率灯光直射,应顺光方向安装。
荣胜教育答案:D
63 64
视频18—20集 石家庄市长安区睿和中心19A08
160311-67663978
3.4.1 智能化系统的分部分项工程及施工程序 3.4.1 智能化系统的分部分项工程及施工程序
2)摄像机安装要求 6)停车库(场)管理设备安装要求
(1)安装前应通电检测,工作应正常,在满足监视目标视场范围要求下,室内安装高度离 (1)读卡机与挡车器安装应平整、牢固,读卡机与挡车器的中心间距应符合设计 要
求或产品使用要求;应考虑防水及防撞措施。
地不宜低于2.5m;室外安装高度离地不宜低于3.5m,应考虑防雷、防雨措施。
(2)感应线圈埋设位置与埋设深度应符合设计要求或产品使用要求;感应线圈至机
3)出入口控制设备安装要求
箱处的线缆应采用金属管保护。
(1)各类识读装置的安装高度离地不宜高于1.5m。
5)电子巡查设备安装要求
在线巡查或离线巡查的信息采集点(巡查点)的数目应符合设计与使用要求,其安
装高度为离地1.3~1.5m。
第 3 章 建筑机电工程施工技术 3.4.1 智能化系统的分部分项工程及施工程序
设备类型 安装高度
183.下列符合安全防范工程设备安装技术要求的是( )。 室外安装高度≥3.5m
摄像机
室内安装高度≥2.5m
A.被动红外探测器不宜安装在墙角 被动红外探测器 2.2~2.7m
出入口识读装置 ≤1.5m
B.振动探测器安装位置应远离振动源
对讲主机(门口) ≤1.5m
对讲分机(用户) 1.4~1.6m
C.室外摄像机安装高度距地不宜高于3.5m
电子巡查设备 1.3~1.5m
D.停车场感应线圈至机箱处的线缆应采用橡胶软保护管
荣胜教育答案:B
67 68
视频18—20集 石家庄市长安区睿和中心19A08
170311-67663978
第 3 章 建筑机电工程施工技术 3.4.1 智能化系统的分部分项工程及施工程序
1.建筑智能化系统调试检测的条件与实施
184.下列安全技术防范工程设备中,( )的安装高度不宜为距地面1.5m。
1)系统调试的条件
A.出入口识读装置
已编制完成调试方案、设备平面布置图、线路图以及其他技术文件。调试工
B.对讲主机操作面板
作应由项目专业技术负责人主持。
C.电子在线巡查信息采集点
(2)系统检测的条件
D.被动红外探测器
1.系统检测应在系统试运行合格后进行。
荣胜教育答案:D
69 70
3.4.1 智能化系统的分部分项工程及施工程序 第 3 章 建筑机电工程施工技术
3)系统检测实施
185.下列智能化系统检测做法错误的是( )。
(1)依据工程技术文件和规范规定的检测项目、检测数量及检测方法编制系统 A.调试工作由项目技术负责人主持
检测方案,检测方案经建设单位或项目监理批准后实施。 B.系统检测工作在系统试运行前进行
C.检测方案经建设单位批准后实施
(3)系统检测程序:分项工程→子分部工程→分部工程。
D.分部工程检测汇总记录由项目专业技术负责人填写
(5)分项工程检测记录、子分部工程检测记录和分部工程检测汇总记录由检测
E.检测结论由监理工程师签字确认
小组填写,检测负责人做出检测结论,监理(建设)单位的监理工程师(项目专
业技术负责人)签字确认。 荣胜教育答案:ABD
72
视频18—20集 石家庄市长安区睿和中心19A08
18
