SL757-2017水工混凝土施组|附下载链接
SL757-2017吃透,水工混凝土施工组织设计直接少走80%弯路。

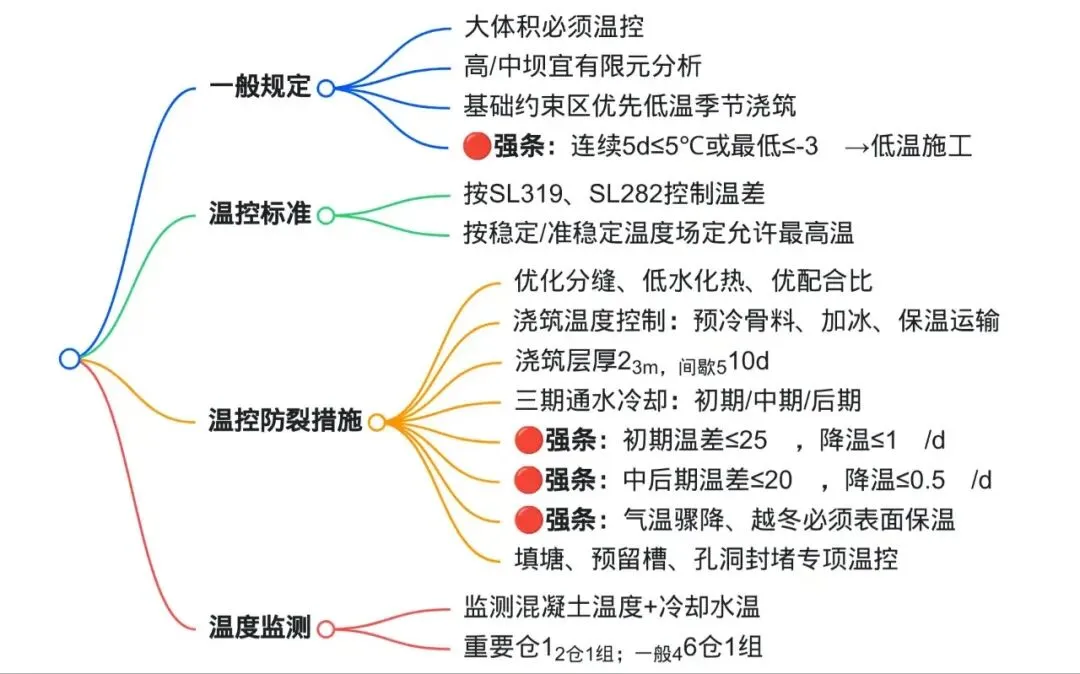

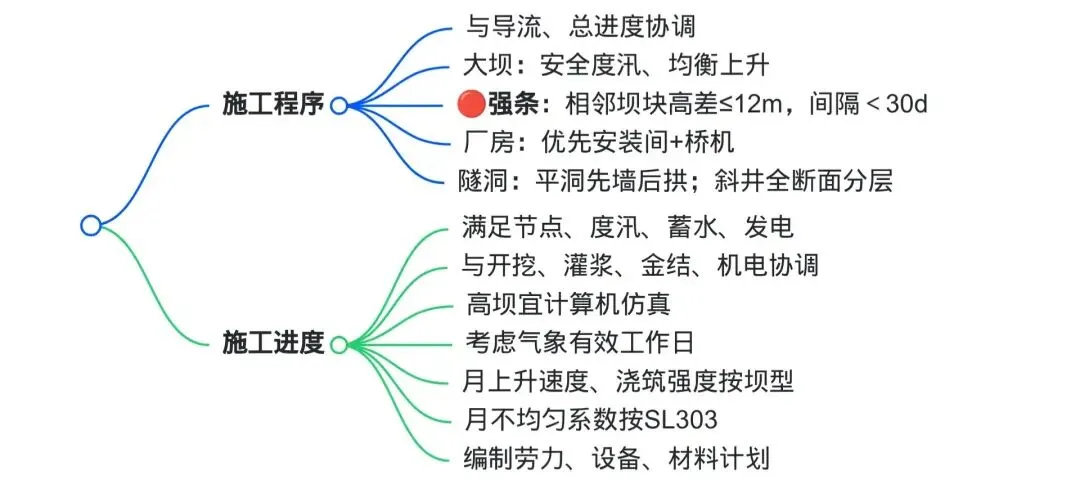

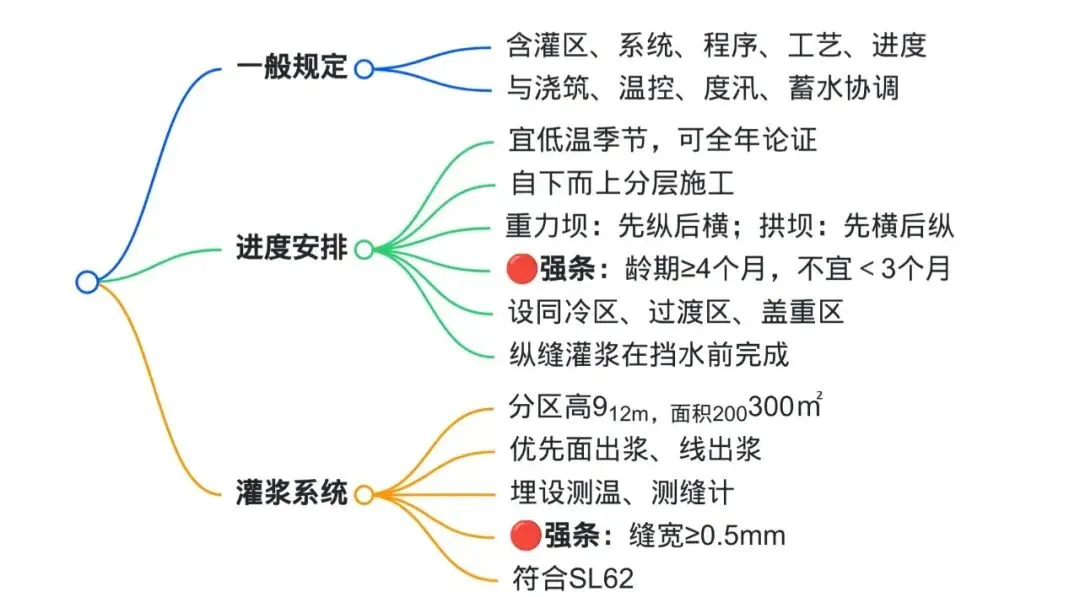

强条红线记死:相邻坝块高差≤12m、冷却水温差与降温速率卡死、接缝灌浆龄期与缝宽不妥协。

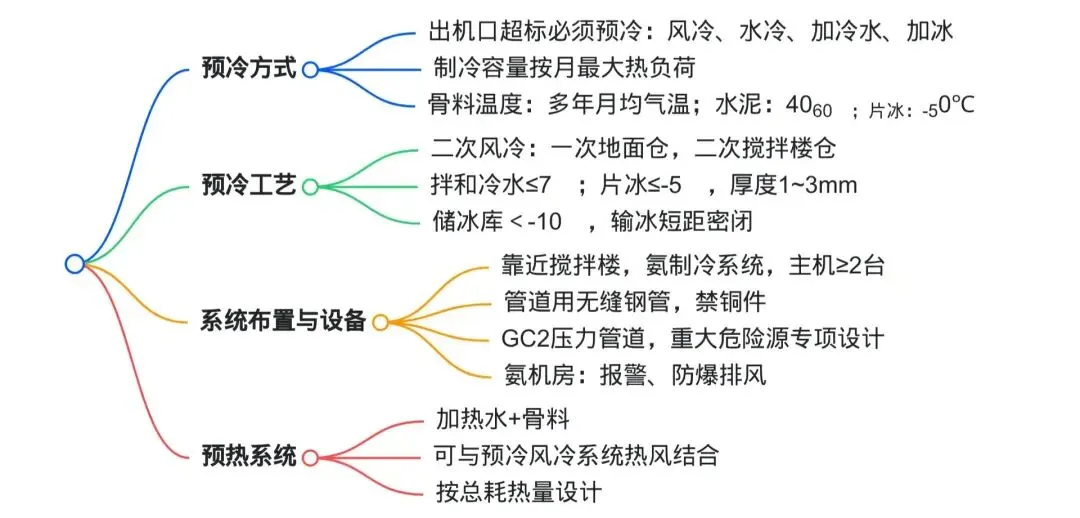

方案不求花但求稳:运输少中转、浇筑短间歇、预冷系统算准热负荷。老手都知道,规范落地、细节闭环,质量与工期自然稳住。










SL757-2017 水工混凝土施工组织设计规范下载链接:
https://pan.baidu.com/s/1mWJ5mKMUVNY0eG5DCwelcg?pwd=0338
