77GW缺口:AI的电力考题

77GW缺口:AI的电力考题

品牌首图

AI基建的电力约束与机会

本文约 5859 字 | 阅读约 15 分钟
01

导语

2026年秋天,全球人工智能基础设施的讨论重心,正从"芯片够不够"转向"电够不够"。

据投资机构测算,2026年至2029年,美国数据中心新增电力需求将达到约160吉瓦(GW)。在扣除已在建且拥有电网连接的项目、现有电网可额外释放的容量,以及企业已采购的现场发电设备之后,仍将有约77GW的电力缺口找不到着落。有机构进一步测算,弥补这一缺口对应的输变电、发电与工程设备市场机会约2400亿美元。

一个更直白的说法是:电力首次成为比图形处理器(GPU)更硬的约束。算力时代的军备竞赛,正在从硅基芯片的战场,转移到铜线、变压器和输电走廊的战场。这篇文章要做的,是把77GW这个抽象数字拆开,看清它从哪里来、集中在哪一环、又将把谁的生意重塑一遍。

02

一、缺口是怎么算出来的

1. 需求侧:160GW的增量从哪来

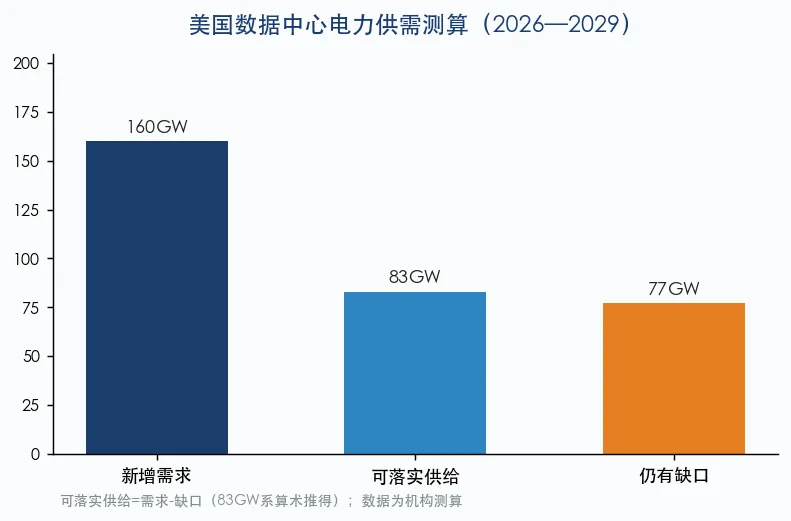

数据中心新增需求160GW与77GW缺口的测算结构

数据中心是用电大户中增长最快的一个。过去三年,美国数据中心的用电量占全社会用电量的比例持续抬升,而新增需求的主力来自人工智能训练与推理集群。与上一代以存储和通用计算为主的数据中心不同,AI集群把成千上万颗高功耗芯片塞进同一栋建筑,单机架功率密度从传统的数千瓦跃升至数十千瓦,新建的大型园区普遍按数百兆瓦乃至吉瓦级规划。

在建数据中心容量已达70GW量级——这一公开统计口径,直观反映了市场的狂热程度。按照机构测算,2026至2029年间的累计新增需求约160GW,相当于在正常负荷增长之外,再给美国电网塞进一个中等发达国家规模的用电增量。

2. 供给侧:三条腿都在拖后腿

为了得出77GW,测算者从160GW里减掉了三块。

一是已在建且已锁定电网连接的项目,这部分项目大概率能按计划通电,是"有票的乘客"。二是现有电网经过扩容改造后可以额外提供的容量:2027至2028年美国电网新增可用容量预计仅约25GW左右,远配不上需求节奏。三是企业已经掏钱采购的现场发电设备,包括燃气轮机、燃料电池等自发电能力,这部分将在本系列第二篇详细展开。

减完这三块,仍有约77GW没有着落。换句话说,接近一半的新增需求,在目前的电力供给计划表上找不到位置。

3. 为什么差这么多:时间轴的根本错位

问题的内核不是钱,而是时间。一座大型数据中心的土建和信息设备部署,快则18至24个月就能完成。而电网侧从并网申请、系统接入研究、设备采购到真正送电,动辄需要4至7年,要穿越审批、征地、变压器排产等多个关卡。算力以月为单位迭代,电网以年为单位扩建,两条时间轴之间的差距,就是77GW缺口的真正成因。

深思

这个缺口最反直觉的地方是:它不会因为资本充裕而自动消失。过去二十年,科技行业习惯了"资本可以快速填平任何产能缺口"的叙事——光刻机紧缺就加价订货,服务器不够就扩建厂房。但电网是少有的一类"加钱也快不起来"的基础设施:它的扩建速度被审批程序、设备制造周期和施工队伍硬性锁死。当最不缺钱的行业撞上最不缺耐心的行业,被改变的一定是前者。

03

二、77GW的关键环节:三个真实制约

1. 大型变压器与关键设备

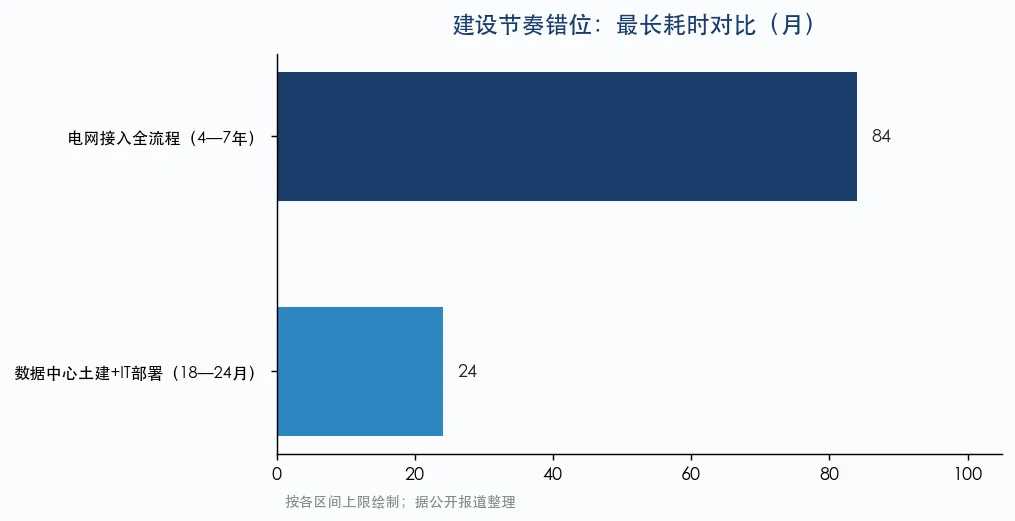

数据中心18至24个月建设与电网4至7年扩产的时间错位

电网扩建的首要关键环节是设备。大型电力变压器、高压开关设备等关键部件,全球产能高度集中在少数厂商手中,订单排产周期已从常规的一两年显著拉长,紧张度高到部分项目把设备交付时间写进商业合同里争夺优先级。对数据中心开发商而言,就算电网公司今天点头,设备什么时候到货仍然是未知数。

2. 审批与排队制度

第二个关键环节是并网排队。北美各区域电网的接入研究队列普遍排长队,而成百上千份申请里混杂着大量没有资金保障、没有客户承诺的"占位项目"——这正是本系列第五篇要讲的"幽灵数据中心"现象。排队机制的低效与信息失真,让真实项目和虚报项目在同一条队伍里干等,进一步恶化了时间预期。

3. 负荷特性本身

第三个关键环节最容易被忽视:AI负荷不是普通负荷。训练任务启动时,上千兆瓦的负载可以在极短时间内从低谷冲到峰值;任务同步结束时,负载又瞬间卸下。这种高功率密度加快速波动的组合,对电网的频率稳定和备用容量提出前所未有的要求。北美电力可靠性委员会已在多份可靠性评估中对此发出高风险提示:计算负荷的大规模意外脱网,其冲击不亚于一台大型发电机组跳闸。这意味着电网不能简单把数据中心当作"多卖几亿度电"的大客户,而必须为它们重新设计备用安排和稳定控制方案,这本身又拉长了接入周期。

深思

三个关键环节的共同特征是"物理性"——变压器要绕线圈,审批要走程序,频率稳定服从的是电磁定律。在软件世界里,时间是可以通过并行化压缩的;在电网世界里,很多时间是无法压缩的。这一轮AI基建热潮给所有人补了一堂物理课:数字文明的地基,终究是铜、钢和转动惯量。

04

三、市场与资本的反应:钱往哪里去

1. 资本开支从"白区"向"灰区"扩散

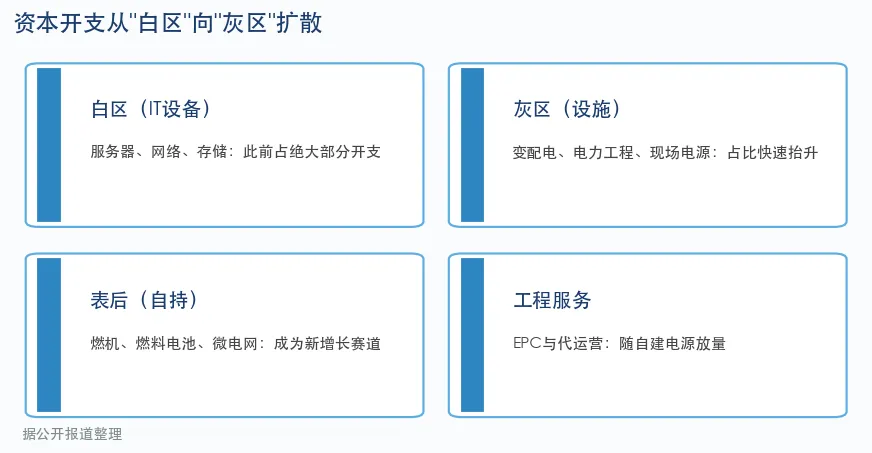

数据中心资本开支从白区向灰区与表后扩散的结构

数据中心行业内部有一个约定俗成的划分:服务器、存储、网络设备属于"白区",电力、制冷、变配电设施属于"灰区"。过去几年,超大规模数据中心资本开支的绝大部分流向白区——买芯片、买服务器。而电力缺口的出现,正在扭转这个结构:电源侧投资、输变电设备投资、现场发电和储能投资的占比快速抬升。"灰区"首次成为行业估值故事的主角。

2. 表后资产与工程服务成为新赛道

缺口最直接的受益者,是能帮数据中心"绕开排队"的资产:现场燃气发电、燃料电池、电池储能,以及设计建造这些系统的工程总承包和运维服务。有机构测算的约2400亿美元设备市场机会,主要就分布在输变电设备、现场发电设备和电力工程三块。可以预期,未来两三年全球电力设备龙头企业的产能利用率与订单能见度,将继续处于历史高位。

3. 居民电费与社区的反作用力

电力缺口不是只存在于报表里的数字,它已经传导到普通居民的电费单上。在数据中心集中的区域市场,容量拍卖价格大幅攀升,推高了整个区域的容量成本,居民电费因此出现明显上涨。个别地区的地方政府已经出于电价和可靠性压力,暂停或收紧超大规模数据中心的审批。这种反作用力反过来又强化了企业自建电源的动机——与其等电网,不如自己发。一个自我强化的循环正在形成。

05

四、影响与长期意义

1. 短期:项目推迟与利用率折损

短期内,部分已经买好芯片、盖好厂房的项目,会面临"有算力、没电用"的尴尬。项目上线时间被迫后移,已投运设施的利用率受限,算力供给的现实增长将低于行业此前的线性外推。对算力服务的供需价格而言,这是一个向上的支撑因素。

2. 中期:电力供应链的一轮扩产周期

中期看,全球输变电设备、燃气轮机、储能系统的产能将经历一轮主动扩张。历史上电力设备产能的弹性很小,这一轮产能建设与交付关键环节的兑现速度,将直接决定缺口收敛的时间表。

3. 长期:电网投资哲学的转向

更深的变化发生在观念层。美国电网长期奉行"滞后投资"——先看到负荷再建电网。AI负荷的集中爆发,正在迫使规划者转向"适度超前投资":先为预期中的算力负荷建电网,赌需求会如期而至。这个转变如果坐实,将是电力行业四十年来最重要的一次范式切换。当然,超前投资一旦遇到需求兑现不及预期,谁来为冗余容量买单,又会成为新的监管争论焦点。

4. 对中国产业链的间接含义

美国的缺口创造的是全球性的设备景气度。中国企业在电力变压器、开关设备、储能电芯、燃气轮机配套部件等环节具备产能和成本优势,存在间接受益的空间。但必须清醒:输变电设备涉及供应链安全审查、本地化制造要求和贸易政策等多重变量,受益将以结构性、局部性为主,不宜简单外推。

06

五、缺口经济学:三本账的重新计算

1. 时间账:机会成本压倒电价

电力从运营成本变成资产的三本账

传统数据中心选址的首要变量是电价——哪里的电便宜,就把机房建到哪里。这套逻辑在77GW缺口面前彻底失效。当电力可得性成为稀缺品,决策的首要变量变成了"时间":哪里的电能最快到位,就把机房建到哪里,哪怕电价贵上一倍。原因很简单,芯片是贬值最快的资产之一,为便宜几美分电价而多等三年电网,多花的设备折旧远比省下的电费多。时间价值首次压倒成本价差,这是数据中心选址逻辑三十年未有之变。

2. 资本账:电力资产进入资产负债表

第二个变化发生在融资端。过去数据中心项目的融资模型里,电力是一项运营成本,按合同电价计价即可。而现在,"电力确定性"本身正在成为估值变量:拥有确定供电安排的项目,融资成本更低、估值更高;供电前景模糊的项目,即使土建完成、设备到位,也可能在资本市场上被打折。一些开发商已经开始把自备电源、储能电站、长期容量协议打包装进项目资产包——电力从费用条目变成了资产条目。这个会计层面的小变化,背后是行业价值分配的大移动。

3. 风险账:谁来为错配买单

第三本账是风险。缺口意味着必然要有人为错配付出代价:如果电网超前投资而需求不及预期,成本摊给谁?如果数据中心建成后接不上电,损失谁承担?如果居民电价因容量成本上升,舆论压力如何消化?目前这些问题的答案都很模糊,而"模糊"本身就是风险溢价——它会体现为更高的项目资本门槛、更严的融资条款、更挑剔的选址标准。缺口经济学最终教会行业的,是一套围绕电力不确定性的风险管理语言。

深思

三本账合起来看,77GW缺口最深远的影响不在电力行业,而在资本配置的方式。当"电"从商品变成资产、从成本变成风险、从后台变成估值变量,人工智能产业就被迫从"轻资产叙事"走回"重资产现实"。这意味着未来胜出者不仅要会做模型,还要会做电力项目的财务模型——硅谷和华尔街之间,将多出一条由变压器和容量协议铺成的路。

07

六、区域图谱与时间表:缺口在地图上的形状

1. 缺口不是均匀分布的

缺口收敛的乐观与悲观情景对比

77GW是全美口径的总数,但缺口的地理分布高度不均。数据中心高度聚集在少数枢纽:弗吉尼亚北部走廊、得克萨斯、亚利桑那、佐治亚和中西部若干节点。这些地区的并网队列拥挤程度远高于全国平均值,缺口压力也最集中——换句话说,对某些州而言,这不是"全国缺77GW"的问题,而是"本地缺几十GW、且全部集中在这三五年"的问题。区域电网运营商被迫在极短时间内做最密集的投资决策,决策失误的风险随之抬升。

2. 电价信号是最诚实的地图

观察缺口的一个更好方法不是看报表,而是看价格。容量市场的出清价格、各州零售电价的涨幅、长期购电协议(PPA)的定价水平,都在绘制同一张地图:哪里涨得快,哪里就是缺口的前沿。数据中心聚集区的容量价格飙升和居民电费上涨,本质上是缺口通过价格机制向全社会摊派成本的过程。价格信号一旦足够痛,就会同时触发三股力量——需求侧的自我约束、供给侧的加速投资、监管侧的重新定规则。

3. 时间表:缺口何时收敛

关于缺口何时缓解,市场存在两种情景。乐观情景认为,设备产能扩张、表后发电放量、电网审批提速三管齐下,2028年前后供需逐步回到平衡附近。悲观情景则提醒:电网扩产的产能建设本身就需要三到五年,而AI需求曲线如果仍在陡峭爬升,缺口可能贴着需求顶部一路随行到2030年之后。两种情景的分歧点其实只有一个:需求的增长斜率。这正是第五篇"幽灵数据中心"重要的原因——如果排队数字里有大量水分,真实需求曲线可能比表面数字平缓,缺口的收敛也会快于担忧。77GW因此既是一个供需数字,也是一个有待验证的需求假设。

深思

时间表之争才是最值得盯住的变量。如果缺口在2028年收敛,那么今天为"绕开电网"付出的高溢价只是短期的过桥成本,可以接受;如果缺口延续到2030年之后,所有按"过渡方案"设计的供电架构都会面临一个尴尬问题:临时设施的使用期被拉长成常态,经济性是否仍然成立?一个缺口的时间长度,决定了整个行业是"应急"还是"转向"。

4. 两类主体的应对清单

站在缺口面前,不同主体的最优动作并不相同。对算力和数据中心企业来说,需要把"电力保障"从后勤部门的工作提升到董事会议题:及早锁定可执行的供电方案、把供电进度写入项目关键节点、并把电力不确定性的情景分析纳入投资决策。对电力和设备企业来说,这一轮缺口是真正罕见的扩产窗口:但扩产决策必须建立在剔除水分的真实需求之上,否则会有被幽灵申请裹挟的风险。对投资者而言,直接受益的环节订单能见度高,但需要警惕设备价格回归和需求证伪两个时点风险。

5. 一个可能低估缺口的视角

还有一个视角值得补充:77GW的测算基于当前可见的算力规划,但历史一再证明,对技术需求的线性外推往往低估指数曲线的末端。如果推理负载的爆炸式增长在未来两年兑现——每个人都用AI助手、每个企业都跑自有模型、每个智能体都在后台调用算力——那么160GW的需求测算本身都可能偏保守。换言之,77GW既是今天已经很严峻的现实,也可能是明天看起来更严峻的序章。这个不对称的风险,是当前所有电力决策中最需要被认真对待的变量。

08

结语

77GW不是一个会随季度波动的数字,它是算力扩张速度与电网建设速度之间结构性错配的量化结果。谁能够更快、更可靠地回答"电从哪里来、怎么稳、怎么快",谁就握住了下一阶段人工智能基础设施的关键话语权。电,首次真正站上了AI故事的主舞台。

数据来源

数据项
数值
来源类型
具体来源
2026至2029年新增需求/缺口/市场机会等测算系列
约160GW/77GW/约2400亿美元
C级
市场研究机构测算,据公开报道(建议发布前核原始报告)
计算负荷对电网可靠性的风险评估
高风险提示
B级
北美电力可靠性委员会(NERC)公开评估报告
得州等州并网排队规模与速度
观测数据
B级
区域电网运营商公开排队与并网统计
09

免责声明

出品:灵动智库 · 能源政策研究

本文内容基于公开信息整理与分析,仅供行业研究参考,不构成任何投资建议。

10

互动引导

你所在的地区,数据中心项目落地遇到过电力关键环节吗?排队、加价、自发电,哪条路径在你身边更常见?欢迎留言说说你观察到的一线情况。
