泵送混凝土施工前,通常需要先泵送一定量的砂浆。该砂浆的主要作用是润滑泵管内壁,减少混凝土在泵送过程中的摩擦阻力,同时防止混凝土出现离析或堵管现象。从配合比角度看,润管砂浆的水泥用量一般与所泵送混凝土中的水泥用量相当,水灰比也基本一致,但其不含粗骨料,流动性较高。
需要明确的是,润管砂浆的最终去向应当是浇筑结构的一部分。因此,砂浆本身的质量必须满足结构混凝土的强度要求。然而,在实际泵送操作中,最先泵出的砂浆不可避免地会与泵管中残留的清洗水混合,导致该部分砂浆的实际水灰比远高于设计值,强度显著降低。

一、管口先插入模板再泵送的主要风险
1. 强度不足的砂浆进入结构部位
泵送作业开始前,泵管内壁通常已经用水润湿或清洗。若将管口直接插入模板内再启动泵送,首段混合了大量残留水的砂浆会直接进入梁、板、墙等结构部位。根据试验数据,这部分砂浆的水灰比可能超过0.8,远高于正常混凝土的0.4至0.5范围。在高水灰比条件下,水泥浆体硬化后的孔隙率增大,抗压强度可能仅为设计强度的30%至50%,甚至更低。
这类低强度砂浆在结构中的存在,会形成明显的薄弱层或局部软弱区。对于承受剪切或弯矩的构件而言,这一缺陷可能成为裂缝的起点,在长期荷载作用下逐步扩展,最终影响结构的安全性和耐久性。
2. 清水砂直接泵入模板的事故隐患
部分搅拌站在洗泵管过程中未将管内的砂子彻底排净,当下一轮泵送砂浆时,这些残留的砂子会被水冲刷出来,形成所谓的“清水砂”。这是一种几乎没有水泥浆包裹的松散砂料,无任何胶结能力。若此类材料被打入梁、墙等结构关键部位,在混凝土硬化后,该区域会呈现疏松、掉砂的状态,不具备承载功能。
实际施工中已有多起类似事故记录。某搅拌站在浇筑住宅楼剪力墙时,由于前次洗管不彻底,次日泵送砂浆时将清水砂直接打入了墙体下部。后期检测发现该段墙体的回弹值远低于设计要求,最终不得不进行局部凿除和补强处理,造成了工期延误和额外成本支出。
3. 隐蔽缺陷难以发现和修复
与模板表面可见的蜂窝、麻面等质量通病不同,泵入模板内的劣质砂浆和清水砂往往被后续正常混凝土覆盖包裹,位置相对隐蔽。拆模后从外观看可能无明显异常,常规的回弹检测也难以准确判定内部薄弱区的范围和严重程度。待到结构使用阶段出现裂缝、渗漏甚至局部破坏时,问题的根源已经难以追溯,修复成本大幅增加。
二、事故案例的技术回顾
某高层住宅项目在进行标准层混凝土浇筑时,操作班组长在未进行管口检查的情况下直接将泵管插入梁柱节点模板内,随后启动砂浆泵送。约两分钟后,现场技术人员发现泵出的砂浆呈明显的灰黑色稀浆状态,随即要求暂停作业。但此时已有约0.3立方米的劣质砂浆进入了三个相邻的框架柱底部。
混凝土浇筑完成并拆模后,对该三根柱进行超声检测发现,柱底约300毫米高度范围内波速明显偏低。钻芯取样证实该区域为高水灰比砂浆体,平均抗压强度仅为11.3兆帕,而设计强度为C30(30兆帕)。最终处理方案是凿除柱底缺陷部分,重新支模浇筑高一级强度的混凝土。该返工过程耗时7天,直接经济损失超过两万元。
三、正确的操作方法

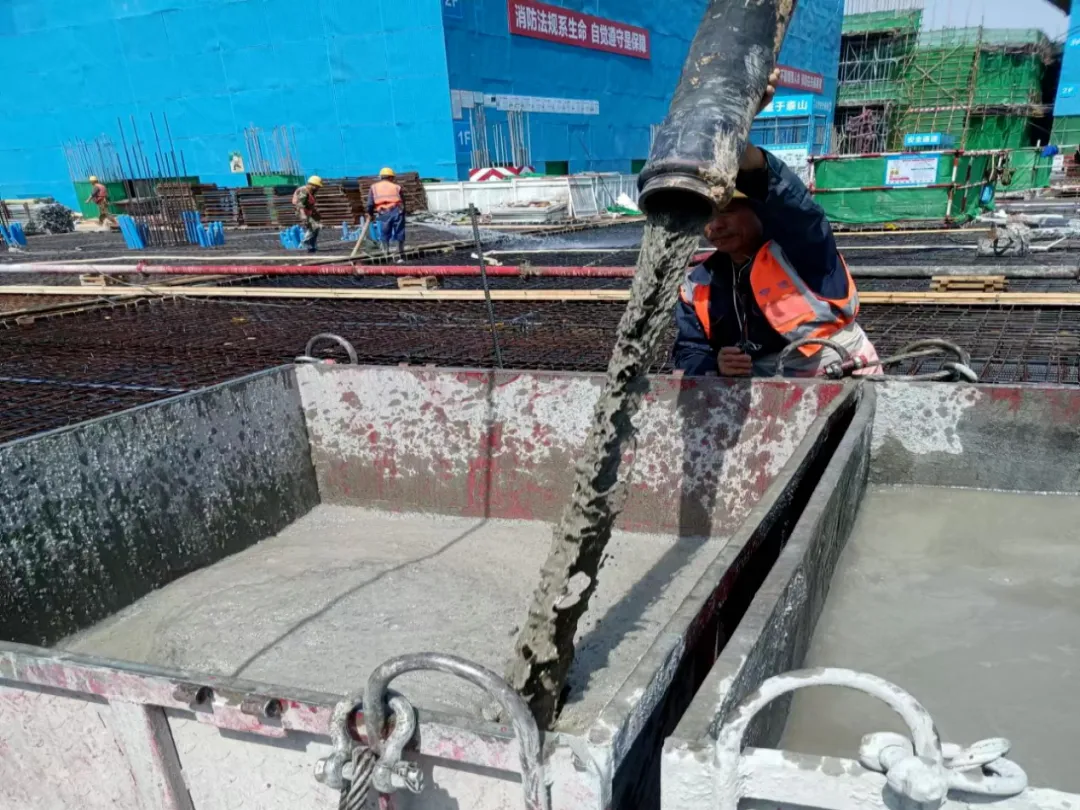

1. 管口外置预泵出
在启动砂浆泵送之前,应将泵管管口置于模板外部,下方设置接料容器或导向至废弃区域。启动泵送后,由专人观察管口出料状态。
2. 判别合格出料的标准
泵出的砂浆从初始的稀浆状态逐渐变为稠度均匀、颜色一致的正常砂浆时,方可认为润管冲洗阶段结束。合格砂浆应具备以下特征:流动性良好但不离析,手抓可成团,水泥浆均匀包裹砂粒,无明显泌水或分层现象。通常需要泵出约0.2至0.5立方米的砂浆才能达到稳定状态,具体数量取决于泵管长度和管径。
3. 管口移入模板的时机
当操作人员确认管口出料已均匀、稠度正常后,方可迅速将管口移入模板内,对准待浇筑部位继续泵送。移入动作应快速平稳,避免停顿或回退。
4. 洗管后的确认程序
每次停泵并清洗管道的作业后,再次启动泵送前应执行同样的管口外置检查程序。清洗不彻底的管道严禁直接向模板内泵送。施工管理人员应在交底记录中明确这一要求,并安排专人在泵送启动时监督确认。
四、质量管理的建议
第一,施工单位应将泵送砂浆前的管口检查操作写入技术交底文件,并作为工序验收的必查项。第二,搅拌站应完善洗管后的检查流程,确保管道内无砂料残留。第三,泵送操作人员应接受专项培训,掌握判别合格砂浆状态的方法。第四,现场质检人员应在每次泵送启动时旁站监督,并留有影像记录。
泵送砂浆是混凝土施工中的常规工序,但其操作细节直接关系到结构的内在质量。管口先预泵、确认合格后再插入模板,这一过程虽然增加了少量作业时间,却是消除质量隐患的有效措施。施工现场应当严格遵守这一操作纪律,避免因一时之便造成不可逆的结构缺陷。
