AI军备竞赛曾围绕谁家GPU更多展开。如今,竞争焦点正从硅谷的芯片实验室移向荒野上的高压电塔和核电站冷却塔。
2026年夏天,一段对谈引起全球科技圈和投资圈关注。
“今年晚些时候,我们生产的芯片会多到开不起来。”
说这话的人是埃隆·马斯克他在世界经济论坛上与贝莱德CEO拉里·芬克对坐时,把这个判断扔了出来。紧接着他补了一句更狠的:AI最大的约束正从芯片转向电力。

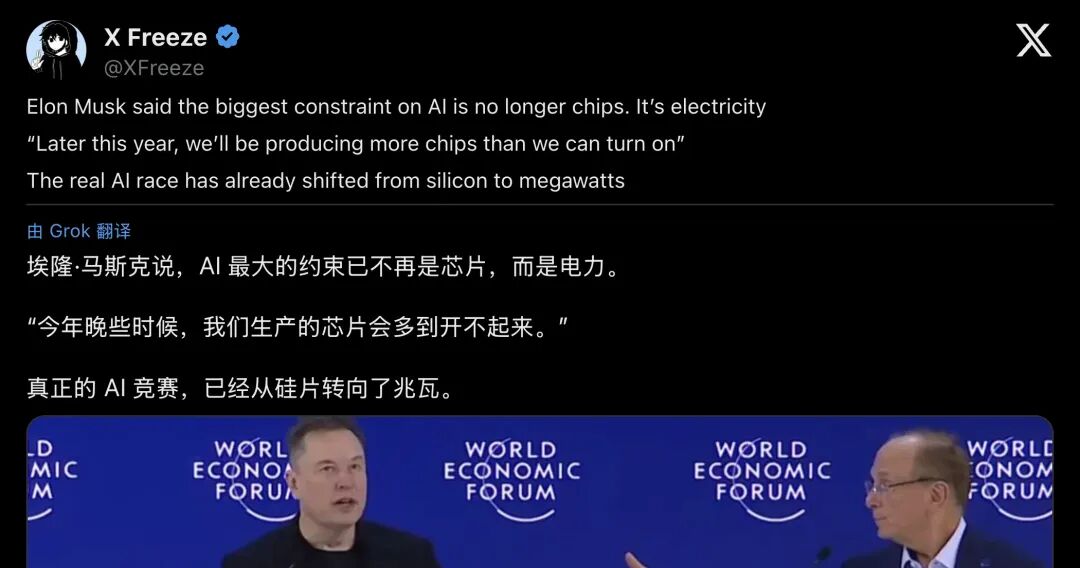

▲ 社交媒体视频截图:马斯克与芬克在WEF蓝色背景板前对谈,“芯片多到开不起来”引起科技圈关注
马斯克此前也说过类似的话早在2025年5月,他就对CNBC说过:AI扩展正面临芯片、变压器、发电三重限制,“我的猜测是,明年中到明年底就会撞上发电的天花板”。
一语成谶

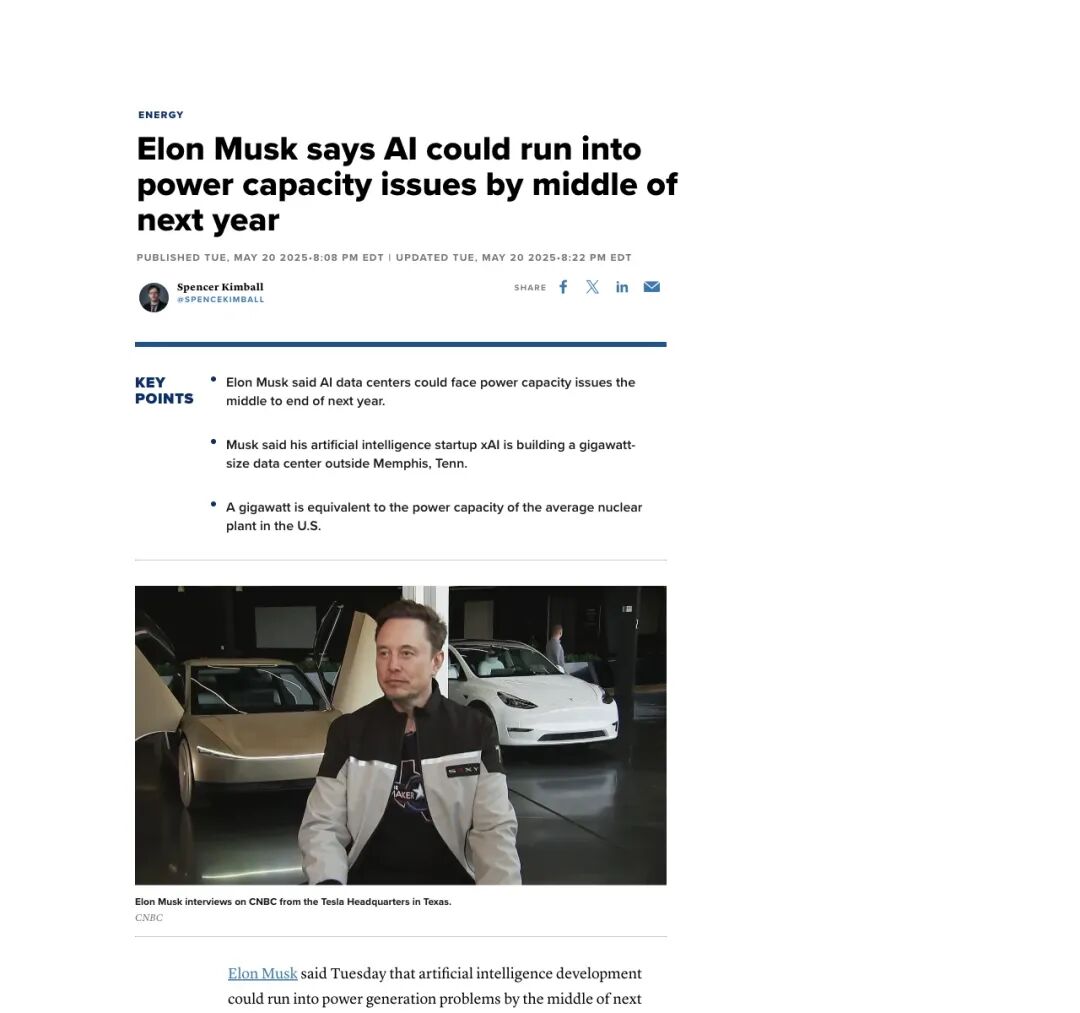

▲ CNBC报道:马斯克警告AI将面临电力容量危机,xAI正在孟菲斯郊外建设吉瓦级数据中心,一吉瓦,相当于一座核电站
一个被忽视了两年的“慢变量”
过去两年,全世界都在盯英伟达的产能、台积电的交期、H100的分配名额。芯片是AI的心脏,谁抢到谁就是王但几乎没有人注意到,另一条更古老、更沉重的供应链,正在悄悄拉紧,电网。
国际能源署(IEA)2025年4月发布了专项报告《能源与AI》,开篇便将能源列为AI运转的基础条件。

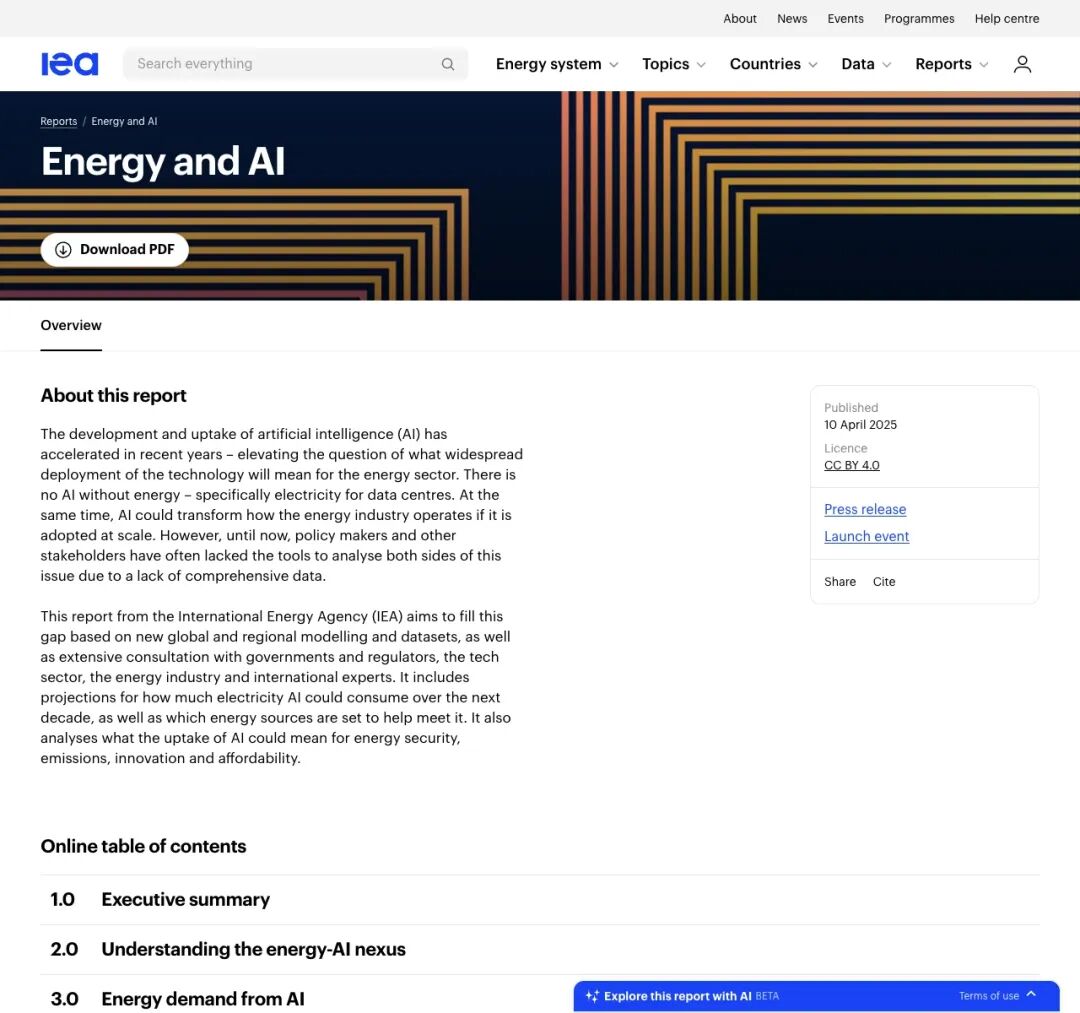

▲ IEA官网报告页:“Energy and AI”,发布于2025年4月10日
来,看几个让人头皮发麻的数字:
2024年,全球数据中心用电约415太瓦时,占全球用电量的1.5%; 到2030年,这个数字将飙升至945太瓦时,略高于今天日本全国一年的用电量; 在美国,数据中心将吃掉本十年近一半的新增用电需求; 到2030年代,美国数据中心的用电量,可能超过铝、钢、水泥、化工等全部高耗能制造业之和。
你没看错跑AI模型消耗的电力,即将追上一个发达工业国用来炼钢造铝烧水泥的电力总和。
美国电力研究院(EPRI)在2026年更新的《Powering Intelligence》报告中给出了更细的拆解:全美数据中心用电占比当前约4%–5%,弗吉尼亚州已经超过25%。到2030年,全国占比将飙升至9%–17%。而这个最新估算,比EPRI在2024年的预测高出了约60%。

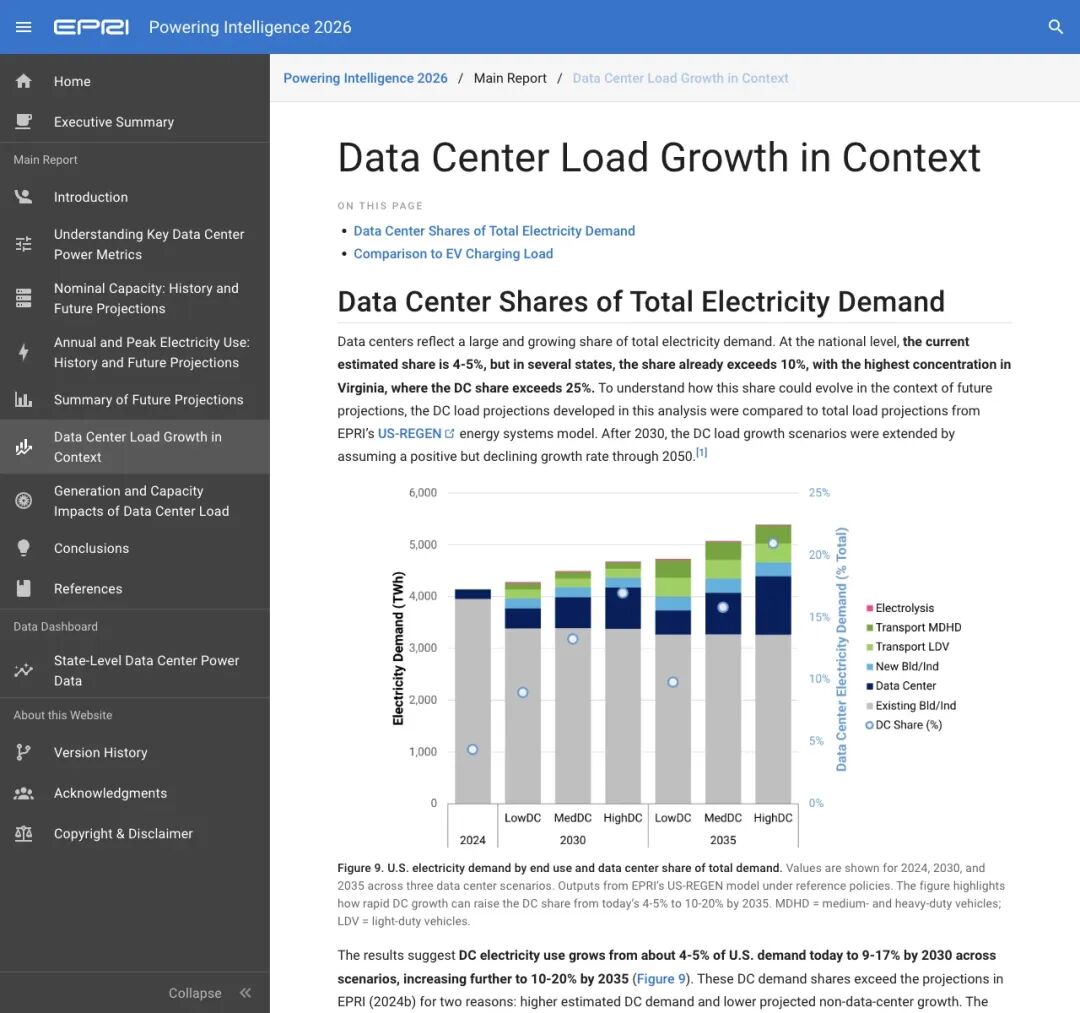

▲ EPRI报告:弗吉尼亚州数据中心用电占比已超25%,到2030年更多州将加入“数据中心吃掉当地五分之一电力”的行列
一次AI对话的电费,是一次搜索的十倍
为什么AI突然这么“吃电”?
传统数据中心服务网页、邮件、视频流,每个机架的功率大概7到10千瓦,安安静静,像个守规矩的老住户。但AI训练和推理用的GPU集群,完全是另一种生物,英伟达最新的GB200 NVL72服务器,单机架功率高达120千瓦,是传统机架的十几倍。
一次ChatGPT量级的对话查询,耗电约2.9瓦时,听起来不多,但它是一次普通Google搜索的十倍。当全球数以亿计的用户每天并发使用AI助手、图像生成、视频合成、企业级Agent……推理侧的总负荷就像一台永不停歇的发电厂在反向运转。
而训练侧更恐怖,它是短时间、极高功率的“尖峰工厂”,动辄数千张GPU同时满载运行数周甚至数月。
超大规模AI园区的整站功率已经达到100兆瓦以上,规划中的园区甚至出现了吉瓦级,一吉瓦,一座中型核电站的输出。
一位社交媒体上的分析师把这个变化概括为:算力投资的关注点正逐渐伸向能源。

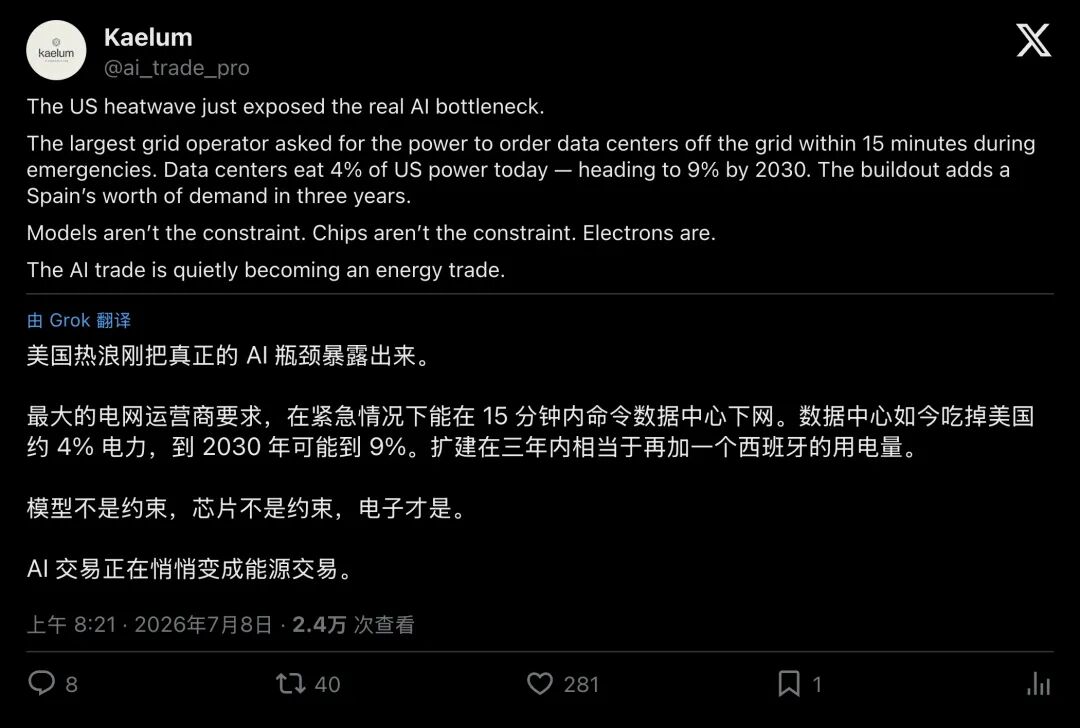

▲ 2026年夏天美国热浪期间,有分析师指出:最大电网运营商要求获得在15分钟内切断数据中心电力的紧急权力
微软买下了那座核电站
当芯片公司还在为产能排队时,科技巨头已经开始抢购核电站了。
2024年9月20日,一条震动能源界的消息传来:微软与美国最大核电运营商Constellation Energy签署了一份20年购电协议,重启宾夕法尼亚州三哩岛1号核反应堆。
是的,就是那个三哩岛,1979年美国最严重核事故的发生地。不过请注意,复产的是1号机组,与事故的2号机组相邻但完全独立。它2019年因为在电力市场上不赚钱而关停,最后一年容量因子高达96.3%,技术上完美,经济上淘汰。
然后AI来了

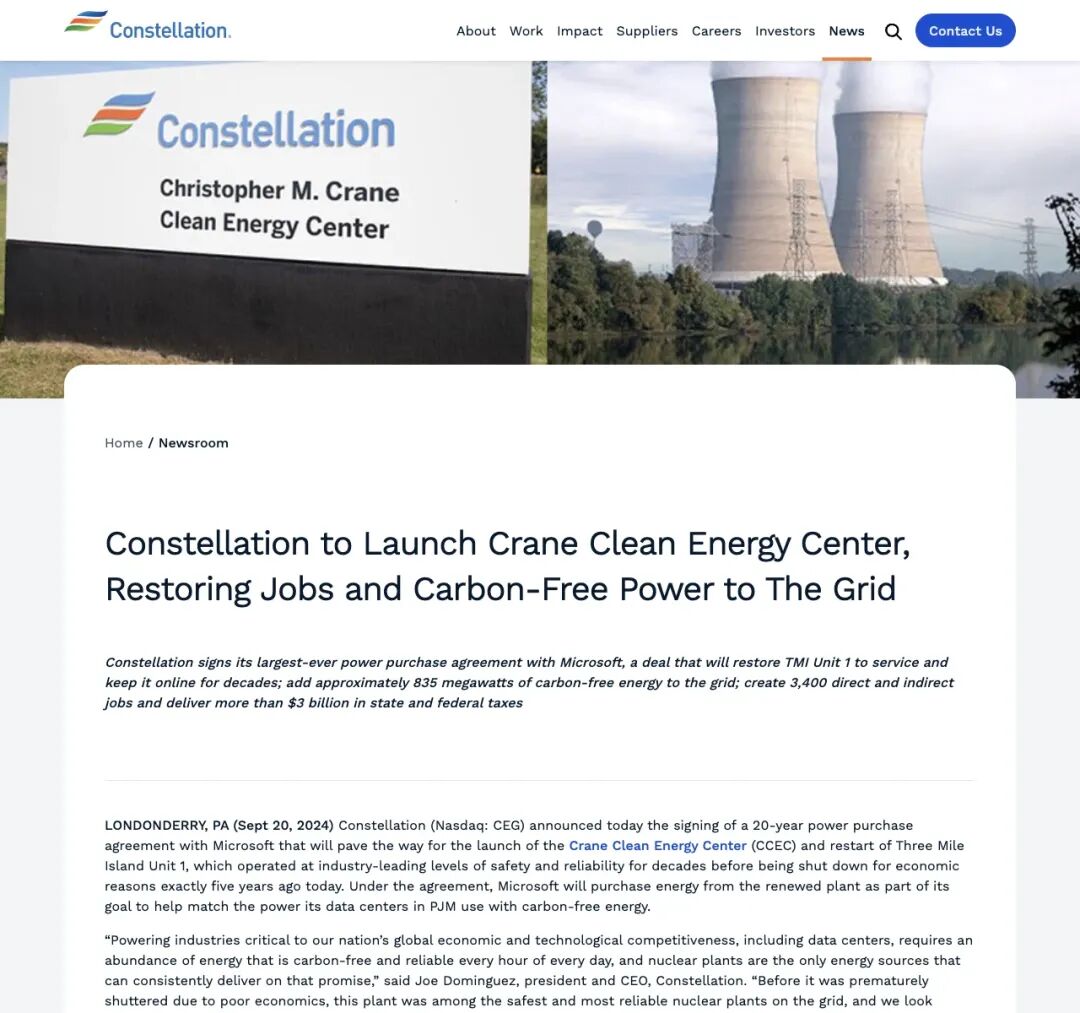

▲ Constellation Energy官方新闻:重启三哩岛1号机组,更名为“Crane清洁能源中心”,约835兆瓦无碳电力
Constellation的CEO一针见血:数据中心需要的是“每一小时、每一天”都可靠且无碳的电力,核电是少数能稳定兑现这一点的来源。
835兆瓦,20年合同,预计2028年重新并网。 一座被市场淘汰的核电站,被AI的饥渴重新定价、重新点亮。这笔商业交易也像一个时代的隐喻:市场曾经用价格信号关掉它,AI又用更大的价格信号把它买了回来。
有电也不行,变压器才是隐藏Boss
多建电厂仍不足以解决问题,电力系统的复杂性还藏在输配环节。
马斯克把瓶颈拆成三层:芯片 → 变压器 → 发电。注意中间那个,变压器没有合适电压等级的变电设备,电厂发出的电子,根本到不了机架。
这是一个“重工业时间常数”的问题半导体产能以季度为节奏扩张;而大功率输电变压器,是特种钢材与精密绕组的产物,交货期从疫情前的几个月,拉长到了2024–2026年的两到六年。美国本土大功率变压器产能有限,高度依赖进口。
新建输电线路?IEA说,先进经济体平均需要4到8年。并网排队?有研究指出,美国电网排队等候接入的发电与储能容量高达约2300吉瓦,超过全国现有装机总量。

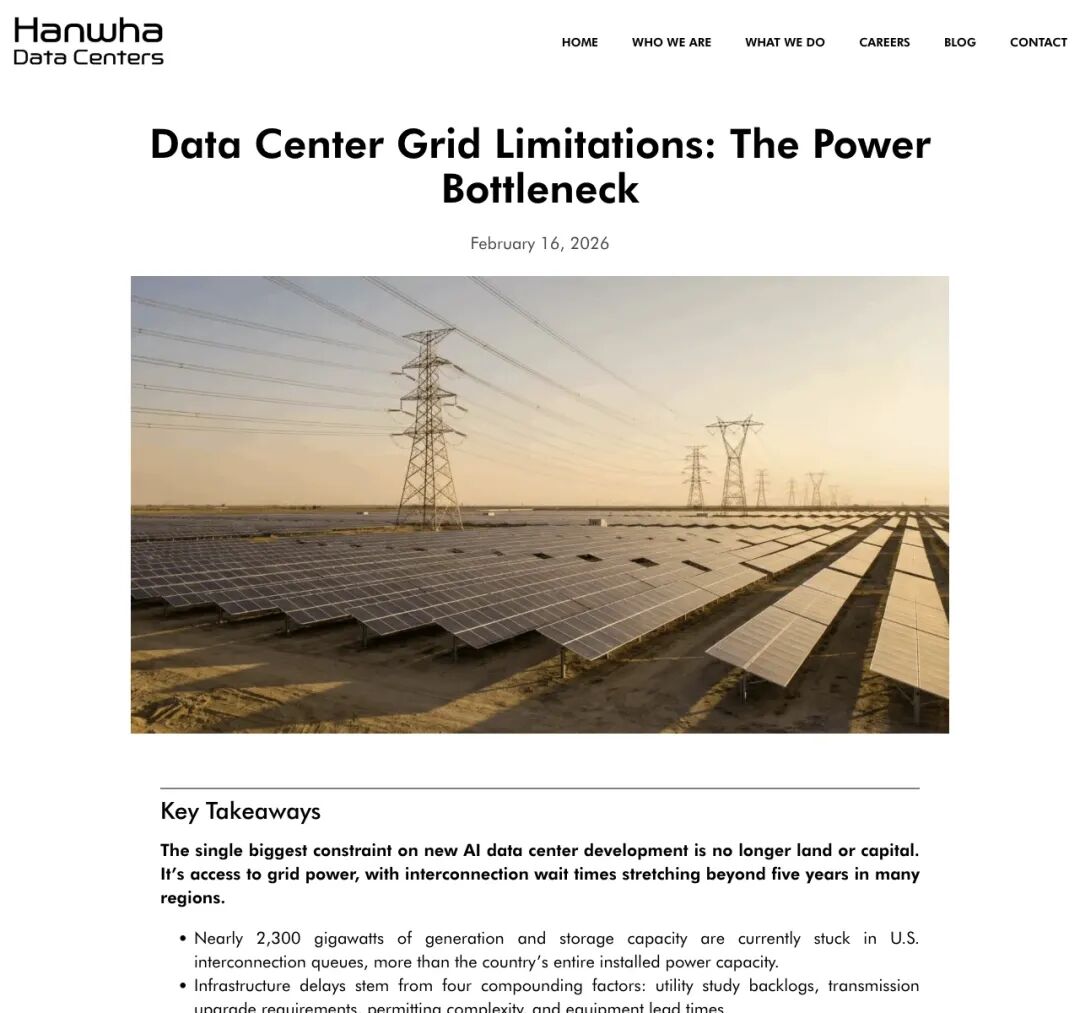

▲ 行业分析文章标题:“数据中心电网限制,电力瓶颈”,核心观点是新建AI数据中心的最大约束已经转为获得电网接入

一位能源创业者的观察是:AI所需的总能量未必稀缺,正午的光伏高峰甚至有富余,紧缺之处落在“可接入容量与并网”。 相对算力的资本开支,电力基础设施占比并不大,但算力折旧极快,于是科技巨头愿意追着电源走,复用旧核电的输电走廊,甚至亲自下场建电厂。

▲ 早在2024年就有业内人士指出:AI“翻转”了电力经济学,数据中心要在同一地点稳定吃掉上百兆瓦
当然,必须清醒地补一句:并非每一个公告出来的吉瓦都等于真实用电。 Constellation的管理层自己都公开警告过,部分公用事业的负荷预测可能存在重复计算。开发商一址多投、并网队列反复申报,会让纸面上的“AI电力饥渴”看起来比实际更夸张。瓶颈真实存在,但泡沫也在同步膨胀
瓶颈还会再换位
马斯克自己说过一句颇具哲学意味的话:在地球上,限制因素会从芯片转向能源;如果太空太阳能解锁了,又会重新回到芯片。
这提醒我们:“电力是永久唯一瓶颈”并不严谨。 IEA的高效情景假设,如果硬件和模型效率足够强,2035年用电可比基线低约两成。推理优化、专用芯片、模型蒸馏……“每瓦token数”的提升,永远是另一条赛道。
但在此刻,在2026年这个夏天,更稳妥的判断是:电网与电力设备的时间常数,已经成为与芯片同等重要、在部分地区甚至更紧的硬约束。
两年前,所有人都在问:“你买到GPU了吗?”
今天,人们开始追问:“你接上电了吗?”
芯片的故事没有结束但电力的故事,已经从脚注变成了正文,而且,可能正在变成标题。
