医药冷库安装要求:一个实用项目指南

医药冷库安装要求:一个实用项目指南

医药冷库的安装要求,远高于普通商业冷库。当存储的是疫苗、生物制剂或温度敏感型原料药时,每一个安装决策都直接影响产品效力与合规性。从场地准备的第一天起,项目团队就必须遵循良好分销规范(GDP)、当地卫生部门的要求,以及后续验证所需的温度分布测试方案。本文梳理了医药项目采购方、医院工程部和冷链工程商在安装前必须考虑的实际要求。

在动手安装之前,团队必须明确适用的法规框架。多数市场遵循欧盟或WHO发布的GDP指南,这些文件详细规定了从温度监测探头位置到报警响应时间的方方面面。安装顺序必须精心规划,以便安装确认(IQ)、运行确认(OQ)和性能确认(PQ)能无缝衔接。若把医药冷库安装当作普通工程,往往会在验证环节遭遇大量返工。

场地准备:洁净环境与结构完整性

医药冷库对场地准备的要求比食品冷库更严苛。地坪平整度必须在整个区域内达到±3毫米以内,否则会影响库板拼接和门封密闭性,导致结露和微生物滋生。安装区域必须控制粉尘,并与施工通道隔离,很多项目需要搭建临时洁净围护,防止颗粒污染库板接缝和保温层。供电必须稳定,并配备满足断电保持时间要求的发电机。冷凝水排水必须接入卫生排污系统,不能直接排至地面。某东南亚医院项目中,承包商发现原有地漏直接连通普通下水道且无空气隔断,违反了医药级水质标准,导致安装延误两周。

库板选型与组装:满足GxP合规

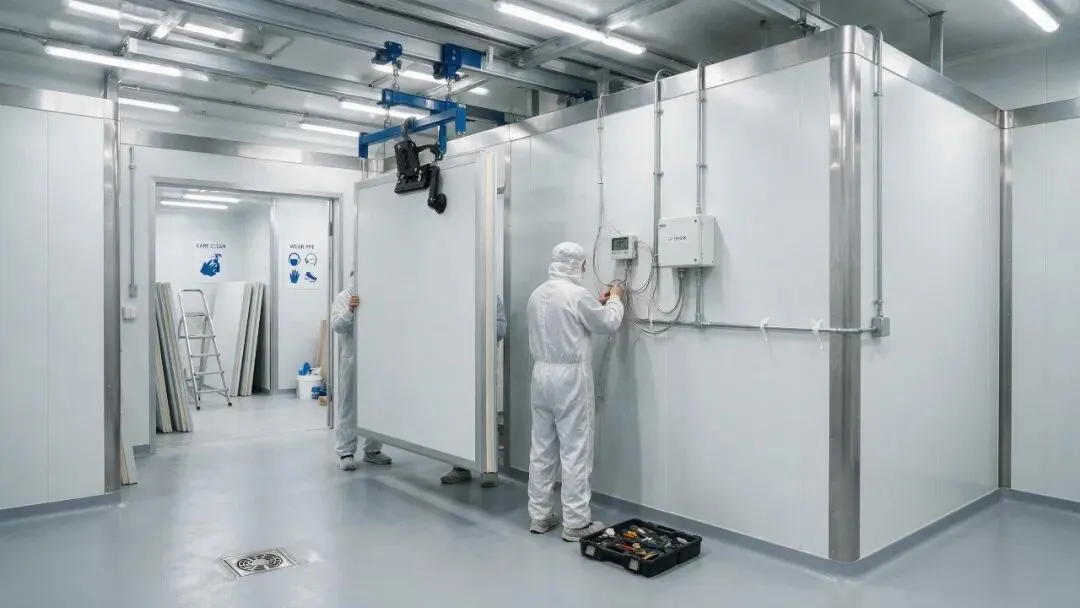

并非所有冷库板都适用于医药场景。内表面必须光滑、不脱落微粒,且耐受频繁的消毒剂擦拭。通常选用不锈钢或食品级玻璃钢面板的PIR(聚异氰脲酸酯)泡沫夹芯板。接缝设计至关重要:采用工厂预装密封条的企口结构,可最大限度减少热桥并消除霉菌滋生缝隙。组装时,安装人员必须按特定扭矩顺序锁紧凸轮锁,确保接缝均匀受压。任何大于2毫米的缝隙都可能成为温度分布验证的失败点。某疫苗存储项目中,蒸发器附近一块未压紧的库板接缝导致冬季验证时出现冷点,最终产生偏差报告并重新确认。医药冷库安装还要求所有内角做圆弧处理,并用医药级硅胶密封,便于清洁并防止水分渗入。

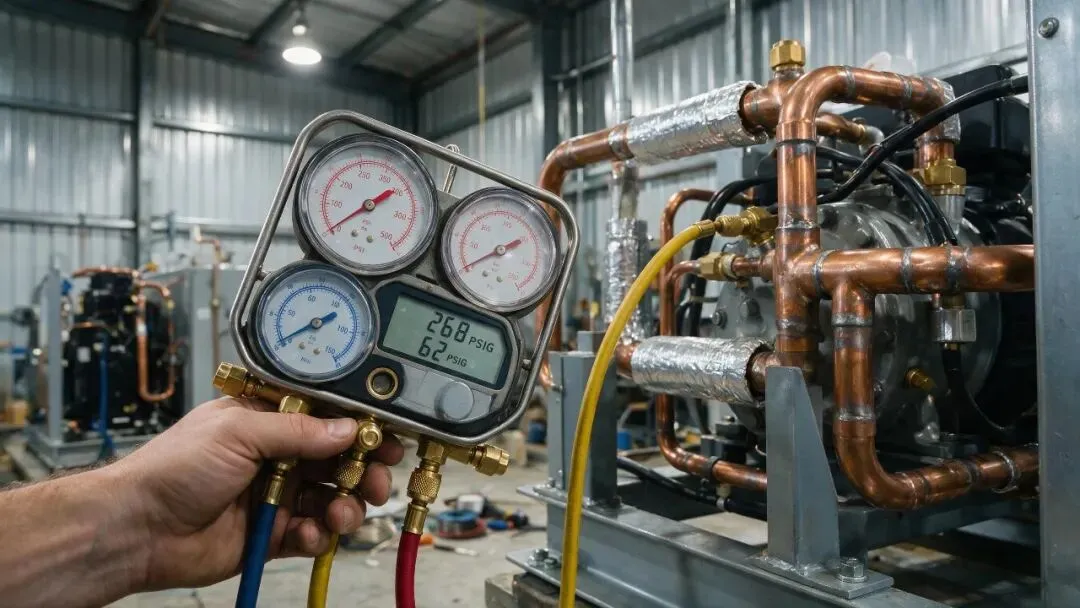

制冷系统设计与冗余

医药冷库的温控不仅是达到设定温度,更要在各种负荷下保持均匀性。制冷系统必须按最大产品负荷加安全系数选型,蒸发器的射程需覆盖房间每个角落,不留死角。对于2°C至8°C的存储间,至少需要单套压缩机组加备用机。许多监管机构现在要求N+1冗余,即一套完全独立的系统可在主机故障时自动接管。安装团队必须协调制冷管路、电气接线和控制布线,确保切换自动完成并记录。调试时,应模拟压缩机故障,验证备用机在报警阈值被突破前将温度维持在可接受范围内。这项测试属于OQ的一部分,必须记录在验证文件中。

温度监测与报警系统集成

没有经过确认的温度监测系统,医药冷库安装就不算完成。探头必须根据温度分布研究的结果放置,而非随意挂在视线高度的墙上。分布研究应在空库稳定后进行,找出正常运行时的最热点和最冷点。每个极端点至少放置一个探头,并额外监测回风路径。所有探头安装前必须用可溯源标准校准,校准证书成为验证文件的一部分。报警系统需在温度偏离预设限值(通常为设定点±2°C)时,同时触发本地和远程报警。对于5°C的库房,即3°C和7°C报警。安装团队必须将监测系统集成到楼宇管理系统(BMS),并测试报警逐级通知,确保指定人员在规定时间内收到信息。关于满足这些监测要求的医药冷库解决方案,Mayshuren提供预设计系统,集成探头接口和验证支持。

验证与文件:项目的真正终点

在医药项目中,安装完成并非以最后一块库板锁紧为标志,而是以签字的验证报告为准。IQ阶段核实所有部件符合设计规格且安装正确;OQ测试系统在模拟条件(开门、除霜、部分负荷)下能否在设定参数内运行;PQ证明房间在装载实际产品或模拟物时能保持温度均匀。安装承包商必须提供竣工图、材料证书、压力测试报告和探头校准记录,验证团队才能开始工作。任何偏离安装方案的情况都必须记录并评估影响。采购方应要求安装合同包含与验证计划相衔接的整改清单流程。常见错误是让总包在验证团队审核文件前就签收冷库,导致返工责任纠纷。最高效的医药冷库安装,是安装方从施工前会议起就与验证负责人紧密协作。

采购方检查清单

为避免常见延误,医药项目采购方和项目经理应在安装团队进场前核实以下要点:

  • 地坪平整度与隔汽层:确认地坪满足±3毫米公差,若为无底板冷库,保温层下需铺设连续隔汽层。
  • 供电稳定性:带载测试备用发电机,确认自动转换开关在10秒内动作。
  • 探头校准:确保所有温度探头具有可溯源至国家标准的有效校准证书。
  • 库板认证:索取库板材料的防火和食品安全证书;医药应用通常要求表面火焰蔓延等级达到Class 0或Class 1。
  • 验证方案对齐:与安装方逐项梳理IQ/OQ/PQ方案,明确各方需提供的文件。
  • 清洁与消毒:指定将使用的清洁剂,并确认所有内表面材料兼容。

将安装视为验证过程的第一步而非独立的施工活动,项目团队才能交付一个可立即投入使用并通过监管检查的医药冷库。关于冷链合规的更多信息,世界卫生组织的药品良好分销规范指南提供了影响安装规划的详细技术要求。无论是装备医院药房、临床试验仓库还是疫苗配送中心,从第一天起就遵循医药冷库安装要求,是保护产品完整性、避免昂贵安装后整改的最可靠方式。
