2025 一建矿业真题卷-持续更新中
一、 单项选择(1‘*20)

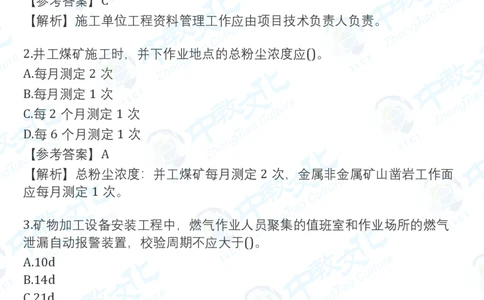

1.施工单位项目工程资料管理工作的负责人是()。
A.各专业工程师
B.专职资料员
C.技术负责人
D.项目负责人
【参考答案】C
【解析】施工单位工程资料管理工作应由项目技术负责人负责。
2.井工煤矿施工时,并下作业地点的总粉尘浓度应()。
A.每月测定 2 次
B.每月测定 1 次
C.每 2 个月测定 1 次
D.每 6 个月测定 1 次
【参考答案】A
【解析】总粉尘浓度:并工煤矿每月测定 2 次,金属非金属矿山凿岩工作面
应每月测定 1 次。
3.矿物加工设备安装工程中,燃气作业人员聚集的值班室和作业场所的燃气
泄漏自动报警装置,校验周期不应大于()。
A.10d
B.14d
C.21d
D.30d
【参考答案】A
【解析】在燃气作业区人员聚集的值班室和作业场所,应装有燃气泄漏自动
警报装置。警报装应处于良好状态,每 10d 应至少校验一次。
4.重力式水泥土墙适用基坑的最大深度为()。
A.3m
B.6m
C.9m
D.12m【参考答案】B
【解析】重力式水泥土墙适于二级及三级的基坑安全等级,软土地层中,基
坑深度不宜大于 6m;水泥土桩底以上地层的硬度,应满足水泥土桩施工能力
的要求。

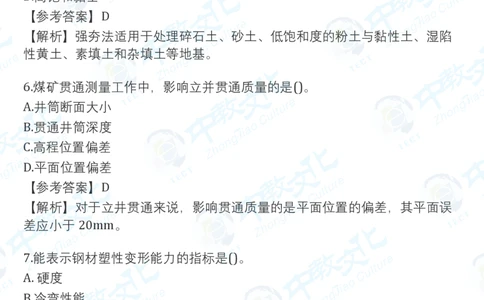

5.地基处理方法中,强夯法不适用于()。
A. 碎石土
B.素填土
C.湿陷性黄土
D.高饱和黏士
【参考答案】D
【解析】强夯法适用于处理碎石土、砂土、低饱和度的粉土与黏性土、湿陷
性黄土、素填土和杂填土等地基。
6.煤矿贯通测量工作中,影响立并贯通质量的是()。
A.井筒断面大小
B.贯通井筒深度
C.高程位置偏差
D.平面位置偏差
【参考答案】D
【解析】对于立井贯通来说,影响贯通质量的是平面位置的偏差,其平面误
差应小于 20mm。
7.能表示钢材塑性变形能力的指标是()。
A. 硬度
B.冷弯性能
C.弹性模量
D.屈服强度
【参考答案】B
【解析】冷弯性能是判别钢材塑性变形能力和冶金质量的综合指标。

8.开拓巷道中,巷道断面设计为圆形是考虑其()。
A.受力性能好
8.断面利用率高
C.爆破施工方便D.材料消耗量低
【参考答案】A
【解析】在选择断面形状时,作用在巷道上的地压大小和方向也是考虑的主
要因素。当顶压较大、侧压较小时,则应选用直墙拱形断面(半圆拱、圆弧拱
或三心拱);当顶压、侧压都很大且有严重底鼓时,就必须选用诸如马蹄形、
椭圆形或圆形等封闭式断面。
9.立井冻结孔充填宜采用()。
A.水泥粘土混合浆液
B.碎石
C.沙土
D.细石混凝土
【参考答案】A
【解析】冻结孔废弃之前,应用水泥砂浆对全管(孔)充填,防止上下含水层
串通。充填宜采用水灰比为 1:1 水泥浆或水泥黏土混合浆。
10.露天及地下爆破作业,掩体中作业人员的安全冲击波气压安全允许标准是
()。
A.2.0KPa
B.5.0KPa
C.10.0KPa
D.50.0KPa
【参考答案】C
【解析】空气冲击波超压的安全允许标准:对不设防的非作业人员为
0.02×105Pa,掩体中的作业人员为 0.1×105Pa。
11.施工图供应计划的编制单位是()。
A.建设单位
B.设计单位
C.监理单位
D.施工单位
【参考答案】A
【解析】施工图供应计划由施工单位提出施工图需要供图的清单、时间、份
数,并统一上报建设单位,由建设单位负责汇总和编制。
12.编制矿山井巷工程总进度计划时,通常不作为关键工作的是()。A.副井井筒
B.避灾硐室
C.采区上山
D.运输大巷
【参考答案】B
【解析】矿山井巷工程的内容包括井筒、井底车场巷道及碉室、主要石门、
运输大巷及采区巷道等,其中部分前后连贯的工程构成了全矿井延续距离最
长,施工需时最长的工程线路,被称为总进度计划图表上的关键路线,如井
筒→井底车场重车线→主要石门→运输大巷→采区车场→采区上山→最后一个
采区顺槽或与风井贯通巷道等。

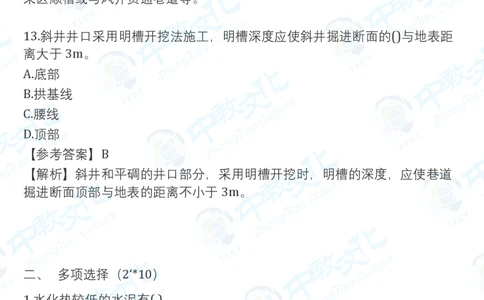

13.斜井井口采用明槽开挖法施工,明槽深度应使斜井掘进断面的()与地表距
离大于 3m。
A.底部
B.拱基线
C.腰线
D.顶部
【参考答案】B
【解析】斜井和平碉的井口部分,采用明槽开挖时,明槽的深度,应使巷道
掘进断面顶部与地表的距离不小于 3m。
二、 多项选择(2‘*10)

1.水化热较低的水泥有( )
A.硅酸盐水泥
B.矿渣硅酸盐水泥
C.普通硅酸盐水泥
D.火山灰质硅酸盐水泥
E.粉煤灰硅酸盐水泥
【参考答案】B、D、E【解析】
2.上山掘进采用钻眼爆破法施工时,易出现的问题有()
A.巷道底板欠挖
B.瓦斯积聚
C.工作面积水
D.矸石滚落伤人
E.爆破矸石崩倒支架
【参考答案】B、D、E
【解析】倾斜巷道采用上山施工时,钻眼爆破工作中应注意两个问题:
一是严格按照上山底板设计的倾角施工;二是要避免爆破时抛掷出来的矸石
崩倒支架。
在倾角较大时,要有挡矸设置,防止矸石滚落伤人。
煤矿倾斜巷道上山掘进时,由于瓦斯密度较小,容易积聚在工作面附近。
3.煤矿建设中,应当采取专门安全技术措施,并安排专门人员进行现场安全
管理的危险作业有()
A.石门揭煤
B.巷道贯通
C.风筒延长
D.井下探放水
E.井下气割
【参考答案】A、B、D
【解析】在煤矿进行石门揭煤、探放水、巷道贯通、清理煤仓、强制放顶、
火区密闭和启封、动火以及国家矿山安全监察机构规定的其他危险作业,应当
采取专门安全技术措施,并安排专门人员进行现场安全管理。4.井工煤矿,应布置噪声监测点的设备有()。
A.空气压缩机
B.主要通风机
C.主要提升机
D.掘进机
E.井下局部通风机
【参考答案】A、B、D、E
【解析】井工煤矿噪声监测点应当布置在主要通风机、空气压缩机、局部通
风机、采煤机、掘进机、风动凿岩机、破碎机、主水泵等设备使用地点。
5.露天矿边坡..正确的是()。
A.预应力锚杆加固补强
B.锚拉桩.…...下倾角不小于 45”(宜 20-30°)
C.抗滑桩长度不小于 40m(宜小于 40m)
D.菱形框架(菱形或矩形)
E.注浆加固,注浆压力大于 2MPa(不宜超过)
【参考答案】A、D
【解析】略
6. 735m 煤矿立井,漏水量符合的有()。
A.普通法总漏水量为 7m³/h
B.地面预注浆,据进水量 5m³/h
C.工作面预注浆,据进漏水量 5m³/h
D.全深冻结,漏水量 2m³/h
E.钻井法,0.4m³ /h,有一处含砂水孔
【参考答案】A、B、C、E
【解析】略
7.下列那些工程适用特殊凿井施工定颜的()。
A.井筒冻结
B.地面预注浆C.临时锁口
D.大钻机钻井法
E.斜井明槽
【参考答案】A、B、D
【解析】略
三、 案例题(20‘*3+30’*2)
案例一:
(背景资料缺)
问题:
1、吊桶提升系统内容?
2、砌壁模板高度?吊桶下到工作面最大距离?
3、安全梯作用?悬吊绞车特殊要求?
4、井筒 650m,漏水量 6.2m/h,建设单位需要进行壁后注浆,施工单位能否
可以索赔?
【参考答案】
1、提升容器、钩头及联结装置、提升钢丝绳、天轮、提升机以及提升所必备
的和滑架
2、4.5m*(0.85-0.95)=3.8-4.2,取中间值也可以;
40 米(有争议,具体看背景和图怎么标注和解释)
理由:无罐道段,吊桶升降距离不得超过 40m;凿井时吊盘下面不装罐道的部
分也不得超过 40m;
3、(1)安全梯作用:当井简停电或发生突然冒水等其他意外事故时,工人可
借助安全梯迅速撤离工作面安全梯的高度应满足井底全部工人在紧急状态下
都能登上梯子,然后被提至地面。
(2)悬吊绞车特殊要求:
①安全梯必须采用专用凿井绞车悬吊;②双回路供电或者双动力模式,双回
路供电时,其中的一回路应直接由变电所馈出。③安全梯的电动绞车能力应
不小于 5t,并应设有手动绞车;④或采用具备电动和手动两种性能的安全绞
车。
4、不可以索赔

理由:虽然井筒的总漏水量符合要求,但是(1)360m 附近井筒施工完成后,仍存在淋水,漏水量验收不合规定;
(2)施工单位未坚持有疑必探、先探后掘的原则,接近含水层未进行探水综
上,漏水量到不到要求,属于施工单位自己的责任。因此不可以索赔。
案例二:
(背景资料缺)井筒工程和井架安装,水文地质复杂……
问题:
1.问公司 c 被拒绝合理吗?(防治水设计)
2.问公司 d 的补充有效吗?(高强度螺栓澄清扭矩力控制值)
3.焊缝问题,该质量问题应采取什么处理方法?
4.冻结设备损坏是否影响总工期?理由(120d,积极冻结施工时,冻结设各损
坏,影响消极冻结期及崛起施工,冻结交圈延时 10 天)
5.井筒基岩段加快掘进技术措施?(伞钻损坏 5 天、机组坏 10 天)
【参考答案】
1.合理。理由:井筒水文地质复杂,且建设单位要求施工方案,防治水方案未
编写,未实质性招标文件
2.有效。理由:评审投标文件时,若遇到内容不清楚、不明确的情况,可求投
标人澄清,以便准确理解其真实意思表示,高强度螺栓澄清扭矩力控制值未
改变属于应该清楚的重要数据。
3.①对工程或结构的使用及安全影响很小,经过分析论证、法定检测单位鉴
定和设计单位等认可后,可不作专门处理;
②经过返修后可以达到要求的质量标准,又不影响使用功能或外观要求时,
可采取返修处理的方法;
③通过对缺陷的加固处理,使工程结构恢复或提高承载力,重新满足结构安
全性及可靠性的要求,使结构能继 续使用或改作其他用途。
④无法保证达到规定的使用要求和安全要求,而又无法返工处理的情况下,
不得已时可做出限制使用的决走。
4.会影响总工期理由:积极冻结期属于关键工作,影响冻结交的形成,影响冻
结开挖时间,因此影响总工期
5.(1)优化施工方案
(2)改进施工工艺
(3)采用更先进的施工机械设备
(4)摇砌混合作业
(5)滚班制度
(6)提高正循环效率(7)设备管理,保证设备完好
(8)调整破参数
(9)采用四新
备注:应该答 1 到 3 点,后续可以发散答,但是不可以不写。
案例三:
(背景资料缺)
问题:
1.爆破作业问题?5*4.2m(题目内:高瓦斯,一次成巷,凿岩台车,斜眼锥形掏槽,炮
眼深 1.6m,煤矿许用二级炸药数码电子雷管,反向装药)
2.喷射混凝土指标错误?(水泥添加剂土 2%,砂 5%,2h 存储,拱,墙回弹
25%)
3.卸压防冲措施,个人防护?(钻孔,注水,爆破卸压,防冲服)(人员准入制
度?并下现场设立管理站)
4.压风自救装置设置位置?
【参考答案】
1.问题 1:采用二级煤矿许用乳化炸药
正确微法:应采用安全安全等级不低于 3 级的煤矿许用乳化
问题 1:反向装药
正确做法:正向
问题 1:数码电子雷管
正确做法:煤矿许用数码电子需管
问题 1:深度 1.6m
正确做法:根据凿岩台车和断面布置,炮眼深度宜取 1.8-3 米
2.错误 1:砂和碎石称量的允许偏差为土 5%
正确做法:±3%
错误 2:掺加速凝剂的混合料的存放时间不应超过 2h
正确做法:20min
错误 3:边墙回单率不应大于 25%
正确做法:15%
3.(1)卸压防冲措施:煤层钻孔卸压、煤层爆破卸压、煤层注水、顶板爆破
预裂、顶板水力致裂、底板钻孔或爆破卸压等
(2)个人防护:防冲服,人员准入制度、压风自教系统

4.(1)应当在距采掘工作面 25~40m 的巷道内、爆破地点、撒离人员与警戒人员所在位置、回风巷有人作业处等地点,至少设置 1 组压风自彩装置。
(2)压风自救系统管路可以采用耐压胶管,每 10~15m 预留 0.5~1.0m 的延
展长度。(不写影响不大)。
案例四:
(背景资料缺)187m 斜联络巷.....
问题:
1.煤仓及附属工程的文件名称?还缺什么内容?
2.顶板下沉离层的原因?怎么判定是离层?错杆的主控项目?
3.安全员发现的问题整改,如何整改?
4.什么施工方法?煤仓,紧前工序?理由?
5.爆破刷大,矸石堵导孔,疏通时坍場,,采取什么防范措施?(出矸口被堵,
班组长派人处理,出现安全事故)
【参考答案】
1.(1)单位组织施工组织设计
(2)还缺内容
①施工质最及安全技术措施:
②施工准备工作计划
③施工进度计划与经济技术指标要求。
2.(1)顶板下沉离层的原因:
①锚杆施工深度未达到设计要求
②围岩属于不稳定围岩
③锚杆抗拔力过低
④锚杆安装质量不合格
⑤喷射混凝土未及时封闭围岩
(2)怎么判定离层:通过顶板离层仪、多点位移计进行监测,接近或超过预警值
(3)锚杆的主控项目。
①锚杆杆体及配件材质、强度符合要求:
②锚固剂的材质及性能符合要求:
③锚杆安装质量符合要求;托盘紧贴壁面不松动,错杆拧紧扭矩不小于
100N*m;
④锚杆的抗拔力不低于设计值的 90%。
注:有同学反应说是锚杆的安装质量主控项目,按照③、④答。
3.(1)采用机械运人方式(架空乘人装置和单轨吊)(167m,坡度 18,垂深 57m,现实中没法布置)
(2)设置行人台阶
(3)一坡三档
①上部车场接近变坡点处安设自动复位式(或联动式)阻车器。
②变坡点下约一列车的长度处安装第一道跑车防护装置。
③在斜巷内根据巷道运输实际工况逐级安装跑车防护装置)
(4)躲避硐室
4.(1)该施工方法未反井法
(2)繁前工字硐室、下部配煤巷
理由:反井施工的前提条件是必须要有通达井筒井底水平的通道,方能组织反
井施工和安排井简刷大掘砌的排矸和排水工作。(答配煤巷更结合教材和题
意)
5.(1)专人管理,现场监护
(2)制定安全措施
(3)爆破参数合理
(4)采用机械疏通,严禁人工疏通
(5)系安全带
(6) 作业点下方设防坠保护平台或安全网。作业时,应设专人监护。
案例五:
(背景资料缺)重伤 5 人,1280 直接经济损失…4.5 小时、6 小时、6 小
时,4.5 小时.....
问题:
1.按顺序写出四大工序
2.月成井进度

3.事故较大,5 重伤 1280 直接损失?
4.坍場事故预防?(冻结法内壁,翻模,组合模板,高度 1.m,11 模,6 模坍塌)
5.探放水三专及探放水要求。
【参考答案】
1.凿岩、出矸、砌壁、清底
2.正循环时间:4.5+6+6+4.5=21h
24*30*3.6*0.85/21=104.91
循环次数可以取整,或者没有,不影响答题
3.属于较大事故判别依据:造成 3 人以上 10 人以下死亡,或者 10 人以上 50 人以下重伤,或
者 1000 万元以上 5000 万元以下直接经济损失的事故。本案例中 1280 直接
损失,属于较大事故。
4.(1)混凝士强度、配合比
(2)分层浇筑,及时振捣
(3)混凝土合理添加外加剂
(4)整体金属模板
(5)脱模强度
(6)模板连接牢固
5.(1)三专:专业技术人员编制探放水设计;采用专用钻机进行探放水;由专职
探放水队伍施工;
(2)探放水的布置:
1)探水钻孔沿掘进方向的正前方及含水体方向呈扇形布置;
2)钻孔不得少于 3 个,
3)其中含水体方向的钻孔不得少于 2 个。
4)垂深每延深 10m,应当观测 1 次涌水量,
5)揭露含水层时,即使未达规定深度,也应当在含水层的顶底板各测 1 次涌
水量。个人倾向答第 1、4、5 条。
