一、单项选择题(共 20 题,每题 1 分。每题的备选项中,只有 1 个最符合题
意)。
1.以下哪种橡胶为特种橡胶的是( )
A.丁苯橡胶
B.顺丁橡胶
C.丁腈橡胶
D.氯丁橡胶
【参考答案】C
【学天解析】特种橡胶指具有特殊性能, 专供耐热、 耐寒、 耐化学腐蚀、 耐
油、耐溶剂、耐辐射等特殊性能要求使用的橡胶, 如硅橡胶、 氟橡胶、 聚氨
酯橡胶、丁腈橡胶等。
2.交流异步电动机采用变频器调速时变频器( )
A.电压性质改变
B.电压大小改变
C.电流恒定不变
D.功率恒定不变
【参考答案】B
【学天解析】变频器通过改变输出电压的大小和频率来调节异步电动机的转速。
在调速过程中,根据电动机的负载情况和调速要求,输出电压大小会相应改变,
所以 B 选项正确。
3.下列激光测量仪中适用于设备安装定位测量的是( )
A.激光经纬仪
B.激光水准仪
C.激光平面仪
D.激光准直仪
【参考答案】A
【学天解析】激光经纬仪:用于施工及设备安装中的定线、定位和已知角度的测设。
4.关于卷扬机说法正确的是()
A.卷扬机与桅杆的距离必须小于桅杆的长度B.卷筒道导向滑车距离应大于卷筒长度16倍
C.卷扬机固定后应按其使用负荷进行预拉实验
D.最外层钢丝绳可高于卷筒两端一个绳径高度
【参考答案】C
【学天解析】卷扬机的固定应牢靠,严防倾覆和移动。可用地锚、建筑物基础和
重物施压等为锚固点。绑缚卷扬机底座的固定绳索应从两侧引出,以防底座受力
后移动。卷扬机固定后,应按其使用负荷进行预拉。
5.焊接属于次要因素的是( )
A.保护气体流量
B.焊接后热处理
C.保护气体种类
D.焊接母材厚度
【参考答案】A
【学天解析】次要因素变化则无需进行再次评定,如坡口形式尺寸、焊丝规格、
保护气体流量等,但需要重新编制焊接工艺规程。
6.配电柜内电流互感器二次回路的铜导线截面应选( )。
A.0.5mm2
B.1.0mm2
C.1.5mm2
D.2.5mm2
【参考答案】D
【学天解析】开关柜、配电柜二次回路的绝缘导线的截面积,在电流回路中不应
小于2.5mm2,其他回路中不应小于1.5mm2
7.下列附件中,不属于消防水泵接合器组成部分的是()。
A.放空管
B.安全阀
C.止回阀
D.压力表
【参考答案】D
【学天解析】消防水泵接合器的安装,应按接口、本体、连接管、止回阀、安全
阀、放空管、控制阀的顺序进行8.关于开式滑动轴承装配的说法,正确的是( )。
A.厚壁轴瓦先刮上瓦
B.厚壁轴瓦先刮下瓦
C.刮研在精平前进行
D.刮研的零件需卸掉
【参考答案】B
【学天解析】厚壁轴瓦,先刮下瓦,后刮上瓦

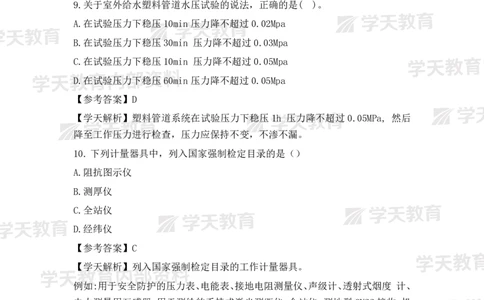

9.关于室外给水塑料管道水压试验的说法,正确的是( )。
A.在试验压力下稳压10min压力降不超过0.02Mpa
B.在试验压力下稳压30min 压力降不超过0.03Mpa
C.在试验压力下稳压10min 压力降不超过0.05Mpa
D.在试验压力下稳压60min压力降不超过0.05Mpa
【参考答案】D
【学天解析】塑料管道系统在试验压力下稳压 1h 压力降不超过 0.05MPa, 然后
降至工作压力进行检查,压力应保持不变,不渗不漏。
10.下列计量器具中,列入国家强制检定目录的是()
A.阻抗图示仪
B.测厚仪
C.全站仪
D.经纬仪
【参考答案】C
【学天解析】列入国家强制检定目录的工作计量器具。
例如:用于安全防护的压力表、电能表、接地电阻测量仪、声级计、透射式烟度 计、
电力测量用互感器,用于测绘的手持式激光测距仪、全站仪、测地型GNSS接收 机,
用于有毒有害、易燃易爆气体检测(报警)的二氧化硫气体检测仪、硫化氢气体分
析仪、一氧化碳检测报警器、一氧化碳和二氧化碳红外线烟气分析仪、化学发光
法氮氧 化物分析仪,甲烷测定器。
11.某医院病房空调机组的送风,量18000m3/h,机外余压600pa,对该系统风管
制作工艺进行强度试验时,试验压力应是()
A.720pa
B.750paC.800pa
D.900pa
【参考答案】B
【学天解析】机外余压600pa属于中压,中压风管为1.2倍的工作压力,且不低
于750Pa
12.GIS密度继电器与设备本体管理系统隔离的目的是( )
A.便于现场校验
B.提高检测精度
C.防止仪表爆裂
D.提高仪表强度
【参考答案】A
【学天解析】A 选项正确:密度继电器在使用过程中需要定期进行校验以确保其
准确性和可靠性。通过将其与设备本体管路系统隔离,可以在不影响设备正常运
行的情况下对密度继电器进行校验,从而提高维护效率和准确性。B 选项错误:
虽然隔离可以减少外部干扰,但主要目的还是为了方便校验,而不是直接提高检
测精度。C 选项错误:密度继电器的设计和选材通常已经考虑了安全因素,隔离
的主要目的不是防止爆裂D选项错误:隔离的目的也不是为了提高仪表的物
理强度,而是为了方便维护和校验
13.自动化仪表工程中,补偿导线不能采用的敷设方式()。
A.塑料导管敷设
B.金属导管敷设
C.电缆桥架敷设
D.直接埋地
【参考答案】D
【学天解析】补偿导线应在穿电缆导管或在电缆桥架内敷设,不得直接埋地敷设。
14.工业管道试验中,压力试试验数值()。
A.以液位最低点压力表读数为准
B.以管段中间段压力表读数为准
C.以液位最高点压力表读数为准
D.以管段最远段压力表读数为准
【参考答案】C【学天解析】试验用压力表已经校验并在检验周期内,其精度不得低于 1.6 级,
表的满刻度值应为被测最大压力的 1.5~2倍,压力表不得少于2块。其中至少1
块压力表安装于液位最高点,且以安装于液位最高点的压力表读数为准
15.施工单位办理特种设备安装维修告知时不能采用的方式()
A.派人送达
B.网上告知
C.电话告知
D.挂号邮寄
【参考答案】C
【学天解析】施工单位可以采用派人送达、挂号邮寄或特快专递、网上告知、传
真、电子邮件等方式进行安装改造维修告知。
16.负责建立与管理临时用电安全技术档案的人员是()
A.电气技术人员
B.档案管理人员
C.安全管理人员
D.低压操作
【参考答案】A
【学天解析】临时用电安全技术档案应由主管现场的电气技术人员建立与管理
17.关于电梯轿厢导轨的要求、正确的是( )。
A.导轨的下端应安装在并道墙面的导轨座上
B.导轨与支架之间的垫片厚度不宜超过5mm
C.导轨面与基准线允许偏差不应大于1mm/5m
D. 轿厢导轨的工作面接头处不应有连续缝隙
【参考答案】D
【学天解析】A选项,导轨的下端应安装在井道地面的导轨座上,而不是并道墙
面。因此,这个选项是错误的;B 选项导轨与支架之间的垫片厚度不宜超过 3mm,
且垫片不宜超过3 片。当垫片厚度大于 3mm小于7mm时,垫片之间要点焊;若超
过 7mm 时,应先用与导轨宽度相同的钢板垫人,再用垫片进行调整。因此,这
个选项是错误的;C 选项,每列导轨的工作面(包括侧面和顶面)与安装基准线的
允许偏差:轿厢导轨和设有安全的对重导轨不应大于 0.6mm/5m;不设安全钳的对
重导轨不应大于 1.0mm/5m。因此,这个选项是错误的;D 选项,轿厢导轨和设有安全钳的对重导轨工作面接头处不应有连续缝隙,导轨接头处台不应大于
0.05mm。选项是正确的
18.关于入侵报警设备安装的说法,错误的是( )
A.被动红外探测器不能对着空调出风门安装
B.主动型红外线探测器应逆着灯光的方向安装
C.超声波探测器应安装在隔声性能好的墙体
D.振动探测器在二次结构墙安装时应增加钢板
【参考答案】B
【学天解析】A正确,被动红外探测器不能对着发热本的灯具光源、火炉、冰箱
散热器、空调器的出风口等;B错误,主动红外线探测器应顺光方向安装,以避
免太阳直射光和其他大功率灯光的直射;C 正确,超声波移动探测器安装时应注
意墙应有较好的隔声性能;D正确,振动探测器应注意安装位置的墙体,应为混
凝土墙体:如果是二次结构墙,应增加墙体钢板后再安装。
19.下列工程技术文件中不需要施工单位技术负责人审批的是 ()
A.临时用电施工组织计划
B.单位工程施工组织计划
C.塔吊安拆专项施工方案
D.机电系统调试专项方案
【参考答案】D
【学天解析】
20.涂料进场时,供料方提供的产品质量文件不包括( )
A.质量技术指标
B.施工技术工艺
C.材料检测报告
D.技术鉴定文件
【参考答案】B
【学天解析】
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个
以上符 合题意,至少有 1 个错项。错选,本题不得分;少选,所选的每个选
项得 0.5 分)。
21.室外场所应采用的照明光源有( )A.高压钠灯
B.金属卤化灯
C.LED 灯
D.白炽灯
E.荧光灯
【参考答案】ABC
【学天解析】室外照明场所宜采用LED 光源、金属卤化物灯、高压钠灯。
22.关于施工材料现场保管的做法,正确的有( )
A.不定期盘点
B.安全防护
C.专人管理
D.标识清楚
E.分类存放
【参考答案】BCDE
【学天解析】A选项错误,正确的做法是定期盘点,仓库管理员对库存物资要定
期盘点,根据盘点内容,做好盘点记录,库存物资应无超储积压、损坏变质,保
证库存物资的完好。B选项正确: 对于易燃、易爆、有毒、有害危险品
储存要在远离人员密集区的专门库房存放,并设专人管理,制定安全操作规程。
针对不同要求的材料库房要有防雨、防洪、防碰、防火、防腐、防热、防潮、防
冻、防爆、防有害气体泄漏的技术措施C选项正确: 材料保管应由专人负责,明
确责任建立台账,确保账、物、卡、金额相符 D 选项正确:施工现场材料的摆放
要按平面布置图实施,做到标识清楚、摆放有序、码放合理,符合堆放保管制度
E选项正确; 根据库存材料的物理化学性能进行科学分类,并分库或分区存放。
库房内应设物资合格区、待验区、不合格区。
23.关于低合金钢结构的制作要求正确的是()。
A.环境温度在-10°C可以进行冷矫正
B.矫正后,钢材表面划痕深度小于0.5mm
C.H型钢端头到拼缝的长度大于600mm
D.H型钢切面不应大于2mm的缺棱
E.H型腹板拼接不应大于300mm
【参考答案】ABC【学天解析】
24.下列轧机中属于特殊轧机的是()
A.横轧机
B.开坯轧机
C.穿孔轧机
D.轮箍轧机
E.横列式轧机
【参考答案】AD
【学天解析】按用途可分为:开坯轧机、型钢轧机、板带轧机、钢管轧机和特殊
轧机(如横轧机、轮箍轧机等)
25.建设单位办理竣工备案时应提交的文件有()。
A.项目立项审批文件
B.环保局出具的认可书
C.建设工程交工书
D.工程质量保修书
E工程竣工验收报告
【参考答案】BDE
【学天解析】建设单位办理竣工备案应当提交的文件
①工程竣工验收备案表。
②工程竣工验收报告,包括工程报建日期,施工许可证号,施工图设计文件审查
意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员
签署的竣工验收原始文件。
③由规划、环保等部门出具的认可文件或者准许使用文件。
④特殊建设工程验收合格的证明文件。
⑤施工单位签署的工程质量保修书。
⑥法律法规规定的必须提供的其他文件。
26.依据现行国家标准承重结构所用型钢的合格保证应包含 ( )
A.屈服强度的合格保证
B.抗拉强度的合格保证
C.断后伸长率的合格保证
D.热弯试验的合格保证E.硫磷含量的合格保证
【参考答案】ABCE
【学天解析】承重结构所用的钢材应具有屈服强度、抗拉强度、断后伸长率和硫、
磷含量的合格保证,对焊接结构尚应具有碳当量的合格保证。
27.汽轮机转子安装时,转子测量的参数应包括( )。
A.轴颈椭圆度
B.转子弯曲度
C.径向跳动量
D.通流间隙量
E.轴封间隙量
【参考答案】ABC
【学天解析】轴颈椭圆度和不柱度的测量、转子跳动测量(径向、端面和推力盘
瓢偏)、转子弯曲度测量、联轴器端面止口配合间隙测量。
28.关于施工现场环境保护的做法、正确的有 ( )。
A.施工现场禁止进行废弃物燃烧
B.施工现场进口应设置洗车设施
C.电焊作业应采取遮挡措施
D.有毒油料的存储地不做隔水层
E.有毒废弃物作为建筑垃圾的外运
【参考答案】AC
【学天解析】B错误,出口设置洗车设施D错误应做隔水层E错误不得外运
29.属于机电工程项目运行管理资料的有 ( )。
A.施工季节回访计划
B.运维平台的施工计划
C.隐蔽工程检验记录
D.主要设备运行策划
E.年度运行耗能计划
【参考答案】CD
【学天解析】机电工程项目运行的资料管理
(1)运行系统的设计、施工、调试、检测,以及评定等技术资料应齐全并妥善保存,并应对照系统实际情况进行核对。必备文件档案应包括下列内容:
①系统设备明细表及采购资料。
②主要材料和设备的出厂合格证明及进场的检验、试验报告。
③仪器仪表的出厂合格证明、使用说明书和最近一次的校正记录。
④图纸会审记录、设计变更通知书和竣工图。
⑤隐蔽工程检查验收记录。
⑥设备及管道系统安装及检验记录。
⑦管道冲洗和试验记录。
⑧设备单机试运行记录。
⑨系统联动试运行记录。
30.针对施工合同实施中的风险和对策应重点分析的内容有()
A.机电工程保修和回访责任
B.钢材电缆价款调整的规则
C.环境保护和文明施工变化
D.深化设计图纸的审批机制
E.通电节点延误的违约责任
【参考答案】ABE
【学天解析】合同分析的重点内容如下:
1. 合同的法律基础,承包人的主要责任,工程范围,发包人的责任
2. 合同价格、计价方法和价格补偿条件。
3. 工期要求和顺延及其惩罚条款,工程受干扰的法律后果,合同双方的违约责
任。
4. 合同变更方式、工程验收方法、索赔程序和争执的解决等。
三、实务操作及案例分析题(共 4 题,每题 20 分)。
案例一
【背景资料】
某安装公司中标一科研办公楼(寒冷地区)机电专业分包工程项目,承包范围
包括建筑给排水及供暖系统、通风空调系统和电气系统;建筑智能化系统由建设
单位发包给某智能化公司。工程合同中明确要求机电专业分包商须配合建设单位
获得绿色建筑二星级评价的认证。
项目开工后,各专业设计师进行了图纸交底。建设单位组织进行了图纸会审,安装
公司据此展开图纸深化设计,包括各类机电管道吊装安装详图的设计及计算并通

过了设计的审核批准,下图是部分机电管道吊装安装节点详图。工程于2015年8月竣工验收。安装公司完善散热器(1800组)的检验报告、
整组出厂的散热器安装前水压试验检验报告、隐蔽验收合格检验报告等工程档案
资料;经过机电系统使用及维护培训后、交付建设单位的物业管理部门运维管理。
由于楼宇控制系统专业性、智能化程度高,物业管理部门将该系统委托智能化公
司运维托管5年。
办公楼供暖系统设计工作能力为0.7MPa,在2018年1月10日夜间运行时(系统
工作压力为0.6Mpa),因室内楼宇控制系统的局部故障,使450组散热器温控电
磁阀未开启,导致散热器管道系统异常;适逢某处玻璃幕墙破损,造成破损幕墙
处的散热器铜管冻裂漏水,损坏了周边精装和办公设施,物业部门要求安装公司
进行维修并承担维修损失。
【问题】1.绿色建筑的评价指标体系由哪几类指标组成?
【答案】1.绿色建筑评价指标体系应由安全耐久、健康舒适、生活便利、资源节
约、环境宜居5类指标组成。(5分)
【问题】2.图的ABD详图中分别采用了哪种管道吊架型式?写出F详图中E的名
称。
【答案】2.(1)A固定支架,B滑动支架,D防晃支架。
(2)E是衬垫。(4分)
【问题】3.说明本工程散热器安装前水压试验压力,试验时间和进场复试的检验
数量。
(1)散热器水压试验压力为工作压力的1.5倍,不小0.6MPa;(2)试验时间为2~3min;
(3)抽4组。(6分)
【问题】4.维修损失应由哪个单位承担简述理由。
【答案】4.应由智能化公司承担。因室内楼宇控制系统的局部故障,使450组散
热器温控电磁阀未开启,导致散热器管道系统异常。(5分)
案例二
【背景资料】
某钢铁厂建设一个年产100万T炼钢工程,A公司中标该工程。炼钢工程安
装的内容包括原料供应系统、吹炼精炼与出钢系统、供氧系统。烟气净化与煤气
回收系统等的安装。A 公司项目部进场后,按绿色施工要求建立绿色施工管理体
系,重点对施工图进行优化,对绿色施工实施动态管理,对施工各个阶段加强管
理和监督,实施炼钢工程项目的绿色施工的安全过程炼钢设备示意图 3、转炉本
体采用滑移安装,在两根滑移梁上,将托圈,炉壳等装置组成整体,并滑移到轴
承支座上进行安装。项目部设计制作的滑移梁满足强度和刚度要求。滑移梁设置
在加料跨炉前平台的主梁上,滑移梁的坐标,位置及标高适合炉体滑移和安装要
求。转炉主体安装完成后,项目部对水冷炉口进行水压试验。在试验压力0.5MPA
下稳压 10min。重新测在降至工作压力0.4MPA 停压 30MIN 水压实验合格后安
装完成后,钢铁厂组织联合试运行,试运行系统设计要求全面投入投运,稳定连
续运行,并达到规定的时间。参加试运行的操作人员熟练掌握开车停车技术。联
动试运行后,参加了试运行有关部门单位对联动试运行结果进行分析评定合格后,
填写联动运行合格证书。炼钢设备示意图3,
【问题】1. 项目部还应优化哪些绿色施工管理内容? 绿色施工管理体系的第一
责任人应该是谁?
【答案】1.(1)绿色施工组织设计和绿色施工方案进行优化。
(2)项目经理。(3分)

【问题】2.图中的① ②分别是哪种设备? ③是哪个部件? 部件③安装前应检查
哪项内容?
【答案】2.(1)①是托圈,②是转炉倾动装置。
(2)氧枪。
(3)暂定。(5分)
【问题】3.滑移梁应根据哪些条件进行设计制作? 水冷炉口的水压试验操作是否
正确,水冷炉口还应做哪些试验?
【答案】3.(1)滑移梁根据炉体重量和现场条件设计制作。
(2)不正确。试验压力应为工作压力的1.5倍,在试验压力下稳压10min。
(3)通水试验。(5分)
【问题】4.参加联合试运行的操作人员还需要掌握哪些技术? 联动运行合格书上
应有哪些单位盖章确认?
【答案】4.(1)参加试运行的人员应掌握开车、停车、事故处理调整工艺条件
的技术。
(2)建设单位盖章,现场代表签字确认;设计单位盖章,现场代表签字确认;
施工单位盖章,现场代表签字确认 。(7分)
案例三
【背景资料】
某安装公司承包成品油库区的安装工程,工程内容为6台5000m³柴油储罐、8台2000m³汽油储罐和2台1000m³航油储罐.以及配套的管道安装、防腐工程等。
柴油储罐和航油储罐为拱顶储罐,汽油储罐为内浮顶拱顶储罐。
安装公司项目部进场后,编制了储罐施工方案和施工进度计划表2,施工方案
选用倒装法进行罐体结构施工,在审批时,施工进度计划被项目部技术负责人否
定,要求重新编制。
项目部对施工现场职业健康安全危险源辨识后.识别出金属储罐制作安装时,
存在的危险源有:爆炸、高空作业、受限空间作业、吸入烟雾(尘粒)、高空坠物
等。
项目部配置的计量器具有:钢直尺、5m钢卷尺、直角尺等,并自制了罐壁板和
顶板的弧度靠模,满足储罐本体制作安装的质量控制要求。
罐体施工时,25t汽车吊进行吊装作业,在起重臂仰角/达80°时,遭遇强风,
汽车吊后侧支腿开始下沉,吊车身逐渐倾斜.起重指挥人员立即停止吊装作业,项
目部排除吊车倾斜因素后.重新进行吊装施工。
【问题】1.施工进度计划表2为什么为否定?存在哪些问题?
【答案】1.工作顺序反了
①工作E底板外缘300mm的焊接探伤与工作G底板外缘焊接顺序反了,应先焊接
再探伤。
②工作B完事后进行工作C是有问题的,底板敷设后应先焊中副板。
③工作H应在所有焊接作业完毕后进行,即放到工作L后面。
④I;J顺序相反,应先进行防腐再进行单罐验收,单罐验收属于所有工作的最
后一步。
⑤L工作应该属于所有焊接工作的最后一步。【问题】2.金属储罐在施工现场的制作安装过程中还存在哪些危险源?
【答案】2.起重吊装,机械伤害,火灾,中毒,弧光伤害,窒息。
【问题】3.自制顶板弧形靠模的弦长应是多少?靠模使用前应由谁进行检验?项目
部配置的钢直尺应按哪类计量器具进行管理?
【答案】3.(1)瓜皮板用核准的弦长为2m的弧形样板检查,间隙不大于10mm为
合格。
(2)靠模使用前应经现场质量检查员和专业技术人员按有关要求加以检验。
(3)C类。(6分)
【问题】4.罐体施工时,吊装中导致车辆侧倾的因素有哪几个?
【答案】4.机械故障、支腿不稳、起重臂仰角超限、超载、强风。
案例四
【背景资料】
公司承建某建筑机电安装工程,A公司进场后,针对该工程编制应急预案,
并对现场工作人员进行应急预案培训:
(1)应急的内容和应急方式,明确各自任务和防护措施;
(2)应急内容和实施程序变更的处理流程;
(3)紧急事故的报警方法和报警程序。
A公司将临时用电工程分包给B公司;B公司编制了临时用电施工方案,临时
用电采用三级配电,TN-S接零保护系统,为了充分利用项目现有电缆,临时用
电总配电框进线电缆采用了一根4芯电设(YJFE-4X70)加一根单芯电缆
(YJFE1x25)总配电柜内母线采用TMY-50x5、螺栓搭接。
方案经编制交底后,B公司组织了施工,A公司检查后指出:
(1)单芯电缆,用于PE导体不满足现行规范;
(2)电柜内母线搭接面钻孔位置及孔径大小和数量符合规范要求,但搭接面长
度30mm和M6搭接螺栓不满足现行规范,A公司要求B公司返工,B公司返工后,
向监理申请竣工被监理拒绝。
【问题】1.A公司编制的应急预案培训还应包含哪些内容?A公司应该多长时间组
织一次应急预案演练?
【答案】1.(1)使应急救援人员熟悉安全防护用品的正确使用维护;使员工懂
得在紧急情况发生后有效的逃生方法。
(2)每年至少1次。(5分)
【问题】2.总配电柜进线电缆的绝缘层和护套层分别是什么材料?PE导线最小
截面积是多少?
【答案】2.(1)辐照交联聚乙烯绝缘,聚烯烃护套(2)16mm²
【问题】3.总配电柜母线搭接的合格长度是多少?搭接螺栓应采取什么规格?螺
孔间的中心距离最小误差是多少?
【答案】3.(1)(超纲待定)
(2)M8
(3)螺孔间中心距离误差允许为±0.5mm
【问题】4:B公司直接向监理公司申请竣工是否妥当?临时用电工程竣工验收
的组成程序是什么?
【答案】不妥当,应自检合格后,通知总包A公司进行预验收,合格后再由A
公司报请建设单位或监理单位组织验收。
