文档内容
一级建造师
水利水电工程管理与实务
课程精讲
主讲老师:李想2.1.1 施工导流标准
第2章 水利水电工程施工水流控制与基础处理
2.1 施工导流与截流
2.2 导流建筑物及基坑排水
2.3 地基处理工程

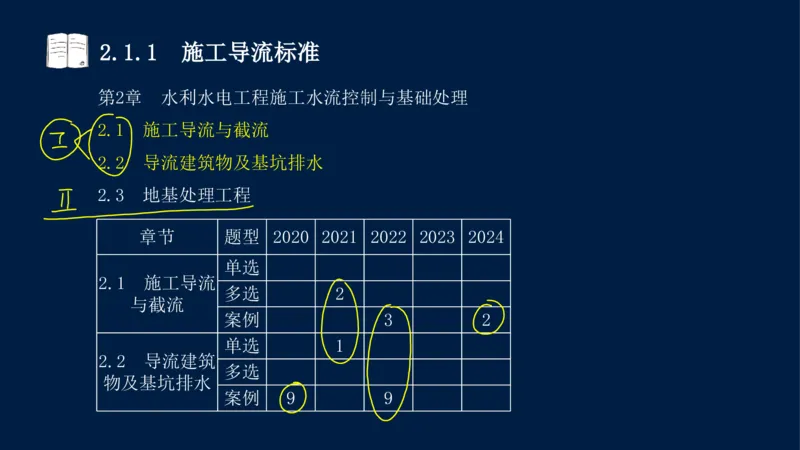

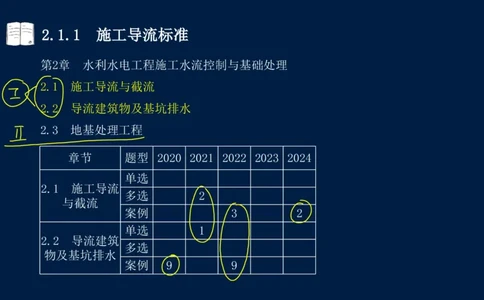

章节 题型 2020 2021 2022 2023 2024
单选
2.1 施工导流
多选 2
与截流
案例 3 2
单选 1
2.2 导流建筑
多选
物及基坑排水
案例 9 92.1.1 施工导流标准
2.1 施工导流与截流 2.2 导流建筑物及基坑排水

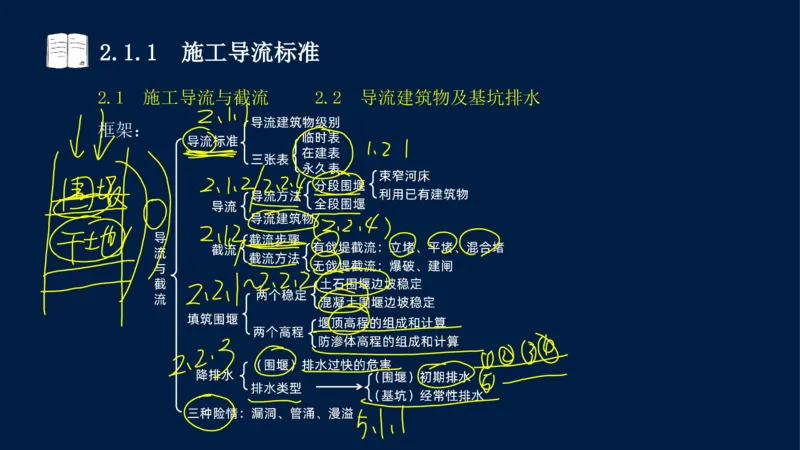

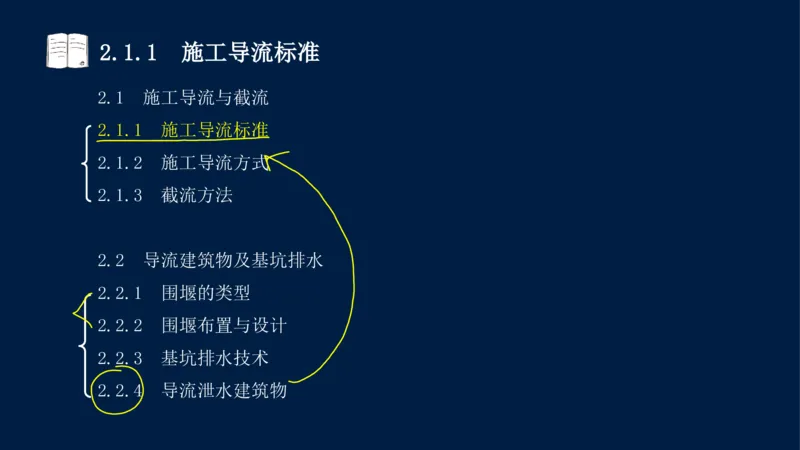

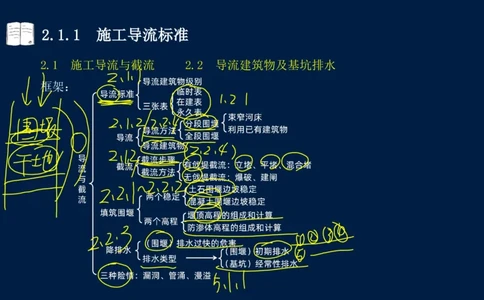

框架:2.1.1 施工导流标准
2.1 施工导流与截流
2.1.1 施工导流标准
2.1.2 施工导流方式
2.1.3 截流方法
2.2 导流建筑物及基坑排水
2.2.1 围堰的类型
2.2.2 围堰布置与设计
2.2.3 基坑排水技术
2.2.4 导流泄水建筑物2.1.1 施工导流标准

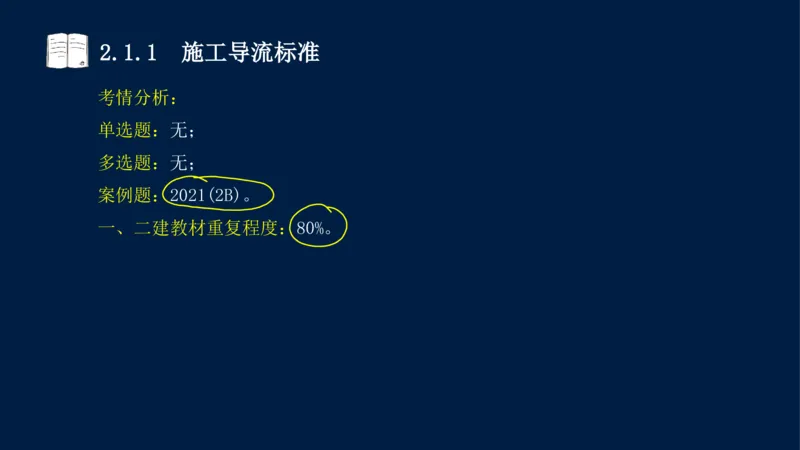

考情分析:
单选题:无;
多选题:无;
案例题:2021(2B)。
一、二建教材重复程度:80%。2.1.1 施工导流标准

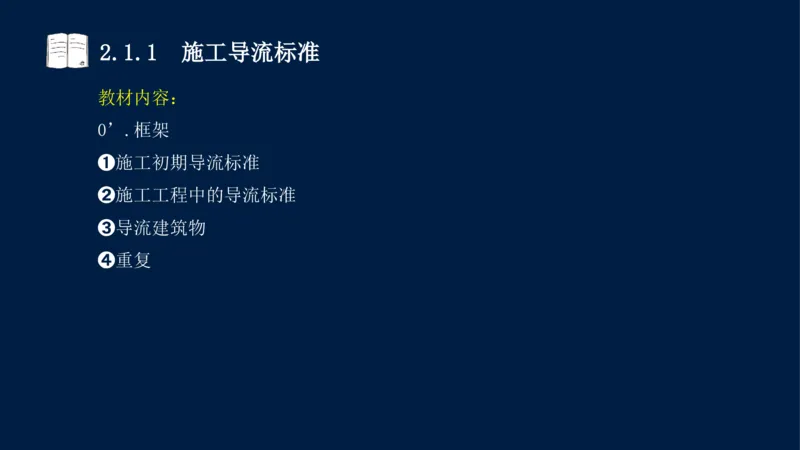

教材内容:
0’.框架
➊施工初期导流标准
➋施工工程中的导流标准
➌导流建筑物
➍重复2.1.1 施工导流标准
0’.框架2.1.1 施工导流标准
0’.框架

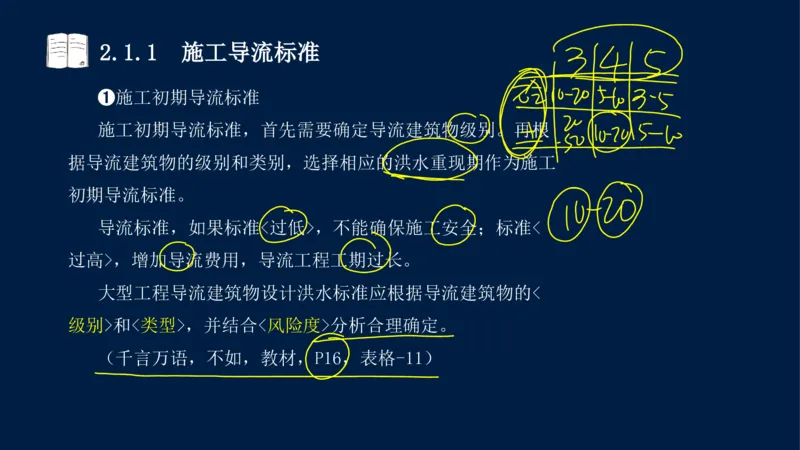

导流标准是选择导流设计流量进行施工导流设计的标准,
包括:①施工初期导流标准、②坝体拦洪度汛标准、③导流泄
水建筑物封堵标准等。(解决马路修多宽的问题)
导流设计流量是:①选择导流方案、②设计导流建筑物的
主要依据。(教材,P15+52+54)2.1.1 施工导流标准
➊施工初期导流标准2.1.1 施工导流标准
➋施工工程中的导流标准2.1.1 施工导流标准
➊施工初期导流标准
施工初期导流标准,首先需要确定导流建筑物级别。再根
据导流建筑物的级别和类别,选择相应的洪水重现期作为施工
初期导流标准。
导流标准,如果标准<过低>,不能确保施工安全;标准<
过高>,增加导流费用,导流工程工期过长。
大型工程导流建筑物设计洪水标准应根据导流建筑物的<
级别>和<类型>,并结合<风险度>分析合理确定。
(千言万语,不如,教材,P16,表格-11)2.1.1 施工导流标准

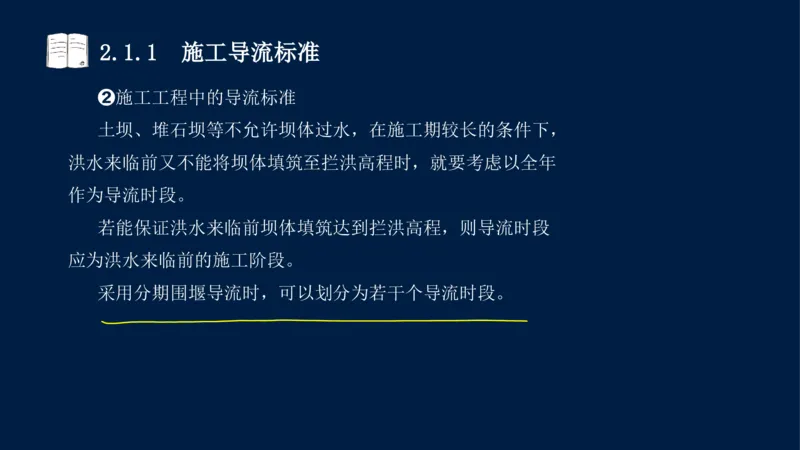

➋施工工程中的导流标准
土坝、堆石坝等不允许坝体过水,在施工期较长的条件下,
洪水来临前又不能将坝体填筑至拦洪高程时,就要考虑以全年
作为导流时段。
若能保证洪水来临前坝体填筑达到拦洪高程,则导流时段
应为洪水来临前的施工阶段。
采用分期围堰导流时,可以划分为若干个导流时段。2.1.1 施工导流标准
➌导流建筑物2.1.1 施工导流标准
➌导流建筑物
导流建筑物:指枢纽工程施工期所使用的①临时性挡水建
筑物、②(临时性)泄水建筑物。(2021(2B)案例)
施工导流示意图2.1.1 施工导流标准
➍重复2.1.1 施工导流标准

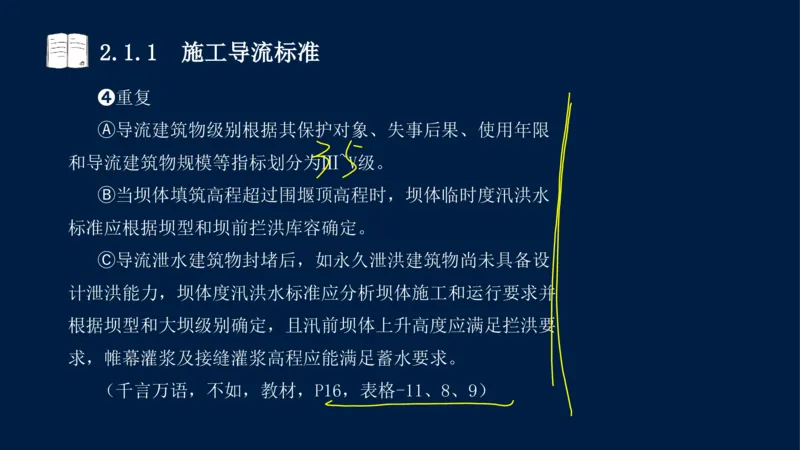

➍重复
导流建筑物级别根据其保护对象、失事后果、使用年限
Ⓐ
和导流建筑物规模等指标划分为Ⅲ~V级。
当坝体填筑高程超过围堰顶高程时,坝体临时度汛洪水
Ⓑ
标准应根据坝型和坝前拦洪库容确定。
导流泄水建筑物封堵后,如永久泄洪建筑物尚未具备设
Ⓒ
计泄洪能力,坝体度汛洪水标准应分析坝体施工和运行要求并
根据坝型和大坝级别确定,且汛前坝体上升高度应满足拦洪要
求,帷幕灌浆及接缝灌浆高程应能满足蓄水要求。
(千言万语,不如,教材,P16,表格-11、8、9)2.1.1 施工导流标准
小结:2.1.1 施工导流标准

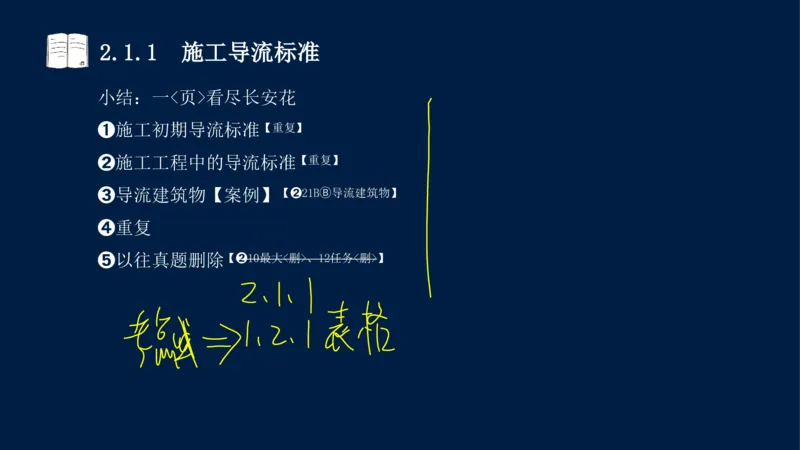

小结:一<页>看尽长安花
➊施工初期导流标准【重复】
➋施工工程中的导流标准【重复】
➌导流建筑物【案例】【➋21BⒷ导流建筑物】
➍重复
➎以往真题删除【➋10最大<删>、12任务<删>】2.1.1 施工导流标准2.1.2 施工导流方式

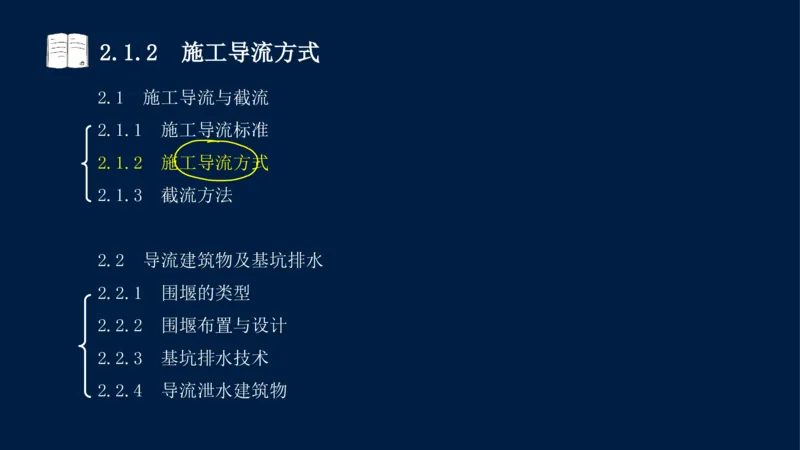

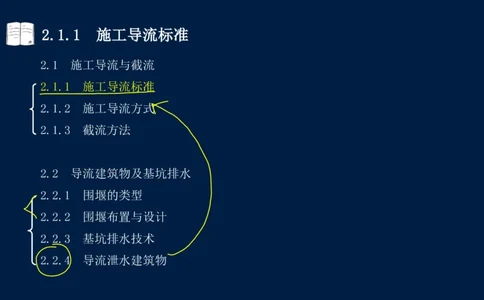

2.1 施工导流与截流
2.1.1 施工导流标准
2.1.2 施工导流方式
2.1.3 截流方法
2.2 导流建筑物及基坑排水
2.2.1 围堰的类型
2.2.2 围堰布置与设计
2.2.3 基坑排水技术
2.2.4 导流泄水建筑物2.1.2 施工导流方式

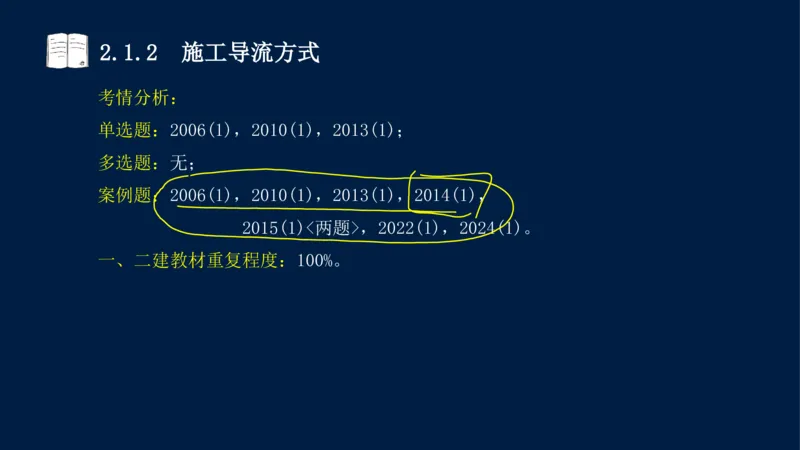

考情分析:
单选题:2006(1),2010(1),2013(1);
多选题:无;
案例题:2006(1),2010(1),2013(1),2014(1),
2015(1)<两题>,2022(1),2024(1)。
一、二建教材重复程度:100%。2.1.2 施工导流方式

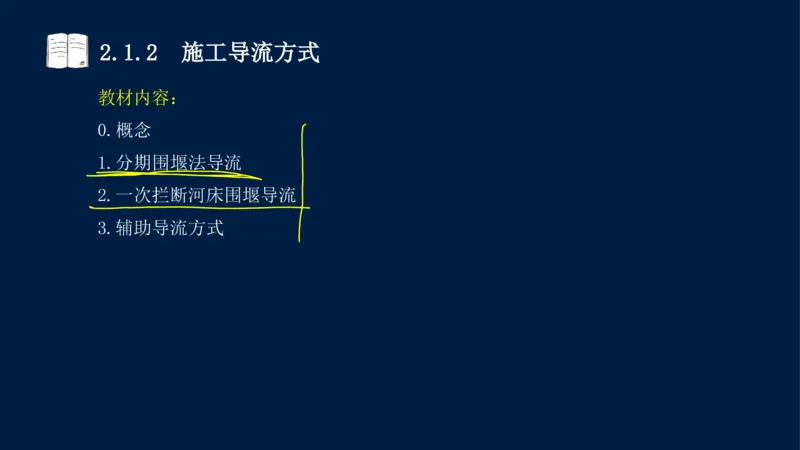

教材内容:
0.概念
1.分期围堰法导流
2.一次拦断河床围堰导流
3.辅助导流方式2.1.2 施工导流方式
导
入

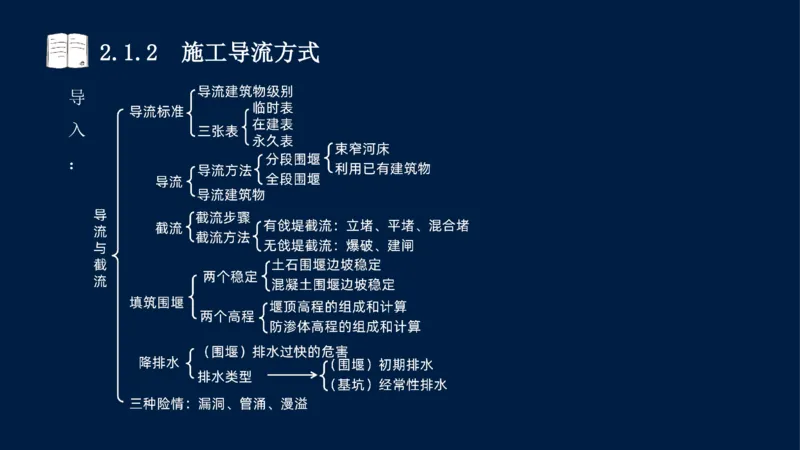

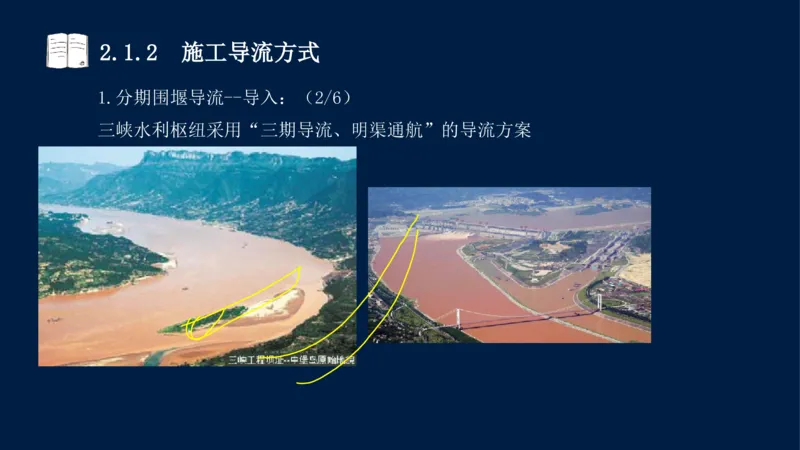

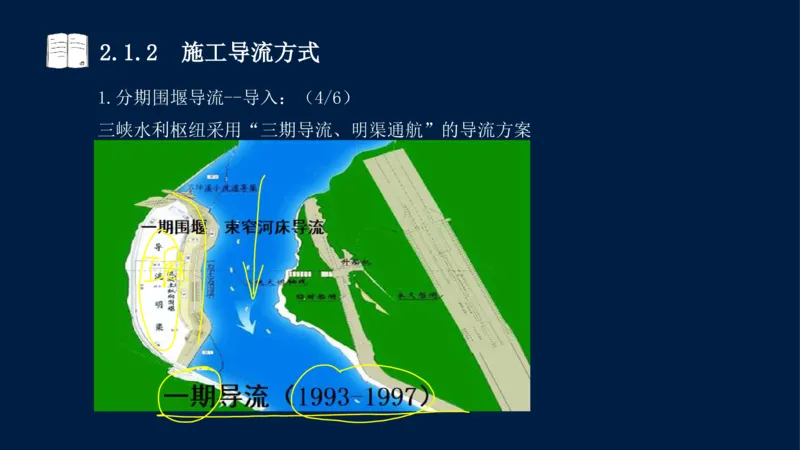

:2.1.2 施工导流方式

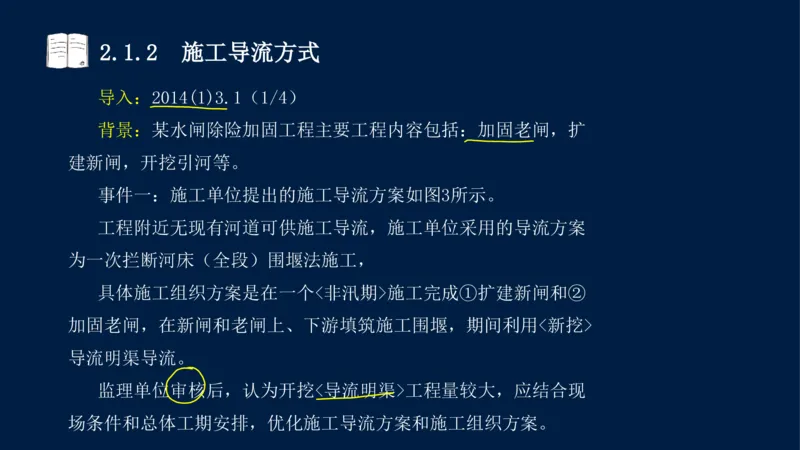

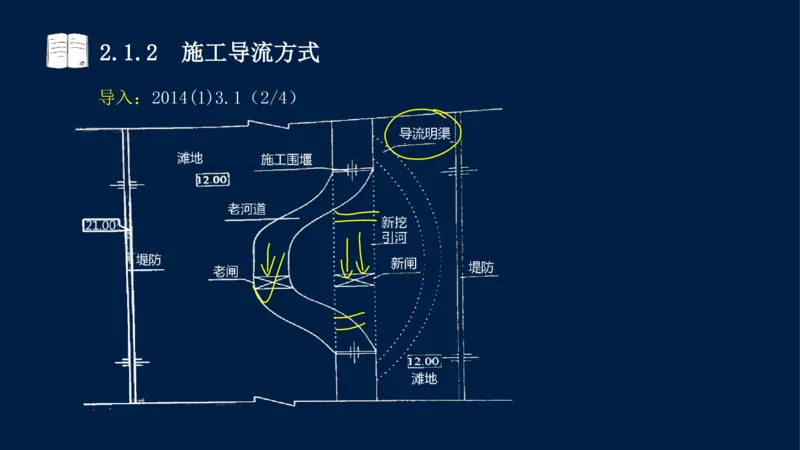

导入:2014(1)3.1(1/4)
背景:某水闸除险加固工程主要工程内容包括:加固老闸,扩
建新闸,开挖引河等。
事件一:施工单位提出的施工导流方案如图3所示。
工程附近无现有河道可供施工导流,施工单位采用的导流方案
为一次拦断河床(全段)围堰法施工,
具体施工组织方案是在一个<非汛期>施工完成①扩建新闸和②
加固老闸,在新闸和老闸上、下游填筑施工围堰,期间利用<新挖>
导流明渠导流。
监理单位审核后,认为开挖<导流明渠>工程量较大,应结合现
场条件和总体工期安排,优化施工导流方案和施工组织方案。2.1.2 施工导流方式
导入:2014(1)3.1(2/4)2.1.2 施工导流方式
导入:2014(1)3.1(3/4)

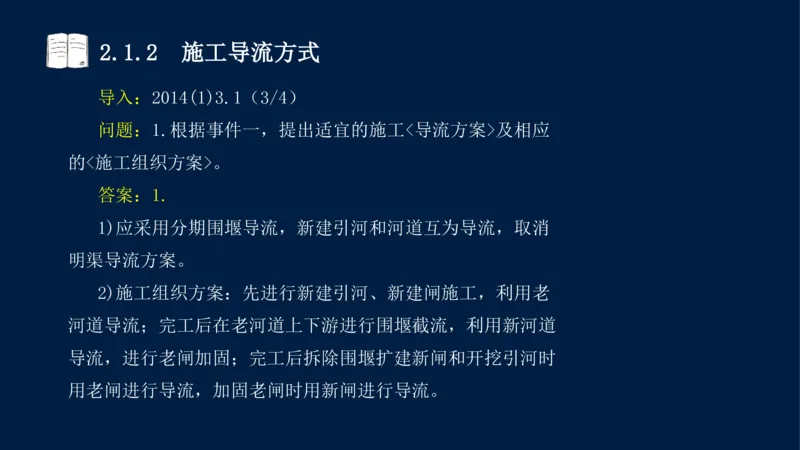

问题:1.根据事件一,提出适宜的施工<导流方案>及相应
的<施工组织方案>。
答案:1.
1)应采用分期围堰导流,新建引河和河道互为导流,取消
明渠导流方案。
2)施工组织方案:先进行新建引河、新建闸施工,利用老
河道导流;完工后在老河道上下游进行围堰截流,利用新河道
导流,进行老闸加固;完工后拆除围堰扩建新闸和开挖引河时
用老闸进行导流,加固老闸时用新闸进行导流。2.1.2 施工导流方式
导入:2014(1)3.1(4/4)2.1.2 施工导流方式
0.概念2.1.2 施工导流方式
0.概念
施工<导流的基本方式>可分为:
➊一次拦断河床围堰导流(又称全段围堰导流)。(2020(2)案例)
➋分期围堰导流。(2006(1),2010(1),2013(1),2014(1),
2015(1)<两题>、2021(2B)、2022(2B)<两题>案例)

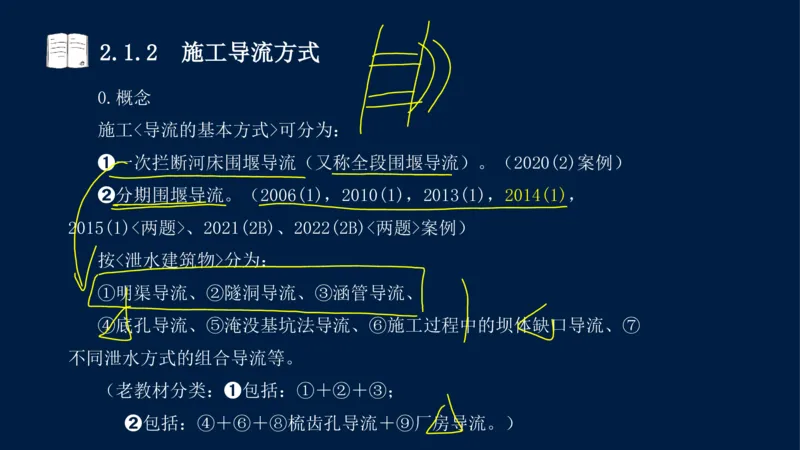

按<泄水建筑物>分为:
①明渠导流、②隧洞导流、③涵管导流、
④底孔导流、⑤淹没基坑法导流、⑥施工过程中的坝体缺口导流、⑦
不同泄水方式的组合导流等。
(老教材分类:➊包括:①+②+③;
➋包括:④+⑥+⑧梳齿孔导流+⑨厂房导流。)2.1.2 施工导流方式
1.分期围堰导流2.1.2 施工导流方式

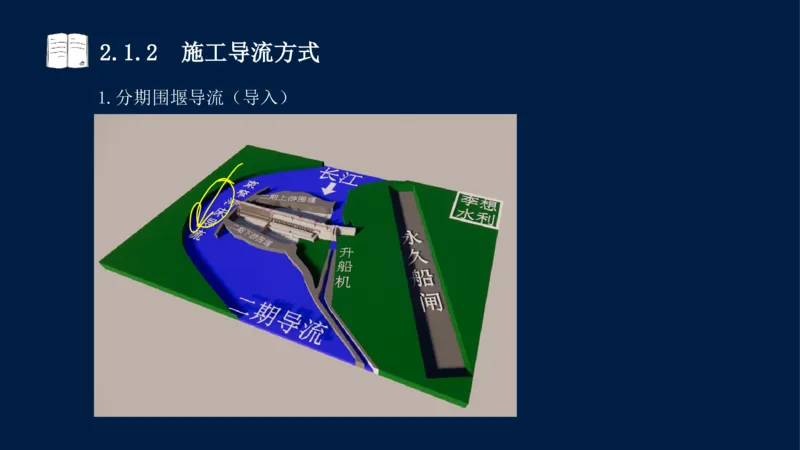

1.分期围堰导流--导入:(1/6)

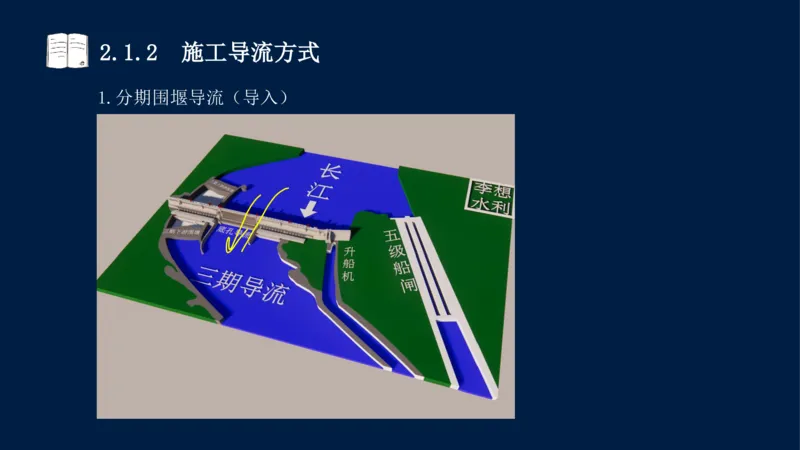

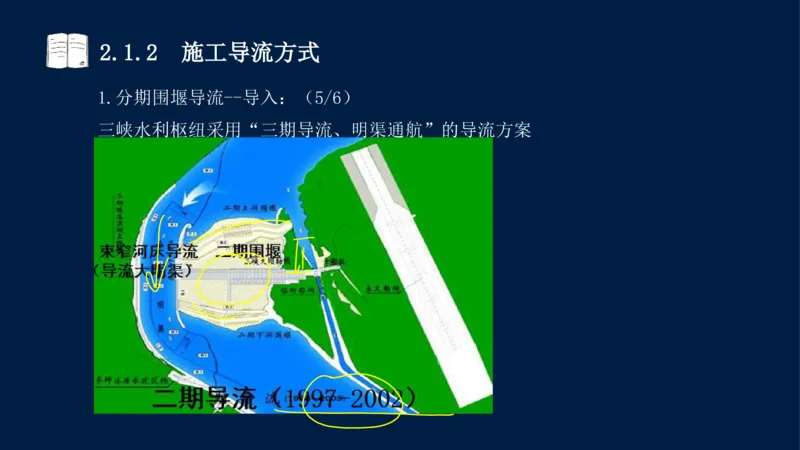

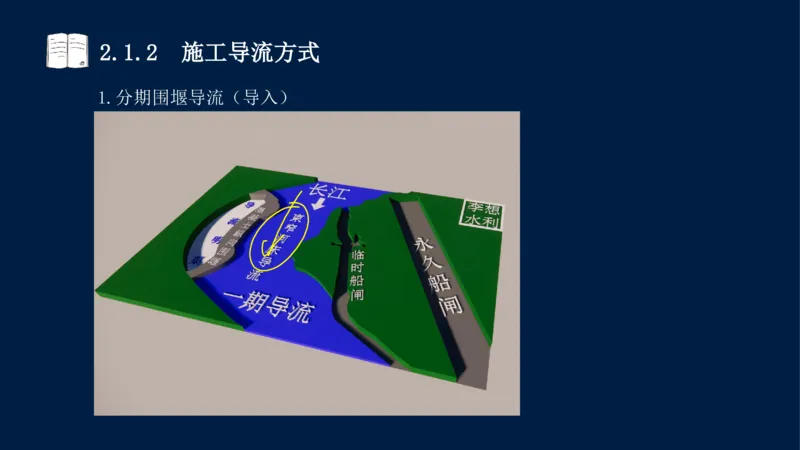

三峡水利枢纽采用“三期导流、明渠通航”的导流方案2.1.2 施工导流方式
1.分期围堰导流--导入:(2/6)

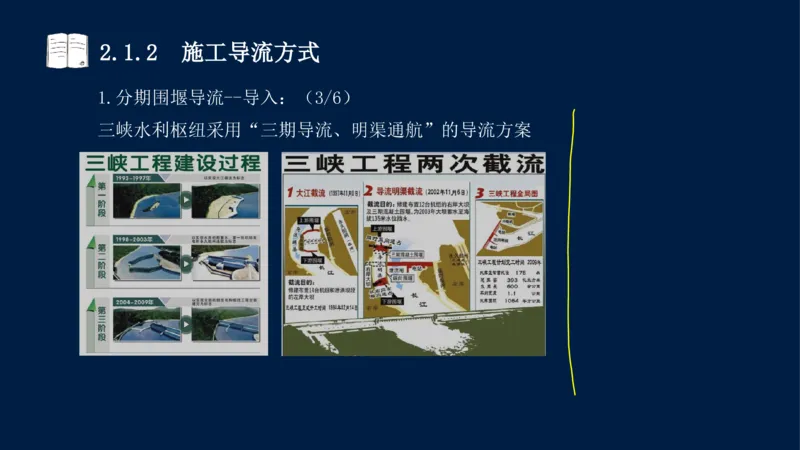

三峡水利枢纽采用“三期导流、明渠通航”的导流方案2.1.2 施工导流方式
1.分期围堰导流--导入:(3/6)
三峡水利枢纽采用“三期导流、明渠通航”的导流方案2.1.2 施工导流方式
1.分期围堰导流--导入:(4/6)
三峡水利枢纽采用“三期导流、明渠通航”的导流方案2.1.2 施工导流方式
1.分期围堰导流--导入:(5/6)
三峡水利枢纽采用“三期导流、明渠通航”的导流方案2.1.2 施工导流方式
1.分期围堰导流--导入:(6/6)

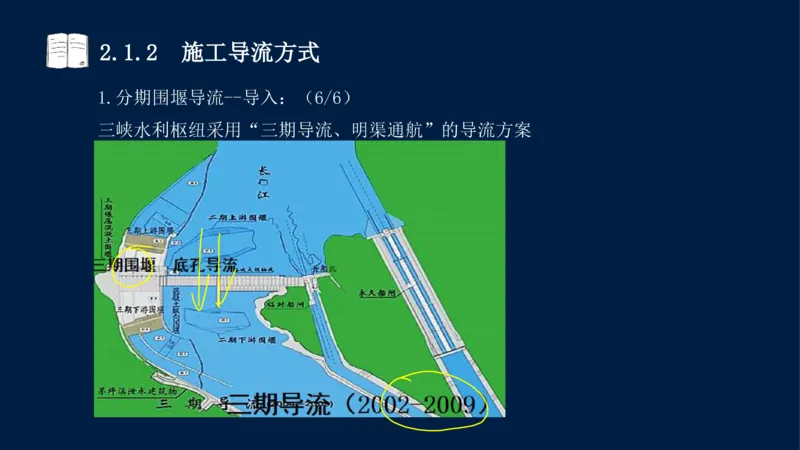

三峡水利枢纽采用“三期导流、明渠通航”的导流方案2.1.2 施工导流方式
1.分期围堰导流--导入:(6/6)
三峡水利枢纽采用“三期导流、明渠通航”的导流方案2.1.2 施工导流方式
1.分期围堰导流(导入)2.1.2 施工导流方式
1.分期围堰导流(导入)2.1.2 施工导流方式
1.分期围堰导流(导入)2.1.2 施工导流方式
1.分期围堰法导流
◇定义:<分期>围堰法导流又称为<分段>围堰法,即用围堰
将要施工的永久建筑物分段分期维护起来,便于干地施工。
◆分段分期:
➊分段,在<空间>上用围堰将永久建筑物分为若干段进行施
工。

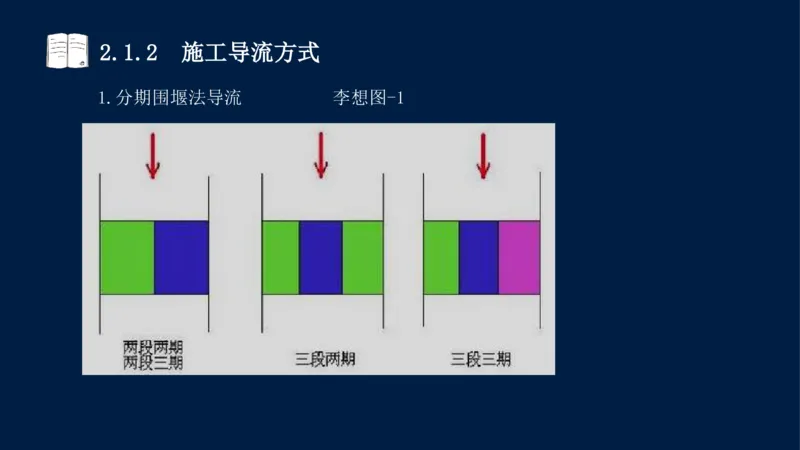

➋分期,在<时间>上将导流分为若干时段。见(李想图-1)。
◇适用:①导流流量大,河床宽,有条件布置纵向围堰;②
河床中永久建筑物便于布置导流泄水建筑物;③河床覆盖层不
厚。(见教材图1)
◆前期后期:①前期利用被束窄河床导流,②后期利用已建
或在建的永久建筑物导流。2.1.2 施工导流方式
1.分期围堰法导流 李想图-12.1.2 施工导流方式
1.分期围堰导流 教材图
教材图1:分段围堰法导流
(a)平面图;(b)下游立视图;(c)导流底孔纵断面图
1—一期上游横向围堰;2—一期下游横向围堰;3—一、二期纵向围堰
;4—预留缺口;5—导流底孔;6—二期上下游围堰轴线;7—护坦;
8—封堵闸门槽;9—工作闸门槽;10—事故闸门槽;

11—已浇筑的混凝土坝体;12—未浇筑的混凝土坝体2.1.2 施工导流方式

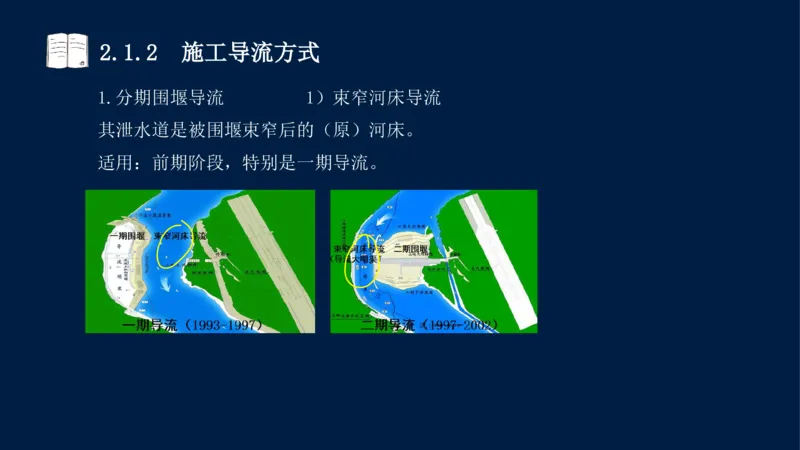

1.分期围堰导流 1)束窄河床导流
其泄水道是被围堰束窄后的(原)河床。
适用:前期阶段,特别是一期导流。2.1.2 施工导流方式
1.分期围堰导流 2)通过已完建的永久建筑物导
流
通过已完建或未完建的永久建筑物导流

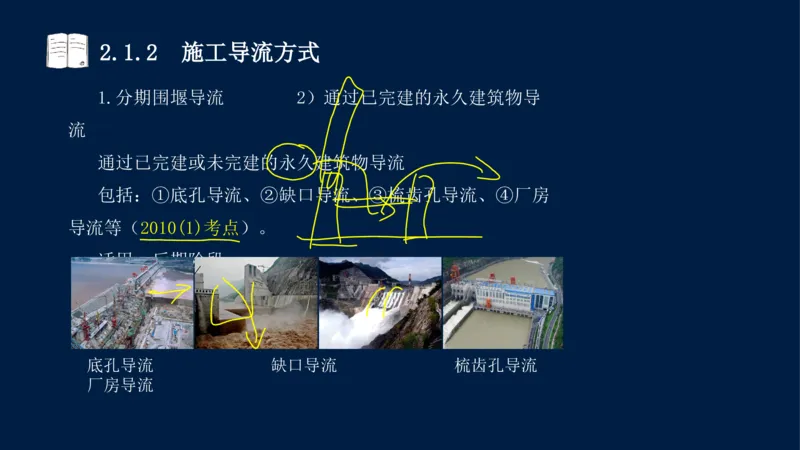

包括:①底孔导流、②缺口导流、③梳齿孔导流、④厂房
导流等(2010(1)考点)。
适用:后期阶段。
底孔导流 缺口导流 梳齿孔导流
厂房导流2.1.2 施工导流方式

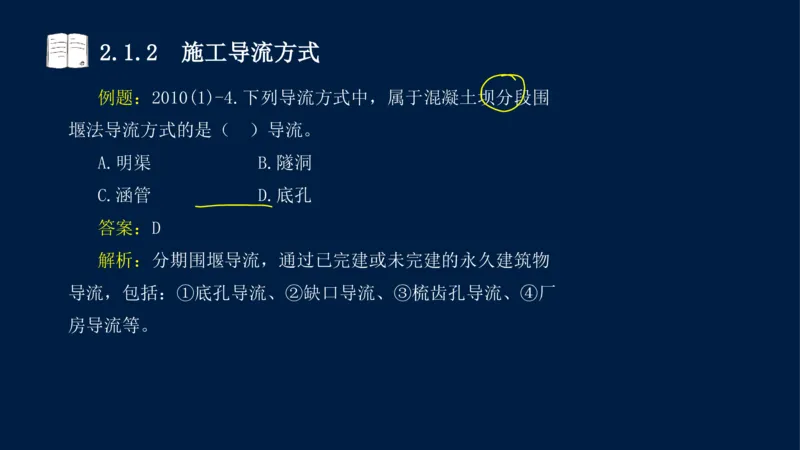

例题:2010(1)-4.下列导流方式中,属于混凝土坝分段围
堰法导流方式的是( )导流。
A.明渠 B.隧洞
C.涵管 D.底孔
答案:D
解析:分期围堰导流,通过已完建或未完建的永久建筑物
导流,包括:①底孔导流、②缺口导流、③梳齿孔导流、④厂
房导流等。2.1.2 施工导流方式

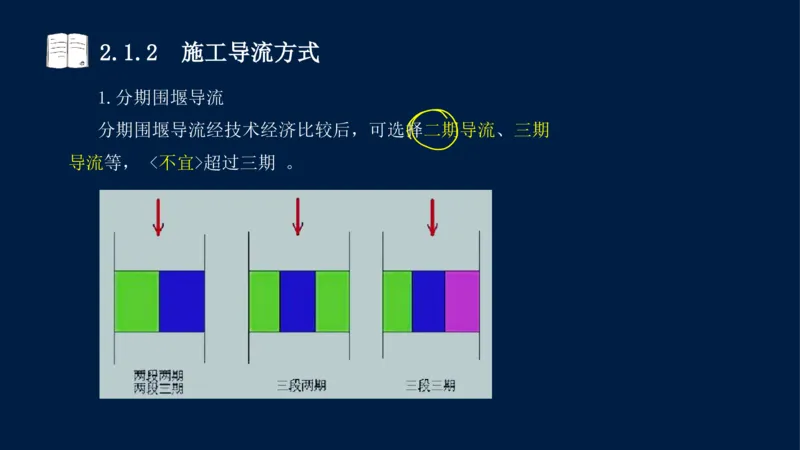

1.分期围堰导流
分期围堰导流经技术经济比较后,可选择二期导流、三期
导流等, <不宜>超过三期 。2.1.2 施工导流方式
2.一次拦断河床围堰导流2.1.2 施工导流方式

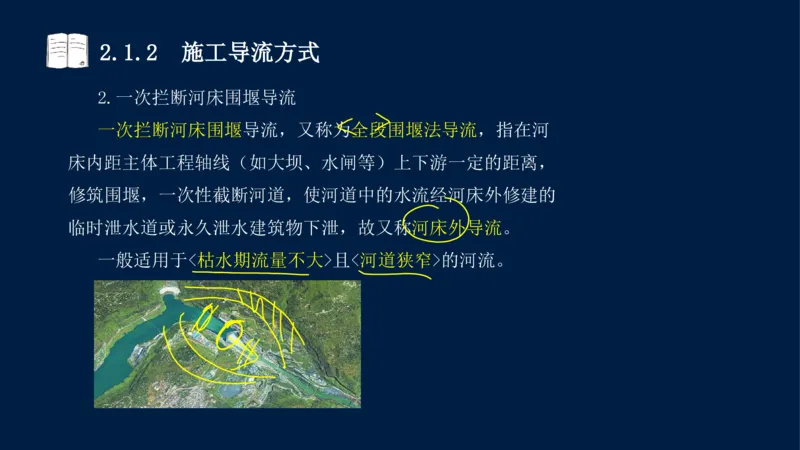

2.一次拦断河床围堰导流
一次拦断河床围堰导流,又称为全段围堰法导流,指在河
床内距主体工程轴线(如大坝、水闸等)上下游一定的距离,
修筑围堰,一次性截断河道,使河道中的水流经河床外修建的
临时泄水道或永久泄水建筑物下泄,故又称河床外导流。
一般适用于<枯水期流量不大>且<河道狭窄>的河流。2.1.2 施工导流方式
2.一次拦断河床围堰导流
根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导
流程序可分为初期、中期和后期导流<三个>阶段(2022(1)案
例)。 初中生毕业后:(教材,P54+112,类似)
阶段 挡水 泄水
(1)初期 <围堰>挡水阶段, 水流由导流<泄水建筑物>下泄。
<坝体临时>挡水阶
洪水由导流<泄水建筑物>下泄,坝
(2)中期 段,坝体填筑高度
体满足安全度汛条件。
超过围堰堰顶高程,
导流泄水建筑物下闸封堵,水库开
<坝体(永久)>挡
(3)后期 始蓄水,永久泄水建筑物尚未具备

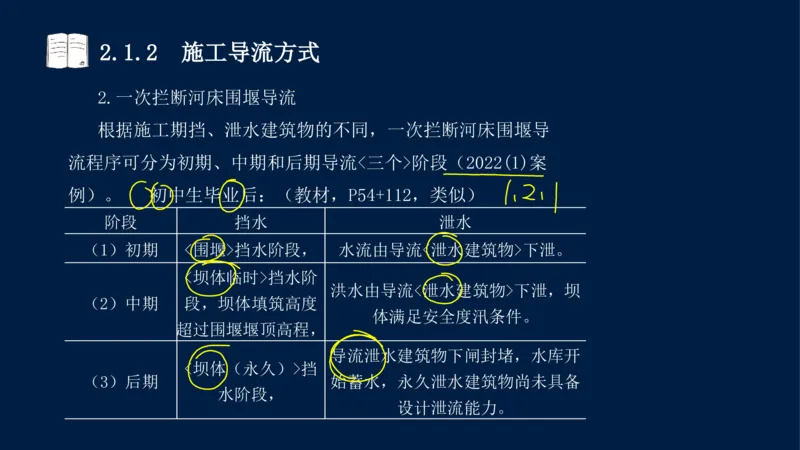

水阶段,
设计泄流能力。2.1.2 施工导流方式
2.一次拦断河床围堰导流
初期、中期和后期导流三个阶段。(2022(1)案例)
(似曾相识燕归来,无可奈何花落去,这三张出现了三次
重复的表格终于落幕了)2.1.2 施工导流方式
3.辅助导流方式2.1.2 施工导流方式
3.辅助导流方式
在采用上述导流方式时,往往需要选择合适的泄水方式配
合水流控制,称为辅助导流方式。

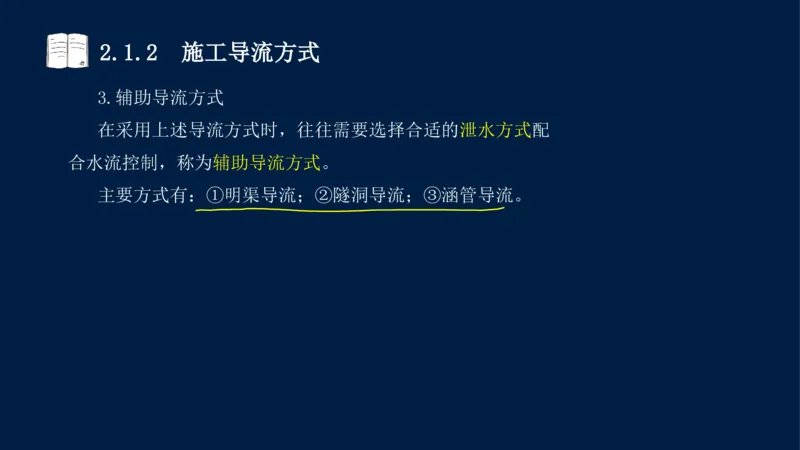

主要方式有:①明渠导流;②隧洞导流;③涵管导流。2.1.2 施工导流方式
3.辅助导流方式 1)明渠导流
适用:①岸坡平缓、或②有一岸具有较宽的台地、垭口、
或③古河道的地形。(体现的都是“平原+宽”)
优点:施工简单,适合大型机械施工;有利于加速施工进
度,缩短工期;对通航、放木条件也较好。

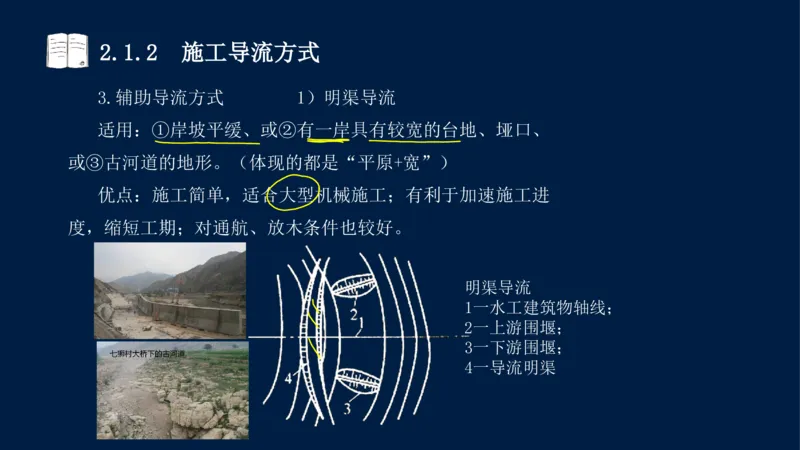

明渠导流
1一水工建筑物轴线;
2一上游围堰;
3一下游围堰;
4一导流明渠2.1.2 施工导流方式

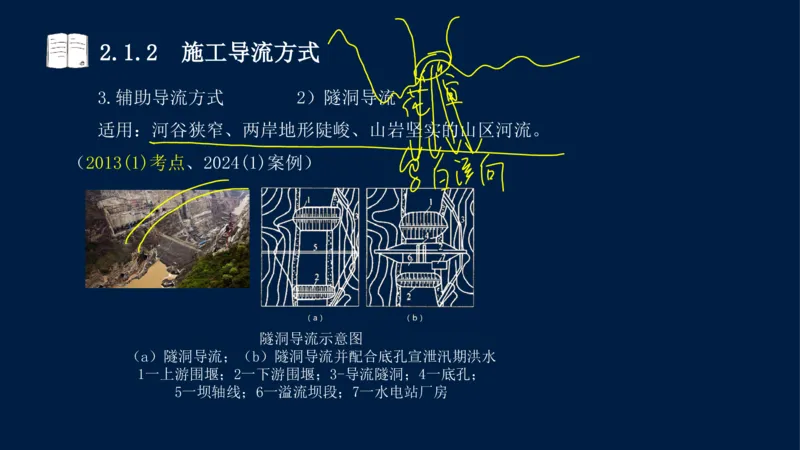

3.辅助导流方式 2)隧洞导流
适用:河谷狭窄、两岸地形陡峻、山岩坚实的山区河流。
(2013(1)考点、2024(1)案例)
隧洞导流示意图
(a)隧洞导流;(b)隧洞导流并配合底孔宣泄汛期洪水
1一上游围堰;2一下游围堰;3-导流隧洞;4一底孔;
5一坝轴线;6一溢流坝段;7一水电站厂房2.1.2 施工导流方式

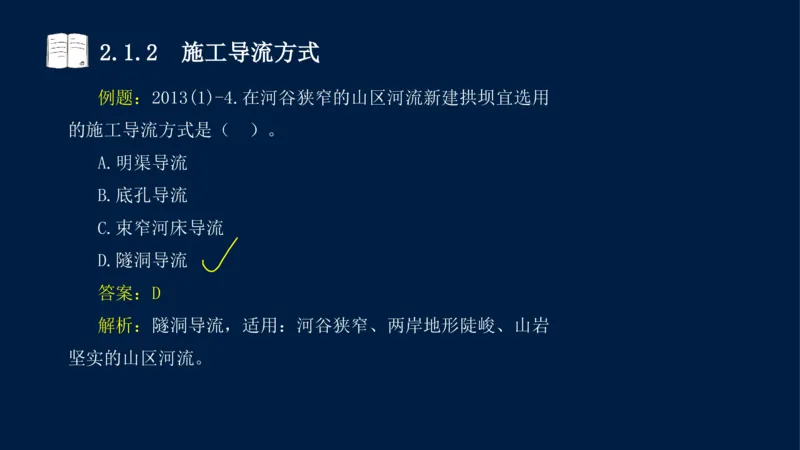

例题:2013(1)-4.在河谷狭窄的山区河流新建拱坝宜选用
的施工导流方式是( )。
A.明渠导流
B.底孔导流
C.束窄河床导流
D.隧洞导流
答案:D
解析:隧洞导流,适用:河谷狭窄、两岸地形陡峻、山岩
坚实的山区河流。2.1.2 施工导流方式

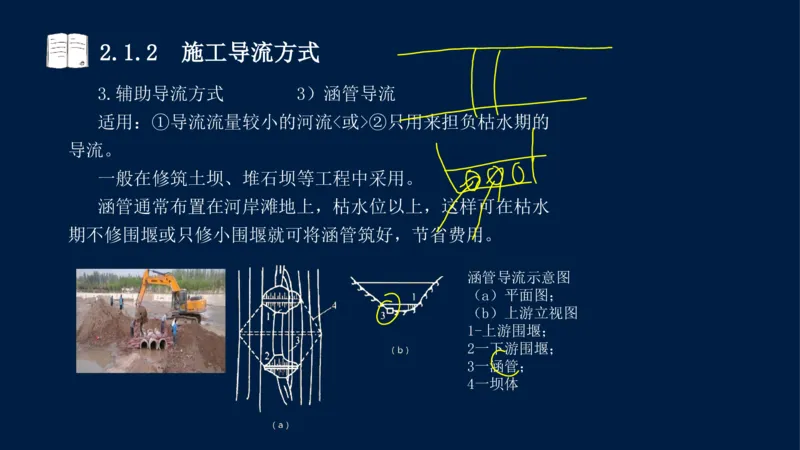

3.辅助导流方式 3)涵管导流
适用:①导流流量较小的河流<或>②只用来担负枯水期的
导流。
一般在修筑土坝、堆石坝等工程中采用。
涵管通常布置在河岸滩地上,枯水位以上,这样可在枯水
期不修围堰或只修小围堰就可将涵管筑好,节省费用。
涵管导流示意图
(a)平面图;
(b)上游立视图
1-上游围堰;
2一下游围堰;
3一涵管;
4一坝体2.1.2 施工导流方式
小结:2.1.2 施工导流方式
小结:一<页>看尽长安花

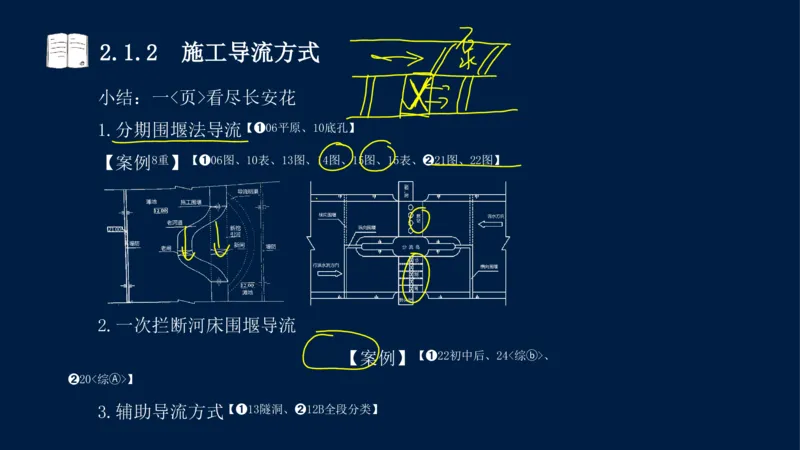

1.分期围堰法导流【➊06平原、10底孔】
【案例8重】【➊06图、10表、13图、14图、15图、15表、➋21图、22图】
2.一次拦断河床围堰导流
【案例】【➊22初中后、24<综ⓑ>、
➋20<综Ⓐ>】
3.辅助导流方式【➊13隧洞、➋12B全段分类】2.1.2 施工导流方式2.1.3 截流方法

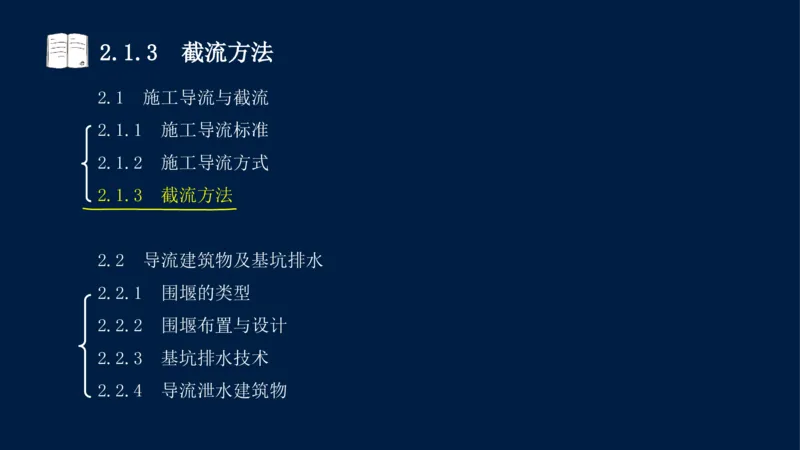

2.1 施工导流与截流
2.1.1 施工导流标准
2.1.2 施工导流方式
2.1.3 截流方法
2.2 导流建筑物及基坑排水
2.2.1 围堰的类型
2.2.2 围堰布置与设计
2.2.3 基坑排水技术

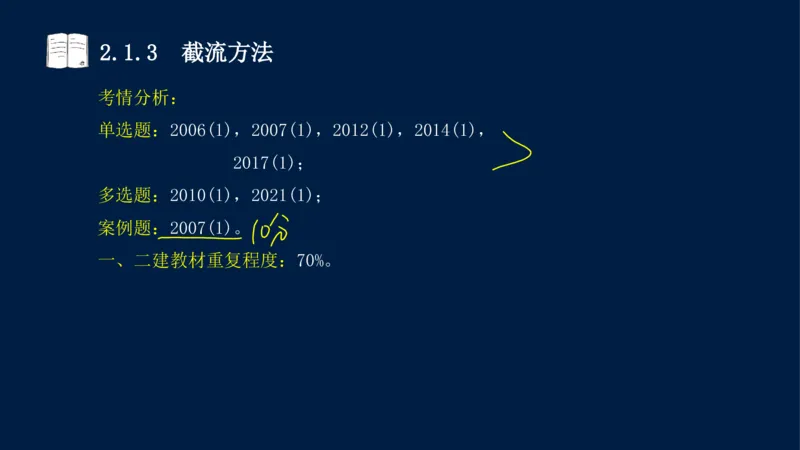

2.2.4 导流泄水建筑物2.1.3 截流方法
考情分析:
单选题:2006(1),2007(1),2012(1),2014(1),
2017(1);
多选题:2010(1),2021(1);
案例题:2007(1)。
一、二建教材重复程度:70%。2.1.3 截流方法

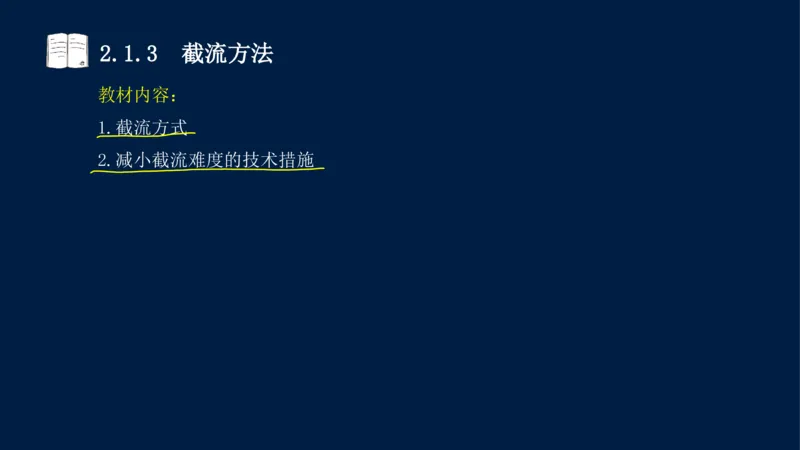

教材内容:
1.截流方式
2.减小截流难度的技术措施2.1.3 截流方法

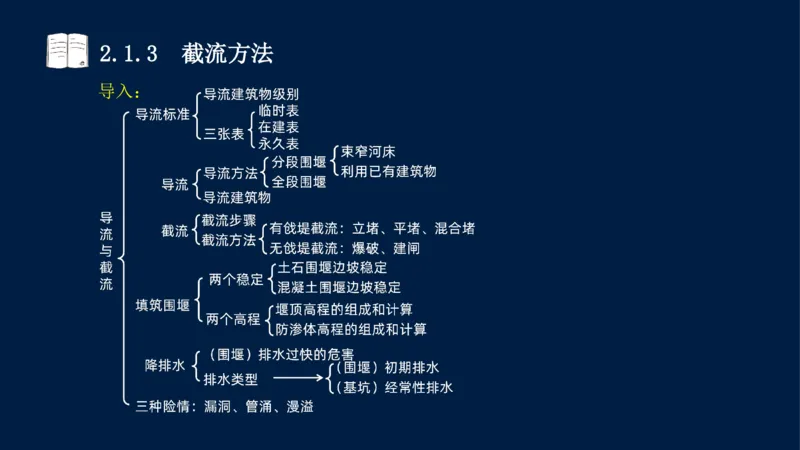

导入:2.1.3 截流方法
导入:2.1.3 截流方法
1.截流方式2.1.3 截流方法

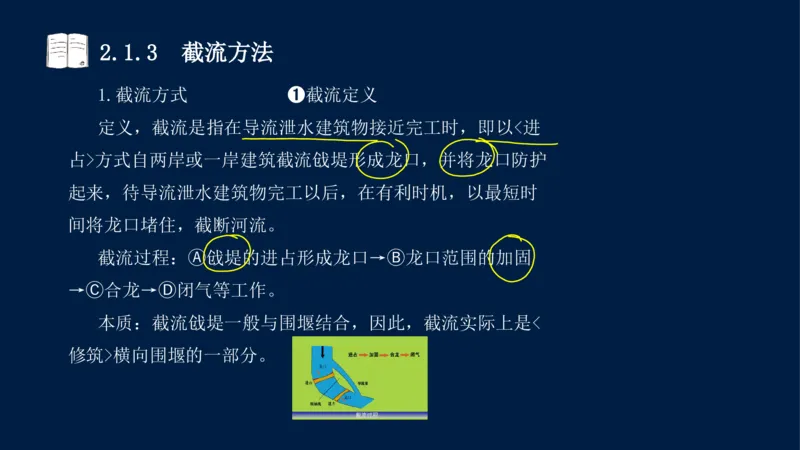

1.截流方式 ➊截流定义
定义,截流是指在导流泄水建筑物接近完工时,即以<进
占>方式自两岸或一岸建筑截流戗堤形成龙口,并将龙口防护
起来,待导流泄水建筑物完工以后,在有利时机,以最短时
间将龙口堵住,截断河流。

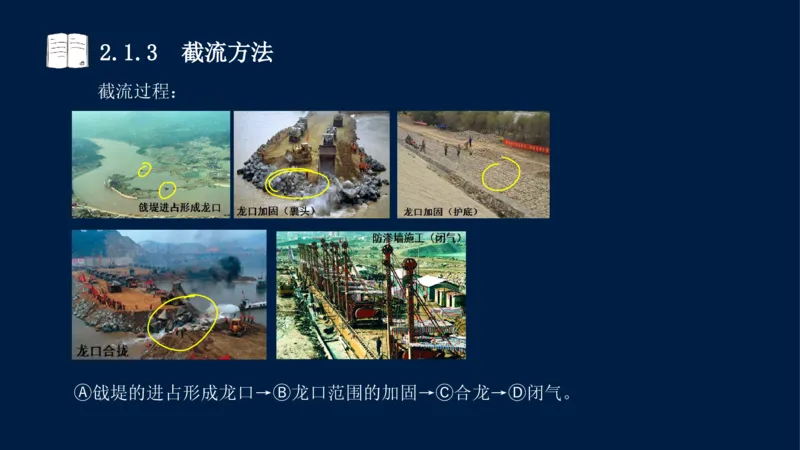

截流过程: 戗堤的进占形成龙口→ 龙口范围的加固
Ⓐ Ⓑ
→ 合龙→ 闭气等工作。
Ⓒ Ⓓ
本质:截流戗堤一般与围堰结合,因此,截流实际上是<
修筑>横向围堰的一部分。2.1.3 截流方法

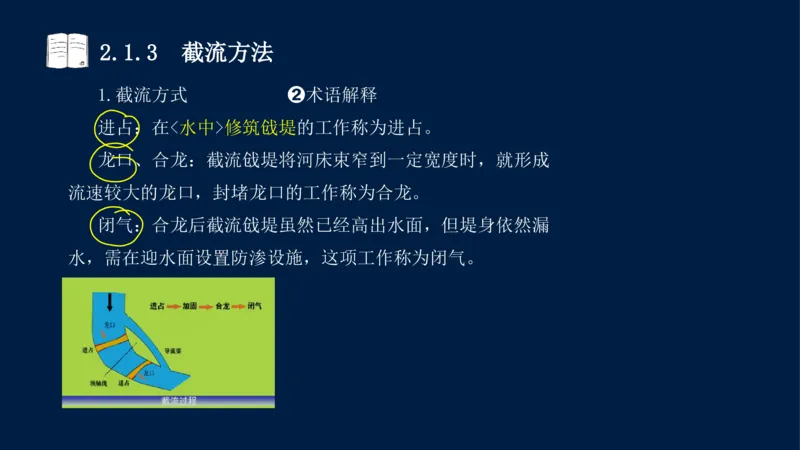

1.截流方式 ➋术语解释
进占:在<水中>修筑戗堤的工作称为进占。
龙口、合龙:截流戗堤将河床束窄到一定宽度时,就形成
流速较大的龙口,封堵龙口的工作称为合龙。
闭气:合龙后截流戗堤虽然已经高出水面,但堤身依然漏
水,需在迎水面设置防渗设施,这项工作称为闭气。2.1.3 截流方法
截流过程:
戗堤的进占形成龙口→ 龙口范围的加固→ 合龙→ 闭气。
Ⓐ Ⓑ Ⓒ Ⓓ2.1.3 截流方法

1.截流方式 ➌截流方式分类
(教材外内容)
◆有戗堤截流:①立堵、②平堵、③混合堵。(2023(2A)
考点)
◆无戗堤截流:④爆破、⑤建闸。2.1.3 截流方法
1.截流方式 ➍方式选择
截流多采用<戗堤法>,宜优先采用<立堵>截流方式;
也可选用建造浮桥及栈桥平堵截流、定向爆破、建闸等其
他截流方式。
其中<平堵法>和<立堵法>截流分别如图所示。
立堵法截流

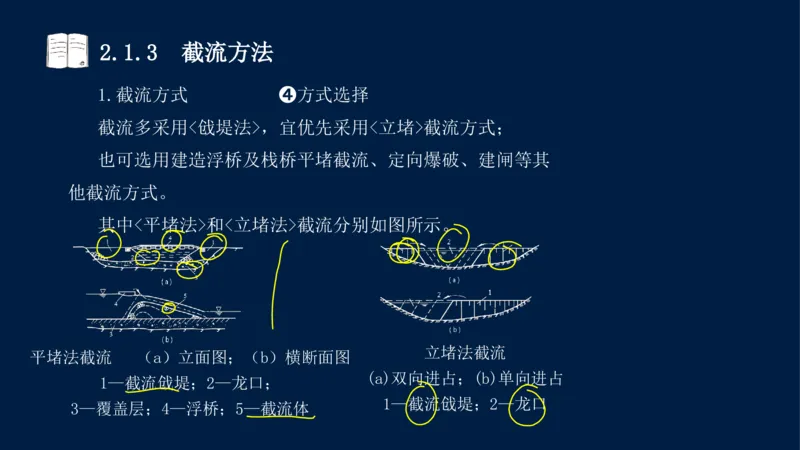

平堵法截流 (a)立面图;(b)横断面图
(a)双向进占;(b)单向进占
1—截流戗堤;2—龙口;
1—截流戗堤;2—龙口
3—覆盖层;4—浮桥;5—截流体2.1.3 截流方法
1.截流方式 ➎平堵、立堵示意图

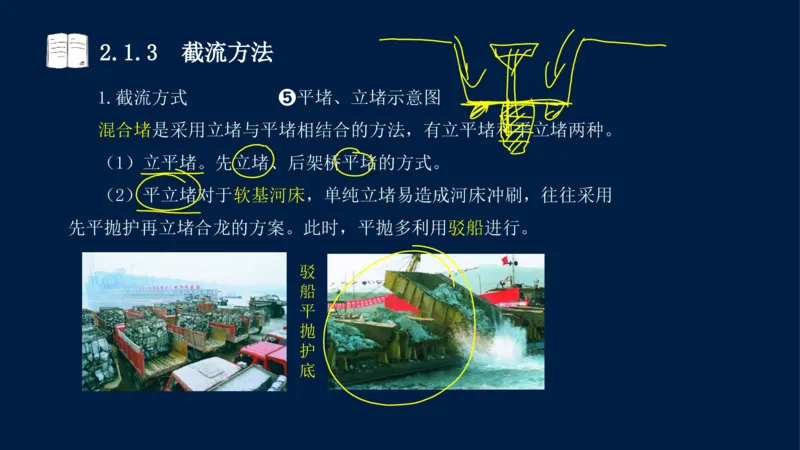

混合堵是采用立堵与平堵相结合的方法,有立平堵和平立堵两种。
(1)立平堵。先立堵、后架桥平堵的方式。
(2)平立堵对于软基河床,单纯立堵易造成河床冲刷,往往采用
先平抛护再立堵合龙的方案。此时,平抛多利用驳船进行。
驳
船
平
抛
护
底2.1.3 截流方法
1.截流方式 ➏单戗、多戗选择
(1)截流落差不超过(≤)4m时,宜选择①单戗立堵截
流。
(2)截流流量大且落差大于4m时,宜选择②双戗、③多
戗立堵截流。
单戗[两端]
单戗[一端]2.1.3 截流方法

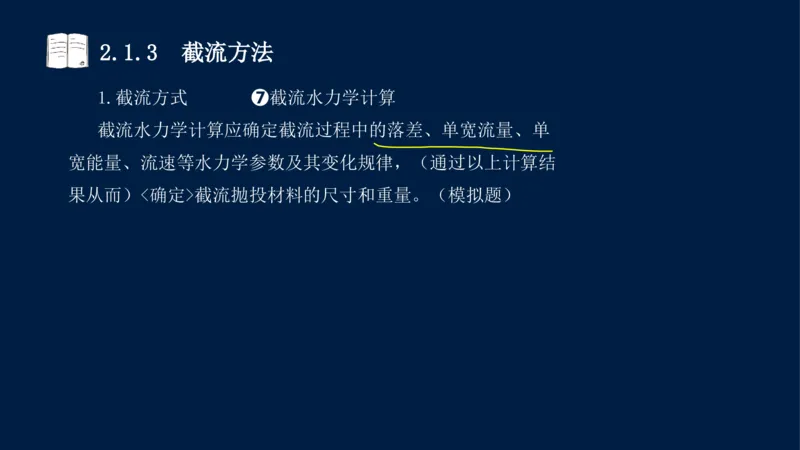

1.截流方式 ➐截流水力学计算
截流水力学计算应确定截流过程中的落差、单宽流量、单
宽能量、流速等水力学参数及其变化规律,(通过以上计算结

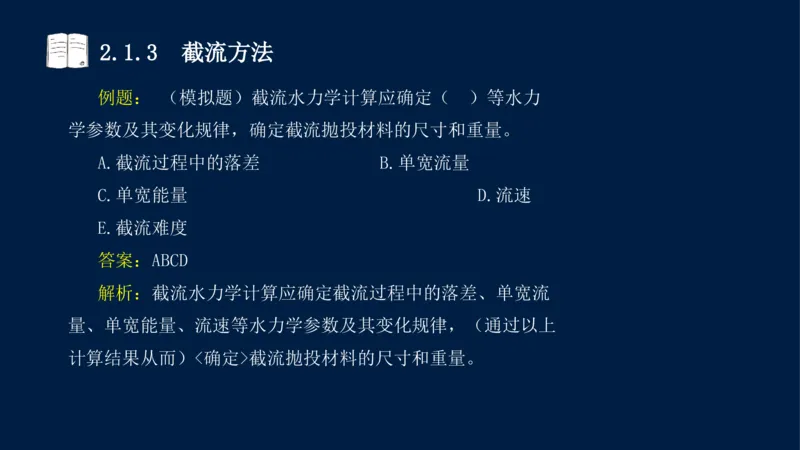

果从而)<确定>截流抛投材料的尺寸和重量。(模拟题)2.1.3 截流方法
例题: (模拟题)截流水力学计算应确定( )等水力
学参数及其变化规律,确定截流抛投材料的尺寸和重量。
A.截流过程中的落差 B.单宽流量
C.单宽能量 D.流速
E.截流难度
答案:ABCD
解析:截流水力学计算应确定截流过程中的落差、单宽流
量、单宽能量、流速等水力学参数及其变化规律,(通过以上
计算结果从而)<确定>截流抛投材料的尺寸和重量。2.1.3 截流方法
2.减小截流难度的技术措施2.1.3 截流方法
2.减小截流难度的技术措施
截流工程的难易程度取决于河道流量、泄水条件、龙口的
落差、流速、地形地质条件、材料供应情况及施工方法、施工
设备等因素。
主要技术措施:(Q↓,V↓<真变小、假变小>)
(1)加大分流量,改善分流条件;
(2)改善龙口水力条件;
(3)增大抛投料的稳定性;
(4)减少块料流失,加大截流施工强度;

(5)合理选择截流时段等。2.1.3 截流方法

2.减小截流难度的技术措施 1)加大分流量,改善分
流条件
(1)合理确定导流建筑物尺寸、断面形式和底高程。
(2)确保泄水建筑物上下游引渠开挖和上下游围堰拆除
的质量(关键环节)。
(3)在永久泄水建筑物泄流能力不足时,可以专门修建
截流分水闸或其他形式泄水道帮助分流,待截流完成后,借助
于闸门封堵泄水闸,最后完成截流任务。
(4)增大截流建筑物的泄水能力。
(即马路修宽点或者多修点马路)2.1.3 截流方法

2.减小截流难度的技术措施 2)改善龙口水力条件
(1)双戗截流;(2)三戗截流;
(3)宽戗截流;(4)平抛垫底。
(2010(1)、2021(1)考点)2.1.3 截流方法

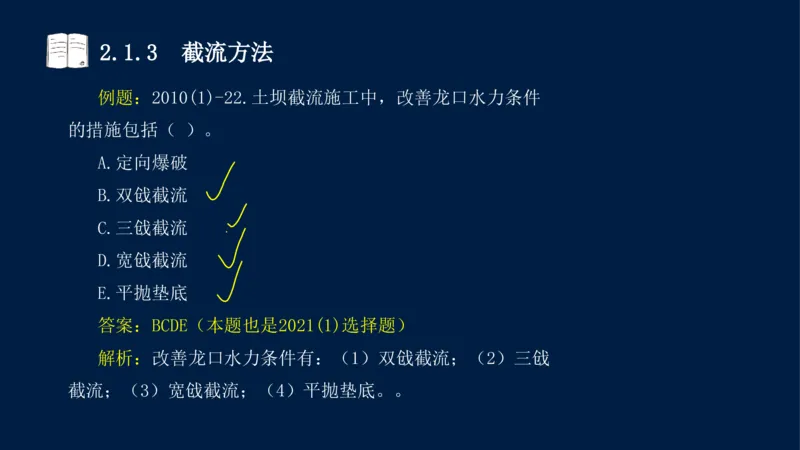

例题:2010(1)-22.土坝截流施工中,改善龙口水力条件
的措施包括( )。
A.定向爆破
B.双戗截流
C.三戗截流
D.宽戗截流
E.平抛垫底
答案:BCDE(本题也是2021(1)选择题)
解析:改善龙口水力条件有:(1)双戗截流;(2)三戗
截流;(3)宽戗截流;(4)平抛垫底。。2.1.3 截流方法

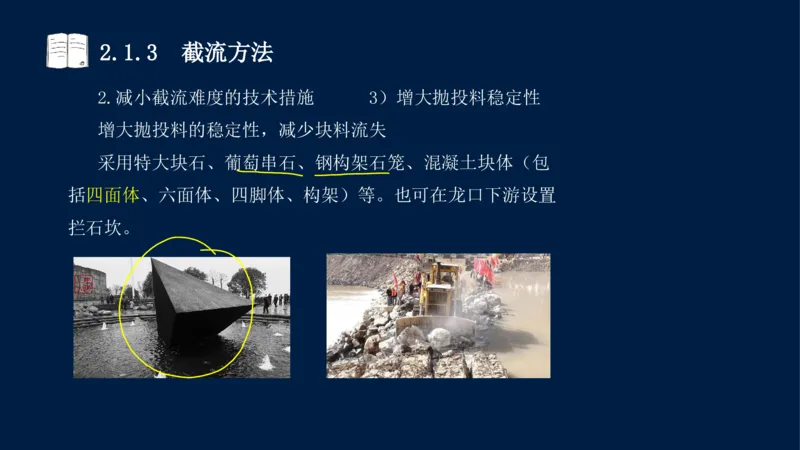

2.减小截流难度的技术措施 3)增大抛投料稳定性
增大抛投料的稳定性,减少块料流失
采用特大块石、葡萄串石、钢构架石笼、混凝土块体(包
括四面体、六面体、四脚体、构架)等。也可在龙口下游设置
拦石坎。2.1.3 截流方法

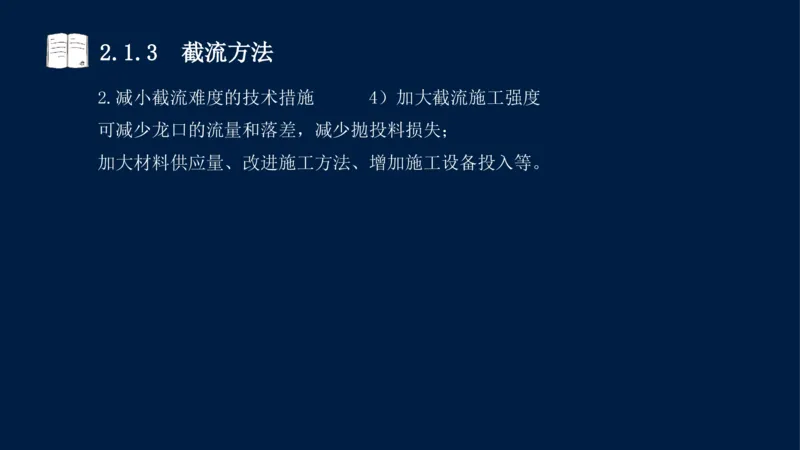

2.减小截流难度的技术措施 4)加大截流施工强度
可减少龙口的流量和落差,减少抛投料损失;
加大材料供应量、改进施工方法、增加施工设备投入等。2.1.3 截流方法

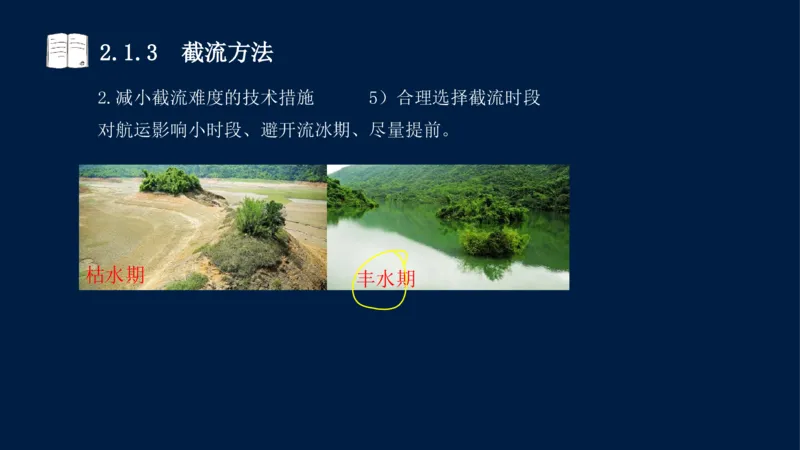

2.减小截流难度的技术措施 5)合理选择截流时段
对航运影响小时段、避开流冰期、尽量提前。
枯水期
丰水期2.1.3 截流方法
小结:2.1.3 截流方法
小结:一<页>看尽长安花
0.截流过程【案例】【➊07、➋11、14】
1.截流方式(Ⅰ无戗堤归类)【➊07定向、12定向】
1.截流方式(Ⅱ有戗堤归类)【➊17归类区分、➋23A归类寻找】
1.截流方式(Ⅲ有戗堤细节)【➊06桥<删>、14桥<删>、
➋13
端<删>、14桥<删>、15端<删>、20混】
2.减小截流难度的技术措施【➊10龙口、21龙口】2.1.3 截流方法2.2.1 围堰的类型
2.1 施工导流与截流
2.1.1 施工导流标准
2.1.2 施工导流方式
2.1.3 截流方法
2.2 导流建筑物及基坑排水
2.2.1 围堰的类型
2.2.2 围堰布置与设计
2.2.3 基坑排水技术

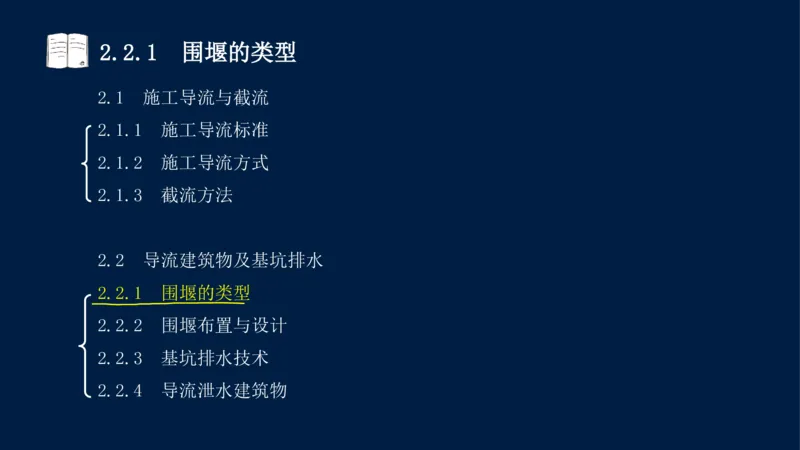

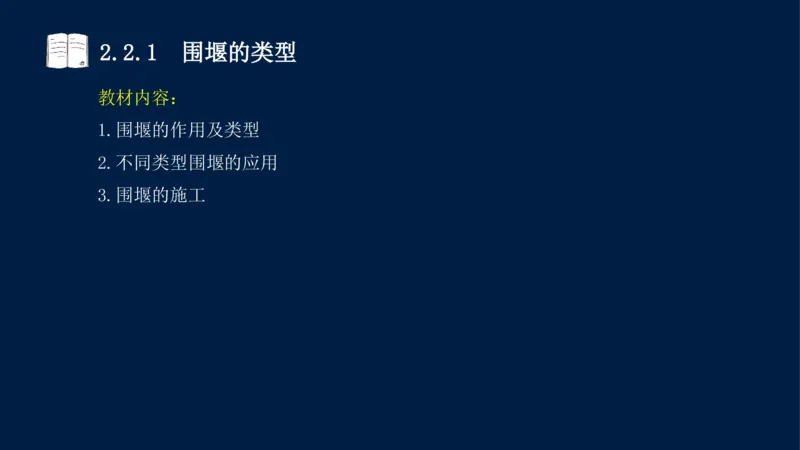

2.2.4 导流泄水建筑物2.2.1 围堰的类型

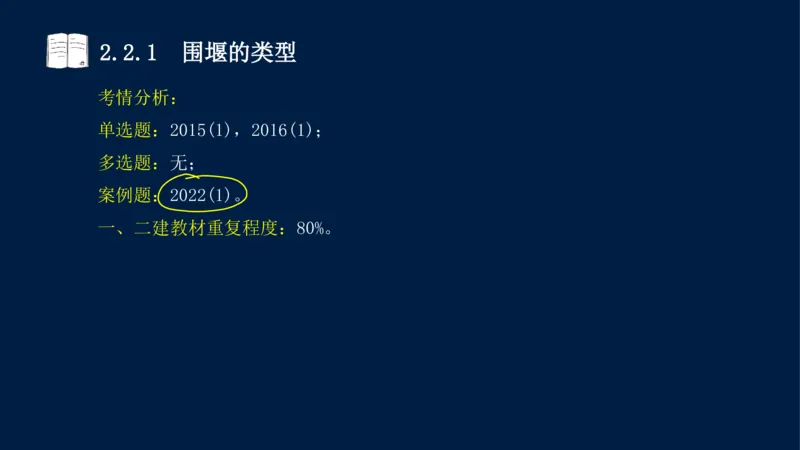

考情分析:
单选题:2015(1),2016(1);
多选题:无;
案例题:2022(1)。
一、二建教材重复程度:80%。2.2.1 围堰的类型
教材内容:
1.围堰的作用及类型
2.不同类型围堰的应用
3.围堰的施工2.2.1 围堰的类型
1.围堰的作用及类型2.2.1 围堰的类型
1.围堰的作用及类型 ➊作用

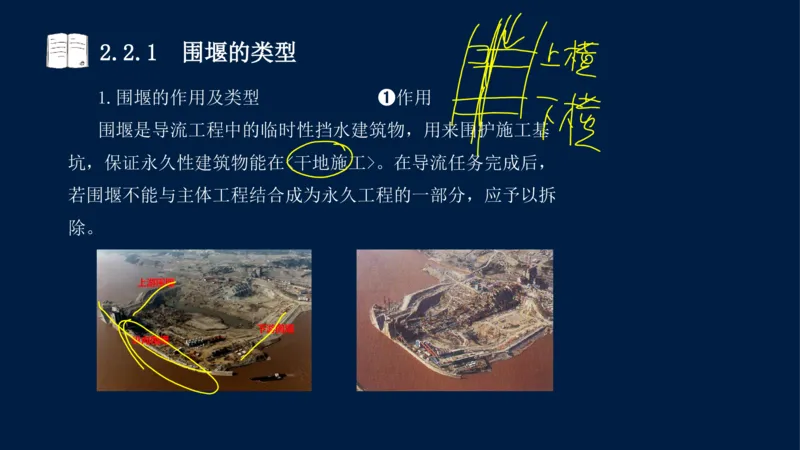

围堰是导流工程中的临时性挡水建筑物,用来围护施工基
坑,保证永久性建筑物能在<干地施工>。在导流任务完成后,
若围堰不能与主体工程结合成为永久工程的一部分,应予以拆
除。2.2.1 围堰的类型
1.围堰的作用及类型 ➋类型

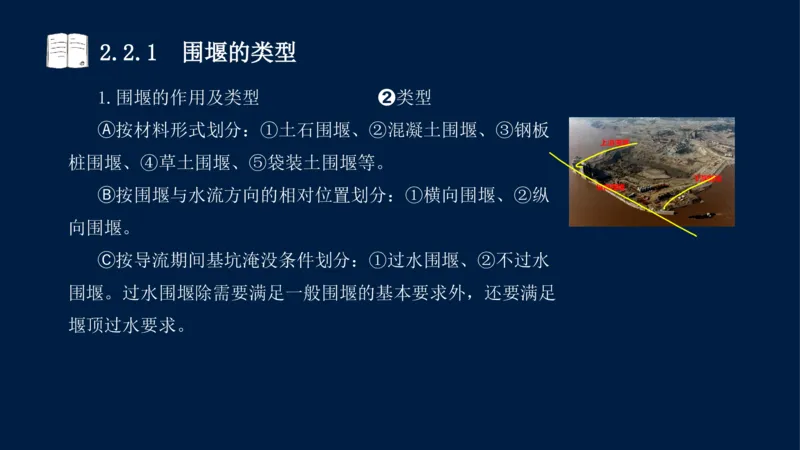

按材料形式划分:①土石围堰、②混凝土围堰、③钢板
Ⓐ
桩围堰、④草土围堰、⑤袋装土围堰等。
按围堰与水流方向的相对位置划分:①横向围堰、②纵
Ⓑ
向围堰。
按导流期间基坑淹没条件划分:①过水围堰、②不过水
Ⓒ
围堰。过水围堰除需要满足一般围堰的基本要求外,还要满足
堰顶过水要求。2.2.1 围堰的类型
2.不同类型围堰的应用2.2.1 围堰的类型

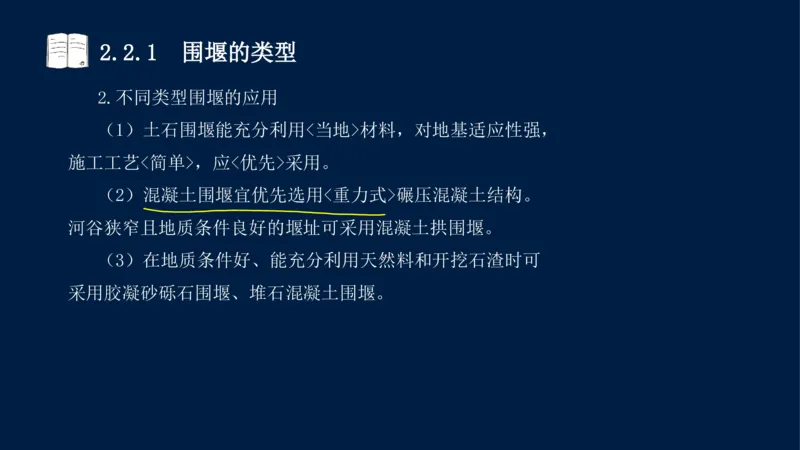

2.不同类型围堰的应用
(1)土石围堰能充分利用<当地>材料,对地基适应性强,
施工工艺<简单>,应<优先>采用。
(2)混凝土围堰宜优先选用<重力式>碾压混凝土结构。

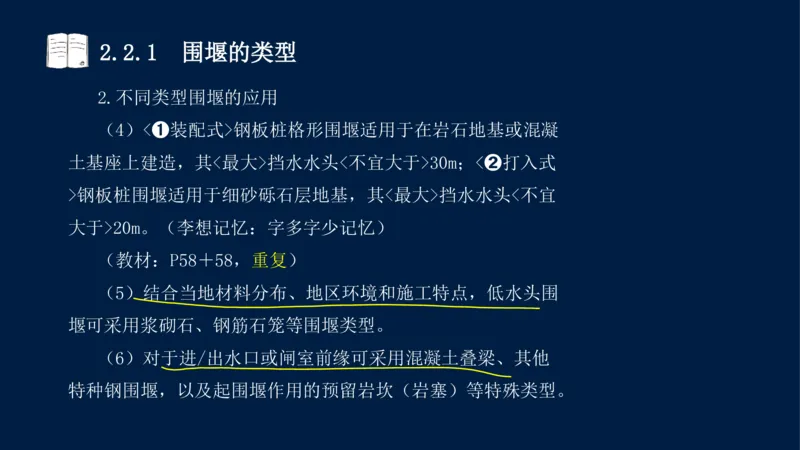

河谷狭窄且地质条件良好的堰址可采用混凝土拱围堰。
(3)在地质条件好、能充分利用天然料和开挖石渣时可
采用胶凝砂砾石围堰、堆石混凝土围堰。2.2.1 围堰的类型
2.不同类型围堰的应用
(4)<➊装配式>钢板桩格形围堰适用于在岩石地基或混凝
土基座上建造,其<最大>挡水水头<不宜大于>30m;<➋打入式
>钢板桩围堰适用于细砂砾石层地基,其<最大>挡水水头<不宜
大于>20m。(李想记忆:字多字少记忆)
(教材:P58+58,重复)
(5)结合当地材料分布、地区环境和施工特点,低水头围
堰可采用浆砌石、钢筋石笼等围堰类型。
(6)对于进/出水口或闸室前缘可采用混凝土叠梁、其他
特种钢围堰,以及起围堰作用的预留岩坎(岩塞)等特殊类型。2.2.1 围堰的类型
3.围堰的施工2.2.1 围堰的类型

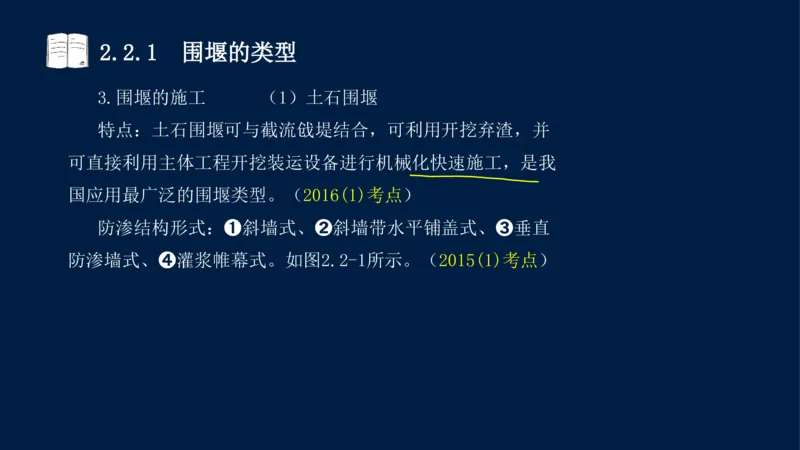

3.围堰的施工 (1)土石围堰
特点:土石围堰可与截流戗堤结合,可利用开挖弃渣,并
可直接利用主体工程开挖装运设备进行机械化快速施工,是我
国应用最广泛的围堰类型。(2016(1)考点)
防渗结构形式:➊斜墙式、➋斜墙带水平铺盖式、➌垂直
防渗墙式、➍灌浆帷幕式。如图2.2-1所示。(2015(1)考点)2.2.1 围堰的类型
3.围堰的施工 (1)土石围堰
(2022(1)案例)
(2015(1)考点)
图2.2-1 土石围堰
(a)斜墙式;(b)斜墙带水平铺盖式;(c)垂直防渗墙式;(d)灌浆帷幕式
1—堆石体;2—黏土斜墙、铺盖;3—反滤层;4—护面;5—隔水层;
6—覆盖层;7—垂直防渗墙;8—灌浆帷幕;9—黏土心墙2.2.1 围堰的类型

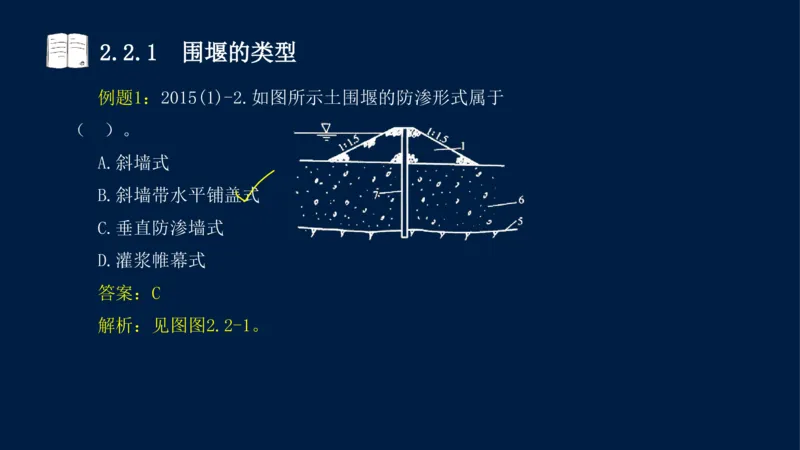

例题1:2015(1)-2.如图所示土围堰的防渗形式属于
( )。
A.斜墙式
B.斜墙带水平铺盖式
C.垂直防渗墙式
D.灌浆帷幕式
答案:C
解析:见图图2.2-1。2.2.1 围堰的类型
例题2:2016(1)-2.下列能临时建筑物能组成临时建筑物
一部分的是( )。
A.土石围堰
B.草土围堰
C.竹笼围堰
D.木笼围堰
答案:A
解析:教材无对应内容,理解题目。2.2.1 围堰的类型
3.围堰的施工 (2)混凝土围堰
特点:挡水水头高,底宽小,抗冲能力大,堰顶可溢流。
多为纵向围堰,可以两面挡水,而且可与永久建筑物相结
合作为坝体或闸室体的一部分。
混凝土围堰结构形式有重力式(图2.2-2)、拱形等形式。2.2.1 围堰的类型

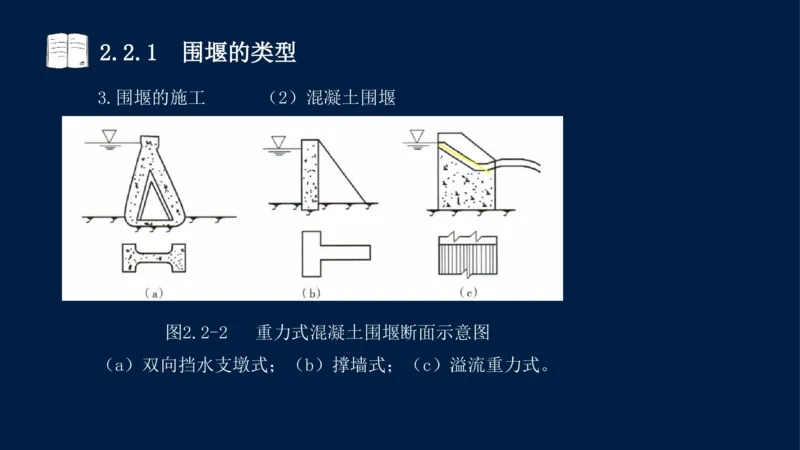

3.围堰的施工 (2)混凝土围堰
图2.2-2 重力式混凝土围堰断面示意图
(a)双向挡水支墩式;(b)撑墙式;(c)溢流重力式。2.2.1 围堰的类型
3.围堰的施工 (3)钢板桩格形围堰
是由一系列彼此相连的格体形成外壳,然后在内填以土料
或砂料构成。格体是土或砂料和钢板桩的组合结构,由横向拉
力强的钢板桩连锁围成一定几何形状的封闭系统。钢板桩格形

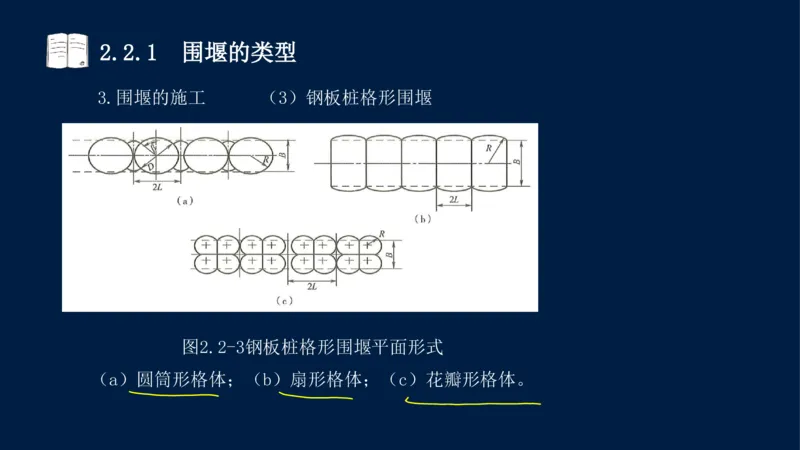

围堰按挡水高度不同,其平面形式有圆筒形格体、扇形格体、
花瓣形格体(图2.2-3), 应用较多的是圆筒形格体。
装配式钢板桩格形围堰适用于在岩石地基或混凝土基座上
建造,其最大挡水水头不宜大于30m;打入式钢板桩围堰适用
于细砂砾石层地基,其最大挡水水头不宜大于20m。(重复)2.2.1 围堰的类型
3.围堰的施工 (3)钢板桩格形围堰
图2.2-3钢板桩格形围堰平面形式
(a)圆筒形格体;(b)扇形格体;(c)花瓣形格体。2.2.1 围堰的类型

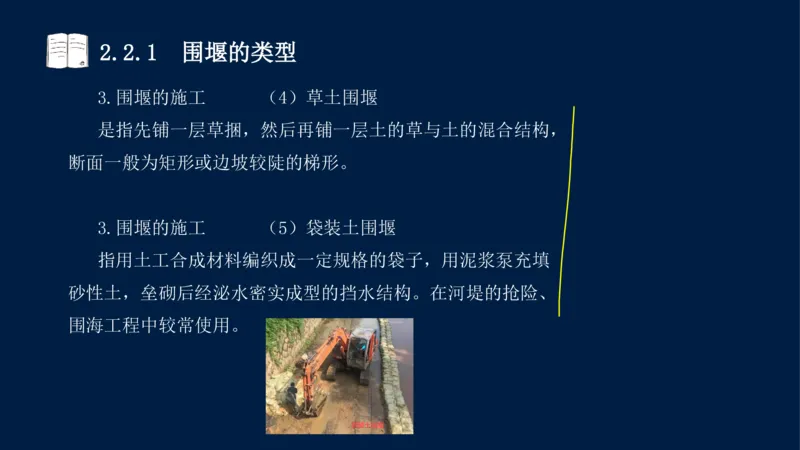

3.围堰的施工 (4)草土围堰
是指先铺一层草捆,然后再铺一层土的草与土的混合结构,
断面一般为矩形或边坡较陡的梯形。
3.围堰的施工 (5)袋装土围堰
指用土工合成材料编织成一定规格的袋子,用泥浆泵充填
砂性土,垒砌后经泌水密实成型的挡水结构。在河堤的抢险、
围海工程中较常使用。2.2.1 围堰的类型
小结:2.2.1 围堰的类型
小结:一<页>看尽长安花
1.围堰的作用及类型【无】
2.不同类型围堰的应用【无】
3.围堰的施工【➊15图、16土石】【案例】【➊22Ⓑ图】
B
施工期水位
3
D 1 : 1 : 2 1 : 2
堆石体
A
C
覆盖层
隔水层2.2.1 围堰的类型2.2.2 围堰布置与设计
2.1 施工导流与截流
2.1.1 施工导流标准
2.1.2 施工导流方式
2.1.3 截流方法
2.2 导流建筑物及基坑排水
2.2.1 围堰的类型
2.2.2 围堰布置与设计
2.2.3 基坑排水技术
2.2.4 导流泄水建筑物2.2.2 围堰布置与设计

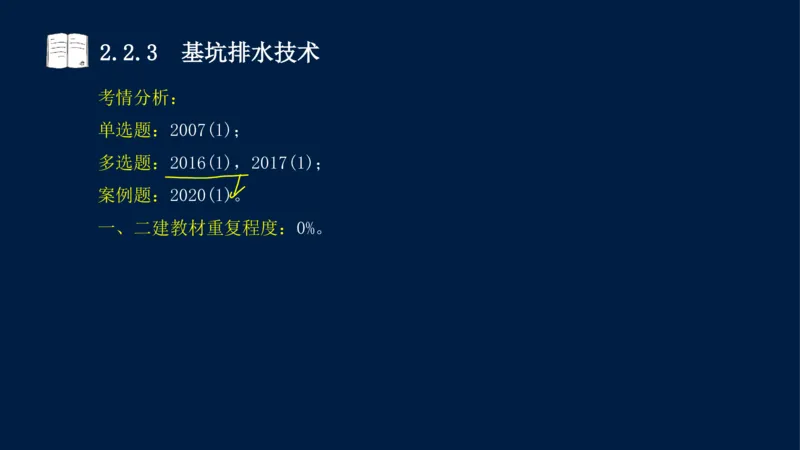

考情分析:
单选题:2018(1)、2021(1);
多选题:无;
案例题:2007(1),2009(1),2014(1),2019(1),
2022(1)<两题>。
一、二建教材重复程度:50%。2.2.2 围堰布置与设计
教材内容:
1.围堰的平面布置
2.土石围堰填筑材料选择
3.围堰的接头和防冲
4.围堰防渗
5.土石过水围堰的防护
6.围堰稳定及堰顶高程2.2.2 围堰布置与设计

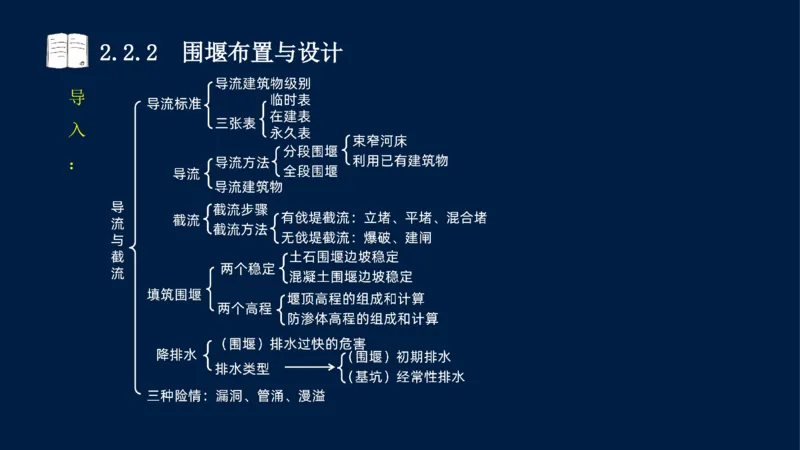

导
入
:2.2.2 围堰布置与设计
1.围堰的平面布置2.2.2 围堰布置与设计

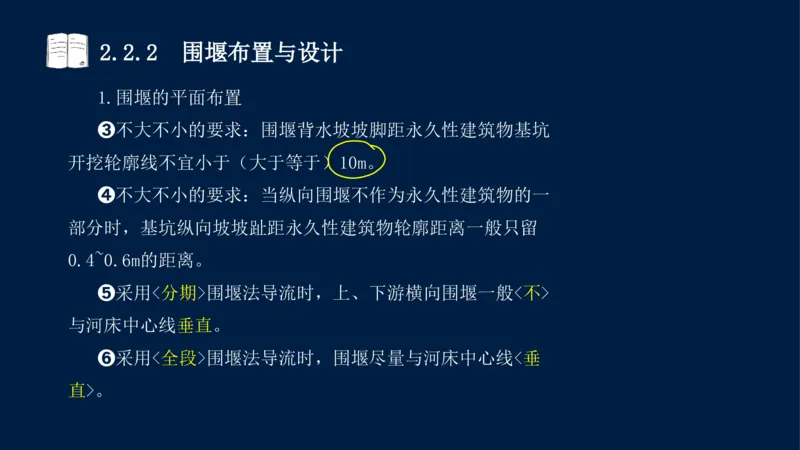

1.围堰的平面布置

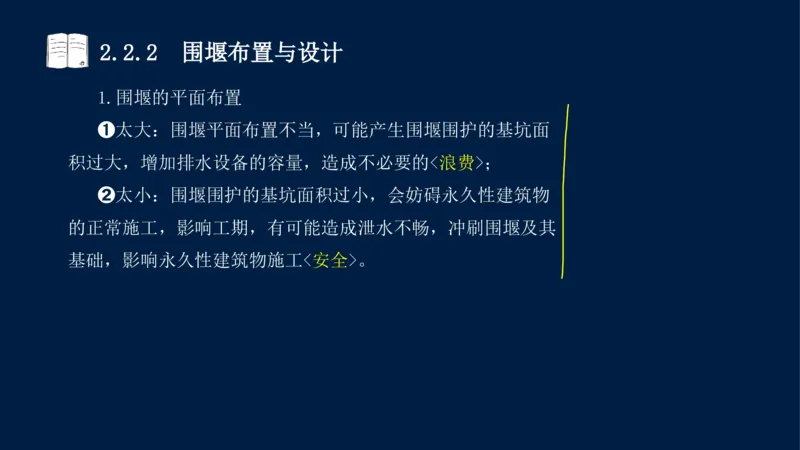

➊太大:围堰平面布置不当,可能产生围堰围护的基坑面
积过大,增加排水设备的容量,造成不必要的<浪费>;
➋太小:围堰围护的基坑面积过小,会妨碍永久性建筑物
的正常施工,影响工期,有可能造成泄水不畅,冲刷围堰及其
基础,影响永久性建筑物施工<安全>。2.2.2 围堰布置与设计
1.围堰的平面布置
➌不大不小的要求:围堰背水坡坡脚距永久性建筑物基坑
开挖轮廓线不宜小于(大于等于)10m。
➍不大不小的要求:当纵向围堰不作为永久性建筑物的一
部分时,基坑纵向坡坡趾距永久性建筑物轮廓距离一般只留
0.4~0.6m的距离。
➎采用<分期>围堰法导流时,上、下游横向围堰一般<不>
与河床中心线垂直。
➏采用<全段>围堰法导流时,围堰尽量与河床中心线<垂
直>。2.2.2 围堰布置与设计
2.土石围堰填筑材料选择2.2.2 围堰布置与设计

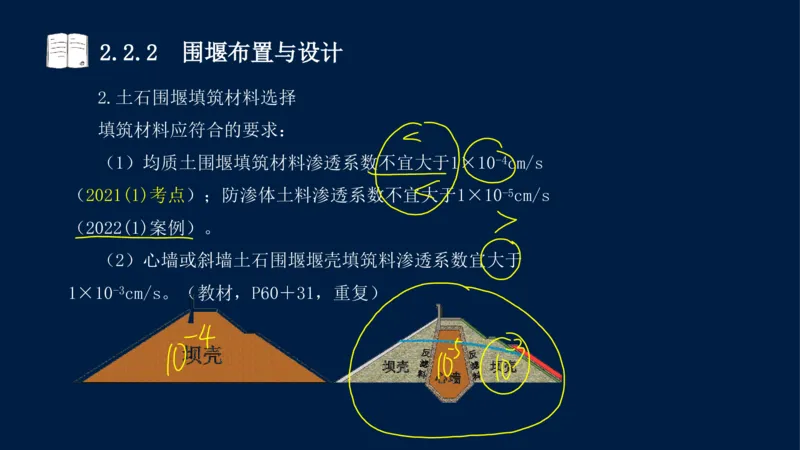

2.土石围堰填筑材料选择
按填筑材料可分为:①均质土围堰、②土石混合围堰;
按堰体防渗体可分为:①斜墙围堰、②心墙围堰等。2.2.2 围堰布置与设计
2.土石围堰填筑材料选择
填筑材料应符合的要求:
(1)均质土围堰填筑材料渗透系数不宜大于1×10-4cm/s
(2021(1)考点);防渗体土料渗透系数不宜大于1×10-5cm/s
(2022(1)案例)。
(2)心墙或斜墙土石围堰堰壳填筑料渗透系数宜大于
1×10-3cm/s。(教材,P60+31,重复)2.2.2 围堰布置与设计
2.土石围堰填筑材料选择
填筑材料应符合的要求:

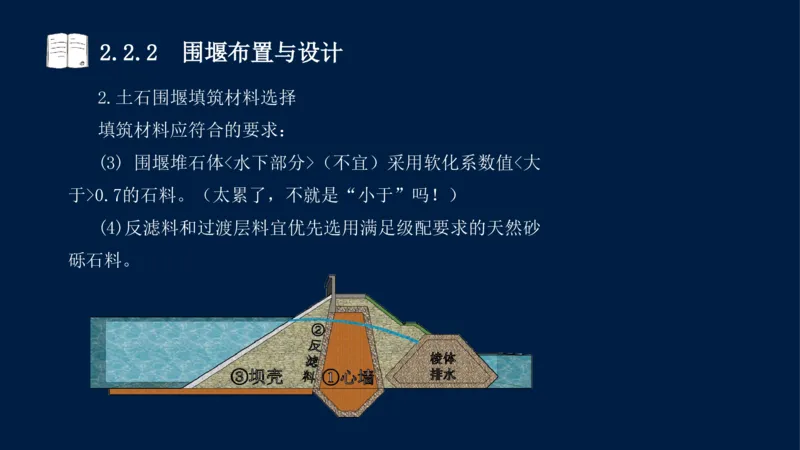

(3) 围堰堆石体<水下部分>(不宜)采用软化系数值<大
于>0.7的石料。(太累了,不就是“小于”吗!)
(4)反滤料和过渡层料宜优先选用满足级配要求的天然砂
砾石料。2.2.2 围堰布置与设计
例题:2021(1)-4.均质土围堰填筑材料渗透系数不宜大于
( )。
A.1×10-2(cm/s) B.1×10-3(cm/s)
C.1×10-4(cm/s) D.1×10-5(cm/s)
答案:C
解析:(1) 均质土围堰填筑材料渗透系数不宜大于1×10-
4cm/s;防渗体土料渗透系数不宜大于1×10-5cm/s。
(2)心墙或斜墙土石围堰堰壳填筑料渗透系数不宜大于
1×10-3cm/s。2.2.2 围堰布置与设计
3.围堰的接头和防冲2.2.2 围堰布置与设计
3.围堰的接头和防冲 ➊接头施工

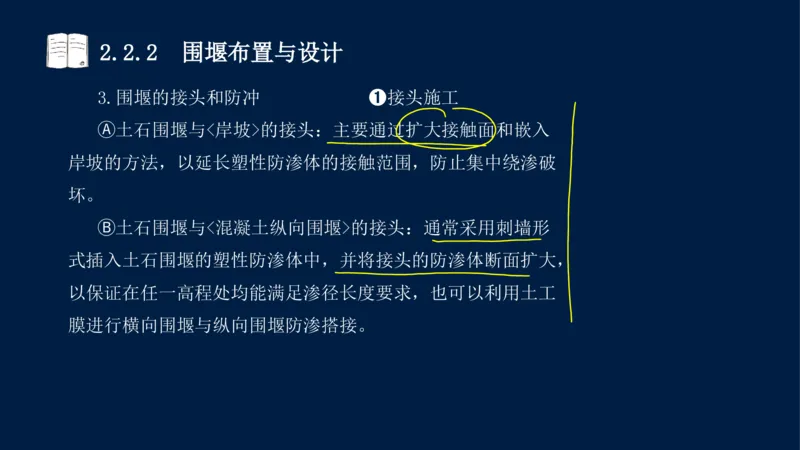

土石围堰与<岸坡>的接头:主要通过扩大接触面和嵌入
Ⓐ
岸坡的方法,以延长塑性防渗体的接触范围,防止集中绕渗破
坏。
土石围堰与<混凝土纵向围堰>的接头:通常采用刺墙形
Ⓑ
式插入土石围堰的塑性防渗体中,并将接头的防渗体断面扩大,
以保证在任一高程处均能满足渗径长度要求,也可以利用土工
膜进行横向围堰与纵向围堰防渗搭接。2.2.2 围堰布置与设计

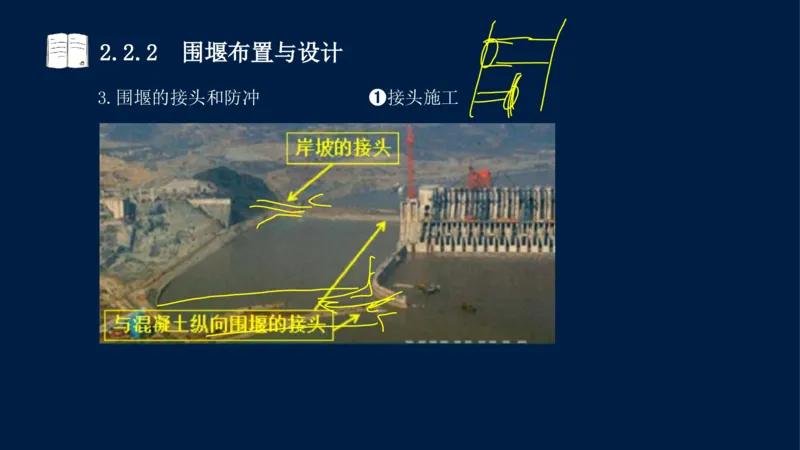

3.围堰的接头和防冲 ➊接头施工2.2.2 围堰布置与设计
3.围堰的接头和防冲 ➋防冲处理
围堰为什么要的防冲:围堰上、下游转角处由于流态发生
剧烈改变,从而会淘刷堰脚及基础。围堰的防冲是指为防止局
部淘刷导致围堰溃决等后果而采取的保护措施。

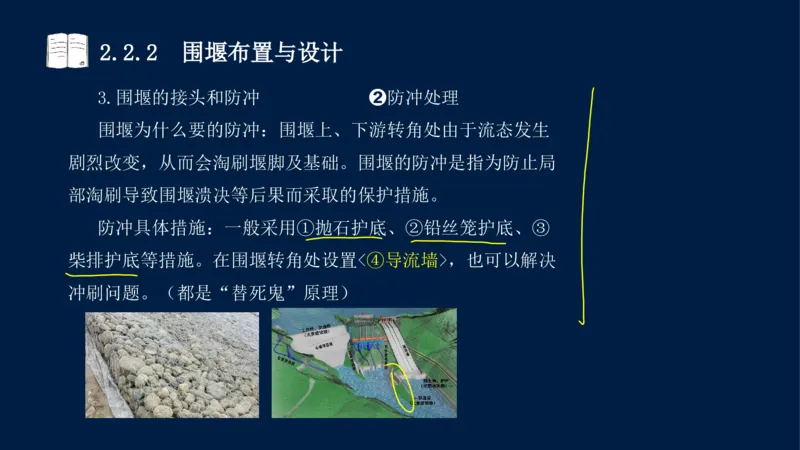

防冲具体措施:一般采用①抛石护底、②铅丝笼护底、③
柴排护底等措施。在围堰转角处设置<④导流墙>,也可以解决
冲刷问题。(都是“替死鬼”原理)2.2.2 围堰布置与设计
4.围堰防渗2.2.2 围堰布置与设计

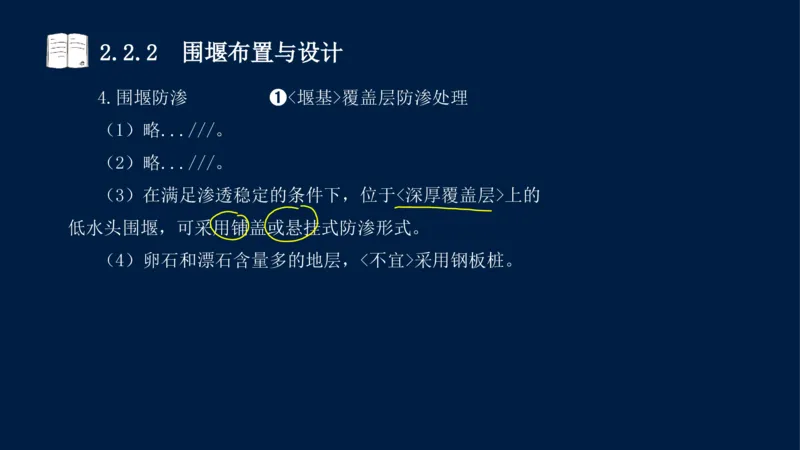

4.围堰防渗 ➊<堰基>覆盖层防渗处理
(1)略...///。
(2)略...///。
(3)在满足渗透稳定的条件下,位于<深厚覆盖层>上的
低水头围堰,可采用铺盖或悬挂式防渗形式。
(4)卵石和漂石含量多的地层,<不宜>采用钢板桩。2.2.2 围堰布置与设计
4.围堰防渗 ➋<堰体>防渗材料
(1)在挡水水头不超过35m时宜优先选用土工膜。
(2)当地土料储量丰富,满足防渗要求,且开采条件较
好时,可用做围堰防渗体材料。

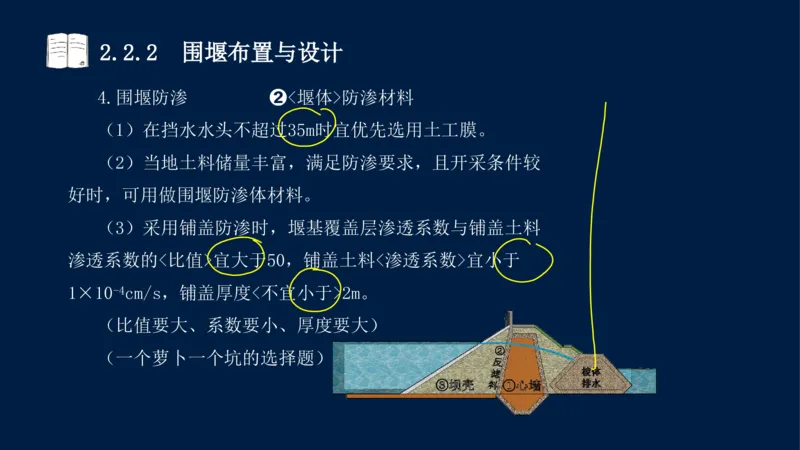

(3)采用铺盖防渗时,堰基覆盖层渗透系数与铺盖土料
渗透系数的<比值>宜大于50,铺盖土料<渗透系数>宜小于
1×10-4cm/s,铺盖厚度<不宜小于>2m。
(比值要大、系数要小、厚度要大)
(一个萝卜一个坑的选择题)2.2.2 围堰布置与设计
5.土石过水围堰的防护2.2.2 围堰布置与设计
5.土石过水围堰的防护
内容略...///2.2.2 围堰布置与设计
6.围堰稳定及堰顶高程2.2.2 围堰布置与设计
6.围堰稳定及堰顶高程
详见本书8.2.1 强制性标准“《水利水电工程施工组织
设计规范》SL 303——2017”相关条款。
8.2.1 强制性标准(教材,P61+196)2.2.2 围堰布置与设计
6.围堰稳定及堰顶高程 ➊围堰稳定
土石围堰边坡稳定安全
Ⓐ
土石围堰边坡稳定安全系数应满足表的规定。
(2018(2)、2018(1)考点、2019(1)、2021(2B)案例)
土石围堰边坡稳定安全系数
计算方法
围堰级别
瑞典圆弧法 筒化毕肖普法
3级 ≥1.20 ≥1.30
4级、5级 ≥1.05 ≥1.152.2.2 围堰布置与设计

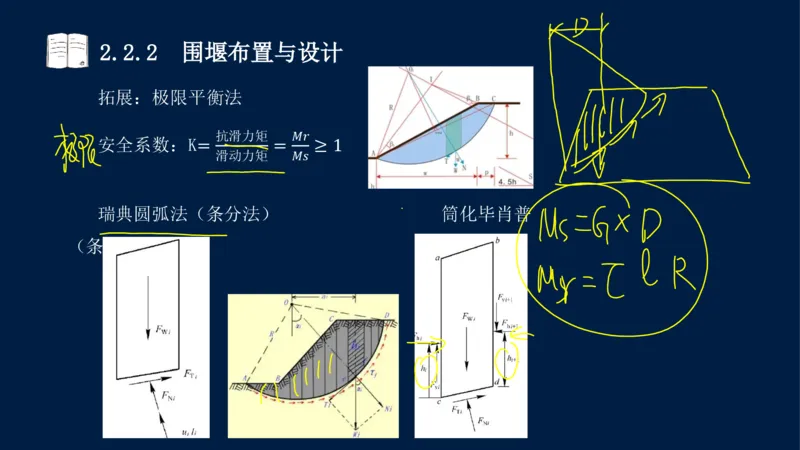

拓展:极限平衡法
抗滑力矩
安全系数:K
滑动力矩
= = ≥ 1
瑞典圆弧法(条分法) 筒化毕肖普
(条分法)2.2.2 围堰布置与设计
例题:2018(1)-6.某5级均质土石围堰,采用简化毕肖普
法验算其边坡稳定时,按《水利水电工程施工组织设计规范》
(SL303-2017)规定,其边坡稳定安全系数应不小于( )。
A.1.05
B.1.15
C.1.20 土石围堰边坡稳定安全系数
计算方法
D.1.30
围堰级别
瑞典圆弧法 筒化毕肖普法
答案:B
3级 ≥1.20 ≥1.30
4级、5级 ≥1.05 ≥1.15
解析:2.2.2 围堰布置与设计
6.围堰稳定及堰顶高程 ➊围堰稳定
重力式混凝土围堰
Ⓑ

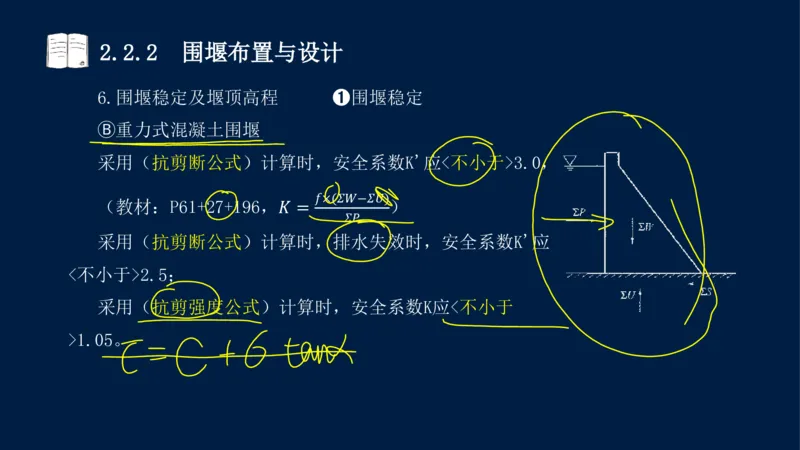

采用(抗剪断公式)计算时,安全系数K'应<不小于>3.0,
(教材:P61+27+196, )
×( − )
采用(抗剪断公式)计算时,排水失效时,安全系数K'应
=
<不小于>2.5;
采用(抗剪强度公式)计算时,安全系数K应<不小于
>1.05。2.2.2 围堰布置与设计

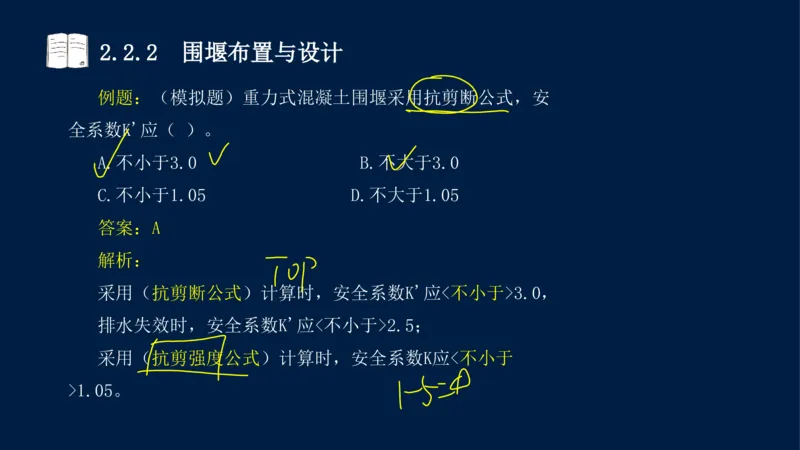

例题:(模拟题)重力式混凝土围堰采用抗剪断公式,安
全系数K'应( )。
A.不小于3.0 B.不大于3.0
C.不小于1.05 D.不大于1.05
答案:A
解析:
采用(抗剪断公式)计算时,安全系数K'应<不小于>3.0,
排水失效时,安全系数K'应<不小于>2.5;
采用(抗剪强度公式)计算时,安全系数K应<不小于
>1.05。2.2.2 围堰布置与设计
6.围堰稳定及堰顶高程 ➋围堰高程

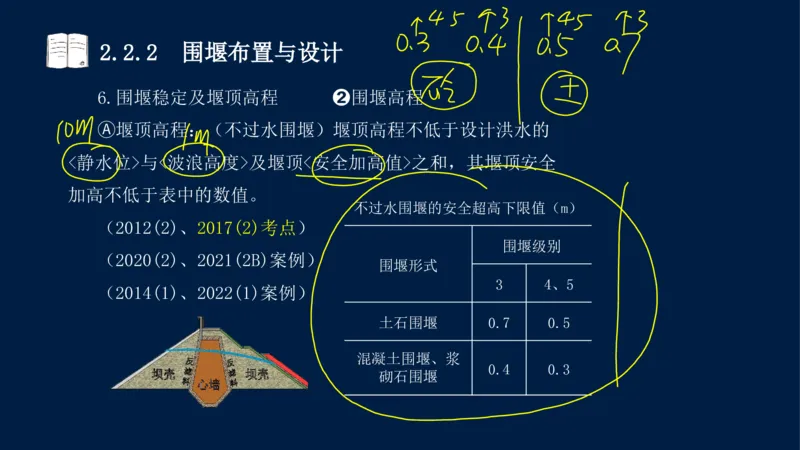

堰顶高程:(不过水围堰)堰顶高程不低于设计洪水的
Ⓐ
<静水位>与<波浪高度>及堰顶<安全加高值>之和,其堰顶安全
加高不低于表中的数值。
不过水围堰的安全超高下限值(m)
(2012(2)、2017(2)考点)
围堰级别
(2020(2)、2021(2B)案例)
围堰形式
3 4、5
(2014(1)、2022(1)案例)
土石围堰 0.7 0.5
混凝土围堰、浆
0.4 0.3
砌石围堰2.2.2 围堰布置与设计
例题1:2017(2)-25.计算土围堰的堰顶高程,应考虑的因
素包括( )
A.河道宽度 B.施工期水位
C.围堰结构型式 D.波浪爬高
E.安全超高
答案:BDE
解析:(不过水围堰)堰顶高程不低于设计洪水的静水位
与波浪高度及堰顶安全加高值之和,其堰顶安全加高不低于表
中的数值。2.2.2 围堰布置与设计
6.围堰稳定及堰顶高程 ➋围堰高程
防渗体高程:
Ⓑ
土石围堰(防渗体顶部)在设计洪水静水位以上的加高值:
斜墙式防渗体为0.6~0.8m;
心墙式防渗体为0.3~0.6m。

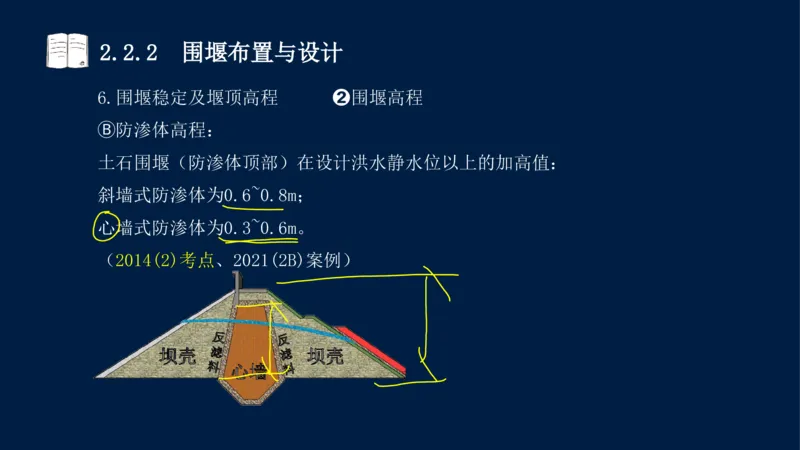

(2014(2)考点、2021(2B)案例)2.2.2 围堰布置与设计
例题:2014(2)-9.不过水土石围堰防渗体顶部高程应不低
于( )。
A.设计洪水静水位
B.设计洪水静水位与波浪高度之和
C.设计洪水静水位与安全加高值之和
D.设计洪水静水位与波浪高度及安全加高值之和
答案:C
解析:土石围堰(防渗体顶部)在设计洪水静水位以上的
加高值:斜墙式防渗体为0.6~0.8m;心墙式防渗体为
0.3~0.6m。2.2.2 围堰布置与设计
小结:2.2.2 围堰布置与设计

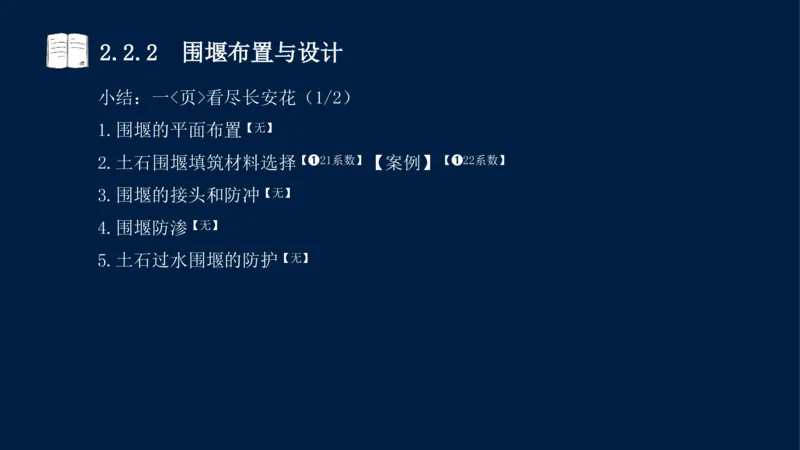

小结:一<页>看尽长安花(1/2)
1.围堰的平面布置【无】
2.土石围堰填筑材料选择【➊21系数】【案例】【➊22系数】
3.围堰的接头和防冲【无】
4.围堰防渗【无】
5.土石过水围堰的防护【无】2.2.2 围堰布置与设计

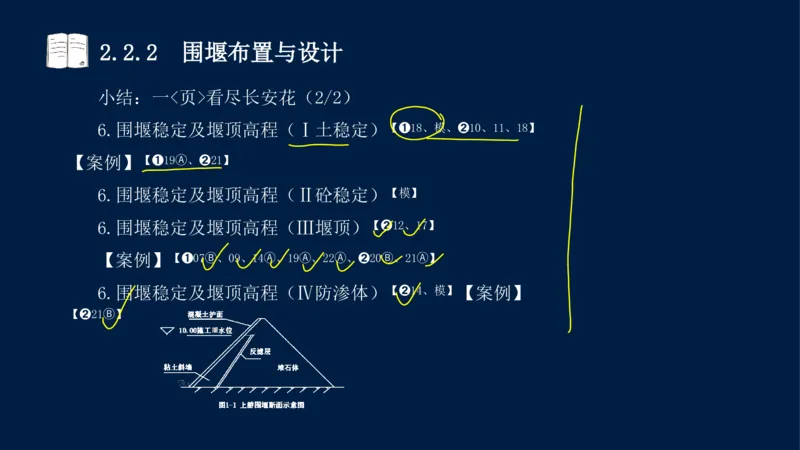

小结:一<页>看尽长安花(2/2)
6.围堰稳定及堰顶高程(Ⅰ土稳定)【➊18、模、➋10、11、18】
【案例】【➊19Ⓐ、➋21】
6.围堰稳定及堰顶高程(Ⅱ砼稳定)【模】
6.围堰稳定及堰顶高程(Ⅲ堰顶)【➋12、17】
【案例】【➊07Ⓑ、09、14Ⓐ、19Ⓐ、22Ⓐ、➋20Ⓑ、21Ⓐ】
6.围堰稳定及堰顶高程(Ⅳ防渗体)【➋14、模】【案例】
【➋21Ⓑ】2.2.2 围堰布置与设计2.2.3 基坑排水技术
2.1 施工导流与截流
2.1.1 施工导流标准
2.1.2 施工导流方式
2.1.3 截流方法
2.2 导流建筑物及基坑排水
2.2.1 围堰的类型
2.2.2 围堰布置与设计
2.2.3 基坑排水技术
2.2.4 导流泄水建筑物2.2.3 基坑排水技术
考情分析:
单选题:2007(1);
多选题:2016(1),2017(1);
案例题:2020(1)。
一、二建教材重复程度:0%。2.2.3 基坑排水技术
教材内容:
1.初期排水
2.经常性排水2.2.3 基坑排水技术
导入:2.2.3 基坑排水技术
1.初期排水2.2.3 基坑排水技术
1.初期排水2.2.3 基坑排水技术

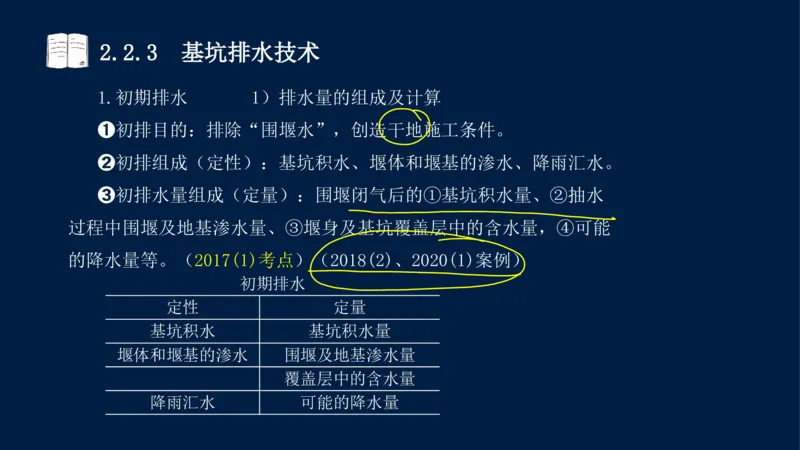

1.初期排水 1)排水量的组成及计算
➊初排目的:排除“围堰水”,创造干地施工条件。
➋初排组成(定性):基坑积水、堰体和堰基的渗水、降雨汇水。
➌初排水量组成(定量):围堰闭气后的①基坑积水量、②抽水
过程中围堰及地基渗水量、③堰身及基坑覆盖层中的含水量,④可能
的降水量等。(2017(1)考点)(2018(2)、2020(1)案例)
初期排水
定性 定量
基坑积水 基坑积水量
堰体和堰基的渗水 围堰及地基渗水量
覆盖层中的含水量
降雨汇水 可能的降水量2.2.3 基坑排水技术

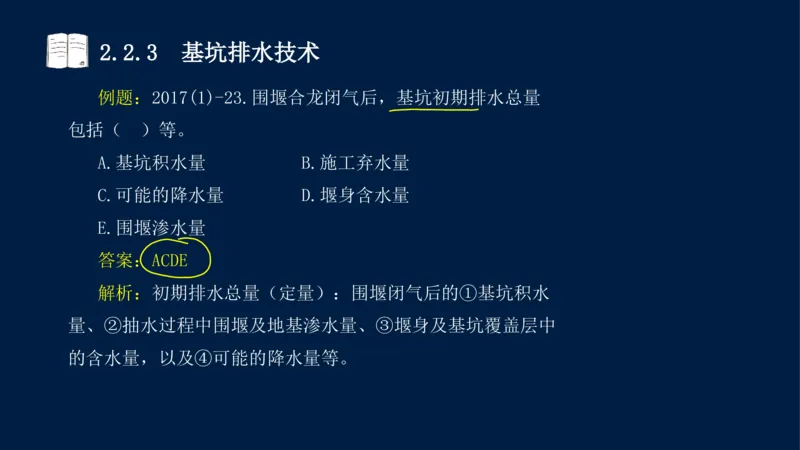

例题:2017(1)-23.围堰合龙闭气后,基坑初期排水总量
包括( )等。
A.基坑积水量 B.施工弃水量
C.可能的降水量 D.堰身含水量
E.围堰渗水量
答案:ACDE
解析:初期排水总量(定量):围堰闭气后的①基坑积水
量、②抽水过程中围堰及地基渗水量、③堰身及基坑覆盖层中
的含水量,以及④可能的降水量等。2.2.3 基坑排水技术
1.初期排水 1)排水量的组成及计算

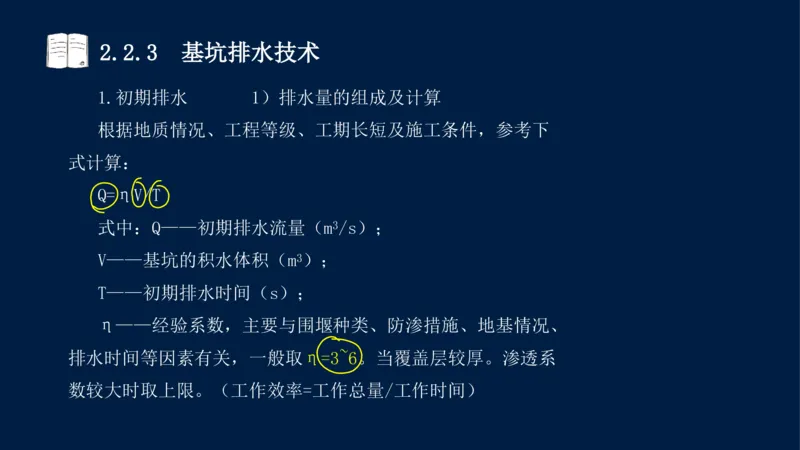

根据地质情况、工程等级、工期长短及施工条件,参考下
式计算:
Q=ηV/T
式中:Q——初期排水流量(m3/s);
V——基坑的积水体积(m3);
T——初期排水时间(s);
η——经验系数,主要与围堰种类、防渗措施、地基情况、
排水时间等因素有关,一般取η=3~6。当覆盖层较厚。渗透系
数较大时取上限。(工作效率=工作总量/工作时间)2.2.3 基坑排水技术

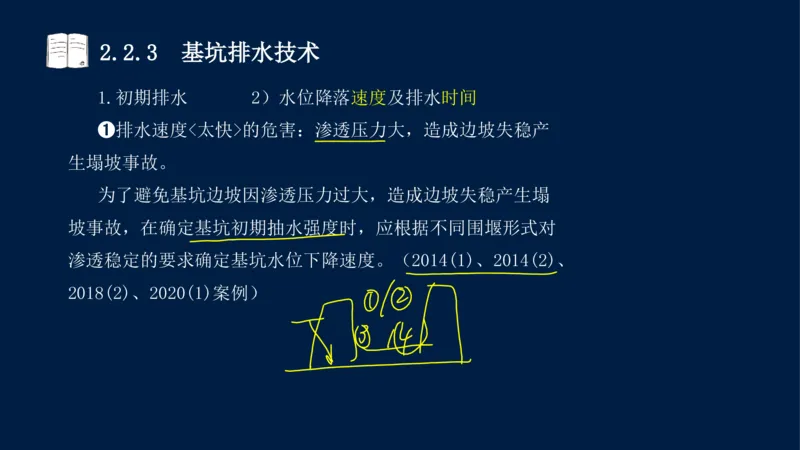

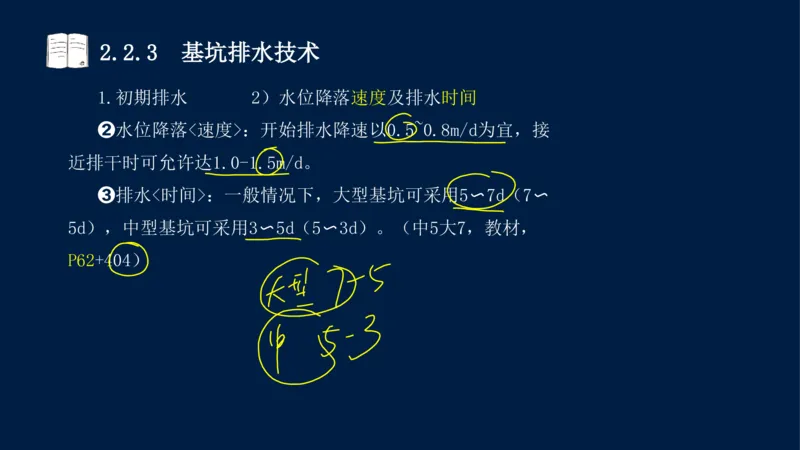

1.初期排水 2)水位降落速度及排水时间
➊排水速度<太快>的危害:渗透压力大,造成边坡失稳产
生塌坡事故。
为了避免基坑边坡因渗透压力过大,造成边坡失稳产生塌
坡事故,在确定基坑初期抽水强度时,应根据不同围堰形式对
渗透稳定的要求确定基坑水位下降速度。(2014(1)、2014(2)、
2018(2)、2020(1)案例)2.2.3 基坑排水技术
1.初期排水 2)水位降落速度及排水时间
➋水位降落<速度>:开始排水降速以0.5~0.8m/d为宜,接
近排干时可允许达1.0-1.5m/d。
➌排水<时间>:一般情况下,大型基坑可采用5〜7d(7〜
5d),中型基坑可采用3〜5d(5〜3d)。(中5大7,教材,
P62+404)2.2.3 基坑排水技术
2.经常性排水2.2.3 基坑排水技术
2.经常性排水
“经排”主要是排“基坑水”,不是“围堰水”了。2.2.3 基坑排水技术
2.经常性排水
➊经常性排水的水怎么来的:
①基坑积水排干后,围堰内外的水位差增大,此时<渗透
流量>相应增大。
②基坑已开始施工,在施工过程中还有不少<施工废水>积
蓄在基坑内,需要不停地排除。
③在施工期内,还会遇到<降雨>,当降雨量较大且历时较
长时,其水量也是不可低估的。2.2.3 基坑排水技术
2.经常性排水
➋经常性排水量计算:计算围堰和地基在设计水头的①渗
流量、②覆盖层中的含水量、③排水时降水量、④施工弃水量。
(2016(1)考点)
➌有你没我:③降水量按抽水时段最大日降水量在当天抽

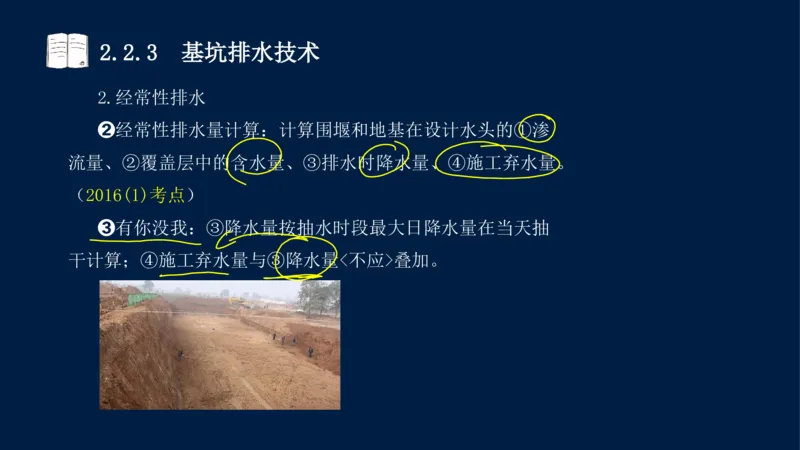

干计算;④施工弃水量与③降水量<不应>叠加。2.2.3 基坑排水技术
例题:2016(1)-23.围堰基坑经常性排水包括( )。
A.堰身渗水 B.覆盖层含水
C.施工弃水 D.基坑积水
E.排水期间降水
答案:ABCE
解析:经常性排水量计算:计算围堰和地基在设计水头的
①渗流量、②覆盖层中的含水量、③排水时降水量、④施工弃
水量。2.2.3 基坑排水技术
小结:2.2.3 基坑排水技术
小结:一<页>看尽长安花
1.初期排水【➊17】
【案例】【➊14组成、20Ⓐ组成、Ⓑ原因、➋18Ⓐ组成、Ⓑ原因】
2.经常性排水【➊16】2.2.3 基坑排水技术2.2.4 导流泄水建筑物
2.1 施工导流与截流
2.1.1 施工导流标准
2.1.2 施工导流方式
2.1.3 截流方法
2.2 导流建筑物及基坑排水
2.2.1 围堰的类型
2.2.2 围堰布置与设计
2.2.3 基坑排水技术
2.2.4 导流泄水建筑物2.2.4 导流泄水建筑物
考情分析:
单选题:无;
多选题:无;
案例题:无。
一、二建教材重复程度:100%。2.2.4 导流泄水建筑物
教材内容:
0.前言
1.导流明渠
2.导流隧洞
3.导流底孔
4.坝体预留缺口2.2.4 导流泄水建筑物
导入:2.2.4 导流泄水建筑物
0.前言2.2.4 导流泄水建筑物
0.前言
导流泄水建筑物包括:➊导流明渠、➋导流隧洞、➌导流
涵管、➍导流底孔、➎坝体预留缺口<等>临时建筑物和部分利
用的永久泄水建筑物。2.2.4 导流泄水建筑物
1.导流明渠2.2.4 导流泄水建筑物
1.导流明渠

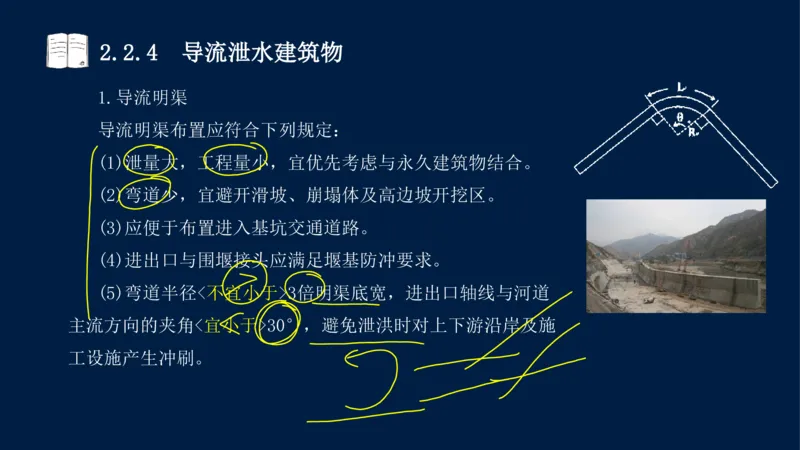

导流明渠布置应符合下列规定:
(1)泄量大,工程量小,宜优先考虑与永久建筑物结合。
(2)弯道少,宜避开滑坡、崩塌体及高边坡开挖区。
(3)应便于布置进入基坑交通道路。
(4)进出口与围堰接头应满足堰基防冲要求。
(5)弯道半径<不宜小于>3倍明渠底宽,进出口轴线与河道
主流方向的夹角<宜小于>30°,避免泄洪时对上下游沿岸及施
工设施产生冲刷。2.2.4 导流泄水建筑物
2.导流隧洞2.2.4 导流泄水建筑物
2.导流隧洞

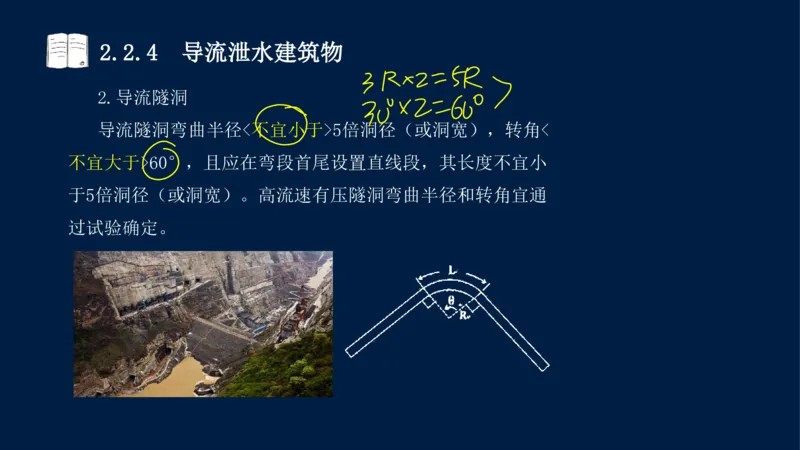

导流隧洞弯曲半径<不宜小于>5倍洞径(或洞宽),转角<
不宜大于>60°,且应在弯段首尾设置直线段,其长度不宜小
于5倍洞径(或洞宽)。高流速有压隧洞弯曲半径和转角宜通
过试验确定。2.2.4 导流泄水建筑物
3.导流底孔2.2.4 导流泄水建筑物

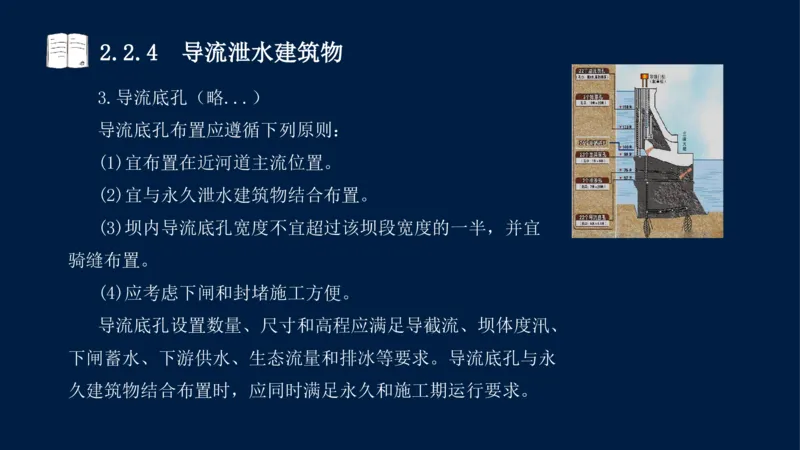

3.导流底孔(略...)
导流底孔布置应遵循下列原则:
(1)宜布置在近河道主流位置。
(2)宜与永久泄水建筑物结合布置。
(3)坝内导流底孔宽度不宜超过该坝段宽度的一半,并宜
骑缝布置。
(4)应考虑下闸和封堵施工方便。
导流底孔设置数量、尺寸和高程应满足导截流、坝体度汛、
下闸蓄水、下游供水、生态流量和排冰等要求。导流底孔与永
久建筑物结合布置时,应同时满足永久和施工期运行要求。2.2.4 导流泄水建筑物

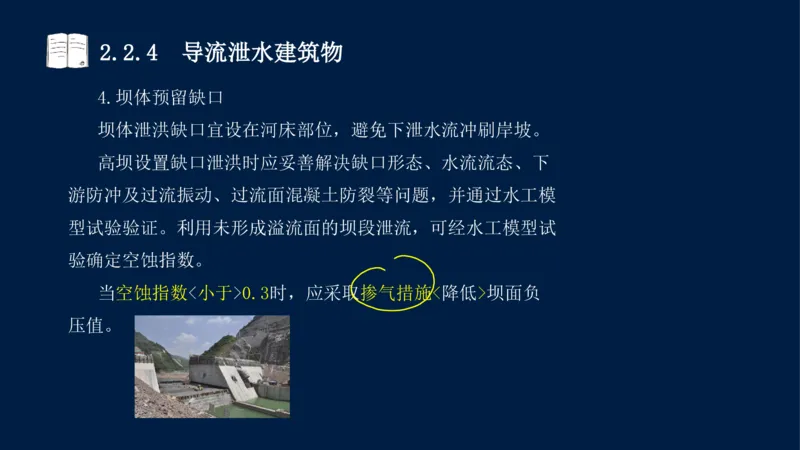

4.坝体预留缺口2.2.4 导流泄水建筑物
4.坝体预留缺口
坝体泄洪缺口宜设在河床部位,避免下泄水流冲刷岸坡。
高坝设置缺口泄洪时应妥善解决缺口形态、水流流态、下
游防冲及过流振动、过流面混凝土防裂等问题,并通过水工模
型试验验证。利用未形成溢流面的坝段泄流,可经水工模型试
验确定空蚀指数。
当空蚀指数<小于>0.3时,应采取掺气措施<降低>坝面负
压值。2.2.4 导流泄水建筑物

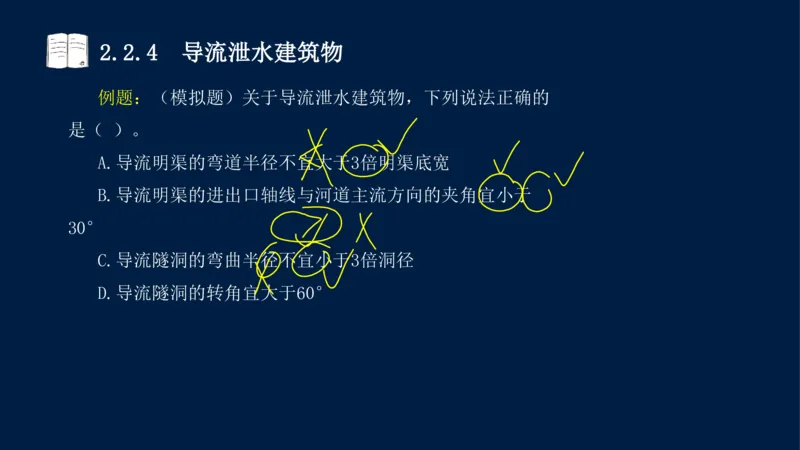

例题:(模拟题)关于导流泄水建筑物,下列说法正确的
是( )。
A.导流明渠的弯道半径不宜大于3倍明渠底宽
B.导流明渠的进出口轴线与河道主流方向的夹角宜小于
30°
C.导流隧洞的弯曲半径不宜小于3倍洞径
D.导流隧洞的转角宜大于60°2.2.4 导流泄水建筑物
答案:B
A(×),模拟题,导流明渠的弯道半径(不宜小于3倍)
明渠底宽;
B(√),模拟题;
C(×),模拟题,导流隧洞的弯曲半径(不宜小于5倍)
洞径;
D(×),模拟题,导流隧洞的转角(不宜大于60°)。2.2.4 导流泄水建筑物
小结:2.2.4 导流泄水建筑物
小结:一<页>看尽长安花
1.导流明渠【无】
2.导流隧洞【无】
3.导流底孔【无】

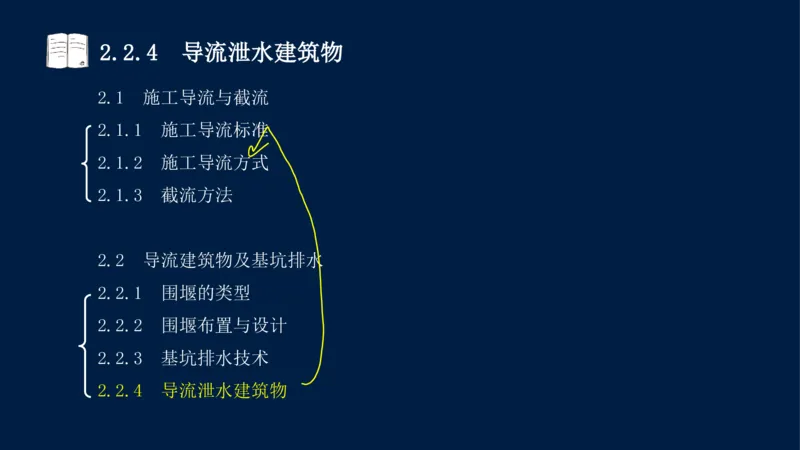

4.坝体预留缺口【无】2.2.4 导流泄水建筑物2.3.1 地基基础的要求及地基处理的方法

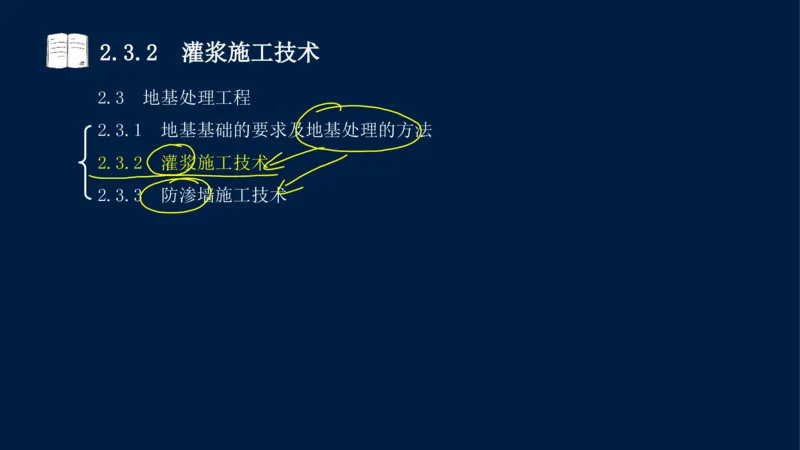

2.3 地基处理工程
2.3.1 地基基础的要求及地基处理的方法
2.3.2 灌浆施工技术

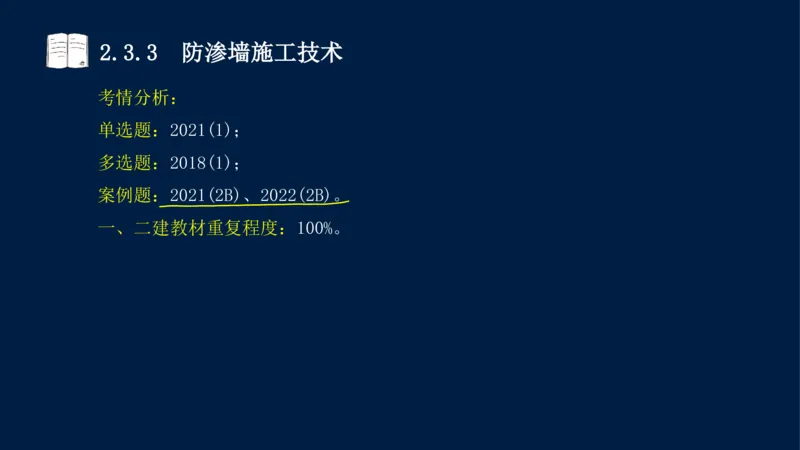

2.3.3 防渗墙施工技术
章节 题型 2020 2021 2022 2023 2024
单选 1 1 1 1
2.3 地基
多选 2
处理工程
案例 4 6 62.3.1 地基基础的要求及地基处理的方法

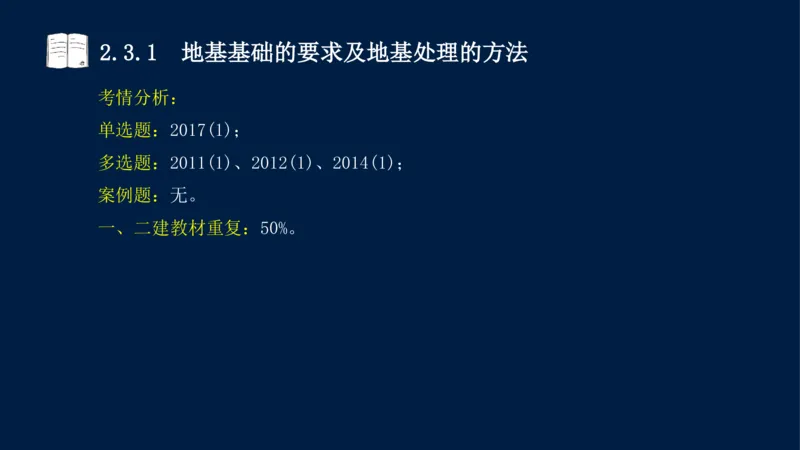

考情分析:
单选题:2017(1);
多选题:2011(1)、2012(1)、2014(1);
案例题:无。
一、二建教材重复:50%。2.3.1 地基基础的要求及地基处理的方法
教材内容:
1.地基基础的要求
2.地基处理的方法
3.混凝土重力坝的地基处理
4.拱坝的地基处理2.3.1 地基基础的要求及地基处理的方法
导
入
:2.3.1 地基基础的要求及地基处理的方法
<李>解万岁:
土的三相;
孔隙率计算公式。2.3.1 地基基础的要求及地基处理的方法
1.地基基础的要求2.3.1 地基基础的要求及地基处理的方法
1.地基基础的要求 1)地基分类
水工建筑物的地基分为两大类型,即<岩基>和<软基>。

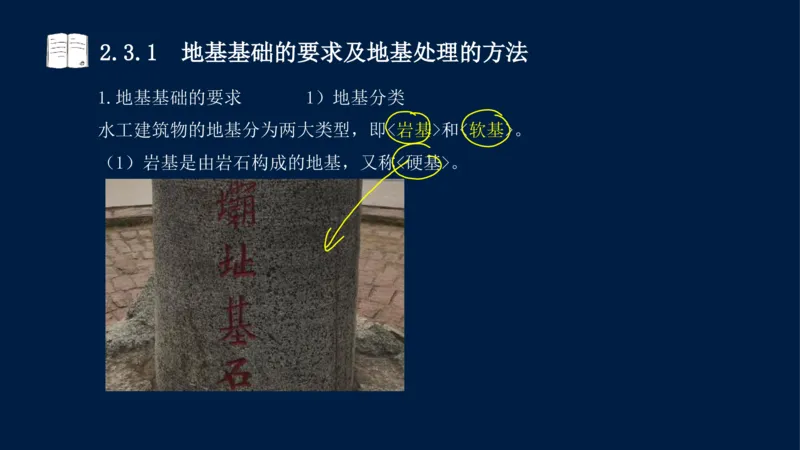

(1)岩基是由岩石构成的地基,又称<硬基>。2.3.1 地基基础的要求及地基处理的方法
1.地基基础的要求 1)地基分类
(2)再分类
<软基>是由淤泥、壤土、砂、砂砾石、砂卵石等构成的地
基。
又可细分为:①砂砾石地基、②软土地基。2.3.1 地基基础的要求及地基处理的方法
1.地基基础的要求 1)地基分类
(2)再分类

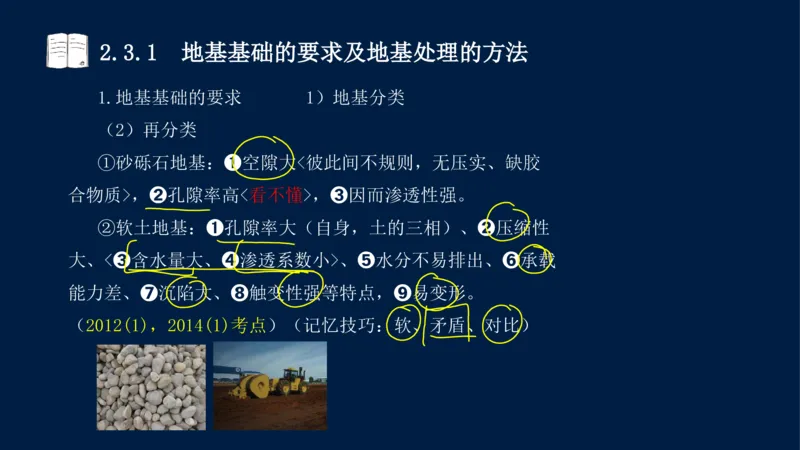

①砂砾石地基:➊空隙大<彼此间不规则,无压实、缺胶
合物质>,➋孔隙率高<看不懂>,➌因而渗透性强。
②软土地基:➊孔隙率大(自身,土的三相)、➋压缩性
大、<➌含水量大、➍渗透系数小>、➎水分不易排出、➏承载
能力差、➐沉陷大、➑触变性强等特点,➒易变形。
(2012(1),2014(1)考点)(记忆技巧:软、矛盾、对比)2.3.1 地基基础的要求及地基处理的方法

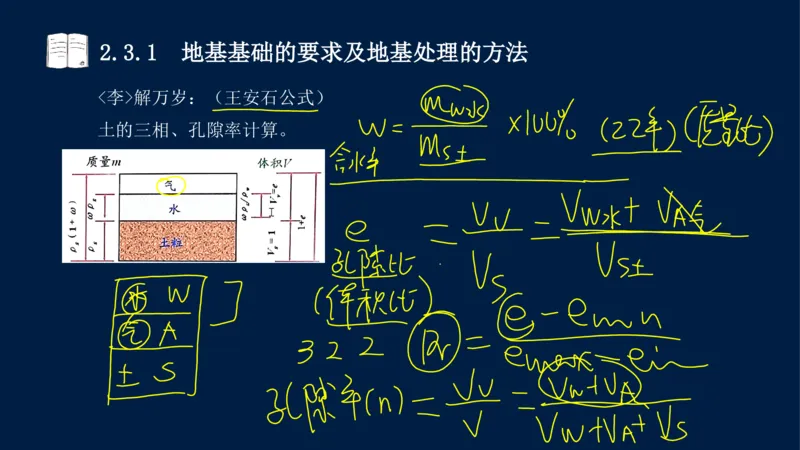

<李>解万岁:(王安石公式)

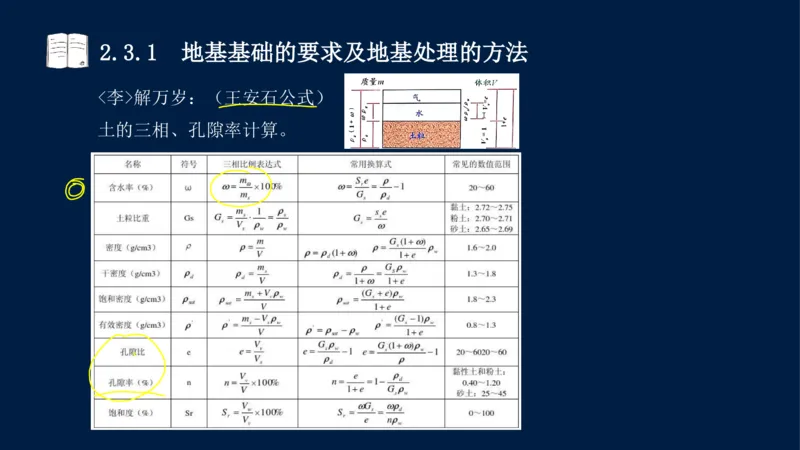

土的三相、孔隙率计算。2.3.1 地基基础的要求及地基处理的方法
<李>解万岁:(王安石公式)
土的三相、孔隙率计算。2.3.1 地基基础的要求及地基处理的方法
例题1:(岩土、港航)(前瞻性、相关性)
背景:饱和土试样含水率40%,土粒密度为2700kg/m³,水密度
为1000kg/m,求饱和土试样孔隙比为多少?
答案:概念:含水率是<重量>比,孔隙比是<体积>比;
画“王安石”土的三相图纸。
含水率= 水 0.4: 1=(0.4x): (x);
石
单位土颗粒体积 (x)/2700;
=
土
单位水体积(孔隙体积) (0.4x)/1000;
= 水
=
孔隙比= 水 1.08。
土
0.4 /1000
= 1 /2700 =2.3.1 地基基础的要求及地基处理的方法

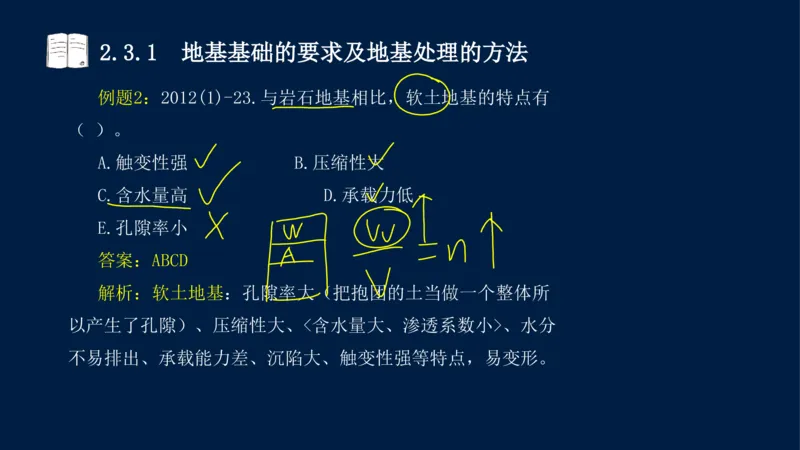

例题2:2012(1)-23.与岩石地基相比,软土地基的特点有
( )。
A.触变性强 B.压缩性大
C.含水量高 D.承载力低
E.孔隙率小
答案:ABCD
解析:软土地基:孔隙率大(把抱团的土当做一个整体所
以产生了孔隙)、压缩性大、<含水量大、渗透系数小>、水分
不易排出、承载能力差、沉陷大、触变性强等特点,易变形。2.3.1 地基基础的要求及地基处理的方法
1.地基基础的要求 2)对...的基本要求

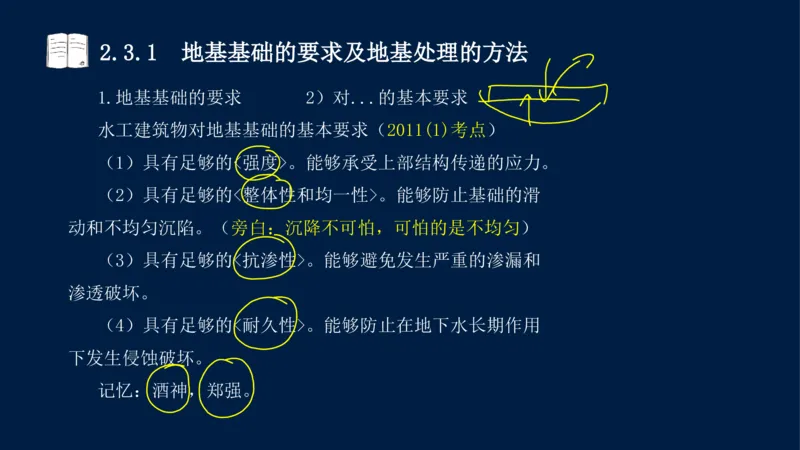

水工建筑物对地基基础的基本要求(2011(1)考点)
(1)具有足够的<强度>。能够承受上部结构传递的应力。
(2)具有足够的<整体性和均一性>。能够防止基础的滑
动和不均匀沉陷。(旁白:沉降不可怕,可怕的是不均匀)
(3)具有足够的<抗渗性>。能够避免发生严重的渗漏和
渗透破坏。
(4)具有足够的<耐久性>。能够防止在地下水长期作用
下发生侵蚀破坏。
记忆:酒神,郑强。2.3.1 地基基础的要求及地基处理的方法

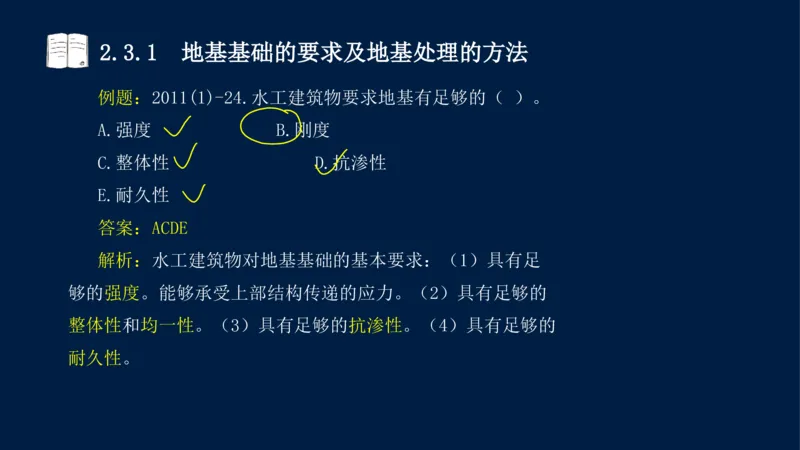

例题:2011(1)-24.水工建筑物要求地基有足够的( )。
A.强度 B.刚度
C.整体性 D.抗渗性
E.耐久性
答案:ACDE
解析:水工建筑物对地基基础的基本要求:(1)具有足
够的强度。能够承受上部结构传递的应力。(2)具有足够的
整体性和均一性。(3)具有足够的抗渗性。(4)具有足够的
耐久性。2.3.1 地基基础的要求及地基处理的方法
2.地基处理的方法2.3.1 地基基础的要求及地基处理的方法
2.地基处理的方法

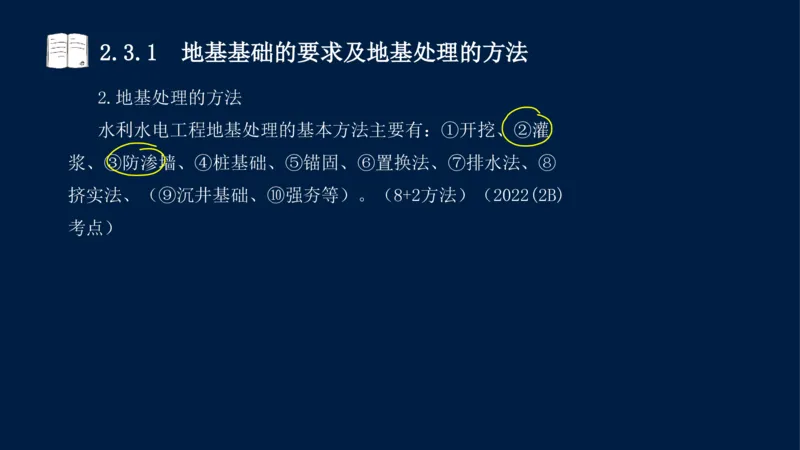

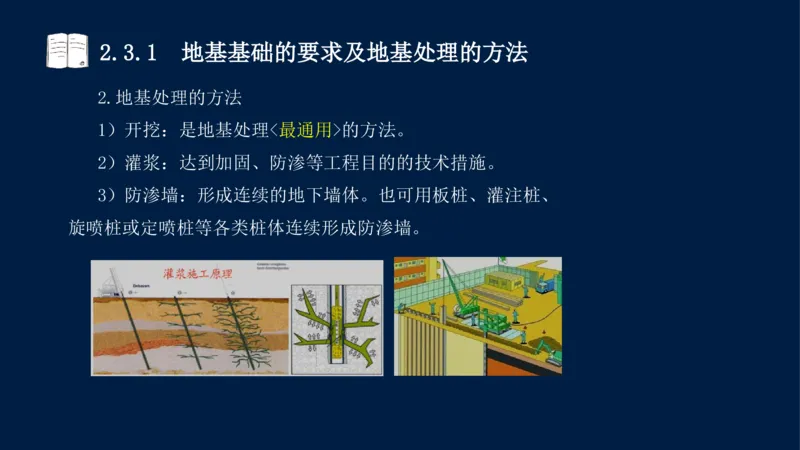

水利水电工程地基处理的基本方法主要有:①开挖、②灌
浆、③防渗墙、④桩基础、⑤锚固、⑥置换法、⑦排水法、⑧
挤实法、(⑨沉井基础、⑩强夯等)。(8+2方法)(2022(2B)
考点)2.3.1 地基基础的要求及地基处理的方法

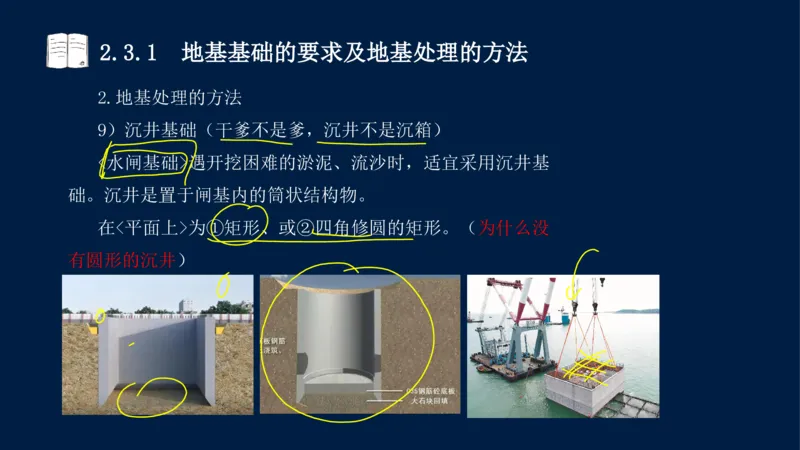

2.地基处理的方法
1)开挖:是地基处理<最通用>的方法。
2)灌浆:达到加固、防渗等工程目的的技术措施。
3)防渗墙:形成连续的地下墙体。也可用板桩、灌注桩、

旋喷桩或定喷桩等各类桩体连续形成防渗墙。2.3.1 地基基础的要求及地基处理的方法
2.地基处理的方法
4)桩基础:桩基础有,➊打入桩、➋灌注桩、➌旋喷桩、
➍深层搅拌桩(P65+74,高喷灌浆类似类似)。
(加固饱和性<黏土>的一种新方法)2.3.1 地基基础的要求及地基处理的方法
2.地基处理的方法
5)锚固:将受拉杆件的一端固定于岩(土)体中,另一
端与工程结构相连接,利用锚固结构的抗剪、抗拉强度,改善
岩土力学性质,增强抗剪强度,对地基与结构物起到<加固>作
用。(教材:P65+87,补充)2.3.1 地基基础的要求及地基处理的方法
2.地基处理的方法
6)置换法:将一定范围内的软弱土层挖去,换填无侵蚀
性及低压缩性的散粒材料,从而加速软土固结的方法。(贵)
7)排水法:采取相应措施如砂垫层、塑料多孔排水板等,
使软基形成排水通道,加速土壤中水分的排除,使土壤固结的
一种方法。(堆载预压、真空预压)
(神比马良:矿泉水两种喝到的方法)2.3.1 地基基础的要求及地基处理的方法
2.地基处理的方法
8)挤实法:将砂、碎石或生石灰等用冲击、振动的方法
压入土中,形成一个个的柱体,将原土层挤实,从而增加地基
强度的一种方法。(与高压喷射灌浆流程类似)(2010(2)、
2023(2A)考点)
(与“深层搅拌桩”施工流程类似,不同的是受力方式完
全不一样)2.3.1 地基基础的要求及地基处理的方法
2.地基处理的方法
9)沉井基础(干爹不是爹,沉井不是沉箱)
<水闸基础>遇开挖困难的淤泥、流沙时,适宜采用沉井基
础。沉井是置于闸基内的筒状结构物。
在<平面上>为①矩形、或②四角修圆的矩形。(为什么没
有圆形的沉井)2.3.1 地基基础的要求及地基处理的方法
2.地基处理的方法

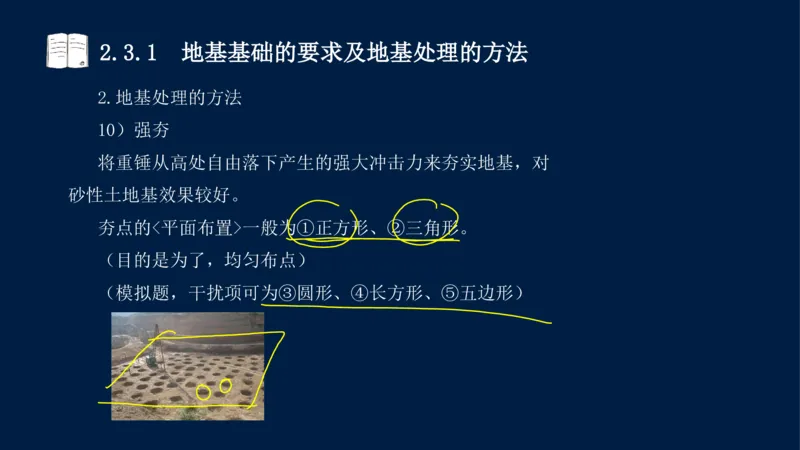

10)强夯
将重锤从高处自由落下产生的强大冲击力来夯实地基,对
砂性土地基效果较好。
夯点的<平面布置>一般为①正方形、②三角形。
(目的是为了,均匀布点)
(模拟题,干扰项可为③圆形、④长方形、⑤五边形)2.3.1 地基基础的要求及地基处理的方法
3.混凝土重力坝的地基处理2.3.1 地基基础的要求及地基处理的方法
3.混凝土重力坝的地基处理

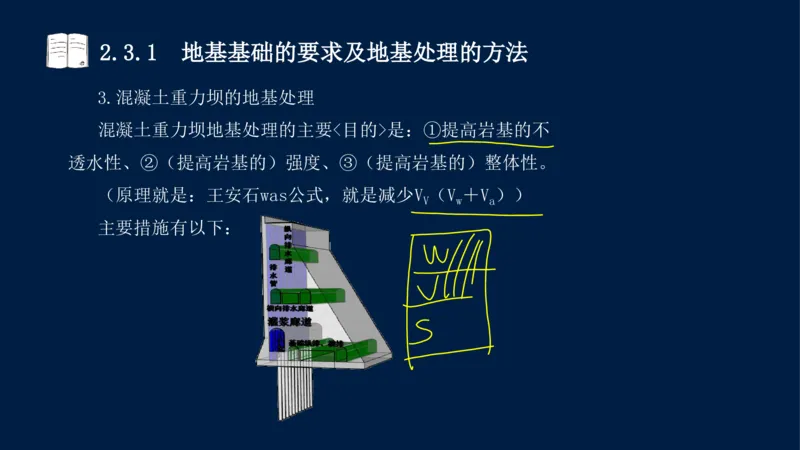

混凝土重力坝地基处理的主要<目的>是:①提高岩基的不
透水性、②(提高岩基的)强度、③(提高岩基的)整体性。
(原理就是:王安石was公式,就是减少V (V +V ))
V w a

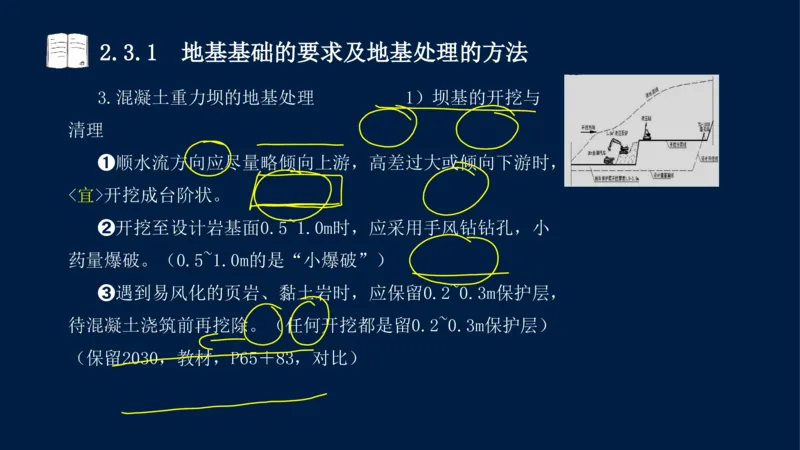

主要措施有以下:2.3.1 地基基础的要求及地基处理的方法
3.混凝土重力坝的地基处理 1)坝基的开挖与
清理
➊顺水流方向应尽量略倾向上游,高差过大或倾向下游时,
<宜>开挖成台阶状。
➋开挖至设计岩基面0.5~1.0m时,应采用手风钻钻孔,小
药量爆破。(0.5~1.0m的是“小爆破”)
➌遇到易风化的页岩、黏土岩时,应保留0.2~0.3m保护层,
待混凝土浇筑前再挖除。(任何开挖都是留0.2~0.3m保护层)
(保留2030,教材,P65+83,对比)2.3.1 地基基础的要求及地基处理的方法
3.混凝土重力坝的地基处理 2)坝基固
结灌浆

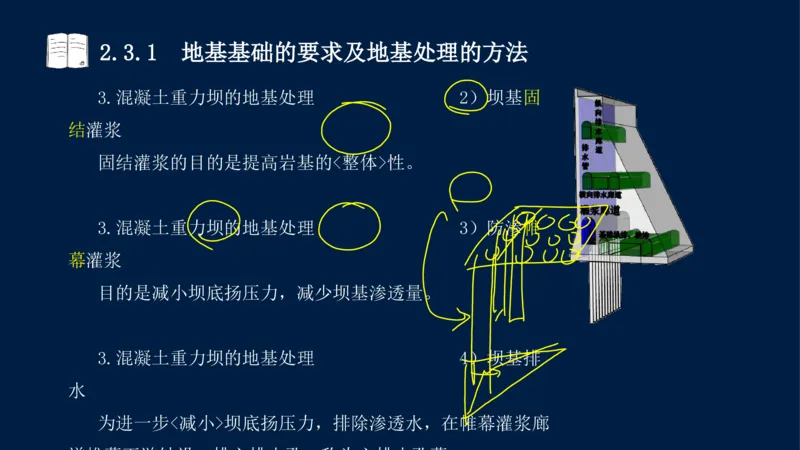

固结灌浆的目的是提高岩基的<整体>性。
3.混凝土重力坝的地基处理 3)防渗帷
幕灌浆
目的是减小坝底扬压力,减少坝基渗透量。
3.混凝土重力坝的地基处理 4)坝基排
水
为进一步<减小>坝底扬压力,排除渗透水,在帷幕灌浆廊
道帷幕下游钻设一排主排水孔,称为主排水孔幕。2.3.1 地基基础的要求及地基处理的方法
3.混凝土重力坝的地基处理 5)断层破
碎带...///
无法挖除<断层破碎带>和<软弱夹层>时,通常的处理方法
是<➊做混凝土塞>或<➋混凝土拱加固>。2.3.1 地基基础的要求及地基处理的方法
4.拱坝的地基处理2.3.1 地基基础的要求及地基处理的方法
4.拱坝的地基处理
拱坝的坝基开挖深度与施工要求,除与重力坝基本相同外,
还应做到开挖后的整个坝基面应<平顺且无突变>,岩基面起伏

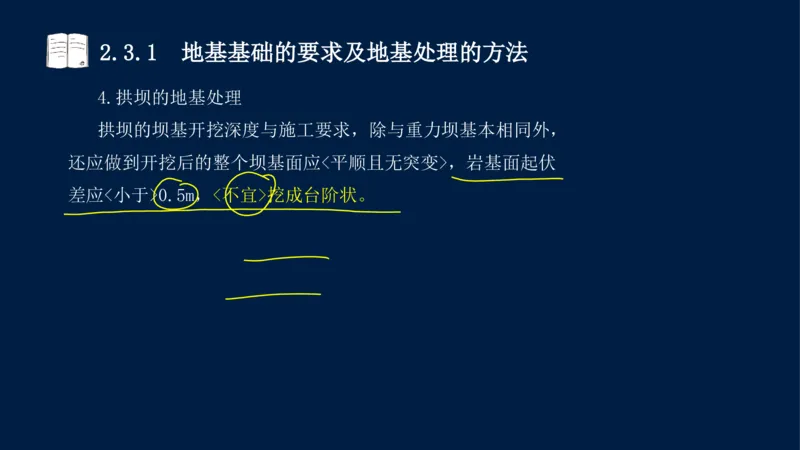

差应<小于>0.5m,<不宜>挖成台阶状。2.3.1 地基基础的要求及地基处理的方法

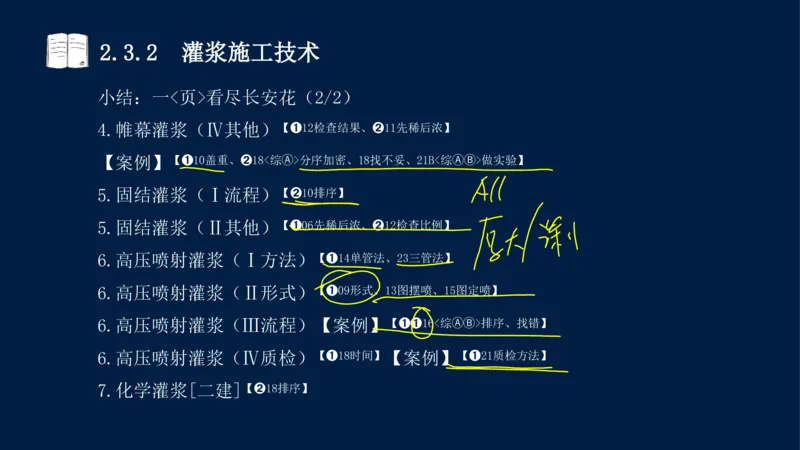

小结:2.3.1 地基基础的要求及地基处理的方法
小结:一<页>看尽长安花
1.地基基础的要求【➊11要求、12软、14软】
2.地基处理的方法(Ⅰ一二建)【➊17灌浆、➋10挤实、23A挤实】
2.地基处理的方法(Ⅱ二建单独)【➋11砂砾、12软土、
16砂砾、18软土】
3.混凝土重力坝的地基处理【无】
4.拱坝的地基处理【无】2.3.1 地基基础的要求及地基处理的方法2.3.2 灌浆施工技术
2.3 地基处理工程
2.3.1 地基基础的要求及地基处理的方法
2.3.2 灌浆施工技术
2.3.3 防渗墙施工技术2.3.2 灌浆施工技术
考情分析:
单选题:2009(1),2010(1),2011(1),2012(1),
2013(1),2014(1),2015(1),2018(1),
2019(1),2022(1),2022(1B),
2023(1),
2024(1);
多选题:2009(1),2019(1),2023(1);
案例题:2010(1),2016(1),2021(1),2024(1)。
一、二建教材重复程度:70%。2.3.2 灌浆施工技术
教材内容:
0.导入——提纲挈领
1.灌浆分类
2.钻孔灌浆用的机械设备
3.灌浆方式和灌浆方法
4.帷幕灌浆
5.固结灌浆
6.高压喷射灌浆2.3.1 地基基础的要求及地基处理的方法
导
入
:2.3.2 灌浆施工技术
1.灌浆分类2.3.2 灌浆施工技术

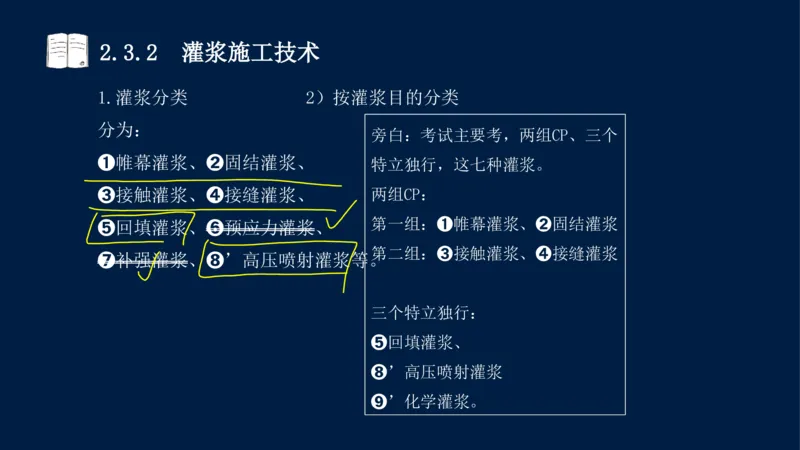

1.灌浆分类
1)按灌浆材料分类(略...//) 2)按灌浆目的分类
3)按灌浆地层分类(略...//)
4)按灌浆压力分类(略...//)
问题:什么是灌浆?2.3.2 灌浆施工技术
1.灌浆分类 1)按灌浆材料分类

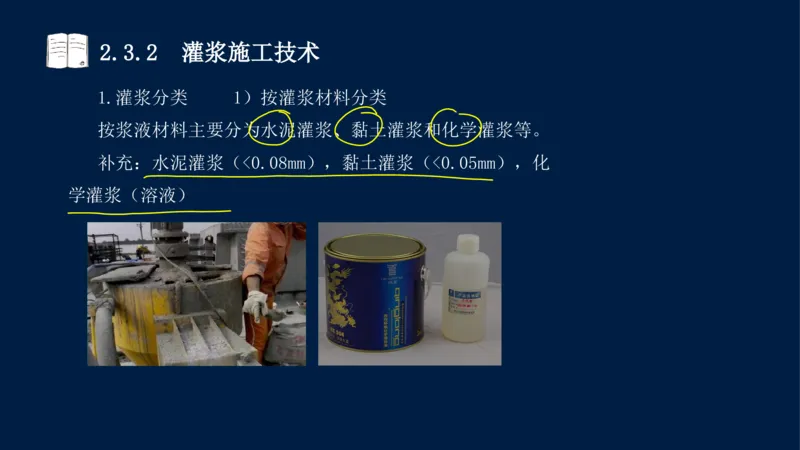

按浆液材料主要分为水泥灌浆、黏土灌浆和化学灌浆等。
补充:水泥灌浆(<0.08mm),黏土灌浆(<0.05mm),化
学灌浆(溶液)2.3.2 灌浆施工技术
1.灌浆分类 2)按灌浆目的分类
分为:
旁白:考试主要考,两组CP、三个
➊帷幕灌浆、➋固结灌浆、
特立独行,这七种灌浆。
➌接触灌浆、➍接缝灌浆、 两组CP:
第一组:➊帷幕灌浆、➋固结灌浆
➎回填灌浆、➏预应力灌浆、
第二组:➌接触灌浆、➍接缝灌浆
➐补强灌浆、➑’高压喷射灌浆等。
三个特立独行:
➎回填灌浆、
➑’高压喷射灌浆
➒’化学灌浆。2.3.2 灌浆施工技术
1.灌浆分类 2)按灌浆目的分类

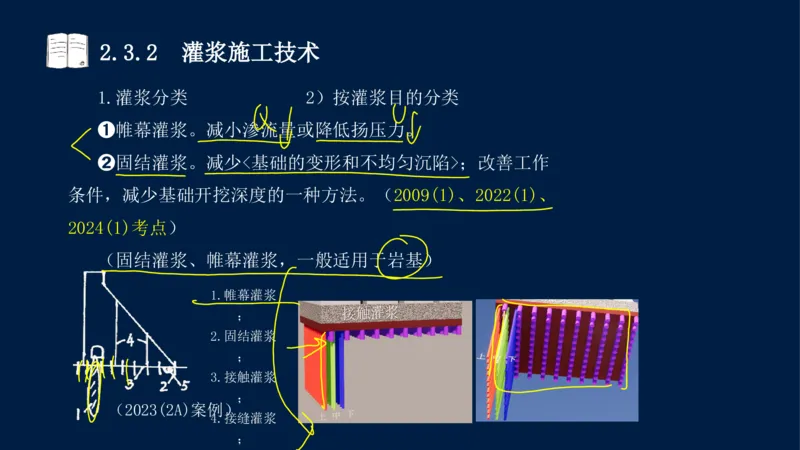

➊帷幕灌浆。减小渗流量或降低扬压力。
➋固结灌浆。减少<基础的变形和不均匀沉陷>;改善工作
条件,减少基础开挖深度的一种方法。(2009(1)、2022(1)、
2024(1)考点)
(固结灌浆、帷幕灌浆,一般适用于岩基)
1.帷幕灌浆
;
2.固结灌浆
;
3.接触灌浆
;
(2023(2A)案例)
4.接缝灌浆
;
5.回填灌浆
。2.3.2 灌浆施工技术
1.灌浆分类 2)按灌浆目的分类
➌接触灌浆。增加<接触面>结合能力。(2020(2)考点)
➍接缝灌浆。改善传力条件增强坝体整体性。
1.帷幕灌浆
;
2.固结灌浆
;
3.接触灌浆
;
4.接缝灌浆
;
5.回填灌浆
。2.3.2 灌浆施工技术
1.灌浆分类 2)按灌浆目的分类

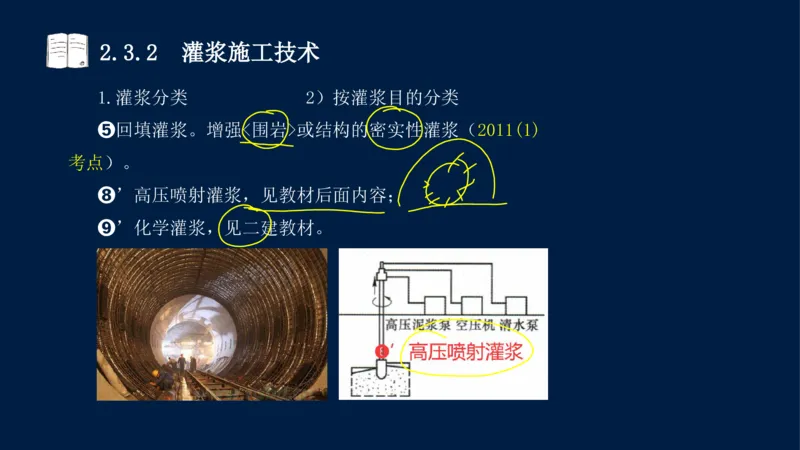

➎回填灌浆。增强<围岩>或结构的密实性灌浆(2011(1)
考点)。
➑’高压喷射灌浆,见教材后面内容;
➒’化学灌浆,见二建教材。2.3.2 灌浆施工技术
例题1:2009(1)-7.用浆液灌入岩体裂隙中以提高岩体的
整体性和抗变形能力的称为( )灌浆。
A.接缝
B.固结
C.接触
D.回填
答案:B(本题也是2022(1)、2024(1)选择题)

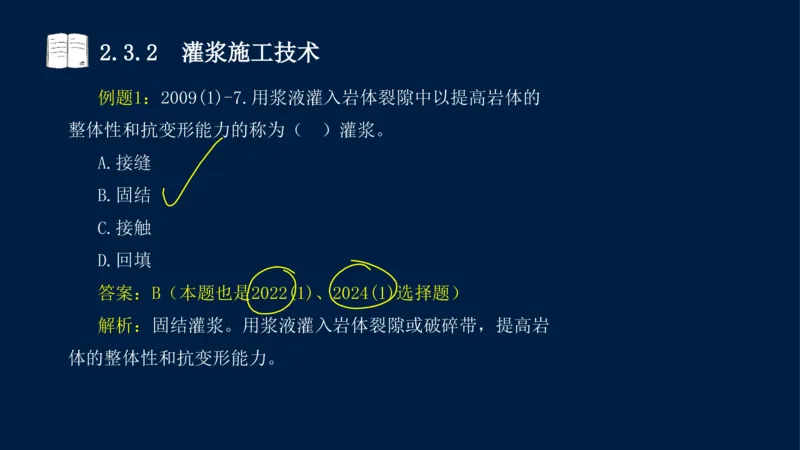

解析:固结灌浆。用浆液灌入岩体裂隙或破碎带,提高岩
体的整体性和抗变形能力。2.3.2 灌浆施工技术

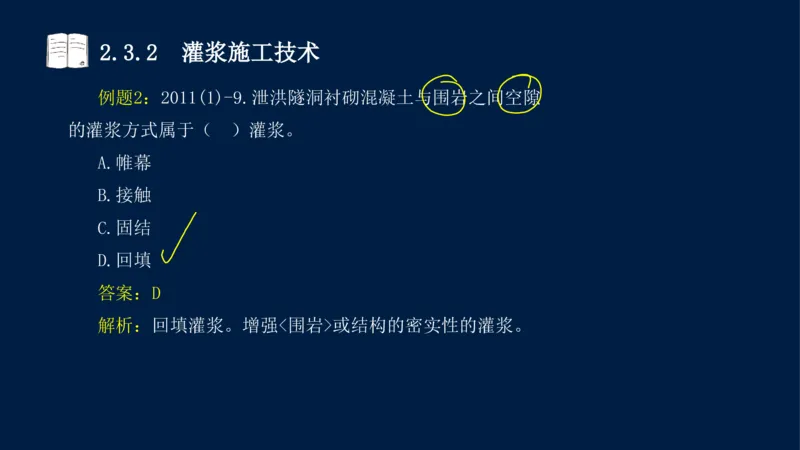

例题2:2011(1)-9.泄洪隧洞衬砌混凝土与围岩之间空隙
的灌浆方式属于( )灌浆。
A.帷幕
B.接触
C.固结
D.回填
答案:D
解析:回填灌浆。增强<围岩>或结构的密实性的灌浆。2.3.2 灌浆施工技术
例题3:2020(2)-10(改编).在建筑物和岩石之间进行灌
浆,以加强两者之间的结合程度和基础整体性的方法是( )。
A.固结灌浆 B.帷幕灌浆
C.接触灌浆 D.接缝灌浆
答案:C
解析:
(3)接触灌浆。增加<接触面>结合能力。
(4)接缝灌浆。改善传力条件增强坝体整体性。2.3.2 灌浆施工技术
1.灌浆分类 2)按灌浆目的分类
问题:➊帷幕灌浆。➋固结灌浆。 ➍接缝灌浆。➎回填
灌浆。这5类灌浆,施工<顺序>是怎么样的?

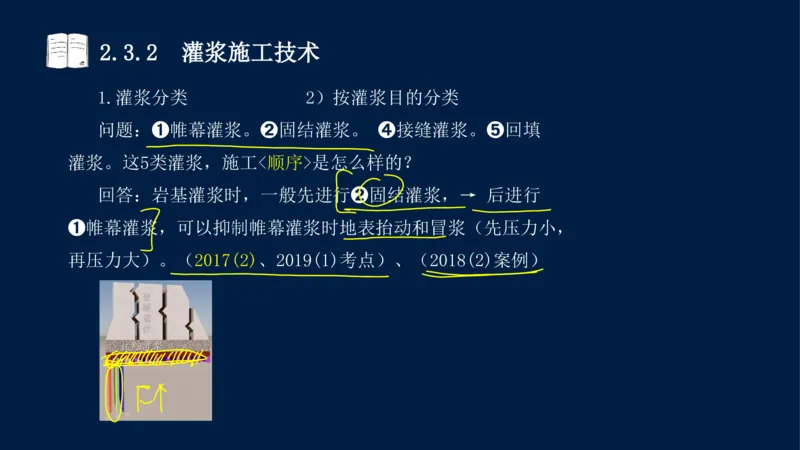

回答:岩基灌浆时,一般先进行➋固结灌浆,→ 后进行
➊帷幕灌浆,可以抑制帷幕灌浆时地表抬动和冒浆(先压力小,
再压力大)。(2017(2)、2019(1)考点)、(2018(2)案例)2.3.2 灌浆施工技术

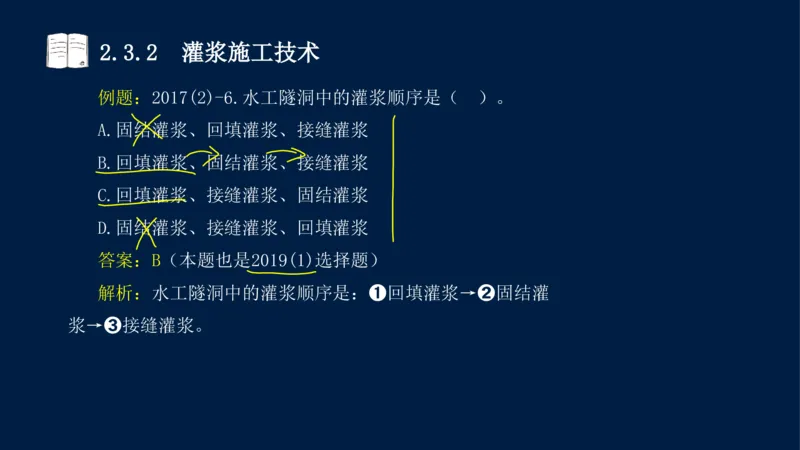

例题:2017(2)-6.水工隧洞中的灌浆顺序是( )。
A.固结灌浆、回填灌浆、接缝灌浆
B.回填灌浆、固结灌浆、接缝灌浆
C.回填灌浆、接缝灌浆、固结灌浆
D.固结灌浆、接缝灌浆、回填灌浆
答案:B(本题也是2019(1)选择题)
解析:水工隧洞中的灌浆顺序是:➊回填灌浆→➋固结灌
浆→➌接缝灌浆。2.3.2 灌浆施工技术
1.灌浆分类 3)按灌浆地层分类
分为岩石地基灌浆、砂砾石地层灌浆、土层灌浆等。
(略...///)
1.灌浆分类 4)按灌浆压力分类
分为常压灌浆和高压灌浆。灌浆压力在3MPa以上的灌浆为
高压灌浆。
(略...///)2.3.2 灌浆施工技术
2.钻孔灌浆用的机械设备2.3.2 灌浆施工技术

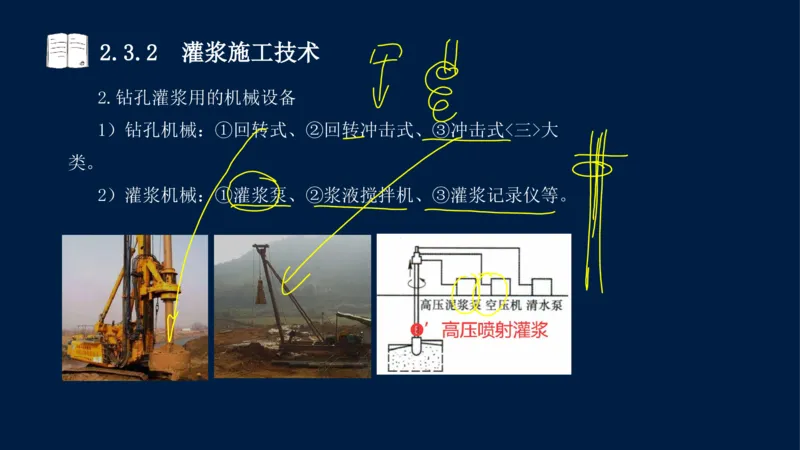

2.钻孔灌浆用的机械设备
1)钻孔机械:①回转式、②回转冲击式、③冲击式<三>大
类。
2)灌浆机械:①灌浆泵、②浆液搅拌机、③灌浆记录仪等。2.3.2 灌浆施工技术
3.灌浆方式和灌浆方法2.3.2 灌浆施工技术
3.灌浆方式和灌浆方法 1)灌浆方式
灌浆方式有<纯压式>和<循环式>两种。2.3.2 灌浆施工技术
3.灌浆方式和灌浆方法 1)灌浆方式
(1)纯压式
①概念:纯压式灌浆是指浆液注入孔段内和岩体裂隙中,
不再返回的灌浆方式。(只进不出)
②特点:设备简单,操作方便;但浆液流动速度较慢,容
易沉淀,堵塞岩层缝隙和管路。
③适用:多用于吸浆量大,并有大裂隙存在和孔深不超过
15m的情况。
浆液灌注方式 (a)纯压式
1一水;2一拌浆筒;3一灌浆泵;
4一压力表;5一灌浆管;
6一灌浆塞;7一回浆管2.3.2 灌浆施工技术
3.灌浆方式和灌浆方法 1)灌浆方式

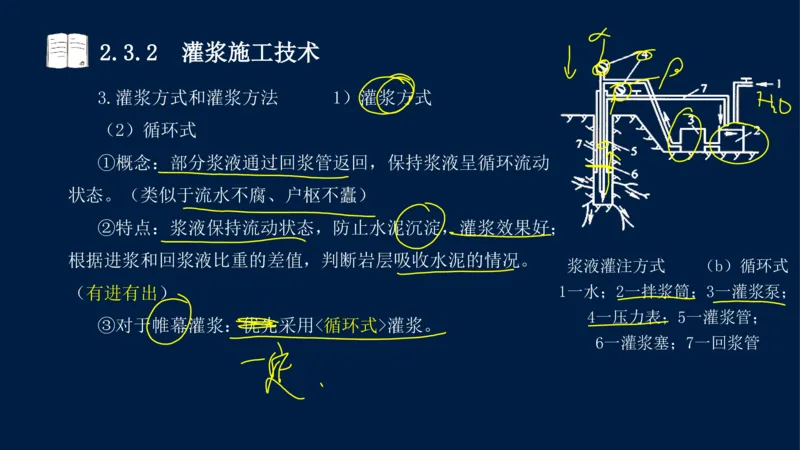

(2)循环式
①概念:部分浆液通过回浆管返回,保持浆液呈循环流动
状态。(类似于流水不腐、户枢不蠹)
②特点:浆液保持流动状态,防止水泥沉淀,灌浆效果好;
根据进浆和回浆液比重的差值,判断岩层吸收水泥的情况。
浆液灌注方式 (b)循环式
(有进有出) 1一水;2一拌浆筒;3一灌浆泵;
4一压力表;5一灌浆管;
③对于帷幕灌浆:优先采用<循环式>灌浆。
6一灌浆塞;7一回浆管2.3.2 灌浆施工技术
3.灌浆方式和灌浆方法 2)灌浆方法

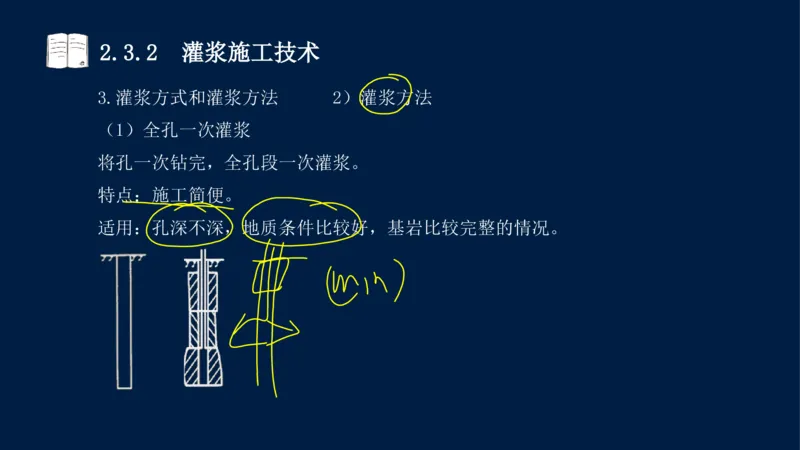

(1)全孔一次灌浆
将孔一次钻完,全孔段一次灌浆。
特点:施工简便。
适用:孔深不深,地质条件比较好,基岩比较完整的情况。2.3.2 灌浆施工技术
3.灌浆方式和灌浆方法 2)灌浆方法
(2)自下而上分段灌浆
(3)自上而下分段灌浆
(4)综合灌浆法:自上而下+自下而上,相互结合灌浆
的方法
自下而上分段灌浆 自上而下分段灌浆2.3.2 灌浆施工技术
3.灌浆方式和灌浆方法 2)灌浆方法
(5)孔口封闭灌浆法(目前常用,灌压大,质量好)
在钻孔的孔口安装孔口管,<自上而下>分段钻孔和灌浆,
各段灌浆时都在孔口安装孔口封闭器进行灌浆的方法。2.3.2 灌浆施工技术
3.灌浆方式和灌浆方法 3)适用条件
◆方法选择:

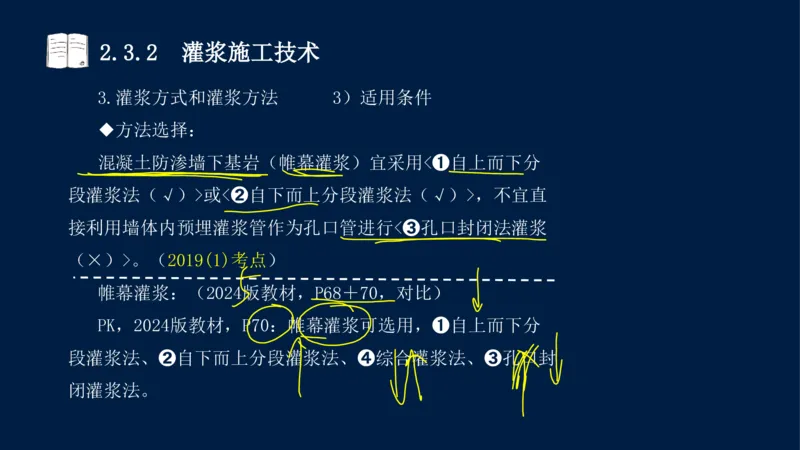

混凝土防渗墙下基岩(帷幕灌浆)宜采用<➊自上而下分
段灌浆法(√)>或<➋自下而上分段灌浆法(√)>,不宜直
接利用墙体内预埋灌浆管作为孔口管进行<➌孔口封闭法灌浆
(×)>。(2019(1)考点)
帷幕灌浆:(2024版教材,P68+70,对比)
PK,2024版教材,P70:帷幕灌浆可选用,➊自上而下分
段灌浆法、➋自下而上分段灌浆法、➍综合灌浆法、➌孔口封
闭灌浆法。2.3.2 灌浆施工技术
3.灌浆方式和灌浆方法 3)适用条件

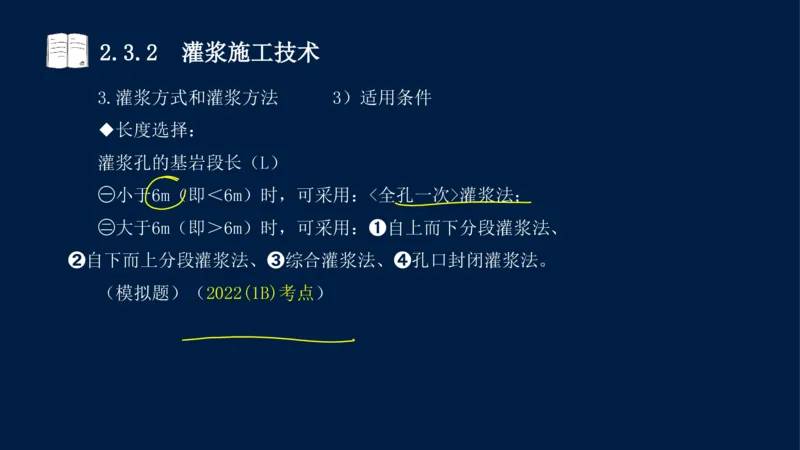

◆长度选择:
灌浆孔的基岩段长(L)
㊀小于6m(即<6m)时,可采用:<全孔一次>灌浆法;
㊁大于6m(即>6m)时,可采用:➊自上而下分段灌浆法、
➋自下而上分段灌浆法、➌综合灌浆法、➍孔口封闭灌浆法。
(模拟题)(2022(1B)考点)2.3.2 灌浆施工技术

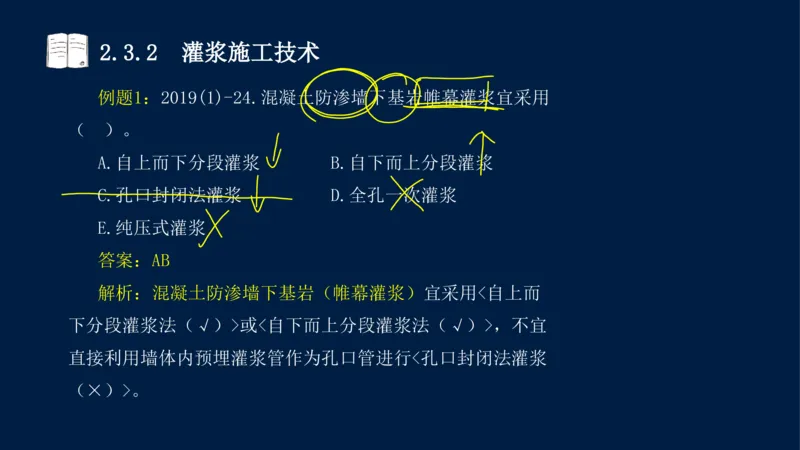

例题1:2019(1)-24.混凝土防渗墙下基岩帷幕灌浆宜采用
( )。
A.自上而下分段灌浆 B.自下而上分段灌浆
C.孔口封闭法灌浆 D.全孔一次灌浆
E.纯压式灌浆
答案:AB
解析:混凝土防渗墙下基岩(帷幕灌浆)宜采用<自上而
下分段灌浆法(√)>或<自下而上分段灌浆法(√)>,不宜
直接利用墙体内预埋灌浆管作为孔口管进行<孔口封闭法灌浆
(×)>。2.3.2 灌浆施工技术

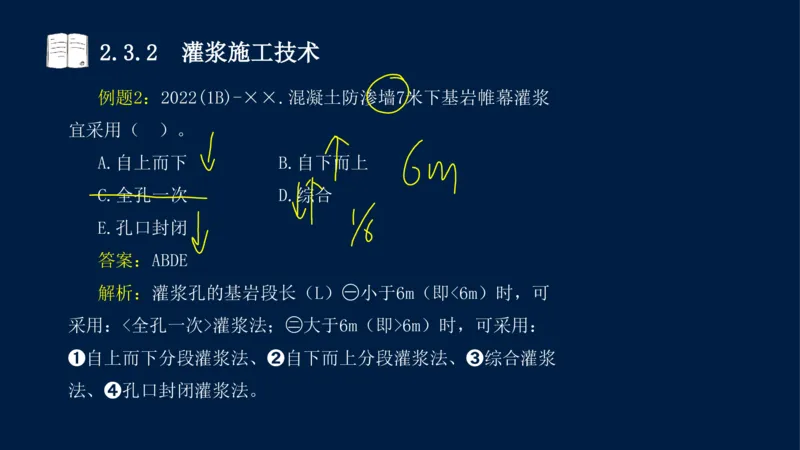

例题2:2022(1B)-××.混凝土防渗墙7米下基岩帷幕灌浆
宜采用( )。
A.自上而下 B.自下而上
C.全孔一次 D.综合
E.孔口封闭
答案:ABDE
解析:灌浆孔的基岩段长(L)㊀小于6m(即<6m)时,可
采用:<全孔一次>灌浆法;㊁大于6m(即>6m)时,可采用:
➊自上而下分段灌浆法、➋自下而上分段灌浆法、➌综合灌浆
法、➍孔口封闭灌浆法。2.3.2 灌浆施工技术
4.帷幕灌浆2.3.2 灌浆施工技术
4.帷幕灌浆(动画演示)2.3.2 灌浆施工技术

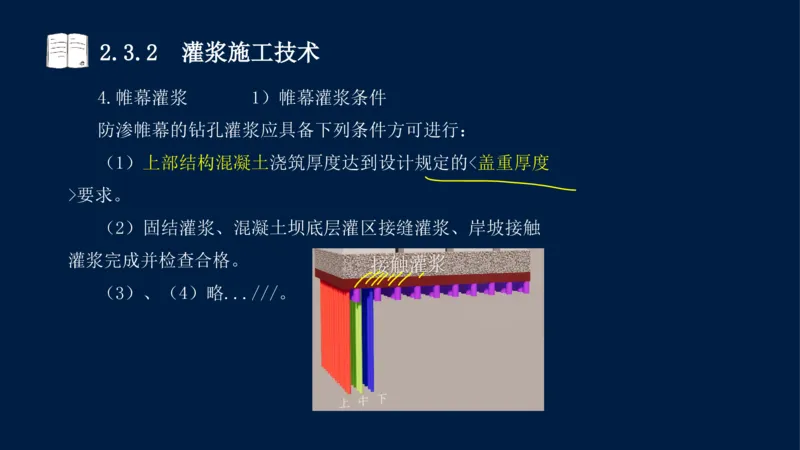

4.帷幕灌浆 1)帷幕灌浆条件
防渗帷幕的钻孔灌浆应具备下列条件方可进行:
(1)上部结构混凝土浇筑厚度达到设计规定的<盖重厚度
>要求。
(2)固结灌浆、混凝土坝底层灌区接缝灌浆、岸坡接触
灌浆完成并检查合格。
(3)、(4)略...///。2.3.2 灌浆施工技术
4.帷幕灌浆 2)帷幕灌浆施工工艺
主要包括:钻孔、钻孔(裂隙)冲洗、压水试验、灌浆和
灌浆的质量检查等。
(2010[福建](2)、2023(1)考点)、(2018(1)案例)2.3.2 灌浆施工技术
例题:2023(1)-3.灌浆施工工序包括:①钻孔、②冲洗、
③压水实验、④灌浆及质量检查,正确的工序为( )。
A.①→②→③→④ B.①→③→②→④
C.②→①→③→④ D.②→③→①→④

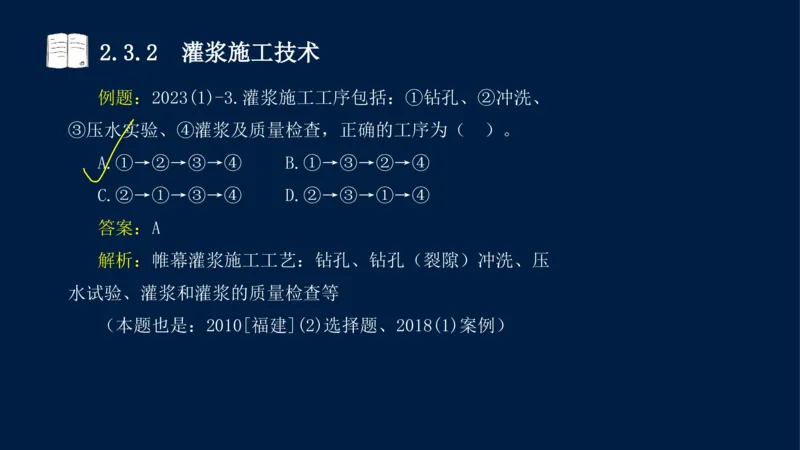

答案:A
解析:帷幕灌浆施工工艺:钻孔、钻孔(裂隙)冲洗、压
水试验、灌浆和灌浆的质量检查等
(本题也是:2010[福建](2)选择题、2018(1)案例)2.3.2 灌浆施工技术
4.帷幕灌浆 2)帷幕灌浆施工工艺

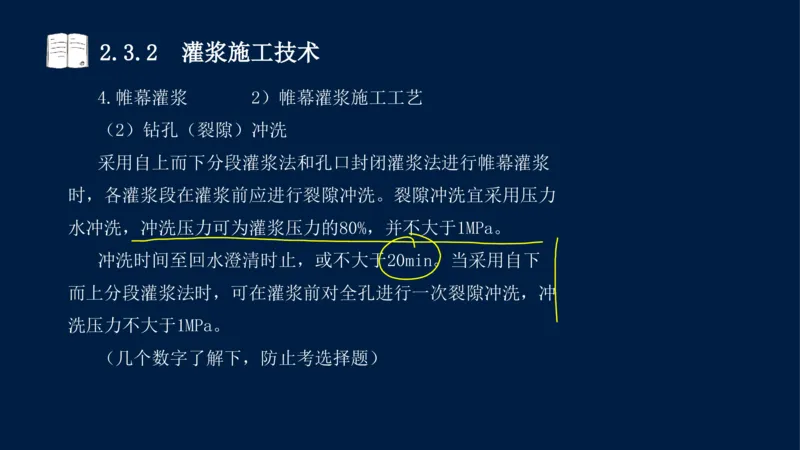

(2)钻孔(裂隙)冲洗
钻孔后,进入冲洗阶段,冲洗工作分为钻孔冲洗和裂隙冲
洗。一般采用灌浆泵将水压入孔内循环管路进行冲洗,也可以
用压力水和压缩空气轮换冲洗或压力水和压缩空气混合冲洗。

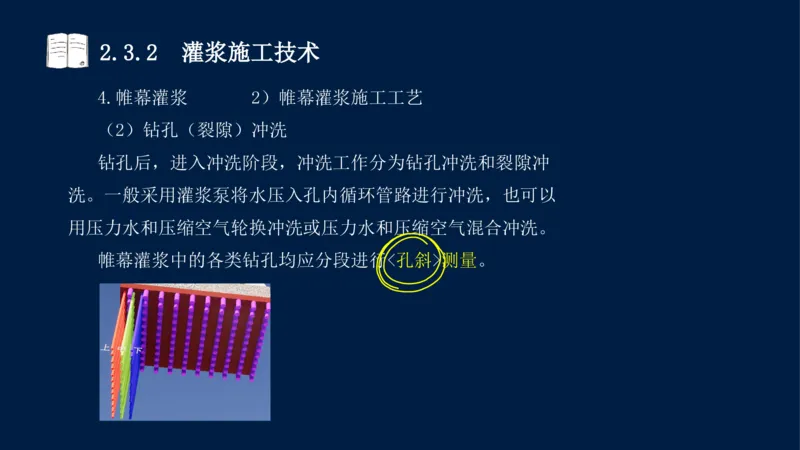

帷幕灌浆中的各类钻孔均应分段进行<孔斜>测量。2.3.2 灌浆施工技术
4.帷幕灌浆 2)帷幕灌浆施工工艺
(2)钻孔(裂隙)冲洗
采用自上而下分段灌浆法和孔口封闭灌浆法进行帷幕灌浆
时,各灌浆段在灌浆前应进行裂隙冲洗。裂隙冲洗宜采用压力
水冲洗,冲洗压力可为灌浆压力的80%,并不大于1MPa。
冲洗时间至回水澄清时止,或不大于20min。当采用自下
而上分段灌浆法时,可在灌浆前对全孔进行一次裂隙冲洗,冲
洗压力不大于1MPa。
(几个数字了解下,防止考选择题)2.3.2 灌浆施工技术

4.帷幕灌浆 2)帷幕灌浆施工工艺
(3)压水试验
目的:①测定地层的<透水>特性,为岩基的灌浆施工提供
基本技术资料。②检查灌浆<实际效果>的主要方法。2.3.2 灌浆施工技术
4.帷幕灌浆 2)帷幕灌浆施工工艺
(3)压水试验
➊先导孔、质量检查孔:应<自上而下>分段进行压水试验,
压水试验宜采用<单孔>法。
➋自上而下:采用<自上而下>分段灌浆法、孔口封闭灌浆
法进行帷幕灌浆时,各灌浆段在灌浆前应进行<简易压水试验>。
简易压水试验可与裂隙冲洗结合进行。
➌自下而上:采用<自下而上>分段灌浆法时,灌浆前可进
行<全孔一段简易压水试验>和孔<底段简易压水试验>。压水试

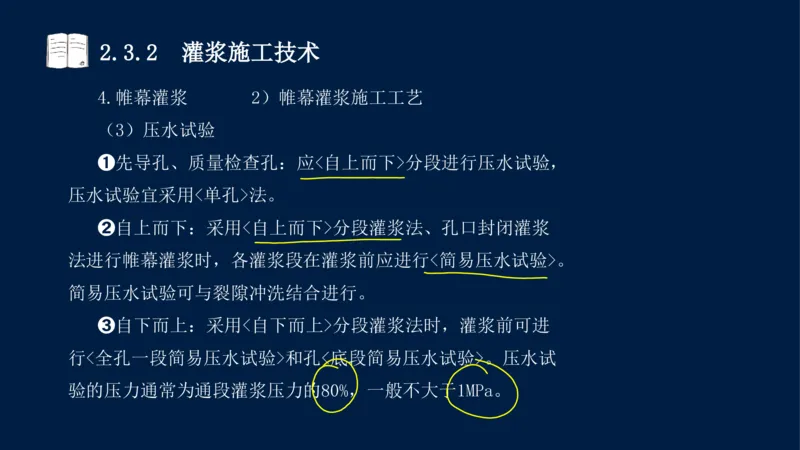

验的压力通常为通段灌浆压力的80%,一般不大于1MPa。2.3.2 灌浆施工技术
4.帷幕灌浆 3)灌浆方式和灌浆方法
➊灌浆方式 原则
Ⓐ
帷幕灌浆应按<分序加密>的原则进行。(2018(2)案例)2.3.2 灌浆施工技术
4.帷幕灌浆 3)灌浆方式和灌浆方法
➊灌浆方式 排的概念
Ⓑ

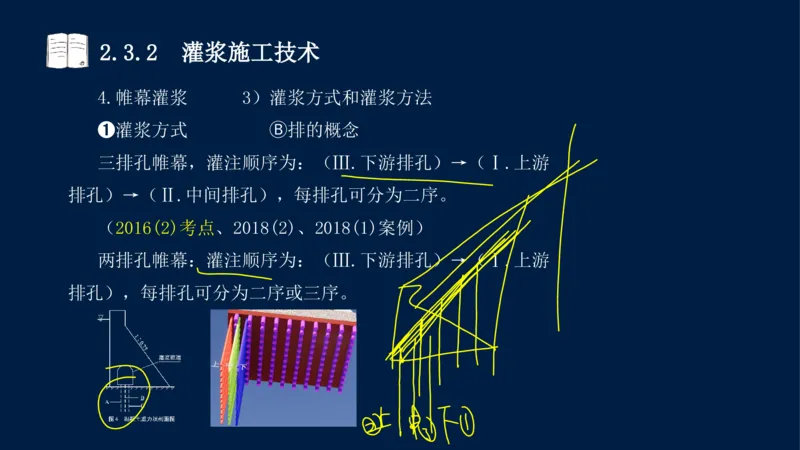

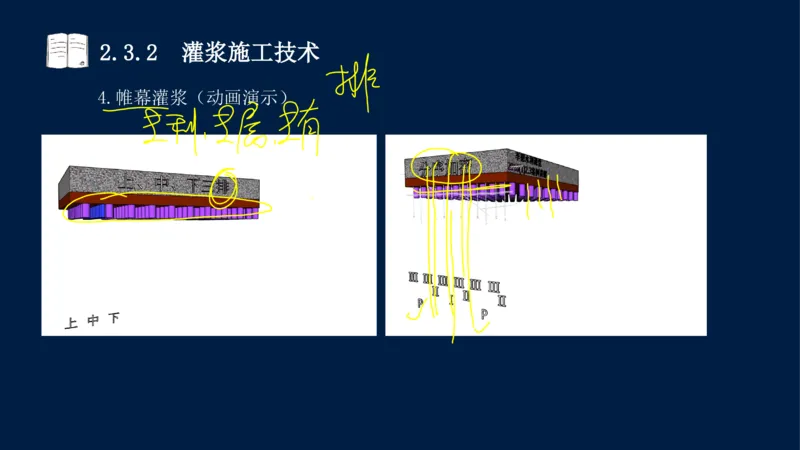

三排孔帷幕,灌注顺序为:(Ⅲ.下游排孔)→(Ⅰ.上游
排孔)→(Ⅱ.中间排孔),每排孔可分为二序。
(2016(2)考点、2018(2)、2018(1)案例)
两排孔帷幕:灌注顺序为:(Ⅲ.下游排孔)→(Ⅰ.上游
排孔),每排孔可分为二序或三序。2.3.2 灌浆施工技术
4.帷幕灌浆 3)灌浆方式和灌浆方法

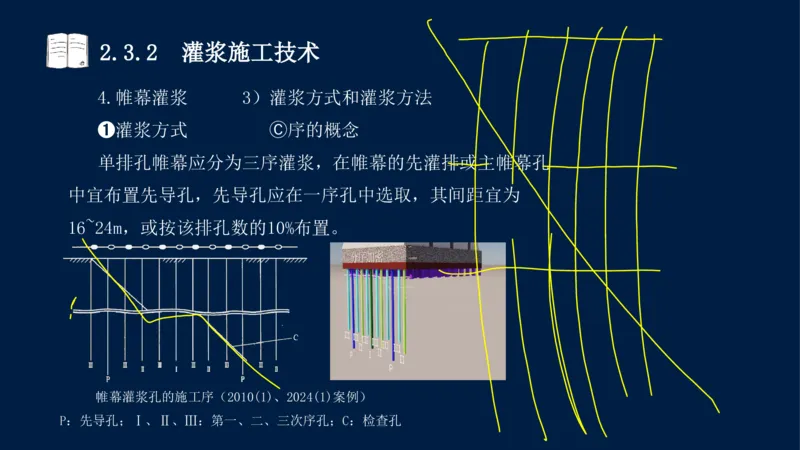

➊灌浆方式 序的概念
Ⓒ
单排孔帷幕应分为三序灌浆,在帷幕的先灌排或主帷幕孔
中宜布置先导孔,先导孔应在一序孔中选取,其间距宜为
16~24m,或按该排孔数的10%布置。
帷幕灌浆孔的施工序(2010(1)、2024(1)案例)
P:先导孔;Ⅰ、Ⅱ、Ⅲ:第一、二、三次序孔;C:检查孔2.3.2 灌浆施工技术
4.帷幕灌浆 3)灌浆方式和灌浆方法
➊灌浆方式 排的概念
Ⓑ

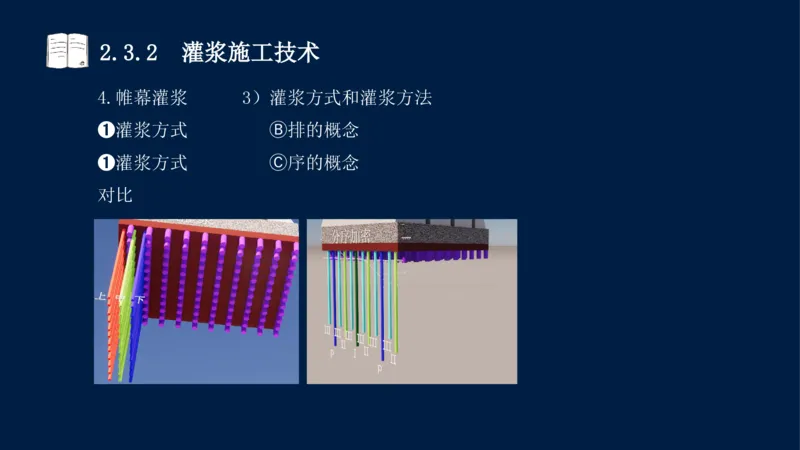

➊灌浆方式 序的概念
Ⓒ
对比2.3.2 灌浆施工技术
例题1:2016(2)-17.下图帷幕灌浆工程,灌浆施工顺序应
为( )。

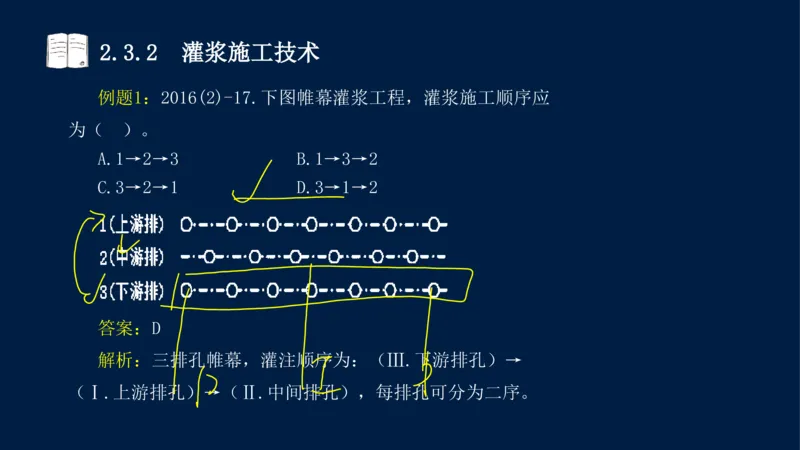

A.1→2→3 B.1→3→2
C.3→2→1 D.3→1→2
答案:D
解析:三排孔帷幕,灌注顺序为:(Ⅲ.下游排孔)→
(Ⅰ.上游排孔)→(Ⅱ.中间排孔),每排孔可分为二序。2.3.2 灌浆施工技术
4.帷幕灌浆 3)灌浆方式和灌浆方法
➋灌浆方法
所有方法都可以:根据不同的地质条件和工程要求,帷幕
灌浆可选用,①自上而下分段灌浆法、②自下而上分段灌浆法、
③综合灌浆法、④孔口封闭灌浆法。2.3.2 灌浆施工技术
4.帷幕灌浆 4)灌浆压力和浆液变换
(1)灌浆压力
灌浆压力宜通过灌浆<试验>确定,也可通过公式计算或根
据<经验>先行拟定,而后在灌浆施工过程中调整确定 纯压式
(2021(2B)案例)。
纯压式灌浆,压力表应安装在孔口<进浆管>路上;
循环式灌浆,压力表应安装在孔口<回浆管>路上。
其余略...
循环式
(2)灌浆浆液变换
略...///2.3.2 灌浆施工技术

4.帷幕灌浆 5)灌浆结束标准和封孔方法
(1)灌浆结束标准(两种情况)
教材内容多,目前没考试,略...///
(2))封孔方法 (两种情况)
教材内容多,目前没考试,略...///2.3.2 灌浆施工技术
4.帷幕灌浆 6)特殊情况处理
➊冒浆漏浆:应根据具体情况采用嵌缝、表面封堵、低压、
浓浆、限流、限量、间歇灌浆等方法进行处理。
➋串浆:如串浆孔具备灌浆条件,可以<同时>进行灌浆。
应一泵灌一孔。否则应将串浆孔用塞塞住,待灌浆孔灌浆结束
后,再对串浆孔进行扫孔、冲洗,而后继续钻进和灌浆。2.3.2 灌浆施工技术
4.帷幕灌浆 7)工程质量检查
➊检测孔位置

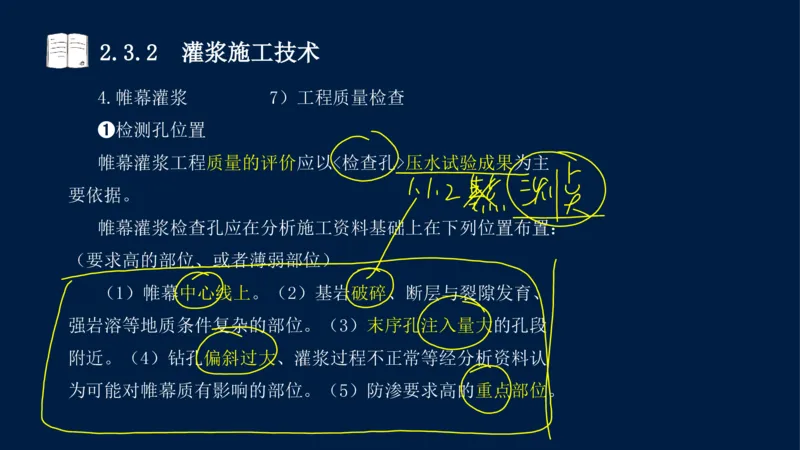

帷幕灌浆工程质量的评价应以<检查孔>压水试验成果为主
要依据。
帷幕灌浆检查孔应在分析施工资料基础上在下列位置布置:
(要求高的部位、或者薄弱部位)
(1)帷幕中心线上。(2)基岩破碎、断层与裂隙发育、
强岩溶等地质条件复杂的部位。(3)末序孔注入量大的孔段
附近。(4)钻孔偏斜过大、灌浆过程不正常等经分析资料认
为可能对帷幕质有影响的部位。(5)防渗要求高的重点部位。2.3.2 灌浆施工技术
4.帷幕灌浆 7)工程质量检查

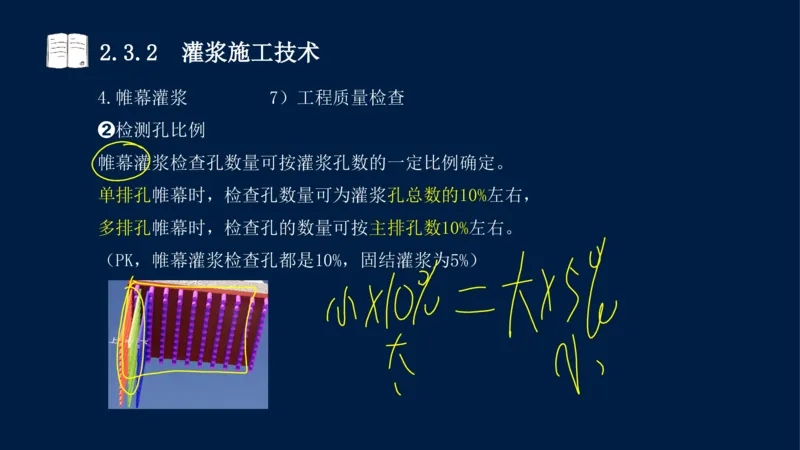

➋检测孔比例
帷幕灌浆检查孔数量可按灌浆孔数的一定比例确定。
单排孔帷幕时,检查孔数量可为灌浆孔总数的10%左右,
多排孔帷幕时,检查孔的数量可按主排孔数10%左右。
(PK,帷幕灌浆检查孔都是10%,固结灌浆为5%)2.3.2 灌浆施工技术
4.帷幕灌浆 7)工程质量检查
➌检测孔时间

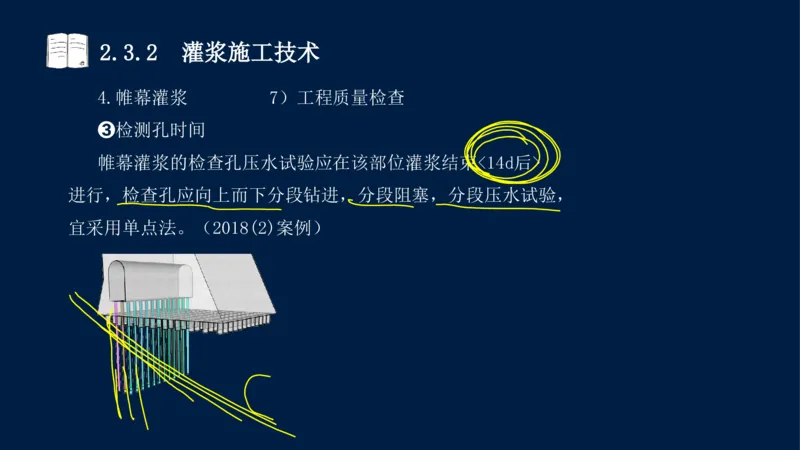

帷幕灌浆的检查孔压水试验应在该部位灌浆结束<14d后>
进行,检查孔应向上而下分段钻进,分段阻塞,分段压水试验,
宜采用单点法。(2018(2)案例)2.3.2 灌浆施工技术
4.帷幕灌浆 7)工程质量检查

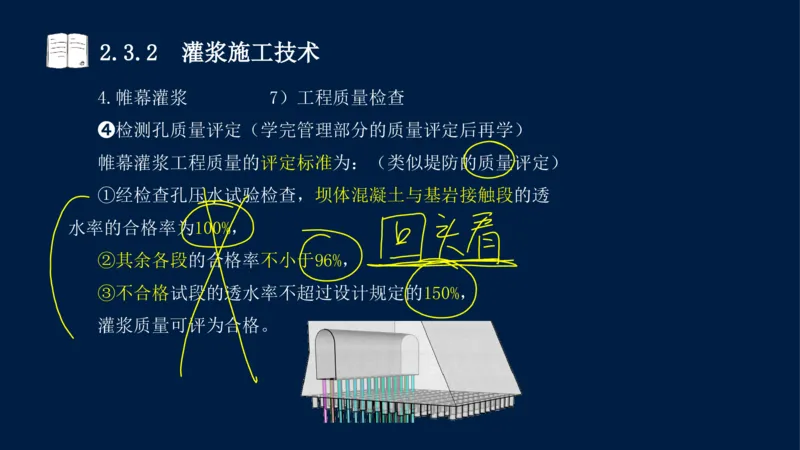

➍检测孔质量评定(学完管理部分的质量评定后再学)
帷幕灌浆工程质量的评定标准为:(类似堤防的质量评定)
①经检查孔压水试验检查,坝体混凝土与基岩接触段的透
水率的合格率为100%,
②其余各段的合格率不小于96%,
③不合格试段的透水率不超过设计规定的150%,
灌浆质量可评为合格。2.3.2 灌浆施工技术
5.固结灌浆2.3.2 灌浆施工技术

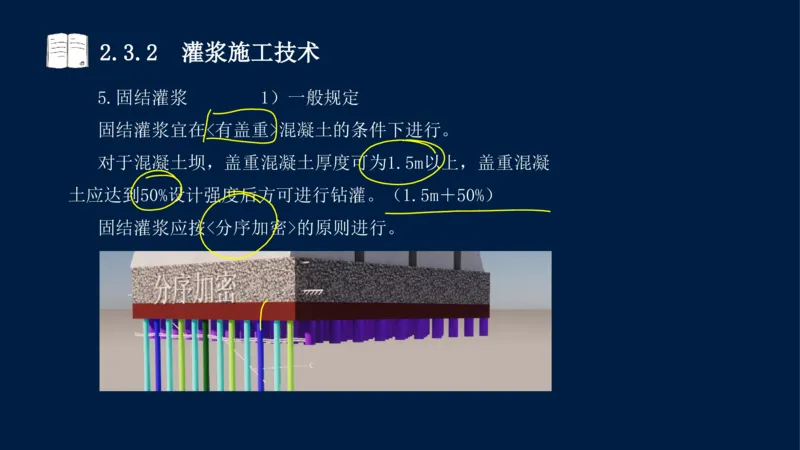

5.固结灌浆 1)一般规定
固结灌浆宜在<有盖重>混凝土的条件下进行。
对于混凝土坝,盖重混凝土厚度可为1.5m以上,盖重混凝
土应达到50%设计强度后方可进行钻灌。(1.5m+50%)
固结灌浆应按<分序加密>的原则进行。2.3.2 灌浆施工技术
5.固结灌浆 2)钻孔、裂隙冲洗和压水试验

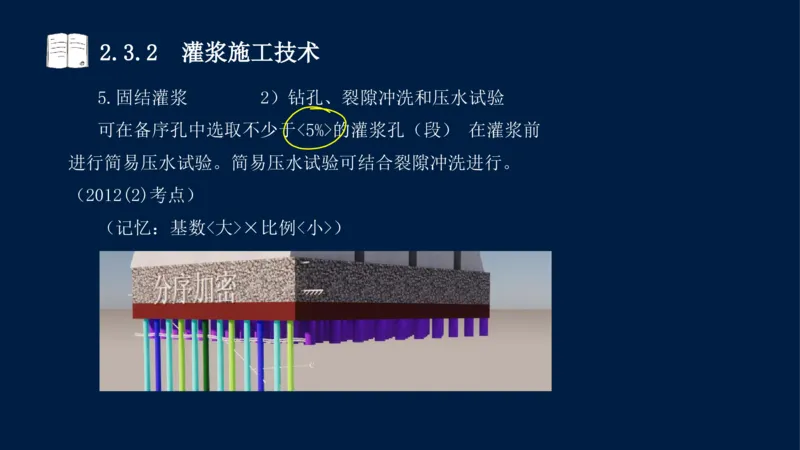

可在备序孔中选取不少于<5%>的灌浆孔(段) 在灌浆前
进行简易压水试验。简易压水试验可结合裂隙冲洗进行。
(2012(2)考点)
(记忆:基数<大>×比例<小>)2.3.2 灌浆施工技术

5.固结灌浆 3)灌浆和封孔
内容比较多,目前没有考核过,略...///2.3.2 灌浆施工技术

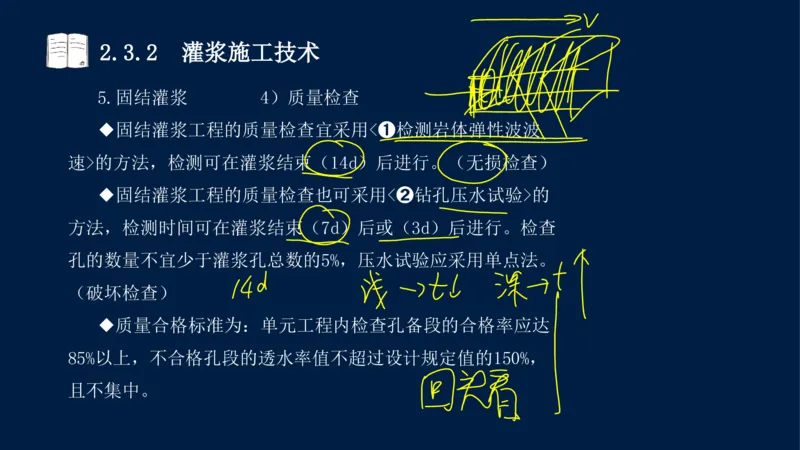

5.固结灌浆 4)质量检查
◆固结灌浆工程的质量检查宜采用<➊检测岩体弹性波波
速>的方法,检测可在灌浆结束(14d)后进行。(无损检查)
◆固结灌浆工程的质量检查也可采用<➋钻孔压水试验>的
方法,检测时间可在灌浆结束(7d)后或(3d)后进行。检查
孔的数量不宜少于灌浆孔总数的5%,压水试验应采用单点法。
(破坏检查)
◆质量合格标准为:单元工程内检查孔备段的合格率应达
85%以上,不合格孔段的透水率值不超过设计规定值的150%,
且不集中。2.3.2 灌浆施工技术
6.高压喷射灌浆2.3.2 灌浆施工技术
6.高压喷射灌浆 0)定义

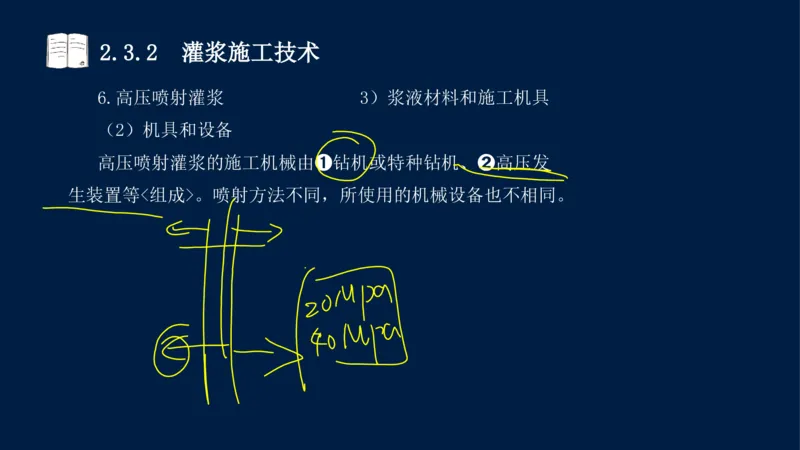

钻孔后,用高压水泵或高压泥浆泵(20〜40MPa)将水或
浆液通过喷嘴喷射出来,冲击、切割、破碎地层土体,并以水
泥基质浆液充填、掺混其中,形成桩柱或板墙状的凝结体,用
以提高地基防渗或承载能力的施工技术。2.3.2 灌浆施工技术

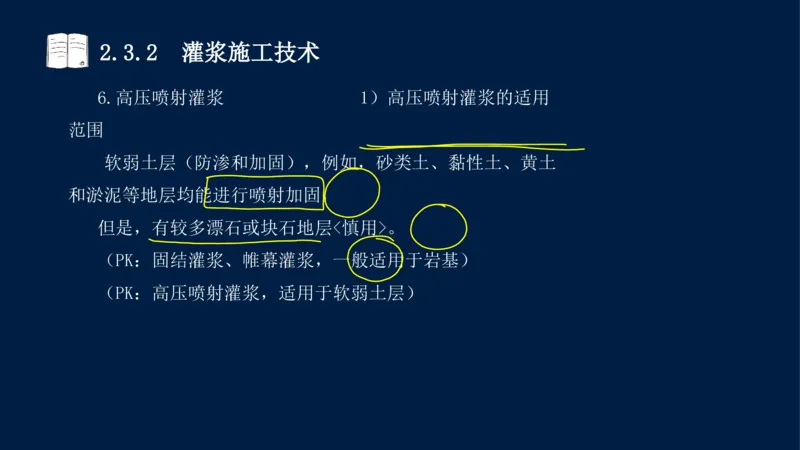

6.高压喷射灌浆 1)高压喷射灌浆的适用
范围
软弱土层(防渗和加固),例如,砂类土、黏性土、黄土
和淤泥等地层均能进行喷射加固,
但是,有较多漂石或块石地层<慎用>。
(PK:固结灌浆、帷幕灌浆,一般适用于岩基)
(PK:高压喷射灌浆,适用于软弱土层)2.3.2 灌浆施工技术
6.高压喷射灌浆 2)高压喷射灌浆的基本
单管法:浆
方法 二管法:浆气
三管法:浆气水
(1)单管法(直径达0.5~0.9m)(2014(1)考点)
(2)二管法(0.8~1.5m)、
(3)三管法(1.0~2.0m)
(4)新三管法(大粒径地层)。
高压喷射灌浆法施工方法

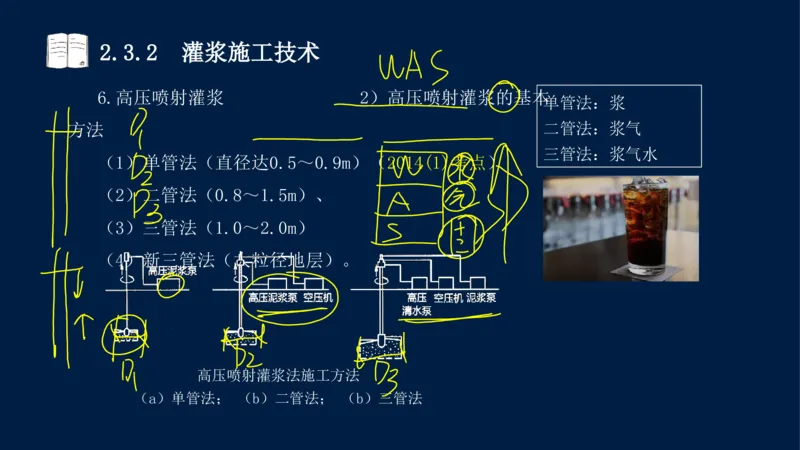

(a)单管法; (b)二管法; (b)三管法2.3.2 灌浆施工技术

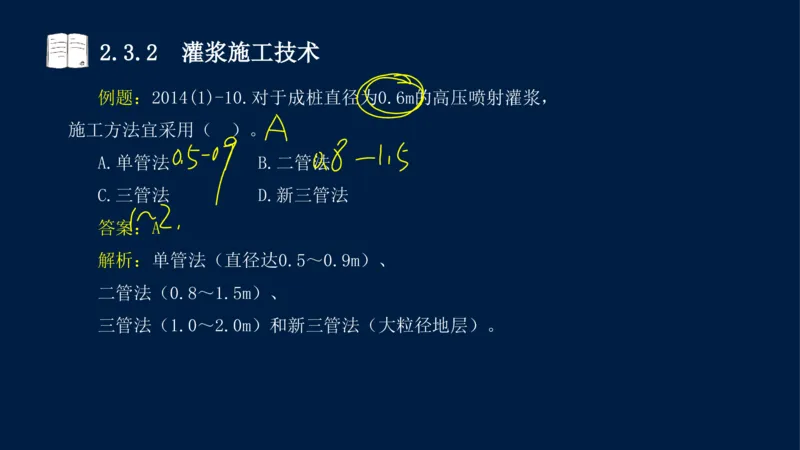

例题:2014(1)-10.对于成桩直径为0.6m的高压喷射灌浆,
施工方法宜采用( )。
A.单管法 B.二管法
C.三管法 D.新三管法
答案:A
解析:单管法(直径达0.5~0.9m)、
二管法(0.8~1.5m)、
三管法(1.0~2.0m)和新三管法(大粒径地层)。2.3.2 灌浆施工技术
6.高压喷射灌浆 3)浆液材料和施工机具
(1)浆液材料
高喷灌浆浆液宜使用<水泥浆>。
宜采用<普通硅酸盐水泥>,强度等级可为<32.5级>或以上。2.3.2 灌浆施工技术
6.高压喷射灌浆 3)浆液材料和施工机具
(2)机具和设备
高压喷射灌浆的施工机械由➊钻机或特种钻机、➋高压发
生装置等<组成>。喷射方法不同,所使用的机械设备也不相同。2.3.2 灌浆施工技术
6.高压喷射灌浆 3)浆液材料和施工机具
(2)机具和设备(2023(1)考点)2.3.2 灌浆施工技术

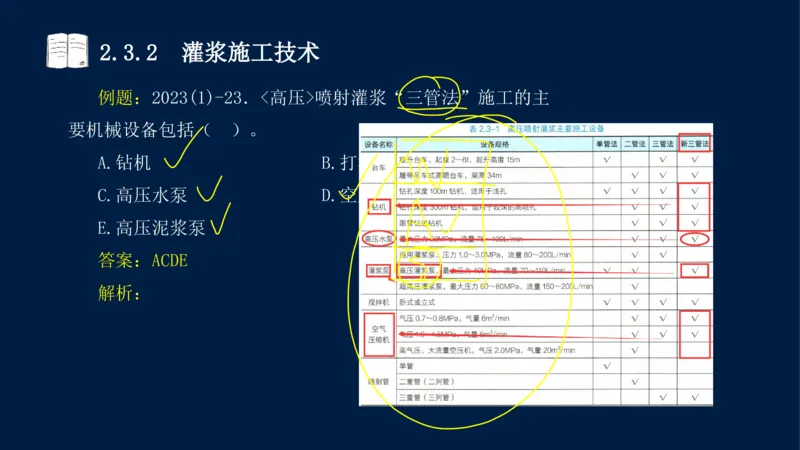

例题:2023(1)-23.<高压>喷射灌浆“三管法”施工的主
要机械设备包括( )。
A.钻机 B.打桩机
C.高压水泵 D.空压机
E.高压泥浆泵
答案:ACDE
解析:2.3.2 灌浆施工技术
6.高压喷射灌浆 4)高压喷射灌浆的喷射
形式

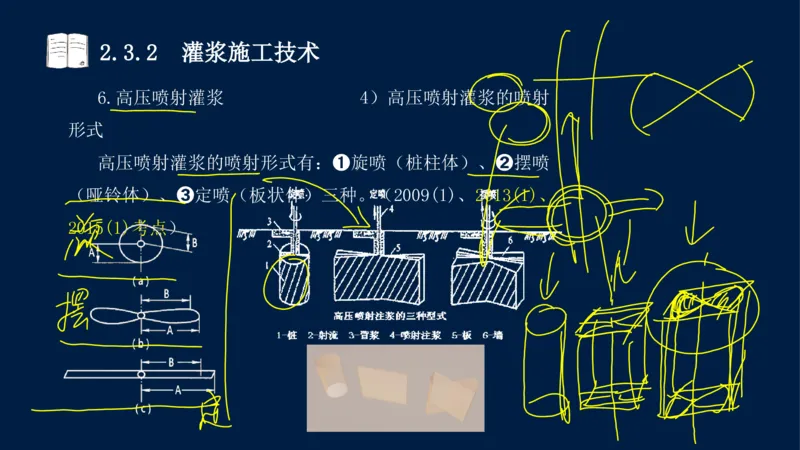

高压喷射灌浆的喷射形式有:➊旋喷(桩柱体)、➋摆喷
(哑铃体)、➌定喷(板状体)三种。(2009(1)、2013(1)、
2015(1)考点)2.3.2 灌浆施工技术

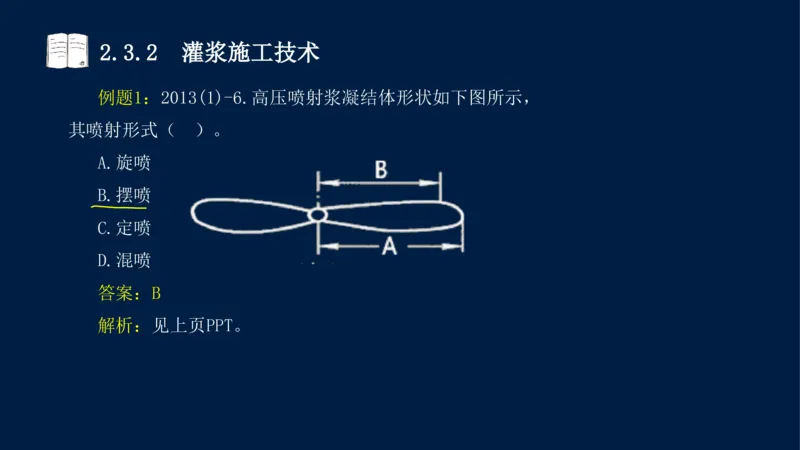

例题1:2013(1)-6.高压喷射浆凝结体形状如下图所示,
其喷射形式( )。
A.旋喷
B.摆喷
C.定喷
D.混喷
答案:B
解析:见上页PPT。2.3.2 灌浆施工技术

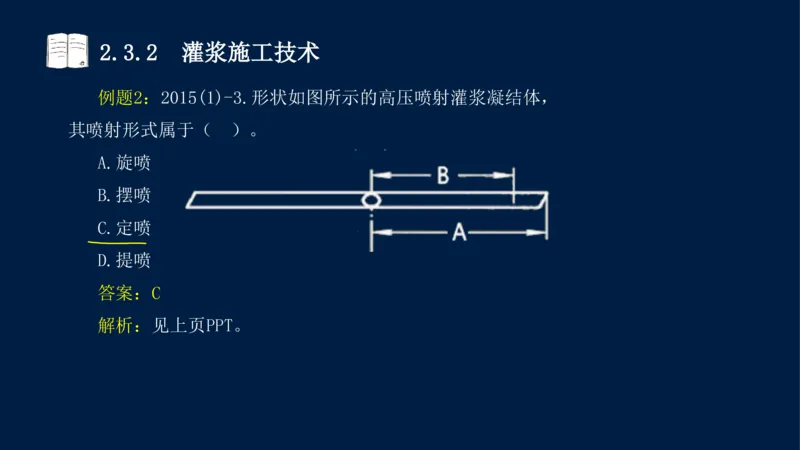

例题2:2015(1)-3.形状如图所示的高压喷射灌浆凝结体,
其喷射形式属于( )。
A.旋喷
B.摆喷
C.定喷
D.提喷
答案:C
解析:见上页PPT。2.3.2 灌浆施工技术
6.高压喷射灌浆 5)高压喷射灌浆的施工
程序
应<分排><分序>进行。
先选“排”:下游排孔→上游排孔→中间排孔。
再选“序”:在同一排内,应先施工Ⅰ序孔,后施工Ⅱ序
孔。先导孔应最先施工。2.3.2 灌浆施工技术
6.高压喷射灌浆 5)高压喷射灌浆的施工
程序
高
压

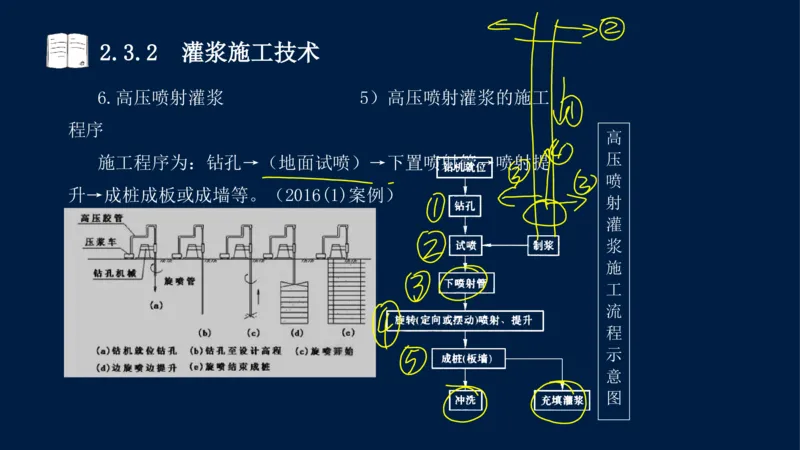

施工程序为:钻孔→(地面试喷)→下置喷射管→喷射提
喷
升→成桩成板或成墙等。(2016(1)案例)
射
灌
浆
施
工
流
程
示
意
图2.3.2 灌浆施工技术
6.高压喷射灌浆 6)质量检查
➊检查方法
高喷墙的<防渗性能>根据墙体结构形式和深度选择:①围
井、②钻孔、其他方法(例如,③开挖方法)进行检查。
➋检查方法的适用条件(2021(1)案例)
①围井检查:适用于<所有>结构形式的高喷墙;(无损)
②钻孔检查:适用于<厚度较大>的和<深度较小>的高喷墙。
(厚大、深小)(罗翔、身小脚小十二生肖)(破坏)2.3.2 灌浆施工技术
6.高压喷射灌浆 6)质量检查

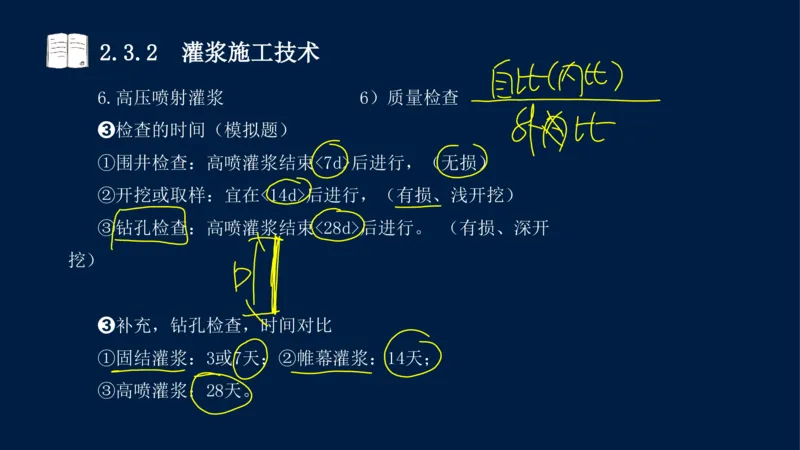

➌检查的时间(模拟题)
①围井检查:高喷灌浆结束<7d>后进行,(无损)
②开挖或取样:宜在<14d>后进行,(有损、浅开挖)
③钻孔检查:高喷灌浆结束<28d>后进行。 (有损、深开
挖)
➌补充,钻孔检查,时间对比
①固结灌浆:3或7天;②帷幕灌浆:14天;
③高喷灌浆:28天。2.3.2 灌浆施工技术
小结:2.3.2 灌浆施工技术
小结:一<页>看尽长安花(1/2)
1.灌浆分类(Ⅰ分类)【➊09固结、10充填删、11回填、22固结、24固结、
➋20接触】【案例】【➋<23A综Ⓐ>识图】
1.灌浆分类(Ⅱ排序)【➊19苡排序、➋17苡排序】
【案例】【➊18苡排序、➋18苡排序】
2.钻孔灌浆用的机械设备【无】
3.灌浆方式和灌浆方法【➊19帷幕、22B帷幕长度】
4.帷幕灌浆(Ⅰ流程)【➊23流程】【案例】【➊18<综Ⓑ>流程】
4.帷幕灌浆(Ⅱ排和序)【➋16上中下排】
【案例】【➊10分序加密、18<综Ⓐ>上中下排、24分序加密、➋18<综Ⓑ>上中下排】
4.帷幕灌浆(Ⅲ参数)【➋10参数】【案例】【➋21B<综Ⓒ>参数】2.3.2 灌浆施工技术
小结:一<页>看尽长安花(2/2)
4.帷幕灌浆(Ⅳ其他)【➊12检查结果、➋11先稀后浓】
【案例】【➊10盖重、➋18<综Ⓐ>分序加密、18找不妥、21B<综ⒶⒷ>做实验】
5.固结灌浆(Ⅰ流程)【➋10排序】
5.固结灌浆(Ⅱ其他)【➊06先稀后浓、➋12检查比例】
6.高压喷射灌浆(Ⅰ方法)【➊14单管法、23三管法】
6.高压喷射灌浆(Ⅱ形式)【➊09形式、13图摆喷、15图定喷】
6.高压喷射灌浆(Ⅲ流程)【案例】【➊➊16<综ⒶⒷ>排序、找错】
6.高压喷射灌浆(Ⅳ质检)【➊18时间】【案例】【➊21质检方法】
7.化学灌浆[二建]【➋18排序】2.3.2 灌浆施工技术2.3.3 防渗墙施工技术
2.3 地基处理工程
2.3.1 地基基础的要求及地基处理的方法
2.3.2 灌浆施工技术
2.3.3 防渗墙施工技术2.3.3 防渗墙施工技术
考情分析:
单选题:2021(1);
多选题:2018(1);
案例题:2021(2B)、2022(2B)。
一、二建教材重复程度:100%。2.3.3 防渗墙施工技术
教材内容:
1.防渗墙的类型
2.成槽机械
3.质量检查2.3.3 防渗墙施工技术
导
入
:2.3.3 防渗墙施工技术
1.防渗墙的类型2.3.3 防渗墙施工技术
1.防渗墙的类型 1)按墙体结构形式分类
主要有:➊桩柱型防渗墙、➋槽孔型防渗墙、➌混合型防
渗墙<三>类。
其中:➋槽孔型防渗墙使用更为广泛。
➊桩柱型防渗墙
➋槽孔型防渗墙2.3.3 防渗墙施工技术

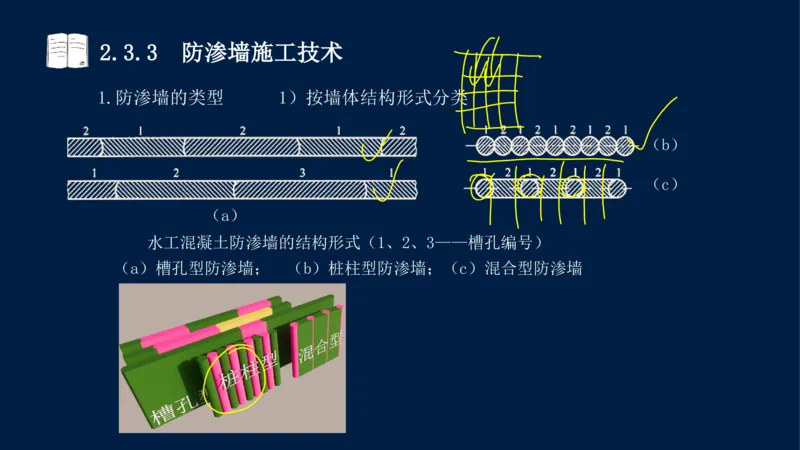

1.防渗墙的类型 1)按墙体结构形式分类
(b)
(c)
(a)
水工混凝土防渗墙的结构形式(1、2、3——槽孔编号)
(a)槽孔型防渗墙; (b)桩柱型防渗墙;(c)混合型防渗墙
;2.3.3 防渗墙施工技术
1.防渗墙的类型 2)按墙体材料分类

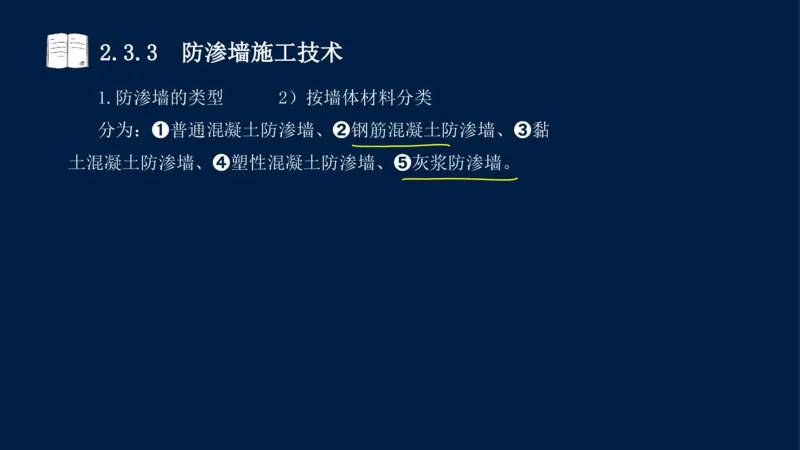

分为:➊普通混凝土防渗墙、➋钢筋混凝土防渗墙、➌黏
土混凝土防渗墙、➍塑性混凝土防渗墙、➎灰浆防渗墙。2.3.3 防渗墙施工技术

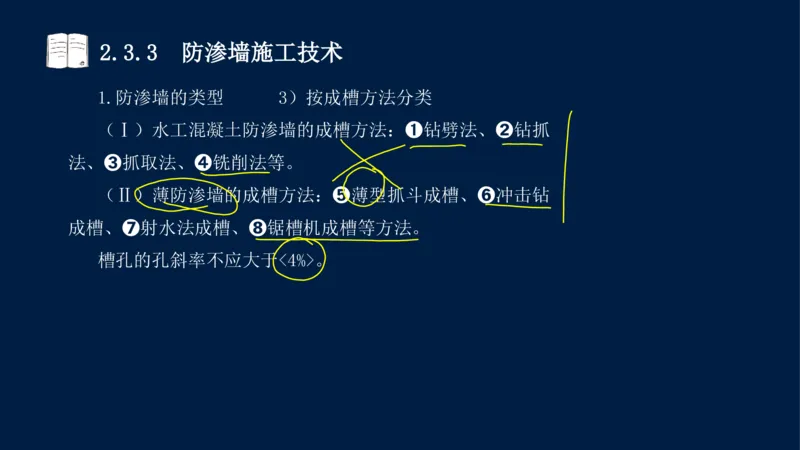

1.防渗墙的类型 3)按成槽方法分类
(Ⅰ)水工混凝土防渗墙的成槽方法:➊钻劈法、➋钻抓
法、➌抓取法、➍铣削法等。
(Ⅱ)薄防渗墙的成槽方法:➎薄型抓斗成槽、➏冲击钻
成槽、➐射水法成槽、➑锯槽机成槽等方法。
槽孔的孔斜率不应大于<4%>。2.3.3 防渗墙施工技术
1.防渗墙的类型 4)按布置方式分类
水工混凝土防渗墙按布置方式分,主要有➊嵌固式防渗墙、
➋悬挂式防渗墙、➌组合式防渗墙。2.3.3 防渗墙施工技术
2.成槽机械及施工工序2.3.3 防渗墙施工技术

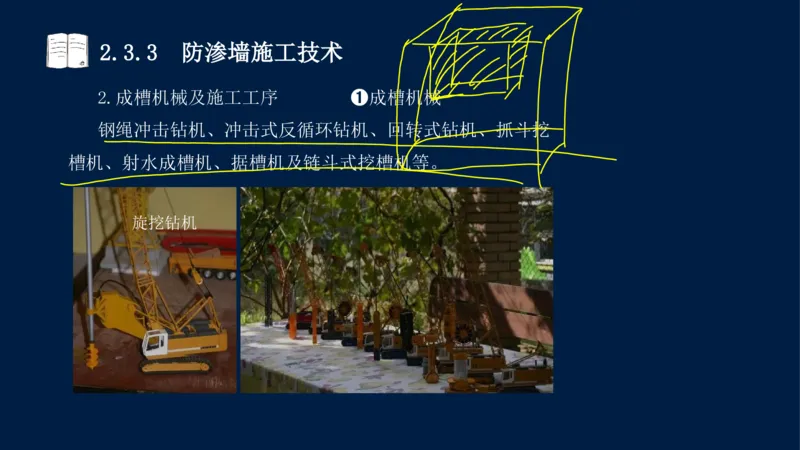

2.成槽机械及施工工序 ➊成槽机械
钢绳冲击钻机、冲击式反循环钻机、回转式钻机、抓斗挖
槽机、射水成槽机、据槽机及链斗式挖槽机等。
旋挖钻机2.3.3 防渗墙施工技术
2.成槽机械及施工工序 ➋施工工序
槽孔型防渗墙的(施工程序)包括:平整场地、挖导槽、
做导墙、安装挖槽机械设备、制备泥浆注入导槽、成槽、混凝
土浇筑成墙等。(2021(2B)案例、2024(2A)类似案例)2.3.3 防渗墙施工技术
3.质量检查2.3.3 防渗墙施工技术
3.质量检查 0’.总说明、总框架

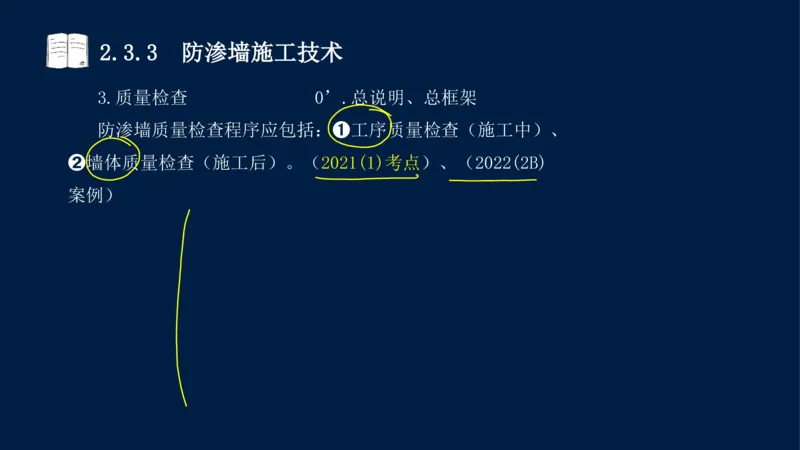

防渗墙质量检查程序应包括:➊工序质量检查(施工中)、
➋墙体质量检查(施工后)。(2021(1)考点)、(2022(2B)
案例)2.3.3 防渗墙施工技术

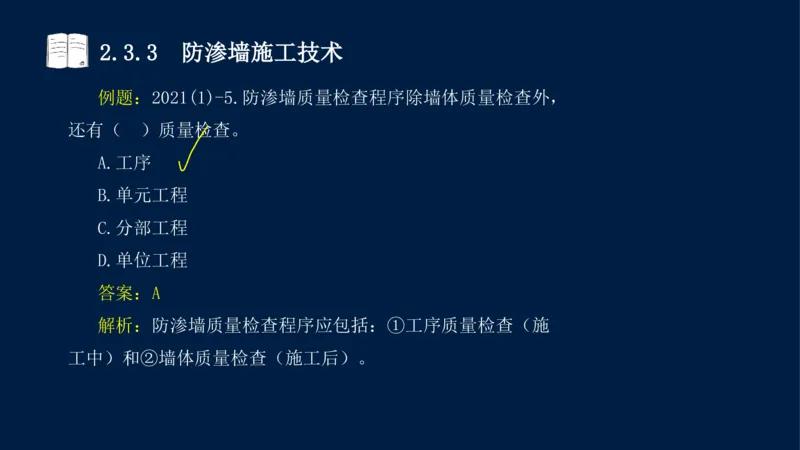

例题:2021(1)-5.防渗墙质量检查程序除墙体质量检查外,
还有( )质量检查。
A.工序
B.单元工程
C.分部工程
D.单位工程
答案:A
解析:防渗墙质量检查程序应包括:①工序质量检查(施
工中)和②墙体质量检查(施工后)。2.3.3 防渗墙施工技术

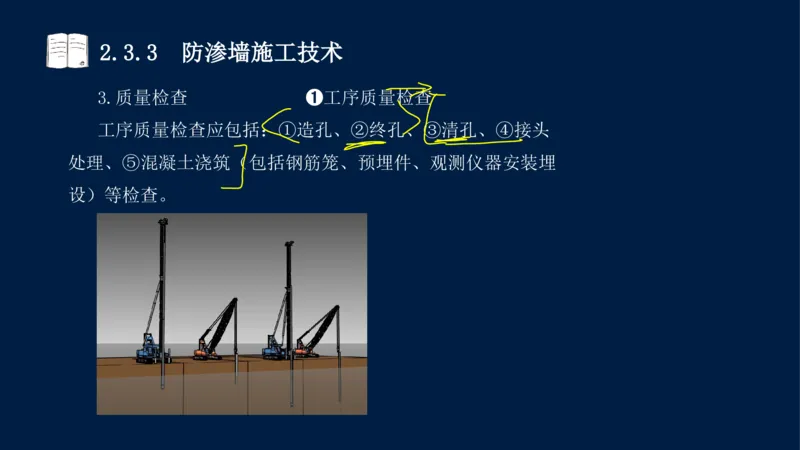

3.质量检查 ➊工序质量检查
工序质量检查应包括:①造孔、②终孔、③清孔、④接头
处理、⑤混凝土浇筑(包括钢筋笼、预埋件、观测仪器安装埋
设)等检查。2.3.3 防渗墙施工技术
3.质量检查 ➊工序质量检查
(1)终孔质量检查内容:(形状)
①孔深、槽孔中心偏差、孔斜率、槽宽和孔形。
②基岩岩样与槽孔嵌入基岩深度。
③一期、二期槽孔间接头的套接厚度。
(2)清孔质量检查内容:(浇筑)(2015(2)考点)
①接头孔刷洗质量。
②孔底淤积厚度。
③孔内泥浆性能(包括密度、黏度、含砂量)。2.3.3 防渗墙施工技术
3.质量检查 ➊工序质量检查
(3)混凝土浇筑质量检查内容:
①导管布置。
②导管埋深。
③浇筑混凝土面的上升速度。
④钢筋笼、预埋件、观测仪器安装埋设。
⑤混凝土面高差。
(模拟案例题)2.3.3 防渗墙施工技术
例题:2015(2)-18.防渗墙槽孔的清孔质量检查不包括
( )。
A.孔深、孔斜 B.孔内泥浆性能
C.孔底淤积厚度 D.接头孔刷洗质量
答案:A
解析:
<终孔>质量检查内容:(1)孔深、槽孔中心偏差、孔斜率、
槽宽和孔形。(2)基岩岩样与槽孔嵌入基岩深度。(3)一期、二期
槽孔间接头的套接厚度。
<清孔>质量检查内容:(1)接头孔刷洗质量。(2)孔底淤积厚
度。(3)孔内泥浆性能(包括密度、黏度、含砂量)。2.3.3 防渗墙施工技术
3.质量检查 ➋墙体质量检查

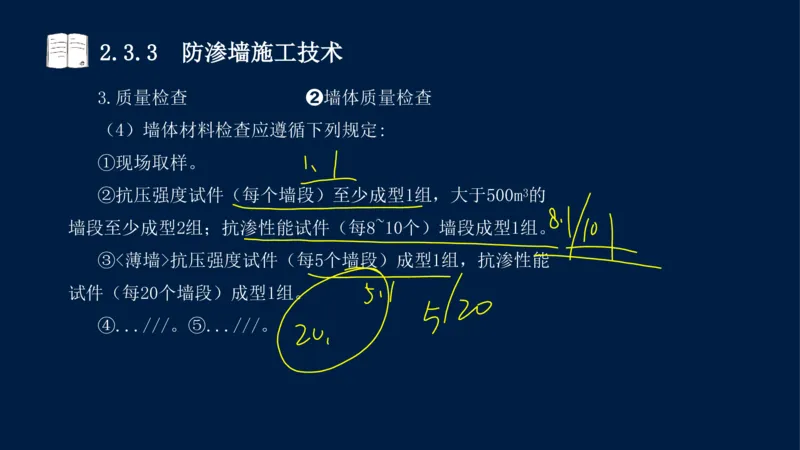

(4)墙体材料检查应遵循下列规定:
①现场取样。
②抗压强度试件(每个墙段)至少成型1组,大于500m3的
墙段至少成型2组;抗渗性能试件(每8~10个)墙段成型1组。
③<薄墙>抗压强度试件(每5个墙段)成型1组,抗渗性能
试件(每20个墙段)成型1组。
④...///。⑤...///。2.3.3 防渗墙施工技术
3.质量检查 ➋墙体质量检查

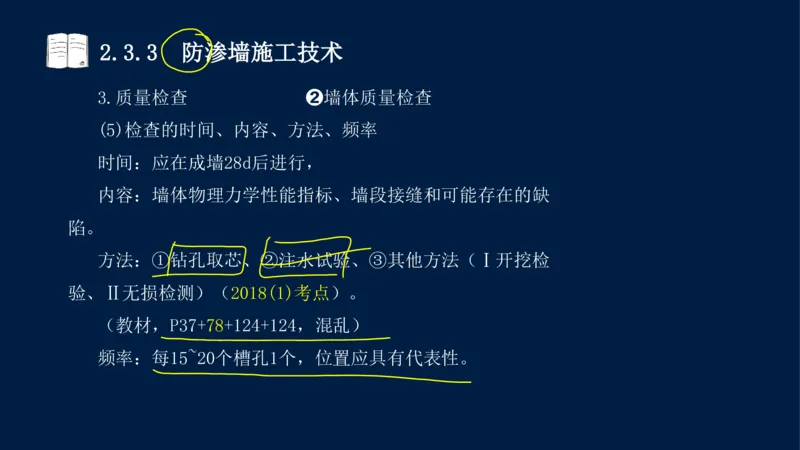

(5)检查的时间、内容、方法、频率
时间:应在成墙28d后进行,
内容:墙体物理力学性能指标、墙段接缝和可能存在的缺
陷。
方法:①钻孔取芯、②注水试验、③其他方法(Ⅰ开挖检
验、Ⅱ无损检测)(2018(1)考点)。
(教材,P37+78+124+124,混乱)
频率:每15~20个槽孔1个,位置应具有代表性。2.3.3 防渗墙施工技术

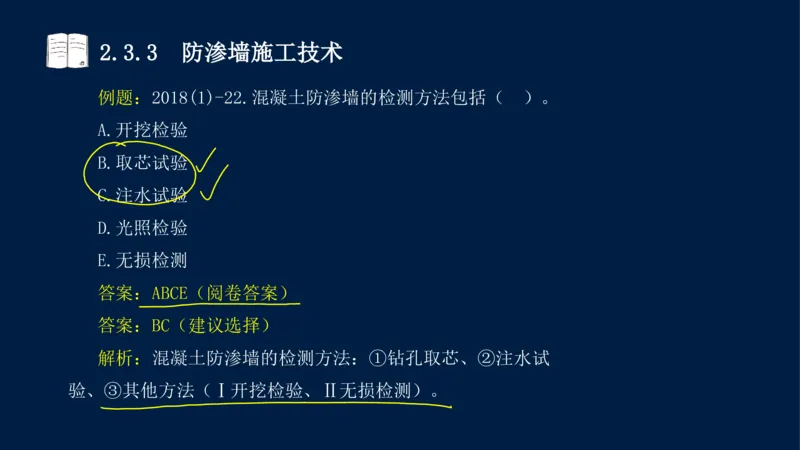

例题:2018(1)-22.混凝土防渗墙的检测方法包括( )。
A.开挖检验
B.取芯试验
C.注水试验
D.光照检验
E.无损检测
答案:ABCE(阅卷答案)
答案:BC(建议选择)
解析:混凝土防渗墙的检测方法:①钻孔取芯、②注水试
验、③其他方法(Ⅰ开挖检验、Ⅱ无损检测)。2.3.3 防渗墙施工技术
小结:2.3.3 防渗墙施工技术

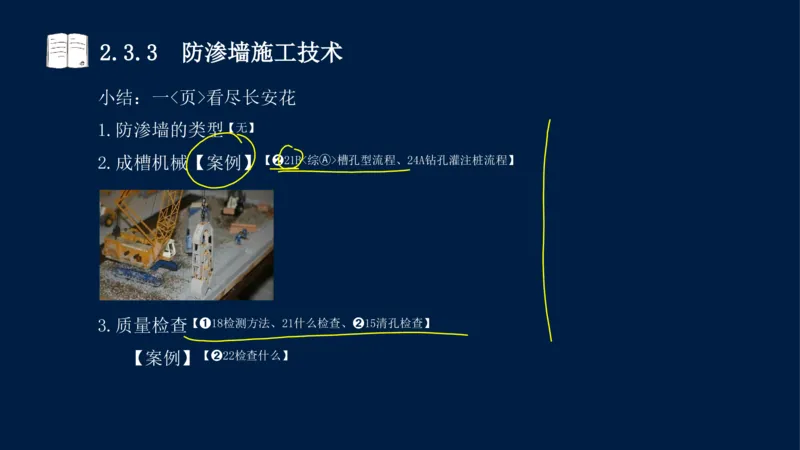

小结:一<页>看尽长安花
1.防渗墙的类型【无】
2.成槽机械【案例】【➋21B<综Ⓐ>槽孔型流程、24A钻孔灌注桩流程】
3.质量检查【➊18检测方法、21什么检查、➋15清孔检查】
【案例】【➋22检查什么】2.3.3 防渗墙施工技术
