当前位置:首页>文档>2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春

2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春

  • 2026-04-09 14:46:11 2026-01-26 20:43:55

文档预览

2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春
2025-24-第4章-隧道工程(二)_2026年一级建造师_2026年一建公路_2025年一建公路SVIP_02-基础精讲✿高端面授✿深度强化_15-公路《天一精讲班》安慧、李昌春KL_李昌春

文档信息

文档格式
pdf
文档大小
2.498 MB
文档页数
12 页
上传时间
2026-01-26 20:43:55

文档内容

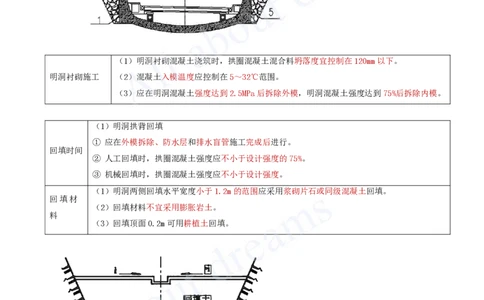

[注:天一文化专有版权,未经许可不可转发或复印传播] 4.3 隧道施工 4.3.2 隧道洞口、明洞施工 一、洞口施工:洞门排水、洞门墙施工。 隧道洞口、明洞施工 二、明洞施工:明洞衬砌施工、明洞回填时间、材料、回填要求。 三、浅埋段工程:开挖原则、辅助工程。 一、洞口施工 ① 洞口截、排水设施应在雨季和融雪期之前完成。 (1)洞口截排水设 ② 截水沟迎水面不得高于原地面。 施 ③ 截水沟应采取防止渗漏和变形的措施。 ① 洞门墙宜在洞口衬砌施工完成后及时施作。 (2)洞门墙施工 ② 洞口砌筑两侧端墙砌筑和回填应对称进行。 ③ 洞门墙背排水设施应与洞门墙同步施工。 二、明洞施工[注:天一文化专有版权,未经许可不可转发或复印传播] (1)明洞衬砌混凝土浇筑时,拱圈混凝土混合料坍落度宜控制在120mm以下。 明洞衬砌施工 (2)混凝土入模温度应控制在5~32℃范围。 (3)应在明洞混凝土强度达到2.5MPa后拆除外模,明洞混凝土强度达到75%后拆除内模。 (1)明洞拱背回填 ① 应在外模拆除、防水层和排水盲管施工完成后进行。 回填时间 ② 人工回填时,拱圈混凝土强度应不小于设计强度的75%。 ③ 机械回填时,拱圈混凝土强度应不小于设计强度。 (1)明洞两侧回填水平宽度小于1.2m的范围应采用浆砌片石或同级混凝土回填。 回填材 (2)回填材料不宜采用膨胀岩土。 料 (3)回填顶面0.2m可用耕植土回填。[注:天一文化专有版权,未经许可不可转发或复印传播] (1)明洞土石回填应对称分层夯实,分层厚度不宜大于0.3m,两侧回填高差不应大于0.5m,回 回填要 填到拱顶以上1.0m后,方可采用机械碾压。 求 (2)回填时不得倾填作业。[注:天一文化专有版权,未经许可不可转发或复印传播] 三、浅埋段工程 管超前、严注浆、短开挖、强支护、早封闭、勤量测、速反馈、控沉陷。(严管短,勤速 施工原则 控早强) 辅助工程措施 地表降水、地表加固、管棚、超前小导管、预注浆。 4.3.3 隧道开挖 一、隧道开挖方法:适用条件、开挖施工顺序、开挖要求。 隧道开挖 二、隧道超欠挖控制 三、钻孔爆破掘进施工:光面爆破、预裂爆破。 一、隧道开挖方法 1.开挖方法及适用条件[注:天一文化专有版权,未经许可不可转发或复印传播] 台阶法分:长台阶(50m以上)、短台阶(5~50m)、超短台阶(3~5m) 2.开挖要求 1)全断面法施工应符合下列规定[注:天一文化专有版权,未经许可不可转发或复印传播] (3)应根据掌子面围岩稳定情况、爆破振动、钻孔和出渣效率、超挖控制等确定循环进尺。 循环进尺: ① Ⅲ级围岩宜控制在3m左右。 ② I、Ⅱ级围岩,使用气腿式凿岩机时可控制在4m左右。 2)台阶法施工应符合下列规定[注:天一文化专有版权,未经许可不可转发或复印传播] (1)台阶开挖高度宜为2.5~3.5m。 (2)开挖每循环进尺 ①上台阶开挖每循环进尺: A.Ⅲ级围岩:宜不大于3m。 B.IV级围岩:宜不大于2榀钢架间距。 C.V级围岩:宜不大于1榀钢架间距。 ②下台阶每循环进尺: A.IV、V级围岩下台阶每循环进尺:宜不大于2榀钢架间距。 B.下台阶单侧拉槽长度宜不超过15m。 (3)下台阶左、右侧开挖宜前后错开3~5m,同一榀钢架两侧不得同时悬空。 (4)下台阶应在上台阶喷射混凝土强度达到设计强度的70%以后开挖。 3)环形开挖留核心土法施工应符合下列规定[注:天一文化专有版权,未经许可不可转发或复印传播] (1) 台阶开挖高度宜为2.5~3.5m。 (2)环形开挖每循环进尺 ① V级围岩:宜不大于1榀钢架间距; ② IV级围岩:宜不大于2榀钢架间距;(三车道) ③ 中下台阶每循环进尺:不得大于2榀钢架间距; ④ 核心土面积:宜不小于断面面积的50%。[注:天一文化专有版权,未经许可不可转发或复印传播] (3)上台阶钢架施工时,应采取有效措施控制其下沉和变形。(采用锁脚锚杆) (4)拱部超前支护完成后,方可开挖上台阶环形导坑;留核心土长度宜为3~5m,宽度宜为隧道开挖宽度的 1/3~1/2。 (5)核心土与下台阶开挖应在上台阶支护完成且喷射混凝土强度达到设计强度的70%后进行。下台阶左、右侧 开挖应错开3~5m。 4)仰拱部位开挖应符合下列规定 (1)应控制仰拱到掌子面的距离。(Ⅲ90、Ⅳ50、Ⅴ40) (2)仰拱开挖长度:土和软岩应不大于3m,硬岩应不大于5m。 (3)严禁松渣回填。 5)开挖方法转换应符合下列规定 (1)转换前应进行围岩级别核对。 (2)分部断面变大、支护变弱应在较好的围岩段中进行。[注:天一文化专有版权,未经许可不可转发或复印传播] (3)转换前应进行技术交底。 (4)转换应逐渐过度。 (5)转换过程中各开挖分部应及时支护,及时闭合。 二、隧道超欠挖控制 (1)隧道开挖轮廓应根据设计开挖轮廓和围岩变形量确定,规定预留变形量可根据设计预测值或表4.3-5选择 初始值。[注:天一文化专有版权,未经许可不可转发或复印传播] (2)欠挖控制 当岩层完整、岩石抗压强度大于 30MPa,允许岩石个别突出部分 允许欠挖的情形 (每 1 ㎡内不宜大于 0.1 ㎡)欠挖,隆起量不得大于 50mm。 ① 拱脚、墙脚以上 1m 范围内 严禁欠挖的部位 ② 净空图折角对应位置 (3)超挖处理 ①拱部坍塌 应编制方案,并经审批后按方案处理。 A.有钢架时,可采用喷射混凝土回填,或增大钢架支护断面尺寸, ②沿设计轮廓线的均 使钢架贴近开挖轮廓,在施工二次衬砌时,以二次衬砌混凝土回 匀超挖 填; B.无钢架时,可在施工二次衬砌时,以二次衬砌混凝土回填。 ③局部超挖 超挖量不超过 200mm,采用喷射混凝土回填密实。 ④边墙部位超挖 在施工二次衬砌时,以二次衬砌混凝土回填。[注:天一文化专有版权,未经许可不可转发或复印传播]
