本节框架
P165~173 3.3.4 基坑施工及浅基础与承台施工 ★★
【考点】
【用】1. 基坑施工
【记】2. 浅基础及承台施工
【近五年考情】
年份 年份 2024 2023 2022 2021 2020
题型 0 0 单选题 0 0
基坑施
工
分值 0 0 1 0 0
题型 单选题 案例题 案例题 0 0
浅基础
与承台
分值 施工 1 2 5 0 0
1
www.haixue.com嗨学网 | 职业价值点亮者
一、 基坑施工

2. 土石围堰施工
1)土石围堰工程应符合的规定
(1)堰顶面的高程应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。
2)土围堰的填筑施工应符合的规定
(1)适用条件:水深1.5m以内,流速0.5m/s以内,河床土质渗水性较小且满足泄洪
要求。
③ 筑堰材料:宜采用黏性土或砂夹黏土。填筑应自上游开始至下游合龙,超出水面之
后应进行夯实。
2
www.haixue.com嗨学网 | 职业价值点亮者

3)土袋围堰的填筑应符合下列规定:
(1)适用条件:水深在3m以内,流速在1.5m/s以内,河床土质渗水性较小且满足泄
洪要求。
(2)袋内填土:宜采用黏性土,装填量宜为60%左右。堆码时土袋的上下层和内外层
应相互错缝,搭接长度宜为1/2~1/3。
(3)围堰的中心部分可填筑黏土及黏性土芯墙。
4)膜袋围堰的填筑应符合下列规定:
(1)适用条件:水深在5m以内,流速在3.0m/s以内,且河床较平缓。
(3)膜袋内材料:可采用砂或水泥固化土材料填充。
3. 基坑开挖
3
www.haixue.com嗨学网 | 职业价值点亮者
全以及周边重要构筑物和地下管线的安全。
3. 基坑开挖施工

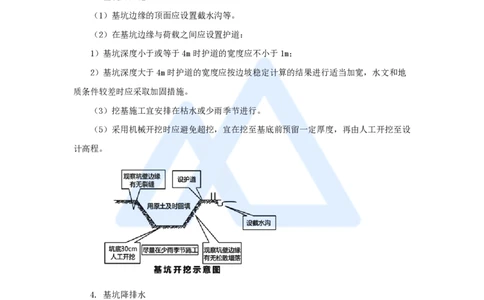

(1)基坑边缘的顶面应设置截水沟等。
(2)在基坑边缘与荷载之间应设置护道:
1)基坑深度小于或等于4m时护道的宽度应不小于1m;
2)基坑深度大于4m时护道的宽度应按边坡稳定计算的结果进行适当加宽,水文和地
质条件较差时应采取加固措施。
(3)挖基施工宜安排在枯水或少雨季节进行。
(5)采用机械开挖时应避免超挖,宜在挖至基底前预留一定厚度,再由人工开挖至设
计高程。
4. 基坑降排水
集水坑排水法 除严重流沙外,一般情况下均可适用
用于粉、细砂、地下水位较高、有承压水、挖基
井点降水法
较深、坑壁不易稳定的土质基坑,在无砂的粘质土中不宜使用
止水帷幕法 土质渗透性较大、挖掘较深的基坑
4
www.haixue.com嗨学网 | 职业价值点亮者
5. 基底处理
一般软基处理方法
2. 基底处理要求
地基处理的范围:应宽出基础之外不小于0.5m
(1)岩层基底的 ③ 对坚硬的倾斜岩层,倾斜度较大无法凿平时,则宜凿成多级
处理 台阶,台阶的宽度宜不小于0.3m
① 基础不应置于季节性冻融土层上,并不得直接与冻土接触
(3)多年 ② 基础位于多年冻土层(即永冻土)上时,基底之上应设置隔
冻土地基的处理 温层或保温层材料,其铺筑宽度应在基础外缘加宽1m
④ 施工期间如有明水,应在距坑顶边缘10m之外设置排水沟
(4)岩溶 ② 对干溶洞可采用:砂砾石、碎石、干砌或浆砌片石、灰土、
地基的处理 混凝土等回填密实
(5)泉眼 ① 堵:螺口的钢管或速凝的水泥砂浆
地基的处理 ② 排:管子或盲沟
6. 基底检验
1)地基基底的检验内容
5
www.haixue.com嗨学网 | 职业价值点亮者
2. 地基基底的检验方法
(1)小桥涵的地基检验可采用直观或触探方法,必要时可进行土质试验。
(2)大、中桥和地基土质复杂、结构对地基有特殊要求的地基检验,宜采用触探和钻
探(钻深至少4m)取样做土工试验,亦可按设计的特殊要求进行荷载试验。
二、浅基础与承台施工
1. 浅基础施工
(3)混凝土的浇筑
① 基底为非黏性土或干土
在施工前应将其润湿,并应按设计要求浇筑混凝土垫层
处理
② 基底为岩石处理 应采用水冲洗干净
③ 浇筑方法 大体积混凝土分层或分块浇筑
6
www.haixue.com嗨学网 | 职业价值点亮者
2. 承台施工
1)承台施工方式的选择
(1)分类
按构造方式 高桩承台和低桩承台
按施工方式 现浇承台和预制式承台
按埋置方式 陆上承台和水中承台
(2)承台处于干处的时候,一般直接采用明挖基坑。
(3)当承台位于水中
施工工序:设围堰→灌注水下混凝土封底→水抽干→安装承台模板→灌筑承台混凝
土。
2)钢围堰施工
7
www.haixue.com嗨学网 | 职业价值点亮者
(1)钢围堰设计与施工的一般规定
① 围堰内侧距承台边缘的净距宜不小于1m(围堰内侧兼作模板时除外)。围堰的顶
面高程应高出施工期间可能出现的最高水位(包括浪高)0.5~0.7m。
(2)钢板桩围堰的施工应符合下列规定
③ 在施打前,其锁口宜采用止水材料捻缝。
④ 施打钢板桩有导向装置,施打顺序从上游开始分两头向下游合龙。
⑥ 拔桩应从下游侧开始逐步向上游侧进行。
(4)钢套箱围堰的施工应符合下列规定
(5)双壁钢围堰的施工应符合下列规定
① 根据下沉时需要克服的浮力、土层摩阻力及基底抗力等经计算确定,并应在双壁之
间分设多个对称的、横向互不相通的隔水仓。
③ 双壁钢围堰各节、块应按预定的顺序对称组装拼焊,制作完成后应进行焊接质量
检验,并应进行水密性试验。
8
www.haixue.com嗨学网 | 职业价值点亮者
3)承台模板、钢筋施工与混凝土的浇筑
(2)承台施工前,桩顶的混凝土面应按水平施工缝的要求凿毛。
(5)混凝土当浇筑量过大,设备能力难以满足施工要求,或大体积混凝土温控需要
时,可分层或分块浇筑。
【2014年真题】关于明挖扩大基础基坑开挖的说法,错误的是( )。
A. 基坑顶缘四周适当距离处应设置截水沟
B. 开挖机械距离基坑边缘应大于0.5m
C. 基坑开挖经过不同土层时,边坡坡度可分层而异,视情况留平台
D. 基坑自开挖起,应尽量连续施工直至基础完成
【答案】B
【例题】桥梁浅挖基坑施工中,当土质较差且有较严重流沙现象是,宜采用( )排
水。
A. 井点
B. 集水坑
C. 板桩法
D. 帷幕法
9
www.haixue.com嗨学网 | 职业价值点亮者
【答案】A
