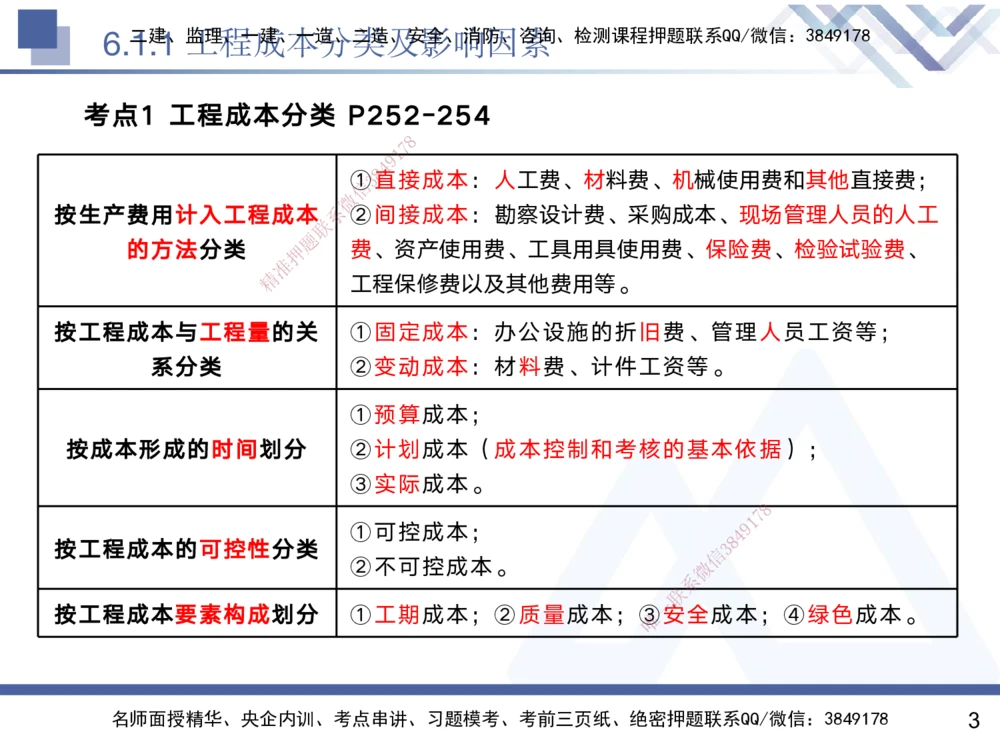

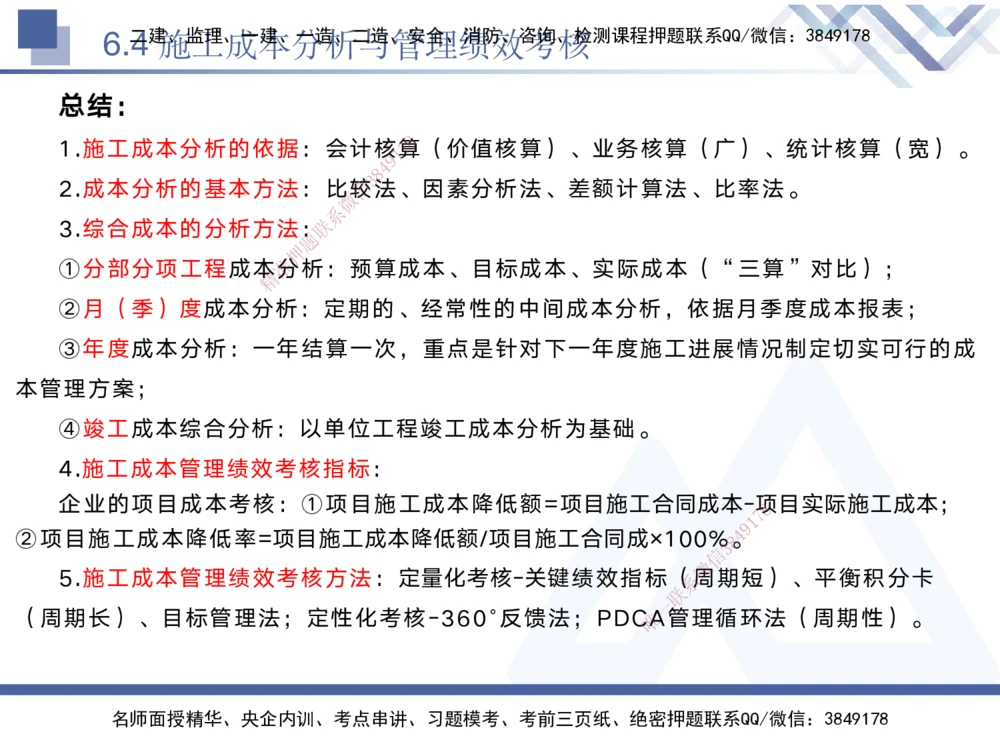

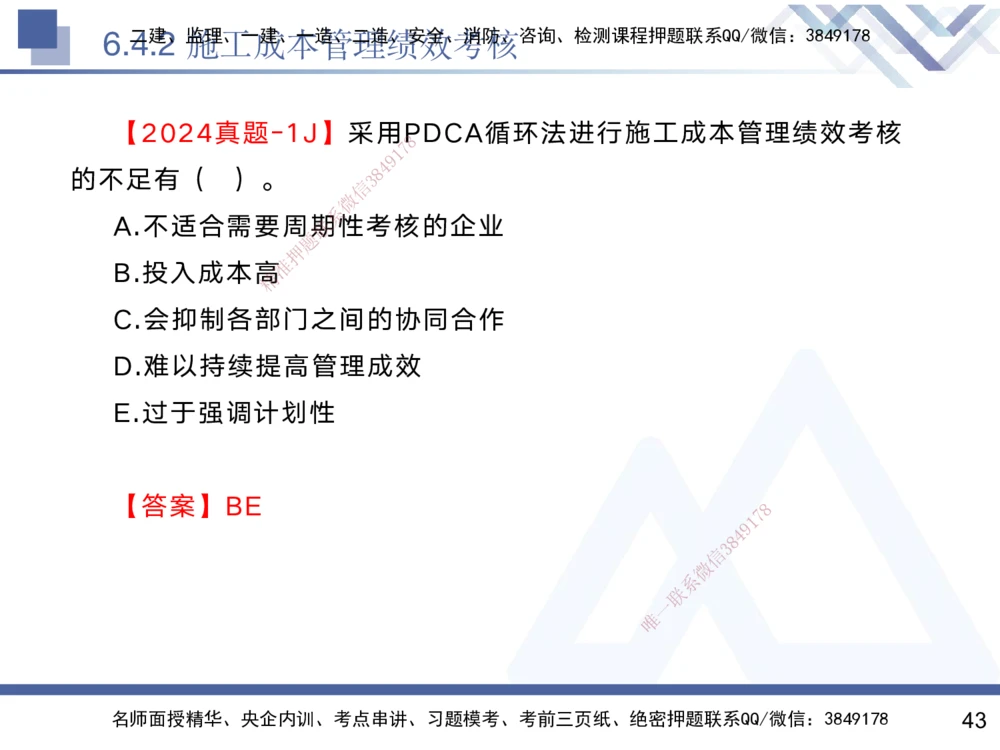

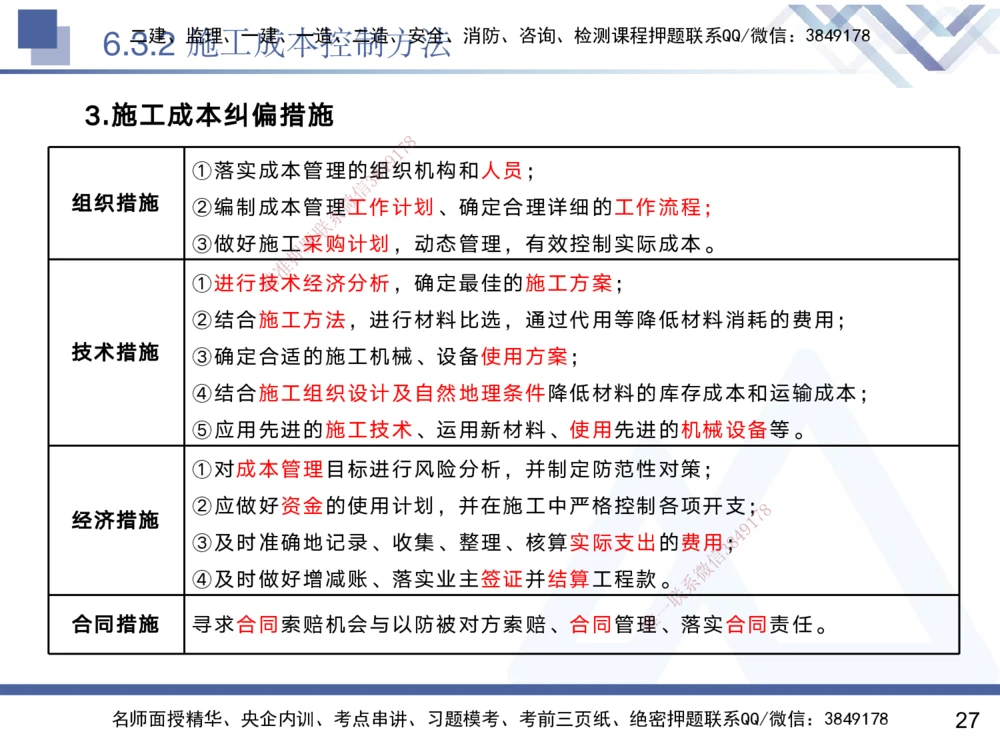

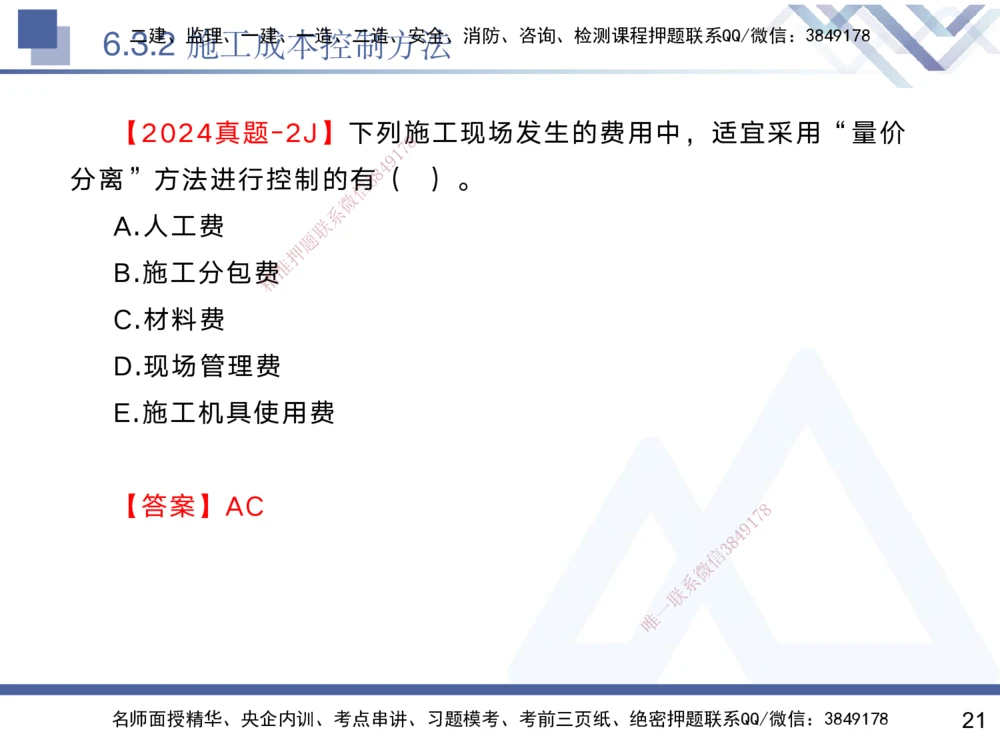

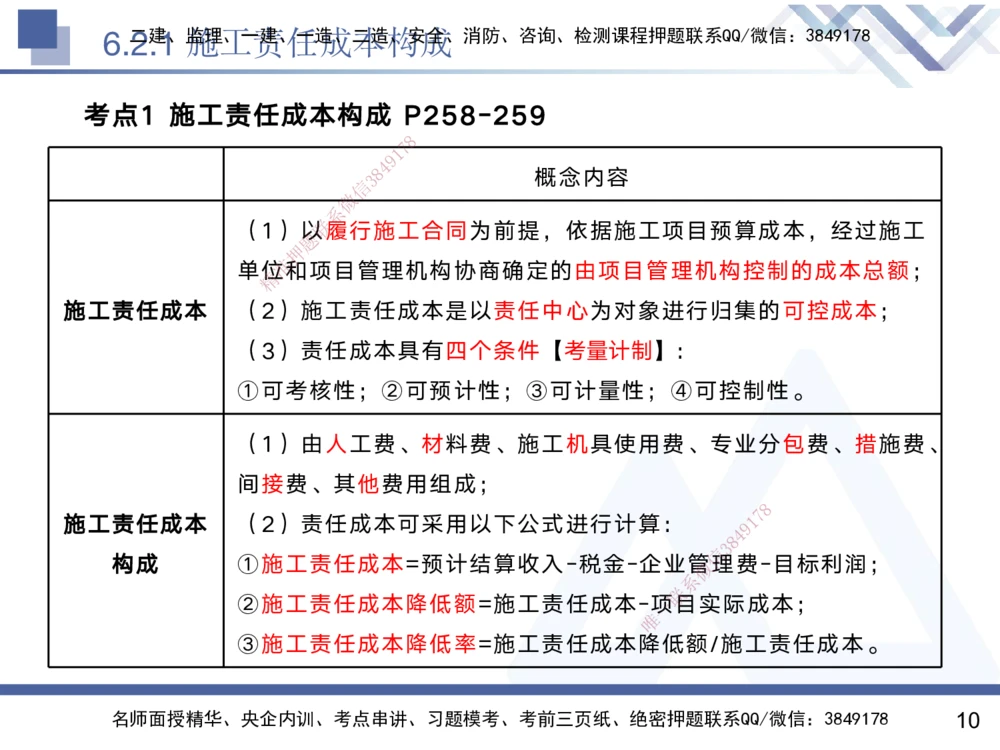

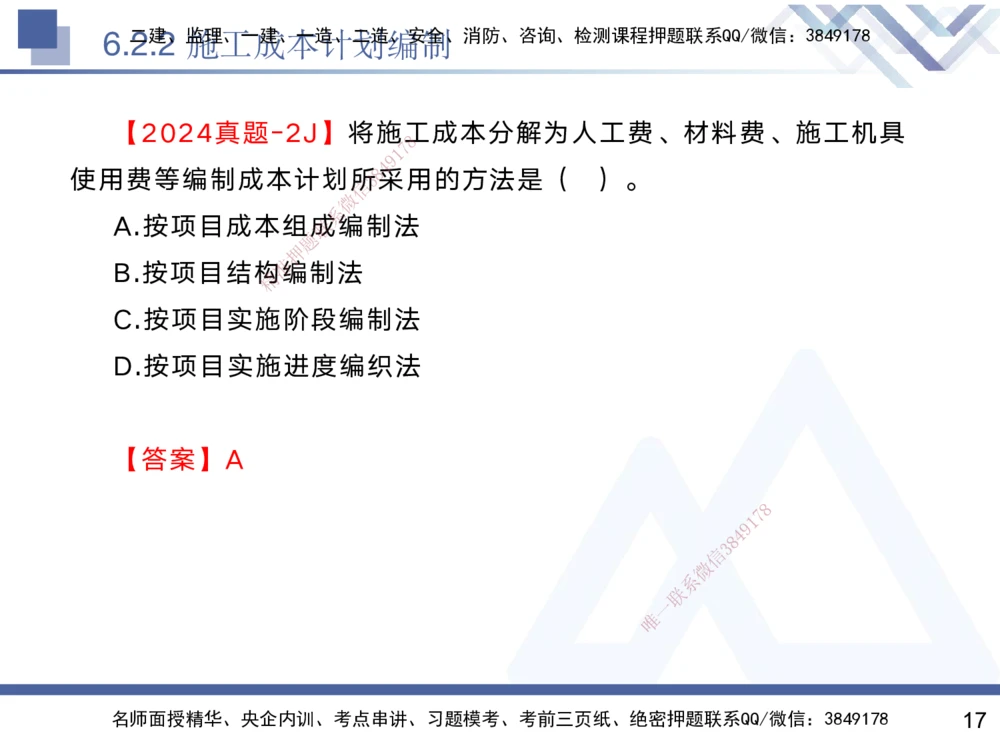

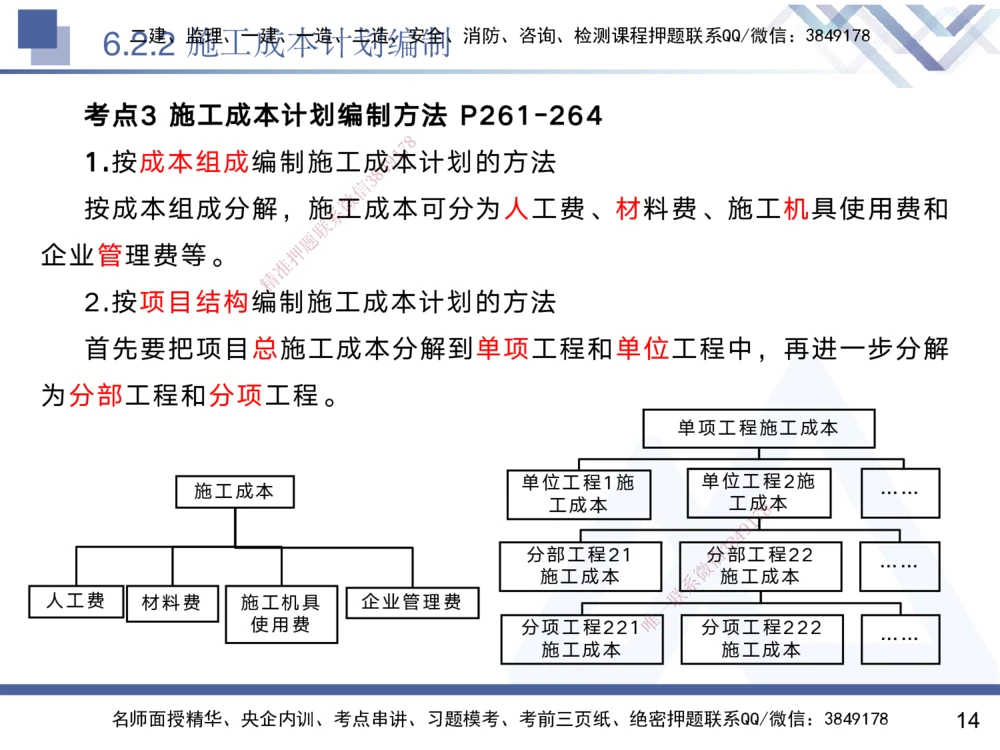

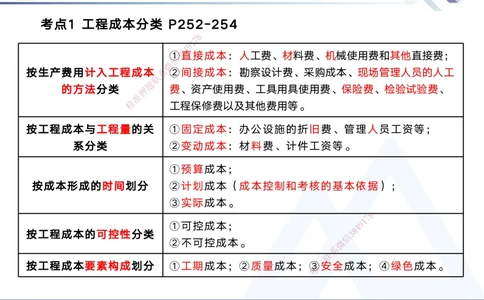

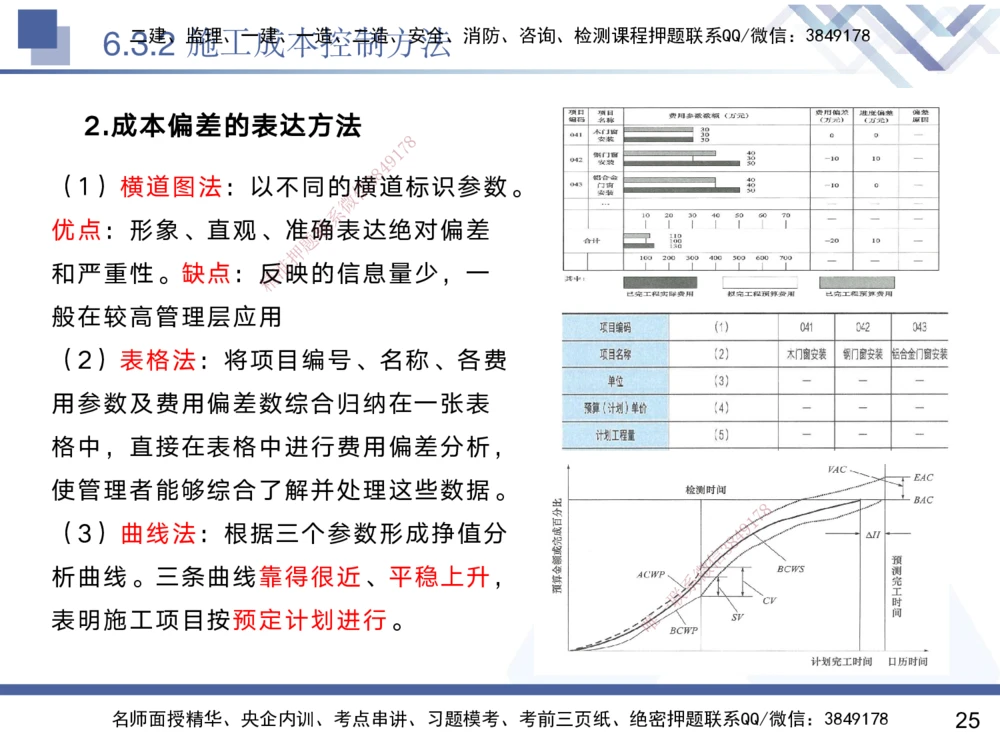

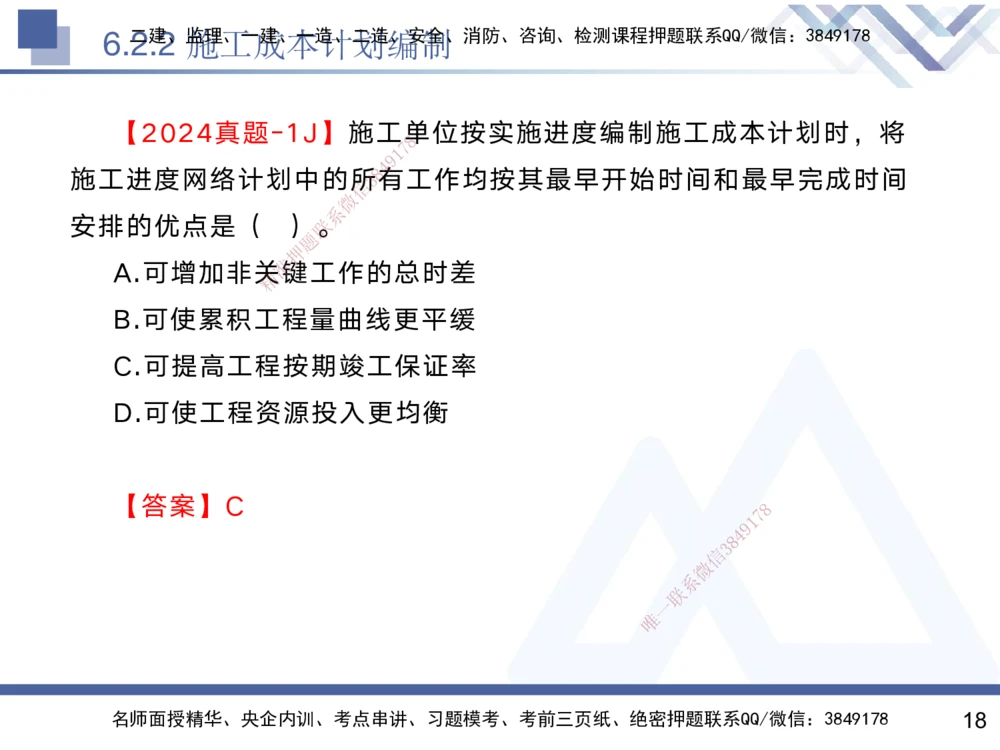

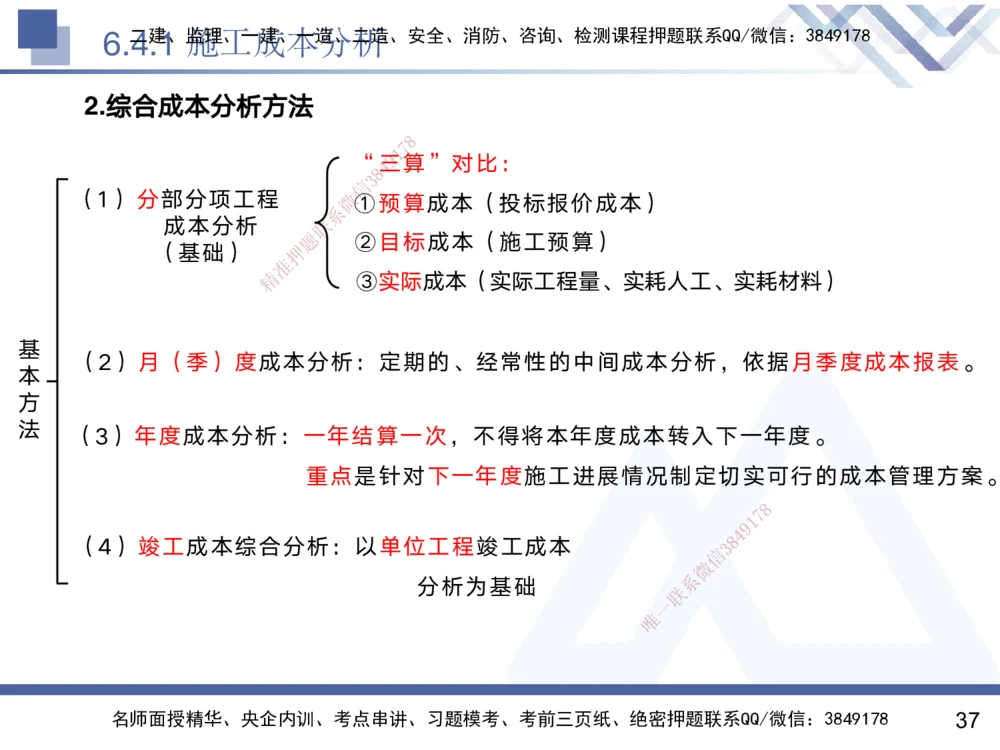

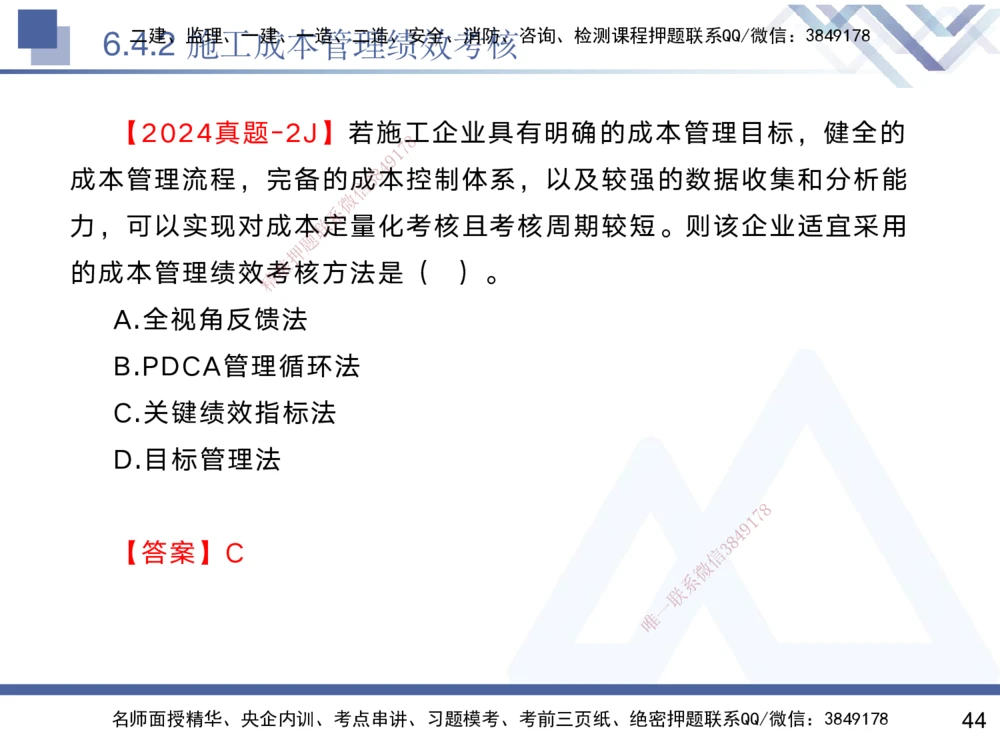

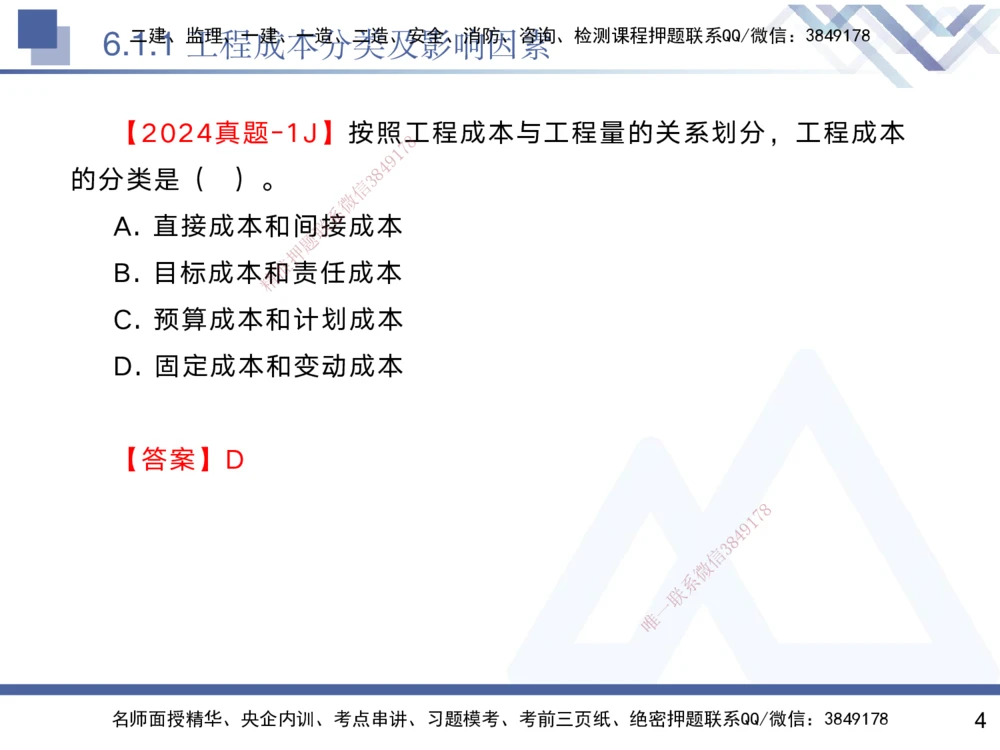

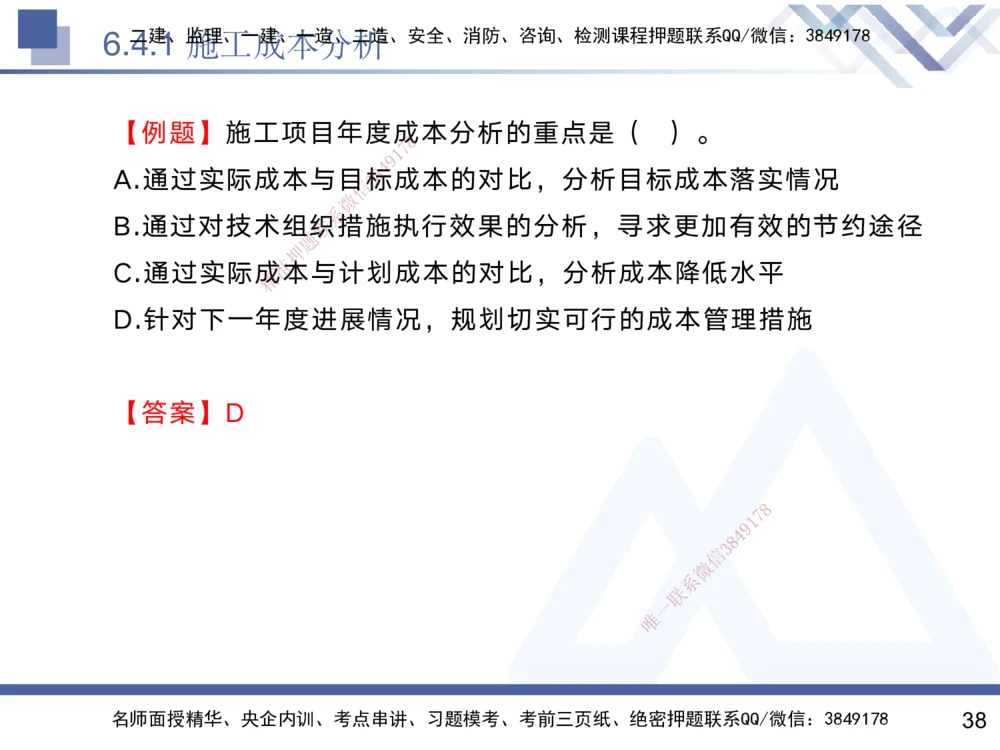

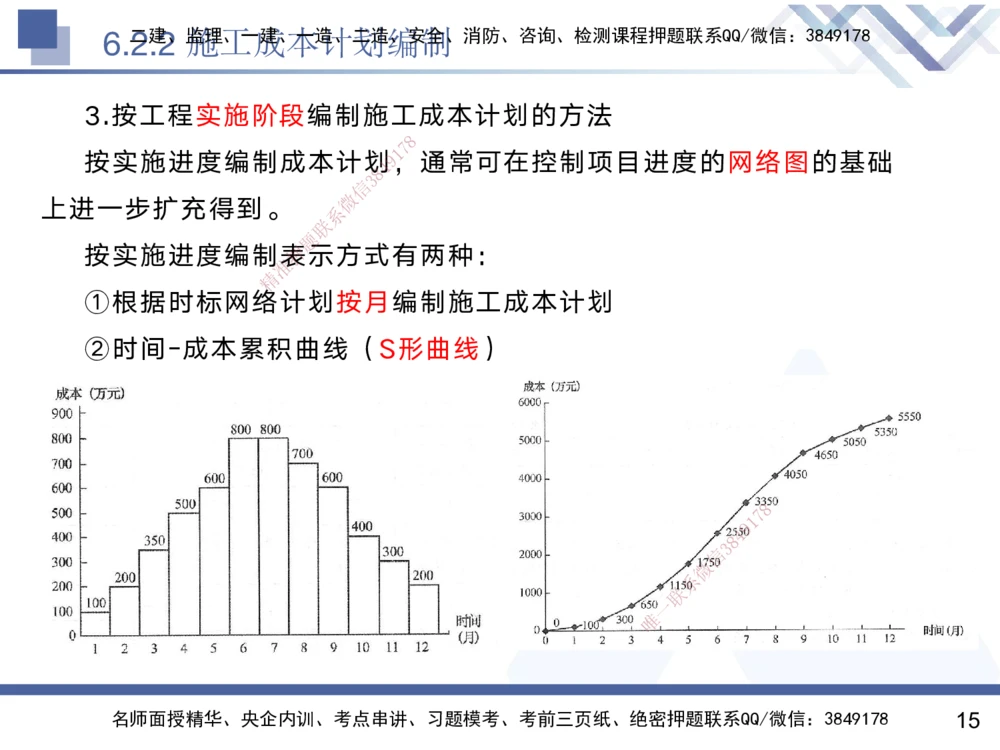

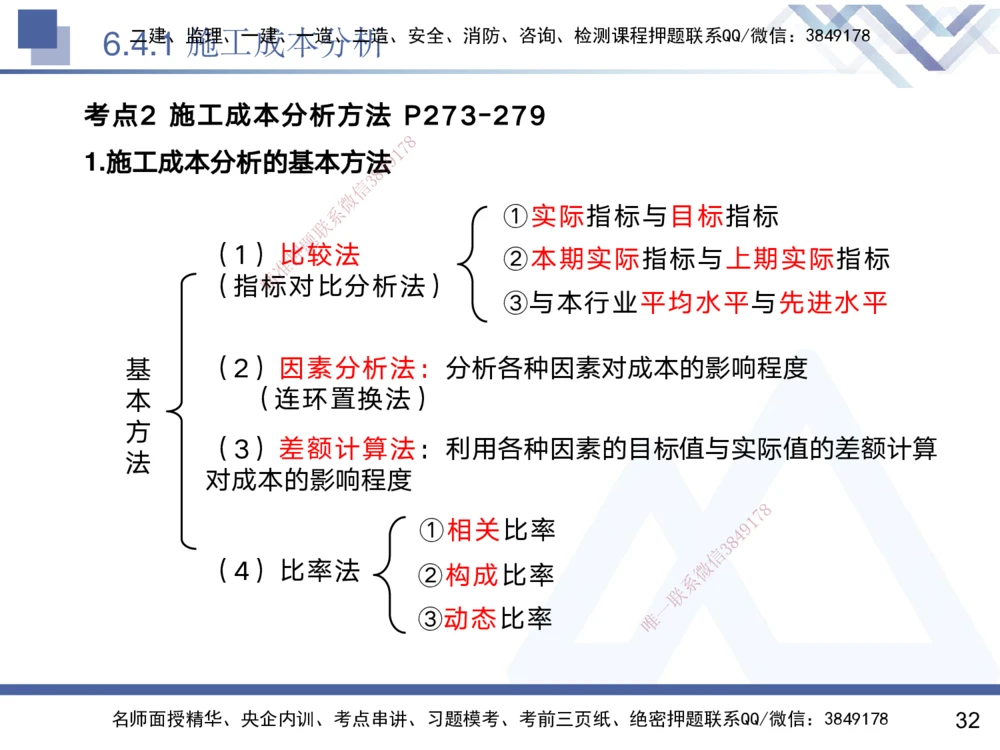

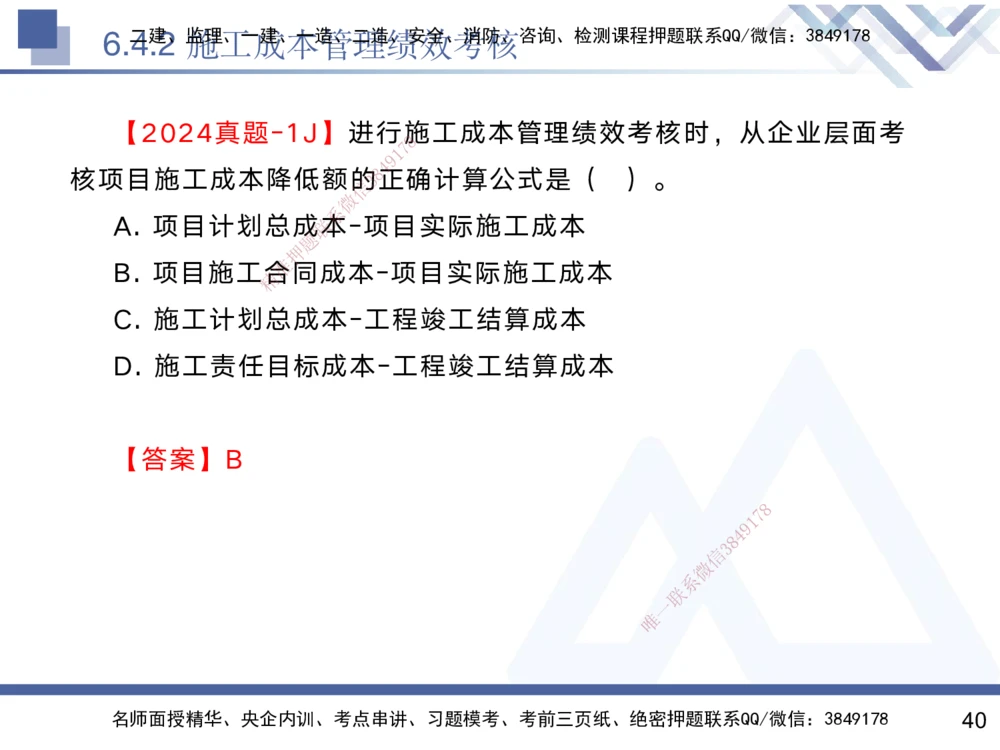

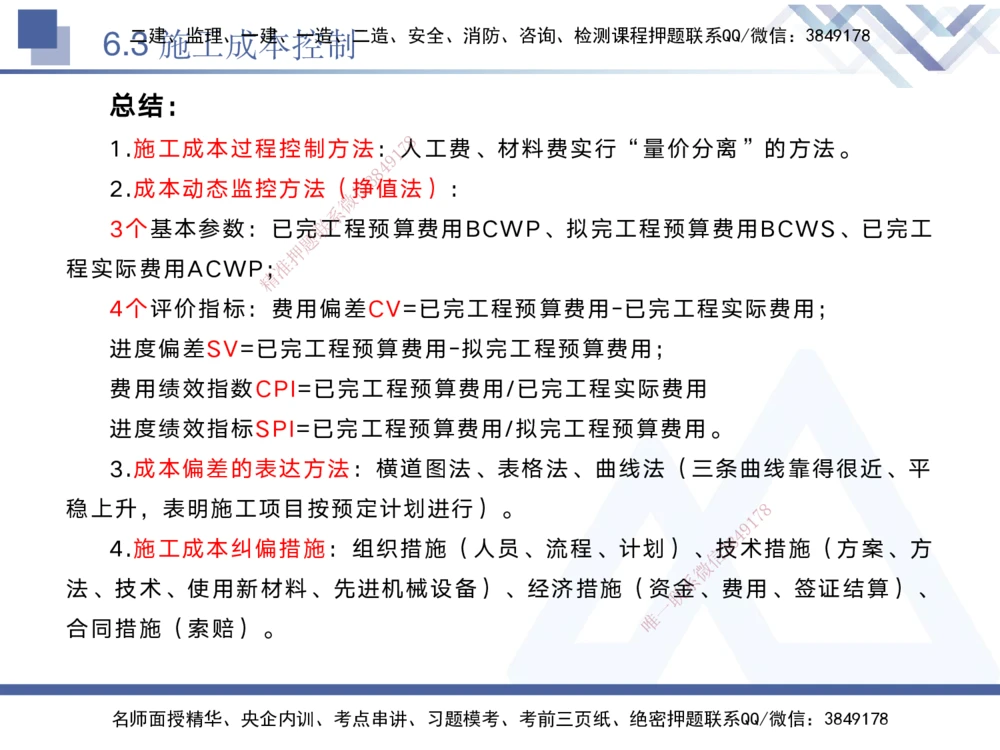

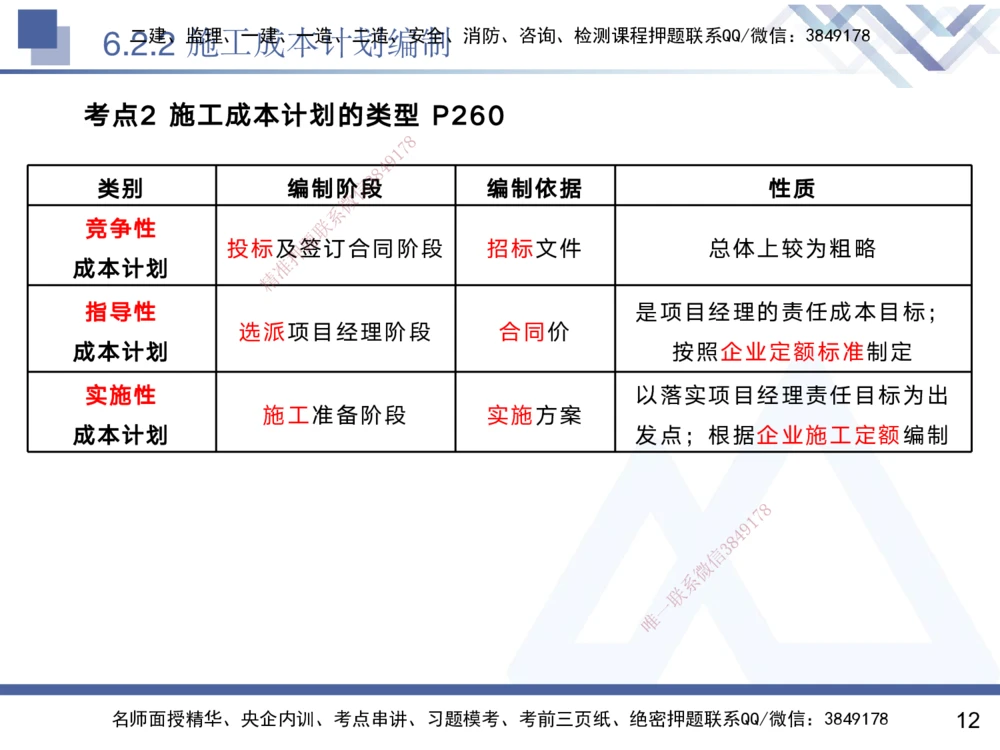

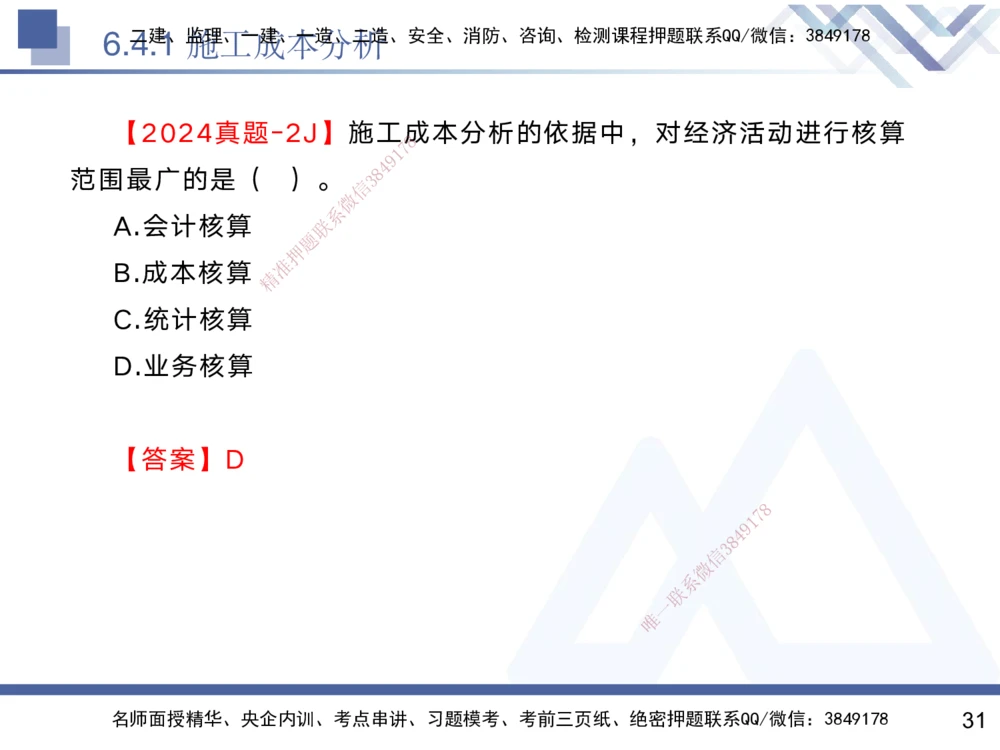

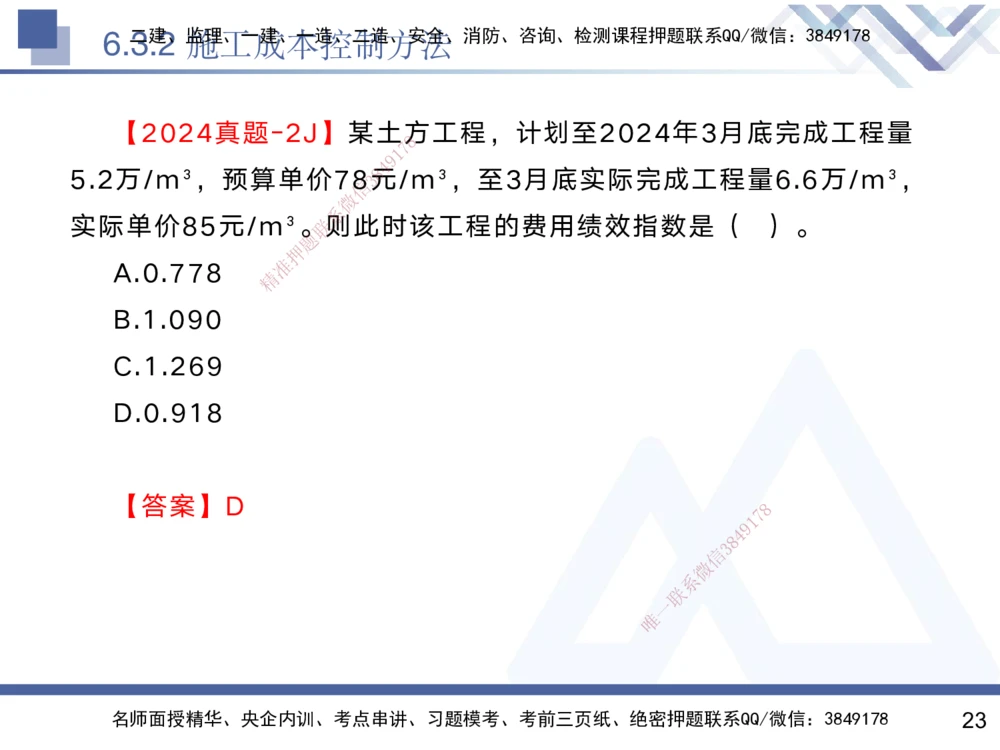

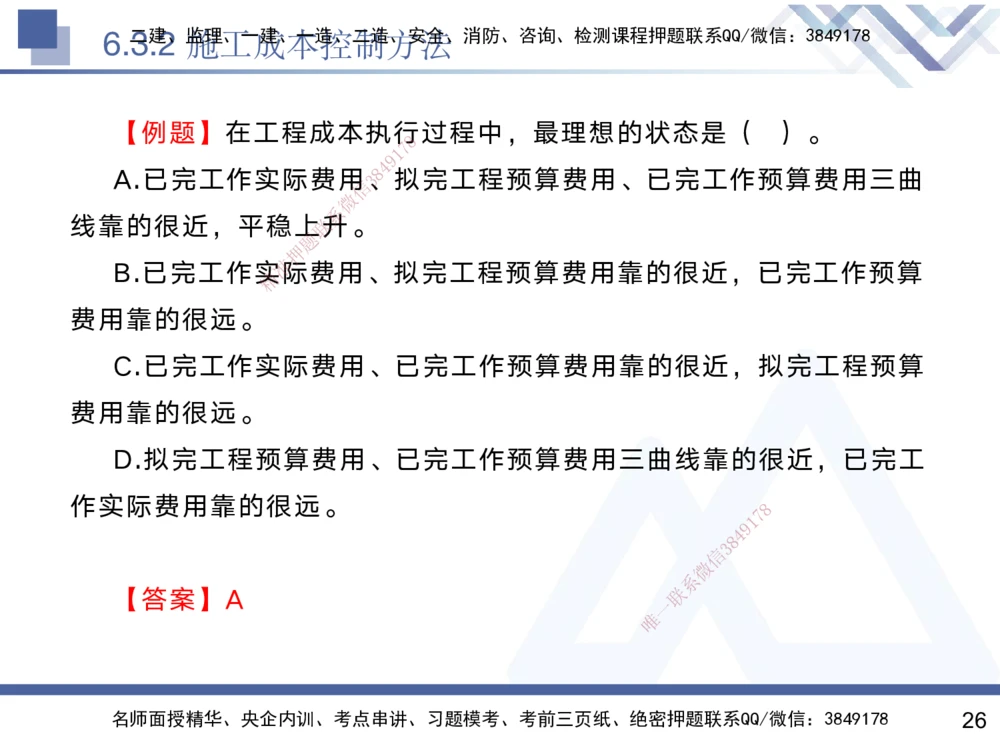

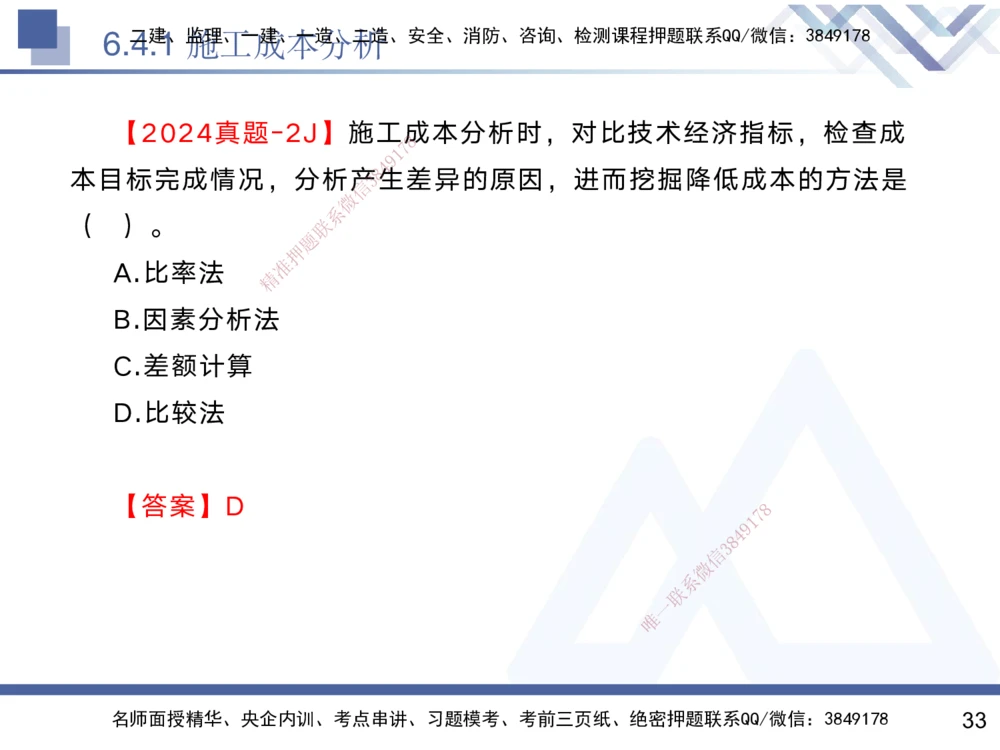

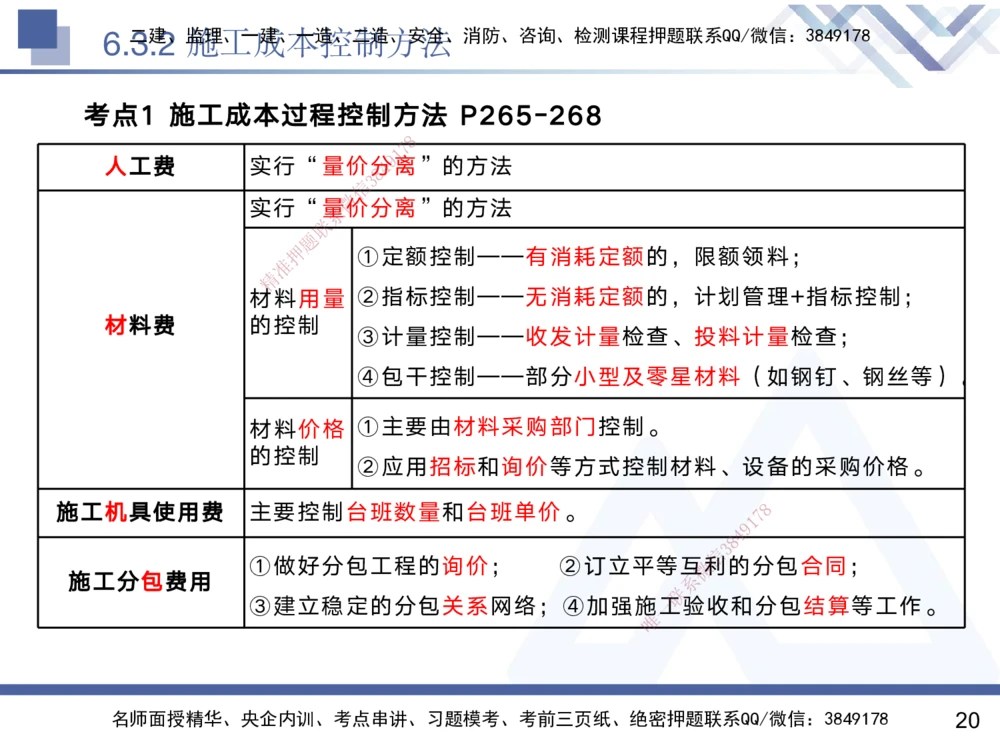

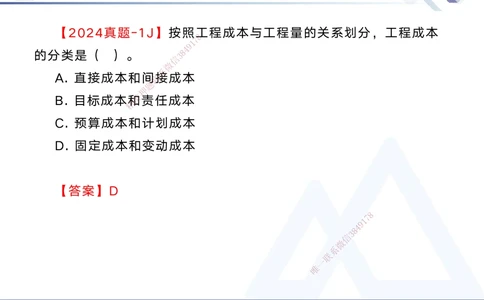

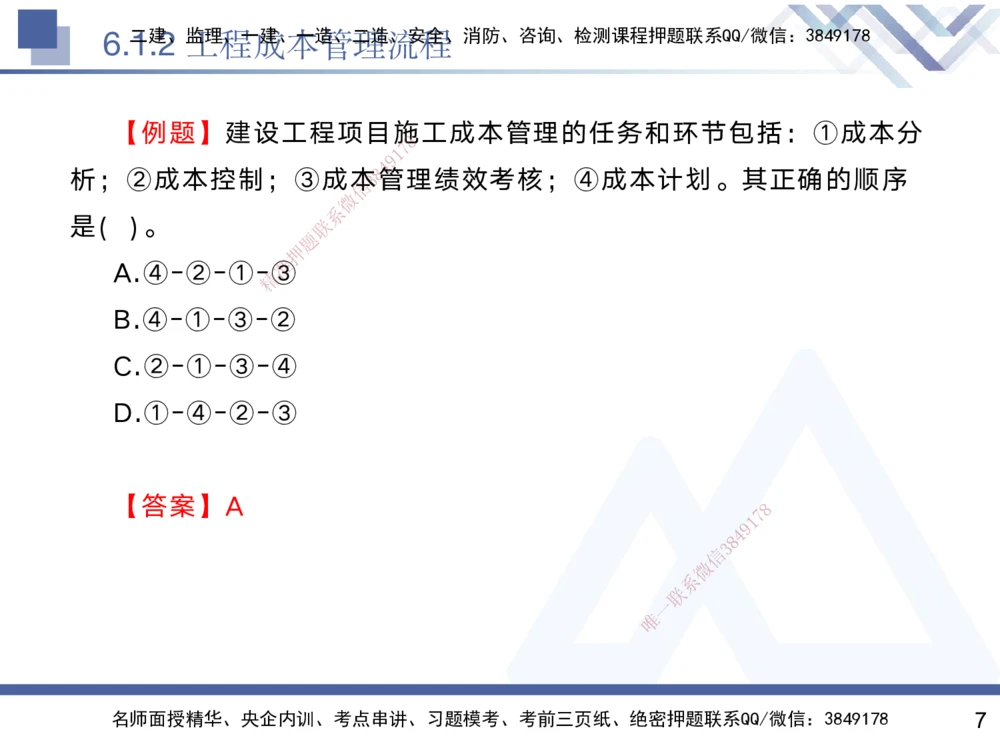

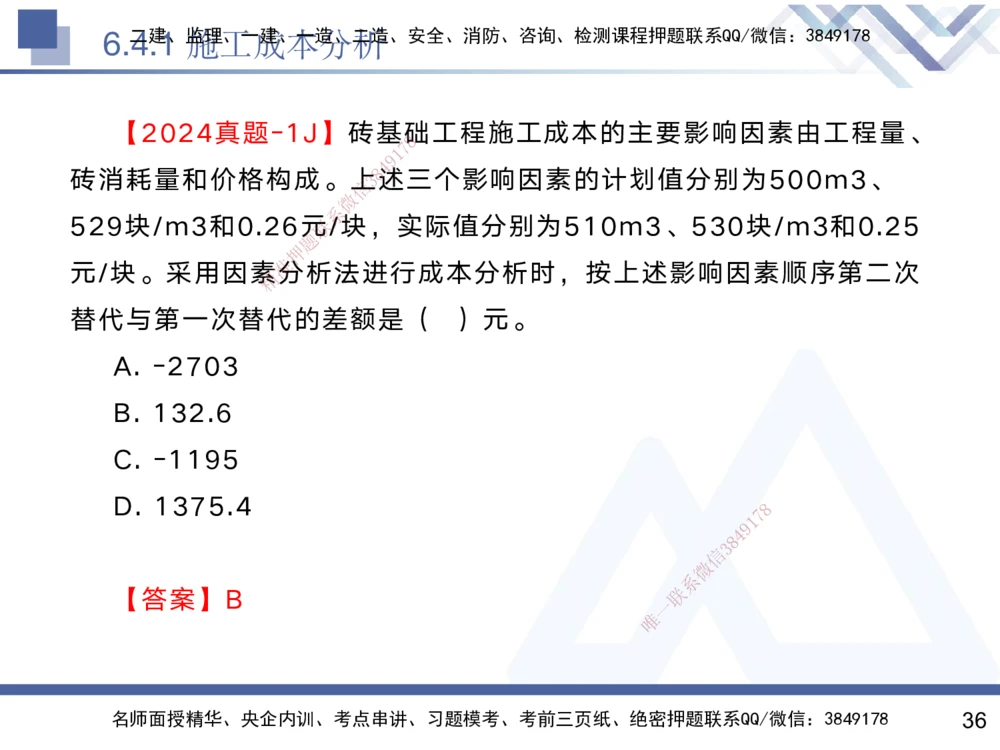

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 建设工程项目管理 2025核心考点速记 授课老师:黄雨诗 8 7 1 9 4 8 3 信 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 建设工程项目管理 课程安排: 8 7 1 9 4 8 课程板块 信 3 课程内容 课程时间 微 系 2025.1.20(星期一) 第一章:联项目组织、规划与控制 题 19:00-21:00 押 准 第精二章:项目管理相关体系标准 2025.2.10(星期一) 第三 章:3.1 工程招标与投标 19:00-21:00 第三章: 3.2 工程合同管理 2025.2.19(星期三) 第三章:3.3 工程承包风险管理及担保保险 19:00-21:00 2025.2.28(星期五) 第四章:进度管理 19:00-21:00 核心考点速记 2025.3.10(星期一) 第五章:质量管理 19:00-21:00 20258.3.19(星期三) 第六章:成本管理 1 7 8 4 919:00-21:00 信 3 第七章:安全管理 微2025.3.31(星期一) 第十章:项目管理智能化 系 19:00-21:00 联 一 第八章:绿色建造及施工现场环境管理 唯 2025.4.15(星期二) 第九章:国际工程承包管理 19:00-21:00 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 2二建、监工理程、一成建、本一造分、二类造及、安影全、响消防因、咨素询、检测课程押题联系QQ/微信:3849178 6.1.1 考点1 工程成本分类 P252-254 8 7 1 9 4 8 ①3直接成本:人工费、材料费、机械使用费和其他直接费; 信 微 按生产费用计入工程成本系②间接成本:勘察设计费、采购成本、现场管理人员的人工 联 题 的方法分类 押 费、资产使用费、工具用具使用费、保险费、检验试验费、 准 精 工程保修费以及其他费用等。 按工程成本与工程量的关 ①固定成本:办公设施的折旧费、管理人员工资等; 系分类 ②变动成本:材料费、计件工资等。 ①预 算成本; 按成本形成的时间划分 ②计划成本(成本控制和考核的基本依据); ③实际成本 。 8 1 7 ①可控成本; 8 4 9 按工程成本的可控性分类 信 3 ②不可控成本。 微 系 联 一 按工程成本要素构成划分 ①工期成本;②质量成 本;唯③安全成本;④绿色成本。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 3二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.1.1 工程成本分类及影响因素 【2024真题-1J】按照工 程成本与工程量的关系划分,工程成本 8 7 1 9 4 的分类是( )。 3 8 信 微 系 A. 直接成本和间联接成本 题 押 准 B. 目标成本和责任成本 精 C. 预算成本和 计划成本 D. 固定成本和变动 成本 【答案】D 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 4二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.1.1 工程成本分类及影响因素 【2024真题-1J】根据工 程特点和成本管理要求不同,工程成本 8 7 1 9 4 可分为不同类别。构成工3 8程实体的材料费可归入的工程成本类别有 信 微 系 ( )。 联 题 押 准 A. 变动成本 精 B. 直接成本 C. 采购成本 D. 措施成本 E. 质量成本 8 1 7 9 8 4 【答案】AB 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 5二建、监工理程、一成建、本一造管、二理造流、安程全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.1.2 考点2 工程成本管理流程 P257 8 7 以责任成本为主线,对工程成9 1本进行计划、控制、分析、工程成本管理绩效考核。 4 8 3 信 成本计划是开展成本控制微和分析的基础,也是成本控制的主要依据; 系 联 成本控制能对成本计题划的实施进行监督,保证成本计划的实现; 押 准 成本分析是对成本精计划是否实现进行的检查,并为成本管理绩效考核提供依据; 成本管理绩效考核是 实现责任成本目标的保证和手段。 基础、主要依据 提供依据 责任 成本 成本 成本 成本管理 成本 计划 控制 分析 8绩效考核 1 7 9 8 4 监督、保证实 现 检查是否实信现3 微 系 联 一 保证和手 段 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 6二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.1.2 工程成本管理流程 【例题】建设工程项目施 工成本管理的任务和环节包括:①成本分 8 7 1 9 4 析;②成本控制;③成本3 8管理绩效考核;④成本计划。其正确的顺序 信 微 系 是( )。 联 题 押 准 A.④-②-①-③ 精 B.④-①-③-② C.②-①-③-④ D.①-④-②-③ 【答案】A 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 7二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.1.2 工程成本管理流程 【2024真题-2J】施工成 本控制的主要依据是( )。 8 7 1 9 4 A.成本预测 3 8 信 微 系 B.成本核算 联 题 押 准 C.成本分析 精 D.成本计划 【答案】D 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 8二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.1 工程成本影响因素及管理流程 总结: 8 7 1 9 1.工程成本分类 8 4 3 信 微 按生产费用计入工程成系本的方法分类:直接成本、间接成本; 联 题 按工程成本与工程押数量的关系分类:固定成本、可变成本。 准 精 2.工程成本管理流程:成本计划-控制-分析-管理绩效考核。 3.工程成本管理各环 节: ①成本计划是开展成本 控制和分析的基础,也是成本控制的主要依据; ②成本控制能对成本计划的 实施进行监督,保证成本计划的实现; ③成本分析是对成本计划是否实现进行的检查,并为成本管理绩效考核提供依据; ④成本管理绩效考核是实现责任成本 目标的保证和手段。 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监施理工、一责建、任一造成、二本造构、安成全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.2.1 考点1 施工责任成本构成 P258-259 8 7 1 9 4 3 8 概念内容 信 微 系 (1)以联履行施工合同为前提,依据施工项目预算成本,经过施工 题 押 准 单位和项目管理机构协商确定的由项目管理机构控制的成本总额; 精 施工责任成本 (2) 施工责任成本是以责任中心为对象进行归集的可控成本; (3)责 任成本具有四个条件【考量计制】: ①可考核性; ②可预计性;③可计量性;④可控制性。 (1)由人工费、 材料费、施工机具使用费、专业分包费、措施费、 间接费、其他费用组成 ; 8 施工责任成本 (2)责任成本可采用以 下公式进行计算: 9 1 7 8 4 信 3 构成 ①施工责任成本=预计结算收 入-税金-企业管微理费-目标利润; 系 ②施工责任成本降低额=施工责任 成本-一项 联 目实际成本; 唯 ③施工责任成本降低率=施工责任成本 降低额/施工责任成本。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 10二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.2.1 施工责任成本构成 【2024真题-1J】关于施 工责任成本的说法,正确的是( )。 8 7 1 9 4 A. 施工责任成本是以3 8任务中心为对象进行归集的预算成本 信 微 系 B. 施工责任成本联是以责任中心为对象进行归集的预算成本 题 押 准 C. 施工责任成本是以任务中心为对象进行归集的可控成本 精 D. 施工责任成 本是以责任中心为对象进行归集的可控成本 【答案】D 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 11二建、监施理工、一成建、本一造计、二划造编、安制全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.2.2 考点2 施工成本计划的类型 P260 8 7 1 9 4 8 3 类别 编制阶信段 编制依据 性质 微 系 竞争性 联 题 投标及押签订合同阶段 招标文件 总体上较为粗略 成本计划 准 精 指导性 是项目经理的责任成本目标; 选派项 目经理阶段 合同价 成本计划 按照企业定额标准制定 实施性 以落实项目经理责任目标为出 施工准备阶 段 实施方案 成本计划 发点;根据企业施工定额编制 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 12二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.2.2 施工成本计划编制 【2024真题-2J】关于施 工企业实施性成本计划的说法,正确的 8 7 1 9 4 是( )。 3 8 信 微 系 A.以落实项目经联理责任目标为出发点,根据企业施工定额编制 题 押 准 B.在工程项目投标及签订合同阶段进行编制 精 C.是选派项目经 理时的预算成本计划 D.以合同价为依据 ,是战略性成本计划的深化 【答案】A 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 13二建、监施理工、一成建、本一造计、二划造编、安制全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.2.2 考点3 施工成本计划编制方法 P261-264 8 7 1 1.按成本组成编制施工成9本计划的方法 4 8 3 信 微 按成本组成分解,施工成本可分为人工费、材料费、施工机具使用费和 系 联 题 企业管理费等。 押 准 精 2.按项目结构编 制施工成本计划的方法 首先要把项目总施工 成本分解到单项工程和单位工程中,再进一步分解 为分部工程和分项工程。 单项工程施工成本 施工成本 单位工程1施 单位工程2施 …… 工成本 工成8本 1 7 9 8 4 分部工程21 信分 3 部工程22 微 …… 施 工成本 系 施工成本 人工费 材料费 施工机具 企业管理费 一 联 唯 使用费 分项工程 221 分项工程222 …… 施工成本 施工成本 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 14二建、监施理工、一成建、本一造计、二划造编、安制全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.2.2 3.按工程实施阶段编制施工成本计划的方法 8 7 1 按实施进度编制成本计划9,通常可在控制项目进度的网络图的基础 4 8 3 信 微 上进一步扩充得到。 系 联 题 按实施进度编制表押示方式有两种: 准 精 ①根据时标网络 计划按月编制施工成本计划 ②时间-成本累积曲 线(S形曲线) 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 15二建、监施理工、一成建、本一造计、二划造编、安制全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.2.2 ①编制工程项目 施工进度时标网络计划; 8 7 1 9 ②计算单位8 4时间成本,并在时标网络计划中按时间编制成本支 3 信 微 S曲线绘制步骤 出计划系; 联 题 ③计押算规定时间t计划累计支出的成本额; 准 精 ④按各规定时间的Q 值,即可绘制S曲线。 t ①S曲 线:只升不降,陡快缓慢,水平表示停工。 ②S形曲线必然包络在由全部工作都按最早开始时间开始和最 迟开始时间开 始的曲线组成的“香蕉图”内。 ③项目管理机构可以通过调整非关键路线上的工作开始时间, 其他 力争将实际的成本支出 控制在计划的范围内。 8 1 7 9 ④所有工作均按最早开始 时 间开始、按最早 信 完3 8 4 成时间完成,可 微 以尽早获得工程进度款支付, 同时也能提系高工程按期竣工的保 联 一 唯 证率,但同时也会占用建设单位大 量 资金。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 16二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.2.2 施工成本计划编制 【2024真题-2J】将施工 成本分解为人工费、材料费、施工机具 8 7 1 9 4 使用费等编制成本计划所3 8采用的方法是( )。 信 微 系 A.按项目成本组联成编制法 题 押 准 B.按项目结构编制法 精 C.按项目实施阶 段编制法 D.按项目实施进度 编织法 【答案】A 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 17二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.2.2 施工成本计划编制 【2024真题-1J】施工单 位按实施进度编制施工成本计划时,将 8 7 1 9 4 施工进度网络计划中的所3 8有工作均按其最早开始时间和最早完成时间 信 微 系 安排的优点是( )联。 题 押 准 A.可增加非关键工作的总时差 精 B.可使累积工程 量曲线更平缓 C.可提高工程按期 竣工保证率 D.可使工程资源投入更 均衡 【答案】C 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 18二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.2 施工成本计划 总结: 8 7 1.施工责任成本:施工责9任1成本是以责任中心为对象进行归集的可控成本; 4 8 3 信 四个条件(考量计制)。微 系 联 2.施工成本计划类题型计编制依据:竞争性成本计划-招标文件、指导性成本计划- 押 准 合同价和实施性成精本计划-实施方案。 3.施工成本计划 编制方法: ①按成本组成编制分 为人工费、材料费、施工机具使用费和企业管理费等。 ②按项目结构编制分为单 项-单位-分部-分项工程。 ③按实施进度编制表示方式有 两种:根据时标网络计划按月编制施工成本 计划;时间-成本累积曲线(S形曲 线)。 8 4.所有工作均按最早开始时间开始、 按最早完成时间完成,1 7可以尽早获得 9 8 4 工程进度款支付,同时也能提高工程按期竣 工的保证率,但同信 3 时也会占用建设 微 系 单位大量资金。 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监施理工、一成建、本一造控、二制造方、安法全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.3.2 考点1 施工成本过程控制方法 P265-268 8 7 1 9 人工费 实行“量价分4离”的方法 8 3 信 微 实行“量系价分离”的方法 联 题 押 ①定额控制——有消耗定额的,限额领料; 准 精 材 料用量 ②指标控制——无消耗定额的,计划管理+指标控制; 材料费 的控制 ③计量控制——收发计量检查、投料计量检查; ④包干控制——部分小型及零星材料(如钢钉、钢丝等)。 材料价格 ①主 要由材料采购部门控制。 的控制 ②应用招标和询价等方式控制材料、设备的采购价格。 施工机具使用费 主要控制台班数量和台 班 单价。 1 7 8 9 8 4 信 3 ①做好分包工程的询价; ②订立平等互微利的分包合同; 施工分包费用 系 联 ③建立稳定的分包关系网络;④加强施一工验收和分包结算等工作。 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 20二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.3.2 施工成本控制方法 【2024真题-2J】下列施 工现场发生的费用中,适宜采用“量价 8 7 1 9 4 分离”方法进行控制的有3 8( )。 信 微 系 A.人工费 联 题 押 准 B.施工分包费 精 C.材料费 D.现场管理费 E.施工机具使用费 【答案】AC 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 21二建、监施理工、一成建、本一造控、二制造方、安法全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.3.2 考点2 成本动态监控方法 P268-272 8 1.挣值法 1 7 9 4 8 3 信 微 系 挣值法 联 题 押 已完工程预准算费用BCWP ∑(已完成工作量×预算单价) 精 3个基 拟完工程预算费用BCWS ∑(计划工作量×预算单价) 本参数 已完工程实际费用 ACWP ∑(已完成工作量×实际单价) 费用偏差 <0超支;>0节支 已完工程预算费用-已完工程实际费用 CV =0按预算支出 费用绩效指数 <1超支;>1节支 已完工程预算费用/已完工程实际费用 CPI =1按预算支出 4个评 8 价指标 1 7 进度偏差 9<0延误;>0提前 已完工程预算费用 -拟完工程预算费用 8 4 SV 信 3 =0进度正常 微 系 进度绩效指标 已完工程预算费用/拟完工 程预算一费 联 用 <1延误;>1提前 SPI 唯 =1进度正常 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 22二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.3.2 施工成本控制方法 【2024真题-2J】某土方 工程,计划至2024年3月底完成工程量 8 7 1 9 4 5.2万/m³,预算单价783 8元/m³,至3月底实际完成工程量6.6万/m³, 信 微 系 实际单价85元/m³。联则此时该工程的费用绩效指数是( )。 题 押 准 A.0.778 精 B.1.090 C.1.269 D.0.918 【答案】D 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 23二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.3.2 施工成本控制方法 【2024真题-1J】某工程 开工后至第4月末,累计已完工程实际费 8 7 1 9 4 用300万元,已完工程预3 8算费用350万元,拟完工程预算费用330万 信 微 系 元。则该工程第4月联末实际进展和费用支出状况,正确的是( )。 题 押 准 A. 费用绩效指数为0.86,实际费用超支 精 B. 进度偏差为 20万元,实际进度拖后 C. 费用偏差为-50 万元,实际费用节约 D. 进度绩效指数为1.0 6,实际进度超前 【答案】D 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 24二建、监施理工、一成建、本一造控、二制造方、安法全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.3.2 2.成本偏差的表达方法 8 7 1 9 4 8 3 (1)横道图法:以不同的信横道标识参数。 微 系 优点:形象、直观、准联确表达绝对偏差 题 押 准 和严重性。缺点:精反映的信息量少,一 般在较高管理层应用 (2)表格法:将项目编号 、名称、各费 用参数及费用偏差数综合归纳在一张表 格中,直接在表格中进行费用偏 差分析, 使管理者能够综合了解并处理这些数 据。 8 1 7 (3)曲线法:根据三个参数形成挣值分 8 4 9 信 3 微 析曲线。三条曲线靠得很近、平稳上升, 系 联 一 表明施工项目按预定计划进行。 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 25二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.3.2 施工成本控制方法 【例题】在工程成本执行 过程中,最理想的状态是( )。 8 7 1 9 4 A.已完工作实际费用3、8 拟完工程预算费用、已完工作预算费用三曲 信 微 系 线靠的很近,平稳上联升。 题 押 准 B.已完工作实际费用、拟完工程预算费用靠的很近,已完工作预算 精 费用靠的很远。 C.已完工作实际费 用、已完工作预算费用靠的很近,拟完工程预算 费用靠的很远。 D.拟完工程预算费用、已完 工作预算费用三曲线靠的很近,已完工 作实际费用靠的很远。 8 1 7 9 8 4 信 3 微 系 【答案】A 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 26二建、监施理工、一成建、本一造控、二制造方、安法全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.3.2 3.施工成本纠偏措施 8 7 1 9 ①落实成本管理的8组4织机构和人员; 3 信 组织措施 ②编制成本管系理 微 工作计划、确定合理详细的工作流程; 联 题 ③做好施工采购计划,动态管理,有效控制实际成本。 押 准 精 ①进行技术经济分析,确定最佳的施工方案; ②结合施工 方法,进行材料比选,通过代用等降低材料消耗的费用; 技术措施 ③确定合适的施工机械、设备使用方案; ④结合施工组织设 计及自然地理条件降低材料的库存成本和运输成本; ⑤应用先进的施工技术 、运用新材料、使用先进的机械设备等。 ①对成本管理目标进行风险 分析,并制定防范性对策; ②应做好资金的使用计划,并 在施工中严格控制各项开支;8 经济措施 1 7 9 ③及时准确地记录、收集、整理、 核算实际支出的费 信 用3 8; 4 微 ④及时做好增减账、落实业主签证并结 算工程款。系 联 一 合同措施 寻求合同索赔机会与以防被对方索赔、合 同 管 理唯、落实合同责任。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 27二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.3.2 施工成本控制方法 【2024真题-2J】下列施 工成本的纠偏措施中,属于经济措施的 8 7 1 9 4 有( )。 3 8 信 微 系 A.编制成本管理联工作计划并确定合理的工作流程 题 押 准 B.进行技术经济分析,确定最佳施工方案 精 C.做好各项支出 的使用计划并在施工严格控制 D.分析合同条款, 关注业主合同执行情况,寻求索赔机会 E.对各种变更及时做好 增减账,落实业主签证并结算工程款 【答案】CE 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 28二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.3 施工成本控制 总结: 8 1.施工成本过程控制方法:1 7人工费、材料费实行“量价分离”的方法。 9 4 8 3 2.成本动态监控方法(信挣值法): 微 系 3个基本参数:已完联工程预算费用BCWP、拟完工程预算费用BCWS、已完工 题 押 程实际费用ACWP;准 精 4个评价指标:费用偏差CV=已完工程预算费用-已完工程实际费用; 进度偏差SV=已完工 程预算费用-拟完工程预算费用; 费用绩效指数CPI=已完工程预算费用/已完工程实际费用 进度绩效指标SPI=已完工程 预算费用/拟完工程预算费用。 3.成本偏差的表达方法:横道图 法、表格法、曲线法(三条曲线靠得很近、平 稳上升,表明施工项目按预定计划进行) 。 8 1 7 9 8 4 4.施工成本纠偏措施:组织措施(人员、 流程、计划)、 信 技3术措施(方案、方 微 法、技术、使用新材料、先进机械设备)、经济 措施(资联金 系 、费用、签证结算)、 一 唯 合同措施(索赔)。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监施理工、一成建、本一造分、二析造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.1 考点1 施工成本分析的内容和步骤 P272-273 8 7 1 9 4 会计 主要是价值核3 8算,是成本分析的重要依据。 信 微 核算 特点:①系连续性、②系统性、③综合性。 联 题 押 目的准在于迅速取得资料,以便在经济活动中及时采取措施进行调整。 精 施工成 业务 ①核算的范围比会计、统计核算要广。 本分析 核算 ②业务核 算不但可以核算已经完成的项目,而且可以对尚未发生或正 的依据 在发生的经 济活动进行核算。 ①计量尺度比会 计宽,可以用货币计算,也可以用实物或劳动量计量。 统计 ②不仅能提供绝对 数指标,还能提供相对数和平均数指标; 核算 ③可以计算当前的实际水平,还可以确定变动速度以预测发展的趋势。 8 1 7 施工成 9 选择成本分析方法→收集成本信息→ 进行成本数据处理 信 3→8 4 分析成本形成原因 本分析 微 →确定成本结果 系 的步骤 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 30二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.1 施工成本分析 【2024真题-2J】施工成 本分析的依据中,对经济活动进行核算 8 7 1 9 4 范围最广的是( )。 3 8 信 微 系 A.会计核算 联 题 押 准 B.成本核算 精 C.统计核算 D.业务核算 【答案】D 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 31二建、监施理工、一成建、本一造分、二析造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.1 考点2 施工成本分析方法 P273-279 8 7 1 施工成本分析的基本方法9 1. 4 8 3 信 微 系 ①实际指标与目标指标 联 题 (1)比押较法 ②本期实际指标与上期实际指标 准 精 (指标对比分析法) ③与本行业平均水平与先进水平 基 (2)因素分 析法:分析各种因素对成本的影响程度 本 (连环置换 法) 方 (3)差额计算法 :利用各种因素的目标值与实际值的差额计算 法 对成本的影响程度 8 1 7 ①相关比率 9 8 4 信 3 (4)比率法 ②构成比率 微 系 联 一 ③动态比率 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 32二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.1 施工成本分析 【2024真题-2J】施工成 本分析时,对比技术经济指标,检查成 8 7 1 9 4 本目标完成情况,分析产3 8生差异的原因,进而挖掘降低成本的方法是 信 微 系 ( )。 联 题 押 准 A.比率法 精 B.因素分析法 C.差额计算 D.比较法 【答案】D 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 33二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.1 施工成本分析 【2024真题-2J】下列施 成本分析方法中,可用来分析各种因素 8 7 1 9 4 动对施工成本影响程度的3 8是( )。 信 微 系 A.比重分析法 联 题 押 准 B.相关比率法 精 C.连环置换法 D.动态比率法 【答案】C 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 34二建、监施理工、一成建、本一造分、二析造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.1 (2)因素分析法又称连环置换法,可用来分析各种因素对成本的影响程度。 8 7 【例题】商品混凝土目标成9 1本为443040元,实际成本为473697元,比 4 8 3 信 目标成本增加30657元,分微析成本增加的原因。 系 联 题 押 项目 准 单位 目标 实际 差额 精 产量 m³ 600 630 +30 单价 元 710 730 +20 损耗率 % 4 3 -1 成本 元 443040 473697 +30657 计划:600×710×1.04=443040元( 基础); 8 ①换量:630×710×1.04=465192元; 差额:465192-449 13 7 040=22152元。 8 4 信 3 ②换价:630×730×1.04=478296元; 差 额:478296微-465192=13104元。 系 联 一 ③换率:630×730×1.03=473697元; 差额: 47唯3697-478296=-4599元。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 35二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.1 施工成本分析 【2024真题-1J】砖基础 工程施工成本的主要影响因素由工程量、 8 7 1 9 4 砖消耗量和价格构成。上3 8述三个影响因素的计划值分别为500m3、 信 微 系 529块/m3和0.26元联/块,实际值分别为510m3、530块/m3和0.25 题 押 准 元/块。采用因素分析法进行成本分析时,按上述影响因素顺序第二次 精 替代与第一次替代 的差额是( )元。 A. -2703 B. 132.6 C. -1195 D. 1375.4 8 1 7 9 8 4 信 3 微 系 【答案】B 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 36二建、监施理工、一成建、本一造分、二析造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.1 综合成本分析方法 2. 8 7 1 “4三9算”对比: 8 3 信 (1)分部分项工程 微①预算成本(投标报价成本) 系 成本分析 联 题 ②目标成本(施工预算) (基础) 押 准 精 ③实际成本(实际工程量、实耗人工、实耗材料) 基 (2)月(季)度成本分析 :定期的、经常性的中间成本分析,依据月季度成本报表。 本 方 法 (3)年度成本分析:一年结算一次,不得将本年度成本转入下一年度。 重点是针对下 一年度施工进展情况制定切实可行的成本管理方案。 8 1 7 9 (4)竣工成本综合分析:以单位工程竣工 成本 信 3 8 4 微 分析为基础 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 37二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.1 施工成本分析 【例题】施工项目年度成 本分析的重点是( )。 8 7 1 9 4 A.通过实际成本与目3标8 成本的对比,分析目标成本落实情况 信 微 系 B.通过对技术组联织措施执行效果的分析,寻求更加有效的节约途径 题 押 准 C.通过实际成本与计划成本的对比,分析成本降低水平 精 D.针对下一年度 进展情况,规划切实可行的成本管理措施 【答案】D 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 38二建、监施理工、一成建、本一造管、二理造绩、安效全、考消防核、咨询、检测课程押题联系QQ/微信:3849178 6.4.2 考点2 施工成本管理绩效考核指标 P280-281 8 7 1 9 考核内容 8 4 考核指标 3 信 微 ①项系目施工成本降低额=项目施工合同成本-项目实际施工成本; 企业的项目成本考核 联 题 ②项目施工成本降低率=项目施工成本降低额/项目施工合同成本×100%。 押 准 精 ①项目经理责任目标总成本降低额和降低率; 项目管理机构可控责 ②施工责任目标成本实际降低额和降低率; 任成本考核 ③施工计划成本实际降低额和降低率。 各部门 ①该部门责任成本完成情况;②成本管理责任执行情况。 ①专业作业合同规定的承包内容执行情况; ②专业作业合同以外的补充收费情况; 项目经理对所属各部 施工队 8 ③对班组施 工任务单的管理情况; 1 7 门、各施工队和班组 9 的考核 ④班组完成施 工任务后的考核情 信 况3 8。 4 微 系 以分部分项工程成本 作为班组联的责任成本,以施工任务单 一 各班组 和限额领料单的结算 资料为唯依据,与施工预算进行对比, 考核班组责任成本完成情况。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 39二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.2 施工成本管理绩效考核 【2024真题-1J】进行施 工成本管理绩效考核时,从企业层面考 8 7 1 9 4 核项目施工成本降低额的3 8正确计算公式是( )。 信 微 系 A. 项目计划总成联本-项目实际施工成本 题 押 准 B. 项目施工合同成本-项目实际施工成本 精 C. 施工计划总 成本-工程竣工结算成本 D. 施工责任目标成 本-工程竣工结算成本 【答案】B 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 40二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.2 施工成本管理绩效考核 【2024真题-2J】下列施 工成本管理绩效考核内容中,属于项目 8 7 1 9 4 部对各班组考核内容的是3 8( )。 信 微 系 A.岗位成本管理联责任的执行情况 题 押 准 B.班组任务单的管理情况 精 C.班组完成施工 任务后的考核情况 D.班组责任成本的 完成情况 【答案】D 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 41二建、监施理工、一成建、本一造管、二理造绩、安效全、考消防核、咨询、检测课程押题联系QQ/微信:3849178 6.4.2 考点3 施工成本管理绩效考核方法 P281-283 8 7 1 考核方法 4 9 特征 适用 8 3 信 微 需要定量化考 关键绩效指标 优点:①明确系管理焦点;②提高管理成效;③提高考核客观性。 联 核且考核周期 (KPls) 缺点:①指题标难界定且缺乏弹性; ②适用范围有限;③实施困难。 押 短的企业 准 精 360°反馈法 优点:① 提高考核准确性;②促进个体发展;③增强部门合作。 需要定性化考 (“全视角反 缺点:① 考核时间和成本较高;②考核标准不明确;③存在负面 核的企业。 馈法”) 影响。 PDCA管理循 优点:①提高管理 成效;②增强部门协作。 需要周期性考 环法 缺点:①投入成本高;②过于强调计划性。 核的企业 优点:①提高考核准确性 ; ②提高管理效率;③促进长期发展; 需要定量化考 平衡积分卡 ④激发个体积极性。 核且考核周期 缺点:①实施难度大且缺乏弹 性;② 实施周期长。 8 长的企业 1 7 9 8 4 优点:①提高管理成效;②提高考核 客观性;③考核成信本3较低; 目标管理法 微 需要定量化考 ④激发个体积极性;⑤增强部门协作。 (MBO) 系 核的企业 缺点:①目标设定难度大且协调成本高; ②缺乏过联程管理。 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 42二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.2 施工成本管理绩效考核 【2024真题-1J】采用P DCA循环法进行施工成本管理绩效考核 8 7 1 9 4 的不足有( )。 3 8 信 微 系 A.不适合需要周联期性考核的企业 题 押 准 B.投入成本高 精 C.会抑制各部门 之间的协同合作 D.难以持续提高管 理成效 E.过于强调计划性 【答案】BE 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 43二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4.2 施工成本管理绩效考核 【2024真题-2J】若施工 企业具有明确的成本管理目标,健全的 8 7 1 9 4 成本管理流程,完备的成3 8本控制体系,以及较强的数据收集和分析能 信 微 系 力,可以实现对成本联定量化考核且考核周期较短。则该企业适宜采用 题 押 准 的成本管理绩效考核方法是( )。 精 A.全视角反馈法 B.PDCA管理循环法 C.关键绩效指标法 D.目标管理法 8 1 7 9 8 4 【答案】C 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178 44二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 6.4 施工成本分析与管理绩效考核 总结: 8 1.施工成本分析的依据:会计核1 7算(价值核算)、业务核算(广)、统计核算(宽)。 9 4 8 3 2.成本分析的基本方法:比信较法、因素分析法、差额计算法、比率法。 微 系 3.综合成本的分析方法:联 题 押 ①分部分项工程成本准分析:预算成本、目标成本、实际成本(“三算”对比); 精 ②月(季)度成本分析:定期的、经常性的中间成本分析,依据月季度成本报表; ③年度成本分析:一年结 算一次,重点是针对下一年度施工进展情况制定切实可行的成 本管理方案; ④竣工成本综合分析:以单位工程 竣工成本分析为基础。 4.施工成本管理绩效考核指标: 企业的项目成本考核:①项目施工成本降 低额=项目施工合同成本-8项目实际施工成本; 1 7 9 ②项目施工成本降低率=项目施工成本降低额/项 目施工合同成×100%8 4。 信 3 微 5.施工成本管理绩效考核方法:定量化考核-关键 绩效指标(系周期短)、平衡积分卡 联 一 (周期长)、目标管理法;定性化考核-360°反馈法; PDC唯A管理循环法(周期性)。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 感 谢观看 THANKS 8 1 7 9 8 4 信 3 微 系 联 一 唯 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
