10.2.4 施工管理条款(5.计量与支付)
5.计量与支付

考情分析:
单选题:2016(1),2018(1);
多选题:无;
案例题:2007(1),2015(1),2016(1),2017(1),
2018(1),2022(1),2022(1),2023(1),
2024(1)<两问>。
预付款:2010(1),2012(1),2014(1),
2015(1),2018(1),2020(1)。
一、二建重复率:80%。
考情分析:
计量(单价、总价):2007(1)、2015(1);
预付款:多,见上页PPT;
质量保证金:2012(1)、2018(1)、2024(1)<两问>;
三个结算(每月、完工、最终):2011(1)、2017(1);
两个支付(农民工、中小企):2022(1),2023(1);
教材内容:
1)计量
2)预付款
3)工程进度付款
4)质量保证金
5)完工结算
6)最终结清
7)农民工工资支付
8)中小企业支付
导入:[注:天一文化专有版权,未经许可不可转发或复印传播]

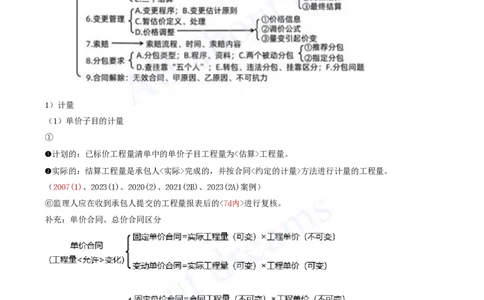

1)计量
(1)单价子目的计量
①
➊计划的:已标价工程量清单中的单价子目工程量为<估算>工程量。
➋实际的:结算工程量是承包人<实际>完成的,并按合同<约定的计量>方法进行计量的工程量。
(2007(1)、2023(1)、2020(2)、2021(2B)、2023(2A)案例)
⑥监理人应在收到承包人提交的工程量报表后的<7d内>进行复核。
补充:单价合同、总价合同区分
例题:2007(1)4.4 (1/3)
背景:
事件3:按照施工进度计划,施工期第1月承包人应当完成①基坑降水、②基坑开挖(部分)和③基础处理(部
分)的任务,除①基坑降水是承包人应完成的临时工程总价承包项目外,其余均是单价承包项目,为了确定基[注:天一文化专有版权,未经许可不可转发或复印传播]
坑降水方案,承包人对基坑降水区域进行补充勘探,发生费用3万元,施工期第1月末承包人申报的结算工程量
清单如下表所示:

例题:2007(1)4.4 (2/3)
合同 结算
工程或费用 按设计图示寸
编号 单位 工程量 工程量 备注
名称 计算的工程量
(金额) (金额)
结算金额计入<

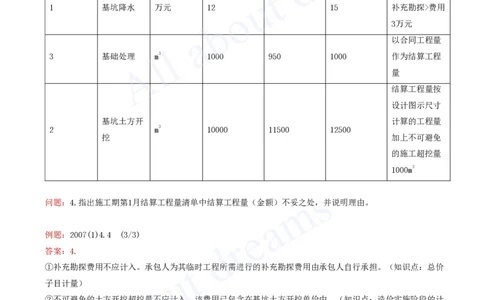

1 基坑降水 万元 12 15 补充勘探>费用
3万元
以合同工程量
3 基础处理 m3 1000 950 1000 作为结算工程
量
结算工程量按
设计图示尺寸
基坑土方开 计算的工程量
2 m3 10000 11500 12500
挖 加上不可避免
的施工超挖量
1000m3
问题:4.指出施工期第1月结算工程量清单中结算工程量(金额)不妥之处,并说明理由。
例题:2007(1)4.4 (3/3)
答案:4.
①补充勘探费用不应计入。承包人为其临时工程所需进行的补充勘探费用由承包人自行承担。(知识点:总价
子目计量)
②不可避免的土方开挖超挖量不应计入。该费用已包含在基坑土方开挖单价中。(知识点:造价实施阶段的计
量知识)
③以合同工程量作为申报结算工程量有错误。合同工程量是合同工程估算工程量,结算工程量应为按设计图示
尺寸计算的有效实体方体积量。(知识点:单价子目计量)

(2)总价子目的计量
①总价子目的计量和支付应以总价为基础,<不因>价格调整因素而进行调整。
承包人实际(每月)完成的工程量,是进行(每月)工程<目标管理>和控制<进度支付>的依据。 (2015(1)、[注:天一文化专有版权,未经许可不可转发或复印传播]
2018(2)案例)
②除变更外,总价子目的(合同中的估算)工程量是承包人用于(工程完工后)结算的最终工程量。
例题:2018(2)3.2
背景:
某投标人按要求填报了“近5年完成的类似工程业绩情况表”提交了相应业绩证明资料,总价承包项目中临时房
屋建筑工程子项目分解见表3。

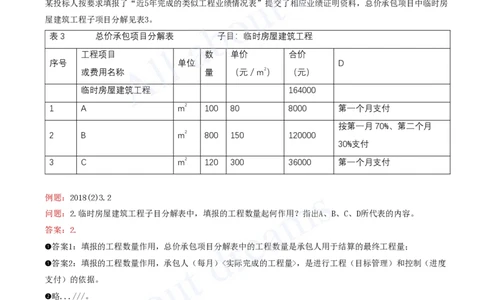

表3 总价承包项目分解表 子目:临时房屋建筑工程
工程项目 数 单价 合价
序号 单位 D
或费用名称 量 (元/m2) (元)
临时房屋建筑工程 164000
1 A m2 100 80 8000 第一个月支付
按第一月70%、第二个月
2 B m2 800 150 120000
30%支付
3 C m2 120 300 36000 第一个月支付
例题:2018(2)3.2
问题:2.临时房屋建筑工程子目分解表中,填报的工程数量起何作用?指出A、B、C、D所代表的内容。
答案:2.
➊答案1:填报的工程数量作用,总价承包项目分解表中的工程数量是承包人用于结算的最终工程量;
➊答案2:填报的工程数量作用,承包人(每月)<实际完成的工程量>,是进行工程(目标管理)和控制(进度
支付)的依据。
➋略...///。
例题:2018(2)3.2
表3 总价承包项目分解表 子目:临时房屋建筑工程
工程项目 1月 2月 3月
序号 单位 数量
或费用名称 (实际) (实际) (实际)
临时房屋建
筑工程
1 A m2 100 40 50 60[注:天一文化专有版权,未经许可不可转发或复印传播]
施工前 施工后 施工后 施工后
(0月0日) (1月底) (2月底) (3月底)
2)预付款
(1)预付款的定义和分类
➊定义:购置材料、工程设备、施工设备、修建临时设施以及组织施工队伍进场等。
➋分类:①工程预付款、②工程材料预付款。
➌强调:预付款必须专用于合同工程。(旁白:我借钱给你,是让您来干工程的,不是借给你买车买房的。)
(2)工程预付款的额度和预付办法
额度➊:一般工程预付款为签约合同价的10%,分两次支付;
额度➋:招标项目包含大宗设备采购的可适当提高但不宜超过20%。
(3)工程预付款保函
①(第一次)收到工程预付款,需同时提交等额的工程<预付款保函(担保)>;(2015(1)案例)
②(第二次)工程预付款保函,用承包人进入工地的主要设备(其估算价值已达到第二次预付款金额)代替。
当履约担保的保证金额度(大于)工程预付款额度,可用履约保函代替。此时,工程预付款的扣款办法不变,
但不能递减履约保函金额。
③、④...///略
(4)工程预付款的扣回与还清公式
式中:𝑅=𝐴(𝐹2−𝐹1)𝑆(C−𝐹1S)
R:(截止于本月末)每次进度付款中累计扣回的金额;
A:工程预付款总金额; S:签约合同价;
C:(截止于本月末)合同累计完成金额;
F:开始扣款时合同累计完成金额达到签约合同价的比例,一般取20%;F:全部扣清时合同累计完成金额达到
1 2
签约合同价的比例,一般取80%~90%。
上述合同累计完成金额均指价格调整前<未扣>质量保证金的金额。
李想:公式三部曲教学
第一步:理解公式:

家庭装修,工钱1000元,工人身无分文,先借200元,约定从第2个月开始,从每月工资里扣除30%。第一月工资
为100元,第二月工资为200元,第三月工资为300元,第四月工资为200元。[注:天一文化专有版权,未经许可不可转发或复印传播]
0月 1月 2月 3月 4月
应发工资 200 100 200 300 200
工资扣除 0 0 60 90 60?
实发工资 100 140 210 150
100+200 100+200
累计实发工资 100 100+200
+300 +300+200
累计扣除费用 0 0+60 0+60+90 0+60+90+50
第二步:记忆公式
方法:数形结合; 原理: ;
推导:
第三步:应用公式(2012(1)2.5(模板题)(改编))
背景:合同规定:(1)签约合同价为2800万元,工期17个月,自2008年11月1日至2010年3月30日。
(2)开工前发包人向承包人按签约合同的10%支付工程预付款,预付款的扣回与还清按公式R=[A(C-F×
1
S)]/[(F-F)×S]计算,F为20%、F为90%。
2 1 1 2
(3)从第一个月起,按进度款的5%扣留工程质量保证金。
事件二:至2009年11月份,累计完成合同工程量2422万元。监理人确认的2009年12月份完成工程量清单中的项
目总计224万元。
问题:5.根据事件二,分别计算12月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应
支付的工程款。
答案:
预付款支付:口诀,<六步>走!
第一步 计算预付款总额 2800万元×10%=280万元;
第二步 计算本月进度款 224万元;
第三步 计算本月质保金 224×5%=11.2万元;
R =(2422-2800×20%)×(2800×10% /[(90%-
11
套用两次预付款 第一次套公式
20%)×2800]=266万元。
第四步 扣回公式,结果
R =(2422+224-2800×20%)×(2800×10%)
12
与第一步比较 第二次套公式
/[(90%-20%)×2800]=298万元。
计算本月 298-266=32万元;(错误)
第五步
预付款扣回金额 280-266=14万元;(正确)[注:天一文化专有版权,未经许可不可转发或复印传播]
(即(2)-(3)-(5)),198.8万元(224-14-11.2=
第六步 计算本月应支付工程款
198.8万元)。
