当前位置:首页>文档>第03讲 异节奏、无节奏流水施工_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_04-管理《基础精讲班》李娜JG

第03讲 异节奏、无节奏流水施工_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_04-管理《基础精讲班》李娜JG

  • 2026-02-24 10:53:25 2026-01-30 22:11:16

文档预览

第03讲 异节奏、无节奏流水施工_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_04-管理《基础精讲班》李娜JG
第03讲 异节奏、无节奏流水施工_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_04-管理《基础精讲班》李娜JG
第03讲 异节奏、无节奏流水施工_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_04-管理《基础精讲班》李娜JG
第03讲 异节奏、无节奏流水施工_2026年一级建造师_2026年一建管理_2025年一建管理SVIP_02-基础精讲✿高端面授✿深度强化_04-管理《基础精讲班》李娜JG

文档信息

文档格式
pdf
文档大小
0.145 MB
文档页数
4 页
上传时间
2026-01-30 22:11:16

文档内容

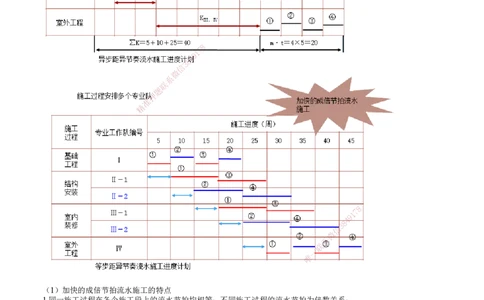

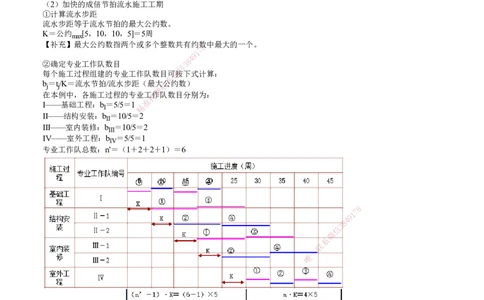

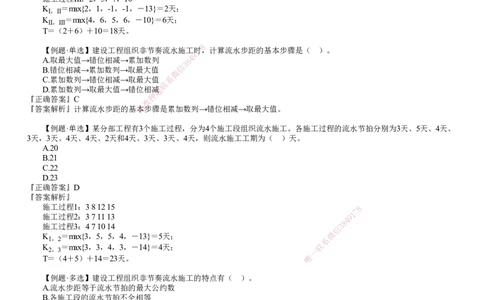

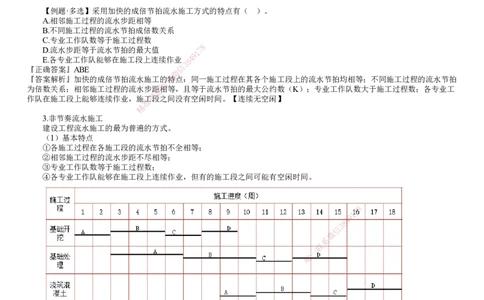

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 2.异节奏流水施工 各施工过程的流水节拍各自相等,而不同施工过程之间的流水节拍不尽相等的流水施工。 ■等步距异节奏流水施工(加快的成倍节拍) ■异步距异节奏流水施工 8 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 7 1 9 4 8 3 信 微 系 联 一 唯 (1)加快的成倍节拍流水施工的特点 1.同一施工过程在各个施工段上的流水节拍均相等;不同施工过程的流水节拍为倍数关系; 2.相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K); 3.专业工作队数大于施工过程数; 4.各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。【连续无空闲】 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 (2)加快的成倍节拍流水施工工期 ①计算流水步距 流水步距等于流水节拍的最大公约数。 K=公约 [5,10,10,5]=5周 max 【补充】最大公约数指两个或多个整数共有约8数 中最大的一个。 7 1 9 4 8 ②确定专业工作队数目 3 信 每个施工过程组建的专业工作队数目可微按下式计算: 系 b j =t j /K=流水节拍/流水步距(最大联公约数) 题 在本例中,各施工过程的专业工押作队数目分别为: 准 Ⅰ——基础工程:b=5/5=1 Ⅰ 精 Ⅱ——结构安装:b Ⅱ =10/5=2 Ⅲ——室内装修:b =10/5=2 Ⅲ Ⅳ——室外工程:b =5/5=1 Ⅳ 专业工作队总数:n’=(1+2+2+1)= 6 8 1 7 9 8 4 信 3 微 系 联 一 唯 基础工程:1队 结构安装:2队 室内装修:2队 室外工程:1队 确定:专业队之间的流水步距,即流水节拍的最大公约数 ③确定流水施工工期 工期=(Σ专业队数+施工段数-1)×流水步距+间歇-插入=(6+4-1)×5=45(周) 固定节拍流水施工工期=(施工过程数+施工段数-1)×流水节拍+间歇时间-插入时间 【总结】 1.先找最大公约数 2.流水节拍÷最大公约数=专业队数 3.Σ专业队数 4.(Σ专业队数+施工段数-1)×最大公约数(流水步距)+间歇-插入 【2024·单选】某分部工程有4个施工过程,划分为3个施工段组织加快的成倍节拍流水施工,流水节拍分别为4天、6天、4 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 天和2天,该分部工程需安排的专业工作队数是( )个。 A.8 B.3 C.4 D.6 『正确答案』A 『答案解析』流水节拍4天、6天、4天和2天最大公约数为2,工作队数量:(4+6+4+2)/2=8个。 【例题·单选】某分部工程有3个施工过程,各分为4个流水节拍相等的施工段,各施工过程的流水节拍分别为6、4、4天。 如果组织加快的成倍节拍流水施工,则专业工作队数和流水施工工期分别为( )。 A.3个和20天 B.4个和25天 C.5个和24天 D.7个和20天 『正确答案』D 『答案解析』各施工过程流水节拍分别是6天、4天和4天,最大公约数为2,因此流水步距为2天,专业工作队数=6/2+4/2+4/2 =7。流水施工工期=(Σ专业队数+施工段数-1)×最大公约数(流水步距)+间歇-插入=(7+4-1)×2=20(天)。 【例题·多选】采用加快的成倍节拍流水施工方式的特点有( )。 A.相邻施工过程的流水步距相等 B.不同施工过程的流水节拍成倍数关系 C.专业工作队数等于施工过程数 D.流水步距等于流水节拍的最大值 7 8 1 9 E.各专业工作队能够在施工段上连续作业8 4 3 『正确答案』ABE 信 微 『答案解析』加快的成倍节拍流水施工的系特点:同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍 联 为倍数关系;相邻施工过程的流水步距题相等,且等于流水节拍的最大公约数(K);专业工作队数大于施工过程数;各专业工 押 作队在施工段上能够连续作业,施工段之间没有空闲时间。【连续无空闲】 准 精 3.非节奏流水施工 建设工程流水施工的最为普遍的方式。 (1)基本特点 ①各施工过程在各施工段的流水节拍不全相等; ②相邻施工过程的流水步距不尽相等; ③专业工作队数等于施工过程数; ④各专业工作队能够在施工段上连续作业,但有 的施工段之间可能有空闲时间。 8 1 7 9 8 4 信 3 微 系 联 一 唯 (2)流水步距的确定 在非节奏流水施工中,可采用“累加数列、错位相减、取大差”法计算流水步距。 累加数列错位相减取大差法的基本步骤如下: ①依次累加每一个施工过程在各施工段上的流水节拍,求得各施工过程流水节拍的累加数列; ②将相邻施工过程流水节拍累加数列中的后者错后(向右移)一位,相减得一个差数列; ③在差数列中取最大值,即为这两个相邻施工过程的流水步距。 (3)流水施工工期的确定 流水施工工期可按下式计算: T=∑K+∑t +∑Z-∑C n 工期=Σ流水步距+最后一个施工过程(专业工作队)的持续时间+间歇-插入 式中: 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 T——流水施工工期; ∑K——各施工过程(或专业工作队)之间流水步距之和; ∑t ——最后一个施工过程(或专业工作队)在各施工段流水节拍之和。 n 【例题】某工厂需要修建4台设备的基础工程,施工过程包括基础开挖、基础处理和浇筑混凝土。因设备型号与基础条件 等不同,使得4台设备(施工段)的各施工过程有着不同的流水节拍(单位:周),见下表。 基础工程流水节拍 施工段 施工过程 设备A 设备B 设备C 设备D 基础开挖 2 3 2 2 基础处理 4 4 2 3 浇筑混凝土 2 3 2 3 解:(1)求各施工过程流水节拍的累加数列: 施工过程Ⅰ:2,5,7,9 施工过程Ⅱ:4,8,10,13 施工过程Ⅲ:2,5,7,10 K =max{2,1,-1,-1,-13}=2天; Ⅰ,Ⅱ K =max{4,6,5,6,-10}=6天; Ⅱ,Ⅲ T=(2+6)+10=18天。 8 【例题·单选】建设工程组织非节奏流水施工1时7,计算流水步距的基本步骤是( )。 9 A.取最大值→错位相减→累加数列 8 4 3 B.错位相减→累加数列→取最大值 信 微 C.累加数列→错位相减→取最大值 系 联 D.累加数列→取最大值→错位相减题 押 『正确答案』C 准 『答案解析』计算流水步距的基精本步骤是累加数列→错位相减→取最大值。 【例题·单选】某分部工程有3个施 工过程,分为4个施工段组织流水施工。各施工过程的流水节拍分别为3天、5天、4天、 3天,3天、4天、4天、2天和4天、3天、 3天、4天,则流水施工工期为( )天。 A.20 B.21 C.22 D.23 『正确答案』D 『答案解析』 施工过程1:3 8 12 15 8 施工过程2:3 7 11 13 9 1 7 8 4 施工过程3:4 7 10 14 信 3 K =max{3,5,5,4,-13}=5天; 微 1,2 系 K 2,3 =max{3,3,4,3,-14}=4天; 一 联 T=(4+5)+14=23天。 唯 【例题·多选】建设工程组织非节奏流水施工的特点有( )。 A.流水步距等于流水节拍的最大公约数 B.各施工段的流水节拍不全相等 C.专业工作队数等于施工过程数 D.相邻施工过程的流水步距相等 E.有的施工段之间可能有空闲时间 『正确答案』BCE 『答案解析』非节奏流水施工的特点:(1)各施工过程在各施工段的流水节拍不全相等。(2)相邻施工过程流水步距不尽相 等。(3)专业工作队数等于施工过程数。(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
