当前位置:首页>文档>第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义

第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义

  • 2026-03-07 02:17:18 2026-01-30 22:52:23

文档预览

第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义
第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义
第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义
第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义
第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义
第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义
第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义
第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义
第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义
第9讲-三个法、两个标准_2026年一级建造师_2026年一建机电_2025年一建机电SVIP_04-冲刺串讲✿考点强化✿小灶集训_12-机电《案例特训班》赵金凤HQ_讲义

文档信息

文档格式
pdf
文档大小
1.039 MB
文档页数
10 页
上传时间
2026-01-30 22:52:23

文档内容

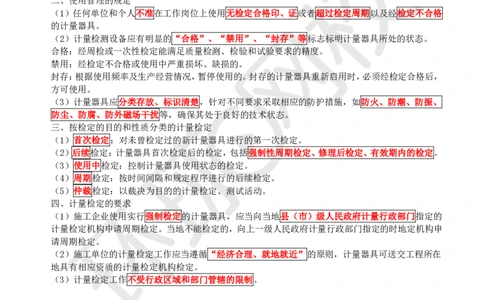

学员专用 请勿外泄 2025环球网校一级建造师《机电工程管理与实务》案例特训 专题六 “三个法”、“两个标准” 【案例导入】 【例题·案例节选】 【背景资料】 A公司与B公司签订了施工总承包合同,B公司拟与C公司签订输油管道安装工程施工专业分包合同。 B公司按施工组织设计配置的计量器具有:钢直尺、10m钢卷尺、直角尺等,并自制了样板和样杆, 满足了油罐本体及金属结构的制作安装质量控制要求。 【问题】自制的样板属于哪类计量器具?该如何进行管理? 【参考答案】 (1)自制的样板属于C类非标准计量器具。 (2)C类计量器具的管理: 1)一般工具用计量器具,可根据实际使用情况实行一次性检定和有效期管理使用; 2)对准确度无严格要求、性能不易改变的低值易耗计量器具和工具类计量器具可在使用前安排一次 性检定; 3)对C类计量器具要进行监督管理,如采用不定期抽查和比对的方式对其进行校对。 【例题·案例节选】 【背景资料】 安装公司中标某化工建设项目压缩厂房安装工程,主要包括厂房内设备、工艺管道安装(到厂房外第 一个法兰口)。厂房内主要设备有压缩机组及32/5吨桥式起重机(跨度30.5m)。压缩机组由活塞式 压缩机、汽轮机、联轴器、分离器、冷却器、润滑油站、高位油箱、干气密封系统、控制系统等辅助 设备、系统组成。 安装公司进场后,编制了工程《施工组织设计》及各项施工方案。《压缩机组安装方案》对安装所用 计量器具进行了策划,计划配备百分表、螺纹规、千分表、钢卷尺、钢板尺、深度尺。监理工程师审 核后,认为方案中计量器具的种类不能满足安装测量需要,要求补充。 在压缩机组安装过程中,检查发现钳工使用的计量器具无检定标识,但施工人员解释:在用的计量器 具全部检定合格,检定报告及检定合格证由计量员统一集中保管。 【问题】压缩机组安装方案中还需补充哪几种计量器具?安装现场计量器具的使用存在什么问题?应 如何整改? 【参考答案】 (1)温度计、压力表、塞尺、卡尺、兆欧表、接地电阻测量仪。 (2)问题1:钳工使用的计量器具无检定标识。 整改1:施工中使用的计量器具必须有合格的检定标识。 问题2:检定报告及检定合格证由计量员统一集中保管。 整改2:检定合格证应随附在计量器具上。 【例题·案例节选】 【背景资料】 某住宅小区建设一座热力站,小区住宅楼采用低温地板辐射采暖系统供热,该热力站内的设备、管道、 电气、台控系统等安装工程由某施工单位承担,该热力站主要工艺设计参数见表4,管道均采用无缝 钢管,材质为20号钢。 表4 热力站主要工艺设计参数 扫码关注更多内容 第 1 页 共 10 页学员专用 请勿外泄 工程竣工后,施工单位向热力站工程的建设单位提交竣工资料时,建设施工单位应同时提交特种设备 管理的有关技术资料,要求施工单位补齐相关资料。 【问题】建设单位要求施工单位提交特种设备管理资料是否合理?说明理由。 【提示】 压力管道:是指利用一定的压力,用于输送气体或者液体的管状设备。其范围规定为: 最高工作压力≥0.1MPa(表压),介质为气体、液化气体、蒸汽或者可燃、易爆、有毒、有腐蚀性、 最高工作温度≥标准沸点的液体,且公称直径≥ 50mm的管道。 公称直径<150mm,且其最高工作压力<1.6MPa(表压)的输送无毒、不可燃、无腐蚀性气体的管道 和设备本体所属管道除外。 【参考答案】 合理。 理由:最高工作压力大于或者等于0.1MPa,介质最高工作温度高于或者等于标准沸点的液体,且公称 直径大于或者等于50mm的管道属于压力管道。 背景中一次网设计压力为1.6Mpa,输送的是120°的热水,且公称直径为159mm,属于特种设备中的 压力管道。所以建设单位要求施工单位提交特种设备管理资料是合理的。 【例题·案例节选】 【背景资料】 A公司承接某油田设备安装工程,其中压缩厂房的工程内容包括∶往复式天然气压缩机组安装、工艺 管道及20t/5t桥式起重机安装。 桥式起重机在安装前已进行了施工告知,设备安装完成、自检及试运行合格后,经建设单位和监理验 收合格,安装及验收资料完整。施工人员在使用桥式起重机进行压缩机辅机设备吊装就位时,被市场 监督管理部门特种设备安全监察人员责令停止使用,经整改后完成了压缩机辅机设备吊装就位工作。 【问题】桥式起重机被市场监督管理部门特种设备安全监察人员责令停止使用的原因是什么?应该怎 样整改? 【参考答案】 原因:桥式起重机安装完成由建设和监理单位验收后就开始使用不符合规定。 整改∶桥式起重机属于特种设备,自检合格后应履行报检程序,特种设备安装、改造及重大修理过程 中及竣工后,应当经相关检验机构监督检查,未经检验或检验不合格者,不得交付使用。 【例题·案例节选】 【背景资料】 A公司与B公司签订了施工总承包合同,B公司拟与C公司签订输油管道安装工程施工专业分包合同。 A公司不同意B公司分包给C公司,认为C公司具有的GB、GC1压力管道安装许可项目不能满足要求。 B公司按施工组织设计配置的计量器具有:钢直尺、10m钢卷尺、直角尺等,并自制了样板和样杆, 满足了油罐本体及金属结构的制作安装质量控制要求。 【问题】 1.A公司不同意B公司与C公司拟签施工专业分包合同是否妥当?说明理由。 2.自制的样板属于哪类计量器具?该如何管理? 扫码关注更多内容 第 2 页 共 10 页学员专用 请勿外泄 【提示】许可参数覆盖 【参考答案】 1.妥当。 因为输油管道属于长输管道,需要有GA类管道项目的安装许可,而C公司只具有GB、GC1类压力管 道项目的安装许可,故不能满足要求。 2.(1)自制的样板属于C类非标准计量器具。 C类计量器具的管理: ①一般工具用计量器具,可根据实际使用情况实行一次性检定和有效期管理使用; ②对准确度无严格要求、性能不易改变的低值易耗计量器具和工具类计量器具可在使用前安排一次性 检定; ③对C类计量器具要进行监督管理,如采用不定期抽查和比对的方式对其进行校对。 【例题·案例节选】 【背景资料】 某安装公司承接一化工搬迁改造项目。工程内容包括:设备安装、工艺管道和电气仪表的安装。设备 中的三台反应器体积超大、超重,卧式安装,均为压力容器,高温运行。设计无吊耳,后经协商,安 装公司确定吊耳位置(4个分耳、对称布置于反应器水平轴线位置),由制造厂随设备同时制作、加 工、热处理。安装公司有GC1级压力管道安装许可证,无压力容器安装许可证。 【问题】安装公司能否进行项目中压力容器的安装?说明理由。 【参考答案】 安装公司可以进行压力容器的安装。 理由:任一级别安装资格的压力管道安装单位均可进行压力容器安装。安装公司有GC1级压力管道安 装许可证,可以安装压力容器。 【例题·案例节选】 【背景资料】 某安装公司中标一科研办公楼(寒冷地区)机电专业分包工程项目,承包范围包括建筑给排水及供暖 系统、通风空调系统和电气系统;建筑智能化系统由建设单位发包给某智能化公司,工程合同中明确 要求机电专业分包商须配合建设单位获得绿色建筑二星级评价的认证。 【问题】绿色建筑的评价指标体系由哪几类指标组成。 【参考答案】 绿色建筑评价指标体系应由安全耐久、健康舒适、生活便利、资源节约、环境宜居5类指标组成。 扫码关注更多内容 第 3 页 共 10 页学员专用 请勿外泄 【考点回归】 一、计量基准器具与计量标准器具具备条件 二、使用管理的规定 (1)任何单位和个人不准在工作岗位上使用无检定合格印、证或者超过检定周期以及经检定不合格 的计量器具。 (2)计量检测设备应有明显的“合格”、“禁用”、“封存”等标志标明计量器具所处的状态。 合格:经周检或一次性检定能满足质量检测、检验和试验要求的精度。 禁用:经检定不合格或使用中严重损坏、缺损的。 封存:根据使用频率及生产经营情况,暂停使用的。封存的计量器具重新启用时,必须经检定合格后, 方可使用。 (3)计量器具应分类存放、标识清楚,针对不同要求采取相应的防护措施,如防火、防潮、防振、 防尘、防腐、防外磁场干扰等,确保其处于良好的技术状态。 三、按检定的目的和性质分类的计量检定 (1)首次检定:对未曾检定过的新计量器具进行的第一次检定。 (2)后续检定:计量器具首次检定后的检定,包括强制性周期检定、修理后检定、有效期内的检定。 (3)使用中检定:控制计量器具使用状态的检定。 (4)周期检定:按时间间隔和规定程序进行的后续检定。 (5)仲裁检定:以裁决为目的的计量检定、测试活动。 四、计量检定的要求 (1)施工企业使用实行强制检定的计量器具,应当向当地县(市)级人民政府计量行政部门指定的 计量检定机构申请周期检定。当地不能检定的,向上一级人民政府计量行政部门指定的时地定机构申 请周期检定。 (2)施工单位的计量检定工作应当遵循“经济合理、就地就近”的原则,计量器具可送交工程所在 地具有相应资质的计量检定机构检定。 (3)计量检定工作不受行政区域和部门管辖的限制。 扫码关注更多内容 第 4 页 共 10 页学员专用 请勿外泄 五、计量器具的A、B、C分类 六、工程建设用电申请资料 (1)建设工程申请用电时,应向供电企业提供用电工程项目批准的文件及有关的用电资料,主要包 括:用电地点、电力用途、用电性质、用电设备清单、用电负荷、保安电力、用电规划等。 【反向记忆:没有时间、没有方法】 (2)新建工程在立项阶段,用户应与供电企业联系,就工程供电的可能性、用电容量和供电条件等 达成意向性协议,方可定址,确定项目。 七、工程建设用电办理手续 工程建设项目地处偏僻,虽用电申请已受理,但自电网引入的线路施工和通电尚需一段时间,而工程 又急需开工,则总承包单位通常是用自备电源(如柴油发电机组)先行解决用电问题。此时,总承包 单位要告知供电部门并征得同意。同时要妥善采取安全技术措施,防止自备电源误入市政电网。 八、工程建设临时用电的相关规定 (一)工程建设临时用电施工组织设计编制 1.临时用电通常根据用电设备总容量的不同,应编制安全用电技术措施和电气防火措施,或临时用电 施工组织设计。 2.临时用电施工组织设计主要内容应包括:工程概况、编制依据、用电施工管理组织机构、配电装置 安装、防雷接地安装、线路敷设等施工内容的技术要求、安全用电及防火措施。 (二)工程建设临时用电的检查 1.临时用电工程安装完毕后,由安全部门组织检查验收。 2.临时用电工程应定期检查。施工现场每月一次,基层公司每季一次。 基层公司检查时,应复测接地电阻值。 3.临时用电安全技术档案应由主管现场的电气技术人员建立与管理。 九、工程建设用电计量规定 (1)用电计量装置---电费结算的主要依据---强制检定范畴---省级计量行政主管部门依法授权的检 定机构进行检定合格 (2)计量装置的设计---当地供电部门认可---安装完毕后应由供电部门检查确认 (3)用电计量装置原则上---供电设施的产权分界处 扫码关注更多内容 第 5 页 共 10 页学员专用 请勿外泄 十、不同电压等级架空电力线路保护距离表 禁止取土的范围 十一、特种设备定义 对人身和财产安全有较大危险性的锅炉、压力容器(含气瓶)、压力管道、电梯、起重机械、客运索 道、大型游乐设施、场(厂)内专用机动车辆,以及法律、行政法规规定适用《中华人民共和国特种 设备安全法》的其他特种设备。 管理范围包括生产(包括设计、制造、安装、改造、修理)、经营、使用、检验、检测及其监督。 十二、许可参数覆盖 十三、特种设备的施工告知 1.特种设备安装、改造、修理施工前告知规定 特种设备安装、改造、修理的施工单位应当在施工前将拟进行的特种设备安装、改造、修理情况书面 告知直辖市或者设区的市级人民政府负责特种设备安全监督管理的部门后即可施工,告知不属于行政 许可。 2.告知方式和内容 (1)告知方式主要包括:送达、邮寄、传真、电子邮件或网上告知。 (2)施工单位应填写《特种设备安装改造维修告知单》。 施工单位应提供特种设备许可证书复印件(加盖单位公章)。 扫码关注更多内容 第 6 页 共 10 页学员专用 请勿外泄 十四、起重机械的监督检验 起重机械施工单位应当在施工前将拟进行的起重机械安装、改造、修理情况书面告知设备使用地的市 级特种设备安全监督管理部门。 施工单位告知后,填写《起重机械安装改造重大修理监督检验申请表》,向检验机构申请检验,并且 提交以下资料: 1)特种设备制造许可证、安装改造维修许可证或者许可受理决定书等许可证明。 2)安全保护装置和电动葫芦型式试验证明。 3)整机型式试验证明或者样机型式试验申请表。 4)特种设备安装改造修理告知书。 5)施工合同和施工方案。 十五、《建筑给水排水及采暖工程施工质量验收规范》GB50242—2021 (1)排水管道不得布置在生活饮用水池(箱)的上方。 (2)地下室、半地下室中的卫生器具和地漏不得与上部排水管道连接,应采用压力流排水系统。 (3)卫生器具水封装置的水封深度不得小于50mm,排水管段上不得重复设置水封。 十六、《建筑碳排放计算标准》GB/T51366—2019 (1)建筑物碳排放计算应根据不同需求按阶段进行计算,如建筑材料生产及运输、建造及拆除、建 筑物运行三个阶段,并可将分段计算结果累计为建筑全生命期碳排放。 (2)建筑运行阶段碳排放计算范围应包括暖通空调、生活热水、照明及电梯、可再生能源、建筑碳 汇系统在建筑运行期间的碳排放量。 暖通空调系统能耗应包括冷源能耗、热源能耗、输配系统及末端空气处理设备能耗。 十七、《自动喷水灭火系统设计规范》GB50084—2017 (1)末端试水装置应由试水阀、压力表以及试水接头组成。 (2)末端试水装置的出水,应采取孔口出流的方式排入排水管道,排水立管宜设伸顶通气管,且管 径≥75mm。 扫码关注更多内容 第 7 页 共 10 页学员专用 请勿外泄 十八、石油化工垫铁设置 【模拟特训】 【例题·案例节选】 【背景资料】 某机电工程公司承接了一座110kV变电站建设项目,该变电站地处偏僻地区,施工时暂无电源供给, 为加快施工进度,该公司自行采用自备电源组织了施工。 【问题】纠正该公司擅自采用自备电源施工的错误做法。 【参考答案】 机电工程公司要告知供电部门并征得同意才可采用。同时要妥善采取安全技术措施,防止自备电源误 入市政电网。 【例题·案例节选】 【背景资料】 某施工单位承接了一处500kt/d的金属矿综合回收技术改造项目。该项目的熔炼房内设计有一台桥式 起重机(额定起重量50t,跨度19米),方案采用直立桅杆吊装系统进行设备就位安装。 工程中的氧气输送管道设计压力为0.8MPa,材质:20#钢,304不锈钢,321不锈钢。规格主要有φ377, φ325,φ159,φ108,φ89,φ76。制氧站在地上管网及底吹,阳极炉、鼓风机房界内工艺管道共 约1500m施工单位编制了施工组织设计及各项施工方案,经审批通过,在氧气管道安装合格具备压力 试验条件后,对管道系统进行了强度试验。 【问题】施工单位承接本项目应具备哪些特种设备的施工许可? 【参考答案】 施工单位承接本项目应具备哪些特种设备的施工许可? (1)压力管道安装许可(氧气管道安装许可) (2)起重机械安装许可(桥式起重机安装许可、桅杆式起重机安装许可) 【例题·案例节选】 【背景资料】 安装公司中标某化工建设项目压缩厂房安装工程,主要包括厂房内设备、工艺管道安装(到厂房外第 一个法兰口)。厂房内主要设备有压缩机组及32/5吨桥式起重机(跨度30.5m)。压缩机组由活塞式 压缩机、汽轮机、联轴器、分离器、冷却器、润滑油站、高位油箱、干气密封系统、控制系统等辅助 扫码关注更多内容 第 8 页 共 10 页学员专用 请勿外泄 设备、系统组成。 【问题】本工程需办理特种设备安装告知的项目有哪几个?在哪个时间段办理安装告知? 【参考答案】 (1)工艺管道安装、32/5吨桥式起重机安装。 (2)应该在施工前办理安装告知。 【例题·案例节选】 【背景资料】 A公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司 中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意,B公司将工程中的自动喷水 灭火系统分包给D公司负责施工。经各建设方共同努力,工程进展顺利,按计划完成喷淋系统的各项 安装工作。 工程进入系统调试工作,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀调试,完 成后计划交付A公司组织进行系统联动试验。但A公司认为D公司还有部分系统调试工作未完成,同 时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图所示,并要求整改。 1-最不利点喷头;2-压力表组;3-球阀;4-排水管 【补充】正确画法 末端试水装置图 1-最不利点处喷头;2-压力表;3-球阀;4-试水接头;5-排水漏斗 扫码关注更多内容 第 9 页 共 10 页学员专用 请勿外泄 D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相 关的系统调试工作,交付A公司进行联动试验。最后,在A公司的精心组织下,完成了系统的联动试 验工作,各项性能指标均符合相关规定,工程验收合格。 【问题】 1.请问末端试水装置安装存在哪些质量问题?并说明理由。 2.A公司认为D公司还有哪些系统调试工作未完成? 【参考答案】 1.末端试水装置安装存在的质量问题: (1)末端试水装置缺少试水接头; (2)末端试水装置的出水与排水管直接连接; (3)排水总管的管径偏小。 理由:按照《自动喷水灭火系统设计规范》GB50084-2017规定:末端试水装置由试水阀、压力表以及 试水接头组成;末端试水装置的出水,应取孔口出流方式排入排水管道,排水立管宜设伸顶通气管, 且管径不应小于75mm。 2.B公司未完成的调试工作还包括:水源测试;排水设施调试。 扫码关注更多内容 第 10 页 共 10 页
