重复学习是制胜的法宝! 2025一建《公路》锦囊妙计 主讲人:李洪革

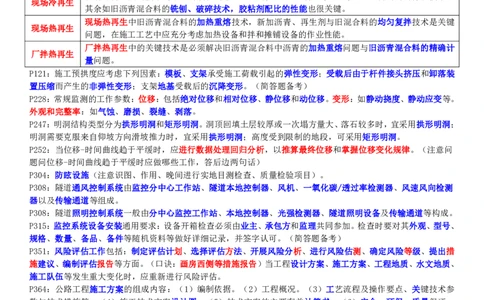

P9:湿黏土路堤施工应符合以下规定:湿黏土填料宜采用消石灰或磨细生石灰粉进行改良;改良后的湿黏土路堤质
量应采用灰剂量与压实度两个指标控制。应采用设计灰剂量的击实试验确定最大干密度。
P25:膨胀土地区的路堤会出现沉陷、边坡溜塌、路肩坍塌和滑坡等变形破坏。路堑会出现剥落、冲蚀、溜塌和滑
坡等破坏。(简答题备考)
P30:黄土填筑的高路堤、陡斜坡地段的路堤、湿陷性黄土地基上的路堤、深路堑段的边坡及坡顶宜进行沉降及位
移监测。有要求时应对深路堑边坡的深层进行变形监测。
P37:土钉支护适用于可塑、硬塑或坚硬的黏性土,胶结或弱胶结的粉土、砂土和角砾,密实的填土、软岩和风化
岩层等。(多选题备考)
P60:填隙碎石:碾压过程中不应有任何蠕动现象。(蠕动两个字要会写)
P82:喷洒透层油后,严格禁止人和车辆通行。有花白遗漏应人工补洒,喷洒过量的立即撒布石屑或砂吸油,必要
时作适当碾压。喷洒粘层油后,喷洒不足的要补洒,喷洒过量处应予刮除。严禁运料车外的其他车辆和行人通过。
P86:注意对比
现场冷再生关键技术是添加的胶粘剂(如乳化沥青、泡沫沥青、水泥)与旧混合料的均匀拌和技术,
现场冷再生
其余如旧沥青混合料的铣刨、破碎技术,胶粘剂配比的性能也很关键。
现场热再生中旧沥青混合料的加热重熔技术,新加沥青、再生剂与旧混合料的均匀复拌技术是关键
现场热再生
问题,在施工工艺中应充分考虑加热设备和拌和摊铺设备的作业性能。
厂拌热再生中的关键技术是必须解决旧沥青混合料中沥青的加热重熔问题与旧沥青混合料的精确计
厂拌热再生
量问题。
P121:施工预拱度应考虑下列因素:模板、支架承受施工荷载引起的弹性变形;受载后由于杆件接头挤压和卸落装
置压缩而产生的非弹性变形;支架地基受载后的沉降变形。(简答题备考)
P228:常规监测的工作参数:位移:包括绝对位移和相对位移、静位移和动位移。变形:如静动挠度、静动应变等。
外观和完整率:如气蚀、磨损、裂缝、剥落。
P247:明洞结构类型分为拱形明洞和矩形明洞。洞顶回填土层较厚或一次塌方量大、落石较多时,宜采用拱形明洞;
明洞需要克服来自仰坡方向滑坡推力时,宜采用拱形明洞;高度受到限制的地段,可采用矩形明洞。
P252:当位移-时间曲线趋于平缓时,应进行数据处理回归分析,以推算最终位移和掌握位移变化规律。(注意问
题问位移-时间曲线趋于平缓时应做哪些工作,答后边两句话)
P304:防眩设施(注意识图、作用、晚间进行实地目测检查、质量检验项目)。
P308:隧道通风控制系统由监控分中心工作站、隧道本地控制器、风机、一氧化碳/透过率检测器、风速风向检测
器以及传输通道等组成。
P308:隧道照明控制系统一般由分中心监控工作站、本地控制器、光强检测器、隧道照明设备及传输通道等构成。
P315:监控系统设备安装通用要求:设备开箱检查必须由业主、承包方和监理共同参加。检查时要对其外观、型号、
规格、数量、备品、备件等随机资料等做好详细记录,并签字认可。(简答题备考)
P351:风险评估工作包括:制定评估计划、选择评估方法、开展风险分析、进行风险估测、确定风险等级、提出措
施建议、编制评估报告等方面。(口诀:画房西侧等措施报告)当工程设计方案、施工方案、工程地质、水文地质、
施工队伍等发生重大变化时,应重新进行风险评估。
P364:公路工程施工方案的组成内容:(1)编制依据。(2)工程概况。(3)工艺流程及操作要点、关键技术参
数与技术措施等。(4)施工技术方案设计图。(5)技术方案的主要有关计算书。(6)安全、环保、质量保证、
文物保护及文明施工措施。(安环质文)(7)预案措施。【巧记】安环质文,图书工关预案。
P479:施工方案是施工组织设计的核心,施工方案的编制原则:优先采用经过论证的四新技术。坚持“谁施工、谁
编制、谁负责”的原则。
P397:斜率图主要是作为公路工程投标文件中施工组织设计的附表,以反映公路工程的施工进度。世界银行贷款项
目一般都要求提供公路工程进度表(横道图+S曲线)
P423:影响直接费高低的因素有三个方面:一是工程量;二是单位实体工、料、机资源的消耗数量;三是各种资源
的单价。(简答题备考、另外计算题要会算直接费,包括人、材、机三部分费用)
P451:两项达标:(1)施工人员管理达标:施工人员用工登记、施工安全培训记录、安全技术交底记录、施工意
外伤害责任保险等都要符合有关规定。(2)施工现场安全防护达标:施工现场安全防护设施和作业人员安全防护
用品都要按照规定实行标准化管理。(简答题备考)
P481:技术交底:对于技术难度大、采用四新技术的关键工序,对特殊隐蔽工程和质量事故、工伤事故多发易发工
程部位及影响制约工程进度的关键环节,应重点交底,并明确所采取的技术措施和防范对策。(简答题备考)
