造价高频争议:预制叠合板底部模板,结算到底该怎么算?
造价高频争议:预制叠合板底部模板,结算到底该怎么算?叠合板结算,最容易扯皮的就是板下铺的模板。很多施工、审计各说各话,三种算法,差距巨大。咱们掰开讲明白。
1.直接套现浇板模板定额,45~55元/㎡,总价4.5万~5.5万。审计一般不认,价格偏高。 2. 套现浇板模板,但是扣掉支撑费用,30~35元/㎡,总价3万~3.5万。这个依然偏高。 3. 只计算胶合板主材摊销,8~12元/㎡,总价0.8万~1.2万,业内普遍认为最合理。 普通现浇楼板的模板定额,里面包含一整套工序:铺模板、搭支撑体系、绑钢筋、浇筑、拆模、清理,整套人工+材料+机械。 但预制叠合板不一样。 叠合板本身是预制构件,底板已经是成品混凝土。这块板吊装就位之后,预制板自身就充当了楼板的底模。下面铺的胶合板,不是用来挡混凝土成型,只起到防漏浆、临时保护的作用。 所以直接照搬现浇板模板定额,等于把整套现浇模板的人工、支撑、拆模全部重复计取,明显多算了钱。 第二种,套定额再扣支撑,看似折中,还是不对。定额是完整子目,强行扣减属于拆定额,多数地区造价规则不支持这种操作,审计也很难认可。 第三种,只算胶合板主材摊销,逻辑最通顺。 一句话总结:叠合板预制底板本身就是底模,下面铺的木板只是防漏浆垫板,不是现浇模板,不能直接套现浇板模板定额。

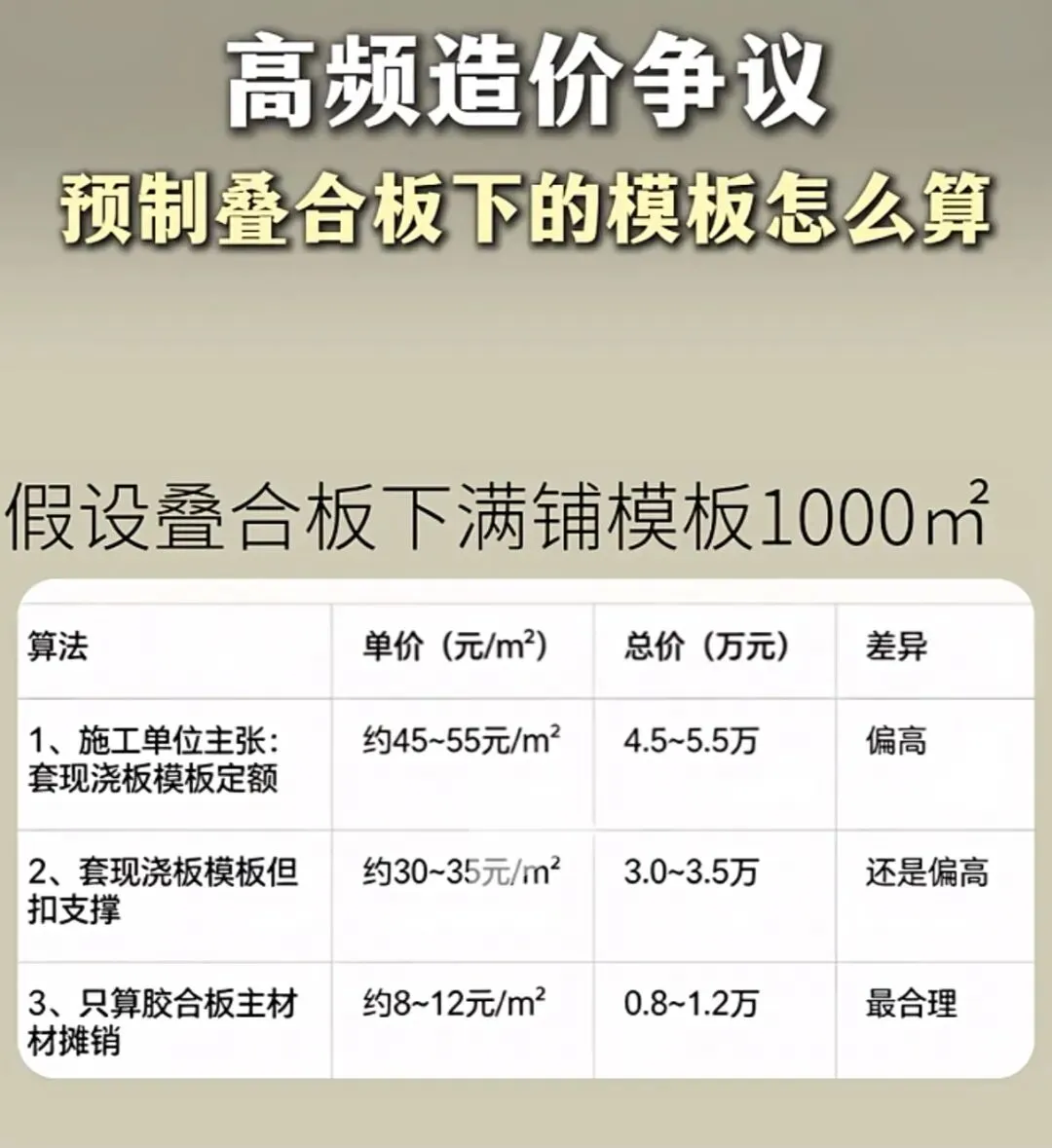

假设工程量1000㎡叠合板,三种:
核心原因在哪?
不用靠这块模板承受混凝土重量,荷载是预制叠合板承担。 支撑体系主要是支撑预制构件,不属于现浇模板里的模板支撑。 工序大幅简化:只铺板,没有成型作用,后期拆除也简单。
这块模板唯一价值:挡住叠合板拼接缝隙,防止上层现浇混凝土漏浆。它不参与结构成型,只是辅助耗材。只计板材摊销费用,人工很少,没有全套模板工序。
实战提醒
优先看当地定额、清单说明。不少地区定额明确:预制叠合板,预制底板不计底模;如需铺设防漏浆垫板,按板材摊销单独计算。 投标阶段一定要看图纸和施工方案。图纸要求满铺防漏浆模板,报价就要单独考虑板材摊销,不要直接按现浇模板报价,结算极易被审减。 合同写清楚。如果方案明确铺垫板,提前约定计价方式,避免结算拉扯。
