举例说明:为什么工地上违法强条的比比皆是?《通用规范》的强条比原规范里的黑体字强条严格多了,大家适应不了。以GB 50204-2015 第 5.5.1 条这一条为例,把"它从哪来、到哪去、变没变、现场怎么接"一次写透。很多人以为,2022 年 4 月 1 日之后,GB 50204-2015 里那 9 条黑体字"废止"=这事不查了。这条没消失,它换了个身份,从"验收强条"升格成了"法定底线",而且管得更狠了。一、老条原本长什么样
GB 50204-2015 《混凝土结构工程施工质量验收规范》第 5.5.1 条,原文只有一句话:钢筋安装时,受力钢筋的牌号、规格和数量必须符合设计要求。它是 2015 版里 9 条强制性条文之一(住建部 2014 年第 705 号公告点名)。那个年代的逻辑很直白——牌号不对、规格错、根数少,就是结构安全事故,所以拿它当强条卡死。5.5.1 强条管"是什么"(牌号/规格/数量);5.5.2 主控项目管"装得牢不牢、位置准不准"。当时"位置准不准"还没进强条,只是验收时主控项,差一点监理可以灵活掌握。二、2022-04-01 发生了什么
住建部 2021 年第 167 号公告干了两件事:- 批准 GB 55008-2021 《混凝土结构通用规范》 自 2022-04-01 起实施,全文强制;
- 附件 2 明确废止 GB 50204-2015 第 4.1.2、5.2.1、5.2.3、5.5.1、6.2.1、6.3.1、6.4.2、7.2.1、7.4.1 条——强制身份作废。

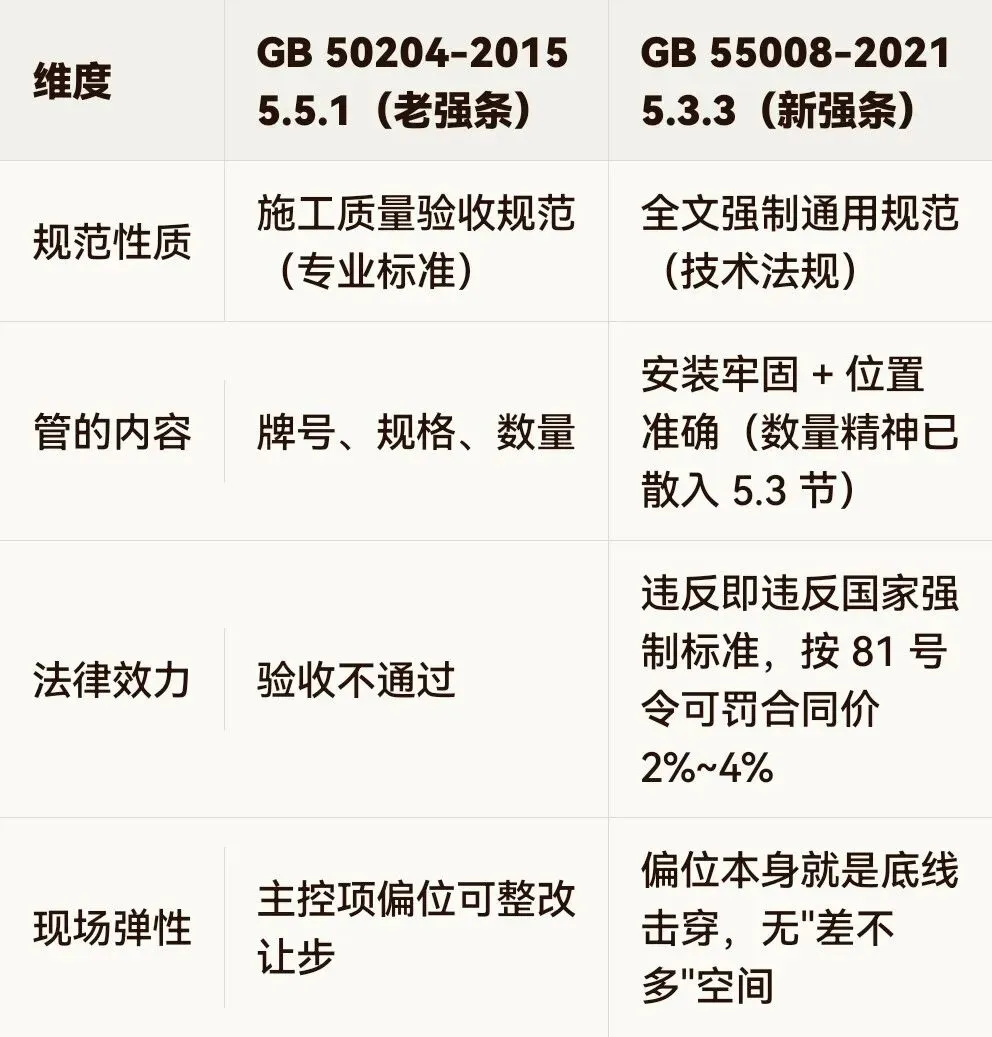

5.5.1 那句"牌号规格数量符合设计",技术内容没删,它被拆着收进了 GB 55008:"牌号规格数量符合设计"的精神 → 并入 55008 第 5.3 节钢筋及预应力工程 的整体要求里,和材料进场(3.2 节)、连接(5.3.1)一起管;而原来 50204 里没进强条的 5.5.2"安装牢固、位置准确",被 55008 直接拎出来,写成 第 5.3.3 条全文强条:"配置数量和位置由设计人员依据结构分析和能力需求确定……施工过程中应按设计给定的数量和位置进行安装并固定牢固,确保在混凝土浇筑过程中不移位。"三、这一条"演变"的本质:不是搬家,是升格
重点来了:老 5.5.1 只卡"东西对不对",不卡"装得正不正";新 5.3.3 把原来 5.5.2 的"牢固+位置"直接提级成强制底线。也就是说——钢筋踩下去偏了 3 厘米,在 2021 年可能只是主控项目偏差,整改一下过关;在 2022 年 4 月之后,是违反 GB 55008-2021 第 5.3.3 条全文强条。四、现场最容易栽的跟头
案例:某项目 2022 年 6 月开工,监理隐蔽检查表"强条核查"栏还印着:钢筋安装:GB 50204-2015 第 5.5.1 条1. 引用号错误——5.5.1 强制身份已废止,应引 GB 55008-2021 第 5.3.3 条;2. 梁底筋被踩下移 3cm,施工员辩解"老强条 5.5.1 只查数量,我们根数没错"——错。55008-5.3.3 强制"位置准确",偏位就是触线,不是"主控项目不合格",是法定底线问题。返工、整改单重写、监理细则换版,全因没把"废止"理解成"换帽不换活"。五、这一条该怎么接(宣贯口诀)
5.5.1 的黑体字没了,但"牌号规格数量对"这事还在,散在 55008 第 3、5 章里照查;原来 5.5.2 的"牢固、位置准"升格成 5.3.3 强条,偏位、踩筋、垫块少、绑扎松,现在全是强条问题;隐蔽验收表、交底、监理细则里的"依据 50204-2015 第 5.5.1"全部改成"依据 GB 55008-2021 第 5.3.3";50204 没整本作废,5.5.3 的允许偏差表、抽样数量仍回 50204 正文查,但"偏位允不允许"的底线在 55008。废止的是"GB 50204-2015 第 5.5.1"这个编号和强制帽子,不是钢筋要装对、装牢、装准这件事。帽子从"验收规范强条"换成了"通用规范全文强制",绳子反而勒得更紧。
