大模板工程施工方案编制标准
1 编制依据
1.1 施工图
【需将与本分项工程相关的设计图纸的名称、图纸号列出。】
序号 | 图纸类别 | 编号 | 出图日期 |
1 | 建筑 | ||
2 | 结构 | ||
…… |
1.2 施工组织设计
【大模板施工方案重点对本分项部位的大模板安装施工做出要求,其内容应符合施组(施工组织总设计、单位工程施工组织设计或阶段性单位工程施工组织设计)的总体要求及相关施工方案的要求,混凝土浇筑还应符合《混凝土工程施工方案》的要求。因此需将与本分项工程相关的技术文件名称、编制日期、监理单位审批日期列出。】
序号 | 名称 | 编制日期 | 审批日期 |
1 | 施工组织总设计 | ||
2 | **楼单位工程施工组织设计 | ||
3 | **楼单位工程施工组织设计 | ||
4 | 混凝土工程施工方案 | ||
…… |
1.3 相关规范、标准、图集
【应包括国家、行业、地方等技术规程及施工规范等,由于相关规定规范较多且不尽相同,因此在选择编制依据时,不要广而全,而要精而准。当两个或两个以上规范有重大不一致要求时,根据实际情况执行其中一个,其他规范在备注中注明仅参考。规范按照编号从小到大的顺序,按国家、行业、地方、企业排列。】
编号 | 类别 | 名称 | 编号 | 备注 |
1 | 国家 | 建筑结构荷载规范 | GB50009-**** | |
2 | 工程测量规范 | GB50026-**** | ||
3 | 混凝土结构工程施工质量验收规范 | GB50204-**** | ||
4 | 组合钢模板技术规范 | GB5/T50214-**** | ||
5 | 建筑工程施工质量验收统一标准 | GB50300-**** | ||
6 | 建筑施工组织设计规范 | GB/T50502-**** | ||
7 | 混凝土结构工程施工规范 | GB50666-**** | ||
8 | 建筑工程绿色施工规范 | GB/T50905-**** | ||
..... | ...... | ...... | ||
9 | 行业 | 建筑工程大模板技术规程 | JGJ74-**** | |
10 | 建筑施工高处作业安全技术规范 | JGJ80-**** | ||
11 | 建筑工程冬期施工规程 | JGJ/T104-**** | ||
12 | 建筑施工扣件式钢管脚手架安全技术规范 | JGJ130-**** | ||
13 | 建筑施工模板安全技术规范 | JGJ162-**** | ||
..... | ...... | ...... | ||
14 | 地方 | 工程测量技术规程 | DB11/T339-**** | |
15 | 建筑工程施工组织设计管理规程 | DB11/T363-**** | ||
16 | 建设工程施工现场安全资料管理规程 | DB11/383-**** | ||
17 | 钢管脚手架、模板支架安全选用技术规程 | DB11/T583-**** | ||
18 | 模板早拆施工技术规程 | DB11/694-**** | ||
19 | 建筑工程资料管理规程 | DB11/T695-**** | ||
20 | 全钢大模板应用技术规程 | DBJ01-89-**** | ||
21 | 建设工程施工现场安全防护、场容卫生及消防保卫标准 | DB11/T1469-**** | ||
...... | ...... | ...... | ||
22 | 企业 | 建筑工程项目施工技术质量管理规程 | Q/KZ BCEG-101-**** | |
23 | 结构精品工程实施指南 | Q/BCEG-102-**** | ||
24 | 建筑分项工程施工工艺标准(第三版) | Q/BCEG-401-**** | ||
...... | ........ | ........ |
1.4 相关法律法规及规范性文件
【将与本危大分项相关的国家、地方、公司规定列出。】
序号 | 名称 | 编号 | 备注 |
1 | 建设工程安全生产管理条例 | 国务院令第393号 | |
2 | 危险性较大的分部分项工程安全管理规定 | 建设部令第37号 | |
3 | 危险性较大的分部分项工程安全管理规定 | 建办质[2018]31号 | |
4 | 建设工程高大模板支撑系统施工安全监督管理导则 | 建质[2009]254号 | |
5 | 北京市建设工程质量条例 | 北京市人大常委公告十四届第14号 | |
6 | 关于加强施工用钢管、扣件使用管理的通知 | 京建材[2006]72号 | |
7 | 关于北京市实施<危险性较大的分部分项工程安全管理办法>规定的通知 | 京建施[2009]841号 | |
8 | 关于加强北京市建设工程质量施工现场管理工作的通知 | 京建发[2010]111号 | |
9 | 北京市危险性较大的分部分项工程安全动态管理办法 | 京建法[2012]1号 | |
10 | 北京市危险性较大的分部分项工程安全专项施工方案专家论证细则 | 2015版 | |
11 | 关于印发起重机械、基坑工程等五项危险性较大的分部分项工程施工安全要点的通知 | 京建发[2017]234号 | |
12 | 北京建工集团关于印发《施工组织设计管理办法(A-1) 》 的通知 | 建科<2018>101号 | |
…… | …… | …… |
1.5 其他
【地质勘察报告等其他文件】
序号 | 名称 | 编号 | 备注 |
1 | 地质勘测报告 | ||
...... | ...... |
2 施工部位概况与分析
2.1 工程总体概况
【简要描述工程的名称、地址、建设单位、设计单位、监理单位、勘察单位、质量监督单位、施工总承包单位、计划开竣工日期、合同质量目标的内容简要说明,列表说明。属于专业分包填写此表格】
序号 | 项目 | 内容 |
1 | 工程名称 | |
2 | 工程地点 | |
3 | 建筑面积 | |
4 | 建设单位 | |
5 | 监理单位 | |
6 | 设计单位 | |
7 | 质量监督单位 | |
8 | 施工总承包单位 | |
9 | 大模板供应单位 | |
10 | 劳务分包单位 | |
11 | 合同工期 | |
12 | 合同质量目标 |
2.2 设计概况
2.2.1 建筑设计概况
【简要描述工程的建筑功能、建筑特点、建筑面积、层数、层高等,列表说明。】
序号 | 项目 | 内容 | |||
1 | 建筑功能 | ||||
2 | 建筑特点 | ||||
3 | 建筑面积(m2) | 建筑面积 | 建筑占地面积 | ||
标准层建筑面积 | |||||
层数 | 地下/地上 | ||||
4 | 建筑层高(m) | 地上部分层高 | |||
5 | 建筑高度(m) | 绝对标高 | 室内外高差 | ||
檐口高度 | 建筑总高 | ||||
6 | 建筑平面 | 横轴编号 | 纵轴编号 | ||
横轴距离 | 纵轴距离 |
2.2.2 结构设计概况
【简要描述工程的结构形式、危大部位结构断面尺寸、楼梯坡道结构形式、电梯井结构形式、结构转换层等,列表说明。】
序号 | 项目 | 内容 | ||
1 | 结构 形式 | 基础结构 | ||
主体结构 | ||||
2 | 楼梯、坡道结构形式 | 楼梯结构形式 | ||
坡道结构形式 | ||||
3 | 电梯井结构形式 | |||
4 | 施工缝设置 | |||
5 | 后浇带位置 | 说明工程中变形缝、后浇带的种类及位置,有何特殊要求 | ||
6 | 结构构件(涉及大模板施工部位进行细化) | 几何尺寸 (mm) | 砼强度等级 | 特殊要求 |
基础底板 | ||||
外墙 | ||||
内墙 | ||||
柱 | ||||
梁 | ||||
楼板 | ||||
楼梯斜板 | ||||
后浇带 | ||||
7 | 特殊部位/构件 | 【特别指出本工程特殊部位或构件,如劲性结构、钢管混凝土结构、框架梁柱节点混凝土标号差别、造型独特的构件、转换层的构件等,最大构件尺寸应表明】 |
2.3 典型施工图
【大模板使用部位的结构平面图、立面图、剖面图。应为施工图,不能为示意图】
2.4工程重点、难点
【有针对性地分析本分项工程的重点、难点、特点,从大模板工程特点、管理方面难点、技术方面难点等方面进行描述。】
3 大模板设计
3.1 体系选型
【模板的选型规格类型要少,通用性要强,能满足不同平面组合需要,力求构造简单,制作和装拆灵活方便。模板选型必须满足强度刚度的要求,对主要受力部件进行计算。按质量要求进行模板设计,在模板满足强度和刚度要求的前提下,尽可能提高表面光洁度,阴阳角模统一。经济合理。】
如:
3.1.1 本工程只配标准层模板,地上标准层层高为2800mm(局部位置高度,模板不考虑),模板及异形角模配置高度为2720mm(特殊注明除外);角模高度均为2820mm;
3.1.2 墙模板选用86系列主龙骨模板,整体性强、刚度大、拼缝少、墙体表面效果好,具体结构:面板采用6mm厚钢板,加强背楞采用双向加强槽钢。相邻模板间使用专用的模板连接器进行拉结,使相邻两块模板的板面在同一平面,以保证墙体平面度。边框和竖肋均采用8#槽钢,水平间距最大为350㎜。模板的橫背楞(主龙骨)采用双向10#槽钢焊接而成,槽钢最大间距1350㎜,穿墙螺栓最大间距为1350㎜。

3.1.3 ……
3.2 体系设计

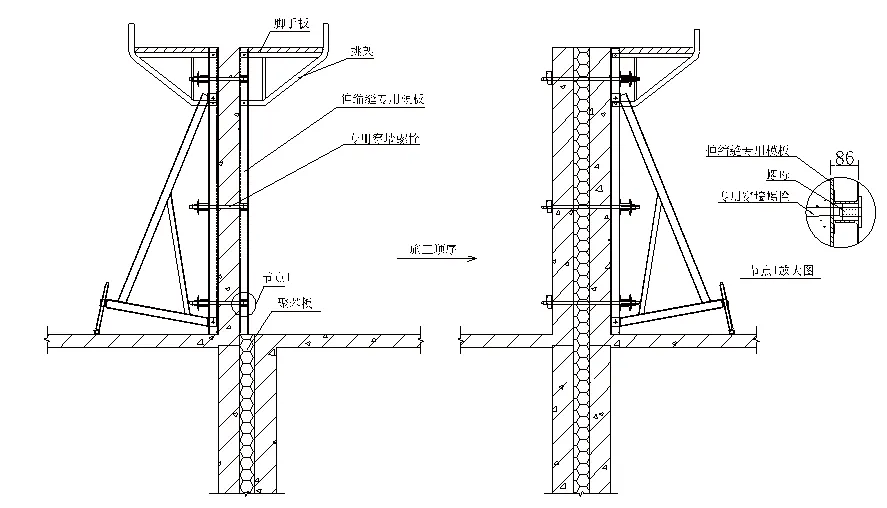

【墙模板、变形缝(双墙)模板、电梯井模板、穿墙螺栓、阴阳角模板、节点、模板支腿分别写出如何设计的。包括层高不同时接高模板设计。】
【大模板加工要求
1)各部位模板的尺寸、支撑件、连接件材质和规格;
2)模板平面布置,纵横龙骨规格、数量、排列尺寸、柱箍选用的形式及间距、模板组装形式(就位组装和预制拼装)、连接节点大样等。外墙接槎、楼梯间接槎、电梯井接槎、梁与墙结点等,绘制结点详图。
3)绘制全套模板设计图(各不同房间的模板平面图、分块图、组装图、结点大样图、零件加工图)。】
如:

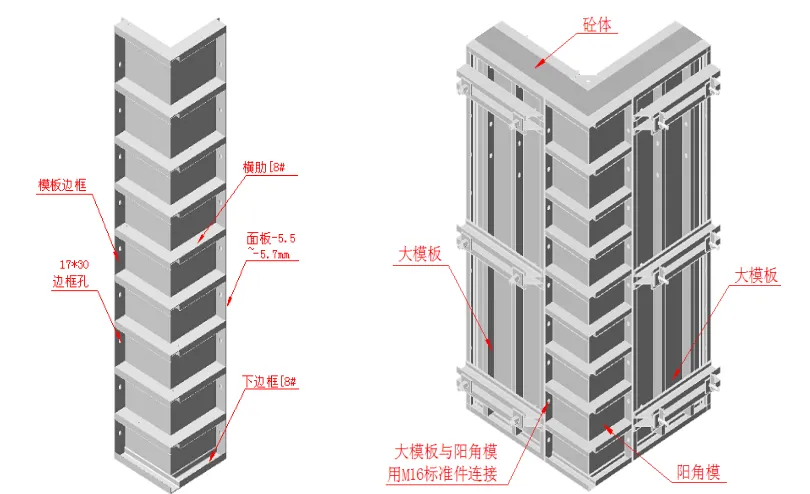

3.2.1 阴阳角模

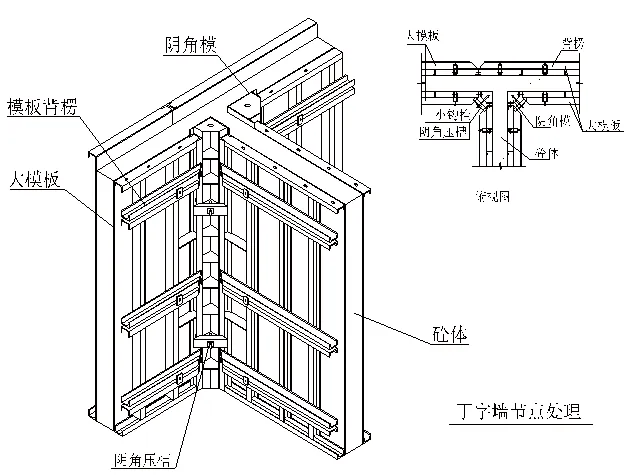

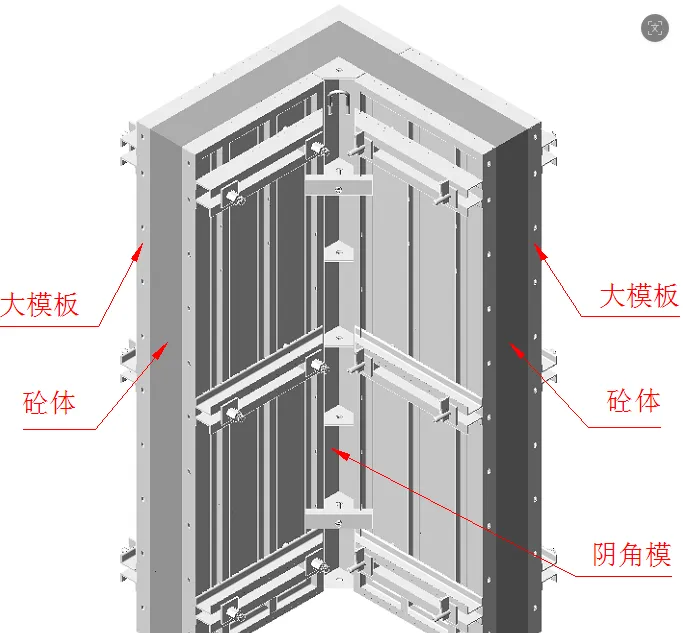

(1)阴角模编号为J,角模采用搭接式角模,阴角模与模板之间留2mm缝隙,便于拆模。为防止阴角模向墙内倾斜,特设计阴角模拉接器进行45°拉结,简称“阴角压槽”它的特点是防止阴角错位和涨模,拆模后墙体表面均较平滑,不需进行特别处理。

阴角模详图

阴角模支模详图

勾头螺栓、阴角压槽节点放大图
(2)阳角编号为YJ、阳角处设计成阳角模,把两块模板焊接成整体使之成为一个刚性角,角的边长一般以墙厚加上阴角模边长。阳角模与大模板间用螺栓连接,其后用两对直角背楞(双8#槽钢)加固。阳角的优点是阳角处棱角明显,外观较好。
(3)为了减少塔吊的吊次,提高施工效率,个别特殊部位将小模板与小角模设计为一体;即:“L”形状。异形角模与模板间采用标准件连接及采用专用的模板连接器进行拉结,较大的异型角模设有穿墙螺栓加固以保证墙体平面度。
(4)……
3.2.2 丁字墙位置模板处理
为减少塔吊吊次,提高施工进度,在不影响模板流水施工的前提下,丁字墙位置不配置连接板,即模板直接跨过丁字墙和另一大模板连接,详见下图。

3.2.3 堵板支模

堵板支撑图
3.2.4 楼梯模板
钢制楼梯踏步安装、拆除方便,重复利用率高。(施工方不配置楼梯踏步)
支模:在楼梯踏步钢筋绑扎完毕,楼梯底模支完后,用塔吊将楼梯踏步模吊装到已绑扎好的钢筋上,转动四个地腿螺栓,将楼梯校正,可以浇筑混凝土;
拆模:待混凝土达到一定强度后,开始拆模,拆模时转动四个地腿螺栓,楼梯模脱开,用塔吊吊走。操作时注意防止楼梯模碰撞混凝土墙体。

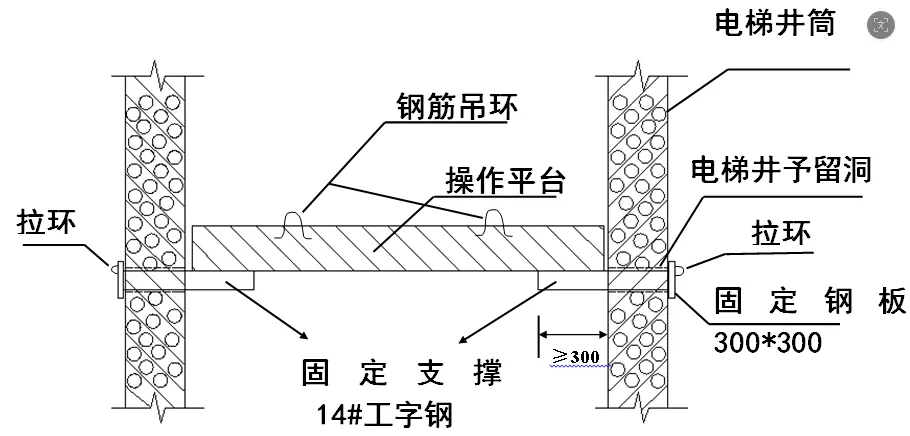

3.2.5 电梯井模板
电梯井模板采用平模与角模组合做法,电梯井内采用四块模板和四块角模组拼而成。在地下二层设置跟进平台。电梯竖井内承重平台必须牢固可靠,不得变形,其固定支撑必须使用不小于14#的工字钢。承重平台放置在14#工字钢上,工字钢出墙尺寸不少于300mm,一端与300×300钢板满焊。详见专项施工方案。

3.2.6螺栓

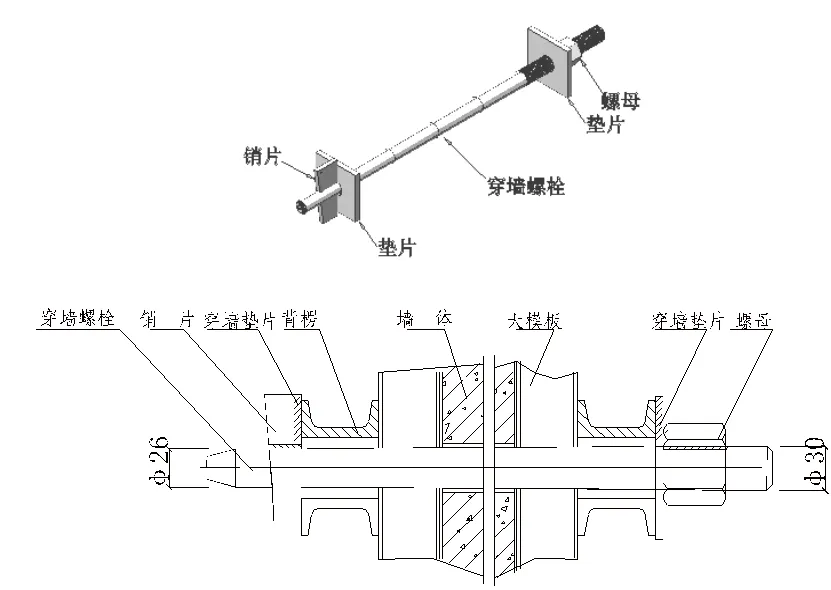

(1)模板与模板、模板与角模间采用M16*40标准螺栓并子母口连接.
(2)穿墙螺栓采用T30锥形螺栓,大头T30,小头Φ26,设置钢楔孔。每套穿墙螺栓由螺栓、1个螺母、2块垫片和1个钢楔组成,该螺栓砼内无需用PVC套管,拆除方便,拆除时只需将钢楔先拆除,即可拆除螺栓,操作简单方便。墙厚大于400mm时,为拆除方便,施工方可在穿墙螺栓外套塑料管进行施工。
(3)……

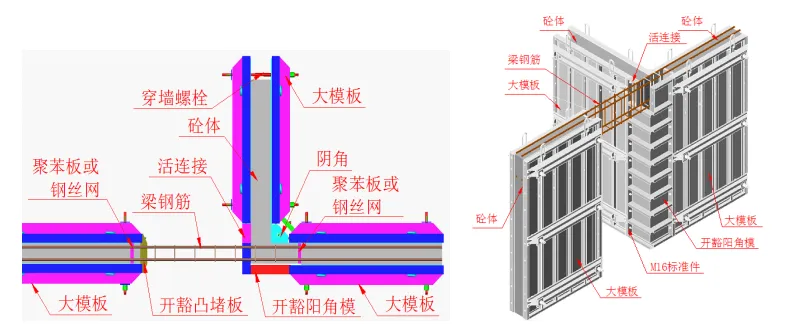

3.2.7 梁模板
部分梁由于梁高,钢筋直径大、锚固长度长,二次施工时难度大,故此部分梁为钢筋同墙体钢筋一同绑扎,混凝土与顶板一起浇筑(即先绑后浇),梁部位相应堵板与角模开豁:即钢筋与墙体钢筋同时绑,在浇筑完墙体后与顶板一起浇筑;部分框架梁为后绑后浇,即梁钢筋与顶板钢筋一起绑扎,一起浇筑,梁口处在施工墙体时预留梁豁。

梁先绑后浇图

梁后绑后浇示意图
3.2.8 伸缩缝处模板
伸缩缝两侧墙体同时浇筑,保温板浇筑前放置于两墙体中间,两侧模板用加长螺栓固定。

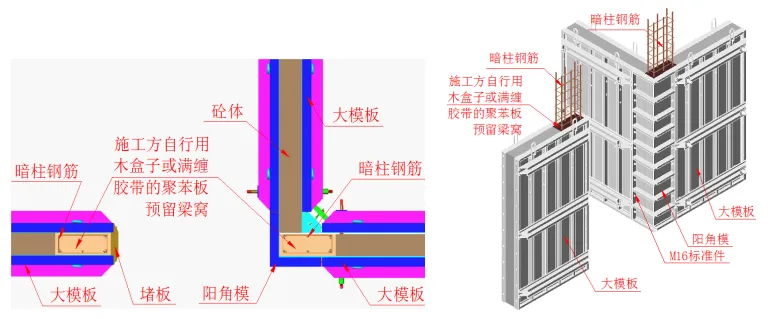

3.2.9 外墙模板层间节点处理
对于外墙、电梯井、楼梯间及无顶板处的墙体,在浇注墙体混凝土时,其浇注高度为层高-顶板厚度+20mm,支顶板模板前,应先除去10mm浮浆,然后再支设顶板模板浇注顶板混凝土,在浇注顶板混凝土时,在外墙、电梯井筒、楼梯间及无顶板处外圈墙体位置顶板混凝土标高应高于室内顶板标高20-30mm,以供上一层墙体模板下包,支模前,可在此处边粘海绵条,能避免漏浆(详见节点图)。
3.2.10 ……
4 施工安排
4.1 管理目标
4.1.1 总体目标:
【根据施工组织设计中的质量目标确定,如结构长城杯】
4.1.2 分项工程质量目标:
【应具体化,如达到长城杯标准中的“精”】
4.2 组织构架及职责分工
4.2.1 项目施工组织机构
项目组织机构详见下图:
【插入组织机构框图,建议采用VISIO编制】
4.2.2 管理层负责人及职责:
【详列总包单位与大模板分项工程相关人员及职责】
姓名 | 职务 | 职责 |
××× | 项目负责人 | …… |
××× | 项目生产经理 | …… |
…… | …… | …… |
4.2.3 劳务层负责人及职责:
【应包含劳务分包岗位人员及职责】
姓名 | 职务 | 职责 |
××× | 劳务经理 | …… |
××× | 班组长 | …… |
…… | …… | …… |
4.3 施工顺序与流水段划分
4.3.1 施工顺序
【详述与模板工程相关的施工顺序,表达模板施工工作安排部署思路】
4.3.2 施工流水段划分
(1)基础及±0.000以下结构施工阶段的划分
【应附图表示,水平构件与竖向构件分段不一致时应分别表示】
(2)地上结构施工阶段的划分
【应附图表示,水平构件与竖向构件分段不一致时应分别表示】
(3)施工流水段汇总表
流水段汇总表
施工区域 | 施工部位 | 流水段数 | 流水部位 | 流水顺序 |
4.4 工期要求
【应明确分项进度安排,根据进度安排确定季节性施工措施,同时便于过程监管。多个单体工程分别列表】
序号 | 施工部位 | 工期 | 计划开始时间 | 计划完成时间 |
1 | ** | ****年**月**日 | ****年**月**日 | |
2 | ** | ****年**月**日 | ****年**月**日 | |
3 | ** | ****年**月**日 | ****年**月**日 | |
........ | ...... | ........ | ........ | |
4.5 劳动力配置计划
【应明确各工种人数,多个单体工程分别列表】
施工部位 | 工种 | 人员数量 | 备注 |
±0.000以下结构 | 后台加工 | ||
大模板清理 | |||
信号工 | |||
大模板安装 | |||
...... | |||
±0.000以上结构 | 后台加工 | ||
模板清理等 | |||
信号工 | |||
模板安装 | |||
…… |
4.6 物资配置计划
【设备计划包括:木工工具、测量工具、检测工具等其它:手提式电锯×台、手提电闸箱、强力吹风机×台、吸尘器、斧子、扳手、手锯、羊角锤、线坠、靠尺板、方尺、铁水平、铲刀、角磨机等。】
序号 | 机具名称 | 功率 | 数量 | 进场时间 | 备注 |
1 | |||||
2 |
5 施工准备
5.1 技术准备
【编写大模板工程所需技术准备工作】
如:
5.1.1 施工依据的校核:包括图纸尺寸、建筑结构机电设备各专业的相互校核,预留洞、埋件等位置核对;
5.1.2 加工订货:外加工的模板、配件提前做好加工订货工作;做好模板的翻样工作。
5.1.3 模板配模图总图、详图,要求编号规则。
5.1.4 ……
5.2 现场准备
【编写模板工程现场准备工作】
如:
5.2.1 大模板由专业厂家加工制作。
5.2.2 在施工现场****处专设大模板堆放区(设置在塔吊的吊装半径内),便于直接运输到施工部位。
5.2.3 无支腿的大钢模应放置在模板插口架内,插口架做法见模板插架搭设图。具体详见大模板插放架方案。
5.2.4 ……
5.3 材料准备
【配置的主要材料包括模板、支撑架、穿墙螺栓、紧固件、隔离剂等。填写材料名称、规格、用量、进场时间等。】
序号 | 材料名称 | 编号(规格) | 数量 | 进场时间 | 备注 |
1 | 模板 | ||||
2 | 支撑架 | ||||
3 | 穿墙螺栓 | ||||
4 | 紧固件 | ||||
5 | ...... |
5.4 试验准备
【材料进场需要复试,按照项目部统一要求执行。】
6 施工工艺要求
6.1 工艺流程
【叙述大模板施工工艺流程,将主要工艺描述清楚准确】
如:
弹出模板就位线→门窗洞口模板安装→一侧大模板安装就位、找正→合模前质量检查→另侧大模板安装就位、找正→对拉螺栓及连接件安装固定→混凝土浇筑前验收→混凝土浇筑→养护→拆除→清理、堆放
6.2 大模板安装
【叙述大模板安装要求,符合现场实际情况】
如:
6.2.1 按照大模板安装方案要求,安装模板支架、平台架;
6.2.2 安装洞口模板、预留洞模板及水电预埋件。门窗洞口模板模板与墙体板结合处加垫海绵条防止漏浆。
6.2.3 安装内横墙、内纵墙模板,根据纵横墙之间的构造关系安排安装顺序,将一个流水段的正号模板用塔式起重机按位置吊至安装位置初步就位,用撬棍按墙位置先调整模板位置,对称调整模板的对角线或斜杆螺栓。用2m靠尺板测垂直校正标高,使模板垂直度、水平度、标高符合设计要求,立即拧紧螺栓。
6.2.4 合模前检查钢筋、水电预埋管件、门窗洞口模板、穿墙套管是否遗漏,位置是否准确,安装是否牢固或是否削弱混凝土断面过多等,合反号模板前将墙内杂物清理干净。
6.2.5 安装反号模板,经校正垂直后用穿墙螺栓将两块模板锁紧。
6.2.6 正反模板安装完后检查角膜与墙膜,模板与墙面间隙必须严密,防止漏浆、错台现象。检查每道墙上口是否平直,用扣件或螺栓将两块模板上口固定。办完模板工程预检验收,方准浇筑混凝土。
6.2.7 在流水段分段处,墙体模板的端头安装卡槎子模板,用木板或胶合板根据墙厚制作,模板要严密,防止浇筑内墙混凝土时,混凝土从外头部分流出。
6.2.8 安装外墙内侧模板,按模板的位置线将大模板安装就位找正。
6.2.9 安装外墙外侧模板,模板放在支撑平台架上,将模板就位找正,穿螺栓,与外墙内模连接紧固校正。注意施工缝模板的连接严密,牢固可靠,防止出现错台和漏浆的现象。
6.2.10 穿墙螺栓与顶撑可在一侧模立好后先安,也可以两边立好从一侧穿入。
6.2.11 ……
6.3 大模板拆除
【叙述大模板拆除要求,符合现场实际情况】
如:
6.3.1 模板拆除时,结构混凝土强度符合设计和规范要求,混凝土强度要保证表面及棱角不因拆除模板而受损,且混凝土强度达到1.2MPa。
6.3.2 拆除模板:首先拆下穿墙螺栓,再松开地脚螺栓使模板向后倾斜与墙体脱开。如果模板与混凝土墙面吸附或粘结不能离开时,可用撬棍撬动模板下口。但不得在墙体上撬模板,或用大锤砸模板。且应保证拆模时不晃动混凝土墙体,尤其在拆门窗洞口模板时不能用大锤砸模板。
6.3.3 拆除全现浇混凝土结构模板时,应先拆外墙模板,再拆除内侧模板。
6.3.4 清除模板平台上的杂物,检查模板是否有钩挂兜绊的地方,调整塔臂至被拆除模板的上方,将模板吊出。
6.3.5 大模板吊至存放地点时,必须一次放稳,其自稳角应根据模板支撑体系的形式确定,中间留500mm工作面,及时进行模板清理,涂刷隔离剂,保证不漏刷、不流淌。每块模板后面挂牌,标明清理、涂刷人名单。
6.3.6 大模板定期进行检查和维修,在大模板上后开的孔洞打磨平整,不用者补堵后磨平,保证使用质量。冬季大模板背后做好保温,拆模后发现有脱落及时补修。
6.3.7 当风力大于5级时,停止对墙体模板拆除。
6.3.8 ……
6.4 大模板清理
【叙述大模板清理要求,符合现场实际情况】
如:
6.4.1 拆下的大模板,必须先用扁铲将模板内、外和周边灰浆清理干净,模板外侧和零部件的灰浆和残存混凝土清理干净,然后用拖把将吸附在板面的浮灰擦净,擦净后的大模板再用滚刷均匀涂刷隔离剂。
6.4.2 ……
7 质量要求
7.1 验收程序
【明确大模板安装、拆除等工序中,各个环节的验收程序、组织者、参加人等。】
7.2 质量标准
7.2.1 大模板进场质量验收
【按照大模板验收规范要求,对大模板进场质量进行要求。】
大模板及配件的进场验收及入库:按模板数量表,清点运到现场的模板、穿墙螺栓及各种配件,各种螺栓及配件要入库保存,以防生锈,斜支撑的调节丝杠、穿墙螺栓要涂抹润滑油。大模板进场应按以下允许偏差标准进行验收。
大模板允许偏差与检验方法
序号 | 项目 | 允许偏差(mm) | 检验方法 |
1 | 模板高度 | ±2 | 卷尺量检查 |
2 | 模板长度 | ±1 | 卷尺量检查 |
3 | 模板板面对角线差 | ≤3 | 卷尺量检查 |
4 | 面板平整度 | 2 | 2m靠尺及塞尺量检查 |
5 | 边框平直度 | 2 | 2m靠尺及塞尺量检查 |
6 | 相邻面板拼缝高低差 | ≤0.5 | 平尺及塞尺量检查 |
7 | 相邻面板拼缝间距 | ≤0.8 | 塞尺量检查 |
8 | 连接孔中心距 | ±1 | 游标卡尺检查 |
9 | 孔中心与板面间距 | ±0.5 | 游标卡尺检查 |
主要配件允许偏差与检验方法
序号 | 项目 | 允许偏差(mm) | 检验方法 |
1 | 斜撑连接孔间距 | ±1 | 卷尺量检查 |
2 | 支腿丝杠与底座夹角 | 大于计算自稳角2° | |
3 | 支腿丝杠与螺母配合 | +0.1~+0.3 | |
4 | 挑架连接孔间距 | ±1 | 卷尺量检查 |
5 | 外挂架挂点位置 | ±2 | 卷尺量检查 |
7.2.2大模板安装质量验收
模板材料必须具有足够的强度、刚度和稳定性。模板必须接缝严密,接缝宽度不应大于1.5mm。模板在安装前应清理干净,和砼的接触面必须刷隔离剂。模板安装后应仔细检查各部位是否牢固,在浇筑砼的过程中要经常检查发现有变形、松动的现象要及时进行修整加固。模板支设期间严防将杂物等掉入模板内,保证模板内干净。模板安装的允许偏差的要求见下表。
大模板安装允许偏差及检查方法
序号 | 项目 | 允许偏差(mm) | 检验方法 | |
1 | 轴线位置 | 3 | 卷尺量检查 | |
2 | 截面尺寸 | 0~﹣2 | 卷尺量检查 | |
3 | 垂直度 | 层高 | 3 | 线坠检查 |
4 | 全高 | H/1000≤30 | 经纬仪检查 | |
5 | 安装接口相邻板面高低差 | 1 | 卷尺量检查 | |
6 | 外墙模板上口平直度 | 5 | 平尺及塞尺量检查 | |
7 | 筒模 | 井筒长、宽对定位中心 | +20~0 | 线坠、轴线双控制 |
8 | 垂直度累计偏差 | H/1000≤25 | 线坠、轴线双控制 |
7.3 质量通病防治措施
【详列模板工程质量通病及防治措施。】
8 季节性施工措施
8.1 雨期施工
【此处编写雨期模板工程主要技术措施,注明具体详雨期专项方案。】
如:
8.1.1 支撑系统必须在牢固坚实的基础上,模板存放区未做硬化的地面做硬化,必要时加通长垫木,避免支撑下沉。
8.1.2 对大模板加强防风紧固措施,尤其在临时停放时应考虑防止大风失稳。大风后要及时检查模板拉索是否紧固。
8.1.3 涂刷水溶性脱模剂的模板,应采取有效措施,防止脱模剂被雨水冲刷,保证顺利脱模和混凝土表面质量。
8.1.4 ……
8.2 冬期施工
【此处编写冬期模板工程主要技术措施,注明具体详冬期专项方案。】
如:
8.2.1 大模板背面装×××保温,并进行防火处理。
8.2.2 重点加强模板四角部位的保温工作,以免形成冷桥现象。
8.2.3 ……
9 其它要求
9.1 质量保证措施
【制定与本分项工程有关的质量保证措施,制定工程质量保证体系要具体到人;质量责任制度中与之相关的具体措施(三检制、材料检验制、挂牌制、样板制、质量否决制、全检制、竞赛制、会诊制、成品保护制等,以何种方式落实各项质量管理制度。】
如:
9.1.1 工序开始前,认真熟悉设计图纸、施组设计,研究制定技术措施,做好交底;施工过程中,发现设计图、方案、交底不适用或其他问题及时反馈,及时解决,杜绝盲目、教条施工。
9.1.2 贯彻三检制度,加强自检、互检、交接检;强化验收。
9.1.3 加强过程控制,加强中间检查,把质量问题消灭在过程中。
9.1.4 ……
9.2 安全生产保证措施
9.2.1 安全生产的组织机构
【绘制安全生产组织机构图】
9.2.2 安全生产责任制
【制定本项目部的安全生产责任制】
9.2.3 安全技术交底
【作业前制定安全技术交底,明确安全技术交底的编制人、交底人、被交底人等。】
9.2.4 安全保证措施
【与本分项工程相关的安全防护措施,包括基槽的安全防护、施工机械的安全防护等。】
(1)大模板吊装堆放措施
【场地的要求、放置的间距、自稳角度、梁板间距等,无腿的放置在插放架中,对现场存放大模板的插放架的安全使用要求。】
如:
1)平模叠放运输,垫木必须上下对齐,绑扎牢固,车上严禁坐人,
2)平模存放时,必须满足地区条件要求的自稳角。大模板存放在地面上,两块大模板采用板面对板面的存放方法,长期存放将模板连成整体。没有支撑或自稳角不足的大模板,存放在专门的堆放架上或者平卧堆放,严禁靠放到其他模板或构件上,以防下角滑移倾翻伤人。
3)当施工间隙超过24h、气象预报次日风力超过5级以上及节假日期间,将流水段拆除的模板吊至地面存放,无特殊措施不得在楼层上停放大模板。
4)……
(2)大模板施工安全措施
【明确分项工程施工安全措施】
如:
1)大模板安装前按照配模设计平面图规定位置将斜撑、挑架、跳板及护栏等安装齐全并连接牢固;挑架护栏高度不小于1.2m。
2)大模板组装或拆除时,指挥、拆除和挂钩人员,必须站在安全可靠的地方才可操作,严禁任何人员随大模板起吊,安装外模板的操作人员应佩挂安全带。
3)所有被吊运的部件,在每次起吊前逐一检查连接的牢固性;部件吊运过程中严禁操作人员承载。
4)大模板必须设置有操作平台、上下梯道、防护栏杆等附属设施。如有损坏,及时修好。大模板安装就位后为便于浇筑混凝土,两道墙模板平台间应搭设临时走道或其他安全措施,严禁操作人员在外墙板上行走。
5)大模板起吊前,将吊机的位置调整适当,并检查吊装用绳索、卡具及每块模板上的吊环是否牢固可靠,然后将吊钩挂好,拆除一切临时支撑,经检查无误后方可起吊。模板起吊前,将吊机的位置调整适当,做到稳起稳吊不得斜牵起吊,就位要准确,禁止用人力搬动模板。吊运安装过程中,严防模板大幅度摆动或碰撞其他模板。
6)吊装大模板时,如有防止脱钩装置,可吊运同一房间的两块板,但禁止隔着墙同时吊运另一面的一块模板。
7)大模板安装时,先内后外,单面模板就位后,用支架固定并支撑牢固。双面模板就位后用拉杆和螺栓固定,位置调好方可摘钩。
8)组装平模时,用卡或花篮螺栓将相邻模板连接好,防止倾倒;安装外墙外模板时,必须将悬挑扁担固定,位置调好方可摘钩。外墙外模板安装好后立即穿好销杆,紧固螺栓。
9)有平台的大模板起吊时,平台上禁止存放任何物料。里外角模和临时摘挂的板面与大模板必须连接牢固,防止脱开和断裂坠落。
10)模板安装就位后,要采取防止触电的保护措施,设专人将大模板串联起来,并与避雷网接通,防止漏电伤人。
11)清扫模板和刷隔离剂时,必须将模板支撑牢固,两板中间保持不应少于60cm的走道。
12)……
(3)大模板拆除安全措施
【明确分项工程拆除安全措施】
如:
1)在大模板拆装区域周围,设置围栏,并挂明显的标志牌,禁止非作业人员入内。
2)拆模起吊前,复查穿墙销杆是否拆净,在确无遗漏且模板与墙体完全脱离后方可吊起,拆除外墙模板时,先挂好吊钩,紧绳索,再行拆除销杆和卡。吊钩应垂直模板,不得斜吊,以防碰撞相邻模板和墙体。摘钩时手不离钩,待吊钩吊起超过头部方可松手,超过障碍物以上的允许高度,才能行车或转臂。模板就位和拆除时,必须设置缆风绳,以利模板吊装过程中的稳定性。在大风情况下,根据安全规定,不得作高空运输,以免在拆除过程中发生模板间或其他障碍物之间的碰撞。
3)起吊时应先稍微移动一下,证明确属无误后,方可正式起吊。
4)大模板的外模板拆除前,要用吊机事先吊好,然后才允许拆除悬挂扁担及固定件。
5)大模板拆除后,及时清除模板上的残余混凝土,并涂刷脱模剂,在清扫和涂刷脱模剂时,模板要临时固定好,板面相对停放的模板间,留出人行道,模板上方用拉杆固定。
6)……
9.2.5 机械安全管理措施
【与本分项工程有关的机械安全管理措施。】
9.2.6 安全生产的检查
【制定项目部的安全生产检查】
9.2.7 安全生产的奖惩制度
【制定项目部的安全生产的奖惩制度】
9.2.8 安全生产的教育与培训计划
【制定项目部的安全生产的教育与培训计划】
9.2.9 应急救援预案
【制定项目部的应急救援预案】
9.3 消防安全管理措施
【明确与本分项工程有关的消防管理制度、消防技术措施、消防管理要求等。】
9.3.1 消防管理组织;
9.3.2 防火责任制;
【签订总分包消防责任协议等;】
9.3.3 消防管理制度
【培训教育,检查、完善消防设备,建立防火档案制度、防火值班巡逻制度、奖罚制度等】
9.3.4 消防技术措施
【现场消防给水系统,包括消火栓、泵房;消防器具设置及使用;现场消火栓、现场易燃、易爆材料的使用制定有针对性的措施】
9.3.5 消防管理要求
9.3.6 消防应急预案
9.4 绿色施工管理措施
【与本分项工程有关的“四节一环保”具体措施,与本分项工程有关的文明工地管理措施;制定具体的监督检查计划。】
9.5 成品保护措施
【制定与本分项工程有关的成品保护措施,及邻近施工区域的成品保护措施。】
9.6 应急预案
9.6.1 预案说明
【明确制定应急预案的根据、目的。】
(1)安全事故紧急救援小组
【明确应急救援小组相关成员,以及人员联系方式(手机)】
组长(姓名×××,电话号码×××)
副组长(姓名×××,电话号码×××)
综合协调组(姓名×××,电话号码×××,姓名×××,电话号码×××)
安全保卫组(姓名×××,电话号码×××,姓名×××,电话号码×××)
事故救援组(姓名×××,电话号码×××,姓名×××,电话号码×××)
医疗救护组(姓名×××,电话号码×××,姓名×××,电话号码×××)
材料保障组(姓名×××,电话号码×××,姓名×××,电话号码×××)
(2)紧急救援电话:火警119 急救120 报警110
(3)就近医院
【明确距离现场最近医院的详细地址和电话,附路线图。】
9.6.2 岗位职责
【详细叙述应急救援指挥组各岗位的相关职责。】
如:
(1)总组长是处置生产安全事故的组织者和指挥者,负责组织、指挥事故应急救援处置整体协调工作,并向上级有关部门报告事故情况。负责会同有关部门进行现场勘察、取证,配合政府有关部门对事故的调査处理工作。
(2)副组长负责协调各专业处置组工作。召集救援小组人员,明确救援目的、救援步骤,按照救援预案中的人员分工,负责具体指挥对外联络、人员疏散、伤员抢救、划定区域、保护现场等工作。负责会同有管部门和单位处理伤亡人员的善后工作。
(3)综合协调组对本组的工作负有领导责任。承接生产安全事故的报告;通知组长及成员立即赶赴事故现场;协调各专业处置组的抢险救授工作;及时向组长报告事故抢险救援进展情况;落实组长关于亊故抢险救援的指示和批示。
(4)安全保卫组对本组的工作负有领导责任。负责组织人力对事故现场及周边地区和道路进行警戒、控制,组织人员有序疏散。
(5)事故救援组对本组的工作负有领导责任。负责组织协调和调配抢险救援所需劳动力、抢险大队等抢险队伍,组织抢险救援;技术部门负责抢险救援工作所需技术方案的制定和审核。
(6)医疗救护组对本组的工作负有领导责任。负责联系有关医疗单位对伤亡人员实施救治和处置。
(7)后勤保障组对本组的工作负有领导责任。负责组织协调有关部门,落实运输保障和物资保障工作。
(8)……
9.6.3 危大分项工程安全事故预测
【对本危大分项工程施工过程中可能出现的事故进行预测,明确重点防范部位。】
9.6.4 应急救援物资储备
【明确应急救援物资的种类和存放位置,并建立台帐,由专人负责。】
9.6.5 救援总结
【救援预案已实施,事故处理完毕后,应急救援指挥应组织救援小组进行专题研讨,总结经验,找出不足更深一步的完善应急救援预案,总结教训,教育员工。】
10 计算书及相关图纸
10.1 大模板验算
【内容包括面板计算、肋计算、背楞计算、穿墙螺栓计算、焊缝计算】
【采用电算软件的,应说明方案计算使用的软件名称、版本。】
10.2 大模板安装平面布置图
10.3 附件:厂家模板加工方案
附图:施工现场总平面图
需要源文件可以扫描下方二维码获取
