当前位置:首页>文档>申报表:2022年度施工方案编制技能竞赛申报表_2021-2023年优秀施组方案_施工方案_方案17-保障性租赁住房(厦门国际健康驿站)-超常规双排落地式盘口外脚手架工程施工方案

申报表:2022年度施工方案编制技能竞赛申报表_2021-2023年优秀施组方案_施工方案_方案17-保障性租赁住房(厦门国际健康驿站)-超常规双排落地式盘口外脚手架工程施工方案

  • 2026-02-25 05:57:15 2026-01-31 05:55:32

文档预览

申报表:2022年度施工方案编制技能竞赛申报表_2021-2023年优秀施组方案_施工方案_方案17-保障性租赁住房(厦门国际健康驿站)-超常规双排落地式盘口外脚手架工程施工方案
申报表:2022年度施工方案编制技能竞赛申报表_2021-2023年优秀施组方案_施工方案_方案17-保障性租赁住房(厦门国际健康驿站)-超常规双排落地式盘口外脚手架工程施工方案
申报表:2022年度施工方案编制技能竞赛申报表_2021-2023年优秀施组方案_施工方案_方案17-保障性租赁住房(厦门国际健康驿站)-超常规双排落地式盘口外脚手架工程施工方案

文档信息

文档格式
doc
文档大小
0.034 MB
文档页数
3 页
上传时间
2026-01-31 05:55:32

文档内容

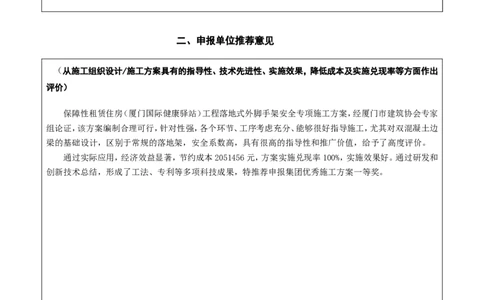

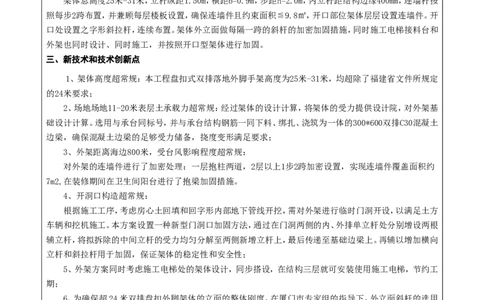

附件二 2022 年度施工组织设计、施工方案编制技能竞赛申报表 一、项目基本情况 申报单位 项目名称 中建一局华江建设有限公司 保障性租赁住房(厦门国际健康驿站) 超常规盘扣式双排落地外脚 申报内容 一等奖 申报等级 手架施工方案 工程类型 房屋建筑 建筑面积 158353㎡ 主要编制人 唐正风、王华北、李剑、任广亮、董建宏 开工时间 2021年09月01日 竣工时间 2022年02月 28日 工程质量情况 工程安全情况 未发生安全事故 厦门市优质工程 经济效益情况 节约成本2051456元 100% 实施兑现率 (简要介绍工程概况、主要分项工程施工方法、采用哪些新技术、技术创新点、主要经济技术指标、实施情 况。重点介绍申报项目实施效果。同时体现施组实施过程的动态管理) 一、工程概况 厦门国际健康驿站项目位于厦门市湖里区航空港北部高端商贸区,自贸区范围内,距离高崎机场北侧5 公里,交通便利。 该项目采用入境人员“一站式”健康管理,短期作为健康驿站,服务城市抗疫需求,长期结合片区定位 和产业发展,是厦门市委、市政府应对疫情的长期防控的举措,是福建省重点项目。 厦门国际健康驿站项目,总建筑面积约35.9万平方米,总投资约22亿元,分二期建设。本次施工范围 为一期,用地面积13.6万平方米,建筑面积15.8万平方米,1-8#主楼建筑高度为22.0-29.3米。设置隔离 房间6001间,工作人员宿舍1624间。其中1#、4#-8#楼为健康驿站隔离使用房,2#、3#楼为2栋工作人员宿 舍楼、14#-19#为6栋配套附属用房,S3布局发热门诊功能分区。 本工程施工范围包含桩基、结构、装饰、机电、市政道路、绿化等所有专业,项目于2021年9月1日开 工,2022年2月28日竣工,总工期180天,工期极端紧张。二、主要分项工程施工方法 本项目为省重点项目,由于疫情防控的特殊性,在极端压缩工期的高压履约背景下,和场地11-20米表 层土为极限端阻力标准值为零的素填土、淤泥质土、粗砂构成,地质条件极差的现场实际条件,经过3种不 同形式的落地式脚手架比选分析(悬挑式和不同地基处理形式),最终选用了对工期最有利的以混凝土悬挑 边梁作为外架地基和基础的盘扣式双排落地脚手架方案。由于外架总高度31米,超出了福建省所允许的双 排落地架最高为24米的要求,本方案进行了专家论证,并对质安监站进行了外架专项汇报,混凝土边梁的 设计、盘扣外架构造设计和技术措施得到了质安监站的认可和后续的大力支持。 外架基础为坐落在回填土上的300*600的C30混凝土边梁形式,梁顶标高-0.600,与承台钢筋一同下料, 绑扎,浇筑。 架体总高度25米-31米,立杆纵距1.50m,横距b=0.9m,步距h=2.0m,内立杆距结构边缘400mm,连墙杆按 照每步2跨布置,并兼顾每层楼板设置,确保连墙件且约束面积≦9.8㎡,开口部位架体层层设置连墙件。开 口处设置之字形斜拉杆,连续布置。架体外立面做每隔一跨的斜杆的加密加固措施,同时施工电梯接料台和 外架也同时设计、同时施工,并按照开口型架体进行加固。 三、新技术和技术创新点 1、架体高度超常规:本工程盘扣式双排落地外脚手架高度为25米-31米,均超除了福建省文件所规定 的24米要求; 2、场地场地11-20米表层土承载力超常规:经过架体的设计计算,将架体的受力提供设计院,对外架基 础设计计算。选用与承台同标号,并与承台结构钢筋一同下料、绑扎、浇筑为一体的300*600双排C30混凝土 边梁,确保混凝土边梁的足够受力储备,挠度变形满足要求; 3、外架距离海边800米,受台风影响程度超常规: 对外架的连墙件进行了加密处理:一层抱柱两道,2层以上1步2跨加密设置,实现连墙件覆盖面积约 7m2,在装修期间在卫生间阳台进行了抱梁加固措施。 4、开洞口构造超常规: 根据施工工序,考虑房心土回填和回字形内部地下管线开挖,需对外架进行临时门洞开设,以满足土方 车辆和挖机施工。本方案设置一种新型门洞口加固方法,通过在门洞两侧的内、外排单立杆处分别增设两根 辅立杆,将拟拆除的中间立杆的受力均匀分解至两侧新增立杆上,最后传递至基础边梁上。再辅以增加横向 立杆和斜拉杆用于加固,保证架体的稳定性和安全性; 5、外架方案同时考虑施工电梯处的架体设计,同步搭设,在结构三层就可安装使用施工电梯,节约工 期; 6、为确保超24米双排盘扣外脚架体的立面的整体刚度,在厦门市专家组的指导下,外立面斜杆的选用 比地标和国标更为严格,采用隔一步一的方式,角部采用V字型连续两跨斜杆加固,开口处采用之字形斜拉 杆由底到顶连续设置的措施,提升架体安全稳定性; 7、依托本方案创新研发了2022年度中建一局第六批局级工法《门字型落地式外脚手架门洞开设施工 工法》,并受理2项实用新型专利,一种楼体门洞处钢管支撑结构(202220997523.8)和一种悬挑式外脚手架 支撑结构(202220997529.5)专利。 四、主要经济技术指标 通过方案比选分析,选用双排落地盘扣式外脚手架相比常规从二层开始悬挑(本工程需要悬梁两次)的 工字钢悬挑脚手架节省16#工字钢3760根,按单价136.4元/米算,节约成本3760*4*136.4=2051456元五、实施情况 本方案在确保施工工期、质量和安全,并兼顾技术的合理性、先进性和经济型,经过多次方案比选分析 并论证,确定盘扣式双排落地架+双混凝土基础边梁方案后,组织专家论证,经厦门市建筑协会专家组审查、 论证通过,并经质安监站的认可后实施。 架体于2021年9月22日开始搭设,实施过程中邀请专家莅临现场指导,在参建各方、质安监站、厦门 市知名专家的严格核查并指导下,架体搭设、使用实施顺利,并于2022年2月12日全部拆除完成。本方案 架体较福建省文件要求的从2层开始悬挑的架体相比较节约工期25天,实现结构提前12天封顶,获得了质 监站站、建设单位、监理单位、设计单位及社会各界的一致好评,顺利与建设单位签约建筑面积为19万平 米,合同额为9亿元的二期工程。 二、申报单位推荐意见 (从施工组织设计/施工方案具有的指导性、技术先进性、实施效果,降低成本及实施兑现率等方面作出 评价) 保障性租赁住房(厦门国际健康驿站)工程落地式外脚手架安全专项施工方案,经厦门市建筑协会专家 组论证,该方案编制合理可行,针对性强,各个环节、工序考虑充分、能够很好指导施工,尤其对双混凝土边 梁的基础设计,区别于常规的落地架,安全系数高,具有很高的指导性和推广价值,给予了高度评价。 通过实际应用,经济效益显著,节约成本2051456元,方案实施兑现率100%,实施效果好。通过研发和 创新技术总结,形成了工法、专利等多项科技成果,特推荐申报集团优秀施工方案一等奖。 技术负责人签字: (单位盖章) 年 月 日
