文档内容
附件二
2022 年度施工组织设计、施工方案编制技能竞赛申报表
一、项目基本情况

申报单位 中国建筑一局(集团)有限公 项目名称 昆明世博门户区-1号地块商业综合体
司西南分公司 项目
昆明世博门户区-1号地块商
局级
申报内容 业综合体项目基坑工程专项
申报等级
施工方案
基坑面积约28443m²
工程类型 基础设施 建筑面积
主要编制人 郑卓林、刘银发
开工时间 2020年 5月 1日 竣工时间 2023年 6月 30日
工程质量情况 良好 工程安全情况 良好
经济效益情况 良好
实施兑现率
(简要介绍工程概况、主要分项工程施工方法、采用哪些新技术、技术创新点、主要经济技术指标、实施情
况。重点介绍申报项目实施效果。同时体现施组实施过程的动态管理)
1、工程概况
本项目为深基坑工程的支护与土方开挖。地上建筑为7层的商场和两栋商业塔楼(一栋100米,一栋
159米)。基坑呈狭长带状,面积约为28443m2,基坑总延长约为1094 m,基坑开挖深度为6.5~23.4 m。其
稳定水位深度为0.0~4.9 m之间,平均水位为2.3 m,相当绝对标高1908.22~1919.53 m。
本基坑整体采用旋挖钢筋砼支护排桩+钢筋砼内支撑+高压旋喷桩止水帷幕的型式,局部区域支护桩桩
顶采用悬臂支护和放坡+土钉+高压旋喷桩止水帷幕的支护型式。
基坑航拍2、主要分项工程施工方法

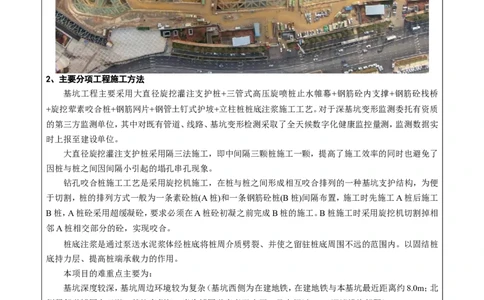

基坑工程主要采用大直径旋挖灌注支护桩+三管式高压旋喷桩止水帷幕+钢筋砼内支撑+钢筋砼栈桥
+旋挖荤素咬合桩+钢筋网片+钢管土钉式护坡+立柱桩桩底注浆施工工艺。对于深基坑变形监测委托有资质
的第三方监测单位,其中对既有管道、线路、基坑变形检测采取了全天候数字化健康监控量测,监测数据实
时上报至建设单位。
大直径旋挖灌注支护桩采用隔三法施工,即中间隔三颗桩施工一颗,提高了施工效率的同时也避免了
因桩与桩之间因间隔小引起的塌孔串孔现象。

钻孔咬合桩施工工艺是采用旋挖机施工,在桩与桩之间形成相互咬合排列的一种基坑支护结构,为便
于切割,桩的排列方式一般为一条素砼桩(A桩)和一条钢筋砼桩(B桩)间隔布置,施工时先施工A桩后施工
B桩,A桩砼采用超缓凝砼,要求必须在A桩砼初凝之前完成B桩的施工。B桩施工时采用旋挖机切割掉相
邻A桩相交部分的砼,实现咬合。
桩底注浆是通过泵送水泥浆体经桩底将桩周介质劈裂、并使之留驻桩底周围不远的范围内。以固结桩
底持力层、提高桩端承载力的作用。
本项目的难重点主要为:
基坑深度较深,基坑周边环境较为复杂(基坑西侧为在建地铁,在建地铁与本基坑最近距离约8.0m;北
侧紧邻世博园人工湖,基坑东侧仅6米为博园世家老旧小区,且中间以1.5m深泄洪沟相隔)。
2、地质情况较为复杂,地下基坑深度范围内岩性互层且溶蚀发育现象较多。地基土在平面分布上的成
因、岩性、状态变化较大,地下岩层交互。且分布有一定厚度的杂填土及有一定规模的溶洞(溶洞均有填充
物)。地质钻探岩心反应出地下岩层破碎严重,风化程度高且夹砂夹泥,实际施工过程中,极易出现塌孔的情
况。综合来看,旋挖灌注桩成桩难度较大。
3、采用的非常见技术为
(1)考虑到地质情况容易导致旋挖桩塌孔,采用了长护筒+化学泥浆护壁,且根据不同区域地勘钻芯取
样情况对化学泥浆配比进行预调整,以此提高一次性成孔率。
(2)为保证内支撑梁的安全,经与设计沟通,所有旋挖灌注立柱桩均采用桩底注浆技术,以减小桩底沉渣影响。
(3)基坑北侧紧邻人工湖,且湖面水位高于基坑冠梁标高,基坑隔水、防水压力较大,设计采用了旋挖
灌注荤素咬合桩进行隔水。其中素桩采用超缓凝水下砼,初凝时间≥60h,塌落度不宜大于180mm。
4、主要经济技术指标
主要经济技术指标(基础设施)完成情况:钢筋损耗率、混凝土损耗率、临设费用占比、水电费占比、管
理费占比均达到公司要求。
5、项目实施情况
(1)本项目基坑周长1094米,包含846根旋挖灌注支护桩,最小桩径1300mm,最大桩径2000mm。
按设计要求,先行在场地内实施了20根试桩,其中4根出现严重塌孔。经与地勘单位反复沟通,根据地勘报
告和试桩施工情况,由于场地岩溶层较多,土岩互层现象普遍,常规膨润土泥浆护壁护孔难以满足施工要
求。经与分包单位沟通,在不增加费用的前提下,由分包提供并采用化学泥浆护壁工艺施工,以减少塌孔率。
(根据现场具体施工情况,调配化学泥浆与膨润土比例的配比,以最优成效进行成孔作业。)

化学泥浆造浆有泥浆池造浆和孔内造浆两种方式。由于本项目地质情况变化起伏较大,且考虑到泥浆
的循环使用以降低成本,本项目采用了泥浆池造浆和孔内造浆两种方式相结合的措施,以泥浆池造浆为主,
在根据桩孔位置具体地勘情况在孔内补充造浆,以达到调整化学泥浆配比。
一般情况下比例按0.01%~0.1%配制,根据现场实地情况试验确定配合比例。
参考指标:(粘度必须经现场测试后使用,最终用量以现场测试粘稠度为准)
地层状况 膨润土泥浆(公斤/立方水) 粘度(秒)
粘土与页岩 0.2-0.6 24-30
淤泥,细到中砂 0.3-07 26-32
粗砂,较小的砾石 0.4-0.9 26-35
卵砾石 0.7-1.1 35-45
注意事项:
①在配碱过程中,一定要先把氢氧化纳配制成20%水溶液,并充分溶解,PH值在8-10之间。
②在上层钻进过程中,正常情况下,泥浆的黏度可以小一些,大概28秒左右就可以使用,如果上层过早
出现沙层,尽量不要降低泥浆黏度。
③在钻进过程中,保持液面很关键, 一般情况下,要求液面不低于护筒的1/2高度处,在钻进完成后,
下钢筋笼和导管的时候也要保护液面,就是说要提前配制好足够的泥浆量,下钢筋笼时避免碰撞孔壁。
采用该措施后,有效降低了旋挖成孔塌孔率,除遇溶洞或溶蚀发育程度严重的地层外,均能达到护壁成
孔效果。
(2)由于地质条件太差,无法保证旋挖灌注桩成孔时桩底沉渣厚度达到规范要求,出于安全角度考虑,
经与甲方设计沟通后,对所有404根支撑梁和栈桥的立柱桩均增加桩底后注浆措施。从而提高单桩承载力,
减少沉降。
这种方法可以起到两方面的作用:一是加固桩底沉渣和桩侧泥皮;二是对桩底和桩侧一定范围的土体
通过渗入(粗粒土)、劈裂(细粒土)和压密(非饱和松散土)注浆起到加固作用,从而增强桩侧阻力和桩端阻力。
在优化工艺参数的条件下,可使单桩承.载力提高40%- -120%,桩基沉降减少30%左右。
立柱桩采用桩端后注浆。后注浆导管应采用2Φ32无缝钢管,沿钢筋笼圆周对称设置。注浆水泥采用P.O42.5普通硅酸盐水泥,单桩注浆量2t,浆液水灰建议0.5~0.6
注浆应在混凝土强度达到70%后(一般在7~10天)进行,注浆时应保持低压慢速。终止注浆条件以注浆
量控制为主,注浆压力为辅。
本项目经后注浆的桩体,在检测时均满足了规范要求,效果明显。
(3)基坑北侧紧邻人工湖,且湖面水位高于基坑冠梁标高,基坑隔水、防水压力较大,为此设计采用了
旋挖荤素咬合桩,既起到了基坑支护作用,又发挥了较普通止水帷幕效果更好的挡水、防渗作用。
钻孔咬合桩施工工艺是采用旋挖机施工,在桩与桩之间形成相互咬合排列的一种基坑支护结构,为便
于切割,桩的排列方式一般为一条素砼桩(A桩)和一条钢筋砼桩(B桩)间隔布置,施工时先施工A桩后施工
B桩,A桩砼采用超缓凝砼,要求必须在A桩砼初凝之前完成B桩的施工。B桩施工时采用旋挖机切割掉相
邻A桩相交部分的砼,实现咬合。

本项目基坑北侧(靠湖区,即1-1支挡结构剖面)A桩采用C15水下超缓凝素混凝土,东北侧(靠小区
侧,即2-2、2a-2a、3-3工况一、3-3工况二、4-4工况一、4-4工况二、17-17、17a-17a支挡结构断面)
A桩采用C15水下超缓凝素混凝土。初凝时间≥60h,塌落度不宜大于180mm;B桩身采用水下C30商品
砼,坍落度为18cm~22cm。
B桩施工时利用套管钻机切割与A桩重叠部分的素混凝土,使B桩嵌入A桩,B桩应在A桩初凝之前
完成切割成孔;
A、B桩桩定位误差<10mm,桩的垂直度偏差<3‰。二、申报单位推荐意见
昆明世博门户区-1号地块商业综合体项目基坑工程,其周边环境复杂、基坑深度较深、地质水文条件
复杂、支护形式丰富多样、支护工程施工难度大、施工工艺要求极高。公司集中内部核心技术力量及当地相
关专家对本工程深基坑工程施工工艺进行方案设计、优化,形成本方案。
《昆明世博门户区-1号地块商业综合体项目深基坑工程专项施工方案》的编制符合国家有关法律法
规、现行规范,符合地方规程、行业标准的要求;满足施工合同和招标文件中关于本工程进度、质量、环境保
护、职业健康、安全、工程造价等工程管理目标的要求;运用新技术、新工艺、新材料;坚持科学的施工程序
和合理的施工顺序,做到资源的优化组织和合理配置,采用流水施工的方法,实现均衡施工,努力实现科
学、合理的经济技术指标;积极响应国家关于低碳、节能、环保方面的方针、政策;采取先进的技术和管理措
施,推广建筑节能和绿色施工;与施工单位质量、环境、职业健康安全、项目管理规范四合一标准有效结合,
贯彻质量、环境、职业健康安全管理国家管理规范的要求。
本方案具备良好的施工指导性和技术先进性,且方案实施效果良好。本方案在常规支护施工工艺的基
础上,结合本工程实际情况,采用了化学泥浆护壁、超缓凝混凝土荤素咬合桩、已及桩底注浆等先进施工工
艺技术,在保证支护工程施工安全质量的同时,还形成了较为成熟的施工工艺技术。
采用泥浆池造浆和孔内造浆两种方式相结合的化学泥浆造浆措施优化泥浆的循环使用以降低成本;为
便于切割、实现咬合,采用超缓凝混凝土咬合桩施工工艺以实现咬合桩的施工质量;为提高单桩承载力,减
少沉降,对所有404根支撑梁和栈桥的立柱桩均增加桩底后注浆措施,从而增强桩侧阻力和桩端阻力。实现
成本优化、技术先进、安全文明的管理目标,为公司在深基坑及支护工程施工积累了丰富的经验,产生了较
大的经济效益与社会效益。
本施工方案指导下的实施兑现率较高,具备一定的推广意义。
技术负责人签字: (单位盖章)
