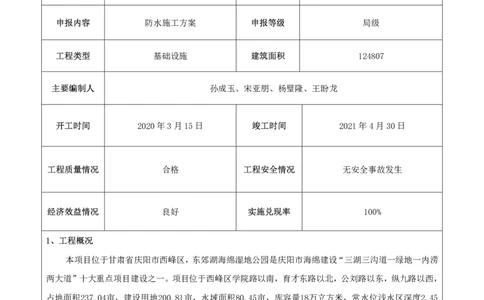

2022 年度施工组织设计、施工方案编制技能竞赛申报表
一、项目基本情况
庆阳市海绵城市试点建设项目
申报单位 中建一局集团安装工程有限公司 项目名称
东郊湖建设工程
申报内容 防水施工方案 申报等级 局级
工程类型 基础设施 建筑面积 124807
主要编制人 孙成玉、宋亚朋、杨璧隆、王盼龙
开工时间 2020年3月15日 竣工时间 2021年4月30日
工程质量情况 合格 工程安全情况 无安全事故发生
经济效益情况 良好 实施兑现率 100%
1、工程概况
本项目位于甘肃省庆阳市西峰区,东郊湖海绵湿地公园是庆阳市海绵建设“三湖三沟道一绿地一内涝
两大道”十大重点项目建设之一。项目位于西峰区学院路以南,育才东路以北,公刘路以东,纵九路以西,
占地面积237.04亩,建设用地200.81亩,水域面积80.45亩,库容量18万立方米,常水位浅水区深度2.45
米,可调蓄容积7万立方米,雨水径流量指标贡献率20%。
项目为海绵城市建设工程,主要包括休闲广场、下沉式绿地、雨水花园、植草沟、雨水调蓄设施,同
时配套景观照明、音乐喷泉等设施,增加公园的效果,设计了防水土工材料、溢流口,雨水不大时,水量
可供给绿化浇灌用,雨量大时,水通过溢流口进入雨水系统,并入湖体。并通过源头消减、末端蓄存、超
标排放等三个原则对雨水进行组织调配,在场内布置海绵设施,通过构建不同形式的生态驳岸建立水体生
态,控制水体内源污染。海绵公园打造以雨水调蓄为主,并为广大市民提供文化、休闲、科普的区域文化休闲公园,体现庆阳
地域特色,打造天蓝、地绿、水碧、城美的生态宜居城市。
2、主要分项工程施工方法
防水工程施工主要流程为:基层处理→高分子聚乙烯丙(涤)纶防水卷材铺设→复合土工膜铺设、焊
接→检查验收→保护层施工。
(1) 基层处理:

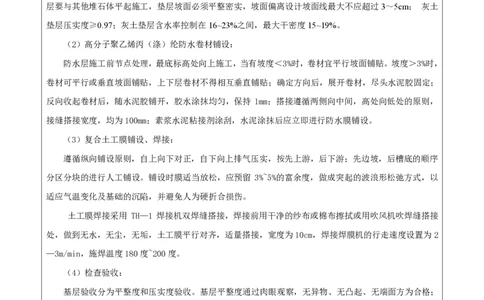

基体平整,土体坚实,不能凹凸不平、裂纹等,不能有尖锐物、石块、铁丝、木棒等杂物; 下部垫
层要与其他堆石体平起施工,垫层坡面必须平整密实,坡面偏离设计坡面线最大不应超过3~5cm; 灰土
垫层压实度≥0.97;灰土垫层含水率控制在16~23%之间,最大干密度15~19%。
(2)高分子聚乙烯丙(涤)纶防水卷材铺设:
防水层施工前节点处理,最底标高处向上施工,当有坡度<3%时,卷材宜平行坡面铺贴。坡度>3%时,
卷材可平行或垂直坡面铺贴,上下层卷材不得相互垂直铺贴;确定方向后,展开卷材,尽头水泥胶固定;
反向收起卷材后,随水泥胶铺开,胶水涂抹均匀,保持 1mm;搭接遵循两侧向中间,高处向低处的原则,
接缝搭接宽度,均为100mm;素浆水泥粘接剂涂刮,水泥涂抹后应立即进行防水膜铺设。
(3)复合土工膜铺设、焊接:
遵循纵向铺设原则,自上向下对正,自下向上排气压实,按先上游,后下游;先边坡,后槽底的顺序
分区分块的进行人工铺设。铺设时膜适当放松,应预留 3%~5%的富余度,做成突起的波浪形松弛方式,以
适应气温变化及基础的沉陷,并避免人为硬折合损伤。
土工膜焊接采用 TH—1 焊接机双焊缝搭接,焊接前用干净的纱布或棉布擦拭或用吹风机吹焊缝搭接
处,做到无水,无尘,无垢,土工膜平行对齐,适量搭接,宽度为10cm,焊接焊膜机的行走速度设置为2
—3m/min,施焊温度180度~200度。
(4)检查验收:
基层验收分为平整度和压实度验收。基层平整度通过肉眼观察,无异物、无凸起、无端面方为合格;
压实度检验分区域抽检,边坡、平台压实系数均≥0.97方为合格;
高分子聚乙烯丙(涤)纶防水卷材铺设质量验收,需对整个施工作业面进行验收,卷材铺设整体无露
底、打皱、翘曲、起空现象为合格;
复合土工布防水性能验收,防水作业施工面积较大,无法进行整体的闭水试验,采用气体打压方式进
行防水性能验收。对双缝充气长度为30-60mm双焊缝间充气压力达到0.15-0.2Mpa,保持1-5min,压力无明
显下降为合格。对单焊缝和T形结点及修补点应采取50cm×50cm方格进行真空检测,真空压力大于或等于
0.005Mpa,保持30s,肥皂液不起泡为合格。(5)保护层施工
复合土工膜的上部铺设 300 厚细沙缓冲层,支护层可见植物根截至其表面 10cm 一下。面层存在有对
符合土工膜有影响的特殊菌类,可用土壤杀菌剂处理。细沙缓冲层上铺设600后粘土层,压实系数≥0.8。
3、采用哪些新技术、技术创新点
1、采用双层防水结构,高分子聚乙烯涤纶防水卷材+复合土工布双层防水结构,高分子聚乙烯涤纶防
水卷材,铺设在处理过的地基上,增大与下层地基、上层土工布间的摩擦系数,有效消除地基变形对防水
的质量影响;利用复合土工布中间塑料薄膜的不透水性隔断水流,以其较大的抗拉强度和延伸率承受水压
和变形,更加安全可靠。

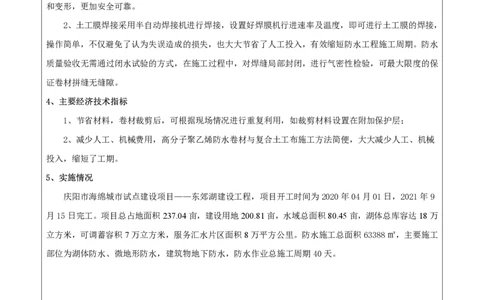

2、土工膜焊接采用半自动焊接机进行焊接,设置好焊膜机行进速率及温度,即可进行土工膜的焊接,
操作简单,不仅避免了认为失误造成的损失,也大大节省了人工投入,有效缩短防水工程施工周期。防水
质量验收无需通过闭水试验的方式,在施工过程中,对焊缝局部封闭,进行气密性检验,可最大限度的保
证卷材拼缝无缝隙。
4、主要经济技术指标
1、节省材料,卷材裁剪后,可根据现场情况进行重复利用,如裁剪材料设置在附加保护层;
2、减少人工、机械费用,高分子聚乙烯防水卷材与复合土工布施工方法简便,大大减少人工、机械
投入,缩短了工期。
5、实施情况
庆阳市海绵城市试点建设项目——东郊湖建设工程,项目开工时间为2020年04月01日,2021年9
月15日完工。项目总占地面积237.04亩,建设用地200.81亩,水域总面积80.45亩,湖体总库容达18万
立方米,可调蓄容积7万立方米,服务汇水片区面积8万平方公里。防水施工总面积63388㎡,主要施工
部位为湖体防水、微地形防水,建筑物地下防水,防水作业总施工周期40天。
