庆阳市海绵城市试点建设项目——项目包 1(A、B
片区)东郊湖防水施工方案
编 制 人:
审 核 人:
审 批 人:中建一局集团安装工程有限公司
二〇二〇年三月中建一局集团安装工程有限公司 东郊湖防水施工方案
目录

1 编制依据........................................................................................................................................4
1.1 设计图纸及施工组织设计施工方案.........................................................................................4
1.2 国家、行业、地方规范.............................................................................................................4
1.3 安全管理法律法规.....................................................................................................................4
2 施工部位概况分析.........................................................................................................................6
2.1 工程总体概况............................................................................................................................6
2.2 工程设计概况............................................................................................................................6
3 劳动安排........................................................................................................................................8
3.1 项目组织架构............................................................................................................................8
3.2 项目管理人员职责分工.............................................................................................................8
3.3 工人数量及分工......................................................................................................................11
3.4 施工部位及工期要求...............................................................................................................12

4 施工准备......................................................................................................................................13
4.1 技术准备..................................................................................................................................13
4.2 机具准备..................................................................................................................................13
4.3 材料准备..................................................................................................................................13
4.4 现场准备..................................................................................................................................14
5 主要施工方法..............................................................................................................................15
5.1高分子涤纶防水施工方案........................................................................................................15
5.2 土工膜施工方案......................................................................................................................17
6 施工注意事项..............................................................................................................................22
6.1 高分子聚乙烯涤纶防水卷材...................................................................................................22
6.2 复合土工膜铺设......................................................................................................................22
7 质量要求及控制措施...................................................................................................................23
7.1 质量要求.................................................................................................................................23
7.2 控制措施.................................................................................................................................23
8 质量通病及防治措施...................................................................................................................25
8.1 卷材防水层开裂......................................................................................................................25
8.2 卷材渗漏..................................................................................................................................25
8.3 空鼓..........................................................................................................................................25中建一局集团安装工程有限公司 东郊湖防水施工方案

8.4 转角处渗漏..............................................................................................................................26
8.5 复合土工布渗漏......................................................................................................................26
9 成品保护措施..............................................................................................................................27
10 安全文明施工............................................................................................................................28
10.1 安全措施...............................................................................................................................28
10.2 文明施工...............................................................................................................................28
11 季节性施工措施.........................................................................................................................29
11.1 雨季措施................................................................................................................................29
11.2 冬季施工................................................................................................................................30
12 绿色文明施工及环境保护措施..................................................................................................32
12.1 绿色文明施工原则.................................................................................................................32
12.1.2 节水措施.............................................................................................................................32
12.2环境保护措施.........................................................................................................................33
13 疫情防控措施............................................................................................................................35东郊湖防水施工方案
1 编制依据
1.1 设计图纸及施工组织设计施工方案
序号 名称 编制时间
1 东郊湖建设工程施工图纸 2020年
2 东郊湖建设工程施工组织设计 2020年
1.2 国家、行业、地方规范规程
序号 类别 名称 编号
1 绿色建筑评价标准 GB/T50378-2019
2 工程测量规范 GB50026-2007
3 建筑施工组织设计规范 GB/T50502-2009
国家(GB)
4 地下工程防水技术规范 GB50108
5 地下防水工程质量验收规范 GB50208
6 《高分子防水材料》 GB18173.1-2012
7 施工现场临时用电安全技术规范 JGJ46-2005
8 建筑施工安全检查标准 JGJ59-2011
行业
9 建筑机械使用安全技术规程 JGJ33-2012
10 施工现场机械设备检查技术规程 JGJ160-2016
11 聚乙烯丙(涤)纶卷材复合防水图集 88JZ9,CFZ
图集
12 地下工程防水图集 08BJ6-1
1.3 安全管理法律法规
序号 名称 编号
1 建设工程质量管理条例 国务院令第279号
2 建设工程安全生产管理条例 国务院令第393号
3 生产安全事故报告和调查处理条例 国务院令第493号
4 建设工程施工现场管理规定 建设部令第15号
5 建筑安全生产监督管理规定 建设部令第13号
1东郊湖防水施工方案
2 施工部位概况分析

2.1 工程总体概况
表2.1-1工程基本情况和各参建方基本情况
序号 项目 内容
庆阳市海绵城市试点建设项目-项目包1(A、B片区)-东郊湖建
1 工程名称
设工程
2 工程地址 甘肃省庆阳市西峰区,育才东路以北,公刘路以东,仁杰路以西
3 建设单位 庆阳中建陇浩海绵城市建设管理运营有限公司
4 勘察单位 中国市政工程西北设计研究院有限公司
5 设计单位 中国市政工程西北设计研究院有限公司
6 监理公司 甘肃同兴工程项目管理咨询有限公司
7 施工总包 中国建筑股份有限公司
8 工期 2020.4.1-2021.9.15,总工期:537日历天。
9 质量目标 质量合格
安全文明施工目
10 杜绝死亡、重伤和机械设备事故,无火灾事故;
标
2.2 工程设计概况
表2.2-1 工程设计概况一览表
序号 项目 内容
庆阳市海绵城市试点建设项目-项目包1(A、B片区)-东郊湖建
1 工程名称
设工程
2 工程地址 甘肃省庆阳市西峰区
建设面积 建设用地面积 133873㎡
3
防水总面积 63388㎡
800mm种植土
300mm细砂缓冲层
两布一膜土工布,规格:200/0.9mm/200g/m2,做耐根穿刺
4 防水做法
1mm厚高分子聚乙烯涤纶防水卷材满铺,和防水土工布接触面采
用专用粘结剂满粘
1300mm厚3:7灰土,压实系数≥0.95
原土压实平整,压实系数≥0.9
5 施工部位 湖体防水、微地形防水
6 阴阳角处理 防水材料在湖底与转角处、施工缝处、变形缝处、管跟与穿墙保
护处、猪头处等衔接部位按常规做法,做好密封线接处理,避免
2东郊湖防水施工方案
序号 项目 内容
漏水
东郊
湖效
果图
3东郊湖防水施工方案

3 劳动安排
3.1 项目组织架构
项目经理
赵立庆
项目总工 生产经理 安全总监 商务经理 质量总监
孙成玉 樊 洲 刘 扬 李文博 宋建宇
技术部 工程部 安全部 商务部 质量部
计
技 资 测 施 划 外 安 安 预 材 质 试
术 料 量 工 工 协 全 全 算 料 量 验
员 员 员 员 程 员 员 员 员 员 员 员
师
3.2 项目管理人员职责分工

序号 职务 姓名 主要职责
1、项目经理为组织编制项目上报施工组织设计第一责任人,
对工程项目的安全、质量、进度等负全面责任;
2、策划项目管理组织机构的构成并配备人员,制定规章制
1 项目经理 赵立庆
度,领导项目部开展工作;
3、主持编制项目管理方案,组织实施项目管理的目标与方
针,及时适当地做出项目管理决策。
1、主持制定项目技术管理工作计划;
2、组织编制东郊湖建设工程防水工程施工方案,合理制定技
术措施;
2 总工程师 孙成玉
3、负责施工方案交底;
4、指导质量检验和试验,参加工程验收;
5、组织各项技术资料的签证、收集、整理和归档。
1、参与项目质量、环境、职业安全与健康体系管理计划的编
制,并参与整合体系的现场运行管理;
2、配合工程部经理编制施工进度计划,并组织现场实施;
3 生产经理 樊洲 3、负责施工期间各专业和交叉作业技术问题的协调、处理工
作;
4、参与编写项目施工管理方面的总结(工期、质量、安全、
文明施工、成本控制、整合体系的运行情况)。
4东郊湖防水施工方案
序号 职务 姓名 主要职责
1、负责编制工程概算、结算书,保证工程收入;
4 商务经理 李文博 2、负责专业施工队伍、材料供应商的报价审核(防水工
程)。
1、由公司决策层指派,领导和监督质量安全部(安全分部)
的日常工作,贯彻安全生产法规标准,结合工程特点制定安全
活动计划,做好安全宣传工作,组织实施检查各施工队伍的
5 安全总监 刘扬 月、周、日安全活动,确保项目总体安全目标的实现;
2、对工程安全有绝对的仲裁权;
3、对安全隐患下达整改通知单并进行复查。
1、贯彻执行质量方针和目标,按标准、规范、施工图纸和技
术要求对工程质量进行监督、检查,发现问题,行使质量否决
权。
2、及时按施工规范和验评标准进行分项分部工程质量评定,
对质量核定等级的准确性负责。
3、在施工过程中,重点监督和关注关键过程、特殊过程质量
的连续监控情况。
6 质量总监 宋建宇
4、监督检查作业班组自检和工序交接检的情况。
5、参与工程物资的进场检验,核实试验报告及产品合格证。
6、根据发现的问题,填写隐患通知单,督促有关人员进行整
改。
7、组织隐蔽、预检、验收工作,保留施工过程中的质量监督
检查记录。
1、熟悉施工图纸,参与编制专业施工方案和施工进度计划;
2、组织实施安全技术措施,进行安全技术交底,贯彻标准、
规范及作业指导书;
7 技术员 宋亚朋 3、负责本专业施工资料的收集整理,做到及时、准确、完
整;
4、对所执行的标准、文件、图纸的有效性负责;
5、组织施工工艺的改进,提出合理化建议。
1、负责本专业的施工管理工作。对管辖范围内的项目施工技
术、安全生产、工程质量、成本控制和环境保护等工作负直接
责任,并负责协调与相关各方的关系;
2、负责编制本专业材料计划,负责材料报验、验收及消耗量
8 施工员 卢灿 和损耗量的控制;
3、负责编制本专业劳动力计划,负责审核分包方已完成工程
量及对分包方的其他管理工作;
4、负责向商务经理上报本专业已完成工程量。
1、严格按照有关试验规程和试验方法做好各项试验,及时填
写试验记录和试验报告;
2、对于试验出具的各种数据负责,所出的各项试验数据要为
9 试验员 陈东发 监理工程师所认可;
3、试验人员应详细观察和记录试验过程中出现的各种情况,
当发现有异常现象和试验结果不符合设计要求时,应立即向试
验负责人报告。
5东郊湖防水施工方案
序号 职务 姓名 主要职责
1、了解设计意图,校核图纸;了解施工部署,制定测量放线
方案;
2、会同建设单位一起对红线桩测量控制点进行实地校测;
3、须在整个施工的各个阶段和各主要部位做好放线、验线工
作,并要在审查测量放线方案和指导检查测量放线工作等方面
10 测量员 黄俊杰 加强工作,避免返工。

4、准确地测设标高。
5、负责垂直观测、沉降观测,并记录整理观测结果(数据和
曲线图表)。
6、负责及时整理完善基线复核、测量记录等测量资料。
1、负责采购产品的验收。
2、负责协调施工现场的料具使用和管理。
3、负责项目剩余物资的统计并及时向物资部提供清单,以便
公司进行调配。
物资与材
11 料管理员 王盼龙 4、依照有关制度,负责项目物资的接收、保管和发放。
5、按照需用计划、验收单及有关规定对进场(库)的原材
料、产品进行取样、验收工作,并做好实物记录和标识。
6、按“永序盘存制”记帐,“四号定位”保管,定期检查和
保养,做“八防”,做到帐、物、卡相符。
1、负责本项目工程资料的整理和保管工作,并及时传递。
2、负责有关规范、图籍、图纸、变更洽商等资料的登记、发
放和保管工作,并保证资料的有效性。
12 资料员 邢芳
3、负责对业主、监理、设计等相关方的往来资料进行登记、
发放和保管工作。
4、负责交工资料的整理、组卷及归档。
3.3 工人数量及分工
序号 工种名称 单位 数量 备注
1 机械工 人 5 操作焊机,进行土工膜焊接
2 放线工 人 6 规划土工膜施工部位,做好放线工作
3 普工 人 26 卷材、土工膜搬运、清洁工作
4 防水工 人 32 卷材铺设、胶粘工作
3.4 施工部位及工期要求
本方案只针对东郊湖建设工程现场施工,东郊湖建设工程作业面为整个湖体,
按照工序制定进度计划,并明确各工序施工周期及施工时间。
序号 施工工序 开始时间 完成时间
1 基础灰土垫层 2020.4 2020.7

6东郊湖防水施工方案
2 高分子聚乙烯涤纶防水卷材+两布一膜复合土工布 2020.7 2020.8
3 细沙缓冲层 2020.8 2020.9
7东郊湖防水施工方案
4 施工准备
4.1 技术准备
熟悉图纸设计要求,根据东郊湖建设工程施工组织设计及通体施工计划合理编
制防水工程施工方案,对人、材、机合理调配,对项目管理人员及专业班组进行技
术交底,提高施工效率;使用机械进场前进行检查调试,保证可以正常使用;进场
材料复检合后方可使用,保证施工进度和质量。
4.2 机具准备
序号 名称 型号 单位 数量 备注
1 焊膜机 TH-1 台 5
2 RTK测量仪器 A20 台 1 测设控制
3 水准仪 Na-20 台 1 标高传递
4 无线对讲机 TD-13 台 4 通讯联络
5 50m钢尺 50m 台 1 轴线量测
6 钢卷尺 5m 台 5 现场检验
7 游标卡尺 0-200 台 1 材料检验
8 压力表 1.6mpa 个 10 压力监测

4.3 材料准备
施工现场设置材料堆放区2个,分别位于湖体西侧、东侧,减少材料现场转运
工作,材料堆放区需放置灭火器及彩条布。
材料进场需提供产品合格证及检测报告,并抽取样品进行复检,合格后方可投
入使用。
序号 名称 规格/型号 单位 数量 备注
200/0.9mm/200g/m2做耐
1 两布一膜土工布 平方米 63380
根穿刺试验
2 高分子防水卷材 1mm厚 平方米 63380
3 粘合胶 桶 100
4 水泥 t 5
4.4 试验准备
4.4.1 进场材料复检
8东郊湖防水施工方案
根据施工总进度计划,合理安排卷材进场复检工作,卷材复检以同一生产厂家
的统一品牌,统一等级的产品,大于 1000卷的抽5卷,100-499卷抽4卷,100卷以
下抽2卷,进行规格尺寸和外观质量检验。
4.4.2 施工过程检验
双焊缝长采用充气法(充气长度30-60m)对焊缝进行检测。
试验方法:将待测段两端就封死,插入气针,充气至 0.25MPA, 静观5min后观
察真气表,如气压下降<20%以内,表明不漏。
4.5 现场准备
4.5.1 基层处理
防水工程施工前已完成施工现场基层处理工作,且作业面完全展开、湖底地形
处理工作已完成,灰土换填压实验收合格后方可进行防水工程施工。
4.5.2 临水临电
临时用水采用洒水车送水方式进行,需保证施工现场洒水车辆出入道路通畅。
临时用电采用发电机,在安全用电的前提下,做到资源利用合理化,能效节约
最大化。
9东郊湖防水施工方案

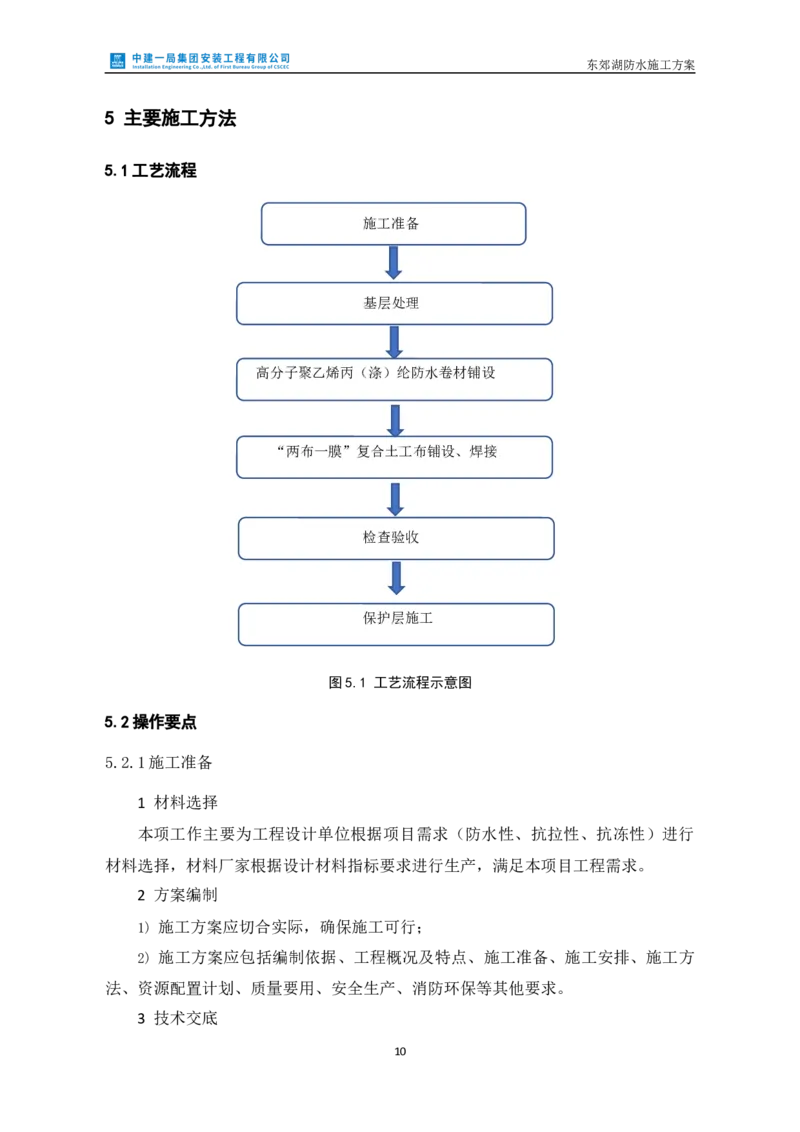

5 主要施工方法
5.1工艺流程
施工准备
基层处理
高分子聚乙烯丙(涤)纶防水卷材铺设
“两布一膜”复合土工布铺设、焊接
检查验收
保护层施工
图5.1 工艺流程示意图
5.2操作要点
5.2.1施工准备
1 材料选择
本项工作主要为工程设计单位根据项目需求(防水性、抗拉性、抗冻性)进行
材料选择,材料厂家根据设计材料指标要求进行生产,满足本项目工程需求。
2 方案编制
1) 施工方案应切合实际,确保施工可行;
2) 施工方案应包括编制依据、工程概况及特点、施工准备、施工安排、施工方
法、资源配置计划、质量要用、安全生产、消防环保等其他要求。
3 技术交底
10东郊湖防水施工方案
技术交底应包括基层处理平整、防水卷材铺设、复合土工布焊接,这三项是保
证本工法施工质量的关键。
5.2.2基层处理
1 基体平整,土体坚实,不能凹凸不平、裂纹等,不能有尖锐物、石块、铁丝、
木棒等杂物;
2 下部垫层要与其他堆石体平起施工,垫层坡面必须平整密实,坡面偏离设计
坡面线最大不应超过3~5cm;
3 灰土垫层压实度≥0.97;
4 灰土垫层含水率控制在16~23%之间,最大干密度15~19%。
5.2.3高分子聚乙烯丙(涤)纶防水卷材铺设
1 防水层施工前节点处理,最底标高处向上施工,当有坡度<3%时,卷材宜平
行坡面铺贴。坡度>3%时,卷材可平行或垂直坡面铺贴,上下层卷材不得相互垂直
铺贴。

图5.2-1 防水施工前节点控制
2 确定方向后,展开卷材,尽头水泥胶固定。
11东郊湖防水施工方案

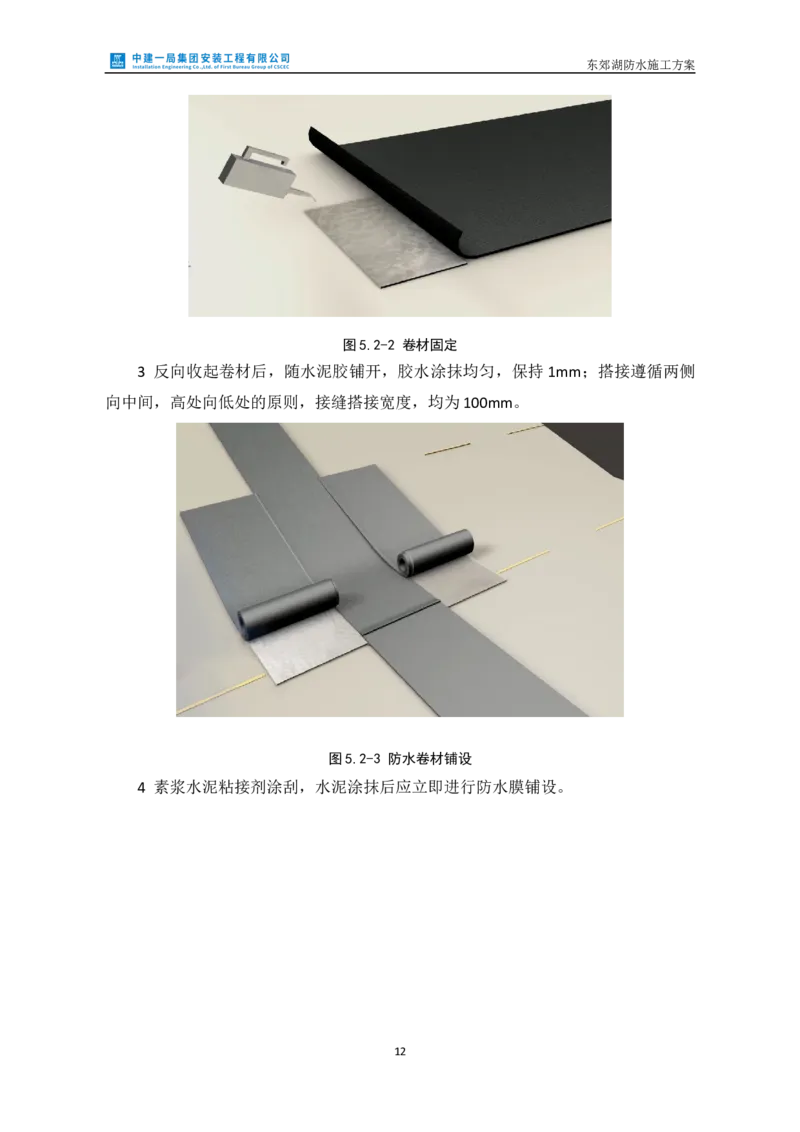

图5.2-2 卷材固定
3 反向收起卷材后,随水泥胶铺开,胶水涂抹均匀,保持1mm;搭接遵循两侧
向中间,高处向低处的原则,接缝搭接宽度,均为100mm。
图5.2-3 防水卷材铺设
4 素浆水泥粘接剂涂刮,水泥涂抹后应立即进行防水膜铺设。
12东郊湖防水施工方案

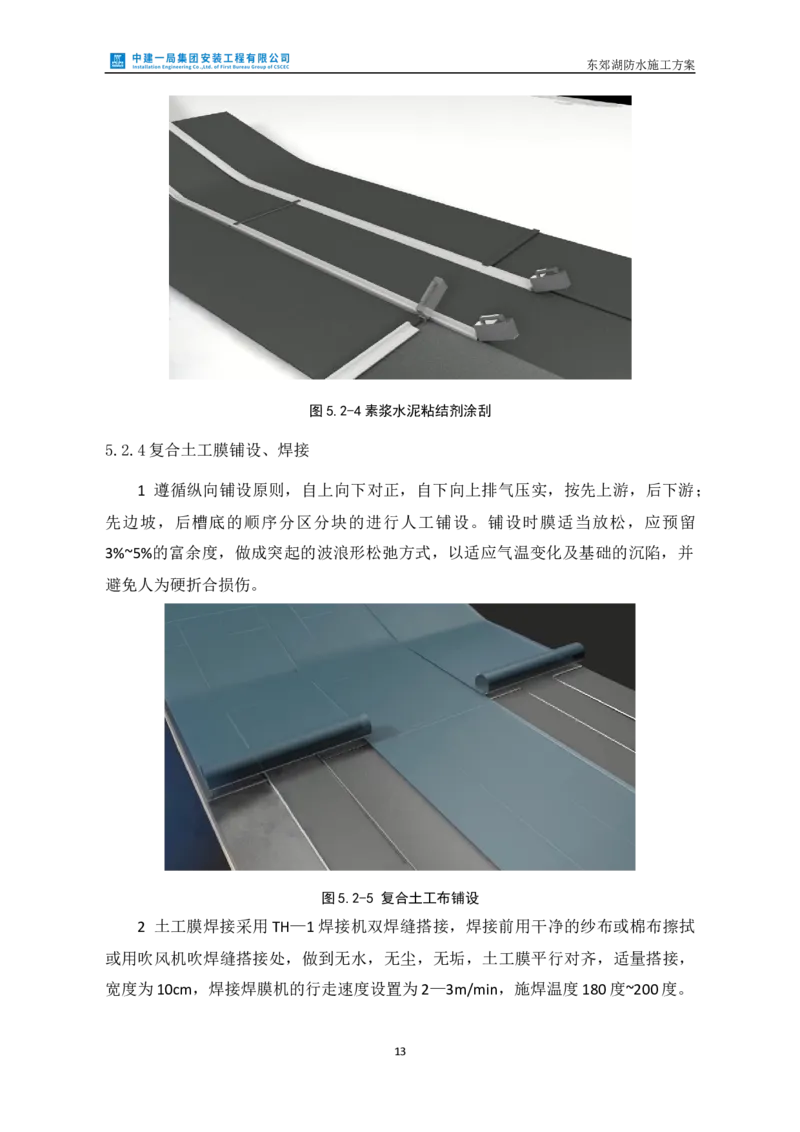

图5.2-4素浆水泥粘结剂涂刮
5.2.4复合土工膜铺设、焊接
1 遵循纵向铺设原则,自上向下对正,自下向上排气压实,按先上游,后下游;
先边坡,后槽底的顺序分区分块的进行人工铺设。铺设时膜适当放松,应预留
3%~5%的富余度,做成突起的波浪形松弛方式,以适应气温变化及基础的沉陷,并
避免人为硬折合损伤。
图5.2-5 复合土工布铺设
2 土工膜焊接采用TH—1焊接机双焊缝搭接,焊接前用干净的纱布或棉布擦拭
或用吹风机吹焊缝搭接处,做到无水,无尘,无垢,土工膜平行对齐,适量搭接,
宽度为10cm,焊接焊膜机的行走速度设置为2—3m/min,施焊温度180度~200度。
13东郊湖防水施工方案
图5.2-6 复合土工布焊接

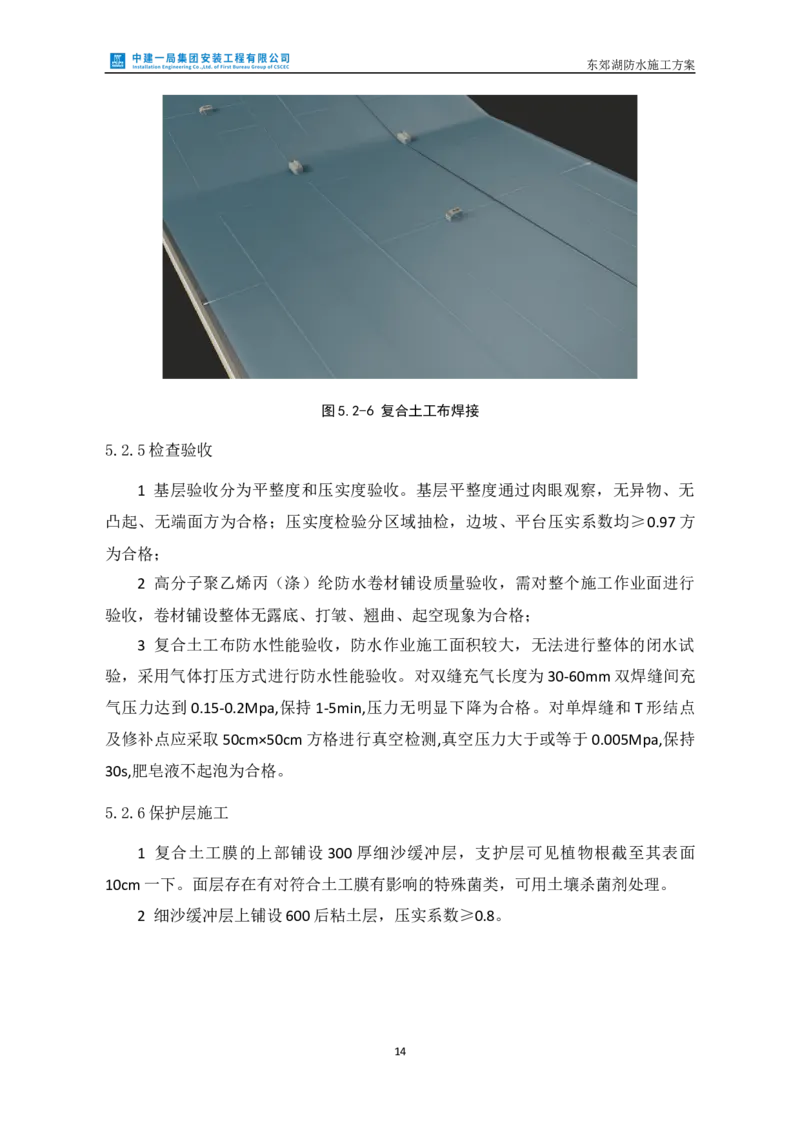

5.2.5检查验收
1 基层验收分为平整度和压实度验收。基层平整度通过肉眼观察,无异物、无
凸起、无端面方为合格;压实度检验分区域抽检,边坡、平台压实系数均≥0.97方
为合格;
2 高分子聚乙烯丙(涤)纶防水卷材铺设质量验收,需对整个施工作业面进行
验收,卷材铺设整体无露底、打皱、翘曲、起空现象为合格;
3 复合土工布防水性能验收,防水作业施工面积较大,无法进行整体的闭水试
验,采用气体打压方式进行防水性能验收。对双缝充气长度为30-60mm双焊缝间充
气压力达到0.15-0.2Mpa,保持1-5min,压力无明显下降为合格。对单焊缝和T形结点
及修补点应采取50cm×50cm方格进行真空检测,真空压力大于或等于0.005Mpa,保持
30s,肥皂液不起泡为合格。
5.2.6保护层施工
1 复合土工膜的上部铺设 300 厚细沙缓冲层,支护层可见植物根截至其表面
10cm一下。面层存在有对符合土工膜有影响的特殊菌类,可用土壤杀菌剂处理。
2 细沙缓冲层上铺设600后粘土层,压实系数≥0.8。
14东郊湖防水施工方案

6 施工注意事项

1、施工现场必须达到工完场净。
2、施工作业和检查人员不得穿皮鞋、带钉子的鞋防止破坏防水卷材。
3、防水卷材在施工现场应集中立放,统一管理,防止雨淋等措施。
4、材料堆放处、库房、防水作业区必须配备消防器材,堆放处和库房各放 4个
干粉灭火器和两个消防用砂箱,施工现场严禁抽烟,每施工时施工现场配备干粉灭
火器6台、消防用砂箱两个。
5、粘贴立墙时,当高度高于3米时必须搭设双排脚手架,脚手架必须安装牢固、
稳定可靠,脚手架每步高度为1.5米,施工人员必须挂安全带,戴安全帽。
6、土工膜铺设需在高分子聚乙烯防水卷材施工完成且检验合格后进行;
7、铺设时膜适当放松,应预留3%~5%的富余度,做成突起的波浪形松弛方式,
以适应气温变化及基础的沉陷,并避免人为硬折合损伤。

8、铺设土工膜时应在室外气温5摄氏度以上,风力4级以下无雨雪天气时铺设。
若遇雨雪天气应停止施工且对已铺的复合土工膜用彩条布或塑料布遮盖。
15东郊湖防水施工方案
7 质量要求及控制措施
土工膜铺设的每个工序都应该进行“三检”,土工膜的铺设、焊接都应该符合
设计规范的各项要求。
7.1 质量要求
7.1.1 主控项目
土工合成材料强度、土工合成材料延伸率、地基承载力应符合土工合成材料地
基质量检验标准。
7.1.2 一般项目
土工材料搭接长度、土石料有机质含量、层面平整度、每层铺设厚度符合土工
合成材料地基质量检验标准。
7.1.3 其他质量控制质量要求
所用与共合成材料的品种与性能和填料土类,应根据工程特性和地基土条件,
通过现场试验确定;土工合成材料如用缝接法连接,应保证主要受力方向的连接强
度不低于采用材料的抗拉强度。
7.1-1土工合成材料地基质量检验标准
允许偏差或允许值
序
项 检验项目 检查方法
号
单位 数值
主 1 土工合成材料强度 % ≤5 置于夹具上做拉伸试验
控
2 土工合成材料延伸率 % ≤3 置于夹具上做拉伸试验
项
目 3 地基承载力 设计要求 按规定方法
1 土工合成材料搭接长度 mm ≥300 用钢尺量
一
2 土石料有机质含量 % ≤5 焙烧法
般
项
3 层面平整度 mm ≤20 用2m靠尺
目
4 每层铺设厚度 mm ±25 水准仪
7.2 控制措施
1、施工操作者,必须具备有相应操作资格,特别是重点部位工程以及专业性质
16东郊湖防水施工方案
很强的工种工程,操作者必须具备相应的工作岗位的实践技能,对一些专业技术工
种,必须考核持证上岗,施工操作中,要坚持自检,互检,交接检制度所有工程必
须坚持样板制,坚持做到不合格的工序不交工。
2、在整个施工过程中,要贯穿前有交底,工种有检查,工后又验收,做到施工
操作程序化,标准化、规范化、确保施工质量。
3、定期召开个施工队主管领导、工程技术人员和质量检查人员参加的质量工作
会议,认真分析现场的工作情况,工程存在的主要问题,要及时研究制定改进措施
及时改进工作。
4、坚持加强对管理人员和施工人员的质量教育,不断强化全员的质量意识,严
格施工质量管理,按施工规范实行正规化、标准化文明作业。
17东郊湖防水施工方案
8 质量通病及防治措施
8.1 卷材防水层开裂
1、原因分析:
(1)基层处理压实度未达到条件,不能适应基层变形及震动影响;基层不均匀
沉降;防水层老化等
2、防治措施:
保证找平层的强度和厚度,基层压实过程中实时监测,保证基层压实度,使用
检验合格的防水卷材。
8.2 卷材渗漏
1、原因分析:所采用的防水、保温隔热材料没有产品合格证书和性能检测报告,
材料的品种、规格、性能等不符合现行国家产品标准和设计要求;卷材接缝处胶未
封严密实;卷材铺贴时搭接宽度不够;立面部分卷材未固定牢,卷材翘边张口。
2、防治措施: 对使用的防水材料进场后,应按规范要求进行抽样复验;卷材
搭接宽度应符合规范设计要求;卷材搭接缝宽度:防水卷材搭接均大于 100mm,上
下层、相邻两幅卷材的搭结缝缝应错开1/3幅宽以上;卷材搭结满粘,接缝压实后
在接缝边缘再涂刷一层水泥素浆将接缝密封严实,接缝不允许有露底、打皱、翘曲、
起空现象;立面复合卷材粘贴必须纵向粘贴,自上向下对正,自下向上排气压实,
要求基层与卷材同时涂胶,卷材满粘。
8.3 空鼓
1、原因分析:铺贴卷材的基层干燥、不平整、不清洁,均影响防水层与基层的
粘结,基层内的水分受热蒸发,气压增大,粘结不牢的防水层内充满蒸汽与基层脱
离,形成空鼓。
2、防治措施:卷材防水层施工前,应先检查基层,使之符合规定要求,施工时
应严格按施工规范和操作规程的要求进行。对已经出现空鼓的卷材防水层,可将空
鼓部分的卷材剪掉,再加铺卷材,按规定分层搭接,补贴密实。将卷材损坏处或空
鼓处分层剪断加铺卷材。
18东郊湖防水施工方案
8.4 转角处渗漏
1、原因分析:
转角处卷材未贴实,造成转角渗漏;转角处未设置加强层。
2、防治措施:
转角处的铺贴基层应做成圆弧形,利于卷材贴实。应在永久保护墙的转角处增
铺卷材增强层,转角处卷材搭接尺寸应按施工规范规定执行,并应仔细铺贴严密。
8.5 复合土工布渗漏
1、原因分析:
土工布焊接时,卷材有灰尘、水珠等,造成焊接出现问题;出现漏焊、缺焊等
现象。
2、防治措施:
土工膜焊接前应清理好焊接部位,焊接机应提前预热到设定温度,焊接完成后,
及时进行检验,防止因土工膜焊接产生的质量问题。
19东郊湖防水施工方案
9 成品保护措施
1、加强复合土工膜成品的防护和管理,提高相关施工人员的防水意识,对于保
证工程质量,按期投入正常运行。具有十分重要的意义。
2、建议由承包方通知并派专人监管,与防水材料相关的施工人员,发现复合土
工膜破损,要及时通报防水施工人员修补。
3、复合土工膜须防止粘上油污,否则会降低粘接强度。贮存和保护《见土工膜
施工方法简介》。
4、本工程注意如下环节:
①复合土工膜焊接为成品后,必须先做湖底保护层;
②复合土工膜与墙面的粘贴,须防止大面积空鼓的出现。
5、高分子聚乙烯涤纶防水卷材、复合土工布铺设完成后,在边缘处压边处理,
防止因地形变化导致防水层破坏,防水层边缘1.2m深浇筑混凝土压边处理。
20东郊湖防水施工方案
10 安全文明施工
10.1 安全措施
1、坚持以“管生产必须管安全”的原则,贯彻执行安全生产方针、政策、法规
和各项规章制度,或提出要求,并监督其实施。
2、在组织项目工程业务承包,确定安全工作的管理体制,聘用业务人员时,明
确各业务人员的安全责任和考核指标,支持、指导安全员的工作,根据工程特点,
项目可设安全组或专职安全员。安全员及特殊工种均须持证上岗。
3、健全和完善用工管理制度,录用外包队伍须经公司同意。认真做好内部专业
人员和外包队伍的安全教育,保证他们有一个健康生活环境与安全生产环境。
4、组织落实施工组织设计中安全技术措施,组织并监督项目工程施工中安全技
术交底制度和设备、设施验收制度的落实。
5、领导、组织施工现场定期的安全生产检查,发现施工中的不安全隐患及时组
织制定措施,及时解决。对上级提出的安全生产与管理方面的问题,要定时、定人、
定措施予以整改。
6、不折不扣的提取和用好安全技术措施费用,落实各项安全防护措施,实现工
地安全达标。
7、发生事故,要做好现场保护与抢救工作,及时上报,组织、配合事故的调查,
认真落实制定的防范措施,吸取事故教训。
10.2 文明施工
1、严格按施工平面图对材料的堆放进行排布,协调与控制好场内运输工作,材
料堆放场地排专人负责平整夯实,各种材料规格码整齐稳固,并有明显标志,材料
的防雨遮盖采用搭接临时帐篷,并安排人员看管
2、施工现场要做到无污染、无积水、出入口畅通,施工污水要有组织排放。
21东郊湖防水施工方案
11 季节性施工措施
11.1 雨季措施
11.1.1 雨季准备
1、现场成立雨季施工领导小组,设专人值班,做到及时发现、改进、消除隐患;
并且时刻注意天气变化,做好记录。
2、认真做好雨施准备工作,雨季到来之前一个月,对各种防雨设备、器材、临
时设施与临建工程进行检查,并及时购置、修整,必须配置足够、完好的排水泵。
3、雨期施工前,对施工场地原有排水系统进行检查、疏浚或加固,必要时增加
排水设施,保证水流畅通。
4、雨季来临前,应停止所有防水施工作业,对需进行保护的区域进行覆盖,现
场材料、器具等收集或覆盖,避免收到雨水影响。
11.1.2 雨季措施
1、雨期施工时,保证现场运输道路畅通、并根据需要加铺石硝等防滑材料,必
要时加高加固路基。并按照规定做好泛水,设置排水沟,以防道路泥泞,确保雨季
车辆正常通行。
2、雨期施工时,工作面相对减小,逐段、逐片分期完成。
3、现场机电设备必须加设防雨罩,采取防潮、防雨、防淹措施,以免损坏设备,
雨后对机电设备进行检查,确认完好后方可使用。
4、现场机电设备(闸箱、电焊机、水泵等)安装好接地安全装置;设备漏电保
护装置安全可靠。经常检查照明线路有无混线、漏电,线杆有无埋设不牢、腐蚀等
情况,发现问题及时进行处理,以保证正常供电安全。
11.1.3 雨期保证措施及施工资源配置计划
序号 材料名称 单位 数量 备注
1 雨衣 件 50 2020年5月
2 彩条布 m2 5000 2020年5月
3 塑料布 m2 5000 2020年5月
4 手电筒 把 20 2020年5月
5 雨靴 双 50 2020年5月
6 防水橡套电缆 m 600 2020年5月
22东郊湖防水施工方案
序号 材料名称 单位 数量 备注
7 三级箱 个 6 2020年5月
8 伸缩雨棚 个 4 2020年5月
11.1.4 质量保证措施
1、雨期施工领导小组直接指导、监督实施冬施方案,组织所有施工人员学习雨
期施工有关规范,技术文件,提高质量意识和安全意识,做到有计划、有措施、有
检查、有落实。
2、雨期施工前,提出冬施材料、机具、设备等计划,并由材料部门组织进场,
保证冬期施工的顺利进行。
3、各分项工程施工前必须要有技术交底,认真组织施工人员熟悉图纸,学习规
范要求和新工艺。
4、严把“三检”关,严格控制每道工序的施工质量,工程质量验收不合格不得
进入下道工序。
5、严把材料进场关,优先采用公司选定合格的产品,不合格的材料不准用在工
程上,凡要求复试的材料,必须先复试合格后才能使用,凡没有进京许可证的材料
一律不得采购。
11.1.5 安全保证措施
1、认真贯彻“强化管理、落实责任、严肃法规、消灭违章”的要求,坚持“安
全第一、预防为主”的原则。做到人人重视,层层监督。
2、建立安全生产管理体系,坚持每周召开一次安全例会。
3、雨施前应对临水、临电、机械的安全进行预期施工前的检查。
23东郊湖防水施工方案
12 绿色文明施工及环境保护措施
12.1 绿色文明施工原则
本工程施工过程中,最大限度地保护环境和减少污染,防止扰民,节约资源
(节能、节地、节水、节材),在确保工程质量的前提下,贯彻环保优先为原则,
以资源的高效利用为核心的指导思想,追求环保、高效、低耗,统筹兼顾,实现环
保(生态)、经济、社会综合效益最大化的绿色施工模式。
12.1.1 节水措施
1、实行用水计量管理,由综合办公室制定各施工阶段的用水定额,严格控制各
施工段的用水量;
2、现场搅拌用水、养护用水应采取有效的节水措施;
3、施工现场供水管网应根据用水量布置,管径合理、管路简捷,采取有效措施
减少管网及用水器具的漏损;
4、施工现场办公区、生活区的生活用水采用节水系统和节水器具,提高节水器
具配置比率。项目临时用水使用节水型产品,安装计量装置,采取针对性的节水措
施。在水源处设置明显的节约用水标识。
5、施工用水必须装设水表,并施工区与生活区分别计量。及时收集施工现场用
水资料,建立用水、节水计量台账,并进行分析、对比,提高节水率。
12.1.2 节能措施
1、优先使用国家、行业推荐的节能、高效、环保的施工设备及机具。经常对施
工设备及机具进行定期的维修保养工作,以使机械设备保持低耗、高效的状态。
2、室外照明优先采用碘钨灯、镝灯,办公、宿舍照明采用节能型细管荧光灯。
在满足照明的前提下,办公室节能型照明器具功率密度值不得大于 8W/㎡,宿舍不
得大于5W/㎡,仓库照明不得大于5W/㎡。
3、充分利用太阳能,现场设置太阳能淋浴,减少用电量。
4、就进采购材料和选用混凝土搅拌站,减少运输距离远造成的能源浪费。
5、220V/380V单相用电设备接入220V/380V三相系统时,要合理安排机械设备,
使得三相平衡。
24东郊湖防水施工方案
12.1.3 节材措施
1、施工过程中要求精确定料,合理下料,不浪费;
2、办公用品由办公室按计划采购,建立领用制度。节约纸张,内部资料尽量双
面打印,单面废纸背面充分利用。
3、根据施工进度、材料周转时间、库存情况等制定采购计划,并合理确定采购
数量,避免采购过多,造成积压或浪费。
4、施工现场建立可回收再利用物资清单,制定并实施可回收废料的回收管理办
法。
12.2环境保护措施
1、环保制度
(1)建立、健全施工过程中环境管理体系和各项环境管理规章制度,运用技术
的、管理的手段及其它制度措施,对污染源进行监督管理,控制污染物的排放量,
改善环境质量。
(2)有计划地保护、改善环境,预防环境质量的恶化,制定环保、水土保持措
施,控制环境污染,减少和消除有害物质进入环境,创造适宜的劳动和生活环境,
保护自然生态和人生健康。
(3)提高全员的环境保护和水土保护意识,加强监督管理,主动接受地方主管
部门的监督与指导。
2、环保技术措施
确定施工范围内环境敏感点,施工过程中的重大环境影响因素,明确个施工阶
段应遵循的环保法律、法规、标准、要求,做好开工前的环保准备工作,并完成工
地排水和废水处理设施的建设,做到施工现场无积水、排水不外溢、水质达标。
(1)施工弃渣以尽量少占用耕地为原则,弃渣完毕后及时将弃渣覆盖和平整,
做好绿化,防止弃渣流失造成二次污染或水土流失。
(2)生产和生活中产生的污水、泥浆等废水经过污水处理、净化后达到污水综
合排放标准规定后才能排放,严禁将含有污染物质或可悬浮物质的水排入水域或灌
溉系统中,施工中采取有效保护措施,保护饮用水源不受施工活动的污染。
(3)及时处理施工、生活等垃圾,将废弃物运至环保部门同意的地点弃置,并
注意不要污染水源。
25东郊湖防水施工方案
3、防尘措施
(1)施工现场全部使用商品混凝土,禁止在现场搅拌混凝土,减少噪音和粉尘;
(2)自拌砂浆时,倒水泥和搅拌机操作人员必须戴防尘面罩,并采用喷水雾控
制粉尘飞扬;
(3)现场运土方车辆不得装的过满,防止泥土遗散带来粉土,并对出现场车辆
轮胎清洗干净。
4、防噪音措施
(1)合理安排施工工序,避开中午和夜间产生噪音的施工作业,以免扰民;
(2)由于技术原因,施工不能中断或需夜间进行施工作业的,应向环保部门申
请,并以公告形式向市民提请谅解;
(3)施工现场实行封闭式管理,周围设置1.8m围挡。
(4)现场防噪音、防粉尘措施定期进行监督检查执行情况。
26东郊湖防水施工方案
13 疫情防控措施
1、正确佩戴一次性医用口罩。
2、进入办公楼前 自觉接受体温检测,体温正常可入楼工作,并到卫生间洗手。
若体温超过37.2℃,请勿入楼工作,并回家观察休息,必要时到医院就诊。
3、保持作业区域环境清洁,人与人之间保持1米以上距离,多人作业时佩戴口
罩。 保持勤洗手、多饮水,坚持在进食前、如厕后按照六步法严格洗手。接待外
来人员双方佩戴口罩。
4、建议佩戴口罩,进入会议室前洗手消毒。开会人员间隔 1米以上。 减少集
中开会,控制会议时间,会议时间过长时,开窗通风 1次。会议结束后场地、家具
须进行消毒。茶具用品建议开水浸泡消毒。
5、建议适当、适度活动,保证身体状况良好。避免过度、过量运动,造成身体
免疫能力下降。
6、洗手后佩戴一次性医用口罩外出,回到家中摘掉口罩后首先洗手消毒。手机
和钥匙使用消毒湿巾或75%酒精擦拭。居室保持通风和卫生清洁,避免多人聚会。
7、每日须对门厅、楼道、会议室、电梯、楼梯、卫生间等公共部位进行消毒,
尽量使用喷雾消毒。每个区域使用的保洁用具要分开,避免混用。
8、服务人员、安保人员、清洁人员工作时须佩戴口罩,并与人保持安全距离。
食堂采购人员或供货人员须佩戴口罩和一次性橡胶手套,避免直接手触肉禽类生鲜
材料,摘手套后及时洗手消毒。保洁人员工作时须佩戴一次性橡胶手套,工作结束
后洗手消毒。安保人员须佩戴口罩工作,并认真询问和登记外来人员状况,发现异
常情况及时报告。
9、防疫期间,摘口罩前后做好手卫生,废弃口罩放入垃圾桶内,每天两次使用
75%酒精或含氯消毒剂对垃圾桶进行消毒处理。
27
