标识号任务名称 工期 实际开始时间 实际完成时间 2018 2019 2020 2021 2022
五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月

1 团队组建 30 个工作日 2017年6月1日 2017年6月30日
2 施工图纸接收 37 个工作日 2018年6月11日 2018年7月31日
3 工程成本数据分析 252 个工作日 2017年7月1日 2018年7月31日
4 项目策划会 86 个工作日 2017年8月1日 2017年10月31日
5 资金使用计划 153 个工作日 2017年8月1日 2017年12月31日
6 主要施工方案编制 426 个工作日 2017年8月1日 2018年9月30日
7 图纸会审 426 个工作日 2017年8月1日 2018年9月30日
8 招标工作 182 个工作日 2017年6月1日 2018年8月30日
9 遂宁海绵城市项目 1627 个工作日 2017年6月1日 2021年11月30日
10 临建施工 61 个工作日 2017年6月1日 2021年11月30日
11 现场临电 90 个工作日 2017年6月1日 2017年8月29日
12 碧荷街 693 个工作日 2017年6月15日 2020年12月31日
13 道路工程 431 个工作日 2017年6月15日 2018年8月8日
14 场地清表 10 个工作日 2017年6月15日 2017年6月24日
15 雨污水管网 25 个工作日 2017年7月7日 2017年7月31日
16 道路路基 30 个工作日 2017年8月1日 2017年9月1日
17 水稳层施工 8 个工作日 2018年7月20日 2018年7月27日
18 路缘石施工 6 个工作日 2018年7月28日 2018年8月2日
19 沥青摊铺 3 个工作日 2018年8月3日 2018年8月5日
20 人行道施工 380 个工作日 2017年9月1日 2018年8月10日
21 标识标线施工 3 个工作日 2018年8月6日 2018年8月8日
22 交安工程 25 个工作日 2018年8月6日 2018年8月30日

23 照明工程 60 个工作日 2018年8月10日 2018年10月10日
24 绿化工程 145 个工作日 2018年6月10日 2020年12月31日
25 东湖路 1079.88 个工作日 2017年6月15日 2020年12月31日
任务 项目摘要 非活动里程碑 手动摘要总成 期限
拆分 外部任务 非活动摘要 手动摘要 进度
项目: 遂宁海绵城市项目
里程碑 外部里程碑 手动任务 仅开始时间 手动进度
摘要 非活动任务 仅工期 仅完成时间
第 1 页标识号任务名称 工期 实际开始时间 实际完成时间 2018 2019 2020 2021 2022
五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月

26 道路工程 1079.88 个工作日 2017年6月15日 2020年12月31日
27 场地清表 30 个工作日 2017年6月15日 2017年7月14日
28 路基施工 213 个工作日 2017年8月29日 2018年3月30日
29 雨污水管网 300 个工作日 2017年10月13日 2018年8月26日
30 水稳层施工 90 个工作日 2018年4月1日 2018年6月30日
31 路缘石施工 70 个工作日 2018年5月1日 2018年7月10日
32 沥青摊铺 30 个工作日 2018年7月10日 2018年7月20日
33 人行道施工 180 个工作日 2018年11月10日 2019年5月10日
34 绿化施工 881 个工作日 2018年10月31日 2021年3月30日
35 交安工程 517 个工作日 2019年10月30日 2021年3月30日
36 照明工程 638 个工作日 2019年7月1日 2021年3月31日
37 桥梁工程 303 个工作日 2020年6月1日 2021年3月31日
38 竣工验收 1 个工作日 2021年4月30日 2021年4月30日
39 腾龙路 544 个工作日 2018年4月1日 2021年4月30日
40 道路工程 544 个工作日 2018年4月1日 2020年5月1日
41 场地清表 30 个工作日 2018年4月1日 2018年4月30日
42 路基施工 183 个工作日 2018年1月1日 2018年6月30日
43 雨污水管网 180 个工作日 2018年2月10日 2018年8月30日

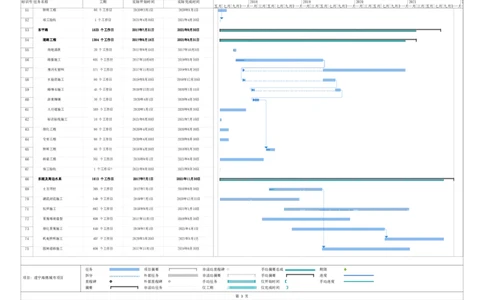

44 水稳层施工 30 个工作日 2018年7月10日 2018年8月10日
45 路缘石施工 40 个工作日 2018年8月1日 2018年9月10日
46 沥青摊铺 30 个工作日 2019年5月1日 2019年6月1日
47 人行道施工 80 个工作日 2018年6月30日 2018年9月20日
48 标识标线施工 15 个工作日 2019年10月1日 2019年10月15日
49 绿化施工 365 个工作日 2019年6月1日 2020年6月1日
50 交安施工 60 个工作日 2020年3月1日 2020年5月1日
任务 项目摘要 非活动里程碑 手动摘要总成 期限
拆分 外部任务 非活动摘要 手动摘要 进度
项目: 遂宁海绵城市项目
里程碑 外部里程碑 手动任务 仅开始时间 手动进度
摘要 非活动任务 仅工期 仅完成时间
第 2 页标识号任务名称 工期 实际开始时间 实际完成时间 2018 2019 2020 2021 2022
五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月
51 照明工程 60 个工作日 2020年3月1日 2020年5月1日
52 竣工验收 1 个工作日 2021年4月30日 2021年4月30日
53 东平路 1523 个工作日 2017年7月31日 2021年9月30日
54 道路工程 1354 个工作日 2017年9月15日 2021年5月31日
55 场地清表 20 个工作日 2017年9月15日 2017年10月5日
56 路基施工 601 个工作日 2017年10月6日 2019年5月30日
57 雨污水管网 571 个工作日 2017年11月5日 2019年5月30日
58 水稳层施工 90 个工作日 2019年8月30日 2019年12月30日
59 路缘石施工 45 个工作日 2019年12月1日 2020年1月15日
60 沥青摊铺 30 个工作日 2020年4月1日 2020年4月30日
61 人行道施工 180 个工作日 2020年1月1日 2020年6月30日
62 标识标线施工 10 个工作日 2021年6月30日 2021年7月10日
63 绿化工程 60 个工作日 2020年4月30日 2020年6月30日
64 交安工程 60 个工作日 2020年4月30日 2020年6月30日
65 照明工程 60 个工作日 2018年4月30日 2018年5月30日
66 桥梁工程 301 个工作日 2020年9月1日 2021年6月30日
67 竣工验收 1 个工作日? 2021年9月30日 2021年9月30日
68 东湖及周边水系 1613 个工作日 2017年7月1日 2021年11月30日
69 土方开挖 365 个工作日 2017年7月1日 2018年6月30日
70 湖底封底施工 549 个工作日 2019年7月1日 2020年12月31日
71 驳岸施工 862 个工作日 2018年9月1日 2021年1月10日
72 景观堆坡造型 606 个工作日 2017年11月1日 2019年6月30日
73 绿化景观施工 640 个工作日 2019年7月1日 2021年4月1日
74 机电照明施工 407 个工作日 2020年3月20日 2021年5月1日
75 园林道路施工 606 个工作日 2017年11月1日 2019年6月30日
任务 项目摘要 非活动里程碑 手动摘要总成 期限
拆分 外部任务 非活动摘要 手动摘要 进度
项目: 遂宁海绵城市项目
里程碑 外部里程碑 手动任务 仅开始时间 手动进度
摘要 非活动任务 仅工期 仅完成时间
第 3 页标识号任务名称 工期 实际开始时间 实际完成时间 2018 2019 2020 2021 2022
五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月三月五月七月九月十一月一月

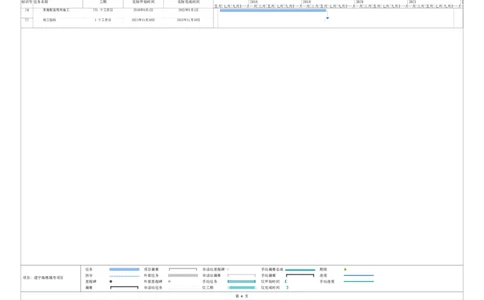

76 景观配套用房施工 731 个工作日 2019年5月1日 2021年5月1日
77 竣工验收 1 个工作日 2021年11月30日 2021年11月30日
任务 项目摘要 非活动里程碑 手动摘要总成 期限
拆分 外部任务 非活动摘要 手动摘要 进度
项目: 遂宁海绵城市项目
里程碑 外部里程碑 手动任务 仅开始时间 手动进度
摘要 非活动任务 仅工期 仅完成时间
第 4 页
