中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
目录
1编制依据......................................................1
1.1施工组织设计............................................1
1.2勘察设计文件............................................1
1.3国家、行业、地方规范规程................................1
1.4法律、法规及规范性文件..................................2
1.5其它....................................................2
2工程概况......................................................2
2.1项目概况................................................2
2.2设计概况................................................3
3施工安排......................................................7
3.1组织机构................................................7
3.2总体施工安排...........................................19
3.3进度指标及工期安排.....................................21
3.4施工平面布置...........................................21

4施工准备.....................................................22
4.1技术准备...............................................23
4.2现场准备...............................................23
4.3机械设备准备...........................................23

4.4测量、监测、试验仪器准备...............................24
4.5材料准备...............................................25
4.6劳动力准备.............................................25
5主要施工方法.................................................26

5.1施工工艺流程...........................................26
5.2测量...................................................27

5.3钢筋工程...............................................29

5.4模板台车...............................................33
5.5混凝土浇筑.............................................41
5.6混凝土养护.............................................42
5.7二次衬砌背后注浆.......................................43

5.8防排水施工.............................................45
1中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
5.9二次衬砌的裂缝控制措施.................................51
6进度保证措施.................................................54
6.1组织保证措施...........................................54
6.2管理保证措施...........................................55
6.3技术保证措施...........................................56
6.4资源保证措施...........................................58
6.5资金保证措施...........................................58
7质量保证措施.................................................59
7.1质量保证体系...........................................59
7.2质量保证制度...........................................59
7.3工程质量保证措施.......................................63
8安全保证措施.................................................68
8.1 安全生产目标...........................................68
8.2 组织保障措施...........................................68
8.3 安全管理制度...........................................69
8.4 施工安全保证措施.......................................71
8.5风险源识别.............................................75
9季节性施工措施...............................................76

9.1雨期施工...............................................76
9.2夏季施工...............................................77
9.2冬季施工...............................................78
10绿色施工....................................................80
10.1绿色施工体系..........................................81
10.2绿色施工目标..........................................82
10.3主要控制指标..........................................84
10.4节材与材料资源利用评价指标保障措施....................86
10.5节水与水资源利用评价指标保障措施......................86
10.6节能与能源利用评价指标保障措施........................87
10.7节地与土地资源保护评价保障措施........................88
10.8环境保护措施..........................................88

10.9临时工程的使用与恢复..................................89
2中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案

11验收要求....................................................89
11.1验收标准及内容........................................89
11.2验收程序..............................................92
11.3验收人员..............................................93
12应急预案....................................................93
12.1应急管理体系..........................................93
12.2应急救援物资..........................................96
12.3应急措施..............................................98
12.4触电事故的预防及其应急救援预案........................99
12.5发生坍塌事故的预防及应急预案.........................103
12.6高处坠落事故.........................................104
12.7应急培训与演练.......................................104

13疫情防控措施...............................................108
13.1防疫体系建立.........................................108
13.2疫情防控指南.........................................110
13.3开复工及新进场人员准备...............................117
13.4现场防控.............................................120
13.5应急处置.............................................127
13.6信息报送.............................................129
14计算书.....................................................130
15附图.......................................................130
3中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
1编制依据
1.1施工组织设计
序号 名 称 编制时间
1 隧道施工组织设计 2018.05
1.2勘察设计文件

序号 名 称 编号
荆门市荆山大道(象山大道~荆南大道)道路
1 及排水工程子项二:荆山大道(象山大道~海 /
慧路)工程第四册隧道工程
2 罗汉山隧道工程岩土勘察报告 2011239Z
1.3国家、行业、地方规范规程
序号 类别 名 称 编 号
1 《混凝土结构工程施工质量验收规范》 GB50204-2015
2 《混凝土质量控制标准》 GB50164-2011
3 《混凝土强度检验评定标准》 GB/T50107-2010
4 《混凝土外加剂应用技术规范》 GB50119-2013
5 国家 《地下工程防水技术规范》 GB50108-2008
6 《地下防水工程施工质量验收规范》 GB50208-2011
7 《土工合成材料应用技术规范》 GB50290-2014
8 《混凝土外加剂应用技术规范》 GB50119-2013
9 《钢结构规范》 GB50017-2003
10 《公路工程技术标准》 JTGB01—2014
11 《公路隧道设计设计规范》 JTGD70—2004
12 《公路隧道施工技术规范》 JTG/T 3660—2020
13 《公路隧道设计细则》 JTG/D70-2010
14 行业 《公路工程抗震规范》 JTGB02-2013
15 《公路土工合成材料应用技术规范》 JTG/T D32—2012
16 《建筑地基处理技术规范》 JGJ79-2012
17 《钢筋机械连接技术规程》 JGJ107-2016
18 《钢筋焊接及验收规程》 JGJ18-2012
1中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
19 湖北省地方标准《基坑工程技术规程》 DB42/159-2012
地方
湖北省地方标准《建筑地基基础技术规
20 DB42/242-2014
范》

1.4法律、法规及规范性文件
序号 名 称 编 号
1 建设工程安全生产管理条例 国务院393号令
国家安全生产监督管理
2 特种作业人员安全技术培训考核管理规定
总局令 第30号
3 危险性较大的分部分项工程安全管理规定 住建部令 第37号
国家安全生产监督管理
4 生产安全事故应急预案管理办法
总局令 第17号
1.5其它
序号 类别 名称 编号
公司质量、环境、职业安全健
1 企业 康
管理体系程序文件
2 企业 公司质量手册
3 企业 公司安全手册
2工程概况
2.1项目概况
罗汉山隧道是荆门市西城区荆山大道控制工程,是连接深圳大道与象山大
道的重要通道。隧道按城市主干路标准设计,设计时速 50km/h,双向4车道,
1#隧道左线起于桩号 ZK4+012.480,止于 ZK4+880,全长约 867.52m,右线
YK4+042.480,止于 YK4+820,全长 777.52m。2#隧道隧道左线起于桩号
ZK5+220,止于 ZK7+746.467,全长 2526.467m,其中暗挖段为 ZK5+220-
ZK+658.517 , 长 2438.5m , 出 口 明 挖 段 为 ZK+658.517-ZK7+746.467 , 长
87.95m;右线起于桩号YK5+195,止于YK7+684.45,长2489.45m,其中暗挖段
为YK5+195-YK7+596.5,长2401.5m,出口明挖段为YK7+596.5-YK7+684.45,长
87.95m。
2中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
图2.1-1 罗汉山隧道平面布置图
2.2设计概况
2.2.1二次衬砌结构设计概况
罗汉山隧道结构全长 6660m,其中S5a围岩长度为 2454m,S5b围岩长度为
1080m,S5s围岩长度为138.517m,S4a围岩长度为310m,S4b围岩长度为530m,S3
围岩长度为 1321m,隧道加宽段共有 8 处,长度为 320m,隧道明洞共长
507.44m。
详见下表:
表2.2.1-1 隧道二衬设计概况汇总表
隧道 隧道围岩

序号 总长 起讫桩号 长度 备注
名称 等级
ZK4+012.48~
1 洞门 15m
ZK4+027.48
2 ZK4+027.48~ZK4+035 明洞SH 7.52m
3 ZK4+035~ZK4+160 S5a 125m
罗汉
4 ZK4+160~ZK4+245 S5b 85m
山1号
867.52m
隧道
5 ZK4+245~ZK4+320 S4 75m
左线
6 ZK4+320~ZK4+420 S5b 100m
7 ZK4+420~ZK4+607 S5a 187m
8 ZK4+607~ZK4+780 S5b 173m
3中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
隧道 隧道围岩
序号 总长 起讫桩号 长度 备注
名称 等级
9 ZK4+780~ZK4+840 S5a 60m
10 ZK4+840~ZK4+865 明洞SH 25m
11 ZK4+865~ZK4+880 洞门 15m
YK4+042.48~
12 洞门 15m
YK4+057.48
13 YK4+057.48~YK4+110 明洞SH 52.52m
14 YK4+110~YK4+235 S5a 125m
15 YK4+235~YK4+315 S5b 80m
16 YK4+315~YK4+532 S5a 217m
罗汉
山1号
17 777.52m YK4+532~YK4+590 S5b 58m
隧道
右线
18 YK4+590~YK4+670 S5a 80m
19 YK4+670~YK4+720 S5b 50m
20 YK4+720~YK4+780 S5a 60m
21 YK4+780~YK4+805 明洞SM 25m
22 YK4+805~YK4+820 洞门 15m
23 ZK5+220~ZK5+235 洞门 15m
24 ZK5+235~ZK5+305 S5a 70m
25 ZK5+305~ZK5+395 S4a 90m
26 ZK5+395~ZK5+500 S5a 105m
27 ZK5+500~2K5+620 S5b 120m
28 ZK5+620~ZK5+630 S5a 10m
29 ZK5+630~ZK5+670 TS5 40m
罗汉
山2号 2526.467
30 ZK5+670~ZK5+780 S5a 110m
隧道 m
左线
31 ZK5+780~ZK5+835 S5b 55m
32 ZK5+835~ZK5+895 S5a 60m
33 ZK5+895~ZK6+170 S3 275m
34 ZK6+170~ZK6+180 S4b 10m
35 ZK6+180~ZK6+220 TS4 40m
36 ZK6+220~ZK6+290 S5a 70m
37 ZK6+290~ZK6+315 S5b 25m
4中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
隧道 隧道围岩
序号 总长 起讫桩号 长度 备注
名称 等级
38 ZK6+315~ZK6+385 S3 70m
39 ZK6+385~ZK6+480 S4a 95m
40 ZK6+480~ZK6+605 S4b 125m
41 ZK6+605~ZK6+682 S3 77m
42 ZK6+682~ZK6+722 TS3 40m
43 ZK6+722~ZK6+832 S5a 110m
44 ZK6+832~2K6+885 S3 53m
45 ZK6+885~ZK6+910 S4a 25m
46 ZK6+910~ZK6+962 S3 52m
47 ZK6+962~ZK6+975 S5b 13m
48 ZK6+975~ZK7+035 S5a 60m
49 ZK7+035~ZK7+055 S5b 20m
50 ZK7+055~2K7+205 S3 150m
51 ZK7+205~ZK7+245 TS3 40m
52 ZK7+245~ZK7+302 S3 57m
53 ZK7+302~ZK7+340 S5b 38m
54 ZK7+340~ZK7+360 S5a 20m
55 ZK7+360~ZK7+375 S5b 15m
56 ZK7+375~ZK7+455 S4b 80m
57 ZK7+455~ZK7+520 S5a 65m
58 ZK7+520~ZK7+658.517 S5s 138.517m
ZK7+658.517~ 框架式明
59 87.95m
ZK7+746.467 洞
60 YK5+195~YK5+210 明洞SM 15m
61 YK5+210~YK5+215 明洞SM 5m
62 YK5+215~YK5+350 S5a 135m
罗汉
山2号
63 2489.45m YK5+350~YK5+425 S5a 75m
隧道
右线
64 YK5+425~YK5+535 S5a 110m
65 YK5+535~YK5+595.203 S5b 60.203m
YK5+595.203~
66 TS5 40m
YK5+635.203
5中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
隧道 隧道围岩
序号 总长 起讫桩号 长度 备注
名称 等级

67 YK5+635.203~YK5+665 S5b 29.797m
68 YK5+665~YK5+945 S5a 280m
69 YK5+945~YK6+122. 519 S3 177.519m
YK6+122.519~YK6+132.
70 S4b 10m
519
YK6+132.519~
71 TS4 40m
YK6+172.519
72 YK6+172. 519~YK6+245 S3 72.481m
73 YK6+245~YK6+275 S4b 30m
74 YK6+275~YK6+355 S5b 80m
75 YK6+355~YK6+480 S4b 125m
76 YK6+480~YK6+565 S4b 85m
77 YK6+565~YK6+620.986 S3 55.986m
YK6+620.986~
78 TS3 40m
YK6+660.986
79 YK6+660. 986~YK6+725 S3 64.014m
80 YK6+725~YK6+885 S5a 160m
81 YK6+885~YK6+930 S3 45m
82 YK6+930~YK6+955 S4a 25m
83 YK6+955~YK7+015 S3 60m
84 YK7+015~YK7+025 S5b 10m
85 YK7+025~YK7+090 S5a 65m
86 YK7+090~YK7+100 S5b 10m
87 YK7+100~YK7+142.983 S3 42.983m
YK7+142.983~
88 TS3 40m
YK7+182.983
89 YK7+182.983~YK7+252 S3 69.017m
90 YK7+252~YK7+265 S5b 13m
91 YK7+265~YK7+280 S5a 15m
92 YK7+280~YK7+325 S5b 45m
93 YK7+325~YK7+390 S4b 65m
94 YK7+390~YK7+470 S5a 80m
6中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
隧道 隧道围岩
序号 总长 起讫桩号 长度 备注
名称 等级

95 YK7+470~YK7+596.5 明洞SH 126.5m
框架式明
96 YK7+596.5~YK7+684.5 87.95m
洞

2.2.2二次衬砌结构尺寸及支护参数
表2.2.2-1 二次衬砌结构尺寸及支护参数表
序 断面净空尺 二次衬砌厚度 二次衬砌钢
断面类型 砼标号
号 寸 (cm) 筋
50cm钢筋混凝
1 S5s抗水压
土
45cm钢筋混凝
2 S5a
土 HPB300钢
45cm钢筋混凝 筋,
3 S5b
土 fy=270N/
70.78m2 C35P8
40cm钢筋混凝 mm2,HRB400E
4 S4a
土 钢筋,
40cm钢筋混凝 fy=360N/mm2
5 S4b
土
35cm钢筋混凝
6 S3
土
具体二次衬砌结构尺寸及支护参数详见附件一:二次衬砌结构断面图。
2.2.3二次衬砌台车设计概况
表2.2.3-1二次衬砌台车参数表
序号 台车基本技术参数 技术参数值(名称)
1 台车长度(m) 12m
2 台车类型 自制/全液压自行式(步进)
3 钢板厚度(mm) 10mm
4 工作窗尺寸、数量 0.7*0.7m\24
5 门架内净空高度(m) 4.4m
3施工安排

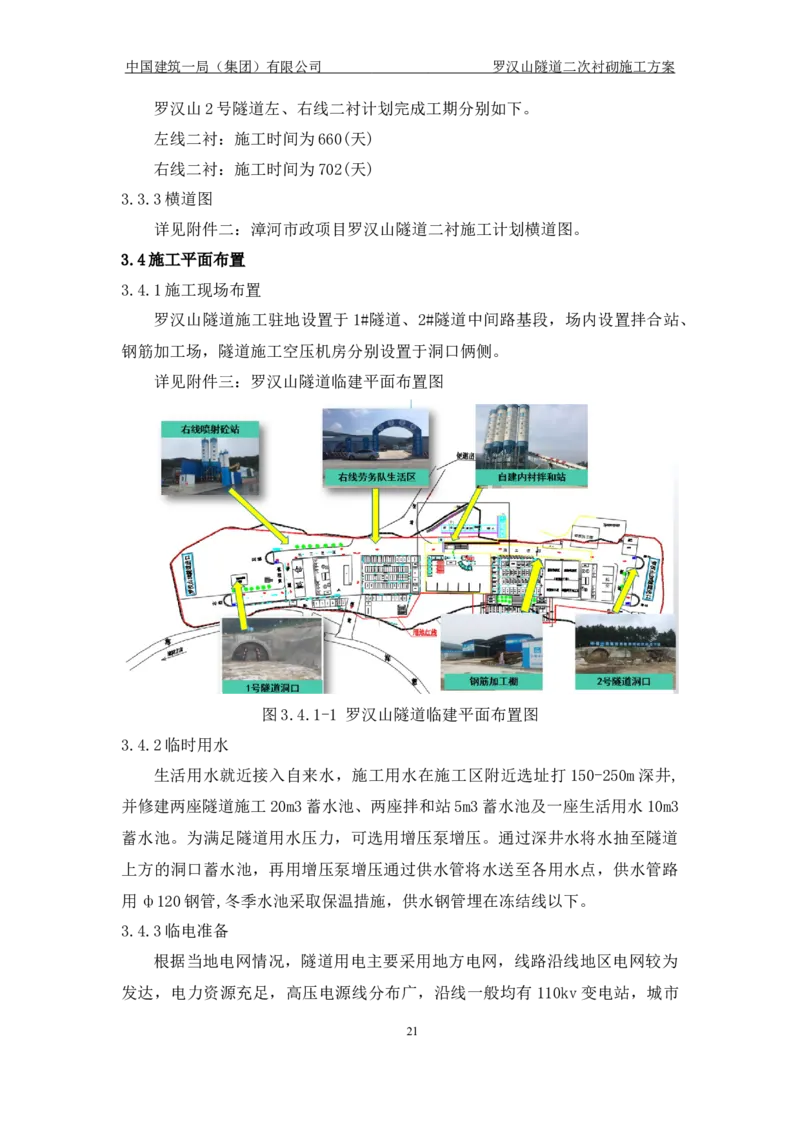

3.1组织机构
3.1.1组织机构图、项目管理层分工及职责
7中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案

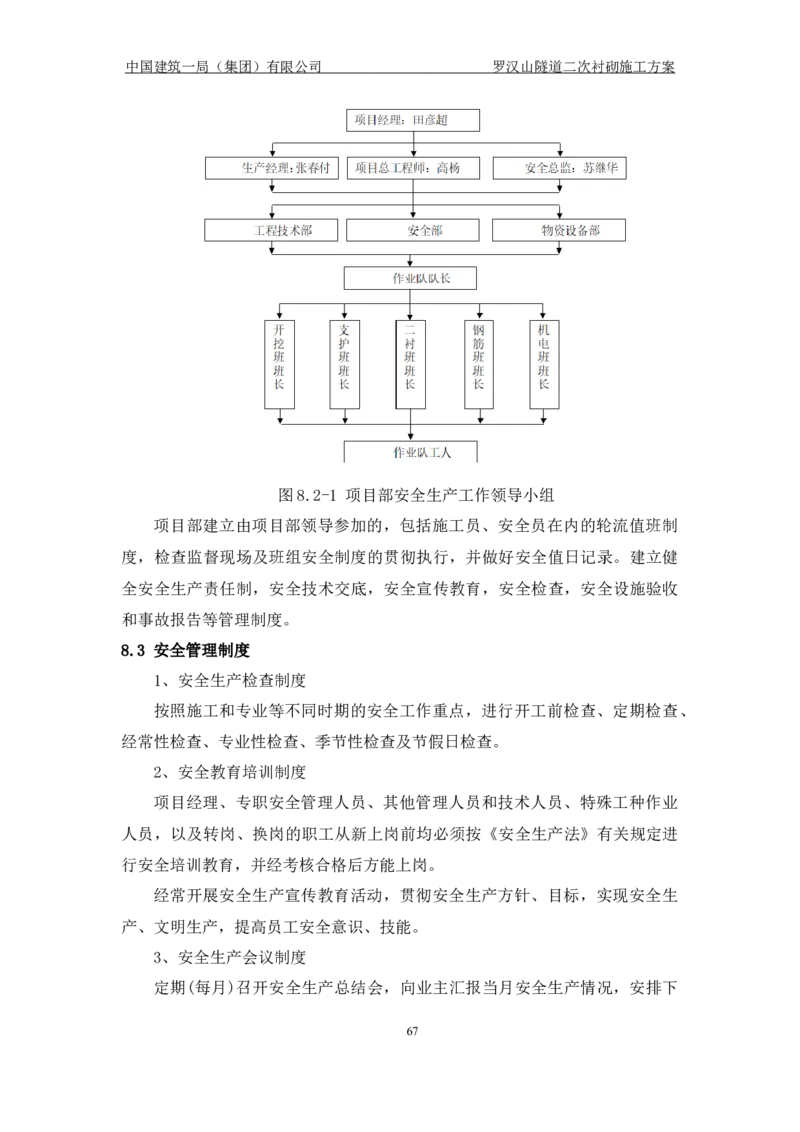

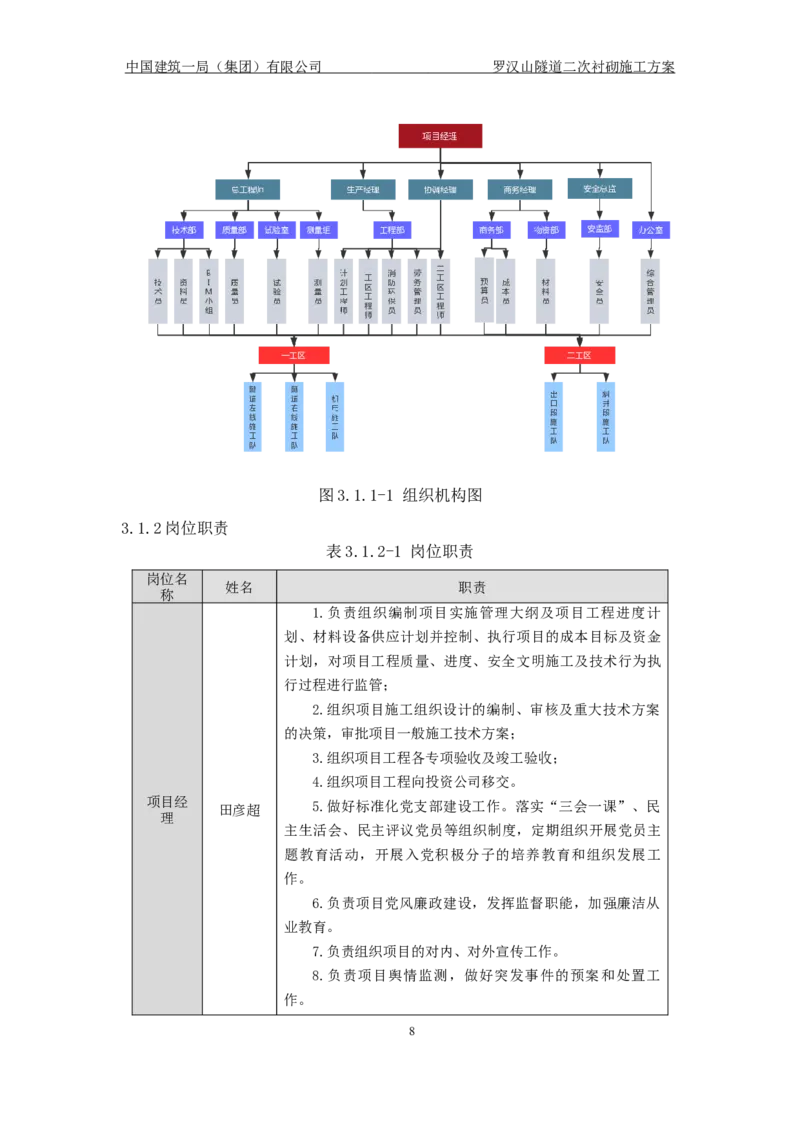

图3.1.1-1 组织机构图
3.1.2岗位职责

表3.1.2-1 岗位职责
岗位名
姓名 职责
称

1.负责组织编制项目实施管理大纲及项目工程进度计
划、材料设备供应计划并控制、执行项目的成本目标及资金
计划,对项目工程质量、进度、安全文明施工及技术行为执
行过程进行监管;
2.组织项目施工组织设计的编制、审核及重大技术方案
的决策,审批项目一般施工技术方案;
3.组织项目工程各专项验收及竣工验收;
4.组织项目工程向投资公司移交。
项目经 田彦超 5.做好标准化党支部建设工作。落实“三会一课”、民
理
主生活会、民主评议党员等组织制度,定期组织开展党员主
题教育活动,开展入党积极分子的培养教育和组织发展工
作。
6.负责项目党风廉政建设,发挥监督职能,加强廉洁从
业教育。
7.负责组织项目的对内、对外宣传工作。
8.负责项目舆情监测,做好突发事件的预案和处置工
作。
8中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
岗位名
姓名 职责
称
9.协调、维护与政府等社会各方关系及处理民扰与扰民
工作。
1.项目总工全面负责项目资料的日常管理工作,并对项
目各项资料的准确性、合规性、及时性负责。
2.项目总工程师负责编制项目技术策划、施工组织设
计、专业施工技术方案和工序设计,选择或编制工法、工艺
标准;负责内各类施工技术方案的审核,组织施工技术方案
的编制及审核。
3.负责项目工程资料管理工作的培训工作;
4.项目资料管理方案的审核、审批、交底工作;
5.项目工程资料的定期检查,协助项目经理考核工程资
料管理工作。
6.《分项工程质量验收记录》
①分项工程完成(包含;检验批均已完成),工程部及质量
部自检后格后,应由质量部填
报《分项工程质量验收记录表》和《分项/分部工程施工
报验表》。
总工程
高杨
师 ②分项工程质量验收应由监理工程师组织项目专业技术
负责人等进行验收并签认。
7.《分部(子分部)工程质量验收记录》的签写
①分部(子分部)工程完成,工程部及质量部自检后格
后,应由质量部与技术部共同填
报《分部(子分部)工程质量验收记录表》和《分项/分
项工程施工报验表》
②分部(子分部)工程应由总监理工程师组织有关设计
单位及施工单位项目负责人和技术、质量负责人等共同验收
并签认。
③分部工程完工,工程部应先行组织自检,合格后由质
量部与技术部共同填写《分部(子分部)工程质量验收记录
表》报请公司技术、质量部门验收并签认后,由监理、勘
察、设计和施工单位进行分部工程验收,并报建设工程质量
监督机构。

1.项目生产经理主管工程部,负责参与编制项目质量、
生产经 环境、职业安全与健康体系管理计划,并领导整合体系的现
张春付
理 场贯彻实施;
2.参与编制施工组织设计、施工技术方案和技术措施等
9中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
岗位名
姓名 职责
称
技术管理文件,领导现场贯彻实施;
3.编制总进度计划及年度、阶段计划,领导编制月、
周、日生产计划,组织贯彻实施进度计划等;
4.完成项目计划统计报量工作。
1.参与业主合同谈判,认真研究与分析合同条款,最大
限度争取有利内容,降低风险;
2.负责合同交底工作,并组织项目人员的合同学习;
3.组织编制分供和劳务队合同,主持项目合同评审工
作;
4.参与劳务队方和供应商的选择,组织编制劳务队方和
供应商招标文件,组织项目部有关分项工程招标工作;
5.负责项目经营报价、进度款结算及工程竣工结算;负
责编制对业主的请款单、劳务队伍的结算单;
6.掌握施工动态,负责及时组织和办理索赔签证工作,
商务经 王乐 及时收回费用;
理
7.参与公司的预算制造成本会议,负责编制项目预算制
造成本实施计划并负责检查计划的落实;
8.负责期间成本分析及工程成本分析;
9.负责审定技术部编制的物资采购供应计划和劳务队方
编制的物资需用计划;
10.负责供应商和劳务队方报价审核;负责供应商和劳务
队方合同签订和合同管理工作;负责供应商和劳务队方结算
工作;
11.负责项目办公费,业务招待费,项目管理费及消费基
金的控制使用。
1.参与项目质量、环境、职业安全与健康三大体系管理
计划的制定;具体负责项目整合体系管理策划、体系建立与
运行指导、贯彻培训及内部审核;
2.按整合体系的管理要求实施文件资料控制;
3.编制人员培训计划并组织实施;建立培训与考核记
办公室
胡云云
主任 录;
4.负责外来文函收发、交接及保管工作;
5.负责项目的后勤保障工作;
6.负责项目的外联工作;
7.负责CI战略在项目的落实与管理。
质量总
闵乐 1.在项目经理的授权下,全面负责项目质量检查监督与
监
10中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
岗位名
姓名 职责
称
验收工作;
2.督促劳务、供应商建立有效的质量管理体系并监督其
有效运行;
3.指导劳务方现场质量管理;按工程形象进度,分阶段
提出质量控制要点并组织落实;
4.组织编制过程识别与控制书,对特殊和关键过程实施
全过程跟踪检查;
5.对潜在不合格隐患发出整改通知,对产生质量问题的
责任方依情节严重程度进行处罚;
6.参与质量事故的报告、调查、分析、处理工作,并负
责跟踪检查等。
1.负责对工程项目安全生产进行监督检查;
2.协助制订项目有关安全生产管理制度、生产安全事故
应急预案;
3.对危险源的识别进行审核,对项目安全生产监督管理
进行总体策划并组织实施;
4.参与编制项目安全设施方案,合理布置现场安全警示
标志;
安全总
辜应聪
监 5.参加现场机械设备、安全设施、临电设施的验收;
6.组织定期安全生产检查,组织安全管理人员每天巡
查,督促隐患整改;
7.落实员工安全教育、培训、持证上岗的相关规定,组
织作业人员入场三级安全教育;
8.组织开展安全生产月、安全达标、安全文明工地创建
活动。
1.参与项目质量、环境、职业安全与健康体系管理计划
的编制,并具体负责整合体系的现场运行管理;
2.按照项目阶段计划要求,编制项目月、周计划,并负
责组织、管理计划的现场实施;
3.负责施工期间各种技术问题的协调、处理工作;
工程部 孟 雷 4.具体负责生产要素的现场综合平衡工作,以及土建与
经理 刘 鹏 机电安装工程的交叉作业综合平衡工作;
5.具体负责项目现场工程质量管理工作,及时处理施工
过程中出现的质量问题;负责组织安全会,组织劳务队伍的
技术安全交底工作。
6.具体负责施工设备和机具的管理工作;
7.具体负责新技术、新材料、新工艺、新设备的应用并
11中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
岗位名
姓名 职责
称
及时作好总结;
8.具体负责编写项目施工管理方面的总结(工期、质
量、安全、文明施工、成本控制、整合体系的运行情况);
9.领导现场施工技术资料的定期检查工作,以及结构验
收和竣工验收前的资料收集汇总交圈工作;
10.参与项目结构验收和竣工验收工作;
11.参与对现场进场材料质量的检查,符合质量标准要求
的方可使用;
12.增强工程索赔意识,及时收集、报送完整的索赔资料
至项目商务部,以便及时向业主索回款项;由于业主或业主
指定承包商原因造成的工期延误,要及时办理签证认可手
续;
13.负责向商务部提供计划统计工作的基础资料;
14.负责工程竣工后但项目部尚未解体前的用户服务工
作,经理部解体后负责将有关资料向集团公司工程保证部移
交;
15.负责编制项目环境保护和文明施工计划,并具体负责
实施;
16.编写项目成品保护措施。
1.负责物资供应商的日常管理工作。
2.参与对物资供应商的考察。
3.负责物资计划管理,参与项目物资采购计划的制定,
参与劳务队方物资需用计划的审核,根据现场具体情况制定
合理的物资进场计划;
4.负责物资进场数量验收并牵头组织进场物资的质量验
证,并作好相应的验收记录;合理组织安排与劳务队方的物
资交接手续;
物资部 封运河 5.负责进场物资的库存管理,按规定对物资进行标识;
经理
负责组织对现场重要和特殊物资的专项管理工作;
6.负责进场物资的报验工作;
7.牵头负责物资质量证明资料管理,及时进行复试委
托;及时向项目技术部报送相关资料;
8.负责组织现场物资的消耗管理,依据施工预算,作好
总量控制,实行限额领料;组织定期对材料消耗进行分析;
9.负责物资在现场使用中的监督检查工作;
10.组织对计量设备定期检验;
12中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
岗位名
姓名 职责
称
11.负责材料计划、统计等工作的基础资料管理;
12.负责经项目经理的审批后对工程废料和剩余物资进行
处理。
13.负责对项目所需非实体物资的管理工作;
14.负责拟定并完善招投标管理办法及招投标工作流程;
15.组织承建商、供应商考察、考评活动,建立并维护承
建商、供应商名册;
16.完成公司领导交办的其他工作。
1.在项目总工的领导下组织设计文件会审;
2.施工场地规划;编制实施性施工组织设计;
3.负责施工现场的技术交底和资料收集、整理、归档工
作;
4.负责竣工资料的整理工作。
5.负责编制施工技术方案、技术措施、工序设计和工艺
标准;
6.协调土建施工详图和机电安装综合布线图的设计工
技术部 赵继伟 作。
经理
7.协助处理施工现场的技术问题;
8.负责编制物资采购供应计划,审核劳务队方的物资需
用计划;
9.负责编制新技术、新工艺、新材料、新设备应用的具
体推广计划和措施方案,并及时进行总结;
10.负责编制施工进度及时编制、上报和下达项目的年
度、季度、月旬施工计划;
11.参与项目的技术总结工作。
1.具体负责土建分项工程或机电专业工程的施工管理工
作;
负责管辖工作范围内机械设备的调配管理;
2.对管辖工作范围内的进度、质量、安全、文明施工及
车元杰 整合体系的管理运行负直接责任;
责任工 徐 晨
3.做好安全交底及技术交底工作,协调有关劳务队方的
程师 王奇峰
周慎颖 施工管理工作;
4.认真执行规范、标准以及施工组织设计、施工方案、
技术措施;
会同技术人员处理施工中出现的各类技术问题;
5.积极参与技术部组织的图纸会审及技术交底工作,并
13中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
岗位名
姓名 职责
称
对劳务队方做好交底;
6.做好施工管理中有关资料的收集与转发工作;协助技
术部及质量检查人员做好技术资料的归档;
7.协助商务部做好工程施工索赔;
1.参与编制施工技术方案、技术措施、工序设计和工艺
标准;
2.协调土建施工详图和机电安装综合布线图的设计工
作。
3.协助处理施工现场的技术问题;
4.协助技术部经理编制物资采购供应计划,审核劳务队
技术员 /
方的物资需用计划;
5.参与编制新技术、新工艺、新材料、新设备应用的具
体推广计划和措施方案,并及时进行总结;
6.根据施工进度及时编制、上报和下达项目的年度、季
度、月旬施工计划;
7.参与项目的技术总结工作。
1.参与编制项目技术资料管理办法,并监督落实情况。
2.负责工程技术资料的整理、汇总、交圈工作,并做好
竣工资料。参与项目结构验收和竣工验收工作。
3.定期检查施工技术资料是否与施工同步,是否及时,
是否完整无缺,督促项目有关部门、供应商、劳务队方及时
资料员 张 燕
整改,保证建立完整的技术资料台帐。
4.贯彻执行国家、地方的计量管理的法律、法规及集团
公司计量管理有关规定。
5.负责建立计量器具台帐。
6.监督指导劳务队方计量器具的管理并进行有效控制。
1.在质量总监的指导下,负责分项、分部工程施工过程
中的监督检查工作,参加检验批、分项、分部工程及样板间
的质量验收;
2.参加对施工作业班组的质量技术交底。
3.严格执行国家、行业及地方的规范、标准和规程及企
质量员 / 业各项质量管理制度,行使质量否决权;
4.参与质量体系的现场运行管理;
5.指导劳务方现场质量管理;按照阶段质量控制要点组
织实施;对特殊和关键过程实施全过程跟踪检查;
6.对潜在质量隐患和发生的质量问题发出整改通知,并
跟踪监督整改;对产生质量问题的责任方依情节严重程度进
14中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
岗位名
姓名 职责
称
行处罚;
7.参加质量例会或分析会;
8.监督施工过程、物资的使用及检验结果,参与进货检
验监督,过程试验监督;
9.具体执行质量教育规划,加强劳务队方的质量意识;
10.参与质量事故的报告、调查、分析、处理工作;
11.组织项目开展各项质量活动。
12.做好质量工作日志。
13.做好质量验收记录。
1.在安全总监的领导下工作,监督检查各项安全生产和
文明施工制度的落实执行情况
2.检查施工管理人员及劳务队队伍的安全技术交底及执
行情况;
3.经常检查项目安全生产责任制是否真正落实,是否认
真执行;
4.参与环境、职业安全与健康体系的现场运行管理;
5.参与组织劳务队队伍安全专兼职人员开展安全监督与
检查工作;
6.每天进行巡视检查,发现安全隐患及时提出整改意
安全员 曹海燕 见,坚决制止违章指挥、违章作业或无证上岗等作业行为,
秦学发
必要时可令其停止作业罚;
7.参加项目组织的安全检查活动,对发现的隐患按整改
通知单的时间监督整改;
8.负责对劳务队队伍进行三级安全教育及特殊工种培
训、考核工作;负责办理与发放操作人员上岗证;负责建立
特殊工种台帐;
9.参与机械设备的验收,并建立台帐;
10.参加各种安全生产和文明施工会议;
11.具体负责组织实施安全生产教育计划;
12.参与安全生产事故的调查与处理;
1.负责完成与业主工程款结算、劳务队伍的结算及工程
竣工决算的基础工作;
2.协助商务经理和商务部经理编制项目制造成本实施计
刘 菲
预算员 舍胜利 划;与责任工程师密切配合,相互沟通,共同努力,确保实
苟亚萍
施计划的实现;
3.配合责任工程师,防止和减少劳务队方的反索赔;
4.按集团公司下达的定期统计报表制度及其格式、内
15中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
岗位名
姓名 职责
称
容、时间统计上报,并须经统计负责人审阅、签字认可;
5.及时、准确的将月、季、年统计报表上报集团公司项
目管理部及建设单位;
6.必须如实填写统计原始记录,加强原始记录的质量控
制;
7.建立、完善统计台帐。
1.参与物资供应商的日常管理工作。
2.负责物资进场数量验收并参与进场物资的质量验证,
并作好相应的验收记录;负责与劳务队方的物资交接工作;
3.负责进场物资的库存管理,按规定对物资进行标识;
4.负责进场物资的报验工作;
材料员 黄浩俊
5.负责物资质量证明资料管理,及时进行复试委托;及
时向项目技术部报送相关资料;
6.负责物资在现场使用中的监督检查工作;
7.负责材料计划、统计等工作的基础资料管理;
8、负责对项目所需非实体物资的基础管理工作。
1、负责对工程进场原材料、构配件和施工质量检验的取
样、试样制备、标识、送样、委托、取试验报告;
2、对搅拌站混凝土的搅拌进行监督控制;
3、负责对标准养护室进行温湿度控制;
试验员 包锐锐 4、负责对现场天气状况、大气温度的测量;
李才武
5、负责对现场混凝土塌落度、保水性的测定和判定;
6、负责大体积混凝土和冬季施工混凝土的温度测量工
作;
7、负责对试验类计量仪器设备的管理。
3.1.3作业层分工及职责
表3.1.3-1 作业层分工及职责
作业队 职务 姓名 管理职责
1.认真贯彻执行国家有关安全方针政策、规
范、规程、标准和公司、项目部制定的安全生产规
章制度,结合工程特点及施工具体情况,制定分包
生产
左线劳务队 陈 坚
负责 单位各项安全生产管理办法和措施,并监督其实
右线劳务队 丁 斌
人
施;
2.定期组织安全生产内部检查和分析,针对施
工生产中存在及可能产生的事故隐患制定相应的整
16中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
作业队 职务 姓名 管理职责
改和预防措施,定人、定时间及时解决;
3.发生安全事故,做好现场保护与抢救工作,
及时上报,组织配合事故调查。制定并落实防止同
类事故再次发生的措施,吸取事故教训;
4.有权拒绝不科学、不安全的生产指令;
5.法律、法规和政策规定的其它安全生产职
责。
1.组织施工作业人员学习和执行各项安全生产
规章制度;
2.依据项目部安全教育培训制度,负责实施新
员工班组级安全教育,按时将培训资料报备项目部
安质环部;
3.每日组织开展班前“三工”及“预知危险”
活动。
4.组织班组进行隐患排查,整改事故隐患;
技术 5.落实班组交接班制,全方面记录交接班情
左线劳务队 林 波
负责
右线劳务队 郭励峰 况;
人
6.负责向施工作业人员进行班组级安全技术交
底;
7.定期组织开展班组现场处置应急演练;
8.遇险情时迅速组织施工作业人员撤离,发生
事故立即上报,并组织抢救,保护好现场并做好记
录;
9.法律、法规和政策规定的其它安全生产职
责。
1.班前配合班组长对班组内成员进行安全教
育、确认施工作业人员是否具备上岗条件;
2.班中进行安全巡查,督促班内施工作业人员
严格遵守操作规程,发现事故隐患及时告知班组
长,发现紧急情况或违章作业有权要求相关人员停
安全
左线劳务队 郭佳详
负责 止作业;
右线劳务队 张 亮
人
3.班后配合班组长对当班作业进行总结,对违
章人员进行安全教育;
4.配合班组长开展班组日常安全教育和安全活
动;
5.法律、法规和政策规定的其它安全生产职
17中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
作业队 职务 姓名 管理职责
责。
1.接受岗前安全生产教育及岗位技能培训工
作,掌握安全作业标准;
2.遵守安全生产规章制度和本岗位的安全操作
规程;
3.每天工作前进行本岗位(场所)的安全生产检
查,排查事故隐患,进行操作;
4.施工过程发现事故隐患或者不安全因素,立
即报告班组长;
全体 5.正确使用劳动防护用品,拒绝、劝阻、制止
左线劳务队 施工 / “违章指挥、违规操作、的行为;确认安全后方可
右线劳务队 作业
人员 违反劳动纪律。
6.积极、认真参与项目部组织的各项安全生产
活动及生产安全事故应急演练,防、应急处置及必
要的急救办法;掌握事故预
7.发生安全事故时,保护好现场,立即上报施
工现场负责人,紧急撤离时,服从现场统一指挥;
8.配合事故调查,如实提供有关情况;
9.法律、法规和政策规定的其它安全生产职
责。
3.2总体施工安排
3.2.1施工安排
因罗汉山1、2号隧道为分离式隧道,故左、右施工相互间没有影响,根据
各自隧道断面尺寸一致,左右洞分别配一套普通模板台车,加宽段模板台车通
过普通模板台车加支撑,拼装出设计加宽尺寸(加宽段由台车厂家现场组装)。
表3.2.1-1 施工安排
序号 项目 安排情况
根据罗汉山隧道 1、2号隧道施工面情况,共计 4套班
组,别为罗汉山1号隧道左线二衬工班、罗汉山1号隧道右
1 施工班组
线二衬工班、罗汉山1号隧道左线二衬工班、罗汉山1号隧
道右线二衬工班
隧道使用台车施工,台车设计总长 12m。台车搭接
2 模板台车施 20cm,每一循环台车衬砌长度为11.8m。水平施工缝设在路面
工
下0.15m位置。
18中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
序号 项目 安排情况
人行横洞搭设满堂支架,车行横洞(配电横洞)采用简
易型钢台架作为工作平台进行施工,模板均采用钢模板。
3 隧道防水施 隧道内采用简易台架铺设防水材料。
工
钢筋集中在加工厂加工,再运输至隧道二衬钢筋施工部
4 隧道钢筋施 位,采用防水板简易台车作为钢筋绑扎工作平台进行钢筋施
工
作。
砼输送泵自地面泵送砼至模板台车处,砼灌注以自密实
钢筋二衬砼
5
施工 为主,人工配合采用捣振棒振捣。

3.2.2二衬施工顺序
Ⅳ级、Ⅴ级围岩二次衬砌施工顺序:仰拱与小边墙同时施工,仰拱、小边
墙超前50m,后期仰拱、边墙应流水线组织施工,拱墙基面处理、防水施工、
钢筋绑扎、二衬砼浇注紧跟。Ⅲ级围岩二衬施工顺序:边墙与调平层同时施工,
后期仰拱、边墙应流水线组织施工,拱墙基面处理、防水施工、钢筋绑扎、二
衬砼浇注紧跟。
图3.2.1 二次衬砌施工示意图
19中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
图3.2.2 Ⅳ级、Ⅴ级围岩二衬施工流程图 图 3.2.3 Ⅲ级围岩二衬施工流程
图
3.3进度指标及工期安排
3.3.1进度指标
序号 项目 进度指标 备注
Ⅳ级、Ⅴ级围岩仰拱、矮边
1 1.5天/段
墙施工
2 Ⅲ级围岩矮边墙施工 1天/段
Ⅳ级、Ⅴ级围岩拱墙(单洞
3 3天/段
单线段,台车)
Ⅲ级围岩拱墙(单洞单线
4 2天/段
段,台车)
3.3.2工期安排
衬砌工期决定于初期支护进度,根据《罗汉山隧道施工组织设计》对1#、
2#隧道工期安排,1#、2#隧道左、右线二衬计划完成工期分别如下。
左线二衬:施工时间为457(天)
右线二衬:施工时间为402(天)
20中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
罗汉山2号隧道左、右线二衬计划完成工期分别如下。
左线二衬:施工时间为660(天)
右线二衬:施工时间为702(天)
3.3.3横道图
详见附件二:漳河市政项目罗汉山隧道二衬施工计划横道图。
3.4施工平面布置
3.4.1施工现场布置
罗汉山隧道施工驻地设置于1#隧道、2#隧道中间路基段,场内设置拌合站、
钢筋加工场,隧道施工空压机房分别设置于洞口俩侧。
详见附件三:罗汉山隧道临建平面布置图
图3.4.1-1 罗汉山隧道临建平面布置图
3.4.2临时用水
生活用水就近接入自来水,施工用水在施工区附近选址打150-250m深井,
并修建两座隧道施工20m3蓄水池、两座拌和站5m3蓄水池及一座生活用水10m3
蓄水池。为满足隧道用水压力,可选用增压泵增压。通过深井水将水抽至隧道
上方的洞口蓄水池,再用增压泵增压通过供水管将水送至各用水点,供水管路
用ф120钢管,冬季水池采取保温措施,供水钢管埋在冻结线以下。
3.4.3临电准备
根据当地电网情况,隧道用电主要采用地方电网,线路沿线地区电网较为
发达,电力资源充足,高压电源线分布广,沿线一般均有 110kv变电站,城市
21中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
附近施工用电较易取得可靠的大容量电源。施工用电直接利用地方电源和贯通
35kv电力干线相结合的方式供应。在隧道洞口两侧分别安装1台630KVA、1台
800KVA、2台1250KVA变压器。同时在各隧道洞口准备一台 350KW、一台300kw
发电机,作为应急备用电源。再分别引向各自作业面的洞内及生产区、生活区。
隧道动力用电等级为380V,照明用电、成洞地段为220V,作业地段为36V,采
用电缆线供电。洞内动力线路采用“三相五线制”。隧道成洞地段采用220V/
200W的高压钠灯,每隔20m安装一盏。掌子面和需要移动照明地段,采用 36V
的ELD灯或36V的矿用500WLED灯。
4施工准备
4.1技术准备
表4.1-1 技术准备
序号 名 称 时间 参加人员 组织单位
2018.3.6- 项目部全体、作业
1 施工方案交底 技术部
2018.3.31 队
2018.3.6- 项目部全体、作业
2 图纸会审交底 技术部
2018.3.31 队
2018.3.6- 技术、工程、质量
3 规范、图集学习 技术部
2018.3.31 部
4.2现场准备
表4.2-1 现场准备
序
名称 时间 参加人员 组织单位
号
项目部全体、作业 技术部、工程
1 现场环境调查 2018.3.6-2018.3.31
队 部
工程、测量、技 技术部、工程
2 管线排查 2018.3.6-2018.3.31
术、协调 部
地下障碍物的 工程、测量、技 技术部、工程
3 2018.3.6-2018.3.31
排查 术、协调 部
技术部、工程
4 围挡 2018.3.6-2018.3.31 工程、测量、技术
部
工程、测量、技 技术部、工程
5 临时道路 2018.3.6-2018.3.31
术、协调 部
工程、测量、技 技术部、工程
6 加工场地 2018.3.6-2018.3.31
术、协调 部
工程、测量、技 技术部、工程
7 临水临电 2018.3.6-2018.3.31
术、协调 部
4.3机械设备准备
根据本隧道的工程量配备适宜的施工机械,配置主要施工机械设备根据理
论计算与实际相结合,确保生产能力大于进度指标,即设备数量充裕,性能优
22中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
良,配套齐全,保证施工机械数量满足工程进度和工程质量的需要。机械设备
由项目部统一调配使用,充分发挥机械设备的能力。
根据施工进度计划,提前安排机械设备进场、调试,根据各施工队施工进
度,进场机械设备在各施工队之间进行合理调配,确保施工连续、顺利进行。
表4.3-1 主要机械设备配置表

序号 名称 型号 单位 数量 用途 进场时间
2018.5.2
1 装载机 ZL50C 台 4 场内清理
5
2018.5.2
2 自卸汽车 北方奔驰 辆 4 材料倒运
5
2018.5.2
3 多功能作业台架 自制 台 4 防水铺设
5
二衬浇筑 2018.7.2
4 二衬台车 台 6
砼 5
混凝土运 2018.6.2
5 砼输送车 JC8 辆 16
输 5
混凝土输 2018.6.2
6 砼泵 HBT60 台 6
送 5
7 简易吊装设备 自制 台 6 吊装防水板 2018.5.25
基面处理
8 简易台架 自制 台 6 2018.5.25
铺设防水板
9 冲击电钻 把 4 钻定孔位 2018.3.25
10 射钉枪或铁锤 可调节火力 把 6 打入钢钉 2018.7.25
11 仰拱栈桥 座 6 通行 2018.6.25
12 振捣器 台 6 捣实 2018.3.25
4.4测量、监测、试验仪器准备
表4.4-1 测量、监测、试验仪器准备
序
仪器名称 数量 用途 备注
号
1 Topcon-601全站仪 2 测设控制 测量部
2 T2经纬仪 2 轴线投测 测量部
3 Na-20水准仪 3 标高传递 测量部
4 DSE水准仪 3 标高传递 测量部
5 无线对讲机 8 通讯联络 测量部、工程部
测量部、技术质量部、工程
6 50m钢尺 2 轴线量测
部
7 铅直仪 8 竖向投点 技术质量部、技术部
8 钢卷尺 10 现场检验 项目管理人员配备
23中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
序
仪器名称 数量 用途 备注
号

9 混凝土振动台 12 混凝土试块振捣 试验室使用
10 自动温控仪 3 温度、湿度控制 试验室使用
11 天平 2 检测土干密度 试验室使用
12 游标卡尺 2 材料检验 项目物资部
13 质量检测器 2 工程实体检验 项目工程部、质量部
14 兆欧表 2 安全 项目安全部
15 砂浆试模 20 砂浆试块 试验室使用
16 大气温度计 3 大气温度控制 试验室使用
17 干湿温度计 3 湿度控制 试验室使用
18 混凝土试模 30 混凝土试块 试验室使用
19 GPS 1 测量部
20 电子水准仪 1 测量部
4.5材料准备
表4.5-1 二次衬砌材料计划需求表
材料项目 规格 单位 数量 备注
拱部及边墙混凝土 C35P8 m³ 12420
仰拱混凝土 C35P8 m³ 4848
仰拱回填混凝土 C15 m³ 7512
防水卷材 2mm厚高分子自粘胶膜 m2 40488
无纺布 350g/m2 m2 40488
钢筋 22 kg 1020456
钢筋 25 kg 990222
钢筋 16 kg 464640
钢筋 8 kg 314280
4.6劳动力准备
4.6.1 劳动力计划
表4.6.1-1 劳动力计划表
24中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
劳动力(人)
序号 分项工程 工种
1#隧道工区 2#隧道工区
1 钢筋工 15 18
2 罗汉山隧道右线 模板工 9 11
3 杂工 4 6
4 钢筋工 15 17
5 罗汉山隧道左线 模板工 10 12
6 杂工 5 6

合计 58 70
4.6.2 劳动力计划柱状分析图
20
18
16
14
12
10
8
6
4
2
0
1#隧道罗汉山隧道右 1#隧道罗汉山隧道左 2#隧道罗汉山隧道右 2#隧道罗汉山隧道左
线 线 线 线
钢筋工 模板工 杂工
图4.6.2-1 劳动力计划柱状分析图
5主要施工方法
5.1施工工艺流程
施工工艺流程图示意图:
25中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
喷砼面处理
排水盲管安
不 合
报 验 格
合格
铺设防水板
合格
报 验
合 格
钢筋制安
不 合
报 验
格
合
格
二衬砌台车就位
去污、涮脱模剂
台车定位
预埋件安装
立堵头板、安止水
不 合
报 验
格
合
格
砼制 灌 注 砼 养 护
脱 模
养 护
图5.1-1 施工工艺流程图示意图
5.2测量
5.2.1洞外地面控制测量
洞外控制测量,采用GPS精密测量,平差控制点坐标。
按三等GPS精度施测,固定误差为5mm,比例误差为1ppm。要求最弱边边长

26中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
相对中误差不大于1/100000,基线边方向中误差不大于1.7″,基线长度小于
500m时,边长中误差小于5mm。
1)控制点布设在视野开阔、通视良好、土质坚实、不易破坏的地方。
2)每个隧道进出口、横洞洞口布设平面控制点3个,三等水准点2个。
3)用于向洞内传递方向的洞外联系边不短于300m。
表5.2.1-1 隧道洞外平面控制测量的等级
测角中误差
洞外平面控制网类别 等级 隧道长度S(km)
(mm)
GPS网 三等 -- L≤5
表5.2.1-2 卫星定位测量控制网的主要技术要求
固定误差 比例误差系数 约束点间的边长相 约束平差后最弱
等级
A(mm) B(mm) 对中误差 边相对中误差
三等 ≤10 ≤5 ≤1/150000 ≤1/70000
5.2.2洞内控制测量
洞内控制测量采用导线法,以洞口投点为起点向洞内延伸。导线布置采用
多边形闭合导线或主副导线闭合环。根据洞外控制测量坐标系统,建立洞内控
制系统。拟采用二种导线:
1)施工导线:随着开挖面向前推进,用以进行放样来指导开挖、衬砌的导
线,边长为25~50m;
2)基本导线:掘进100~200m时,为了检查隧道方向是否与设计相符,选
择一部分施工导线敷设50~100m精度较高的基本导线。
布网时沿隧道中线布设和沿隧道一侧布置,近似在同一里程各组点。测角
时利用全圆观测法观测相邻导线点组各个方向的方向值及相邻各条边边长。交
叉导线网网形复杂,计算量大,因此采用平差软件进行严密平差,计算导线点
平面坐标,对最弱点进行精度评定,同时人工计算加以校核;控制点的高程用
精密水准测定,并通过洞内外联测平差;隧道贯通后及时进行进出口联测,复
核测量成果。
5.2.2-1 隧道洞内平面控制测量的等级
导线测角中误差
洞内平面控制网类别 等级 隧道长度L(km)
(")
导线网 四等 2.5 2≤L<5
5.2.2-2 隧道洞外、洞内高程控制测量的等级
27中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
每千米高差全中误差 洞外水准路线长度或两开挖
高程控制网类别 等级
(mm) 洞口间长度S(km)
水准网 四等 10 S≤6
5.2.3隧道初支断面净空测量
在隧道二衬施工之前,先由测量组对隧道初支断面净空进行测量,在隧道
两侧边墙处设导放点,导放点每5m打设一组,标高与该里程设计标高一致,再
根据五寸台法进行放样开挖。仰拱开挖应符合以下规定:根据测量放样进行隧
底开挖,开挖轮廓和底部高程必须符合设计要求。隧底石质坚硬时,岩石个别
突出部分侵入衬砌应小于5cm.完成后将测量成果上报。提前对侵限部位进行处
理,处理完成后进行复测,并经监理检测合格后方可进行下一道工序。
5.3钢筋工程
5.3.1钢筋施工
1、钢筋加工与绑扎
钢筋按要求在洞外加统一加工,运输到现场,在台车上人工安装绑扎。根
据测量控制点先扎外层环向定位钢筋,用纵向筋将定位钢筋连接后,以纵向筋
作为其他环向筋安扎依据,扎完外层后再用相同方法安扎内层钢筋,并及时将
内外层钢筋用蹬筋连接,电弧焊点焊,以加强整体刚度。钢筋安设完成后,按
中线标高进行轮廓尺寸检查,合格后于内层钢筋挂设5cm厚砂浆垫块,以确保
砼灌筑后钢筋保护层厚度。钢筋绑扎时,严禁损伤防水板,钢筋焊接时,用防
火板对防水板进行遮拦,以防烧伤防水板。
2、复检钢筋
台车就位前按照用仪器测放的隧道中线及标高对已安扎好的钢筋再次进行
结构尺寸检查,看钢筋位置是否正确,保护层能否满足要求,环向主筋内外面
是否已安设混凝土保护层浆垫块,只有符合要求后才能进行台车就位。
5.3.2钢筋接头
1、钢筋绑扎接头技术要求:
①、受拉区内的光圆钢筋末端应作成彼此相对的 180度弯钩,带肋钢筋应
作成彼此相对的90度弯钩。绑扎接头的搭接长度(由两钩端部切线算起)应符
合下表规定:
表5.3.2-1 绑扎接头的搭接长度要求
28中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
序号 钢筋类别 受拉区 受压区
1 光圆钢筋 30d+半圆形弯钩 30d
2 带肋钢筋 35d+直角形弯钩 25d
注:d为钢筋直径;绑扎接头的搭接长度除应符合本表规定外,且在受拉
区不得小于300mm,在受压区不得小于200mm。
②、受压区光圆钢筋的末端,可不作弯钩,但钢筋搭接长度不得小于
30d。
2、钢筋电弧焊接头技术要求:

①、钢筋电弧焊接头类型应符合下表4-4规定:
注:在无条件进行序号1、3的双面焊缝电弧焊时,可采用2、4的单面焊
电弧焊。
②、钢筋电弧焊接头外观质量应符合下列要求:
表5.3.2-2 搭接接头的长度、帮条的长度和焊接的总长度要求
序
类别 项目 允许偏差
号
帮条焊接头钢筋轴线的纵向偏移 0.5d
弯折角 4°
搭接焊接
偏移 0.1d且不大于3mm
焊缝高度 +0.05d—0
电弧
1 焊接 焊缝宽度 +0.1d—0
头
焊缝长度 -0.5d
咬肉深度 0.05d且不大于0.5mm
在2d长的焊缝表 数量 2个
面上焊缝的气孔及
夹渣 面积 6m2
弯折角 4°
闪光 接头处钢筋轴线
2 对焊 偏移 0.1d且不大于2mm
接头
接头表面裂纹 不允许
注:d为钢筋直径,单位为mm。
A、钢筋搭接接头的搭接部位应预弯,搭接钢筋的轴线应位于同一直线上。
B、帮条电弧焊的帮条,宜采用与被焊钢筋同级别、同直径的钢筋;当采用
同级别不同直径的钢筋作帮条,且被焊钢筋与帮条钢筋均为I级钢筋时,两帮
29中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
条钢筋的直径应大于或等于被焊钢筋的0.8d,当被焊钢筋与帮条钢筋为Ⅱ、Ⅲ
级钢筋时,两帮条钢筋的直径应大于或等于0.9d。帮条和被焊钢筋的轴线应在
同一平面上。
C、焊接高度h应等于或大于0.3d,并不得小于4mm,焊接宽度b应等于或
大于0.7d,并不得小于8mm。
D、钢筋与钢板进行搭接焊时,搭接长度应大于或等于钢筋直径的 3倍(I
级钢筋)或5倍(Ⅱ级钢筋)。
E、焊缝高度h应等于或大于0.35d,并不得小于4mm,焊接宽度b应等于
或大于0.5d,并不得小于6mm。
5.3.3钢筋加工
1、受拉热轧光圆钢筋的末端应作 180度弯钩,其弯曲直径dm不得小于钢
筋直径的2.5倍,钩端应留有不小于钢筋直径3倍的直线段。
2、受拉热轧光圆和带肋钢筋的末端,当设计要求采用直角形弯钩时,直钩
的弯曲直径dm不得小于钢筋直径的5倍,钩端应留有不小于钢筋直径3倍的直
线段。
3、弯起钢筋应弯成平滑的曲线,其弯曲半径不得小于钢筋直径的 10 倍
(光圆钢筋)或12倍(带肋钢筋)。
4、用光圆钢筋制成的箍筋,其末端应作不小于 90度的弯钩,有抗震等特
殊要求结构应大于受力钢筋直径,且不得小于箍筋直径的 2.5倍;弯钩端直线
段的长度,一般结构不得小于箍筋直径的5倍,有抗震等特殊要求的结构,不
得小于箍筋直径的10倍。
5.3.4钢筋安装
表5.3.4-1 钢筋安装允许偏差和检验方法
允许偏差
序号 名称 检验方法
(mm)
1 主筋间距(mm) ±10 尺量:每模板测3点
2 两层钢筋间距(mm) ±5 尺量:每模板测3点
3 箍筋间距(mm) ±20 尺量:每模板测3点
4 钢筋长度(mm) 满足设计要求 尺量:每模板检查2根
5 钢筋保护层厚度(mm) +10,-5 尺量:每模板检查3点
5.3.5钢筋接头设置
30中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
在承受应力较小处,并应分散布置。配置在“同一截面”内受力钢筋接头
的截面面积,占受力钢筋总截面面积的百分率,应符合设计要求。当设计未提
出要求时,必须符合下列规定:
1、焊(连)接接头在受弯构件的受拉区不得大于50%,轴心受拉构件不得
大于25%。
2、在构件的受拉区,绑扎接头不得大于 25%,在构件的受压区不得大于
50%。
3、钢筋接头应避开钢筋弯曲处,距弯曲点的距离不得小于钢筋直径的10
倍。
4、在同一根钢筋上应少设接头。“同一截面”内,同一根钢筋上不得超过
一个接头。
注:两焊(连)接接头在钢筋直径35倍范围且不小于500mm以内、两绑扎
接头在1.3倍搭接长度范围且不小于500mm以内均视为“同一截面”。
5.3.6外观质量
钢筋外观应平直、无损伤,表面无裂纹、油污、颗粒状或片状锈蚀。钢筋
保护层垫块的位置和数量必须符合设计要求,当设计无要求时,不得少于 4
个/m2。
5.3.8钢筋规格
钢筋的级别、种种类和直径应按设计要求采用,当需要代换时,应征得设
计单位的同意,并应符合下列规定:
1、不同各类钢筋的代换,应按钢筋受拉承载力设计值相等进行。
2、当构件受抗裂、裂缝宽度或挠度控制时,钢筋代换后应进行抗裂、裂缝
宽度或挠度验算。
3、钢筋代换后,应满足砼设计规范中规定的钢筋间距、锚固长度、最小钢
筋直径、根数等要求。
4、对重要受力构件,不宜用I级光面钢筋代换变形(带肋)钢筋。
5.3.9钢筋焊接
钢筋焊接前必须根据施工条件进行试焊,合格后方可施焊。焊工必须有焊
工考试合格证,并在规定的时间内乾焊接操作。冷拉钢筋的闪光对焊或电弧焊,
应要冷拉前进行,冷拔低碳钢丝的接头,不得焊接。
31中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
5.4模板台车
5.4.1二衬台车设计概况
台车行走高度7.436m,宽度9.71m,长度为12m,为电动行走液压工作轨式
台车。台车顶部设置预埋注浆孔,横向间距1.5m,纵向间距3m,按照三排设置。
二衬台车附着式高频平板式安装于二衬台车左右对称的定型模板上,分上
中下三层布设,每层布设四台,上中下三层呈梅花形布置。高频振动器体积小,
重量轻,每台振捣器在模板上仅需2个螺栓固定即可使用。但由于高频振动器
激振力强,螺栓必须有足够的强度并与钢板拧紧,钢板再与台车模板通过肋板
焊接在一起,在振捣作业前,必须锁紧夹具,以保证模板和混凝土与台面一起
振动。

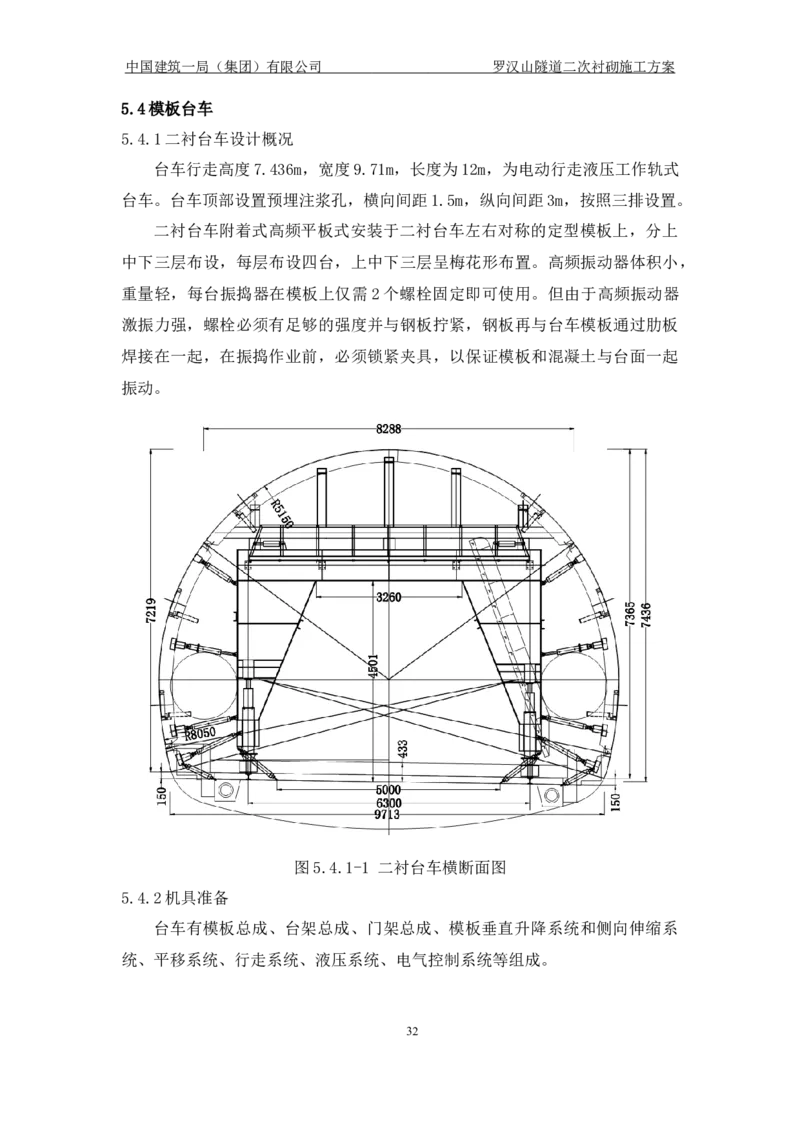

图5.4.1-1 二衬台车横断面图
5.4.2机具准备
台车有模板总成、台架总成、门架总成、模板垂直升降系统和侧向伸缩系
统、平移系统、行走系统、液压系统、电气控制系统等组成。
32中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
图5.4.2-1 台车剖面图
1、模板总成:模板是模板台车的重要组成部分,其结构、制作工艺和强度
直接关系到隧道衬砌的质量。由于设计制作的模板由顶模和边模组成。考虑到
钢材在受力后有个柔性变形,根据经验,设计模板时把断面半径加大 5cm。顶
模之间及边模之间用螺栓连接,为防止错台,模板用螺栓连接后再加定位销。
边模和顶模间采用铰接机构,用于立模和收模。12米长模板台车,模板分8块,
模板每块宽1.5米,长出的0.1米柔性搭接块。模板由面板、法兰、加强角钢、
加强筋板等组成。模板面板厚度为10mm,两端法兰厚度为14mm,考虑到台车在
制作和存放过程中焊接应力将法兰内收,两法兰间加几根 10#槽钢作支撑。模
板加强角钢用80*80*8角钢沿模板宽度方向布置,间距按326mm。模板上开有呈
品字型排列的工作窗,净空间距按1.5米左右,大小按500*500,窗口四周加一
条钢板,防止漏浆,连接采用螺栓连接,防止在震捣过程中松动,出现错台。
边模和边模之间通过边模通梁和丝杆与门架连接。
33中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
200 800 200
2
3
4
5
6
7

图5.4.2-2 模板示意图1
图5.4.2-3 模板示意图2
2、行走机构:行走机构由主动、被动两部分组成,共 4套装置,分别安装
于台车架两端的门架立柱下端,整机行走由2套主动行走机构完成,即行走电
动机带动减速器,通过链条传动,使主动轮驱动整机行走,被动轮随动。两端
带有刹车装置,以保证整机在坡道上能安全驻车。行走控制台安装在下部纵梁
上,便于操作。
3、台架总成:台架主要承受浇注时上部的混凝土及模板的自重。把它承受
34中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
的力通过下面的上纵梁传递到门架上。
图5.4.2-4 台架
4、门架总成:门架由上下纵梁,门架支腿,斜拉杆、支撑杆等组成,各部
分通过螺栓联为一体,两端门架支承于行走轮架上,中间门架下装有对地支撑
丝杠,衬砌时混凝土载荷通过模板传递到门架上,再分别通过行走轮和对地丝
杠传到地面。台车在行走时,对地丝杠缩回。12米台车由6榀门架组成。
图5.4.2-5 门架
5、平移机构:平移机构安装在台车两端的门架上,当隧道开挖偏离中心时,
通过台车的平移机构调整,使其达到调中、满足了设计和施工要求。
6、液压系统:液压系统由液压泵、电机、手动换向阀、液压缸、液压锁、
油箱及管路组成。手动换向阀分别控制模板的垂直升降、侧模的伸缩及平移油
缸的左右移动。液压泵站安装在第一个门架上部工作平台的中部,操作方便。
35中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
图5.4.2-6 液压系统
7、衬砌加宽段台车改装
利用主洞衬砌台车原有框架基础上增加衬砌弧形拱架、纵梁、立柱、斜支
撑、纵横连杆,各结构均采用高强螺栓连接。纵梁用 250mm工字钢,斜支撑、
纵横连杆均为200mm×200mm的工字钢,衬砌弧形拱架用200mm工字钢依据设计
净空断面加工形成。
⑴钢模与调整
依据加宽段断面尺寸,重新制作整体式加宽段模板,面板厚度10mm,与衬
砌弧形拱架形成整体。
顶部模板调整由安装在台车车架横梁上的丝杆千斤顶来完成,达到支模与
脱模的目的。边墙模板安装通过边墙模板托架和与台车车架支撑梁相接的2个
“双头螺旋丝杆”进行调整,调整丝杆可以使托架连同模板外伸或收缩,浇筑
时用于支撑边墙模板。在模板上共设置检查窗口(600mm×400mm),用于砼入
模、振捣,检查砼浇筑情况。
⑵定位调解系统
利用螺旋丝杠置于台车底部及拱腰部位在台车定位时调节净空并定位加固,
拆模时将台车往中线回收,机械式垂直千斤顶置于横梁上定位时调节台车净高,
拆模时将台车整体往下落,台车前后两端门架上横梁设置横向调节丝杠,即应
用丝杠和机械式千斤顶两者同时对台车进行立模、定位、调节、拆模。
36中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案

图5.4.2-4 二次衬砌加宽段模板台车改装示意图
5.4.3拼装工艺
1、台车安装
⑴台车安装在洞外安装,吊装前应选择便于进洞的安装地段,安装完后台
车轴线与隧道轴线夹角应不大于5度。
⑵铺设轨道:枕木和钢轨必须合乎要求,铺设后轨距误差控制在±10mm以
内;轨道与枕木必须用道钉固定,防止台车行走时发生危险;枕木间距不得大
于70㎝,以免钢轨被压断。钢轨采用43kg/m规格。
⑶安装行走轮架总成:利用装载机将主轮家和从轮架分别放在已铺好的轨
道上,并做临时支撑,按照底纵梁中心线,调整前后轮架的距离,并用对角线
相等的原理,调整轮架的正确方位,并垫平固定。
⑷安装门型架:现在地面组装门型架单片总成。 一片一片的吊装于底纵梁
相对位置,用螺栓临时固定。
⑸安装锁梁、剪刀撑:为了尽快成为一个整体,安装完门型架立刻安装锁
梁和个空间所设剪刀撑。利用垂球观测的方式进行调整、找正。并及时紧固各
部位螺栓,使其形成一个完整的骨架。
⑹安装顶升油缸等各部件。
⑺吊装吊梁、吊梁立柱、台梁:先把台梁吊装于油缸之上,调整好中心距
和对角线以后,加设临时支撑,把吊梁吊装于台梁之上,用螺栓紧固,然后依
次将立柱、台梁安装到位,并拧紧螺栓。
⑻安装顶模板:在安装顶模板时应从中间开始,向两端延伸,这样可减少
累计误差,安装好中间第一块顶模,经检查弦长和弦高符合设计标准后,再安
37中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
装其它顶模,直至完成顶模安装任务。
⑼安装侧模板:先把侧模板提前立于预定位置的边上,然后用吊车把侧模
提升至安装位置,使用千斤顶和撬棍进行微调,穿好并拧紧螺栓,安装好丝杠
和油缸后,安装下一块模板,安装顺序要注意左右对称,防止偏压变形。
边摸安装经调整,表面光滑、平整、接缝无错台,几何尺寸符合设计要求,
即可安装通梁。
⑽安装通梁和支撑系统。
⑾安装液压及电器系统。
⑿安装附件,如:栏杆、踏梯和工作平台、堵头压条等。
⒀空载试车,电器液压系统工作是否正常。
⒁试验台车各种动作是否灵活准确到位。
⒂自检合格后,报监理单位验收。
⒃验收合格后,填表,各方签字后就位,投入使用。
5.4.4二衬堵头模板安装
在隧道二衬砼施工中,堵头模板不易加固,经常跑模。为解决二衬台车堵
头模板加固问题,在二衬模板台车端头两侧每隔 1.5米高焊接一根长2mI18工
字钢,每端两侧各焊接3根,顶部中间焊接4根,每根外露1.5m,再用2m圆木
支撑堵头模板。

图5.4.4-1 二衬砼堵头模板加固
5.4.5安装质量要求
38中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
安装质量的要求:因台车在出厂前已进行过厂内拼装、调试,故在现场应
顺利组装。模板外表面尽量避免使用气割和电焊的方法影响质量,确有因运输
变形的情况应尽量校正,具体要求如下:
(1)全车所有螺栓必须齐全,且拧紧。
(2)所有模型板拱板连接处的定位销窗口处的铰销、定位销必须全部存在、
并打紧,防止在使用中产生错台。
(3)所有螺旋千斤顶必须在螺纹部分涂黄油,保证旋转自由。
(4)电气系统安装必须是专业电工进行操作,确保安全操作。
(5)液压系统试车后,要确保所有油缸动作自如,所有接头处无漏洞现象。
(6)在安装丝杠时,要保证纵向同一排丝杠转向一致,以免操作时出现互
锁现象。
5.4.6台车就位
①台车轨道布设控制标准:
调整轨道中心及标高,采用铁路 P43钢轨,方木作枕木,底面直接置于己
铺底或仰拱填充的砼地面上,保证台车平稳。轨道平面位置和高程偏差控制均
在±1cm以内,使模板中心线尽量同台车大梁中心重合,使台车在砼灌注过程
中处于良好的受力状态。
②定位方法
采用五点定位法即:以衬砌圆心为原点建立平面坐标系,通过控制拱部模
板中心点、拱部模板同墙部模板的两个铰接点、两墙部模板的底脚点来精确控
制台车就位。曲线上考虑内外弧长差引起的左右侧搭接长度的变化,以使弧线
圆顺,减小接缝错台。
台车走行至立模位置,用侧向千斤顶调整至准确位置,并进行定位复测,
直至调整到准确位置为止。
③台车就位后检查要求
二衬台车就位后,须对结构尺寸进行检查和调整,确保结构尺寸满足设计
要求。
台车撑开就位后检查台车各节点连接是否牢固,有无错动移位情况。采用
五点定位法检查模板是否翘曲或扭动,位置是否准确,保证衬砌净空,同时也
易于克服衬砌环接缝处的错台。为避免在浇注边墙砼时台车上浮,还须在台车
39中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
顶部加设木撑或千斤顶。同时检查工作窗状况是否良好。
5.5混凝土浇筑
5.5.1二衬砼灌注前应重点检查以下几点:
(1)复查台车模板及中心高是否符合要求,仓内尺寸是否符合要求;
(2)台车及挡头模安装定位是否牢靠;
(3)止水条、止水带安装是否符合设计及规范要求;
(4)模板接缝是否填塞紧密;
(5)脱模剂是否涂刷均匀;
(6)基仓清理是否干净,施工缝是否处理;
(7)预埋件位置是否符合要求;
(8)输送泵接头是否密闭,机械运转是否正常;
(9)输送管道布置是否合理,接头是否可靠。
5.5.2混凝土浇注采用泵送浇注工艺,机械振捣+附着式振捣器密实。
(1)泵送前应采用按设计配合比拌制的水泥浆或按骨料减半配制的混凝土
润滑管道。
(2)砼由下至上分层、左右交替、对称灌注。为防止浇注时两侧侧压力偏
差过大造成台车移位,两侧砼灌注面高差宜控制在 50cm以内,同时应合理控制
砼浇筑速度。
(3)砼输送管端部应设接软管控制管口与浇筑面的垂距,砼不得直冲防水
板板面流至浇筑位置,垂距应控制在1.5m以内,以防砼离析。
(4)施工过程中,输送泵应连续运转,泵送连续灌筑,宜避免停歇造成
“冷缝”,间歇时间超过规范要求时,按施工缝处理。
(5)当砼浇至作业窗下50cm,作业窗关闭前,应将窗口附近的砼浆液残
渣及其它赃物清理干净,涂刷脱模剂,将其关紧,防止窗口部位砼表面出现凹
凸不平的补丁甚至漏浆现象。
(6)隧道衬砌起拱线以下的反弧部位是砼浇注作业的难点部位,应对砼性
能、坍落度及捣固方法进行有效控制,以减少反弧段气泡,有效改善衬砌砼表
面质量。
(7)封顶采用顶模中心封顶器接输送管,逐渐压注砼封顶。当挡头板上观
察孔有浆溢出,即标志封顶完成。
40中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
(8)高频振捣器安装完成后,应通过试验确定砼浇筑及振捣工艺,第一次
试验按下述方式操作:采用对称浇筑、分层振捣。首先采用振捣棒振捣分层摊
平,待混凝土浇筑到振动器上方1m高处,开动当前高度下的整排高频振动器,
同时振动15秒,然后继续灌注。如脱模后观表面整体平整度及光洁度较好,继
续施工作业,如表观质量存在差异,现场进一步改进工艺,确保砼的表观整体
平整度及光洁度满足设计及规范要求。
5.5.3拆模
根据混凝土试件强度试验,确定拆模时间。不承受外荷载的拱、墙混凝土
强度应达到5MPa以上及时拆模。拱、墙承受有围岩压力及封顶和封口的混凝土
强度应满足设计要求,一般应在混凝土强度达到设计强度 70%以上方可拆模。
拆模时应按以下几步进行。
(1)操作手动换向阀手柄,控制侧向油缸。 使钢模板台车侧模板脱离衬
砌面,油缸收缩行程为150mm-200mm;
(2)收起竖向千斤顶,检查平移小车边夹板是否固定好;
(3)操作手动阀手柄,使钢模板台车侧模板和顶模板脱离衬砌面。油缸收
缩时,必须分次收缩,切忌一次行走。
(4)拆模时先拆堵头板,再拆连接件及支撑,然后用垂直与侧向丝杠收缩
模板使台车处于运行状态。
拆除模板时应清除模板表面粘结的砼,喷涂脱模剂。
5.6混凝土养护
在拆模前混凝土温度较高时,采用不低于混凝土20℃的水喷射模板降温,
拆模后应喷射水对混凝土表面进行养护。养护的最低期限根据洞内平均环境温
度和湿度,当 5≤T<l0时,养护时间为 21d;当 10≤T<20时,养护时间为
14d;当T≥20时,养护时间为10d。同样根据混凝土凝固强度的变化特点,开
始几天喷水次数要多,后期逐步减少。其每天的养护次数可适当根据洞内湿度
情况进行调整,但养护的间隔时间要均衡。混凝土结构带模养护时,应保证模
板接缝处不至失水干燥。
5.6.1养护温控要求
混凝土养护期间,混凝土内部温度不宜超过 60℃,最高不得大于 65℃,
凝土内部温度与表面温度之差、表面温度与环境温度之差不宜大于20℃,养护
41中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
用水温度与混凝土表面温度之差不得大于15℃。
5.6.2养护方法
喷射混凝土及二衬混凝土的养护,因混凝土养护面悬空,加上拱顶高度大,
无法进行覆盖养护,采用简易的移动台架,台架底部装养护用水水箱和高压水
喷水泵,顶部站人持水枪喷水养护。养护喷水从上而下分段进行,防止漏喷水。
洞门混凝土的养护方法同二衬混凝土的养护。
5.7二次衬砌背后注浆
5.7.1衬砌背后压浆工艺流程
疏通孔道
不
分析原因
合
格
检查压浆孔 不 埋设压浆管
合
格
合
格
合格
准备材料、器具 制作水泥浆 压浆 堵孔封管 检测灌浆情况
图5.7.1-1 衬砌背后压浆工艺流程图
5.7.2灌浆孔布置
衬砌施工时,在拱顶预埋注浆管,预埋注浆管采用能与注浆机出浆口匹配
的钢管,钢管伸入混凝土端紧靠防水板,用密度纸包住端口,防止砼堵塞注浆
管。每5~6米埋设一个注浆管,注浆管埋设于隧道拱顶。灌浆孔预埋管接口处
留有丝扣,便于灌浆管相接。
5.7.3注浆施工前准备工作
(1)材料及机械设备:PO 42.5普通硅酸盐水泥、粉煤灰、压浆机、制浆
机、电焊机。
(2)浆液配比(水泥:粉煤灰:水):采用试验室试配的配合比;灌浆过
程中尽量灌注浓浆。
(3)回填灌浆前检查涵管接缝处,对可能漏浆的部位及时作密封和加固处
理,对预埋注浆管要全部清通,以保证灌浆时排气畅通。
5.7.4灌浆施工要求
42中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
注浆管用直径32mm钢管制成,长度等于衬砌厚度加200mm(外露)外漏端
应有连接管路的装置。注浆管应在衬砌浇筑时预埋或采用钻孔埋设法,钻孔时
钻杆应有限深装置,防止钻破防水层。
回填注浆应采用微膨胀性的水泥砂浆,有特殊要求的地段可采用强度高、
流动性好的自流平水泥浆。自流平水泥浆基砂浆 3min 后的流动度为不小于
260mm,30min后的流动度为不小于240mm .
注浆顺序沿线路上坡方向进行,注浆过程中要时刻观察注浆压力和流量的
变化。
5.7.5灌浆施工
注浆压力和注浆量控制。正常灌浆情况下压力控制在 0.2 MPa以内,用压
力控制浆量。
灌浆结束标准。达到下列标准之一者可视为该孔灌浆结束:在设计灌浆压
力下,注入量不大于 5 L/min,延续灌注15 min后;漏浆严重,采取间歇性、
低压、浓浆灌浆,经反复多次(3次以上)仍不能恢复注浆的,宜采取加入速凝
剂的特殊方法结束灌浆;注浆时,附近待注孔的拱顶孔渗浆,经反复停、注,
仍然漏浆的。
灌浆孔和检查孔施工检查结束后,使用M10水泥砂浆将管孔封填密实。
5.7.6几种特殊情况处理
(1)规定压力下不进浆。
采用0.5—1.0 MPa压力冲压,调整浆液配比,l:l:2稀释,压灌5 ~
10 min,使局部堵塞部分冲压畅通,以达到浆液灌注到孔周围,并充实脱空处。
用正常灌浆压力与配比灌到不吸浆为止,然后持续灌注5 min即可停灌封孔。
(2)吸浆量较大
灌浆过程中如果吸浆量较大,则采用更浓的水灰比与间歇灌浆方式综合进
行,其浆液配比为 l:2:2,间歇灌浆一般停灌待凝2—3 h后再灌。
(3)串浆。
灌注前面孔时,注意观察后面孔,如有冒浆现象,用木塞临时封堵,待灌
至规定压力,持续灌注5min后即可封孔并移孔灌注下一孔。
灌浆过程中发生串浆。如果串浆孔具备条件可采用同时进行灌注,一泵一
孔。否则必须将串浆孔堵塞,待灌浆孔灌浆结束后,对串浆孔再进行通孔、冲
43中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
洗,而后继续灌浆。
(4)冒浆,漏浆。
根据具体情况采用封堵、低压、浓浆、限流、限量、间歇灌浆或掺加速凝
剂等方法进行处理。
(5)灌浆工作因故中断。
按下述原则进行处理:及早恢复灌浆,否则立即冲洗孔,而后恢复灌浆,
若无法冲洗或冲洗无效,则用凿子将该孔弄通,而后恢复灌浆;恢复灌浆时,
采用开灌配比水泥浆进行灌注,如果注人率与中断前相近,改用中断前水灰比
级 的水泥浆继续灌注;恢复灌浆后,如果注人率与中断前相比减少很多,且在
较短时间停止吸浆,则必须采取补救措施;吸浆量大、灌浆难以结束地段,采
用低压、浓浆、限流、限量、间歇灌浆或掺加速凝剂、回填等方法处理。
5.8防排水施工
5.8.1防排水设计原理
隧道防排水遵循“防、排、堵、截相结合,因地制宜、综合治理”的原则,
以排为主,达到排水畅通、防水可靠、经济合理、不留后患的目的。隧道建成
后达到洞内基本干燥的要求,保证结构和设备的正常使用及行车安全。
隧道结构防水等级为二级,不允许漏水,结构表面可有少量湿渍,总湿渍
面积不应大于总防水面积的 2/1000,任意100m2/防水面积上的湿渍不超过 3处,
单个湿渍的最大面积不大于 0.2m2;隧道工程要求其平均渗漏量不应大于
0.05L/(m2/.d),任意100m2/防水面积上的渗漏量不应大于0.15L/(m2/.d)。
隧道配电房防水等级为一级,不允许漏水,结构表面无湿渍。
5.8.2隧道防水方案
隧道防水除明洞、S5S围岩外均采用半包防水设计,明洞、S5S围岩采用全
包防水设计。在初期支护和二次衬砌之间敷设一层 2.0mm 厚高分子防水卷材
+350g/m2无纺土工布作为第一道防水措施,采用半包防水设计衬砌段铺设范围
为拱部及边墙,采用全包防水设计衬砌段铺设范围为全断面。一般衬砌段拱部、
边墙和仰拱二次衬砌采用C35P8的防水混凝土,作为第二道防水措施。隧道环
向施工缝和沉降缝采用中埋式橡胶止水带,纵向施工缝采用橡胶止水带和外贴
橡胶止水带,隧道变形缝采用中埋式橡胶止水带。
44中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
图5.8.2-1 隧道半包防排水布置示意图
图5.8.2-2 隧道全包包防排水布置示意图
5.8.3隧道排水方案
在一般衬砌段,隧道开挖后,根据各类围岩地下水的发育状况,在岩面环
45中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
向布设Ω型弹簧排水管,以引排围岩渗漏水至基底纵向水管内,使隧道初期支
护内排水良好。为了有效地排除二次衬砌背后积水,消除二次衬砌背后的静水
压力,在初期支护与防水层之间每间隔10m设置一处直径5cm的软式透水管,
再将其与边墙底部的直径100纵向透水软管相连接,然后通过横向引水管,将
水引入人行道路面下方排水沟排出洞外。
洞口采用在洞顶设置排水沟和截水天沟,对于采用全包防水设计区段取消
排水措施。
图5.8.3-1 隧道防排水布置示意图
5.8.4隧道施工缝及变形缝处理
施工缝及变形缝是隧道防排水的薄弱环节,施工缝分为环向及纵向两种 隧
道施工中将二衬台车每模与下一板混凝土相接位置做为隧道施工中的变形缝。
表5.8-1 暗挖段隧道工程防水设防
工程部位 主体 环向施工缝 纵向施工缝
防水措施 防水板+防水混凝土 橡胶止水带 钢板止水带
(1)隧道环向施工缝处理
环向施工缝采用橡胶止水带做防水处理。
46中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
图5.8.1-1 环向橡胶止水带安装示意图
(2)纵向施工缝处理
纵向施工缝采用钢板止水带。
图5.8.2-1 纵向钢板止水带安装示意图
5.8.5施工注意事项
(1)防水卷材施工工艺流程
暗挖结构防水卷材施工工艺流程:
清理基层→基面弹线→安装支撑(垫片)→铺设无纺土工布及预铺反粘卷
材→防水卷材机械固定→搭接处理→节点处理→揭防水卷材隔离膜→绑扎钢筋
→浇注混凝土。
47中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
明挖结构防水卷材施工工艺流程:
衬砌结构清理→基面弹线→铺设预铺反粘卷材及无纺土工布→搭接处理→
节点处理→揭防水卷材隔离膜→施工水泥砂浆保护层→回填土。
(2)基层处理
① 基层表面应平整、坚实,无明水、起皮、掉砂、油污等不良现象存在。
② 基层表面的突出物从根部凿除,并在凿除部位用聚氨酯密封膏刮平压实;
当基层表面出现凹坑时,先将凹坑内酥松表面凿除后用高压水冲洗,待槽内干
燥后,用聚氨酯密封胶填充压实;明洞结构基层上出现大于 0.3mm的裂缝时,
应在裂缝部位凿出深1cm,上口宽1cm的三角形凹槽,然后用聚氨酯密封膏进行
嵌缝密封。
(3)卷材包装、运输与贮存
① 卷材卷曲为圆柱形,外用适宜材料包装。
② 卷材在运输与贮存时,应注意勿使包装损坏,放置于通风、干燥处,贮
存垛高不应超过平放五个片材卷高度。堆放时,应放置于干燥的水平地面上,
避免阳光直射,禁止与酸、碱、油类及有机溶剂等接触,且隔离热源。
③ 在正常运输与贮存条件下,贮存期1年。
(4)卷材铺贴
① 卷材铺贴环境温度须在5℃以上,否则,卷材搭接不牢,防水失效。明
洞卷材严禁在雨天、雪天、五级及以上大风中施工,施工过程中下雨或下雪时,
应做好已铺卷材的防护工作。
② 卷材可以直接铺在“未完全固化的混凝土”或没有积水的潮湿基面上,
但基面应平整坚固、无明显积水;
③ 卷材长边应采用自粘边搭接,搭接宽度100mm;短边应采用100mm宽的
胶粘带搭接,卷材端部搭接区应相互错开;
④ 立面施工时,在自粘边位置距离卷材边缘10~20mm内,应每隔400~
600mm进行机械固定,并应保证固定位置被卷材完全覆盖;
⑤ 钢筋直接安放在卷材上面,不需要任何保护,但应注意不得损伤防水层;
混凝土应在卷材安装结束后40天内浇捣完成;
⑥ 严禁穿带钉鞋人员进入卷材施工现场;
(5)防水保护
48中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
明洞洞顶须采用粘土或亚粘土进行回填,但不得含石块、碎石、灰渣、铁
丝等硬质物及有机物。人工夯实每层不大于250mm,机械夯实每层不大于
300mm。 夯实时应防止损伤防水层。只有在回填厚度超过500mm时,才允许采
用机械回填碾压。
(6)按施工顺序设置纵向施工缝和环横向施工缝。环横向施工缝间距宜控
制在10~15m范围内,不得大于20m。
(7)钢板止水带是指用Q235B钢板加工成3mm厚300mm左右宽度的板条,
并镀锌处理。
(8)止水带固定在结构钢筋上的间距不得大于400mm,固定应牢固、可靠,
不得出现扭曲、变形等现象。
(9)止水带部位的混凝土应进行充分的振捣,保证施工缝部位的混凝土充
分密实,这是止水带发挥止水作用的关键,应确实做好。振捣时严禁振捣棒触
及止水带。
(10)浇筑施工缝部位混凝土前,需对施工缝表面进行凿毛处理,此时应
确保不得对止水带造成破坏。然后将施工缝表面清理干净并涂刷界面剂,界面
剂采用优质水泥基渗透结晶型防水材料,每平米用量不少于1.5kg,且厚度不
小于1mm。涂刷界面剂的时间及工艺等应严格按有关要求进行,以达到预期防
水效果。
(11)施工缝、变形缝中埋式止水带埋设时,应确保位置准确,牢固可靠。
5.9二次衬砌的裂缝控制措施
5.9.1裂缝的类型
隧道衬砌混凝土裂缝类型主要有:干缩裂缝、温度裂缝、外荷载作用产生
的变形裂缝、施工缝处理不当引起的接茬缝等。
(1)干缩裂缝
混凝土在硬化过程中水分逐渐蒸发散失,使水泥石中的凝结胶体干燥收缩产
生变形,由于受到围岩和模板的约束,变形产生应力,当应力值超过混凝土的抗拉
强度时,就会出现干缩裂缝,干缩裂缝多为表面性的,走向没有规律。影响混凝
土干缩裂缝的因素主要有:水泥品种、用量及水灰比,骨料的大小和级配,外加
剂品种和掺量。
(2)温度裂缝
49中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
水泥水化过程中产生大量的热量,在混凝土内部和表面间形成温度梯度而产
生应力,当温度应力超过混凝土内外的约束力时,就会产生温度裂缝。裂缝宽度
冬季较宽,夏季较窄。温度裂缝的产生与二次衬砌混凝土的厚度及水泥的品种、
用量有关。
(3)荷载变形裂缝
仰拱和边墙基础的虚碴未清理干净,混凝土浇筑后,基底产生不均匀沉降;
模板台车或堵头板没有固定牢固,以及过早脱模,或脱模时混凝土受到较大的外
力撞击等都容易产生变形裂缝。
(4)施工缝(接茬缝)
施工过程中由于停电、机械故障等原因迫使混凝土浇筑中断时间超过混凝
土的初凝时间,继续浇筑混凝土时,原有的混凝土基础表面没有进行凿毛处理,或
者凿毛后没有用水冲洗干净,也没有铺水泥砂浆垫层,就在原混凝土表面浇筑混
凝土,致使新旧混凝土接茬间出现裂缝。
5.9.2裂缝形成的原因分析
混凝土裂缝形成的原因非常复杂,往往是多种不利因素综合作用的结果。施
工不规范造成的混凝土裂缝占80%左右,材料质量差或配合比不合理产生的裂缝
占15%左右,设计不当引起的裂缝可能占5%。
(1)施工工艺或现场操作不规范
1)隧道开挖成型差,衬砌混凝土厚度严重不均匀;欠挖或初期支护侵入衬
砌限界,造成衬砌混凝土厚度不足。个别隧道衬砌混凝土背后存在脱空现象。
2)混凝土生产时原材料计量误差大,尤其外加剂的掺加随意性大,没有根据
砂、石料的实际含水率及时调整施工用水量,造成混凝土水灰比增大。在混凝土
运输及泵送过程中加水的现象也比较普遍。
3)混凝土浇筑时不振捣或漏振,混凝土均质性差。
4)盲目追求施工进度,随意提前脱模时间,使低强度混凝土过量承受荷载,
破坏了混凝土结构。脱模后没有进行混凝土的潮湿养护。
5)夏季施工时砂、石料露天堆放,无切实有效的降温措施,混凝土入模温度
高。
6)冬期施工时采取的防寒保温措施不力。
(2)原材料质量差、配合比设计不合理
50中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
1)水泥品种选择不当,安定性不良,不同批次的水泥混用。碎石、砂级配差,
含泥量超标,碎石中石粉含量大,针、片状物过多,影响了水泥与骨料的胶结。
2)进行配合比设计时,忽视水泥用量增多对混凝土品质的影响,错误认为水
泥用量越多,混凝土强度越高。
5.9.3混凝土裂缝的控制措施
(1)把好材料进场关,严格控制原材料的质量和技术标准。
1)水泥
施工现场使用普通硅酸盐水泥,尽量减少单位水泥用量。不同品牌、不同规
格、不同批次的水泥不能混用。
2)碎石
根据泵送管路的内径,尽可能选用较大粒径的碎石。严格控制含泥量≤1%,
针、片状物含量≤15%,粒径以 5~31.5mm 为宜,最大不超过40mm。
3)砂
采用级配良好的中砂,细度模数应为3.0~2.3,粒径小于0.315mm 的颗粒含
量所占比例宜为15~20%,严格控制含泥量在3%以内。为方便混凝土的运输、泵
送和浇筑,砂率取35%~45%。
4)水
选用自来水。水灰比越大,混凝土的干燥收缩越大。严格控制泵送混凝土的
用水量是减少裂缝的根本措施。施工中水灰比在0.45~0.55 之间,混凝土入泵
塌落度控制在(12±2)cm。
5)掺合料
掺加粉煤灰等量替代水泥,以减少水泥用量。粉煤灰比表面积小,需水量低,
不仅能有效降低混凝土的干燥收缩值,还可以改善混凝土的流动性、粘聚性和保
水性。在水泥中掺入原状或磨细粉煤灰后,可以降低混凝土中水泥的水化热,推
迟水化热峰值的出现,减少绝热条件下的温升,有利于控制温度裂缝的产生。
6)外加剂
高效减水剂能够有效减少拌合用水,降低水化热,延缓水化热释放速度,从而
减少温度裂缝,但掺量过多,会引起混凝土的肿胀和开裂。施工时必须慎重选择
外加剂的品种和掺量。
(2)严格混凝土施工工艺
51中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
1)提高钻眼技术水平,优化钻爆参数,提高光面爆破效果,加强隧道开挖断
面检测,严格控制超欠挖,为衬砌施工创造良好的条件。
2)二次衬砌施作时间,应在围岩和初期支护变形基本稳定时进行。当围岩
变形较大、流变特性明显,需提前进行二次衬砌时,必须对初期支护或衬砌结构
进行加强。
(3)混凝土的拌合
1)严格按施工配料单计量,定期检查校正计量装置。加强砂石料含水率检
测,及时调整拌合用水量。
2)控制混凝土的入模温度。夏季施工时,当气温高于32℃时,砂石料、搅
拌机应搭设遮阳棚,用冷水冲洗碎石降温。尽量安排在夜间浇筑混凝土。
(4)混凝土的灌注
1)混凝土在运输和泵送过程中严禁加水。
2)适当放慢灌注速度,两侧边墙对称分层灌注,到墙、拱交界处停 1h~
1.5h,待边墙混凝土下沉稳定后,再灌注拱部混凝土。
3)混凝土灌注过程中必须振捣,提高混凝土的密实度和均质性,减少内部微
裂缝和气孔,提高抗裂性。
(5)混凝土的脱模、养护
1)混凝土拆模时的强度必须符合设计或规范要求,严禁未经试验人员同意
提前脱模,脱模时不得损伤混凝土。
2)传统的混凝土洒水养护方法,增加了隧道内的文明施工难度,洒水也不均
匀,使混凝土早期强度得不到保证。要求使用喷涂混凝土养护液的方法进行养护。
6进度保证措施
6.1组织保证措施
(1)建立强有力高效运转的指挥系统、精干务实的施工队伍。
本工程实行项目法施工,成立高效精干的指挥机构,就近调遣精兵强将,
以最快的速度进场,投入到本项目的施工中。并成立以项目经理为组长,总工
程师、生产经理为副组长,各部室负责人为组员的工期领导小组,加强施工现
场的协调和指导。各工区主管生产的负责人为调度员,以各施工作业队为生产
实施对象,形成一个至上而下的主管施工进度的组织体系。
52中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
项目经理 田彦超
工期领导小组高杨、张春付
工 安 商 物 质 办 工
程 全 务 资 量 公 区
部 部 部 部 部 室 主
管
各作业队及班组
图6.2.1-1 工期保证组织机构框图
(2)我方已对本工程做了较为详细的实地调查,已经为参加本工程的施工
做好了人员和技术准备、机械准备和物资准备。
(3)建立以项目为核心的责权利体系,定岗、定人、授权,各负其责。
(4)由专人负责,加强同地方政府,有关部门和当地群众的联系,减少施
工对群众工作生活的干扰,迅速施工大临设施。为施工全面展开创造有利条件。
(5)对控制工期的重点工程建立工期领导负责制。对其他各项工程明确阶
段工期目标,明确负责人,组织阶段性施工生产高潮,紧张有序,均衡持续稳
定地展开施工,确保工期兑现。
(6)各施工队坚持每天一次的生产布置会,对当天的生产情况加以总结,
同时安排下一天的生产计划,并认真研究和布置下一天所需机械设备,物资材
料和劳动力人数。
6.2管理保证措施
6.2.1沟通协调保证措施
利用公司在总承包大型工程管理方面已积累的丰富实践经验。在本工程实
施中,将严格按照业主合同和公司管理手册要求,加强对各劳务队的管理和协
调,交给业主一个满意的高质量精品工程。
(1)对劳务队伍的组织、协调和管理
项目管理的核心环节是对现场各劳务队的管理和协调。我们将针对本工程
53中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
的特点和运作模式以及各劳务作业队的情况,严格执行招标制,严格控制各劳
务作业队的综合能力和素质,制定完备有效的劳务作业队管理规定,在项目上
实施,做到各项工作有章可循,减少管理过程中的随意性。
(2)现场资源和机械设备的协调
根据各劳务作业队的作业内容主次不同,合理分配现场各项资源(包括场
地道路)和机械设备,合理安排施工顺序,确保关键施工线路得以保障。当不
同专业之间交叉施工发生矛盾时,优先保证关键线路,并处理好各承包商的利
益,保证总体施工正常进行。
6.2.2其他管理措施
(1)认真执行施工组织设计和施工计划,根据工程进展,定期对施工组织
设计和施工计划进行动态调整、修编,确保完成业主建设目标。
(2)强化合同管理,按照投标承诺和合同要求进行资源配置,并根据工程
进展进行动态调整。
(3)制定工期管理制度,明确各方职责,建立完善的工期保证体系。
(4)建立工程管理信息系统,应用网络技术和先进的项目管理软件系统,
对施工进度实行动态管理。
(5)实行施工进度报告(日报、周报、月报)制度,掌控工程进展,及时
分析重点工程的实际进度和计划进度的偏差,采取相应的对策措施。
(6)实行目标管理,合理安排施工顺序,开展平行流水作业,提前作好工
序转换各项准备,加强工序衔接,压缩工序循环时间,以循环保进度。
(7)广泛开展形式多样的劳动竞赛活动,互相观摩评比,严格进行奖罚,
将行政监督检查和思想动员工作有机结合,调动所有施工队和每一位职工的积
极性,掀起施工高潮,加快施工进度。
(8)加大指挥协调力度,认真进行施工现场调查,高度重视征地拆迁工作,
加大与地方各级政府协同工作力度,确保先期工程和大临工程早用地、重点工
程顺利开工、征地拆迁工作满足全线工程分期开工、分批用地的需要。
6.3技术保证措施
充分认识工程施工的难点、特点,针对性的编制施工技术方案,在此基础
上运用新技术、新工艺来缩短各个施工工序的施工周期,以科技保障施工进度。
工程正式开工前一周,做好施工方案、分项工程施工方案的编制和审查工
54中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
作,并在施工过程中贯彻实施、及时调整。
6.3.1科学安排施工部署,优化施工程序
(1)依据总进度施工网络计划,针对工程施工内容和工期要求,制定各项
目的进度网络计划,根据项目的竣工先后,突出重点,形成整个项目施工进度
的总网络计划,控制关键线路工期的实现。
(2)编制每月进度施工网络计划,编制每周中每个工序的详细内容,做到
每一个环节都有预控目标。并在施工中实时调整,避免一些非关键工序拖延为
关键工序甚至影响总工期。
(3)在整个施工过程中根据现场实际条件和本公司已有的资源情况不断优
化施工组织设计,并随着工程进展进行动态管理,优化施工进度网络计划图以
达到有效的工期控制。
(4)确定交通运输组织方案、进度计划及劳动力供应计划、制定机械设备
进出场计划以及材料供应计划。
6.3.2做好各项施工准备工作
(1)为了保证各个网络计划点的顺利实现,人、财、物、机的提前准备统
筹安排是至关重要的。强化开工前的施工准备,主要是各种材料的备料及制作
工作,确保开工后全力施工。
(2)开工前着手和设计院及业主方相关部门联系,了解设计的具体情况,
及时进行备料,以确保按网络计划进度进行。
(3)根据业主提供的测量控制网,编制施工平面控制网布设方案,正式开
工前报监理部门审核批准后立即实施。定期对控制网点进行复测,分阶段进行
联测。
(4)制定针对雨季施工的针对性施工方案,避免雨季施工对工程进度造成
的影响。冬休前后安排好工序转换,尽量避免一个工序施工跨越冬休,以及冬
休期间对工程的保护。
6.3.3图纸保证措施
(1)总包单位专业设计人员进行跟踪图纸进度,解决设计中的问题,节省
图纸审核时间,同时保证,在施工前能够出图,保障现场进度。
(2)过程中出现图纸变更,必须第一时间发至各个部门及劳务单位,确保
按照正确的图纸进行施工。
55中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
(3)项目部技术人员必须对图纸进行认真审查,查找图纸问题,施工前进
行解决,避免现场按照图纸施工措施,导致日后返工,耽误工期,影响后期质
量。
6.4资源保证措施
6.4.1招采保证措施
(1)根据编制的招采计划,招采计划应考虑招标过程时间、劳务进场时间、
材料加工时间、正式施工时间,至少在现场施工前10天完成招采工作。
(2)对于已经编制通过的招采计划,必须严格实施,保障招采工作在材料
加工、施工之前,确保招采工作不影响现场进度。
(3)选择劳务队伍前需要到市场经过多次调研,初步选择市场上几家干过
公路隧道的,且评分在前3名的劳务队伍,没干过公路隧道的劳务队伍,不予
选用,最后综合考虑,选择相对最佳、最优质的劳务队伍。
(4)市场调研的过程中如遇到荆门当地市场上的单位不能满足现场施工需
求,招采遇到困难,则前往武汉等其他大城市进行招标。
6.4.2劳务队选择
选择劳务队前需要到市场经过多次调研,初步选择市场上几家有长大隧道
施工经验的专业施工队伍,且评分在前3名的劳务队伍,最后综合考虑,选择
相对最佳、最优质的作业队伍。对于材料供应商的选择,必须选择公司资源库
内的商家。
本工程目前使用的作业队伍均有长大隧道施工经验。
6.5资金保证措施
(1)制定分阶段的工期目标,在总工期目标不变的情况下,适时调整工作
计划,制定合理的可行的奖惩办法。
(2)按计划工期完成全部工程量,并达到验收标准一次性奖励项目部
10000元,比总工期提前完成的,每提前一天奖励项目部300元。反之没有按期
完工的,处罚项目部20000元,每推迟一天处罚项目部800元。
(3)及时兑现,提高大家的积极性和竞争意识。
(4)确保各项资源及时或提前供应到位
7质量保证措施
56中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
7.1质量保证体系
项目经理部成立以项目经理为组长,总工程师和生产经理为副组长,各部
室负责人为组员的质量管理领导小组。负责策划、组织实施本项目施工和维护
的全面质量管理工作。工程管理部负责技术交底和工艺培训,图纸核对与施工
方案审定,质量缺陷控制与纠正等。施工现场由质检工程师负责施工质量的监
控和存在问题的处理。
项目经理部设检测试验中心和测量队,配备具有丰富经验的检测人员及先
进的测试仪器,根据建设单位及监理要求制定测量、试验工作实施细则,通过
先进的检测试验手段,严格的质检程序,配合质检人员和监理工程师进行施工
质量控制。质量管理组织机构见图。
项目经理
生产经理 总工程师
商 安 物 工 检 工 综
务 全 资 程 测 程 合
部 部 部 技 试 部 办
术 验 公
部 中 室
心
专职质量检查工程师
队专职质检员
各作业班兼职质检员
图7.1-1 质量管理组织机构图
7.2质量保证制度
项目经理部以保证和提高工程质量为目标,以强化责任和管理、施工过程
控制为手段,建立一个从工程计划到安全质量、施工环保、综合协调、物资设
备采购,再到工程试验检验、项目施工保证的质量保证系统,把质量管理各阶
57中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
段、各环节的质量职能严密组织起来,形成一个既有明确任务、职责、权限,
又能互相协调、促进的质量保证体系。
7.2.1建立项目质量管理制度
(1)召开质量例会、质量会诊,月末进行每月质量讲评制度。
①每周周五下午19点准时进行现场质量会诊,将不同施工阶段或不同部位
和工序出现的质量问题进行汇总。并就检查中发现的问题,及时召集项目技术
人员、责任工程师和具体施工操作人员分析其产生问题的原因,找出问题症结
和相关因素,制定切实可行的预防和纠正措施方案及施工技术管理办法。
工程部专人负责落实检查方案、措施的实施效果并及时向质量总监及质量
部汇报情况,以便做出准确合理的调整。
②由项目经理部质量总监主持,参与项目施工的所有配属队伍行政领导及
技术负责人参加。分析上周质量活动中存在的不足或问题,和与会者共同商讨
解决质量问题所应采取的措施,会后予以贯彻执行。
③每月底由项目质量总监组织对在施工程进行实体质量检查,建议以《月
度质量管理情况简报》的形式发至项目经理部有关领导、各部门和各配属队伍。
简报中对质量好的承包方要予以表扬,需整改的部位应明确限期整改日期,并
在下周质量例会上逐项检查是否彻底整改。
(2)样板制度
①分项(工序)开工前,由项目工程管理部专业责任师,根据专项施工方
案和技术交底及现行的国家规范、标准要求,组织配属队伍的责任工长,进行
样板分项工序施工,在施工部位挂牌注明:工序名称、施工负责人、技术交底
人、操作班长、施工日期等。工序完成后,由配属队伍填写分项(工序)样板
记录,报项目质量部复查合格后,再经监理、业主验收合格,组织本工序专业
班组人员实地学习后,方可进行全面施工。样板未通过验收前不得进行下一步
施工。
(3)三检制及检查验收制度
项目实行自检、专检、交接检制度,自检要作文字记录。隐蔽工程要由工
长组织项目技术负责人、质量检查员、班组长作检查验收,并做出较详细的文
字记录。自检合格后报现场监理工程师签字确认。项目按国家有关规范、标准
进行工程质量评定验收,既作为工程质量的记录,也作为工程量核算及操作人
58中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
员考核的依据。
①挂牌制度
a技术交底挂牌:在工序开始前针对施工重点和难点以及施工操作的具体
要求,如:应用材料、设计要求、规范要求等写在专用技术交底牌子上,既有
利于管理人员对工人进行现场交底,又便于工人自觉阅读技术交底,达到了理
论与实践的统一。
b施工部位挂牌:牌上注明施工日期、部位、内容、施工负责人、质检员、
班组长及操作人员的姓名,便于管理人员监督检查现场作业情况,为会诊制度
提供了追究责任人的依据。同时,要对已经施工完毕的部位采取项目统一标识
牌进行标识,并严格过程中的标识制度。
c操作管理制度挂牌:注明操作流程、作业条件及质量要求、检查的手段
方法及标准、责任人和执行人等。
d半成品、成品挂牌:对施工现场使用的半成品、成品采用标识牌,注明:
使用部位、规格、品种、产地、数量、时间、复试报告单编号、质量状况等。
②问题追究制度
a健全和落实工程质量责任追究制度,发生重大工程质量事故不仅要追究
直接责任人的责任,而且要追究有关负责人的责任,同时涉及项目工程质量的
技术、材料、机具设备管理人员和劳务单位等,也要对工程质量事故承担相应
责任。
b对不合格分项、分部(子分部)工程必须进行处理。不合格分项工程流
入下道工序,要追究班组长和项目责任工程师的责任;不合格分部工程流入下
道工序,要追究项目技术负责人和项目经理的责任。
c追根工作可按以下流程进行:
不合格分项 → 责任工程师 不合格分部 → 项目总工、项目经理
(4)奖惩制度
项目部设立“质量奖罚管理制度”。根据施工质量的高低以及对施工要求
的执行程度采取相应的保证和奖罚措施。通过奖罚制度,使操作工人自觉提高
质量意识,从而达到了练就施工队伍的目的;也使管理人员认真找出工作中的
不足,不断提升施工管理水平,创建过程优质。
(5)实测实量制度
59中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
项目部设立“实测实量制度”。根据工作计划,按要求对各分项工程的各
道工序及时进行实测实量,同时实测实量数据按月随工程质量月报上报公司质
量部,同时上传集团《项目质量管理平台》,且随时配合区域公司、公司质量
部的检查。在施工过程中切实做好实测实量工作,持续改善和提高我们的施工
质量,确保底线、争创精品,用数据证明我们产品的质量,建造出高标准的的
产品。
7.2.2验收程序及验收人员
根据项目现场管理规定,各分项(工序)施工完成后,由专业工长组织班
组进行自检、互检、交接检查,合格后,以书面形式填写分项(工序)验收申
请、自检、互检记录、隐(预)检记录、质量评定,报项目工程部初验合格后,
由项目质量部检查合格后,报监理公司验收,验收合格做出现场标识,转入下
道工序。
60中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
作业队自检合格
填写报验单(含隐、预检
记录)
资料合格后报工程部
主管责任工程师组织质量、
技术、安全现场验收
按整改后重新填
写报验申请
报监理现场检查验收
合格进行下一道工序 不合格下发整改通知单
连续三次不合格或整改不及时、不认真则进行
罚款处理责令继续整改,工程部下发总包通知
单陈述情况留资料备案
合格后继续施工,否则对分部工程停止报验及
时召开质量分析会通报
情节严重者局部停工整改

图7.2-1 质量过程控制管理流程
7.3工程质量保证措施
按照设计文件和国家及现行的技术标准、规范进行施工。牢固树立“百年
61中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
大计,质量第一”,建立健全质量管理体系和制度,以及质量专职监督检查机
构和质量监督检查人员;严格质量奖惩制度,对质量事故一查到底,处罚到人;
主动接受质量监督部门、监理及甲方的质量监督检查。
1、组织保证
1)配备强有力的项目班子
项目管理层由管理和技术人员构成,全面负责本标段施工任务,通过引进
先进施工设备与工艺,有效组织人力、设备、物资等资源,保证质量管理体系
的有效运行,实现质量目标。
2)抽调和整合施工专业队伍
根据任务规模和工程特点,按工程类别和模块化、专业化、工厂化施工的
原则划分施工任务,在项目经理部直接领导和指挥下,参加本标段工程的建设。
2、思想保证
坚持“始于教育、终于教育”的原则,把对参建本工程全体人员的质量意
识和从业能力的培训教育贯穿于施工的全过程。有计划、有组织、分对象、分
阶段地组织实施,以保证满足工程建设的需求。
1)普及教育,对全体人员进行培训教育。培训内容包括任务、要求和常规
知识,增强全体员工的标准和质量意识,以及对参加本工程建设的使命感、责
任感和紧迫感。
2)专题技术教育,培训对象是参加施工的管理、技术、安质、专业人员等,
培训内容为隧道开挖掘进、初期支护、二次衬砌的施工工艺、质量控制与检测
方法等。
3)专项技能培训,培训对象为施工测试、安质、机械操作、各专业施工操
作人员等,培训内容为测试技术及操作技能、安全环保管理知识、质量验收标
准、工艺内控标准等,并组织考核,持证上岗。
通过以上不同形式、不同内容、分专业、分重点的教育培训,以达到工程
施工能够有序进行和工程质量控制能够有效保证的目的。
3、经济保证
本工程在施工过程中推行质量奖励基金和风险抵押金制度。项目部从每次
验工计价中提留奖励基金,对全体施工人员按工资总额的一定比例提取质量风
险抵押金。
62中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
以上两项均由项目经理部掌握,奖励基金用于重奖在创优工作中作出成绩
的集体和个人,风险抵押金用于奖罚在创优工作中成绩突出或失职的个人,达
到质量目标者加倍返回,达不到质量目标的予以没收。
4、质量管理保证
1)认真组织制定内控工艺标准,积极落实创优规划。正确引导和开展工序
样板先行、典型示范、整体推进的工程创优活动。严格按照创优规划和措施要
求,加强现场技术指导和工序质量预控。各专业施工队严格按照施工规范、技
术操作规程、审定的技术方案、工艺要求组织施工,按照设计要求和施工质量
验收标准进行验收,上道工序不合格,不交付下道工序施工。保证每个检验批、
分项、分部、单位工程一次达标成优。
2)做好隐蔽工程的检查验收。项目经理部和各专业施工队严格质量检查和
抽查,各班组严格“自检、互检、专检”三检制,及时邀请现场监理工程师检
查签证,不符合要求的不隐蔽。对关键工序、特殊过程和质量控制重点部位、
混凝土作业等坚持技术试验人员跟班作业,实行24小时旁站监控,做好施工记
录,保证实施过程具有可追溯性。
3)坚持预防为主的方针,积极组织各班组开展 QC小组质量攻关活动。按
照PDCA循环原理和程序,建立质量管理点,从人员、机械、材料、环境、方法
等五大因素进行控制,及时消除质量隐患和通病,制定纠正和预防措施,持续
改进,保证工程质量始终处于受控状态。
4)严格岗位质量责任制和质量目标考核制度。各级落实质量包保责任和质
量终身负责制,每项工程明确质量具体责任人,施工过程跟踪考核,实行工程
质量直接与个人经济收入挂钩的分配制度,使质量责任落到实处。
5、材料、机械设备保证
1)根据施工设计图纸、施工规范、施工组织设计的要求,认真制定各种材
料、机械设备总计划和采购清单。采购前对材料、机械设备的供方进行调查评
价。选择时,认真查验供方的资质证明、营业执照、产品生产许可证、质量检
验证明及顾客满意度相关资料,交付后服务的证据、支持能力等,严格选择有
实力的供方。对有特殊要求的材料、机械设备,严格组织实地考察,进行产品
质量状况评价,确定合格供方。对选择的所有合格供方,签订定购合同,建立
评价记录,实行定期考核、动态管理、择优淘劣,保证选择合格和放心的供方。
63中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
2)严格各种材料、机械设备采购的质量过程控制。对供方生产(制造)的
各种材料、机械设备做好检验和验证。对接收的每批材料,必须按照有关规定
进行进场检验和验证,确保其各项质量指标符合和满足工程质量要求;对各种
机械、设备按照采购合同文件的要求,严格进行验证,确保其技术状态良好,
运转正常,能够达到应有的施工能力和要求。
3)严格材料、机械设备的使用和管理。认真执行和落实各种材料、机械设
备使用和管理制度及办法,随时和定期组织检查考核。对各种材料的标识、搬
运、储存、保管、发放等管理,严格执行企业的有关规定,从源头上控制好产
品质量。对机械设备实行定机定人定岗管理,落实安全使用、维护、保管和责
任制度,严格执行维修、保养、小修、大修计划,保证各种机械设备工作正常,
确保施工和工程质量不受影响。
6、测量、试验检测保证
1)配备先进检测设备,强化施工检测手段
项目经理部检测试验中心除配备常规的土工、混凝土、砂浆、钢材、水泥
等试验仪器设备外,还配备一些目前国际、国内较先进的检验设备。
此外,检测试验中心建立微机处理系统,对现场采集的数据进行分析,提
出试验报告,及时向施工现场反馈信息。
2)严格检测操作管理制度
认真执行仪器设备管理制度、样品管理制度、检测工作负责保证制度、测
试数据检验制度、检测报告审批制度、检测资料保密制度、试验资料管理制度、
测量工作规程以及试验和施工过程控制等制度。严格按照有关规定做好检测设
备的使用、搬运、储存、维护等管理。所有检测、试验仪器按规定进行校准或
检定,经国家有关部门标定认可,保证在有效期限内使用,所有检测人员按规
定持证上岗。
3)加强原材料的进场检测
严格所有原材料进场前的检验控制,从源头上杜绝质量隐患。各种厂供材
料要有出厂合格证,并严格按照规范要求的批量或数量进行抽检。对路基填料、
砂、石料等材料进行成分、材质、强度试验,并严格控制其粒径及各种成分含
量符合设计要求。
4)确保施工检测数据准确性
64中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
对拌和站的混凝土进行跟踪质量检测,及时出具资料,反馈有关信息,加
强合作。混凝土浇筑现场按规定进行坍落度和含气量、泌水率试验并记入施工
记录,保证混凝土试验的频数、试件组数达到规定要求。
5)加强施工的沉降观测与评估
7、施工技术保证
1)严格“试验数据指导施工”的原则
通过室内、室外试验和试验段选定机具设备、原材料、混凝土配合比、操
作方法,修正相关施工技术参数,制定工艺流程,作业指导书、内控验收标准,
作为全面施工的控制依据。
2)严格施工技术管理制度
(1)坚持图纸会审制
由总工程师组织各专业工程师对图纸进行分级会审,审核完成后,审核人
员对审核结果有无问题均要进行有效标识,填写审核意见,汇总。必要时,及
时和设计单位沟通,不断完善设计。
(2)坚持方案会审和优化制度
人员进场后,由总工程师组织隧道结构、电气等专业工程师、设备工程师,
根据施工设计图进一步优化施工方案。
(3)坚持技术交底制度
根据建设单位审批通过的施工方案编制各工序技术交底,同时对管理人员、
施工人员进行设计意图交底、施工方案交底、施工工艺交底、质量标准交底、
创优措施交底。
(4)坚持作业指导书制度
对重要施工工序,结合现场实际和施工特点逐项编制作业指导书,达到作
业程序易懂,操作方法具体可行,施工过程有序可控,质量标准满足要求。
(5)坚持资料管理制度
按照建设单位、监理工程师的要求,结合标准质量管理体系的规定,对资
料管理实行专人负责,分类归案,集中管理。详细如实地记录施工全过程,最
大程度地反映施工的可追溯性,使资料能够正确反映施工全过程并与施工进度
同步积累。
65中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
8安全保证措施
8.1 安全生产目标
1、生产安全责任事故死亡人数:0;
2、企业职工生产安全责任事故重伤人数:0;
3、杜绝一般(含)以上环境责任事件;
4、生产安全责任事故、环境责任事件导致的非本企业职工重伤人数:0;
5、生产安全责任事故直接经济损失累计不超过30万元;
6、企业职工职业病发病率不高于国家有关规定。
8.2 组织保障措施
为实现安全目标,成立以项目经理为第一责任人的安全生产组织领导机构,
下设安全管理部,安全管理部设安全检查工程师及专职安全员、兼职安全员,
自上而下形成安全生产组织机构和保证体系,对施工生产实施全过程安全监控。
安全检查工程师、专职安全员和兼职安全员认真学习安全工作的法律和规
定,熟悉掌握高空作业、安全用电、机械操作规程、爆破作业、起重作业等项
目的安全要求。
各级安全检查人员需经地区劳动部门考试批准,取得政府劳动部门颁发的
证件并持证上岗。
根据不同施工对象,对重点工程施工工序,制定安全措施、检查内容,增
加安全检查人员。
建立安全检查和安全会议制度,制定安全工作奖罚制度,实行安全一票否
决制。
为加强安全生产工作的组织和领导,确保工程建设顺利进行,成立项目部
安全生产工作领导小组,成员如下:
组 长:田彦超
副组长:张春付、高 杨、王 乐
安全负责人:辜应聪
成员:赵继伟、闵乐、车元杰、李才武、李才强、包锐锐、刘云鹏、王奇
峰、秦学发、孟雷、何宝宁、张燕、佘胜林、黄浩俊、刘鹏
领导小组下设办公室(办公室设在安全部),负责本项目的具体组织实施。
66中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
图8.2-1 项目部安全生产工作领导小组
项目部建立由项目部领导参加的,包括施工员、安全员在内的轮流值班制
度,检查监督现场及班组安全制度的贯彻执行,并做好安全值日记录。建立健
全安全生产责任制,安全技术交底,安全宣传教育,安全检查,安全设施验收
和事故报告等管理制度。
8.3 安全管理制度
1、安全生产检查制度
按照施工和专业等不同时期的安全工作重点,进行开工前检查、定期检查、
经常性检查、专业性检查、季节性检查及节假日检查。
2、安全教育培训制度
项目经理、专职安全管理人员、其他管理人员和技术人员、特殊工种作业
人员,以及转岗、换岗的职工从新上岗前均必须按《安全生产法》有关规定进
行安全培训教育,并经考核合格后方能上岗。
经常开展安全生产宣传教育活动,贯彻安全生产方针、目标,实现安全生
产、文明生产,提高员工安全意识、技能。
3、安全生产会议制度
定期(每月)召开安全生产总结会,向业主汇报当月安全生产情况,安排下
67中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
阶段的安全生产工作。会议贯彻国家、交通部、地方政府、业主及上级有关安
全规定、要求;进行安全再教育,提高安全意识;总结前一阶段安全工作,查
找隐患,分析原因,制定整改措施,明确责任人;制定奖罚制度,做出奖罚决
定;对影响较大、带普遍性的问题,编发通报或简报,发至有关单位。
4、安全生产应急预案制度
安全的重点是预防现场作业安全隐患。针对易发伤亡事故的作业环节、部
位、设备等,逐级确立施工安全控制点,强化现场作业过程控制,每个层次做
到有控制点、有控制措施、有检查责任人、有检查频次、有检查纪录、有整改
记载。
5、安全技术交底制度
工程开工前,工程负责人向参加施工的各类人员认真进行安全技术措施交
底,使大家掌握工程施工特点及各时期安全施工的要求。劳务队在接受生产任
务时,应同时组织全体人员听取安全技术措施交底讲解,凡没有进行安全技术
措施交底或未向全体作业人员讲解,劳务队有权拒绝接受任务,并提出意见。
安全技术交底活动由双方签字确认。
6、班前安全讲话制度
劳务队队长每日上班前召集所辖全体人员,针对当天任务,结合安全技术
措施内容和作业环境、设施、设备安全状况及本班组人员技术素质、安全知识、
自我保护意识以及思想状态,有针对性地进行班前讲话活动,提出具体注意事
项,跟踪落实,并做好活动记录。
7、作业交接班制度
劳务队进行安全交接班,对施工中的安全防护措施、人员及设备安全、安
全警示等进行交接,保证下一个作业在有安全保障的情况下进行施工。
8、伤亡事故上报制度
施工生产过程中发生伤亡事故(含急性职业中毒),按照国家有关规定及
《企业职工伤亡事故报告和处理规定》进行报告、调查和处理。发生事故按系
统逐级及时上报,不隐瞒。安全事故处理坚持“事故原因不清不放过,事故责
任者和员工没有受到教育不放过,事故责任者没有处理不放过,没有制定防范
措施不放过”的原则。认真分析查明原因,对事故责任者或责任单位追究其经
济、行政和法律责任。
68中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
9、安全生产奖励与处罚
执行安全生产奖励制度,定期开展安全生产总结评比,重奖为安全生产立
功的单位和个人,激发职工安全生产的自觉性。
严格责任追究制度。按规定对安全事故责任单位及个人责任大小进行追究,
并实行经济处罚,以利于汲取教训,促进安全生产。
10、安全专项资金使用制度
按照合同文件的有关规定,做好安全费用的提取和支出管理。确保安全资
金专款专用,确定使用范围:
a、从业人员安全教育培训教育费用;
b、从业人员配备劳动防护用品费用;
c、安全设施、设备投入和维护保养费用
d、重大危险源、重大安全隐患评估、专项整改治理、监控等费用
e、事故急救演练费用
11、安全内业编制、整理、归档制度
a、必须配备安全专职人员负责本项目安全内业资料的收集、整理及上报。
b、安全内业资料必须使用不易退色的碳素墨水钢笔填写,不能有铅笔、圆
珠笔、纯蓝墨水、复写纸等书写字迹。
c、安全内业资料不得有任何涂改,如涂改必须重新填写。原始资料签字部
位不得有代签现象,数据要真实准确。
d、安全内业资料所填写的表格一律使用业主及监理单位要求的统一表格,
表格根据业主要求一律使用印刷表格,不得使用复印的表格。
e、所有安全内业资料必须按时、及时上报,所上报材料交资料员收集。
8.4 施工安全保证措施
8.4.1 施工现场安全保证措施
1、工地安全员必须管理好全场的安全,凡进场人员必须进行安全三级教育,
并进行安全技术交底。
2、施工人员进入施工现场必须戴安全帽,穿好工作服、工作鞋,洞内施工
对屡教不改者处予罚款,罚款后仍不改者予以清退。
3、场地入口处、通道处、电动机等处在显眼位置挂放安全警示,配电箱必
须配触漏电保护器,配锁并有专门人员保管。各空架电缆稳固,防风防雨性能
69中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
好,电缆材料为合格产品,绝缘性能好。
4、夜间施工应有足够的照明亮度,除在场地四周设大型照明灯外,局部作
业区再配备36V安全照明灯照明,临时照明电线和灯具应高出地表 2.5m。横跨
施工便道的要高于地面6米以上。
5、上班前4小时内和上班时间内严禁喝酒。
6、每周进行一次安全检查,对发现的事故隐患及时整改,对发现的事故,
按照四不放过的原则查明原因,广泛教育。
7、当实施导洞贯通作业时,必须在被贯通侧设置专人岗哨,建立通讯联络
系统。在条件许可的情况下,在被贯通侧实行小洞接导。并严格控制各档爆破
的用药量,尽可能的减少爆破对围岩的震动破坏。如发现围岩破损严重时,必
须先行管棚(导管)超前支护,只有在确定安全隐患消除时,方可进行贯通作业。
8、在隧道作业过程中,多工种平行作业或立体交叉作业时,其安全间距和
安全隔离(防护)装置必须符合安全规程要求,如无法实现时,不准进行平行作
业和立体交叉作业。隧道内设置的应急物资设备堆放整齐,内径不小于
100cm×1cm×100m的应急逃生通道,挂牌标识,并加强保护与检查,逃生通道
安放距离上台阶掌子面2~4m,距下台阶掌子面1~2m,距拱墙1.5~2m,在逃
生通道内准备食物和水,以备不时之需。
9、施工过程中,严格控制二衬施工安全步距。二衬安全步距,Ⅳ级围岩开
挖掌子面距二衬不得大于80m,Ⅴ级围开挖掌子面距二衬不得大于50m。
10、逃生管道应随掌子面开挖,管道口始终设置在距离掌子面小于5m范围
内,且管道口处应设置应急救援箱,箱内放置药物、食品及饮用水。
8.4.2特种作业人员和机械安全保证措施
1、电焊工、电工、爆破工、内部车辆驾驶员等特殊工种必须经过专门培训,
考试合格取得操作证才能上岗操作,执行国家规定的特殊工种操作规程。
2、对进场的特种设备须有专门的安全检测报告、安装须由专业人员完成并
试机。定期检修场内机械,及时发现机械故障,排除不安全隐患。场内机械严
禁搭载非操作人员。
3、起重、吊运作业时臂下严禁站人。
4、机械操作,必须遵守规程,严禁强拉、硬扭的野蛮操作。
5、机械的外露皮带、轴承等处必须有防护罩。
70中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
6、电焊场地周围应清除易燃易爆物品或覆盖隔离,焊钳和手把线必须绝缘
良好,连接牢固;施工现场必须实行三级动火审批制度,按消防规定配好各种
灭火设备。
7、机电设备基础必须稳固,转动部位要设防护装置,机电设备不准带病运
转或超负荷作业,检修设备时必须切断电源,并挂牌告示。
8.4.3开挖和爆破安全保证措施
1、钻眼工作开始前必须由安全员和开挖班长对隧道开挖面进行全方位安全
检查,检查的内容包括:拱顶部及开挖面的浮渣、有无盲炮、断裂构造、涌水、
通风情况等,在确认安全无危险后方可同意钻眼工人进入工作台操作。
2、作业人员必须正确佩戴劳动防护用品。
3、掌子面作业必须有充足的照明,因工作场所比较潮湿因此所用电缆必须
要有良好的绝缘保护和漏电保护。
4、打眼时必须调好钻头、风钻及气腿的位置,尽量使之保持在一个平面内,
防止受力不一致而出现断钎伤人现象发生。
5、炮眼打好后必须进行吹孔,吹净炮眼中的岩粉,确保能够顺利装药,提
高爆破效果。
6、爆破材料的运输、储存、装药、联线、起爆、和瞎炮处理必须按照民用
爆破品管理的有关规定执行。爆破作业人员(爆破员、安全员、库管员等)必
须持证上岗。
7、现场装药必须在安全员和爆破员的指导管理下,严格按照批准的爆破图
表中的规定进行装药联线和起爆。
8、进行爆破时,人员、设备撤至受爆破影响范围之外,一般距爆破掌子面
的距离不少于100米。同时必须指派专人担任警戒工作,有必要时要通知右洞
的工作人员撤离掌子面以确保安全。
9、爆破工作结束以后,要仔细检查瞎爆和残爆现象,发现问题及时处理;
爆破工作结束以后要核查火工品的用量,若核对无误按规定及时将火工品清退
给炸药库。
10、每次放炮结束后要及时通风,15min后人员和设备才能进入掌子面。
11、隧道施工光线不良场地狭小,装载机、工程车等来往运输频繁,行人
在隧道中行走必须注意安全,防止意外事故发生;各种车辆在洞内运行必须控
71中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
制速度严防撞伤人员和设备。
12、放炮工作结束以后必须及时进行排险,排险的方式由人工和挖掘机配
合进行,在清除浮渣消除安全隐患后其他人员才能工作地点。
13、施工过程中一旦发现安全隐患必须立即停止工作,组织人员进行处理,
安全隐患不消除不得进行任何工作。
8.4.4用电安全保证措施
1、电器维护、线路架设等必须由专业电工操作,电工应严格执行电工安全
技术交底作业。
2、配电箱与配电板应规范,配置触保系统和漏保系统,外部采取安全防范
措施,以防非施工人员触碰。严格执行“一机一闸一箱一漏”的要求。
3、夜间施工用电时,照明用电也应由专业电工设立,禁止采用金属杆作为
照明灯具的支撑。
4、照明系统和动力系统用电应分设,严禁混合使用。
5、开挖台车等电线、用电器需要固定在金属物体上的,电线须采取套管等
保护措施后方可使用。
6、洞内作业时的照明必须采用低于36V的安全电压,缆线应完好无损。潮
湿地带,照明电压不得高于12V。当36V电压无法满足施工要求时,在各项安全
防护设施和安全装置齐全,可以保证洞内作业人员不发生触电伤人事故时,可
能采取大于36V但必须小于220V的电压。隧道中所有电缆必须按规定要求悬挂
好,严禁沿隧道底面铺设。
8.4.5通风和防尘安全保证措施
1、辅助施工应严格按照辅助施工设施设计要求、技术交底进行,现场的爆
破、用电、劳动保护等按照相关要求执行。
2、隧道施工时应严格按照通风设计要求采购、使用以及维护设备,根据隧
道开挖进尺,及时设置排风管道。
3、通风方式:根据隧道地理位置,地质条件及设计文件提供的资料,从技
术经济等方面综合考虑认为,该隧道施工利用自然风显然达不到通风目的,因
此,该隧道施工中决定用管道通风方式。通风主要是稀释柴油机械排出的废气
和爆破时产生的有害粉尘,因此,采用压入式通风并配以风扇。
4、定期对风速、风量进行检测,一有与设计值不符合的情况,立即报告技
72中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
术负责人并采取撤离人员、维修等措施。
5、隧道施工过程中由于钻眼、放炮、装渣、运输等各种原因,会产生危害
洞内施工人员身体健康的粉尘,因此,隧道施工过程中,必须采取各种综合防
尘措施。
6、建立严格的检测制度,首先分析各种岩石中 CO2含量,其次是每班检测
隧道内空气中粉尘的浓度。采用CJB4型甲烷检测报警仪班前对隧道内有毒有害
气体进行监测。
7、采取综合防尘措施,减小粉尘对人体危害和对施工的影响,坚持行之有
效的综合防尘措施,认真做到:湿式凿岩标准化:隧道钻眼一律坚持采用水风
钻,并要先开水后开风,停钻时先停风,后停水;禁止打干风钻;机械通风经
常化:通风管路安装合理,并做到平、顺、直,出现问题应及时处理,确保通
风效果;喷雾洒水正规化:爆破后对爆堆岩体及隧道壁经常洒水,避免粉尘飞
扬,并在粉尘飞扬大的掌子面坚持喷雾洒水;个人防护普遍化:做到洞内工作
人员一律坚持戴防尘口罩,并定期对职工进行身体检查和对进洞人员进行矽肺
检查,有呼吸系统病历的人员严禁进洞作业。

8.5风险源识别
二次衬砌作业中可能出现的风险主要有以下内容:
表8.5-1 衬砌作业一般风险源
分部 风险产生的原 风险
风险事件 险源类别 后果 防范措施
工程 因 等级
安全用电
技术、基
临时用电不符 本安全规
触电事故 施工因素 人员伤 一般风
合要求、工作 定、洞内
人员伤害 设计因素 亡 险源
面光照度不足 照明及供
水供电设
施
高空作业台 基本安全
高处坠落 (支)架失 人员伤 一般风 规定、台
施工因素
物体打击 稳、安全防护 亡 险源 车防护措
衬砌作
失效 施
业
衬砌台车等施 人员伤 基本安全
高处坠落 工机具失稳及 害 一般风 规定、台
施工因素
物体打击 安全性能缺 财产损 险源 车防护措
失、下降 失 施
人员伤 基本安全
防水板施工引
火灾事故 害 一般风 规定、隧
发火灾及有 施工因素
中毒事故 财产损 险源 道应急预
毒、有害气体
失 案
交通事故 衬砌台车未验 施工因素 人员伤 一般风 基本安全
73中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
分部 风险产生的原 风险
风险事件 险源类别 后果 防范措施
工程 因 等级
收使用、周边 规定、台
无安全标志、 车防护措
人员伤害 害 险源
安全措施、移 施、基本
动无指挥 安全规定
9季节性施工措施
9.1雨期施工
针对本工程项目的实际状况(雨季为每年的4月至6月,7月至9月为暴雨
期)和工期要求,对施工作如下安排:
1、与当地气象水文部门取得联系,及时获得气象预报,掌握汛情,以便合
理地安排和指导施工。同时制定现场雨季值班表,建立雨季值班制度,设专人
每天收听气象预报,做好记录,有暴雨或大暴雨天气情况,及时通知,值班人
员提前作好应急准备。专人负责协调与周边部门、企事业单位的防汛事宜,做
到既有分工,又有合作,保证及时排水,减少损失。
2、编制雨季施工作业指导书,制定防洪抗汛预案,作为雨季施工中的强制
性执行文件,严格执行。
3、在雨季施工时,施工现场应及时排除积水,加强对洞口点段检查,防止
雨水倒灌进洞内。对处于洪水可能淹没地带的机械设备、材料等应做好防范措
施,施工人员要做好安全撤离的准备。长时间在雨季中作业的工程,应根据条
件搭设防雨棚。施工中遇有暴风雨应暂停施工。
4、雨季进行砼及圬工作业严格执行施工规范,拌合站及砂石料仓均设遮雨
棚,墩台砼施工设避水棚,随时掌握天气预报,尽量避开雨天浇筑混凝土。
5、现场中、小型设备必须按规定加防雨罩或搭防雨棚,机电设备要安装好
接地安全装置,机动电闸箱的漏电保护装置安全可靠;施工电缆、电线尽量埋
入地下,外露的电杆、电线采取可靠的固定措施;雨季前对现场设备作绝缘检
测。重要设备的防雷装置。
6、对停用的机械设备以及钢材、水泥等材料采取遮雨、防潮措施,现场物
资的存放台等均应垫高,防止雨水浸泡。
7、加强对施工便道维护与整修,确保其路面平整、无坑洼、无积水。
8、雨季时派专人在危险地段值班,重点加强对隧道洞口及隧道边仰坡、邻
近公路等施工的安全巡视,并派专人对施工区排水系统进行检查和清理,确保
74中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
排水系统排水通畅。
9.2夏季施工
1、在炎热气候混凝土施工时,在浇筑前的混凝土温度不应超过规定温度,
应采取以下措施以保持混凝土温度不超过规定温度:
⑴在生产及浇筑时对配料、运送、及其他设备进行遮荫或冷却;
⑵与混凝土接触的模板、钢筋、及其它表面,在浇混凝土前应冷却至规定
温度以下,其方法有盖以湿麻布、喷雾状水,用保护罩覆盖或其它认可的方法;
⑶混凝土在早期加强养护,浇筑后即采取涂刷薄膜养护剂或覆盖塑料布、
湿草帘等进行湿养护,使混凝土表面经常处于湿润状态,防止塑性变形的产生
及发生龟裂现象。
2、合理安排作息时间、避开高温时段,采用“提早上班、推迟下班、延长
午休”错时作业措施。高温作业时间初步拟定为每天上午11时至14时各施工
现场严格控制室外作业,35°以上高温时,不得安排工人进行室外作业,严格
控制加班加点,适当减轻劳动强度,确保工人的身体健康和作业安全:
3、保证工人的饮食卫生,从食物采购、制作等多个环节进行把关,防止变
质的食品流入食堂,同时改善饮食质量,保证饭菜可口卫生,防止集体食物中
毒和各类传染病的发生;
4、保证工人休息环境,隧道内部、民工宿舍保持通风,宿舍要配备电扇,
确保良好的休息条件;
5、做好医疗保健工作,各施工现场都准备好人丹、十滴水、藿香正气丸等
防暑降温药品、防护用品和防暑降温措施,发生紧急情况要及时对工人进行救
助,严禁带病上岗操作;
6、改善工人饮水条件。施工现场都配备必要的茶水、盐水,保证工人饮用
水安全,做到有效防暑;
7、夏季高温极易发生火灾,施工现场要加强对易燃易爆物品的管理,严格
执行消防制度严禁在施工区域内吸烟;
8、加强工人的安全生产教育培训工作,提高工人的安全技术水平和安全意
识,杜绝违章指挥、违章作业和违反劳动纪律等现象发生;
9、加强高温期间的防暑和雷雨天气避雷等各项措施,重点做好防中暑、防
触电、防雷击、防食物中毒、防火灾“五防”工作,密切注意天气变化情况,
75中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
严格值班制度。
9.2冬季施工
荆门气候特点是暖热湿润,四季分明,但为了确保各种圬工在出现 5℃以
下时的施工质量,各工点应采取如下措施:
⑴当室外日平均温度连续5天稳定低于5℃时即需按冬季施工措施进行施工。
进入冬季后,应与气象台、站保持联系,及时收听天气预报,防止寒流袭击。
⑵冬季施工时,现场应备好防冻保暖物品、防滑物品等,临时自来水管做
好防冻保温工作。
⑶冬季来临前,应及早按排做好室外温作业工作,转入室内施工时,做好
防风御寒工作,对于必须在冬季施工的室外湿作业工作,必须做好围挡封闭等
防冻措施。
⑷采取相应措施,防止主缆跨中段受冰冻影响,以确保主缆紧缆质量。
⑸主缆涂装防护期间,当环境温度低于5℃时,停止施工涂装。
⑹采取有效措施,确保混凝土冬季施工质量:
a、拌合站的准备
认真验收进料质量,严格复检,禁止不合格的原材料进场。
提前备料,按品种规格分类储存堆放,使其含水率降低保持均匀一致。上
料时,去除外面一层冻层,以保证砼的质量。
冬期施工应于砼组成材料中掺加复合型减水防冻剂,以保证砼在达到受冻
临界强度之前不受冻害。
试验室应经常检测砂、石含水率,调整砼配合比。并应经常检查砼各组成
材料,尤其是外加剂的用量准确性,不定时测定砼拌合物出机温度、入模温度,
确保砼入模温度不得低于5℃。而且按规定作好取样和砼的坍落度控制工作。
严格控制水胶比,尽量减小水胶比,在满足施工要求的前提下,尽量选择
较低的坍落度值,以降低砼发生冻害的程度。
采用锅炉加热混凝土拌和用水,使用热水搅拌,水温控制不得低于40℃,
但也不得高于80℃,以防止水泥出现“假凝”现象。
在搅拌过程中,注意原材料的投料顺序:先加骨料和水先行搅拌,然后再
加入胶凝材料和外加剂,特别注意,在冬季施工中,混凝土的搅拌时间要适当
延长。
76中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
b、现场施工过程中的质量控制措施
严密施工组织、加强联络,施工方生产前详细准确地提供砼浇筑部位、强
度等级、砼用量、施工方法及有无特殊要求等。
施工现场须准备好砼覆盖用保温材料,如塑料膜、麻袋和草帘等。
在浇筑砼之前必须清除干净模板、钢筋和铁件上的冰、雪和污垢,但不可
用水冲洗,以免再度结冰。
冬期施工不得在冻土层上进行砼浇筑,浇筑前必须设法升温使冻土消融。
砼接搓时,应预热归搓,浇筑后加强保温,防止接搓砼受冻,降低砼的粘
结力和强度。
严禁向搅拌车内任意加水,以防造成局部水胶比过大,造成结构部位易出
现裂缝和强度降低。如砼较干或坍落度损失过快,可用泵送剂调料。
保证生产运输和砼浇筑的连续性,减少砼在泵送管道内的停留时间,防止
温降过大滞留堵管。确保砼入模温度不低于5℃。
模板外和砼表面覆盖的保温层,不应采用潮湿状态的材料,也不应保温材
料直接铺盖在潮湿的砼表面,新浇砼表面应先铺一层塑料薄膜再盖保温材料。
浇筑完毕后,对砼易冻部位,必须加强保温,以防砼遭受冻害。
冬期施工,气温较低,砼初凝时间一般为 8-10小时,终凝时间为12-14小
时,应把握好抹面时机,初凝前应进行抹压二至三遍,(两遍木抹搓平,一遍
铁抹压实),以减少砼表面收缩裂缝。砼墙,柱等边模的拆模时间适当延长,
以避免表面粘模、掉角等缺陷。
砼振捣压抹密实以后,须及时覆盖塑料膜、草帘等保温材料,保温保湿养
护,以保证砼初凝前不受冻害。根据结构部位及气温情况,一般为:气温在
0℃-5℃时盖一层塑料膜和一层保温材料;气温在-10℃—0℃时盖一层塑料膜和
三层保温材料。对边、棱角部位的保温厚度应增加到面部位的2-3倍。
浇筑砼的同时留置标养 28d试块和同条件养护的试块若干组,经试验符合
强度要求后方可拆模,拆模后砼表面与环境温度差大于15℃,砼表面应加以覆
盖。
由于砼中掺有粉煤灰和缓凝外加剂等,按国家标准要求,砼的养护时间不
得少于14d,若早期养护不到位或早期脱水、早期遭受冻害,将严重影响28d强
度。
77中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
总之,在进入冬期生产施工时,根据工程特点和施工条件,必须对砼的搅
拌、运输及浇筑的全过程采取一系列行之有效的砼防冻措施,按照冬期施工技
术及质量管理要求,力求做到快装、快运、快浇筑、快保温养护,以减少砼的
热量损失,保证砼的入模温度,加速砼的凝结硬化时间,减小砼的冻害程度。
10绿色施工
1、总则
(1)针对本工程建筑特点及建造难点,在实现绿色施工上,我公司特制订
了的相应对策:在施工过程中制定并实施保护环境的具体措施,控制由于施工
引起的大气、噪声、光污染、固体废弃物、土壤和水资源污染,以及对周边区
域的影响,实现“四节一环保”。
(2)根据因地制宜的原则,运用ISO14000和ISO18000管理体系,将绿色
施工有关内容分解到管理体系目标中去,使绿色施工规范化、标准化。
(3)实施绿色施工,应对施工策划、材料采购、现场施工、工程验收等各
阶段进行控制,加强对整个施工过程的管理和监督。
(4)编制绿色施工方案、制定绿色施工措施、明确各自分工,落实各项责
任制度,按照方案全面、有序的实施。
(5)做好绿色施工教育、培训和宣传工作,增强全员的绿色施工意识。
(6)本工程绿色施工总体框架。

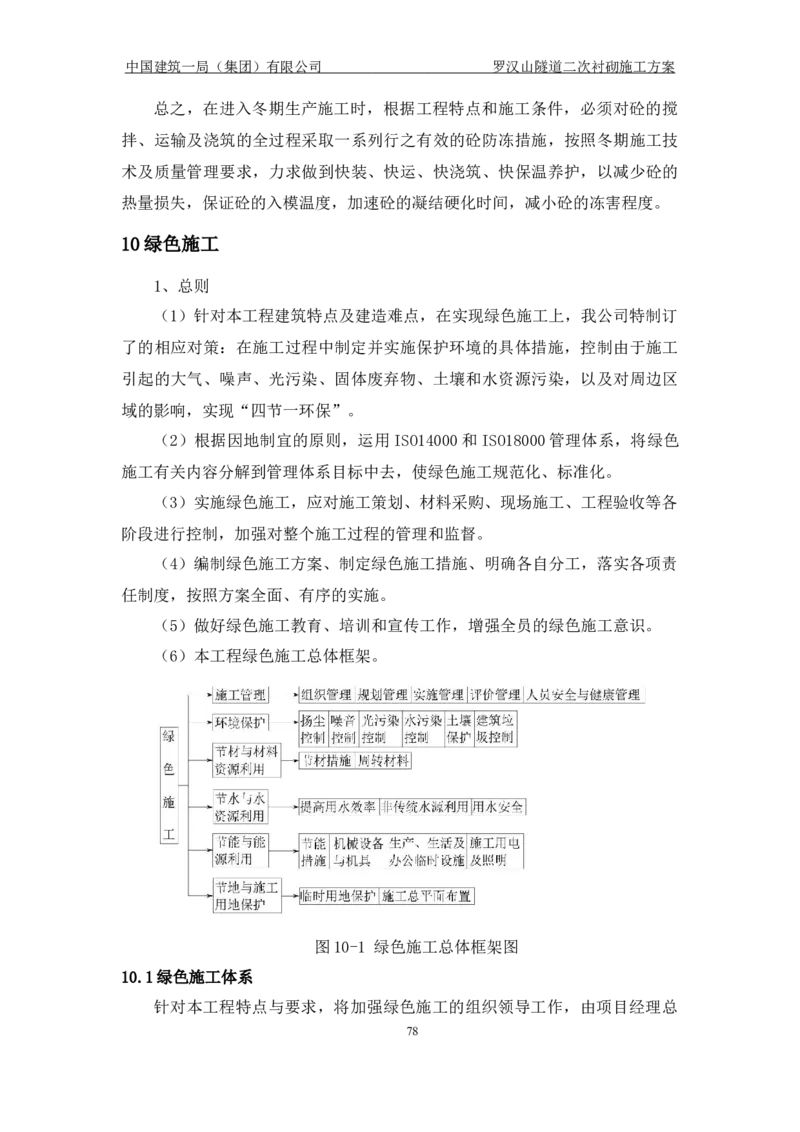

图10-1 绿色施工总体框架图
10.1绿色施工体系
针对本工程特点与要求,将加强绿色施工的组织领导工作,由项目经理总
78中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
负责,生产经理具体负责,建立专门的绿色施工督查小组,每月定期和不定期
地对各工点、各生活、活动场所对周围环境(自然、人文)的影响进行检查考
核,每月评分总结,设立绿色施工流动红旗,并加大奖惩力度,保证规范施工、
文明施工、杜绝蛮干,使整个施工队伍和施工现场体现出本投标人的精神面貌。
图10.1-1 绿色施工保证体系
10.2绿色施工目标
绿色施工目标主要为四节一环保目标。其中:

表10.2-1 环保目标

类别 目标和指标
必须进行详堪、补堪,对周边环境进行调查,制定保
护方案,对环境进行监测。
现场设置绿色施工标牌、环境保护标识。
资源保护 施工现场设置明显的投诉公告牌,专人妥善处理有关
环境保护
投诉。
和人安全
与健康 施工过程中就、对周边环境进行监测、信息化施工,
保证不发生环境和安全事故。
生活和施工条件、劳动防护和保护复核安全健康职业
人员健康
卫生管理规定,各种卫生、劳保措施齐备。
79中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
类别 目标和指标
隧道土建、机电安装期间不大于0.5m;施工现场必须
配备降尘设施和洗车设施;运输车辆应覆盖无遗撒;散体
扬尘和废气
控制 物料、易扬尘物料采取封闭措施;施工机械设备废气排放
复核国家年检要求;不在现场焚烧废弃物。
噪音污染达到国家环保部门和荆门市环保局的相关规
定,夜间不大于55分贝,现场应进行噪音监测。
夜间施工必须办理夜间施工许可证;高考和中考期间
噪音和震动
控制 按政府和建设单位要求执行。
噪音敏感区域设置隔声措施;施工现场设置连续、密
闭的围挡。
夜间强光作业要有遮挡措施。
光污染控制
灯具应有防止强光外泄措施。
排污符合《污水综合排放标准》(GB8978-96)的要
求:PH6-9。
水污染控制 厕所必须设置化粪池,厨房必须设置隔油池,污水经
沉淀过滤后排放,并及时清理。
雨污分流排放。
废水、费油、泥浆、注浆材料不得随意排放。
土壤保护 采取覆盖、植草、硬化等措施控制水土流失,土体不
得长期裸露。
垃圾分类收集;有毒有害废弃物分类存放。
建筑垃圾回收利用率超过50%。
建筑垃圾控
制 土方填挖平衡。
泥浆采取分离措施,循环利用。
表10.2-2四节目标
序
类别 目标和指标
号
就地取材,500KM以内建筑材料占80%。
建立限额领料、余料处理等管理制度。
控制材料损耗率:钢筋实际控制损耗率2%以内;混凝土损耗率
节材与
1 材料资 1%以内。
源利用 离间设施、安全防护设施采用标准化、工具化、定型化:栏
杆、钢筋棚、梯道等。
节约办公用品的使用。
非传统水源利用率30%以上;推广使用雨水收集利用、降水收
节水与
2 水资源 集利用、废水利用技术。
利用 临水有专人管理,并形成台账。
80中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
序
类别 目标和指标
号
办公区、生活区使用节水型器具100%。
办公及生活用水不超过0.7m3/万元产值。
大型设备应有节能控制措施,定期进行耗能计算。
分区供电、分区计量、定额管理。
建立机械管理档案,定期维修,保养。
办公区、生活区均采用节能灯。
节能与 潮湿场所报名照明采用低压照明。
3 能源利
临设采用节能达标的材料。
用
鼓励采用太阳能或其他可再生能源。
照明及用电设备采取自动控制装置。
执行“一机、一闸、一箱、一漏”要求。
设专业人员进行临电管理,并形成台账。
合理规划平面布置合理、紧凑,立体使用;分阶段布置场地,
动态管理。
施工用地应办理占地手续。
节地与 应对场地内及周边的建构筑物、管线等进行调查,制定保护措
4 土地资
施。
源保护
施工完成后临时场地恢复植被。
临时办公用房采用多层轻钢板房。
土方尽量做到场内平衡,弃土符合政府规定,无违规弃土。
10.3主要控制指标
10.3.1资源保护
1、根据工程特点,为对地表水进行回收和再利用,现场在临时道路两边修
筑排水沟,并间断的修筑积水井,对地表水进行回收、沉淀和再利用,回收水
源主要用于结构混凝土养护、地表降尘等。
2、食堂设置隔油池,洗车槽设置沉淀池、厕所化粪池等,并确保不发生堵
塞、渗漏、溢出等现象,及时清掏各类池内沉淀物,并委托有资质的单位清运;
对于有毒有害物如电池、墨盒、油漆、涂料等应密封保存,使用完后应及时回
收并交有资质的单位处理,不能作为建筑垃圾外运,避免污染土壤和地下水。
10.3.2人员健康
1、合理利用现有的施工场地,对生活区和办公区分开设置,在不对施工造
成影响的情况下,应尽量远离施工作业区,具体布置详见施工总平面布置图。
2、生活区和办公区有专人负责打扫,生活区由划分卫生责任区,由劳务队
81中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
伍负责,现场劳务劳务各负责指定的卫生责任区。办公区由项目聘请的专职保
洁员负责;项目设定每周一对生活和办公区的文明施工状态进行检查,对不符
合要求的部分,坚决要求现场整改。
3、对于现场焊工、油漆工等从事有毒有害有刺激性气味和强光强噪音施工
人员已按照相关要求,由项目部统一配置防护器具,统一管理。
4、项目部从劳务队伍中抽调10人,组建专职卫生清洁小组,卫生清洁小
组,专门负责定期对厕所、卫生设施、排水沟等阴暗潮湿地带清理、消毒,达
到卫生、文明要求。
5、食堂各类器具定期清洁,工作人员注意个人卫生,操作规范,工作人员
上岗需要持有健康证。
10.3.3扬尘控制
施工扬尘控制重点多,难度大,尤其在渣土弃运、混凝土浇筑施工等阶段,
扬尘控制尤为重要。本工程主要扬尘控制措施如下:
1、施工现场建立洒水清扫制度,配置洒水设备,定期进行洒水清扫作业,
并安排卫生清洁小组负责。
2、施工现场裸露地面定期进行洒水清扫作业,集中堆放的土方应进行初步
压实,必要时需用苫布覆盖。
3、土方车辆选用带有遮盖的运土车辆进行作业,或者对作业车辆采取塑料
布覆盖措施,对现场施工道路采取每天进行多次洒水降尘的措施。
4、现场进出口设洗车槽,配备洗车设备并设置沉淀池,对出场车辆进行冲
洗。
5、易飞扬和细颗粒建筑材料应集中封闭堆放,余料及时回收,做好现场整
齐工作。
10.3.4废气排放控制

1、临建区食堂采用液化气作为燃料。
2、定期对电焊烟气排放进行检测,应符合国家相关标准的规定。
3、施工现场安排保安进行24小时巡逻,严禁在现场燃烧废弃物。
10.3.5建筑垃圾处理
1、建筑垃圾分类收集、集中堆放,安排专用车辆定期将垃圾运出施工现场。
2、生活区后勤负责人应注意废电池、废墨盒等有害废弃物的回收且不应和
82中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
其他东西混放。
3、生活区负责人应不放过任何一个有毒有害废弃物,并应分类处理,做到
分类率100%。
4、生活区垃圾要进行分类,分为可回收和不可回收两类,并定期安排专用
车辆进行清运。
5、现场增加建筑垃圾的使用率;破旧的钢筋进行回收再利用,混凝土块用
于临时道路、车间等的铺设;
10.3.6污水排放
1、现场主干道、钢筋加工厂等堆放材料场地周围均设排水沟。
2、工程污水和试验室养护用水经过检测合格后方能排入市政污水管网;
3、生活区厕所设置化粪池,并应定期清理,达到环境相关要求。
4、生活区食堂设置隔油池,并定期清理,做到卫生、干净。
10.3.7光污染
1、夜间一般不应进行焊接作业,如需工作,应采取模板等材料进行挡光,
减少光污染。
2、施工现场照明灯具均配置相应灯罩,防止强光外泄。
10.3.8噪音控制
1、施工现场挖机、碾压机、泵车等均采用先进机械、低噪音设备,机械定
期进行保养维护。
2、2#隧道出口段施工现场离住宅区较近,噪音较大的机械采取搭设隔声屏
降低噪音措施。为降低成本,现场采用移动隔声屏。
3、混凝土输送泵、电锯房等均搭设隔音棚。
4、夜间减少大型施工机械施工作业,并安排专人进行动态监测,确保达到
国家相关标准的要求。
10.3.9设置围挡
整个施工区域内外围均设置连续的、密闭的、有效的围墙,围挡搭设高度
不小于2m,降低各类污染。
10.4节材与材料资源利用评价指标保障措施
10.4.1材料选择
1、施工中采用的材料应确保绿色、环保,并满足相关规范的要求。
2、临建设施采用轻钢龙骨彩钢板搭设,为可拆迁、重复利用材料。
83中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
3、施工现场混凝土浇注时按照试验方案掺加粉煤灰、矿渣、外加剂等材料,
降低水泥用量。
10.4.2资源再生利用
1、合理利用建筑余料,对施工中造成的建筑余料充分应用,具体包括:用
混凝土余料制作预制构件,钢筋余料制作养护保护笼,钢管余料用于临边,洞
口边等的安全防护,模板木方余料用于洞口等的封堵;
2、临建区办公用纸应分类使用,并摆放整齐,定期进行废纸回收,做好环
保工作。纸张应双面使用。
10.5节水与水资源利用评价指标保障措施
1、项目部在签订劳务或劳务合同时,将按照节水指标要求,纳入劳务或劳
务劳务合同条款,节约水源。
2、编制施工现场给排水管线图,保证供水、排水系统合理使用。
3、施工现场办公区、办公区的生活用水采用节水器具,配置率确保达到
100%。
4、施工用水及生活用水分开计量,单独设表。
5、优先采用中水养护,可以采取收集雨水管沟中经检验满足施工要求的水
进行养护、冲洗用水。现场做到,非传统水源和循环水的再利用量大于30%。
6、水资源利用:主要出入口设置洗车槽和沉淀池,沉淀池的水经过沉淀后
可循环使用。
10.6节能与能源利用评价指标保障措施
10.6.1临时用电设施
1、设备采购时应优先选择节能型、带有环保表示的设备。
2、建立临时用电管理制度,安排专人进行考核,用电设置合理,达到节能
要求。
3、现场照明设计应符合现行行业标准《施工现场临时用电安全技术规范》
JGJ46 的规定。
4、施工现场的临时用电采用了限流器,降低耗能,达到环保、节能要求。
5、施工现采用LED节能照明灯具,节约能源,灯具数量大于80%。
6、对办公、生活和施工现场的用电进行分别计量,并记录完整。
10.6.2机械设备
84中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
1、机械设备采购时应选择耗能低、效率高的设备,在保障工作的同时,降
低资源消耗。
2、合理安排施工顺序、工作面,以减少作业区域的机具数量,相邻作业区
充分利用共有的机具资源。
3、建立施工机械设备管理制度,开展用电、用油计量;
4、完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的
状态。
10.6.3临时设施
1、根据荆门夏季高温、冬季寒冷的气候特点,利用场地自然条件,合理布
置生活及办公临时设施,办公区临建布置采用南北向设置,使其获得良好的日
照、通风和采光。而考虑工人白天多在或外工作,工人生活区,则采用偏东西
向布置,在外墙窗处设遮阳设施,减少夏天空调设备的使用时间及耗能量。
2、临时施工用房应采用热工性能达标的符合墙体和屋面板,顶棚采用吊顶。
10.7节地与土地资源保护评价保障措施
10.7.1节约用地
1、材料分批进入现场,减少堆放用地量。
2、利用和保护施工用地范围内原有的绿色植被;办公、生活区及施工现场,
种植草坪、花坛,增加绿化面积,充分保护土地。
3、按照相关要求在一定的场地范围内进行施工。
4、制定现场交通方案,现场道路按照规划图纸中永久道路和现场临时道路
相结合的原则布置,尽量减少道路占地面积。
7.7.2保护用地
1、场地内开挖排水沟进行排水,并设有清洗池、沉淀池等,同时做好场地
内的临时绿化工作,减少水土流失。
2、对遭到破坏的植被在施工完后应及时恢复,并采取相应保护措施。
10.8环境保护措施
序号 措施名称 措施描述 预期效果
(1)回填土,砌筑用砂子等进场后,临时用
密目网进行覆盖,控制一次进场量,分批进入, 能够保证
1 扬尘控制 预期目标
减少散发面积。用完后扫清干净。运土坡道要注
实现
意覆盖,防止扬尘。
85中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
序号 措施名称 措施描述 预期效果
(2)齿锯切割木材时,在锯机的下方设置遮
挡锯末挡板,使锯末在内部沉淀后回收。钻孔用
水钻进行,在下方设置疏水槽,将浆水引至容器
内沉淀后处理。
(3)常温干燥气候施工期间,每天派专人撒
水,将集水池内的水抽至主要淋湿路面,减少扬
尘。
(4)模板内的木削、废渣的清理采用大型吸
尘器吸尘,防止灰尘的扩散。
(5)现场周边按着用地结合大型广告牌等构
筑物设置围墙围栏,即挡噪声又挡粉尘。运输车
辆出门前,在冲刷口派专人清洗泥土车轮胎;运
输坡道上可设置钢筋网格或基层废旧密目网振落
轮胎上的泥土。
(1)钢筋加工机械:本工程的钢筋加工机械
性能良好,运行稳定,噪音小。
(2)模板切割噪音控制:在模板加工场地切
割机周围搭设一面围挡结构,以减少噪音污染。
控制噪音
2 噪音控制 (3)混凝土输送泵噪音控制:混凝土施工期 在要求范
间,根据现场实际情况确定泵送车位置,采用噪 围内
音小的设备,减少噪音扰民。
(4)混凝土浇筑:尽量安排在白天浇筑,选
择低噪音的振捣设备。
(1)电弧焊焊接,用废旧模板钉维护挡板;
(2)工地周遍设置大型罩式灯,随着工地的
进度及时调整罩灯的角度,保证强光线不射出工
3 光污染控 地外。施工工地上设置的碘钨灯照射方向始终朝 不妨碍居
制 民生活
向工地内侧。
(3)必要时在工作面设置挡光彩条布或者密
目网遮挡强光。
10.9临时工程的使用与恢复
临时房屋尽量减少占地对植被的破坏。搞好临时便道的排水与绿化。结合
地形,认真做好临时排水,便道的植草,做好绿化工作。
工程完工后经建设单位批准,及时拆除全部临时房屋和临时施工设施,清
除施工区和生活区及其附近的施工废弃物,并按批准的环境保护计划完成环境
86中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
恢复。
混凝土拌和站、生活营地、施工便道等临时设施等在使用完毕后,及时恢
复原貌,临时工程中砼铺面要彻底清除,恢复植被,还施工前的青山绿水。
11验收要求
11.1验收标准及内容
1、明洞浇筑
表11.1-1 明洞浇筑
项次 检查项目 规定值或允许偏差 检查方法和频率 权值
1△ 混凝土强度(MPa) 在合格标准内 按附录D检查 3
尺量或地质雷达:每20m
检查一个断面,每个断
2△ 混凝土厚度(mm) 不小于设计 3
面自拱项每3米检查1
点。
混凝土平整度 2m直尺:每10m每侧检
3 20 1
(mm) 查2处
2、明洞防水
表11.1-2 明洞防水
项次 检查项目 规定值或允许偏差 检查方法和频率 权值
1 搭接长度(mm) ≥100 尺量:每环测3处 2
卷材向隧道延伸
2 ≥500 尺量:检查5处 2
长度(mm)
卷材于基底的横
3 ≥500 尺量:检查5处 2
向长度(mm)
3、仰拱
表11.1-3 仰拱
项次 检查项目 规定值或允许偏差 检查方法和频率 权值
1△ 混凝土强度(MPa) 在合格标准内 按附录D检查 3
水准仪:每20m检查一个
2△ 仰拱厚度(mm) 不小于设计 3
断面,每个断面检查5点
凿孔检查:每20m检查一
钢筋保护层厚度
3 ≥50 个断面,每个断面检查3 1
(mm)
点

4、二次衬砌混凝土
表11.1-4 二次衬砌混凝土
项次 检查项目 规定值或允许偏差 检查方法和频率 权值
1△ 混凝土强度(MPa) 在合格标准内 按附录D检查 3
87中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
激光断面仪或地质雷达:
2△ 衬砌厚度(mm) 不小于设计值 3
每40m检查一个断面
2m直尺:每40m每侧检查
3 墙面平整度(mm) 5 1
5处
5、衬砌钢筋
表11.1-5 衬砌钢筋
项
检查项目 规定值或允许偏差 检查方法和频率 权值
次
尺量;每20m检查5
1△ 主筋间距(mm) ±10 3
点
尺量;每20m检查5
2 两层钢筋间距(mm) ±5 2
点
尺量:每20m检查5
3 箍筋间距(mm) ±20 1
处
I级钢 30d
受
拉
绑扎 Ⅱ级钢 35d
尺量:每20m检查3
4 搭接 1
个接头
长度 I级钢 20d
受
压
Ⅱ级钢 25d
钢筋 尺量:每20m检查2
5 钢筋长度(mm) -10,+5 1
加工 根
6、防水层
表11.1-6 防水层
规定值或
项次 检查项目 检查方法和频率 权值 项次
允许偏差
尺量:全部搭接
搭接宽度 搭接宽
1 ≥100 均要检查,每个 2
(mm) 度(mm)
搭接检查3处
尺量:全部搭接均
焊接 两侧焊缝宽≥25 要检查,每个搭接 2
2 缝宽(mm) 检查3处
尺量:每个搭接检
粘接 粘缝宽≥50 2
查5处
拱部 0.5-0.7
固定点间 尺量:检查总数的
3 1
距(mm) 10%
侧墙 1.0-1.2
7、止水带
表11.1-7 止水带
项次 检查项目 规定值或允许偏差 检查方法和频率 权值
1 纵向偏离(mm) ±50 尺量:每环3处 1
2 偏离衬砌中心线(mm) ≤30 尺量:每环3处 1
8、二衬台车

表11.1-8 二衬台车
88中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
项次 项目 标准(误差)
1 轮廓半径 ±3mm
2 模板平面 2mm/2m
3 模板错台 ≤1mm/m
4 模板接缝间隙 ≤1mm
5 表面粗糙度 防锈修理/无锈
≤1mm/2m
6 模板台车外轮廓表面纵向直线度误差 ≤5mm/10m
≤6mm/12m
7 工作窗面与模板面弧度一致,错台、间隙误差 ≤1mm
8 模板台车前后端轮廓误差 ≤1mm
11.2验收程序
1、工序质量验收

图11.2-1 工序质量验收流程图
89中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
2、台车进场验收
台车进场验收总共分为两阶段,由总监办组织成立专门的审批验收小组,
对每座隧道的隧道二衬台车进行审批验收。
第一阶段(二衬台车进场前报批):施工单位进场后应立即着手进行二衬
台车进场前的准备工作,进场前两个月内向总监办上报拟进场二衬台车的数量、
台车长度、外观几何尺寸、新旧程度、面板厚度及每块板的宽度,每台台车重
量等主要台车参数,经总监办批准许可后方可组织进场。
第二阶段(二衬台车验收):二衬台车进场后,由施工单位填写验收表并
报总监办,总监办应在7个工作日内依据批复的二衬台车进场许可对施工单位
进场的二衬台车进行验收,验收合格后,施工单位进行二衬台车的拼装调试,
调试成功后,报总监办、代建办组织验收,若验收发现问题施工单位应及时整
改,待整改并验收合格后才能移入洞内进行二衬施工。
11.3验收人员
公司与分包单位委派专业技术人员、项目负责人、项目技术负责人、专项
施工方案编制人员、项目专职安全生产管理人员参与验收。
项目经理部成立以项目经理为组长,总工程师和生产经理为副组长,各部
室负责人为组员的质量管理领导小组。负责策划、组织实施本项目施工和维护
的全面质量管理工作。工程技术部负责技术交底和工艺培训,图纸核对与施工
方案审定,质量缺陷控制与纠正等。施工现场由质检工程师负责施工质量的监
控和存在问题的处理。
项目部设检测试验中心和测量队,配备具有丰富经验的检测人员及先进的
测试仪器,根据建设单位及监理要求制定测量、试验工作实施细则,通过先进
的检测试验手段,严格的质检程序,配合质检人员和监理工程师进行施工质量
控制。

12应急预案
12.1应急管理体系
12.1.1应急管理机构
为保证施工安全,一旦出现险情,能够做到及时、迅速、有效抢救,将险
情控制在最小范围,将损失减小到最低限度,项目部成立以业主、监理单位项
90中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
目负责人、项目经理、生产经理、总工、安全总监为领导的应急救援领导小组,
配备应急救援人员和必要的应急救援器材、设备,并定期组织演练。发生突发
事件立即组织进行紧急处置避免事态扩大,并按有关法律、法规和强制性标准
的要求立即上报,并通知监理和业主。
成立应急领导小组,落实职能组职责。
(一)、应急救援领导小组
组 长:杨 晨
副组长:杨 帆、刘 义、田彦超、高 杨、张春付、王 乐、辜应聪
组 员:孟 雷、赵继伟、车元杰、包锐锐、胡斌峰、刘云鹏、封运河
王奇峰、佘胜林、郑常勇、闵 乐、
各作业队专职安全员、作业队长。
职能组:通讯联络组、抢险抢修组、救护组、安全保卫组、事故调查组、
后勤保障组、义务救援队等。
12.1.2职责

表12.1.2-1 应急救援小组成员、及联系电话
序
姓 名 职务 职责 手 机
号
杨 城投公司项目
1 指挥组组长(负责救援指挥工作) 13872918588
晨 分管领导
杨 城投工程部经 指挥组副组长(负责负责事故调查
2 15972650523
帆 理 处理及善后处理工作)
刘 指挥组副组长(负责负责事故调查
3 总监 18507124179
义 处理及善后处理工作)
田彦 指挥组副组长(负责救援现场指挥
4 项目经理 13910667886
超 工作)
张春 指挥组副组长(负责负责事故调查
5 生产经理 15846764995
付 处理及善后处理工作)
高
6 项目总工 指挥组副组长(制定抢险方案) 15308384501
杨
安全保卫组组长(负责事故现场的
辜应
7 项目安全总监 安全保卫工作,确保救援通道畅 18623963025
聪
通)
孟 抢险抢修组组长(负责事故现场的
8 工程部主管 18709283660
雷 抢险抢修工作)
包锐 后勤保障组组长(确保应急救援物
9 物资部长 18070227433
锐 资齐全、有效)
刘 救护组组长(负责受伤人员的救护
10 商务部经理 13655695655
菲 工作)
赵继
11 通讯组长 通讯联络传达信息 18096751718
伟
善后处理组组长(负责处理事故善
胡云
12 办公室主任 后工作及向媒体等对外发布救援信 18655956585
云
息)
91中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
12.1.3应急处置
1、自救
当事故发生后,现场人员在确保安全的前提下,立即开展自救,控制势态
的扩大。
应先确认无二次事故发生危险后,方可实施人员与财产抢救。如有可能造
成二次事故,必须先采取有效措施控制消除二次事故后,再实施人员与财产抢
救。
实施人员抢救、清理障碍物尽可能不使用机械或工具,应尽可能人工清除,
避免对伤员的二次伤害。
不可急速摇动或拖动重伤伤员,应多人平托住伤员身体,缓慢将其放置于
安全平坦的地面上。
发现伤员呼吸障碍,应进行人工呼吸。
发现出血,应迅速采取止血措施,可在伤口近心端结扎,但应每半小时松
开一次,避免坏死。动脉出血应用指压大腿根部股动脉止血。
在急救医生到来后,应将已经对伤员采取的救护措施详细告诉医生。
2、报警、报告
现场人员除积极开展自救外,应及时向社会医疗机构求救,同时将事故情
况电话报告事发部门或单位负责人。报告事故情况时,要简要说明事故发生的
地点、时间、位置等,随时保持通信畅通。
3、全面开展应急救援工作
(1)现场救援工作的任务
现场救援小组成员到达现场后,主动与事发主体建设单位联系,现场救援
措施必须与总体应急救援方案吻合。
抢险小组的任务:配合事发主体建设单位,负责事故现场包括受困人员、
现场贵重物资及设备的抢救或危险品的转移等工作。
救援小组的任务:配合事发主体建设单位,负责事故受伤人员的紧急救护
工作,联系社会安全救援、医疗救治单位,及时送伤员到医疗中心救治。
保卫小组的任务:配合事发主体建设单位,负责事故现场人员的清点及疏
散工作,组织现场人员到达安全区,确定事发现场人员名单,并与到达安全区
人员进行核对,判断是否还有被困人员,核实伤亡人员和受损财产情况。
92中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
专家小组的任务:配合事发主体建设单位,对工程结构安全性进行分析,
研究处置和应急的技术策略,对总体应急方案提出相应对策和建议,对抢救工
作进行技术指导。
(2)综合协调工作组的任务
负责应急工作的统一协调和联络沟通工作,稳定现场人员情绪,在事发当
地接待并安抚伤亡人员家属,安排护送伤亡人员家属前行现场,依据相关法律
开展工伤定性和索赔洽谈。有人员死亡时,与事发当地殡仪馆等民政部门接洽,
联系遗体转移、火化,及时通报应急救援和事故调查处理情况。
4、交通运输保障
事故发生后,现场负责人就近调动车辆作为救护的交通工具,及时送受伤
人员到就近的医院救治。
紧急时,可先呼叫120救护车。接车人员迅速到路口等待、引领急救车从
具备驶入条件的道路迅速到达现场。
5、现场保护
(1)现场负责人须安排人员在事故现场内设立警戒区域,禁止无关人员进
入,保护好现场,配合有关专家和部门调查事故原因。
(2)现场负责人须针对事故性质协调当有关部门、专家对事故现场可能出
现的其他隐患进行排查并排除。
6、事故调查处理
配合相关单位和部门进行事故调查,坚持实事求是的原则,客观、公正、
准确、及时地查清事故情况,提出事故处理意见。
12.2应急救援物资
应急资源的准备是应急救援工作的重要保障,项目部应根据潜在的事故性
质和后果分析,配备包括救援机械和设备、交通工具、医疗设备和必备的生活
保障物资等,主要应急物资以及机械设备储备见下表。
表12.2-1 主要应急物资、机械表
序号 材料、设备 单位 数量 规格型号 主要工作性能 位置
1 湿喷机 台 4 TK-961 5m³/h 进场
2 注浆泵 台 3 BW-250 -- 进场
3 空压机 台 5 SA-5150W 5m³/min 进场
93中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
序号 材料、设备 单位 数量 规格型号 主要工作性能 位置
4 管棚钻机 台 1 金星-900 -- 进场
5 钻机 台 1 CY-2A -- 进场
6 砂浆泵 台 2 KUBJ型 -- 进场
7 装载机 辆 3 ZL40 斗容量2m³ 进场
8 蛙式打夯机 台 2 YZS0.6B 12kN 进场
9 风镐 台 10 G10 26L/s 进场
10 凿岩机 台 12 7655 3.2m³/min 进场
11 小型挖掘机 辆 3 WY-4.2 斗容量0.2m³ 进场
12 挖掘机 辆 2 PC200 斗容量1.6m³ 进场
13 机动翻斗车 辆 12 FC-1 斗容量0.75m³ 进场
14 东风车 辆 8 8T -- 进场
15 液压汽车吊 辆 1 QY-25 25t 进场
16 千斤顶 台 4 YCW-120型 120t 进场
17 混凝土输送泵 台 3 HBT60 输送60m³/h 进场
18 滚筒式搅拌机 台 2 JS350 料斗容量350L 进场
19 电焊机 台 6 BX500 -- 进场
20 卷扬机 台 2 JJ2-0.5 拉力5t 进场
21 对讲机 台 10 GP88S -- 进场
22 发电机 台 1 -- 200kN 进场
23 通风机 台 3 JBT61-2 250-390m³/min 进场
24 污水泵 台 2 BW250/50型 150-250L/min 进场
25 钢拱架 榀 20 43kg/m钢轨 -- 进场
26 临时立柱 榀 10 Φ600钢管 -- 进场
27 砂带 只 120 -- -- 进场
28 编织袋 只 1000 -- -- 仓库
29 水靴 双 200 -- -- 仓库
30 雨衣 件 200 -- -- 仓库
31 呼吸器 个 200 -- -- 仓库
32 自救器(压缩 个 100 HYZ4绝缘式 氧气储量480L 仓库
94中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
序号 材料、设备 单位 数量 规格型号 主要工作性能 位置
氧)
33 干粉灭火器 台 50 MFZ/ABC 5kg 仓库
34 水枪 个 100 -- -- 仓库
35 水龙带 卷 50 -- -- 仓库
36 瓦斯检定仪 台 10 JCB-Cj19A CH4 仓库
37 C0检定仪 台 10 QT22-SP-1204 仓库
38 防爆工具箱 个 10 -- -- 仓库
40 防爆手电 个 100 -- -- 仓库
12.3应急措施
12.3.1混凝土面出现裂缝事故应急措施
1、观察、记录发展变化频率和规律分析裂缝原因;
2、如为沉降裂缝,应加强支护结构的纵向联系,必要时增加变形缝;
3、如为收缩裂缝,应控制喷砼的水化热及其与环境温差,减小每次喷砼的
厚度和长度加强检查和观测,及时发现并控制裂缝发展,总结规律,预防以后
裂缝现象出现;
4、如为侧压力引起,加密、加强临时型钢支撑,来控制变形发展。
12.3.2建筑物(房屋等)沉降大、倾斜超标、管线爆裂事故应急措施
1、洞内预防措施
1)洞内
(1)尽快封闭支护体系,增加或增强超前导管、超前注浆及管棚等预支护
措施;
(2)缩短开挖步距或台阶长度,调整支护参数,加厚喷砼、加强支撑、加
密锚杆,在拱脚打锁脚锚管;
(3)如因地基承载力不足引起,加厚底板混凝土并增加支撑面积;
(4)背后充填注浆,并及时跟进。
2)洞外
(1)施工前先对建筑物进行调查,并根据需要采取必要的结构加固措施;
(2)根据建筑物及周边地面状况,尽量布置地面注浆管,及时进行地面跟
踪注浆;
95中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
(3)地表管线调查并采取加固措施;
(4)加强施工监测,实施动态信息化施工管理。
2、抢险措施
1)变形可控状态
(1)对建筑物进行结构加固;
(2)根据地面监测情况,建筑物及周边地面变形情况及时调整注浆量、注
浆部位,对于沉降大的部位可采用补压浆的措施;
(3)布置地面注浆管的,及时进行地面跟踪注浆;
(4)对管线及时采取包裹加固抢修措施,防止破裂管线进一步扩大。
(5)加强监测频率和监测要求,成立现场施工指挥小组,进行现场施工管
理;
2)变形非可控状态
(1)停止作业,同时根据地面变形情况及时调整注浆量、注浆部位,对于
沉降大的部位进一步加大采用补压浆的措施,减缓或制止地层的进一步变形;
(2)紧急组织所有应急人员到位,根据指令快速调集足够的应急物资到场;
(3)紧急向上级部门汇报,紧急联系所有相关部门(街道、道路、管线、
警局等),并及时撤离建筑物内人员及贵重物品,疏散周边人员;
(4)协助相关部门建立安全隔离区,并参与警戒和巡逻工作;
(5)配合相关部门进行抢救工作。
12.4触电事故的预防及其应急救援预案
12.4.1触电事故预防
触电事故与其他事故比较,其特点是事故的预兆性不直观、不明显,而事
故的危害性非常大。当流经人体的电流小于10mA时,人体不会产生危险的病理
生理效应;但当流经人体的电流大于10mA时,人体将会产生危险的病理生理效
应,并随着电流的增大、时间的增长将会产生心室纤维性颤动,乃至人体窒息
(“假死”),在瞬间或在两三分钟内就会夺去人的生命。因此,在保护设施
不完备的情况下,人体触电伤害得极易发生的。所以,施工中做好防触电工作,
发生触电事故时要正确处理,及时抢救伤者。
1、防止触电伤害的基本安全要求:根椐安全用电“装得安全、拆得彻底、
用得正确、修得及时”的基本要求,为防止发生触电事故,在日常施工(生
96中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
产)用电中要严格执行有关用电安全要求。)
1)临时用电应制定独立的施工组织设计,并经企业技术负责人审批,盖有
企业的法人公章。必须按施工组织设计进行敷设,竣工后办理验收手续。
2)一切线路敷设必须按技术规程进行,按规范保持安全距离,距离不足时,
应采取有效措施进行隔离防护。
3)非电工严禁接拆电气线路、插头、插座、电气设备、电灯等。
4)根椐不同的环境,正确选用相应额定值的安全电压作为供电电压。安全
电压必须由双绕组变压器降压获得。
5)带电体之间、带电体与地面之间、带电体与其他设施之间、工作人员与
带电体之间必须保持足够的安全距离,距离不足时,应采取有效措施进行隔离
防护。
6)在有触电危险的处所或容易产生误判断、误操作的地方,以及存在不安
全因素的现场,设置醒目的文字或图形标志,提醒人们识别、警惕危险因素。
7)采取适当的绝缘防护措施将带电导体封护或隔壁起来,使电气设备及线
路能正常工作,防止人身触电。
8)采用适当的保护接地措施,将电气装置中平时不带电,但可能因绝缘损
坏而带上危险的对地电压的外露导电部分(设备的金属外壳或金属结构)与大
地作电气连接,减轻触电的危险。
9)施工现场供电必须采用TN-S“三相五线制供电系统,把工作零线和保
护零线(PE)区分开,通过保护接零作为防止间接触电的安全技术措施,同一
工地不能同时存在TN-S或TT两个供电系统。注意事项有:
(1)在同一台变压器供电的系统中,不得将一部分设备做保护接零,而将
另一部分设备做保护接地;
(2)采用保护接零的系统,总配电柜两侧做重复接地,配电箱(二级)及
开关箱(三级)均应做重复接地。其工作接地装置必须可靠,接地电阻值
≤4Ω;
(3)所有用电设备的重复接地必须有两个接地点;
(4)保护接零必须有灵敏可靠的短路保护装置配合;
(5)电动设备和机具实行“一机一箱一闸一漏电”,严禁一闸多机,闸刀
开关选用合格的熔丝,严禁用铜丝或铁丝代替保险熔丝。按规定选用合格的漏
97中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
电保护装置并定期进行检查;
(6)电源线必须通过漏电开关,开关箱漏电保护器控制电源线长度
≯30m;
2、触电事故引发原因:
1)现场用电线路没有按照JGJ-59—99标准进行“三相五线制”选择非国
标电缆和用电开关、漏电保护器等;
2)临时用电架设末采用 TN-S系统、没有达到“三级配电两级保护”要
求;
3)雨天露天电焊作业;
4)不遵守手持电动工具安全操作规程;
5)照明灯具金属外壳末作接零保护,潮湿环境末采用安全电压;
6)高大机械设备末设防雷接地;
7)非专职电工操作临时用电等;
8)电工操作不当或没穿绝缘鞋、没带绝缘手套或购买的绝缘鞋和绝缘手套
绝缘性能达不到要求;
9)用电设备外壳没有作重复接地;
10)振捣棒漏电、切割机、弯曲机、电锯、喷浆泵用电线路漏电;
11)电焊机在潮湿环境下工作或操作人员没穿绝缘鞋、没带绝缘手套;
12)地下施工照明未采用安全电压;
13)移动照明使用的是裸露的碘钨灯;
14)振捣作业时,用电缆拖拉或吊挂振动器;
15)电缆线被碾压破损而人接触;
16)长时间超负荷使用的用电设备,电线老化触电;
17)电褥子漏电引发触电事故;
18)探测不明,机械作业时挖到电缆而触电;
12.4.2发生触电事故的应急预案
1、触电急救的要点是动作迅速,救护得法,切不可惊慌失措,束手无策。
要贯彻“迅速、就地、正确、坚持”的触电急救八字方针。发现有人触电,首
先要尽快使触电者脱离电源,然后根椐触电者的具体症状进行对症施救。
2、脱离电源的基本方法有
98中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
1)将出事附近电源开关刀拉掉、或将电源插头拔掉,以切断电源
2)用干燥的绝缘木棒、竹竿、布带等物将电源线从触电者身上剥离或者将
触电者剥离电源;
3)必要时可用绝缘工具(如带有绝缘柄的电工钳、木柄斧头以及锄头)切
断电源线;
4)救护人员可戴上手套或在手上包缠干燥的衣服、围巾、帽子等绝缘物品
拖拽触电者,使之脱离电源
5)如果触电者由于痉挛手指紧握导线缠绕在身上,救护人员可先用干燥的
木板塞进触电者身下使其与地绝缘来隔断入地电源,然后再采取其他办法把电
源切断;
6)如果触电者触及断落在地上的带电高压导线,且尚未确认电路无电之前,
救护人员不可进入断线落地点8—10米的范围内,以防止跨步电压触电。进入
该范围的救护人员应穿上绝缘靴或临时双脚并拢跳跃地接近触电者。触电者脱
离带电导线后应迅速将其带至8—10米以外立即开始触电急救。只有在确认线
路已经无电,才可在触电者离开触电导线后就地急救,以免发生次生事故。
3、在使触电者脱离电源时应注意的事项:
1)未采取绝缘措施前,救护人员不得直接触及触电者的皮肤和潮湿的衣服;
2)严禁救护人员直接用手推、拉和触摸触电者;救护人员不得采用金属或
其他绝缘性能较差的物体(如潮湿木棒、布带等)作为救护工具;
3)在拉拽触电者脱离电源的过程中,救护人员宜用单手操作,这样对救护
人比较安全;
4)当触电者位于高位时,应采取措施预防触电者在脱离电源后坠地摔伤或
摔死(电击二次伤害);
5)夜间发生触电事故时,应考虑切断电源后的临时照明问题,以利救护。
4、触电者未失去知觉的救护措施:应认触电者在比较干燥、通风暖和的地
方静卧休息,并派人严密观察,同时请医生前来或送往医院诊治。
5、触电者已失去知觉但尚有心跳和呼吸的抢救措施:应使其舒适地平卧着,
解开衣服以利呼吸,四周不要围人,保持空气流通,冷天应注意保暖,同时请
医生或送往医院诊治。若发现触电者呼吸困难或心跳停止,应立即施行人工呼
吸及胸外心脏挤压。
99中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
12.5发生坍塌事故的预防及应急预案
1、发生坍塌时,现场值班人员应迅速向指挥员上报坍塌情况,回报人员、
机械设备损伤情况,以便指挥员采取措施。
2、如有人员伤害,使伤害情况采取与急救中心联系或运送伤员到医院治疗,
如有人员在作业面操作,采取通风至掌子面,确保里面人员不致发生缺氧死亡,
同时迅速组织坍体的处理,以最快速度把人员抢救出来。
3、准备应急救援的设施、器材和交通工具。
4、坍方发生后,首先应防止坍方范围继续扩大。
1)在坍方范围的顶部与侧壁危石及大裂缝,应先行清除或锚固。
2)加强原有支护。对坍方范围前后原有的支护进行加固,以防止坍方扩大。
3)在坍方范围内架设支撑或喷射混凝土,必要时架设锚杆。
4)加快衬砌。对坍方两端应尽快做好局部衬砌,以保证坍方不再扩大。
5如坍方体积较小,且坍方范围内已进行喷锚或以架设较为牢固的构件支
撑时,可由两端或一端先上后下地逐步清除坍碴,随挖随喷混凝土,随架设临
时构件支撑支顶。如坍方体较大,或地表已下沉,或因坍体堵塞无法进入坍方
范围进行支护时,则可注浆加固坍体,然后用“穿”的办法在坍体内进行开挖、
衬砌。
6、坍体回填
1)坍方清除坍碴后,则拱背应先以浆砌片石回填 2~3m厚,其上再用干砌
片石回填,回填高度应尽量填满坍方范围,坍体内木支撑应尽量拆除。
2)护拱与拱圈间应全部回填密实,护拱以上回填厚度可根据具体情况而定,
但不应小于2m。
3)如坍方范围高大,在坍穴内进行回填操作不便时,可选择适当位置另开
凿专供回填用的坑道。
4)如坍方直达地表,除按规定做好拱部回填外,另用一般土石回填夯实至
距地表1~2m,在用粘土回填至略高于地表并向四周倾斜,周围做好排水沟。
12.6高处坠落事故
隧道内高空作业人员应经过安全培训合格后方可上岗,严禁酒后作业,高
空作业需采取以下措施:
1.高处作业中的安全标志和各种用于高处作业的设施,使用前应仔细检查,
100中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
不符合安全标准的设施不得使用。
2.高处作业必须系安全带,安全带应挂在牢固的物件上,严禁在一个物件
上拴挂几根安全带或一根安全绳上拴几个人;临边作业应设置防护围栏和安全
网;悬空作业应有可靠的安全防护设施。
3.高处作业不宜上下交叉进行,确需在高处上下重叠作业时,应在上下两
层中间用密铺棚板隔离或采用其它隔离设施。
4.高处作业所用的物料,应堆放平稳,不得妨碍通道。高处拆下的物件、
余料和废料,不得向下抛掷。
5.作业人员应从规定的通道上下,不得在非规定通道进行攀登,
上下梯子时,必须面向梯子,且不得手持器物。
6.设置在建筑结构上的直爬梯及其它登高攀件,必须牢固可靠。供人上下的
踏板其使用荷载不应大于1100N/㎡。当梯面上有特殊作业,重量超过上述荷载
时,应按实际情况加以验算。
在作业过程中出现人员坠落造成伤亡等安全事故,必须立即停止施工作业
并封闭警戒施工现场,进行现场人员的疏散。现场人员应及时上报领导,通知
相关的应急救援小组,立即进行紧急救援。如人员伤势较重应立即送往附近的
医院进行抢救。
12.7应急培训与演练
12.7.1应急培训
项目部组建抢险队,发现危险时首先由抢险队进行抢险,需用较多人员时
可由各工区及时进行汇集。对抢险队和项目部所有人员均应进行针对性的应急
知识培训,使其掌握必要的应急救援预案程序和技能,能够在发生紧急事故时,
充分发挥作用。
12.7.2应急演练
为了在出现危情时处理迅速,不至于手忙脚乱,针对隧道施工中可能发生
的险情,如隧道坍塌、透水、爆炸、防火、机械伤害等险情,项目部根据情况
定期或不定期针对可能的险情进行实地演练,使得每个人通过演练能够明晰职
责、熟悉应急预案内容和关键环节,掌握紧急情况下的应对措施。应急演练应
使所有人员均参与其中,并填写应急演练记录表,记录演练内容、人员分工、
方案、处理程序、存在问题等。针对演练中存在的问题,应及时进行修正和完
101中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
善。
12.7.3隧道事故应急响应程序
1、自救
当事故发生后,现场人员在确保安全的前提下,立即开展自救,控制势态
的扩大。
应先确认无二次事故发生危险后,方可实施人员与财产抢救。如有可能造
成二次事故,必须先采取有效措施控制消除二次事故后,再实施人员与财产抢
救。
实施人员抢救、清理障碍物尽可能不使用机械或工具,应尽可能人工清除,
避免对伤员的二次伤害。
不可急速摇动或拖动重伤伤员,应多人平托住伤员身体,缓慢将其放置于
安全平坦的地面上。
发现伤员呼吸障碍,应进行人工呼吸。
发现出血,应迅速采取止血措施,可在伤口近心端结扎,但应每半小时松
开一次,避免坏死。动脉出血应用指压大腿根部股动脉止血。
在急救医生到来后,应将已经对伤员采取的救护措施详细告诉医生。
2、报警、报告
现场人员除积极开展自救外,应及时向社会医疗机构求救,同时将事故情
况电话报告事发部门或单位负责人。报告事故情况时,要简要说明事故发生的
地点、时间、位置等,随时保持通信畅通。
3、全面开展应急救援工作
(1)现场救援工作的任务
现场救援小组成员到达现场后,主动与事发主体建设单位联系,现场救援
措施必须与总体应急救援方案吻合。
抢险小组的任务:配合事发主体建设单位,负责事故现场包括受困人员、
现场贵重物资及设备的抢救或危险品的转移等工作。
救援小组的任务:配合事发主体建设单位,负责事故受伤人员的紧急救护
工作,联系社会安全救援、医疗救治单位,及时送伤员到医疗中心救治。
保卫小组的任务:配合事发主体建设单位,负责事故现场人员的清点及疏
散工作,组织现场人员到达安全区,确定事发现场人员名单,并与到达安全区
102中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
人员进行核对,判断是否还有被困人员,核实伤亡人员和受损财产情况。
专家小组的任务:配合事发主体建设单位,对工程结构安全性进行分析,
研究处置和应急的技术策略,对总体应急方案提出相应对策和建议,对抢救工
作进行技术指导。
综合协调工作组的任务
负责应急工作的统一协调和联络沟通工作,稳定现场人员情绪,在事发当
地接待并安抚伤亡人员家属,安排护送伤亡人员家属前行现场,依据相关法律
开展工伤定性和索赔洽谈。有人员死亡时,与事发当地殡仪馆等民政部门接洽,
联系遗体转移、火化,及时通报应急救援和事故调查处理情况。
4、交通运输保障
事故发生后,现场负责人就近调动车辆作为救护的交通工具,及时送受伤
人员到就近的医院救治。
紧急时,可先呼叫120救护车。接车人员迅速到路口等待、引领急救车从
具备驶入条件的道路迅速到达现场。
5、现场保护
(1)现场负责人须安排人员在事故现场内设立警戒区域,禁止无关人员进
入,保护好现场,配合有关专家和部门调查事故原因。
(2)现场负责人须针对事故性质协调当有关部门、专家对事故现场可能出
现的其他隐患进行排查并排除。
6、事故调查处理
配合相关单位和部门进行事故调查,坚持实事求是的原则,客观、公正、
准确、及时地查清事故情况,提出事故处理意见。
12.7.4救援医院及救援路线
本项目位于荆门大学内,荆门第二人民医院离项目所在地最近,作为项目
定点救援医院,荆门第一人民医院作为备用救援医院。应急救援路线应选择路
程较短,速度最快,拥堵路段最少的路线,并准备备用路线,要求救援人员熟
悉路线,路线图见图12.6.3-1、图12.6.3-2。
荆门第一人民医院
地址:荆门市东宝区象山大道67号
联系电话:0724-2305811
103中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
荆门第二人民医院
地址:荆门市东宝区象山大道39号
联系电话:0724-2633164
本项目专门安排两辆车作为专门救援车辆,车牌号为:鄂 HF50T1、鄂
HF06K5。
专职司机驾驶,驾驶员名字及电话:孟雷 13655695655,赵继伟
18623963025
图12.6.3-1 应急医院救援路线图
104中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
图12.6.3-2 备用医院救援路线图
13疫情防控措施
13.1防疫体系建立
13.1.1成立疫情防控领导小组
在疫情未结束期间,成立“疫情防控领导小组”,成立人员管理小组、环
境管理小组、物资保障小组、宣传及信息传递小组。
具体人员如下:
组 长:杨 晨
副组长:杨 帆、刘 义、田彦超、张春付、王 乐、辜应聪
组 员:孟 雷、赵继伟、车元杰、包锐锐、胡斌峰、刘云鹏、封运河
王奇峰、佘胜林、郑常勇、闵 乐、
施工总承包单位项目负责人对疫情防控工作负总责,将是施工现场的专业
分包单位、劳务分包单位纳入疫情管控管理范围,施工总承包单位配合建设单
位、监理单位其他相关单位项目负责人做好相关工作。
图13.1.1-1组织机构图
13.1.2领导小组分工及职责
13.1.2.1项目经理职责
1)项目经理是疫情防控工作的领导者与组织者,负责对出现的重大疫情或
病症的全权处理,全面管理项目部疫情防控工作的运作,结合此次疫情特点及
情况,相应国家、集团、公司及项目部特点提出工作目标、思路和方法。
105中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
2)主持项目疫情管控方案的编制。
3)做好与建设单位、监理公司的协调工作。
4)严格按照与建设单位、监理公司、分包单位签署的疫情防控管理协议执
行。
5)是项目疫情防控的第一责任者,发生重大疫情或病症事件后,立即赶往
现场,指挥现场处理工作,防止事件进一步扩大,批准各项防治措施。
13.1.2.2人员管理小组
组长:张春付
组员:孟 雷、赵继伟、车元杰。
1)组长职责:负责统筹重点人员的日常管理;负责统筹应急处理工作。
2)组员职责:配合组长的任务安排;负责收集整理项目进出场人员的身份
信息、健康信息;负责检验核查项目施工区、办公室、生活区进出场人员的健
康情况;负责监控项目人员健康状态,包括但不限于疫苗接种、核 酸检测、发
烧发热及健康码状态;负责统一领取和发放个人防护用品;负责检查指导项目
人员个人防护用品的正确使用。
14.1.2.3环境管理小组
组长:苏继华
组员:佘胜林、郑常勇、闵 乐。
1)组长职责:负责统筹项目工作、生活环境的管理;在现场设置集中观察
区和应急隔离区,保障正常使用。
2)组员职责:负责项目的保洁、通风及消杀工作;负责为项目卫生提供必
要便利条件。
14.1.2.4物资保障小组
组 长:王 乐
组 员:苟亚萍
1)组长职责:负责统筹日常及应急防疫物资的采购工作。
2)副组长职责:负责统筹防疫物资的仓储管理。
3)组员职责:负责保障项目人员日常生活物资供应。
14.1.2.5宣传及信息传递小组:
组 长:胡云云
106中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
组 员:张 科。
组长职责:负责统筹对接地方政府和上级管理单位。
组员职责:负责核实和报送项目日常应急信息;负责传达和宣贯地方政府
和上级单位的管理要求;负责防疫健康知识教育宣传工作;负责疫情舆情管控
工作。
14.1.3疫情防控工作机制
1)会议机制:每日执行防控工作早会、晚会制度。
2)检查机制:每日由环安部、综合办及监督员对防控工作执行情况进行监
督检查并通报。
3)考核机制:公司将防控工作作为重要工作事项,对各部门执行情况进行
考核。
4)奖惩机制:各部门需按照公司防控方案及领导小组工作安排,落实各项
措施,落实过程中如有违法规定或工作疏忽导致疫情发生的责任人给予严重处
罚。
13.2疫情防控指南
13.2.1常态化防控指南
13.2.1.1人员管理
1)新入场人员管控。重点关注健康码、核酸检测报告、疫苗接种、身体状
况、行程轨迹查询、同行密接人员查询六个管理点。 新入场人员,入场时要检
验健康码,提供入场前 48 小时(从采集样本那一刻开始计算)或属地政府规
定时间内核酸阴性证明,并进行行程轨迹排查,14天内无中高风险地区所在区
县旅居史 且无密接。项目应按照正常生活区、集中观察区和应急隔离区分区管
理,不同区域工人要有醒目的区分标识。新进场工人,在集中观察区观察 7 日,
要按照工人来源地做好分区管控,观察期内每日进行 1次健康码核验、早晚2
次测温,7日内完成2次核酸检测(间隔超过72小时)。项目所有人员疫苗接
种必须做到应接尽接。
2)现场流动人员管控。重点是人员扫码、登记、测温等。针对项目访客、
通勤上班管理人员、散居工人、临时工人、送货人员等流动性人员进入现场、
办公区、生活区等要严格执行“五必须”要求,即信息必须录、体温必须测、
绿码必须检、行程必须查、口罩必须戴。对于政府部门、上级单位、建设及监
107中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
理单位等到项目检查指导的宾客人员,要做好登记和服务。
3)固定人员管控。重点是强化人员的个人防护。项目部要做好场内居住人
员健康监测,包括体温监测,身体是否 有发热、乏力等症状监测。要建立异常
情况报告制度,发现健康 码异常、体温症状异常等情况,发现者必须第一时间
报告项目经 理,项目经理第一时间报告属地防疫机构并启动应急预案。
4)分包人员梳理。项目部做好分包单位结构树状图梳理绘 制,全面梳理
所有分包单位组织机构,形成“树状图”,明晰人员归属,确保每名工人信息
溯源精准快捷。
13.2.1.2现场封闭管理
1)各项目办公区、生活区、施工区应采取封闭式集中管理,封闭措施应全
面有效。办公区、生活区、施工区尽可能分界明确,减少各区的交叉。无故不
得外出,如有特殊情况必须外出的,需提交请假申请,注明:外出事由、外出
地点、交通工具、返回时间等,应由所在单位主要负责人批准后,由总包项目
经理最终审批;返回后,及时销假并向总包单位做好外出期间行程报备。
2)办公区、生活区、施工区的每个外部出入口均要安排专人值守,设置数
量足够、功能齐全的门禁系统,并通过信息化技术手段,严格进、出场人员登
记管理,包括人员基本信息、健康码、测温、行程轨迹查询等,严格落实属地
政府的实名制管理规定,做到已有风险挡在门外,入场信息一清二楚。
3)对于生活区距离施工现场较远的项目,应做到生活区到施工现场封闭管
理,宜安排专车接送人员上下班。如线性基础设施工程等,无法做到施工现场
到生活区完全封闭的,项目部必须采取有效的管控及监管措施(如,选用云筑
工匠等电子打卡方式、限时到达、人员标识及计数、途中管理人员监控等)。
对受场地限制,无法统一设置员工宿舍的,项目要制定专项人员管控及监管方
案,生产班组采取以班组为单位进行管控,做好每日行程备案。
4)强化后勤保障工作,满足人员的日常生活需求,对快递等实行集中、统
一收发和消杀。
13.2.1.3环境管理
1)重点做好人员密集场所(如宿舍等)、密闭空间(如室内电梯等)、重
点公共场所(食堂、办公室、卫生间)的环境管理,满足国家、行业规范制度
的前提下,制定统一的通风、清洁、消杀方案。
108中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
2)严格控制同一办公场所人员数量,尽量减少人员聚集。办公时应保持 1
米以上的接触距离。严控室内会议频次和规模,减少会议时间。食堂、办公场
所、卫生间等重点活动公共场所应每天至少2次通风换气和清洁消毒,室内电
梯等密闭空间应每天至少 3 次通风换气和清洁消毒。
3)项目人员宿舍应设置可开启的窗户,要确保室内空气流通,每天通风
2-3次,每次至少30分钟。每间宿舍居住人员不得多于6人,且人均使用面积
不小于2.5㎡,床间距不少于30cm,严禁使用通铺。
4)食堂应依法办理相关手续并严格执行卫生防疫规定。应保持空气流通,
以清洁为主,预防性消毒为辅,食饮具做到“一人一用一消毒”,不具备消毒
条件的要使用一次性餐具。宜采取分餐、错峰用餐等措施,减少人员聚集,保
持 1 米以上间距,避免“面对面”就餐和围桌就餐。食堂就餐处应当设置洗手
设施和配备消毒用品,供就餐人员洗手消毒。
5)应按属地卫生防疫的有关规定,及时收集、处置防疫废弃物品,确保防
疫废弃物得到正确、有效处置。
13.2.1.4物资管理
1)项目要遵守“先防疫、后生产”的前提,按照采储结合、节约高效的原
则,先行落实各类防疫设施和物资,重点是做好个人防护物资、消杀清洁物资
的采购、保管、发放等管理工作,做到物资充足、使用合理。
2)结合现场作业人员数量,配备体温枪、温度计,储备适量的、符合国家
及行业标准的口罩、防护服、一次性手套、酒精、消毒液、洗涤用品等个人防
护物资及消杀清洁物资,针对防疫物资要进行清单管理,做好发放登记和消耗
预警,督促分包单位做好防疫物资的配备、分发和使用。
3)食品食材的采购应选择正规渠道购买,专人收验,建立采购物资台账,
确保可追溯。严格执行食材加工、储存等卫生标准要求,严禁生食和熟食用品
混用。禁止采买进口冷链食品。
13.2.1.5宣传和信息报送
1)加强宣传教育。项目部要指定专人进行地方防疫政策的收集,并利用宣
传栏、微信群等方式进行宣传教育,将疫情防控内必要的个人防护知识并了解
政府、企业、项目部的最新规定。
2)建立信息及时报送机制。发现一般发热人员,要第一时间向上级单位汇
109中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
报;发现人员黄码等异常人员,要层层上报至所属工程局,允许越级上报。公
司应立即安排相关人员对该项目进行防疫指导,按照属地防疫要求,由项目经
理或公司指派人员第一时间向地方政府、属地疫情防控部门进行具体汇报。
13.2.1.6应急管理
1)健全应急预案。项目部应建立健全疫情防控应急处置体系,明确应急措
施和处置流程,将应急处置职责落实到岗、落实到人。每季度要开展 1 次疫情
防控应急演练。
2)在日常测温及检查过程中,对发现 37.3℃以上或黄码人员,要进行登
记、隔离,及时上报上级单位和属地疫情防控部门,联系送医诊断,同时做好
密切接触人员的隔离观察和人文关怀,对其活动场所及使用物品进行消毒。
13.2.1.7监督检查
1)各单位应切实履行主体监管责任,做好对下属单位及项目疫情防控工作
的监督检查工作。直接管理的项目上一级机构对项目每月疫情防控检查全覆盖,
确保全体受控,过程及时纠偏。
2)各企业要对下属单位及项目疫情防控工作进行抽查,强化检查时效,通
过项目管理动态倒推责任单位的管理有效性和常态化值班情况,做到既发现问
题又帮助解决问题。鼓励用“互联网+检查”、远程视频等信息化方式提高检查
效率和质量,尽可能减少信息报送工作量。
13.2.2风险状态疫情防控指南
当项目发生二级、三级应急事件或项目所在城市发生疫情时,项目进入风
险状态。风险状态疫情管控在常态化防控方案的基础上,对以下七个方面提升
管控要求。
13.2.2.1人员管理
1)项目部工作安排上减少人员的调动。新进场员工须保证7日3次核酸检
测。
2)项目特岗人员原则上不得新进,所有特岗人员一律不得外出,项目组织
每14天进行一次核酸检测。因特殊原因,如必须新进特岗人员,人员必须从项
目所在地市(低风险区)调用且须提供48小时内核酸检测阴性证明,入场后进
行7日健康监测和3次核酸检测。
3)临时工人(点工、散工)一律不得入场。
110中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
4)项目部及时向通勤管理人员、散居工人进行风险提示,监督其在居住地
自行防护,减少外出,并及时向所在社区上报信息。
5)项目班子成员开展带班值班,保证 24 小时有人值班,每日对项目所有
人员进行防疫交底教育,检查监督项目防疫工作落实。
13.2.2.2现场封闭管理
1)访客预约限量管理。由门岗值班人员联系来访人员对接人,核实访客进
入相关区域的必要性,如需确有必要的人员进入项目,必须提前向项目报备,
在获得许可后方可前往。进入项目前必须提交 48 小时(从采集样本那一刻开
始计算)内核酸阴性证明、出示行程码。项目提前对访客进行同行密接人员排
查,有14 天内中高风险地区所在区县旅居史或同行密接人员一律不得入场。
2)车辆预约入场管理。如需确有必要的车辆进入项目,必须提前向项目报
备,在获得许可后方可前往。项目须对车辆和同行人员、基本信息进行详细登
记,完成消杀后方可进入,原则上同行人员不得下车。送运食材等车辆严禁入
场,要设置场外接收站点,做好消杀处理,由指定人员转运至生活区内。
3)项目每日梳理上一日全部进场人员信息,并对信息的准确性进行核实,
指派专人管理全体人员健康码,并保持早晚各测温一次。
4)项目加大防疫检查力度,发现违反个人防护指引、疫情期间相关规定等
情况严肃处理,并张榜公告。
13.2.2.3.环境管理
1)严格会议管理。项目要严控封闭空间会议数量,非必要不开会,大型会
议、活动采取视频形式,主会场人数不超过 10 人,会场准备测温和扫码设备,
参会人员按要求佩戴口罩进场,间隔就座,保持 1 米以上接触距离。
2)取消堂食。项目所有人员一律不得在食堂就餐,以部门为单位指派 1~2
人前往食堂取餐。在工位或其他区域就餐时保持就餐距离,避免面对面就座。
3)加大消杀力度。项目办公室、宿舍、食堂、卫生间、会议室等开放式共
用区域或多人共用区域,每天早中晚三次消杀;公共台面、洗手池、门把手和
卫生洁具等物品每日不少于 3 次消毒擦拭。
4)强化人员聚集区域管理。关闭图书室、棋牌室、活动室、健身房等人员
聚集场所,严禁开展聚集性活动,并指派专人进行 巡查。
5)垃圾分类管理。工作时间内清运间隔不超过 4 小时,垃圾转运车每天
111中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
或使用每 4 小时喷洒一次消毒液;垃圾桶放置区域墙壁、地面,每天喷洒消毒
液早中晚各 1 次,关闭直接落地垃圾点。
13.2.2.4.物资管理
在常态化管理基础上增加 14 天防疫、生活等物资的储备。
13.2.2.5.宣传和信息报送
1)严格按照零报告制度报送信息。
2)项目不得对外发布任何关于疫情相关的信息。
14.2.2.6.应急管理
1)启动风险状态防控预案,通知项目全体人员进入风险管控 状态。
2)在收到通知后立即开展一次演练,并保持每月一次,及时总结,修订和
完善项目预控方案和预案。
3)与属地医疗机构建立热线沟通机制,形成对接清单,明确项目对接责任
人,确定应急路线。
13.2.2.7.监督检查
1)上级单位进行项目检查时统一采用远程视频检查。
2)若遇特殊情况必须前往项目,则按照要求进行报备。
13.2.3应急状态下的防控指南
13.2.3.1人员及现场封闭管理
1)对施工现场、生活区及两地往来路径实施全封闭管理,若无法满足 全
封闭条件的项目,一律停工,确保项目人员与外部隔离。
2)对现场严格管理,安排专人值守,停止新进人员入场,非场内人员 一
律不得进入现场、生活区、办公区。严格车辆消杀,安排专人监督, 送货人员
不得下车,卸货后立即离开。项目主要管理人员全部驻场值守。
3)已被政府要求隔离的项目,管理人员、工人严格按政府要求进行集中隔
离或居家隔离。对政府统一安排的集中隔离人员,我方须配合做好服务关怀工
作。对要求居家隔离的工人,根据属地政府要求,由项目部统一安排项目隔离
区或指定隔离酒店,做好后勤保障、环境消杀、 健康监测、核酸检测、心理辅
导、应急转运等工作。
4)发生确诊病例或无症状感染者或核酸检测异常人员时,项目立即停工,
封闭工地。第一时间向地方政府、属地疫情防控部门、所在社区进行汇报,按
112中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
要求将相关人员送往医院或隔离点进行隔离。密接人员 执行“3天2检”的要
求,如属地政府相关部门对密接、次密接者有明 确管理要求的,严格按规定执
行。
14.2.3.2环境管理
加密环境消杀频次,一天进行三次消杀工作。针对有确诊病例或无症 状患
者的项目,须配合政府防疫部门的消杀工作,并按要求做好环境 检测。
13.2.3.3流调及信息报送
1)发现疑似病例、密接人员,全力配合有关部门开展全面排查、隔离,重
点排查其同寝室、相邻寝室、同班组等存在接触的人员,并统一上 报。按防疫
部门要求进行隔离、消杀、全员核酸检测及流调工作。
2)根据日常管理掌握的项目人员数据,提供确诊者 14日或进场日至隔 离
日的全部人员资料,配合政府机构对其开展流调和状态识别,尽早 识别密接、
次密接人员,防止疫情外溢。
3)当项目上发生疫情时,要做好人员安抚和舆情监管工作,严禁个人通过
网络等方式传播有关疫情的信息,由项目部指定专人负责舆情管 理工作。
13.3开复工及新进场人员准备
根据当地政府及目前疫情防控形势,编制开工计划,明确开工时间及劳动
力资源需求以及陆续新进场人员信息采集,提前准备疫情防控物资,安排劳动
力进场相关工作,做好进场人员健康台账、防护用品供给、体温检测、隔离措
施、环境消毒、食品采购加工、预防知识宣传等的筹划工作,按照中建一局施
工现场疫情防控开复工自查表完善物资准备、现场准备、人员准备等复工前的
准备工作。
13.3.1人员准备
开工前统计相应的各单位人员来源情况,建设单位、监理单位、总承包单
位管理人员在家自行隔离返回至项目部进行开工筹备工作。项目复工前统计各
单位投入人员总数、来源地进行摸底调查。
1)根据昆明市最新政策,对现场人员进行排查。
2)由于本项目劳务人员均不属于疫情高发区人员,由项目部与劳务公司统
筹安排专车前往项目部,到达项目部后,劳务公司、工人与项目部签订《个人
健康信息承诺书》后,才能复工。
113中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
13.3.2疫情防控设备设施准备
项目部牵头负责本项目的防疫物资需求数量的核算、采保、分配、监督使
用等工作。分包不能及时配置或不能满足配置要求的,由项目部统一进行集中
采购、分配管理。
1)营地设置临时医务室,配备必须药品等,亦作为常规人员日常体温检测
的专用测温室,项目部安排专职值班人员进行全天候值守。
2)防疫物资储藏室设置在办公区,严格按照物资领用程序进行的防疫物资
入库、出库台账,领用物资签字齐全备查。
3)营地单独设置隔离室,用于监督性医学观察、政府有关部门要求及其他
有必要隔离人员的隔离,此隔离室封闭式管理。
4)现场所有出入口包括办公区、生活区、施工区等应配备安保人员做实名
管理,施工现场出入口设置实名制登记处。
5)因项目为市政项目,施工现场、工人生活区、办公区在保证现场生产需
要的前提下实行封闭管理,保证现场内部人员管理受控,避免外部人员混入。
6)管理人员及工人就餐,由项目部及劳务队统一管理,指定专用车辆及司
机前往食堂配送,送达后人员实行分餐,避免集中用餐;食堂制作间的炊具应
生熟分开,存放在封闭的橱柜内,泔水桶及时清理。
7)对于出入办公区人员,加强进出人员登记,尽量减少非本单位人员进入,
确因工作需要的,应对其检测体温,出示昆明市“健康码”、“通信大数据行
程卡”及身份证,并登记来源地、工作单位、工作事由及要访问部分或人员,
方可进入办公区;同时应保持工作场所通风换气,气温降低时要注意保暖,不
得使用中央空调;保障办公区洗手等设施正常运行,做好办公区清洁消毒;指
纹密码锁暂停使用,更换面部或机械锁;电梯按钮、门把手等频繁接触部位应
适当增加消毒次数,尽量减少使用电梯;减少员工聚集和集体活动,减少会议
频次、缩小会议规模、尽量使用视频会议;也可采用错时上岗或居家办公。
8)施工现场应配置专用车辆,用于运送发生发热、乏力、干咳、气促等症
状人员就诊,车辆按要求每日消毒两次。
9)管理人员生活区准备一间房作为项目管理人员临时隔离区;在工人生活
区单独隔离出一间板房作为工人临时隔离区。对于体温超过 37.3°C 及出现
“味觉、嗅觉障碍、乏力、轻度肌肉酸痛”的人员,情况较轻者,先将其安排
114中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
进入隔离室进行临时隔离,并联系医务人员前往项目部隔离室对其诊断,若诊
断为普通发热感冒,先单独在隔离室进行隔离,隔离14天后,经核酸检测阴性,
且症状缓解后方可解除隔离进行工作;情况较重者或上述人员诊断为疑似者,
安排其进入隔离室进行临时隔离,同时联系定点医院发热科,请专业医护人员
前往项目部采取医学措施。宿舍必须设置可开启式窗户,宿舍室内高度不低于
2.5m,通道宽度不小于0.9m,人均使用面积不应小于 2.5㎡, 每间宿舍居住人员
不得超过6人,条件具备的可以在生活区分散居住,但管理要到位。宿舍内严
禁使用通铺,床铺高度不得低于0.3米, 面积不小于1.9m×0.9m,床铺间距不得
小于0.3m, 搭设不得超过2层。宿舍内应设置生活用品专柜、垃圾桶等生活设
施,环境卫生应保持良好。
10)食堂与厕所、垃圾站等污染源的距离应符合规定要求,设置独立的制
作间、储藏间,配备必要的排风和冷藏设施,设置隔油池和封闭式泔水桶。
11)在办公区、生活区、施工区等入口均要设置醒目有效的体温检测点,
要有检测台账。
12)具备条件的在场外设置临时房客室,接待临时来访、办事人员,最大
化杜绝临时性人员进入施工现场。对于不具备条件的,也要在办公区非核心区
设置临时房客室,并做好来访人员的防护和消毒工作。
13)施工现场在办公区、生活区、施工区出入口位置设置固定的防疫物资
废弃回收点,回收后按照国家要求进行处置消纳。
14)在办公区、生活区、施工区公共区域设置口罩专用回收箱,加强垃圾
箱清洁,定期用含氯消毒剂进行消毒处理。
15)用品应设置生活用品专柜、垃圾桶等生活设施,环境卫生应保持良好;
16)食堂与厕所、垃圾站等污染源的距离符合规定要求,设置独立的制作
间、储藏间,配备必要的排风和冷藏设施,设置隔油池和封闭式泔水桶。
17)根据各类防疫用品的使用标准及现场人数,项目应配置足量的卫生防
疫用品,并随着防疫用品不断消耗,及时地进行补充,保证要求的最低储备量,
项目防疫物资配备使用标准如下表所示:

表13.3.2-1 防疫物资
序号 物资名称 配备标准 数量 备注
1 N95口罩或类似防护等级 2个/人 100
115中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
序号 物资名称 配备标准 数量 备注
的FP2、KN95等
专职卫生员配
2 额温枪 1个/人 3
备
专职卫生员配
3 医用一次性乳胶手套 1个/人/天 100
备
专职卫生员配
4 防护护目镜 3个/人 10
备
5 防污染鞋套 50 用于消毒人员
目前按65人一
6 普通医用口罩 2个/天/人 4000
个月储备
专职卫生员配
7 防护服 3套/人 10套
备
按使用量,每 用于公共场合
8 手洗消毒液 30瓶
周消耗4-6瓶 手部消毒
按使用量,每 用于生活区、
9 含氯消毒液 200L
周消耗25-30L 办公室等消毒
按使用量,每 用于生活区、
10 75%医用酒精 200L
周消耗15-20L 办公室等消毒
11 橡胶手套 10只 用于消毒人员
12 餐具 100套
13.3.3物资管理
1)项目部集中采购口罩、红外测温计、消毒液、手套等卫生防疫用品,由
物资保障组统一保管发放,并形成发放台账,并结合发放情况定时更新防疫物
资台账。
2)由物资保障组负责检查防疫物品的储备,根据现场实际人员,近期进场
人员等情况及时更新台账,及时补充购买相应物资。
3)为各个部门准备酒精消毒液,用于员工手部、收集、桌面等消毒。酒精
须保存在阴凉处,远离明火和电气设备,卫生员负责监督。
4)所有用过的口罩不能随意丢弃,在办公区一楼出入口设置专用垃圾箱,
每个部门用过的口罩统一装袋,并放入专用垃圾箱统一处理。
5)由物资保障组负责监督防疫物资存放安全,如保证医用酒精存放安全,
避免医用酒精与84消毒液混放等。
13.3.4开(复)工审批
项目部再按相关要求准备开(复)工准备后,组织进行开(复)工自查,
自查合格后上报分公司,分公司复查合格后,将项目开(复)工报告、项目部
《新型冠状病毒肺炎疫情防控及开复工工作方案》、项目疫情防控物资储备台
账、项目开复工疫情防控自查表项目复工工人筛查统计表、项目疫情风险人员
116中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
统计表等资料上报至基础设施部进行复核与审批,审批合格后由建设单位报区
住建委进行开(复)工准备工作检查,并将拟开(复)工材料报相关部门进行
核查,地方政府核查同意开(复)工方可启动开(复)工。
13.4现场防控
13.4.1个人防护指引
1)人员密集场所(宿舍)、密闭空间(室内电梯)、重点公共场所(食堂、
办公室、卫生间等),以及特岗人员上岗过程中、接待访客等外来人员时,与
他人小于1米距离接触时必须佩戴口 罩。
2)项目消杀人员在作业时,需要使用防护服、防护手套、面罩等全套个人
防护用品。
3)注意个人卫生,勤洗手、勤消毒,做到见面不握手,交谈 时确保间隔
大于 1 米,避免身体直接接触等。上下班途中做好个人防护。
4)应急状态下,项目全员必须佩带口罩。与密接人员、次密 接人员、黄
码人员、红码人员等有风险人员直接接触时,需佩带N95 型口罩,并使用防护
服、防护手套、面罩等全套个人防护用品;应急状态下,项目安保、保洁、食
堂、司机等人员,需要使 用防护服、防护手套、面罩等全套个人防护用品。
13.4.2封闭式防控指引
重点管理施工现场、生活区、办公区,项目外部人员的进出和人员信息统
计,加大管控的便捷和高效,突出技术手段的应用。
13.4.2.1风险防范防范三类人员风险和冷链货物的风险
1)通过行程卡、健康码、同行密接者三方面检查,防范防止接触风险源和
传播潜在风险。
2)通过测温、登记、检验,防止有症状感染者进入。
3)通过疫苗接种记录、核酸检测报告确定流动人群风险。根据不同的防控
状态,检验不同的数据。
4)通过加大技术含量促使监测、检验快捷高效,统一研发一次扫码,多数
据查验存档(本人信息、健康码、核酸报告、疫苗接种、行程卡等),广泛采
用电子无停留测量,主出入口一次严 格检验,不再分次查验。
5)冷链货物专人收发,信息留档。
13.4.2.2入场人员数据记录、收集上传
117中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
1)每天现场、生活区和办公区总人员信息的准确收集、汇总、存储、可追
溯。
2)收集三类人员入场信息。一是固定人员入场信息,主要为居住在生活区
的人员、业主、监理、总包管理人员的信息。二是流动人员入场信息,主要为
散居人员信息。三是临时性(阶段性) 入场人员,包括访客、送货人员、短工、
产品安装工人等一次性进场人员。
3)信息化采集和监控手段,如扫码上传、电子申报、高清监 控、人货合
单等多种形式,与人员管理同期进行,但不能仅查验必须是记录上传,完整掌
握入场的每个人的基础信息,且保持 1 个月之内的可追溯性。
13.4.3宣传教育
工人进场后加强对施工人员防疫知识宣传,自觉做好自身卫生管理,做好
防护措施,养成良好的卫生习惯。提倡勤洗手、勤测体温、勤换衣物、减少与
他人接触,打喷嚏应捂好口鼻。发现疑似患者及时报告,让工人从思想意识做
好疫情防控准备。
1)由专职卫生员组织全体管理人员的宣传教育,及时传达最新的防疫要求,
发放《中建一局新型冠状病毒感染的肺炎防控知识手册》等防疫文件,监督个
人自行学习。
2)所有入场工人在接受常规入场教育之外,另结合政府相关文件要求及防
控知识手册,开展针对疫情的安全教育,并做安全交底。
3)项目现场张贴宣传知识及防疫宣传画报等,做到不信谣、不传谣,保障
施工期间的治安工作。
4由技术服务组负责充分利用微信群,及时将疫情相关重要通知,辟谣通
知等传达给每一个项目员工与工人,做好舆论引导。
13.4.4出入管理
13.4.4.1人员管控要求
1)项目按要求设置1名专职卫生员,由项目综合部经理负责对施工现场防
疫工作的落实、监督与检查。
2)自疫情风险区域归来管理人员须在家隔离14天,并持48小时内核酸检
测阴性结果,且体征无异常后再返回项目部,并在项目部进行为期 14天的隔离
与医学观察。
118中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
3)提前收集工人信息,包括姓名、机关、身份证号、14日内是否前往或
途径疫情风险区域等,仅可选用未在14日内前往或途径疫情风险区域且体征健
康的工人。
4)现阶段根据疫情情况,暂禁用疫情风险区域返回的工人。其他地区返回
工人也需在项目进行医学观察,填写医学隔离登记表。
5)项目部要求劳务队伍安排专车对工人进行统一接至项目,在工人接前项
目部提前规划好行走路线,中途不逗留,既接既走,减少外界接触,降低交叉
传染风险。
13.4.4.2日常出入管理
1)项目管理人员、分包管理人员、工人等在疫情期间原则上禁止外出,必
要外出,必须做好外出记录单,具体详见下表:
表13.4.4.2-1 项目人员外出记录
序 姓 外出事 是否佩戴口
联系电话 交通方式 外出时间 返回时间
号 名 由 罩
2)工人外出须由管理人员、分包管理人员从项目部开具外出申请单,经生
产经理签字确认,并在专职卫生员处登记并盖章后方可外出,出入口处保安须
取得签字盖章的合格外出单方可放行。
表13.4.4.2-2 人员外出申请单
姓名 联系电话
预计返回时
外出时间
间
外出事由
生产经理签字
盖章
3)疫情期间尽量减少业务来访,优先采取电话沟通、项目外沟通等方式。
特殊情况必须进入项目现场的(如政府检查等),来访人员须按要求佩戴好口
罩,接受体温检测并合格,详细登记客姓名、证件号码、来访时间、被访人姓
名、离开时间、测温记录等信息,并由项目部管理人员迎接入场。不佩戴或者
未按要求佩戴口罩,或是未按要求进行体温检测与信息登记的人员不得进入现
场。
119中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
表13.4.4.3-3 非项目人员访问记录
访客 证件 联系 交通方 来访 被访人 进场测 来访 离开 时
序号
姓名 号码 电话 式 事由 姓名 温记录 时间 间
4)外部来访车辆原则上不得进入施工现场。特殊情况下需要进入现场的,
司机及随车人员须按照上条要求做好自身防护,测温并登记。所有车辆进场前
必须由保安用84消毒液进行车身消毒。
5)严格落实实名制管理,对施工现场管理人员、劳务人员等所有人员的基
本情况、进场时间、入场防疫专项教育情况、监督性医学观察情况等登记造册,
建立个人健康手册。
6)由专职卫生员保存健康手册,并实时更新记录每日健康状况。
13.4.5管理人员办公区、生活区管理
1)以单个办公室为区块,各个部门间尽量减少人员窜流,因工作须离开办
公室的,必须佩戴口罩。与部门外同事发生肢体接触,或者发生间接接触的
(文件传递等),须洗手消毒。尽量采取电话、网络沟通,优先采取网络文件
传递、审批,减少笔、计算器等借用传递。
2)以宿舍为单位,各员工宿舍之间避免窜门,出宿舍必须佩戴口罩。
3)各办公室、宿舍自行负责开窗通风,公共区域如走廊、会议室等由保洁
员负责开窗通风。每天室内保证通风3次,每次20-30分钟,空气质量较差时
可适当减少通风频次和通风时长。
4)疫情期间将会议室征用作为医务室及专用体温监测室。由专职卫生员负
责每日监督全体员工用红外测温仪进行体温测量和登记,并询问是否存在体虚、
乏力等异常体征。如遇红外测温仪测温结果异常的,须用水银温度计再次核实,
并以水银温度计测温结果为准。
防控新型冠状病毒感染体温测试登记表
单位: 日期:2022年 月
日
120中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
第一次 第二次
姓名 籍贯 身份证号
时间 体温 时间 体温
5)若员工存在发烧(体温≧37.3度)、味觉嗅觉障碍、乏力、轻度肌肉
酸痛等症状,第一时间送至隔离室实行隔离,并联系定点医院发热科医务人员
诊治。诊治、检查无问题后再返回工作岗位。
6)用餐采取取餐制度,由专职卫生员和专职司机从食堂打餐取回办公点就
餐,用餐结束后将餐盒送至洗餐室,由食堂专人清洗并消毒。餐盒上贴上标签,
保证专人专用。
7)在办公区设置专用垃圾桶用于收集使用过的口罩,每日由保洁员对专用
垃圾桶进行两次消毒,次日上午统一由垃圾消纳单位收取运走。
8)定时对办公区走廊、办公室、会议室、项目出入口、垃圾桶等公共区域
进行消毒,每天不少于两次(上午 8:00上班前,下午6:00下班后,可视具
体情况增加消毒次数),并由专职卫生员消毒监督。消毒后在消毒记录上登记
消毒时间、消毒人签字确认,专职卫生员检查无误后再消毒记录监督人一栏签
字确认。
13.4.6工人生活区管理
1)劳务队伍进场前必须提供《人员花名册》。
2)由总包单位代为采购口罩、手套等防护用品并发放工人。工人入场后,
进行常规的入场教育、三级安全教育,并按照实名制要求统计相关信息后,进
行专项的疫情安全教育,对疫情的基本情况,传播途径,卫生防疫用具使用方
法和要求等进行教育,对针对疫情的项目管控要求进行交底,并留存教育交底
记录。
3)疫情期间合住人员每间不超过6人。
4)工人离开宿舍要求佩戴口罩,并由分包单位负责管理工人洗手消毒,项
目工程部、安全部进行监督检查。
5)工人生活区中设置专用垃圾桶收集使用过的口罩,每日由保洁员对专用
垃圾桶进行两次消毒,次日上午统一由垃圾消纳单位收取运走。
6)保洁员对工人生活区宿舍、走廊、卫生间、洗浴间、洗手槽、垃圾桶等
121中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
定期消毒,每天至少两次,并由专职卫生员陈伯忠进行消毒监督。消毒后在消
毒记录上登记消毒时间、消毒人签字确认,专职卫生员检查无误后再消毒记录
监督人一栏签字确认。
7)用餐采取送饭取餐制度,现阶段施工人员较少,工人用餐由分包单位专
人负责从劳务人员食堂将饭食送至工人生活区,工人打餐后各自回宿舍就餐。
打餐时控制人人间距1米以上。
8)由专职卫生员监督分包单位管理人员对工人及自身每日进行两次体温检
测(上午下午各一次)并记录,询问是否存在体虚、乏力等异常体征。
13.4.7施工现场管理
1)遵循“外防输入、内防扩散”的原则,所有人员实行严格的准入制度,
在场项目管理人员、工人进场前均须进行实名制登记,登记后进入施工现场。
2)所有管理人员、工人进入现场必须正确佩戴安全帽与口罩。材料运输车
辆、送货车辆等进入现场后,司机不得下车,同时必须佩戴口罩。材料运输须
固定车辆、固定人员,若须新增车辆必须由分供、分包提前通知项目部,经项
目部同意并登记在案后方可增加。
3)由卫生员监督分供、分包单位对运输车辆司机进行每日两次的温度检测,
并逐一登记留存。若有体温异常者第一时间上报应急小组,并启动应急流程。
4)由疫情防控组组织工程部对运输车辆司机进行安全交底,要求其进场后
不得下车,下班后及时归家,不聚众,并配合好项目部每日测温等疫情管理工
作,留存交底记录。
5)施工作业区内管理人员检查,工人施工过程中减少闲聊,严禁脱下口罩
聊天交流。
6)同时佩戴眼镜与口罩时镜片易起雾,须及时驻足擦拭(注意擦拭工具),
擦拭好不影响视野后方可继续工作,避免失足或者碰撞。
7)所有人员不得在现场随意拍照,更不能未经过项目部允许擅自把现场照
片外传。
13.4.8生活保障
1)疫情期间增加食品、生活用品采购数量,减少外出采购频次。外出采购
人员必须将口罩、手套配备严密,减少人员密集处逗留时间,注意保持与他人
距离1米以上,做好自身卫生安全防护。
122中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
2)项目部根据食材需求,做好市场调研,分别在市场内选择几家规模、信
誉良好的供货商,采取项目送货制度,并留存好采购小票、发票、收据等证明
材料。采购完成后须在当天及时更新食材采购台账,并按要求粘贴留存好证明
材料。
3)必须外出采购时,应设置专人专车采购(不得更换),采购归来后,采
购人员第一时间进行洗手等自身消毒,并将食材进行清洗。
4)疫情期间要更加注重餐食营养。在常规卫生防疫监督检查的基础上,项
目办公室须更加重视对食品营养的监督工作。在保证肉类、蛋白质供应的基础
上,适当增加蔬菜、水果的供应,为项目疫情防护工作做好后勤保障。
5)疫情期间,各部门负责人须合理安排部门工作,避免经常性加班熬夜,
确保下属员工正常的休息时间。
6)为专职卫生员、保洁员、负责测温的保安配备橡胶防护手套、护目镜、
防护服,每日进行疫情防控相关消毒、测温等工作时必须按要求佩戴穿着,做
好自身防护;脱下后第一时间洗手消毒。由监督员常俊状进行监督。
13.4.9检查监督
1)由项目监督员杜昕锴负责疫情期间项目疫情防控各项制度方案落实情况
的监督检查工作。
2)疫情期间结合原有项目领导班子带班安全检查相关要求,在检查中增加
疫情防控工作检查内容。发现不符合方案要求的及时通知监督员,由监督员监
督整改、落实。
13.5应急处置
13.5.1应急小组机构与职责
组 长:田彦超
成 员:安全部、工程部、物资部、技术部、质量部、综合办公室等所有
管理人员;
工作职责:领导小组组长和副组长负责协调各种内、外部关系和资源,疫
情发生时统一指挥、调动,按照项目疫情防控施工方案实施防疫措施,确保疫
情不扩散。同时负责向上级部门报告施工现场疫情情况,事后分析事故原因和
调查处理。各组员做好横向沟通,保证信息畅通,出现疫情立即向应急领导小
组报告,并启动应急预案。
123中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
项目现场应急24小时值班负责人:田彦超 联系电话:18638346263。
13.5.2一般发热人员的处置流程
1)若发生项目人员(包括管理人员、工人)体温异常(两次体温检测中间
间隔5分钟,体温均超过37.3°C的)、味觉嗅觉障碍、乏力、轻度肌肉酸痛、
干咳、咽痛等症状,或者身体不适者,第一时间上报至疫情防控领导小组,并
按流程上报至项目经理兼应急处置组组长,立即启动应急处置方案。由专人专
车送往附近设置发热门诊的医疗机构进行检查就医。经医疗机构排除新型冠状
病毒可能的,配合医疗机构做好住院治疗或带回施工现场做好观察治疗。
2)专职卫生员,第一时间将发热人员安排单独居住,妥善安排好人员的生
活,恢复正常后应继续单独居住观察14天,经核酸检测阴性,且症状缓解后方
可解除隔离返回岗位工作。
3)组长15分钟内立即按要求向属地社区(村委会)、建设行政主管部门
和公司疫情防控领导小组如实报告情况,听从指挥。每日进行动态跟踪上报。
13.5.3疑似人员的处置流程
1)发热人员经医疗机构检查认定为疑似人员的,应立即向属地社区(村委
会)、建设行政主管部门和公司疫情防控领导小组如实报告情况,并积极配合
卫生防疫部门做好疑似人员的转运和隔离相关工作。
2)应立即安排专职卫生员在卫生防疫部门的指导下,对疑似人员居住场所、
活动区域进行彻底消毒处理。
3)疑似人员在医疗机构接受治疗时,禁止任何人员前往探望。
4)应积极做好疑似人员的心理疏导工作,帮助其排除恐慌心理,积极配合
医疗机构做好治疗工作。
13.5.4确诊人员的处置流程
1)疑似人员经医疗机构正式确诊为新型冠状病毒肺炎后,应立即向属地社
区(村委会)、建设行政主管部门和公司疫情防控领导小组报告。
2)对施工现场进行全封闭,禁止所有人员进出,等待卫生防疫部门的评估
处理意见,并听从专业医疗人员指示进行相关检查诊治工作。
3)在卫生防疫部门的指导下,对施工现场所有区域进行彻底消毒,消毒必
须严格按标准操作,消毒结束后进行通风换气。
4)配合卫生防疫部门进行流行病学调查,对确诊人员到过的场所、接触过
124中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
的人员进行全面筛查,并采取必要的隔离观察措施。
5)施工现场发现疫情疑似或确诊病例的,应立即停止一切施工作业活动,
封闭施工现场,严禁人员进出施工现场。
13.5.5密切接触人员的处理流程
1)经属地卫生防疫部门流行病学调查确认后的密切接触人员,项目部应配
合卫生防疫部门将人员转运至属地指定的集中隔离观察点进行统一的医学集中
观察。
2)密切接触人员在集中观察期间应随时保持手卫生,在集中观察点公共区
域活动应佩戴口罩,保持良好卫生和健康习惯。应主动配合医学观察,拒不配
合的,由公安机关依法协助采取强制措施。
3)项目部在接到解除观察的通知后,应派专人专车将集中观察人员接回施
工现场,安排好人员的住宿和生活,根据其身体恢复状况安排工作。
13.6信息报送
1)疫情期间,施工现场实行“日报告、零报告”制度,每日汇总施工现场
人员健康信息,由技术服务组负责统计,并向属地卫生防疫部门、住房城乡建
设部门、建设单位、管理公司、监理单位和公司项管部报告人员健康状况及疫
情防控工作情况,有情况报情况、无情况报平安。
2)施工现场发生人员发热(两次体温检测中间间隔 5分钟,体温均超过
37.3℃的)、味觉嗅觉障碍、乏力、轻度肌肉酸痛等突发情况后,项目经理兼
应急处置组组长要在15分钟内通过电话向属地社区(村委会)、建设行政主管
部门和公司疫情防控领导小组报告。突发情况处置过程中,要及时跟踪上报处
置动态信息。信息报告内容:发生疫情的工程项目名称、所在地点、各参建单
位、发现的时间、人员基本信息以及现场处置情况等。
3)项目部与就近的定点医院和设置发热门诊医疗机构建立“点对点”联动
机制,明确就诊医疗人员、直通电话。制作疫情处置流程公示牌,在工地出入
口显著位置进行公示。公示牌内容应包括:应急处置流程,属地住房城乡建设
部门、卫生防疫部门、街道(乡镇)及周边定点医院和设置发热门诊医疗机构
的联系人及联系方式。
4)若疫情发生,及时与定点取得联系,由专业医务人员前来诊治处理,电
话及地址详见12.6.4救援医院及救援路线。
125中国建筑一局(集团)有限公司 罗汉山隧道二次衬砌施工方案
14计算书
详见附件四:二衬模板台车计算书
15附图
附件一:衬砌结构断面图
附件二:漳河市政项目罗汉山隧道施工计划
附件三:罗汉山隧道临建平面布置图
附件四:二衬模板台车计算书
126
