一建【2023年案例四】
【背景资料】

某双向四车道高速公路山岭隧道,全长1850m,地质岩性主要为强风化至弱风化花岗
岩,节理较发育,地下水较丰富,穿越区域发育一条断层破碎带:隧道最大埋深310m,隧

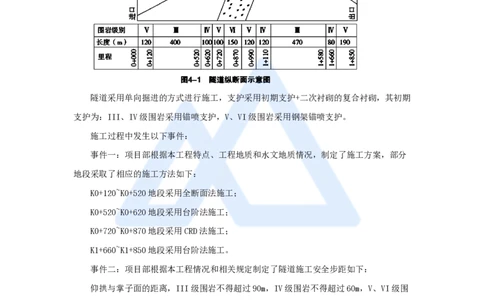

道纵断面示意图如图4-1所示。
隧道采用单向掘进的方式进行施工,支护采用初期支护+二次衬砌的复合衬砌,其初期
支护为:III、IV级围岩采用锚喷支护,V、VI级围岩采用钢架锚喷支护。
施工过程中发生以下事件:
事件一:项目部根据本工程特点、工程地质和水文地质情况,制定了施工方案,部分
地段采取了相应的施工方法如下:
K0+120~K0+520地段采用全断面法施工;
K0+520~K0+620地段采用台阶法施工;
K0+720~K0+870地段采用CRD法施工;
K1+660~K1+850地段采用台阶法施工。
事件二:项目部根据本工程情况和相关规定制定了隧道施工安全步距如下:
仰拱与掌子面的距离,III级围岩不得超过90m,IV级围岩不得超过60m,V、VI级围
岩不得超过30m;
软弱围岩及不良地质隧道的二次衬砌应及时施作,二次衬砌距离掌子面IV级围岩不得
超过90m,V、VI级围岩不得超过70m。
事件三:项目部制定的喷射混凝土质量检验基本要求如下:
① 开挖断面的质量,超欠挖处理、围岩表面渗漏水处理应符合施工技术规范规定,受
喷面应清洁;
② 喷射混凝土支护应与围岩紧密粘结,结合牢固,不得有空洞。喷层内不应存在片石
1
www.haixue.com嗨学网 | 职业价值点亮者
和木板等杂物。严禁挂模喷射混凝土。

事件四:断层破碎带采用超前注浆加固地层,施工单位分别采用了周边小导管注浆和
帷幕注浆两种加固方式,制定了相应的注浆工艺,其中周边小导管注浆工艺流程。

事件五:施工单位组织相关职能部门对该项目开展季度检查,进度检查过程中,工程
部门着重围绕项目工作量的完成情况、工作时间的执行情况、上次检查提出问题的处理情
况等内容开展检查工作,检查发现该项目进度存在严重滞后情况,检查组要求项目部通过
优化资源配置缩短某些工作的持续时间等举措进行进度调整;技术部门着重对该隧道工程
施工方案的编制及执行情况进行检查,检查发现项目部编制了V、VI级围岩专项施工方
案,但未发现专家论证和审查资料。
【问题】
1. 逐条判断事件一中施工单位针对各级围岩制定施工方法是否适用,不适用的予以改
正。
2. 逐条判断事件二中施工单位制定的安全步距是否正确,若不正确写出正确的答案。
3. 结合背景资料与技术规范,事件三中项目部制定的喷射混凝土质量检验基本要求是
否齐全,如不齐予以补充,写出喷射混凝土实测项目中的关键项目。
4. 结合图4-1和事件四,写出小导管注浆工艺流程中工序M的名称。
5. 补充事件五中进度检查的主要内容,写出进度计划调整通常采用的另一种方法。
【答案】
1. ① 适用。② 适用。③ 适用。
④ 不适用。改正:K1+660~K1+850地段应采用短台阶法或超短台阶法。
2. ① 不正确。正确做法:IV级围岩不得超过50m。
2
www.haixue.com嗨学网 | 职业价值点亮者

② 正确。
3. 不齐全。
补充:
(1)钢架与围岩之间的间隙应采用喷射混凝土充填密实。
(2)喷射混凝土表面平整度应符合施工技术规范规定。
关键项目:喷射混凝土强度、喷层与围岩接触状况。
4. M:安装小导管。
5.(1)进度检查的主要内容还有:资源使用及进度的互配情况。
(2)另外一种方法:改变某些工作间的逻辑关系。

【复盘】
1. 逐条判断事件一中施工单位针对各级围岩制定施工方法是否适用,不适用的予以改
正。
2. 逐条判断事件二中施工单位制定的安全步距是否正确,若不正确写出正确的答案。
3. 结合背景资料与技术规范,事件三中项目部制定的喷射混凝土质量检验基本要求是
否齐全,如不齐予以补充,写出喷射混凝土实测项目中的关键项目。
4. 结合图4-1和事件四,写出小导管注浆工艺流程中工序M的名称。
5. 补充事件五中进度检查的主要内容,写出进度计划调整通常采用的另一种方法。
3
