一建【2021年案例四】
【背景资料】
某高速公路合同段起讫桩号为K6+280~K13+109。公路路基填挖方量较大。其中
K8+570~K9+066段为填石路堤,填料以中硬石料为主。根据相关文件,项目招标文件要求
投标文件采用双信封形式密封,第一信封为商务文件和技术文件,第二信封为报价文件,
报价文件应包括投标函等内容。某施工单位按照要求提交了投标文件和投标保证金,最终
顺利中标。项目开工前,施工单位编制了实施性施工组织设计,并经监理工程师批准。双

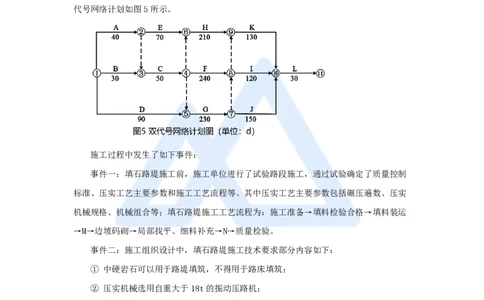

代号网络计划如图5所示。
施工过程中发生了如下事件:
事件一:填石路堤施工前,施工单位进行了试验路段施工,通过试验确定了质量控制
标准、压实工艺主要参数和施工工艺流程等。其中压实工艺主要参数包括碾压遍数、压实
机械规格、机械组合等;填石路堤施工工艺流程为:施工准备→填料检验合格→填料装运
→M→边坡码砌→局部找平、细料补充→N→质量检验。
事件二:施工组织设计中,填石路堤施工技术要求部分内容如下:
① 中硬岩石可以用于路堤填筑,不得用于路床填筑;
② 压实机械选用自重大于18t的振动压路机;
③ 路床底面以下400mm范围内,填料最大粒径不得大于150mm,其中小于5mm的细料
含量应不小于20%;
④ 边坡码砌与路基填筑应基本同步进行。
事件三:填石路堤施工过程中,施工单位按规范要求进行施工过程质量控制和质量检
验,检验实测项目有中线偏位、平顺度、宽度、横坡、压实度、边坡坡度和弯沉值等。根
据规范,压实质量采用指标X进行检测,同时每填高3m,还检测了Y和宽度。
事件四:合同履行过程中,出现以下情形:
1
www.haixue.com嗨学网 | 职业价值点亮者
① 因业主未能按时提供图纸,导致工作H停工12d,同时导致施工单位一台自有机械
窝工12个台班,该机械每台班折旧费400元、检修费与维护费470元、动力燃料费280
元;
② 因设计变更,工作C的工程量由5000m³增加至6000m³;
③ 因业主供应的某主要材料检验不合格,导致工作F开始时间推迟10d,同时导致施
工单位一台租赁机械窝工10个台班,该机械每台班租赁费1000元、动力燃料费360元。
施工单位分别就以上3个情形向业主提出机械使用费和工期索赔。

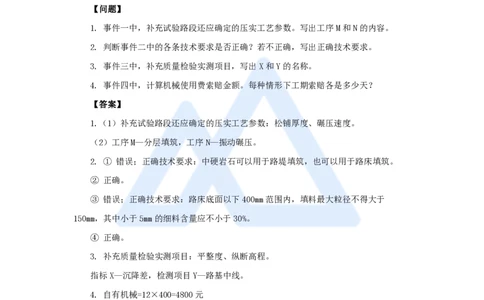

【问题】
1. 事件一中,补充试验路段还应确定的压实工艺参数。写出工序M和N的内容。
2. 判断事件二中的各条技术要求是否正确?若不正确,写出正确技术要求。
3. 事件三中,补充质量检验实测项目,写出X和Y的名称。
4. 事件四中,计算机械使用费索赔金额。每种情形下工期索赔各是多少天?

【答案】
1.(1)补充试验路段还应确定的压实工艺参数:松铺厚度、碾压速度。
(2)工序M—分层填筑,工序N—振动碾压。
2. ① 错误;正确技术要求:中硬岩石可以用于路堤填筑,也可以用于路床填筑。
② 正确。
③ 错误;正确技术要求:路床底面以下400mm范围内,填料最大粒径不得大于
150mm,其中小于5mm的细料含量应不小于30%。
④ 正确。
3. 补充质量检验实测项目:平整度、纵断高程。
指标X—沉降差,检测项目Y—路基中线。
4. 自有机械=12×400=4800元
租赁机械=10×1000=10000元
机械使用费索赔金额=4800+10000=14800元
已知该网络图关键线路为①②③④⑤⑦⑩⑪和①⑤⑦⑩⑪ ,工期为500天。故每种
情形下工期索赔情况如下:
第(1)种情形:工作H的总时差为20,工期索赔为0d。
第(2)种情形:工作C为关键工作,工期索赔(6000-5000)/(5000/50)=10d。
第(3)种情形:工作F的总时差为10,工期索赔为0d。
2
www.haixue.com嗨学网 | 职业价值点亮者
【复盘】
1. 事件一中,补充试验路段还应确定的压实工艺参数。写出工序M和N的内容。
2. 判断事件二中的各条技术要求是否正确?若不正确,写出正确技术要求。
3. 事件三中,补充质量检验实测项目,写出X和Y的名称。
4. 事件四中,计算机械使用费索赔金额。每种情形下工期索赔各是多少天?
