一建【2018年案例一】
【背景资料】
某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号
K23+510~K26+235,全长2725m。岩性为砂岩、页岩互层,节理发育,有一条F断层破
碎带,地下水较丰富。隧道埋深18~570m,左、右洞间距30m,地质情况相同,围岩级别
分布如图1所示。
该隧道设计支护结构为复合式衬砌,即:喷锚初期支护+二次混凝土衬砌,IV、V级
围岩设钢支撑和仰拱。本工程合同工期为22个月,施工过程中发生如下事件:
事件一:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,
采用钻爆法开挖,模板台车衬砌。施工组织设计中,明确了开挖支护月进度指标为:Ⅲ级
围岩135m/月,Ⅳ级围岩95m/月,Ⅴ级围岩50m/月;施工准备2个月,左、右洞错开施
工,右洞开工滞后左洞1个月,二衬滞后开挖支护1个月,沟槽及路面工期3个月,贯通
里程桩号设定在K24+900。在设计无变更情况下,满足合同工期要求,安全优质完成该工
程。
事件二:隧道开挖过程中,某些段落施工单位采用环形开挖留核心土法开挖,该方法
包括以下工序:
① 上台阶环形开挖; ② 核心土开挖; ③ 上部初期支护;
④ 左侧下台阶开挖; ⑤ 右侧下台阶开挖;
⑥ 左侧下部初期支护;⑦ 右侧下部初期支护;
⑧ 仰拱开挖、支护。
部分工序位置如图2所示。
1
www.haixue.com嗨学网 | 职业价值点亮者
【问题】
1. 根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点
后保留一位)。
2. 分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。
3. 针对事件一,计算隧道施工工期(单位:月,小数点后保留一位)。
4. 针对事件二,复制图2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并
在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”
格式作答)。
【答案】

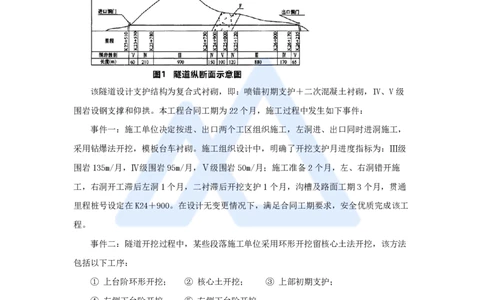

1. 各级围岩总长度及所占比例:
(1)Ⅲ级围岩长度=970+880=1850m
Ⅲ级围岩长度所占比例=1850/2725≈67.9%
(2)Ⅳ级围岩长度=210+150+120+170=650m
Ⅳ级围岩长度所占比例=650/2725≈23.9%
(3)V级围岩长度=60+100+65=225m
V级围岩长度所占比例=225/2725≈8.3%
2. III级围岩采用全断面法、长台阶法。
IV级围岩采用长台阶法、短台阶法。
3. 进口工区开挖支护所需工期:
970/135+(210+150)/95+60/50=12.2个月
出口工区开挖支护所需工期:
880/135+(120+170)/95+(100+65)/50=12.9个月
施工工期:12.9+1+1+2+3=19.9个月
2
www.haixue.com嗨学网 | 职业价值点亮者

4.

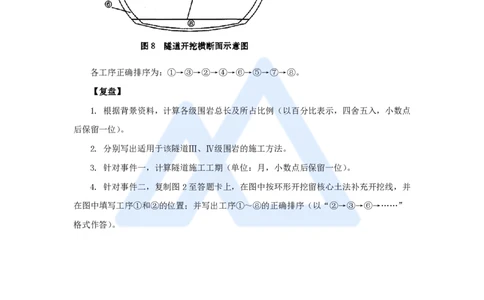

各工序正确排序为:①→③→②→④→⑥→⑤→⑦→⑧。
【复盘】
1. 根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点
后保留一位)。
2. 分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。
3. 针对事件一,计算隧道施工工期(单位:月,小数点后保留一位)。
4. 针对事件二,复制图2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并
在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”
格式作答)。
