当前位置:首页>文档>08.2025王欢-案例母题特训-(8)一建2020年案例一_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_04-冲刺串讲✿考点强化✿小灶集训_35-市政《案例母题特训》王欢HX_讲义

08.2025王欢-案例母题特训-(8)一建2020年案例一_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_04-冲刺串讲✿考点强化✿小灶集训_35-市政《案例母题特训》王欢HX_讲义

  • 2026-03-06 21:54:17 2026-01-28 00:48:09

文档预览

08.2025王欢-案例母题特训-(8)一建2020年案例一_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_04-冲刺串讲✿考点强化✿小灶集训_35-市政《案例母题特训》王欢HX_讲义
08.2025王欢-案例母题特训-(8)一建2020年案例一_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_04-冲刺串讲✿考点强化✿小灶集训_35-市政《案例母题特训》王欢HX_讲义
08.2025王欢-案例母题特训-(8)一建2020年案例一_2026年一级建造师_2026年一建市政_2025年一建市政SVIP_04-冲刺串讲✿考点强化✿小灶集训_35-市政《案例母题特训》王欢HX_讲义

文档信息

文档格式
pdf
文档大小
0.581 MB
文档页数
3 页
上传时间
2026-01-28 00:48:09

文档内容

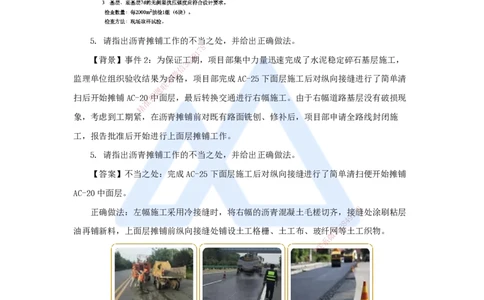

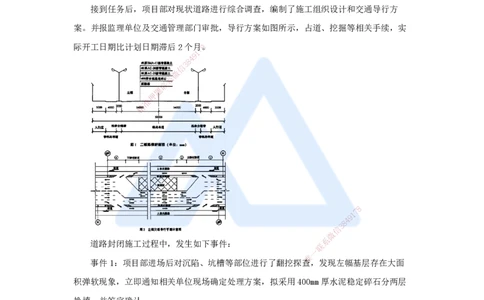

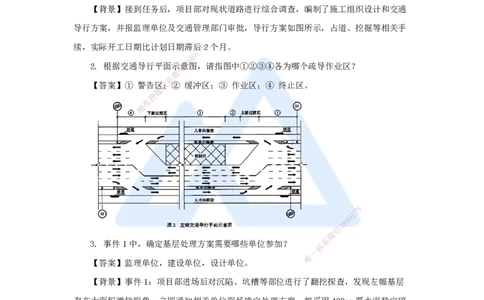

二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 一建【2020年案例一】 【背景资料】 某单位承建城镇主干道大修工程,道路全长2km,红线宽50m,路幅分配情况如图所 示。现状路面结构为40mm AC-13细粒式沥青混凝土上面层,60mm AC-20中粒式沥青混凝 土中面层,80mm AC-25粗粒式沥青混凝土下面层。工程主要内容为:① 对道路破损部位 进行翻挖补强。② 铣刨40mm旧沥青混凝土上面层后,加铺40mm SMA-13沥青混凝土上面 层。 接到任务后,项目部对现状道路进行综合调查,编制了施工组织设计和交通导行方 案。并报监理单位及交通管理部门审批,导行方案如图所示,占道、挖掘等相关手续,实 际开工日期比计划日期滞后2个月8。 7 1 9 4 8 3 信 微 系 联 题 押 准 精 8 7 1 9 4 8 3 信 微 系 道路封闭施工过程中,发生如下事件: 联 一 唯 事件1:项目部进场后对沉陷、坑槽等部位进行了翻挖探查,发现左幅基层存在大面 积弹软现象,立即通知相关单位现场确定处理方案,拟采用400mm厚水泥稳定碎石分两层 换填,并签字确认。 事件2:为保证工期,项目部集中力量迅速完成了水泥稳定碎石基层施工,监理单位 组织验收结果为合格,项目部完成AC-25下面层施工后对纵向接缝进行了简单清扫后开始 摊铺AC-20中面层,最后转换交通进行右幅施工。由于右幅道路基层没有破损现象。考虑 到工期紧,在沥青摊铺前对既有路面铣刨、修补后,项目部申请全路线封闭施工,报告批 准后开始进行上面层摊铺工作。 【问题】 1 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 1. 交通导行方案还需报哪个部门审批? 2. 根据交通导行平面示意图,请指出图中①、②、③、④各为哪个疏导作业区? 3. 事件1中,确定基层处理方案需要哪些单位参加? 4. 事件2中,水泥稳定碎石基层检验与验收的主控项目有哪些? 5. 请指出沥青摊铺工作的不妥之处,并给出正确做法。 1. 交通导行方案还需要报哪个部门审批? 【答案】道路管理部门。 【背景】接到任务后,项目部对现状道路进行综合调查,编制了施工组织设计和交通 导行方案,并报监理单位及交通管理部门审批,导行方案如图所示,占道、挖掘等相关手 续,实际开工日期比计划日期滞后82个月。 7 1 9 4 8 2. 根据交通导行平面示信意3图,请指图中①②③④各为哪个疏导作业区? 微 系 【答案】① 警告区联;② 缓冲区;③ 作业区;④ 终止区。 题 押 准 精 8 1 7 9 8 4 信 3 微 3. 事件1中,确定基层处理方案需要哪些单位参 加? 系 联 一 唯 【答案】监理单位,建设单位,设计单位。 【背景】事件1:项目部进场后对沉陷、坑槽等部位进行了翻挖探查,发现左幅基层 存在大面积弹软现象,立即通知相关单位现场确定处理方案,拟采用400mm厚水泥稳定碎 石分两层换填,并签字确认。 4. 事件2中,水泥稳定碎石基层检验与验收的主控项目有哪些? 【答案】原材料,压实度,7d无侧限抗压强度。 2 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178 嗨学网 | 职业价值点亮者 5. 请指出沥青摊铺工作的不当之处,并给出正确做法。 8 7 1 9 【背景】事件2:为保证工8 4期,项目部集中力量迅速完成了水泥稳定碎石基层施工, 3 信 微 监理单位组织验收结果为系合格,项目部完成AC-25下面层施工后对纵向接缝进行了简单清 联 题 扫后开始摊铺AC-20押中面层,最后转换交通进行右幅施工。由于右幅道路基层没有破损现 准 精 象,考虑到工期紧, 在沥青摊铺前对既有路面铣刨、修补后,项目部申请全路线封闭施 工,报告批准后开始进行 上面层摊铺工作。 5. 请指出沥青摊铺工作的不当之处,并给出正确做法。 【答案】不当之处:完成AC- 25下面层施工后对纵向接缝进行了简单清扫便开始摊铺 AC-20中面层。 8 正确做法:左幅施工采用冷接缝时,将右 幅的沥青混凝土毛槎切齐,接 1 7缝处涂刷粘层 9 8 4 油再铺新料,上面层摊铺前纵向接缝处铺设土工 格栅、土工布、玻纤网信 3 等土工织物。 微 系 联 一 唯 【复盘】 1. 交通导行方案还需报哪个部门审批? 2. 根据交通导行平面示意图,请指出图中①、②、③、④各为哪个疏导作业区? 3. 事件1中,确定基层处理方案需要哪些单位参加? 4. 事件2中,水泥稳定碎石基层检验与验收的主控项目有哪些? 5. 请指出沥青摊铺工作的不妥之处,并给出正确做法。 3 www.haixue.com 名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
