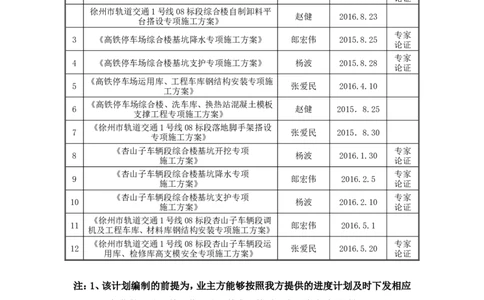

附 件 2 危险性较大的分部分项工程方案编制计划
项目名称 徐州轨道交通1号线一期工程08标段
序号 方案名称 编制人 完成时间 备注
《徐州市轨道交通1号线08标段塔吊安装、拆卸专
1 杨波 2015.8.15
项施工方案》
专家
2 《高铁停车场综合楼基坑开挖专项施工方案》 郎宏伟 2015.8.20
论证
徐州市轨道交通1号线08标段综合楼自制卸料平
赵健 2016.8.23
台搭设专项施工方案》
专家
3 《高铁停车场综合楼基坑降水专项施工方案》 郎宏伟 2015.8.25
论证
专家
4 《高铁停车场综合楼基坑支护专项施工方案》 杨波 2015.8.28
论证
《高铁停车场运用库、工程车库钢结构安装专项施
5 张爱民 2016.4.10
工方案》
《高铁停车场综合楼、洗车库、换热站混凝土模板
6 赵健 2015.8.25
支撑工程专项施工方案》
《徐州市轨道交通1号线08标段落地脚手架搭设
7 张爱民 2015.8.30
专项施工方案》
《杏山子车辆段综合楼基坑开挖专项 专家
8 杨波 2016.1.30
施工方案》 论证
《杏山子车辆段综合楼基坑降水专项 专家
9 郎宏伟 2016.2.5
施工方案》 论证
《杏山子车辆段综合楼基坑支护专项 专家
10 杨波 2016.2.10
施工方案》 论证
《徐州市轨道交通1号线08标段杏山子车辆段调
11 郎宏伟 2016.5.1
机及工程车库、材料库钢结构安装专项施工方案》
《徐州市轨道交通1号线08标段杏山子车辆段运 专家
12 张爱民 2016.5.20
用库、检修库高支模安全专项施工方案》 论证
注:1、该计划编制的前提为,业主方能够按照我方提供的进度计划及时下发相应
施工部位的设计文件,若设计文件未能按时下发,方案编制时间需要顺延。
