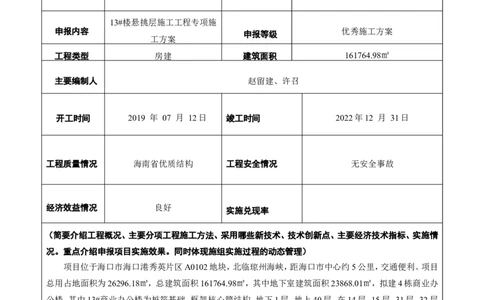

附件二
2022 年度施工组织设计、施工方案编制技能竞赛申报表
一、项目基本情况
项目名称
申报单位
中建一局一公司 保利秀英港项目1号地块四期
13#楼悬挑层施工工程专项施
申报内容 优秀施工方案
申报等级
工方案
工程类型 房建 建筑面积 161764.98㎡
主要编制人 赵留建、许召
开工时间 2019 年 07 月 12日 竣工时间 2022年12 月 31日
工程质量情况 海南省优质结构 工程安全情况 无安全事故
经济效益情况 良好
实施兑现率
(简要介绍工程概况、主要分项工程施工方法、采用哪些新技术、技术创新点、主要经济技术指标、实施情
况。重点介绍申报项目实施效果。同时体现施组实施过程的动态管理)
项目位于海口市海口港秀英片区A0102地块,北临琼州海峡,距海口市中心约5公里,交通便利。项目
总用占地面积为26296.18㎡,总建筑面积161764.98㎡,其中地下室建筑面积23868.01㎡,拟建4栋商业办
公楼。其中13#商业办公楼为桩筏基础,框架核心筒结构,地下1层、地上40层,在14层、15层、31层、32层
有最大悬挑长度6.3m的混凝土结构。
保利秀英港项目1号地块四期13#楼14层、15层、31层、32层的悬挑混凝土结构采用钢结构桁架悬挑
平台作为模板支撑体系搭设的立杆基础及施工平台。钢平台共设置2层,其一设置在12层,用于满足14层
及15层施工;其二设置在29层,用于满足31层及32层施工。钢桁架设有斜拉杆与混凝土结构连接,钢桁
架及斜拉杆的预埋件随主体结构施工及时预埋,主体结构施工完成后,再安装钢结构桁架悬挑平台,钢桁架
上表面铺设工字钢次梁及3mm厚花纹钢板,以方便上层模板支撑架体系搭设施工。14层、15层、31层、32
层的悬挑混凝土结构施工结束后,该钢结构桁架平台拆除,平台为临时性施工用途。
本工程钢结构桁架悬挑平台及模板支撑架每平米单位约为2060元/㎡,其中钢结平台在地面完成主桁架拼装,减少高空作业,降低施工风险。目前已完成14层、15层悬挑层施工,31层、32层正在施工。
悬挑层工程施工工艺及模拟如下:
步骤 图示

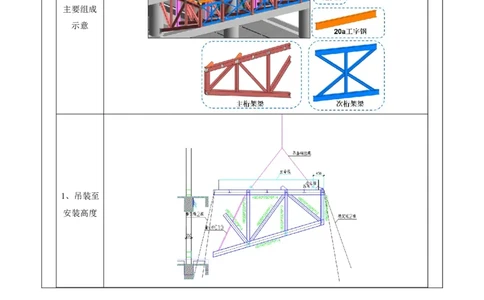

主要组成
示意

1、吊装至

安装高度2、吊装就
位,进行

螺栓连接3、安装斜
腹杆
4、安装

C25钢筋
斜拉杆
5、安装次
桁架,使
两主桁架
连接6、20#工
字钢进行
连接安
装,直至
安装完成
7、平台面
花纹钢板

铺设8、根据悬
挑层架体
平面布置
图进行
10a工字

钢铺设9、悬挑层
模板支撑
体系搭设
10、混凝
土浇筑完
成并养护
至龄期,
采用无悬
挑混凝土
结构区域
预留的钢
平台作为
材料卸料
区

14层及15层预留的钢平台卸料区域31层及32层预留的钢平台卸料区域
11、安装
桁架上弦
生命线以
及固定电

动葫芦12、钢丝
绳下吊及
拆除斜拉
杆
13、拆除

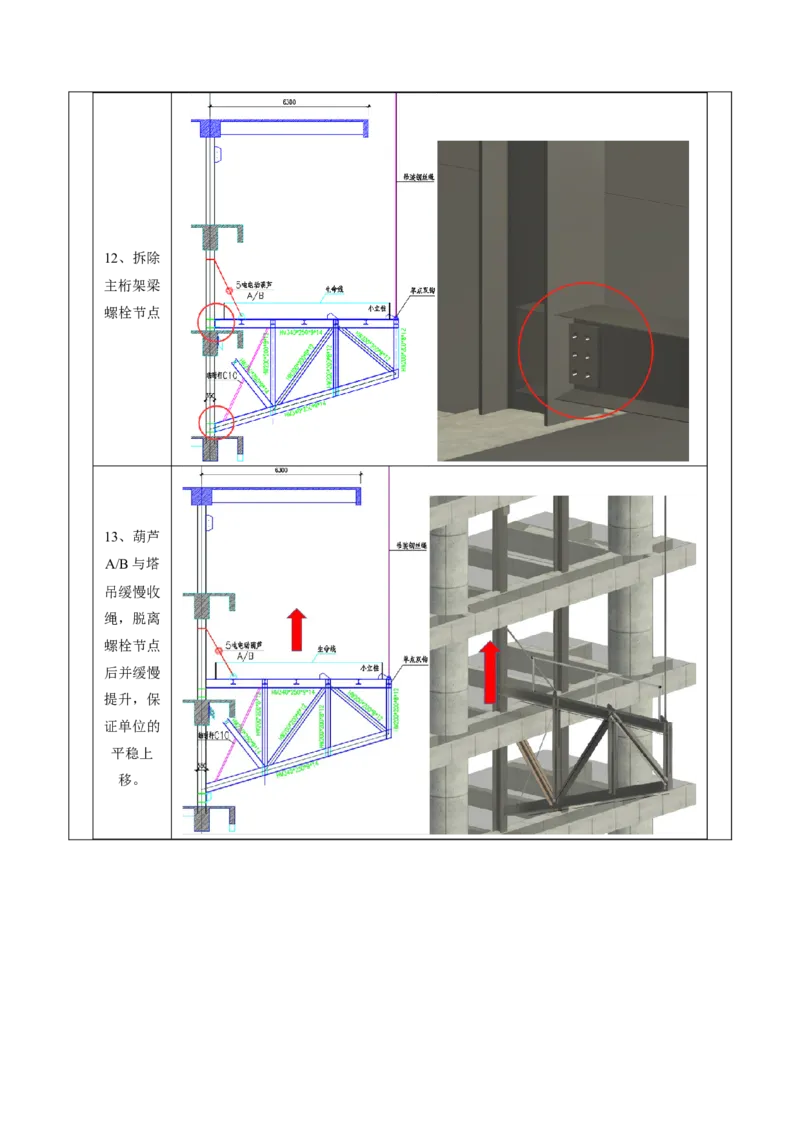

斜腹杆12、拆除
主桁架梁
螺栓节点
13、葫芦
A/B与塔
吊缓慢收
绳,脱离
螺栓节点
后并缓慢
提升,保
证单位的
平稳上

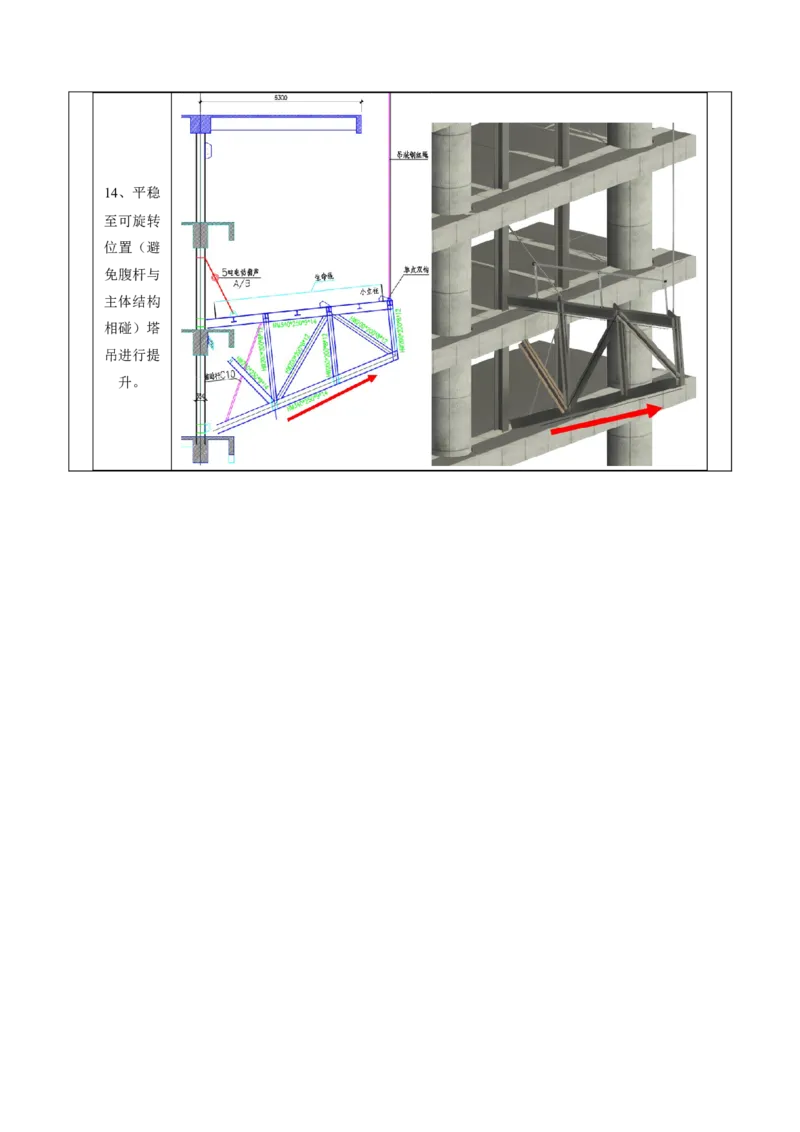

移。14、平稳
至可旋转
位置(避
免腹杆与
主体结构
相碰)塔
吊进行提

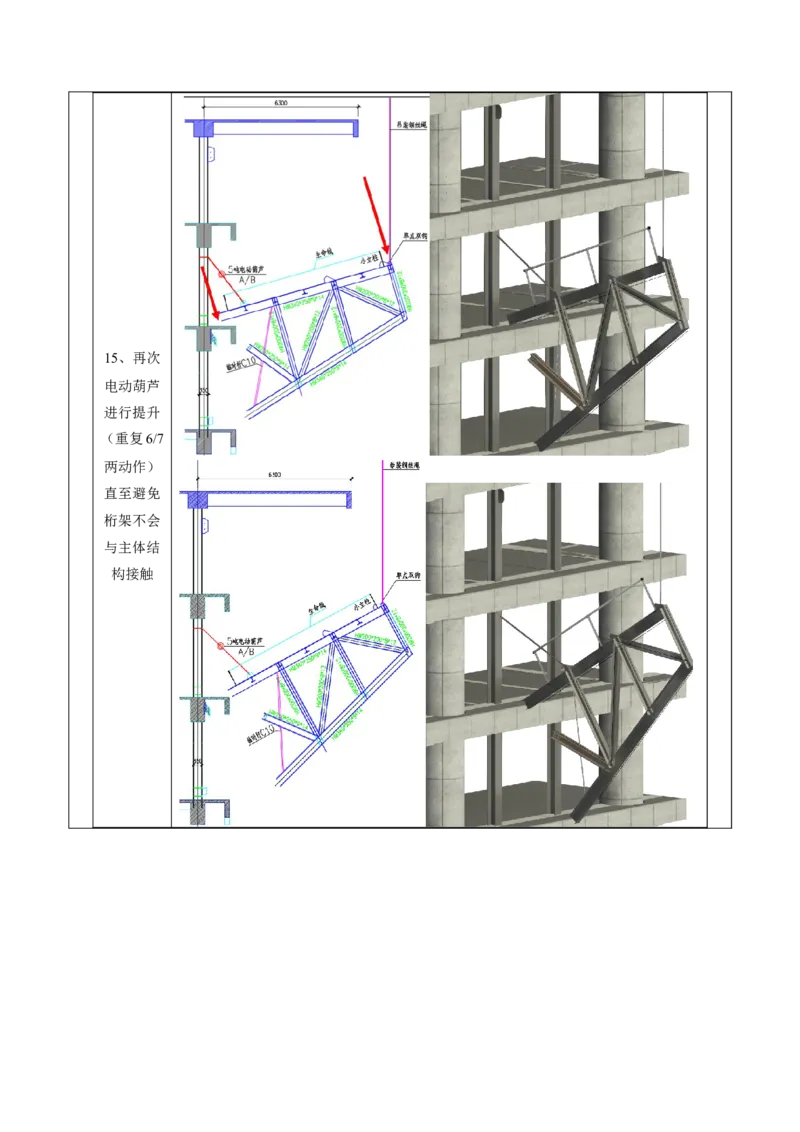

升。15、再次
电动葫芦
进行提升
(重复6/7
两动作)
直至避免
桁架不会
与主体结

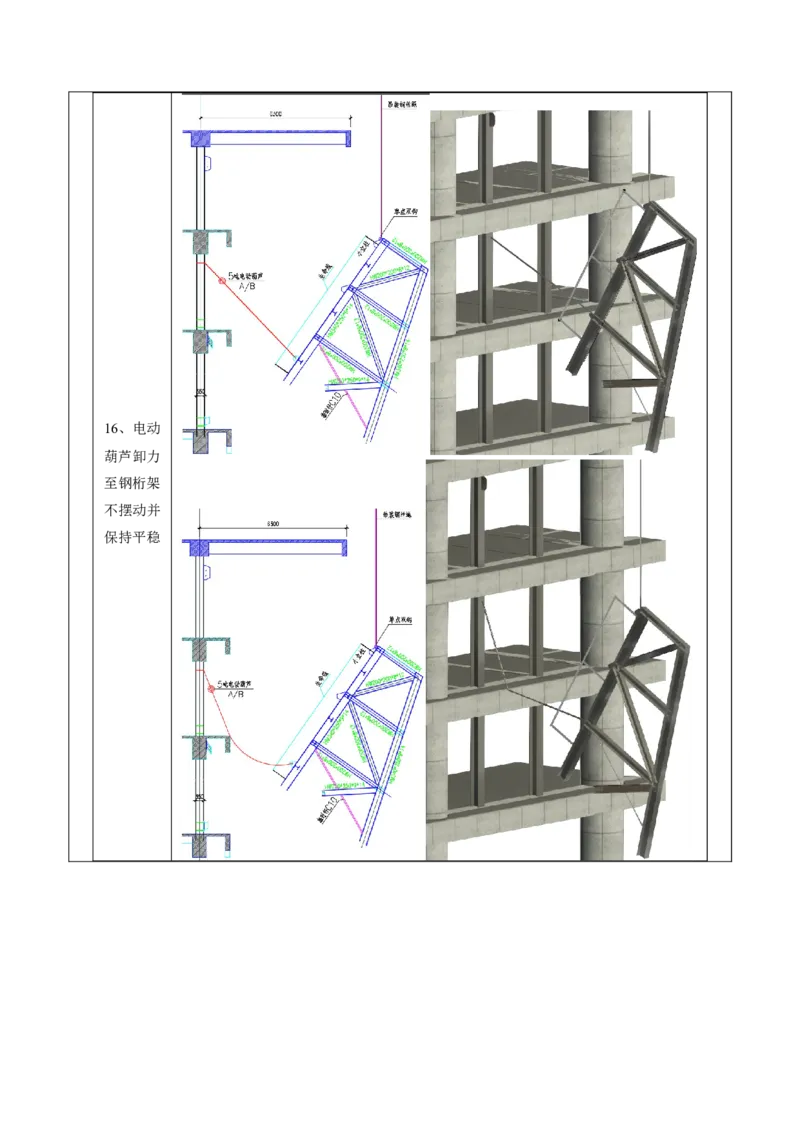

构接触16、电动
葫芦卸力
至钢桁架
不摆动并

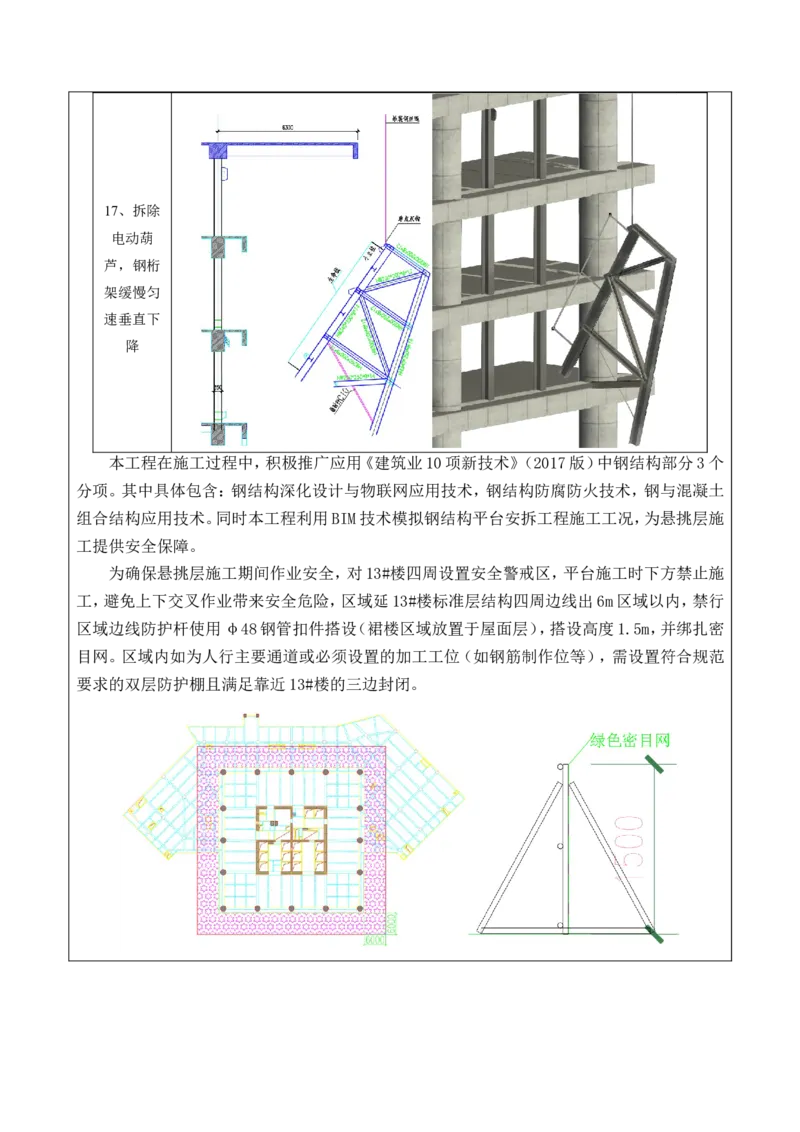

保持平稳17、拆除
电动葫
芦,钢桁
架缓慢匀
速垂直下
降
本工程在施工过程中,积极推广应用《建筑业10项新技术》(2017版)中钢结构部分3个
分项。其中具体包含:钢结构深化设计与物联网应用技术,钢结构防腐防火技术,钢与混凝土
组合结构应用技术。同时本工程利用BIM技术模拟钢结构平台安拆工程施工工况,为悬挑层施
工提供安全保障。
为确保悬挑层施工期间作业安全,对13#楼四周设置安全警戒区,平台施工时下方禁止施
工,避免上下交叉作业带来安全危险,区域延13#楼标准层结构四周边线出6m区域以内,禁行
区域边线防护杆使用φ48钢管扣件搭设(裙楼区域放置于屋面层),搭设高度1.5m,并绑扎密
目网。区域内如为人行主要通道或必须设置的加工工位(如钢筋制作位等),需设置符合规范
要求的双层防护棚且满足靠近13#楼的三边封闭。二、申报单位推荐意见
(从施工组织设计/施工方案具有的指导性、技术先进性、实施效果,降低成本及实施兑现率等方面作出
评价)
本施工方案描述详细,符合规范要求且具有一定的先进性,能够切实指导现
场施工。涉及到计算的内容,计算依据合理、过程详细全面、结论有效。运用BIM
可视化技术,做到图文并茂,逻辑性强,层次分明。施工方案经过了严谨的论证,
指导性、实用性及可操作性强,符合工程实际情况,有较强的指导意义。
方案在保利秀英港项目1号地块四期有了很好的运用,实施率高,目前悬挑
层工程已施工完成14层、15层,无安全、质量事故,取得了良好的经济和社会效
益。
同意推荐申报局优秀施工方案。
技术负责人签字: (单位盖章)
年 月 日
