2022 年度施工组织设计、施工方案编制技能竞赛申报表
一、项目基本情况

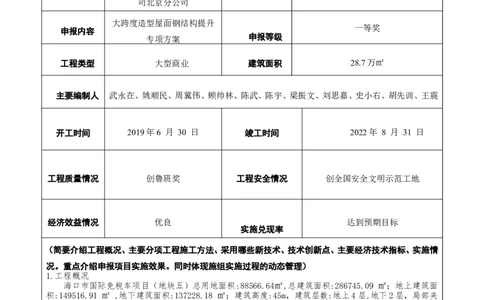

申报单位 中国建筑一局(集团)有限公 项目名称
海口市国际免税城项目
司北京分公司
大跨度造型屋面钢结构提升
一等奖
申报内容
申报等级
专项方案
工程类型 大型商业 建筑面积 28.7万㎡
主要编制人 武永在、姚顺民、周冀伟、顾帅林、陈武、陈宇、梁振文、刘思嘉、史小右、胡先训、王震
开工时间 2019年6 月 30 日 竣工时间 2022年 8 月 31 日
工程质量情况 创鲁班奖 工程安全情况 创全国安全文明示范工地
经济效益情况 优良 达到预期目标
实施兑现率
(简要介绍工程概况、主要分项工程施工方法、采用哪些新技术、技术创新点、主要经济技术指标、实施情
况。重点介绍申报项目实施效果。同时体现施组实施过程的动态管理)
1.工程概况
海口市国际免税车项目(地块五)总用地面积:88566.64㎡,总建筑面积:286745.09 ㎡;地上建筑面
积:149516.91 ㎡ ,地下建筑面积:137228.18 ㎡;建筑高度:45m,建筑层数:地上4层,地下2层,局部夹
层。地下框架剪力墙结构,地上为钢框架结构。设计使用年限:50年,抗震设防烈度:8.5度。
五层屋面为大跨度钢结构轻型屋面,大跨度屋面结构采用单层网壳与双层网壳相结合的结构体系,屋面支
承于下部结构钢管混凝土柱顶。

施工六区屋盖为椭圆形结构,长约100米,宽约80米,屋盖最高点为45米。施工六区钢结构主要由钢
网壳、屋盖环梁、下部支撑桁架和下部支撑钢柱组成。施工六区屋盖采用两向正交正放的双曲面单层网壳结
构,每榀网壳钢梁间距约为2.2米,网壳最大矢高为12米,节点为鼓节点,均采用相贯焊接。
2.主要分项工程施工方法
(1)施工六区拟采用“分块吊装+累积提升”的施工方案。
(2)施工顺序为先施工外侧吊装区,再施工内部的提升区。吊装顺序从F轴线开始从图中箭头方向往S轴线
进行施工。先吊装下部钢柱,再吊装内部环梁和立环桁架,再吊装内部的悬挑桁架,然后吊装桁架上方屋面
网壳分块,最后将楼层上方的屋面网壳提升至预定位置和补杆。
(3)拟采用400吨履带吊带超起在地面一层边界外侧进行分段吊装,4#~6#塔吊配合施工,25吨汽车吊在地
面进行拼装。提升区单层网壳拟采用16吨汽车吊在首层进行拼装,8吨汽车吊在机房层屋面进行拼装,4#~6#塔吊配合提升区的屋面网壳拼装。
(4)屋盖网壳吊装单元下方需搭设格构式支撑架。
(5)16吨汽车吊行走至首层穹顶屋面网壳下方拼装部分提升区屋面网壳。
3.采用的新技术
本工程在施工过程中,积极推广应用《建筑业10项新技术》(2017版)中钢结构部分6个分项。其中具
体包含:钢结构智能测量技术,钢结构深化设计与物联网应用技术,钢结构虚拟预拼装技术,钢结构滑移、顶
(提)升施工技术,钢结构防腐防火技术,钢与混凝土组合结构应用技术。
4. 实施情况
4.1施工现场道路
钢结构施工进场前,需满足钢结构500吨履带吊吊机行走路线要求的道路。钢结构施工道路平面宽度不小
于18米。通道立面换填垫层做法如下:在地基处理区挖掘1.2米深,底部机械夯实。开挖处分三层逐层回填
以混凝土建渣,每一方填充10%的粒径为50mm碎石,碎石填满后夯实。面层回填300mm厚粒径为50mm的碎
石,用50吨压路机(带振动)反复碾压。换填完成后,道路进行带载验收,达到承载力后使用。
为了防止换填区域开挖时土壁崩塌,确保施工安全,换填区域进行放坡开挖,放坡比例为1比0.5。
换填区域剖面图4.2现场拼装场地处理

需进行现场拼装的构件主要有两种,即屋盖结构分块的地面拼装及屋盖钢结构提升区域的楼面拼装。在地
面拼装的屋盖结构分块要求平整压实,底层铺100mm厚碎石,面层铺100mm厚钢筋混凝土,混凝土强度等级
为C20,配筋为 8@200单层双向。
4.3施工流程

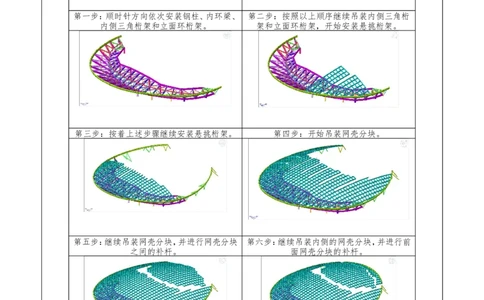

第一步:顺时针方向依次安装钢柱、内环梁、 第二步:按照以上顺序继续吊装内侧三角桁
内侧三角桁架和立面环桁架。 架和立面环桁架,开始安装悬挑桁架。
第三步:按着上述步骤继续安装悬挑桁架。 第四步:开始吊装网壳分块。
第五步:继续吊装网壳分块,并进行网壳分块 第六步:继续吊装内侧的网壳分块,并进行前
之间的补杆。 面网壳分块的补杆。
第七步:提升区在首层拼装的网壳开始提升。 第八步:网壳提升至27.650m标高后,与机房
层楼面的提升区合并。第九步:安装累积提升区之间的联系杆件。 第十步:提升区和吊装区后补杆件安装,钢结
构施工完成。

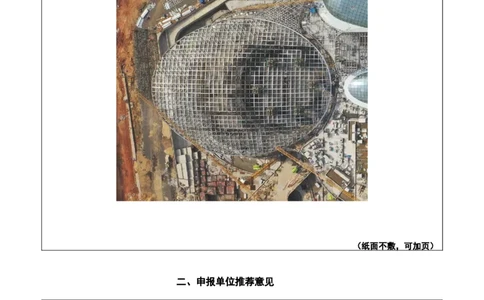

5.实施效果
(纸面不敷,可加页)
二、申报单位推荐意见
(从施工组织设计/施工方案具有的指导性、技术先进性、实施效果,降低成本及实施兑现率等方面作出
评价)
海口市国际免税城项目(地块五)单体体量大,屋面造型复杂,场地环境时刻处于动态变
化,存在大量的专业交叉施工。该方案的编制,充分考虑了各项因素,其中施工方法的确定,施
工机械的选型,场地的布置等具有很好的针对性和指导性。对于整个施工过程进行了模拟,且
对支撑架、典型吊装单元、液压提升等进行了充分的验算,是方案得到了充分的验证。
该方案采用了大量的新技术,具有很强的技术先进性,现场实际的完成效果也得到了肯
定。同时该方案编制过程中进行了充分的经济对比分析,达到了降本增效的目的。同意推荐申报局优秀施工方案。
技术负责人签字: (单位盖章)
年 月 日
