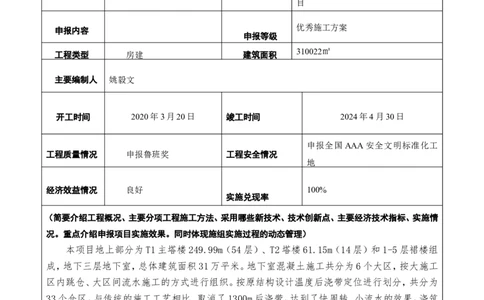

2022 年度施工组织设计、施工方案编制技能竞赛申报表
一、项目基本情况
萧政储出(2018)29号地块商业商务项
申报单位 项目名称
中建一局一公司
目
优秀施工方案
申报内容
申报等级
310022㎡
工程类型 房建 建筑面积
主要编制人 姚毅文
开工时间 2020年3月20日 竣工时间 2024年4月30日
申报全国AAA安全文明标准化工
工程质量情况 申报鲁班奖 工程安全情况
地
经济效益情况 良好 100%
实施兑现率
(简要介绍工程概况、主要分项工程施工方法、采用哪些新技术、技术创新点、主要经济技术指标、实施情
况。重点介绍申报项目实施效果。同时体现施组实施过程的动态管理)
本项目地上部分为T1主塔楼249.99m(54层)、T2塔楼61.15m(14层)和1-5层裙楼组
成,地下三层地下室,总体建筑面积31万平米。地下室混凝土施工共分为6个大区,按大施工
区内跳仓、大区间流水施工的方式进行组织。按原结构设计温度后浇带定位进行划分,共分为
33个仓区。与传统的施工工艺相比,取消了1300m后浇带。达到了快周转,小流水的效果。浇筑
按间隔7日进行控制,同时关注大施工区边界仓区的间隔时间。项目地下室底板自2020年10
月28日浇筑第一块底板,2021年2月2日共97天底板浇筑完毕。
底板施工时,为降低水化热,采用60天强度进行混凝土配置。同时T1塔楼大体积混凝土
浇筑我们项目采用了2台天泵+2个溜槽的浇筑方式。67个小时内,共计浇筑了1万5千方混
凝土。
项目涉及深基坑围护、泥浆泵送、内支撑、降水等工程,施工还涉及静力切割支撑拆除、大
型钢管柱吊装等。目前项目已申报泥浆置换对应工法一项,QC成果一项,拟申报实用新型专利
一项,且运用建筑业十项新技术中的9大项,30小项,并采用局科技创效应用推广名录中7大类,20小项绿色施工技术,同时利用BIM技术实现深基坑施工全过程模拟。
实施效果及经济效益:
目前项目已施工至部分地上结构施工阶段,前期土方泵送及深基坑施工均已严格按照方
案的要求完成,在绿色施工、创优、安全、质量、经济效益等方面均有不错的成效。
(纸面不敷,可加页)二、申报单位推荐意见
(从施工组织设计/施工方案具有的指导性、技术先进性、实施效果,降低成本及实施兑现率等方面作出
评价)
该项施工方案的编制内容全面、完整,格式标准、清晰,具有推广性、实用性
和针对性。
施工安排将整个底板的施工工况做了较为明确的划分,做了详细的框图显
示,有利于对工期进行合理把控。
主要施工方法将底板施工的技术工艺流程、施工控制要点等做了明确的说
明,且辅以图片、流程图等形式,对现场实际施工有很大的指导意义。
在绿色文明施工方面,方案也提出了针对性措施,可以有效控制施工时产生
的扬尘污染,降低创奖过程中产生的风险,对工程创国家AAA级安全文明工地有
较好的保证。
同意推荐申报局优秀施工方案。
