2022 年度施工组织设计、施工方案编制技能竞赛申报表
一、项目基本情况

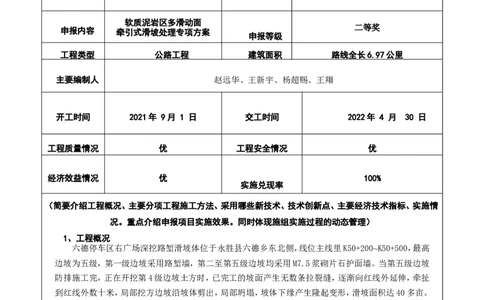

申报单位 项目名称
中建市政工程有限公司 华坪至丽江高速公路永胜段
软质泥岩区多滑动面
二等奖
申报内容 牵引式滑坡处理专项方案
申报等级
工程类型 公路工程 建筑面积 路线全长6.97公里
主要编制人 赵远华、王新宇、杨超赐、王翔
开工时间 2021年 9月 1 日 交工时间 2022年 4 月 30 日
工程质量情况 优 工程安全情况 优
经济效益情况 优 100%
实施兑现率
(简要介绍工程概况、主要分项工程施工方法、采用哪些新技术、技术创新点、主要经济技术指标、实施情
况。重点介绍申报项目实施效果。同时体现施组实施过程的动态管理)
1、工程概况
六德停车区右广场深挖路堑滑坡体位于永胜县六德乡东北侧,线位主线里K50+200~K50+500,最高
边坡为五级,第一级边坡采用路堑墙,第二至第五级边坡均采用M7.5浆砌片石护面墙。当第五级边坡
防排施工完,正在开挖第4级边坡土方时,已完工的坡面产生无数条拉裂缝,逐渐向红线外延伸,牵扯
到红线外数十米,局部挖方边坡沿坡体剪出,局部坍塌,坡体下缘产生隆起变形,滑坡面积达40多亩。
滑坡形成后重新进行钻探,根据地勘资料,将整个滑坡体沿着裂缝线以外扩大开挖,在坡顶增加了
三级大减载平台,第一级和第三级边坡由1:1.5坡率放缓到1:2.0坡率,废方量增加30余万方;抗滑
桩由原来的24根增加至58根,预应力锚索网格梁由1段增加至7段,第一级局部和第三级边坡全部坡
面改为钢锚管网格梁,第二级小桩号坡面防护为窗式护面墙防护,第一级边坡无抗滑桩处维持原路堑
墙。
2、施工方法
首先对滑坡体的前缘剪切口附近进行反压处理,反压过程对整个坡体进行测量监测,待监测稳定后,方
能开始滑坡体施工。滑坡体施工顺序为先在坡顶周边施工防渗截水沟,然后开挖桩顶操作平台、开展抗滑桩施工,抗滑桩采用人工挖孔护臂、干处灌注方法,桩基达到设计强度后,对土方分层开挖、分级防护、防护紧
跟开挖;坡脚支挡结构施工完后,施工场区中心土方及反压土方,最后施工场内排水系统。
3、新技术
在滑坡体正式施工前,采用前缘剪切口土方反压技术,确保坡体的稳定性;在抗滑桩施工前,在坡顶采
用防渗土工材料截水沟技术,保证施工中滑坡体不再受地表水影响。
4、创新点
(1)采用土方反压技术对剪切口进行反压,确保滑坡体能在较短时间内稳定,减少过程中坡体再次滑动
的风险。
(2)坡顶设置防渗土工材料截水沟,起到有效拦截地表水的作用。
5、技术经济指标
(1)抗滑桩与土方卸载相互交错施工,降低施工成本,节约成本约35万元。
(2)抗滑桩与土方卸载相互交错施工,可节约工期90天。
6、实施情况
该深挖路堑滑坡体采用本技术进行施工,安全高效的施工完成,得到了业主的一致好评,为公司在该地
区取得了良好的口碑。具体实施情况见下图:

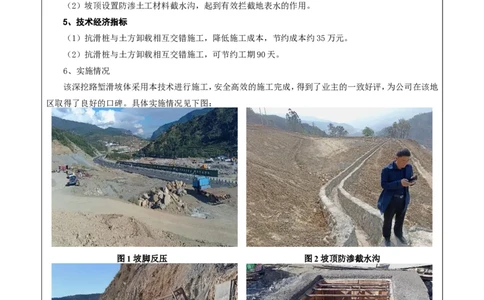

图1 坡脚反压 图2 坡顶防渗截水沟

图3 抗滑桩操作平台 图4 抗滑桩桩口井圈图5 抗滑桩开挖 图6 抗滑桩砼浇筑

图7 土方分级开挖 图8 锚索张拉图9 大桩号坡体成型图 图10 小桩号坡体成型图
(纸面不敷,可加页)
二、申报单位推荐意见
(从施工组织设计/施工方案具有的指导性、技术先进性、实施效果,降低成本及实施兑现率等方面作出
评价)
本方案应用于华坪至丽江高速公路第15合同段深挖路堑滑坡体施工,该处滑坡体为中型滑坡体,涉及
面积较大,为软弱泥岩多滑动面多次滑坡地形,在深挖路堑滑坡体施工中具体高效、安全、经济的特点,施
工工艺具有指导性,值得推广应用,对于路堑牵引式滑坡施工效果良好,实施兑现率100%。技术负责人签字: (单位盖章)
