文档文本内容
中国建筑一局(集团)有限公司
罗汉山隧道施工进度总计划
标识号任务名称 围岩等级 长度 工期 开始时间 完成时间
1 漳河市政项目罗汉山隧道工程 1105 d 2019年12月22日 2022年12月30日

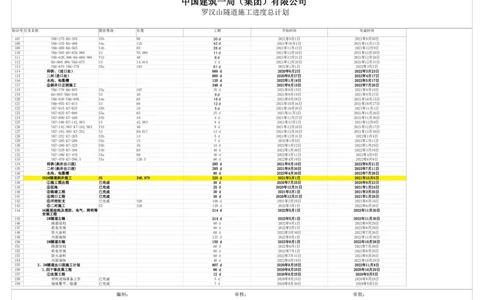

2 罗汉山隧道工程 1105 d 2019年12月22日 2022年12月30日
3 一、罗汉山1#隧道施工计划 747 d 2020年7月6日 2022年7月22日
4 1.罗汉山1#隧道(左线) 747 d 2020年7月6日 2022年7月22日
5 ①开挖初支 535 d 2020年7月6日 2021年12月22日
6 ZK4+840-ZK4+780 已完成 60 40 d 2020年7月6日 2020年8月14日
7 ZK4+780-ZK4+607 S5b 173 100 d 2020年8月15日 2020年11月22日
8 ZK4+607-ZK4+552 S5a 55 27 d 2020年11月23日 2020年12月19日
9 ZK4+552-ZK4+420 S5a 132 44 d 2021年8月1日 2021年9月13日
10 ZK4+420-ZK4+320 S5b 100 34 d 2021年9月14日 2021年10月17日
11 ZK4+320-ZK4+245 S4 75 25 d 2021年10月18日 2021年11月11日
12 ZK4+245-ZK4+160 S5b 85 30 d 2021年11月12日 2021年12月11日
13 ZK4+160-ZK4+075 S5a 85 30 d 2021年12月12日 2022年1月10日
14 ZK4+035-ZK4+012.48 明挖段 22.52 45 d 2021年9月15日 2021年10月30日
15 ZK4+075-ZK4+035 S5a 超前大管棚 27 d 2021年10月30日 2021年11月25日
16 ZK4+075-ZK4+035 S5a 40 27 d 2021年11月26日 2021年12月22日
17 ②仰拱 520 d 2020年8月6日 2022年1月7日
18 ③二衬 540 d 2020年9月1日 2022年2月22日
19 ④水沟、电缆槽 90 d 2021年12月25日 2022年3月24日
20 ⑤路面结构、及消防、电气、照 120 d 2022年3月25日 2022年7月22日
明、装饰装修等安装工程
21 消防、电气、照明等安装工程 50 d 2022年3月25日 2022年5月13日
22 装饰装修工程 60 d 2022年5月14日 2022年7月12日
23 路面结构 10 d 2022年7月13日 2022年7月22日

24 2.罗汉山1#隧道(右线) 763 d 2020年5月16日 2022年6月17日
25 ①开挖初支 492 d 2020年5月16日 2021年9月19日
26 YK4+780-YK4+750 已完成 30 57 d 2020年5月16日 2020年7月11日
27 YK4+750-YK4+720 已完成 30 20 d 2020年7月30日 2020年8月18日
28 YK4+720-YK4+670 已完成 50 25 d 2020年8月19日 2020年9月12日
29 YK4+670-YK4+590 已完成 80 40 d 2020年9月13日 2020年10月22日
30 YK4+590-YK4+532 已完成 58 29 d 2020年10月23日 2020年11月20日
31 YK4+532-YK4+315 已完成 217 109 d 2020年11月21日 2021年3月9日
32 YK4+315-YK4+235 已完成 80 40 d 2021年4月30日 2021年6月8日
33 YK4+235-YK4+160 已完成 85 43 d 2021年6月9日 2021年7月21日
34 YK4+200-YK4+160 已完成 40m超前大管棚 27 d 2021年6月25日 2021年7月21日
35 YK4+150-YK4+042.48 明挖段 107.52 60 d 2021年7月22日 2021年9月19日
36 ②仰拱 470 d 2020年6月30日 2021年10月12日
37 ③二衬 470 d 2020年8月7日 2021年11月19日
38 ④水沟、电缆槽 90 d 2021年9月21日 2021年12月19日
39 ⑤路面结构及消防、电气、照明、 180 d 2021年12月20日 2022年6月17日

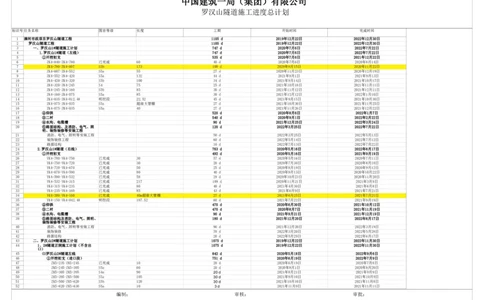

装饰装修等安装工程
40 消防、电气、照明等安装工程 90 d 2021年12月20日 2022年3月19日
41 装饰装修 70 d 2022年3月20日 2022年5月28日
42 路面结构 20 d 2022年5月29日 2022年6月17日
43 二、罗汉山2#隧道施工计划 1075 d 2019年12月22日 2022年11月30日
44 1、2#隧道正洞施工计划(不含出 1075 d 2019年12月22日 2022年11月30日
口)
45 ⑴罗汉山2#隧道左线 842 d 2020年5月18日 2022年9月6日
46 ①开挖初支(进口段) 751 d 2020年6月19日 2022年7月9日
47 ZK5+235-ZK5+245 已完成 10 20 d 2020年6月19日 2020年7月8日
48 ZK5+245-ZK5+305 S5a 60 20 d 2020年8月1日 2020年8月20日
49 ZK5+305-ZK5+395 S4a 90 20 d 2021年8月21日 2021年9月9日
50 ZK5+395-ZK5+500 S5a 105 30 d 2021年9月10日 2021年10月9日
51 ZK5+500-ZK5+620 S5b 120 30 d 2021年10月10日 2021年11月8日
52 ZK5+620-ZK5+630 S5a 10 3 d 2021年11月9日 2021年11月11日
编制: 审核: 审批:中国建筑一局(集团)有限公司
罗汉山隧道施工进度总计划
标识号任务名称 围岩等级 长度 工期 开始时间 完成时间

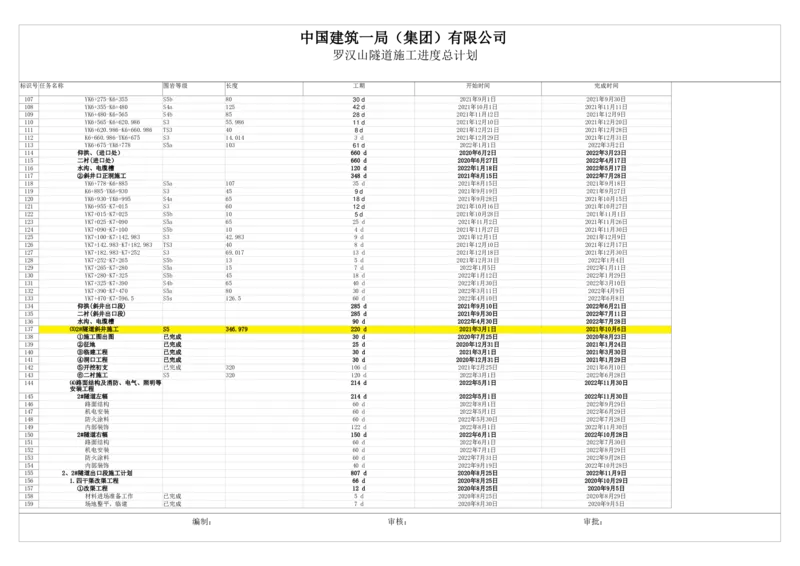

53 ZK5+630-ZK5+670 TS5 40 15 d 2021年11月12日 2021年11月26日
54 ZK5+670-ZK5+780 S5a 110 35 d 2021年11月27日 2021年12月31日
55 ZK5+780-ZK5+835 S5b 55 18 d 2022年1月1日 2022年1月18日
56 ZK5+835-ZK5+895 S5a 60 18 d 2022年1月19日 2022年2月5日
57 ZK5+895-ZK6+170 S3 275 40 d 2022年2月6日 2022年3月17日
58 ZK6+170-ZK6+180 S4b 10 5 d 2022年3月18日 2022年3月22日
59 ZK6+180-ZK6+220 TS4 40 13 d 2022年3月23日 2022年4月4日
60 ZK6+220-ZK6+290 S5a 70 20 d 2022年4月5日 2022年4月24日
61 ZK6+290-ZK6+315 S5b 25 8 d 2022年4月25日 2022年5月2日
62 ZK6+315-ZK6+385 S3 70 14 d 2022年5月3日 2022年5月16日
63 ZK6+385-ZK6+480 S4a 95 24 d 2022年5月17日 2022年6月9日
64 ZK6+480-ZK6+605 S4b 125 30 d 2022年6月10日 2022年7月9日
65 仰拱(进口段) 730 d 2020年7月19日 2022年7月18日
66 二衬(进口段) 730 d 2020年8月8日 2022年8月7日
67 水沟、电缆槽 120 d 2022年5月10日 2022年9月6日
68 斜井转正洞体系转换 295 d 2021年8月1日 2022年5月22日
69 ZK6+832-ZK6+885 S3 110 30 d 2020年8月1日 2020年8月30日
70 ZK6+885-ZK6+910 S4a 25 8 d 2021年8月1日 2021年8月8日
71 ZK6+910-ZK6+962 S3 52 11 d 2021年8月9日 2021年8月19日
72 ZK6+962-ZK6+975 S5b 13 7 d 2021年8月20日 2021年8月26日
73 ZK6+975-ZK7+035 S5a 60 30 d 2021年8月27日 2021年9月25日
74 ZK7+035-ZK7+055 S5b 20 10 d 2021年9月26日 2021年10月5日
75 ZK7+055-ZK7+205 S3 120 24 d 2021年10月6日 2021年10月29日
76 ZK7+205-ZK7+245 TS3 40 8 d 2021年10月30日 2021年11月6日
77 ZK7+245-ZK7+302 S3 57 11 d 2021年11月7日 2021年11月17日
78 ZK7+302-ZK7+340 S5b 38 19 d 2021年11月18日 2021年12月6日
79 ZK7+340-ZK7+360 S5a 20 10 d 2021年12月7日 2021年12月16日
80 ZK7+360-ZK7+375 S5b 15 8 d 2021年12月17日 2021年12月24日
81 ZK7+375-ZK7+455 S4b 80 27 d 2021年12月25日 2022年1月20日

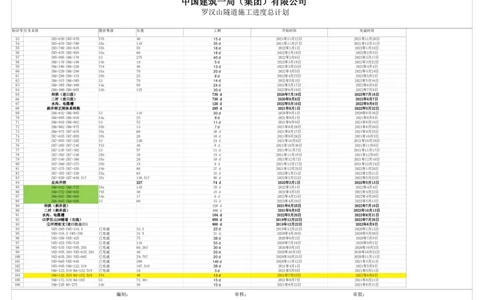

82 ZK7+455-ZK7+520 S5a 65 32 d 2022年1月21日 2022年2月21日
83 ZK7+520-ZK7+658.517 S5s 138.517 90 d 2022年2月22日 2022年5月22日
84 反向开挖 227 74 d 2022年3月1日 2022年5月13日
85 ZK6+832-ZK6+722 S5a 110 35 d 2022年3月1日 2022年4月4日
86 ZK6+722-ZK6+682 TS5 40 18 d 2022年4月5日 2022年4月22日
87 ZK6+682-ZK6+665 S4a 17 6 d 2022年4月23日 2022年4月28日
88 ZK6+665-ZK6+605 S3 60 15 d 2022年4月29日 2022年5月13日
89 仰拱(斜井段) 320 d 2021年8月25日 2022年7月10日
90 二衬(斜井段) 400 d 2021年9月9日 2022年10月13日
91 水沟、电缆槽 104 d 2022年5月20日 2022年8月31日
92 ⑵罗汉山2#隧道(右线) 950 d 2019年12月22日 2022年7月28日
93 ①开挖初支(进口往出口) 900 d 2019年12月22日 2022年6月8日
94 YK5+285-YK5+318.5 已完成 33.5 22 d 2019年12月22日 2020年1月12日
95 YK5+318.5-YK5+350 已完成 31.5 21 d 2020年4月30日 2020年5月20日
96 YK5+350-YK5+425 已完成 75 38 d 2020年6月2日 2020年7月9日
97 YK5+425-YK5+535 已完成 110 55 d 2020年7月10日 2020年9月2日
98 YK5+535-YK5+595.203 已完成 60.203 30 d 2020年9月3日 2020年10月2日
99 YK5+595.203-YK5+635.203 已完成 40 20 d 2020年10月3日 2020年10月22日
100 YK5+635.203-YK5+665 已完成 29.797 20 d 2020年10月23日 2020年11月11日
101 YK5+665-YK5+945 已完成 280 140 d 2020年11月12日 2021年3月31日
102 YK5+945-YK6+122.519 已完成 187.519 38 d 2021年4月1日 2021年5月8日
103 YK6+122.519-K6+132.519 已完成 10 3 d 2021年5月9日 2021年5月11日
104 YK6+132.519-K6+172.519 TS4 40 13 d 2021年7月25日 2021年8月6日
105 YK6+172.519-K6+245 S3 72.481 15 d 2021年8月7日 2021年8月21日
106 YK6+245-K6+275 S4b 30 10 d 2021年8月22日 2021年8月31日
编制: 审核: 审批:中国建筑一局(集团)有限公司
罗汉山隧道施工进度总计划
标识号任务名称 围岩等级 长度 工期 开始时间 完成时间
107 YK6+275-K6+355 S5b 80 30 d 2021年9月1日 2021年9月30日
108 YK6+355-K6+480 S4a 125 42 d 2021年10月1日 2021年11月11日
109 YK6+480-K6+565 S4b 85 28 d 2021年11月12日 2021年12月9日
110 YK6+565-K6+620.986 S3 55.986 11 d 2021年12月10日 2021年12月20日
111 YK6+620.986-K6+660.986 TS3 40 8 d 2021年12月21日 2021年12月28日
112 K6+660.986-YK6+675 S3 14.014 3 d 2021年12月29日 2021年12月31日
113 YK6+675-YK6+778 S5a 103 61 d 2022年1月1日 2022年3月2日
114 仰拱、(进口处) 660 d 2020年6月2日 2022年3月23日
115 二衬(进口处) 660 d 2020年6月27日 2022年4月17日
116 水沟、电缆槽 120 d 2022年1月18日 2022年5月17日
117 ②斜井口正洞施工 348 d 2021年8月15日 2022年7月28日
118 YK6+778-K6+885 S5a 107 35 d 2021年8月15日 2021年9月18日
119 K6+885-YK6+930 S3 45 9 d 2021年9月19日 2021年9月27日
120 YK6+930-YK6+995 S4a 65 18 d 2021年9月28日 2021年10月15日
121 YK6+955-K7+015 S3 60 12 d 2021年10月16日 2021年10月27日
122 YK7+015-K7+025 S5b 10 5 d 2021年10月28日 2021年11月1日
123 YK7+025-K7+090 S5a 65 25 d 2021年11月2日 2021年11月26日
124 YK7+090-K7+100 S5b 10 4 d 2021年11月27日 2021年11月30日
125 YK7+100-K7+142.983 S3 42.983 9 d 2021年12月1日 2021年12月9日
126 YK7+142.983-K7+182.983 TS3 40 8 d 2021年12月10日 2021年12月17日
127 YK7+182.983-K7+252 S3 69.017 13 d 2021年12月18日 2021年12月30日
128 YK7+252-K7+265 S5b 13 5 d 2021年12月31日 2022年1月4日
129 YK7+265-K7+280 S5a 15 7 d 2022年1月5日 2022年1月11日
130 YK7+280-K7+325 S5b 45 18 d 2022年1月12日 2022年1月29日
131 YK7+325-K7+390 S4b 65 40 d 2022年1月30日 2022年3月10日
132 YK7+390-K7+470 S5a 80 30 d 2022年3月11日 2022年4月9日
133 YK7+470-K7+596.5 S5s 126.5 60 d 2022年4月10日 2022年6月8日
134 仰拱(斜井出口段) 285 d 2021年9月10日 2022年6月21日
135 二衬(斜井出口段) 285 d 2021年9月30日 2022年7月11日
136 水沟、电缆槽 90 d 2022年4月30日 2022年7月28日
137 ⑶2#隧道斜井施工 S5 346.979 220 d 2021年3月1日 2021年10月6日
138 ①施工图出图 已完成 30 d 2020年7月25日 2020年8月23日
139 ②征地 已完成 25 d 2020年12月31日 2021年1月24日
140 ③临建工程 已完成 30 d 2021年3月1日 2021年3月30日
141 ④洞口工程 已完成 30 d 2020年12月31日 2021年1月29日
142 ⑤开挖初支 已完成 320 106 d 2021年2月25日 2021年6月10日
143 ⑥二衬施工 S5 320 120 d 2022年3月1日 2022年6月28日
144 ⑷路面结构及消防、电气、照明等 214 d 2022年5月1日 2022年11月30日
安装工程
145 2#隧道左幅 214 d 2022年5月1日 2022年11月30日
146 路面结构 60 d 2022年8月1日 2022年9月29日
147 机电安装 60 d 2022年5月1日 2022年6月29日
148 防火涂料 60 d 2022年5月30日 2022年7月28日
149 内部装饰 122 d 2022年8月1日 2022年11月30日
150 2#隧道右幅 150 d 2022年6月1日 2022年10月28日

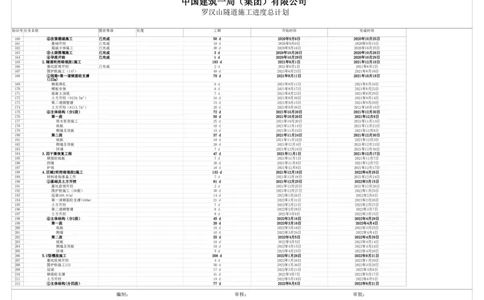

151 路面结构 60 d 2022年6月1日 2022年7月30日
152 机电安装 60 d 2022年7月1日 2022年8月29日
153 防火涂料 60 d 2022年7月31日 2022年9月28日
154 内部装饰 40 d 2022年9月19日 2022年10月28日
155 2、2#隧道出口段施工计划 807 d 2020年8月25日 2022年11月9日
156 1.四干渠改渠工程 66 d 2020年8月25日 2020年10月29日
157 ①改渠工程 12 d 2020年8月25日 2020年9月5日
158 材料进场准备工作 已完成 5 d 2020年8月25日 2020年8月29日
159 场地整平、临建 已完成 7 d 2020年8月30日 2020年9月5日
编制: 审核: 审批:中国建筑一局(集团)有限公司
罗汉山隧道施工进度总计划
标识号任务名称 围岩等级 长度 工期 开始时间 完成时间
160 ②改渠箱涵施工 已完成 50 d 2020年9月6日 2020年10月25日
161 基础开挖 已完成 10 d 2020年9月6日 2020年9月15日
162 箱涵主体施工 已完成 40 d 2020年9月16日 2020年10月25日
163 ③土袋围堰施工 已完成 3 d 2020年10月26日 2020年10月28日
164 ④导流开始 已完成 1 d 2020年10月29日 2020年10月29日
165 2.隧道明挖暗埋段1施工 193 d 2021年6月1日 2021年12月10日
166 基坑放坡开挖 已完成 2 d 2021年6月1日 2021年6月2日
167 围护桩施工(147) 49 d 2021年6月23日 2021年8月10日
168 ①冠梁+第一道钢筋砼支撑 70 d 2021年8月11日 2021年10月19日
(122m)
169 钢筋绑扎 6 d 2021年8月11日 2021年8月16日
170 模板安装 6 d 2021年8月17日 2021年8月22日
171 混凝土浇筑 7 d 2021年8月23日 2021年8月29日
172 土方开挖(8120.5m³) 16 d 2021年8月30日 2021年9月14日
173 第二道钢管撑 15 d 2021年9月15日 2021年9月29日
174 土方开挖(8113.7m³) 20 d 2021年9月30日 2021年10月19日
175 ②主体结构(分2段) 72 d 2021年10月20日 2021年12月30日
176 第一段 50 d 2021年10月20日 2021年12月8日
177 雨水泵房施工 25 d 2021年10月20日 2021年11月13日
178 底板 10 d 2021年11月14日 2021年11月23日
179 侧墙及顶板 15 d 2021年11月24日 2021年12月8日
180 第二段 37 d 2021年11月24日 2021年12月30日
181 底板 10 d 2021年11月24日 2021年12月3日
182 侧墙及顶板 20 d 2021年12月4日 2021年12月23日
183 回填 7 d 2021年12月24日 2021年12月30日
184 3.四干渠恢复工程 47 d 2021年11月1日 2021年12月17日
185 钢筋砼底板 7 d 2021年11月1日 2021年11月7日
186 挡墙 30 d 2021年11月8日 2021年12月7日
187 护坡 10 d 2021年12月8日 2021年12月17日

188 4.区域2明挖暗埋段2施工 133 d 2021年12月18日 2022年4月29日
189 材料进场准备工作 7 d 2021年12月18日 2021年12月24日
190 ①基础及土方开挖 81 d 2021年12月25日 2022年3月15日
191 基坑放坡开挖 2 d 2021年12月25日 2021年12月26日
192 围护桩施工(58根) 30 d 2021年12月27日 2022年1月25日
193 冠梁108.6(m) 14 d 2022年1月26日 2022年2月8日
194 第一道钢筋砼支撑(160m) 21 d 2022年1月31日 2022年2月20日
195 土方开挖 7 d 2022年2月21日 2022年2月27日
196 第二道钢管撑 8 d 2022年2月28日 2022年3月7日
197 土方开挖 8 d 2022年3月8日 2022年3月15日
198 ②主体结构(分2段) 45 d 2022年3月16日 2022年4月29日
199 第一段 20 d 2022年3月16日 2022年4月4日
200 底板 10 d 2022年3月16日 2022年3月25日
201 侧墙 10 d 2022年3月26日 2022年4月4日
202 第二段 25 d 2022年4月5日 2022年4月29日
203 底板 10 d 2022年4月5日 2022年4月14日
204 侧墙及顶板 10 d 2022年4月15日 2022年4月24日
205 回填 5 d 2022年4月25日 2022年4月29日
206 5.U型槽段施工 208 d 2022年1月26日 2022年8月21日
207 基坑放坡开挖 4 d 2022年1月26日 2022年1月29日
208 围护桩施工132 50 d 2022年1月30日 2022年3月20日
209 冠梁 17 d 2022年3月21日 2022年4月6日
210 钢筋砼支撑 41 d 2022年4月7日 2022年5月17日
211 土方开挖 19 d 2022年5月18日 2022年6月5日
212 ①主体结构(分四段) 77 d 2022年6月6日 2022年8月21日
编制: 审核: 审批:中国建筑一局(集团)有限公司
罗汉山隧道施工进度总计划
标识号任务名称 围岩等级 长度 工期 开始时间 完成时间
213 第一段 18 d 2022年6月6日 2022年6月23日
214 底板 6 d 2022年6月6日 2022年6月11日
215 侧墙 12 d 2022年6月12日 2022年6月23日
216 第二段 18 d 2022年6月24日 2022年7月11日
217 底板 6 d 2022年6月24日 2022年6月29日
218 侧墙 12 d 2022年6月30日 2022年7月11日
219 第三段 17 d 2022年7月12日 2022年7月28日
220 底板 5 d 2022年7月12日 2022年7月16日
221 侧墙 12 d 2022年7月17日 2022年7月28日
222 第四段 24 d 2022年7月29日 2022年8月21日
223 底板 8 d 2022年7月29日 2022年8月5日
224 侧墙 16 d 2022年8月6日 2022年8月21日
225 6.挡土墙段 72 d 2021年11月15日 2022年1月25日
226 场地平整开挖 6 d 2021年11月15日 2021年11月20日
227 基槽开挖 4 d 2021年11月21日 2021年11月24日
228 ①混凝土浇筑(分四段) 62 d 2021年11月25日 2022年1月25日
229 第一段 19 d 2021年11月25日 2021年12月13日
230 混凝土基层垫层浇筑 3 d 2021年11月25日 2021年11月27日
231 混凝土浇筑 16 d 2021年11月28日 2021年12月13日
232 第二段 19 d 2021年12月14日 2022年1月1日
233 混凝土基层垫层浇筑 3 d 2021年12月14日 2021年12月16日
234 混凝土浇筑 16 d 2021年12月17日 2022年1月1日
235 第三段 24 d 2022年1月2日 2022年1月25日
236 混凝土基层垫层浇筑 4 d 2022年1月2日 2022年1月5日
237 混凝土浇筑 20 d 2022年1月6日 2022年1月25日
238 7.附属结构及路面 80 d 2022年8月22日 2022年11月9日
239 水沟电缆槽 30 d 2022年8月22日 2022年9月20日
240 防撞护栏 35 d 2022年9月21日 2022年10月25日
241 路面结构层施工 15 d 2022年10月26日 2022年11月9日
242 三、1#隧道出口及2#隧道进口处段 190 d 2022年5月25日 2022年11月30日
K4+860-K5+220段路基施工
243 1#隧道出口处临建及拌合站拆除及路 10 d 2022年5月25日 2022年6月3日
面破除
244 右线施工驻地临建拆除及路面破除 5 d 2022年6月4日 2022年6月8日
245 2#隧道进口处临建拆除及路面破除 5 d 2022年6月9日 2022年6月13日
246 1#隧道出口段路基填筑及平整 10 d 2022年6月4日 2022年6月13日
247 2#隧道进口处路基填筑及平整 10 d 2022年6月14日 2022年6月23日
248 排水管道开挖及铺设,排水井砌筑 20 d 2022年6月24日 2022年7月13日
249 监控房建设 75 d 2022年7月14日 2022年9月26日
250 项目部拆、拌合站拆除及路面破除 20 d 2022年8月7日 2022年8月26日
251 排水井、管沟开挖铺设及砌筑 30 d 2022年8月27日 2022年9月25日
252 级配碎石、水稳 25 d 2022年9月26日 2022年10月20日
253 路面沥青层 25 d 2022年10月21日 2022年11月14日
254 限高架、指示牌、路标安装 16 d 2022年11月15日 2022年11月30日
255 道路绿化 60 d 2022年10月2日 2022年11月30日
256 四、竣工验收 16 d 2022年12月15日 2022年12月30日
编制: 审核: 审批:中国建筑一局(集团)有限公司
罗汉山隧道施工进度总计划
前置任务 2019年第4季度 2020年第1季度 2020年第2季度 2020年第3季度 2020年第4季度 2021年第1季度 2021年第2季度 2021年第3季度 2021年第4季度 2022年第1季度 2022年第2季度 2022年第3季度 2022年第4季度 2023年第1季度
11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2
7
8
9
10
11
12
15SF
13FF
15
18FF+30 d
21
22
27
28
29
30
31
32
33FF
34
26SS+30 d,35FF+30 d
37FF+30 d
38FF+60 d
40
41
48
49
50
51
编制: 审核: 审批:中国建筑一局(集团)有限公司
罗汉山隧道施工进度总计划
前置任务 2019年第4季度 2020年第1季度 2020年第2季度 2020年第3季度 2020年第4季度 2021年第1季度 2021年第2季度 2021年第3季度 2021年第4季度 2022年第1季度 2022年第2季度 2022年第3季度 2022年第4季度 2023年第1季度
11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2
52
53
54
55
56
57
58
59
60
61
62
63
47SS+30 d
65SS+20 d
66FF+30 d
69
70
71
72
73
74
75
76
77
78
79
80
81
82
85
86
87
69SS+30 d,83FF+30 d
89SS+15 d
96
97
98
99
100
101
102
103
104
105
编制: 审核: 审批:中国建筑一局(集团)有限公司
罗汉山隧道施工进度总计划
前置任务 2019年第4季度 2020年第1季度 2020年第2季度 2020年第3季度 2020年第4季度 2021年第1季度 2021年第2季度 2021年第3季度 2021年第4季度 2022年第1季度 2022年第2季度 2022年第3季度 2022年第4季度 2023年第1季度
11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2
106
107
108
109
110
111
112
96SS,113FF+20 d
114FF+25 d
115FF+30 d
118
119
120
121
122
123
124
125
126
127
128
129
130
131
132
134SS+20 d
138SS+15 d
139
141
142SS+30 d
91FF+30 d,67FF+30 d
146FF+30 d
147FF+30 d
148FF+30 d
136FF+30 d,116FF+30 d
151FF+30 d
152FF+30 d
153FF+30 d
158
编制: 审核: 审批:中国建筑一局(集团)有限公司
罗汉山隧道施工进度总计划
前置任务 2019年第4季度 2020年第1季度 2020年第2季度 2020年第3季度 2020年第4季度 2021年第1季度 2021年第2季度 2021年第3季度 2021年第4季度 2022年第1季度 2022年第2季度 2022年第3季度 2022年第4季度 2023年第1季度
11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2
159
161
162
163
164
166
167
169
170
171
172
173
174
177
178
178
181
182
185
186
187
189
191
192
193SS+5 d
194
195
196
197
200
201
203
204
192
207
208
209
210
编制: 审核: 审批:中国建筑一局(集团)有限公司
罗汉山隧道施工进度总计划
前置任务 2019年第4季度 2020年第1季度 2020年第2季度 2020年第3季度 2020年第4季度 2021年第1季度 2021年第2季度 2021年第3季度 2021年第4季度 2022年第1季度 2022年第2季度 2022年第3季度 2022年第4季度 2023年第1季度
11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2 3 4 5 6 7 8 9 10 11 12 1 2
211
214
215
217
218
220
221
223
226
227
230
231
233
234
236
237,224
239
240
136,91
243
244
243
245
247
248
146,151
250
251
149,154,252
253
254
编制: 审核: 审批:
