4.3 隧道施工
4)中隔壁法施工
5)交叉中隔壁法
(1)各分部开挖时,周边轮廓应圆顺。开挖进尺不得大于1榀钢架间距。
(2)初期支护完成、强度达到设计规定后方可进行下一分部开挖。
(3)当开挖形成全断面时,应及时完成全断面初期支护闭合。
(4)临时支护拆除宜在仰拱施工前进行,一次拆除长度应与仰拱浇筑长度相适用。临时支护拆除后,及时浇筑
仰拱和仰拱填充、施作拱墙二次衬砌。

6)双侧壁导坑法
(1)侧壁导坑开挖时,周边轮廓应圆顺。导坑跨度宜为整个隧道开挖宽度的三分之一。
(2)导坑与中间土体同时施工时,导坑应超前30~50m。
(3)侧壁导坑开挖后,应及时施工初期支护并尽早形成封闭环。[注:天一文化专有版权,未经许可不可转发或复印传播]
(4)临时支护拆除宜在仰拱施工前进行,一次拆除长度宜与仰拱浇筑长度相适用。临时支护拆除后,应及时浇
筑仰拱和仰拱填充、施作拱墙二次衬砌。
(5)临时支护拆除前后,应进行变形量测。
7)仰供部位开挖应符合的要求
(1)应控制仰拱到掌子面的距离。必要时,仰拱应紧跟掌子面。
(2)仰拱开挖时,应采取交通安全措施。
(3)仰拱开挖长度:土和软岩应不大于3m,硬岩应不大于5m。开挖后应及时施作仰拱初期支护、二次衬砌及
填充。

(4)应做好排水措施,清除底面积水和松渣,严禁松渣回填。
3.隧道超欠挖控制
隧道开挖轮廓应根据设计开挖轮廓和围岩变形量确定,规定预留变形量可根据设计预测值或表选择初始值,并
根据监控量测信息调整。
围岩级别 预留变形量(mm) 围岩级别 预留变形量(mm)
I — IV 50~80
II — V 80~120
III 20~50 VI 依据设计和现场监控量测信息确定
(1)应严格控制欠挖,当岩层完整、岩石抗压强度大于30MPa,确认不影响衬砌结构稳定和强度时,允许岩石
个别突出部分(每1㎡内不宜大于0.1㎡)欠挖,但其隆起量不得大于50mm。拱脚、墙脚以上1m范围内及净空
图折角对应位置严禁欠挖。
(2)应采取光面爆破、提高钻孔精度、控制药量等措施,提高作业人员的技术水平。
(3)开挖后宜采用断面仪或激光投影仪直接测定开挖面面积,并绘制断面图。
(4)当采用钢架支撑时,如围岩变形较大,支撑可能沉落或局部支撑难以拆除时,应适当加大开挖断面,预留
支撑沉落量,保证衬砌设计厚度。预留支撑沉落量应根据围岩性质和围岩压力,在施工过程中根据量测结果进
行调整。
(5)宜减少超挖,不同围岩地质条件下超挖控制值应符合表的规定。
项目 超挖控制值(mm) 检验方法和频率
破碎岩、土(IV级、V级、VI级围岩) 平均100,最大150
拱部
破碎岩、软岩(II级、III级、IV级围岩) 平均150,最大250 全站仪或断面仪,每20m一个断面
硬岩(I级围岩) 平均100,最大200
边墙 每侧 +100,0 尺量,每20m检查1处[注:天一文化专有版权,未经许可不可转发或复印传播]
全宽 +200,0
仰拱、隧底 平均100,最大250 水准仪,每20m检查3处
(6)超挖应回填密实。超挖回填应符合设计规定,设计没有规定时,应符合下列规定:
②沿设计轮廓线的均匀超挖,有钢架时,可采用喷射混凝土回填,或增大钢架支护断面尺寸,使钢架贴近开挖
轮廓,在施工二次衬砌时,以二次衬砌混凝土回填;
无钢架时,可在施工二次衬砌时,以二次衬砌混凝土回填。
③局部超挖,超挖量不超过200mm时,宜采用喷射混凝土回填密实。
④边墙部位超挖,可采用混凝土或片石混凝土回填。

(7)隧道超欠挖的测定方法
利用激光束测定、用全站仪测定、用激光隧道界限测量仪测定、用二次衬砌轮廓钢架作基准测定。
4.钻孔爆破掘进施工技术要点
2)钻孔机具
隧道工程中常使用的凿岩机有风动凿岩机和液压凿岩台车。

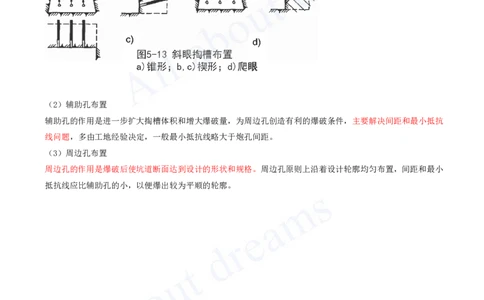

3)炮孔布置和周边孔的控制爆破
掘进工作面的炮孔可分为掏槽孔、辅助孔和周边孔。
(1)斜眼掏槽:其特点是掏槽眼与开挖面斜交。常用的有锥形掏槽,楔形掏槽,单向掏糟,其中最常用的是垂
直楔形掏槽。
(2)直眼掏槽:直眼掏槽凿岩作业比较方便,不需随循环进尺的改变而变化掏槽形式,仅需改变炮眼深度;而
斜眼掏槽则要随循环进尺的不同而改变炮眼位置和角度。直眼掏槽石碴抛掷距离也可缩短。所以目前现场多采
用直眼掏槽。[注:天一文化专有版权,未经许可不可转发或复印传播]
(2)辅助孔布置
辅助孔的作用是进一步扩大掏槽体积和增大爆破量,为周边孔创造有利的爆破条件,主要解决间距和最小抵抗
线问题,多由工地经验决定,一般最小抵抗线略大于炮孔间距。
(3)周边孔布置
周边孔的作用是爆破后使坑道断面达到设计的形状和规格。周边孔原则上沿着设计轮廓均匀布置,间距和最小
抵抗线应比辅助孔的小,以便爆出较为平顺的轮廓。
