1.1 路基施工
1.1.4 填方路基施工
1.1 路基施工
1.路基填料一般规定
1)宜选用级配好的砾类土、砂类土等粗粒土作为填料。
2)含草皮、生活垃圾、树根、腐殖质的土严禁作为填料。
3)泥炭土、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土等,不得直接用于填筑路基;确需
使用时,应采取技术措施进行处理,经检验满足要求后方可使用。
4)粉质土不宜直接用于填筑二级及二级以上公路的路床,不得直接用于填筑冰冻地区的路床及浸水部分的路
堤。
5)路堤填料最小承载比和最大粒径应符合表1.1-3的规定。

填料最小承载比 CBR(%)
填料应用部位(路面底面以下深度) 填料最大
(m) 粒径(mm)
高速、一级公路 二级公路 三、四级公路
上路床 0~0.30 8 6 5 100
轻、中及重交通 0.30~0.80
下路床 5 4 3 100
特重、极重交通 0.30~1.20
填方
轻、中及重交通 0.80~1.50
路基
上路提 4 3 3 150
特重、极重交通 1.20~1.90
轻、中及重交通 >1.50
下路堤 3 2 2 150
特重、极重交通 >1.90
6)高速公路、一级公路路床填料宜采用砂砾、碎石等水稳性好的粗粒料,也可采用级配好的碎石土、砾石土
等;粗粒料缺乏时,可采用无机结合料改良细粒土。路床填筑,每层最大压实厚度宜不大于300mm,顶面最后
一层压实厚度应不小于100mm。
2.路堤施工技术
1)填土路堤施工技术
(1)填土路堤施工工序
主要包括施工放样、清除表土、填前处理、分层填筑、整平、碾压、整修等。
(2)填土路堤的填筑技术
①填筑方法
土质路堤填筑常用推土机、平地机、压路机、挖掘机、装载机等机械按以下方式作业:
a.水平分层填筑法:填筑时按照横断面全宽分成水平层次,逐层向上填筑,是路基填筑的常用方法。
b.纵向分层填筑法:常用于地面纵坡大于12%、用推土机从路堑取料,填筑距离较短的路堤。缺点是不易碾
压密实。[注:天一文化专有版权,未经许可不可转发或复印传播]
c.横向填筑法:从路基一端或两端按横断面全高逐步推进填筑。由于填土过厚,不易压实,仅用于无法自下
而上填筑的深谷、陡坡、断岩、泥沼等机械无法进场的路堤。
d.联合填筑法:路堤下层用横向填筑而上层用水平分层填筑。适用于因地形限制或填筑堤身较高,不宜采用
水平分层法或横向填筑法自始至终进行填筑的情况。单机或多机作业均可,一般沿线路分段进行,每段距离
以20~40m为宜,多在地势平坦,或两侧有可利用的山地土场的场合采用。

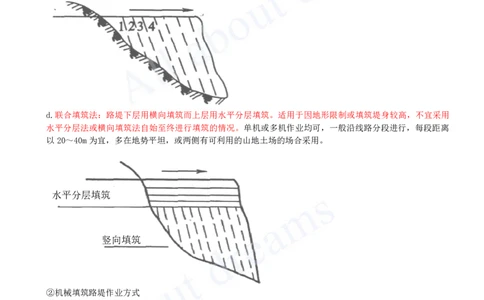

水平分层填筑
竖向填筑
②机械填筑路堤作业方式
a.推土机填筑路堤作业方式
推土机作业方式通常是由切土、推土、堆卸、空返等四个环节组成,而影响作业效率的主要是切土和推土两
个环节。推土机作业效率取决于切满土的速度、距离,以及推土过程中切满刀片中的土散失量和推运速度。
其作业方式一般有坑槽推土、波浪式推土、并列推土、下坡推土和接力推土。
