当前位置:首页>文档>基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

  • 2026-03-06 09:54:23 2026-02-07 08:34:05

文档预览

基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案
基坑土方开挖及降水工程专项施工方案_2021-2023年优秀施组方案_施工方案_埃及阿拉曼标志塔项目-基坑土方开挖及降水工程专项施工方案_1、施工方案

文档信息

文档格式
docx
文档大小
13.466 MB
文档页数
91 页
上传时间
2026-02-07 08:34:05

文档内容

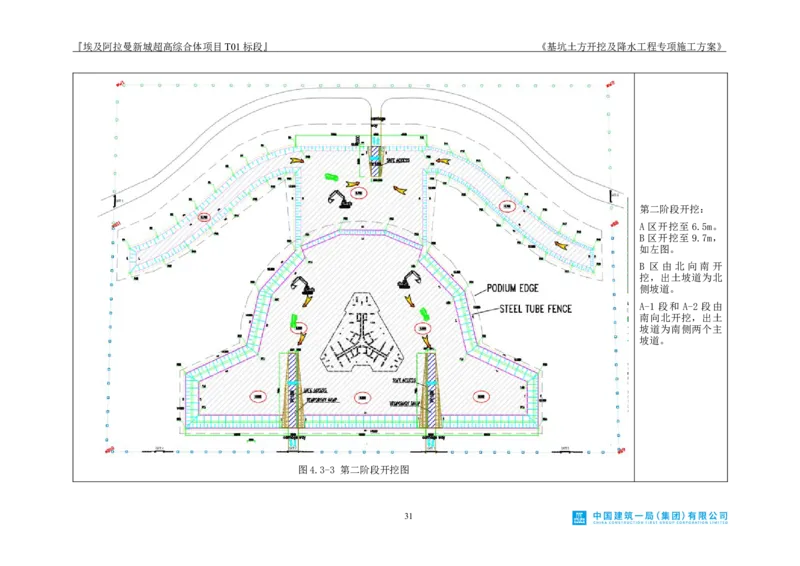

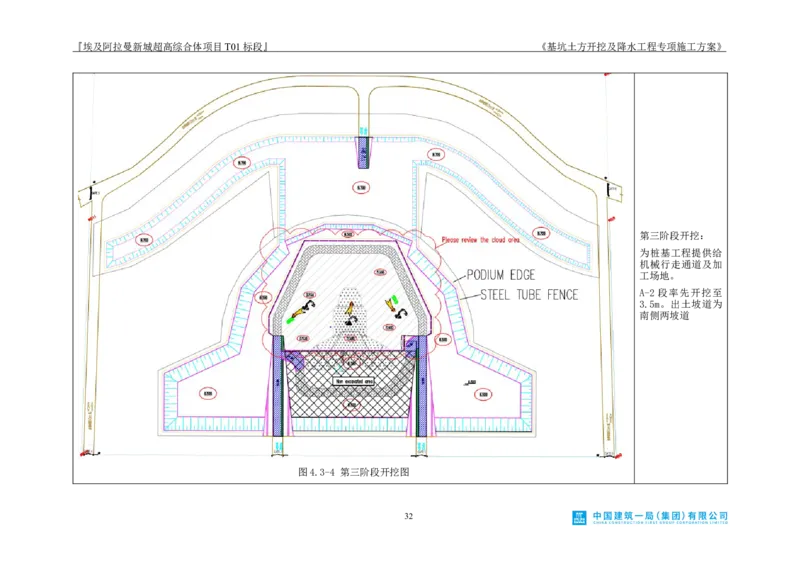

埃及阿拉曼新城超高综合体项目 T01 标段 基坑土方开挖及降水工程专项施工方案 编制: 曹东 曹值 李卓文 审核: 张秀川 审批: 周予启二 O 二二年六月目录 一、工程概况............................................................1 1.1基坑工程概况和特点...............................................1 1.2 周边环境条件....................................................10 1.3 基坑支护、地下水控制及土方开挖设计..............................11 1.4施工平面布置....................................................17 1.5施工要求........................................................18 1.6风险辨识与分级..................................................18 1.7参建各方责任主体单位............................................20 二、编制依据...........................................................21 三、施工计划...........................................................22 3.1施工进度计划....................................................22 3.2施工机具准备计划................................................22 3.3测量仪器准备....................................................23 3.4劳动力计划......................................................23 四、施工工艺技术.......................................................24 4.1技术参数........................................................24 4.2工艺流程........................................................29 4.3施工方法及操作要求..............................................29 4.4 检查要求及控制要点..............................................65 五、施工保障措施.......................................................69 5.1组织保障措施....................................................69 5.2技术措施........................................................70 六、施工管理及作业人员配备和分工.......................................77 6.1施工管理人员....................................................77 6.2专职安全人员....................................................78 6.3 作业人员配置....................................................78 七、验收要求...........................................................79 7.1验收标准........................................................79 7.2 验收程序........................................................807.3验收内容........................................................80 八、应急处置措施.......................................................82 8.1应急沟通........................................................82 8.2重大环境因素和危险源分析........................................86 九、计算书及相关施工图纸...............................................89 9.1 边坡防护设计方案论证报告(含计算书及图纸)......................89 9.2 基坑降水设计报告................................................89 9.3 相关图纸(基坑平面布置图)......................................89『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 一、工程概况 1.1基坑工程概况和特点 1.1.1工程基本情况 (1)工程概况 埃及阿拉曼新城超高综合体项目T01标段位于埃及北部地中海沿岸,距亚历山大市 以西约100公里,本工程的建筑功能主要包括公寓、办公、商业,观光、地下车库、 CABANAS 及附属配套设施,整体分为塔楼和裙房。TO1 标志塔总建筑面积 402571.91 ㎡,其中地下建筑面积 139619.05 ㎡,地上建筑面积 262951.86 ㎡,由塔楼和裙房组 成,塔楼建筑面积为 203420 ㎡,基础形式为桩筏基础,主体结构形式为剪力墙结构, 地下2层,地上67层,结构高度258.8m,最大高度291.8m。裙房建筑面积为 199151 ㎡,基础形式为筏板基础,主体结构形式为框架结构,地下2层,地上3层。T01标志 塔建成后将成为全球最高的10栋住宅楼之一。 T01标志塔 图1.1-1建筑鸟瞰图 (2)基坑概况 本基坑工程开挖总面积约10.7万㎡,基坑周长约2.1km,土方开挖量约84.7万m³。 地面标高范围为14.50m~11.60m(绝对高程),场地南侧地势最高,沿北侧逐步降低, 塔楼区域基坑底标高-3.82m,最大开挖深度18.32m(以地面标高14.50m作为参照)。 其中裙房分A区、B区共2个区域,南侧A区裙房开挖底标高暂为3.5m,最大开挖 1『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 深度11m(以地面标高14.500m作为参照),北侧B区裙房开挖底标高暂为9.7m,最大 开挖深度3.8m(以地面标高13.500m作为参照)。 塔楼基坑位于 A区裙房内部,划分为 C区,基坑大面底标高 0.480m,电梯基坑处 底标高为-3.820m(绝对高程),与A区裙房基底标高最大高差7.32m。 B区 C区 A区 图1.1-2基坑土方开挖分区图 (3)基坑支护设计概况 1)基坑边坡设计概况 在确保支护结构的安全、保证基坑周围道路设施安全的前提下,做到经济、合理, 满足国家建设工程的有关法规和规范要求,施工可行、方便。尽量缩短工期,满足土 方开挖、基坑工程及地下室施工的技术要求。 本工程基坑分层分段进行放坡开挖,地面与基坑基底最大高差 18.32m,最大边坡 高度为11m。共分为5个典型剖面,其中1-1剖面挖深取11m,2-2剖面挖深取7.32m, 3-3剖面挖深取3m,4-4剖面挖深取6.2m,5-5剖面挖深取3.8m。基坑设计使用时间不 超过2年。 基坑边坡防护设计原则:在确保支护结构的安全、保证基坑周围道路设施安全的 前提下,做到经济、合理,满足国家建设工程的有关法规和规范要求,施工可行、方 2『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 便。尽量缩短工期,满足土方开挖、基坑工程及地下室施工的技术要求。 参照本基坑工程自身及周边环境的特点,基坑 1-1剖面开挖深度取11m,安全等级 为二级;2-2剖面开挖深度取7.32m(台阶式放坡开挖),安全等级为二级;3-3剖面开 挖深度取3m,安全等级为三级;4-4剖面开挖深度取6.2m,安全等级为二级;5-5剖面 开挖深度取3.8m,安全等级为三级。支护形式为自然放坡,支护详细做法详见《边坡 防护设计方案论证报告(含计算书及图纸)》。 4 4 2 2 1 1 Temporary road 8m wide 图1.1-3 基坑支护设计平面图 具体基坑设计、施工对周边环境影响的控制标准如下: ①坑外地表最大侧向位移按照40mm控制; ②坑外地表最大沉降按照35mm控制。 2)基坑工程特点 ①本场地无不良地质。场地内大面积分布有强风化砂岩及中密~密实砂土。塔楼 及裙房基底主要位于石灰岩层内,含水量低,总体上对基坑稳定较为有利。 ②周边无敏感建构筑物,变形控制标准可适当放宽。 3『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 1.1.2工程地质情况 本基坑工程经过勘察和历史地质活动统计,本区域内无不良地质作用和地质灾害。 勘察报告中,本工程地勘于场地内选取了T01(塔楼区域)13个点,T01-P(北侧裙 房区域)24个点, T01-NP(其余裙房区域)69个点,共计106个点进行勘察。勘察点 分布如下图所示: 图1.1-4 勘察点位图 具体各点土层详细地质情况见《Factual geotechnical investigation for t01 podium tower》。 分析地勘报告并结合工程经验,现将各地基岩土层的特征自上而下分述如下: ①石灰质粉质砂土:棕色,密实,以细砂、中砂为主,局部夹杂黏土。 ②石灰质砂质粉土:棕色,局部夹杂黏土及石灰岩碎片。 ③石灰质粉质砂土:米白色,局部夹杂黏土。 ④石灰质砂质粉土:浅棕色,局部夹杂黏土及石灰岩碎片。 ⑤砂质石灰岩:浅棕色,强度中等偏弱,完整性低,结构极其破碎,局部夹杂有 钙质粉土及化石。 ⑥石灰质粉质砂土:米白色,局部夹杂粉砂岩碎片和黏土。 ⑦钙质砂岩:浅棕色,强度低,完整性低到极低,结构非常破碎,局部夹杂石灰 4『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 质粉土。 ⑧白云质石灰岩碎片:米白色。 ⑨含砂的石灰质粉土:浅灰色,局部夹杂石灰质粉砂岩碎片和黏土。 ⑩石灰岩碎片:浅棕色,局部夹杂石灰质粉砂岩碎片和黏土。 ⑪粉质粘土:浅灰色,坚硬,局部夹杂碎石碎片。 图1.1-5土层统计图 5『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图1.1-6 Civil 3D地层模拟图 基坑影响深度范围内土层主要设计参数如表1.1-1所示: 表1.1-1 基坑支护设计主要参数一览表 天然重度 基坑支护设计建议值 土层名称 γ(kN/m3) Φ(°) C(kPa) 石灰质粉质砂土 20.0 38.00 8.00 石灰质砂质粉土 19.0 38.00 30.00* 石灰质粉质砂土 20.0 38.00 8.00 石灰质砂质粉土 19.0 38.00 30.00* 砂质石灰岩 17.0 40.00 50.00 石灰质粉质砂土 20.0 38.00 8.00 钙质砂岩 17.0 40.00 50.00 白云质石灰岩碎片 17.0 40.00 50.00 含砂的石灰质粉土 19.0 38.00 30.00* 石灰岩碎片 17.0 38 50 粉质粘土 18 5* 30* 注:标*号的参数是结合当地经验进行取值。 1.1.3工程水文地质情况 本工程位于紧邻地中海的沙漠地区,但现场地势较高,场地地表干燥,植被稀少, 无地表水。 6『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图1.1-7现场地表照片 勘察期间测得各勘探孔的潜水含水层的稳定地下水位一般埋深于13m左右(绝对高 程0.600m左右),水位年变幅在0.2m左右,随季节性变化。如下图: 图1.1-8 季节性水位变化图 1.1.4气候特征和季节性天气。 项目所在地属亚热带地中海气候,年平均降雨量约 200 毫米,雨季集中在 11 月~次年 2 月,月度最大降雨量不超过20mm。夏季平均气温最高 42℃,最低 20.8℃, 冬季平均气温最高 25.8℃,最低 9.6℃,早晚温差较大。 7『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图1.1-9 全年降雨图 图1.1-10 平均气温及降水图 8『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图1.1-11 风玫瑰图(风向、风速发生频率) 1.1.5主要工程量清单 本工程不同部位场地内自然地坪标高不一致,各区域基底标高也不一致,具体开 挖标高和范围如图所示: 9『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 B-2 B-1 A-2 C-2 C-1 C-3 A-1 图1.1-12 土方开挖平面示意图 根据土方开挖图,进行土方工程量测算。 表1.1-2 土方工程量计算表 深度 分区 分段 面积(㎡) 体积(m³) (m) A区 (A-1\2段)14.500m~3.500m区域 11 59,546 655,006 (B-1段)13.500m~9.700m区域 3.8 28,751 109,254 B区 (B-2段)12.800m~9.700m区域 3.1 9,764 30,268 (C-1段)3.500m~0.480m区域 3.02 4900 14,798 C区 (C-2段)0.480m~-0.820m区域 1.3 143 186 (C-3段)0.480m~-3.820m区域 4.3 1800 7,740 总计 817,252 备注:以上裙房区域数据为暂估量,具体以现场实际为准。 1.2 周边环境条件 工程周围均为沙漠,地势开阔。南侧距离基坑100米为临建生活区办公区。目前阶 段基坑场地开阔周围以及基坑内部无地下管线,附近无已建大型建(构)筑物,附近 也无高压塔,信号塔等临近道路为临时渣土道路, 项目3km以内无河流湖泊,项目距离 最近海岸线为4.3km。 施工现场场地相对封闭,施工现场周围均设有围墙,南侧设置4个主要的出入口, 10『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 车辆及施工人员均从南侧大门进出。 图1.2-1 项目南侧与东侧主干道 图1.2-2 项目周边地表与地形 T01标志塔 图1.2-3项目卫星图 1.3 基坑支护、地下水控制及土方开挖设计 1.3.1基坑支护设计 根据基坑周边环境、基坑开挖深度、埃及阿拉曼地方经验以及基坑各项稳定性验 算结果,如下: 本方案边坡支护均采取坡率法。1-1剖面在土方初挖阶段采取一级放坡,放坡坡率 不陡于1:0.2;在确定最终开挖边线后,进入地下室施工阶段,采取三级放坡,一级坡 11『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 坡高3m,放坡坡率1:0.2,设1m平台,二级坡坡高6m,放坡坡率1:0.5,三级坡坡高 2m,放坡坡率1:1;2-2剖面采取二级放坡,一级坡坡高 3.02m,放坡坡率1:0.2,设 1m平台,二级坡坡高4.3m,放坡坡率1:0.2;3-3剖面。4-4剖面,5-5剖面采取一级 放坡,坡率1:0.2。雨期施工期间,放坡开挖后应及时铺设塑料薄膜。 4 4 2 2 1 1 Temporary road 8m wide 图1.3-1 基坑放坡开挖平面示意图(东西方向对称) 12『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图1.3-2 1-1剖面 图1.3-3 2-2剖面 13『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图1.3-4 3-3剖面 图1.3-5 4-4剖面 图1.3-6 5-5剖面 14『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 1.3.2地下水控制 本工程塔楼区域共设置30口降水井进行降水作业施工,2口观测井进行水位观测。 其中设置 22口抽水井(W1-22),5口备用抽水井(SW1-5),3口深区观测/抽水井 (TW1-3)。降水井井管采用PVC管,开孔率10%,降水井井管底标高为绝对标高-14. 5m,基坑最大开挖底标高为-3.82m。塔楼周围大面标高为+3.5m。 W: Operating SW: S W t e a l n l dby Pz2 W21 Well W22 SW5 Pz: Piezometer W6 W7 W8 SW2 W9 W10 W11 W5 RAMP RAMP W12 SW1 Pz1 SW3 W4 W13 W3 W14 W2 W15 W1 W19 SW4 W18 W20 W17 图1.3-7 拟设计降水井布置图 (W:抽水井;SW:备用井;TW:深区观测/抽水井;Pz:观测井) 15『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图1.3-8 拟设计降水井布置BIM三维图 16『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图1.3-9降水井剖面图(管径300mm,井径450mm) 图1.3-10 观测井剖面图 1.3.3土方开挖方式 基坑土方开挖采用机械开挖和人工开挖相配合,仅留设土坡道。 基坑土方开挖应遵循分区、分层、分段、按先后顺序开挖的原则。土方开挖设计 应充分考虑时空效应,共分为A区、B区、C区3个大区域。 按照本工程确定的土方开挖层数、每层分段数量、分段开挖时间限制。 根据本工程土方情况,现场土方开挖全部采用大面盆式开挖+局部台阶式开挖的方 式,分层、分区开挖至设计标高,坑底以上200mm处采用人工开挖,A区裙房区域基坑 大面土方开挖完毕后,塔楼区域C区基坑进行分层分段台阶式接力开挖,地下部位底部 工作面扩出外墙面1000mm。 1.4施工平面布置 详见附件3。 17『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 1.5施工要求 (1)安全要求 1.杜绝因工死亡(重伤)事故; 2.因工轻伤事故率:低于千分之三; 3.杜绝经济损失超过50万元的火灾、交通、公共安全事件,以及非生产环节责任 事故; 4.杜绝职业健康及海外员工健康损誉事件; 获得安全生产奖项:英联邦国际安全奖。 (2)质量要求 本工程基坑土方开挖的工程质量,除了满足埃及当地的要求,还应满足《建筑地 基基础工程施工质量验收规范》要求。 (3)工期要求 1)本工程总工期安排 开工时间:2021年06月20日,计划竣工时间:2025年06月09日; 2)基坑工程工期 根据总工期要求并结合项目实际情况,开工时间 2021年8月19日,计划完工时间: 2022年6月30日完成塔楼区域土方开挖,2022年10月30日完成裙楼区域最终土方开 挖,2024年10月30日完成南侧两条土方坡道收坡。 1.6风险辨识与分级 本工程基坑开挖深度7~20m,最大边坡高度为11m。参照本基坑工程自身及周边环 境的特点。参照本基坑工程自身及周边环境的特点,本工程基坑1-1剖面开挖深度取 11m,土方初挖阶段和地下室施工阶段,安全等级均为二级;2-2剖面开挖深度取 7.32m(台阶式放坡开挖),安全等级为三级;3-3剖面开挖深度取3m,安全等级为三 级;4-4剖面开挖深度取6.2m,安全等级为三级;5-5剖面开挖深度取3.8m,安全等级 为三级。 根据《建设工程安全生产管理条例》及其它相关安全规程并结合本工程施工特点 及地质情况, 充分考虑施工技术难度和困难、不利条件等,经多方分析,风险源辨识 及预防措施详见下表。 表1.6-1 风险辨识表 18『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 危险 序 危险源 源名 风险产生的原因 预防措施 号 级别 称 1、防止坑外超载现象的发生,保证支护结构的 整体性 1、挖土机械破坏边坡 2、边坡防护结构施工质量要严格,避免坡面施 或者坑外超载 工偷工减料 2、边坡施工质量存在 3、重视坑外临近施工不利影响,确保安全距离 基坑 重大危 缺陷 1 坍塌 险源 3、信息化监测数据未 4、配备应急物资,及时采取补救措施 及时反馈 5、重视信息化施工,利用监测数据指导施工 4.基坑土方 开挖未分 6.加强对土方开挖的监控, 制定安全有效的开 段、分层开挖 挖方案,分层不超过3m , 同时在开挖前必须 及时抽排明水,并对机械操作人员进行交底, 技术人员在场旁站防止超挖。 带电设备(设施) 加强现场用电管理,现场所用电箱必须是安 或电缆线老化、破 全可靠的电箱, 接地装置完好;所有用电设备 皮,使用不合格的电 必须“ 一机、一闸、一箱、一漏电保护", 动工具, 用电设备 电缆满足三相五线制要求,单相用电设备电 (设施)或电缆线路 缆必须为三芯电缆, 电缆粗细必须满足用电 一般危 未安装或安装不合格 2 触电 设备功率和绝缘性要求,且用电设备必须有 险源 的漏电保护装置, 可靠有效的接 地装置做到防患与未然。用电 电缆随便拖地导致 设备维修必须关闭对应配电箱,并且在维修 电缆破皮, 电器设 过程悬挂“禁止合闸有人检修"警示牌。照 备、电路维修、停送 明线路与动力线路分开设 置; 塔吊、钻机雷 电、电工、焊工作业 雨季节施工时安装避雷装置。 等不规范用电 物体打 一般危 施工现场未严格按照 1.做好临边防护 3 击 险源 高空作业的有关 2.专人指挥吊装作业, 在高处修理机械设备 1、加强工作人员安全施工教育,严格检查安 全措施的实施情况,安全施工 高空坠 一般危 意外高空坠物或者人 4 2.在工作平台上设置安全警示牌等 落 险源 员坠落 3.设置应急预案,架设逃生通道,在严重险情 下能及时组织力量抢救 1.加强工作人员安全施工教育,严格检查安全 5 人员伤 一般危 长期在多粉尘的环境 措施的实施情况,安全施工 害 险源 中造成的伤害 2.佩戴口罩 1.7参建各方责任主体单位 建设单位 New Urban Communities Authority 设计单位 济南中建建筑设计院有限公司 边坡防护设计单位 中建一局集团建设发展有限公司(岩土工作室) 降水设计单位 ARDAMAN-ACE 勘察单位 GEOGROUP EGYPT 监理单位 Dar Al-Handasah 总承包单位 中国建筑股份有限公司埃及分公司 19『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 总分包单位 中国建筑一局(集团)有限公司 20『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 二、编制依据 序号 类别 文件名称 编号 1 埃及阿拉曼超高综合体项目T01标段相关图纸 / 埃及阿拉曼超高综合体项目T01标段裙楼地质勘察报告 2 勘察 (FACTUAL GEOTECHNICAL INVESTIGATION FOR T01 November 2021 设计 PODIUM TOWER REPORT) 文件 埃及阿拉曼超高综合体项目T01标段塔楼地质勘察解释性 3 报告SITE INVESTIGATION INTERPRETIVE REPORT FOR November 2021 Rev.01 TOWER T01 4 《混凝土结构设计规范(2015年版)》 GB50010-2010 5 《建筑结构荷载规范》 GB50009-2012 6 《建筑地基基础工程施工质量验收标准》 GB50202-2018 国家 标准 7 《混凝土结构工程施工质量验收规范》 GB50204-2015 8 《建筑基坑工程监测技术标准》 GB50497-2019 9 《建筑边坡工程技术规范》 GB50330-2013 10 《建筑深基坑工程施工安全技术规范》 JGJ211-2013 11 《建筑桩基技术规范》 JGJ94-2008 行业 12 《建筑基坑支护技术规程》 JGJ120-2012 标准 《建筑深基坑工程施工安全技术规范》 JGJ311-2013 13 《建筑与市政工程地下水控制技术规范》 JGJ111-2016 14 《危险性较大的分部分项工程安全管理规定》 住建部(2018)37号 相关 《住房城乡建设部办公厅关于实施〈危险性较大的分部分 15 管理 建办质(2018)31号 项工程安全管理规定〉有关问题的通知》 规定 16 《危险性较大的分部分项工程专项施工方案编制指南》 建办质(2021)48号 17 施工组织设计 / 项目 文件 18 设计变更文件(SCR) / 三、施工计划 3.1施工进度计划 由于本工程面积较大,挖深较深,施工期间应严格控制挖土施工中基坑的变形, 避免因基坑变形过大而威胁到基坑及周边环境的安全,按照分层、分块、平衡的原则, 结合本工程的特点,以及业主的要求,将基坑分层、分区进行开挖。开挖分区分为A区、 B区、C区。 21『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 根据总工期要求并结合项目实际情况,开工时间2021年8月19日,计划完工时间: 2022年6月30日完成塔楼区域土方开挖,2022年10月30日完成裙楼区域最终土方开 挖,2024年10月30日完成南侧两条土方坡道收坡。 表3.1-1 土方开挖施工计划 阶段 作业名称 开始时间 结束时间 计划工期/d 第一阶段 塔楼150m*150m区域开挖至+9.7m 2021.08.19 2021.09.18 30 土方开挖 A区开挖至+6.5m 2021.09.18 2021.11.07 50 第二阶段 C区开挖至+6.5m 2021.10.18 2021.10.19 2 土方开挖 B区开挖至+9.7m 2021.11.07 2021.12.17 40 A-2区北侧开挖至+3.5m 2021.11.07 2021.11.08 2 第三阶段 土方开挖 C区开挖至+2.5m 2021.11.08 2021.11.09 2 A-1区开挖至+4.7m 2022.01.07 2022.02.06 30 第四阶段 土方开挖 A-2区南侧开挖至+3.5m 2021.11.08 2022.01.07 60 C-3区开挖至+0.48m 2022.04.10 2022.04.20 10 C-2区开挖至-0.82m 2022.04.21 2022.04.22 2 第五阶段 C-1区开挖至-3.82m 2022.06.05 2022.06.25 20 土方开挖 B区剩余土方开挖(槽底) 2022.10.01 2022.10.14 15 A-1区开挖至+3.5m 2022.06.30 2022.07.30 30 3.2施工机具准备计划 根据工程施工进度计划要求,本工程土方开挖阶段现场配备的主要设备如下: 表3.2-2 施工机具计划 设备名称 规格型号 数量 备注 进场时间 反铲挖掘机300 斗容量约1.4m3 8 挖土 2021.8.20 长臂挖掘机 斗容量约0.8m3 1 挖土 2021.8.20 液压破碎锤 锤杆直径约140mm 5 破碎硬石 2021.8.20 装载机966 斗容量约0.8m3 5 小方量挖土 2021.8.20 自卸式汽车 20t,装车容量约8m3 30 运土 2021.8.20 推土机255A 铲土容量5.9m³ 5 堆土场平土 2021.8.20 3.3测量仪器准备 表3.3-1 测量仪器表 22『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 序号 仪器名称 数量 用 途 进场时间 来源 备注 1 全站仪 1台 测设平面控制 2021.8.20 自有 / 2 水准仪 4台 标高的测量与传递 2021.8.20 自有 / 3 50m钢尺 2盘 轴线、标高量测 2021.8.20 自有 / 3.4劳动力计划 本工程土方施工阶段将以挖土机及自卸汽车司机、普工为主,为保证土方工程 在计划工期内完成。劳动力计划如下表: 表3.4-1 劳动力计划表 序 号 工种名称 人 数 进场时间 1 挖掘机司机 16 2021.8.20 2 汽车司机 50 2021.8.20 3 推土机司机 10 2021.8.20 4 普工 4 2021.8.20 5 维修工 4 2021.8.20 6 测量工 7 2021.8.20 总计 97 四、施工工艺技术 4.1技术参数 (1)土方开挖工艺技术参数 本工程土方开挖支护采用自然放坡,东、西、南侧基坑在土方开挖阶段采取一级 放坡,放坡坡率1:0.2;在地下室施工阶段采取三级放坡,一级坡坡高3m,放坡坡率1: 0.2,设1m平台,二级坡坡高6m,放坡坡率1:0.5,三级坡坡高2m,放坡坡率1:1;北 侧边坡以及塔楼筏板开挖采取一级放坡,坡率1:0.2。 (2)降水施工技术参数 本工程塔楼区域共设置30口降水井进行降水作业施工,2口观测井进行水位观测。 其中设置 22 口浅区抽水井(W1-22),5 口备用抽水井(SW1-5),3 口深区观测井 (TW1-3)。降水井井管采用PVC管,开孔率10%,降水井井管底标高为绝对标高-14. 5m,基坑最大开挖底标高为-3.82m。塔楼周围大面标高为+3.5m。 23『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图4.1-1 降水井布置图(根据现场桩位、设计图纸调整) 本工程未设置止水帷幕,采用敞开式降水作业,为保证基坑作业安全,采用降水 +排水相结合的方式进行地下水的控制。其中高区筏板基坑底标高为 0.48m,地下水位 初始标高约0.4m,采用30口降水井进行本工程降水作业后,高区筏板施工不受影响。 低区筏板基坑底标高-3.82m,水位需降低至-4.32m(基底以下500mm),水位累计需降 深4.72m。本工程高区筏板北侧、西侧、东侧均有高区筏板桩基实现局部止水帷幕的作 用,南侧未设置灌注桩,且在桩基施工阶段存在严重的混凝土超灌现象,试挖后初步 判断存在富含水层或溶洞(砂石地质),故拟在深区筏板四周设置一圈盲沟,盲沟填 充3cm-5cm碎石/鹅卵石,采用降排结合的方式,在基坑南侧设置 2个小型集水井集水 明排,配备1台汽油泵进行抽水,1台汽油泵应急备用。 24『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图4.1-2 排水盲沟及集水井设置 2013 15000 3 J1 J2 3 图4.1-3 南侧排水盲沟及集水井示意图 25『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 盲沟 Blind sulcus 图4.1-4 东侧、西侧、北侧排水盲沟剖面图 肥槽回填 150厚混凝土板 底部无纺布、细沙 2条彩条布(包裹住碎石) 3-5cm碎石/鹅卵石 T12@250 出水点 水平筋T8@250 t12钢筋笼,1.5cm铁网 T8@1000 隔1m加筋箍,直径200 至少设置2个水平钢筋笼 间隔2m采用竖向钢筋笼 纵筋T12@250 连通,可用pvc管代替1个 出水位置设置 细粒土/c15 沙袋回顶 彩钢板U形范围 26『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图4.1-5 南侧排水盲沟及集水井剖面图 图4.1-6 排水支架分布图 27『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图4.1-7 排水支架BIM模型 4.2工艺流程 4.2.1总体工艺流程 施工准备、场地平整→测量放线→土方开挖试挖→裙房区域分层分段开挖至设计 暂定标高→裙房区域修理边坡→(塔楼区域桩基施工)→塔楼区域及周边降水井施工 →基坑降水运行→塔楼区域(C区)土方台阶式开挖→塔楼区域修理边坡→塔楼区域人、 机配合清槽→塔楼区域筏板及结构施工→裙房区域人、机配合清槽(确定最终标高) →2条土坡道收坡(塔楼主体结构封顶后)。 4.2.2分部分项工程工艺流程 (1)土方开挖 施工准备、场地平整→测量放线→土方开挖试挖→裙房区域整体分层分段开挖至 标高→塔楼区域(C区)土方台阶式开挖→修理边坡→人、机配合清槽。 (2)降水施工 准备工作→钻机进场→定位安装→开孔→钻进→终孔后冲孔换浆→下井管→稀释 泥浆→填砂→止水封孔→洗井→下泵试抽→合理安排排水管路及电缆电路→降水试验 →正式降水→记录。 4.3施工方法及操作要求 本工程基坑工程涉及地下水控制、土方开挖及边坡施工,对其工艺流程、控制要 点进行明确。 4.3.1土方开挖及边坡施工 (1)工艺流程 本工程土方开挖主要分五阶段实施,根据本工程土方情况,现场土方开挖全部采 用大面盆式开挖+局部台阶式开挖的方式,分层、分区开挖至设计标高,坑底以上 200mm处采用人工开挖,A区裙房区域基坑大面土方开挖完毕后,塔楼区域C区基坑进 行分层分段台阶式接力开挖,地下部位底部工作面扩出外墙面1000mm。 本工程依据开挖标高的不同、开挖的先后顺序将基坑分为A区、B区、C区。 ①A区分为A-1段和A-2段,A-2段作为塔楼基础筏板桩基施工的主要加工场地和 28『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 机械占用场地,优先进行开挖; ②B区分为B-1段和B-2段,其中B-2段待开挖标高确定后完成最终开挖深度; ③C区分为C-1段、C-2段和C-3段,开挖标高不同。 B-2 B-1 A-2 C-2 C-1 C-3 A-1 图4.3-1 开挖分区分段图 1)裙房区域土方开挖 29『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 第 一 阶 段 ( 试 挖):确定土壤的 开挖难易程度,先 进行塔楼核心区域 约 150m*150m*4.8m 区域挖土。由南向 北开挖,出土坡道 为南侧临时坡道。 图4.3-2 第一阶段开挖图 30『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 第二阶段开挖: A区开挖至6.5m。 B区开挖至9.7m, 如左图。 B 区由北向南开 挖,出土坡道为北 侧坡道。 A-1 段和 A-2 段由 南向北开挖,出土 坡道为南侧两个主 坡道。 图4.3-3 第二阶段开挖图 31『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 第三阶段开挖: 为桩基工程提供给 机械行走通道及加 工场地。 A-2 段率先开挖至 3.5m。出土坡道为 南侧两坡道 图4.3-4 第三阶段开挖图 32『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 第四阶段开挖: A-2段开挖至3.5m 后进行场地平整。 A-1 段 开 挖 至 4.7m。 图4.3-5 第四阶段开挖图 33『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 第五阶段开挖: ① 筏 板 区 域 ( C 区)开挖至对应终 挖标高,C-1 段底 标高-3.82m,C-2 段底标高-0.82m, C-3 段 底 标 高 +0.48m。 ②A区开挖至设计 标高(目前待定为 +3.5m),A区出土 坡道为南侧2条坡 道。 ③B区开挖至设计 标 高 ( 暂 为 +9.7m),各区域 开挖范围外扩至终 挖边界线,B区出 土坡道为东西侧2 条坡道。 东侧土坡道土方开 挖后由西侧土坡道 外运,最后采用长 臂挖机依次进行土 坡道收坡。 图4.3-6 第五阶段开挖图 34『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方案》 图4.3-7 第五阶段A-A开挖剖面图 35『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 ①裙房区域基坑大面土方开挖 A区裙房区域基坑大面开挖深度11m,共分4层进行开挖。B区裙房区域基坑开 挖深度3.8m,台阶式进行开挖。整体遵循分层、分段、按先后顺序开挖的原则。基 坑土方开挖采用机械开挖和人工清挖相配合。坑底以上200mm处采用人工开挖,地 下部位工作面宽出外墙面1000mm。 图4.3-8 A区裙房基坑边坡剖面示意图 图4.3-9 B区裙房基坑边坡剖面示意图 36『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 A区裙房基坑第1层土方开挖及边坡施工 A区裙房基坑第2层土方开挖及边坡施工 37『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 A区裙房基坑第3层土方开挖及边坡施工 A区裙房基坑第4层土方开挖及边坡施工 ②裙房西北侧、东北侧及南侧区域边坡开挖 裙房西北侧、东北侧及南侧区域基坑开挖边线未定(9-9截面),该区域设计信 息需进行调整,为保证裙房大面开挖至3.5m后,具备桩基施工的作业空间和材料堆 场,该区域土方先按照1:0.2边坡进行施工阶段开挖,共分4层进行开挖,预留 7.19m左右的待开挖空间,保证挖机可以进行二次作业。 38『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 图4.3-10 裙房西北侧、东北侧及南侧区域边坡开挖(云线区域) 裙房西北侧、东北侧及南侧区域第1层土方开挖及边坡施工 裙房西北侧、东北侧及南侧区域第2层土方开挖及边坡施工 39『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 裙房西北侧、东北侧及南侧区域第3层土方开挖及边坡施工 裙房西北侧、东北侧及南侧区域第4层土方开挖及边坡施工 待确定最终开挖边界线后,由施工阶段(9-9剖面)转化为地下室阶段(1-1剖 面),转化阶段具体开挖流程如下: 40『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 第一步:挖掘机在坡顶内侧向下开挖5.5m,挖出平台宽度7.19m。 41『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 第二步:7.19m宽平台上放置一台挖掘机继续延坑边一侧推进。挖出土方置于坡顶,由其余挖掘 机装车。 42『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 第三步:地面以上5.5m高区域内剩余土方由基坑底部挖掘机挖出。 43『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 第四步:结束最终边坡开挖 2)塔楼区域基坑土方开挖 塔楼区域(C区)基坑土方开挖涉及桩间土开挖,采用分层分段台阶式开挖,土 方开挖初期留设2条出土坡道,后期保留坡道1进行出土,采用长臂挖机进行收坡。 其中C-1区共分为3段,开挖标高-3.82m;C-2区开挖标高-0.82m;C-3区共分 为3段,开挖标高0.48m。 44『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 图4.3-11 塔楼区域(C区)基坑土方开挖分区图 图4.3-12 塔楼区域(C区)基坑土方开挖分区图 45『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 图4.3-13 塔楼区域(C区)基坑土方开挖标高图 具体开挖流程如下: 第一步:进行北侧C3-1区域土方开挖,南北两侧同时开挖,至0.48m标高,施工垫层。 46『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 第二步:进行东南侧C3-2区域土方开挖,由西北向东南侧开挖,至0.48m标高,施工垫层。 第三步:进行西南侧C3-3区域土方开挖,由东北向西南侧开挖,至0.48m标高,施工垫层。 同时,开始进行C1-1区、C1-2区土方开挖施工,采用台阶式接力开挖。 47『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 第四步:进行C1-3区土方开挖施工,采用台阶式接力开挖,采用长臂挖机进行最后收坡。 A-A剖面开挖示意图如下: A-A Step1 48『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 A-A Step2 A-A Step3 A-A Step4 B-B剖面开挖示意图如下: A-A Step1 3)土方开挖运输 土方开挖时,在基坑内设置出土坡道,出土坡道宽度为8m,坡度为1:9,坡 侧护坡为1:1.2,为满足车辆运输强度,出土坡道坡面采用300厚碎石铺设。(运 土坡道位置详平面图),人员上下基坑采用钢管架搭设专门基坑通道。 49『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 图4.3-14 运土坡道及基坑通道示意 为避免扰动基土,挖土机挖至设计标高以上200mm,抄出水平标高线,钉上水平 橛,留置的余土人工配合随时清理,并及时运到机械挖到的地方,用机械挖去。 在土方开挖前先对现场场地标高进行全面测量,精确计算出各施工区的挖方量 和回填量,对整个施工场地土方进行统一调配,避免现场土方回填时进行二次倒运。 土方外运时要考虑现场必须预留回填所需土方量堆放于现场指定的位置。由于本工 程北侧有足够的空间堆放回填土,因此预留回填所需土方可就近放置北侧存土场。 在土方开挖过程中,基槽开挖应挖至设计标高,局部若有超挖部分应采用符合 设计要求的土壤进行换填。 土方大面已开挖完成至出口处时,土方开挖时留设在基坑内的临时挖土通道处 的土方采用在基坑顶自然地面上设置一台长臂挖掘机,在基坑内部设一台小挖掘机。 (后续结构施工所用坡道待相应结构施工完成后方可拆除) 施工时小挖掘机负责清理基坑内的余土,为避免小挖掘机对基坑土产生扰动, 同时免对工程桩造成破坏,在基坑大面积挖土时,在小挖掘机行走范围为内,留设1. 5m厚的余土,小挖掘机在清土区域内后退行走,同时将区域内的余土转运至长臂挖 掘机的挖掘范围内,由长臂挖掘机将土方转运至自然地面装车运走。 土方运输车辆进场后,出入口设2名保卫人员,2名清洁人员,场内设2名交通 指挥人员,分昼夜值班,对进出场车辆进行监督,外来车辆禁止进入施工现场以免 影响现场交通。对土方运输车辆编号,集中指挥管理,土方离开现场时检查车辆封 闭良好确保无遗撒后方可离开。 4.3.2降排水施工 本工程经前期勘察显示,夏季地下水水位标高约为 0.4m,非承压水,项目北侧 50『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 5km处地中海海平面标高约±0.00m。塔楼区域共设置30口降水井进行降水作业施工, 2口观测井进行水位观测。其中设置 22口浅区抽水井(W1-22),5口备用抽水井 (SW1-5),3口深区观测井(TW1-3)。降水井井管采用PVC管,开孔率10%,降水 井井管底标高为绝对标高-14.5m,基坑最大开挖底标高为-3.82m。塔楼周围大面标 高为+3.5m。 本工程共投入3台降水井钻机进行降水井施工,降水井平均钻井效率约 1口/天。 共计10天完成降水井及2个观测井施工。 其中1号钻机效率最高,进行北侧①、②、③区域降水井施工,方向为自东向 西,计划完成12口降水井及1口观测井;2号钻机进行西侧和南侧的④、⑤区域降 水井施工,计划完成10口降水井;3号钻机进行中心区域及东侧的⑥、⑦区域降水 井施工,计划完成8口降水井及1口观测井。 T4..6OM.R B 1300 1200 A ③ ① ② ⑥ ④ ⑦ ⑤ 51 0031 1300 0031 1060 067 ──T N─0 A 1── 4200 ──T N─0 B 1── 38 ─ 0 ─T 0N─0 C 1── 10 ─ 0 ─T N1 ─ 0 0 D0 1── 00 ──T N─0 3E 1─ 8 ─ 00 ──T N─0 F 1── 4200 ──T N─0 G 1── ──T N─0 8 1── ──T N─0 8 1── 1080 W21 W22 ──T N─0 7 1── ──T N─0 7 1── SW5 ──T N─0 5 1─ W ─ 6──T N─0 6 1── W7 W8 SW2 W9 W10 ──T N─0 6 1─ W ─ 11 ──T N─0 5 1─'─ ──T N─0 4 1── ──T N─0 4 1─'─ W12 W5──T N─0 3 1── ──T N─0 3 1─'─ ──T N─0 2 1── SW1 ──T N─0 2 1─'─ Pz1 SW3 ──T N─0 1 1── ──T N─0 1 1─'─ W4 TW3 W13 W14 W3 ──T W─0 A 1── 3230 W15 3230 ──T W─0 L 1── ──T W─0 B 1── 4500 W2 4500 ──T W─0 K 1── ──T W─0 C 1─ ─ ─ ─T W─0 D 1 ─ ─ ─ ─ T W─0 E 1 2 ─ 0 ─ 00 2700 4900 W1 ─ W ─T N─0 H 1─ 1 ─ 9 SW4 ──T N─0 I 1── W18 W16 4900 2700 2000 ──T W─0 H 1 ─ ─ ─ ─ T W─01 I─ ─ ─ ─T W─0 J 1── ──T W─0 F 1── ──T N─0 1 1── ──T N─0 2 1── W20 W17 ──T N─0 2 1─'─ ──T N─0 1 1─'─ ──T W─0 G 1──『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 图4.3-15 降水井施工流程图 低区土方开挖时,同步完成盲沟的开挖,盲沟深度 300-500mm,宽度300mm,内 填3cm-5cm碎石/鹅卵石,盲沟朝降水井、集水坑进行找坡,若降水井井孔堵塞,则 采用人工进行开孔,并绑扎滤布过滤杂物。盲沟位于高区和低区灌注桩桩基之间, 桩基直径1200mm,净间距约2m,满足盲沟开挖条件,同时高区桩基作为支护结构, 并起到部分止水帷幕效果。 基坑南侧设置 2 处集水坑,进行敞开式降水的集水明排,集水坑尺寸 500*500mm,由 T25/32mm 钢筋焊接完成,外侧缠 1.5cm 孔径钢丝网,外侧回填 3cm-5cm碎石/鹅卵石,并苫盖彩条布进行止水,内侧导墙采用 C25混凝土浇筑,高 度1.5m。 盲沟 Blind sulcus 图4.3-16 东侧、西侧、北侧排水盲沟剖面图 52『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 肥槽回填 150厚混凝土板 底部无纺布、细沙 2条彩条布(包裹住碎石) 3-5cm碎石/鹅卵石 T12@250 出水点 水平筋T8@250 t12钢筋笼,1.5cm铁网 T8@1000 隔1m加筋箍,直径200 至少设置2个水平钢筋笼 间隔2m采用竖向钢筋笼 纵筋T12@250 连通,可用pvc管代替1个 出水位置设置 细粒土/c15 沙袋回顶 彩钢板U形范围 图4.3-17 南侧排水盲沟及集水井剖面图 (1)设备选型 本工程钻井设备选用KQ1250型履带正循环钻机,降水井孔径为φ450mm,pvc 管井300mm,观测井孔径为φ150mm,成孔采用正循环自然泥浆造浆,泥浆护壁回 转钻进成孔,钻头选用带保径圈的三翼钻头,钻头直径按设计及规范要求,有效控 制成孔中的缩径现象。 (2)成井施工技术要求 1)准备工作 进场后首先组建项目经理部,落实材料和人员,合理安排人机料。 2)材料到位 专人负责进料,工程师核定,确保井管、过滤管、填料、粘土等材料的质量。 材料不到位不能开钻。 3)进场、定位、埋设护孔管 53『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 现场完成“三通一平”,具备条件后,钻机进场。钻机应安放稳固、水平、孔 口中心、钻头中心应成一垂线。井管、砂料到位后才能开钻,要求整个钻孔孔壁圆 整光滑,钻进时不允许采用有弯曲的钻杆。钻孔前首先要对钻头尺寸进行确认,确 保钻头尺寸满足成孔直径的要求。 4)钻进清孔 钻进中采用地层自然造浆,如果地面杂填过厚自然造浆难以实现可以适当的在 泥浆池中加入优质粘土辅助造浆。 钻进过程中泥浆比重控制在1.05左右,如果遇到砂层容易产生塌孔,泥浆比重 可适当调高至1.1~1.2。每钻进一根钻杆应重复扫孔一次,并清理孔内泥块后再接新 钻杆,终孔后应彻底清孔,直到返回泥浆内不含泥块后提钻。 5)下井管 PVC井管:按设计井深预先将井管排列、组合,下管时所有降水井的底部按标 高严格控制,并且保持井口标高一致。井管应平稳入孔,每节井管的两端口要找平。 井管外包两层60目滤网。下管要准确到位。自然落下,稍转动落到位,不可强力压 下,以免损坏过滤结构。 6)填料 在本工程中降水井和观测井宜采用粒径0.2-0.3cm的中粗砂(含泥率≤2%,不均 匀系数Cu取1.6~2.0)。填料具体操作要求如下: 沿井口边,固定按单一方向旋转连续逐步均匀投放,投放速度宜不大于 0.1m3/ min; 宜采用铁锹或类似容积大小的物体投放,严禁用推车向井内倾倒,投料过程中 严禁晃动井管; 应及时测量井内滤料顶面标高,至少沿井口周长均匀分布测量点不少于 4点, 以最低点标高为准; 滤料顶面标高达到设计要求时,投入滤料的方量应不少于理论方量的95%。 此外,为了确保填料到位,应在井中放置一污水泵,坑外填料到位后,启动井 内污水泵抽水,并伴随着坑外注清水,这样在井内外水流的带动下,砂料中分析颗 粒会被水流带走,能降低泥浆浓度,不会造成泥皮包裹,确保降水井的出水效果。 54『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 待上述操作完成后,再次测量填料高度,确认填料是否到位。 7)洗井 首先利用空压机洗井,最后再用水泵洗井并清除井底存砂。降水井洗井工作应 在填料完成后及时进行,避免由于洗井不及时导致泥浆沉淀,井壁形成较厚泥皮并 硬化,严重影响滤水效果和出水量;减压井由于滤水管相对较短,因此应在减压井 周边粘土回填完成后进行洗井工作。洗井应确保试抽水期间不断流。空压机洗井有 一套完整的洗井设备,通过特制的洗井枪头向井底充气,通过充气将井内泥浆和井 底沉渣搅动,充气的同时在井口形成负压,通过大气压力将混合的泥浆和沉渣吹出。 持续一定时间,由于外界水源不断的向井内补给,泥浆沉渣不断的被带走,最后至 水清砂净。 图4.3-18 空压机洗井原理示意图 洗井的质量应符合下列要求: 出水量宜接近设计要求,且相隔30min连续两次实测出水流量,相差应不大于 10%; 井口出水的泥砂含量应小于0.1‰(体积比); 观测井应洗至水位变化反应灵敏; 沉淀管内沉渣厚度小于100mm。 8)成井验收 基坑降水工程成井验收,由监理、降水设计及施工单位共同参与完成。 55『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 (3)试抽水 安装泵体要稳,泵轴垂直。泵体安装在过滤管的中部或中部偏下深度处。排水 管及电源线路连接完好后,进行试抽水,测定抽水井的流量、水位变化及观测井的 水位变化及流量。 (4)降水井正式运行 首先北侧①、②、③区域降水井一次开始正式运行,然后南侧④、⑤、⑦区域 降水井依次开始正式运行,⑥区域TW1-3号降水井开始阶作为备用观测井,观察水 位下降情况,若水位下降不明显,则启动⑥区域TW1-3号降水井正式运行。 W21 W22 ① ③ SW5 ② W6 W8 SW2 W10 W7 W9 W11 W12 W5 SW1 Pz1 SW3 W4 ⑥ TW3 W13 W14 W3 ④ ⑦ W15 W2 W1 W19 SW4 W18 W16 ⑤ W20 W17 图4.3-19 降水井正式运行顺序 1)正式运行注意事项 在开始降水运行之前,测定静止水位,安排好抽水设备、电缆及排水管道作生 56『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 产性抽水试验运行,验证降水效果,检验排水系统是否通畅,抽出来的水应排入场 外弃水点中,以免抽出的水就地回渗,影响降水效果。同时验证电路系统是否正常, 对电箱和电缆线等设备进行检查,确保降水持续进行。 抽水需要24小时派人值班,并做好抽水记录,记录内容包括降水井涌水量 Q和 水位高差,以掌握抽水动态,指导降水运行达到最优。 2)基坑降水运行应注意以下事项: ①开挖过程中密切关注基坑内外各井水位变化情况以及降水井出水量变化情况; ②在运行过程中,如果发现某一个降水井不能保持运行,现场管理人员立即组 织人员进行电线路和水泵检查,如果是水泵出现问题立即换水泵,确保降水的顺利 进行,降水过程中现场准备有3台备用水泵。 3)降水井保护 基坑开挖时注意保护降水井管,PVC降水井管管材强度不高,经不起一些机械 设备的碰撞和冲击,在坑内挖土过程中,挖机等不能直接碰撞坑内井管,井周边 500mm范围内的土不得用挖机操作,可以人工钎土,并要有专人指挥。 首层土方开挖之前,所有的降水井顶部必须插上小红旗以示警戒。在下层土方 开挖之前,疏干深井的管口处应设置小红旗等醒目标志,对可能受车辆行走影响的 电缆线以及管路加以防护,并且抽水人员加强对现场的巡视力度。 由于基坑开挖场地比较小,应加强后期基坑开挖过程对降水井的保护。 土方开挖前每口降水井进行明显标识。 土方开挖前每口降水井井口必须进行封口处理。 土方开挖过程中必须有专人进行现场执勤,确保每口开挖机械覆盖的降水井均 能照顾到,及时配合开挖机械进行降水井周边多余土方的人工清理。 开挖过程中,每口降水井暴露部分必须贴反光条,进行警示。 4)降排水措施及要求 本基坑中明排地下水通过降水井中的潜水泵及集水坑中的汽油泵抽吸至场外, 由直径110mm的软管将该区域的地下水抽运至场外,地下排水过程中,潜水泵/汽油 泵的扬程必须足够大(30m左右),能将地下水排出地表。 降排水设施应满足工程降水最大出水量的需求,并保障排水的顺畅。 排水点距离深坑230m以外,最大量的减少排出的地下水回流。 57『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 图4.3-20 排水路径示意图(场外排水点/泄水池距离深坑230m以外) 图4.3-21 排水路径BIM鸟瞰图(场外泄水池距离深坑230m以外) (5)基坑封井 1)封井要求 本工程基础筏板厚度4m,高低跨交界处筏板厚度8.3m,低区与高区筏板分两次 58『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 进行浇筑,其中高区筏板底标高位于静止水位以上。 封井分为筏板浇筑前封井(即混凝土垫层浇筑时封井)、低区基础筏板施工后 封井、高区基础筏板施工后封井3个主要阶段。 第一阶段:筏板施工前基坑开挖至基底,在施工筏板垫层时,部分不参加运行 井(备用兼观测井)出水量特别小的疏干井可以先进行封井。封井前利用基坑内的 其他工作井继续运行,控制水位始终底于基坑开挖面以下0.5m。 第二阶段:设计单位确认抗浮满足要求,低区筏板浇筑完成后3天,保留⑤、 ⑥、⑦区域筏板外降水井,依次封闭①、②、③、④区域降水井。其中④区域降水 井在封闭前需做水位观测,C-2区土方开挖标高-0.82m,此阶段封井数量应结合现场 具体抽水情况最终确定,保证 C-2区电梯基坑水位不上升,而后施工该区域垫层及 防水。 第三阶段:高区筏板浇筑完毕且达到7天后,所有预留降水井可以实施封井。 以上各个阶段可以进行封井处理的井的具体数量,应结合现场实际降水井运行 情况、水位控制情况由设计单位最终而定。封井工作实施需取得设计单位、监理单 位的同意。 59『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 W21 W22 ⑥ ⑤ SW5 W6 W8 ④SW2 W10 W7 W9 W11 W12 W5 SW1 Pz1 SW3 W4 ① TW3 W13 W14 W3 ② ③ W15 W2 W1 W19 SW4 W18 W16 ⑦ W20 W17 图4.3-22 降水井封闭的思路 2)封井方法 第一阶段作一般封井,在基坑开挖至基底时,将基底以上井管去除,结合基底 混凝土垫层施工期间一并将井管位置浇筑混凝土。 第二阶段和第三的阶段的疏干井,如果需要穿过筏板,待结构筏板混凝土浇筑 完成后,在筏板施工前需要对疏干井井管进行处理。由于疏干井井管为 PVC井管, 井管穿过筏板时为了保证筏板与降水井管之间连接密实,不会发生渗漏,需要将原 先的PVC管自基底以上更换成平管,并在平管对应筏板中部的位置焊接1/2道刚性 止水钢环(宽度不小于15cm),确保地下水不会沿基坑筏板与降水井管交界面发生 渗漏。 60『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 图4.3-23 降水井不穿筏板封井做法 61『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 图4.3-24 降水井穿筏板封井做法 第二、三阶段封井是在筏板施工完成后封井,具体操作方法如下: ①预留疏干井在筏板范围内更换平管,筏板浇筑前将井管四周泥土清理干净, 用砂纸在用砂纸打磨管壁外侧钢管进行除锈处理,确保后期筏板混凝土浇筑时,井 管与混凝土接触面密实。 ②满足封井条件后,向井管内回填C15素混凝土至基底以下2m。剩余部分井管 采用无收缩C45混凝土回填。 ③回填混凝土达到设计强度后,清除井管内剩余积水,割除剩余未回填井管, 在井口焊接0.5cm厚钢板封口。 第三阶段封井,坑内预留降水井出水量较大,可考虑进行压密注浆封井。 坑外降水井在本工程降水完全结束后,在井内用 C15素混凝土进行回填至管口, 62『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 完成坑外井封井。 4.4 检查要求及控制要点 4.4.1土方开挖检查要求及控制要点 (1)检查要求 本工程基坑土方开挖的工程质量,除了满足埃及当地的要求,还应满足《建筑 地基基础工程施工质量验收规范》中的要求。具体要求如下表所示: 表4.4-1 土方开挖偏差值允许值 允许偏差或允许值 项 序 柱基 挖方场地平整 地 检验方法 目 号 项目 基坑 管沟 (路) 人工 机械 面基层 基槽 1 标高 -50 ±30 ±50 -50 -50 水准仪 主 长度、宽度 +200 +300 +500 控 2 (由设计中心 +100 - 经纬仪,用钢尺量 项 线向两边量) -50 -100 -150 目 观察或用坡度尺检 3 边坡 设计要求 查 一 用2m靠尺和楔形塞 1 表面平整度 20 20 50 20 20 尺检查 般 项 2 设计要求 观察或土样分析 目 注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。 本工程土方开挖属基坑、基槽。允许偏差或允许值见上表。 (2)质量控制要点 1)开挖前项目测量工程师复核建筑物的定位轴线、开挖线准确无误后方准开挖。 施工中要对平面控制桩和水准控制点采取可靠的保护措施,防止碰撞或损坏,并定 期复核。 2)开工前要做好各级技术准备和技术交底工作。施工技术人员,测量人员要熟 悉图纸。 3)施工中要配备专职测量工随时测量和校核平面位置、水平标高、边坡坡度 (观察水平高度,每间隔2~4米,检测标高一次),严禁超挖。 4)施工人员换班时,要交接挖深、边坡操作方法,以确保开挖质量。 63『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 5)基坑开挖接近定标高层(最后一层),选取下一层开挖点,先由测量工程师 测量完成面标高,并根据基坑设计标高计算出最后一层开挖厚度(注意预留 200mm 人工清底厚度),施工机械按照计算出的厚度开挖,严禁超挖深挖扰动基底土。 6)执行样板制,挖至坑底时,由操作技术较好的修整工人挖一段后,经测量员、 质检人员检查合格后作为样板。按照样板大面积开挖、清槽。机械挖土过程中,项 目部将配备足够的基底清土人员(普工),随时配合基底清土,将土送至挖土机开 挖半径内,由挖掘机装土外运。 7)对于一次开挖至设计坑底标高后的基坑,如后面工序不能立即施工时,预留 300mm土层作为成品保护层,施工前清理。 8)认真执行技术、质量管理制度、施工中要及时整理基坑边线、深度、平整度 和边坡坡度等测量记录。 4.4.2降水施工检查要求及控制要点 井位偏差应不大于4.0m; 成孔直径应不小于设计值; 井孔及井管垂直度偏差不大于1%; 成井深度应不小于设计值,且不超过设计井深0.5m; 洗井后井口出水的泥砂含量应小于0.1‰(体积比); 井底沉渣厚度应不大于100mm。当井深大于20m,井底沉渣厚度不大于井深的 5‰。 表4.4-2成井施工过程质量控制要求 序号 检查项目 技术要求 检查数量 1 成孔直径(mm) 偏差±20mm 全数 偏差±0.20m(疏干井) ≥50%井数 2 井管沉设深度(m) 偏差±0.15m(减压井) 全数 3 井管间距(m) 偏差±1.00m ≥50%井数 4 滤料规格 D50=(6~12)d50 全数 5 滤料围填 高出滤管顶2m以上,滤料体积≥95% 全数 6 孔口段粘土封填 不得使用粉性土,厚度≥1.5m ≥50%井数 4.4.3常见问题及预防、处理措施 (1)沿海基坑地质情况复杂,底部土层含水量大 64『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 解决措施:塔楼区域深基坑开挖底部以下0.5m-4.5m存在不均匀的粉质黏土,含 水率较大且土质较软,土方开挖过程中严禁超挖,并采取分层法分步开挖地方式进 行开挖。基坑底部2m范围内为石灰石、粗砂石层,水流呈水平向补给,低区基坑开 挖后需沿四周一圈设置排水盲沟,在基坑南侧设置 2口集水坑用于集水明排,集水 坑需位于筏板以外。 (2)水位降不到设计要求 解决措施: 1)检查深井设备、排除机械故障。 2)检查井深,若井中掉入泥土,影响出水量,则重新洗井。 3)开启备用兼观测井。 4)对于潜水或开挖范围内地下水,若略高于开挖面,可辅助井点降水;若因降 水井损害数量较多,造成地下水位无法降至设计要求,则需要在该区域增加降水井。 5)对于因地层原因引起的层间滞水,可辅助明排措施或者井点降水。 (3)用电应急预案 解决措施: 1)双电源保证 施工现场应有两路用电,降水运行中应保证一路发电机停电后另一路备用电源 能及时使用,保证停电1~10分钟内(可根据后期试抽水确定具体时间)能将确保 降水井的电源得到更换,确保在基坑开挖过程中降水不得长时间中断,否则造成的 后果无法估量,影响基坑的安全。现场配备发电机,同时配备自动切换设备。 2)电源切换 电源切换时电工、发电机工和降水人员要统一指挥,协调操作,各负其责。切 换电源时,各位置工作人员职责如下: ①发电机操作工:在发电机所在位置,迅速启动发电机,待正常之后立即通知 电工切换电源; ②电工:位于双向闸刀位置,接到发电机工的指令后,迅速切换电源; ③降水班人员:位于各降水井启动箱和分电箱位置,根据启动箱指示灯状态或 电表状态随时合上开关并启动指定按钮。 以上工作人员必须在断电后及时各就各位,确保降水井在较短时间内恢复运行。 65『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 3)其他注意事项 ①切换电源会造成所有水泵停止工作,切换电源时降水人员必须在启动箱旁随 时准备启动水泵; ②若采用发电机,则先发电后切换电源,且必须在发电机工作稳定后方可切换; 一旦恢复供电,先切换电源,再关闭发电机,且必须是在供电工作稳定后方可切换。 (4)敞开式降水,排水量大,扬程高 解决措施: 本工程降水井底标高为-14.5m,潜水泵放置标高为-12.5m,场区外地面标高 14m,高差26.5m,拟采用不小于18.5kw,30m扬程,100方/h流量的潜水泵进行抽 水,排水管过路处设置预埋管槽,基坑四周设置排水支架进行有组织的排水,位于 筏板内部的降水井,设置单立杆排水支架,确保不影响钢筋绑扎。 66『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 五、施工保障措施 5.1组织保障措施 建立健全以项目经理为第一责任人的工程质量管理小组,从组织保证、制度保 证、施工质量保证、质量检查保证、质量信息诸方面建立完善的安全质量保证体系。 项目组织机构详见下图: 图5.1-1 项目组织机构图 表5.1-1 职责分工表 名称 职责 项目经理为土方开挖工程第一负责人,组织实施施工组织设计和项目质量计 项目经理 划,合理有效配置各项施生产要素,确保生产工序质量稳定,对工程的质量、 安全、工期和文明施工负全责; 现场经理主要负责生产施工及进度安排,协助项目经理对工程项目现场进行全 现场经理 面管理,确保投入的各生产要素正常运转; 总工主要负责施工及运行中技术问题解决,对工程项目技术质量工作负直接责 总工程师 任,有效贯彻落实各项技术规范、标准和公司技术质量管理制度,负责组织安 排进行技术交底,复核测量定位、抄平和放线工作; 工程部负责现场生产调度、作业计划安排与调整,确保工程项目的均衡有序运 工程部 转,填写施工日记。完成当班各类技术报表及隐蔽工程的会签; 质量部负责督促检查有关施工规范和质量管理制度的执行情况,并给予指导, 质量部 对于违反或不符合质量要求的作业,提出处理意见; 物资部负责进场原材料的验收、报验工作,对现场物资进行有效管理与标识, 物资部 建立进场物资、设备台帐,负责报废物资处理等表格的填写与送审; 安全部负责贯彻执行劳动保护、安全生产、文明施工的方针、政策、法令、法 安全部 规和有关规定、制度,对作业班组进行安全技术交底,确保工程项目施工质量 安全目标的顺利实现,检查督促安全与文明生产措施落实,定期开展安全检查 67『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 名称 职责 活动,督促完善安全设施。 5.2技术措施 5.2.1安全保证措施 1)施工现场用电应严格按照用电安全管理规定,加强电源管理,预防发生电气 火灾。 2)施工人员进入现场应戴安全帽,操作人员应集中精神,遵守有关安全操作规 程。 3)施工现场的道路应畅通无阻,夜间应设照明,并加强值班巡逻。 4)运输坡道要保证宽度和坡度,以保证车辆上、下坡道安全。 5)施工现场办公室、宿舍以及各种车辆内按规定配备灭火器。 6)施工现场和生活区未经保卫部门的批准不得使用电热器具。 7)现场用供电系统,非电工不得操作,电工每天对供电设施进行检查。 8)施工机械不得碰轧供电系统。 9)遵守值班制度,设置夜间值班人员。 5.2.2质量技术保证措施 (1)质量验收标准 本工程基坑土方开挖的工程质量,除了满足埃及当地的要求,还应满足《建筑 地基基础工程施工质量验收规范》中表6.2.4的要求。 (2)质量控制措施 1)开挖前项目测量工程师复核建筑物的定位轴线、开挖线准确无误后方准开挖。 施工中要对平面控制桩和水准控制点采取可靠的保护措施,防止碰撞或损坏,并定 期复核。 2)开工前要做好各级技术准备和技术交底工作。施工技术人员,测量人员要熟 悉图纸。 3)施工中要配备专职测量工随时测量和校核平面位置、水平标高、边坡坡度 (观察水平高度,每间隔2~4米,检测标高一次),严禁超挖。 4)施工人员换班时,要交接挖深、边坡操作方法,以确保开挖质量。 5)基坑开挖接近定标高层(最后一层),选取下一层开挖点,先由测量工程师 68『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 测量完成面标高,并根据基坑设计标高计算出最后一层开挖厚度(注意预留 300mm 人工清底厚度),施工机械按照计算出的厚度开挖,严禁超挖深挖扰动基底土。 6)执行样板制,挖至坑底时,由操作技术较好的修整工人挖一段后,经测量员、 质检人员检查合格后作为样板。按照样板大面积开挖、清槽。机械挖土过程中,项 目部将配备足够的基底清土人员(普工),随时配合基底清土,将土送至挖土机开 挖半径内,由挖掘机装土外运。 7)对于一次开挖至设计坑底标高后的基坑,如后面工序不能立即施工时,预留 200mm土层作为成品保护层,施工前清理。 8)认真执行技术、质量管理制度、施工中要及时整理基坑边线、深度、平整度 和边坡坡度等测量记录。 5.2.3文明、环保保证措施 (1)基坑临边防护开挖时采用钢管搭设两道防护栏杆形式(下道栏杆离地 600mm,上道栏杆离地 1200mm)。立杆间距应不超过 2000mm,立杆与基坑边坡的距 离不应小于500mm; (2)防护栏杆和踢脚板刷红白相间安全警戒色。 (3)基坑周边3m范围内严禁堆载,坡面堆载不超过30KPa。 (4)基坑周边设置夜间警示灯。 (5)基坑支护完成后,在基坑靠近道路处分别搭设上下通道。 (6)渣土外运至相应存土场,禁止随意倾倒。 (7)施工场地道路平整畅通,排水系统良好。材料、机具分类堆放整齐并设置 标示牌。 (8)场地内的管线应严格按设计和安全规定架设,并严加管理,杜绝乱搭乱接。 建立工地文明、卫生防水责任制,落实到人。 (9)施工人员及管理人员上岗时并必须戴安全帽,并做好施工现场的安全保卫 工作,采取必要的防盗措施,非施工人员不得擅自进入施工现场。 (10)工地现场机具设备及材料堆放应合理有序,现场的废料应及时清运,。 (11)施工现场办公室要经常保持整洁有序,不准兼作宿舍用。 (12)工程完工后做到料净场地净。 69『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 5.2.4监测监控措施 (1)监测的目的 基坑监测包括对周边环境的保护监测和对本基坑体系的安全监测,及时预报施 工过程中可能出现的问题,通过信息反馈法指导施工,根据监测资料及时控制和调 整施工进度和施工方法。监控量测是施工的重要组成部分。通过掌握地层、支护结 构和周边环境的动态,利用监测结果为设计和施工提供参考依据。在基坑各工序施 工前,必须及时测定周边建筑物及周边环境的初始值,施工过程中,密切关注施工 扰动对周边建筑物及周边环境的影响,其他监测项目应在相关结构施工完成后及时 测定初始值。 (2)监测技术要求 本工程应加强信息化施工,施工期间应根据监测资料及时控制和调整施工进度 和施工方法,对施工全过程进行动态控制。 监测点布置要求 1)坡顶水平位移和竖向位移监测点沿基坑边四周布置,周边中部、阳角处布置 测点,每边监测点数目不少于3个。水平和竖向位移监测点为共用点,设置在基坑 坡顶。监测点设在混凝土墩上,预埋∅20钢筋,钢筋伸出混凝土墩 10mm,并在钢筋 上划十字线控制,具体见下图。 图5.2-1 监测点布置 70『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 图5.2-2 监测点布置点详图 2)深层水平位移监测点布置在基坑周边的中部、阳角处及有代表性的部位。监 测点水平间距为20~50m,每边监测点不少于1个。 3)基坑周边地表竖向位移监测点沿基坑周边布置,布置在坑边中部或其他有代 表性的部位。 4)水平位移观测采用视准线法,测量各监测点横向位移,其目的是量测支护结 构和基坑顶端的位移量。选用全站仪进行观测,观测时使每段观测点与两端工作基 点布成一条准直线,将仪器设于一端工作基点上,后视另一工作基点,确定各观测 点相对于准直线的垂直偏移量。沉降观测,主要是精密水准测量,采用在一个基准 点对多个变形监测点进行观测的方法。 5)仪器安装埋设前要进行检验和率定,绘制监测点,监测点如上图。 6)有监测点安装埋设完成后,加强对现场测点保护,以防监测测点被破坏。 7)测数据必须做到及时、准确和完整,发现异常现象,加强监测。监测数据未 达到报警值期间,应向设计单位每周提交一次书面监测结果,监测材料上应注明对 应的施工工况及工况平面分布图等施工信息,便于相关各方分析监测结果所反映的 情况。 监测数据如达到或超过报警值应及时通报有关各方,以期尽快采取有效措施保 证本工程的顺利进行。 8)原始数据要进行分析,去伪存真后方可进行计算,并绘制观测读数与时间、 深度及开挖过程曲线,按施工阶段提出简报。监测工作贯穿基坑工程始终,待全部 资料备齐后,应提供完整电子版监测数据、监测时程曲线图及监测报告设计单位。 (3)监测内容 71『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 基坑土方开挖及地下室施工期间,对边坡及周围环境全面监测,做到信息化施 工;监测内容包括: 1)坡顶水平竖向位移 2)地表裂缝 3)周边地表竖向位移 4)主塔楼基坑地下水位变化情况 (4)监测报警值 监测控制值如下表所示,报警值取控制值的80%。 72『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 表5.2-1 基坑监测控制值 监测项目 速率(mm/d) 累计值(mm) 坡顶地面水平位移 4 40 坡顶地面竖向位移 3 35 周边地表竖向位移 3 40 地下水位变化 500 1000 周边地表竖向位移 3 35 10(既有裂缝); 周边地表裂缝 持续发展 2(新增裂缝) (5)监测频率 表5.2-2 基坑监测频率 施工进程 监测频率 ≤H/3 1次/3d 开挖深度h H/3~2H/3 1次/2d 2H/3~H 1次/1d ≤7 1次/2d 7~14 1次/3d 筏板浇筑后时间(d) 14~28 1次/7d >28 1次/10d (6)监测要求 1)基坑开挖前须对周边环境作全面调查, 掌握监测对象的初始状况。 做好监 测点的布设与保护,施工阶段每次监测完成后必须对监测点进行覆盖,并设专人看 护。 2)各监测项目应在基坑施工前或测点安装后测得稳定的初始值,且次数不应少 于三次。 3)监测时间应持续至整个基坑回填结束。 4)每次观测数据要及时记录表格、绘制成相关曲线,并根据已有数据对其做出 发展趋势分析,对基坑是否安全做出评估,及时编制报表报送有关单位。 5)应特别加强雨天和雨后的监测。 (7)监测组织结构 本工程基坑监测由技术部监督以及后续资料整理,工程部配合测量。 73『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 74『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 六、施工管理及作业人员配备和分工 6.1施工管理人员 表6.1-1 主要管理人员职责分工表 序号 姓名 职务 职责 项目经理为土方开挖工程第一负责人,组织实施施工组织设 计和项目质量计划,合理有效配置各项施生产要素,确保生 1 张秀川 项目经理 产工序质量稳定,对工程的质量、安全、工期和文明施工负 全责; 现场经理主要负责生产施工及进度安排,协助项目经理对工 2 董都 现场经理 程项目现场进行全面管理,确保投入的各生产要素正常运 转; 总工主要负责施工及运行中技术问题解决,对工程项目技术 质量工作负直接责任,有效贯彻落实各项技术规范、标准和 3 李卓文 总工程师 公司技术质量管理制度,负责组织安排进行技术交底,复核 测量定位、抄平和放线工作; 严格执行国家安全生产的方针、政策、各种规章制度及各项 4 刘晓飞 安全总监 标准,对项目施工生产安全行使监督检查职能,具体指导安 全员工作。 工程部负责现场生产调度、作业计划安排与调整,确保工程 工程部负 5 李玉锁 项目的均衡有序运转,填写施工日记。完成当班各类技术报 责人 表及隐蔽工程的会签; 质量部负责督促检查有关施工规范和质量管理制度的执行情 质量部负 6 刘加乐 况,并给予指导,对于违反或不符合质量要求的作业,提出 责人 处理意见; 物资部负责进场原材料的验收、报验工作,对现场物资进行 物资部负 7 张钊 有效管理与标识,建立进场物资、设备台帐,负责报废物资 责人 处理等表格的填写与送审; 安全部负责贯彻执行劳动保护、安全生产、文明施工的方 针、政策、法令、法规和有关规定、制度,对作业班组进行 8 郝志国 安全员 安全技术交底,确保工程项目施工质量安全目标的顺利实 现,检查督促安全与文明生产措施落实,定期开展安全检查 活动,督促完善安全设施。 6.2专职安全人员 表6.2-1 专职安全人员表 序号 姓名 职务 1 刘晓飞 安全总监 2 郝志国 安全员 3 Ayman 属地安全员 4 waleed 属地安全员 75『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 6.3 作业人员配置 表6.3-1 作业人员配置表 序号 工种名称 人数 负责 1 挖掘机司机 16 土方施工 2 汽车司机 50 土方施工 3 推土机司机 10 土方施工 4 普工 4 土方施工 5 属地工程师 6 土方施工 6 维修工 4 机械维修 7 测量工 7 测量 8 钻井工 6 降水施工 9 抽水工 3 降水运行 10 机修工 2 降水运行维护 总计 97 76『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 七、验收要求 7.1验收标准 (1)土方开挖 本工程基坑土方开挖的工程质量,除了满足埃及当地的要求,还应满足《建筑 地基基础工程施工质量验收规范》中的要求。 表7.1-1 土方开挖偏差值允许值 项目 允许偏差或允许值 序 柱基 挖方场地平整 地 检验方法 号 项目 基坑 管沟 (路) 人工 机械 面基层 主 基槽 控 1 标高 -50 ±30 ±50 -50 -50 水准仪 项 长度、宽度 目 (由设计中 +200 +300 +500 2 +100 - 经纬仪,用钢尺量 心线向两边 -50 -100 -150 量) 观察或用坡度尺检 3 边坡 设计要求 查 一 用2m靠尺和楔形塞 1 表面平整度 20 20 50 20 20 尺检查 般 项 2 设计要求 观察或土样分析 目 注:地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。 本工程土方开挖属基坑、基槽。允许偏差或允许值见上表。 (2)降水施工 基坑降水工程成井验收,由监理、降水设计及施工单位共同参与完成。 填写成井验收记录表,其中成井质量应符合下列规定: 井位偏差应不大于4.0m; 成孔直径应不小于设计值; 井孔及井管垂直度偏差不大于1%; 成井深度应不小于设计值,且不超过设计井深0.5m; 洗井后井口出水的泥砂含量应小于0.1‰(体积比); 井底沉渣厚度应不大于100mm。当井深大于20m,井底沉渣厚度不大于井深的 5‰。 77『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 表7.1-2 成井施工过程质量控制要求 序号 检查项目 技术要求 检查数量 1 成孔直径(mm) 偏差±20mm 全数 偏差±0.20m(疏干井) ≥50%井数 井管沉设深度 2 (m) 偏差±0.15m(减压井) 全数 3 井管间距(m) 偏差±1.00m ≥50%井数 4 滤料规格 D50=(6~12)d50 全数 5 滤料围填 高出滤管顶2m以上,滤料体积≥95% 全数 6 孔口段粘土封填 不得使用粉性土,厚度≥1.5m ≥50%井数 7.2 验收程序 工程部施工完成 提交资料 质量部 验收申请 不合格 监理 合格 验收完成 7.3验收内容 基坑开挖至基底且变形相对稳定后边坡顶部水平位移及沉降、建(构)筑物沉 降、周边道路沉降、坡顶(底)排水措施和基坑侧壁完整性。 78『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 表7.3-1 基坑监测控制值 监测项目 速率(mm/d) 累计值(mm) 坡顶地面水平位移 4 40 坡顶地面竖向位移 3 35 周边地表竖向位移 3 40 地下水位变化 500 1000 周边地表竖向位移 3 35 10(既有裂缝); 周边地表裂缝 持续发展 2(新增裂缝) 79『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 八、应急处置措施 8.1应急沟通 8.1.1土方开挖及降水应急响应 1)应急机制 本工程应急机制分两个层次建立: 第一级:应急救援小组。直接对接现场,由项目经理部领导成员组成,包括项 目经理、现场经理、技术负责人、安全负责人等。这是事件发生第一反应小组,也 是事件的控制中心。 第二级:应急领导小组。间接对接现场,由总包单位、总分包单位、设计单位、 监理单位等人员组成,为第一级应急小组提供相应支持。 2)施工现场应急领导小组 施工现场应急领导小组由建设单位、设计单位、施工单位、监理单位、等人员 组成,为施工现场救援小组提供相应支持。 3)施工现场应急救援小组 应急救援小组成员在应急状态下手机必须24小时开机。 1)指挥长、副指挥长职责 现场指挥长:张秀川01501115617 负责统一指挥,并根据发生事故的危害程度,采取对应措施并组织实施。及时 向上级和社会有关部门(机关)报告;组织或参与事故原因的调查分析,积极协助 上级部门对事故的调查处理。 现场副指挥长:董都01556005652;李卓文01501000628 协助指挥长指挥、协调;当无法与指挥长取得联系时,承担指挥长职责。 80『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 2)抢险组职责 组长:李玉锁01554256262 接报后迅速召集应急小组成员,15分钟内到达事故现场,实施排险加固,为抢 险提供物资和设备供给、现场照明、安全通道等;并及时将灾情向指挥长报告、与 相关人员通报。 成员:工程部、技术部、机电部 服从组长的安排,立即开展排险活动,保障抢险提供物资和设备供给、现场照 明、安全通道等;当无法与组长取得联系时,按从上到下的序列承担组长的职责。 3)警戒组职责 组长:刘晓飞01100922125 接报后迅速组织本组成员,将人群疏散到安全地带,保护好事故现场;维持好 主干道畅通,加强治安警戒,防止因人员混乱而造成物资财产被破坏或被丢失。 成员:安全部、质量部 服从组长的安排,立即开展人员疏散、现场保护、维护交通、治安警戒等活动; 当无法与组长取得联系时,按从上到下的序列承担组长的职责。 4)通讯组职责 组长:张文杰01554999030 负责通信联络和车辆调度、医院联系等事宜;经指挥长授权,积极与政府有关 部门及各新闻媒体协作,努力使事故的损害和影响面降低到最小。 成员:行政部、物资部 按照组长的安排和授权,具体办理通信联络、车辆调度、医院联系等事宜;积 极与政府有关部门及各新闻媒体协作和沟通。当无法与组长取得联系时,按从上到 下的序列承担组长的职责。 5)救护组职责 组长:黄佳佳01556005782 对伤员进行临时有效救护;组织人员将伤员安全、迅速转运至就近医院,向医 生正确反映伤员相关情况;及时向指挥长汇报抢救情况。 成员:商务部、行政部 服从组长的安排,立即开展伤员的救护、将伤员安全、迅速转运至就近医院, 81『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 向医生正确反映伤员相关情况;随时向组长汇报伤员救护情况;当无法与组长取得 联系时,按从上到下的序列承担组长的职责。 6)调查组职责 组长:刘加乐01554999032 接报后迅速召集应急小组成员,15分钟内到达事故现场,调查、询问事故发生 的情况以及原因;及时将调查情况向指挥长报告、与相关人员通报。 成员:安全部、质量部 服从组长的安排,立即开展调查活动,做好对事故现场的调查取证工作,对物 证、人证进行收集、对现场拍照记录 7) 善后组职责 组长:张庆龙01501115594 接报后迅速召集应急小组成员,15分钟内到达事故现场,做好伤者以及家属的 联系,向保险公司报案和赔偿事宜,及时将情况向指挥长报告、与相关人员通报。 成员:服从组长的安排,立即调查伤者及其家庭的情况,与医院联系了解伤情; 当无法与组长取得联系时,按从上到下的序列承担组长的职责 8.1.2成立应急救援队伍 应急救援队伍主要由经警和分包队伍人员组成,接受应急救援小组指挥。应急 队伍根据实际情况分成若干个小组,每个小组若干人,设小组长一名(小组长配有 手机,电话号码报应急机制领导小组)。各小组组长为劳务队伍带班班长,成员主 要为现场工人。各救援小组由应急救援小组统一划分责任区域,明确各区域主要任 务责任,平时各小组巡视检查各自区域,观察包括基坑周围地面裂缝、塌陷及渗漏 水情况,地面超载及基坑隆起、管涌情况,基坑支护结构状态等。按照基坑工程的 进度,遇有大雨等特殊情况应加强巡视密度,发现险情及时报告并组织抢险,各救 援小组统一听从应急机制领导小组的指挥。 1)应急机制小组责任期限 工程施工全过程,工程正式开工起至工程竣工验收合格、项目经理部解体为止。 应急机制小组在工程期间坚持岗位,建立健全岗位责任制,保证明确小组各主要成 员责任。 2)应急机制激活时间 82『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 事故发生后1小时内,启动应急机制,同时上报有关部门。全天24小时进入应 急状态。事后处理报告提交公司总部、业主、政府部门48小时后,应急状态解除。 1)应急机制小组工作总体流程及要求 要求事故发生后半小时内由应急救援小组向应急领导小组及公司总部报告,然 后通过应急领导小组和公司总部向政府及有关部门汇报。 2)制定应急制度、应急预案和宣传培训教育 由应急小组制定应急制度、应急预案和相应的应措施。组织管理人员和工人学 习交底,掌握预案措施的要点和实施程序,了解应急材料、器材的存放地点和领取 程序。 应急救援领导小组应定期组织分级应急预案的培训,掌握事故预防、响应要求、 现场控制及综合协调等内容,提高对应急事件的处置能力。 各级应急抢险队伍和人员,定期进行针对性的专业训练。 工程项目参建各方施工人员进行突发事件应急逃生、自救及互救、配合方面的 培训。 项目部以开展各种安全生产等活动为载体,广泛利用广播、影视、报刊、板报 等形式,对从业人员进行应急救援知识的宣传和普及教育。 3)应急材料、机具配备 ①基本装备 特种防护品:如绝缘鞋、绝缘手套、雨鞋等; 一般防救护品:安全带、安全帽、安全网、防护网;救护担架1付、医药箱1个 及临时救护担架及常用的救护药品等 专用饮水源、盥洗间和冲洗设备。 ②专用装备 消防栓及消防水带、灭火器等。 自备小车壹辆 4)应急演练 每隔2月进行一次预演,预演时人员全部到位。 8.2重大环境因素和危险源分析 表8.2-1 危险源分析表 83『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 序号 工程危机对象 可能产生的后果 可能发生的阶段 产生物体打击事故 产生机械事故 1 施工行为 土方开挖阶段 产生触电事故 产生其他安全事故 支护 土体局部或整体破坏 土方开挖阶段 基坑 土体差异沉降 土体局部或整体破坏 2 支护 土方开挖至地下室筏 坑底管涌 周边设施破坏 板达到设计标高阶段 3 周边道路 道路开裂导致道路封闭 施工全阶段 为应付突发事件,保证施工生产的顺利进行,特设如下措施: 1)在基坑开挖期间,设有责任心的专人检查基坑稳定,发现问题及时上报有关 施工负责人员,便于及时处理。 2)在基坑监测过程中如发现坑顶地表唯一过大即停止开挖,通知相关部门,做 好处理措施,待稳定后继续开挖; 3)坑边不准堆积弃土,不准堆放建筑材料、存放机械、水泥罐及行车。 4)坑边不得常有流水,防止渗水进入基坑及冲刷边坡,降低边坡稳定; 5)依据监测结果及时调整土方开挖顺序,放慢土方开挖速度。 6)如施工过程中发现水量过大或下雨时,及时增设水泵降水处理。 8.2.1基坑顶变形接近报警值的应急措施 根据需要在基坑外侧,采用跟踪、分层、双液、速凝填充注浆纠偏措施,以保 证基坑安全。 1)双液注浆采用自下而上注浆工艺,其流程如下: 布注浆管→振管→连接系统管路→配制浆液→开动浆泵注浆→布管上提→再注 浆→注浆结束→转下一循环。 2)采用振冲法打设注浆管,根据变形情况,沿基坑外侧局部布置注浆管。注浆 范围、注浆管布置,注浆压力、注浆量等具体施工参数根据监测数据分析确定。 3)浆液配合比:为减少浆液凝结时间,限制浆液的流动范围,防止浆液在土层 中任意流动而使原已填满的孔隙重新出现空洞而削弱灌浆体整体强度,施工中采用 水泥浆与水玻璃双液进行注浆。凝结时间控制在15~20min。 84『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 主要材料采用强度等级32.5普通硅酸盐水泥,模数2.6,水泥浆的水灰比为0.5: 1,水泥浆与水玻璃的体积比为1:1。 4)注浆采用自下而上的方法,施工要求点多量少。注浆时同时开动2台注浆泵, 分别将水泥浆和水玻璃压入注浆管内,沿深度方向每隔30cm为一个注浆点。每个注 浆点压浆量根据监测数据分析确定。 8.2.2深基坑坍塌 1)对基坑位移定时进行监测(每日不少于一次),及时了解和掌握基坑情况。 2)加强基坑边的荷载控制,基坑周边3m内不得堆土、堆料、停置机具。 3)及时收听天气预报,加强雨天情况的跟踪报道,雨天对基坑边坡用塑料薄膜 进行覆盖,并且及时排除基坑内的积水,以防大风、暴雨袭击造成不必要的损失。 4)若发生坍塌事故,由项目应急救援指挥部及时调动应急救援小组人员赶到塌 方,第一时间辨明坍塌有无人员被掩埋、坍塌是否还有继续发展趋势等情况,并采 取相应的挖掘抢险营救、联系附近医疗救援机构和专业安全抢险机构、设置坍塌危 险区域隔离带等抢险措施。并注意保护现场以及抢险小组成员的安全,防止危害扩 大。应急救援中心选取项目所在地距离最近的阿拉曼医疗中心,中心电话:046 410 0212,车程约3km。应急路线如下图所示: 施工现场 医院 图8.2-1 项目至医院路线图 5)一旦发现基坑某部为出现裂缝等险情时及时在基坑内设置警戒区,防止人员 靠近,同时将出现险情部位基坑上口10m半径范围内的人员、材料、机具立即撤走。 85『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 6)若发生坍塌事故后,立即组织专家进场勘查,提出抢险及补救方案,采取有 针对性的处置措施。立即封锁该区路面,禁止各种车辆及无关人员通行;及时通知 设计人员到场。尽快采取坡后卸荷,坡脚堆土压重等方法减缓边坡位移。缩短边坡 监测周期,同时尽快分析事故原因,找出最有效的解决方案避免事故继续恶化,保 证工程顺利进行。 8.2.3基坑开挖遇到降雨 本项目地处沙漠低区,地下水位较低,年降水量较少。 1)雨季到来前在施工区域内合理布置排水沟,集水井,保证雨水能够迅速排入 集水井,并使用水泵抽出坑外。 2)现场准备10台水泵,一旦遇到暴雨,则及时投入坑内抽水,将水直接排到 弃水点,不让雨水浸泡坡脚。 8.2.4塔楼区域深基坑侧壁渗水 如有出现则增设埋管导水,在渗漏点插入花管,并在花管周边采用棉絮封堵, 使渗水仅从花管中流出。基坑四周设置排水盲沟和集水井,保证作业安全。 8.2.5突然停电 1)现场主要利用6组12台200KVA的柴油发电机组供电,功率充足,若某一台 出现损坏则其余发电机可作为补充。 2)保证停电10~15分钟内能将降水井的电源得到更换,确保在基坑开挖过程 中降水不得长时间中断。 4)疏散通道、施工场区的消防通道以及办公区的照明纳入应急供电。在以上区 域内设置足够的应急照明灯具,保证30min的应急照明时间。 5)在疏散通道、场区消防通道设置疏散指示标志。 6)项目配备手提应急灯及可充电型手电筒。 7)项目配备维修电工,进行施工用电线路的维护。 九、计算书及相关施工图纸 9.1 边坡防护设计方案论证报告(含计算书及图纸) 详见附件1。 9.2 基坑降水设计报告 详见附件2。 86『 埃及阿拉曼新城超高综合体项目 T0 1 标段 』 《基坑土方开挖及降水工程专项施工方 案》 9.3 相关图纸(基坑平面布置图) 详见附件3。 87
