ARTICLE · 999086
梁板模板安装工序资料
梁板模板安装工序资料房建 · 主体结构 · 工序验收 二层梁板模板(现浇结构模板安装) 基本信息 工程类型 房建 分部分项 主体结构分部 → 混凝土结构子分部 → 模板分项工程(现浇结构模板)
检验批划分与容量 检验批划分 按楼层 / 施工段划分——二层梁板模板为一个检验批,与同层梁板钢筋、混凝土对应同一施工段(同一划分) GB 50204-2015 第 3.0.7 条混凝土结构工程检验批按楼层、结构缝或施工段划分。GB 50204-2015 第 4.2.8 条模板安装检验批:同一检验批内,对梁、跨度大于 18m 时应全数检查、跨度不大于 18m 时应抽查构件数量 10% 且不应少于 3 件;对板应按有代表性的自然间抽查 10%,且不应少于 3 间;大空间结构按纵、横轴线划分检查面抽查 10% 且不应少于 3 面。GB 50300-2013 第 4.0.5 条检验批可按楼层、施工段、变形缝、工程量等划分;分项工程可由一个或若干个检验批组成。检验批划分方案施工前编制并报审,划分确定后同层模板、钢筋、混凝土对应同一施工段,不得中途更改。 容量单位 件 或 m² 说明 件=梁、板等构件数量;m²=模板与混凝土接触面积;梁板可按主轴线间划为 1 件 验收用表
规范依据 GB 50204-2015《混凝土结构工程施工质量验收规范》(第 3.0.7 条检验批划分、第 4.2.8 条模板安装检验批)GB 50300-2013《建筑工程施工质量验收统一标准》(第 4.0.5 条检验批划分) 取样与检测 原材取样检测 无(模板材料进场检查质量证明文件与外观,无见证取样复试要求;高大模板支撑体系所用钢管、扣件按危大工程要求验收)现场实体检测 无报验 / 检测时间 1梁板支撑体系搭设、模板铺设安装完成 2自检合格,报模板安装检验批+原始记录 3预埋件、预留孔洞浇筑前复核 4进入梁板钢筋安装(钢筋隐蔽) 5浇筑混凝土(模板验收合格后) 6按强度/规范拆模,另做模板拆除检验批 注意事项

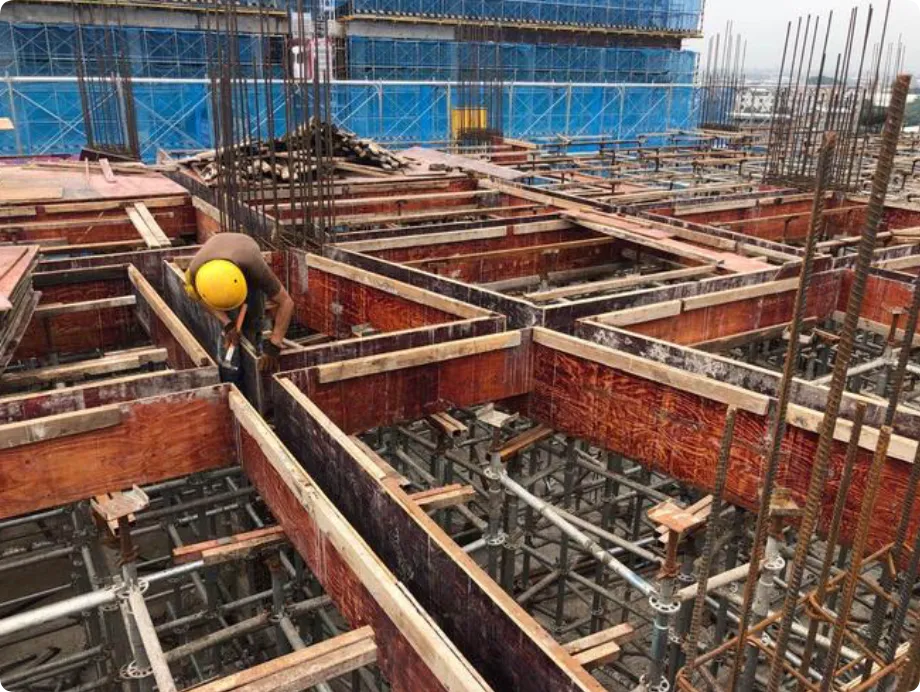

梁板模板安装重点:轴线位置、标高、截面尺寸、梁底模板起拱(跨度≥4m 按设计/规范起拱,一般 1/1000~3/1000 跨度);拼缝严密不漏浆 支撑体系(满堂架)按方案搭设:立杆间距、步距、扫地杆、剪刀撑、梁底立杆加密;可调顶托伸出长度符合要求;高大模板(超危大)必须专项方案专家论证+验收 模板底部与下层楼面间设可调支撑、不得悬空;上下层支撑位置对应(竖向连续传递);拆除上层模板支架时下层应能承受施工荷载 模板表面清理干净、涂刷隔离剂(脱模剂),不得用影响结构性能或装饰面的油性材料;预埋件、预留孔洞位置准确并固定牢固 拆模时间:侧模在混凝土强度能保证表面棱角不损坏时拆;底模及支架按同条件试块强度/规范规定(板/梁/悬臂构件分别要求)并经施工技术人员确认后方可拆 模板拆除顺序按方案(先支后拆、后支先拆);拆模后立即检查外观,办理现浇结构外观及尺寸偏差检验批
