2025环球网校一级建造师《铁路工程管理与实务》考点精讲
第5讲-3.1路基施工(1)
第3章 铁路路基工程
3.1 路基施工
3.1.1 地基处理施工
【考点】地基处理施工要求★★

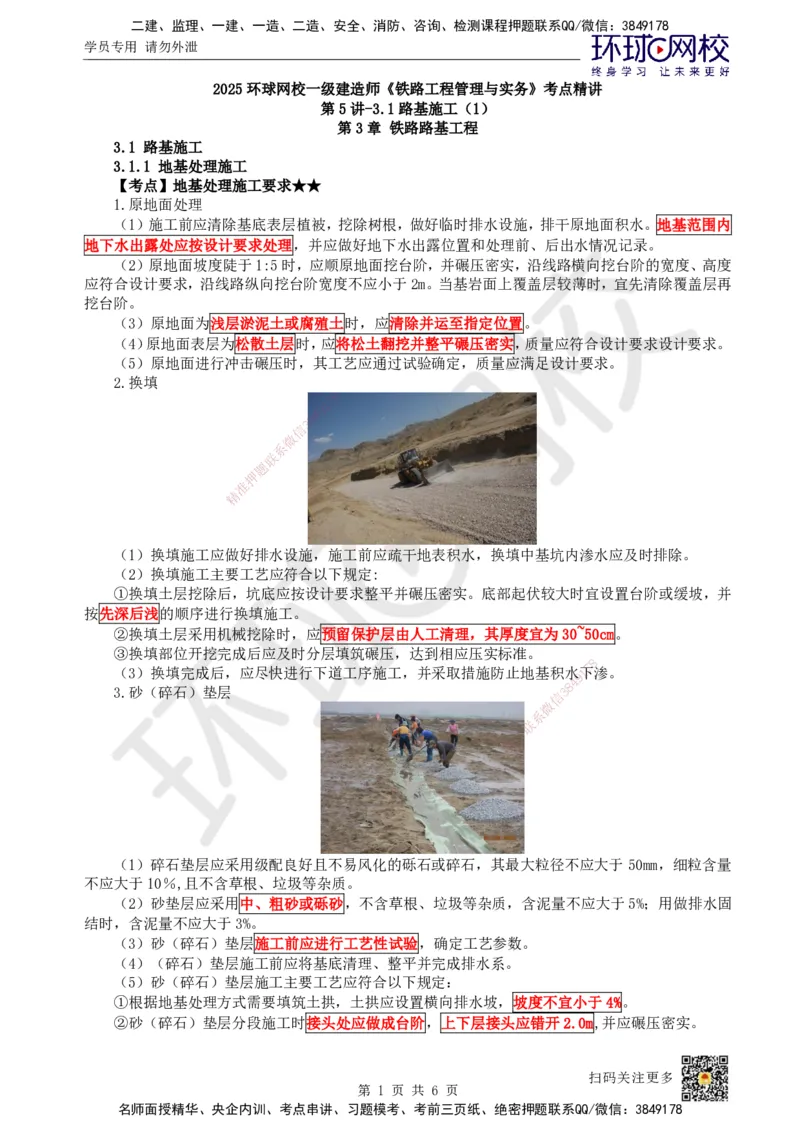

1.原地面处理
(1)施工前应清除基底表层植被,挖除树根,做好临时排水设施,排干原地面积水。地基范围内
地下水出露处应按设计要求处理,并应做好地下水出露位置和处理前、后出水情况记录。
(2)原地面坡度陡于1:5时,应顺原地面挖台阶,并碾压密实,沿线路横向挖台阶的宽度、高度
应符合设计要求,沿线路纵向挖台阶宽度不应小于2m。当基岩面上覆盖层较薄时,宜先清除覆盖层再
挖台阶。

(3)原地面为浅层淤泥土或腐殖土时,应清除并运至指定位置。
(4)原地面表层为松散土层时,应将松土翻挖并整平碾压密实,质量应符合设计要求设计要求。
(5)原地面进行冲击碾压时,其工艺应通过试验确定,质量应满足设计要求。
2.换填
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
(1)换填施工应做好排水设施,施工前应疏干地表积水,换填中基坑内渗水应及时排除。
(2)换填施工主要工艺应符合以下规定:
①换填土层挖除后,坑底应按设计要求整平并碾压密实。底部起伏较大时宜设置台阶或缓坡,并
按先深后浅的顺序进行换填施工。
②换填土层采用机械挖除时,应预留保护层由人工清理,其厚度宜为30~50cm。
③换填部位开挖完成后应及时分层填筑碾压,达到相应压实标准。
8
7
(3)换填完成后,应尽快进行下道工序施工,并采取措施防止地基积水1下渗。
9
4
8
3.砂(碎石)垫层 3
信
微
系
联
一
唯
(1)碎石垫层应采用级配良好且不易风化的砾石或碎石,其最大粒径不应大于 50mm,细粒含量
不应大于10%,且不含草根、垃圾等杂质。
(2)砂垫层应采用中、粗砂或砾砂,不含草根、垃圾等杂质,含泥量不应大于5%;用做排水固
结时,含泥量不应大于3%。
(3)砂(碎石)垫层施工前应进行工艺性试验,确定工艺参数。
(4)(碎石)垫层施工前应将基底清理、整平并完成排水系。
(5)砂(碎石)垫层施工主要工艺应符合以下规定:
①根据地基处理方式需要填筑土拱,土拱应设置横向排水坡,坡度不宜小于4%。
②砂(碎石)垫层分段施工时接头处应做成台阶,上下层接头应错开2.0m,并应碾压密实。
扫码关注更多
第 1 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄

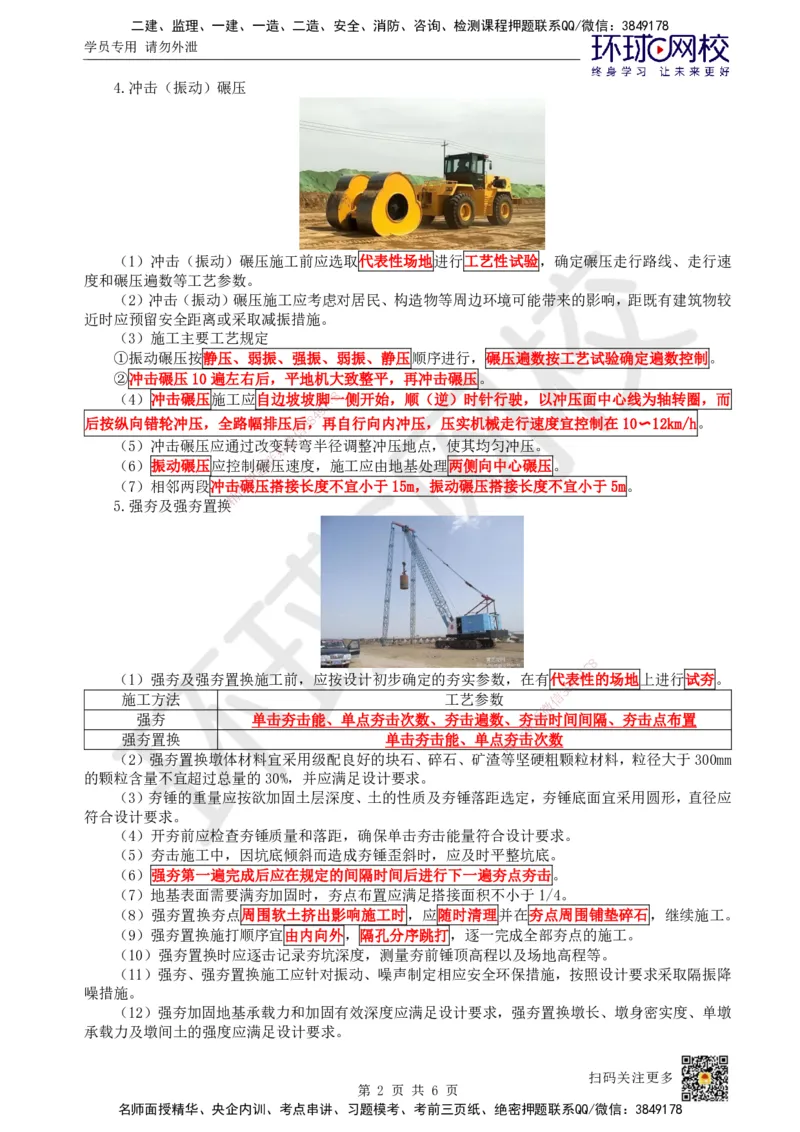

4.冲击(振动)碾压
(1)冲击(振动)碾压施工前应选取代表性场地进行工艺性试验,确定碾压走行路线、走行速
度和碾压遍数等工艺参数。
(2)冲击(振动)碾压施工应考虑对居民、构造物等周边环境可能带来的影响,距既有建筑物较
近时应预留安全距离或采取减振措施。
(3)施工主要工艺规定

①振动碾压按静压、弱振、强振、弱振、静压顺序进行,碾压遍数按工艺试验确定遍数控制。
②冲击碾压10遍左右后,平地机大致整平,再冲击碾压。
(4)冲击碾压施工应自边坡坡脚7 8一侧开始,顺(逆)时针行驶,以冲压面中心线为轴转圈,而
1
9
4
后按纵向错轮冲压,全路幅排压后3 8,再自行向内冲压,压实机械走行速度宜控制在10〜12km/h。
信
微
(5)冲击碾压应通过改变系转弯半径调整冲压地点,使其均匀冲压。
联
(6)振动碾压应控制题碾压速度,施工应由地基处理两侧向中心碾压。
押
(7)相邻两段冲击准碾压搭接长度不宜小于15m,振动碾压搭接长度不宜小于5m。
精
5.强夯及强夯置换
8
1
7
(1)强夯及强夯置换施工前,应按设计初步确 定的夯实参数,在有代
8
表4 9性的场地上进行试夯。
施工方法 工艺参数 信
3
微
强夯 单击夯击能、单点夯击次数、 夯击遍数、夯系击时间间隔、夯击点布置
联
一
强夯置换 单击夯击能、 单点
唯
夯击次数
(2)强夯置换墩体材料宜采用级配良好的块石、碎石、矿渣 等坚硬粗颗粒材料,粒径大于300mm
的颗粒含量不宜超过总量的30%,并应满足设计要求。
(3)夯锤的重量应按欲加固土层深度、土的性质及夯锤落距选定,夯锤底面宜采用圆形,直径应
符合设计要求。
(4)开夯前应检查夯锤质量和落距,确保单击夯击能量符合设计要求。
(5)夯击施工中,因坑底倾斜而造成夯锤歪斜时,应及时平整坑底。
(6)强夯第一遍完成后应在规定的间隔时间后进行下一遍夯点夯击。
(7)地基表面需要满夯加固时,夯点布置应满足搭接面积不小于1/4。
(8)强夯置换夯点周围软土挤出影响施工时,应随时清理并在夯点周围铺垫碎石,继续施工。
(9)强夯置换施打顺序宜由内向外,隔孔分序跳打,逐一完成全部夯点的施工。
(10)强夯置换时应逐击记录夯坑深度,测量夯前锤顶高程以及场地高程等。
(11)强夯、强夯置换施工应针对振动、噪声制定相应安全环保措施,按照设计要求采取隔振降
噪措施。
(12)强夯加固地基承载力和加固有效深度应满足设计要求,强夯置换墩长、墩身密实度、单墩
承载力及墩间土的强度应满足设计要求。
扫码关注更多
第 2 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
(13)强夯施工流程图【补充内容】
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
(14)强夯置换施工流程图【补充内容】
8
1
7
9
8
4
信
3
微
系
联
一
唯

6.袋装砂井
扫码关注更多
第 3 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
(1)砂袋的技术指标应符合设计要求,砂袋进场后应进行验收并妥善存放,禁止长时间在阳
光下暴晒。砂料应采用天然级配并风干的中、粗砂,不应含草根、垃圾等杂质,含泥量不应大
于3%。
(2)袋装砂井施工前应在路基范围内填筑土拱,并按设计要求铺设砂垫层,铺设厚度应符合设
计要求。
(3)打设机具成孔套管的内径宜略大于砂井直径,以减少施工过程中对地基土的扰动。
(4)成孔套管上应划出控制标高的刻划线,控制砂井打入长度符合设计要求。
(5)砂袋应防止扭结、缩颈、断裂和磨损,砂袋灌制应饱满密实。
(6)施工中应检查袋装砂井袋头8,若砂袋不满,应及时向袋内补砂。
7
1
9
(7)袋装砂井孔口带出的泥土8 4应及时清除,并用砂回填密实。
3
信
(8)砂袋顶部应埋入砂垫微层中,埋入长度应大于0.5m或符合设计要求。
系
(9)拔成孔套管将砂袋联带出长度大于0.5m时,必须重新补打。连续两次将砂袋带出时,应停
题
止施工,查明原因。 押
准
(10)袋装砂井施精工流程图【补充内容】
8
1
7
9
8
4
信
3
微
系
联
一
唯
7.塑料排水板
(1)塑料排水板技术指标应符合设计要求,滤膜应紧裹芯板不松皱。塑料排水盘带进场后应
进行验收并妥善存放,禁止长时间在阳光下暴晒。
(2)塑料排水板施工前应在路基范围内填筑土拱,并按设计铺设砂垫层,铺设厚度应符合设计
要求。
扫码关注更多
第 4 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
(3)塑料排水板在安装及打设过程中不应扭曲,透水膜不应破损,防止泥土等杂物进入排水板
滤膜内。
(4)塑料排水板不应接长使用。
(5)塑料排水板打入深度应符合设计要求,拔导管时将塑料排水板带出长度大于0.5m时,必
须重新补打。
(6)拔导管带出的淤泥应及时清除,并用在砂回填密实,避免污染外露塑料排水板。
(7)塑料排水板顶部应及时埋入砂垫层中,埋入长度应大于0.5m或符合设计要求。
(8)塑料排水板施工流程图【补充内容】
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8.真空预压
8
1
7
9
8
4
信
3
微
(1)真空管路连接应密封,在真空管路中应设置止 回阀和阀门
系
联
一
(2)滤水管应选用合适滤水材料包裹严密,避免抽气后 杂物唯进入抽真空装置。
(3)密封膜铺设时要适当放松,表面不应损坏。膜与膜之 间应采用热粘法粘接,热合加工的搭
接长度不应小于15mm。
(4)密封沟开挖深度应符合设计要求,密封膜顺密封沟铺设,且四周用黏土压实密封。
(5)抽真空作业前应进行抽真空试验,检查真空预压装置的布设及密封程度。
(6)密封膜上放置沉降板时,应在其上垫一层土工布,防止戳破密封膜。
(7)抽真空过程中应观测泵、真空管、膜内的真空度及地表总沉降、侧向位移等。
(8)开挖密封沟的弃土应运至指定地点,抽出来的地下水应统一排放。
(9)真空预压卸载时间应根据观测资料和工后沉降推算结果,由建设单位组织,设计、施工、
监理单位参加,评估单位进行卸载评估,评估通过后方能卸载。
(10)真空预压施工流程图【补充内容】
扫码关注更多
第 5 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
8
7
1
9
4
8
3
信
微
系
联
题
押

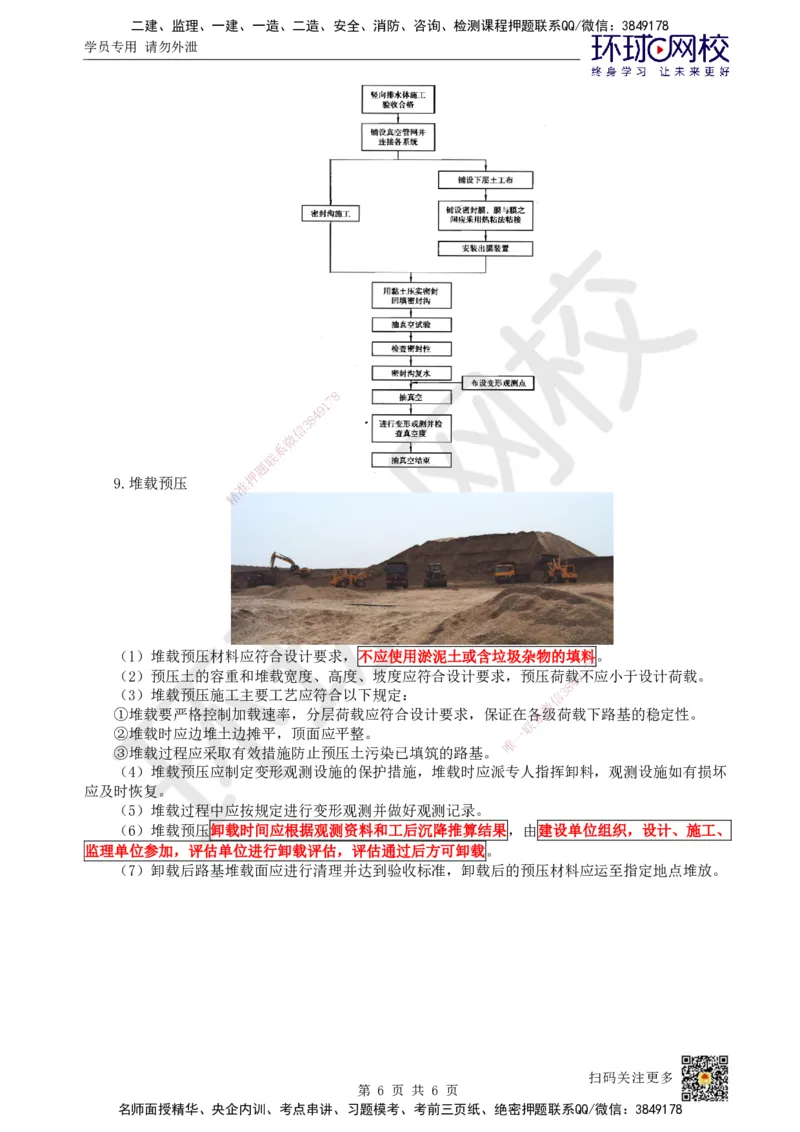

9.堆载预压 准
精
(1)堆载预压材料应符合设计要求,不应使用淤泥土或含垃圾杂物的填料。
8
(2)预压土的容重和堆载宽度、高度、坡度 应符合设计要求,预压荷载9 1不
7
应小于设计荷载。
8
4
(3)堆载预压施工主要工艺应符合以下规定: 信 3
微
①堆载要严格控制加载速率,分层荷载应符合设计要 求,保证在各系级荷载下路基的稳定性。
联
②堆载时应边堆土边摊平,顶面应平整。 一
唯
③堆载过程应采取有效措施防止预压土污染已填筑的路基 。
(4)堆载预压应制定变形观测设施的保护措施,堆载时应派专人指挥卸料,观测设施如有损坏
应及时恢复。
(5)堆载过程中应按规定进行变形观测并做好观测记录。
(6)堆载预压卸载时间应根据观测资料和工后沉降推算结果,由建设单位组织,设计、施工、
监理单位参加,评估单位进行卸载评估,评估通过后方可卸载。
(7)卸载后路基堆载面应进行清理并达到验收标准,卸载后的预压材料应运至指定地点堆放。
扫码关注更多
第 6 页 共 6 页 内容
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
