文档内容
2 0 2 5 年 全 国 监 理 工 程 师 职 业 资 格 考 试
案例突破
主讲人:李老师一、单项选择题(共80题,每题1分。每题的备选项中,
只有1个最符合题意)
1.工程设计质量对工程质量形成的影响是( )。
A.直接影响项目的决策质量
B.形成实体质量的关键环节
C.决定工程质量的关键环节

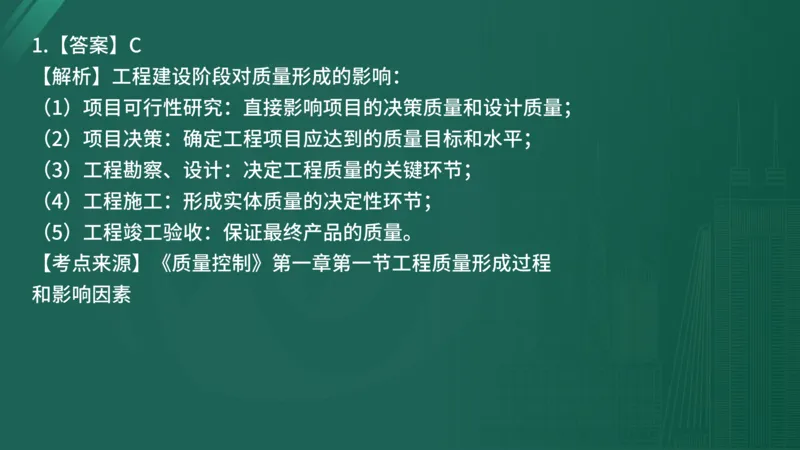

D.确定工程项目应达到的质量目标和水平1.【答案】C
【解析】工程建设阶段对质量形成的影响:
(1)项目可行性研究:直接影响项目的决策质量和设计质量;
(2)项目决策:确定工程项目应达到的质量目标和水平;
(3)工程勘察、设计:决定工程质量的关键环节;
(4)工程施工:形成实体质量的决定性环节;

(5)工程竣工验收:保证最终产品的质量。
【考点来源】《质量控制》第一章第一节工程质量形成过程

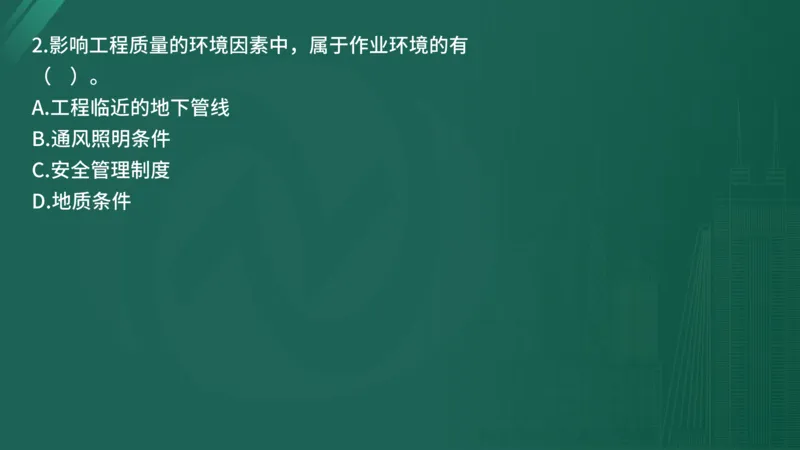

和影响因素2.影响工程质量的环境因素中,属于作业环境的有
( )。
A.工程临近的地下管线
B.通风照明条件
C.安全管理制度
D.地质条件2.【答案】B
【解析】环境条件:
(1)技术环境:地质、水文、气象等;
(2)作业环境:施工作业面、防护设施、通风、通讯等;
(3)管理环境:合同环境与管理关系的确定、组织体制
及管理制度等;
(4)周边环境:工程临近的地下管线、建(构)筑物等。
【考点来源】《质量控制》第一章第一节工程质量形成过
程和影响因素3.设计单位必须按照( )进行设计,并对其设计的质
量负责。
A.建设单位的要求
B.工程建设强制性标准
C.设计总说明
D.项目建议书3.【答案】B
【解析】必须按照工程建设强制性标准进行设计,并
对其设计的质量负责。注册建筑师、注册结构工程师
等注册执业人员应当在设计文件上签字,对设计文件
负责。
【考点来源】《质量控制》第一章第四节工程参建各
方的质量责任和义务4.质量管理体系的运行既能满足组织内部质量管理的要
求,又能满足组织与顾客的合同要求,体现的是其
( )。
A.符合性
B.系统性
C.全面有效性

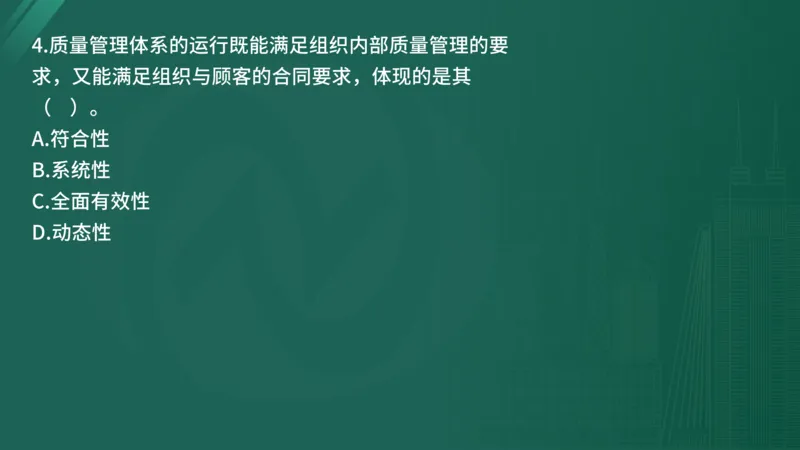

D.动态性4.【答案】C

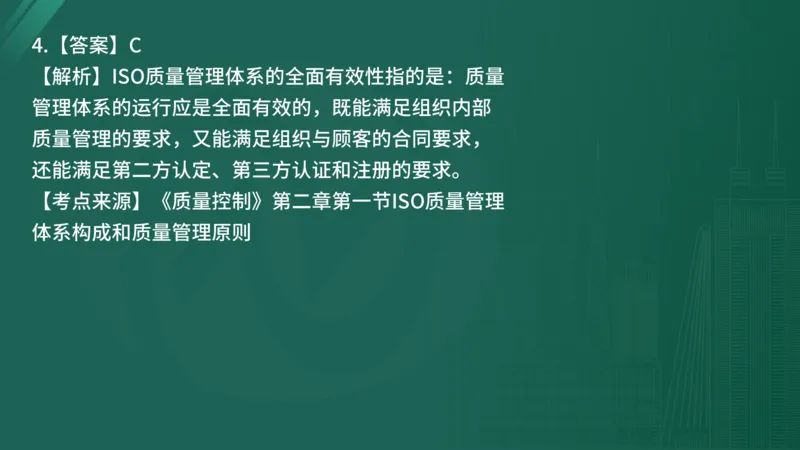

【解析】ISO质量管理体系的全面有效性指的是:质量
管理体系的运行应是全面有效的,既能满足组织内部
质量管理的要求,又能满足组织与顾客的合同要求,
还能满足第二方认定、第三方认证和注册的要求。
【考点来源】《质量控制》第二章第一节ISO质量管理

体系构成和质量管理原则5.监理单位在编制质量管理体系时,具体的管理过程在
何时、何地、由谁、依据什么文件、怎么做以及应保留
什么记录等必须加以明确规定,遵循的是( )原则。
A.相容性
B.可操作性
C.确定性

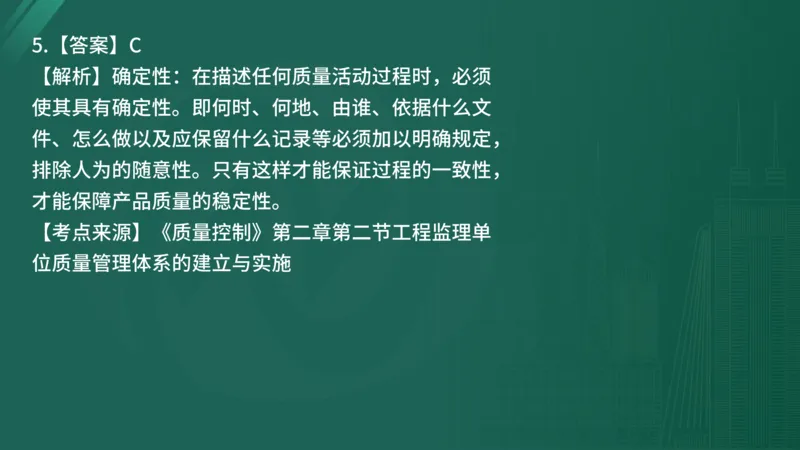

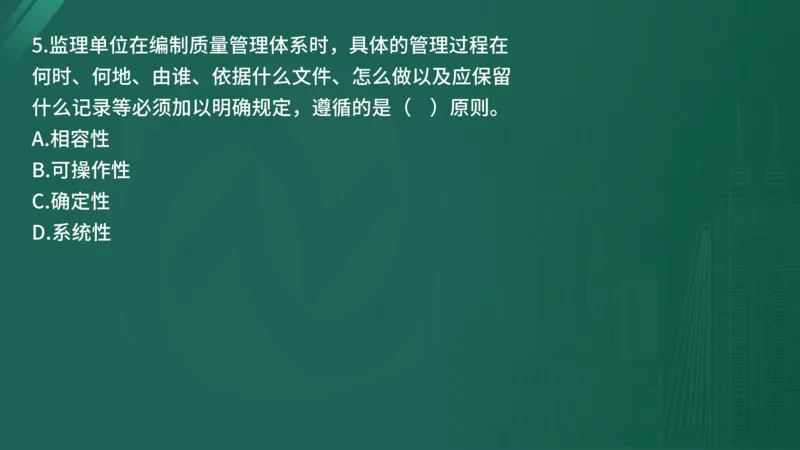

D.系统性5.【答案】C
【解析】确定性:在描述任何质量活动过程时,必须
使其具有确定性。即何时、何地、由谁、依据什么文
件、怎么做以及应保留什么记录等必须加以明确规定,
排除人为的随意性。只有这样才能保证过程的一致性,
才能保障产品质量的稳定性。
【考点来源】《质量控制》第二章第二节工程监理单

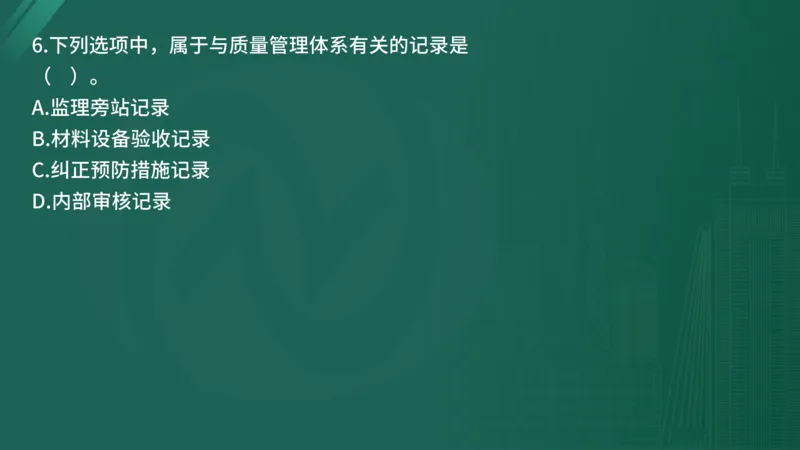

位质量管理体系的建立与实施6.下列选项中,属于与质量管理体系有关的记录是
( )。
A.监理旁站记录
B.材料设备验收记录
C.纠正预防措施记录

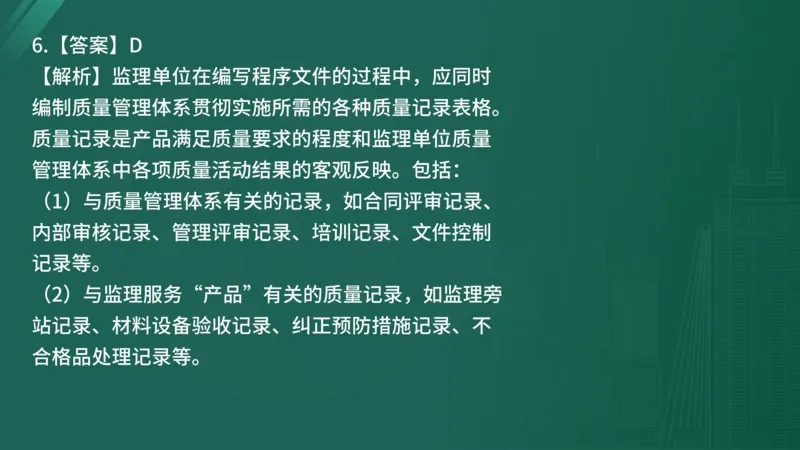

D.内部审核记录6.【答案】D
【解析】监理单位在编写程序文件的过程中,应同时
编制质量管理体系贯彻实施所需的各种质量记录表格。
质量记录是产品满足质量要求的程度和监理单位质量
管理体系中各项质量活动结果的客观反映。包括:
(1)与质量管理体系有关的记录,如合同评审记录、
内部审核记录、管理评审记录、培训记录、文件控制
记录等。
(2)与监理服务“产品”有关的质量记录,如监理旁
站记录、材料设备验收记录、纠正预防措施记录、不

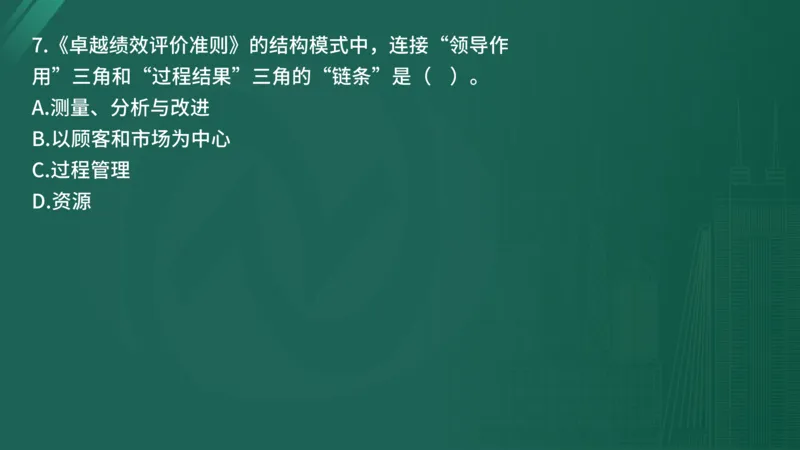

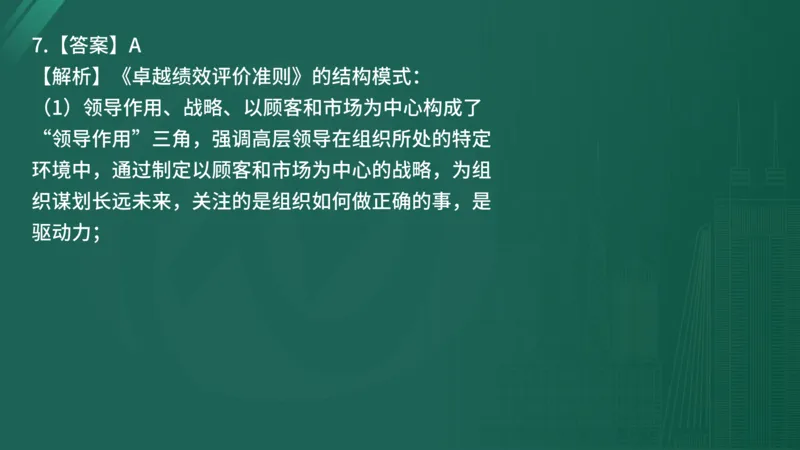

合格品处理记录等。7.《卓越绩效评价准则》的结构模式中,连接“领导作
用”三角和“过程结果”三角的“链条”是( )。
A.测量、分析与改进
B.以顾客和市场为中心
C.过程管理
D.资源7.【答案】A
【解析】《卓越绩效评价准则》的结构模式:
(1)领导作用、战略、以顾客和市场为中心构成了
“领导作用”三角,强调高层领导在组织所处的特定
环境中,通过制定以顾客和市场为中心的战略,为组
织谋划长远未来,关注的是组织如何做正确的事,是

驱动力;(2)资源、过程管理、结果构成了“过程结果”三角,
强调如何充分调动组织中人的积极性和能动性,通过
组织中的人在各个业务流程中发挥作用和过程管理的
规范,高效地实现组织所追求的经营结果,关注的是
组织如何正确地做事,解决的是效率和效果业绩的问
题,是从动的。
(3)测量、分析与改进是连接两个三角的“链条”,

转动着PDCA循环。8.由不同班组生产的同一种产品组成一个批,考虑各班
组生产的产品质量可能有波动,为了取得有代表性的
样本,可采用( )检验方法。
A.简单随机抽样
B.系统随机抽样
C.分层随机抽样
D.多阶段抽样8.【答案】C
【解析】分层随机抽样是将总体分割成互不重叠的子
总体(层),在每层中独立地按给定的样本量进行简
单随机抽样。例如,由不同班组生产的同一种产品组
成一个批,在这种情况下,考虑各班组生产的产品质
量可能有波动,为了取得有代表性的样本,可将整批
产品分成若干层(每个班组生产的产品看作一层)。
【考点来源】《质量控制》第三章第一节工程质量统
计分析9.某产品质量检验采用计数型二次抽样检验方案,已知:
N=1000,n =60,n =90,C =2,C =6;经二次抽样
1 2 1 2
检测得:d =3,d =3,则正确的结论是( )。
1 2
A.经第一次抽样检验即可判定该批产品质量合格
B.经第一次抽样检验即可判定该批产品质量不合格
C.经第二次抽样检验即可判定该批产品质量合格

D.经第二次抽样检验即可判定该批产品质量不合格9.【答案】C
【解析】根据题干C =2<d =3≤C =6,经第一次抽样
1 1 2
检验不能判断是否合格,第二次抽样检验
d +d =3+3=6=C =6,判定该批产品合格。
1 2 2
【考点来源】《质量控制》第三章第一节工程质量统

计分析10.下列统计分析方法中,可用来了解产品质量波动情
况,掌握产品质量特性分布规律的是( )。
A.因果分析图法
B.直方图法
C.相关图法
D.排列图法10.【答案】B
【解析】因果分析图法:利用因果分析图来系统整理
分析某个质量问题(结果)与其产生原因之间关系的
有效工具。
直方图法:将收集到的质量数据进行分组整理,绘制
成频数分布直方图,以描述质量分布状态的方法。通
过直方图的观察与分析,可了解产品质量波动情况,
掌握质量特性的分布规律,以便对质量状况进行分析
判断。同时可通过质量数据特征值的计算,估算施工
生产过程总体的不合格品率,评价过程能力等。
相关图法:用来显示两种质量数据之间关系的一种图
形。

排列图法:寻找影响质量主次因素的一种有效方法。11.热处理钢筋的检测数量为每批不大于( )。
A.4t
B.6t
C.10t
D.12t11.【答案】B
【解析】热处理钢筋:
①每批热处理钢筋应由同一外形截面尺寸、同一热处
理工艺和同一炉罐号的钢筋组成,并不得大于6t;
②力学性能的抽样检验,应从每批钢筋中任选总盘数
的10%(不少于6盘)取样送检;
③松弛性能可根据需方要求,由厂(供)方提供试验
报告单。
【考点来源】《质量控制》第三章第二节工程质量主
要试验与检测方法12.永久性普通螺栓紧固应牢固、可靠,外露丝扣不应
少于( )扣。
A.1
B.2
C.3
D.412.【答案】B
【解析】永久性普通螺栓紧固应牢固、可靠,外露丝
扣不应少于2扣,可通过观察和用小锤敲击检查。
【考点来源】《质量控制》第三章第二节工程质量主

要试验检测方法13.对场地内建筑地段的稳定性作出岩土工程评价并满
足初步设计要求,是( )勘察阶段的主要任务。
A.可行性研究
B.选址
C.初步
D.详细13.【答案】C
【解析】三个勘察阶段:
可行性 从总体上判定拟建场地的工程地质条件是否能适宜工
研究勘察 程建设项目。
在可行性研究勘察的基础上,对场地内建筑地段的稳
初步勘察 定性做出岩土工程评价,满足初步设计或扩大初步设
计的要求。
提出设计所需的工程地质条件的各项技术参数,对基
础设计、地基基础处理与加固、不良地质现象的防治
详细勘察
工程等具体方案做出岩土工程计算与评价,以满足施

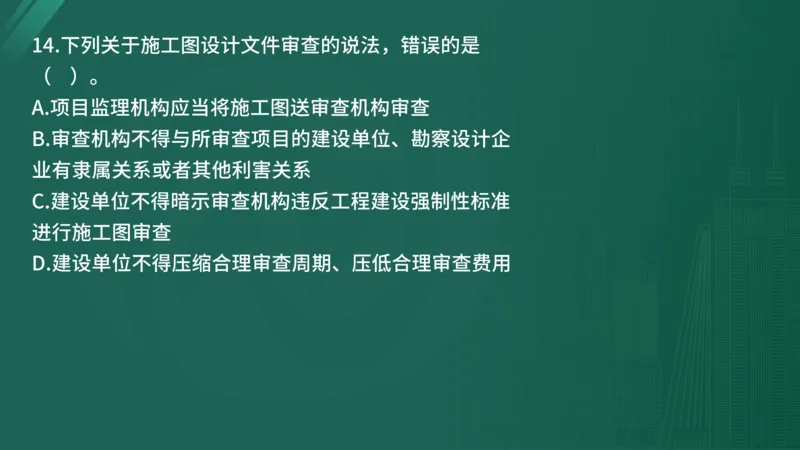

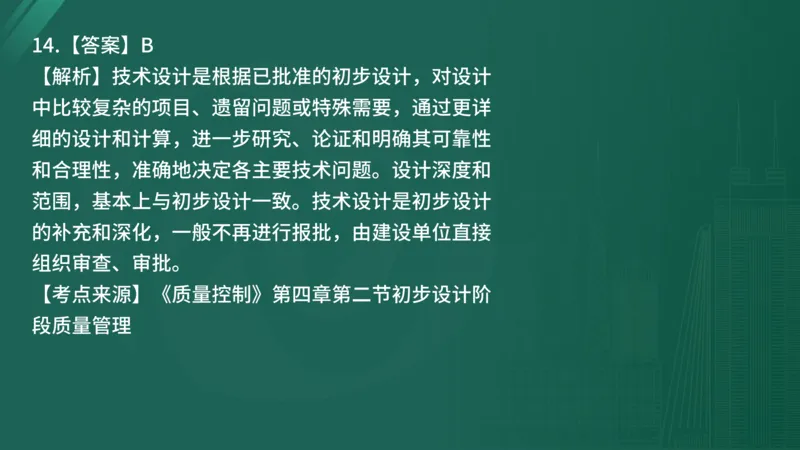

工图设计的要求。14.下列关于施工图设计文件审查的说法,错误的是
( )。
A.项目监理机构应当将施工图送审查机构审查
B.审查机构不得与所审查项目的建设单位、勘察设计企
业有隶属关系或者其他利害关系
C.建设单位不得暗示审查机构违反工程建设强制性标准
进行施工图审查

D.建设单位不得压缩合理审查周期、压低合理审查费用14.【答案】A
【解析】工程监理单位可协助建设单位开展施工图审
查的送审工作。根据《房屋建筑和市政基础设施工程
施工图设计文件审查管理办法》,建设单位应当将施
工图送审查机构审查。审查机构不得与所审查项目的
建设单位、勘察设计企业有隶属关系或者其他利害关
系。
建设单位不得明示或者暗示审查机构违反法律法规和
工程建设强制性标准进行施工图审查,不得压缩合理
审查周期、压低合理审查费用。

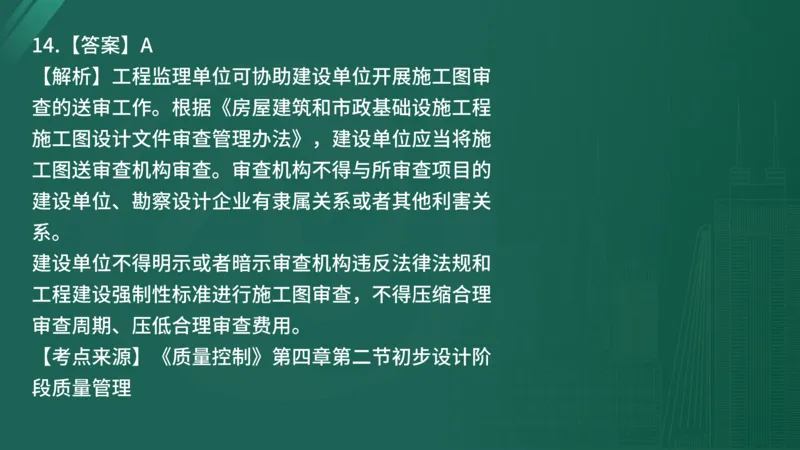

【考点来源】《质量控制》第四章第二节初步设计阶

段质量管理15.项目监理机构在审查施工单位的施工组织设计时,

发现涉及措施费增加的项目,必须征得( )的同意。
A.项目监理机构
B.施工单位项目负责人
C.设计单位
D.建设单位15.【答案】D
【解析】项目监理机构宜将审查施工单位施工组织设
计的情况,特别是要求发回修改的情况及时向建设单
位通报,应将已审定的施工组织设计及时报送建设单
位。涉及增加工程措施费的项目,必须与建设单位协
商,并征得建设单位的同意。
【考点来源】《质量控制》第五章第二节施工准备阶

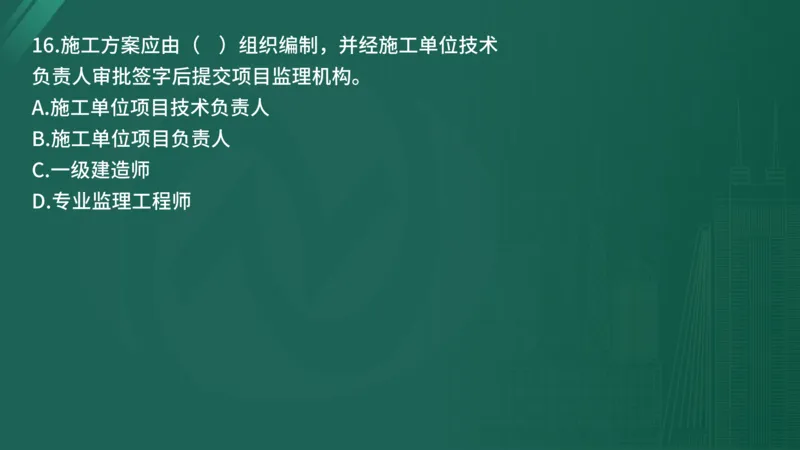

段的质量控制16.施工方案应由( )组织编制,并经施工单位技术
负责人审批签字后提交项目监理机构。
A.施工单位项目技术负责人
B.施工单位项目负责人
C.一级建造师
D.专业监理工程师16.【答案】A
【解析】施工方案应由项目技术负责人组织编制,并
经施工单位技术负责人审批签字后提交项目监理机构。
项目监理机构在审批施工方案时,应检查施工单位的
内部审批程序是否完善、签章是否齐全,重点核对审
批人是否为施工单位技术负责人。
【考点来源】《质量控制》第五章第二节施工准备阶
段的质量控制17.工程设备验收前,设备安装单位应提交设备验收方
案,经( )审查同意后实施。
A.设备安装单位技术负责人
B.总承包单位项目负责人
C.专业监理工程师

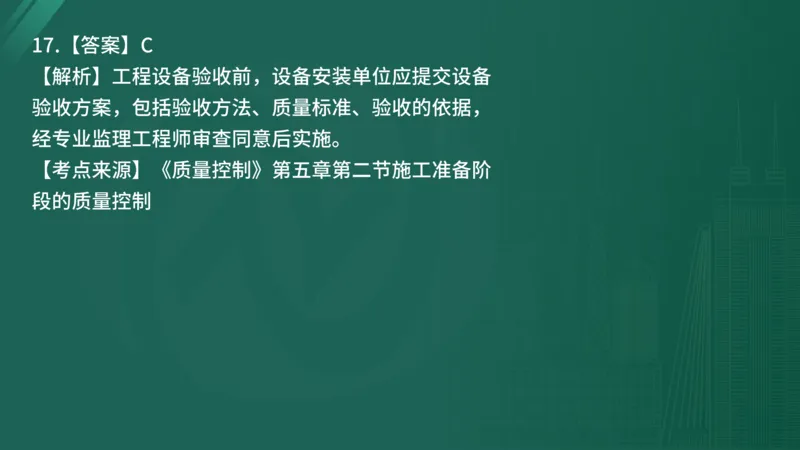

D.总监理工程师17.【答案】C
【解析】工程设备验收前,设备安装单位应提交设备
验收方案,包括验收方法、质量标准、验收的依据,
经专业监理工程师审查同意后实施。
【考点来源】《质量控制》第五章第二节施工准备阶
段的质量控制18.根据《建筑施工特种作业人员管理规定》,必须持
证上岗的工种是( )。
A.泥瓦工
B.木工
C.塔吊司机

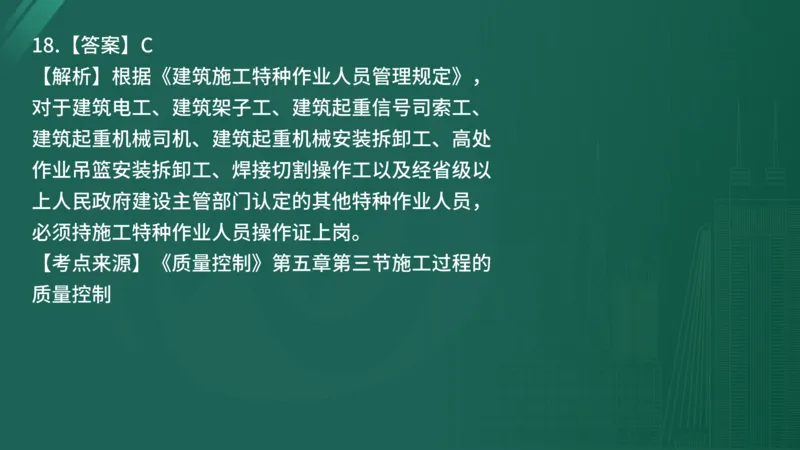

D.防水工18.【答案】C
【解析】根据《建筑施工特种作业人员管理规定》,
对于建筑电工、建筑架子工、建筑起重信号司索工、
建筑起重机械司机、建筑起重机械安装拆卸工、高处
作业吊篮安装拆卸工、焊接切割操作工以及经省级以
上人民政府建设主管部门认定的其他特种作业人员,
必须持施工特种作业人员操作证上岗。

【考点来源】《质量控制》第五章第三节施工过程的

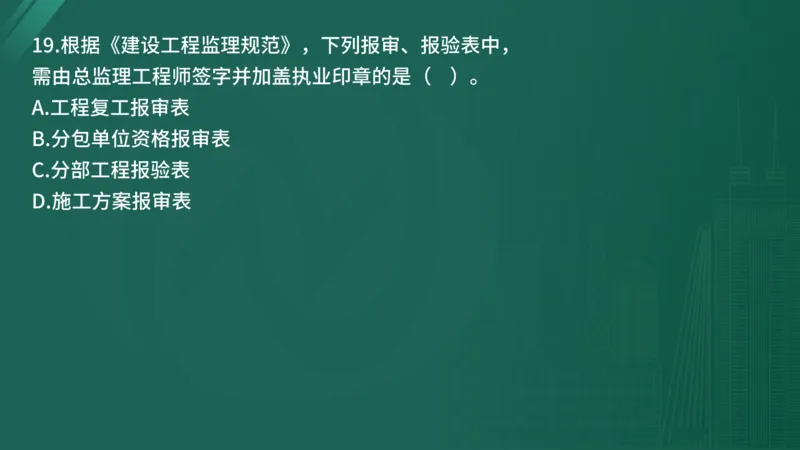

质量控制19.根据《建设工程监理规范》,下列报审、报验表中,
需由总监理工程师签字并加盖执业印章的是( )。
A.工程复工报审表
B.分包单位资格报审表
C.分部工程报验表
D.施工方案报审表19.【答案】D
【解析】下列表式应由总监理工程师签字并加盖执业
印章:
A.0.2工程开工令;
A.0.5工程暂停令;
A.0.7工程复工令;
A.0.8工程款支付证书;
B.0.1施工组织设计或(专项)施工方案报审表;
B.0.2工程开工报审表;
B.0.10单位工程竣工验收报审表;
B.0.11工程款支付报审表;
B.0.13费用索赔报审表;

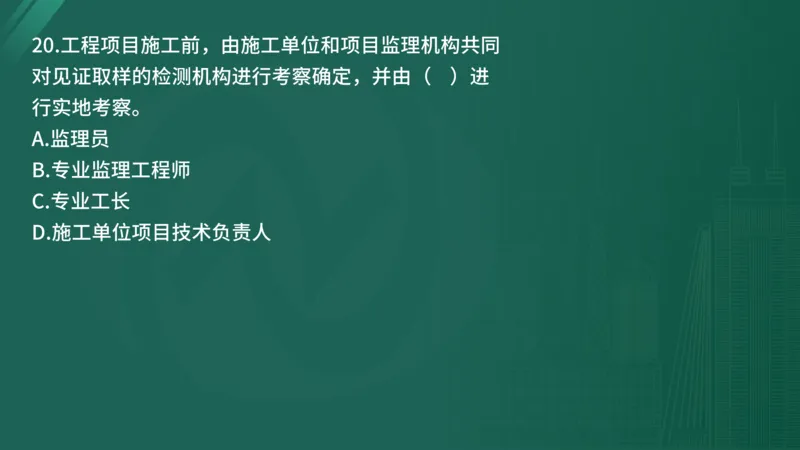

B.0.14工程临时或最终延期报审表。20.工程项目施工前,由施工单位和项目监理机构共同
对见证取样的检测机构进行考察确定,并由( )进
行实地考察。
A.监理员
B.专业监理工程师
C.专业工长
D.施工单位项目技术负责人20.【答案】B

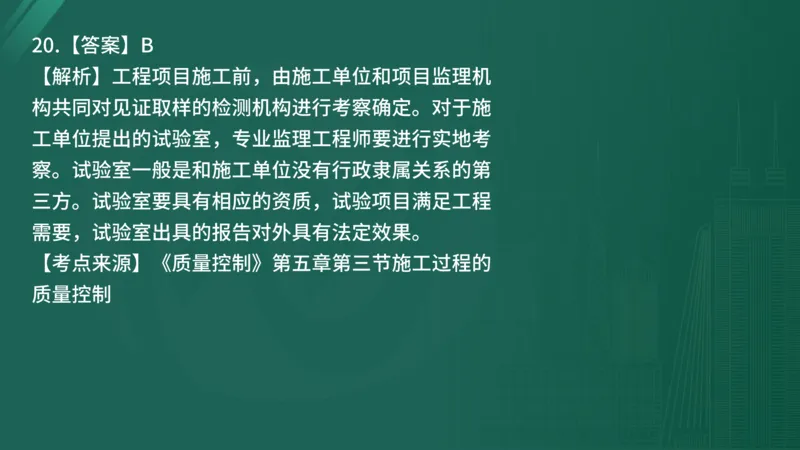

【解析】工程项目施工前,由施工单位和项目监理机
构共同对见证取样的检测机构进行考察确定。对于施
工单位提出的试验室,专业监理工程师要进行实地考
察。试验室一般是和施工单位没有行政隶属关系的第
三方。试验室要具有相应的资质,试验项目满足工程
需要,试验室出具的报告对外具有法定效果。
【考点来源】《质量控制》第五章第三节施工过程的

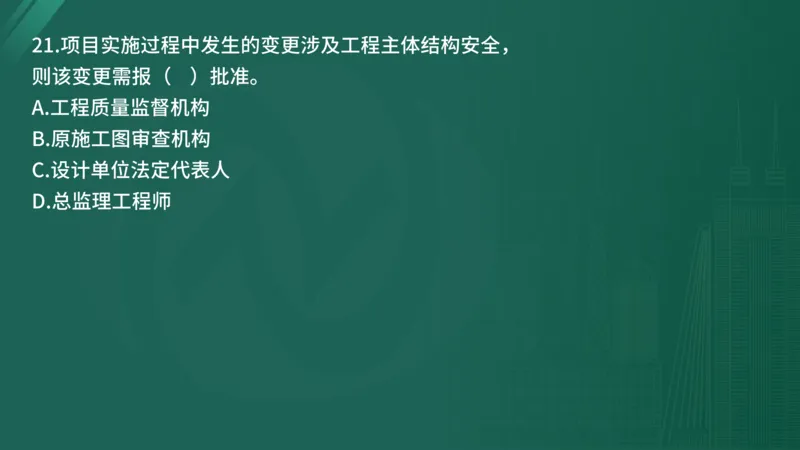

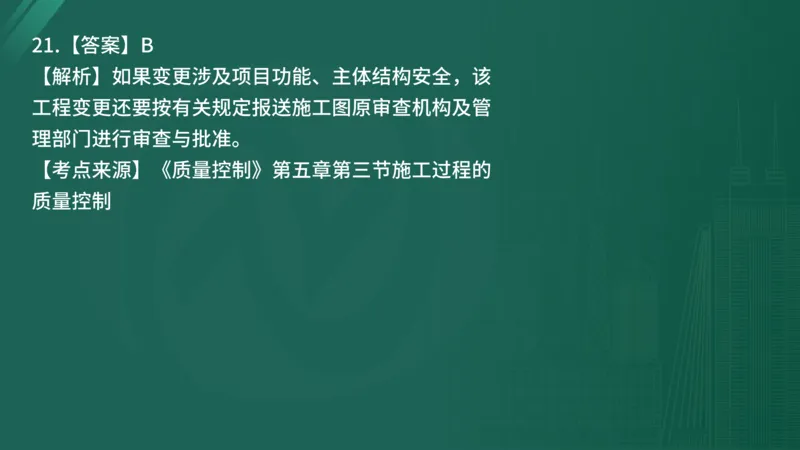

质量控制21.项目实施过程中发生的变更涉及工程主体结构安全,
则该变更需报( )批准。
A.工程质量监督机构
B.原施工图审查机构
C.设计单位法定代表人
D.总监理工程师21.【答案】B
【解析】如果变更涉及项目功能、主体结构安全,该
工程变更还要按有关规定报送施工图原审查机构及管
理部门进行审查与批准。
【考点来源】《质量控制》第五章第三节施工过程的

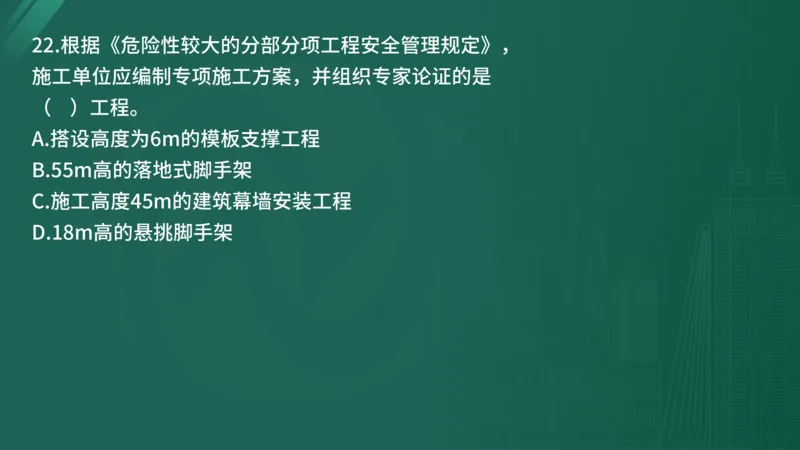

质量控制22.根据《危险性较大的分部分项工程安全管理规定》,
施工单位应编制专项施工方案,并组织专家论证的是
( )工程。
A.搭设高度为6m的模板支撑工程
B.55m高的落地式脚手架
C.施工高度45m的建筑幕墙安装工程

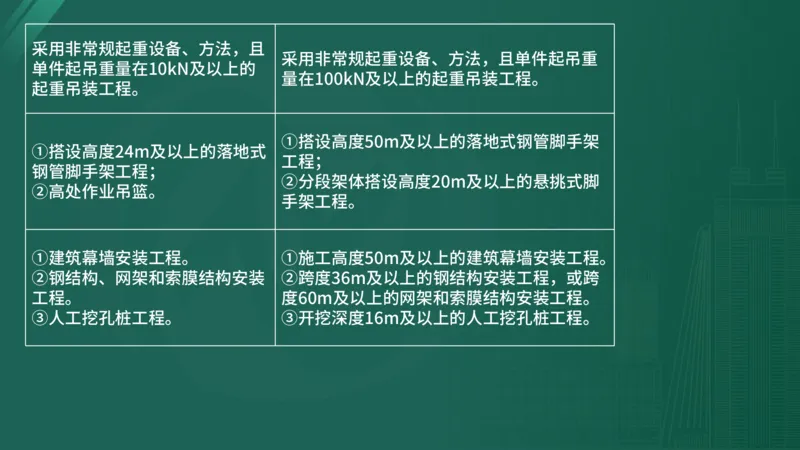

D.18m高的悬挑脚手架22.【答案】B
【解析】
危大工程 超过一定规模的危大工程
开挖深度超过3m(含3m)的基
开挖深度超过5m(含5m)的基坑(槽)的
坑(槽)的土方开挖、支护、降
土方开挖、支护、降水工程。
水工程。
模板支撑工程:搭设高度5m及 模板支撑工程:搭设高度8m及以上,或搭设
2
以上,或搭设跨度10m及以上, 跨度18m及以上,或施工总荷载15kN/m 及
2
或施工总荷载10kN/m 及以上。 以上。采用非常规起重设备、方法,且
采用非常规起重设备、方法,且单件起吊重
单件起吊重量在10kN及以上的
量在100kN及以上的起重吊装工程。
起重吊装工程。
①搭设高度50m及以上的落地式钢管脚手架
①搭设高度24m及以上的落地式
工程;
钢管脚手架工程;
②分段架体搭设高度20m及以上的悬挑式脚
②高处作业吊篮。
手架工程。
①建筑幕墙安装工程。 ①施工高度50m及以上的建筑幕墙安装工程。
②钢结构、网架和索膜结构安装 ②跨度36m及以上的钢结构安装工程,或跨
工程。 度60m及以上的网架和索膜结构安装工程。
③人工挖孔桩工程。 ③开挖深度16m及以上的人工挖孔桩工程。23.《建筑工程施工质量验收统一标准》及相关专业验
收规范未涵盖的分项工程,可由( )组织相关单位
协商确定划分方案。
A.建设单位
B.项目监理机构
C.施工单位

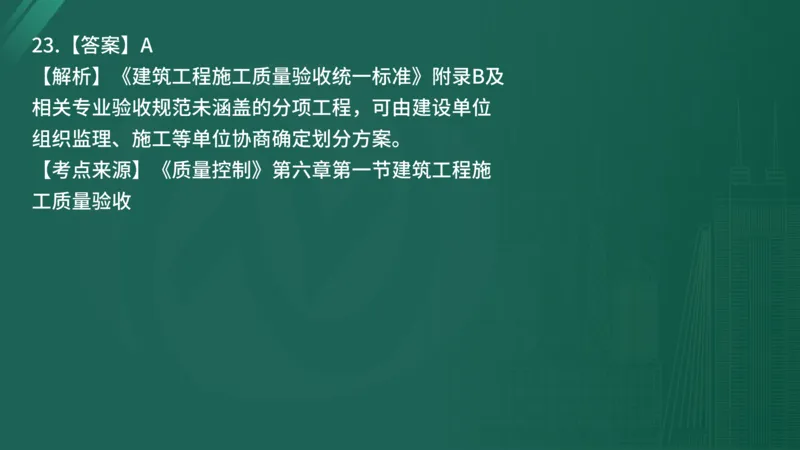

D.设计单位23.【答案】A
【解析】《建筑工程施工质量验收统一标准》附录B及
相关专业验收规范未涵盖的分项工程,可由建设单位
组织监理、施工等单位协商确定划分方案。
【考点来源】《质量控制》第六章第一节建筑工程施

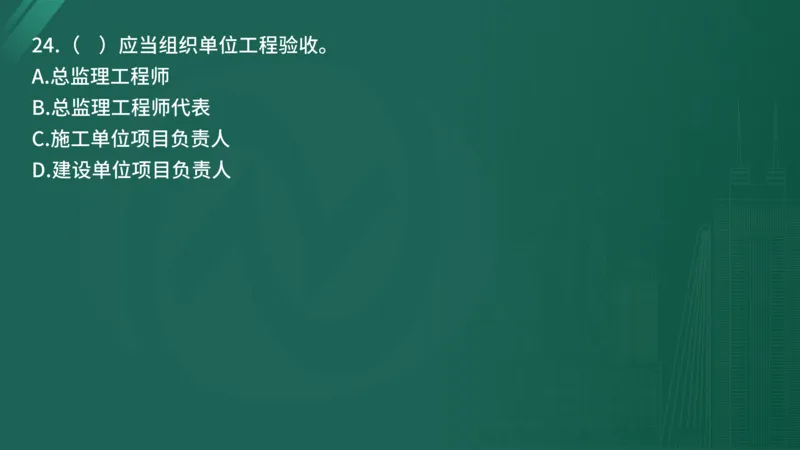

工质量验收24.( )应当组织单位工程验收。
A.总监理工程师
B.总监理工程师代表
C.施工单位项目负责人
D.建设单位项目负责人24.【答案】D
【解析】建筑工程施工质量验收程序和合格规定:

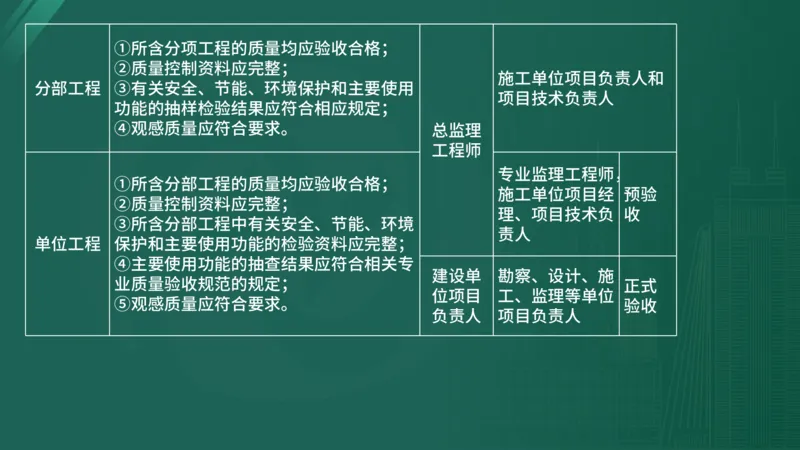

验收内容 质量验收合格规定 组织者 进行者
①主控项目的质量经抽样检验均应合格;
②一般项目的质量经抽样检验合格; 施工单位项目专业质量
检验批
③具有完整的施工操作依据、质量验收记 专业 检查员、专业工长
录。 监理
工程师
①检验批均应验收合格; 施工单位项目专业技术
分项工程
②检验批的质量验收记录应完整。 负责人①所含分项工程的质量均应验收合格;
②质量控制资料应完整;
施工单位项目负责人和
分部工程 ③有关安全、节能、环境保护和主要使用
项目技术负责人
功能的抽样检验结果应符合相应规定;
④观感质量应符合要求。 总监理
工程师
专业监理工程师,
①所含分部工程的质量均应验收合格;
施工单位项目经 预验
②质量控制资料应完整;
理、项目技术负 收
③所含分部工程中有关安全、节能、环境
责人
单位工程 保护和主要使用功能的检验资料应完整;
④主要使用功能的抽查结果应符合相关专
建设单 勘察、设计、施
业质量验收规范的规定; 正式
位项目 工、监理等单位
⑤观感质量应符合要求。 验收

负责人 项目负责人25.单位工程观感质量检查记录中的质量评价结果可填
写“好”的是( )以上的检查点为“好”。
A.50%
B.60%
C.70%
D.80%25.【答案】B
【解析】单位工程观感质量检查记录中的质量评价结
果填写“好”、“一般”、“差”,可由各方协商确
定,也可按下列原则确定:项目检查点中有1处或多于
1处“差”可评价为“差”,有60%及以上的检查点
“好”可评价为“好”,其余情况可评价为“一般”。
【考点来源】《质量控制》第六章第一节建筑工程施

工质量验收26.分包工程验收合格后,分包单位应将所分包工程的
质量控制资料整理完整,并移交给( )。
A.监理单位
B.建设单位
C.总承包单位
D.城建档案馆26.【答案】C
【解析】单位工程中的分包工程完工后,分包单位应
对所承包的工程项目进行自检,并应按验收标准规定
的程序进行验收。验收时,总包单位应派人参加。验
收合格后,分包单位应将所分包工程的质量控制资料
整理完整,并移交给总包单位。建设单位组织单位工
程质量验收时,分包单位负责人应参加验收。
【考点来源】《质量控制》第六章第一节建筑工程施

工质量验收27.单位工程质量控制资料核查记录最终需要经过( )
签批。
A.总监理工程师
B.施工单位项目负责人
C.施工单位技术负责人
D.建设单位项目负责人27.【答案】A
【解析】单位工程质量控制资料核查记录由施工单位
项目负责人签认后最终由总监理工程师签批。
【考点来源】《质量控制》第六章第一节建筑工程施

工质量验收28.造成直接经济损失为( )万元及以上可判定为质
量事故。
A.50
B.100
C.500
D.100028.【答案】B
【解析】工程质量事故分为4个等级:
人员伤亡
直接经济损失
质量事故
死亡 重伤
151
313 151
特别重大事故 ≥30 ≥100 ≥1亿
重大事故 10≤人<30 50≤人<100 5000万(含)~1亿
较大事故 3≤人<10 10≤人<50 1000万(含)~5000万

一般事故 <3 <10 100万(含)~1000万29.工程发生质量事故后,应由( )签发《工程暂停
令》。
A.建设单位项目负责人
B.总监理工程师
C.施工单位项目经理
D.设计负责人29.【答案】B
【解析】工程质量事故发生后,总监理工程师应签发
《工程暂停令》,要求暂停质量事故部位和与其有关
联部位的施工,要求施工单位采取必要的措施,防止
事故扩大并保护好现场。
【考点来源】《质量控制》第七章第二节工程质量事

故等级划分及处理30.某钢混结构工程,由于施工放线的错误,导致山墙
上窗户的位置水平偏移5cm,经鉴定不影响结构安全
和正常使用,应采用的处理方法是( )。

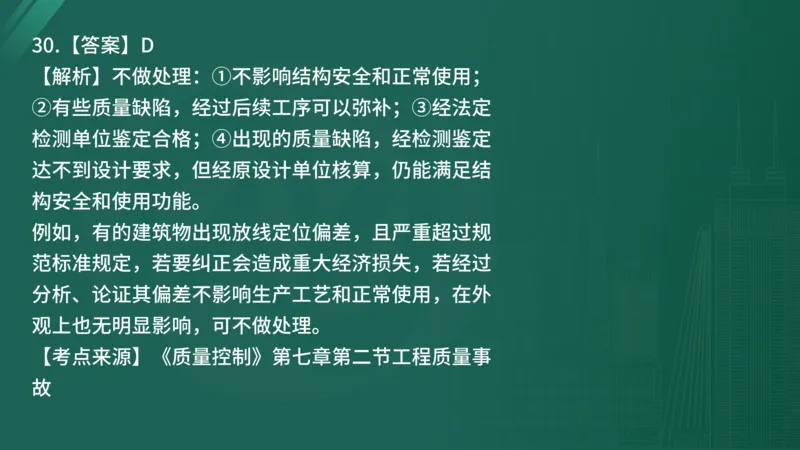

A.返工处理
B.加固处理
C.修补处理
D.不作处理30.【答案】D
【解析】不做处理:①不影响结构安全和正常使用;
②有些质量缺陷,经过后续工序可以弥补;③经法定
检测单位鉴定合格;④出现的质量缺陷,经检测鉴定
达不到设计要求,但经原设计单位核算,仍能满足结
构安全和使用功能。
例如,有的建筑物出现放线定位偏差,且严重超过规
范标准规定,若要纠正会造成重大经济损失,若经过
分析、论证其偏差不影响生产工艺和正常使用,在外
观上也无明显影响,可不做处理。
【考点来源】《质量控制》第七章第二节工程质量事

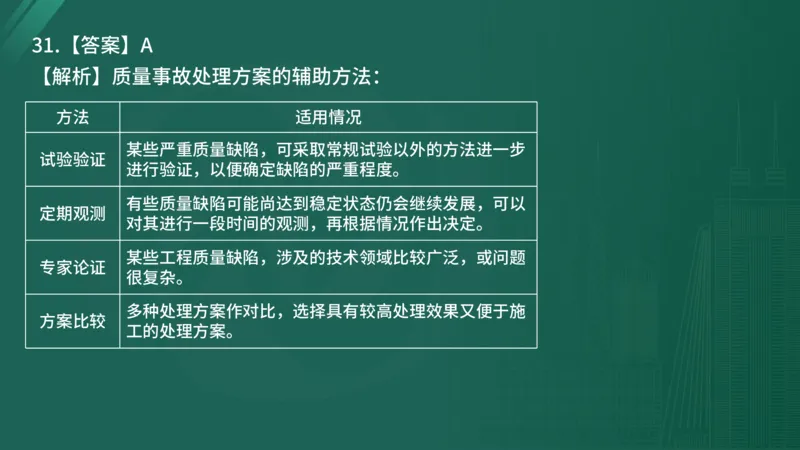

故31.大型、复杂设备的采购一般采用( )。
A.直接向厂家订货方式采购
B.招标方式采购
C.货比三家后直接在市场上采购
D.通过样品鉴定后,请中介机构代为采购31.【答案】B
【解析】设备招标采购一般用于大型、复杂、关键设
备和成套设备及生产线设备的采购。

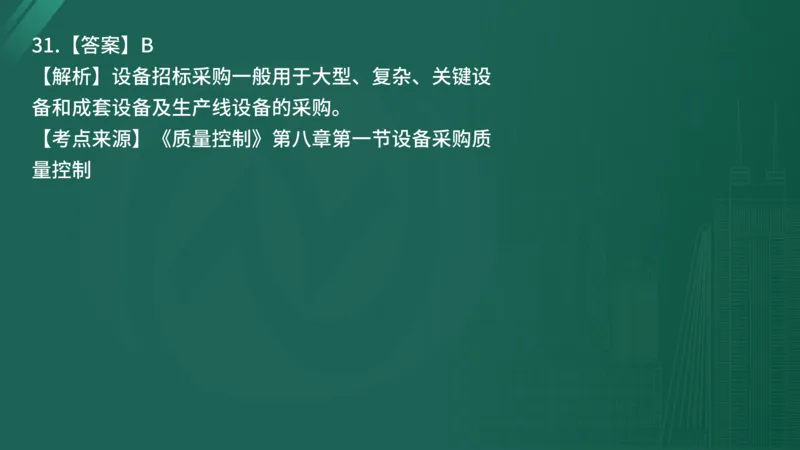

【考点来源】《质量控制》第八章第一节设备采购质

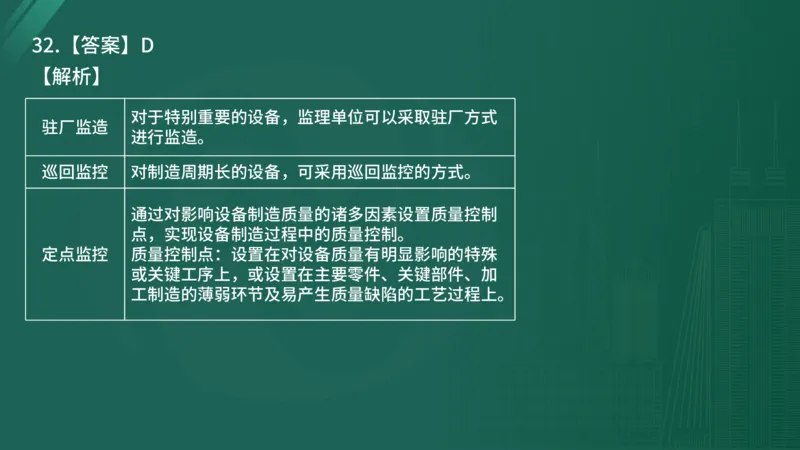

量控制32.监造的设备从制造厂运往安装现场前,项目监理机
构应检查( ),并审查设备运输方案。
A.运输安全措施
B.设备包装质量
C.海关及保险手续
D.起重工具和加固方案32.【答案】B
【解析】制造单位在设备运输前应做好包装工作并制
订合理的运输方案,项目监理机构要对设备包装质量
进行检查,并审查设备运输方案。
【考点来源】《质量控制》第八章第二节设备监造质
量控制33.某建设项目,设备工器具购置费1000万元,建筑安
装工程费1500万元,工程建设其他费700万元,基本
预备费160万元,涨价预备费200万元,流动资金为
400万元,则该项目的建设投资为( )万元。
A.2500
B.3200
C.3360
D.356033.【答案】D

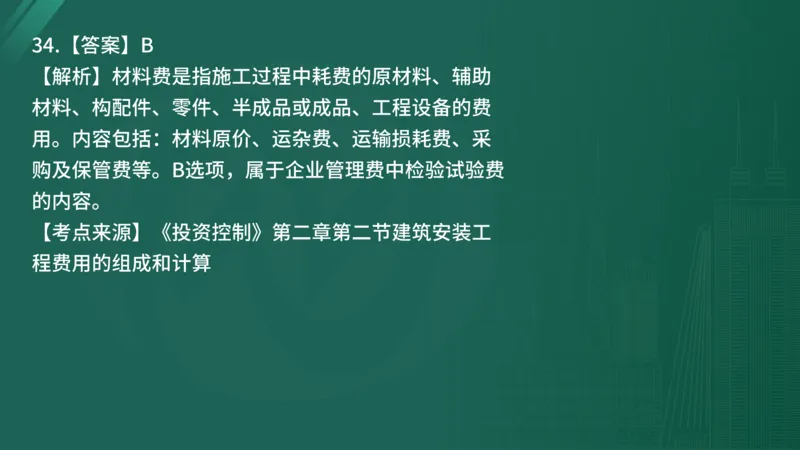

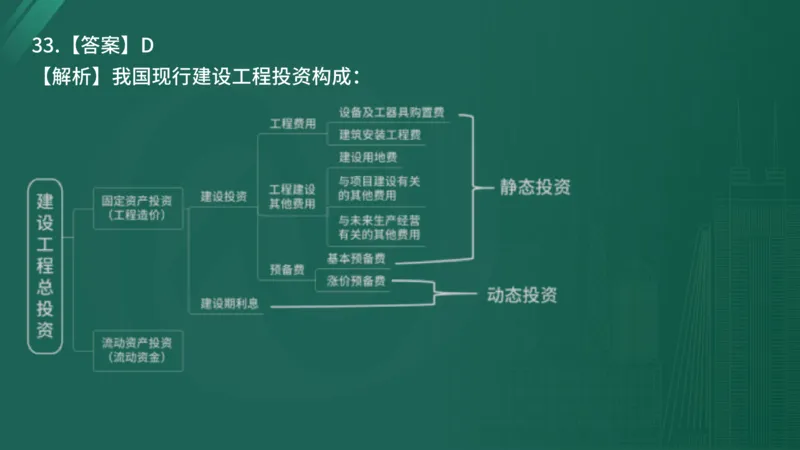

【解析】我国现行建设工程投资构成:34.下列费用中,不应列入建筑安装工程材料费的是
( )。
A.施工中耗费的辅助材料费用
B.施工企业自设试验室进行试验所耗用的材料费用
C.在运输装卸过程中发生的材料损耗费用
D.在施工现场发生的材料保管费用34.【答案】B
【解析】材料费是指施工过程中耗费的原材料、辅助
材料、构配件、零件、半成品或成品、工程设备的费
用。内容包括:材料原价、运杂费、运输损耗费、采
购及保管费等。B选项,属于企业管理费中检验试验费
的内容。
【考点来源】《投资控制》第二章第二节建筑安装工

程费用的组成和计算35.施工单位以50万元价格购买一台挖掘机,预计可使

用1200个台班,残值率为6%;完成某分项工程需要
15天,每天使用2个台班,每个台班的司机工资与动力
费等合计为100元,完成该分项工程所需的机械使用费
为( )万元。
A.1.382
B.1.475
C.1.550
D.1.86135.【答案】B
【解析】台班折旧费=50×10000×(1-6%)/1200
=391.67元;
该挖掘机共使用台班数=15×2=30(台班);
使用费=30×(391.67+100)=14750元=1.475万
元。
【考点来源】《投资控制》第二章第二节建筑安装工

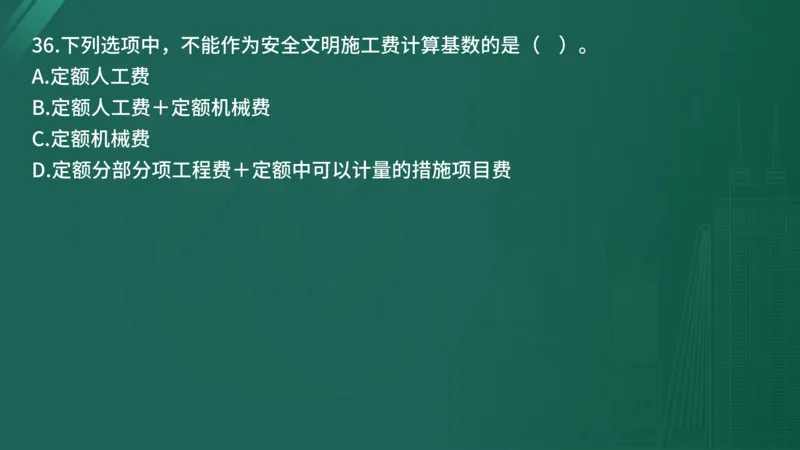

程费用的组成和计算36.下列选项中,不能作为安全文明施工费计算基数的是( )。
A.定额人工费
B.定额人工费+定额机械费
C.定额机械费
D.定额分部分项工程费+定额中可以计量的措施项目费36.【答案】C
【解析】不宜计量的措施项目:
(1)安全文明施工费计算基数应为定额基价(定额分
部分项工程费+定额中可以计量的措施项目费)、定
额人工费或(定额人工费+定额机械费)。
(2)夜间施工增加费、二次搬运费、冬雨季施工增加
费和已完工程及设备保护费计算基数应为定额人工费
或(定额人工费+定额机械费)。
【考点来源】《投资控制》第二章第二节建筑安装工

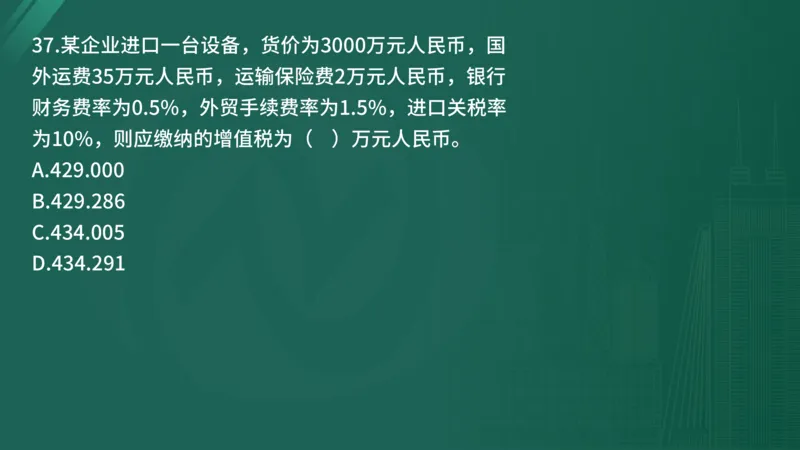

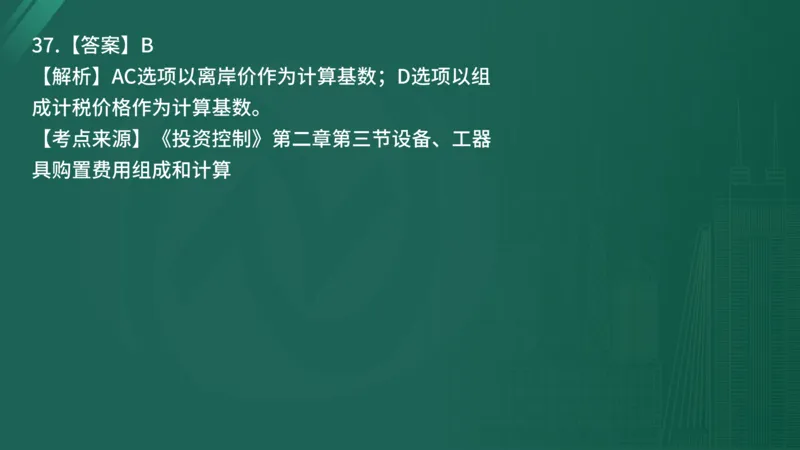

程费用的组成和计算37.进口设备抵岸价的费用构成中,以到岸价作为计算
基数的有( )。
A.运费
B.国外运输保险费
C.银行财务费
D.增值税37.【答案】B
【解析】AC选项以离岸价作为计算基数;D选项以组
成计税价格作为计算基数。
【考点来源】《投资控制》第二章第三节设备、工器

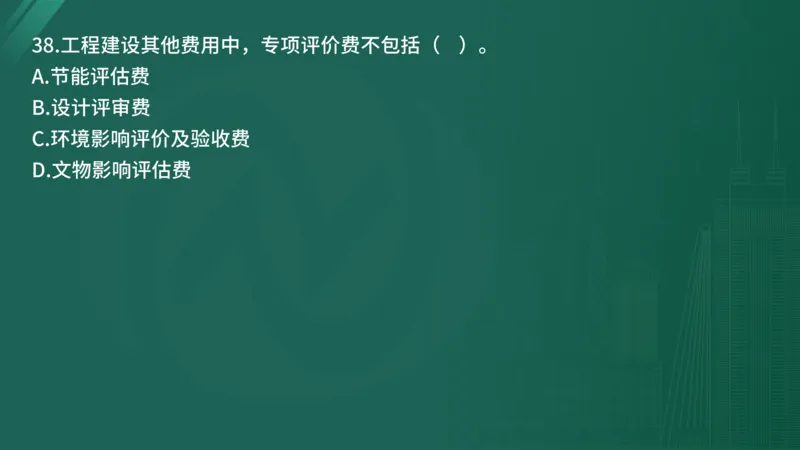

具购置费用组成和计算38.工程建设其他费用中,专项评价费不包括( )。
A.节能评估费
B.设计评审费
C.环境影响评价及验收费
D.文物影响评估费38.【答案】B
【解析】专项评价费是指建设单位按照国家规定委托
有资质的单位开展专项评价及有关验收工作发生的费
用。包括环境影响评价及验收费、安全预评价及验收
费、职业病危害预评价及控制效果评价费、地震安全
性评价费、地质灾害危险性评价费、水土保持评价及
验收费、压覆矿产资源评价费、节能评估费、危险与
可操作性分析及安全完整性评价费、社会稳定风险评
估费、防洪评价咨询费、交通影响评价咨询费、文物
影响评估费及文物保护专项经费以及其他专项评价及

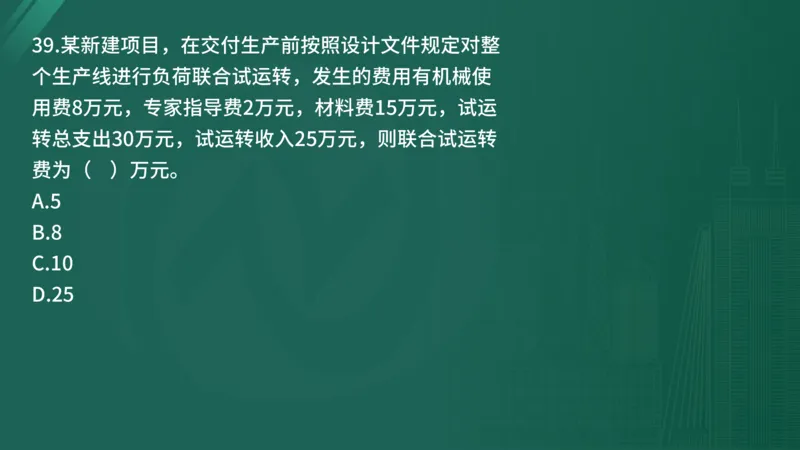

验收费。39.某新建项目,在交付生产前按照设计文件规定对整
个生产线进行负荷联合试运转,发生的费用有机械使
用费8万元,专家指导费2万元,材料费15万元,试运
转总支出30万元,试运转收入25万元,则联合试运转
费为( )万元。
A.5
B.8
C.10
D.2539.【答案】A
【解析】联合试运转费:指新建或新增加生产能力的
工程项目,在交付生产前按照设计文件规定的工程质
量标准和技术要求,对整个生产线或装置进行负荷联
合试运转所发生的费用净支出(试运转支出大于收入
的差额部分费用)。包括试运转所需材料、燃料及动
力消耗、低值易耗品、其他物料消耗、工具用具使用
费、机械使用费、联合试运转人员工资、非建设单位
参加试运转人工费、专家指导费以及必要的工业炉烘
炉费等。
计算方法:联合试运转费=联合试运转支出-联合试运

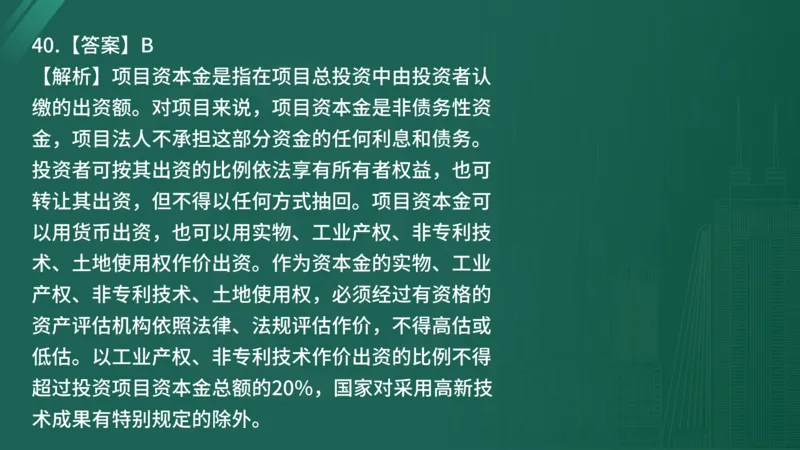

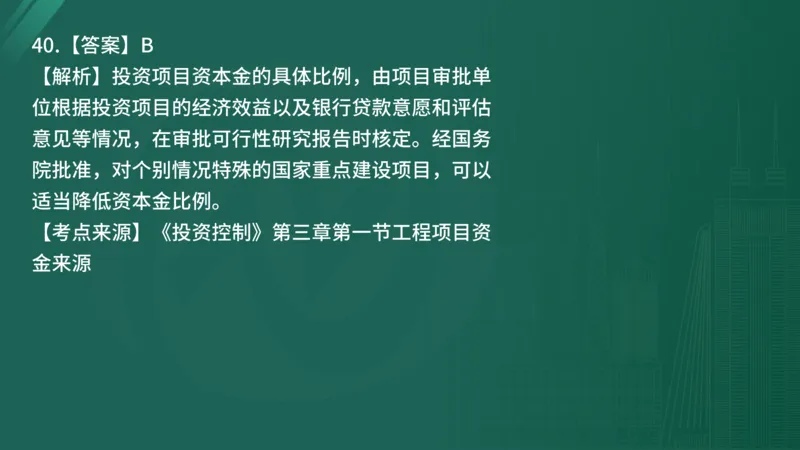

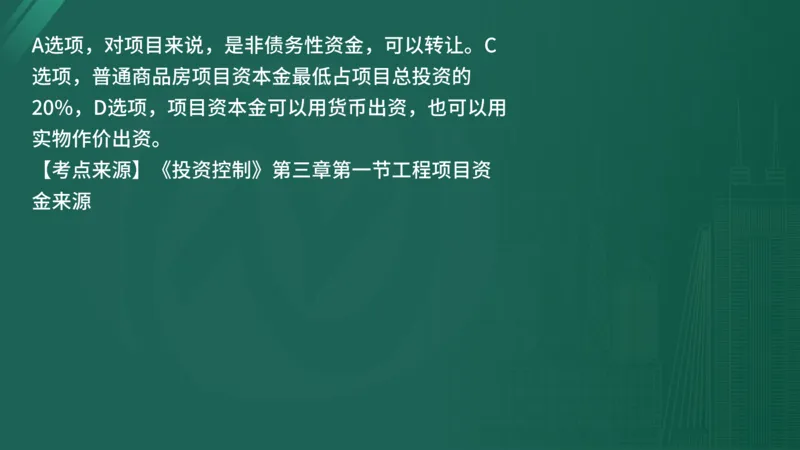

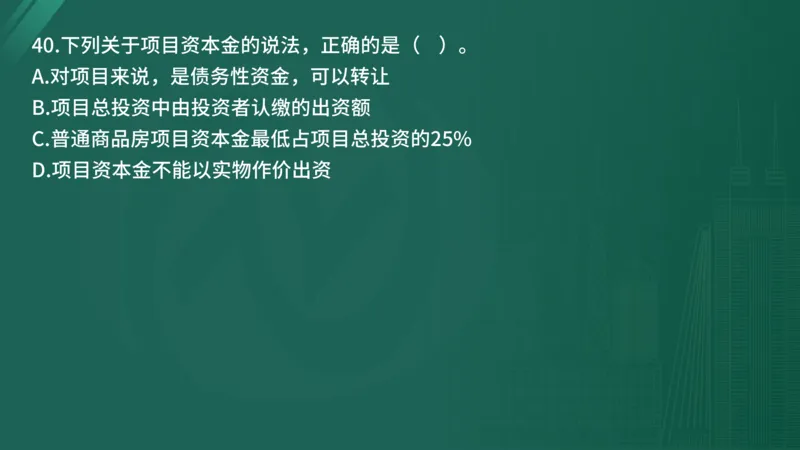

转收入40.下列关于项目资本金的说法,正确的是( )。
A.对项目来说,是债务性资金,可以转让
B.项目总投资中由投资者认缴的出资额
C.普通商品房项目资本金最低占项目总投资的25%
D.项目资本金不能以实物作价出资40.【答案】B
【解析】项目资本金是指在项目总投资中由投资者认
缴的出资额。对项目来说,项目资本金是非债务性资
金,项目法人不承担这部分资金的任何利息和债务。
投资者可按其出资的比例依法享有所有者权益,也可
转让其出资,但不得以任何方式抽回。项目资本金可
以用货币出资,也可以用实物、工业产权、非专利技
术、土地使用权作价出资。作为资本金的实物、工业
产权、非专利技术、土地使用权,必须经过有资格的
资产评估机构依照法律、法规评估作价,不得高估或
低估。以工业产权、非专利技术作价出资的比例不得
超过投资项目资本金总额的20%,国家对采用高新技
术成果有特别规定的除外。A选项,对项目来说,是非债务性资金,可以转让。C
选项,普通商品房项目资本金最低占项目总投资的
20%,D选项,项目资本金可以用货币出资,也可以用
实物作价出资。
【考点来源】《投资控制》第三章第一节工程项目资

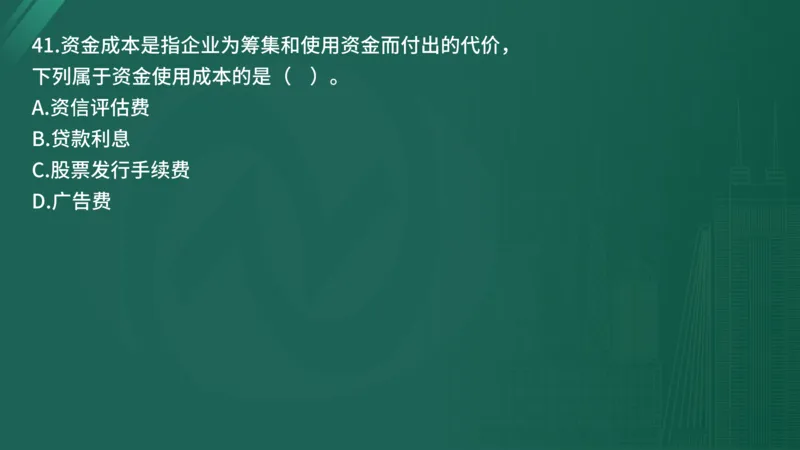

金来源41.资金成本是指企业为筹集和使用资金而付出的代价,
下列属于资金使用成本的是( )。
A.资信评估费
B.贷款利息
C.股票发行手续费

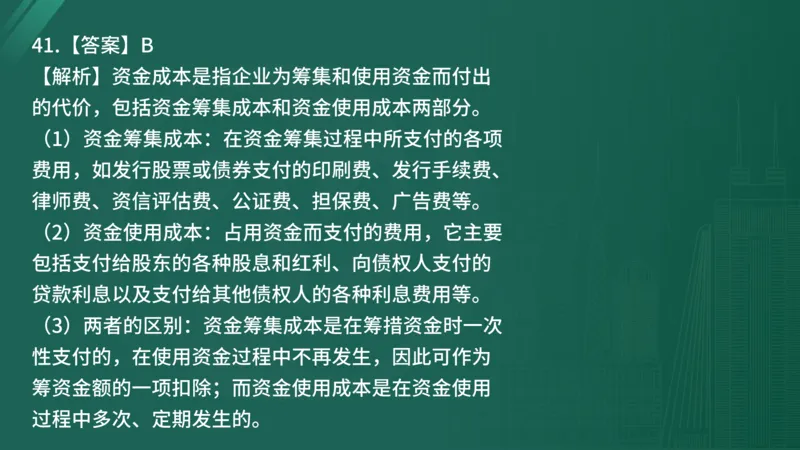

D.广告费41.【答案】B
【解析】资金成本是指企业为筹集和使用资金而付出
的代价,包括资金筹集成本和资金使用成本两部分。
(1)资金筹集成本:在资金筹集过程中所支付的各项
费用,如发行股票或债券支付的印刷费、发行手续费、
律师费、资信评估费、公证费、担保费、广告费等。
(2)资金使用成本:占用资金而支付的费用,它主要
包括支付给股东的各种股息和红利、向债权人支付的
贷款利息以及支付给其他债权人的各种利息费用等。
(3)两者的区别:资金筹集成本是在筹措资金时一次
性支付的,在使用资金过程中不再发生,因此可作为
筹资金额的一项扣除;而资金使用成本是在资金使用

过程中多次、定期发生的。42.某企业年初从银行贷款2000万元,年利率为8%,
贷款期限为3年,每季度复利一次,每半年结息一次,
3年累计缴纳的利息为( )万元。
A.480.00
B.484.80
C.530.64

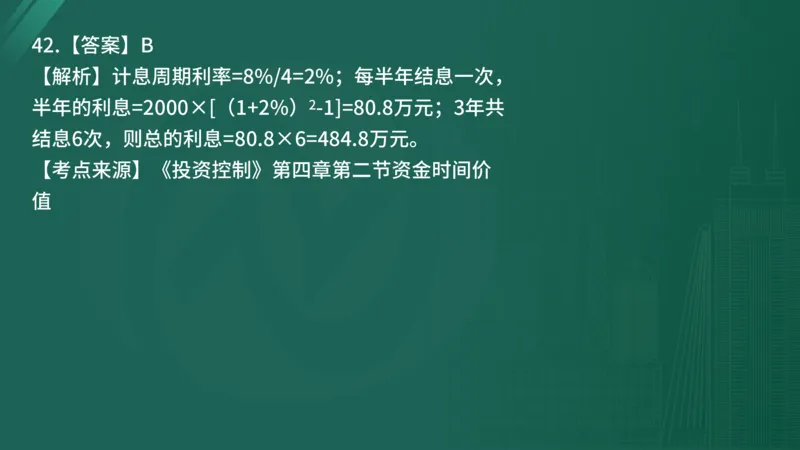

D.536.4842.【答案】B
【解析】计息周期利率=8%/4=2%;每半年结息一次,
2
半年的利息=2000×[(1+2%) -1]=80.8万元;3年共
结息6次,则总的利息=80.8×6=484.8万元。
【考点来源】《投资控制》第四章第二节资金时间价
值43.采用比例估算法估算项目总投资时,需要先估算出
( )。
A.同类建设项目主要生产工艺设备投资占整个建设项
目的投资比例
B.拟建建设项目相关投资额
C.拟建建设项目主要生产工艺设备投资
D.设备购置费43.【答案】C
【解析】根据已知的同类建设项目主要生产工艺设备
投资占整个建设项目的投资比例,先逐项估算出拟建
建设项目主要生产工艺设备投资,再按比例进行估算
拟建建设项目相关投资额的方法。

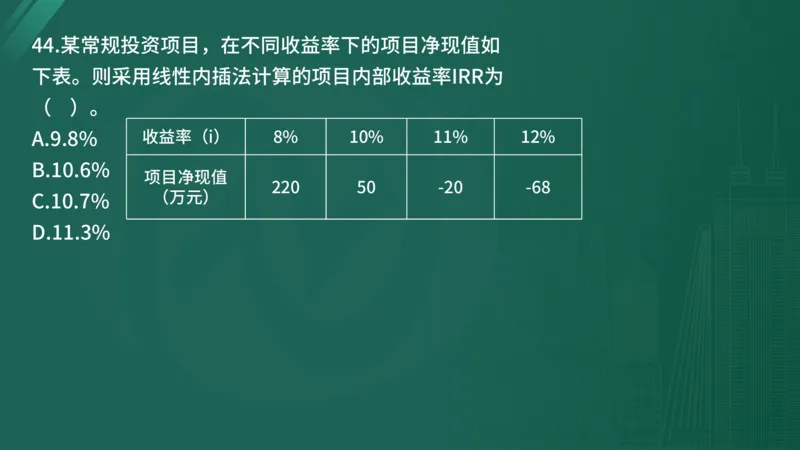

【考点来源】《投资控制》第四章第三节投资估算44.某常规投资项目,在不同收益率下的项目净现值如
下表。则采用线性内插法计算的项目内部收益率IRR为
( )。
收益率(i) 8% 10% 11% 12%
A.9.8%
B.10.6%
项目净现值
220 50 -20 -68
(万元)
C.10.7%

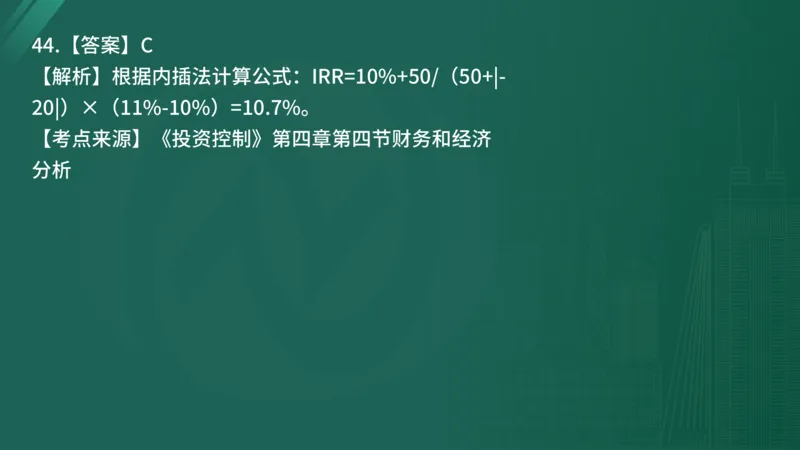

D.11.3%44.【答案】C
【解析】根据内插法计算公式:IRR=10%+50/(50+|-
20|)×(11%-10%)=10.7%。
【考点来源】《投资控制》第四章第四节财务和经济

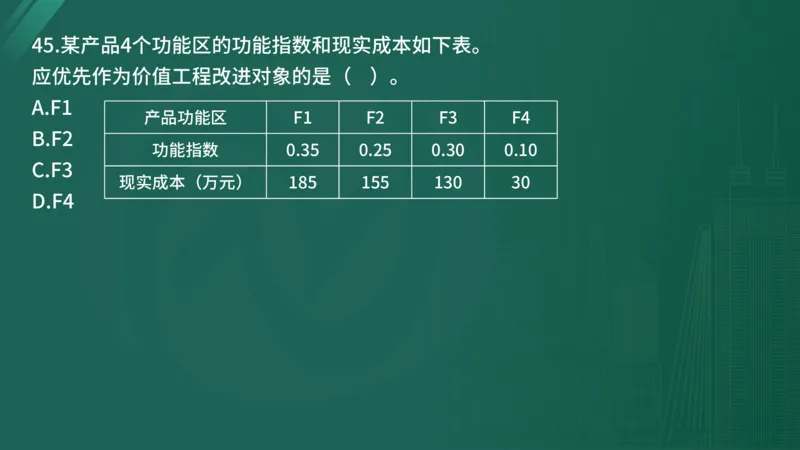

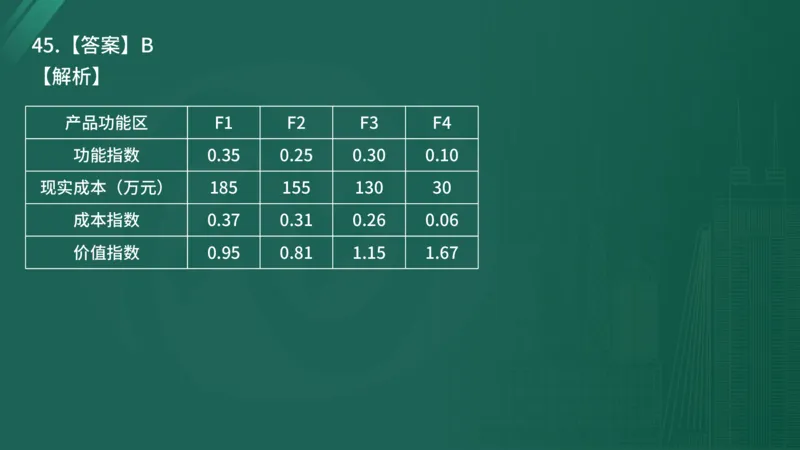

分析45.某产品4个功能区的功能指数和现实成本如下表。
应优先作为价值工程改进对象的是( )。
A.F1
产品功能区 F1 F2 F3 F4
B.F2
功能指数 0.35 0.25 0.30 0.10
C.F3
现实成本(万元) 185 155 130 30
D.F445.【答案】B
【解析】
产品功能区 F1 F2 F3 F4
功能指数 0.35 0.25 0.30 0.10
现实成本(万元) 185 155 130 30
成本指数 0.37 0.31 0.26 0.06
价值指数 0.95 0.81 1.15 1.6746.某住宅工程项目,由于其设计深度不够,可采用

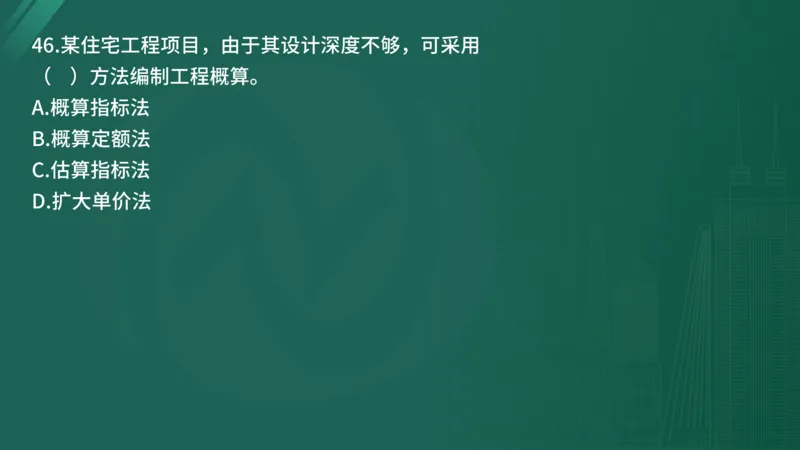

( )方法编制工程概算。
A.概算指标法
B.概算定额法
C.估算指标法

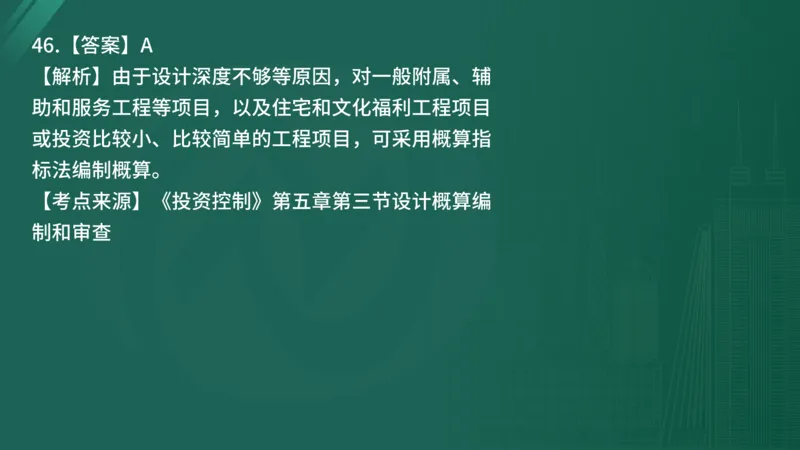

D.扩大单价法46.【答案】A
【解析】由于设计深度不够等原因,对一般附属、辅
助和服务工程等项目,以及住宅和文化福利工程项目
或投资比较小、比较简单的工程项目,可采用概算指
标法编制概算。

【考点来源】《投资控制》第五章第三节设计概算编

制和审查47.在采用定额单价法编制施工图预算的过程中,套用

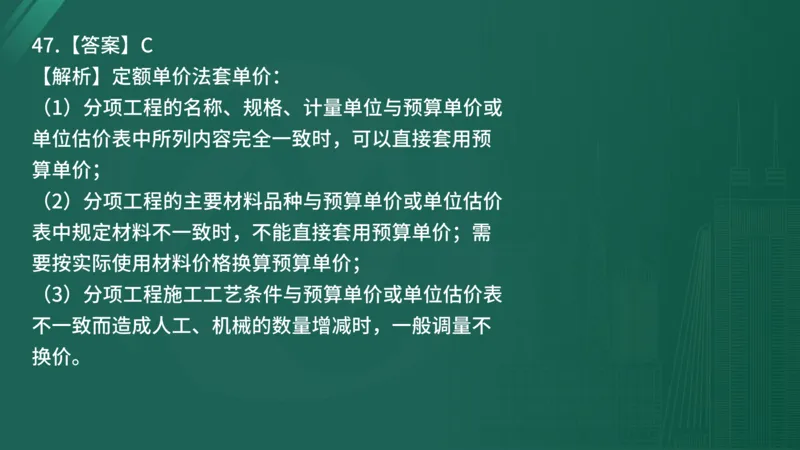

定额单价时,发现分项工程施工工艺条件与单位估价
表不一致而造成人工数量增加,一般( )。
A.直接套用
B.换算预算价格
C.调量不调价

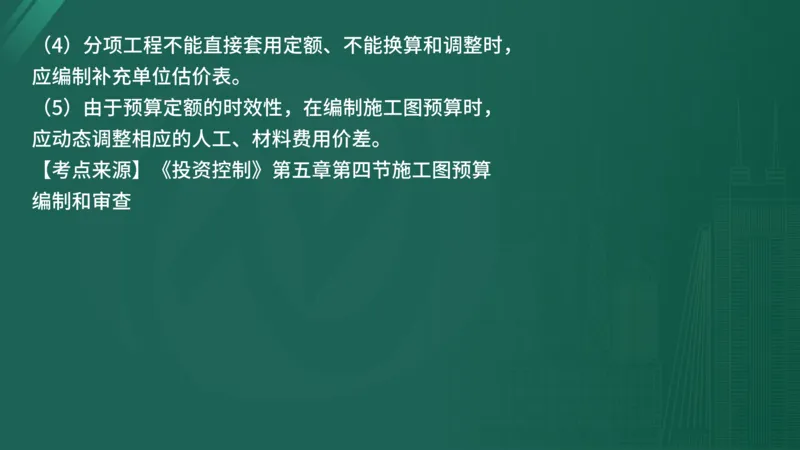

D.编制补充单位估价表47.【答案】C
【解析】定额单价法套单价:
(1)分项工程的名称、规格、计量单位与预算单价或
单位估价表中所列内容完全一致时,可以直接套用预
算单价;
(2)分项工程的主要材料品种与预算单价或单位估价
表中规定材料不一致时,不能直接套用预算单价;需
要按实际使用材料价格换算预算单价;
(3)分项工程施工工艺条件与预算单价或单位估价表
不一致而造成人工、机械的数量增减时,一般调量不
换价。(4)分项工程不能直接套用定额、不能换算和调整时,
应编制补充单位估价表。
(5)由于预算定额的时效性,在编制施工图预算时,
应动态调整相应的人工、材料费用价差。
【考点来源】《投资控制》第五章第四节施工图预算

编制和审查48.根据工程量清单计价规范,清单项目的工程量应以
( )为准进行计算。
A.完成后的实际值
B.形成工程实体的净值
C.定额工程量数量
D.对应的施工方案数量48.【答案】B
【解析】现行计量规范明确了清单项目的工程量计算
规则,其工程量是以形成工程实体为准,并以完成后
的净值来计算。
【考点来源】《投资控制》第六章第一节招标控制价

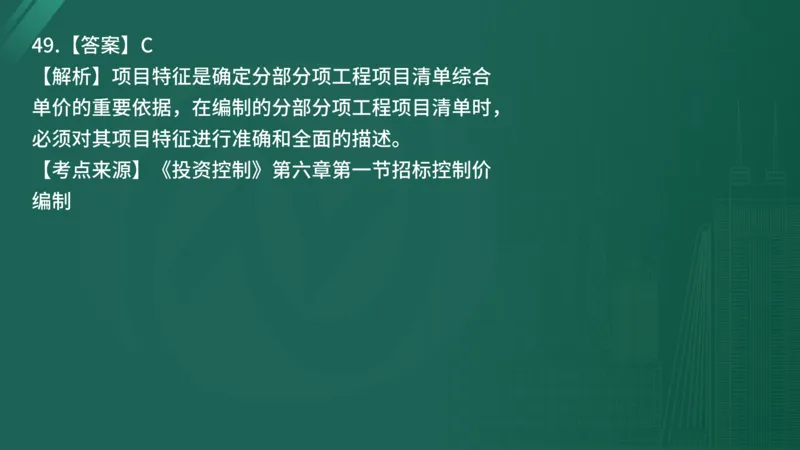

编制49.( )是确定分部分项工程项目清单综合单价的重
要依据,必须对其进行准确的描述。
A.项目编码
B.项目名称
C.项目特征
D.计量单位49.【答案】C
【解析】项目特征是确定分部分项工程项目清单综合
单价的重要依据,在编制的分部分项工程项目清单时,
必须对其项目特征进行准确和全面的描述。
【考点来源】《投资控制》第六章第一节招标控制价

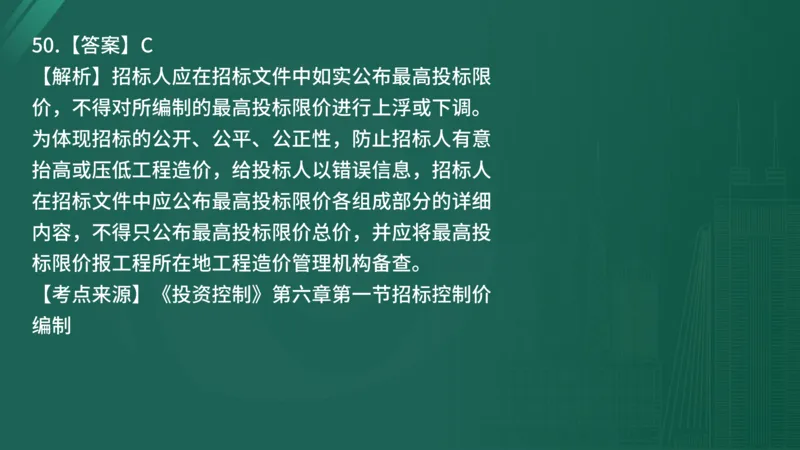

编制50.下列关于最高投标限价的说法,正确的是( )。
A.招标人可以对所编制的最高投标限价进行上浮之后公布
B.招标人可以对所编制的最高投标限价进行下调之后公布
C.招标人在招标文件中应公布最高投标限价各组成部分的
详细内容

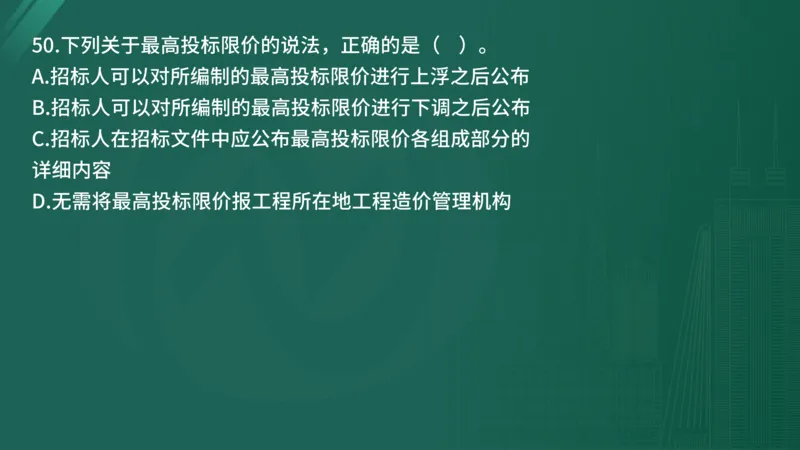

D.无需将最高投标限价报工程所在地工程造价管理机构50.【答案】C
【解析】招标人应在招标文件中如实公布最高投标限
价,不得对所编制的最高投标限价进行上浮或下调。
为体现招标的公开、公平、公正性,防止招标人有意
抬高或压低工程造价,给投标人以错误信息,招标人
在招标文件中应公布最高投标限价各组成部分的详细
内容,不得只公布最高投标限价总价,并应将最高投
标限价报工程所在地工程造价管理机构备查。
【考点来源】《投资控制》第六章第一节招标控制价

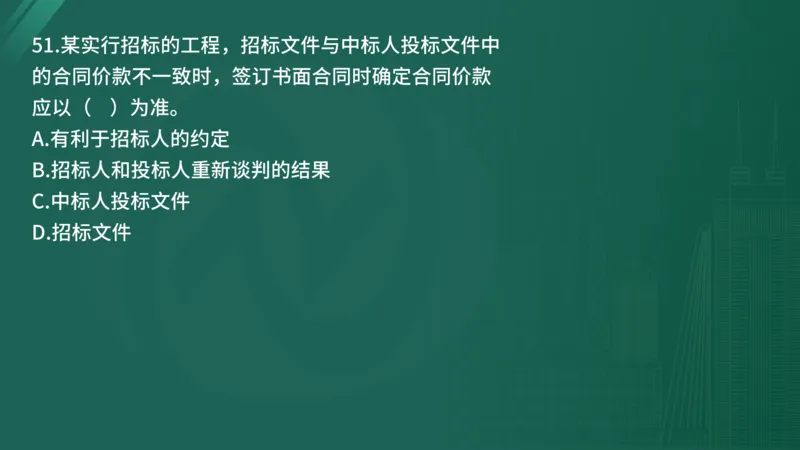

编制51.某实行招标的工程,招标文件与中标人投标文件中
的合同价款不一致时,签订书面合同时确定合同价款
应以( )为准。
A.有利于招标人的约定
B.招标人和投标人重新谈判的结果
C.中标人投标文件

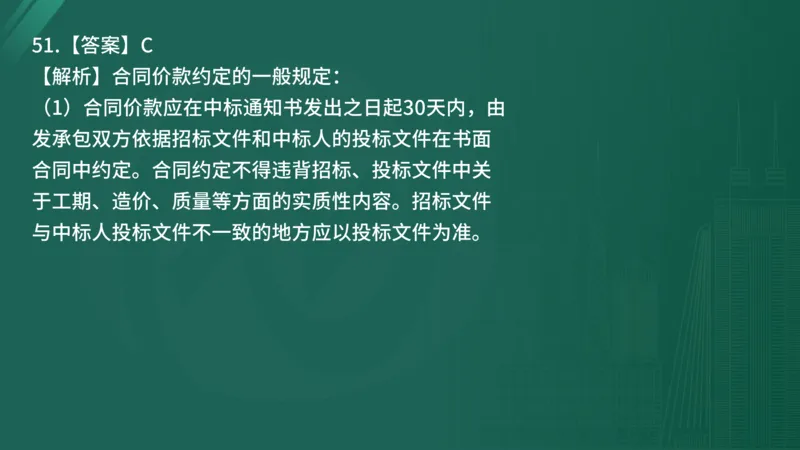

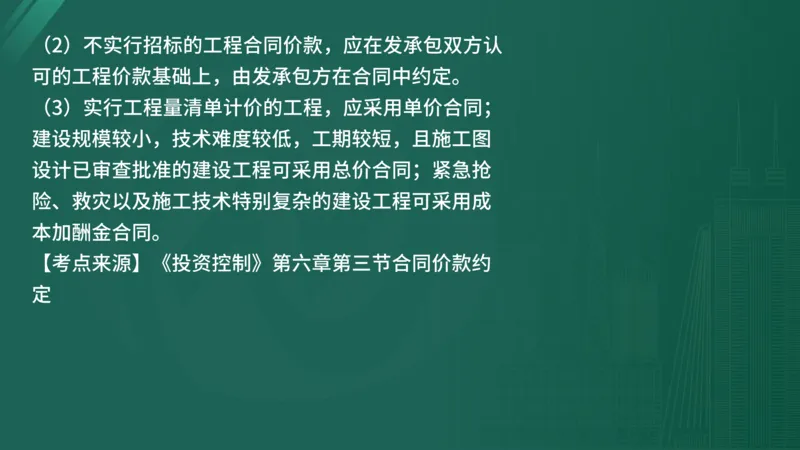

D.招标文件51.【答案】C
【解析】合同价款约定的一般规定:
(1)合同价款应在中标通知书发出之日起30天内,由
发承包双方依据招标文件和中标人的投标文件在书面
合同中约定。合同约定不得违背招标、投标文件中关
于工期、造价、质量等方面的实质性内容。招标文件
与中标人投标文件不一致的地方应以投标文件为准。(2)不实行招标的工程合同价款,应在发承包双方认
可的工程价款基础上,由发承包方在合同中约定。
(3)实行工程量清单计价的工程,应采用单价合同;
建设规模较小,技术难度较低,工期较短,且施工图
设计已审查批准的建设工程可采用总价合同;紧急抢
险、救灾以及施工技术特别复杂的建设工程可采用成
本加酬金合同。
【考点来源】《投资控制》第六章第三节合同价款约
定52.根据《建设工程施工合同(示范文本)》,除专用
合同条款另有约定外,承包人向监理人报送已完成工
程量的时间为每月( )日。
A.20
B.21
C.25
D.2852.【答案】C
【解析】计量程序:
(1)承包人应于每月25日向监理人报送上月20日至当
月19日已完成的工程量报告,并附具进度付款申请单、
已完成工程量报表和有关资料。
(2)监理人应在收到承包人提交的工程量报告后7天
内完成对承包人提交的工程量报表的审核并报送发包
人,以确定当月实际完成的工程量。

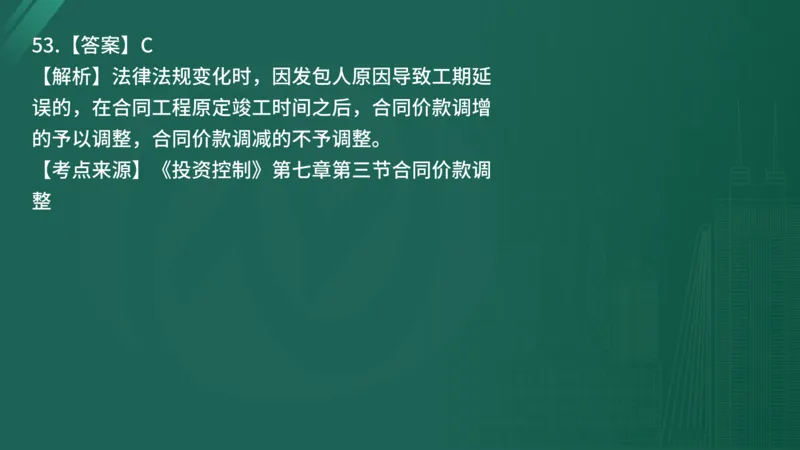

【考点来源】《投资控制》第七章第二节工程计量53.某工程原定2024年4月20日竣工,因发包人原因,
致使工程延期至2024年9月20日竣工。在2024年7月因
法规的变化导致工程成本增加400万元,则工程合同价
款应( )。
A.调增100万元
B.调增200万元
C.调增400万元
D.不予调整53.【答案】C
【解析】法律法规变化时,因发包人原因导致工期延
误的,在合同工程原定竣工时间之后,合同价款调增
的予以调整,合同价款调减的不予调整。
【考点来源】《投资控制》第七章第三节合同价款调
整54.某工程约定采用价格指数法调整合同价款,合同价
款中定值部分权重为25%;可调部分由甲、乙、丙三
部分组成,分别占可调部分的30%、30%、40%;甲、
乙、丙的基准日价格指数分别为106、110、113,现

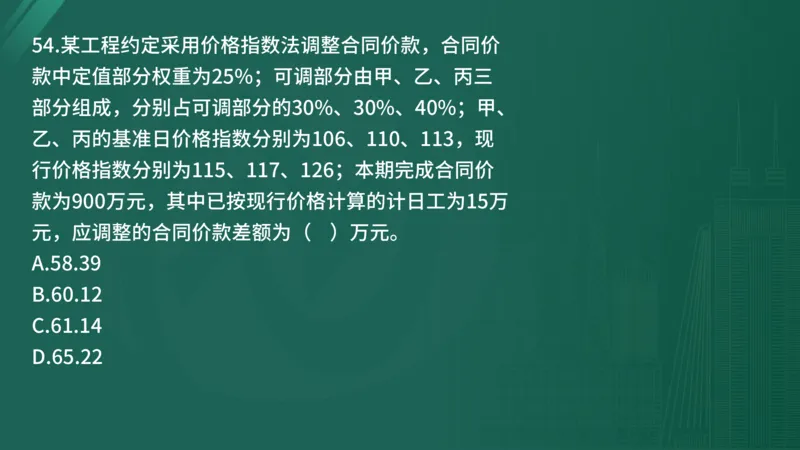

行价格指数分别为115、117、126;本期完成合同价
款为900万元,其中已按现行价格计算的计日工为15万
元,应调整的合同价款差额为( )万元。
A.58.39
B.60.12
C.61.14
D.65.2254.【答案】B
【解析】定值权重A=0.25,则可调部分权重B=0.75;
甲权重=乙权重=0.3×0.75=0.225,丙权重
=0.4×0.75=0.3。
根据调值公式进行计算:调价差额=(900-15)×
(
0.25+0.225×115/106+0.225×117/110+0.3×126/1
13-1)=60.12万元。
【考点来源】《投资控制》第七章第三节合同价款调

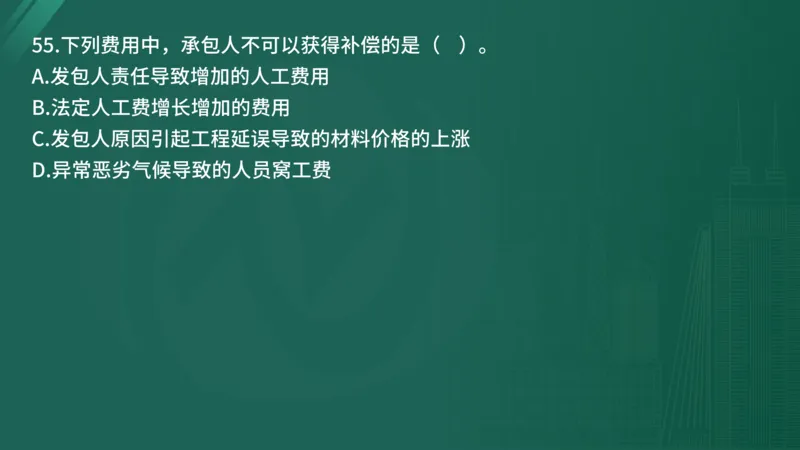

整55.下列费用中,承包人不可以获得补偿的是( )。
A.发包人责任导致增加的人工费用
B.法定人工费增长增加的费用
C.发包人原因引起工程延误导致的材料价格的上涨

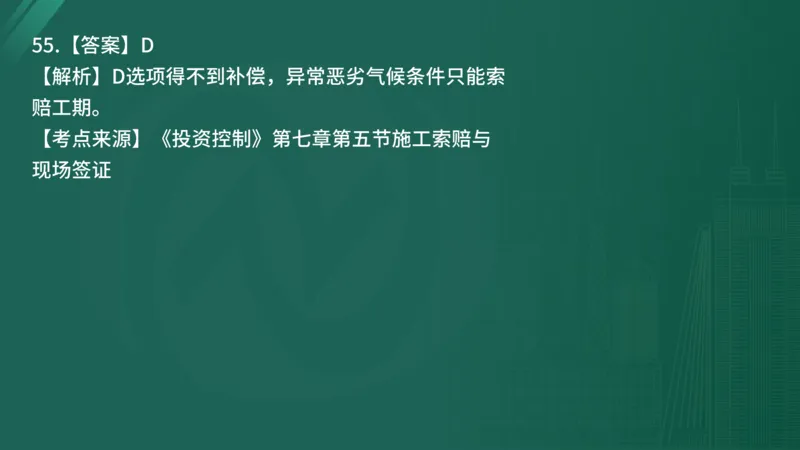

D.异常恶劣气候导致的人员窝工费55.【答案】D
【解析】D选项得不到补偿,异常恶劣气候条件只能索
赔工期。
【考点来源】《投资控制》第七章第五节施工索赔与
现场签证56.关于质量保证金返还的说法,正确的是( )。
A.发包人应在保修期结束后28天内返还质量保证金
B.发包人在接到承包人返还保证金申请后,应于14天
内会同承包人按照合同约定的内容进行核实
C.质量保证金不需要返还
D.发包人接到承包人返还保证金申请后14天内返还56.【答案】B
【解析】缺陷责任期内,承包人认真履行合同约定的
责任,到期后,承包人可向发包人申请返还保证金。
发包人在接到承包人返还保证金申请后,应于14天内
会同承包人按照合同约定的内容进行核实。如无异议,
发包人应当按照约定将保证金返还给承包人。对返还
期限没有约定或者约定不明确的,发包人应当在核实
后14天内将保证金返还承包人,逾期未返还的,依法
承担违约责任。发包人在接到承包人返还保证金申请
后14天内不予答复,经催告后14天内仍不予答复,视
同认可承包人的返还保证金申请。
【考点来源】《投资控制》第七章第七节竣工结算与

支付57.编制工程项目总进度计划是( )进度控制的主要
任务。
A.设计阶段
B.设计准备阶段
C.施工图设计阶段
D.施工阶段57.【答案】B
【解析】设计准备阶段进度控制的任务:
(1)收集有关工期的信息,进行工期目标和进度控制
决策;
(2)编制工程项目总进度计划;
(3)编制设计准备阶段详细工作计划,并控制其执行;
(4)进行环境及施工现场条件的调查和分析。
【考点来源】《进度控制》第一章第一节建设工程进

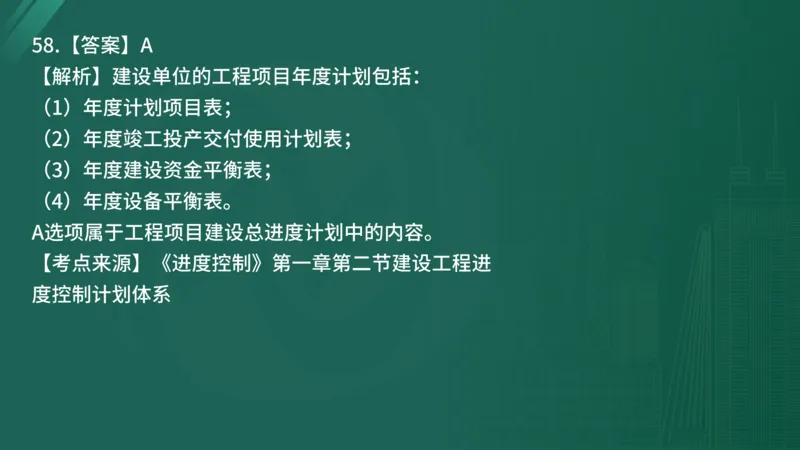

度控制的概念58.下列计划中,不属于建设单位工程项目年度计划的
是( )。
A.投资计划年度分配表
B.年度竣工投产交付使用计划表
C.年度建设资金平衡表
D.年度设备平衡表58.【答案】A
【解析】建设单位的工程项目年度计划包括:
(1)年度计划项目表;
(2)年度竣工投产交付使用计划表;
(3)年度建设资金平衡表;
(4)年度设备平衡表。
A选项属于工程项目建设总进度计划中的内容。
【考点来源】《进度控制》第一章第二节建设工程进

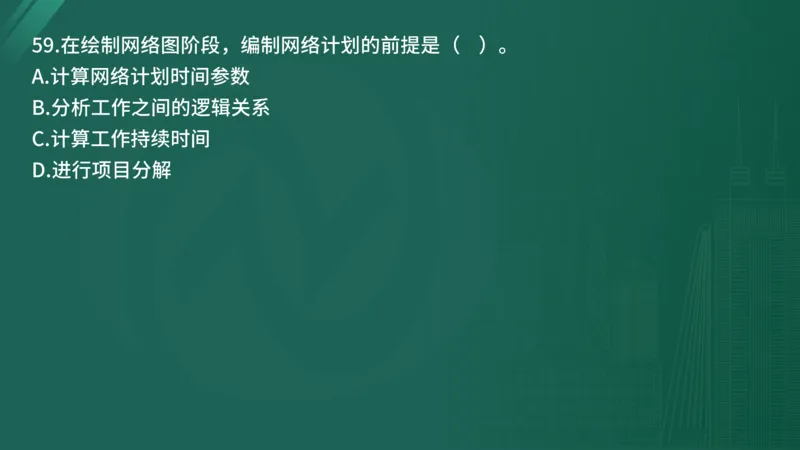

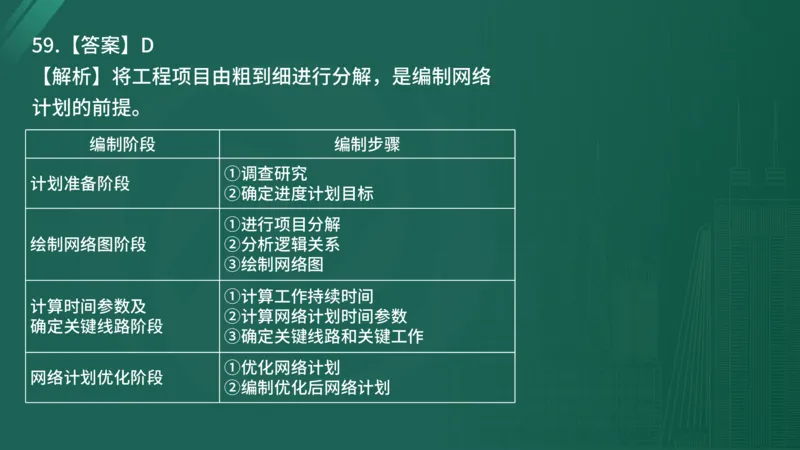

度控制计划体系59.在绘制网络图阶段,编制网络计划的前提是( )。
A.计算网络计划时间参数
B.分析工作之间的逻辑关系
C.计算工作持续时间
D.进行项目分解59.【答案】D
【解析】将工程项目由粗到细进行分解,是编制网络
计划的前提。
编制阶段 编制步骤
①调查研究
计划准备阶段
②确定进度计划目标
①进行项目分解
绘制网络图阶段 ②分析逻辑关系
③绘制网络图
①计算工作持续时间
计算时间参数及
②计算网络计划时间参数
确定关键线路阶段
③确定关键线路和关键工作
①优化网络计划
网络计划优化阶段

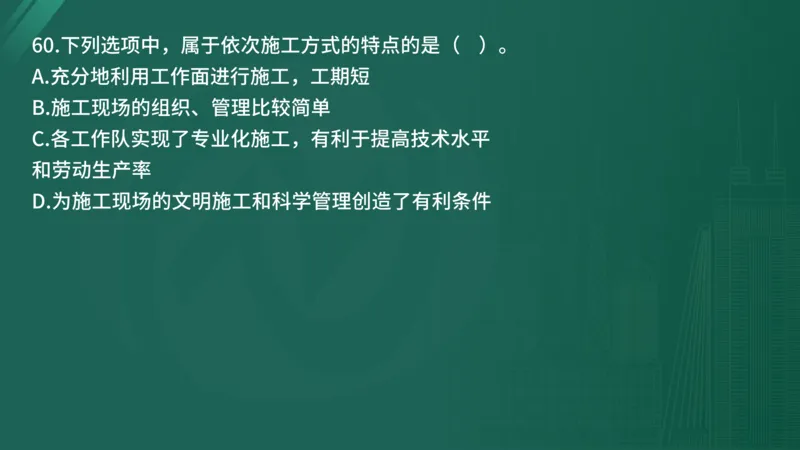

②编制优化后网络计划60.下列选项中,属于依次施工方式的特点的是( )。
A.充分地利用工作面进行施工,工期短
B.施工现场的组织、管理比较简单
C.各工作队实现了专业化施工,有利于提高技术水平
和劳动生产率
D.为施工现场的文明施工和科学管理创造了有利条件60.【答案】B
【解析】依次施工方式具有以下特点:
(1)没有充分地利用工作面进行施工,工期长;
(2)如果按专业成立工作队,则各专业队不能连续作
业,有时间间歇、劳动力及施工机具等资源无法均衡
使用;
(3)如果由一个工作队完成全部施工任务,则不能实
现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入的劳动力、施工机具、材料等资
源量较少、有利于资源供应的组织;
(5)施工现场的组织、管理比较简单。A选项属于平
行施工的特点。CD选项属于流水施工的特点。

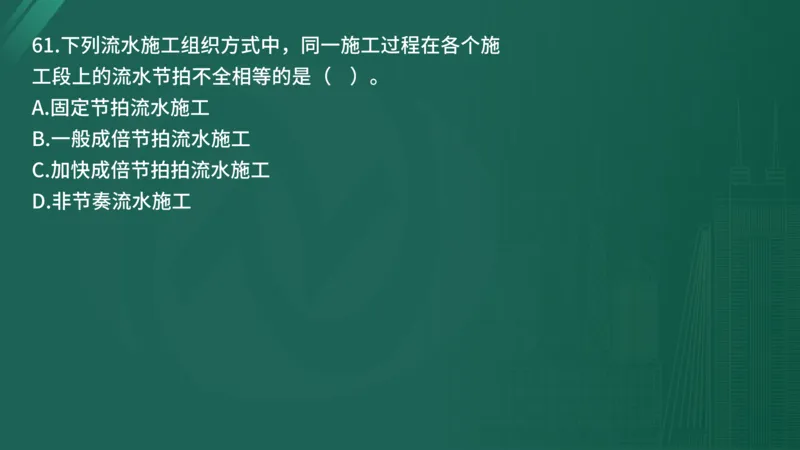

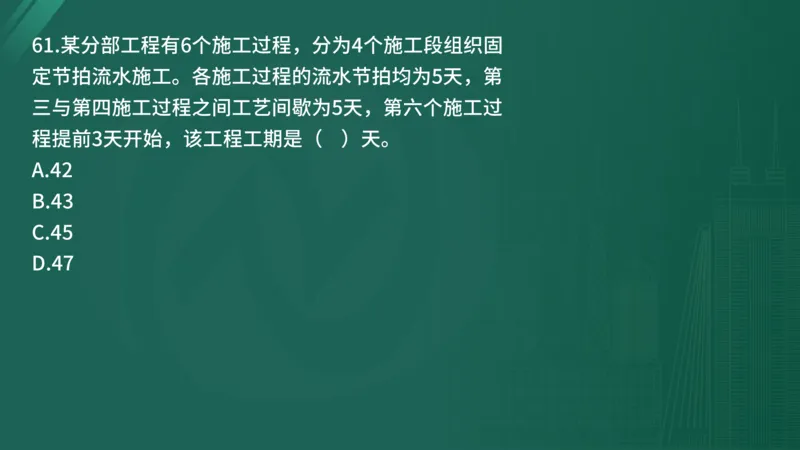

【考点来源】《进度控制》第二章第一节基本概念61.某分部工程有6个施工过程,分为4个施工段组织固
定节拍流水施工。各施工过程的流水节拍均为5天,第
三与第四施工过程之间工艺间歇为5天,第六个施工过

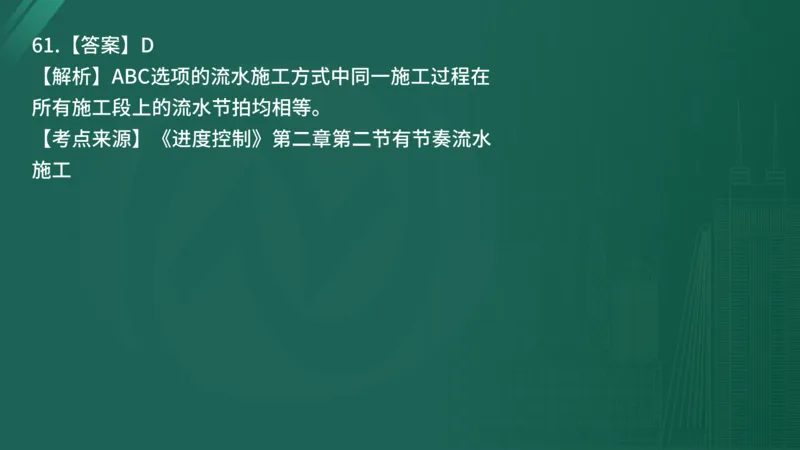

程提前3天开始,该工程工期是( )天。
A.42
B.43
C.45

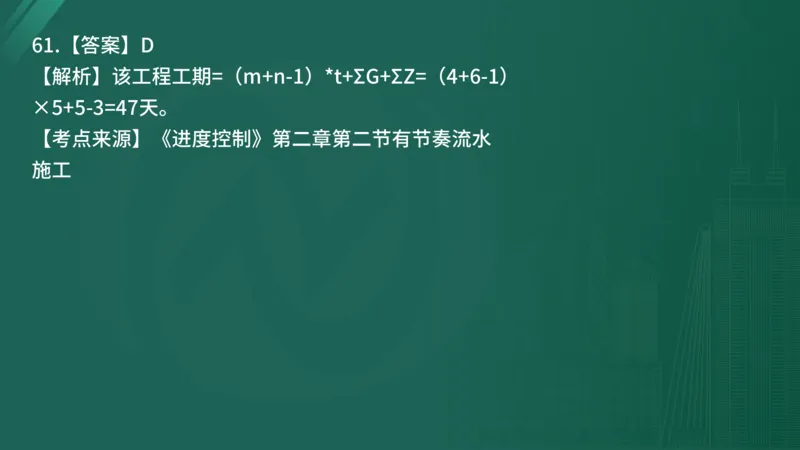

D.4761.【答案】D
【解析】该工程工期=(m+n-1)*t+ΣG+ΣZ=(4+6-1)
×5+5-3=47天。
【考点来源】《进度控制》第二章第二节有节奏流水

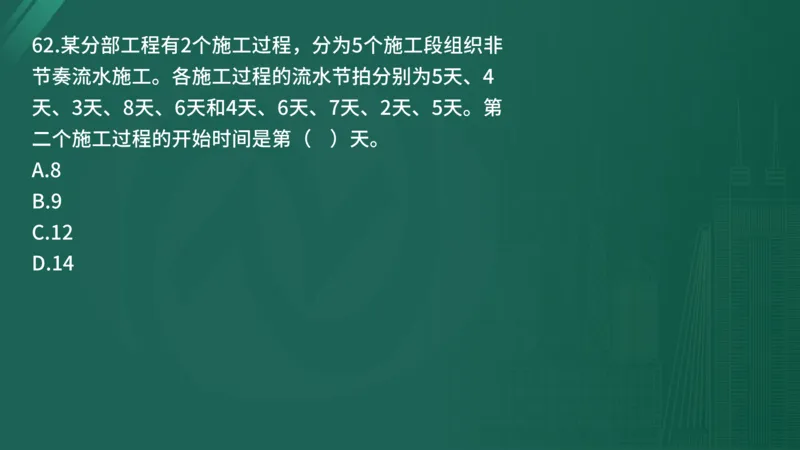

施工62.某分部工程有2个施工过程,分为5个施工段组织非
节奏流水施工。各施工过程的流水节拍分别为5天、4
天、3天、8天、6天和4天、6天、7天、2天、5天。第
二个施工过程的开始时间是第( )天。

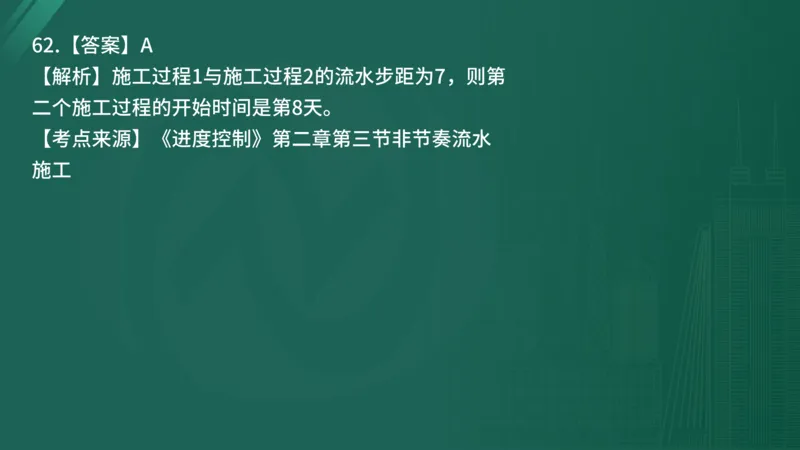

A.8
B.9
C.12
D.1462.【答案】A
【解析】施工过程1与施工过程2的流水步距为7,则第
二个施工过程的开始时间是第8天。
【考点来源】《进度控制》第二章第三节非节奏流水
施工63.生产性工作之间由工艺过程决定的先后顺序关系称
为( )。
A.逻辑关系
B.组织关系
C.顺序关系

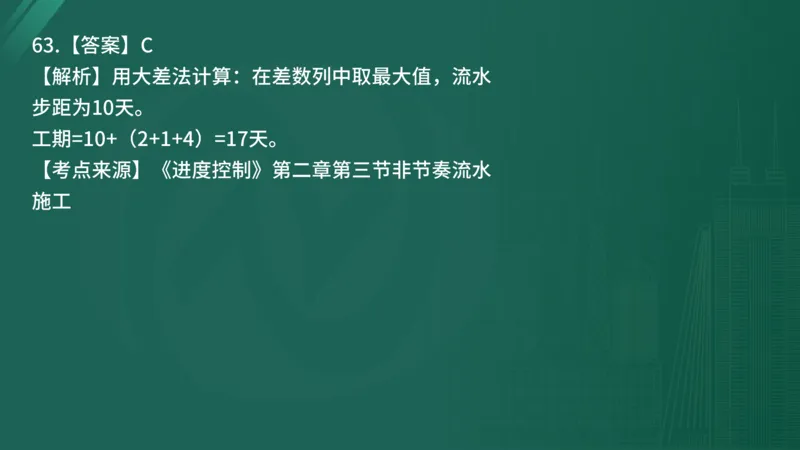

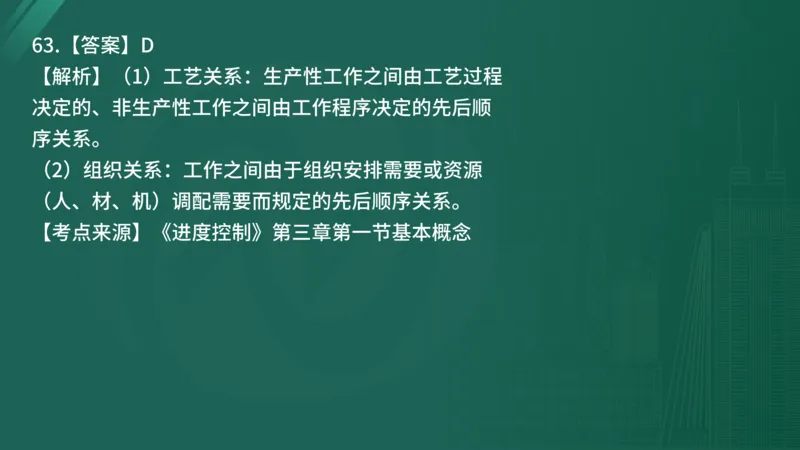

D.工艺关系63.【答案】D
【解析】(1)工艺关系:生产性工作之间由工艺过程
决定的、非生产性工作之间由工作程序决定的先后顺
序关系。
(2)组织关系:工作之间由于组织安排需要或资源
(人、材、机)调配需要而规定的先后顺序关系。

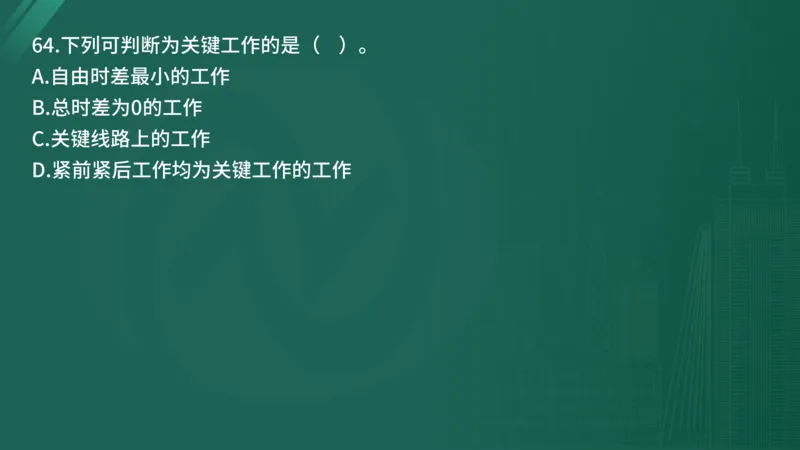

【考点来源】《进度控制》第三章第一节基本概念64.双代号网络计划中,虚工作的含义是指( )。
A.相邻工作间的时间间隔,消耗资源和时间
B.相邻工作间的逻辑关系,不消耗资源和时间
C.相邻工作间的逻辑关系,消耗资源和时间
D.相邻工作间的时间间隔,不消耗资源和时间64.【答案】B
【解析】在双代号网络图中,有时存在虚箭线,虚箭
线不代表实际工作,我们称之为虚工作。虚工作既不
消耗时间,也不消耗资源。虚工作主要用来表示相邻
两项工作之间的逻辑关系。但有时为了避免两项同时
开始、同时进行的工作具有相同的开始节点和完成节
点,也需要用虚工作加以区分。
【考点来源】《进度控制》第三章第一节网络计划技

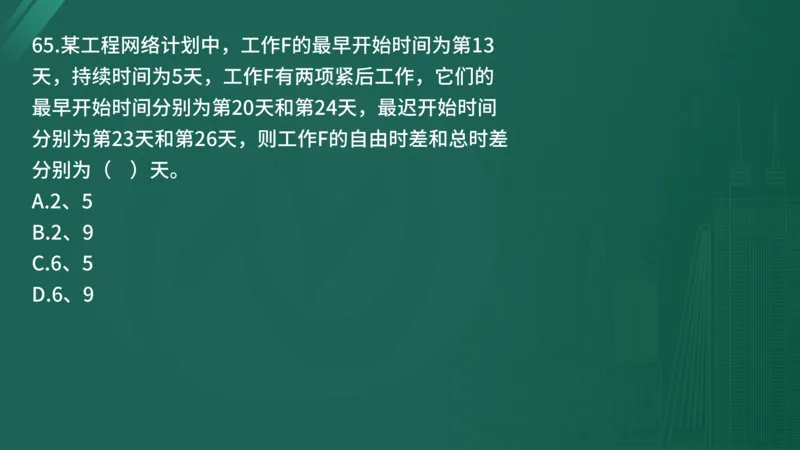

术基本概念65.某工程网络计划中,工作F的最早开始时间为第13
天,持续时间为5天,工作F有两项紧后工作,它们的
最早开始时间分别为第20天和第24天,最迟开始时间
分别为第23天和第26天,则工作F的自由时差和总时差
分别为( )天。
A.2、5
B.2、9
C.6、5
D.6、965.【答案】A
【解析】工作F的最早开始时间是第13天,最早完成时
间是第18天,最迟完成时间是第23天,总时差=最迟完
成时间-最早完成时间23-18=5天;工作自由时差=各个
紧后工作最早开始时间的最小值-本工作的最早完成时
间=20-18=2天。
【考点来源】《进度控制》第三章第三节网络计划参
数的计算66.某分部工程双代号网络计划如下图所示(时间单位:

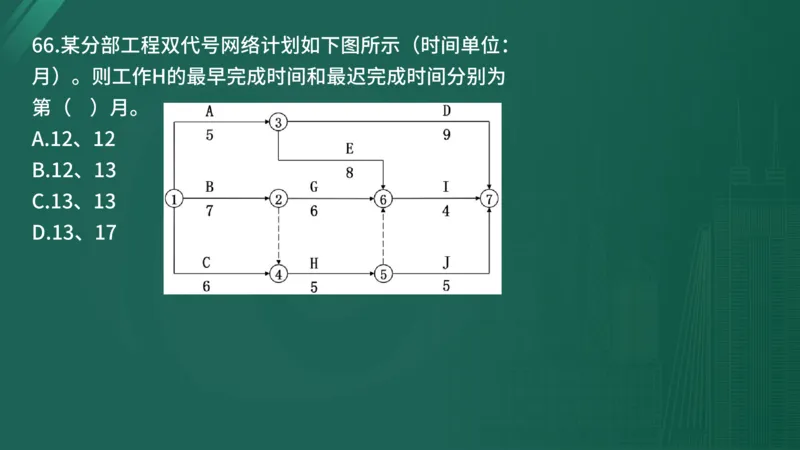

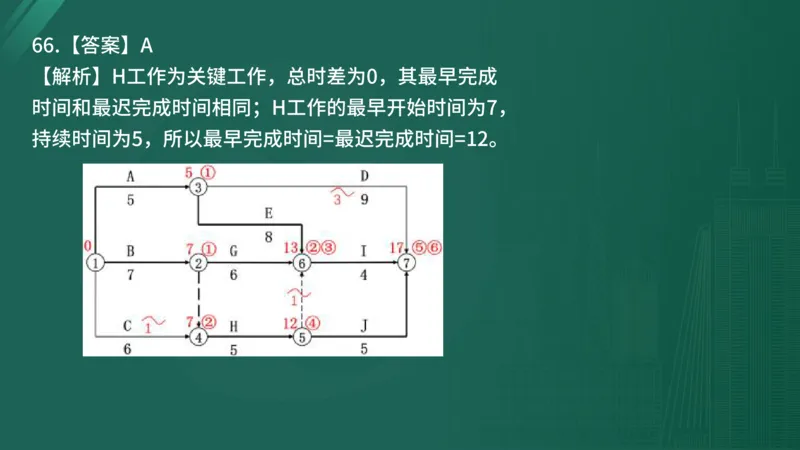

月)。则工作H的最早完成时间和最迟完成时间分别为
第( )月。
A.12、12
B.12、13
C.13、13

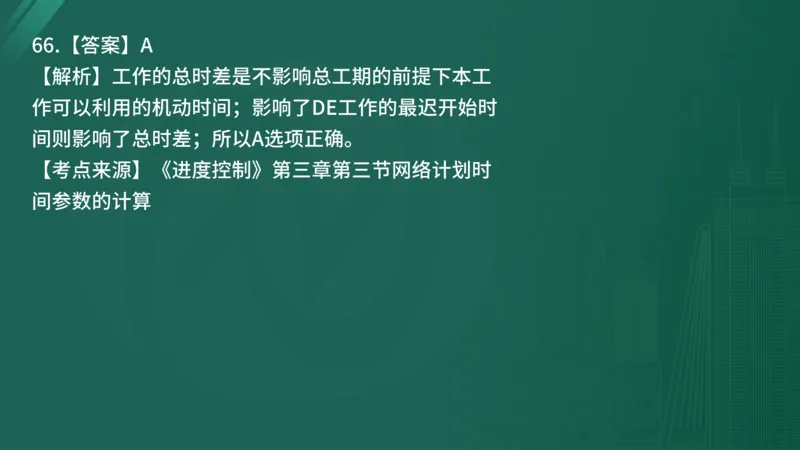

D.13、1766.【答案】A
【解析】H工作为关键工作,总时差为0,其最早完成
时间和最迟完成时间相同;H工作的最早开始时间为7,

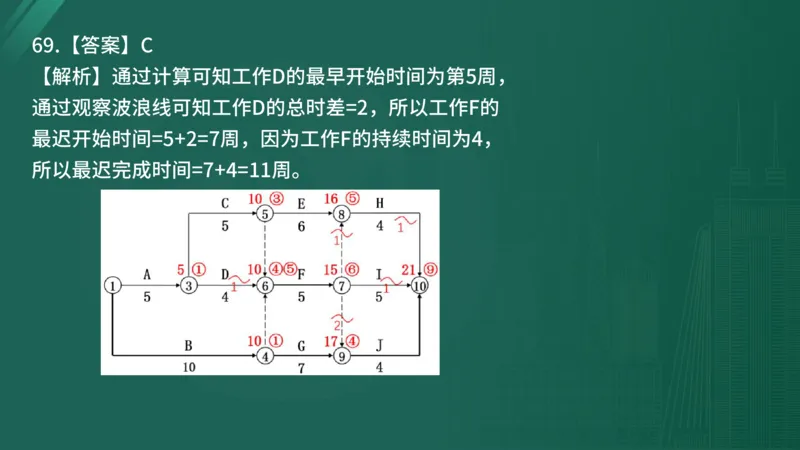

持续时间为5,所以最早完成时间=最迟完成时间=12。67.某工程单代号网络计划,计划图如下图所示(时间

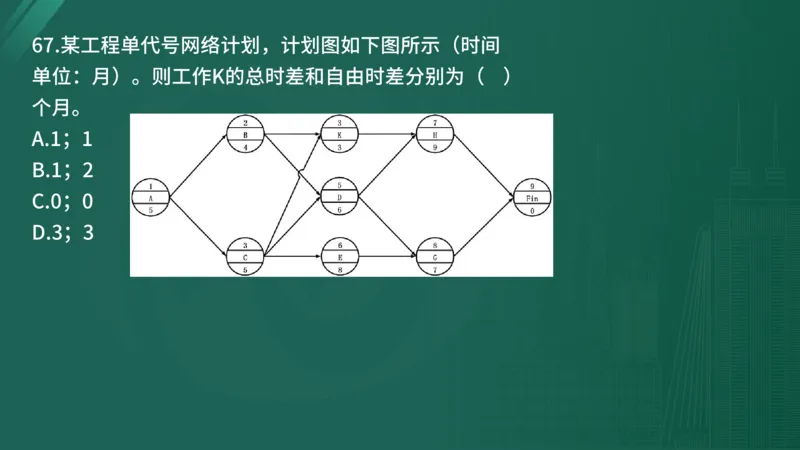

单位:月)。则工作K的总时差和自由时差分别为( )
个月。
A.1;1
B.1;2
C.0;0
D.3;367.【答案】D

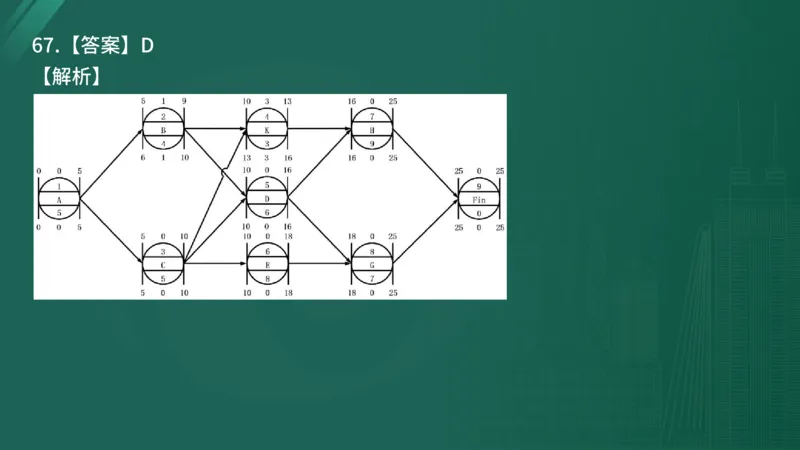

【解析】68.网络计划的计算工期不满足要求工期时,可通过压
缩( )以满足要求工期。
A.总时差最小的工作的持续时间
B.总时差为零的工作的持续时间
C.非关键工作的总时差
D.关键工作的资源需用量68.【答案】A
【解析】工期优化是指网络计划的计算工期不满足要
求工期时,通过压缩关键工作的持续时间以满足要求
工期目标的过程。
【考点来源】《进度控制》第三章第五节网络计划的
优化69.关于多级网络计划系统特点的说法,错误的是
( )。
A.编制过程是一个由浅入深、从顶层到底层、由粗到
细的过程
B.层级与建设工程规模、复杂程度及进度控制的需要
有关
C.不同层级的网络计划,应该由不同层级的进度控制
人员编制

D.多级网络计划系统只能进行分解,不能进行综合69.【答案】D
【解析】多级网络计划系统的特点:
(1)编制过程是一个由浅入深、从顶层到底层、由粗
到细的过程;
(2)层级与建设工程规模、复杂程度及进度控制的需
要有关;
(3)不同层级的网络计划,应该由不同层级的进度控
制人员编制;
(4)多级网络计划系统可以随时进行分解和综合。
【考点来源】《进度控制》第三章第六节单代号搭接

网络计划和多级网络计划系统70.在进行进度控制时,监理工程师将收集到的实际进

度数据进行加工处理的目的是( )。
A.向建设单位汇报实际进度情况
B.分析进度偏差产生的原因
C.形成与计划进度具有可比性的数据
D.采取措施调整进度计划70.【答案】C
【解析】实际进度数据的加工处理:为了进行实际进
度与计划进度的比较,必须对收集到的实际进度数据
进行加工处理,形成与计划进度具有可比性的数据。
【考点来源】《进度控制》第四章第一节实际进度监

测与调整的系统过程71.某分部工程时标网络计划如下图所示,当计划执行

到第3周末及第6周末,检查得到的实际进度如图中的
实际进度前锋线所示。该图表明( )。
A.工作A和工作D在第4周至第6周内实际进度正常
B.工作B和工作E在第4周至第6周内实际进度正常
C.第3周末检查时预计工期拖后1周
D.第6周末检查时工作G实际进度拖后1周71.【答案】C
【解析】A选项错误,如果正常的话,那么D工作在6
周末检查时进度应该是正常;B选项错误,如果正常的
话,E工作在6周末检查时进度应该是滞后1周;D选项
错误,第6周末检查时工作G实际进度拖后2周。
【考点来源】《进度控制》第四章第二节实际进度与

计划进度的比较方法72.利用香蕉曲线比较法,如果实际进度比按最迟开始
时间安排的计划进度拖后,则工程实际进展点应
( )。
A.落在ES曲线左侧
B.落在LS曲线左侧
C.落在ES和LS曲线之间
D.落在LS曲线右侧72.【答案】D
【解析】如果工程的实际进展点落在ES曲线的左侧,
表明此刻实际进度比各项工作按其最早开始时间安排
的计划进度超前;如果工程实际进展点落在LS曲线的
右侧,表明此刻实际进度比各项工作按其最迟开始时
间安排的计划进度拖后。
【考点来源】《进度控制》第四章第二节实际进度与

计划进度的比较方法73.某工程网络计划中,某工作自由时差为3天,总时差为7
天。检查进度时发现该工作持续时间延长了6天,则该工作
实际进度( )。
A.将使总工期延长5天,但不影响其后续工作的正常进行
B.不影响总工期,但将其紧后工作的最早开始时间推迟3天
C.既不影响总工期,也不影响其后续工作的正常进行
D.将其后续工作的开始时间推迟3天,并使总工期延长1天73.【答案】B
【解析】总时差:在不影响总工期的前提下,本工作
可以利用的机动时间。自由时差:在不影响其紧后工
作最早开始的前提下,本工作可以利用的机动时间。
因持续时间延长6天<总时差7,所以不影响总工期;
但自由时差3<6,影响紧后工作最早开始(6-3)=3天。
【考点来源】《进度控制》第四章第三节进度计划实

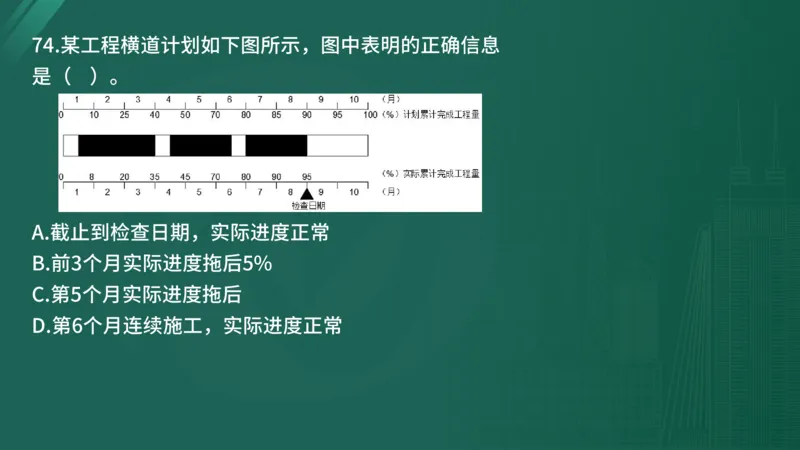

施中的调整方法74.下列属于影响设计进度的主要因素的是( )。
A.设计合同的计价方式
B.选定的设计单位
C.设计各专业之间协调配合
D.施工承发包模式的选择74.【答案】C
【解析】影响设计进度的因素主要有:
(1)建设意图及要求改变的影响;
(2)设计审批时间的影响;
(3)设计各专业之间协调配合的影响;
(4)工程变更的影响;
(5)材料代用、设备选用失误的影响。
【考点来源】《进度控制》第五章第三节设计进度控
制措施75.将工程项目( ),可以明确不同单位承包的施工
段之间的时间分界点,使单位工程动用目标具体化。
A.按项目组成分解
B.按承包单位分解
C.按施工阶段分解
D.按计划期分解75.【答案】C
【解析】按施工阶段分解,划定进度控制分界点:根
据工程项目的特点,应将其施工分成几个阶段,如土
建工程可分为基础、结构和内外装修阶段。每一阶段
的起止时间都要有明确的标志,特别是不同单位承包
的不同施工段之间,更要明确划定时间分界点,以此
作为形象进度的控制标志,从而使单位工程动用目标
具体化。
【考点来源】《进度控制》第六章第一节施工阶段进

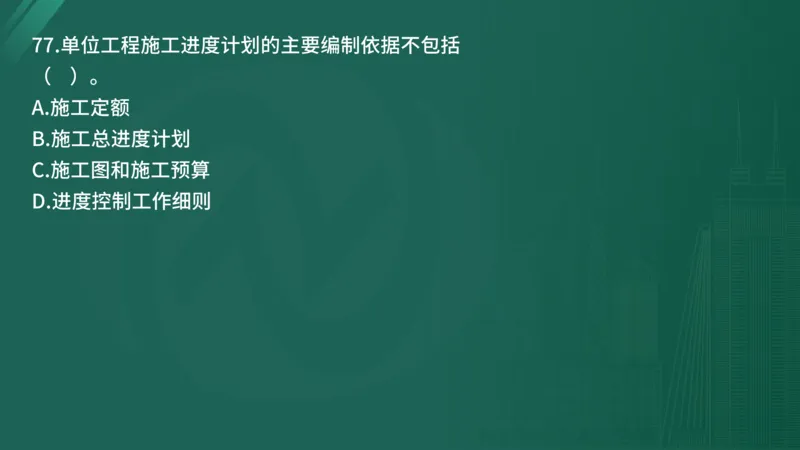

度控制目标的确定76.当建设工程由若干个承包单位平行承包时,由( )
编制施工总进度计划。
A.建设单位代表
B.监理工程师
C.各承包单位一起
D.本工程设计单位项目负责人76.【答案】B
【解析】对于大型建设工程,由于单位工程较多、施
工工期长,且采取分期分批发包又没有一个负责全部
工程的总承包单位时,就需要监理工程师编制施工总
进度计划;或者当建设工程由若干个承包单位平行承
包时,监理工程师也有必要编制施工总进度计划。
【考点来源】《进度控制》第六章第二节施工阶段进
度控制的内容77.单位工程施工进度计划的主要编制依据不包括
( )。
A.施工定额
B.施工总进度计划
C.施工图和施工预算
D.进度控制工作细则77.【答案】D
【解析】单位工程施工进度计划编制的主要依据有:
施工总进度计划;单位工程施工方案;合同工期或定
额工期;施工定额;施工图和施工预算;施工现场条
件;资源供应条件;气象资料等。
【考点来源】《进度控制》第六章第三节施工进度计
划的编制与审查78.某项工作的工程量为400m³,时间定额为0.5工日
/m³。如果每天安排2个工作班次、每班10人完成该工
作,则其持续时间为( )天。
A.10
B.15
C.20
D.2578.【答案】A
【解析】持续时间D=(400×0.5)÷(10×2)=10
(天)。
【考点来源】《进度控制》第六章第三节施工进度计

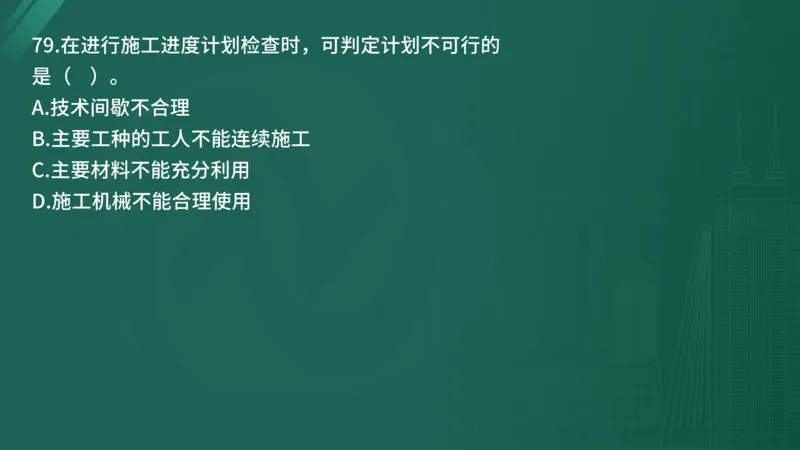

划的编制与审查79.在进行施工进度计划检查时,可判定计划不可行的
是( )。
A.技术间歇不合理
B.主要工种的工人不能连续施工
C.主要材料不能充分利用

D.施工机械不能合理使用79.【答案】A
【解析】施工进度计划检查的主要内容包括:
(1)各工作项目的施工顺序、平行搭接和技术间歇是
否合理。
(2)总工期是否满足合同规定。
(3)主要工种的工人是否能满足连续、均衡施工的要
求。
(4)主要机具、材料等的利用是否均衡和充分。
在上述四个方面中,首要的是前两方面的检查,如果
不满足要求,必须进行调整。只有在前两个方面均达
到要求的前提下,才能进行后两个方面的检查与调整。

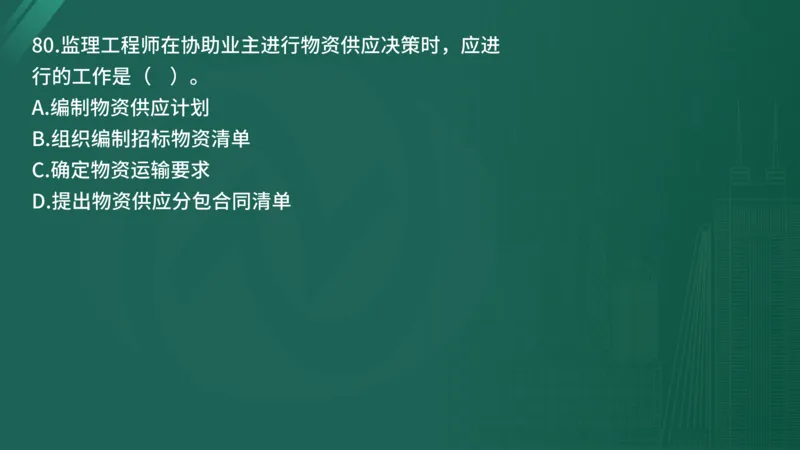

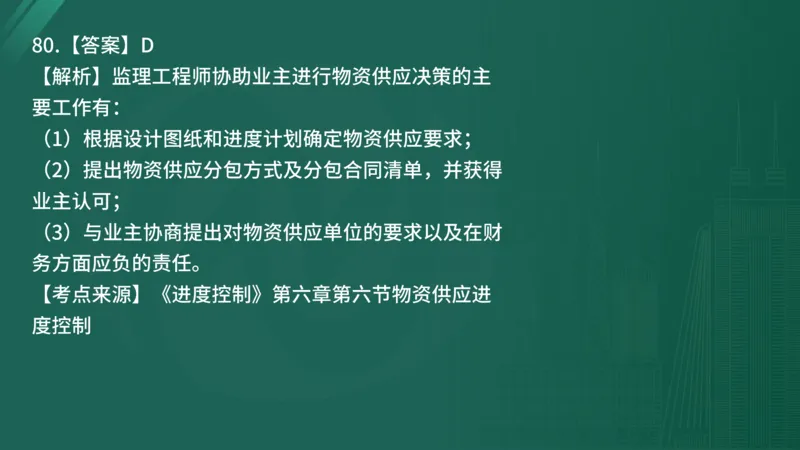

前者是解决可行与否的问题,而后者则是优化的问题。80.监理工程师在协助业主进行物资供应决策时,应进
行的工作是( )。
A.编制物资供应计划
B.组织编制招标物资清单
C.确定物资运输要求
D.提出物资供应分包合同清单80.【答案】D
【解析】监理工程师协助业主进行物资供应决策的主
要工作有:
(1)根据设计图纸和进度计划确定物资供应要求;
(2)提出物资供应分包方式及分包合同清单,并获得
业主认可;
(3)与业主协商提出对物资供应单位的要求以及在财
务方面应负的责任。
【考点来源】《进度控制》第六章第六节物资供应进

度控制二、多项选择题(共40题,每题2分。每题的备选项中,
有2个或2个以上符合题意,至少有一个错项。错选,
本题不得分;少选,所选的每个选项得0.5分)

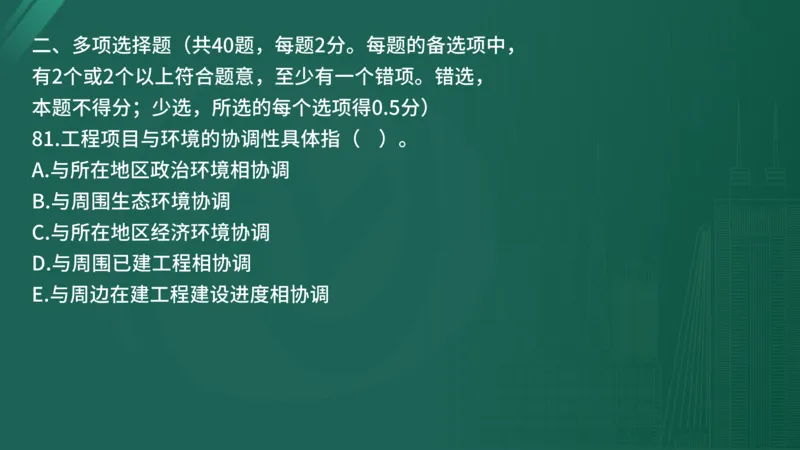

81.工程项目与环境的协调性具体指( )。
A.与所在地区政治环境相协调
B.与周围生态环境协调
C.与所在地区经济环境协调
D.与周围已建工程相协调
E.与周边在建工程建设进度相协调81.【答案】BCD
【解析】与环境的协调性:与其周围生态环境协调;
与所在地区经济环境协调;与周围已建工程相协调。
【考点来源】《质量控制》第一章第一节工程质量形

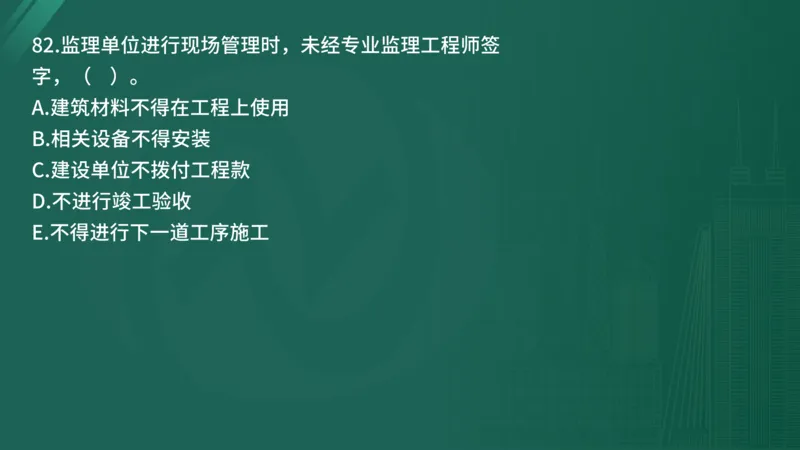

成过程和影响因素82.监理单位进行现场管理时,未经专业监理工程师签
字,( )。
A.建筑材料不得在工程上使用
B.相关设备不得安装
C.建设单位不拨付工程款
D.不进行竣工验收
E.不得进行下一道工序施工82.【答案】ABE
【解析】监理单位应当选派具备相应资格的总监理工
程师和监理工程师进驻施工现场。未经监理工程师签
字,建筑材料、建筑构配件和设备不得在工程上使用
或者安装,施工单位不得进行下一道工序的施工。未
经总监理工程师签字,建设单位不拨付工程款,不进
行竣工验收。
【考点来源】《质量控制》第一章第四节工程参建各
方的质量责任和义务83.ISO质量管理体系的管理原则中,关系管理的基本
内容有( )。
A.权衡短期利益与长期效益,确立相关方的关系
B.与所有相关方共享专有技术和资源
C.建设好关键相关方关系
D.开展与相关方的联合改进活动
E.评估过程风险以及对相关方可能产生的影响和后果83.【答案】ACD
【解析】与相关方的关系影响着组织的绩效,关系管
理的基本内容包括:
(1)权衡短期利益与长期效益,确立相关方的关系;
(2)识别和建设好关键相关方关系;
(3)与关键相关方共享专有技术和资源;
(4)建立清晰与开放的沟通渠道;
(5)开展与相关方的联合改进活动。
【考点来源】《质量控制》第二章第一节ISO质量管理

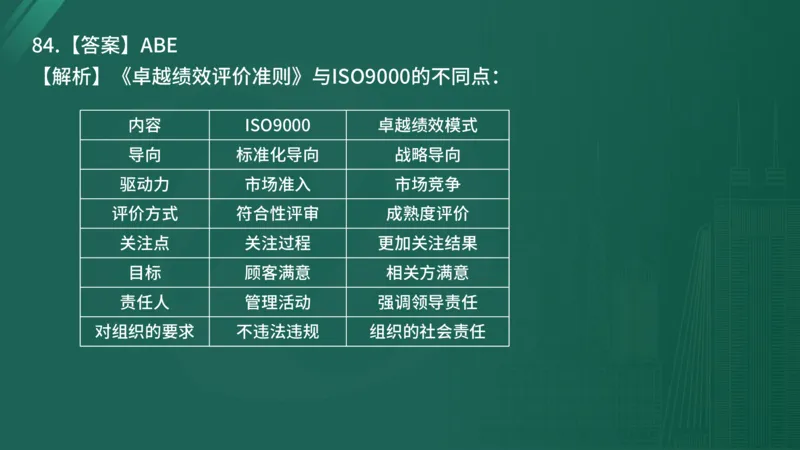

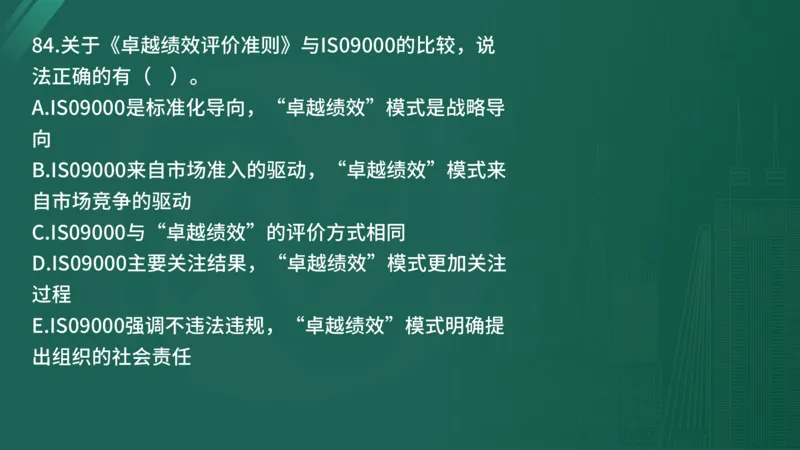

体系构成和质量管理原则84.关于《卓越绩效评价准则》与IS09000的比较,说
法正确的有( )。
A.IS09000是标准化导向,“卓越绩效”模式是战略导
向
B.IS09000来自市场准入的驱动,“卓越绩效”模式来
自市场竞争的驱动
C.IS09000与“卓越绩效”的评价方式相同
D.IS09000主要关注结果,“卓越绩效”模式更加关注
过程
E.IS09000强调不违法违规,“卓越绩效”模式明确提
出组织的社会责任84.【答案】ABE
【解析】《卓越绩效评价准则》与ISO9000的不同点:
内容 ISO9000 卓越绩效模式
导向 标准化导向 战略导向
驱动力 市场准入 市场竞争
评价方式 符合性评审 成熟度评价
关注点 关注过程 更加关注结果
目标 顾客满意 相关方满意
责任人 管理活动 强调领导责任

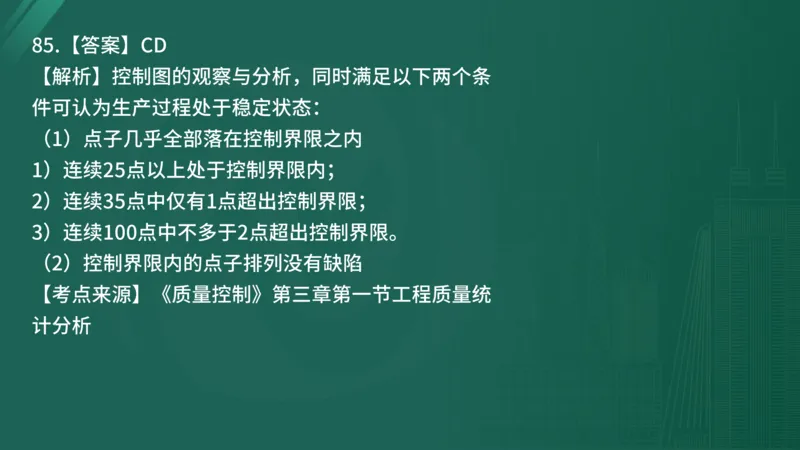

对组织的要求 不违法违规 组织的社会责任85.当质量控制图同时满足( )时,可认为生产过程
处于稳定状态。
A.点子出现多次同侧
B.点子分布出现链
C.控制界限内的点子排列没有缺陷
D.点子几乎全部落在控制界限之内

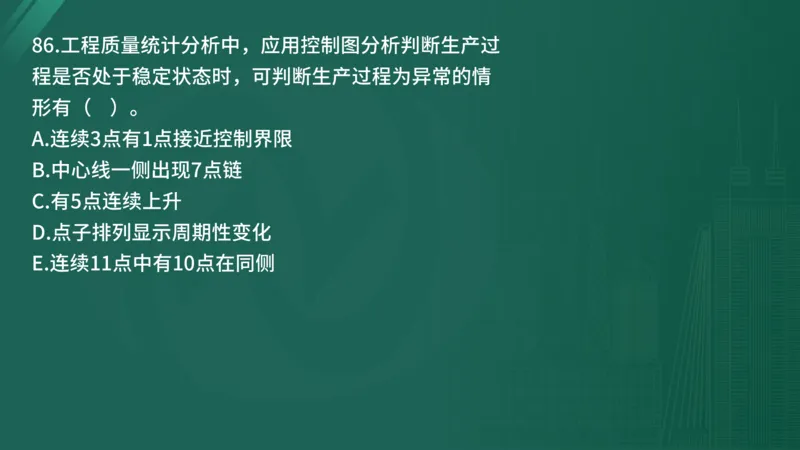

E.点子存在趋势或倾向85.【答案】CD
【解析】控制图的观察与分析,同时满足以下两个条
件可认为生产过程处于稳定状态:
(1)点子几乎全部落在控制界限之内
1)连续25点以上处于控制界限内;
2)连续35点中仅有1点超出控制界限;
3)连续100点中不多于2点超出控制界限。
(2)控制界限内的点子排列没有缺陷
【考点来源】《质量控制》第三章第一节工程质量统
计分析86.下列属于计量型抽样检验特性值的有( )。
A.构件几何尺寸
B.楼层标高
C.产品重量
D.焊缝不合格数
E.裂缝条数86.【答案】ABC
【解析】抽样检验的分类:
(1)计量型抽样检验:通常由测量得到,如重量、强
度、几何尺寸、标高、位移等。
(2)计数型抽样检验:对单位产品的质量采取计数的
方法来衡量,对整批产品的质量,一般采用平均质量
来衡量。
【考点来源】《质量控制》第三章第一节工程质量统

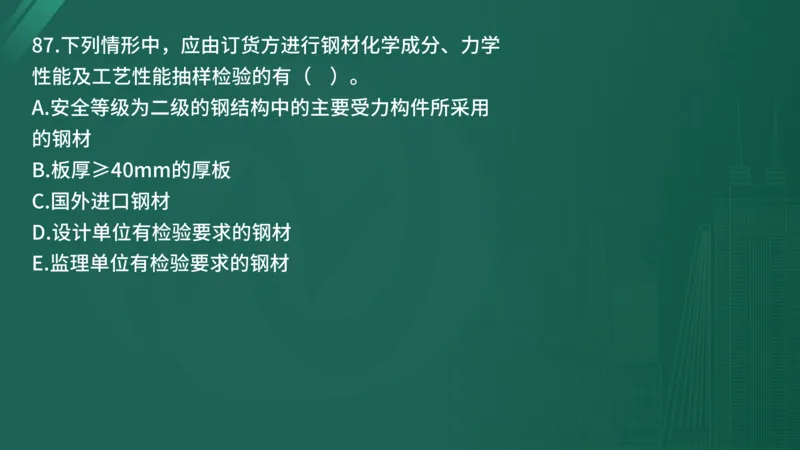

计分析87.下列方法中,可用于桩身完整性检测的有( )。

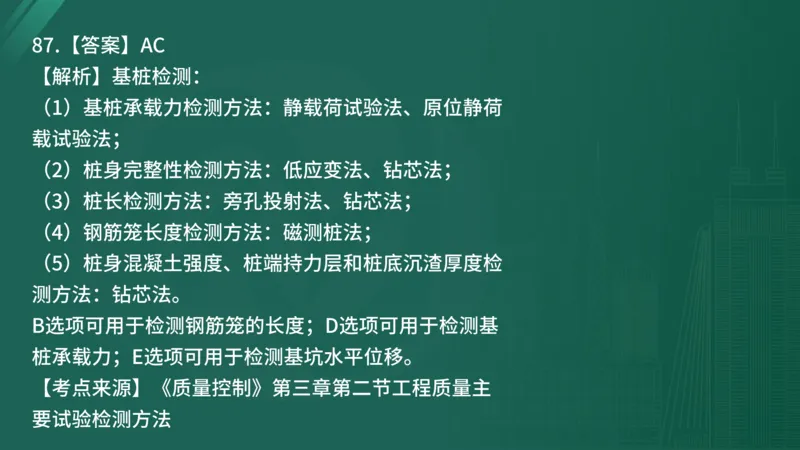

A.钻芯法
B.磁测桩法
C.低应变法
D.静载荷试验法
E.激光垂直法87.【答案】AC
【解析】基桩检测:
(1)基桩承载力检测方法:静载荷试验法、原位静荷
载试验法;
(2)桩身完整性检测方法:低应变法、钻芯法;
(3)桩长检测方法:旁孔投射法、钻芯法;
(4)钢筋笼长度检测方法:磁测桩法;
(5)桩身混凝土强度、桩端持力层和桩底沉渣厚度检
测方法:钻芯法。
B选项可用于检测钢筋笼的长度;D选项可用于检测基
桩承载力;E选项可用于检测基坑水平位移。
【考点来源】《质量控制》第三章第二节工程质量主

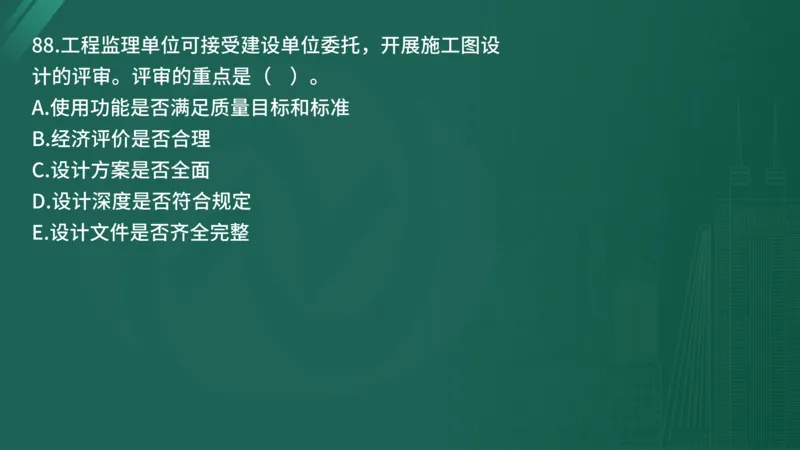

要试验检测方法88.工程监理单位可接受建设单位委托,开展施工图设
计的评审。评审的重点是( )。
A.使用功能是否满足质量目标和标准
B.经济评价是否合理
C.设计方案是否全面
D.设计深度是否符合规定

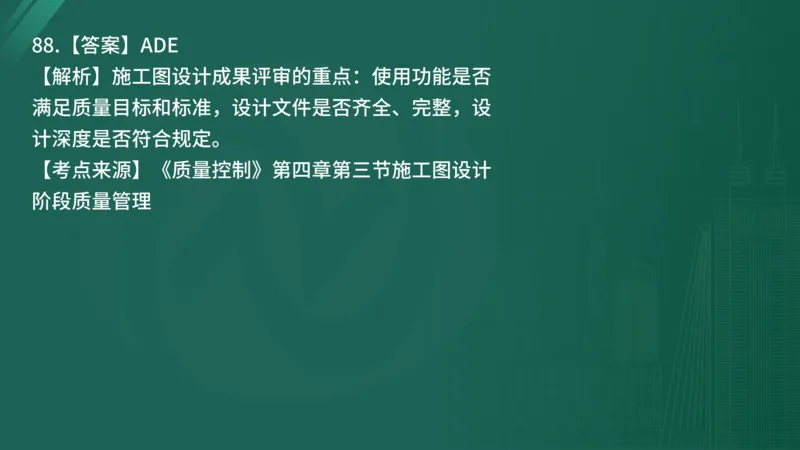

E.设计文件是否齐全完整88.【答案】ADE
【解析】施工图设计成果评审的重点:使用功能是否
满足质量目标和标准,设计文件是否齐全、完整,设
计深度是否符合规定。
【考点来源】《质量控制》第四章第三节施工图设计

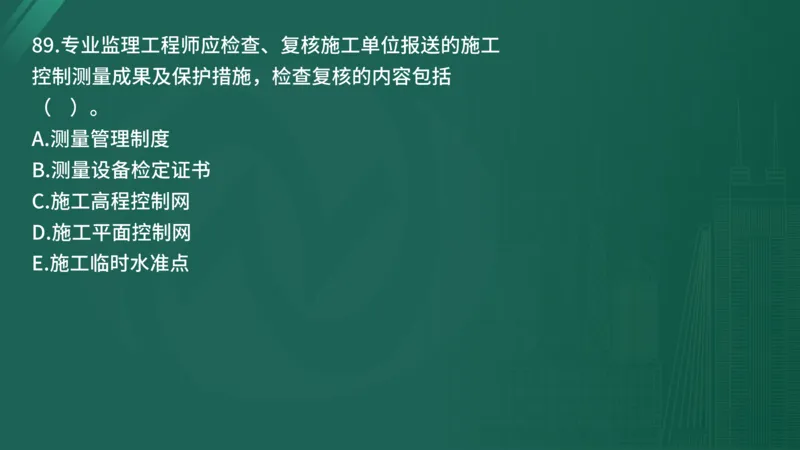

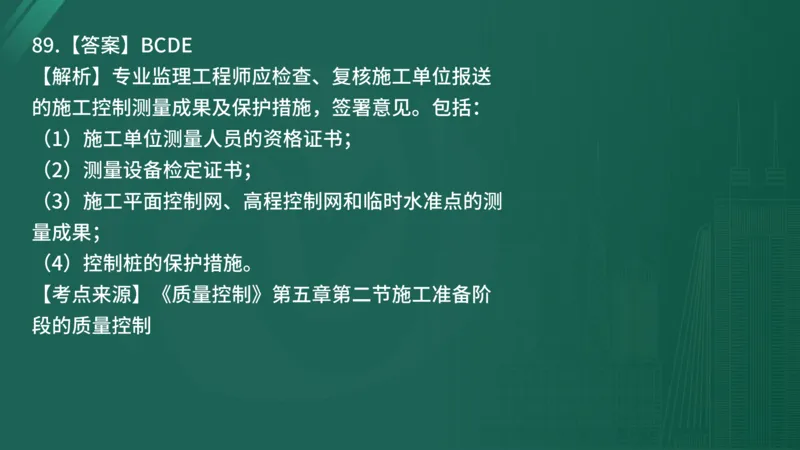

阶段质量管理89.专业监理工程师应检查、复核施工单位报送的施工
控制测量成果及保护措施,检查复核的内容包括
( )。
A.测量管理制度
B.测量设备检定证书
C.施工高程控制网
D.施工平面控制网
E.施工临时水准点89.【答案】BCDE
【解析】专业监理工程师应检查、复核施工单位报送
的施工控制测量成果及保护措施,签署意见。包括:
(1)施工单位测量人员的资格证书;
(2)测量设备检定证书;
(3)施工平面控制网、高程控制网和临时水准点的测
量成果;
(4)控制桩的保护措施。
【考点来源】《质量控制》第五章第二节施工准备阶
段的质量控制90.专业监理工程师应会同相关单位及人员对合同约定
的进场设备进行开箱检查,检查其是否符合( )的
要求。
A.建设单位
B.设计文件
C.订货合同
D.安装单位
E.相关规范90.【答案】BCE
【解析】对进场的设备,专业监理工程师应会同设备
安装单位、供货单位等的有关人员进行开箱检验,检
查其是否符合设计文件、合同文件和规范等所规定的
厂家、型号、规格、数量、技术参数等,检查设备图
纸、说明书、配件是否齐全。
【考点来源】《质量控制》第五章第二节施工准备阶
段的质量控制91.项目监理机构对关键部位的施工质量进行旁站时,
主要职责有( )。
A.检查施工单位项目技术负责人到岗情况
B.现场监督关键部位的施工方案执行情况
C.现场监督关键部位的工程建设强制性标准执行情况
D.现场监督施工单位技术交底
E.核查进场材料质量检验报告91.【答案】BCE
【解析】旁站人员的主要职责是:
(1)检查施工单位现场质检人员到岗、特殊工种人员
持证上岗及施工机械、建筑材料准备情况;
(2)在现场监督关键部位、关键工序的施工执行施工
方案以及工程建设强制性标准情况;
(3)核查进场建筑材料、构配件、设备和商品混凝土
的质量检验报告等,并可在现场监督施工单位进行检
验或者委托具有资格的第三方进行复验;
(4)做好旁站记录,保存旁站原始资料。
【考点来源】《质量控制》第五章第三节施工过程的

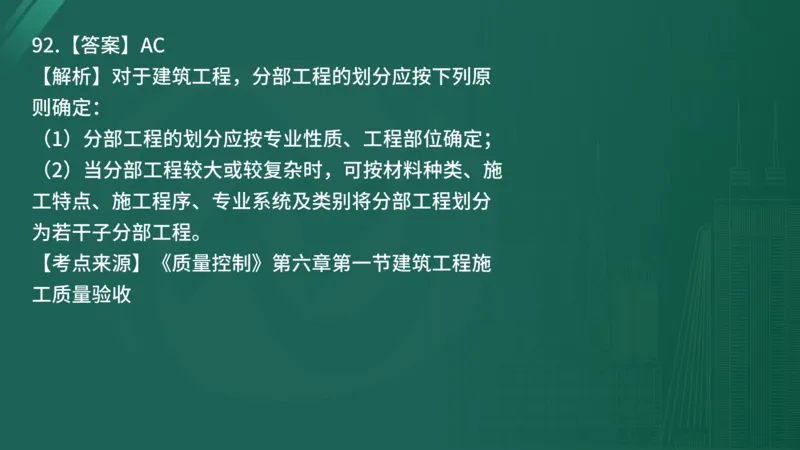

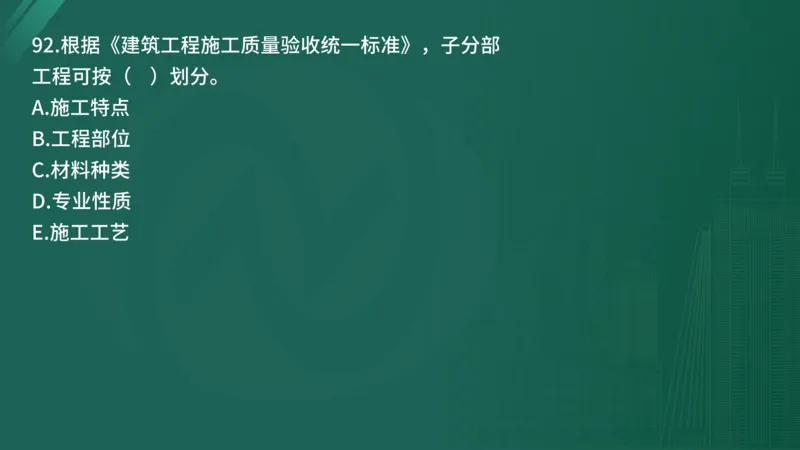

质量控制92.根据《建筑工程施工质量验收统一标准》,子分部
工程可按( )划分。
A.施工特点
B.工程部位
C.材料种类
D.专业性质
E.施工工艺92.【答案】AC
【解析】对于建筑工程,分部工程的划分应按下列原
则确定:
(1)分部工程的划分应按专业性质、工程部位确定;
(2)当分部工程较大或较复杂时,可按材料种类、施
工特点、施工程序、专业系统及类别将分部工程划分
为若干子分部工程。
【考点来源】《质量控制》第六章第一节建筑工程施

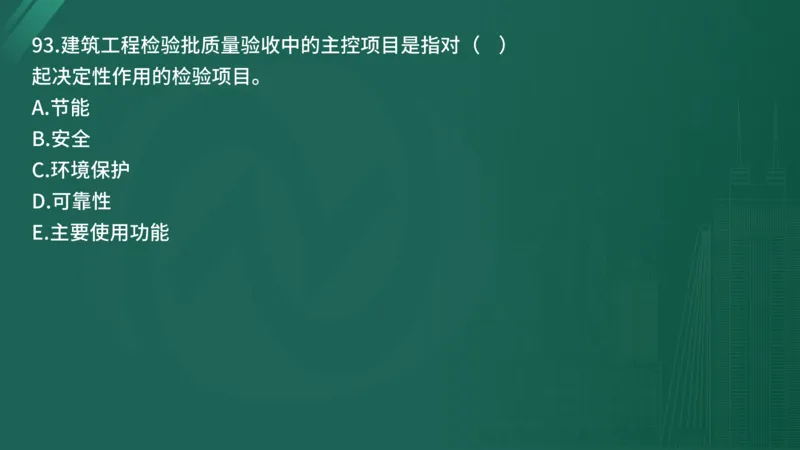

工质量验收93.建筑工程检验批质量验收中的主控项目是指对( )
起决定性作用的检验项目。
A.节能
B.安全
C.环境保护
D.可靠性
E.主要使用功能93.【答案】ABCE
【解析】主控项目是指建筑工程中对安全、节能、环
境保护和主要使用功能起决定性作用的检验项目。
【考点来源】《质量控制》第六章第一节建筑工程施

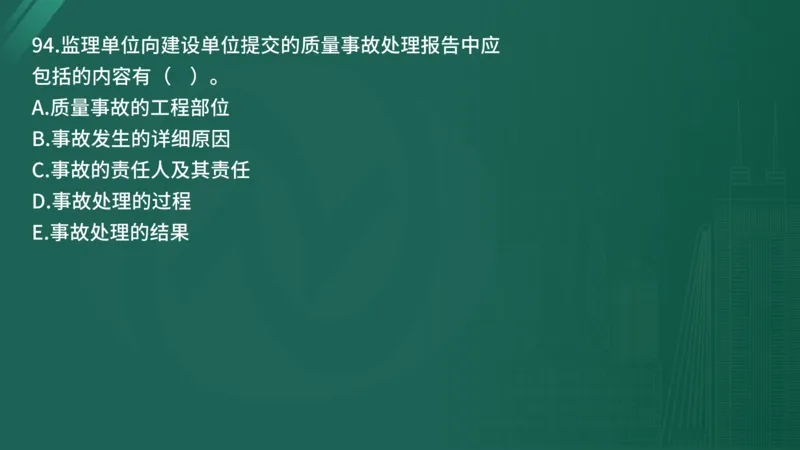

工质量验收94.监理单位向建设单位提交的质量事故处理报告中应
包括的内容有( )。
A.质量事故的工程部位
B.事故发生的详细原因
C.事故的责任人及其责任
D.事故处理的过程

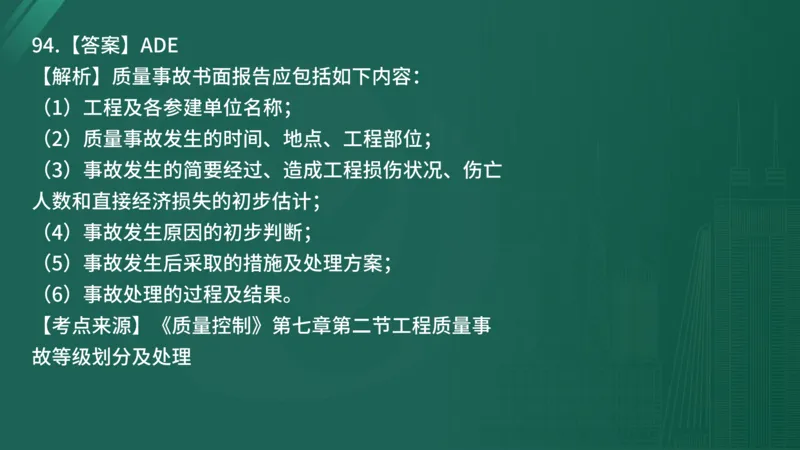

E.事故处理的结果94.【答案】ADE
【解析】质量事故书面报告应包括如下内容:
(1)工程及各参建单位名称;
(2)质量事故发生的时间、地点、工程部位;
(3)事故发生的简要经过、造成工程损伤状况、伤亡
人数和直接经济损失的初步估计;
(4)事故发生原因的初步判断;
(5)事故发生后采取的措施及处理方案;
(6)事故处理的过程及结果。
【考点来源】《质量控制》第七章第二节工程质量事

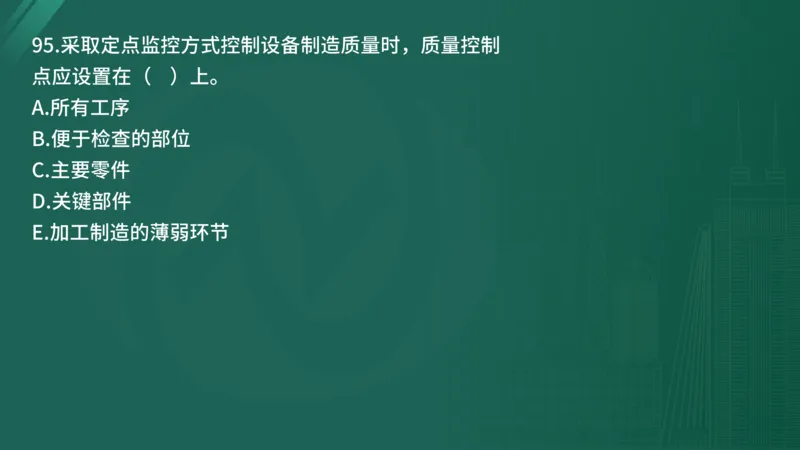

故等级划分及处理95.采取定点监控方式控制设备制造质量时,质量控制
点应设置在( )上。
A.所有工序
B.便于检查的部位
C.主要零件
D.关键部件

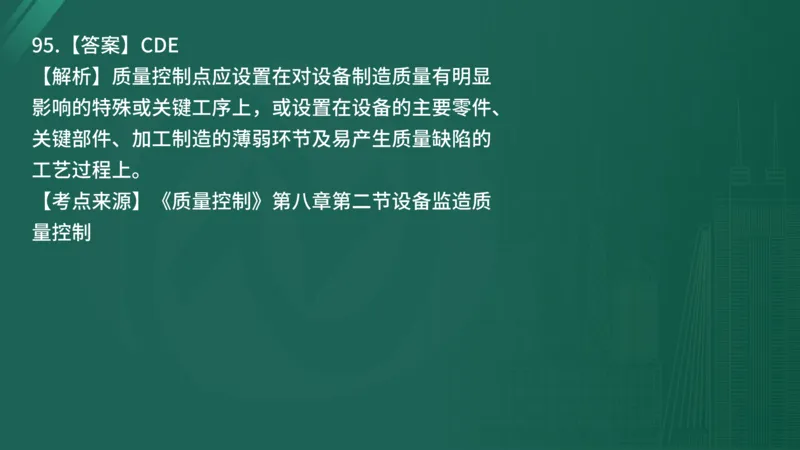

E.加工制造的薄弱环节95.【答案】CDE
【解析】质量控制点应设置在对设备制造质量有明显
影响的特殊或关键工序上,或设置在设备的主要零件、
关键部件、加工制造的薄弱环节及易产生质量缺陷的
工艺过程上。
【考点来源】《质量控制》第八章第二节设备监造质

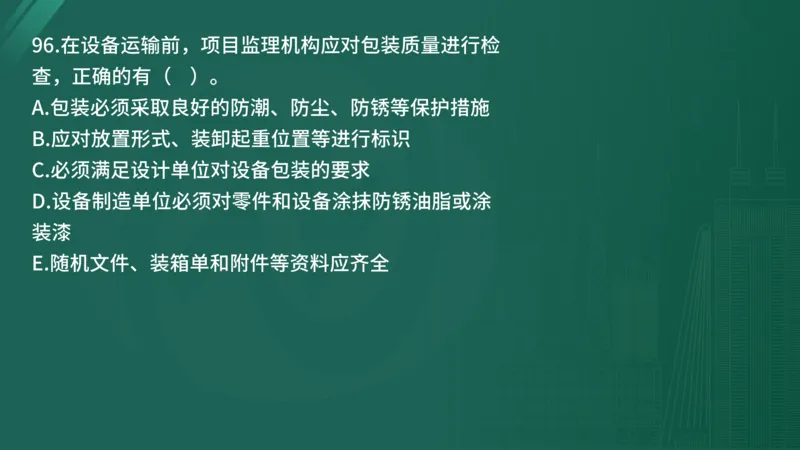

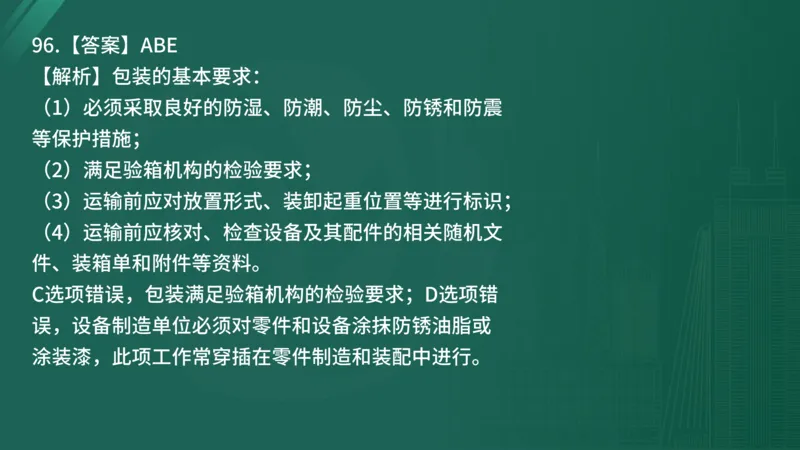

量控制96.在设备运输前,项目监理机构应对包装质量进行检
查,正确的有( )。
A.包装必须采取良好的防潮、防尘、防锈等保护措施
B.应对放置形式、装卸起重位置等进行标识
C.必须满足设计单位对设备包装的要求
D.设备制造单位必须对零件和设备涂抹防锈油脂或涂
装漆
E.随机文件、装箱单和附件等资料应齐全96.【答案】ABE
【解析】包装的基本要求:
(1)必须采取良好的防湿、防潮、防尘、防锈和防震
等保护措施;
(2)满足验箱机构的检验要求;
(3)运输前应对放置形式、装卸起重位置等进行标识;
(4)运输前应核对、检查设备及其配件的相关随机文
件、装箱单和附件等资料。
C选项错误,包装满足验箱机构的检验要求;D选项错
误,设备制造单位必须对零件和设备涂抹防锈油脂或

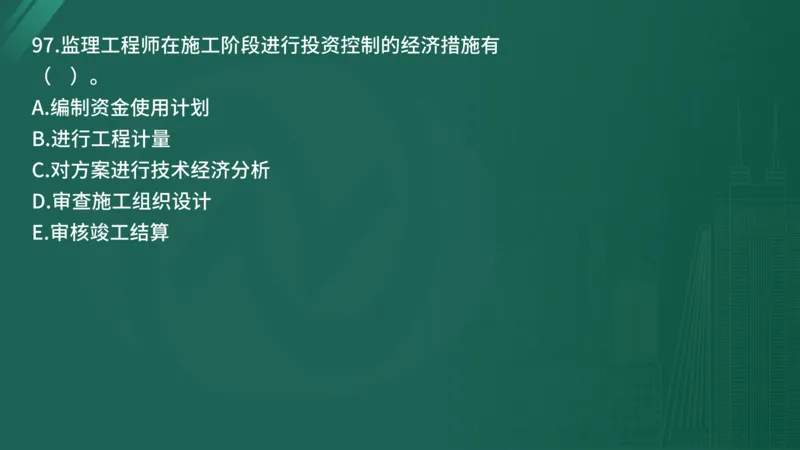

涂装漆,此项工作常穿插在零件制造和装配中进行。97.监理工程师在施工阶段进行投资控制的经济措施有
( )。
A.编制资金使用计划
B.进行工程计量
C.对方案进行技术经济分析
D.审查施工组织设计
E.审核竣工结算97.【答案】ABE
【解析】投资控制的经济措施:
(1)编制资金使用计划,确定、分解投资控制目标。
对工程造价目标进行风险分析,并制定防范性对策。
(2)进行工程计量。
(3)复核工程付款账单,签发付款证书。
(4)进行投资实际支出值与计划目标值的比较;发现
偏差,分析产生偏差的原因,采取纠偏措施。
(5)协商确定工程变更的价款。审核竣工结算。
(6)对工程施工过程中的投资支出做好分析与预测,
经常或定期向建设单位提交项目投资控制及其存在问
题的报告。

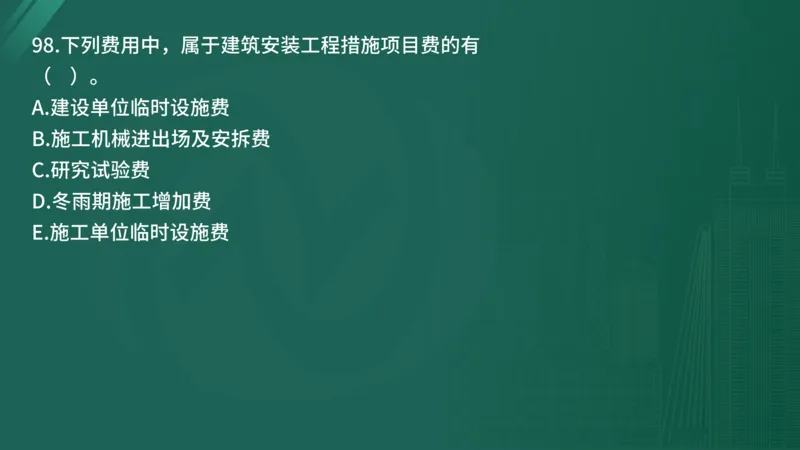

CD选项属于技术措施。98.下列费用中,属于建筑安装工程措施项目费的有
( )。
A.建设单位临时设施费
B.施工机械进出场及安拆费
C.研究试验费
D.冬雨期施工增加费

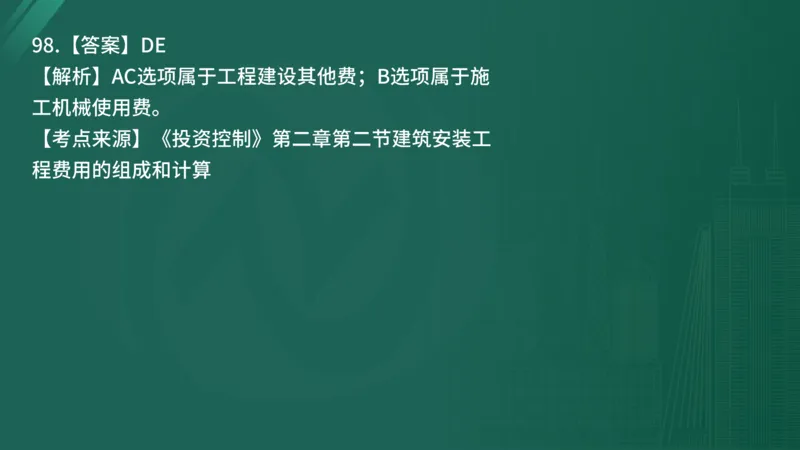

E.施工单位临时设施费98.【答案】DE
【解析】AC选项属于工程建设其他费;B选项属于施
工机械使用费。
【考点来源】《投资控制》第二章第二节建筑安装工
程费用的组成和计算99.下列费用中,属于引进技术和进口设备材料其他费
的有( )。
A.出国人员费用
B.来华人员费用
C.图纸资料翻译复制费
D.进口设备材料国内检验费
E.进口设备外贸手续费99.【答案】ABCD
【解析】引进技术和进口设备材料其他费是指引进技
术和进口设备发生的但未计入设备购置费中的费用。
包括图纸资料翻译复制费、出国人员费用、来华人员
费用、银行担保及承诺费、进口设备材料国内检验费
等。
【考点来源】《投资控制》第二章第四节工程建设其
他费用、预备费、建设期利息、铺底流动资金组成和
计算100.关于融资租赁融资方式的说法,正确的有( )。
A.能够迅速获得所需资产的短期使用权
B.通常会所附加各种限制性条款,灵活性较低
C.可以减少设备进口费从而降低设备取得成本
D.租金构成中包括租赁资产的购买成本
E.租金构成中不包括租赁资产的利息100.【答案】CD
【解析】融资租赁的优点:一种融资与融物相结合的
融资方式,能够迅速获得所需资产的长期使用权;可
以避免长期借款筹资所附加的各种限制性条款,具有
较强的灵活性;融资与进口设备都由有经验和对市场
熟悉的租赁公司承担,可以减少设备进口费,从而降
低设备取得成本。
融资租赁的租金:租赁资产的成本;租赁资产的利息;
租赁手续费。
【考点来源】《投资控制》第三章第一节工程项目资

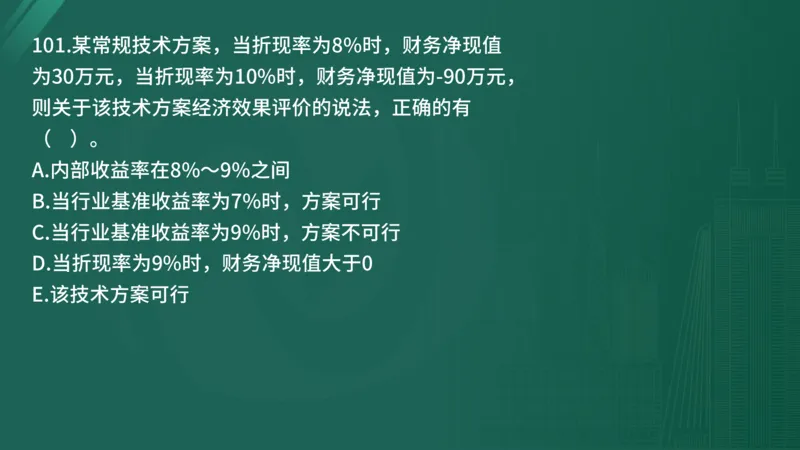

金来源101.某常规技术方案,当折现率为8%时,财务净现值
为30万元,当折现率为10%时,财务净现值为-90万元,
则关于该技术方案经济效果评价的说法,正确的有
( )。
A.内部收益率在8%~9%之间
B.当行业基准收益率为7%时,方案可行
C.当行业基准收益率为9%时,方案不可行
D.当折现率为9%时,财务净现值大于0

E.该技术方案可行101.【答案】ABC
【解析】IRR=8%+[30/(90+30)]×(10%-8%)
=8.5%;内部收益率>基准收益率,方案可行,反之,
不可行。
D选项,当折现率为9%时,财务净现值小于0;E选项,
无法判断是否可行,因为没有基准收益率。
【考点来源】《投资控制》第四章第四节方案财务和

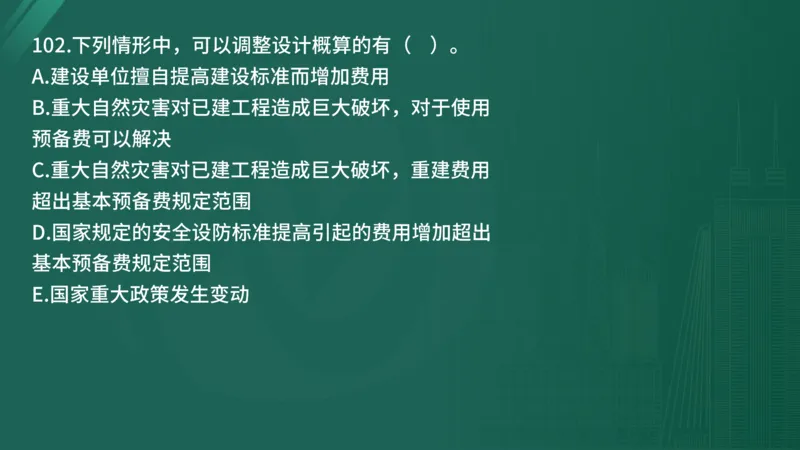

经济分析102.下列情形中,可以调整设计概算的有( )。
A.建设单位擅自提高建设标准而增加费用
B.重大自然灾害对已建工程造成巨大破坏,对于使用
预备费可以解决
C.重大自然灾害对已建工程造成巨大破坏,重建费用
超出基本预备费规定范围
D.国家规定的安全设防标准提高引起的费用增加超出
基本预备费规定范围

E.国家重大政策发生变动102.【答案】CDE
【解析】建设项目设计概算批复核定后,应当严格执
行,不得擅自增加建设内容、扩大建设规模、提高建
设标准或改变设计方案。确需调整且将会突破设计概
算的,必须事前向原审批单位正式申报;未经批准的,
不得擅自调整实施。建设单位(项目业主)自行扩大建设
规模、提高建设标准等而增加费用不予调整。
在项目实施过程中,因项目建设期价格大幅上涨、政
策调整、地质条件发生重大变化和自然灾害等不可抗
力因素等导致原核定概算不能满足工程实际需要的,
可申请调整概算。需要调整概算的原因包括:重大自然灾害对已建工程
造成巨大破坏,重建这些破坏工程费用超出基本预备
费规定范围的;由于国家规定的安全设防标准提高引
起的费用增加超出基本预备费规定范围的;国家重大
政策发生变动,如财务税收、金融、产业调整、安全
环保等因素,包括国家市场经济调控范围内的影响工
程造价的主要设备材料价格的大幅度波动等。申请调
整概算的项目,对于使用预备费可以解决的,不予调
整概算;对于确需调整概算的,原审批单位委托评审
后核定调整,由于价格上涨增加的投资不作为计算其

他费用的取费基数。103.对设计概算编制依据审查的内容有( )。
A.针对性
B.合理性
C.适用性
D.全面性
E.可操作性103.【答案】ABC
【解析】概算编制依据应满足下列要求:
(1)定额和标准的时效性。必须使用概算文件编制期
正在执行使用的定额和标准,严禁使用已经作废或还
没有正式颁布执行的定额和标准。
(2)针对性。要针对项目特点,使用相关的编制依据,
并在编制总说明中加以说明,使概算对项目造价(投
资)有一个正确的认识。
(3)合理性。概算文件中所使用的编制依据对项目造
价(投资)水平的确定应当是合理的,也就是说,按
照该编制依据编制的项目造价(投资)能够反映项目
实施的真实造价(投资)水平。(4)对影响造价或投资水平的主要因素或关键工程的
必要说明。概算文件编制依据中应对影响造价或投资
水平的主要因素作较为详尽的说明,并对影响造价或
投资水平关键工程造价(投资)水平的确定作较为详
尽的说明。
(5)适用性。不同的建设项目各具特点,概算文件中
所使用的编制依据应适用于具体建设项目,不应使用
不当或不适用的编制依据,以提高概算编制水平。
【考点来源】《投资控制》第五章第三节设计概算编

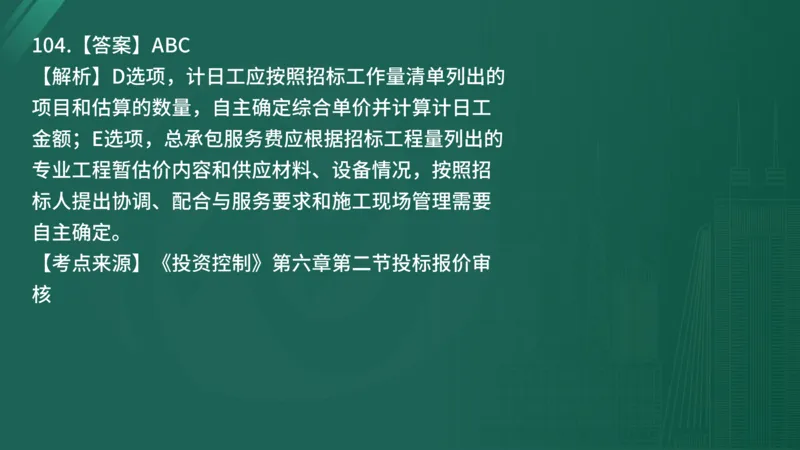

制和审查104.在招投标阶段,投标人不能自主确定的费用有
( )。
A.安全文明施工费
B.暂列金额
C.规费
D.计日工
E.总承包服务费104.【答案】ABC
【解析】D选项,计日工应按照招标工作量清单列出的
项目和估算的数量,自主确定综合单价并计算计日工
金额;E选项,总承包服务费应根据招标工程量列出的
专业工程暂估价内容和供应材料、设备情况,按照招
标人提出协调、配合与服务要求和施工现场管理需要
自主确定。
【考点来源】《投资控制》第六章第二节投标报价审

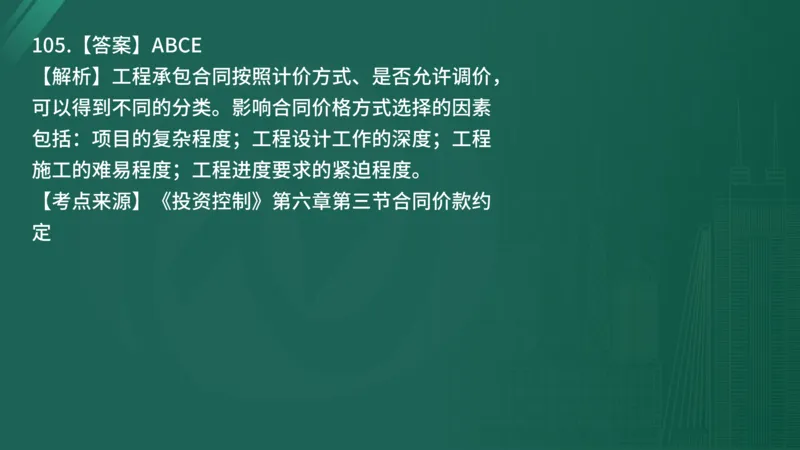

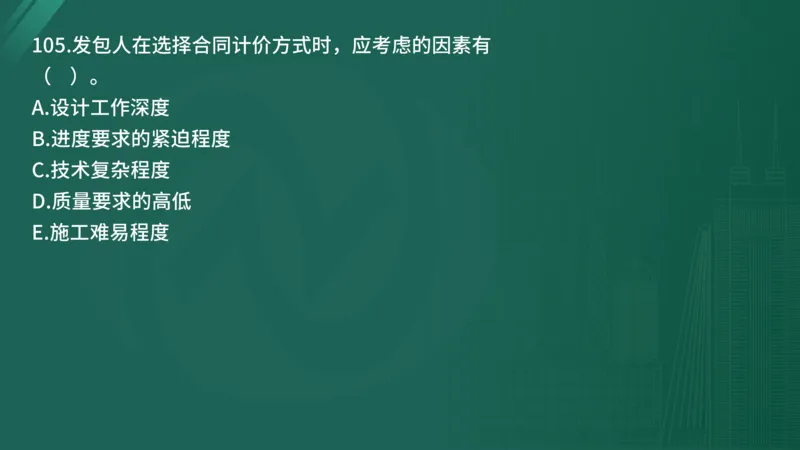

核105.发包人在选择合同计价方式时,应考虑的因素有
( )。
A.设计工作深度
B.进度要求的紧迫程度
C.技术复杂程度
D.质量要求的高低
E.施工难易程度105.【答案】ABCE
【解析】工程承包合同按照计价方式、是否允许调价,
可以得到不同的分类。影响合同价格方式选择的因素
包括:项目的复杂程度;工程设计工作的深度;工程
施工的难易程度;工程进度要求的紧迫程度。
【考点来源】《投资控制》第六章第三节合同价款约

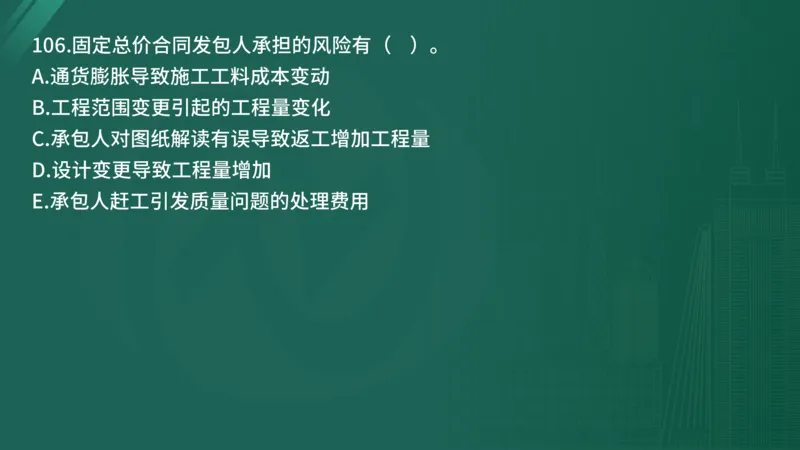

定106.固定总价合同发包人承担的风险有( )。
A.通货膨胀导致施工工料成本变动
B.工程范围变更引起的工程量变化
C.承包人对图纸解读有误导致返工增加工程量
D.设计变更导致工程量增加

E.承包人赶工引发质量问题的处理费用106.【答案】BD
【解析】单价合同的执行原则是,单价合同的工程量
清单内所列出的分部分项工程的工程量为估计工程量,
而非准确工程量,工程量在合同实施过程中允许有上
下浮动变化,但分部分项工程的合同单价却不变,结
算支付时以实际完成工程量为依据。
【考点来源】《投资控制》第六章第三节合同价款约

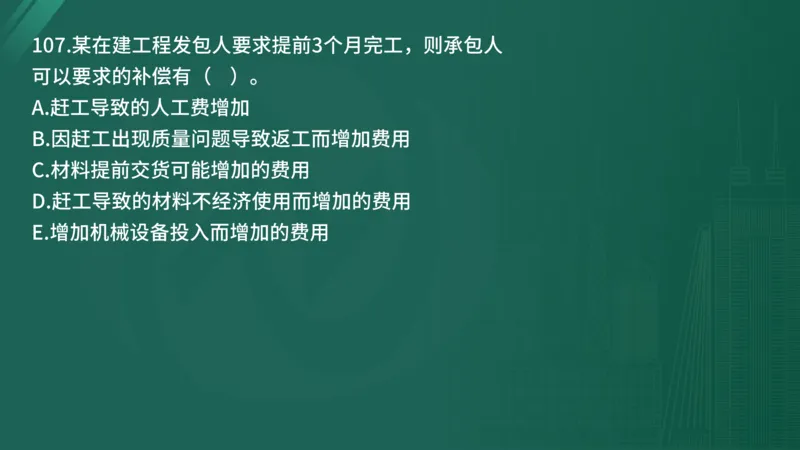

定107.某在建工程发包人要求提前3个月完工,则承包人
可以要求的补偿有( )。
A.赶工导致的人工费增加
B.因赶工出现质量问题导致返工而增加费用
C.材料提前交货可能增加的费用
D.赶工导致的材料不经济使用而增加的费用
E.增加机械设备投入而增加的费用107.【答案】ACDE
【解析】赶工费用主要包括:
(1)人工费的增加,例如新增加投入人工的报酬,不
经济使用人工的补贴等;
(2)材料费的增加,例如可能造成不经济使用材料而
损耗过大,材料提前交货可能增加的费用、材料运输
费的增加等;
(3)机械费的增加,例如可能增加机械设备投入,不
经济地使用机械等。
【考点来源】《投资控制》第七章第五节施工索赔与

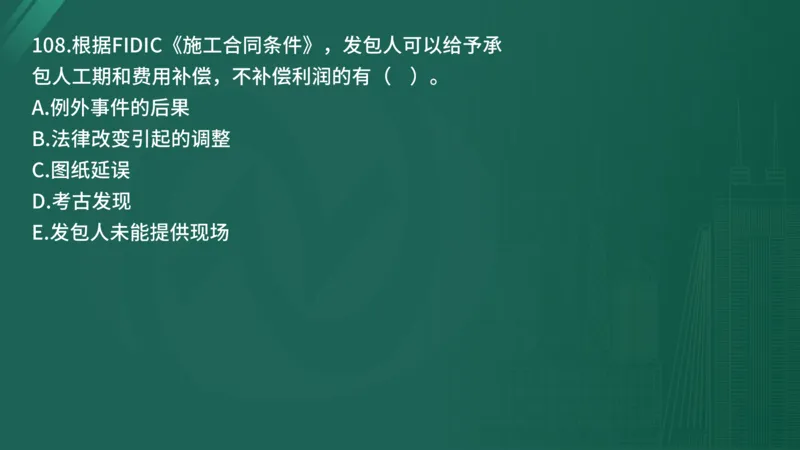

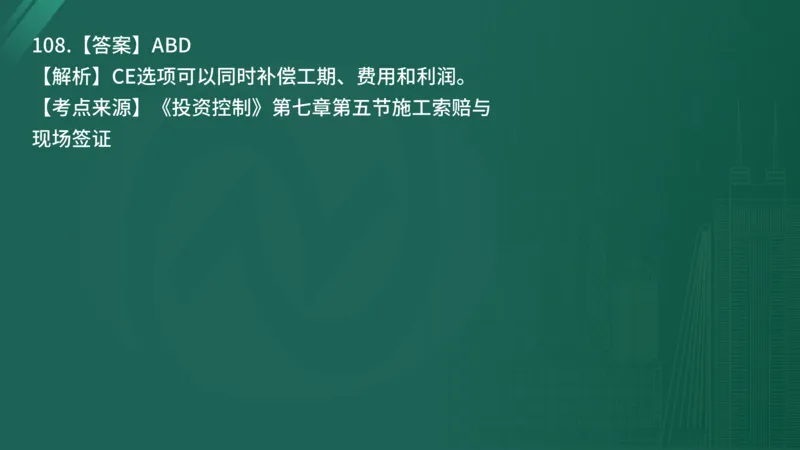

现场签证108.根据FIDIC《施工合同条件》,发包人可以给予承
包人工期和费用补偿,不补偿利润的有( )。
A.例外事件的后果
B.法律改变引起的调整
C.图纸延误
D.考古发现
E.发包人未能提供现场108.【答案】ABD
【解析】CE选项可以同时补偿工期、费用和利润。

【考点来源】《投资控制》第七章第五节施工索赔与

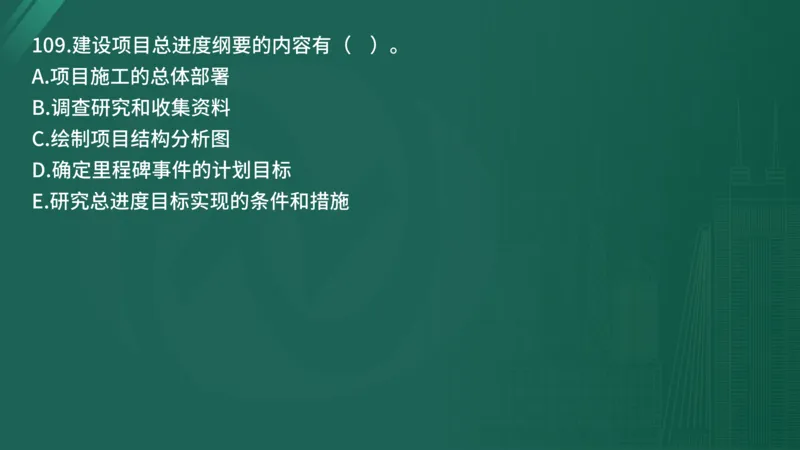

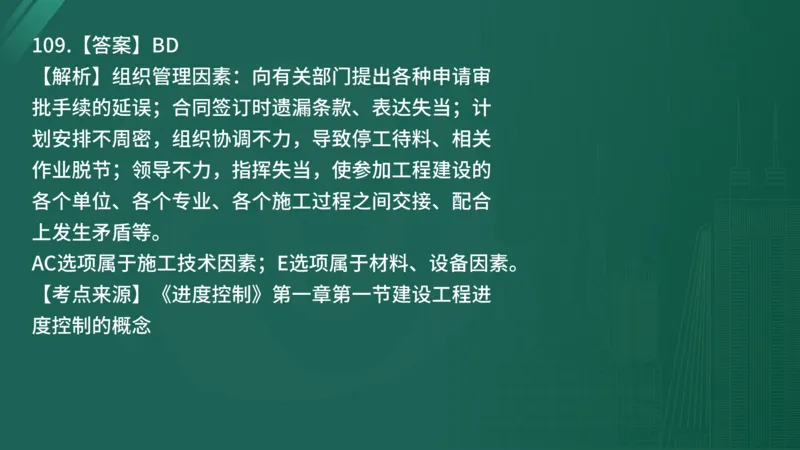

现场签证109.建设项目总进度纲要的内容有( )。
A.项目施工的总体部署
B.调查研究和收集资料
C.绘制项目结构分析图
D.确定里程碑事件的计划目标

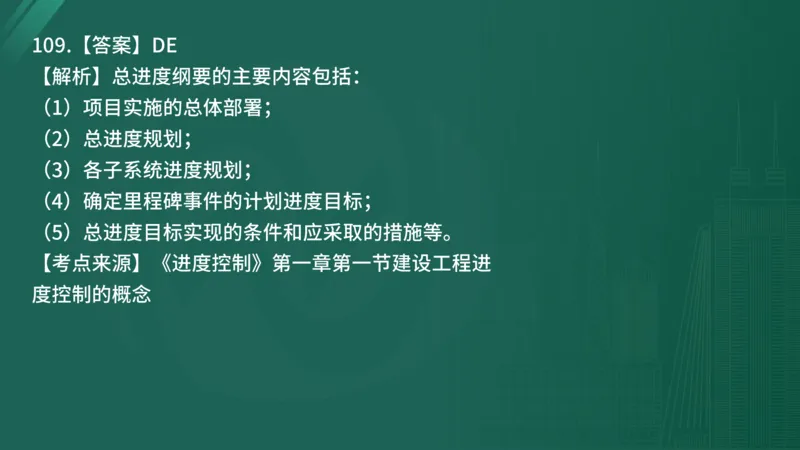

E.研究总进度目标实现的条件和措施109.【答案】DE
【解析】总进度纲要的主要内容包括:
(1)项目实施的总体部署;
(2)总进度规划;
(3)各子系统进度规划;
(4)确定里程碑事件的计划进度目标;
(5)总进度目标实现的条件和应采取的措施等。
【考点来源】《进度控制》第一章第一节建设工程进

度控制的概念110.与横道计划相比,工程网络计划的优点有( )。
A.能够直观表示各项工作的进度安排
B.能够明确表达各项工作之间的逻辑关系
C.可以明确各项工作的机动时间
D.可以找出关键线路和关键工作

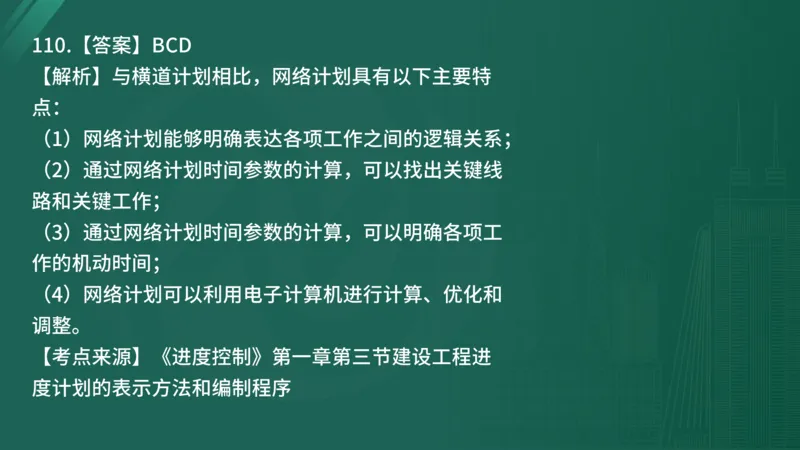

E.可以直观表达各项工作之间的搭接关系110.【答案】BCD
【解析】与横道计划相比,网络计划具有以下主要特
点:
(1)网络计划能够明确表达各项工作之间的逻辑关系;
(2)通过网络计划时间参数的计算,可以找出关键线
路和关键工作;
(3)通过网络计划时间参数的计算,可以明确各项工
作的机动时间;
(4)网络计划可以利用电子计算机进行计算、优化和
调整。
【考点来源】《进度控制》第一章第三节建设工程进
度计划的表示方法和编制程序111.建设工程组织平行施工的特点有( )。
A.各专业工作队能够连续施工
B.有利于资源供应的组织
C.施工现场的组织、管理比较简单
D.能够充分地利用工作面进行施工
E.如果由一个工作队完成一个施工对象的全部施工任
务,不利于提高劳动生产率111.【答案】DE
【解析】平行施工方式具有以下特点:
(1)充分地利用工作面进行施工,工期短;
(2)如果每一个施工对象均按专业成立工作队,劳动
力及施工机具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工
任务,则不能实现专业化施工,不利于提高劳动生产
率;
(4)单位时间内投入的劳动力、施工机具、材料等资
源量成倍增加,不利于资源供应的组织;
(5)施工现场的组织管理比较复杂。
【考点来源】《进度控制》第二章第一节基本概念112.关于非节奏流水施工特点的说法,正确的有
( )。
A.同一施工过程在不同施工段的流水节拍均相等
B.相邻施工过程的流水步距不全相等
C.各专业工作队能够连续作业
D.专业工作队数大于施工过程数
E.各施工段没有空闲时间112.【答案】BC
【解析】非节奏流水施工的特点:
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相邻施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在施工段上连续作业,但有的
施工段之间可能有空闲的时间。
【考点来源】《进度控制》第二章第三节非节奏流水
施工113.某工程双代号网络图如下图所示,绘图错误有
( )。
A.存在循环回路
B.节点编号错误
C.有无箭头的连线
D.有多个起点节点
E.有多个终点节点113.【答案】ABE
【解析】选项A,③→⑤→④形成循环回路。选项B,
出现④→③,⑤→④,节点编号错误。选项E,节点⑧、
⑨均为终点节点。
【考点来源】《进度控制》第三章第二节网络图的绘
制114.某工程双代号网络计划如下图所示。正确的有
( )。
A.工作1-3的自由时差为2
B.工作2-4的自由时差为1
C.工作2-6的总时差为2
D.工作3-6为关键工作
E.工作5-7的总时差为5114.【答案】ACDE
【解析】关键工作为:①-②-③-⑥-⑦,总工期为
5+7+8=20。A选项:工作1-3的自由时差=5-(3+0)
=2;B选项:工作2-4的自由时差=11-(5+6)=0;C
选项:工作2-6的总时差=最迟开始-最早开始=7-5=2;
D选项:3-6为关键工作:总时差=5-5=0;E选项:5-7
的总时差=14-9=5。
【考点来源】《进度控制》第三章第三节网络计划参
数的计算115.某工程双代号网络计划如图所示(单位:天),
图中已标出每个节点的最早时间和最迟时间,该计划
表明( )。
A.工作①—③的最迟完成时间为第8天
B.工作④—⑦为关键工作
C.工作②—⑤的总时差为零
D.工作③—⑥的总时差为1天
E.工作⑥—⑦的总时差为1天115.【答案】AE
【解析】选项B错误,关键线路为①→②→④→⑤→⑦,
工作④—⑦不是关键工作。选项CD错误,工作的总时
差等于该工作完成节点的最迟时间减去该工作开始节
点的最早时间所得差值再减其持续时间。工作②—⑤
的总时差为10-4-4=2(天),工作③—⑥的总时差为
11-5-3=3(天)。
【考点来源】《进度控制》第三章第三节网络计划参
数的计算116.某工程双代号时标网络计划如图所示,下列关于
该网络计划的说法,正确的有( )。
A.工作E的自由时差为1天
B.工作A、E、H、G为关键工作
C.工作J的自由时差等于总时差且不等于0
D.工作G的最迟完成时间是第7天
E.工作E与工作H的时间间隔为1天116.【答案】CE
【解析】A项错误,工作E的自由时差为0天。B项错误,
该网络计划的关键线路为A→D→H→M,因此关键工
作只有工作A、D、H、M。D项错误,工作G的总时差
是2天,最迟完成时间是第8天。
【考点来源】《进度控制》第三章第四节双代号时标
网络计划117.某工程横道计划如下图所示。关于该工程进度比
较结果的说法,正确的有( )。
A.第1周的实际进度比第2周的实际进度快
B.第3周的实际进度超前
C.前4周的实际进度超前
D.第5周的实际进度超前
E.第5周末实际进度正常117.【答案】BD
【解析】A选项错误,第1周的实际完成为6%,第2周
的实际完成为14%,所以第1周比第2周慢;C选项错误,
前4周的实际进度为30%,计划进度是36%,所以实际
进度拖后;E选项错误,第5周末实际进度滞后。
【考点来源】《进度控制》第四章第二节实际进度与
计划进度的比较方法118.进度计划执行过程中,出现了进度偏差,需要调
整计划的有( )。
A.偏差工作为关键工作,总工期允许拖延
B.偏差超过非关键工作的总时差,总工期不允许拖延
C.偏差影响了紧后工作最早开始时间,后续工作允许
拖延
D.偏差工作为关键工作,超出总工期允许拖延的时间
E.偏差超过工作的自由时差,后续工作不允许拖延118.【答案】BDE
【解析】AC选项不必调整进度计划。
【考点来源】《进度控制》第四章第三节进度计划实
施中的调整方法119.下列导致工程拖期的原因或情形,监理工程师按
合同规定可以批准工程延期的有( )。
A.异常恶劣的气候条件
B.属于承包单位自身以外的原因
C.工程拖期事件发生在非关键线路上,且延长的时间
未超过总时差
D.工程拖期的时间超过其相应的总时差,且由分包单
位原因引起
E.监理工程师对已隐蔽的工程进行剥离检查,经检查
合格而拖期的时间119.【答案】ABE
【解析】申报工程延期的条件:
(1)监理工程师发出工程变更指令导致工程量增加;
(2)合同原因,如延期交图、工程暂停、对合格工程
的剥离检查及不利的外界条件等;
(3)异常恶劣的气候条件;
(4)业主未及时提供施工场地、未及时付款等;
(5)除承包单位自身以外的其他任何原因。
【考点来源】《进度控制》第六章第五节工程延期120.项目监理机构对施工进度计划审核的主要内容有
( )。
A.应符合施工合同中工期的约定
B.施工顺序的安排应符合竣工验收的要求
C.资源供应计划应满足施工进度计划的需要
D.建设单位资金状况能否满足正常付款要求
E.阶段性施工进度计划应满足总进度控制目标的要求120.【答案】ACE
【解析】项目监理机构对施工进度计划的审查:
(1)应符合施工合同中工期的约定;
(2)主要工程项目无遗漏,阶段性施工进度计划应满
足总进度控制目标的要求;
(3)施工顺序的安排应符合施工工艺要求;
(4)施工人员、工程材料、施工机械等资源供应计划
应满足施工进度计划的需要;
(5)施工进度计划应符合建设单位提供的资金、施工
图纸、施工场地、物资等施工条件。
【考点来源】《进度控制》第六章第三节施工进度计
划的编制与审查祝 大 家 顺 利 通 关2 0 2 5 年 全 国 监 理 工 程 师 职 业 资 格 考 试
案例突破(二)
主讲人:李老师一、单项选择题(共80小题,每题1分每题的备选项中
只有1个最符合题意)
1.建设工程经济性的具体表现不包括( )。
A.通过管理实现建筑增值
B.设计成本
C.施工成本
D.使用成本1.【答案】A
【解析】经济性指的是工程从规划、勘察、设计、施
工到整个产品使用寿命周期内的成本和消耗的费用。
具体表现为:设计成本、施工成本、使用成本三者之
和。
【考点来源】《质量控制》第一章第一节工程质量形
成过程和影响因素2.根据《建筑法》,中止施工满( )的工程恢复施工
前,建设单位应当报发证机关核验施工许可证。
A.3个月
B.6个月
C.1年
D.2年2.【答案】C
【解析】建筑工程施工许可:
(1)根据《建筑法》,建筑工程开工前,建设单位应
当按照国家有关规定向工程所在地县级以上人民政府
建设行政主管部门申请领取施工许可证。
(2)建设单位应当自领取施工许可证之日起3个月内
开工。因故不能按期开工的,应当向发证机关申请延
期;延期以两次为限,每次不超过3个月。(3)在建的建筑工程因故中止施工的,建设单位应当
自中止施工之日起1个月内,向发证机关报告,并按照
规定做好建筑工程的维护管理工作。
(4)建筑工程恢复施工时,应当向发证机关报告;中
止施工满1年的工程恢复施工前,建设单位应当报发证
机关核验施工许可证。
【考点来源】《质量控制》第一章第三节工程质量管
理制度3.关于房屋建筑工程最低保修期限的说法,正确的是
( )。
A.地基基础工程为50年
B.给排水管道安装工程为5年
C.外墙面的防渗漏为8年
D.装修工程为2年3.【答案】D
【解析】在正常使用下,房屋建筑工程的最低保修期
限为:
(1)地基基础工程和主体结构工程,为设计文件规定
的该工程的合理使用年限;
(2)屋面防水工程、有防水要求的卫生间、房间和外
墙面的防渗漏,为5年;
(3)供热与供冷系统,为2个采暖期、供冷期;
(4)电气管线、给水排水管道、设备安装为2年;
(5)装修工程为2年。
【考点来源】《质量控制》第一章第三节工程质量管
理制度4.监理单位质量管理体系持续改进的核心是提高企业质
量管理体系的( )。
A.科学性和价值
B.有效性和效率
C.创造性和价值
D.管理水平和效率4.【答案】B
【解析】持续改进的核心是提高有效性和效率,实现
质量目标:组织持续改进管理的重点应关注变化或更
新所产生结果的有效性和效率,唯有如此,才能保证
质量目标的实现。
【考点来源】《质量控制》第二章第一节ISO质量管理
体系构成和质量管理原则5.质量管理体系要素管理到位的关键支柱是( )。
A.时间管理
B.管理行为标准化和执行标准的水平
C.有效识别
D.推动PDCA循环的程度5.【答案】B
【解析】质量管理体系要素管理到位的关键支柱是管
理行为标准化和执行标准的水平。ISO9001质量管理
体系要求组织的最高管理者尊重法律,领导全体员工
遵守法律法规和标准。
【考点来源】《质量控制》第二章第二节工程监理单
位质量管理体系的建立与实施6.关于项目质量控制系统特性的说法,错误的是( )。
A.是监理单位所建立的质量控制工作体系
B.是以工程项目为对象所建立的工作体系
C.是项目监理机构的一个目标控制子系统
D.是一个一次性的质量控制工作体系6.【答案】A
【解析】工程项目质量控制系统的特性:
(1)以工程项目为对象,由项目监理机构负责建立的
面向监理项目开展质量控制的工作体系;
(2)是项目监理机构的一个目标控制子系统;
(3)根据工程项目监理合同的实施而建立,随着建设
工程项目监理工作的完成和项目监理机构的解体而消
失,是一个一次性的质量控制工作体系。
【考点来源】《质量控制》第二章第二节工程监理单
位质量管理体系的建立与实施7.卓越绩效模式要求组织的绩效评价体现结果导向,其
所关注的关键结果不包括( )。
A.产品和服务
B.人力资源
C.相关方满意程度
D.组织效率7.【答案】C
【解析】《卓越绩效评价准则》的评价内容:经营结
果中要求组织的绩效评价应体现结果导向,关注关键
的结果,主要包括有顾客满意程度、产品和服务、财
务和市场、人力资源、组织效率、社会责任六个方面。
【考点来源】《质量控制》第二章第三节卓越绩效模
式8.根据《建筑工程施工质量验收统一标准》,主控项目
的错判概率α和漏判概率β的正确取值范围是( )。
A.α和β均不宜超过5%
B.α不宜超过5%,β不宜超过10%
C.α不宜超过3%,β不宜超过5%
D.α不宜超过3%,β不宜超过10%8.【答案】A
【解析】对生产方风险(或错判概率α)和使用方风险
(或漏判概率β)可按下列规定采取:
(1)主控项目:对应于合格质量水平的α和β均不宜超
过5%;
(2)一般项目:对应于合格质量水平的α不宜超过5%,
β不宜超过10%。
【考点来源】《质量控制》第三章第一节工程质量统
计分析9.应用排列图法进行质量数据统计分析时,区间为( )
的累计频率曲线的水平投影对应的因素为次要因素。
A.0%~50%
B.50%~80%
C.80%~90%
D.90%~100%9.【答案】C
【解析】利用ABC分类法来确定主次因素:将累计频
率曲线按(0%~80%)、(80%~90%)、(90%~
100%)为三部分,各曲线下面所对应的影响因素分别
为:A类为主要因素、B类为次要因素、C类为一般因
素。
【考点来源】《质量控制》第三章第一节工程质量统
计分析10.进行质量数据统计分析时,有意识地去掉下限以下
的数据会形成( )直方图。
A.折齿型
B.孤岛型
C.双峰型
D.绝壁型10.【答案】D
【解析】观察直方图的形状、判断质量分布状态:
(1)折齿型:分组组数不当、组距确定不当;
(2)左(右)缓坡型:对上限或下限控制太严;
(3)孤岛型:原材料发生变化、临时他人顶班作业;
(4)双峰型:两种不同方法/两台设备/两组工人进行
生产,把两方面数据混在一起整理;
(5)绝壁型:数据收集不正常,可能有意识地去掉下
限以下的数据,或是在检测过程中存在某种人为因素
影响。
【考点来源】《质量控制》第三章第一节工程质量统
计分析11.根据《混凝土结构工程施工质量验收规范》,钢筋
运到施工现场后,应进行的主要力学性能试验是
( )。
A.抗拉强度和抗剪强度试验
B.冷弯试验和耐高温试验
C.屈服强度和疲劳强度试验
D.拉力试验和弯曲性能试验11.【答案】D
【解析】钢材进厂时,应按国家现行标准的规定抽取
试件作力学性能和重量偏差检验,检验结果应符合相
应钢材试验标准的规定。
检验内容 产品出厂合格证、出厂检验报告、进厂复验报告。
拉力试验:屈服强度、抗拉强度、伸长率
主要力学试验
弯曲性能:冷弯试验、反复弯曲试验12.高强度螺栓连接副保管时间超过( )使用时,应
按相关要求重新进行扭矩系数或紧固轴力试验,并应
在合格后再使用。
A.1个月
B.3个月
C.6个月
D.9个月12.【答案】C
【解析】高强度螺栓连接副保管时间超过6个月后使用
时,应按相关要求重新进行扭矩系数或紧固轴力试验,
并应在合格后再使用。
【考点来源】《质量控制》第三章第二节工程质量主
要试验检测方法13.经试验测得一组3块100mm×100mm×100mm混
凝土试件的土方体抗压强度分别为42.5MPa、
45.8MPa和52.8MPa,则该组混凝土试件抗压强度是
( )MPa。
A.43.5
B.45.8
C.47
D.48.113.【答案】A
【解析】混凝土强度等级<C60时,用非标准试件测得
的强度值均应乘以尺寸换算系数,其值对
100mm×100mm×100mm的试件为0.95。(52.8-
45.8)/45.8=15.28%>15%;(45.8-42.5)
/45.8=7.21%<15%;则该组试件的抗压强度值取中
间值45.8MPa,折算之后最终的抗压强度值为
45.8×0.95=43.5MPa。
【考点来源】《质量控制》第三章第二节工程质量主
要试验检测方法14.技术设计是初步设计的补充和深化,一般不再进行
报批,由( )直接组织审查、审批。
A.项目监理机构
B.建设单位
C.设计单位
D.工程质量监督机构14.【答案】B
【解析】技术设计是根据已批准的初步设计,对设计
中比较复杂的项目、遗留问题或特殊需要,通过更详
细的设计和计算,进一步研究、论证和明确其可靠性
和合理性,准确地决定各主要技术问题。设计深度和
范围,基本上与初步设计一致。技术设计是初步设计
的补充和深化,一般不再进行报批,由建设单位直接
组织审查、审批。
【考点来源】《质量控制》第四章第二节初步设计阶
段质量管理15.关于设计阶段划分的说法,正确的是( )。
A.民用建筑项目,应分为方案设计、施工图设计和施
工设计三个阶段
B.能源建设项目,按合同约定可以不做初步设计,直
接进行施工图设计
C.工业建设项目,一般分为初步设计和施工图设计两
个阶段
D.简单的民用建筑项目,初步设计之后应增加单项技
术设计阶段15.【答案】C
【解析】我国的工程建设项目设计,按不同的专业工
程分为2~3个阶段。
(1)建筑与人防专业建设项目,一般分为方案设计、初
步设计和施工图设计三个阶段。对于技术要求简单的
民用建筑工程,经有关主管部门同意,并在合同中有
约定不做初步设计的,可在方案设计审批后直接进行
施工图设计;(2)工业、交通、能源、农林、市政等专业建设项目,
一般分为初步设计和施工图设计两个阶段;
(3)有独特要求的项目,或复杂的、采用新工艺、新技
术又缺乏设计经验的重大项目,或有重大技术问题的
主体单项工程,在初步设计之后可增加单项技术设计
阶段。
【考点来源】《质量控制》第四章第二节初步设计阶
段质量管理16.对于二次深化设计,应出具深化设计图纸,由( )
审核会签,以确认深化设计符合总体设计的要求。
A.建设单位
B.有相应资质等级的设计单位
C.施工图审查机构
D.原设计单位16.【答案】D
【解析】对于专业性较强或有行业专门资质要求的项
目,如钢结构、混凝土装配式结构、幕墙等工程设计,
目前多以委托具有专业设计资质的设计单位进行二次
深化设计,对于二次深化设计,应组织深化设计单位
与原设计单位充分协商沟通出,具深化设计图纸,由
原设计单位审核会签,以确认深化设计符合总体设计
要求,并对相关的配套专业设计能否满足深化图纸的
要求予以确认。
【考点来源】《质量控制》第四章第三节施工图设计
阶段质量管理17.项目监理机构需要对施工组织设计进行审查,符合
要求时,由( )签认。
A.专业监理工程师
B.总监理工程师
C.总监理工程师代表
D.监理单位技术负责人17.【答案】B
【解析】施工组织设计审查的程序要求:
(1)施工单位编制的施工组织设计经施工单位技术负
责人审核签认后,与施工组织设计报审表一并报送项
目监理机构。
(2)总监理工程师应及时组织专业监理工程师进行审
查,需要修改的,由总监理工程师签发书面意见退回
修改;符合要求的,由总监理工程师签认。
(3)已签认的施工组织设计由项目监理机构报送建设
单位。
(4)施工组织设计在实施过程中,施工单位如需做较
大的变更,项目监理机构应按程序重新审查。18.分包工程开工前,项目监理机构应审核施工单位报
送的《分包单位资格报审表》及有关资料,对分包单
位资格审核的基本内容不包括( )。
A.分包单位资质及其业绩
B.分包单位专职管理人员和特种作业人员资格证书
C.安全生产许可文件
D.施工单位对分包单位的管理制度18.【答案】D
【解析】分包单位资格审核应包括的基本内容:
(1)营业执照、企业资质等级证书;
(2)安全生产许可文件;
(3)类似工程业绩;
(4)专职管理人员和特种作业人员的资格。
【考点来源】《质量控制》第五章第二节施工准备阶
段的质量控制19.项目监理机构应安排监理人员对工程施工质量进行
巡视,内容不包括( )。
A.施工现场质量管理人员是否到位
B.使用的工程材料和设备是否合格
C.施工技术标准是否经过施工单位技术负责人确认
D.特种作业人员是否持证上岗19.【答案】C
【解析】巡视应包括下列主要内容:
(1)施工单位必须按照工程设计图纸和施工技术标准
施工,不得擅自修改工程设计,不得偷工减料。
(2)使用的工程材料、构配件和设备是否合格。
(3)施工现场管理人员,特别是施工质量管理人员是
否到位。(4)特种作业人员是否持证上岗。根据《建筑施工特
种作业人员管理规定》,对于建筑电工、建筑架子工、
建筑起重信号司索工、建筑起重机械司机、建筑起重
机械安装拆卸工、高处作业吊篮安装拆卸工、焊接切
割操作工以及经省级以上人民政府建设主管部门认定
的其他特种作业人员,必须持施工特种作业人员操作
证上岗。
【考点来源】《质量控制》第五章第三节施工过程的
质量控制20.施工项目技术负责人应负责项目施工样板引路,组
织项目相关人员编制引路方案,并经( )审批,报
项目监理机构批准后实施。
A.施工单位技术负责人
B.施工单位项目技术负责人
C.施工单位项目经理
D.施工单位专业质量检查员20.【答案】C
【解析】施工项目技术负责人应负责项目施工样板引
路,组织项目相关人员编制引路方案,并经项目经理
审批,报项目监理机构批准后实施。
【考点来源】《质量控制》第五章第三节施工过程的
质量控制21.关于实体质量,下列说法中正确的是( )。
A.验槽应在基坑开挖前进行
B.楼板支撑体系满足整体稳固性的要求即可
C.混凝土坍落度损失时,可少量加水
D.重型设备严禁安装在吊顶工程的龙骨上21.【答案】D
【解析】(1)验槽应在基坑/槽开挖至设计标高后进
行,槽底应为无扰动的原状土;
(2)楼板支撑体系应满足承载力、刚度和整体稳固性
要求;后浇带的模板支撑体系按规定单独设置;
(3)严禁在混凝土中加水;
(4)重型设备严禁安装在吊顶工程的龙骨上。
【考点来源】《质量控制》第五章第三节施工过程的
质量控制22.混凝土结构工程施工要点,下列说法中正确的是
( )。
A.现浇模板安装表面平整度偏差为8mm,预应力为
5mm
B.为确保质量,后浇带、施工缝可采用高一级的混凝
土浇筑
C.洒落在地上的混凝土,应尽快回收浇筑到混凝土结
构中,以免浪费
D.混凝土出现坍落度损失时,可以在混凝土中加水或
外加剂22.【答案】B
【解析】A选项:现浇模板安装表面平整度偏差为
5mm,预应力为3mm;C选项,严禁将洒落的混凝土
浇筑到混凝土结构中。D选项,严禁在混凝土中加水。
【考点来源】《质量控制》第五章第三节施工过程的
质量控制23.对PC构件进行见证检验的内容不包括( )。
A.混凝土强度试块
B.钢筋
C.钢筋套筒
D.钢筋保护层垫块23.【答案】D
【解析】项目监理机构应依据相关标准规范对PC构件
原材料质量进行审查,对原材料取样检验进行见证。
PC构件见证检验包括:①混凝土强度试块取样检验:
②钢筋取样检验:③钢筋套筒取样检验;④拉结件取
样检验;⑤预埋件取样检验;⑥保温材料取样检验。
【考点来源】《质量控制》第五章第三节施工过程的
质量控制24.根据《危险性较大的分部分项工程安全管理规定》,
超过一定规模的危险性较大的分部分项工程实行分包
的,专项施工方案的专家论证会由( )组织。
A.建设单位
B.分包单位
C.监理单位
D.施工总承包单位24.【答案】D
【解析】对于超过一定规模的危大工程,施工单位应
当组织召开专家论证会对专项施工方案进行论证。实
行施工总承包的,由施工总承包单位组织召开专家论
证会。专家论证前专项施工方案应当通过施工单位审
核和总监理工程师审查。
【考点来源】《质量控制》第五章第五节危险性较大
的分部分项工程施工安全管理25.工程在符合一定条件时可以调整工程抽样复验、试
验数量,在具体调整时需要编制实施方案,经( )
认可。
A.施工单位技术负责人
B.建设单位
C.项目监理机构
D.施工实验室25.【答案】C
【解析】符合下列条件之一时,可按相关专业验收规
范的规定适当调整抽样复验、试验数量,调整后的抽
样复验、试验方案应由施工单位编制,并报项目监理
机构审核确认。
(1)同一项目中由相同施工单位施工的多个单位工程,
使用同一生产厂家的同品种、同规格、同批次的材料、
构配件、设备。
(2)同一施工单位在现场加工的成品、半成品、构配
件用于同一项目中的多个单位工程。
(3)在同一项目中,针对同一抽样对象已有检验成果
可以重复利用。3.当专业验收规范对工程中的验收项目未做出相应规定
时,应由建设单位组织监理、设计、施工等相关单位
制定专项验收要求。涉及安全、节能、环境保护等项
目的专项验收要求应由建设单位组织专家论证。
【考点来源】《质量控制》第六章第一节建筑工程施
工质量验收26.对分项工程进行验收时,合格判定条件是( )。
A.主控项目全部合格,一般项目合格率为80%
B.主控项目全部合格,一般项目经抽样检验合格
C.所含检验批质量均验收合格,且质量验收记录完整
D.所含检验批质量均验收合格,且观感质量符合要求26.【答案】C
【解析】分项工程质量验收合格应符合下列规定:
(1)所含检验批的质量均应验收合格;
(2)所含检验批的质量验收记录应完整。
【考点来源】《质量控制》第六章第一节建筑工程施
工质量验收27.单位工程预验收合格后,项目监理机构应编写
( ),并应经总监理工程师和监理单位技术负责人
审核签字后报建设单位。
A.工程质量鉴定结果
B.工程质量评估报告
C.验收合格证书
D.工程接收证书27.【答案】B
【解析】单位工程预验收合格后,项目监理机构应编
写工程质量评估报告,并应经总监理工程师和监理单
位技术负责人审核签字后报建设单位。
【考点来源】《质量控制》第六章第一节建筑工程施
工质量验收28.单位工程质量竣工验收记录表中的验收结论由( )
填写。
A.工程质量监督机构
B.建设单位
C.施工单位
D.监理单位28.【答案】D
【解析】单位工程质量竣工验收记录表中的验收记录
由施工单位填写,验收结论由监理单位填写;综合验
收结论经参加验收各方共同商定,由建设单位填写,
应对工程质量是否符合设计文件和相关标准的规定要
求及总体质量水平作出评价。
【考点来源】《质量控制》第六章第一节建筑工程施
工质量验收29.城市轨道交通建设工程自( )合格之日起可投入
不载客试运行,时间不应少于三个月。
A.单项工程验收
B.项目工程验收
C.工程竣工验收
D.单位工程验收29.【答案】B
【解析】城市轨道交通建设工程验收分为单位工程验
收、项目工程验收、竣工验收三个阶段。
(1)城市轨道交通建设工程所包含的单位工程验收合
格且通过相关专项验收后,方可组织项目工程验收;
(2)项目工程验收合格后,建设单位应组织不载客试
运行,试运行三个月、并通过全部专项验收后,方可
组织竣工验收;
(3)竣工验收合格后,城市轨道交通建设工程方可履
行相关试运营手续。
【考点来源】《质量控制》第六章第二节城市轨道交
通工程施工质量验收30.进行城市轨道交通单位工程验收时,建设单位应当
在验收( )前,将验收时间、地点、地点及验收方
案书面报送工程质量监督机构。
A.15日
B.15个工作日
C.7个工作日
D.7日30.【答案】C
【解析】建设单位应当在城市轨道交通单位工程验收7
个工作日前,将验收的时间、地点及验收方案书面报
送工程质量监督机构。
【考点来源】《质量控制》第六章第二节城市轨道交
通工程施工质量验收31.对涉及技术领域广泛、问题复杂、仅依据合同约定
难以决策的工程质量缺陷,应选用的辅助决策方法是
( )。
A.专家论证法
B.方案比较法
C.试验验证法
D.定期观测法31.【答案】A
【解析】质量事故处理方案的辅助方法:
方法 适用情况
某些严重质量缺陷,可采取常规试验以外的方法进一步
试验验证
进行验证,以便确定缺陷的严重程度。
有些质量缺陷可能尚达到稳定状态仍会继续发展,可以
定期观测
对其进行一段时间的观测,再根据情况作出决定。
某些工程质量缺陷,涉及的技术领域比较广泛,或问题
专家论证
很复杂。
多种处理方案作对比,选择具有较高处理效果又便于施
方案比较
工的处理方案。32.下列关于项目监理机构在设备制造过程中采取的质
量控制方式的说法,正确的是( )。
A.对于特别重要的设备,可采取定点监控的方式
B.对制造周期长的设备,可采取定点监控的方式
C.设备制造所涉及的过程应一视同仁,全部监督到位
D.质量控制点应设置在对设备质量有明显影响的特殊
或关键工序上32.【答案】D
【解析】
对于特别重要的设备,监理单位可以采取驻厂方式
驻厂监造
进行监造。
巡回监控 对制造周期长的设备,可采用巡回监控的方式。
通过对影响设备制造质量的诸多因素设置质量控制
点,实现设备制造过程中的质量控制。
定点监控 质量控制点:设置在对设备质量有明显影响的特殊
或关键工序上,或设置在主要零件、关键部件、加
工制造的薄弱环节及易产生质量缺陷的工艺过程上。33.在进行建设工程投资控制时,初步设计阶段所做的
工作对项目投资的影响占比为( )。
A.5%---15%
B.15%---35%
C.35%---75%
D.75%---95%33.【答案】D
【解析】在初步设计阶段,影响项目投资的可能性为
75%~95%;在技术设计阶段,影响项目投资的可能
性为35%~75%;在施工图设计阶段,影响项目投资
的可能性则为5%~35%。
【考点来源】《投资控制》第一章第二节建设工程投
资控制原理34.下列以投资估算作为投资控制目标的是( )。
A.项目建议书
B.可行性研究
C.初步设计
D.施工图设计34.【答案】C
【解析】投资控制目标:35.下列费用中,属于建筑安装工程费中人工费的是
( )。
A.项目经理跨省汇报工作的差旅费
B.塔吊司机的工资
C.材料采购员的工资
D.木工发明新工艺节约成本获得的奖金35.【答案】D
【解析】人工费内容包括:计时工资或计件工资;奖
金(节约奖、劳动竞赛奖);津贴补贴(如流动施工
津贴、特殊地区施工津贴、高温(寒)作业临时津贴、
高空津贴等);加班加点工资;特殊情况下支付的工
资。
【考点来源】《投资控制》第二章第二节建筑安装工
程费用的组成和计算36.某企业,生产工人年平均管理费为1.5万元,以分
部分项工程费为计算基数,人工单价为300元/天,一
年工作天数为240天,人工费占分部分项工程费的60%,
则企业管理费费率是( )。
A.9.4%
B.12.5%
C.15.6%
D.20.8%36.【答案】B
【解析】套用公式计算:37.某企业进口一台设备,货价为3000万元人民币,国
外运费35万元人民币,运输保险费2万元人民币,银行
财务费率为0.5%,外贸手续费率为1.5%,进口关税率
为10%,则应缴纳的增值税为( )万元人民币。
A.429.000
B.429.286
C.434.005
D.434.29137.【答案】D
【解析】增值税税率为13%;
增值税=(3000+35+2)×(1+10%)
×13%=434.291万元。
【考点来源】《投资控制》第二章第三节设备、工器
具购置费用组成和计算38.某新建项目建设前期年限为1年,建设期为3年;各
项计划投资额如下:工程费用为5000万元,工程建设
其他费为1500万元,基本预备费为500万元;建设期
各年计划投资额分别为20%,40%,40%,年均投资
价格上涨指数为6%,其他因素不考虑。则该项目建设
期第二年的涨价预备费为( )万元。
A.425.3
B.439.1
C.488.9
D.508.238.【答案】B
【解析】静态投资计划额=5000+1500+500=7000万元;
建设期第二年的静态投资计划额=7000×40%=2800万
元;
建设期第二年的涨价预备费=2800×[(1+6%)^2.5-
1]=439.1万元。
【考点来源】《投资控制》第二章第四节工程建设其
他费用、预备费、建设期利息、铺底流动资金组成和
计算39.某新建项目建设期2年,计划银行贷款4000万元。
第一年贷款1800万元,第二年贷款1200万元,第3年
贷款1000万元,年利率5%。则该项目第3年估算的建
设期利息为( )万元。
A.122.25
B.167.25
C.183.36
D.350.6139.【答案】C
【解析】第一年利息:1800/2×5%=45万元;
第二年利息:(1800+45+1200/2)×5%=122.25万
元;
第三年利息:(1800+45+1200+122.25+1000/2)
×5%=183.36万元;
建设期利息总和=45+122.25+183.36=350.61万元。
【考点来源】《投资控制》第二章第四节工程建设其
他费用、预备费、建设期利息、铺底流动资金组成和
计算40.投资项目资本金的具体比例,由项目审批单位根据
投资项目的经济效益以及银行贷款意愿和评估意见等
情况,在审批( )时核定。
A.项目建议书
B.可行性研究报告
C.施工许可证
D.建设工程规划许可证40.【答案】B
【解析】投资项目资本金的具体比例,由项目审批单
位根据投资项目的经济效益以及银行贷款意愿和评估
意见等情况,在审批可行性研究报告时核定。经国务
院批准,对个别情况特殊的国家重点建设项目,可以
适当降低资本金比例。
【考点来源】《投资控制》第三章第一节工程项目资
金来源41.PPP项目的特许经营期限原则上不超过( )。
A.20年
B.30年
C.40年
D.工程合理使用年限41.【答案】C
【解析】PPP项目的特许经营期限原则上不超过40年,
投资规模大、回报周期长的特许经营项目可以根据实
际情况适当延长。特许经营期限拟超过40年的,应当
在特许经营方案中充分论证并随特许经营方案一并报
请批准。
【考点来源】《投资控制》第三章第二节工程项目融
资42.某项两年期借款年利率为8%,按月复利计息,每
季度结息一次,则该项借款的半年实际利率为( )。
A.4.00%
B.4.03%
C.4.04%
D.4.07%42.【答案】B
【解析】半年实际利率=2×[(1+8%/12)^3-
1]=4.03%。
【考点来源】《投资控制》第四章第二节资金时间价
值43.采用生产能力指数法估算某拟建项目的建设投资,
拟建项目规模为已建类似项目规模的五倍,且是靠增
大设备规模达到的,则生产能力指数的合理取值范围
是( )。
A.0.2--0.5
B.0.6--0.7
C.0.8--0.9
D.1.1--1.543.【答案】B
【解析】若已建类似项目规模和拟建项目规模的比值
为0.5--2,x的取值近似为1;若已建类似项目规模和拟
建项目规模的比值为2--50,且拟建项目生产规模的扩
大仅靠增大设备规模来达到,则x的取值约为0.6--0.7;
若是靠增加相同规格设备的数量达到时,x的取值约为
0.8--0.9。
【考点来源】《投资控制》第四章第三节投资估算44.某项目建设投资为2400万元(含建设期利息),全
部流动资金为500万元。建设投资中的借贷资金为800
万元,流动资金全部为自有资金。预计项目正常年份
的年息税前利润为600万元,贷款利息为35万元,所得
税为85万元。则该项目的资本金净利润率为( )。
A.20.13%
B.21.34%
C.22.86%
D.25.52%44.【答案】C
【解析】项目资本金=2400-800+500=2100万元;年
净利润=600-35-85=480万元;
资本金净利润率=净利润/项目资本金
=480/2100×100%=22.86%。
【考点来源】《投资控制》第四章第四节财务和经济
分析45.某项目建筑安装工程目标造价2500元/㎡,项目四
个功能区重要性采用0-1评分法,评分结果如下表,则
该项目在节能方面的投入宜为( )元/㎡。
A.350
功能区 安全 适用 节能 美观
B.500
C.750
安全 × 0 1 1
D.800
适用 1 × 1 1
节能 0 0 × 1
美观 0 0 0 ×45.【答案】B
【解析】节能的投入=2500×0.2=500(元/㎡)。
功能 修正 功能
功能区 安全 适用 节能 美观
得分 得分 重要性系数
安全 × 0 1 1 2 3 0.3
适用 1 × 1 1 3 4 0.4
节能 0 0 × 1 1 2 0.2
美观 0 0 0 × 0 1 0.1
合计 6 10 146.某产品的计划成本为8000元,现实成本为8250元,
其中A功能的重要性系数为0.35,其成本指数为0.38,
则A功能的价值系数为( )。
A.0.893
B.0.921
C.0.970
D.0.98346.【答案】A
【解析】A功能的功能评价值=目标成本
=0.35×8000=2800元;A功能的现实成本
=0.38×8250=3135元;价值系数=功能评价值/现实成
本=2800/3135=0.893。
【考点来源】《投资控制》第五章第二节价值工程方
法及其应用47.采用定额单价法编制施工图预算时,计算工程量后
紧接着进行的工作是( )。
A.划分工作项目
B.计算主材费
C.进行工料分析
D.套单价47.【答案】D
【解析】定额单价法编制施工图预算的基本步骤是:
(1)编制前的准备工作;
(2)熟悉图纸和预算定额以及单位估价表;
(3)了解施工组织设计和施工现场情况;
(4)划分工程项目和计算工程量;
(5)套单价(计算定额基价);
(6)工料分析;
(7)计算主材费(未计价材料费);
(8)按费用定额取费;
(9)计算汇总工程造价;
(10)复核;
(11)编制说明,填写封面。48.对施工图预算中工程量大或者造价较高的各种工程、
补充定额、计取的各种费用进行审查时采用的审查方
法是( )。
A.“筛选”审查法
B.标准预算审查法
C.重点审查法
D.对比审查法48.【答案】C
【解析】重点审查法:抓住施工图预算中的重点进行
审核的方法。审查的重点一般是工程量大或者造价较
高的各种工程、补充定额、计取的各种费用(计费基
础、取费标准)等。优点是突出重点,审查时间短、
效果好。
【考点来源】《投资控制》第五章第四节施工图预算
编制和审查49.关于招标人所编制的最高投标限价的说法,正确的
是( )。
A.综合单价应包括由招标人承担的风险范围及其费用
B.安全文明施工费按投标人的施工组织设计确定
C.措施项目费只能按单价项目进行计算
D.暂估价中材料单价,应按招标工程量清单的单价计
入综合单价49.【答案】D
【解析】A选项错误,在招标控制价中,综合单价应包
括招标文件中划分的应由投标人承担的风险范围及其
费用;B选项错误,安全文明施工费,应按照国家或省
级、行业建设主管部门的规定标准计价;C选项错误,
措施项目费包含总价措施项目费和单价措施项目费两
部分。
【考点来源】《投资控制》第六章第一节招标控制价
编制50.关于投标报价审核的说法中,错误的是( )。
A.所有需要填写价格的项目,投标人均应填写且只允
许有一个报价
B.需要填写但是投标人遗漏的,结算时据实调整
C.投标总价应与分部分项工程费、措施项目费、其他
项目费和规费、税金的合计金额一致
D.投标人对投标报价的任何优惠均应反映在相应清单
项目的综合单价中50.【答案】B
【解析】招标工程量清单与计价表中列明的所有需要
填写单价和合价的项目,投标人均应填写且只允许有
一个报价。未填写单价和合价的项目,视为此项费用
已包含在已标价工程量清单中其他项目的单价和合价
之中。当竣工结算时,此项目不得重新组价予以调整。
投标总价应与分部分项工程费、措施项目费、其他项
目费和规费、税金的合计金额一致。即投标人在进行
工程量清单招标的投标报价时,不能进行投标总价优
惠,投标人对投标报价的任何优惠均应反映在相应清
单项目的综合单价中。
【考点来源】《投资控制》第六章第二节投标报价审
核51.在进行计量的过程中,可以采用凭据法的是( )。
A.建筑工程险保险费
B.保养测量设备
C.钻孔桩的桩长
D.填筑路堤土方的计量51.【答案】A
【解析】工程计量的方法:
(1)均摊法:为监理人提供宿舍,保养测量设备,保
养气象记录设备,维护工地清洁和整洁等。
(2)凭据法:建筑工程险保险费、第三方责任险保险
费、履约保证金等。
(3)估价法:如为监理人提供办公设施和生活设施,
用车,测量设备、天气记录设备、通信设备等。
(4)断面法:主要用于取土坑或填筑路堤土方的计量。
(5)图纸法:混凝土构筑物的体积,钻孔桩的桩长等。
(6)分解计量法:为解决包干项目或较大的工程项目
的支付时间过长,影响承包人的资金流动等问题。
【考点来源】《投资控制》第七章第二节工程计量52.某工程筏板基础大体积混凝土施工时发生工程变更,
3 3
导致工程量由原来的6800m 调整为8500m ;招标人
3
编制的最高投标限价中混凝土的综合单价为530元/m ,
3
承包人投标报价中的综合单价为490元/m ,报价浮动
率为5%,则变更后的合同总价为( )万元。
A.363.8
B.412.3
C.416.5
D.450.552.【答案】C
【解析】工程量变化=(8500-6800)/6800=25%>
15%,进一步分析价格偏差;
3
下限值=530×(1-15%)×(1-5%)=427.975元/m
3
<490元/m ,可判断不需要调整价格;
变更后合同总价=8500×490=4165000元=416.5万元。
【考点来源】《投资控制》第七章第三节合同价款调
整3
53.某工程采用C35的商品混凝土3000m ,由承包人负
3
责提供,承包人的投标报价为325元/m ,发包人的基
3
准单价为310元/m ,双方约定的风险系数为5%;施
3
工期间,实际采购混凝土时,采购单价为362元/m ,
3
根据上述条件,调整后的混凝土价格为( )元/m 。
A.330.75
B.345.75
C.346.50
D.361.5053.【答案】B
【解析】投标报价325>基准单价310,材料价格上涨,
涨比高;
(362-325)/325=11.38%>5%,需要调价;价格上
涨的幅度为:362-325=37,其中不需要调整的部分:
325×5%=16.25;调整后的价格=325+(37-16.25)
3
=345.75元/m 。
【考点来源】《投资控制》第七章第三节合同价款调
整54.由于发包人原因造成承包人租赁的机械设备产生窝
工,其费用索赔按( )计算。
A.台班单价
B.台班折旧费
C.实际租金和调进调出费的分摊
D.监理单位认可的费用54.【答案】C
【解析】由于发包人或监理工程师原因导致机械、仪
器仪表停工的窝工费计算,如系租赁设备,一般按实
际租金和调进调出费的分摊计算;如系承包人自有设
备,一般按台班折旧费计算,而不能按台班费计算,
因为台班费中包括了设备使用费。
【考点来源】《投资控制》第七章第五节施工索赔与
现场签证55.某工程签约合同价为9600万元,主要材料和构件的
价值占比为50%;发承包双方约定,预付款按签约合
同价的15%计算,则该笔预付款的起扣点为( )万
元。
A.6320
B.6440
C.6720
D.684055.【答案】C
【解析】预付款=9600×15%=1440万元;起扣点
T=9600-1440/0.5=6720万元。
【考点来源】《投资控制》第七章第六节合同价款期
中支付56.某工程,计划到4月份累计开挖土方1.2万m³,预算
单价为90元/m³,经确认,到4月份实际累计开挖土方
1万m³,实际单价为95元/m³,该工程此时的投资绩效
指数为( )万元。
A.0.833
B.1.200
C.0.947
D.1.05656.【答案】C
【解析】投资绩效指数=已完工程预算投资/已完工程
实际投资=90/95=0.947。
【考点来源】《投资控制》第七章第八节投资偏差分
析57.下列建设工程进度控制措施中,属于组织措施的是
( )。
A.审查承包商提交的进度计划
B.及时办理工程预付款及进度款支付手续
C.协调合同工期与进度计划之间的关系
D.建立工程进度报告制度及信息沟通网络57.【答案】D
【解析】进度控制的组织措施主要包括:
(1)建立进度控制目标体系,明确建设工程现场监理
组织机构中进度控制人员及其职责分工;
(2)建立工程进度报告制度及进度信息沟通网络;
(3)建立进度计划审核制度和进度计划实施中的检查
分析制度;
(4)建立进度协调会议制度;
(5)建立图纸审查、工程变更和设计变更管理制度。
A选项属于技术措施,B选项属于经济措施;C选项属
于合同措施。
【考点来源】《进度控制》第一章第一节建设工程进
度控制的概念58.建设工程项目总进度目标论证的工作内容有:①进
行项目结构分析;②确定项目的工作编码;③进行进
度计划系统的结构分析;④调查研究和收集资料;⑤
编制各层进度计划。正确的工作步骤是( )。
A.①-④-③-②-⑤
B.①-③-④-⑤-②
C.④-①-③-②-⑤
D.④-②-③-⑤-①58.【答案】C
【解析】建设工程项目总进度目标论证的工作步骤如
下:
(1)调查研究和收集资料;
(2)进行项目结构分析;
(3)进行进度计划系统的结构分析;
(4)确定项目的工作编码;
(5)编制各层(各级)进度计划;
(6)协调各层进度计划的关系和编制总进度计划;
(7)若所编制的总进度计划不符合项目的进度目标,
则设法调整;
(8)若经过多次调整,进度目标无法实现,则报告项
目决策者。59.建设单位计划系统中,用来明确各种设计文件交付
日期、主要设备交货日期、施工单位进场日期、水电
及道路接通日期等的计划表是( )。
A.施工总进度计划表
B.投资计划年度平衡表
C.工程项目进度平衡表
D.工程建设总进度计划表59.【答案】C
【解析】工程项目进度平衡表用来明确各种设计文件
交付日期、主要设备交货日期、施工单位进场日期、
水电及道路接通日期等,以保证工程建设中各个环节
相互衔接,确保工程项目按期投产或交付使用。
【考点来源】《进度控制》第一章第二节建设工程进
度控制计划体系60.在绘制网络图时,需要分析工作之间的逻辑关系,
不需要考虑的因素是( )。
A.施工组织的要求
B.施工成本的要求
C.施工质量的要求
D.安全技术的要求60.【答案】B
【解析】分析各项工作之间的逻辑关系时,既要考虑
施工程序或工艺技术过程,又要考虑组织安排或资源
调配需要。对施工进度计划而言,分析其工作之间的
逻辑关系时,应考虑:①施工工艺的要求;②施工方
法和施工机械的要求;③施工组织的要求;④施工质
量的要求;⑤当地的气候条件;⑥安全技术的要求。
分析逻辑关系的主要依据是施工方案、有关资源供应
情况和施工经验等。
【考点来源】《进度控制》第一章第三节建设工程进
度计划的表示方法和编制程序61.下列流水施工组织方式中,同一施工过程在各个施
工段上的流水节拍不全相等的是( )。
A.固定节拍流水施工
B.一般成倍节拍流水施工
C.加快成倍节拍拍流水施工
D.非节奏流水施工61.【答案】D
【解析】ABC选项的流水施工方式中同一施工过程在
所有施工段上的流水节拍均相等。
【考点来源】《进度控制》第二章第二节有节奏流水
施工62.某分部工程有3个施工过程,分为4个施工段,组织
加快的成倍节拍流水施工,各施工过程的流水节拍分
别为9天、6天和12天,则该分部工程的流水施工工期
是( )天。
A.18
B.24
C.36
D.3962.【答案】C
【解析】流水节拍的最大公约数K=3,专业工作队数
n’=3+2+4=9,流水施工工期=(4+9-1)×3=36天。
【考点来源】《进度控制》第二章第二节有节奏流水
施工63.某分部工程有两个施工过程,分为3个施工段组织
非节奏流水施工,各施工过程的流水节拍分别为4天、
6天、3天和2天、1天、4天,则流水施工的工期是( )
天。
A.10
B.15
C.17
D.2363.【答案】C
【解析】用大差法计算:在差数列中取最大值,流水
步距为10天。
工期=10+(2+1+4)=17天。
【考点来源】《进度控制》第二章第三节非节奏流水
施工64.下列可判断为关键工作的是( )。
A.自由时差最小的工作
B.总时差为0的工作
C.关键线路上的工作
D.紧前紧后工作均为关键工作的工作64.【答案】C
【解析】A选项错误,自由时差最小的工作不一定是关
键工作;B选项错误,当计划工期等于计算工期时,总
时差为0的工作是关键工作;D选项错误,紧前紧后工
作之间可能有多个工作,不全是关键工作。
【考点来源】《进度控制》第三章第一节基本概念65.网络计划中M工作的持续时间是6天,有三个紧前工
作K、L、J,他们的最早完成时间分别是第15、12、
14天,那么M工作的最早完成时间是第( )天。
A.18
B.19
C.20
D.2165.【答案】D
【解析】M工作的最早开始时间取紧前工作最早完成时
间的最大值,取15,则其最早完成时间=15+6=21天。
【考点来源】《进度控制》第三章第三节网络计划时
间参数的计算66.某工程单代号网络计划如下图所示,图中工作B的
总时差是指在不影响( )的前提下所具有的机动时
间。
A.工作D、E最迟开始时间
B.工作D、F最早开始时间
C.工作A、C最迟完成时间
D.工作D、E最早开始时间66.【答案】A
【解析】工作的总时差是不影响总工期的前提下本工
作可以利用的机动时间;影响了DE工作的最迟开始时
间则影响了总时差;所以A选项正确。
【考点来源】《进度控制》第三章第三节网络计划时
间参数的计算67.某工程,工作C的最迟完成时间为第22天,其持续
时间为7天,该工作有三项紧前工作,它们的最早完成
时间分别为第10天、第12天、第14天,则工作C的总
时差为( )天。
A.5
B.3
C.2
D.167.【答案】D
【解析】工作的总时差等于该工作最迟完成时间与最
早完成时间之差,或该工作最迟开始时间与最早开始
时间之差。C工作的总时差=22-7-max{10,12,14}
=1(天)。
【考点来源】《进度控制》第三章第三节网络计划时
间参数的计算68.某工程双代号网络计划如下图所示,工作E的自由
时差和工作G的总时差分别是( )。
A.0和4
B.4和4
C.0和5
D.4和568.【答案】C
【解析】关键线路是BCFI和BCFJ;
E工作的终点节点⑤对应的时刻值是11,而E工作的最
早完成时间也是11,所以其自由时差=11-11=0;工作
G的完成节点⑧(时刻值19)为关键节点,其自由时差
=总时差=6+10-8-3=5。
【考点来源】《进度控制》第三章第三节网络计划时
间参数的计算69.某工程双代号网络如下图所示(时间单位:周)。
则工作D的最早开始时间和最迟完成时间分别为第( )
周。
A.9、11
B.9、14
C.5、11
D.5、769.【答案】C
【解析】通过计算可知工作D的最早开始时间为第5周,
通过观察波浪线可知工作D的总时差=2,所以工作F的
最迟开始时间=5+2=7周,因为工作F的持续时间为4,
所以最迟完成时间=7+4=11周。70.某工程单代号网络计划如下图所示,其中关键路线
有( )条。
A.1
B.2
C.3
D.470.【答案】B
【解析】关键线路为①-②-③-⑥-⑦和①-②-⑤-⑦。
【考点来源】《进度控制》第三章第三节网络计划时
间参数的计算71.关于时标网络计划的说法,正确的是( )。
A.波形线的长度表示虚工作的持续时间
B.波形线表示工作的自由时差
C.工作的自由时差等于其与紧后工作之间波形线水平
投影长度的最小值
D.工作本身没有波形线时,表示工作的自由时差是071.【答案】C
【解析】在时标网络计划中,以实箭线表示工作,实
箭线的水平投影长度表示该工作的持续时间;以虚箭
线表示虚工作,由于虚工作的持续时间为零,故虚箭
线只能垂直画;以波形线表示工作与其紧后工作之间
的时间间隔(以终点节点为完成节点的工作除外,当
计划工期等于计算工期时,这些工作箭线中波形线的
水平投影长度表示其自由时差)。
【考点来源】《进度控制》第三章第四节双代号时标
网络计划72.工程网络计划优化的目的是寻求( )。
A.最短工期条件下费用最少的计划安排
B.工程总成本最低时的工期安排
C.资源需用量最小时的工期安排
D.工期固定前提下资源需用量最少的计划安排72.【答案】B
【解析】网络计划的优化可分为工期优化、费用优化
和资源优化三种。
(1)工期优化,是指网络计划的计算工期不满足要求
工期时,通过压缩关键工作的持续时间以满足要求工
期目标的过程。
(2)费用优化又称工期成本优化,是指寻求工程总成
本最低时的工期安排,或按要求工期寻求最低成本的
计划安排的过程。
(3)资源优化的目的是通过改变工作的开始时间和完
成时间,使资源按照时间的分布符合优化目标。网络
计划的资源优化分为两种:“资源有限,工期最短”;
“工期固定,资源均衡”。73.在单代号搭接网络计划中,关键线路是指( )的
线路。
A.时距均为零
B.由关键节点组成
C.时间间隔均为零
D.由关键工作组成73.【答案】C
【解析】单代号搭接网络计划可以利用相邻两项工作
之间的时间间隔来判定关键线路,即从搭接网络计划
的终点节点开始,逆着箭线方向依次找出相邻两项工
作之间时间间隔为零的线路就是关键线路。
【考点来源】《进度控制》第三章第六节单代号搭接
网络计划和多级网络计划系统74.某工程横道计划如下图所示,图中表明的正确信息
是( )。
A.截止到检查日期,实际进度正常
B.前3个月实际进度拖后5%
C.第5个月实际进度拖后
D.第6个月连续施工,实际进度正常74.【答案】B
【解析】A选项,截止到检查日期,实际进度提前5%;
C选项,第5个月计划完成20%,实际完成25%,实际
进度超前5%;D选项,第6个月中断施工,实际进度正
常。
【考点来源】《进度控制》第四章第二节实际进度与
计划进度的比较方法75.下列可以组成香蕉曲线的是( )。
A.ES曲线和EF曲线
B.ET曲线和LT曲线
C.ES曲线和LS曲线
D.LS曲线和LF曲线75.【答案】C
【解析】香蕉曲线的绘制方法与S曲线的绘制方法基本
相同,所不同之处在于香蕉曲线是以工作按最早开始
时间安排进度和按最迟开始时间安排进度分别绘制的
两条S曲线组合而成。
【考点来源】《进度控制》第四章第二节实际进度与
计划进度的比较方法76.监理工程师在设计阶段实施进度控制的工作内容是
( )。
A.确定规划设计条件
B.编制设计总进度计划
C.审查设计单位提交的进度计划
D.填写设计进度表76.【答案】C
【解析】A选项错误,建设单位持建设项目的批准文件
和确定的建设用地通知书,向城市规划管理部门申请
确定拟建项目的规划设计条件;B选项错误,设计单位
应编制切实可行的设计总进度计划、阶段性设计进度
计划和设计进度作业计划;D选项错误,在设计进度控
制中,监理工程师要对设计单位填写的设计图纸进度
表进行核查分析,并提出自己的见解。
【考点来源】《进度控制》第五章第三节设计进度控
制措施77.下列不能作为施工进度控制目标确定依据的是
( )。
A.建设工程总进度目标对施工工期的要求
B.工期定额
C.工程条件的落实情况
D.单位工程施工组织设计77.【答案】D
【解析】确定施工进度控制目标的主要依据有:建设
工程总进度目标对施工工期的要求;工期定额、类似
工程项目的实际进度;工程难易程度和工程条件的落
实情况等。
【考点来源】《进度控制》第六章第一节施工阶段进
度控制目标的确定78.在工程项目开工前,监理机构需要对施工单位报审
的施工总进度计划和阶段性施工进度计划进行审查,
由( )审核后报建设单位。
A.专业监理工程师
B.施工单位技术负责人
C.总监理工程师
D.监理单位技术负责人78.【答案】C
【解析】在工程项目开工前,项目监理机构应审查施
工单位报审的施工总进度计划和阶段性施工进度计划,
提出审查意见,并应由总监理工程师审核后报建设单
位。
【考点来源】《进度控制》第六章第三节施工进度计
划的编制与审查79.通过压缩某些工作的持续时间来调整施工进度时,
可采取的技术措施是( )。
A.对采取的技术措施给予经济补偿
B.增加每天施工的时间
C.改善劳动条件
D.改进施工工艺79.【答案】D
【解析】技术措施:
(1)改进施工工艺和施工技术,缩短工艺技术间歇时
间;
(2)采用更先进的施工方法,以减少施工过程的数量
(如将现浇框架方案改为预制装配方案);
(3)采用更先进的施工机械。
A选项属于经济措施;B选项属于组织措施;C选项属
于其他配套措施。
【考点来源】《进度控制》第六章第四节施工进度计
划实施中的检查与调整80.监理工程师应( ),以减少或避免工程延期事件
的发生。
A.拒绝签署付款凭证
B.提醒业主及时履行合同中规定的职责
C.适时调整施工进度计划
D.要求施工单位预先上缴工期保证金80.【答案】B
【解析】监理工程师应做好以下工作,以减少或避免
工程延期事件的发生:
(1)选择合适的时机下达工程开工令;
(2)提醒业主履行施工承包合同中所规定的职责;
(3)妥善处理工程延期事件。
【考点来源】《进度控制》第六章第五节工程延期二、多项选择题(共40小题,每题2分,每题的备选项
中有2个或2个以上符合题意,至少有1个错项。错选,
本题不得分;少选,所选的每个选项得0.5分)
81.根据《房屋建筑和市政基础设施工程质量监督管理
规定》,工程质量监督机构对工程项目实施监督管理
的内容包括( )。
A.工程建设是否执行强制性标准
B.对分项工程验收进行监督
C.对涉及工程主体结构安全的实体质量进行全数检查
D.抽查工程质量责任主体的工程质量行为
E.依法对违法违规行为实施处罚81.【答案】ADE
【解析】工程质量监督管理内容:
(1)执行法律法规和工程建设强制性标准的情况;
(2)抽查涉及工程主体结构安全和主要使用功能的工
程实体质量;
(3)抽查工程质量责任主体(建设、勘察、设计、施
工和监理单位)和质量检测等单位的工程质量行为;
(4)抽查主要建筑材料、建筑构配件的质量;
(5)对工程竣工验收进行监督;
(6)组织或者参与工程质量事故的调查处理;
(7)定期对本地区工程质量状况进行统计分析;
(8)依法对违法违规行为实施处罚。82.建设工程竣工验收合格后,建设单位应在15日内向
建设行政主管部门进行备案,需要提交的文件有
( )。
A.工程接收证书
B.工程竣工验收备案表
C.工程竣工验收报告
D.工程结清证书
E.施工单位签署的工程质量保修书82.【答案】BCE
【解析】建设单位办理工程竣工验收备案应当提交下
列文件:
(1)工程竣工验收备案表;
(2)工程竣工验收报告;
(3)法律、行政法规规定应当由规划、环保等部门出
具的认可文件或者准许使用文件;
(4)法律规定应当由消防部门出具的对大型的人员密
集场所和其他特殊建设工程验收合格的证明文件;
(5)施工单位签署的工程质量保修书;
(6)法规、规章规定必须提供的其他文件。
【考点来源】《质量控制》第一章第三节工程质量管
理制度83.监理单位在编制质量管理体系文件时,一般形成三
个层次文件,下列说法中正确的有( )。
A.作业文件监理单位内部质量管理的行动准则
B.质量手册是程序文件的支持性文件
C.质量记录是作业文件的支持性文件
D.质量手册是监理单位内部质量管理的纲领性文件
E.程序文件是质量手册的支持性文件83.【答案】DE
【解析】编制质量管理体系文件,一般形成三个层次
文件的信息:
(1)质量手册。质量手册是监理单位内部质量管理的
纲领性文件和行动准则,应阐明监理单位的质量方针
和质量目标,并描述其质量管理体系的文件,它对质
量管理体系做出了系统、具体而又纲领性的阐述。
(2)程序文件。质量手册的支持性文件,是实施质量
管理体系要素的描述,它对所需要的各个职能部门的
活动规定了所需要的方法,在质量手册和作业文件间
起承上启下的作用。
(3)作业文件。程序文件的支持性文件,是对具体的
作业活动给出的指示性文件。84.《卓越绩效评价准则》中的质量,是组织的一种系
统运营的全面质量,关注的是( )。
A.企业利益最大化
B.质量和绩效的系统整合
C.促进组织效率最大化
D.质量管理与质量经营的系统整合
E.顾客价值最大化84.【答案】BCDE
【解析】强调质量对组织绩效的增值和贡献:《卓越
绩效评价准则》中的质量,是组织的一种系统运营的
全面质量。它关注质量和绩效、质量管理与质量经营
的系统整合,促进组织效率最大化和顾客价值最大化。
【考点来源】《质量控制》第二章第三节卓越绩效模
式85.下列情形中,会导致质量数据出现异常波动的有
( )。
A.机械设备正常磨损
B.机械设备过度磨损
C.工人未遵守操作规程
D.原材料质量规格有显著差异
E.影响因素的微小变化85.【答案】BCD
【解析】质量特性值的变化在质量标准允许范围内波
动称之为正常波动,是由偶然性原因引起的;若是超
越了质量标准允许范围的波动则称之为异常波动,是
由系统性原因引起的。系统性原因:当影响质量的人、机、料、法、环等因
素发生了较大变化,如工人未遵守操作规程、机械设
备发生故障或过度磨损、原材料质量规格有显著差异
等情况发生时,没有及时排除,生产过程则不正常,
产品质量数据就会离散过大或与质量标准有较大偏离,
表现为异常波动,次品、废品产生。这就是产生质量
问题的系统性原因或异常原因。由于异常波动特征明
显,容易识别和避免,特别是对质量的负面影响不可
忽视,生产中应该随时监控,及时识别和处理。
AE选项导致的是正常波动,不会产生质量问题。86.工程质量统计分析中,应用控制图分析判断生产过
程是否处于稳定状态时,可判断生产过程为异常的情
形有( )。
A.连续3点有1点接近控制界限
B.中心线一侧出现7点链
C.有5点连续上升
D.点子排列显示周期性变化
E.连续11点中有10点在同侧86.【答案】BDE
【解析】点子排列有缺陷的情形:
(1)链:点子连续出现在中心线一侧,出现七点链,
应判定工序异常;
(2)多次同侧:点子在中心线一侧多次出现,在连续
11点中有10点在同侧,连续14点中有12点在同侧;
(3)趋势或倾向:点子连续上升或连续下降,连续7
点或以上上升或下降排列;
(4)周期性变动;
(5)接近控制界限:连续3点至少2点接近控制界限。
【考点来源】《质量控制》第三章第一节工程质量统
计分析87.下列情形中,应由订货方进行钢材化学成分、力学
性能及工艺性能抽样检验的有( )。
A.安全等级为二级的钢结构中的主要受力构件所采用
的钢材
B.板厚≥40mm的厚板
C.国外进口钢材
D.设计单位有检验要求的钢材
E.监理单位有检验要求的钢材87.【答案】CD
【解析】对属于下列情况之一的进场钢材,应由订货
方进行钢材化学成分、力学性能及工艺性能的抽样检
验,其检验结果应符合国家现行有关标准或设计文件
的要求。
(1)国外进口钢材;
(2)钢材混批;
(3)板厚等于或大于40mm,且设计有Z向性能要求
的厚板;
(4)建筑结构安全等级为一级,或复杂超高层、大跨
度钢结构中主要受力构件所采用的钢材;
(5)设计有检验要求的钢材;
(6)对质量有疑义的钢材。88.下列关于初步设计深度的说法,正确的有( )。
A.有详尽的主要工程量清单
B.满足施工图设计的要求
C.满足非标准设备的加工制作
D.满足可行性研究报告所确定的主要设计原则
E.满足施工组织设计的编制88.【答案】ABD
【解析】初步设计深度要求:
(1)通过多方案比较,在充分论证经济效益、社会效
益、环境效益的基础上,择优推荐设计方案;
(2)项目单项工程齐全,有详尽的主要工程量清单;
(3)主要设备和材料明细表,要满足订货要求;
(4)项目总概算应控制在可行性研究报告估算投资额
的±10%以内;(5)满足施工图设计的要求;
(6)满足土地征用、工程总承包招标、建设准备和生
产准备等工作的要求;
(7)满足经核准的可行性研究报告所确定的主要设计
原则和方案。
CE选项属于施工图设计的深度要求。
【考点来源】《质量控制》第四章第二节初步设计阶
段质量管理89.项目监理机构对施工组织设计进行审查的内容有
( )。
A.编审程序是否符合相关规定
B.工程材料质量证明文件是否齐全有效
C.资源供应计划是否满足工程施工需要
D.环境保护方面是否符合施工合同要求
E.施工现场平面布置是否科学合理89.【答案】ACD
【解析】施工组织设计的审查的基本内容
(1)编审程序应符合相关规定;
(2)基本内容是否完整,应包括编制依据、工程概况、
施工部署、施工进度计划、施工准备与资源配置计划、
主要施工方法、施工现场平面布置及主要施工管理计
划等;
(3)工程进度、质量、安全、环境保护、造价等方面
应符合施工合同要求;(4)资金、劳动力、材料、设备等资源供应计划应满
足工程施工需要,施工方法及技术措施应可行与可靠;
(5)施工总平面布置应科学合理。
(6)项目监理机构还应审查施工组织设计中的生产安
全事故应急预案,重点审查应急组织体系、相关人员
职责、预警预防制度、应急救援措施。
【考点来源】《质量控制》第五章第二节施工准备阶
段的质量控制90.工程项目开工前,施工单位应向项目监理机构报送
工程开工报审表及相关资料,同时具备( ),在建
设单位批准后由总监理工程师签发工程开工令。
A.施工组织设计已由施工单位技术负责人签认
B.设计交底和图纸会审已完成
C.施工机械具备使用条件
D.主要工程材料已进场
E.施工单位现场质量、安全生产管理体系已建立90.【答案】BCE
【解析】总监理工程师应组织专业监理工程师审查施
工单位报送的工程开工报审表及相关资料,同时具备
下列条件时,应由总监理工程师签署审查意见,并应
报建设单位批准后,总监理工程师签发工程开工令:
(1)设计交底和图纸会审已完成;
(2)施工组织设计已由总监理工程师签认;
(3)施工单位现场质量、安全生产管理体系已建立,
管理及施工人员已到位,施工机械具备使用条件,主
要工程材料已落实;
(4)进场道路及水、电、通信等已满足开工要求。91.关于见证取样工作的说法,正确的是( )。
A.见证取样项目和数量应按施工单位编制检测试验计
划执行
B.选定的检测机构应在工程质量监督机构备案
C.施工单位取样人员不能由专职质检人员担任
D.负责见证取样的监理人员应有资格证书
E.专业监理工程师需要对施工单位提出的试验室进行
实地考察91.【答案】BE
【解析】(1)见证取样的工作程序:对于施工单位提
出的试验室,专业监理工程师要进行实地考察。项目
监理机构要将试验室报送质量监督机构备案,同时将
负责见证取样的监理人员备案。施工单位应按照规定
制定检测试验计划,并将检测试验计划报送项目监理
机构。
施工单位实施见证取样前要通知负责见证取样的监理
人员。完成取样后,施工单位取样人员应在试样或其
包装上做出标识、封志。标识和封志应标明工程名称、
取样部位、取样日期、样品名称和样品数量等信息,
并由见证取样的监理人员和施工单位取样人员签字。(2)实施见证取样的要求:试验室要具有相应的资质
并进行备案、认可。负责见证取样的监理人员要具有
材料、试验等方面的专业知识,并经培训考核合格,
且要取得见证人员培训合格证书。施工单位从事取样
的人员一般应是试验室人员或专职质检人员担任。
【考点来源】《质量控制》第五章第三节施工过程的
质量控制92.总监理工程师组织主体结构分部工程验收时,应参
加验收的人员有( )。
A.设计单位项目负责人
B.勘察单位项目负责人
C.施工单位质量部门负责人
D.施工单位项目负责人
E.监理单位技术负责人92.【答案】ACD
【解析】分部工程质量验收程序:
(1)分部工程应由总监理工程师组织施工单位项目负
责人和项目技术负责人等进行验收。
(2)地基与基础分部工程:勘察、设计单位项目负责
人和施工单位技术、质量部门负责人应参加验收。
(3)主体结构、节能分部工程:设计单位项目负责人
和施工单位技术、质量部门负责人应参加验收。
【考点来源】《质量控制》第六章第一节建筑工程施
工质量验收93.单位工程质量验收的合格规定有( )。
A.质量控制资料应完整
B.主控项目的质量应当全部验收合格
C.所含分部工程的质量均应验收合格
D.所含分部工程主要使用功能的检验资料应完整
E.环境保护的抽样检验结果应符合相关专业质量验收
规范的规定93.【答案】ACD
【解析】单位工程质量验收合格应符合下列规定:
(1)所含分部工程的质量均应验收合格;
(2)质量控制资料应完整;
(3)所含分部工程中有关安全、节能、环境保护和主
要使用功能的检验资料应完整;
(4)主要使用功能的抽查结果应符合相关专业质量验
收规范的规定;
(5)观感质量应符合要求。
【考点来源】《质量控制》第六章第一节建筑工程施
工质量验收94.常见的导致质量缺陷的成因中,属于施工与管理不
到位的有( )。
A.边设计、边施工
B.无证施工
C.不熟悉图纸,盲目施工
D.技术交底不清,违章作业
E.无图施工94.【答案】CD
【解析】
①未搞清地质情况就仓促开工;
(1)
②边设计、边施工;
违背基本
③无图施工;
建设程序
④不经竣工验收就交付使用。
①无证设计;无证施工;
②越级设计;越级施工;
(2) ③转包、挂靠;
违反 ④工程招标投标中的不公平竞争;
法律法规 ⑤超常的低价中标;
⑥非法分包;
⑦擅自修改设计。①盲目套用图纸;
②采用不正确的结构方案;
(3)
③计算简图与实际受力情况不符;
设计差错
④内力分析有误;
⑤沉降缝或变形缝设置不当。
①不按图施工或未经设计单位同意擅自修改设计。
②不按有关的施工规范和操作规程施工,浇筑混凝
土时振捣不良,产生薄弱部位;砖砌体砌筑上下通
(4)
缝,灰浆不饱满等均能导致砖墙破坏。
施工与管理
③施工组织管理紊乱,不熟悉图纸,盲目施工;施
不到位
工方案考虑不周,施工顺序颠倒;图纸未经会审,
仓促施工;技术交底不清,违章作业;疏于检查、
验收等。95.对工程质量事故进行处理时,应遵循的原则有
( )。
A.安全可靠,不留隐患
B.满足建筑物的功能和使用要求
C.正确确定事故性质
D.技术可行
E.正确确定处理范围95.【答案】CE
【解析】工程质量事故处理的基本方法包括工程质量
事故处理方案的确定及工程质量事故处理后的鉴定验
收。其目的是消除质量缺陷,以达到建筑物的安全可
靠和正常使用功能及寿命要求,并保证后续施工的正
常进行。
(1)其一般处理原则是:
①正确确定事故性质,是表面性还是实质性、是结构
性还是一般性、是迫切性还是可缓性;
②正确确定处理范围,除直接发生部位,还应检查处
理事故相邻影响作用范围的结构部位或构件。
(2)其处理基本要求是:安全可靠,不留隐患;满足
建筑物的功能和使用要求;技术可行,经济合理。96.总承包单位负责采购设备的,项目监理机构应对设
备采购方案进行审查,内容包括( )。
A.采购的基本原则、范围和内容
B.采购依据的图纸、规范和标准
C.设备生产厂家资质
D.保证设备质量的具体措施
E.设备成本分析96.【答案】ABD
【解析】总承包单位或安装单位负责采购设备的,采
购前应向项目监理机构提交设备采购方案,按程序审
查同意后方可实施。项目监理机构对设备采购方案的
审查应包括,但不限于以下内容:采购的基本原则、
范围和内容,依据的图纸、规范和标准、质量标准、
检查及验收程序,质量文件要求,以及保证设备质量
的具体措施等。
【考点来源】《质量控制》第八章第一节设备采购质
量控制97.项目监理机构在施工阶段实施投资控制的工作包括
( )。
A.进行工程计量和付款签证
B.审核竣工结算款
C.处理施工单位提出的工程变更费用
D.审查设计概算
E.审核投标人的投标报价97.【答案】ABC
【解析】项目监理机构在施工阶段进行投资控制的主
要工作:
(1)进行工程计量和付款签证:总监理工程师根据建
设单位的审批意见,向施工单位签发工程款支付证书。
(2)对完成工程量进行偏差分析;
(3)审核竣工结算款;
(4)处理施工单位提出的工程变更费用;
(5)处理费用索赔。
【考点来源】《投资控制》第一章第三节建设工程投
资控制的主要任务98.措施项目费中的安全文明施工费包含( )。
A.施工单位的临时设施费
B.建设单位的临时设施费
C.对已完成的工程进行成品保护发生的费用
D.环境保护费
E.建筑工程实名制管理费98.【答案】ADE
【解析】安全文明施工费:
(1)环境保护费;
(2)文明施工费;
(3)安全施工费;
(4)临时设施费:是指施工企业为进行建设工程施工
所必须搭设的生活和生产用的临时建筑物、构筑物和
其他临时设施费用;
(5)建筑工人实名制管理费。
【考点来源】《投资控制》第二章第二节建筑安装工
程费用的组成和计算99.进口设备采用装运港船上交货方式时,买方的责任
有( )。
A.承担货物装船前后的一切费用
B.负责支付运输费用
C.负责租船或订舱
D.负责办理保险及支付保险费
E.办理目的港的相关出口手续99.【答案】BCD
【解析】采用装运港船上交货价时,买方的责任是:
(1)负责租船或订舱,支付运费,并将船期、船名通
知卖方;
(2)承担货物装船后的一切费用和风险;
(3)负责办理保险及支付保险费,办理在目的港的进
口和收货手续;
(4)接受卖方提供的有关装运单据,并按合同规定支
付货款。
【考点来源】《投资控制》第二章第三节设备、工器
具购置费用组成和计算100.相比其他债务资金筹措渠道与方式,债券筹资的
优点有( )。
A.保障股东控制权
B.完全积极的财务杠杆作用
C.便于调整资本结构
D.经营灵活性较高
E.有效降低企业总资金成本100.【答案】AC
【解析】债券筹资的优点:
(1)筹资成本较低;
(2)保障股东控制权;
(3)发挥财务杠杆作用;
(4)便于调整资本结构。
【考点来源】《投资控制》第三章第一节工程项目资
金来源101.某项目净现金流量见下表,下列说法中正确的是
( )。
年份 1 2 3 4 5 6 7 8
净现金流量
-4200 -4800 2000 2300 2500 2500 2500 2500
(万元)
A.该项目动态投资回收期小于5年
B.该项目净现值为5300万元
C.折现率为12%时,净现值为134万元
D.该项目的静态投资回收期为5.88年
E.12%<IRR<13%101.【答案】CDE
【解析】静态投资回收期=6-1+|-2200|/2500=5.88
年,动态投资回收期>5.88年,所以A选项错误,D选
项正确。B选项错误,累计净现金流量=5300万元,而
不是净现值。C选项正确,折现率为12%时,净现值为
134万元;折现率为13%时,净现值为-118万元,所以
内部收益率介于12%和13%中间,E选项正确。
【考点来源】《投资控制》第四章第四节财务和经济
分析102.确定基准收益率的基础是( )。
A.资金成本
B.通货膨胀
C.投资风险
D.机会成本
E.沉没成本102.【答案】AD
【解析】基准收益率的确定一般以行业的平均收益率
为基础,同时综合考虑资金成本、投资风险、通货膨
胀以及资金限制等影响因素。资金成本和机会成本是
确定基准收益率的基础,投资风险和通货膨胀是确定
基准收益率必须考虑的影响因素。
【考点来源】《投资控制》第四章第四节财务和经济
分析103.对于由各组成部分组成的产品,可优先选择( )
作为价值工程的对象。
A.造价高的组成部分
B.占产品成本比重大的组成部分
C.数量多的组成部分
D.加工工序多的组成部分
E.废品率低的组成部分103.【答案】ABCD
【解析】
(1)结构复杂或落后的产品;
(2)制造工序多或制造方法落后及手工劳动较多
生产企业
的产品;
的产品组合
(3)原材料种类繁多和互换材料较多的产品;
(4)在总体成本中占比重大的产品。
(1)造价高的组成部分;
(2)占产品成本比重大的组成部分;
各组成部分 (3)数量多的组成部分;
组成的产品 (4)体积或重量大的组成部分;
(5)加工工序多的组成部分;
(6)废品率高和关键性的组成部分。104.采用定额单价法编制施工图预算时,对图纸进行
审核的内容有( )。
A.图纸间相关尺寸是否有误
B.图纸是否齐全完整
C.图纸是否满足使用功能的要求
D.设备与材料表上的规格、数量等是否与图示相符
E.是否有设计变更104.【答案】ADE
【解析】图纸审核:
(1)图纸间相关尺寸是否有误;
(2)设备与材料表上的规格、数量是否与图示相符,
详图、说明、尺寸和其他符号是否正确等,若发现错
误应及时纠正;
(3)图纸是否有设计更改通知。
【考点来源】《投资控制》第五章第四节施工图预算
编制和审查105.根据现行计价规范,可以使用工程量清单进行计
价的活动有( )。
A.修正总概算的编制
B.最高投标限价的编制
C.工程合同价款的约定
D.合同价款的支付
E.流动资金的估算105.【答案】BCD
【解析】工程量清单适用于建设工程发承包及实施结
算的计价活动,包括工程量清单的编制、招标控制价
的编制、投标报价的编制、工程合同价款的约定、工
程施工过程中计量与合同价款的支付、索赔与现场签
证、竣工结算的办理和合同价款争议的解决以及工程
造价鉴定等活动。
【考点来源】《投资控制》第六章第一节招标控制价
编制106.审核投标报价时关于其他项目费的审核,说法正
确的有( )。
A.暂估价可以变动和更改
B.暂列金额应按照招标工程量清单中列出的金额填写,
不得变动
C.暂估价中的材料、工程设备必须按照暂估单价计入
综合单价
D.计日工应按照招标工程量清单列出的项目和估算的
数量,自主确定综合单价并计算计日工金额
E.总承包服务费应根据招标人要求确定106.【答案】BCD
【解析】(1)暂列金额应按照招标工程量清单中列出
的金额填写,不得变动;
(2)暂估价不得变动和更改。暂估价中的材料、工程
设备必须按照暂估单价计入综合单价;专业工程暂估
价必须按照招标工程量清单中列出的金额填写;
(3)计日工应按照招标工程量清单列出的项目和估算
的数量,自主确定综合单价并计算计日工金额;
(4)总承包服务费应根据招标工程量列出的专业工程
暂估价内容和供应材料、设备情况,按照招标人提出
协调、配合与服务要求和施工现场管理需要自主确定。
【考点来源】《投资控制》第六章第二节投标报价审
核107.工程计量时,发包人应予以计量的工程量有( )。
A.有缺陷工程的工程量
B.工程量清单中的工程量
C.承包人超出设计图纸和设计文件要求所增加的工程量
D.工程变更导致增加的工程量
E.承包人原因导致返工的工程量107.【答案】BD
【解析】工程计量的原则:
对于不符合合同文件要求的工程,承包人超出施
不计量 工图纸范围或因承包人原因造成返工的工程量,
不予计量。
监理人一般只对以下三方面的工程项目进行计量:
①工程量清单中的全部项目;
计量
②合同文件中规定的项目;
③工程变更项目。108.根据《标准施工招标文件》,承包人可同时索赔
增加的成本,延误的工期和相应利润的情形有( )。
A.发包人提前交付工程设备
B.异常恶劣的气候条件
C.监理人重新检查隐蔽工程后发现工程质量符合合同
要求
D.发包人原因引起的暂停施工
E.施工过程中发现文物108.【答案】CD
【解析】A选项只可索赔费用;B选项只可索赔工期;
E选项可索赔工期和费用。
《标准施工招标文件》可补偿内容
序号 主要内容
工期 费用 利润
✔ ✔
1 施工过程中发现文物、古迹及其他遗迹、化石、钱币或物品
✔ ✔
2 承包人遇到不利物质条件
✔ ✔
3 发包人提供资料错误导致承包人的返工或造成工程损失
部分
✔
4 不可抗力 费用
✔
✔ ✔
5 发包人原因导致试运行失败
✔ ✔
6 发包人原因导致工程缺陷和损失
✔ ✔
7 发包人要求承包人提前竣工
✔
8 发包人要求向承包人提前交付材料和工程设备
✔
9 基准日后法律变化引起的价格调整
✔
10 采用合同未约定的安全作业环境及安全施工措施
✔
11 因发包人原因造成承包人人员工伤事故
✔
12 工程移交后因发包人原因出现的缺陷修复后的试验和试运行
✔
13 异常恶劣的气候条件109.下列影响进度的因素中,属于组织管理因素的是
( )。
A.不合理的施工方案
B.各施工过程之间配合出现问题
C.施工安全措施不当
D.计划安排不周密
E.施工设备选项失当109.【答案】BD
【解析】组织管理因素:向有关部门提出各种申请审
批手续的延误;合同签订时遗漏条款、表达失当;计
划安排不周密,组织协调不力,导致停工待料、相关
作业脱节;领导不力,指挥失当,使参加工程建设的
各个单位、各个专业、各个施工过程之间交接、配合
上发生矛盾等。
AC选项属于施工技术因素;E选项属于材料、设备因素。
【考点来源】《进度控制》第一章第一节建设工程进
度控制的概念110.为了确保建设工程进度控制目标的实现,项目监理
机构可以采取的技术措施有( )。
A.建立工程进度报告制度及进度信息沟通网络
B.加强索赔管理,公正地处理索赔
C.编制进度控制工作细则,指导监理人员实施进度控制
D.对工程延误收取误期损失赔偿金
E.审查承包商提交的进度计划、使承包商能在合理的状
态下施工110.【答案】CE
【解析】进度控制的技术措施主要包括:
(1)审查承包商提交的进度计划、使承包商能在合理
的状态下施工;
(2)编制进度控制工作细则,指导监理人员实施进度
控制;
(3)采用网络计划技术及其他科学适用的计划方法,
并结合电子计算机的应用,对建设工程进度实施动态
控制。A选项属于组织措施。B选项属于合同措施。D
选项属于经济措施。
【考点来源】《进度控制》第一章第一节建设工程进
度控制的概念111.建设工程实施全过程监理时,监理单位总进度计
划的编制依据有( )。
A.工程项目建设总进度计划
B.施工单位的施工总进度计划
C.设计单位的设计总进度计划
D.工程项目建议书
E.工程项目前期工作计划111.【答案】AE
【解析】监理总进度计划是依据工程项目可行性研究
报告、工程项目前期工作计划和工程项目建设总进度
计划编制。
【考点来源】《进度控制》第一章第二节建设工程进
度计划体系112.建设工程组织流水施工时,影响施工过程流水强
度的因素有( )。
A.投入的施工机械台数和人工数
B.施工机械所能容纳的工人数量
C.相邻两个施工过程相继开工的间隔时间
D.施工过程中投入资源的产量定额
E.施工段数目112.【答案】AD
【解析】流水强度的影响因素:
(1)投入该施工过程中的资源量(施工机械台数和人
工数);
(2)投入该施工过程中资源的产量定额;
(3)投入该施工过程中的资源种类数。
【考点来源】《进度控制》第二章第一节基本概念113.加快的成倍节拍流水施工的特点有( )。
A.同一施工过程在各个施工段上的流水节拍均相等
B.相邻施工过程的流水步距等于流水节拍
C.各个专业工作队在施工段上能够连续作业
D.每个施工过程均成立一个专业工作队
E.所有施工段充分利用且没有空闲时间113.【答案】ACE
【解析】加快的成倍节拍流水施工的特点:
(1)同一施工过程在其各个施工段上的流水节拍均相
等;不同施工过程的流水节拍不等,但其值为倍数关
系;
(2)相邻专业工作队的流水步距相等,且等于流水节
拍的最大公约数(K);
(3)专业工作队数大于施工过程数;
(4)各个专业工作队在施工段上能够连续作业,施工
段之间没有空闲时间。
【考点来源】《进度控制》第二章第一节流水施工原
理基本概念114.关于双代号网络计划中关键节点的说法,正确的
有( )。
A.以关键节点为完成节点的工作必为关键工作
B.两端为关键节点的工作不一定是关键工作
C.关键节点只能处于关键线路上
D.关键节点的最迟时间与最早时间差值最小
E.由关键节点组成的线路不一定是关键线路114.【答案】BDE
【解析】关键节点的特性:
(1)在双代号网络计划中,关键线路上的节点称为关
键节点,但由关键节点组成的线路不一定是关键线路;
(2)关键工作两端的节点必为关键节点,但两端为关
键节点的工作不一定是关键工作;
(3)以关键节点为完成节点的工作,其总时差和自由
时差必然相等;
(4)关键节点的最迟时间与最早时间的差值最小,当
网络计划的计划工期等于计算工期时,关键节点的最
早时间与最迟时间必然相等。
【考点来源】《进度控制》第三章第三节网络计划时
间参数的计算115.关于网络计划关键路线说法中,正确的有( )。
A.单代号网络图中工作之间时间间隔为零的线路是关
键线路
B.双代号网络图中由关键节点连接而成的线路是关键
线路
C.双代号时标网络图中自始至终没有虚箭线的线路是
关键线路
D.双代号网络图中总的持续时间最长的线路是关键线
路
E.单代号搭接网络图中工作之间时间间隔为零的线路
是关键线路115.【答案】ADE
【解析】选项B,双代号网络图中由关键节点连接而成
的线路不一定是关键线路。选项C,双代号时标网络图
中自始至终没有波形线的线路是关键线路。
【考点来源】《进度控制》第三章第三节网络计划时
间参数的计算116.工期优化时,选择压缩对象宜考虑的因素有
( )。
A.缩短持续时间对质量和安全影响不大的工作
B.缩短持续时间所需增加的费用最少的工作
C.有充足备用资源的工作
D.缩短持续时间所需增加的工程量最少的工作
E.有充足劳动力的工作116.【答案】ABC
【解析】选择压缩对象时宜在关键工作中考虑下列因
素:
(1)缩短持续时间对质量和安全影响不大的工作;
(2)有充足备用资源的工作;
(3)缩短持续时间所需增加的费用最少的工作。
【考点来源】《进度控制》第三章第五节网络计划的
优化117.下列选项中,属于进度监测系统过程工作的是
( )。
A.定期召开现场会议
B.实际进度数据的加工处理
C.实际进度与计划进度的对比分析
D.分析进度偏差产生的原因
E.分析进度偏差对总工期的影响117.【答案】ABC
【解析】进度监测的系统过程:
(1)进度计划执行中的跟踪检查
1)定期收集进度报表资料;
2)现场实地检查工程进展情况;
3)定期召开现场会议;
(2)实际进度数据的加工处理
(3)实际进度与计划进度的对比分析
【考点来源】《进度控制》第四章第一节实际进度监
测与调整的系统过程118.采用S曲线比较工程实际进度与计划进度,可获得
( )。
A.工程实际资源需用量
B.工程实际进展情况
C.各工作时差利用情况
D.工程实际超额或拖欠完成的任务量
E.工程实际进度超前或拖后的时间118.【答案】BDE
【解析】通过比较实际进度S曲线和计划进度S曲线,
可以获得如下信息:
(1)工程项目实际进展情况;
(2)工程项目实际进度超前或拖后的时间在S曲线比
较图中可以直接读出实际进度比计划进度超前或拖后
的时间;
(3)工程项目实际超额或拖欠的任务量在S曲线比较
图中可以直接读出实际进度比计划进度超额或拖欠的
任务量;
(4)后期工程进度预测。119.施工进度控制工作细则是在建设工程监理规划的
指导下编制的更具有实施性和操作性的文件,主要内
容包括( )。
A.工程项目结构分解图
B.进度数据采集方式
C.施工进度控制目标实现的风险分析
D.进度控制的合同措施
E.进度控制人员的职责分工119.【答案】BCDE
【解析】施工进度控制工作细则是在建设工程监理规
划的指导下编制的更具有实施性和操作性的监理业务
文件。主要内容:
(1)施工进度控制目标分解图;
(2)施工进度控制的主要工作内容和深度;
(3)进度控制人员的职责分工;
(4)与进度控制有关工作的时间安排及工作流程;
(5)进度控制的方法(检查周期、数据采集方式等);
(6)进度控制具体措施(组织、技术、经济、合同措
施);
(7)施工进度控制目标实现的风险分析;
(8)尚待解决的有关问题。120.施工总进度计划编制过程中,确定各项单位工程
开竣工时间和相互搭接关系时应考虑的因素有( )。
A.同一时期施工的项目不宜过多,以免人力物力过于
分散
B.施工困难较多的工程尽量延缓施工
C.应注意季节对施工顺序的影响,以保证工期和质量
D.尽量提高单位工程施工的机械化程度,以降低工程
成本
E.尽量做到劳动力、施工机械和主要材料的供应在工
期内均衡120.【答案】ACE
【解析】在确定各单位工程的开竣工时间和相互搭接
关系中,应主要考虑:
(1)同一时期施工的项目不宜过多,以避免人力、物
力过于分散;
(2)尽量做到均衡施工,以使劳动力、施工机械和主
要材料的供应在整个工期范围内达到均衡;
(3)尽量提前建设可供工程施工使用的永久性工程,
以节省临时工程费用;
(4)急需和关键的工程先施工,以保证工程项目如期
交工。对于某些技术复杂、施工周期较长、施工困难
较多的工程,亦应安排提前施工,以利于整个工程项
目按期交付使用;(5)施工顺序必须与主要生产系统投入生产的先后次
序相吻合。同时还要安排好配套工程的施工时间,以
保证建成的工程能迅速投入生产或交付使用;
(6)应注意季节对施工顺序的影响,使施工季节不导
致工期拖延,不影响工程质量;
(7)安排一部分附属工程或零星项目作为后备项目,
用以调整主要项目的施工进度;
(8)注意主要工种和主要施工机械能连续施工。
【考点来源】《进度控制》第六章第三节施工进度计
划的编制与审查祝 大 家 顺 利 通 关
