2025 环球网校一级建造师《水利水电工程管理与实务》真题透析
课程导学
一、课程设计思路
《真题透析》是强化阶段的课程,基于对学习规律和考试特点的深度研究,采用“真题展示+知
识点分析及拓展”的形式呈现,以题带点,通过对真题的分析,点拨考点内容及考查方式。
在真题展示部分,挑选近5年具有代表性的真题,清晰的展示本考点的考查频率和考查形式,每
个题目都配备了详细的视频解析,可扫二维码观看,实现个性化学习。
在知识点分析及拓展部分,会深入挖掘考点的内涵并进行拓展,通过举一反三的方式,展示考点
还可能考查的题型以及容易出现的考查形式。例如,对于法规类考点,会从选择题、案例分析题等不
同角度分析其考查方式的变化;对于实务类考点,则会结合实际施工场景,剖析此考点在考题中的呈
现方式。
帮助大家全方位、多层次的吃透考点,不仅能熟练解答真题,更能在面对新颖、灵活的考查形式
时,做到游刃有余、以不变应万变。
二、课程学习要求
本课程具有两大优势:一是可以充分利用真题自行检验学习效果;二是可以带着在解题中产生的
疑问去学习考点,这样更具有针对性,也能更好的查缺补漏。
建议大家在具备一定基础知识或完成部分课程学习后,再使用本资料。当大家对本学科知识体系
形成初步认知,构建起基本的知识框架后,再接触真题,才能够更好地将题目与所学知识进行关联,
且能在考查形式拓展及解题思路等方面更胜一筹。
学习过程中,切不可单纯死记题目本身,而应着重理解考点。题目是无限的,但考点是有限的。
死记硬背题目只能应对已知的题目,一旦题目形式或考查角度发生变化,就会陷入解题困境。应该借
助真题深入理解考点的实质,掌握其在不同情境下的考查形式,才能真正做到学以致用。与此同时,
在做真题的过程中,需注重归纳总结解题方法和技巧,剖析题目中的陷阱和易错点,通过反复练习和
思考,逐渐提升解题能力和应试技巧。
扫码关注更多内容
第 1 页 共 119 页学员专用 请勿外泄
第 1 篇 水利水电工程技术
第 1章水利水电工程勘测与设计
1.1 水利水电工程勘测
考点:常用测量仪器及其作用
【真题展示】
【2024·单选】水利工程施工常用的水准仪,按精度不同划分为( )个等级。
A.2
B.3
C.4
D.5
【答案】C
【解析】水准仪按精度不同划分为4个等级。
【真题知识点展示及拓展】

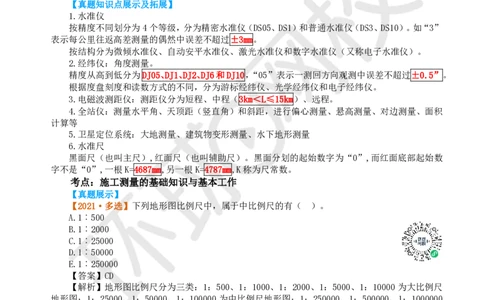

1.水准仪
按精度不同划分为4个等级,分为精密水准仪(DS05、DS1)和普通水准仪(DS3、DS10)。如“3”
表示每公里往返高差测量的偶然中误差不超过±3mm。
按结构分为微倾水准仪、自动安平水准仪、激光水准仪和数字水准仪(又称电子水准仪)。
2.经纬仪:角度测量。
精度从高到低分为DJ05、DJ1、DJ2、DJ6和DJ10,“05”表示一测回方向观测中误差不超过±0.5”。
根据度盘刻度和读数方式的不同,分为游标经纬仪、光学经纬仪和电子经纬仪。
3.电磁波测距仪:测距仪分为短程、中程(3km<L≤15km)、远程。
4.全站仪:测量水平角、天顶距(竖直角)和斜距,进行偏心测量、悬高测量、对边测量、面积
计算等
5.卫星定位系统:大地测量、建筑物变形测量、水下地形测量
6.水准尺
黑面尺(也叫主尺),红面尺(也叫辅助尺)。黑面分划的起始数字为“0”,而红面底部起始数
字不是“0”,一根K=4687mm,另一根K=4787mm,K称为尺常数。
考点:施工测量的基础知识与基本工作
【真题展示】
【2021·多选】下列地形图比例尺中,属于中比例尺的有( )。
A.1︰500
B.1︰2000
C.1︰25000
D.1︰50000
E.1︰250000
【答案】CD
【解析】地形图比例尺分为三类:1:500、1:1000、1:2000、1:5000、1:10000 为大比例尺
地形图;1:25000、1:50000、1:100000 为中比例尺地形图;1:250000、1:500000、1:1000000
为小比例尺地形图。
【真题知识点展示及拓展】
1.基础知识
我国自1988年1月1日起开始采用 1985国家高程基准作为高程起算的统一基准。
地形图比例尺分为三类:大比例尺(1∶10000);中比例尺(1∶100000);小比例尺(1∶1000000)。
2.施工放样
平面位置放样方法:直角交会法、极坐标法、角度交会法、距离交会法
高程放样方法:可分别采用水准测量法、光电测距三角高程法、解析三角高程法和视距法等。中
误差应不大于 10mm 的部位,应采用水准测量法。
扫码关注更多内容
第 2 页 共 119 页学员专用 请勿外泄
考点:开挖工程测量
【真题展示】
【2023·单选】采用测角前方交会法进行平面细部放样,宜用( )个交会方向。
A.一
B.二
C.三
D.四
【答案】C
【解析】采用测角前方交会法,宜用三个交会方向,以“半测回”标定即可。
【2022·单选】测量土石方开挖工程量,两次独立测量的差值小于5%时,可以作为最后工程量的
是( )值。
A.大数
B.中数
C.小数
D.重测
【答案】B
【解析】两次独立测量同一区域的开挖工程量其差值小于 5%(岩石)和 7%(土方)时,可取中
数作为最后值。
【真题知识点展示及拓展】
1.开挖工程测量
开挖工程细部放样方法有极坐标法、测角前方交会法、后方交会法等,但基本的方法主要是极
坐标法和测角前方交会法。采用测角前方交会法,宜用三个交会方向,以“半测回”标定即可。
两次独立测量同一区域的开挖工程量其差值小于 5%(岩石)和 7%(土方)时,可取中数作为最
后值。
开挖工程量的计算中面积的计算方法可采用解析法或图解法(求积仪)。
开挖工程测量应包括下列内容:开挖区原始地形图和原始断面图测量;开挖轮廓点放样;开挖竣
工地形、断面测量和工程量测算。
考点:立模与填筑放样
【真题展示】
【真题知识点展示及拓展】
1.填筑工程量测算:两次独立测量同一工程,其测算体积之较差,在小于该体积的 3%时,可取
中数作为最后值。
2.混凝土建筑物的高程放样精度的要求:
①对于连续垂直上升的建筑物,除了有结构物的部位(如牛腿、廊道、门洞等)外,高程放样的
精度要求较低,主要应防止粗差的发生。
②对于溢流面、斜坡面以及形体特殊的部位,其高程放样的精度,一般应与平面位置放样的精度
相一致。
③对于混凝土抹面层,有金属结构及机电设备预埋件的部位,其高程放样的精度,通常高于平面
位置的放样精度,应采用水准测量方法并注意检核。
(4)特殊部位的模板架设后,应利用测放的轮廓点进行检查。
考点:施工期间的外部变形监测
【真题展示】
【真题知识点展示及拓展】
滑坡、高边坡稳定监测采用交会法;水平位移监测采用视准线法(活动觇牌法和小角度法);垂
直位移监测,宜采用水准监测法,也可采用满足精度要求的光电测距三角高程法;地基回弹宜采用水
准仪与悬挂钢尺相配合的监测方法。
扫码关注更多内容
第 3 页 共 119 页学员专用 请勿外泄
考点:竣工测量
【真题展示】
【真题知识点展示及拓展】
误差产生的原因:①人的原因。②仪器的原因。③外界环境的影响。
误差的分类:系统误差、偶然误差和粗差。
考点:工程地质与水文地质条件及分析
【真题展示】
【2024·单选】地质构造中的背斜属于( )。
A.倾斜构造
B.水平构造
C.褶皱构造
D.断裂构造
【答案】C
【解析】褶皱构造指组成地壳的岩层受构造应力作用,使岩层形成一系列波状弯曲而未丧失其连
续性的构造,其基本类型包括背斜和向斜两种。

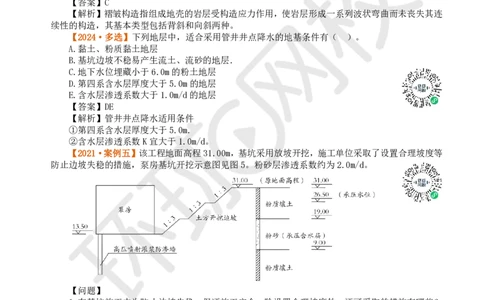

【2024·多选】下列地层中,适合采用管井井点降水的地基条件有( )。
A.黏土、粉质黏土地层
B.基坑边坡不稳易产生流土、流砂的地层.
C.地下水位埋藏小于6.0m的粉土地层
D.第四系含水层厚度大于5.0m的地层
E.含水层渗透系数大于1.0m/d的地层
【答案】DE
【解析】管井井点降水适用条件
①第四系含水层厚度大于5.0m.
②含水层渗透系数K宜大于1.0m/d。
【2021·案例五】该工程地面高程31.00m,基坑采用放坡开挖,施工单位采取了设置合理坡度等
防止边坡失稳的措施,泵房基坑开挖示意图见图5。粉砂层渗透系数约为2.0m/d。
【问题】
1.在基坑施工中为防止边坡失稳,保证施工安全,除设置合理坡度外,还可采取的措施有哪些?
2.水利工程基坑土方开挖中,人工降低地下水位常用的方式有哪些?本工程泵房基坑人工降低地
下水位采用哪种方式较合理?说明理由。
【参考答案】
1.采取措施还有:设置边坡护面、基坑支护、降低地下水位。
2.(1)人工降低地下水位常用的方式有:轻型井点法和管井井点法。
(2)本工程泵房基坑人工降低地下水位采用管井法较合理。
理由是:第四系含水层厚度大于5.0m;粉砂渗透系数较大(含水层渗透系数大于1.0m/d)。
【2020·单选】岸坡岩体发生向临空面方向的回弹变形及产生近似平行于边坡的拉张裂隙,称为
( )。
A.滑坡
B.蠕变
扫码关注更多内容
第 4 页 共 119 页学员专用 请勿外泄
C.崩塌
D.松弛张裂
【答案】D
【解析】松弛张裂:是指由于临谷部位的岩体被冲刷侵蚀或人工开挖,使边坡岩体
失去约束,应力重新调整分布,从而使岸坡岩体发生向临空面方向的回弹变形及产生近平行于边坡的
拉张裂隙,一般称为边坡卸荷裂隙。
【真题知识点展示及拓展】
1.地质构造
地质构造按构造形态可分为倾斜构造、褶皱构造(背斜和向斜)和断裂构造(节理、劈理、断层)。
2. 边坡变形破坏的类型和特征
常见的边坡变形破坏主要有松弛张裂(拉张裂隙)、蠕变(缓慢)、崩塌(突然脱离)、滑坡
(滑动破坏)四种类型。此外尚有坍滑、错落、倾倒等过渡类型,另外泥石流也是一种边坡变形破坏
的类型。
3.土质基坑工程地质问题分析
1)土质基坑工程地质问题主要包括两个方面:边坡稳定和基坑降排水。
2)在基坑施工中,为防止边坡失稳,保证施工安全,采取的措施有:设置合理坡度,设置边坡
护面、基坑支护,降低地下水位等。
3)基坑降排水的目的主要有:增加边坡的稳定性;对于细砂和粉砂土层的边坡,防止流砂和管
涌的发生;对下卧承压含水层的黏性土基坑,防止基坑底部隆起;保持基坑土体干燥,方便施工。
4)基坑开挖的降排水一般有两种途径:明排法(好地层+不大于 2.0m)和人工降水。其中,人
工降水经常采用轻型井点或管井井点降水方式。
管井井点降水适用条件
①第四系含水层厚度大于5.0m。
②含水层渗透系数K宜大于1.0m/d。
4.地震一般可分为天然地震(构造地震、火山地震、陷落地震)、人工地震(爆破、巨石坠落、
水库蓄水)
1.2 水利水电工程设计
考点:水利水电工程等级划分
【真题展示】
【2024·案例四】某中型水库工程位于山区,大坝为土石坝,河道呈 V 形峡谷,坝址河床宽
40m,枯水期流量 20m³/s,施工期采用隧洞作为泄水建筑物。
【问题】1.根据背景资料,指出该工程大坝和围堰建筑物的级别。
【参考答案】1.(1)该工程大坝的级别是3级,围堰的级别是5级;
【2022·多选】下列水库大坝建筑物级别可提高一级的有( )。
A.坝高120m的2级混凝土坝
B.坝高95m的2级土石坝
C.坝高100m的2级浆砌石坝
D.坝高75m的3级土石坝
E.坝高95m的3级混凝土坝
【答案】BD
【解析】坝高超过下表指标,其级别可提高一级。
扫码关注更多内容
第 5 页 共 119 页学员专用 请勿外泄
【2022·案例一】某大(2)型节制闸工程共26孔,每孔净宽10m。施工采用分期导
流,导流围堰为斜墙带铺盖式
【问题】1.根据背景资料,判定本工程导流围堰的建筑物级别,
【参考答案】1.围堰的建筑物级别:4级
【2022·案例四】某水利工程水库总库容0.64×108m³,大坝为碾压混凝土坝,最大
坝高58m。
【问题】1.根据背景资料,判别工程的规模、等别及碾压混凝土坝和围堰的建筑物
级别。
【参考答案】1.工程的规模:中型;等别:Ⅲ等;碾压混凝土坝:3级;围堰5级。
【2021·单选】工程等别为Ⅱ等的水电站工程,其主要建筑物与次要建筑物的级别分别为( )。
A.1级、2级
B.2级、3级
C.3级、4级
D.4级、5级
【答案】B
【解析】Ⅱ等的工程,主要建筑物2级,次要建筑物3级。
【真题知识点展示及拓展】
扫码关注更多内容
第 6 页 共 119 页学员专用 请勿外泄
考点:水利水电工程洪水标准
【真题展示】
【2024·多选】关于建筑物洪水标准的说法,正确的是( )。
A.洪水标准是指为维护水工建筑物自身安全所需要防御的洪水大小
B.建筑物的洪水标准应按山区、丘陵区和平原、滨海区两类分别确定
C.建筑物的洪水标准是指维护其保护对象安全所需要防御的洪水大小
D.穿堤建筑物的洪水标准应不低于堤防防洪标准
E.水库挡水建筑物采用土石坝和混凝土坝混合坝型时,其洪水标准应采用土石坝的洪水标准
【答案】ABDE
【解析】洪水标准是指为维护水工建筑物自身安全所需要防御的洪水大小,一般以某一频率或重
现期洪水表示,分为设计洪水标准和校核洪水标准。
【真题知识点展示及拓展】
1.一般规定
洪水标准是指为维护水工建筑物自身安全所需要防御的洪水大小,一般以某一频率或重现期洪水
表示,分为设计洪水标准和校核洪水标准。
水利水电工程永久性水工建筑物的洪水标准,应按山区、丘陵区和平原、滨海区两类分别确定。
挡水建筑物采用土石坝和混凝土坝混合坝型时,其洪水标准应采用土石坝的洪水标准。
2.洪水标准
扫码关注更多内容
第 7 页 共 119 页学员专用 请勿外泄
考点:水利水电工程抗震设防标准
【真题展示】
【真题知识点展示及拓展】
考点:水库特征水位及特征库容
【真题展示】
【2024·单选】水库的总库容是指( )。
A.最高洪水位以下的静库容
B.设计洪水位以下的静库容
C.防洪限制水位以下的静库容
D.防洪高水位以下的静库容
【答案】A
【解析】水库总库容指水库最高水位以下的静库容。
【2024·单选】水库遇大坝的设计洪水时,在坝前达到的最高水位称为( )。
A.防洪限制水位
B.设计洪水位
C.正常高水位
D.防洪高水位
【答案】B
【解析】设计洪水位。指水库遇大坝的设计洪水时,在坝前达到的最高水位。
防洪限制水位(汛前限制水位) 。指水库在汛期允许兴利的上限水位,也是水库汛期防洪运用
时的起调水位。
正常高水位指水库在正常运用的情况下,为满足设计的兴利要求在供水期开始时应蓄到的最高水位。
防洪高水位。指水库遇下游保护对象的设计洪水时,在坝前达到的最高水位。
【2023·单选】水库总库容对应的特征水位是( )水位。
A.正常
B.防洪高
C.设计
D.校核
【答案】D
【解析】水库总库容对应的特征水位是校核水位。
【2021·单选】水库防洪库容是指防洪限制水位与( )之间的水库容积。
A.校核洪水位
B.设计洪水位
C.正常蓄水位
D.防洪高水位
【答案】D
【解析】防洪库容指防洪高水位至防洪限制水位之间的水库容积。
扫码关注更多内容
第 8 页 共 119 页学员专用 请勿外泄
【真题知识点展示及拓展】
1.水库特征水位
(1)校核洪水位。大坝的校核洪水、确定大坝顶高程及进行大坝安全校核。
(2)设计洪水位。大坝的设计洪水、正常运用的最高洪水位。
(3)防洪高水位。下游保护对象的设计洪水。
(4)防洪限制水位(汛前限制水位)。汛期允许兴利的上限水位、汛期起调水位。
(5)正常蓄水位(正常高水位、设计蓄水位、兴利水位)。正常、兴利
(6)死水位(设计低水位)。允许消落到的最低水位。
2.水库特征库容
(1)静库容。指坝前某一特征水位水平面以下的水库容积。
(2)总库容。最高洪水位以下的水库静库容。
(3)防洪库容。控制洪水。
(4)调洪库容。校核洪水调洪削峰,保证大坝安全。
(5)兴利库容(有效库容、调节库容)。调节径流,兴利
(6)重叠库容(共用库容、结合库容)。汛期用于蓄洪、非汛期用于兴利的水库容积。
(7)死库容(垫底库容)。容纳水库淤沙,抬高坝前水位和库区水深。不调节径流,也不放空。
考点:合理使用年限及耐久性
【真题展示】
【2022·单选】五类环境条件下的闸墩,其混凝土保护层最小厚度是( )mm。
A.30
B.40
C.50
D.60
【答案】D
【解析】第五类环境中,闸墩混凝士的保护层厚度最小值为60mm。
【2022·单选】建筑物级别为2级的水闸,其闸门的合理使用年限为( )年。
A.30
B.50
C.80
D.100
【答案】B
【解析】1级、2级永久性水工建筑物中闸门的合理使用年限应为50年,其他级别的永久性水工
建筑物中闸门的合理使用年限应为30年。
【2020·单选】某堤防建筑物级别为2级,其合理使用年限不超过( )年。
A.20
B.30
C.50
D.100
【答案】C
【解析】2级堤防合理使用年限是50年。
扫码关注更多内容
第 9 页 共 119 页学员专用 请勿外泄
【2020·多选】水工建筑物的耐久性是指保持其( )的能力。
A.适用性
B.安全性
C.经济性
D.维修性
E.美观性
【答案】AB
【解析】建筑物耐久性是指,在设计确定的环境作用和规定的维修、使用条件下,建筑物在使用
年限内保持其适用性和安全性的能力。
【真题知识点展示及拓展】
合理使用年限是指,水利水电工程及其水工建筑物建成投入运行后,在正常运行使用和规定的维
修条件下,能按设计功能安全使用的最低要求年限。
建筑物耐久性是指,在设计确定的环境作用和规定的维修、使用条件下,建筑物在合理使用年限
内保持其适用性和安全性的能力。
1.合理使用年限
1级、2级永久性水工建筑物中闸门的合理使用年限应为 50年,其他级别的永久性水工建筑物中
闸门的合理使用年限应为 30年。
2.耐久性
扫码关注更多内容
第 10 页 共 119 页学员专用 请勿外泄
考点:水工建筑物结构受力状况及主要设计方法
【真题展示】
【真题知识点展示及拓展】
1.渗流分析计算三个方面是:确定渗透压力;确定渗透坡降(或流速);确定渗流量。对土石坝,
还应确定浸润线的位置。
2.抗滑稳定安全系数公式:
f ∑W−U
=
∑P
式中K-抗滑稳定安全系数;f-接触面间的摩擦系数。∑W-自重,U-扬压力,∑P-水压力
考点:建筑材料的类型
【真题展示】
【真题知识点展示及拓展】
气硬性胶凝材料:只能在空气中硬化,并保持或继续提高其强度,属于这类材料的有石灰、石膏
与水玻璃等。只能用于地面上干燥环境的建筑物。
水硬性胶凝材料:不仅能在空气中而且能更好地在水中硬化,保持并继续提高其强度,属于这类
材料的有水泥等。既可用于地上也可用于地下或水中的建筑物。
考点:筑坝用土石料、土工合成材料及建筑石材的应用
【真题展示】
【2022·单选】用于均质土坝的土料,其有机质含量(按重量计)最大不超过( )。
A.5%
B.6%
C.7%
D.8%
【答案】A
【解析】土坝(体)壳用土石料,常用于均质土坝的土料是砂质黏土和壤土,要求其应具有一定
的抗渗性和强度,其渗透系数不宜大于1×10-4cm/s;黏料含量一般为10%~30%;有机质含量(按重
量计)不大于5%,易溶盐含量小于5%。
【真题知识点展示及拓展】
1.常用于均质土坝的土料是砂质黏土和壤土,其渗透系数不应大于 1×10-4cm/s;黏料含量一般
为10%~30%;有机质含量(按重量计)不大于5%,易溶盐含量小于 5%
2.土工合成材料包括土工织物、土工膜、土工复合材料、土工特殊材料四大类。
3.建筑石材
岩石分为火成岩(岩浆岩)、水成岩(沉积岩)及变质岩
(1)火成岩主要包括花岗岩、闪长岩、辉长岩、辉绿岩、玄武岩等。
(2)水成岩主要包括石灰岩和砂岩。
(3)变质岩主要有片麻岩、大理岩和石英岩。
考点:水泥
【真题展示】
【2024·单选】除快硬水泥外,其他水泥存储超过( )个月应复试其各项指标。
A.0.5
扫码关注更多内容
第 11 页 共 119 页学员专用 请勿外泄
B.1
C.2
D.3
【答案】D
【解析】有下列情况之一者,应复试并按复试结果使用:
①用于承重结构工程的水泥,无出厂证明者;
②存储超过3个月(快硬水泥超过1个月);
③对水泥的厂名、品种、强度等级、出厂日期、抗压强度、安定性不明或对质量 有怀疑者:
④进口水泥。
【真题知识点展示及拓展】
(1)水泥应有生产厂家的出厂质量证明书(包括品种、出厂日期、厂名、强度等级、抗压强度、
安定性等代表该产品质量的内容)以及28d强度证明书。
(2)有下列情况之一者,应复试并按复试结果使用
①用于承重结构工程的水泥,无出厂证明者;
②存储超过 3个月(快硬水泥超过1个月);
③对水泥的厂名、品种、强度等级、出厂日期、抗压强度、安定性不明或对质量有怀疑者;
④进口水泥。
考点:水泥砂浆
【真题展示】
【2023·多选】水泥砂浆保水性的指标( )。
A.泌水率
B.沉入度
C.坍落度
D.分层度
E.和易性
【答案】AD
【解析】保水性可用泌水率表示,即砂楽中泌出水分的质量占拌合水总量的百分率。但工程上采
用较多的是分层度这一指标。
【2021·单选】水泥砂浆的流动性用( )表示。
A.沉入度
B.坍落度
C.分层度
D.针入度
【答案】A
【解析】水泥砂浆的流动性用沉入度表示,沉入度大的砂浆,流动性好。
【真题知识点展示及拓展】
新拌砂浆的和易性具体技术指标包括流动性和保水性两个方面。
流动性:常用沉入度表示。沉入度大的砂浆,流动性好。
保水性:可用泌水率表示。工程上采用较多的是分层度这一指标,砂浆的分层度以1~2cm为宜。
考点:水泥混凝土的应用
【真题展示】
【2024·多选】下列外加剂中,可以改善混凝土和易性的有( )。
A.早强剂
B.减水剂
C.引气剂
D.缓凝剂
E.泵送剂
【答案】BCE
【解析】改善混凝土和易性的外加剂,包括减水剂、引气剂、泵送剂等。
【2024·多选】关于混凝土拌合及原材料检测的说法,正确的有( )。
扫码关注更多内容
第 12 页 共 119 页学员专用 请勿外泄
A.拌合混凝土时,水泥称重允许偏差为±1%
B.在拌合机口应进行混凝土坍落度检测,抽样频次为1次/2h
C.常态纤维混凝土抗压强度试件边长为300mm立方体
D.混凝土的混合材料包括粉煤灰
E.在仓库,水泥安定性抽样频次为1次/(20~50t)
【答案】ABD
【解析】常态纤维混凝土以150mm立方体试件在标准养护条件下的抗压强度为准。
水泥安定性检测,抽样地点在仓库,频次位1/(200-400)t。
【真题知识点展示及拓展】
1.外加剂
外加剂按其主要功能可分为四类:
①改善混凝土和易性的外加剂,包括减水剂、引气剂、泵送剂等。
②调节混凝土凝结时间、硬化性能的外加剂,包括速凝剂、早强剂、缓凝剂。
③改善混凝土耐久性的外加剂,包括引气剂、防水剂、阻锈剂、养护剂等。
④改善混凝土其他性能的外加剂,包括膨胀剂、防冻剂、防水剂和泵送剂等。
2.混凝土施工质量控制
3.主要技术指标
扫码关注更多内容
第 13 页 共 119 页学员专用 请勿外泄
(1)和易性
水泥混凝土拌合物的和易性包括流动性、黏聚性、保水性三个方面。
坍落度的大小反映了混凝土拌合物的和易性。
(2)混凝土的强度
水泥混凝土抗压强度是把水泥混凝土拌合物做成边长为 15cm 的标准立方体试件,在标准养护条
件(温度20±2℃,相对湿度95%以上)下,养护到28d龄期。
根据抗压强度的大小将混凝土分为不同的强度等级,如 C10、C15、C20、C25、C30、C40 等。
(25MPa≤f <30MPa的混凝土)
cu,k
混凝土的抗拉强度,一般约为相应抗压强度的10%左右。
(3)耐久性
抗渗性(W):W2表示混凝土能抵抗 0.2MPa 的水压力而不渗水
【表示混凝土抗渗试验时一组6个试件中4个试件未出现渗水时的最大水压力分别为0.2MPa。】
抗冻性(F):F50 表示混凝土抗冻性试验能经受 50 次冻融循环。(抗压强度下降不超过 25%,
质量损失不超过5%)
4.混凝土配合比
常采用的方法有:
①单位用量表示法:以每立方米混凝土中各项材料的重量来表示。
②相对用量表示法:以各项材料间的重量比来表示。
混凝土配合比的设计,实质上就是确定四种材料用量之间的三个对比关系:水胶比、砂率、浆骨
比。浆骨比是用单位体积混凝土用水量表示,是表示水泥浆与集料用量之间的对比关系。
5.集料(5mm)
(1)细集料
按细度模数F•M分:粗砂: 3.7~3.1;中砂: 3.0~2.3;细砂: 2.2~1.6;特细砂:1.5~0.7
(2)粗集料
特大石(150~80mm或120~80mm);大石(80~40mm);中石(40~20mm);小石(20~5mm)。
粗集料的最大粒径不应超过钢筋净间距的 2/3、构件断面最小边长的 1/4、素混凝土板厚的 1/2。
考点:建筑钢材的应用
【真题展示】
【2023·案例五】
【问题】
3.钢筋检验除拉力试验外,还应进行哪些试验。拉伸试验的三个指标是什么。
【参考答案】3.(1)钢筋还应进行冷弯试验。
(2)钢筋拉伸试验的三个指标是屈服点、抗拉强度、伸长率。
【真题知识点展示及拓展】
1.钢筋的应力一应变曲线
2.钢筋检验
标牌上应注有生产厂家、生产日期、牌号、产品批号、规格、尺寸等标记。
检查每批钢筋的外观质量,查看锈蚀程度及有无裂缝、结疤、麻坑、气泡、砸碰伤痕等,并应测
扫码关注更多内容
第 14 页 共 119 页学员专用 请勿外泄
量钢筋的直径。
应分批进行检验,检验时以 60t 同一炉(批)号、同一规格尺寸的钢筋为一批。随机选取 2根经
外部质量检查和直径测量合格的钢筋,各截取一个抗拉试件和一个冷弯试件进行检验,不得在同一根
钢筋上取两个或两个以上同用途的试件。钢筋取样时,钢筋端部要先截去 500mm 再取试样。
3.指标
反映钢筋塑性性能的基本指标是伸长率和冷弯性能。
屈服强度、极限强度、伸长率和冷弯性能是有物理屈服点钢筋进行质量检验的四项主要指标,而
对无物理屈服点的钢筋则只测定后三项。
钢材的力学性能主要有抗拉性能(抗拉屈服强度、抗拉极限强度、伸长率)、硬度和冲击韧性等。
工艺性能有焊接性能及冷弯性能。
在拉力检验项目中,包括屈服点、抗拉强度和伸长率三个指标。
考点:水工纤维混凝土
【真题展示】
【2024·多选】关于混凝土拌合及原材料检测的说法,正确的有( )。
A.拌合混凝土时,水泥称重允许偏差为±1%
B.在拌合机口应进行混凝土坍落度检测,抽样频次为1次/2h
C.常态纤维混凝土抗压强度试件边长为300mm立方体
D.混凝土的混合材料包括粉煤灰
E.在仓库,水泥安定性抽样频次为1次/(20~50t)
【答案】ABD
【解析】常态纤维混凝土以150mm立方体试件在标准养护条件下的抗压强度为准。
水泥安定性检测,抽样地点在仓库,频次位1/(200-400)t。
【真题知识点展示及拓展】
1.水工纤维混凝土质量检验以设计龄期抗压强度为主;常态纤维混凝土以 150mm 立方体试件在标
准养护条件下的抗压强度为准,喷射纤维混凝土以从完成标养的大板试件切割加工而成的 100mm 立方
体为准。
2.水工纤维混凝土宜采用强制式拌合机,一次拌合量不宜大于拌合设备额定搅拌量的 80%。水工
纤维混凝土的拌和宜先干拌后湿拌。
3.用于同一工程的同品种、同规格钢纤维,应按每 20t 为一个检验批。
用于同一工程的同品种、同规格合成纤维,应按每 10t 为一个检验批。
4.水工纤维混凝土原材料计量允许偏差
考点:水力荷载
【真题展示】
【2024·单选】某混凝土坝上下游作用水头,则上游单位坝面宽度作用面上的静水压力为( )。
(水的重度取9.8kN/kg)
A.4410.0kN
B.5880.0 kN
C.6002.5 kN
D.12005.0 kN
【答案】C
【解析】1/2×9.8×35×35=6002.5KN。
【2024·单选】关于坝底浮托力和渗透压力的说法,正确的是( )。
A.浮托力是由上游水深形成的,渗透压力是由上下游水位差形成的
扫码关注更多内容
第 15 页 共 119 页学员专用 请勿外泄
B.浮托力是由下游水深形成的,渗透压力是由上下游水位差形成的
C.浮托力是由上下游水位差形成的,渗透压力是由,上游水深形成的
D.浮托力是由上下游水位差形成的,渗透压力是由下游水深形成的
【答案】B
【解析】浮托力是由下游水深形成的,渗透压力是由上下游水位差形成的
【2022·单选】右图为某挡土墙底板扬压力示意图。该挡土墙底板单位宽度的扬压力为( )kN
(水的重度γ=10kN/m³)。
A.25
B.50
C.75
D.100
【答案】C
【解析】扬压力由渗透压力和浮托力组成。
渗透压力=1/2(3-2)×10×5=25kN
浮托力=(2-1)×10×5=50kN
扬压力=50+25=75kN
【2021·单选】关于混凝土坝水力荷载的说法,正确的是( )。
A.扬压力分布图为矩形
B.坝基设置排水孔可以降低扬压力
C.水流流速变化时,对坝体产生动水压力
D.设计洪水时的静水压力属于偶然作用荷载
【答案】B
【解析】扬压力包含上浮力和渗流压力,上浮力为矩形,渗流压力随上、下游水位差变化;动水
压力是指水流流速和方向改变时,对建筑物过流面所产生的压力;校核洪水时的静水压力属于偶然作
用荷载。
【真题知识点展示及拓展】
1.水工建筑物的荷载按作用随时间的变异性,可分为永久作用荷载、可变作用荷载和偶然作用荷
载(地震作用、校核洪水位时的静水压力)。
2.静水压力
某点处的静水压强p
P=γh
水深为H时,单位宽度上水平静水压力P
P= 1 γh2
2
3.扬压力
矩形部分的合力为浮托力代表值,其余部分的合力为渗透压力代表值。
浮托力(上浮力):由下游水深产生的力;
渗透压力(渗流压力):在上、下游水位差作用下产生的向上的力。
4.其他水力荷载
扫码关注更多内容
第 16 页 共 119 页学员专用 请勿外泄
动水压力是指水流流速和方向改变时,对建筑物过流面所产生的压力,包括时均压力和脉动压力。
波浪的几何要素包括波高、波长、波速等。
冰压力包括静冰压力和动冰压力。
考点:渗流分析
【真题展示】
【2024·单选】在渗流作用下,黏性土土体发生隆起、断裂和浮动的现象,称为( )。
A.管涌
B.流土
C.接触冲刷
D.接缝流失
【答案】B
【解析】在渗流作用下,非黏性土土体内的颗粒群同时发生移动的现象;或者黏性土土体发生隆
起、断裂和浮动等现象,都称为流土。
【2023·多选】渗透破坏的基本形式( )。
A.管涌
B.流土
C.接触冲刷
D.接触流失
E.塌方
【答案】ABCD
【解析】渗透变形又称为渗透破坏,是指在渗透水流的作用下,土体遭受变形或破坏的现象。一
般可分为管涌、流土、接触冲刷、接触流失四种基本形式。
【2022·多选】土石坝渗流分析的主要内容是确定( )。
A.渗透压力
B.渗透坡降
C.渗流量
D.浸润线位置
E.扬压力
【答案】(A)BCD
【解析】渗流分析主要内容有:确定渗透压力;确定渗透坡降(或流速);确定渗流量。对土石
坝,还应确定浸润线的位置。
【2020·单选】流网的网格是由( )图形构成。
A.曲线正方形(或矩形)
B.曲线正方形(或圆形)
C.曲线三角形(或正方形、矩形)
D.曲线六边形(或正方形、矩形)
【答案】A
【解析】流网法:是一种图解法,适用于任意边界条件,是在渗流区域内由流线和等势线组成的
具有曲线正方形(或矩形)网格的图形。只要按规定的原则绘制流网,一般可以得到较好的计算精度。
【2020·多选】土石坝渗流分析主要是确定( )。
A.渗透压力
B.渗透系数
C.渗透坡降
D.渗透流量
E.浸润线位置
【答案】(A)CDE
【解析】渗流分析的主要内容有:确定渗透压力;确定渗透坡降(或流速);确定渗流量。对于
土石坝,还应确定浸润线的位置。
【真题知识点展示及拓展】
1.土石坝的渗流分析
扫码关注更多内容
第 17 页 共 119 页学员专用 请勿外泄
渗流分析的主要工作有:确定浸润线的位置;确定渗流的主要参数——渗流流速与坡降;确定
渗流量。方法较简单的渗流分析法有水力学法和流网法。
渗流分析计算三个方面是:确定渗透压力;确定渗透坡降(或流速);确定渗流量。对土石坝,
还应确定浸润线的位置。
2.闸基的渗流分析
目的是计算水闸闸基地下轮廓线各点的渗透压力、渗透坡降、渗透流速及渗流量。
常有的方法有直线比例法、流网法和改进阻力系数法。
流网法:是一种图解法,适用于任意边界条件,是在渗流区域内由流线和等势线组成的具有曲线
正方形(或矩形)网格的图形。
3.渗透变形
管涌:非黏性土土体内的细小颗粒沿着粗大颗粒间的孔隙通道移动或被渗流带出,致使土层中形
成孔道而产生集中涌水。
流土:非黏性土土体内的颗粒群同时发生移动的现象或者黏性土土体发生隆起、断裂和浮动等现
象,都称为流土。
接触冲刷
接触流失:渗透系数小的一层中的细颗粒带到渗透系数大的一层中
4.渗透系数公式:
𝑄𝐿
k=
𝐴𝐻
式中Q—通过实测的流量(m3/s);
A —渗流的土样横断面面积(m2);
L —通过渗流的土样高度(m);
H —实测的水头损失(m)。
考点:水流形态及消能方式
【真题展示】
【2024·单选】利用鼻坎将下泄的高速水流的主流挑至下游水面,在主流与河床之间形成巨大的
底部旋滚,旋滚流速较低,避免高速水流对河床的冲刷是( )。
A.底流消能
B.挑流消能
C.面流消能
D.消力戽消能
【答案】C
【解析】面流消能是指当下游水深较大且比较稳定时,利用鼻坎将下泄的高速水流的主流挑至下
游水面,在主流与河床之间形成巨大的底部旋滚,旋滚流速较低,避免高速水流对河床的冲刷。
【2022·单选】利用水跃消能称为( )。
A.面流消能
B.水垫消能
C.挑流消能
D.底流消能
【答案】D
【解析】底流消能,是利用水跃消能,将泄水建筑物泄出的急流转变为缓流,以消除多余动能的
消能方式。
【2020·单选】水库水位和隧洞闸门开度保持不变时,隧洞中的水流为( )。
A.恒定流
B.均匀流
C.层流
D.缓流
【答案】A
扫码关注更多内容
第 18 页 共 119 页学员专用 请勿外泄
【解析】流场中任何空间上所有的运动要素(如时均流速、时均压力、密度等)都不随时间而改
变的水流称为恒定流。例如某一水库工程有一泄水隧洞,当水库水位、隧洞闸门保持不变时,隧洞中
的水流的所有运动要素都不会随时间改变,即为恒定流。
【真题知识点展示及拓展】
1.水流形态
水流形态主要包括:恒定流与非恒定流、均匀流与非均匀流、层流与紊流、急流与缓流。
恒定流:流场中任何空间上所有的运动要素都不随时间而改变的水流
均匀流:流线为相互平行的直线时的水流。过水断面为平面,且过水断面的形状和尺寸沿程不变。
同一流线上不同点的流速应相等,从而各过水断面上的流速分布相同,断面平均流速相等。
层流:各流层的液体质点有条不紊地运动,互不混掺
急流:当水深小于临界水深,弗汝德数大于1 的水流。急流受到建筑物或其他障碍物作用时,其
干扰作用只影响下游,不影响上游。
2.消能方式
底流消能(利用水跃消能)、挑流消能(把高速水流挑射到下游空中)、面流消能(挑至下游水
面)、消力戽消能、水垫消能、空中对冲消能(在狭窄河谷修建拱坝,两侧水流在空中形成对冲)等
第 2章水利水电工程施工水流控制与基础处理
2.1 施工导流与截流
考点:导流方式
【真题展示】
【2024·案例四】某中型水库工程位于山区,大坝为土石坝,河道呈 V 形峡谷,坝址河床宽
40m,枯水期流量 20m³/s,施工期采用隧洞作为泄水建筑物。
【问题】1.根据背景资料,提出适用于本工程的基本施工导流方式。
【参考答案】1.(2)本工程的基本施工导流方式是一次拦断河床围堰法导流。
【2022·案例四】
【问题】2.根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导流程序可分为哪几个阶段?
扫码关注更多内容
第 19 页 共 119 页学员专用 请勿外泄
【参考答案】2.对大坝施工而言,根据施工期挡、泄水建筑物的不同,一次拦断河
床围堰导流程序可分为初期、中期和后期导流三个阶段。
(1)初期导流为围堰挡水阶段,水流由导流泄水建筑物下泄。
(2)中期导流为坝体临时挡水阶段,坝体填筑高度超过围堰堰顶高程,洪水由导流泄
水建筑物下泄,坝体满足安全度汛条件。
(3)后期导流为坝体挡水阶段导流泄水建筑物下闸封堵,水库开始蓄水,永久泄水建
筑物尚未具备设计泄流能力。
【真题知识点展示及拓展】
一、基本导流方式
1.分期围堰法导流又称为分段围堰法
分期围堰法导流,前期利用被束窄河床导流,后期利用已建或在建的永久建筑物导流。
适用条件
①导流流量大,河床宽,有条件布置纵向围堰;
②河床中永久建筑物便于布置导流泄水建筑物;
③河床覆盖层不厚;
④有通航要求或冰凌严重的河道。
2.一次拦断河床围堰导流又称为全段围堰法导流
根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导流程序可分为初期、中期和后期导流三
个阶段。
(1)初期导流为围堰挡水阶段,水流由导流泄水建筑物下泄。
(2)中期导流为坝体临时挡水阶段,坝体填筑高度超过围堰堰顶高程,洪水由导流泄水建筑物
下泄,坝体满足安全度汛条件。
(3)后期导流为坝体挡水阶段,导流泄水建筑物下闸封堵,水库开始蓄水,永久泄水建筑物尚
未具备设计泄流能力。
二、辅助导流方式
明渠导流一般适用于岸坡平缓或有一岸具有较宽的台地、垭口或古河道的地形。
隧洞导流适用于河谷狭窄、两岸地形陡峻、山岩坚实的山区河流。
涵管导流适用导流流量较小的河流或只用来担负枯水期的导流。
考点:截流方法
【真题展示】
【2021·多选】截流工程施工时,可改善龙口水力条件的措施有( )。
A.单戗截流
B.双戗截流
C.三戗截流
D.宽戗截流
E.平抛垫底
【答案】BCDE
【解析】龙口水力条件是影响截流的重要因素,改善龙口水力条件的措施有双戗截流、三戗截流、
宽戗截流、平抛垫底等。
【真题知识点展示及拓展】
1.减小截流难度的技术措施
(1)加大分流量,改善分流条件;
(2)改善龙口水力条件;
龙口水力条件是影响截流的重要因素,改善龙口水力条件的措施有双戗截流、三戗截流、宽戗截
流、平拋垫底等。
(3)增大抛投料的稳定性,减少块料流失;
截流水力学计算应确定截流过程中的落差、单宽流量、单宽能量、流速等水力学参数及其变化规
律,确定截流抛投材料的尺寸和重量。
(4)加大截流施工强度;
扫码关注更多内容
第 20 页 共 119 页学员专用 请勿外泄
(5)合理选择截流时段等。
2.截流过程包括截流戗堤的进占形成龙口、龙口范围的加固、合龙和闭气
3.截流方式
平堵、立堵(单戗、双戗和多戗截流;4m)、混合堵
2.2 导流建筑物及基坑排水
考点:围堰的类型
【真题展示】
【2022·案例一】
【问题】1.指出图1中A、B、C、D所代表的构造名称。
【参考答案】1.A表示铺盖;B表示黏土斜墙;C表示反滤层;D表示护面
【真题知识点展示及拓展】
装配式钢板桩格形围堰适用于在岩石地基或混凝土基座上建造,其最大挡水水头不宜大于 30m;
打入式钢板桩围堰适用于细砂砾石层地基,其最大挡水水头不宜大于20m。
考点:围堰的布置与设计
【真题展示】
【2022·案例四】事件一:施工单位编制了施工导流方案,确定了导流建筑物结构
型式和施工技术措施。其中上游围堰采用黏土心墙土石围堰,设计洪水位 159m,波浪高
度0.3m;
【问题】3.根据事件一,计算上游围堰的堰顶高程。
【参考答案】3. (1)堰顶高程:159+0.3+0.5=159.8m。
【2022·案例四】事件二:围堰填筑前,监理工程师对心墙填筑料和堰壳填筑料的渗透系数进行
了抽样检测,心墙填筑料的渗透系数为1.0×10-4cm/s,堰壳填筑料的渗透系数为1.7×10-3cm/s。监
理工程师要求施工单位更换填筑料。
扫码关注更多内容
第 21 页 共 119 页学员专用 请勿外泄
【问题】4.根据事件二,判定监理工程师提出更换哪个部位的填筑料?说明理由。
【参考答案】4.更换心墙填筑料。
理由:心墙是防渗体,防渗体土料渗透系数不宜大于1×10-5cm/s,本题中
1.0×10-4cm/s不符合要求,故应进行更换。堰壳填筑料的渗透系数宜大于为1×10-3cm/s,
本题中堰壳填筑料的渗透系数为1.7×10-3cm/s符合要求,故不需要更换。
【2021·单选】均质土围堰填筑材料渗透系数不宜大于( )cm/s。
A.1×10-2
B.1×10-3
C.1×10-4
D.1×10-5
【答案】C
【解析】均质土围堰填筑材料渗透系数不宜大于1×10-4cm/s
【真题知识点展示及拓展】
1.土石围堰填筑材料选择
均质土围堰填筑材料渗透系数不宜大于1×10-4cm/s;
防渗体土料渗透系数不宜大于1×10-5cm/s。
心墙或斜墙土石围堰堰壳填筑料渗透系数宜大于1×10-3cm/s,可采用天然砂卵石或石渣。
围堰堆石体水下部分宜采用软化系数值大于0.7 的石料。
2.围堰稳定及堰顶高程
1)土石围堰边坡稳定安全系数
计算方法
围堰级别
瑞典圆弧法 简化毕肖普法
3级 ≥1.20 ≥1.30
4级、5级 ≥1.05 ≥1.15
2)不过水围堰堰顶高程和堰顶安全加高值应符合下列规定:
(1)堰顶高程应不低于设计洪水的静水位与波浪高度及堰顶安全加高值之和,其堰顶安全加高
应不低于下表的规定值。
围堰级别
围堰型式
3 4~5
土石围堰 0.7 0.5
混凝土围堰、浆砌石围堰 0.4 0.3
(2)土石围堰防渗体顶部在设计洪水静水位以上的加高值:斜墙式防渗体为 0.8~0.6m;心墙
式防渗体为 0.6~0.3m。
3.围堰的接头和防冲
土石围堰与岸坡的接头,主要通过扩大接触面和嵌入岸坡的方法防止集中绕渗破坏。
土石围堰与混凝土纵向围堰的接头,通常采用刺墙形式插入土石围堰的塑性防渗体中,也可以利
用土工膜进行横向围堰与纵向围堰防渗搭接。
考点:基坑排水技术
【真题展示】
【2020·案例五】事件一:基坑初期排水过程中,上游来水致使河道水位上升,上
游围堰基坑侧发生滑坡。
【问题】2.事件一中,基坑初期排水总量由哪几部分组成?指出围堰滑坡的可能原因,应如何处理?
【参考答案】2.(1)初期排水排水量的组成包括:围堰闭气后的基坑积水量、抽水过程中围堰
及地基渗水量、堰身及基坑覆盖层中的含水量,以及可能降水量。
(2)围堰滑坡的可能原因:围堰的填筑质量和土质;水位下降速度过快(或初期排水速率过大)。
围堰出现滑坡后,施工单位应采取的处理方法:①首先停止抽水;②采取抛投物料、稳定基础、
挖填裂缝等措施加固堰体;③限制水位下降速率;④加强观测,注意裂缝发展和堰体变形情况,如有
异常及时处理。
扫码关注更多内容
第 22 页 共 119 页学员专用 请勿外泄
【真题知识点展示及拓展】
1.初期排水
1)排水量的组成及计算
初期排水总量应按围堰闭气后的基坑积水量、
抽水过程中围堰及地基渗水量、
堰身及基坑覆盖层中的含水量,
以及可能的降水量等组成计算。
2)水位降落速度及排水时间
对于土质围堰或覆盖层边坡,其基坑水位下降速度必须控制在允许范围内。开始排水降速以0.5~
0.8m/d 为宜,接近排干时可允许达 1.0~1.5m/d。
一般情况下,大型基坑可采用 5~7d,中型基坑可采用 3~5d。
2.经常性排水
经常性排水应分别计算围堰和地基在设计水头的渗流量、覆盖层中的含水量、排水时降水量及施
工弃水量。
考点:导流泄水建筑物
【真题展示】
【真题知识点展示及拓展】
导流明渠:弯道半径不宜小于 3倍明渠底宽,进出口轴线与河道主流方向的夹角宜小于30°
导流隧洞:导流隧洞弯曲半径不宜小于 5 倍洞径(或洞宽),转角不宜大于 60°,且应在弯段
首尾设置直线段,其长度不宜小于5倍洞径(或洞宽)
导流底孔:坝内导流底孔宽度不宜超过该坝段宽度的一半
2.3 地基处理工程
考点:地基的要求及处理
【真题展示】
【真题知识点展示及拓展】
1.水利水电工程地基处理的基本方法主要有开挖(通用)、灌浆、防渗墙、桩基础、锚固,还有
置换法、排水法以及挤实法等。
2.混凝土重力坝的地基处理
顺水流方向应尽量略倾向上游,高差过大或倾向下游时,宜开挖成台阶状。开挖至设计岩基面
0.5~1m 时,应采用手风钻钻孔,小药量爆破。遇到易风化的页岩、黏土岩时,应保留 0.2~0.3m 保
护层,待混凝土浇筑前再挖除。
考点:灌浆分类、机械、方式与方法
【真题展示】
【2024·单选】以提高岩体的整体性和抗变形能力为目的的灌浆技术是( )。
A.帷幕灌浆
B.固结灌浆
C.接触灌浆
D.接缝灌浆
【答案】B
【解析】固结灌浆。用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力的灌浆。
【2022·单选】可以提高岩体的整体性和抗变形能力的灌浆称为( )。
A.固结灌浆
B.接触灌浆
C.接缝灌浆
D.回填灌浆
【答案】A
【解析】固结灌浆。用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力的灌浆。
扫码关注更多内容
第 23 页 共 119 页学员专用 请勿外泄
【真题知识点展示及拓展】
1.灌浆按灌浆目的分为帷幕灌浆、固结灌浆、接触灌浆、接缝灌浆、回填灌浆、预应力灌浆和补
强灌浆等。
(1)帷幕灌浆。用浆液灌入岩体或土层的裂隙、孔隙,形成防水幕,以减小渗流量或降低扬压
力的灌浆。
(2)固结灌浆。用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力的灌浆。
(3)接触灌浆。通过浆液灌入混凝土与基岩或混凝土与钢板之间的缝隙,以增加接触面结合能
力的灌浆。
(4)接缝灌浆。通过埋设管路或其他方式将浆液灌入混凝土坝体的接缝,以改善传力条件,增
强坝体整体性的灌浆。
(5)回填灌浆。用浆液填充混凝土与围岩或混凝土与钢板之间的空隙和孔洞,以增强围岩或结
构的密实性的灌浆。
岩基灌浆时,一般先进行固结灌浆,后进行帷幕灌浆,这样可以抑制帷幕灌浆时地表抬动和冒浆。
2.灌浆方式有纯压式和循环式。
3.灌浆方法按同一钻孔内的钻灌顺序分为全孔一次灌浆法和分段钻灌法。分段钻灌法又可分为自
上而下分段灌浆法、自下而上分段灌浆法、综合灌浆法和孔口封闭灌浆法。
考点:帷幕灌浆
【真题展示】
【2024·案例五】事件二:水闸防渗采用帷幕灌浆。帷幕为单排孔,分序施工,其施工工序如图
所示。
【问题】3.根据事件二,图5-2中a、b、c、e、f、g哪些属于第二次序孔?哪些属于第三次序孔?
【参考答案】3. 第二次序孔:b、f
第三次序孔:a、c、e、g
【2023·单选】灌浆施工工序包括①钻孔②冲洗③压水试验④灌浆及质量检验,正确的工序为
( )。
A.①②③④
B.①③②④
C.②①③④
D.②③①④
【答案】A
【解析】灌浆施工工艺主要包括:钻孔、裂隙冲洗、压水试验、灌浆和灌浆的质量检查等。
【真题知识点展示及拓展】
1.帷幕灌浆施工工艺
钻孔、钻孔(裂隙)冲洗、压水试验、灌浆和灌浆的质量检查等
压水试验的目的是测定地层的透水特性
2.灌浆方式和灌浆方法
帷幕灌浆应按分序加密的原则进行。
由三排孔组成的帷幕,应先灌注下游排孔,再灌注上游排孔,后灌注中间排孔,每排孔可分为二序。
由两排孔组成的帷幕应先灌注下游排孔,后灌注上游排孔,每排孔可分为二序或三序。
单排孔帷幕应分为三序灌浆。
扫码关注更多内容
第 24 页 共 119 页学员专用 请勿外泄
3.灌浆压力和浆液变换
普通水泥浆液水胶比可采用 5、3、2、1、0.7、0.5 六级,细水泥浆液水胶比可采用 3、2、1、
0.5 四级,灌注时由稀至浓逐级变换。
当某级浆液注入量已达300L 以上,或灌浆时间已达 30min,而灌浆压力和注入率均无改变或改变
不显著时,应改浓一级水胶比。
当注入率大于30L/min时,可根据具体情况越级变浓。
当灌浆段在最大设计压力下,注入率不大于1L/min后,继续灌注30min,可结束灌浆。
4.特殊情况处理
特殊情况 处理方法
冒浆漏浆 嵌缝、表面封堵、低压、浓浆、限流、限量、间歇、待凝、复灌等方法
串浆 阻塞串浆孔,待灌浆孔灌浆结束后,再对串浆孔进行扫孔、冲洗、灌浆(一泵一孔)
因故中断 尽快恢复灌浆,恢复灌浆时,应使用开灌比级的水泥浆进行灌注
量大而难以结束 低压,浓浆,限流,限量,间歇灌浆;灌注速凝浆液;灌注混合浆液或膏状浆液
5.质量检查
单排孔帷幕时,检查孔数量可为灌浆孔总数的 10%左右;多排孔帷幕时,检查孔的数量可为主排
孔数的10%左右。
帷幕灌浆的检查孔压水试验应在该部位灌浆结束 14d 后进行。
帷幕灌浆工程质量的评定标准为:经检查孔压水试验检查,坝体混凝土与基岩接触段的透水率的
合格率为 100%,其余各段的合格率不小于 96%(90%),不合格试段的透水率不超过设计规定的 150%,
且不合格试段的分布不集中;其他施工或测试资料基本合理,灌浆质量可评为合格。
考点:固结灌浆
【真题展示】
【真题知识点展示及拓展】
1.一般规定
固结灌浆宜在有盖重混凝土的条件下进行。对于混凝土坝,盖重混凝土厚度可为 1.5m 以上,盖
重混凝土应达到 50%设计强度后方可进行钻灌。
2.灌浆程序钻孔、裂隙冲洗、压水试验、灌浆和封孔和灌浆的质量检查。
3.质量检查
固结灌浆工程的质量检查宜采用检测岩体弹性波波速的方法,检测可在灌浆结束 14d 后进行。
固结灌浆工程的质量检查也可采用钻孔压水试验的方法,检测时间可在灌浆结束7d或3d后进行。
检查孔的数量不宜少于灌浆孔总数的 5%,压水试验应采用单点法。
单元工程内检查孔各段的合格率应达 85%以上,不合格孔段的透水率值不超过设计规定值的 150%,
且不集中;其他施工或测试资料基本合理,灌浆质量可评为合格。
考点:高压喷射灌浆
【真题展示】
【2023·多选】高压喷射灌浆三管法施工的机械( )。
A.钻机
B.打桩机
C.空压机
扫码关注更多内容
第 25 页 共 119 页学员专用 请勿外泄
D.高压水泵
E.高压泥浆泵
【答案】ACD(E)
【解析】
【2021·案例五】
【问题】3.高压喷射灌浆防渗墙的防渗性能检查通常采用哪些方法?分别说明其适
用条件。
【参考答案】3.(1)通常采用检查方法:围井检查法、钻孔检查法或其他。
(2)围井检查法适用于所有结构形式的高喷墙;钻孔检测法适用于厚度较大和深度较小的高喷墙。
【真题知识点展示及拓展】
1.高压喷射灌浆的基本方法有:单管法、二管法、三管法和新三管法等。
2.高压喷射灌浆可采用旋喷、摆喷、定喷三种形式
3.施工程序为钻孔、地面试喷、下喷射管、喷射提升(先进行原位喷射)、成桩成板或成墙等。
高喷灌浆应分排分序进行。
由多排孔组成的高喷墙应先施工下游排孔,后施工上游排孔,最后施工中间排孔。
4.质量检查
围井检查法适用于所有结构形式的高喷墙。围井检查宜在围井的高喷灌浆结束 7d 后进行,
如需开挖或取样,宜在 14d 后进行;厚度较大的和深度较小的高喷墙可选用钻孔检查法。
钻孔检查宜在该部位高喷灌浆结束 28d 后进行。
扫码关注更多内容
第 26 页 共 119 页学员专用 请勿外泄
考点:防渗墙施工技术
【真题展示】
【2021·单选】防渗墙质量检查程序除墙体质量检查外,还有( )质量检查。
A.工序
B.单元工程
C.分部工程
D.单位工程
【答案】A
【解析】防渗墙质量检查程序应包括工序质量检查和墙体质量检查。
【真题知识点展示及拓展】
按墙体结构形式分,主要有桩柱型防渗墙、槽孔型防渗墙和混合型防渗墙三类。
槽孔型防渗墙的施工程序包括平整场地、挖导槽、做导墙、安装挖槽机械设备、制备泥浆注入导
槽、成槽、混凝土浇筑成墙等。
防渗墙质量检查程序应包括工序质量检查和墙体质量检查。
工序质量检查应包括造孔、终孔(孔形、孔深)、清孔(刷洗、淤积、泥浆);接头处理;混凝
土浇筑。
墙体质量检查应在成墙28d后进行,检查内容为必要的墙体物理力学性能指标、墙段接缝和可能
存在的缺陷。检查可采用钻孔取芯、注水试验或其他检测等方法。
第 3章土石方与土石坝工程
3.1 土石方工程
考点:土石分级
【真题展示】
【2024·案例四】事件二:根据地质勘察报告,以围岩的岩石强度、结构面状态等因素之和的围
岩总评分T为依据,以围岩强度应力比S为参考,进行了导流隧洞的工程地质分类,并提出了拟采用
的隧洞支护类型:①喷混凝土,②系统锚杆;③系统锚杆加钢筋网:④钢构架。隧洞围岩分类及支护
类型见下表
围岩类别 围岩总评分 围岩强度应力比S 支护类型
A 60 3.5 C+D
B 20 - E+F+G
【问题】3.根据事件二,指出表4中A、B代表的围岩类别及C、D、E、F、G代表的支护类型(可
用序号表示,可重复选用)。围岩总评分,除所述因素外还应考虑哪些因素?
【参考答案】3.(1)A:Ⅲ,B:Ⅴ
C:① 喷混凝土
D:③系统锚杆加钢筋网
E:①喷混凝土
F:②系统锚杆
G:④钢构架
(2)围岩总评分,除所述因素外还应考虑:岩体完整程度、地下水和主要结构面产状。
【2022·案例四】
【问题】3.分别提出与Ⅲ、V类围岩相适应的支护类型。
【参考答案】3.(2)Ⅲ类围岩支护类型:喷混凝土、系统锚杆加钢筋网,跨度为20~25m
时,浇筑混凝土衬砌。
Ⅴ类围岩支护类型:管棚、喷混凝土、系统锚杆、钢构架,必要时进行二次支护。
【2020·单选】土石分级中,土分为( )级。
A.3
B.4
C.5
D.6
扫码关注更多内容
第 27 页 共 119 页学员专用 请勿外泄
【答案】B
【解析】土石分级,依开挖方法、开挖难易、坚固系数等,共划分为 16 级,其中土分 4 级,岩
石分12级。
【真题知识点展示及拓展】
土分 4 级,岩石分 12 级
1.土的分级
2.洞室开挖的围岩分类
地下洞室的围岩可以岩石强度、岩体完整程度、结构面状态、地下水和主要结构面产状等五项因
素之和的总评分为基本依据,以围岩强度应力比为参考依据,进行工程地质分类。
考点:土方开挖技术
【真题展示】
【真题知识点展示及拓展】
考点:石方开挖技术
【真题展示】
【2023·单选】锚杆灌浆强度不足70%,( )m范围内不允许爆破。
A.10
B.20
C.30
D.50
【答案】B
【解析】在锚索灌浆、锚杆灌浆、喷混凝土的强度达到设计强度的70%以前,其 20m范围内不允
许爆破。
【2020·单选】水工建筑物岩石建基面保护层可采用( )爆破法施工。
A.分块
B.分层
扫码关注更多内容
第 28 页 共 119 页学员专用 请勿外泄
C.分段
D.分区
【答案】B
【解析】建基面保护层可采用水平预裂、柔性垫层一次爆破法或分层爆破方法。
【真题知识点展示及拓展】
1.爆破公害控制
(1)爆破飞石对人员的安全运行距离:200m(浅孔、深孔台阶)、300m(浅孔破大块、洞室)
(2)爆破振动:在锚索灌浆、锚杆灌浆、喷混凝土的强度达到设计强度的 70%以前,其 20m 范
围内不允许爆破。
(3)爆破有害效应的控制:爆源、传播途径、保护对象、管理措施
2.保护层厚度。
岩石基坑开挖遵循“自上而下分层开挖”的原则,主要采用深孔爆破。
基础保护层厚度
岩体特性 完整和坚硬的岩体 较完整、较破碎和较坚硬的岩体 破碎和较软的岩体
H/D 25 30 40
注:H为保护层厚度;D为台阶爆破底部的装药直径
3.保护层爆破开挖
第一层:爆破孔孔底距水平建基面不应小于 1.5m,药卷直径应小于 40mm; 应采用浅孔台
阶爆破法
第二层:对完整、较完整、较破碎和坚硬、较坚硬的岩体,爆破孔孔底距水平建基面不宜
小于0.5m;对破碎、极破碎和较软岩、软岩及极软岩,爆破孔孔底距水平建基面不宜小于
分层爆破
0.7m。
开挖
爆破孔与水平建基面的夹角不应大于60°,药卷直径不应大于32mm。应采用单孔起爆方法
第三层:对完整、较完整、较破碎和坚硬、较坚硬的岩体,爆破孔不应穿过 水平建基面;
对破碎、极破碎和较软岩、软岩及极软岩,爆破孔不应穿入距水平建基面0.2m的范围内,
剩余0.2m厚的岩体应进行撬挖
沿建基面采用水平预裂爆破,上部采用水平孔台阶爆破或浅孔台阶爆破
一次爆破
沿建基面采用水平光面爆破,上部采用浅孔台阶爆破
开挖
孔底无水时,可采用垂直浅孔,孔底加柔性或复合材料垫层的台阶爆破
4.开挖方法
浅孔爆破、深孔爆破:临界值,孔径75mm、深度5m。
深孔爆破主要参数台阶高度H、钻孔直径d、底盘抵抗线Wd、炮孔间距a和排距b、超钻深度△H、
钻孔深度L、堵塞长度L 及单孔装药量Q等
1
考点:锚固技术与地下工程施工
【真题展示】
【2023·案例一】【问题】1.水工地下洞室按照倾角(洞轴线与水平面的夹角)分
类,除平洞外,还有哪些类型?分别指出相应倾角范围。
【参考答案】1.倾角小于等于 6°为平洞;倾角 6°~75°为斜井(6-48°缓斜井,
48-75°斜井),倾角大于等于75°为竖井。
【2023·案例四】事件三:隧洞为平洞,断面跨度4.2米,IV级围岩,局部V级围岩。施工单位
编制施工方案,采用全断面钻爆法开挖,自钻注浆锚杆加固,并明确了IV、V级围岩开挖循环进尺参数。
【问题】3.根据事件三中的跨度,确定隧洞的规模。按照原理的不同,锚杆还有哪些形
式?写出IV类围岩开挖循环进尺参数控制标准。
【参考答案】3.(1)隧洞规模为小断面。
(2)按照原理划分,锚杆还有全长粘结型锚杆、端头锚固型锚杆、摩擦型锚杆、预应
力锚杆。
(3)IV级围岩中,开挖循环进尺控制在2m以内。
【2020·多选】根据围岩变形和破坏的特性,从发挥锚杆不同作用的角度考虑,锚杆在洞室中的
布置有( )等形式。
扫码关注更多内容
第 29 页 共 119 页学员专用 请勿外泄
A.摩擦型锚杆
B.预应力锚杆
C.随机锚杆
D.系统锚杆
E.粘结性锚杆
【答案】CD
【解析】根据围岩变形和破坏的特性,从发挥锚杆不同作用的角度考虑,锚杆在洞室中的布置有
局部(随机)锚杆和系统锚杆。
【真题知识点展示及拓展】
1.锚固技术
在天然地层中的锚固方法以钻孔灌浆的方式为主。
根据围岩变形和破坏的特性,从发挥锚杆不同作用的角度考虑,锚杆在洞室的布置有局部(随机)
锚杆和系统锚杆。
按作用原理来划分,主要有下列类型的锚杆:全长粘结性锚杆、端头锚固形锚杆、摩擦型锚杆、
预应力锚杆和自钻式注浆锚杆。
2.地下工程施工
1)规模分类
(1)水工地下洞室按照倾角(洞轴线与水平面的夹角)可划分为
平洞:倾角≤6°;
斜井:倾角6°~75°;缓斜井(>6°, ≤48°)和斜井(>48°,<75°)
竖井:倾角≥75°。
(2)地下工程按其规模大小可分为特小断面、小断面、中断面、大断面和特大断面五类。
3.2 土石坝施工技术
考点:土石坝施工机械的配置
【真题展示】
【真题知识点展示及拓展】
挖运组合机械主要有推土机和铲运机;装运结合的机械则有装载机。
主要机械按照施工条件、工程进度和工作面的参数选择
考点:土石坝填筑的施工碾压试验
【真题展示】
【2024·案例四】事件一:大坝填筑料采用含砾黏性土,
其击实最大干密度为1.72g/cm³,压实度为97%。
【问题】2.根据事件一,列式计算土料的设计干密度
(计算结果保留小数点后2位),
【参考答案】2.(1)1.72×0.97=1.67g/cm³
【2023·案例五】事件二:施工单位采用环刀法检测副坝土料压实度(最大干密度1.66g/cm³)
环刀容积 ml 200
环刀质量 g 188.34
湿密度 土+环刀质量 g 578.34
土质量 g
湿密度 g/cm³ 1.95 A
扫码关注更多内容
第 30 页 共 119 页学员专用 请勿外泄
盒一 盒二
盒质量 13.4 B 13.21 C
盒+湿土质量 52.34 D 43.33 E
盒+干土质量 44.96 F 37.61 G
水质量
干密度
干土质量
含水率
平均含水率 H
干密度 I
压实度 J
【问题】
2.根据事件二,计算副坝土料填筑的压实度(须用数据代码列出算式,计算结果保留小数点后2位)。
【参考答案】
2.盒一水的质量:D-F=52.34-44.96=7.38g
盒一干土的质量:F-B=44.96-13.4=31.56g
盒一含水率:水的质量÷干土的质量=7.38÷31.56=23.38%
盒二水的质量:E-G=43.33-37.61=5.72g
盒二干土的质量:G-C=37.61-13.21=24.40g
盒二含水率:水的质量÷干土的质量=5.72÷24.40=23.44%
平均含水率:(23.38%+23.44%)÷2=23.41%
干密度:湿密度÷(1+含水率)=1.95÷(1+23.41%)=1.58g/cm³
压实度:干密度÷最大干密度=1.58÷1.66=95.18%。
【2022·案例一】事件一:施工单位选用振动碾对围堰填筑土石料进行压实,其中黏土斜墙的设
计干密度为1.71g/cm³,土料最优含水率击实最大干密度为1.80g/cm³。
【问题】2.根据事件一,除碾压机具的重量、土料含水率外,土料填筑压实参数还
包括哪些?黏土斜墙的压实度为多少(以百分数表示,计算结果保留到小数点后1位)?
【参考答案】2.除碾压机具的重量、土料含水率外,土料填筑压实参数还包括碾压
遍数、铺土厚度、振动频率及行走速率。
压实度=设计干密度/击实最大干密度=1.71/1.8=95.0%。
【2021·单选】右图所示为土料压实作用外力示意图(P压力,t时间),对应的碾压设备是( )。
A.气胎碾
B.夯板
C.振动碾
D.强夯机
【答案】A
【解析】静压碾压的作用力是静压力,其大小不随作用时间而变化,气胎碾属于静力碾压设备。
【真题知识点展示及拓展】
1.压实机械
压实机械分为静压碾压、振动碾压、夯击三种基本类型。
扫码关注更多内容
第 31 页 共 119 页学员专用 请勿外泄
2.土料填筑标准
1)黏性土的填筑标准
含砾和不含砾的黏性土的填筑标准应以压实度和最优含水率作为设计控制指标。
设计最大干密度应以击实最大干密度乘以压实度求得。
【含水率=水的质量/土粒质量】
【干密度=湿密度/(1+含水率)】
2)非黏性土的填筑标准
砂砾石和砂的填筑标准应以相对密度为设计控制指标。
3.压实参数的确定
1)土料填筑压实参数主要包括碾压机具的重量、含水量、碾压遍数及铺土厚度等,对于振动碾
还应包括振动频率及行走速率等。
2)黏性土料压实含水量可取ω=ω+2%;ω=ω;ω=ω-2%三种进行试验。ω 为土料塑限。
1 p 2 p 3 p p
3)选取试验铺土厚度和碾压遍数,并测定相应的含水量和干密度,作出对应的关系曲线。其中
以单位压实遍数的压实厚度最大者为最经济、合理。
考点:土石坝填筑的施工方法
【真题展示】
【2024·案例四】事件一:坝体填筑采用自卸汽车进占法铺料,采用分段流水作业
各工段的施工程序为卸料、铺料(整平)、洒水、压实和质量检验等工序。
【问题】2.根据事件一,指出进占法铺料的施工优点及流水作业需要的专业施工班
组数量;同一工段流水作业的要求是什么?
【参考答案】2.(2)进占法的优点:减轻了推土机的摊平工作量,使堆石填筑速度加快。
进占法铺料厚度容易控制,容易平整,压实设备工作条件较好。
使汽车始终在松土上行驶,避免在压实土层上开行,造成超压,引起剪力破坏。
(3)流水作业需要的专业施工班组数量为5个;
(4)就同一工段而言,各专业施工班组按工序依次连续施工;就各专业施工班组而言,依次连
续在各工段完成固定的专业作业。
【2021·多选】属于土石坝坝面作业施工工序的有( )等。
A.整平
B.洒水
C.压实
D.质检
E.剔除超径石块
【答案】ABCD
【解析】坝面作业施工程序包括铺料、整平、洒水、压实(对于黏性土料采用平碾,压实后尚须
刨毛以保证层间结合的质量)、质检等工序。
【2020·单选】土坝碾压采用进退错距法,设计碾压遍数为5遍,碾滚净宽为4m,错距宽度( )m。
A.1.25
B.1
C.0.8
D.0.3
扫码关注更多内容
第 32 页 共 119 页学员专用 请勿外泄
【答案】C
【解析】b=B/n式中B-碾滚净宽(m);n一设计碾压遍数,即4/5=0.8m。
【真题知识点展示及拓展】
1.土石坝施工作业划分
碾压土石坝的施工作业,包括准备作业、基本作业、辅助作业、附加作业和坝面作业。
2.坝面作业的基本要求。
坝面作业施工程序包括卸料、铺料、整平、洒水、压实、质量检验等。为了不使各工序之间相互
干扰,可采用分段流水作业进行施工。
流水作业施工应先按施工工序数目对坝面分段,然后组织相应专业施工班组依次进入各工段施工。
就同一工段而言,各专业施工班组按工序依次连续施工;就各专业施工班组而言,依次连续在各工段
完成固定的专业作业。各工段都有专业施工班组固定的施工机具,从而保证施工过程中“人、机、地”
三不闲。
1)卸料与铺料
(1)卸料和铺料有三种方法,即进占法、后退法和混合法一般采用进占法,进占法铺料厚度容
易控制,容易平整,压实设备工作条件较好。
(2)铺料宜平行坝轴线进行。进入防渗体内铺料,自卸汽车卸料宜用进占法倒退铺土,使汽车
始终在松土上行驶,避免在压实土层上开行,造成超压,引起剪力破坏。
(3)黏性土料含水量偏低,主要应在料场加水。对非黏性土料,为防止运输过程脱水过量,加
水工作主要在坝面进行。石渣料和砂砾料压实前应充分加水,确保压实质量。
(4)对于汽车上坝或光面压实机具压实的土层,应刨毛处理,以利层间结合。通常刨毛深度3~
5cm。
2)压实(碾压)
碾压方式主要取决于碾压机械的开行方式。碾压机械的开行方式通常有:进退错距法和圈转套压
法两种。
(1)进退错距法:压实质量容易保证,效率相对较低。
错距宽度b(m)按下式计算:
b=B/n
式中:B—碾滚净宽;n—设计碾压遍数
(2)圈转套压法:效率高、质量难以保证。
3.结合部位施工
1)在坝体填筑中,层与层之间分段接头应错开一定距离,同时分段条带应与坝轴线平行布置,
各分段之间不应形成过大的高差。接坡坡比一般缓于1:3。
2)坝体填筑中,为了保护黏土心墙或黏土斜墙不致长时间暴露在大气中遭受影响,一般都采用
土、砂平起的施工方法。
3)对于坝身与混凝土结构物(如涵管、刺墙等)的连接部位,填土前,先将结合面的混凝土表
面乳皮、粉尘及其附着杂物清除干净,在结合面上洒水湿润,涂刷一层厚约 3~5mm 的浓黏性土浆、
水泥黏性土浆或水泥砂浆,要边涂刷、边铺土、边碾压,涂刷高度与铺土厚度一致,并应与下部涂层
衔接,不得在泥浆干涸后铺土和压实。泥浆土与水质量比宜为 1:2.5~1:3.0,宜通过试验确定。填
土含水率控制应大于最优含水率 1.0%~3.0%。
4)坝基结合面。对于基础部位的填土,宜采用薄层、轻碾的方法。
对于黏性土、砾质土坝基,用与防渗体土料相同的碾压参数压实,然后刨毛 3~5cm,再铺土压实。
非黏性土地基应先压实,再铺第一层土料,采用轻型机械压实,压实干密度可略低于设计值。
对于岩基,应先把局部凹凸不平的岩石进行整平,封闭岩石表面节理、裂隙,防止渗水冲蚀防渗
体。若岩基干燥可适当洒水,并使用含水量略高的土料。
考点:土石坝的施工质量控制
【真题展示】
【2024·案例四】事件一:作业期间施工单位检查了坝面的铺土厚度、含水率等项目。
【问题】2.根据事件一,除所述检查项目外,坝面作业还应检查哪些项目?
扫码关注更多内容
第 33 页 共 119 页学员专用 请勿外泄
【参考答案】2.(5)还包括:土块大小和压实后的干密度。
【真题知识点展示及拓展】
1.检查项目
对土料场应经常检查所取土料的土质情况、土块大小、杂质含量和含水量等。
在坝面作业中,应对铺土厚度、土块大小、含水量、压实后的干密度等进行检查,并提出质量控
制措施。
对于反滤层铺填的厚度、是否混有杂物、填料的质量及颗粒级配等应全面检查。
土坝的堆石棱体与堆石体的质量检查大体相同。主要应检查土坝石料的质量、风化程度、石块的
重量、尺寸、形状、堆筑过程有无离析架空现象发生等。
2.含水量控制
2.干密度的测定:
黏性土、砂可用环刀取样测定;
砾质土、砂砾料、反滤料用灌水法或灌砂法测定;
堆石因其空隙大,一般用灌水法测定。
当砂砾料因缺乏细料而架空时,也用灌水法测定。
3.3 混凝土面板堆石坝施工技术
考点:面板堆石坝结构布置
【真题展示】
【2024·案例一】
【问题】3.根据背景资料列出面板堆石坝①~⑤名分区先后施工顺序。(可用序号表示)【4分】
【参考答案】3.④→⑤→③→①→②
【2022·单选】面板堆石坝的过渡区位于( )之间。
A.主堆石区与下游堆石区
B.上游面板与垫层区
C.垫层区与主堆石区
D.下游堆石区与下游护坡
【答案】C
【解析】过渡区在垫层区和主堆石区之间
【2021·案例一】堆石坝坝体分区示意图见图1。
扫码关注更多内容
第 34 页 共 119 页学员专用 请勿外泄
【问题】
1.分别指出图1中①、②、③、④对应的坝体分区名称。
2.除抗压强度外,堆石材料的质量要求还涉及哪些方面?
【参考答案】
1.①-垫层区 ②-过渡区 ③-主堆石区 ④-次堆石区(或下游堆石区)
2.除抗压强度外,堆石材料的质量要求还有:硬度、天然重度、软化系数(抗风化能力)、碾压
后的密实度和内摩擦角、具有一定渗透能力(渗透性)。
【真题知识点展示及拓展】
1.堆石坝坝体分区
垫层区的主要作用是为面板提供平整、密实的基础,将面板承受的水压力均匀传递给主堆石体,
并起辅助渗流控制作用。
过渡区,主要作用是保护垫层区在高水头作用下不产生破坏。最大粒径不宜超过300mm。
主堆石区是承受水荷载的主要支撑体。最大粒径不应超过压实层厚度。
下游堆石区,主要作用是保护主堆石体及下游边坡的稳定。
2.堆石材料的质量要求
(1)为保证堆石体的坚固、稳定,主要部位石料的抗压强度不应低于 78MPa,当石料的抗压强度
只有49~59MPa时,只能布置在坝体的次要部位。
(2)石料硬度不应低于莫氏硬度表中的第三级,其韧性不应低于2kg·m/cm²。
(3)石料的天然重度不应低于22kN/m³,石料的重度越大,堆石体的稳定性越好。
(4)石料应具有抗风化能力,其软化系数水上不低于0.8,水下不低于0.85。
(5)堆石体碾压后应有较大的密实度和内摩擦角,且具有一定渗透能力。
考点:坝体填筑施工
【真题展示】
【2023·单选】采用挖坑灌水(砂)时,试坑深度为( ),
A.碾压层厚
B.1/3碾压层厚
C.1/2碾压层厚
D.1.5倍碾压层厚
【答案】A
【解析】垫层料、过渡料和堆石料压实干密度检测方法,宜采用挖坑灌水(砂 )法,或辅以其
他成熟的方法。垫层料也可用核子密度仪法。试坑深度为碾压层厚。
【2021·多选】关于土石坝施工的说法,正确的有( )。
A.进占法时,自卸汽车与推土机不在同一高程
B.后退法时,自卸汽车与推土机在同一高程
扫码关注更多内容
第 35 页 共 119 页学员专用 请勿外泄
C.垫层料的摊铺宜采用后退法
D.堆石料碾压采用羊脚碾
E.石料粒径不应超过压实层厚度
【答案】CE
【解析】A 选项进占法时,自卸汽车与推土机在同一高程;B 选项后退法时,自卸汽车与推土机
不在同一高程;D选项坝体堆石料碾压应采用振动平碾,其工作质量不小于10t。
【2021·案例一】
【问题】
3.除碾压机具的重量外,堆石坝坝体填筑的压实参数还包括哪些?
4.堆石坝中堆石料的压实检查项目有哪些?相应取样频次是如何规定的?
【参考答案】
3.压实参数除碾压机具的重量外,还包括行车速率、铺料厚度、加水量和碾压遍数。
4.(1)堆石料的压实检查项目包括:干密度、孔隙率、颗粒级配。
(2)取样频次:1次/(5000~50000m3)。
【真题知识点展示及拓展】
1.堆石坝的压实参数
碾重、行车速率、铺料厚度、加水量、碾压遍数。
2.填筑工艺
1)坝体堆石料铺筑宜采用进占法。
2)垫层料的摊铺多用后退法,以减轻物料的分离。
3)坝体堆石料碾压应采用振动平碾,其工作质量不小于 10t。高坝宜采用重型振动碾,振动碾
行进速度宜小于3km/h。碾压应采用错距法。
4)压实过程中,有时表层块石有失稳现象。为改善垫层料碾压质量,采用斜坡碾压与砂浆固坡
相结合的施工方法。
铺料方式 优点 缺点
推土机摊平工作量小 轮胎磨损较严重
进占法
填筑速度加快 产生物料分离
减轻轮胎磨损 推土机摊平工作量大
后退法
不宜产生物料分离 施工进度慢
3.堆石坝施工质量控制
干密度的检测与控制
扫码关注更多内容
第 36 页 共 119 页学员专用 请勿外泄
①检测方法
坝料 试坑直径 试坑深度
垫层料 不小于最大料径的4倍
过渡料 最大料径的3~4倍
碾压层厚
最大料径的2~3倍
堆石料
试坑直径最大不超过2m
②干密度值控制
按规定取样所测得的干密度,平均值不小于设计值、标准差不宜大于 50g/m³。
当样本数小于20组时,应按合格率不小于90%,不合格点的干密度不低于设计干密度的95%控制。
考点:面板及趾板施工
【真题展示】
【2023·案例五】
【问题】4.写出混凝土面板的施工内容。
【参考答案】4.面板的施工主要包括混凝土面板的分块、垂直缝砂浆条铺设、钢筋架立、面板混
凝土浇筑、面板养护等作业。
【2023·案例五】事件四:工程采用紫铜片止水,方案部分内容如下:
(1)沉降缝填充,先装填填缝材料,后浇筑混凝土
(2)紫铜片采用双面焊接,焊缝搭接10mm
(3)水平止水片接头在加工厂制作
(4)水平止水片上40cm设置一道水平施工缝,施工时采用将止水片留出的方案
(5)紫铜片在沉降槽处用聚乙烯闭孔泡沫条填缝
(6)为加强止水片和混凝土的接触,振捣时用振捣泵在止水片上及止水片周围振捣。
(7)焊缝采用紫铜焊条
(8)用水检查焊缝的渗透性
【问题】5.改正事件四中的不妥之处。
【参考答案】5.改正一:紫铜片采用双面焊接,焊缝搭接不应小于20mm。
改正二:水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。
改正三:混凝土浇筑时,不得冲撞止水片,振捣器不得触及止水片。
改正四:应当用煤油检查紫铜焊缝的渗透性。
改正五:焊缝采用黄铜焊条。
【2021·案例一】为确保面板施工质量,围绕混凝土面板分块、垂直砂浆条铺设、
止水片安装等主要作业内容进行相应组织和安排。
【问题】5.除背景资料所列内容外,混凝土面板施工的主要作业内容还有哪些?
【参考答案】5.混凝土面板施工的主要工作内容除背景材料所列内容外,还包括模
板安装、钢筋架立、面板混凝土浇筑、面板养护。
【2020·案例二】
【问题】4.事件四中,紫铜止水片的搭接焊接质量合格的标准有哪些?焊缝的渗透
检验采用什么方法?
【参考答案】4.(1)紫铜止水片的搭接焊接质量合格的标准有:焊缝处的抗拉强度
不应小于母材抗拉强度的 70%;焊缝应该表面光滑、不渗水,无孔洞、裂缝、漏焊、欠焊、咬边伤等
缺陷;
(2)焊缝的渗透检验:抽样用煤油等做渗透检验。
【真题知识点展示及拓展】
1.钢筋混凝土面板的施工
面板的施工主要包括钢筋混凝土面板的分块、垂直缝砂浆条铺设、钢筋架立、面板混凝土浇筑、
面板养护等作业内容。
垂直缝砂浆条一般宽50cm。振捣器应在滑模前 50cm 处进行振捣。
面板养护,直到蓄水为止,或至少 90d。
3.接缝止水施工
扫码关注更多内容
第 37 页 共 119 页学员专用 请勿外泄
铜止水带的连接宜采用对缝焊接或搭接焊接,搭接焊接宜双面焊接,搭接长度应大于 20mm。
焊缝处的抗拉强度不应小于母材抗拉强度的 70%。
铜止水带宜用黄铜焊条焊接,焊接时应对垫片进行防火、防融蚀保护。金属止水带的焊缝应表面
光滑、不渗水,无孔洞、裂隙、漏焊、欠焊、咬边伤等缺陷,抽样应用煤油等做渗透检验。
第 4章混凝土与混凝土坝工程
4.1 混凝土的生产与浇筑
考点:混凝土拌合设备及其生产能力的确定
【真题展示】
【2024·案例五】事件一:施工现场设置了混凝土生产拌合系统,每小时生产能力为60m³,根据
施工组织设计,高峰月混凝土浇筑强度为19000m³;月有效生产时间按500h计,不均匀系数按1.5考
虑。本工程水闸底板(寸:20m×25m×2m)为最大浇筑仓面,分5层浇筑,混凝土初凝时间为4h,混
凝士出机后到浇筑入仓时间为1h。
【问题】2.事件一中,按月高峰强度计算并按最大浇筑仓面入仓强度要求进行校核,混凝土生产
系统小时生产能力是否满足要求?
【参考答案】2.(1)按月高峰强度计算:1.5×19000÷500=57m³/h
(2)混凝土生产系统小时生产能力不满足要求。
按最大浇筑仓面入仓强度要求进行校核,
1.1×(20×25×2÷5)÷(4-1)=73m³/h>60m³/h
混凝土生产系统小时生产能力不满足按最大浇筑仓面入仓强度要求进行校核。
综上:混凝土生产系统小时生产能力不满足要求。
【2020·案例二】事件一:工程开工前,施工单位编制了常态混凝土施工方案。根
据施工方案及进度计划安排,确定高峰月混凝土浇筑强度为25000m³。施工单位采用《水
利水电工程施工组织设计规范》有关公式对混凝土拌合系统的小时生产能力进行计算,
有关计算参数如下:小时不均匀系数 Kh=1.5,月工作天数 M=25d,日工作小时数 N=20h。
经计算拟选用生产率为35m³/h的JS750型拌合机2台。
【问题】1.根据事件一,计算该工程需要的混凝土拌合系统小时生产能力,判断拟选用拌合设备
的生产能力是否满足要求?指出影响混凝土拌合系统生产能力的因素有哪些?
【参考答案】1.(1)该工程需要的混凝土拌合系统小时生产能力为:
Qh=KhQm/(MN)=1.5×25000/(25×20)=75m³/h。
选用拌合设备生产率为35m³/h×2=70m³/h<75m³/h
故拟选用拌合设备的生产能力不能够满足要求。
(2)影响混凝土拌合系统生产能力的因素有:设备容量、台数与生产率等。
【真题知识点展示及拓展】
1.拌合设备生产能力的确定
1)混凝土拌合系统规模
拌合设备生产能力主要取决于设备容量、台数与生产率等因素。
拌合系统生产能力分类表
规模类型 小时生产能力(m3/h) 月生产能力(万m3/月)
特大型 ≥480 ≥16
大型 180(含)~480 6(含)~16
中型 60(含)~180 2(含)~6
小型 <60 <2
2)拌合设备生产能力的计算
(1)混凝土拌合系统小时生产能力计算公式如下:
Q=KQ/(m·n)
h h m
式中Q—小时生产能力(m3/h);
h
K—小时不均匀系数,可取1.3~1.5;
h
Q—混凝土高峰浇筑强度(m3/月);
m
m—每月工作天数(d),一般取25d;
扫码关注更多内容
第 38 页 共 119 页学员专用 请勿外泄
n—每天工作小时数(h),一般取20h。
(2)混凝土初凝条件校核小时生产能力(平浇法施工)计算公式如下:
Q≥1.1SD/(t-t)
h 1 2
式中S—最大混凝土块的浇筑面积(m2);
D—最大混凝土块的浇筑分层厚度(m);
t—混凝土的初凝时间(h)
1
t—混凝土出机后到浇筑入仓所经历的时间(h)。
2
2.拌合设备
混凝土拌合机按搅拌方式分为强制式、自落式两种。
拌合机的主要性能指标是其工作容量,以L或m3计。如800L的拌合机,每一个工作循环出料0.8m3,
相应要求进料1.2m3。
拌合机按照装料、拌合、卸料三个过程循环工作。
拌合楼是集中布置的混凝土工厂,常按工艺流程分层布置,分为进料、贮料、配料、拌合及出料
共五层,其中配料层是全楼的控制中心,设有主操纵台。
考点:混凝土运输方案
【真题展示】
【真题知识点展示及拓展】
1. 泵送混凝土最大集料粒径不应大于导管直径的 1/3,并不应有超径集料进入混凝土泵内。
2.泵送混凝土之前,应选用下列浆液中的一种润滑混凝土泵和输送管内壁:
A.水泥净浆;
B.1:2水泥砂浆;
C.与混凝土内除粗集料外的其他成分相同配合比的水泥砂浆润滑。
3.混凝土运输过程中,因故停歇过久,混凝土拌合物出现下列情况之一者应按不合格料处理:
(1)混凝土产生初凝。
(2)混凝土塑性降低较多,已无法振捣。
(3)混凝土被雨水淋湿严重或混凝土失水过多。
(4)混凝土中含有冻块或遭受冰冻,严重影响混凝土质量。
4.不论采用何种运输设备,混凝土自由下落高度不宜大于2m,超过时,应采取缓降或其他措施,
防止集料分离。
考点:混凝土的浇筑与养护
【真题展示】
【2023·单选】低塑性混凝土宜在浇筑完毕后进行( )养护。
A.洒水
B.蓄水
C.喷雾
D.覆盖
【答案】C
【解析】低塑性混凝土宜在浇筑完毕后立即喷雾养护
【2021·单选】混凝土铺料允许间隔时间是指( )。
A.混凝土初凝时间
B.混凝土自拌合楼出机口到覆盖上层混凝土为止的时间
C.混凝土自拌合到开始上层混凝土铺料的时间
D.混凝土入仓铺料完成的时间
【答案】B
【解析】混凝土铺料允许间隔时间是指混凝土自拌合楼出机口到覆盖上层混凝土为止的时间。
【2021·多选】关于混凝土浇筑与养护的说法,正确的有( )。
A.施工缝凿毛处理是将混凝土表面乳皮清除,使表面石子半露
B.平铺法铺料厚度不小于20cm
C.台阶法铺料厚度不小于30cm
扫码关注更多内容
第 39 页 共 119 页学员专用 请勿外泄
D.斜层浇筑法斜层坡度不大于15°
E.混凝土养护时间不宜少于14天
【答案】AC
【解析】B选项平铺法铺料厚度不小于30cm;D选项斜层浇筑法斜层坡度不超过10°;E选项混
凝土养护时间不宜少于28天。
【2020·案例二】事件三:某一坝段混凝土初凝后4h开始保湿养护,连续养护14d后停止。
【问题】
2.事件二中,岩基基础面需要做哪些处理?大坝首仓混凝土浇筑前除检查基础面处
理外,还要检查的内容有哪些?
3.指出事件三中的错误之处,写出正确做法。
【参考答案】
2.(1)岩基基础面需要做的处理包括:在爆破后,用人工清除表面松软岩石、棱角和反坡,并
用高压水枪冲洗,若粘有油污和杂物,可用金属丝刷洗,直至洁净为止,最后,再用高压风吹至岩面
无积水,经质检合格,才能开仓浇筑。
(2)大坝首仓混凝土浇筑前除检查基础面处理外,还要检查的内容有:施工缝处理、立模、钢
筋、预埋件及止水安设等。
3.错误之处一:混凝土初凝后4h开始保湿养护;
正确做法:混凝土初凝后3h开始保湿养护。
错误之处二:连续养护14d后停止;
正确做法:混凝土宜养护至设计龄期,养护时间不宜少于28d。
【真题知识点展示及拓展】
混凝土浇筑的施工过程包括浇筑前的准备作业,浇筑时入仓铺料、平仓振捣和浇筑后的养护。
1.混凝土养护总结表
塑性混凝土 低塑性混凝土 常态混凝土(二建) 碾压混凝土 碾压混凝土(二建)
浇筑完毕后
浇筑完毕后立即 初凝后3h开始 终凝后立即 收仓后进行
6~18h
喷雾养护,及早
洒水养护 保湿养护 保湿养护 喷雾养护
开始洒水养护
2.浇筑前的准备作业
1)基础面处理
对于砂砾地基,应清除杂物,整平建基面,再浇10~20cm低强度等级的混凝土作垫层,以防漏浆;
对于土基应先铺碎石,盖上湿砂,压实后,再浇筑混凝土;
对于岩基,在爆破后,用人工清除表面松软岩石、棱角和反坡,并用高压水枪冲洗,若粘有油污
和杂物,可用金属丝刷洗,直至洁净为止,最后,再用高压风吹至岩面无积水,经质检合格,才能开
仓浇筑。
2)施工缝处理
在新混凝土浇筑前,应当采用适当的方法(高压水枪、风砂枪、风镐、钢刷机、人工凿毛等)将
老混凝土表面含游离石灰的水泥膜清除,并使表层石子半露,形成有利于层间结合的麻面。对纵缝表
面可不凿毛,但应冲洗干净,以利灌浆。
采用高压水冲毛,视气温高低,可在浇筑后 5~20h 进行;当用风砂枪冲毛时,一般应在浇后一
两天进行。施工缝面凿毛或冲毛后,应用压力水冲洗干净,使其表面无渣、无尘,才能浇筑混凝土。
3.入仓铺料
1)混凝土入仓铺料方法
混凝土入仓铺料方法主要有平铺法(30~50cm)、台阶法(30~50cm/>1.0m)和斜层浇筑法(斜
层坡度不超过10°、浇筑块高度一般限制在1.5m左右)。
扫码关注更多内容
第 40 页 共 119 页学员专用 请勿外泄
2)分块尺寸和铺层厚度
分块尺寸和铺层厚度受混凝土运输浇筑能力的限制。
3)铺料间隔时间
混凝土铺料允许间隔时间,指混凝土自拌合楼出机口到覆盖上层混凝土为止的时间,它主要受混
凝土初凝时间和混凝土温控要求的限制。
混凝土铺料层间间歇超过混凝土允许间隔时间,会出现冷缝,使层间的抗渗、抗剪和抗拉能力明
显降低。
4.平仓与振捣
振捣是保证混凝土密实的关键,应在平仓后立即进行。为了避免漏振,应使振点(插入点)均匀
排列(有正方形排列和三角形排列),有序进行振捣,并使振捣器插入下层棍凝土约 5~10cm,以利
于上下层结合。
混凝土振实根据以下现象判断:混凝土表层不再显著下沉,不再出现气泡,表面出现一层薄而均
匀的水泥浆。
若过振则混凝土出现集料下沉、砂浆上翻的离析现象。
混凝土浇筑仓出现下列情况之一时,应停止浇筑:
1)混凝土初凝且超过允许面积。
2)混凝土平均浇筑温度超过允许值,并在1h内无法调整至允许温度范围内。
混凝土浇筑仓出现下列情况之一时,应予挖除:
1)拌合物出现不合格料的情形:
(1)错用配料单配料。
(2)混凝土任意一种组成材料计量失控或漏配。
(3)出机口混凝土拌合物不均匀或夹带生料。
2)低等级混凝土混入高等级混凝土浇筑部位。
3)混凝土无法振捣密实或对结构物带来不利影响的级配错误的混凝土料。
4)未及时平仓振捣且已初凝的混凝土料。
5)长时间不凝固的混凝土料。
5.混凝土养护
塑性混凝土应在浇筑完毕后 6~18h 内开始洒水养护,低塑性混凝土宜在浇筑完毕后立即喷雾养
护,并及早开始洒水养护;混凝土应连续养护,养护期内始终使混凝土表面保持湿润。
混凝土养护时间,不宜少于28d,有特殊要求的部位宜延长养护时间(至少28d)。
考点:混凝土温度控制
【真题展示】
【真题知识点展示及拓展】
1.混凝土温度控制措施
主要温度控制指标:出机口温度、浇筑温度、浇筑层厚度、间歇期、表面冷却、通水冷却和表面
保护等。
扫码关注更多内容
第 41 页 共 119 页学员专用 请勿外泄
集料的温控措施:
①成品料仓宜采用筒仓。②料仓搭设遮阳防雨棚,粗集料可采取喷雾降温。③宜通过地垄取料,
采取其他运料方式时应减少转运次数。
分期通水冷却的适用情况:
(1)在已确定浇筑温度、浇筑层厚度和浇筑间歇期等措施的前提下,混凝土温度仍高于允许最
高温度时,应进行初期通水冷却。
(2)出现下列情况之一的,应进行中期冷却通水:
①初期通水冷却结束后,混凝土温度回升过大的;
②坝体临时挡水、坝面及孔洞临时过水或其他需要减少混凝土内外温差的;
③需要分担后期冷却降温幅度的。
(3)在计划时段内,自然冷却混凝土温度达不到接缝灌浆或接触灌浆温度要求时, 应进行后期
通水冷却。
2.施工期温度监测与分析
原材料温度监测:每4h测量1次,低温季节施工宜加密至每1h测量1次。
出机口温度:出料口。深3~5cm处。每4h测量1次,低温季节施工时宜加密至每2h测量1次。
入仓温度:入仓后平仓前。深5~10cm处。每4h测量1次,低温季节每2h测量1次。
浇筑温度监测:经平仓、振捣或碾压后、覆盖上坯混凝土前。本坯混凝土面以下5~10cm处
4.2 模板与钢筋
考点:模板的分类与模板施工
【真题展示】
【2024·案例一】事件一:泄洪闸施工期间,施工单位在交通桥现浇混凝土梁板强度
达到设计强度的 70%时,拆除了桥面板承重脚手架及模板,随即安排一辆起重机在交通桥
上进行启闭设备吊装作业,桥面发出垮塌,造成起重机、工程设备及 1 名操作人员直接从
交通桥面坠落到闸底板,操作人员当场死亡,直接经济损失1100万元。
1.事件一中,桥面板的拆模时机是否正确,说明理由。
【参考答案】
1.(1)桥面板的拆模时机不正确,
理由:该交通桥的跨度为8m,拆模的标准是混凝土强度应达到设计强度的75%及以上。
【2023·案例五】事件一、防浪墙采用移动模板浇筑
扫码关注更多内容
第 42 页 共 119 页学员专用 请勿外泄
【问题】1.写出事件一中1、2、3、4的名称。
【参考答案】1:支撑钢架(贝雷架、门架)。2:花篮螺杆(横向拉杆)。3:行驶轮(滑轮)。
4:轨道
【2022·案例一】某大(2)型节制闸工程共26孔,每孔净宽10m。
【问题】按混凝土设计强度标准值的百分率计,工作桥梁板拆模的标准是多少?
【参考答案】(3)梁板跨度是10m,应该在强度达到设计强度标准值的100%时拆除
模板。
【2021·案例五】某泵站工程主要由泵房、进出水建筑物及拦污栅闸等组成,泵房底板底高程为
13.50m,泵房底板靠近出水池侧设高压喷射灌浆防渗墙,启闭机房悬臂梁跨度为1.5m,交通桥连续梁
跨度8m。
【问题】5.根据《水工混凝土施工规范》(SL677-2014),分别写出拦污栅闸墩侧面模板、启闭
机房悬臂梁底模板、交通桥连续梁底模板拆除的期限。
【参考答案】5.拦污栅闸墩侧面模板拆除的期限:混凝土强度达到2.5MPa以上、保
证其表面及棱角不因拆模而损坏。
启闭机房悬臂梁底模板拆除的期限:混凝土强度达到设计强度标准值的75%。
交通桥连续梁底模板拆除的期限:混凝土强度达到设计强度标准值的75%。
【2020·多选】拆移式模板的标准尺寸有( )。
A.100cm×(325~525) cm
B.75cm×100cm
C.(75~100)cm×150cm
D.120cm×150cm
E.75cm×525cm
【答案】AC
【解析】拆移式模板是一种常用模板,可做成定型的标准模板。其标准尺寸,大型的为100cm ×
(325~525)cm,小型的为(75~100)cm×150cm。
【真题知识点展示及拓展】
1.模板的拆除
1)对非承重模板,混凝土强度应达到2.5MPa以上,其表面和棱角不因拆模而损坏方可拆除。
2)对于承重模板,要求达到规定的混凝土设计强度的百分率后才能拆模。
(1)悬臂板、梁。跨度≤2m,75%;跨度>2m,100%。
(2)其他梁、板、拱。跨度≤2m,50%;跨度2~8m,75%;跨度>8m,100%。
2.模板的分类
根据架立和工作特征可分为固定式、拆移式、移动式和滑升式等。
1)拆移式模板
其标准尺寸,大型的为100cm×(325~525)cm,小型的为(75~100)cm×150cm。前者适用于3~
5m高的浇筑块,需小型机具吊装;后者用于薄层浇筑,可人力搬运。
2)移动式模板
扫码关注更多内容
第 43 页 共 119 页学员专用 请勿外泄
3)滑升模板
为使模板上滑时新浇混凝土不致坍塌,要求新浇混凝土达到初凝,并具有 1.5×105Pa 的强度. 滑
升速度受气温影响,当气温为20~25℃时,平均滑升速度约为20~30cm/h。
考点:钢筋的加工安装技术要求
【真题展示】
【2024·单选】钢筋采用绑扎连接时,钢筋搭接处,应用绑丝扎牢,绑扎不少于( )道。
A.2
B.3
C.4
D.5
【答案】B
【解析】钢筋搭接处,应在中心和两端用绑丝扎牢,绑扎不少于3道。
【2023·单选】下列钢筋接头示意图表示( )。
A.机械连接
B.闪光对焊
C.绑扎连接
D.电渣压力焊
【答案】A
【解析】上图连接方式为机械连接。
【2022·多选】关于钢筋接头的说法,错误的有( )。
A.构件受拉区绑扎钢筋接头截面面积不超过受力钢筋总截面面积的50%
B.构件受压区绑扎钢筋接头截面面积不超过受力钢筋总截面面积的50%
C.受弯构件受拉区焊接钢筋接头截面面积不超过受力钢筋总截面面积的50%
D.受弯构件受压区焊接钢筋接头截面面积不超过受力钢筋总截面面积的25%
E.焊接与绑扎接头距钢筋弯起点不小于10d,也不应位于最大弯矩处
【答案】AD
【解析】配置在同一截面内的下述受力钢筋,其焊接与綁扎接头的截面面积占受力钢筋总截面
面积的百分比,应符合下列规定:
(1)绑扎接头,在构件的受拉区中不超过25%,在受压区不宜超过50%。
(2)闪光对焊、熔槽焊、电渣压力焊、气压焊、窄间隙焊接头在受弯构件的受拉区,不超过50%,
在受压区不受限制。
(3)焊接与绑扎接头距离钢筋弯头起点不小于10d,也不应位于最大弯矩处。
【2021·单选】下列普通钢筋的表示方式中,表示机械连接的钢筋接头的是( )。
A.
扫码关注更多内容
第 44 页 共 119 页学员专用 请勿外泄
B.
C.
D.
【答案】D
【解析】选项A表示带半圆形弯钩的钢筋搭接,选项B表示带直钩的钢筋搭接,选项C表示无弯
钩的钢筋搭接。
【2020·案例五】事件三:启闭机平台简支梁断面示意图见图5-2,梁长6m,保护层25mm,因该
工程箍筋中 φ8 钢筋备量不足,拟采用 φ6 或 6 钢筋代换,φ6 抗拉强度按 210MPa, 6 抗拉强
度按310MPa计算。
【问题】5.根据事件三:
(1)画出箍筋示意图并注明尺寸;
(2)计算箍筋单根下料长度;(箍筋调整值按16.5d计算,计算结果取整数,单位:mm)
(3)单根梁需要的箍筋根数;(1分)
(4)分别计算φ6及 6代替φ8的理论箍筋间距值。(计算结果取整数,单位:mm)
【参考答案】5.(1)
内皮尺寸 外皮尺寸
(2)箍筋单根下料长度=箍筋周长+箍筋调整值=(150+550)×2+16.5×8=1532mm;
(3)单根梁需要的箍筋根数:(6000-2×25)÷200+1=30.75,故为31根。
(4)φ6代替φ8理论箍筋间距值:
𝜋𝑑2 𝜋𝑑2
根据钢筋单延米设计承载力相等得出: 1×P×n= 2×P×n
1 2
4 4
已知d=8mm;n=5;d=6mm;
1 1 2
π×8²/4×210×5
带入公式求得:n= =8.9,取9根;
2
π×6²/4×210
故其理论箍筋间距值为:1000/9=111.11mm,取111mm。
6代替φ8的理论箍筋间距值:
𝜋𝑑2 𝜋𝑑2
根据钢筋单延米设计承载力相等得出: 1×P×n= 3×P×n
1 1 2 3
4 4
已知d=8mm、n=5、P=210MPa;d=6mm、P=310MPa
1 1 1 3 2
扫码关注更多内容
第 45 页 共 119 页学员专用 请勿外泄
π×8²/4×210×5
带入公式求得:n= =6.02,取7根;
3
π×6²/4×310
故其理论箍筋间距值为:1000/7=142.9mm,取142mm。
【说明:①该题目中箍筋调整值由于没有准确给出是以内皮尺寸还是外皮尺寸为基准,因此在做
题过程中以外皮尺寸为准,取大值;
②在计算过程中,由于存在取值问题,最后计算结果会存在差异】
【真题知识点展示及拓展】
1.钢筋表示方法及钢筋图
1)普通钢筋的表示方法
2)钢筋图中钢筋的标注形式
2.钢筋加工
1)下料长度
直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度
弯起钢筋下料长度=直段长度+斜段长度-弯曲调整值+弯钩增加长度
箍筋下料长度=箍筋周长+箍筋调整值
2)钢筋代换
(1)以另一种钢号或直径的钢筋代替设计文件中规定的钢筋时,应遵守以下规定:
①应按钢筋承载力设计值相等的原则进行,钢筋代换后应满足规定的钢筋间距、锚固长度、
最小钢筋直径等构造要求。
②以高一级钢筋代换低一级钢筋时,宜采用改变钢筋直径的方法而不宜采用改变钢筋根数的
方法来减少钢筋截面积。
(2)用同钢号某直径钢筋代替另一种直径的钢筋时,其直径变化范围不宜超过 4mm,变更
后钢筋总截面面积与设计文件规定的截面面积之比不得小于98%或大于103%。
扫码关注更多内容
第 46 页 共 119 页学员专用 请勿外泄
(3)设计主筋采取同钢号的钢筋代换时,应保持间距不变,可以用直径比设计钢筋直径大一级
和小一级的两种型号钢筋间隔配置代换。
3.钢筋连接
钢筋绑扎连接应符合以下要求:
(1)受拉钢筋小于或等于 22mm,受压钢筋直径小于或等于 32mm,其他钢筋直径小于等于 25mm,
可采用绑扎连接。
(2)受拉区域内的光圆钢筋绑扎接头的末端应做弯钩,螺纹钢筋的绑扎接头末端不做弯钩。
(3)轴心受拉、小偏心受拉及直接承受动力荷载的构件纵向受力钢筋不得采用绑扎连接。
(4)钢筋搭接处,应在中心和两端用绑丝扎牢,绑扎不少于3道。
钢筋接头应分散布置,宜设置在受力较小处,同一构件中的纵向受力钢筋接头宜相互错开,结构
构件中纵向受力钢筋的接头应相互错开35d,且不小于500mm。
2)钢筋接头的一般要求
(1)配置在同一截面内的下述受力钢筋,其接头的截面面积占受力钢筋总截面面积的百分率应
满足下列要求:
①闪光对焊、熔槽焊、接触电渣焊、窄间隙焊、气压焊接头在受弯构件的受拉区,不超过 50%,
受压区不受限制。
②绑扎接头,在构件的受拉区不超过 25%,在受压区不超过 50%。
③机械连接接头,在受拉区不宜超过 50%;在受压区或装配式构件中钢筋受力较小部位,Ⅰ级接
头不受限制。
(2)若两根相邻的钢筋接头中距小于 500mm,或两绑扎接头的中距在绑扎搭接长度以内,均作
为同一截面处理。
(3)焊接与绑扎接头距钢筋弯起点不小于10d,也不应位于最大弯矩处。
4.3 混凝土坝的施工技术
考点:混凝土坝施工的分缝分块
【真题展示】
【真题知识点展示及拓展】
考点:混凝土坝的施工质量控制
【真题展示】
【2022·案例五】事件四:进水池施工完成后,监理工程师对进水池底板混凝土的强度及抗渗性
能有异议,建设单位委托具有相应资质等级的第三方质量检测机构进行了检测,检测费用 20 万元,
检测结果为合格。
【问题】5.事件四中,根据《水利水电工程单元工程施工质量验收评定标准混凝土
工程》(SL632-2012),一般采用哪些方法进行检测?
【参考答案】5. (2)一般采用的检测方法:钻孔取芯、压水试验、无损检测。
【真题知识点展示及拓展】
混凝土拆模后,应检查其外观质量。有混凝土裂缝、蜂窝、麻面、错台和模板走样等质量问题或
缺陷时应及时检查和处理。
扫码关注更多内容
第 47 页 共 119 页学员专用 请勿外泄
已建成的结构物,应进行钻孔取芯和压水试验。钢筋混凝土结构物应以无损检测为主,必要时采
取钻孔法检测混凝土。
4.4 碾压混凝土坝的施工技术
考点:碾压混凝土坝的施工工艺及特点
【真题展示】
【2022·案例四】事件四:施工单位编制了碾压混凝土施工方案,采用RCC工法施工,碾压厚度
75cm,碾压前通过碾压试验确定碾压参数。在碾压过程中,采用核子密度仪测定碾压混凝土的湿密度
和压实度,对碾压层的均匀性进行控制。
【问题】6.指出事件四中的不妥之处,说明理由。碾压参数包含哪些内容?
【参考答案】6.(1)不妥之处:采用RCC工法施工,碾压厚度75cm。
理由:RCC工法碾压厚度通常为30cm。碾压厚度75cm通常是RCD工法。
(2)碾压参数包含碾重、行车速率、铺料厚度、加水量、碾压遍数。
【碾压遍数及振动压实机行走速度】
【真题知识点展示及拓展】
1.碾压混凝土坝的施工特点
1)采用干贫混凝土
碾压混凝土拌合物的 VC 值(碾压混凝土拌合物的工作度),仓面宜选用 2~12s。机口 VC 值应
根据施工现场的气候条件变化动态选用和控制,宜为 2~8s。
2)大量掺加粉煤灰,减少水泥用量
为保持混凝土有一定的胶凝材料,必须掺入大量粉煤灰(掺量占总胶凝材料的 50%~70%,且为
Ⅱ级以上)。
3)采用通仓薄层浇筑
采用通仓薄层浇筑(RCD工法碾压厚度通常为 50cm、75cm、100cm,RCC工法通常为 30cm)。
4)大坝横缝采用切缝法等成缝方式
5)碾压或振捣达到混凝土密实
碾压混凝土依靠振动碾碾压达到混凝土密实。碾压前,通过碾压试验确定碾压遍数及振动碾行走
速度。
2.碾压混凝土坝的施工工艺程序是先在初浇层铺砂浆,汽车运输入仓,平仓机平仓,振动压实机
压实,振动切缝机切缝,切完缝再沿缝无振碾压两遍。
考点:碾压混凝土坝的施工质量控制
【真题展示】
【2024·多选】关于碾压混凝土坝的常态混凝土和碾压混凝土结合部位压实控制与要求的说法,
正确的有( )。
A.先碾压后常态
B.先常态再碾压
C.两种混凝土应同步入仓
D.混凝土结合部位重新碾压
E.应对常态混凝土加高效缓凝剂
【答案】DE
【解析】常态混凝土和碾压混凝土结合部的压实控制,无论采用"先碾压后常态"还是"先常态后
碾压"或两种混凝土同步入仓,都必须对两种混凝土结合部重新碾压。应对常态混凝土掺加高效缓凝
剂,使两种材料初凝时间接近,同处于塑性状态,保持层面同步上升,以保证结合部的质量。
【2023·单选】芯样获得率评价混凝土的( )。
A.抗渗性
B.密实性
C.均质性
D.力学性能
【答案】C
【解析】芯样获得率:评价碾压混凝土的均质性。
扫码关注更多内容
第 48 页 共 119 页学员专用 请勿外泄
【2023·多选】振动碾压3~4遍后仍无灰浆泌出,说明( )。
A.混凝土料太干
B.VC值大
C.VC值小
D.水泥含量多
E.水泥含量少
【答案】AB
【解析】在碾压过程中,若振动碾压 3~4 遍后仍无灰浆泌出,混凝土表面有干条状裂纹出现,
甚至有粗集料被压碎现象,则表明混凝土料太干,VC值太大表示拌合料太干。
【2022·案例四】
【问题】6.采用核子密度仪测定湿密度和压实度时,对检测点布置和数量以及检测
时间有什么要求?
【参考答案】6.(3)每铺筑碾压混凝土100~200m2至少应有一个检测点,每层应有
3个以上检测点,测试宜在压实后lh内进行。
【2020·单选】碾压混凝土施工质量评定时,钻孔取样芯样获得率主要是评价碾压混凝土的( )。
A.均质性
B.抗渗性
C.密实性
D.力学性能
【答案】A
【解析】①芯样获得率:评价碾压混凝土的均质性
②压水试验:评定碾压混凝土抗渗性。
③芯样的物理力学性能试验:评定碾压混凝土的均质性和力学性能。
④芯样断口位置及形态描述:描述断口形态,分别统计芯样断口在不同类型碾压层层间结合处的
数量,并计算占总断口数的比例,评价层间结合是否符合设计要求。
⑤芯样外观描述:评定碾压混凝土的均质性和密实性。
【真题知识点展示及拓展】
1.碾压混凝土坝的施工质量控制要点
1)配合比设计参数
(1)水胶比。不宜大于0.65。
(2)砂率。使用天然粗集料时,三级配碾压混凝土的砂率为28%~32%,二级配为32%~37%;使用
人工粗集料时,砂率应增加3%~6%。
(3)单位用水量。
(4)掺合料。
(5)外加剂。
2)碾压时拌合料干湿度的控制
碾压混凝土的干湿度一般用VC值表示。VC值太小表示拌合太湿,振动碾易沉陷,难以正常工作。
VC值太大表示拌合料太干,灰浆太少,集料架空,不易压实。
现场VC值的测定可以采用 VC仪或凭经验手感测定。
在振动碾压 3~4 遍后,混凝土表面有明显灰浆泌出,表面平整、润湿、光滑,碾滚前后有弹性
起伏现象,则表明混凝土料干湿适度。
3)卸料、平仓、碾压中的质量控制
入仓混凝土及时摊铺和碾压。相对压实度是评价碾压混凝土压实质量的指标,对于建筑物的外部
混凝土相对压实度不得小于98%,对于内部混凝土相对压实度不得小于97%。
常态混凝土和碾压混凝土结合部的压实控制,无论采用“先碾压后常态”还是“先常态后碾压”
或两种混凝土同步入仓,都必须对两种混凝土结合部重新碾压。
应对常态混凝土掺加高效缓凝剂,使两种材料初凝时间接近
每一碾压层至少在6个不同地点、每2小时检测一次。
2.碾压混凝土的质量控制手段
扫码关注更多内容
第 49 页 共 119 页学员专用 请勿外泄
1)在碾压混凝土生产过程中,常用 VeBe仪测定碾压混凝土的稠度,以控制配合比。
2)每铺筑碾压混凝土 100~200m²至少应有一个检测点,每层应有3个以上检测点,测试宜在压
实后1h内进行。
3)钻孔取样是评定碾压混凝土质量的综合方法。
钻孔取样评定的内容如下:
(1)芯样获得率:评价碾压混凝土的均质性。
(2)压水试验:评定碾压混凝土抗渗性。
(3)芯样的物理力学性能试验:评定碾压混凝土的均质性和力学性能。
(4)芯样断口位置及形态描述:评价层间结合是否符合设计要求。
(5)芯样外观描述:评定碾压混凝土的均质性和密实性。
第 5章堤防与河湖疏浚工程
5.1 堤防工程施工技术
考点:堤身填筑施工方法
【真题展示】
【2024·案例五】事件五:堤防填筑前将堤基范围内的淤泥腐殖土、泥炭不合格土及杂草、树根
等清除干净;堤基清理过程中发生了冻结现象,对明显冰夹层、冻胀现象进行了处理。
【问题】6.事件五中,堤基清理范围包括哪些?堤基清理除事件五所述内容外还应包括哪些内容?
【参考答案】6.(1)堤基清理范围包括堤身、铺盖和压载的基面。堤基清理边线应
比设计基面边线宽出30~50cm。
(2)堤基内的井窖、树坑、坑塘等应按堤身要求进行分层回填处理。
堤基清理后,应在第一层铺填前进行平整压实,压实后土体干密度应符合设计要求。
【2022·多选】关于堤防填筑作业的说法,正确的有( )。
A.筑堤工作开始前,必须按设计要求对堤基进行清理
B.地面起伏不平时,应由低至高顺坡铺土填筑
C.堤防横断面上地面坡陡于1:5时,应将地面坡度削至缓于1:5
D.相邻作业堤段间出现高差,应以斜坡面相接,坡度应缓于1:3
E.堤防碾压行走方向,应垂直于堤轴线
【答案】AC
【解析】地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;相邻施工段的作
业面宜均衡上升,段间出现高差,应以斜坡面相接,结合坡度为1:3〜1:5;碾压行走方向,应平行于
堤轴线。
【2022·案例五】
【问题】3.根据《堤防工程施工规范》(SL260-2014),指出老堤加高培厚土方施
工的主要施工工序。
【参考答案】3.老堤加高培厚土方施工的主要施工工序:堤基清理、铺料、整平、
洒水、压实、质检。
【2020·单选】堤防防汛抢险施工的抢护原则为前堵后导、强身固脚、缓流消浪和( )。
A.加强巡查
B.消除管涌
C.减载平压
D.及时抢护
【答案】C
【解析】堤防防汛抢险施工的抢护原则为:前堵后导、强身固脚、减载平压、缓流消浪。施工中
应遵守各项安全技术要求,不应违反程序作业。
【真题知识点展示及拓展】
1.堤基清理的要求
1)堤基清理范围包括堤身、铺盖和压载的基面。堤基清理边线应比设计基面边线宽出 30~50cm。
老堤加高培厚,其清理范围包括堤顶和堤坡。
2)堤基内的井窖、树坑、坑塘等应按堤身要求进行分层回填处理。
扫码关注更多内容
第 50 页 共 119 页学员专用 请勿外泄
3)堤基清理后,应在第一层铺填前进行平整压实,压实后土体干密度应符合设计要求。
2.填筑作业面的要求
1)地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;堤防横断面上的地面
坡度陡于1:5时,应将地面坡度削至缓于1:5。
2)在软土堤基上筑堤时,如堤身两侧设有压载平台,两者应按设计断面同步分层填筑,严禁先
筑堤身后压载。
3)相邻施工段的作业面宜均衡上升,段间出现高差,应以斜坡面相接,结合坡度为 1:3~1:5。
3.铺料作业的要求
堤边线超填余量,机械施工宜为 30cm,人工施工宜为 10cm。
4.压实作业要求
1)施工前,先做碾压试验,确定机具、碾压遍数、铺土厚度、含水量、土块限制直径,以保证
碾压质量达到设计要求。
2)碾压行走方向,应平行于堤轴线。
3)分段、分片碾压,相邻作业面的搭接碾压宽度,平行堤轴线方向不应小于0.5m;垂直堤轴线
方向不应小于3m。
4)机械碾压应控制行走速度:平碾≤2km/h,振动碾≤2km/h,铲运机为2挡。
5)碾压时必须严格控制土料含水率。土料含水率应控制在最优含水率±3%范围内。
5.堤防工程防汛抢险
1)堤防防汛抢险施工的抢护原则为:前堵后导、强身固脚、减载平压、缓流消浪。
2)堤身漏洞险情的抢护以“前截后导,临重于背”为原则。
3)管涌险情的抢护宜在背水面,采取反滤导渗,控制涌水,留有渗水出路。
考点:护岸护坡的施工方法
【真题展示】
【真题知识点展示及拓展】
护岸工程的施工原则是先护脚后护坡。
坝式防护分为丁坝、顺坝、丁顺坝、潜坝四种形式
5.2 河湖疏浚工程施工技术
考点:水下工程施工
【真题展示】
【2022·案例五】事件三:河道土方开挖施工过程中,因疏浚区内存在水上开挖土方,疏浚工程
采用分层施工。
【问题】4.疏浚工程中,除事件三中所列情形外,还有哪些情形采取分层施工?分
层施工应遵循的原则是什么?
【参考答案】4.(1)还有以下情形采取分层施工:
①疏浚区泥层厚度大于挖泥船一次可能疏挖的厚度。
②工程对边坡质量要求较高或为复式边坡。
③疏浚区垂直方向土质变化较大,需更换挖泥机具或对不同土质存放有不同要求。
④合同要求分期达到设计深度。
⑤紧急的疏洪、引水工程。
(2)分层施工应遵循“上层厚、下层薄”的原则。
【2021·单选】吹填工程施工时,适宜采用顺流施工法的船型是( )。
A.抓斗船
B.链斗船
C.铲斗船
D.绞吸船
【答案】A
【解析】吹填工程施工除抓斗船采用顺流施工法外,其他船型应采用逆流施工法。
【真题知识点展示及拓展】
1.施工方法
扫码关注更多内容
第 51 页 共 119 页学员专用 请勿外泄
疏浚工程宜采用顺流开挖方式。吹填工程施工除抓斗船采用顺流施工法外,其他船型应采用逆流
施工法。
1)下列情况下,疏浚工程应分段施工:
(1)疏浚区长度大于绞吸挖泥船水下管线的有效伸展长度。
(2)挖槽尺度规格不一或工期要求不同。
(3)挖槽转向曲线段需分成若干直线段进行施工。
(4)纵断面上土层厚薄悬殊或土质出现较大变化。
(5)受航行或水工建筑物等干扰因素制约。
2)下列情况下,疏浚工程应分条施工:
(1)疏浚区宽度大于挖泥船一次最大挖宽。
(2)疏浚区横断面土层厚薄悬殊。
(3)挖槽横断面为复合式。
(4)应急排洪、通水、通航工程。
分条施工时,应按照“远土近调、近土远调”的原则,依次由远到近或由近到远分条开挖。
3)下列情况下,疏浚工程应分层施工:
(1)疏浚区泥层厚度大于挖泥船一次可能疏挖的厚度。
(2)疏浚区内存在水上开挖土方。
(3)工程对边坡质量要求较高或为复式边坡。
(4)疏浚区垂直方向土质变化较大,需更换挖泥机具或对不同土质存放有不同要求。
(5)合同要求分期达到设计深度。
(6)紧急的疏洪、引水工程。
分层施工应遵循“上层厚、下层薄”的原则。
2.施工放样及施工标志
1)施工放样测站点的高程精度不应低于四等水准测量精度要求
2)岸上标志可采用标杆或标牌。当水深小于2.5m时,水上标识可采用标杆;水深大于等于2.5m
时,可采用浮标。
3.工程量计算
疏浚工程如以水下方计算工程量,设计工程量为设计断面方量、计算超宽、计算超深工程量之和。
吹填工程量按吹填土方量计算时,总工程量应为设计吹填方量与设计允许超填方量以及地基沉降
量之和。
吹填土流失量也应计算并列出,但不计入总设计工程量,由施工单位在工程报价中考虑并反映,
工程结算时不再计列。
考点:水下工程质量控制
【真题展示】
【2024·单选】河道水下疏浚工程施工,断面中心线偏移不应大于( )。
A.1.0m
B.2.0m
C.3.0m
D.5.0m
【答案】A
【解析】断面中心线偏移不应大于1. 0m 。
【2021·单选】疏浚工程完工验收后,项目法人与施工单位完成工程交接工作的时间应控制在( )
个工作日内。
A.7
B.14
C.30
D.60
【答案】C
扫码关注更多内容
第 52 页 共 119 页学员专用 请勿外泄
【解析】工程完工验收后,项目法人应与施工单位在 30 个工作日内专人负责工程的交接工作,
交接过程应有完整的文字记录,双方交接负责人签字。
【真题知识点展示及拓展】
1.疏浚断面控制
1)断面中心线偏移不应大于1.0m。
2)水下断面边坡按台阶形开挖时,超欠比应控制在 1.0~1.5。
2.其他要求
工程完工后,项目法人应提出验收申请,验收主持单位应在工程完工 14日内及时组织验收。
工程完工验收后,项目法人应与施工单位在 30 个工作日内专人负责工程的交接工作,交接过程
应有完整的文字记录,双方交接负责人签字。
3.欠挖与回淤控制
局部欠挖如超出下列规定时,应进行返工处理:
①欠挖厚度小于设计水深的5%,且不大于0.3m。
②横向浅埂长度小于设计底宽的5%,且不大于2.0m。
③纵向浅埂长度小于2.5m。
④一处超挖面积不大于5.0㎡。
第 6章水闸、泵站与水电站工程
6.1 水闸施工技术
考点:水闸的分类及组成
【真题展示】
【2024·案例五】
【问题】1.根据背景资料,指出图5-1中1、2、3、4、5分别代表的部位名称。
【参考答案】1:铺盖 2:护坦(消力池) 3:闸门
4:胸墙 5:下游翼墙
【2023·案例三】某河道新建设节制闸,闸室、翼墙地基采用换填水泥土,消力池末端(水平段)
设冒水孔,底部设小石子、大石子、中粗砂三级反滤,纵向剖面图如图所示
【问题】
1.根据背景资料判断,消力池位于闸室上游还是下游?依次写出123的名称。
【参考答案】
1.(1)消力池位于闸室下游。
扫码关注更多内容
第 53 页 共 119 页学员专用 请勿外泄
(2)1:中粗砂
2:小石子
3:大石子
【真题知识点展示及拓展】
1.水闸的组成
水闸主要包括上游连接段、闸室和下游连接段三部分
上游连接段用以引导水流平顺地进入闸室,保护两岸及河床免遭冲刷,并与闸室等共同构成防渗
地下轮廓,确保在渗流作用下两岸和闸基的抗渗稳定性。
闸室是水闸的主体部分,其作用是:控制水位和流量,兼有防渗防冲作用。
下游连接段用以消除过闸水流的剩余能量,引导出闸水流均匀扩散,调整流速分布和减缓流速,
防止水流出闸后对下游的冲刷。
考点:水闸主体结构的施工方法
【真题展示】
【2024·案例五】事件三:水闸底板之间以及闸底板与铺盖之间设置紫铜片和橡胶片双道止水片,
在浇筑水闸底板混凝土时,监理工程师要求振捣器不得触及止水片。
【问题】4.事件三中,除监理工程师已经明确的要求外,浇筑止水缝部位的混凝土还应注意哪些
事项?
【参考答案】
4.(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将淹没止水片时,应再次清除其表
面污垢并注意防止止水片向下弯折。
(3)嵌固止水片的模板应适当推迟拆模时间。
【真题知识点展示及拓展】
1.浇筑止水缝部位混凝土的注意事项包括:
(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将淹没止水片时,应再次清除其表面污垢并注
意防止止水片向下弯折。
(3)振捣器不得触及止水片。
(4)嵌固止水片的模板应适当推迟拆模时间。
2.水闸混凝土施工原则
混凝土工程的施工宜掌握以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”的
原则进行。
3.施工缝施工
施工缝的处理应符合下列规定:
扫码关注更多内容
第 54 页 共 119 页学员专用 请勿外泄
(1)可采用凿毛、冲毛或刷毛等方法处理、清除表层的水泥浆薄膜和松散软弱层,并冲洗干净,
排除积水。
(2)混凝土强度达到2.5MPa后,方可进行浇筑上层混凝土的准备工作;浇筑前,水平缝应铺厚
10~20mm的同配合比的水泥砂浆,垂直缝应随浇筑层刷水泥浆或界面剂。
4.二期混凝土浇筑(门槽、预埋件)
浇筑二期混凝土时,应采用补偿收缩细石混凝土。
入仓:门槽较高时,不要直接从高处下料,可以分段安装和浇筑。
振捣:细心捣固,不要振动已装好的金属构件。
考点:闸门的安装方法
【真题展示】
【2021·案例二】
【问题】
3.事件二中,除制造厂名和产品名称外,新闸门标志内容还应有哪些?
4.除事件三所列核验资料外,承包人还应核验哪些资料?
【参考答案】
3.新闸门标志内容还应有:生产许可证标志及编号、制造日期、闸门中心位置和总重量。
4.承包人还应核验的资料:
(1)闸门出厂合格证;
(2)闸门制造验收资料和出厂检验资料;
(3)闸门制造竣工图;
(4)安装用控制点位置图。
【真题知识点展示及拓展】
1.闸门的安装
闸门应有标志,标志内容包括:制造厂名、产品名称、生产许可证标志及编号、制造日期、闸门
中心位置和总重量。
闸门及埋件安装前应具备下列资料:
(1)设计图样、施工图样和技术文件。
(2)闸门出厂合格证
(3)闸门制造验收资料和出厂检验资料。
(4)闸门制造竣工图或能反映闸门出厂时实际结构尺寸的图样。
(5)发货清单、到货验收文件及装配编号图。
(6)安装用控制点位置图。
2.闸门
平板闸门的门叶由承重结构[包括:面板、梁系、竖向联结系或隔板、门背(纵向)联结系和支
承边梁等]、行走支承、止水装置和吊耳等组成。
弧形闸门的承重结构由弧形面板、主梁、次梁、竖向联结系或隔板、起重桁架、支臂和支承铰组
成。
扫码关注更多内容
第 55 页 共 119 页学员专用 请勿外泄
考点:启闭机
【真题展示】
【2024·单选】型号为QP-2×250-9/2的启闭机类型是( )。
A.卷扬式启闭机
B.螺杆式启闭机
C.液压式启闭机
D.轮盘式启闭机
【答案】A
【解析】
【2024·案例五】
【问题】5.事件四中,除空运转和动载试验外,启闭机还应进行哪些试验?指出动载
试验的主要目的。
【参考答案】5.(1)启闭机还应进行空载试验、静载试验。
(2)动载试验主要目的是检查起升机构、运行机构和制动器的工作性能。
【2022·多选】启闭机试验包括( )试验。
A.空运转
B.空载
C.动载
D.静载
E.超载
【答案】ABCD
【解析】启闭机试验分为:空运转试验,空载试验,动载试验,静载试验。
【真题知识点展示及拓展】
1.启闭机分类
扫码关注更多内容
第 56 页 共 119 页学员专用 请勿外泄
2.启闭机试验
空运转试验,启闭机出厂前,在未安装钢丝绳和吊具的组装状态下进行的试验。
空载试验,启闭机在无荷载状态下进行的运行试验和模拟操作。
动载试验,启闭机在 1.1 倍额定荷载状态下进行的运行试验和操作。主要目的是检查起升机构、
运行机构和制动器的工作性能。
静载试验,启闭机在 1.25 倍额定荷载状态下进行的静态试验和操作。主要目的是检验启闭机各
部件和金属结构的承载能力。
6.2 泵站与水电站的布置及机组选型
考点:泵站的布置
【真题展示】
【2022·案例五】泵站纵剖面示意图如图5。工程施工过程中发生了如下事件:
事件一:工程施工过程中完成了如下工作:①老堤加高培厚、②进水流道层、③高压旋喷桩防渗
墙、④出水池底板、⑤清污机桥、⑥电机层、⑦水泵层、⑧清污机安装、⑨联轴层、⑩钢筋混凝土方
桩、⑪进水池、⑫厂房。
【问题】1.指出属于主泵房相关工作的施工顺序(用工作编号和箭头表示如②→)。
【参考答案】1.主泵房相关工作的施工顺序⑩→③→②→⑦→⑨→⑥→⑫
【真题知识点展示及拓展】
泵站工程主要由主泵房(主体结构)、辅机房、进出水建筑物等组成。
根据扬程不同分为高扬程泵站,总扬程大于 60m 的泵站;中扬程泵站,总扬程 10~60m 的泵站;
低扬程泵站,总扬程低于10m的泵站。
扫码关注更多内容
第 57 页 共 119 页学员专用 请勿外泄
考点:水电站的布置
【真题展示】
【2024·多选】水电站常用的布置形式有( )。
A.廊桥式水电站
B.液压式水电站
C.河床式水电站
D.引水式水电站
E.坝式水电站
【答案】CDE
【解析】水电站的典型布置形式主要有坝式水电站、河床式水电站及引水式水电站三种。
【真题知识点展示及拓展】
1.水电站的典型布置形式主要有坝式水电站、河床式水电站及引水式水电站三种。
2.主厂房结构
1)厂房上部结构,指厂房屋顶、侧墙、排架、楼板等位于主机间地板以上部分的结构物。
2)厂房下部结构,指蜗壳、尾水管、发电机墩、厂房四周挡水挡土墙等位于主机间地板以下部
分的结构物。
3)发电机层,指装设立轴水轮发电机组的厂房中位于主机间底板以上的空间。
4)水轮机层,指装设立轴水轮发电机组的厂房中位于主机间地板以下到蜗壳层以上的空间。
5)蜗壳层,指装设立轴水轮发电机组的厂房中位于水轮机层地板以下到尾水管顶端高程以上的
建筑物。
6)尾水管层,指装设立轴水轮发电机组的厂房中位于尾水管顶端高程以下到底板高程以上的建
筑物。
考点:水轮发电机组与水泵机组安装
【真题展示】
【2023·单选】型号为HL220-LJ-500的水轮机,其中“500”表示( )。
A.转轮型号为500
扫码关注更多内容
第 58 页 共 119 页学员专用 请勿外泄
B.比转数为500r/min
C.应用水头500m以内
D.转轮直径为500cm
【答案】D
【解析】HL220-LJ-500,表示转轮型号为220的混流式水轮机,立轴,金属蜗壳,转
轮直径为500cm。
【2022·单选】关于型号为“HL220-LJ-500”水轮机的说法,正确的是( )。
A.转轮型号为220的混流式水轮机
B.转轮型号为500的混流式水轮机
C.水轮机的比转数为500γ/min
D.水轮机的转轮直径为220cm
【答案】A
【解析】HL220-LJ-500,表示转轮型号为220的混流式水轮机,立轴,金属蜗壳,转轮直径为500cm。
【真题知识点展示及拓展】
1.型号
水轮机:HL220—LJ—500,表示转轮型号为220的混流式水轮机,立轴,金属蜗壳,转轮直径为
500cm。
水泵:20Sh-19表示该泵为进口直径为20英寸(即500mm)单级双吸卧式离心泵,该泵比转数为
19×10=190r/min。
2.分类
3.安装
(1)水轮机
水轮发电机组的安装包括:水轮机安装、调速系统安装与调试、发电机安装、 管道及附件安装、
蝴蝶阀及球阀安装。
安装场地的温度一般不低于 5℃,空气相对湿度不高于85%;
设备基础混凝土强度应达到设计值的 70%以上。
浇筑混凝土前,蜗壳表面应将角铁、压板等清除干净。焊疤应磨平,伤及母材都应补焊后磨平,
并作磁粉探伤检查。蜗壳安装、焊接及混凝土浇筑时,应有防止座环变形的措施。混凝土浇筑上升速
度不超过300m/h(300mm/h),每层浇筑高度一般为 1m~2m,浇筑应对称分层分块。液态混凝土的高
度一般控制在 0.6m 左右。
(2)水泵
水泵机组安装包括主机组、辅助设备、电气设备和进出水管道安装。
油槽等开敞式容器安装前应进行煤油渗漏试验,时间至少 4小时,无渗漏现象。
设备基础混凝土强度应达到设计值得 70%以上。
设备的涂层满足相关规定,无起泡、皱纹,颜色一致。
设备涂色规定:水泵轴-红;低压压缩空气管-白;阀门及管道附件-黑;
第 7章相关法规
考点:水法与工程建设有关的规定
【真题展示】
【2023·多选】下列属于水工程的是( )。
扫码关注更多内容
第 59 页 共 119 页学员专用 请勿外泄
A.城镇供水
B.海涂围垦
C.跨海桥梁
D.航道
E.港口
【答案】ABDE
【解析】《中国水利百科全书》将水利工程定义为对自然界的地表水和地下水进行控制和调配,
以达到除害兴利的目的而修建的工程,并按服务对象分为防洪工程、农田水利工程(也称为排灌工程)、
发电工程、航道及港口工程、城镇供水排水工程、环境水利工程、河道堤防和海堤工程、海涂围垦工
程等,所以水工程就是水利工程。
【2022·多选】关于水利水电工程施工相关法规的说法,正确的有( )。
A.水资源属于国家所有
B.农村集体组织的水塘的水实行取水许可制度
C.禁止在水工程保护范围内施工
D.禁止在泥石流易发区从事挖砂、取土活动
E.移民安置工作由项目法人负责组织实施
【答案】AD
【解析】国家对水资源依法实行取水许可制度和有偿使用制度。但是,农村集体经济组织及其成
员使用本集体经济组织的水塘、水库中的水除外。在水工程保护范围内,禁止从事影响水工程运行和
危害水工程安全的爆破、打井、采石、取土等活动。移民安置工作实行政府领导、分级负责、县为基
础、项目法人参与的管理体制。
【真题知识点展示及拓展】
1.水资源属于国家所有。农村集体经济组织的水塘和由农村集体经济组织修建管理的水库中的水,
归各该农村集体经济组织使用。
2.国家对水资源依法实行取水许可制度和有偿使用制度。但是,农村集体经济组织及其成员使用
本集体经济组织的水塘、水库中的水除外
3.在水工程保护范围内,禁止从事影响水工程运行和危害水工程安全的爆破、打井、采石、取土
等活动。
管理范围是指为了保证工程设施正常运行管理的需要而划分的范围,如堤防工程的护堤地等。
4.根据中共中央办公厅、国务院办公厅印发的《关于全面推行河长制的意见》,全面建立省、市、
县、乡四级河长体系。
5.水资源规划按层次分为:全国战略规划、流域规划和区域规划。流域范围内的区域规划应当服
从流域规划,专业规划应当服从综合规划。
6.水工程,是指水库、拦河闸坝、引(调、提)水工程、堤防、水电站(含航运水电枢纽工程)
等在江河、湖泊上开发、利用、控制、调配和保护水资源的各类工程。
7.桥梁、码头、道路、管道等涉河建设工程不用办理规划同意书。
考点:防洪的有关法律规定
【真题展示】
【2024·单选】根据《水利部关于进一步做好在建水利工程安全度汛工作的通知》,在建工程超
标准洪水应急预案应于每年主汛期前( )编制完成。(此知识点已删除)
【2020·单选】根据《防汛条例》,防汛抗洪工作实行( )负责制。
A.各级党政首长
B.各级防汛指挥部
C.各级人民政府行政首长
D.各级水行政主管部门
【答案】C
【解析】《防洪法》第三十八条规定:防汛抗洪工作实行各级人民政府行政首长负责制,统一指
挥、分级分部门负责。
扫码关注更多内容
第 60 页 共 119 页学员专用 请勿外泄
【真题知识点展示及拓展】
考点:水土保持的有关法律规定
【真题展示】
【2020·多选】根据《水土保持法》《生产建设项目水土保持设施自主验收规程(试行)》,关
于水土保持的说法,正确的有( )。
A.水土保持设施竣工验收由项目法人主持
B.水土保持设施验收报告由项目法人编制
C.水土保持分部工程质量等级分为合格和优良
D.禁止在15°以上陡坡地开垦种植农作物
E.水土保持方案为“水土保持方案报告书”
【答案】AC
【解析】选项 B 说法不正确:水土保持设施验收报告由第三方技术服务机构(以下简称第三方)
编制;
选项D说法不正确:禁止在二土五度以上陡坡地开良种植农作物;
选项E说法不正确:水土保持方案分为“水土保持方案报告书”和“水土保持方案报告表”。
【真题知识点展示及拓展】
水土流失程度 水土流失程度用侵蚀模数表示,即单位时间内单位面积上土壤流失的数量
水土流失治理度、土壤流失控制比、渣土防护率、表土保护率、林草植被恢复
水土流失防治指标
率、林草覆盖率等
一级标准(重点)、二级标准(项目位于湖泊和已建成水库周边、四级(≥100km2)
防治标准
以上河道两岸3km汇流范围内,或项目周边500m范围内有乡镇、居民点的)、
(三级)
三级标准
禁止在二十五度以上陡坡地开垦种植农作物;
坡度限制
在五度以上坡地植树造林、抚育幼林、种植中药材等,应当采取水土保持措施
生产建设单位应当编制水土保持方案,报县级以上人民政府水行政主管部门审批;
水土保持措施需要作出重大变更的,应当经原审批机关批准
水土保持方案
水土保持方案分为“水土保持方案报告书”和“水土保持方案报告表”(0.5
公顷以上不足5公顷或挖填土石方总量1000立方米以上、不足5万立方米的)
其他 “三同时”:与主体工程同时设计、同时施工、同时投产使用
考点:大中型水利水电工程建设征地补偿和移民安置的有关规定
【真题展示】
【2023·单选】移民安置规划由( )组织实施。
扫码关注更多内容
第 61 页 共 119 页学员专用 请勿外泄
A.地方人民政府
B.施工
C.项目法人
D.移民监理
【答案】A
【解析】建设单位应当根据安置地区的环境容量和可持续发展的原则,因地制宜,编制移民安置
规划,经依法批准后,由有关地方人民政府组织实施。
【2022·多选】关于水利水电工程施工相关法规的说法,正确的有( )。
E.移民安置工作由项目法人负责组织实施
【2021·多选】根据《大中型水利水电工程建设征地补偿和移民安置条例》(国务院令第471号),
关于水利水电工程征地补偿和移民安置的说法,正确的有( )。
A.移民安置采取前期补偿、补助与后期扶持相结合的办法
B.移民安置工作实行项目法人负责制
C.属于国家重点扶持的项目,其用地可以以划拨方式取得
D.土地补偿费和安置补助费与铁路项目同等标准
E.征地补偿费直接全额兑付给移民
【答案】ACD
【解析】B 选项移民安置工作由县级以上地方人民政府组织实施;E 选项大中型水利水电工程建
设项目用地按期支付征地补偿费。
【真题知识点展示及拓展】
国家对水工程建设移民实行开发性移民的方针,按照前期补偿、补助与后期扶持相结合的原则
《条例》指出,移民安置工作实行政府领导、分级负责、县为基础、项目法人参与的管理体制。
大中型水利水电工程建设项目用地,应当依法申请并办理审批手续,实行一次报批、分期征收,
按期支付征地补偿费。
大中型水利水电工程建设征收土地的土地补偿费和安置补助费,实行与铁路等基础设施项目用地
同等补偿标准
第 8章相关标准
考点:水利工程建设标准体系
【真题展示】
【2024·单选】关于工程建设标准的说法,正确的是( )。
A.国家技术标准分为四个层次
B.国家工程建设标准分为两个类别
C.水利行业标准分为四个层次
D.企业技术标准分为三个层次
【答案】B
【解析】国家工程建设标准分为强制性标准和推荐性标准。
【2023·单选】水利技术标准分为( )个层次。
A.2
B.3
C.4
D.5
【答案】D
【解析】水利技术标准包括国家标准、行业标准、地方标准、团体标准和企业标准。
【真题知识点展示及拓展】
1.标准的层次
标准包括国家标准、行业标准、地方标准和团体标准、企业标准等五个层次。
国家工程建设标准分为强制性标准和推荐性标准。
行业标准分为强制性标准和推荐性标准。
国务院标准化行政主管部门应当自发布之日起二十日内在全国标准信息公共服务平台上免费公
开强制性国家标准文本。
扫码关注更多内容
第 62 页 共 119 页学员专用 请勿外泄
2.水利标准体系
1)水利标准包括国家标准、行业标准、地方标准和团体标准、企业标准。国家标准分为强制性
标准、推荐性标准。行业标准一般为推荐性标准,工程建设类可以制定强制性标准。
2)标准制定分为起草、征求意见、审查和报批四个阶段。
等同采用或修改采用国际标准时,采用征求意见、审查和报批三个阶段。
标准的局部修订采用审查和报批两个阶段。
标准制定周期原则上不超过 2年,修订周期原则上不超过 1年。
2024年版水利技术标准体系结构由专业门类、功能序列构成。
3.水利技术标准内容
根据《水利技术标准编写规程》SL/T-2024,工程建设类水利技术标准应由前引部分、正文部分、
补充部分组成。其中:
1)前引部分。应包括封面、发布公告、前言和目次。
2)正文部分。应包括总则和技术篇章,可包括术语和符号。
3)补充部分。应包括标准用词说明,可包括附录、标准历次版本编写者信息。
4.标准用词
强制性标准的条文中不应使用“宜”“不宜”“可”。推荐性标准不宜使用“必须”“严禁”。
标准用词说明
标准用词 严格程度
必须
很严格,非这样做不可
严禁
应
严格,在正常情况下均应这样做
不应
宜
允许稍有选择,在条件许可时首先应这样做
不宜
可 有选择,在一定条件下可以这样做
考点:强制性标准
【真题展示】
【2024·案例一】生产性噪声声级卫生限值规定(如表)所列
日接触噪声时间(h) 卫生现值[dB(A)]
8 85
B C
2 91
1 D
【问题】5.根据事件四,指出表中B、C、D分别代表的数值。
【参考答案】5. B:4 C:88 D:94
【2021·单选】根据《水工建筑物滑动模板施工技术规范》(SL32-2014),运输人员的提升设
备所使用钢丝绳的安全系数不应小于( )。
A.3
B.5
C.8
D.12
【答案】D
【解析】施工升降机应有可靠的安全保护装置,运输人员的提升设备的钢丝绳的安全系数不应小
于12,同时,应设置两套互相独立的防坠落保护装置,形成并联的保险。
【2020·单选】采用开敞式高压配电装置的独立开关站,其场地四周设置的围墙高度不
低于( )m。
A.1.2
B.1.5
扫码关注更多内容
第 63 页 共 119 页学员专用 请勿外泄
C.2.0
D.2.2
【答案】D
【解析】采用开敞式高压配电装置的独立开关站,其场地四周应设置高度不低于2.2m。
【真题知识点展示及拓展】
1.采用开敞式高压配电装置的独立开关站,其场地四周应设置高度不低于 2.2m 的围墙。
2.施工升降机应有可靠的安全保护装置,运输人员的提升设备的钢丝绳的安全系数不应小于 12,
同时,应设置两套互相独立的防坠落保护装置,形成并联的保险。极限开关也应设置两套。
3.噪声
4.下列地区不应设置施工临时设施:
①严重不良地质区或滑坡体危害区。
②泥石流、山洪、沙暴或雪崩可能危害区。
③受爆破或其他因素影响严重的区域。
5.载人提升机械应设置下列安全装置,并保持灵敏可靠:
①上限位装置(上限位开关)②上极限限位装置(越程开关)③下限位装置(下限位开关)④断
绳保护装置⑤限速保护装置⑥超载保护装置
6.氨压机车间应符合下列规定:
①控制盘柜与氨压机应分开隔离布置,并符合防火防爆要求;
②所有照明、开关、取暖设施等应采用防爆电器;
③设有固定式氨气报警仪;
④配备有便携式氨气检测仪;
⑤设置应急疏散通道并明确标识。
考点:消防及施工用电
【真题展示】
【2023·多选】关于施工照明下列说法正确的是( )。
A.—般场所电压220V
B.潮湿场所的电压24V
C.行灯电源为36V
D.锅炉或金属容器内电压24V
E.地下工程照明离地面2.1m电压用36V
【答案】ABCE
【解析】锅炉或金属容器内工作的照明电源电压不得大于 12V;地下工程,有高温、导电灰尘,
且灯具离地面高度低于2.5m等场所的照明,电源电压应不大于36V。
扫码关注更多内容
第 64 页 共 119 页学员专用 请勿外泄
【真题知识点展示及拓展】
1.施工照明
施工照明安全电压
≤12V ≤24V ≤36V
①特别潮湿的场所 ①地下工程,有高温、导电灰尘,且灯具离
①潮湿场所
②导电良好的地面 地面高度低于2.5m等场所的照明
②易触及带电体场所
③锅炉或金属容器内工作 ②行灯电源电压
2.现场临时变压器安装
施工用的10kV及以下变压器装于地面时,应有 0.5m 的高台,高台的周围应装设栅栏,其高度不
低于 1.7m,栅栏与变压器外廓的距离不得小于1m,杆上变压器安装的高度应不低于2.5m,并挂“止
步、高压危险”的警示标志。变压器的引线应采用绝缘导线。
3.消防
施工生产作业区与建筑物之间的防火安全距离:
20m:仓库区、易燃、可燃材料的堆集场距所建的建筑物和其他区域;
25m:用火作业区距所建的建筑物和其他区域;
30m:易燃品集中站距所建的建筑物和其他区域。
50m:加油站、油库作为独立建筑时,与其他设施、建筑之间
考点:高处作业与常用安全用具
【真题展示】
【2022·单选】坠落高度为20m的高处作业级别为( )。
A.一级
B.二级
C.三级
D.四级
【答案】C
【解析】凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。
高处作业的级别:高度在2~5m时,一级高处作业;5~15m时,二级高处作业;15~30m时,三
级高处作业;30m以上时,称为特级高处作业。
【2021·案例四】事件一:某雨天施工过程中,一名工人从 15m 高处坠落到地面,
当场死亡。经调查,工人佩戴的安全带皮带接头断裂,系因施工前未对安全带的皮带等
部位进行检查所致;施工单位作业前没有按施工安全管理相关规定制订有关高处作业专
项安全技术措施。
【问题】
1.指出事件一中高处作业所属的级别、种类及具体类别。根据施工安全管理相关规定,哪些级别
和类别的高处作业应事先制订专项安全技术措施?
2.事件一中,除皮带外,安全带检查还包括哪些内容?安全带的检查试验周期是如何规定的?
【参考答案】
1.(1)此高处作业属于三级高处作业,其种类及具体类别是特殊高处作业的雨天高处作业;
(2)三级、特级、悬空高处作业,应事先制订专项安全技术措施。
2.(1)安全带检查的内容还有:绳索、销口;
(2)安全带检查试验周期有:每次使用前均应检查;新带使用一年后抽样试验;旧带每隔 6 个
月抽查试验一次。
【真题知识点展示及拓展】
1.高处作业级别
凡在坠落高度基准面2m和2m以上有可能坠落的高处进行作业,均称为高处作业。
高处作业的级别:高度在2~5m时,称为一级高处作业;
高度在5~15m时,称为二级高处作业;
高度在15~30m时,称为三级高处作业;
高度在30m以上时,称为特级高处作业。
2.高处作业种类
扫码关注更多内容
第 65 页 共 119 页学员专用 请勿外泄
高处作业的种类分为:一般高处作业和特殊高处作业。
特殊高处作业又分为:强风高处作业、异温高处作业、雪天高处作业、雨天高处作业、夜间高处
作业、带电高处作业、悬空高处作业、抢救高处作业。
进行三级、特级、悬空高处作业时,应事先制订专项安全技术措施。施工前,应向所有施工人员
进行技术交底。
3.常用安全工具
安全帽、安全带、安全网等施工生产使用的安全防护用具,应符合国家规定的质量标准,具有厂
家安全生产许可证、产品合格证和安全鉴定合格证书,否则不得采购、发放和使用。
塑料安全帽一年一次;
安全带每次使用前均应检查,新带使用一年后抽样试验,旧带每隔 6个月抽查试验一次;
安全网每年一次,每次使用前进行外表检查。
考点:爆破作业的技术要求
【真题展示】
【2023·单选】导火索的点燃器材是( )。
A.香
B.香烟
C.火柴
D.打火机
【答案】A
【解析】点燃导火索应使用香或专用点火工具,禁止使用火柴、香烟和打火机。
【2023·案例一】事件三:根据赶工方案,隧洞开挖过程中,当两个相向开挖的工
作面相距小于 L1 时,爆破时,两侧施工的人员应撤离,当距离小于 L2 时,上游侧停止
工作,由下游侧单向贯通。
【问题】4.根据《水工建筑物地下开挖工程施工规范》SL378的规定,事件三中,L1、
L2分别应为多少米?
【参考答案】4.L1:30米;L2:15米
【2021·案例四】事件二:施工期间,民爆公司炸药配送车行驶到该工程工区内时
出现机械故障,施工单位随即安排汽车将炸药倒运至大坝填筑料场爆破作业面。根据汽
车运输爆破器材相关规定,运输爆破器材的汽车,排气管应设在车前下侧,并设置防火
罩等装置,工区内行驶时速不超过15km。
【问题】4.根据汽车运输爆破器材相关规定,除事件二所列内容外,对行车速度和行车间距还有
哪些具体规定?
【参考答案】4.汽车运输爆破器材规定还有:在视线良好的情况下行驶时速不超过20km,在工区
内时速不得超过15km,在弯多坡陡、狭窄的山区行驶时速应在5km以内。平坦道路上行车间距应大于
50m,上下坡应大于300m。
【真题知识点展示及拓展】
1.爆破器材运输
(1)人力装卸和搬运爆破器材,每人一次以25~30kg为限,搬运者相距不得少于3m。
(2)汽车运输爆破器材,汽车的排气管宜设在车前下侧,并应设置防火罩装置;汽车在视线良
好的情况下行驶时,时速不得超过 20km(工区内不得超过 15km);在弯多坡陡、路面狭窄的山区行
驶,时速应保持在 5km 以内。行车间距:平坦道路应大于 50m,上下坡应大于 300m。
(3)运输炸药雷管时,装车高度要低于车厢 10cm。
2.地下相向开挖的两端在相距 30m 以内时,装炮前应通知另一端暂停工作,退到安全地点。当相
向开挖的两端相距 15m 时,一端应停止掘进,单头贯通。
3.点燃导火索应使用香或专用点火工具,禁止使用火柴、香烟和打火机。
4.明挖爆破音响信号规定如下:
(1)预告信号:间断鸣三次长声,即鸣 30s、停、鸣30s、停、鸣30s;此时现场停止作业,人
员迅速撤离。
(2)准备信号:在预告信号20min后发布,间断鸣一长、一短三次,即鸣20s、鸣10s、停、鸣
扫码关注更多内容
第 66 页 共 119 页学员专用 请勿外泄
20s、鸣10s、停、鸣 20s、鸣10s。
(3)起爆信号:准备信号10min后发出,连续三短声,即鸣10s、停、鸣10s、停、鸣 10s。
(4)解除信号:一次长声,鸣 60s。
5.装药和堵塞应使用木、竹制作的炮棍。严禁使用金属棍棒装填。
6.地下井挖,洞内空气含沼气或二氧化碳浓度超过 1%时,禁止进行爆破作业。
第 9章 水利水电工程资质与施工组织
9.1 水利水电工程企业资质
考点:设计资质
【真题展示】
【2024·单选】水力发电项目规模划分表中,大型是单机容量大于等于( )MW。
A.100
B.150
C.200
D.250
【答案】D
【解析】水力发电项目规模划分表中,大型是单机容量大于等于250MW。
【真题知识点展示及拓展】
1.设计资质
2.设计规模划分
考点:施工资质
【真题展示】
【2024·单选】关于水利水电工程施工企业资质的说法,正确的是( )。
A.电力工程施工总承包三级资质企业可承担20万kW以下发电工程施工
B.水利水电工程施工总承包一级资质企业可承担各类型水利工程施工
C.水利水电工程施工总承包三级资质企业可承担坝高70m大坝施工
D.隧道工程专业承包二级资质企业可承担断面为80㎡隧道施工
【答案】B
【解析】A选项,取得电力工程施工总承包三级资质的企业可承担单机容量10 万kW 以下发电工程;
C选项,水利水电工程施工总承包三级资质企业可承担坝高40m以下大坝施工;
扫码关注更多内容
第 67 页 共 119 页学员专用 请勿外泄
D选项,取得隧道工程专业承包二级资质的企业可承担断面60㎡以下且单洞长度1000m以下的隧
道工程施工。
【2021·案例三】事件二:招标代理机构拟定了投标人资质及业绩要求:大坝标段投标人资质要
求为水利水电工程施工总承包一级及以上,导流洞标段投标人资质要求为水利水电工程施工总承包二
级及以上;投标人近5年内完成的类似项目业绩至少有两项,并提供相关业绩证明材料。
【问题】2.指出事件二中资质要求的错误之处,说明理由。
【参考答案】2.(1)错误之处:导流洞标段资质要求错误。
理由:二级企业只能承担规模范围为洞径小于8m且长度小于1000m水工隧洞(或本
标段资质应为水利水电工程施工总承包一级资质)。【该知识已经修改】
【真题知识点展示及拓展】
施工企业资质分为总承包(12个类别,涉及水利水电工程的有水利水电工程、电力工程2个类
别)、专业承包(36个类别)和施工劳务(不分类别和等级,可承担各类施工劳务作业)三个序列。
电力工程施工总承包企业资质等级分为特级、一级、二级、三级。
资质等级 承包范围
取得水利水电工程施工总承包二级资质的企业可承担工程规模中型以下水利水电
工程和建筑物级别3级以下(包含本数,下同)水工建筑物的施工,但下列工程规
施工总承包 模限制在以下范围内:
(特级、一级、 坝高70m以下、水电站总装机容量150MW以下、水工隧洞洞径小于8m (或断面积
二级、三级) 相等的其他型式)且长度小于1000m、堤防级别2级以下。
取得电力工程施工总承包二级资质的企业可承担单机容量20万kW以下发电工程、
220kV以下送电线路和相同等级变电站工程的施工。
资质等级 承包范围
水工金属结 取得水工金属结构制作与安装工程专业承包二级资质的企业可承担大型
构制作与安 以下压力钢管、闸门、拦污栅等水工金属结构工程的制作、安装及启闭
装工程 机的安装。
取得水利水电机电安装工程专业承包二级资质的企业可承担单机容量
水利水电机
100MW以下的水电站、单机容量1000kW以下的泵站主机及其附属设备和
专业承包 电安装工程
水电(泵)站电气设备的安装工程
(一级、二
级、三级) 取得河湖整治工程专业承包二级资质的企业可承担堤防工程级别2级以
河湖整治
下堤防相应的河道、湖泊的河势控导、险工处理、疏浚与吹填、填塘固
工程
基工程的施工
取得隧道工程专业承包二级资质的企业可承担断面60m²以下且单洞长度
隧道工程
1000m以下的隧道工程施工
取得电力工程施工总承包二级资质的企业可承担单机容量20万kW以下发电工程、220kV以下送
电线路和相同等级变电站工程的施工。
9.2 施工组织设计
考点:水利水电工程施工工厂设施
【真题展示】
【2022·案例二】(2)当日平均气温连续5天稳定低于0℃以下或最低气温连续5天稳定低于-5℃
以下时,开始按低温季节组织混凝土施工。预热混凝土制备,首先考虑加热集料,不能
满足要求时方可考虑热水,仍不能满足要求时,再考虑加热胶凝材料。
(3)施工临时用水量按照日高峰生产和生活用水量,加上消防用水量计算。
(4)施工临时用电包括:基坑排水、混凝土制备、混凝土浇筑、木材加工厂、钢筋
加工厂、空压站等主要设备用电。现场设置一个电源,就近从高压10kV线路接入工地。
【问题】
2.改正施工组织设计文件内容(2)(3)中的不妥之处。
3.指出施工组织设计文件内容(4)中的不妥之处,说明理由。
【参考答案】
扫码关注更多内容
第 68 页 共 119 页学员专用 请勿外泄
2.(2)改正:当日平均气温连续5d稳定在5℃以下或最低气温连续5d稳定在-3℃以下时,应按
低温季节进行混凝土施工。预热混凝土制备,首先考虑热水拌合,不能满足要求时方可考虑加热集料,
加热胶凝材料不能加热。
(3)改正:施工供水量应满足不同时期日a高峰生产和生活用水需要,并按消防用水量进行校核。
3.不妥之处:现场设置一个电源,就近从高压10kV线路接入工地。
改正:施工现场临时用电有一类负荷,应具有两个以上的电源,否则应建自备电厂。
【真题知识点展示及拓展】
1.风、水、电、通信及照明
(1)供水系统
供水系统主要供工地施工用水、生活用水和消防用水。施工供水量应满足不同时期日高峰生产
和生活用水需要,并按消防用水量进行校核。
(2)施工供电系统
将用电负荷按其重要性和停电造成的损失程度分为三类:即一类负荷、二类负荷和三类负荷。
水利水电工程施工现场一类负荷主要有井、洞内的照明、排水、通风和基坑内的排水、汛期的防
洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停电即可能造成人身伤亡或设备
事故引起国家财产严重损失的重要负荷。由于单一电源无法确保连续供电,供电可靠性差,因此大中
型工程应具有两个以上的电源,否则应建自备电厂。
除隧洞、竖井以外的土石方开挖施工,混凝土浇筑施工,混凝土搅拌系统,制冷系统,供水系统,
供风系统,混凝土预制构件厂等主要设备属二类负荷。
木材加工厂、钢筋加工厂的主要设备属三类负荷。
2.混凝土制冷(热)系统
(1)混凝土制冷系统
选择混凝土预冷材料时,主要考虑采用集料堆场降温、冷水拌合、加冰搅拌、预冷集料等单项或
多项综合措施,一般不把胶凝材料(水泥、粉煤灰等)选作预冷材料。
预冷集料是降低混凝土温度的有效措施,水利水电工程上常用的预冷集料有以下几种:
①水冷法。②风冷法。③真空汽化法。④液氮预冷法。
(2)混凝土制热系统
提高混凝土拌合料温度宜用热水拌合,若加热水拌合不满足要求,方可考虑加热集料,水泥不应
直接加热。
低温季节混凝土施工气温标准为,当日平均气温连续 5d 稳定在 5℃以下或最低气温连续 5d 稳定
在-3℃以下时,应按低温季节进行混凝土施工。
考点:水利水电工程施工现场规划
【真题展示】
【2020·案例五】本工程混凝士采用泵送,现场布置有混凝上拌合系统、钢筋加工厂、木工厂、
油库、塔吊、办公生活区、地磅等临时设施。根据有利生产、方便生活、易于管理、安全可靠、成本
最低的原则,进行施工现场布置,平面布置示意图见图5-1。
扫码关注更多内容
第 69 页 共 119 页学员专用 请勿外泄
【问题】1.指出示意图中代号①、②、③、④、⑤所对应的临时设施名称。
【参考答案】1.①所对应的临时设施名称:油库;
②所对应的临时设施名称:钢筋加工厂;
③所对应的临时设施名称:塔吊;
④所对应的临时设施名称:地磅;
⑤所对应的临时设施名称:混凝土拌合系统。
【真题知识点展示及拓展】
施工总平面图布置要点:
1.木材加工厂、钢材加工厂→集中布置;
2.混凝土拌合系统→集中布置、运输短、靠近施工区;
3.危险品→远离生产生活区;
4.生活办公区→与生产区明显区分;
5.地磅房→场内外道路衔接处。
考点:水利水电工程施工进度计划
【真题展示】
【2024·案例二】
事件二:监理机构第295天末检查施工进度情况的结果:A、B段护岸混凝土两项工作分别完成各
的合同工程量的80%、56.25%,经比较分析认为该工作进度延误将影响工期,要求承包人采取赶工措施,
保证工程按期完成。承包人在不改变施工进度计划中各项工作的逻辑关系,且A、B段混凝土两顶工作
剩余合同工程量按原施工进度计划平均速度施工的条件下,编制了赶工时间及费用表见表2,据此修订
了施工进度计划。
工作名称 原持续时间 最短持续时间 单位时间赶工费用 调整后持续时间
A段河道清淤 55 50 1.8 T1
污水管道清淤 30 - - 30
A段河岸景观 160 150 2.0 T2
B段河道清淤 50 44 1.8 T3
B段河岸景观 180 170 2.3 T4
扫码关注更多内容
第 70 页 共 119 页学员专用 请勿外泄
【问题】
2.事件二中分别指出A、B段护岸混凝土两项工作实际进度比计划进度延误多少天?按费用增加最
少原则,分别指出T1、T2、T3、T4所对应的天数。
【参考答案】
2.(1)A段护岸混凝土计划能完成75天,实际完成了60天,即实际进度比计划进度延误15天;
B段护岸混凝土计划能完成55天,实际完成了45天,即实际进度比计划进度延误10天。
(2) T1:50
T2:160
T3:44
T4:176
【2023·案例一】钢筋混凝土衬砌采用移动模板浇筑,各工作名称和逻辑关系如表1,
经监理批准的施工进度计划如图1-1
表1
序号 工作名称 代号 持续时间 紧前工作
1 施工准备 A 10 --
2 下游临时道路扩建 B 20 A
3 上游临时道路扩建 C 90 A
4 下游洞口开挖 D 30 B
5 上游洞口开挖 E 30 C
6 隧洞开挖 F 380 D
7 钢筋加工 G 150 B
8 隧洞贯通 H 15 EF
9 隧洞钢筋混凝土衬砌施工 I 270 GH
10 尾工 J 10 I
图1-1
事件一:工程如期开工,A 完工后,因其它标段的影响(非承包人的责任),D 工作开始时间推
迟。经发包人批准,监理人通知承包人,工作B、C正常进行,G工作不受影响。D工作暂停,推迟开
工135天,为保证工程按期完成,要求承包人调整进度计划。承包人提出上下游相向开挖的方法,进
度计划如图1-2。其中C1为C工作剩余时间,K表示暂停时间。发包人和承包人签订补充协议,约定
工期不变,发包人支付赶工费用108万元,提前完工奖励1.5万元/天,推迟完工处罚1.5万元/天。
图1-2
事件二:上游开挖中,由于未及时支护,导致塌方。共处理塌方石方 450m³,耗时 8天。承包人
以地质不良为由,向发包人提出49500元(450m³,综合开挖单价110元/m³)的费用及工期索赔。
扫码关注更多内容
第 71 页 共 119 页学员专用 请勿外泄
事件四:对工期进行检查发现,工作 H 结束时间推迟 10 天,工作 I 实际持续工作为 254 天,工
作J实际持续时间为6天。
【问题】
2.指出图1-2中F1、F2分别代表什么,并指出关键线路。
3.事件二中承包人的要求是否合理,并指出理由。
5.根据事件四中的检查结果,写出工程实际完成总工期,与合同工期相比提前或延迟时间;根据
补充协议,计算发包人应向承包人支付的费用。
【参考答案】
2.(1)F1下游隧洞开挖、F2上游隧洞开挖
(2)关键线路1:①→③→⑤→⑥→⑦→⑧→⑨。
关键线路2:①→②→④→⑥→⑦→⑧→⑨
3.承包人的要求不合理,
理由:导致塌方的原因是未及时支护,属于承包人自身原因。
5.(1)实际完成总工期:10+20+70+30+310+15+10+254+6=725(天)
(2)对比合同工期735天,提前10天;
(3)发包人应支付承包人的费用:108+1.5×10=123万元。
【2022·案例二】经监理机构批准的施工进度计划网络图如图2。
工程施工进入冬季遭遇了合同约定的异常恶劣的气候条件,监理机构下达暂停施工
指令,造成鱼道箱涵、进出口闸室两项工作均推迟30天完成。承包人按照索赔程序向发包
人提出了30天的工期索赔。
【问题】
1.指出图2的关键线路、计算工期。
4.指出承包人提出的工期索赔要求是否合理,说明理由。
【参考答案】
1.关键线路:①→②→③→⑧→⑨;工期:234天。
4.承包人提出的要求的合理。
理由:鱼道箱涵工作位于关键线路,推迟30天,导致工期延误30天;进出口闸室工作位于非关
键线路,有20天总时差,推迟30天,影响总工期10天。鉴于两项工作位于两条线路上,取最大影
响值,所以承包人可索赔30天的工期。
【2021·案例二】某水库除险加固工程包括土石坝加固、溢洪道闸门更换及相关设
施设备改造。发包人与承包人依据《水利水电工程标准施工招标文件》(2009 年版)签
订施工合同,合同约定:(1)合同工期240天,2018年10月15日开工;(2)新闸门
由发包人负责采购,2019年4月10日运抵施工现场,新闸门安装调试于2019年5月15
日完工。
由承包人编制并经监理人批准的施工进度计划如图 3 所示(单位:天;每月按 30 天计;节点①最早
时间按2018年10月14日末计)。
扫码关注更多内容
第 72 页 共 119 页学员专用 请勿外泄
图3 施工进度计划
施工中发生了如下事件:
事件一:由于征地拆迁未按合同约定时间完成,导致“老坝坝坡清理”于2019年1月25日才能
开始。为保证安全度汛,监理人要求承包人采取赶工措施,确保工程按期完成。承包人为此提出了土
石坝加固后续工作的赶工方案:
第一步,将“坝体填筑”和“坝坡护砌”各划分为2个施工段组织流水施工,按施工段Ⅰ、施工
段Ⅱ依次进行,各工作持续时间见表3,其他工作逻辑关系不变;
第二步,按照费用增加最少原则,根据表3进行工期优化,其他工作均不做调整。承包人向监理
人提交了调整后的进度计划及赶工措施,报监理人审批后实施。
表3 土石坝加固后续工作时间-赶工费用
赶工费用
工作代码 工作名称 持续时间(天) 最短持续时间(天)
(万元/天)
B 老坝坝坡清理 15 15 —
C1 坝体填筑Ⅰ 35 34 1.5
C2 坝体填筑Ⅱ 25 23 1
D1 坝坡护砌Ⅰ 35 33 2.5
D2 坝坡护砌Ⅱ 30 29 2
E 坝顶道路重建 30 28 1.8
【问题】
1.根据事件一,绘制优化后的土石坝加固后续工作的施工进度网络计划图(用工作代码表示),
计算赶工费用。
2.综合事件一、二,承包人可向发包人提出的补偿金额是多少?说明理由。
【参考答案】
1.(1)优化后的土石坝加固后续工作的施工进度网络计划如下图:
(2)1.5×1(C1)+1.8×2(E)+2×1(D2)+2.5×1(D1)=9.6万元。
2. 承包人可向发包人提出补偿金额:9.6+3=12.6万元
理由:(1)事件一中,征地拆迁是发包人责任,由此造成的赶工费用应由发包人承担;
(2)事件二中,新闸门提前运抵属于发包人责任,保管费应由发包人承担。
【2020·案例三】事件一:承包人为确保工程进度,对某混凝土分部工程组织了流水施工,经批
准的施工网络计划如图 3 所示(A 为钢筋安装,B 为模板安装,C 为混凝土浇筑)。其中,C1 工作的
各时间参数为
9 EF TF
LS LF FF
扫码关注更多内容
第 73 页 共 119 页学员专用 请勿外泄
事件二:上述混凝土分部工程施工到第 15 天末,承包人对工程进度进行了检查,并以实际进度
前锋线记录在图3中。为确保该分部工程能够按计划完成,承包人组织技术人员对相关工作的可压缩
时间和对应增加的成本进行分析,结果见表3。承包人据此制定了工期优化方案。
表3 混凝土工程相关工作可压缩时间和对应增加的成本分析表
工作 Ai Bi Ci
正常工作时间(天) 6 3 3
最短工作时间(天) 5 2 2
压缩成本(万元/天) 2 1 3
注:i为1,2,3,4
【问题】
1.写出事件一中EF、TF、LS、LF、FF分别代表的数值。
2.根据事件二,说明第15天末的进度检查情况(按“XX工作实际比计划提前或滞后X天”表述),
并判断对计划工期的影响。
3.写出工期优化方案(按“XX工作压缩X天”表述)及相应增加的总成本。
【参考答案】
1.EF代表的数值为:12;
TF代表的数值为:9;
LS代表的数值为:18;
LF代表的数值为:21;
FF代表的数值为:3。
2.A3工作实际比计划滞后3天,因为该工作为关键工作,总时差为0,故使计划工期延误3天;
B2工作实际比计划滞后3天,因为该工作为非关键工作,其总时差为6,故对计划工期没有影响;
C1工作实际比计划提前或滞后0天,即实际与计划同步,故对计划工期没有影响。
3.通过压缩关键工作的持续时间达到工期优化,可以压缩的关键工作有A3、A4、B4、C4。
工作A3可压缩1d,其赶工费用为2万元/天。
工作A4可压缩1d,其赶工费用为2万元/天。
工作B4可压缩1d,其赶工费用为1万元/天。
工作C4可压缩1d,其赶工费用为3万元/天。
由于推迟计划工期3天,按照成本增加最小原则。因此工期优化方案如下:
B4工作压缩1天,A3工作压缩1天,A4工作压缩1天。
增加的总成本:1×1+2×1+2×1=5万元。
【真题知识点展示及拓展】
工程设计和施工阶段采用的进度计划表达方法有:
①横道图;②工程进度曲线;③施工进度管理控制曲线;④形象进度图;⑤网络进度计划。
(一)网络进度计划
扫码关注更多内容
第 74 页 共 119 页学员专用 请勿外泄
【1】找关键线路,计算计划工期。【持续时间最长的一条,持续时间之和】
【2】推算某项工作的开始或完成时间【开始时间是00:00,结束时间是24:00】
【3】计算某项工作的总时差。【原关键线路的持续时间减去经过该项工作持续时间最长的一条
线路,差值就是该项工作的总时差】
【4】计算实际工期。【把影响时间的事件带到原网络图,找到新的关键线路】
【5】绘制网络图。【根据紧前工作、紧后工作间的逻辑关系】
【6】工期与费用的索赔。【先分清责任方,工期索赔还要考虑总时差】
【7】网络图优化。【按照费用最低或节点工期优化网络图】
(二)工程进度曲线
“定一原则”,“看实际,找交点”;
持续看实际,索赔看结局
(三)横道图
分清紧前紧后工作(顺向取大);早开始、晚结束;一个月30天。
考点:专项施工方案
【真题展示】
【2023·单选】下列属于超过一定规模的危险性较大的专项工程是( )。
A.围堰工程
B.水上作业工程
C.沉井工程
D.顶管工程
【答案】D
【解析】地下暗挖工程、顶管工程、水下作业工程属于超过一定规模的危险性较大的专项工程。
【2020·案例一】
【问题】
3.事件三中,除质量部门外,施工单位技术负责人还应组织哪些部门的专业技术人
员参加专项施工方案审核?
4.事件四中,修改完善后的专项施工方案,应经哪些人员审核签字后方可组织实施?
【参考答案】
3.除质量部门外,施工单位技术负责人还应组织施工技术、安全等部门的专业技术人员参加专项
施工方案审核。
4.施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、
项目法人单位负责人审核签字后,方可组织实施。
【真题知识点展示及拓展】
1.规模标准
达到一定规模 超过一定规模
基坑支护、降水工程、土
3(含)~5m 5m(含)以上、<5m但复杂
石方开挖工程
高度5~8m; 高度≥8m;
模板工程
跨度10~18m 跨度≥18m
非常规,起吊重量≥100kN
非常规,起吊重量10~100kN 起重吊装及安装拆卸工
≥300kN起重设备安装,
安装、拆卸 程
≥200m内爬起重设备拆除
落地式24~50m 落地式≥50m
附着式 脚手架工程(高度) 附着式≥150m
悬挑式 悬挑式≥20m
(爆破拆除、影响安全、保护区范围内)
所有 拆除、爆破工程
拆除工程
人工挖孔桩工程(超过16m)、地下暗
围堰工程、水上作业工程、沉
其他 挖工程、顶管工程、水下作业工程、四
井工程、临时用电工程、其他
新及无技术标准的危险性较大单项工程
扫码关注更多内容
第 75 页 共 119 页学员专用 请勿外泄
2.专家组应由 5名及以上符合相关专业要求的专家组成,各参建单位人员不得以专家身份参加审
查论证会。
3.程序
不需要专家论证的专项施工方案
需要专家论证的专项施工方案
9.3 建设项目管理有关要求
考点:三项制度
【真题展示】
【2024·多选】关于水利工程建设管理的说法,正确的有( )。
A.水利工程建设程序包括项目规划阶段
B.监理日志可作为蓄水安全鉴定依据
C.项目法人负责办理开工备案手续
D.项目法人组织施工图设计审查工作
E.供水PPP项目可采取政府保底承诺模式
【答案】CD
【解析】A 选项,水利工程建设程序一般分为:项目建议书、可行性研究报告、施工准备、初步
设计、建设实施、生产准备、竣工验收、后评价等阶段,各阶段工作实际开展时间可以重叠。
B选项,蓄水安全鉴定工作依据应包括有关法律、法规、规章和技术标准,批准的初步设计报告、
专题报告、设计变更及修改文件,以及合同规定的质量和安全标准等。
E选项,供水、灌溉类项目。水费收入能够完全覆盖投资成本的项目,应采用"使用者付费"模式;
水费收入不足以完全覆盖投资成本的项目,可采用"使用者付费十可行性缺口补贴"模式;也可根据项
目实际情况,在一定期限内采用"使用者付费+可行性缺口补贴"模式,逐步过渡到"使用者付费"模式,
确保工程良性运行。
【真题知识点展示及拓展】
水利工程项目建设实行项目法人责任制、招标投标制和建设监理制,简称“三项”制度。
1. 项目法人职责
负责办理工程质量、安全监督及开工备案手续。
组织施工图设计审查,按照有关规定履行设计变更的审查或审核与报批工作。
2.项目法人总人数应满足工程建设管理需要,大、中、小型工程人数一般按照不少于 30、
12、6人配备,其中工程专业技术人员原则上不少于总人数的 50%。
3.电子招标投标系统根据功能的不同,分为交易平台、公共服务平台和行政监督平台。
4.水利工程建设监理是指具有相应资质的水利工程建设监理单位,包括水利工程施工监理、
水土保持工程施工监理、机电及金属结构设备制造监理、水利工程建设环境保护监理。
5.总投资 200万元以上且符合下列条件之一的水利工程建设项目,必须实行建设监理:
扫码关注更多内容
第 76 页 共 119 页学员专用 请勿外泄
(1)关系社会公共利益或者公共安全的。
(2)使用国有资金投资或者国家融资的。
(3)使用外国政府或者国际组织贷款、援助资金的。
考点:代建制
【真题展示】
【2022·单选】实施水利工程建设项目代建制时,施工招标的组织方为( )。
A.项目法人
B.代建单位
C.代建合同约定的单位
D.招标代理机构
【答案】B
【解析】代建单位可根据代建合同约定,对项目的勘察、设计、监理、施工和设备、材料采购等
依法组织招标,不得以代建为理由规避招标。
【真题知识点展示及拓展】
水利工程建设项目代建制为建设实施代建,代建单位对水利工程建设项目施工准备至竣工验收的
建设实施过程进行管理。
拟实施代建制的项目应在可行性研究报告中提出实行代建制管理的方案,经批复后在施工准备前
选定代建单位。
代建单位根据代建合同约定,组织项目招标投标,择优选择勘察设计、监理、施工单位和设备、
材料供应商;负责项目实施过程中各项合同的洽谈与签订工作,对所签订的合同实行全过程管理。
考点:政府和社会资本合作(PPP)模式
【真题展示】
【2024·多选】关于水利工程建设管理的说法,正确的有( )。
E.供水PPP项目可采取政府保底承诺模式
【2021·单选】纳入水利PPP项目库的项目,其项目合作期不低于( )年。
A.5
B.6
C.8
D.10
【答案】D
【解析】项目合作期低于10年及没有现金流,或通过保底承诺、回购安排等方式违法违规融
资、变相举债的项目,不纳人PPP项目库。
【2020·单选】根据《政府和社会资本合作建设重大水利工程操作指南(试行)》,项目公司向
政府移交项目的过渡期是( )个月。
A.3
B.6
C.12
D.18
【答案】C
【解析】除另有约定外,合同期满前12个月为项目公司向政府移交项目的过渡期。
扫码关注更多内容
第 77 页 共 119 页学员专用 请勿外泄
【真题知识点展示及拓展】
考点:水利建设市场主体信用
【真题展示】
【2024·多选】根据水利建设市场的主体信用管理有关规定,可不予公开的不良行为记录信息有
( )。
【2023·单选】不良行为记录信息根据不良行为的性质及社会危害程度分为( )。
【2023·多选】关于不良行为记录的说法正确的有( )
【2021·单选】根据《水利建设市场主体信用评价管理办法》(水建设〔2019〕307号),信用
等级为A的企业,其信用状况为( )。
A.信用良好
B.信用较好
C.信用好
D.信用很好
【答案】B
【解析】信用等级分为AAA (信用很好) AA (信用良好) A (信用较好) B (信用一般)和
C(信用较差)三等五级。
【真题知识点展示及拓展】
1.水利建设市场主体信用等级分为 AAA、AA、A,B和C三等五级。
AAA级:90分≤X≤100分,信用很好;
AA级:80分≤X<90分,信用良好;
A级:70分≤X<80分,信用较好;
B级:60分≤X<70分,信用一般;
C级:X<60分,信用较差。
信用评价工作原则上每年开展1次,有效期为 3年。取得信用等级满 1年后,可申请信用
等级升级。
2.水利建设市场经营主体信用信息管理
水利建设市场经营主体信用信息分为基础登记信息、行政管理信息、运营信息、社会评价信
息和其他信息。
失信信息,分为轻微失信信息、一般失信信息、严重失信信息。
除行政处罚信息等之外,水利建设市场经营主体信用信息包含有效期的,公示期为有效期;未包
含有效期的,公示期为长期。除属于轻微失信信息的行政处罚信息不予公示外,行政处罚信息公示期
自行政处罚决定之日起计算,其中属于一般失信信息的行政处罚信息最短公示期3个月,最长公示期
3年;属于严重失信信息的行政处罚信息,以及涉及特种设备、安全生产、消防领域的行政处罚信息
最短公示期1年,最长公示期3年。
扫码关注更多内容
第 78 页 共 119 页学员专用 请勿外泄
考点:工程安全鉴定
【真题展示】
【2024·多选】关于水利工程建设管理的说法,正确的有( )。
B.监理日志可作为蓄水安全鉴定依据
【2021·多选】关于水利工程安全鉴定说法,正确的有( )。
A.水闸首次安全鉴定应在竣工验收后5年内进行
B.水闸安全类别划分为三类
C.大坝安全类别划分为三类
D.水库蓄水验收前,必须进行蓄水安全鉴定
E.水库蓄水安全鉴定,由工程验收单位组织实施
【答案】ACD
【解析】B选项水闸安全类别划分为四类;E选项蓄水安全鉴定,由项目法人负责组织实施。
【2020·单选】水库大坝首次安全鉴定应在竣工验收后( )年内进行。
A.5
B.6
C.8
D.10
【答案】A
【解析】水库大坝实行定期安全鉴定制度,首次安全鉴定应在竣工验收后5年内进行、以后应每
隔6-10年进行一次。
【真题知识点展示及拓展】
1.水工建筑物实行定期安全鉴定
1)水闸首次安全鉴定应在竣工验收后5年内进行,以后应每隔 10年进行一次全面安全鉴定。
2)水库大坝实行定期安全鉴定制度,首次安全鉴定应在竣工验收后 5年内进行,以后应每隔 6~
10年进行一次。
2.四类闸、三类坝
3.验收前蓄水安全鉴定
水库建设工程(包括新建、续建、改建、加固、修复等)在水库蓄水验收前,必须进行蓄水安全
鉴定。
蓄水安全鉴定,由项目法人负责组织实施。第三方检测单位提供检测报告。
蓄水安全鉴定工作程序包括:工作大纲编制、自检报告编写、现场鉴定与鉴定报告编写、鉴定报
告审定。
考点:稽察、决算及审计
【真题展示】
【2023·单选】稽察问题性质可分为( )类。
A.1
B.2
C.3
D.4
【答案】C
【解析】稽察问题性质可分为“严重”“较重”和“一般”三个类别。
【2023·单选】中型项目应控制在总概算的( )以内。
A.1
B.2
C.3
D.4
【答案】C
【解析】大中型项目应控制在总概算的3%以内,小型项目应控制在5%以内。
【2023·多选】水利稽察方式主要包括( )。
扫码关注更多内容
第 79 页 共 119 页学员专用 请勿外泄
【2022·单选】根据《水利建设项目稽察常见问题清单(2021年版)》,稽察发现质量管理制度
未建立,可以认定问题性质为( )。【此知识点已修改】
A.特别严重
B.严重
C.较重
D.一般
【答案】C
【解析】根据工作深度认定。如某项管理制度未建立、未编制等认定为“较重”,制度不健全、
内容不完整、缺少针对性等认定为“一般”。
【修改后得解析:根据工作深度认定。如某项管理制度未建立、未编制等认定为“严重”或“较
重”,制度不健全、内容不完整、缺少针对性等认定为“较重”或“一般”。】
【2020·多选】根据《水利基本建设项目竣工财务决算编制规程》(SL19-2014),待摊投资的
待摊方法有( )。
A.按实际发生数的比例分摊
B.按项目的合同额比例分摊
C.按概算数的比例分摊
D.按项目的效益比例分摊
E.按出资比例分摊
【答案】AC
【解析】待摊投资的分摊对象主要为房屋及构筑物,需要安装的专用设备,需要安装的通用设备
以及其他分摊对象。待摊方法有按实际发生数的比例分摊,或按概算数的比例分摊。
【真题知识点展示及拓展】
1.稽察
项目稽察、专项稽察和对项目稽察发现问题整改情况的“回头看”(已整改、正在
稽察方式
整改、未整改)
现场稽察任务 稽察组由稽察组长、专家组长、稽察助理和稽察专家等组成。
现场检査采取“明查”(第一次现场检查:抽查)与“暗访暗查”(农民工工资)
现场检査
相结合的方式进行
前期与设计、建设管理、计划管理、建设资金使用与管理、质量管理(包括质量管
理体系与行为、工程实体质量两个方面)、安全管理(包括安全管理体系、风险管
稽察内容
控与事故隐患排查、安全技术管理、现场作业安全管理、防洪度汛、应急与事故管
理等6个方面)等6个专业内容
分为“严重”“较重”和“一般”三个类别
稽察问题 可能对主体工程的质量、安全、进度或投资规模等产生较大影响的问题认定为“严
重”;违反强制性标准或条文认定为“严重”
2.决算
竣工财务决算应全面反映从项目筹建之日起至办理竣工财务决算之日止发生的全部费用。
竣工财务决算应按大中型、小型项目分别编制。
纳入竣工财务决算的尾工工程投资及预留费用,大中型项目应控制在总概算的 3%以内,小型项
目应控制在 5%以内。
分摊待摊投资可采用以下方法:按实际数的比例分摊、按概算数的比例分摊。
3.审计
水利基本建设项目法人应在水利基本建设项目竣工财务决算编制完成后 10 日内向其主管水利审
计部门提出水利基本建设项目竣工决算审计书面申请。水利审计部门应在接到水利基本建设项目法人
竣工决算申请后 10日内提出安排意见。
考点:文明工地
【真题展示】
【2022·多选】根据《水利建设工程文明工地创建管理办法》(水精〔2014〕3 号),一个文明
建设工地可以按( )申报。
扫码关注更多内容
第 80 页 共 119 页学员专用 请勿外泄
A.一个工程项目
B.一个标段
C.一个单位工程
D.几个标段联合
E.一个单项工程
【答案】ABD
【解析】申报文明工地的项目,原则上是以项目建设管理单位所管辖的一个工程项目或其中的一
个或几个标段为单位的工程项目(或标段)为一个文明建设工地。
【真题知识点展示及拓展】
1.申报文明工地的项目,原则上是以项目建设管理单位所管辖的一个工程项目或其中的一个或几
个标段为单位的工程项目(或标段)。
2.凡满足前述文明工地标准且符合下列申报条件的水利建设工地,即:开展文明工地创建活动半
年以上;工程项目已完成的工程量,应达全部建筑安装工程量的 20%及以上,或在主体工程完工一年
以内;工程进度满足总体进度计划。
3.获得文明工地的可作为水利建设市场主体信用、中国水利工程优质(大禹)奖和水利安全生产
标准化评审的重要参考
4.文明工地实行届期制,每两年通报一次。
5.参与水利水电工程项目经理评价
(1)评价程序
评价以材料评审为主,现场抽查为辅的方式开展。评价程序包括申报材料受理与审查、评价赋分、
社会公示、结果发布。
(2)评价结果
项目经理依据评价综合得分划分为 A级、B级、C级三个等级。
分值90分及以上为A级。
分值80~90分(不含90分)为B级。
分值70~80分(不含80分)为C级。
9.4 建设监理
考点:建设监理
【真题展示】
【2024·单选】监理机构对承包人的检验结果进行复核,正确是( )。
A.跟踪检测时,土方试样不应少于承包人检测数量的5%
B.跟踪检测时,混凝土试样不应少于承包人检测数量的5%
C.平行检测时,混凝土试样不应少于承包人检测数量的5%
D.平行检测时,土方试样不应少于承包人检测数量的5%
【答案】D
【解析】(1)平行检测的检测数量,混凝土试样不应少于承包人检测数量的 3%,重要部位每种
强度等级的混凝土最少取样1组。
(2)土方试样不应少于承包人检测数量的5%;重要部位至少取样3组。
(3)跟踪检测的检测数量,混凝土试样不应少于承包人检测数量的 7%,土方试样不应少于承包
人检测数量的10%。
【2023·多选】根据《水电水利工程施工监理规范》(DL/T511-2012),工程项目划分包括( )。
A.单元工程
B.分项工程
C.分部工程
D.单项工程
E.单位工程
【答案】ABCE
【解析】工程项目划分工程开工申报及施工质量检查,一般按单位工程、分部工程、分项工程单
元工程四级进行划分。
扫码关注更多内容
第 81 页 共 119 页学员专用 请勿外泄
【2022·单选】根据《水利工程建设监理规定》(水利部令第 28 号)和《水利工程施工监理规
范》(SL288-2014),负责审批分部工程开工申请报告的是( )。
A.总监理工程师
B.监理工程师
C.监理员
D.副总监理工程师
【答案】B
【解析】监理工程师职责:审批分部工程或分部工程部分工作的开工申请报告、施工措施计划、
施工质量缺陷处理措施计划。
【2021·单选】根据《水利工程施工监理规范》(SL288-2014),监理机构对土方试样平行检测
的数量不应少于承包人检测数量的( )。
A.3%
B.5%
C.7%
D.10%
【答案】B
【解析】监理机构对土方试样平行检测的数量不应少于承包人检测数量的5%。
【2021·单选】根据《水电水利工程施工监理规范》(DL/T5111-2012),第一次工地会议由( )
主持。
A.总监理工程师
B.总监理工程师和业主联合
C.总监理工程师、业主、设计联合
D.总监理工程师、业主、设计、施工联合
【答案】B
【解析】第一次工地会议由总监理工程师和业主联合主持召开,邀请承建单位的授权代表和设计
方代表参加,必要时也可邀请主要分包单位代表参加。
【2020·单选】根据《水电水利工程施工监理规范》(DL/T511-2012),工程项目划分不包括( )。
A.单元工程
B.分项工程
C.分部工程
D.单项工程
【答案】D
【解析】工程项目划分工程开工申报及施工质量检查,一般按单位工程、分部工程、分项工程单
元工程四级进行划分。
【真题知识点展示及拓展】
1.监理机构可采用跟踪检测、平行检测方法对承包人的检验结果进行复核。
混凝土试样 土方试样
复核方法
混凝土试样 重要部位每种强度的混凝土 土方试样 重要部位
平行 不应少于3% 最少为1组 不应少于5% 最少为3组
跟踪 不应少于7% 无限制 不应少于10% 无限制
2.工程项目划分
工程项目一般按单位工程、分部工程、分项工程、单元工程四级进行划分。
工程质量检验按单位工程、分部工程和单元工程三级进行。必须时,还应增加对重要分项
工程进行工程质量检验。
3.第一次工地会议由总监理工程师和发包人联合主持召开
4.工程变更依据其性质与对工程项目的影响程度,分为重大工程变更、较大工程变更、一般工程
变更、常规设计变更四类。
5.总监理工程师可书面授权副总监理工程师或监理工程师履行其部分职责,但下列工作除外:
(1)主持编制监理规划,审批监理实施细则。
扫码关注更多内容
第 82 页 共 119 页学员专用 请勿外泄
(2)主持审查承包人提出的分包项目和分包人。
(3)审批承包人提交的合同工程开工申请、施工组织设计、施工总进度计划、年施工进度计划、
专项施工进度计划、资金流计划。
(4)审批承包人按有关安全规定和合同要求提交的专项施工方案、度汛方案和灾害应急预案。
(5)签发施工图纸。
(6)主持第一次监理工地会议,签发合同工程开工通知、暂停施工指示和复工通知。
(7)签发各类付款证书。
(8)签发变更、索赔和违约有关文件。
(9)签署工程项目施工质量等级评定意见。
(10)要求承包人撤换不称职或不宜在本工程工作的现场施工人员或技术、管理人员。
(11)签发监理月报、监理专题报告和监理工作报告。
(12)参加合同工程完工验收、阶段验收和竣工验收。
第 10 章工程招标投标与合同管理
10.1 工程招标投标(细学、细究)
考点:施工招标投标的主要管理要求
【真题展示】
【2024·案例三】某大型水库枢纽工程初步设计已经批复,征地,移民等相关工作已经落实,主
体工程具备施工招标条件发包人依据《水利水电工程标准施工招标文件》(2009年版)编制了工程招
标文件,
【问题】1.根据水利工程施工招标投标相关管理规定,除背景资料所述条件外,主
体工程施工招标还应具备哪些条件?
【参考答案】
1.(1)建设资金来源已落实,年度投资计划已经安排;
(2)具有能满足招标要求的设计文件,已与设计单位签订适应施工进度要求的图纸
交付合同或协议。
【2023·案例二】事件一:发包人要求以招标形式确定南干渠隧洞承包人,经招标,
施工单位乙确定为承包人,与施工单位甲签订分包合同。
【问题】1.事件一中,发包人要求招标的要求是否合理,并说明理由。
【参考答案】1.发包人要求招标的要求合理。
理由:南干渠隧洞估算投资1000万元,建设资金来源为国有投资,所以应当招标。
【2022·案例三】事件一:评标结束后,招标人未能在投标有效期内完成定标工作。招标人通知
所有投标人延长投标有效期。投标人甲拒绝延长投标有效期。为此,招标人通知投标人
甲,其投标保证金不予退还。
事件二:评标委员会依序推荐投标人乙、丙、丁为中标候选人并经招标人公示。在
公示期间查实投标人乙存在影响中标结果的违法行为。招标人据此取消了投标人乙的中
标候选人资格,并按照评标委员会提出的中标候选人排序确定投标人丙为中标人。
【问题】
1.事件一中,招标人不退还投标人甲投标保证金的做法是否妥当?说明理由。投标保证金不予
退还的情形有哪些?
2.事件二中,招标人取消投标人乙的中标资格并确定投标人丙为中标人,应履行什么程序?除背
景资料所述情形外,第一中标候选人资格被取消的情形还有哪些?
【参考答案】
1.(1)招标人不退还投标人甲投标保证金的做法不妥当
理由:拒绝延长投标有效期的投标人有权收回投标保证金。
(2)投标人在规定的投标有效期内撤销或修改其投标文件;中标人在收到中标通知书后,无正
当理由拒签合同协议书或未按招标文件规定提交履约担保的,投标保证金将不予退还。
2 被查实存在影响中标结果的违法行为的情形,不符合中标条件的,招标人可以按照评标委员会
提出的中标候选人名单排序依次确定其他中标候选人为中标人,也可以重新招标。
排名第一的中标候选人放弃中标、因不可抗力不能履行合同、不按照招标文件要求提交履约保证金。
扫码关注更多内容
第 83 页 共 119 页学员专用 请勿外泄
【2021·案例三】事件一:招标代理机构初步拟定的招标工作计划见表2。
表2 招标工作计划
序号 工作事项 时间节点
1 发售招标文件 2018年4月6日至4月9日
2 发出招标文件澄清修改通知 2018年4月12日
3 递交投标文件截止时间 2018年4月23日上午10:00
4 开标 2018年4月23日下午15:00
【问题】
1.指出表2中时间节点的错误之处(以招标文件发售开始时间为准),说明理由。
2.投标人业绩应附哪些证明材料?
【参考答案】
1.错误之处一:招标文件发售期:2018年4月6日至4月9日。
理由:招标文件发售期不得少于5日。
错误之处二:招标文件澄清修改通知:2018年4月12日。
理由:招标文件澄清修改通知一般在投标截止时间 15 天前发出,不影响投标文件实质性编制的
除外。
错误之处三:自发出招标文件2018年4月6日,至开标2018年4月23日,不足20天。
理由:自招标文件开始发出之日起至投标人提交投标文件截止不得少于20日。
错误之处四:递交投标文件截止时间与开标时间不一致。
理由:投标截止时间与开标时间应当为同一时间。
2.业绩证明材料包括:中标通知书和(或合同协议书)、工程接收证书(工程竣工验收证书)、
合同工程完工证书。
【真题知识点展示及拓展】
一、施工招标的条件与程序
【注1】有效维护投标人权益的司法救济手段:澄清或修改、异议、投诉、诉讼。
扫码关注更多内容
第 84 页 共 119 页学员专用 请勿外泄
未在规定时间提出异议的,不得再对招标文件相关内容提出投诉。
【注2】重新招标:少于3人、否决所有、未签合同。重新招标后,仍出现前述规定情形之一的,
属于必须审批的水利工程建设项目,经行政监督部门批准后可不再进行招标。
二、施工投标的条件与程序
1.资格条件
资质 包括资质证书有效性和资质符合性两个方面的内容。
(1)财务状况包括注册资本金、净资产、利润、流动资金投入等方面。
财务
(2)投标人应填报“近3年财务状况表”,并附财务会计报表。包括:资产负债表、现
状况
金流量表、利润表和财务情况说明书的复印件。
(1)指类似工程业绩。业绩的类似性包括功能、结构、规模、造价等方面。
投标人
(2)投标人应填报“近5年完成的类似项目情况表”。附中标通知书和(或)合同协议
业绩
书、工程接收证书(工程竣工验收证书)、合同工程完工证书
项目经理应由注册于本单位(须提供社会保险证明)、级别符合《注册建造师执业工程
规模标准(试行)》要求的注册建造师担任。拟任注册建造师不得有在建工程,有一定
项目经理
数量已通过合同工程完工验收的类似工程业绩,具备有效的安全生产考核合格证书(B
资格
类),在“信用中国”及各有关部门网站中经查询没有因行贿、严重违法失信被限制投
标或从业等惩戒行为等
2.投标程序
算术性错误修正原则:
①投标文件中的大写金额和小写金额不一致的,以大写金额为准。
②总价金额与单价金额不一致的,以单价金额为准,但单价金额小数点有明显错误的除外。
异议类型 时间 处理异议 备注
招标人或其委托的招标代理公司 未在规定时间提出异议的,不得再对
招标文件 投标截止时 应当自收到异议之日起3日内作 招标文件相关内容提出异议或投诉。
异议 间10日前 出答复;作出答复前,应当暂停 【对答复不满意的,投标人可以向行
招标投标活动 政监督部门投诉】
开标现场提 异议成立的,招标人应当及时采取纠正措施,或者提交评标委员会评审
开标异议
出异议 确认;不成立的,招标人应当当场解释说明
招标人应当自收到异议之日起3
中标候选人 未在规定时间提出异议的,不得再针
评标异议 日内作出答复;作出答复前,应
公示期间 对评标提出投诉
当暂停招标投标活动
扫码关注更多内容
第 85 页 共 119 页学员专用 请勿外泄
考点:施工合同文件的构成
【真题展示】
【2022·案例三】事件三:评标公示结束后,招标人与投标人丙(以下称施工单位
丙)签订施工总承包合同。本合同相关合同文件见下表,各合同文件解释合同的优先次
序序号分别为一至八。
文件编号 文件名称 优先次序序号
1 协议书 一
2 图纸
3 技术标准和要求
4 中标通知书
5 通用合同条款
6 投标函及投标函附录
7 专用合同条款
8 已标价工程量清单 八
【问题】3.事件三表3中,文件编号2~7分别对应的解释合同的优先次序序号是多少?
【参考答案】3.合同的优先次序序号是七、六、二、五、三、四。
【真题知识点展示及拓展】
合同文件指组成合同的各项文件,包括:协议书;中标通知书;投标函及投标函附录;专用合同
条款;通用合同条款;技术标准和要求(合同技术条款);图纸;已标价工程量清单;经合同双方确
认进入合同的其他文件。上述次序也是解释合同的优先顺序。
考点:发包人的义务和责任
【真题展示】
【真题知识点展示及拓展】
发包人提供的材料和工程设备,应在专用合同条款中写明材料和工程设备的名称、规格、数量、
价格、交货方式、交货地点和计划交货日期等。
发包人应在材料和工程设备到货 7d 前通知承包人,承包人应会同监理人在约定的时间内,赴交
货地点共同进行验收。
合同争议的处理方法有:①友好协商解决。②提请争议评审组评审。③仲裁。④诉讼。
考点:承包人的义务和责任
【真题展示】
【真题知识点展示及拓展】
1.项目经理驻现场的要求
(1)承包人更换项目经理应事先征得发包人同意,并应在更换14天前通知发包人和监理人。
(2)承包人项目经理短期离开施工场地,应事先征得监理人同意,并委派代表代行其职责。
(3)监理人要求撤换不能胜任本职工作、行为不端或玩忽职守的承包人项目经理和其他人
员的,承包人应予以撤换。
2.承包人应按专用合同条款的约定,将各项材料和工程设备的供货人及品种、规格、数量和
供货时间等报送监理人审批。
对承包人提供的材料和工程设备,承包人应会同监理人进行检验和交货验收,进行材料的抽
样检验和工程设备的检验测试,检验和测试结果应提交监理人,所需费用由承包人承担。
3.测量放线
1)施工控制网
除专用合同条款另有约定外,施工控制网由承包人负责测设,发包人应在本合同协议书签订
后的 14天内,向承包人提供测量基准点、基准线和水准点及其相关资料。承包人应在收到上述
资料后的 28 天内,将施测的施工控制网资料提交监理人审批。监理人应在收到报批件后的 14
天内批复承包人。
2)补充地质勘探
扫码关注更多内容
第 86 页 共 119 页学员专用 请勿外泄
承包人为本合同永久工程施工的需要进行补充地质勘探时,补充勘探的费用由发包人承担。
承包人为其临时工程设计及施工的需要进行的补充地质勘探,其费用由承包人承担。
10.2 工程合同管理
考点:分包管理
【真题展示】
【2024·案例三】
序号 违法情形 违法行为认定
1 承包单位将工程分包给不具备安全生产许可证的单位 A
2 投标人法定代表人的授权代表人不是投标单位人员 B
3 承包单位不履行管理义务,只向实际施工单位收取管理费 C
4 承包人将主要建筑物的主体结构工程分包的 D
5 承包单位派驻施工现场的主要管理负责人中部分人员不是本 E
单位人员
6 工程分包单位将其承包的工程中非劳务作业部分再次分包的 违法分包
【问题】3.根据事件二,指出表中A、B、C、D、E所认定的违法行为名称。
【参考答案】A:违法分包、B:出借或借用资质、C:转包、D:违法分包、E:出借或借用资质
【2022·单选】根据《水利工程合同监督检查办法(试行)》,签订的劳务合同不规范问题属于
( )合同问题。
A.一般
B.较重
C.严重
D.特别严重
【答案】B
【解析】较重合同问题,项目法人方面主要有:未按要求严格审核分包人有关资质和业绩证明材
料。施工单位方面主要有以下:
①签订的劳务合同不规范。
②未按分包合同约定计量规则和时限进行计量。
③未按分包合同约定及时、足额支付合同价款
【2021·案例三】事件二:招标代理机构拟定了投标人资质及业绩要求:大坝标段
投标人资质要求为水利水电工程施工总承包一级及以上,导流洞标段投标人资质要求为
水利水电工程施工总承包二级及以上;投标人近5年内完成的类似项目业绩至少有两项,
并提供相关业绩证明材料。
事件三:对导流洞标段进行合同检查过程中,检查单位根据《水利工程合同监督检查办法(试行)》,
发现下列问题:(1)承包人派驻施工现场的主要管理人员中,财务负责人和质量负责人不是本单位
人员;(2)导流洞衬砌劳务分包商除计取劳务作业费用外,还计取了钢筋、水泥、砂石料费用和混
凝土拌合运输费用。
【问题】
3.根据水利工程施工分包管理相关规定,事件三中检查单位发现的两个问题分别属于哪种违法行
为?说明理由。
4.水利工程合同问题按严重程度分为哪几类?事件三中检查单位发现的合同问题(2)属于其中
哪一类?
【参考答案】
3.(1)属于出借或借用他人资质承揽工程。
理由:承包单位派驻施工现场的主要管理负责人中部分人员不是本单位人员的,认定为出借或借
用他人资质承揽工程。
(2)属于违法分包。
理由:劳务作业分包单位除计取劳务作业费用外,还计取主要建筑材料款和大中型机械设备费用
的,认定为违法分包。
扫码关注更多内容
第 87 页 共 119 页学员专用 请勿外泄
4.(1)水利工程合同问题按严重程度分为一般合同问题、较重合同问题、严重合同问题、特别
严重合同问题。
(2)检查单位发现的合同问题(2)属于特别严重合同问题。
【2020·单选】根据《水利建设工程施工分包管理规定》,主要建筑物的主体结构由( )明确。
A.项目法人
B.设计单位
C.监理单位
D.主管部门
【答案】B
【解析】主要建筑物的主体结构,由项目法人要求设计单位在设计文件或招标文件中明确。
【2020·多选】根据《水利工程合同监督检查办法(试行)》,合同问题包括( )。
A.一般合同问题
B.常规合同问题
C.较重合同问题
D.严重合同问题
E.特别严重合同问题
【答案】ACDE
【解析】合同问题分为一般合同问题、较重合同问题、严重合同问题、特别严重合同问题。
【真题知识点展示及拓展】
1.水利建设工程的主要建筑物的主体结构不得进行工程分包。主要建筑物的主体结构,由项目法
人要求设计单位在设计文件或招标文件中明确。
2.转包8情形:全部+未设立现场管理机构+只收管理费;
违法分包7情形:分包+劳务还计取其他钱;
出借或借用资质8情形:否定/排除法。
3.合同问题分为一般合同问题、较重合同问题、严重合同问题、特别严重合同问题。
4.分包人应当设立项目管理机构,其中项目负责人、技术负责人、财务负责人、质量管理人
员、安全管理人员必须是本单位人员。
5.分包人必须自行完成所承包的任务。禁止分包人将工程再次分包。
6.水利工程施工分包按分包性质分为工程分包和劳务作业分包。
7.承包人和分包人应当依法签订分包合同,并履行合同约定的义务。承包人应在分包合同签
订后 7个工作日内,送发包人备案。
8.推荐分包与指定分包
考点:质量管理与进度管理
【真题展示】
【2024·案例二】事件一:承包人完成开工前准备工作后,编制并向监理机构报送
了开工报审表,所附的开工申请报内容包括按合同进度计划正常施工所需的施工道路、施
工人员落实情况等。监理机构批准后。工程如期开工。
【问题】1.除事件一所列内容外,开工报审表还应包括哪些内容?
【参考答案】1.开工报审表应详细说明合同进度计划正常施工所需要的临时设施、材料设备等施
工组织措施的落实情况以及工程的进度安排。
【2022·案例五】事件四:进水池施工完成后,监理工程师对进水池底板混凝土的强度及抗渗性
能有异议,建设单位委托具有相应资质等级的第三方质量检测机构进行了检测,检测费用 20 万元,
检测结果为合格。
【问题】5.事件四中,检测费用应由谁支付?
【参考答案】5.(1)检测费用应由建设单位支付;
【真题知识点展示及拓展】
1.工程隐蔽部位覆盖前的检查
扫码关注更多内容
第 88 页 共 119 页学员专用 请勿外泄
2.开工
监理人应在开工日期 7d 前向承包人发出开工通知。承包人在接到开工通知后 14d 内未按进度计
划要求及时进场组织施工,监理人可通知承包人在接到通知后 7d 内提交一份说明其进场延误的书面
报告,报送监理人。书面报告应说明不能及时进场的原因和补救措施。
开工报审表应详细说明按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人
员等施工组织措施的落实情况以及工程的进度安排。
3.保修
缺陷责任期从工程通过合同工程完工验收后开始计算。
合同工程完工验收或投入使用验收后,发包人与承包人应办理工程交接手续,承包人应向发包人
递交工程质量保修书。
工程质量保修期满后 30 个工作日内,发包人应向承包人颁发工程质量保修责终止证书,并退还
剩余的质量保证金,但保修责任范围内的质量缺陷未处理完成的应除外。
水利水电工程质量保修期通常为一年,河湖疏浚工程无工程质量保修期。
考点:变更管理
【真题展示】
【2020·案例四】事件一:施工过程,发现实际地质情况与发包人提供的地质情况
不同,经设计变更,新增了地基处理工程(合同工程量清单中无地基处理相关子目)。
各参建方及时办理了变更手续。
【问题】
3.根据背景材料,管理用房暂估价项目如属于必须招标项目,其招标工作的组织方式有哪些?
4.写出事件一中变更工作的估价原则。
【参考答案】
3.招标工作的组织方式有:
(1)若承包人不具备承担暂估价项目的能力或具备承担暂估价项目的能力但明确不参与投标的,
由发包人和承包人组织招标。
(2)若承包人具备承担暂估价项目的能力且明确参与投标的,由发包人组织招标。
4.变更工作的估价原则:(1)已标价工程量清单中有适用于变更工作的子目的,采用该子目的
单价。
(2)已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类
似子目的单价。
(3)已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定
或确定变更工作的单价。
【真题知识点展示及拓展】
1.变更的估价原则
①已标价工程量清单中有适用于变更工作的子目的,采用该子目的单价。
②已标价工程量清单中无适用于变更工作的子目,但有类似子目的,可在合理范围内参照类似子
目的单价,由监理人商定或确定变更工作的单价。
③已标价工程量清单中无适用或类似子目的单价,可按照成本加利润的原则,由监理人商定或确
定变更工作的单价。
2.暂估价
(1)必须招标的暂估价项目
扫码关注更多内容
第 89 页 共 119 页学员专用 请勿外泄
①若承包人不具备承担暂估价项目的能力或具备承担暂估价项目的能力但明确不参与投标
的,由发包人和承包人组织招标。
②若承包人具备承担暂估价项目的能力且明确参与投标的,由发包人组织招标。
3.变更程序
(1)变更意向书:说明变更的具体内容和发包人对变更的时间要求,并附必要的图纸和相关资料;
(2)拟实施方案:实施变更工作的计划、措施和完工时间等内容;
(3)书面变更建议:阐明要求变更的依据,并附必要的图纸和说明;
(4)变更指示:说明变更的目的、范围、变更内容以及变更的工程量及其进度和技术要求,并
附有关图纸和文件。
考点:价格调整
【真题展示】
【真题知识点展示及拓展】
考点:工程中重要的六项款和金
【真题展示】
【2024·案例二】合同的约定:签约合同价为2850万元,工程预付款为签约合同价
𝐴
的10%,采用的工程预付款的扣回与还清公式是:R= (C−𝐹 S)
(𝐹2−𝐹1 )S 1
其中F1取20%,F2取80%,承包人按合同约定向发包人提交了履约保函。
事件三;截至第15个月底,合同累计完成金额2034万元。第16个月经监理机构确认
的已实施合同工程的价款为 258 万元,变更金额为 12 万元,索赔金额 5 万元。承包人向监理机构提交
了第16个月的进度付款申请。
【问题】3.事件三中,指出工程预付款扣回还清公式中 A 的数值及 A、C、S 所对应的字母含义。
分别计算第16个月工程预付款扣回金额,发包人应支付给承包人的工程进度款金额。
【参考答案】3. (1)A的数值285万元;
A:工程预付款总金额
C:合同累计完成金额
S:签约合同价
(2)15月、16月预付款累计扣回为:
R15=285×(2034-2850×20%)/2850×(80%-20%)=244(万元)
R16=285×(2034+258-2850×20%)/2850×(80%-20%)=287(万元)
由于16月累计扣回预付款大于预付款总额,则16月应扣回预付款为:285-244=41(万元)
发包人应支付给承包人的工程进度款金额:258-41+12+5=234(万元)。
【2024·案例三】事件三:合同工程完工验收后,发包人预留工程价款结算总额的
5%作为工程质量保证金。
事件四:工程质量保修期满时,施工总承包单位尚有部分缺陷责任没有完成,发包
人依据有关规定采取了相应措施。
【问题】
4.根据《住房城乡建设部财政部关于印发建设工程质量保证金管理办法的通知》,指出并改正事
件三中质量保证金预留的不妥之处。
5.事件四中,发包人可采取的具体措施。
扫码关注更多内容
第 90 页 共 119 页学员专用 请勿外泄
【参考答案】
4.不妥之处:发包人预留工程价款结算总额的5%作为工程质量保证金。
改正:工程质量保证金的预留比例上限不得高于工程价款结算总额的3%。
5. 在工程质量保修期满时,承包人没有完成缺陷责任的,发包人有权扣留与未履行责任剩余工
作所需金额相应的质量保证金余额,并有权延长缺陷责任期,直至完成剩余工作为止。
【2020·案例四】事件二:截至工程开工后的第10个月末,承包人累计充成合同金
额14818万元,第11个月经项目法人和监理单位审核批准的合同金额为1450万元。
【问题】5.根据事件二,计算第 11 个月的工程预付款扣还金额和承包人实得金额。
(单位:万元,计算结果保留两位小数)
【参考答案】5.该工程预付款总额为:19600×10%=1960 (万元)。
第10个月、11个月预付款累计扣回为:
R10=1960×(14818-19600×20%)/19600×(80%-20%)=1816.33(万元)
R11=1960×(14818+1450-19600×20%)/19600×(80%-20%)=2058.00(万元)
由于第 11 个月累计扣回预付款大于预付款总额(2058.00>1960),则第 11 个月应扣回预付款
为:1960-1816.33=143.67 (万元)
第11个月承包人实得金额为1450-143.67=1306.33 (万元)。
【真题知识点展示及拓展】
1.预付款
工程预付款可按下述式扣回:
𝐴
R= (C−𝐹 S) 适用条件:FS<C≤FS
(𝐹2−𝐹1 )S 1 1 2
式中R—每次进度付款中累计扣回的金额;
A—工程预付款总金额;
S—签约合同价;
C—合同累计完成金额;
F—开始扣款时合同累计完成金额达到签约合同价的比例,一般取20%;
1
F—全部扣清时合同累计完成金额达到签约合同价的比例,一般取80%-90%。
2
2.进度付款申请单内容
①截至本次付款周期末已实施工程的价款。②变更金额。③索赔金额。④应支付的预付款和扣减
的返还预付款。⑤应扣减的质量保证金。⑥根据合同应增加和扣减的其他金额。
3.完工付款申请单
①承包人应在合同工程完工证书颁发后 28 天内,向监理人提交完工付款申请单,并提供相关证
明材料。
②完工付款申请单应包括下列内容:完工结算合同总价、发包人已支付承包人的工程价款、应支
付的完工付款金额。
4.质量保证金
工程质量保证金的预留比例上限不得高于工程价款结算总额的3%。
在工程质量保修期满时,发包人将在 30个工作日内核实后将质量保证金支付给承包人。
5.履约担保
承包人应按招标文件的要求提交履约担保(一般在中标并签订合同前),金额不超过签约合同价
的 10%,履约担保在发包人颁发合同工程完工证书前一直有效。发包人应在合同工程完工证书颁发后
28d内将履约担保退还给承包人。
6.最终结清
工程质量保修责任终止证书签发后,承包人应按监理人批准的格式提交最终结清申请单。
考点:农民工工资支付
【真题展示】
【2024·案例三】事件一:施工总承包单位项目部配备了劳资专管员,对分包单位
劳动用工进行监督管理。
【问题】2.事件一中,根据《保障农名工工资支付条例》劳资专管员应在监督管理
扫码关注更多内容
第 91 页 共 119 页学员专用 请勿外泄
过程中应掌握什么情况?审核什么表?
【参考答案】2.(1)掌握施工现场用工、考勤、工资支付等情况。
(2)审核分包单位编制的农民工工资支付表。
【2023·案例二】发包人和施工单位甲签订施工总承包合同。经招标,施工单位乙确定为承包人,
与施工单位甲签订分包合同。
事件四:为保障分包单位农民工工资支付,双方在合同中约定如下:
(1)存储农民工工资保障金
(2)编制农民工工资支付表
(3)配备劳资专管员
(4)对农民工进行实名登记
(5)将人工费及时足额拨付至农民工工资专用账户
(6)开通农民工工资专用账户
【问题】5.分别判定事件四中的约定是施工单位甲或施工单位乙的责任,以序号表示。
【参考答案】5.施工单位甲的责任:1、3、6
施工单位乙的责任:2、4
【2022·案例三】
【问题】4.事件四中,农民工工资专用账户的用途是什么?申请注销农民工工资专
用账户的条件有哪些?申请注销后其账户内的余额归谁所有?
【参考答案】
4.(1)农民工工资专用账户,专项用于支付该工程建设项目农民工工资。
(2)工程完工且未拖欠农民工工资的,施工总承包单位公示30日后,可以申请注销农民工工资
专用账户
(3)账户内余额归施工总承包单位所有。
【真题知识点展示及拓展】
施工总承包单位应当按照有关规定开设农民工工资专用账户,专项用于支付该工程建设项目
农民工工资。工程完工且未拖欠农民工工资的,施工总承包单位公示 30 日后,可以申请注销农
民工工资专用账户,账户内余额归施工总承包单位所有。
施工总承包单位应当按照有关规定开设农民工工资专用账户,专项用于支付该工程建设项目农民
工工资。
施工总承包单位应当在工程项目部配备劳资专管员,对分包单位劳动用工实施监督管理,掌握施
工现场用工、考勤、工资支付等情况,审核分包单位编制的农民工工资支付表,分包单位应当予以配合。
建设单位应当按照合同约定及时拨付工程款,并将人工费用及时足额拨付至农民工工资专用账户。
用人单位应当按照工资支付周期编制书面工资支付台账,并至少保存 3年。
考点:违约、索赔与合同解除
【真题展示】
【2022·单选】承包人违法分包导致合同解除,对已经完成的质量合格建设工程,工程价款应( )
A.全部支付
B.部分支付
C.折价补偿
D.不支付
【答案】C
【解析】因为种种原因导致建设工程施工合同无效,但是建设工程经验收合格的,根据规定,可
以参照合同关于工程价款的约定折价补偿承包人。
【2020·案例三】事件四:某日当地发生超标准洪水,工地被淹。承包人预估了本
次洪灾造成的损失,启动索赔程序。
【问题】5.写出事件四中承包人的索赔程序。
【参考答案】5.(1)承包人应在知道或应当知道索赔事件发生后 28 天内,向监理
人递交索赔意向通知书,并说明发生索赔事件的事由。
(2)承包人应在发出索赔意向通知书后28天内,向监理人正式递交索赔通知书。索赔通知书应
详细说明索赔理由以及要求追加的付款金额和(或)延长的工期,并附必要的记录和证明材料。
扫码关注更多内容
第 92 页 共 119 页学员专用 请勿外泄
(3)索赔事件具有连续影响的,承包人应按合理时间间隔继续递交延续索赔通知,说明连续影
响的实际情况和记录,列出累计的追加付款金额和(或)工期延长天数。
(4)在索赔事件影响结束后的28天内,承包人应向监理人递交最终索赔通知书,说明最终要求
索赔的追加付款金额和延长工期,并附必要的记录和证明材料。
【真题知识点展示及拓展】
1.索赔
2.无效合同导致的合同解除
若因为种种原因导致建设工程施工合同无效,但是建设工程经验收合格的,可以参照合同关于工
程价款的约定折价补偿承包人。
(1)修复后的建设工程经验收合格的,发包人可以请求承包人承担修复费用。
(2)修复后的建设工程经验收不合格的,承包人无权请求参照合同关于工程价款的约定折价补偿。
第 11 章施工进度管理
11.1 工程建设程序(懂逻辑、知关键)
考点:水利工程建设项目的类型及建设阶段划分
【真题展示】
【2024·多选】关于水利工程建设管理的说法,正确的有( )。
A.水利工程建设程序包括项目规划阶段
【2023·单选】水利工程建设项目分为( )个阶段。
A.5
B.6
C.7
D.8
【答案】D
【解析】水利工程建设程序一般分为:项目建议书、可行性研究报告、施工准备、初步设计、建
设实施、生产准备、竣工验收、后评价等阶段
【2023·多选】项目建设程序中描述正确的( )。
A.项目建议书解决建设必要性问题
B.初步设计解决社会可行性问题
C.建设程序包括后评价
D.项目分为公益性和经营性两类
E.建设期和运行期不可重叠
【答案】AC
【解析】B选项,可行性研究报告阶段解决项目建设技术、经济、环境、社会可行性问题;D选项,
水利工程建设项目按其功能和作用分为公益性、准公益性和经营性三类,E 选项,各阶段工作实际开
展时间可以重叠。
【2021·多选】水利建设项目后评价的主要内容包括( )等。
A.过程评价
扫码关注更多内容
第 93 页 共 119 页学员专用 请勿外泄
B.质量评价
C.经济评价
D.社会影响评价
E.综合评价
【答案】ACDE
【解析】项目后评价的主要内容包括过程评价、经济评价、社会影响及移民安置评价、环境影响
及水土保持评价、目标和可持续性评价、综合评价。
【真题知识点展示及拓展】
1.工程建设程序划分
水利工程建设程序一般分为:项目建议书、可行性研究报告、施工准备、初步设计、建设实
施、生产准备、竣工验收、后评价等阶段,各阶段工作实际开展时间可以重叠。
项目建议书、可行性研究报告、初步设计称为前期工作。
立项过程包括项目建议书和可行性研究报告阶段。
2.建设各阶段的工作要求
1)项目建议书阶段
是对拟进行建设项目提出的初步说明,解决项目建设的必要性问题。
2)可行性研究报告阶段
解决项目建设技术、经济、环境、社会可行性问题。
3)初步设计阶段
确定项目的各项基本技术参数,编制项目的总概算。
4)后评价阶段
项目后评价的主要内容:
(1)过程评价:前期工作、建设实施、运行管理等;
(2)经济评价:财务评价、国民经济评价等;
(3)社会影响及移民安置评价:社会影响和移民安置规划实施及效果等;
(4)环境影响及水土保持评价:工程影响区主要生态环境、水土流失问题,环境保护、水
土保持措施执行情况,环境影响情况等;
(5)目标和可持续性评价:项目目标的实现程度及可持续性的评价等;
(6)综合评价:对项目实施成功程度的综合评价。
3.建设项目的类型
(1)水利工程建设项目按其功能和作用分为公益性、准公益性和经营性三类。
(2)水利工程建设项目按其对社会和国民经济发展的影响分为中央水利基本建设项目(简称中
央项目)和地方水利基本建设项目(简称地方项目)。
(3)水利基本建设项目根据其建设规模和投资额分为大中型和小型项目。
考点:施工准备阶段的工作内容
【真题展示】
【真题知识点展示及拓展】
水利工程建设项目可行性研究报告已经批准,环境影响评价文件已经批准,年度投资计划已经下
达或建设资金已经落实,项目法人即可组织开工建设施工准备工程
考点:建设实施阶段的工作内容
【真题展示】
【2020·单选】根据《水利工程设计变更管理暂行办法》,下列设计变更中,属于重大设计变更
的是( )。
A.主要料场场地的变化
B.主要弃渣场场地的变化
C.主要施工设备配置的变化
D.场内施工道路的变化
【答案】A
扫码关注更多内容
第 94 页 共 119 页学员专用 请勿外泄
【解析】施工组织设计变化属于重大设计变更,主要料场场地的变化属于施工组织设计变化。【此
知识点已修改】
【真题知识点展示及拓展】
1.水利工程设计变更分类
重大设计变更:工程任务和规模、工程等级及设计标准、工程布置及建筑物、机电及金属结构
(110kV)、施工组织设计(水库枢纽和水电站工程的混凝土集料、土石坝填筑料、工程回填料料源
发生重大变化;水库枢纽工程主要建筑物的导流建筑物级别、导流标准及导流方式的重大变化)
一般设计变更:关键词其他、附属、一般、次要、局部等
2.变更程序
(1)一般设计变更由项目法人组织有关参建方研究确认后实施变更,并报项目主管部门核备,
项目主管部门认为有必要时可组织审批。
(2)重大设计变更文件,由项目法人按原报审程序报原初步设计审批部门审批。
(3)涉及工程开发任务变化和工程规模、设计标准、总体布局等方面的重大设计变更,应征得
可行性研究报告批复部门的同意。
3.项目法人或建设单位应当自工程开工之日起 15 个工作日之内,将开工情况的书面报告报项目
主管单位和上一级主管单位备案。
11.2 水利工程验收
考点:水利工程验收的分类及工作内容
【真题展示】
【真题知识点展示及拓展】
考点:水利工程项目法人验收的要求
【真题展示】
【2024·案例二】事件四:合同工程完成后,承包人对照合同工程完工验收应具备的条件进行自
检,自检内容包括合同范国内的工程项日已按合同约定完成、工程质量缺陷按要求进行外理、观测仪
器和设备已测得初始值及施工期各项观测值等。确定已具备完工验收条件,承包人向发包人提交完工
验收申请报告。
【问题】4.除事件四所列内容外,完工验收条件还包括哪些内容。
【参考答案】4. 完工验收条件还包括哪些内容。
(1)工程已按规定进行了有关验收。
(2)工程完工结算已完成。
(3)施工现场已经进行清理。
(4)需移交项目法人的档案资料已按要求整理完毕。
(5)合同约定的其他条件。
扫码关注更多内容
第 95 页 共 119 页学员专用 请勿外泄
【2023·案例四】事件四:项目法人组建了合同工程完工验收工作组,监理单位主持了完工验收,
通过了 “完工验收鉴定书”,“完工验收鉴定书”按照规程进行了分发和备案。
【问题】5.改正事件四中合同工程完工验收的不妥之处,并写出《合同工程完工验收鉴定书》分
发备案的具体要求。
【参考答案】5.(1)合同工程完工验收应当由项目法人组织。
(2)《合同工程完工验收鉴定书》正本数量可按参加验收单位、质量和安全监督机
构以及归档所需的份数确定。自验收鉴定书通过之日起30个工作日内,应有项目法人发
送有关单位,并报送法人验收监督管理机关备案。
【2021·案例五】2019年5月30日,进行了泵站单位工程验收,验收依据为《水利水电建设工
程验收规程》(SL223-2008)。在验收过程中发生了如下事件:
(1)项目法人委托监理单位主持泵站的单位工程验收。
(2)验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、
运行管理等单位的代表组成,还邀请了上述单位以外的专家参加。
(3)项目法人提前 13 天向质量和安全监督机构送达了泵站单位工程验收的通知,
验收时现场未见质量和安全监督机构工作人员。
(4)泵站单位工程验收后,项目法人在规定的时间内将验收质量结论和相关资料报质量和安全
监督机构进行了核备。
【问题】6.指出泵站单位工程验收中的错误之处,并提出正确做法。
【参考答案】6.错误之处一:监理单位主持单位工程验收。
改正:单位工程验收应由项目法人主持。
错误之处二:项目法人提前 13 天向质量和安全监督机构送达了泵站单位工程验收的通知,验收
时现场未见质量和安全监督机构工作人员。
改正:项目法人提前 10 个工作日向质量和安全监督机构送达了泵站单位工程验收的通知,单位
工程验收时质量和安全监督机构应派员列席验收会议。
错误之处三:将验收质量结论和相关资料报质量和安全监督机构进行核备。
改正:应将验收质量结论和相关资料报质量和安全监督机构进行核定。
【真题知识点展示及拓展】
法人验收 分部工程 单位工程 合同工程
项目法人
主持单位 项目法人 项目法人
(或委托监理单位)
验收工作组:项目法人、勘测、设计、监理、
- 运行管理 -
施工、主要设备制造(供应)商
参加验收每个单位人数 2名 3名
项目法人应在收到验收申请报告之日起,是否
10个工作日 10个工作日 20个工作日
同意进行验收
验收通过之日后,将验收质量结论和相关资料 10个工作日/核备/ 10个工作日
报质量监督机构核备/核定 核定 /核定 可参照单位
质量监督机构应在收到验收质量结论之日后, 工程验收
20个工作日 20个工作日
将核备(定)意见书面反馈项目法人
自验收鉴定书通过之日起,由项目法人发送有
30个工作日 30个工作日
关单位并报法人验收监督管理机关备案
验收条件见下表
分部工程 单位工程 合同工程
工程项目按合同约定完成并进
所有单元工程已完成 所有分部工程已完建并验收合格
行有关验收
已完成单元工程施工质量经评 分部工程验收遗留问题已处理完
定全部合格,有关质量缺陷已 毕并通过验收,未处理的遗留问 测量、缺陷、结算、现场清理、
处理完毕或有监理机构批准的 题不影响单位工程质量评定并有 档案资料
处理意见 处理意见
合同约定的其他条件 合同约定的其他条件 合同约定的其他条件
扫码关注更多内容
第 96 页 共 119 页学员专用 请勿外泄
考点:水利工程阶段验收的要求
【真题展示】
【2022·案例四】事件三:导流隧洞施工完成且具备过流条件,项目法人根据《水利水电建设工
程验收规程》(SL223-2008)阶段验收的基本要求,向阶段验收主持单位提出了阶段验
收申请报告。验收主持单位在收到申请报告后第25个工作日决定同意阶段验收,并成立
了由验收主持单位和有关专家参加的阶段验收委员会。
【问题】5.指出事件三中的不妥之处,说明理由。除阶段验收主持单位和有关专家
外,阶段验收委员会的组成还应包括哪些人员?
【参考答案】5.(1)不妥之处:验收主持单位在收到申请报告后第25个工作日决定同意阶段验收。
理由:竣工验收主持单位应自收到申请报告之日起20个工作日内决定是否同意进行阶段验收。
(2)阶段验收委员会还应包括质量和安全监督机构、运行管理单位的代表
【2020·案例四】事件三:项目法人主持了泵站首台机组启动验收,工程所在地区电力部门代表
参加了验收委员会。泵站机组带额定负荷 7 天内累计运行了 42 小时,机组无故障停机次数 3 次。在
机组启动试运行完成前,验收主持单位组织了技术预验收。
【问题】6.根据《水利水电建设工程验收规程》(SL223- 2008),指出事件三中的
错误之处,说明理由。
【参考答案】6.错误之处一:项目法人主持了泵站首台机组启动验收;
理由:首(末)台机组启动验收应由竣工验收主持单位或其委托单位组织的机组启动验收委员会
负责。
错误之处二:泵站机组带额定负荷7天内累计运行了42小时,机组无故障停机次数3次;
理由:泵站机组带额定负荷7d内累计运行时间为48h,包括机组无故障停机次数不少于3次。
错误之处三:在机组启动试运行完成前,验收主持单位组织了技术预验收。
理由:技术预验收应在机组启动试运行完成后进行
【真题知识点展示及拓展】
1.水电站机组带额定负荷连续运行时间为 72h;泵站机组带额定负荷连续运行时间为 24h 或7d
内累计运行时间为 48h,包括机组无故障停机次数不少3次。
2.阶段验收应由竣工验收主持单位或其委托的单位主持。
根据水利部《关于进一步加快水利工程竣工验收工作的通知》(水建设〔2022〕217号),可以
按照“放管服”要求,将水库下闸蓄水外的其他阶段验收委托项目法人主持,竣工验收主持单位加强
监督管理。
3.阶段验收委员会应由验收主持单位、质量和安全监督机构、运行管理单位的代表以及有关专家
组成;必要时,可邀请地方人民政府以及有关部门参加。
工程参建单位应派代表参加阶段验收,并作为被验收单位在验收鉴定书上签字。
4.工程建设具备阶段验收条件时,项目法人应向竣工验收主持单位提出阶段验收申请报告。竣工
验收主持单位应自收到申请报告之日起20个工作日内决定是否同意进行阶段验收。
考点:水利工程专项验收的要求
【真题展示】
【2022·单选】水利工程建设项目档案验收前,项目法人应组织参建单位编制( )报告。
A.档案抽检
B.档案自检
C.档案评估
D.档案审核
【答案】B
【解析】项目法人在项目档案专项验收前,应组织参建单位对项目文件的收集、整理、归档与档
案保管、利用等进行自检,并形成档案自检报告。自检达到验收标准后,向验收主持单位提出档案专
项验收申请。
【2022·多选】水利水电工程建设项目竣工环境保护验收中,建设单位组织成立验收工作组的,
工作组成员应包括( )代表。
A.设计单位
B.施工单位
扫码关注更多内容
第 97 页 共 119 页学员专用 请勿外泄
C.质量监督机构
D.环境影响报告书(表)编制机构
E.验收监测(调查)报告编制机构
【答案】ABDE
【解析】验收工作组可以由设计单位、施工单位、环境影响报告书(表)编制机构、
验收监测(调查)报告编制机构等单位代表以及专业技术专家等组成,代表范围和人数自定。
【2021·单选】水利工程档案保管期限分为( )种。
A.二
B.三
C.四
D.五
【答案】B
【解析】水利工程档案的保管期限分为永久、长期、短期三种。
注:该知识已经更新为:水利工程档案的保管期限分为永久、30年、10年三种。
【2020·多选】根据《水土保持法》《生产建设项目水土保持设施自主验收规程(试行)》,关
于水土保持的说法,正确的有( )。
A.水土保持设施竣工验收由项目法人主持
B.水土保持设施验收报告由项目法人编制
【真题知识点展示及拓展】
水利水电工程的专项验收主要有建设项目竣工环境保护验收、生产建设项目水土保持设施验
收、移民安置验收以及建设项目档案验收等专项验收。
1.建设项目竣工环境保护验收
建设单位是建设项目竣工环境保护验收的责任主体。
验收工作组可以由设计单位、施工单位、环境影响报告书(表)编制机构、验收监测(调查)
报告编制机构等单位代表以及专业技术专家等组成,代表范围和人数自定。
验收报告编制完成后 5个工作日内,公开验收报告,公示的期限不得少于 20个工作日。
2.生产建设项目水土保持设施验收
生产建设项目投产使用前,生产建设单位应当按照水利部规定的标准和要求,开展水土保持
设施自主验收。
编制水土保持方案报告书的,生产建设单位组织第三方机构编制水土保持设施验收报告。
3.建设项目档案验收
1)项目档案保管期限分为永久、30年和10年
2)水利工程建设项目竣工图编制
(1)使用施工图编制竣工图
①用施工图编制竣工图的,应使用新图纸,白图或蓝图均可,但不得使用复印的白图和拼
接图编制竣工图。
②按施工图施工没有变更的,由竣工图编制单位在施工图上逐张加盖并签署竣工图章。
③一般性图纸变更且能在原施工图上修改补充的,可直接在原图上修改,并加盖竣工图章。
(2)重新绘制竣工图
①有下述情形之一的均应重新绘制竣工图:
A.涉及结构形式、工艺、平面布置、项目等重大改变。
B.图面变更面积超过 20%。
C.合同约定对所有变更均需重绘或变更面积超过合同约定比例。
②重新绘制竣工图按原图编号,图号末尾加注“竣”字,或在新图标题栏内注明“竣工阶段”。
重新绘制竣工图图幅、比例和文字字号及字体应与原施工图一致。
③施工单位重新绘制的竣工图,逐张加盖监理单位相关责任人审核签字的竣工图审核章。
3)建设项目档案验收
档案验收采用评分制,根据评分结果划分为优良、合格和不合格三个等级。
扫码关注更多内容
第 98 页 共 119 页学员专用 请勿外泄
项目法人在项目档案专项验收前,应组织参建单位对项目文件收集、整理、归档与档案保管、利
用等进行自检,并形成档案自检报告。自检达到验收标准后,向验收主持单位提出档案专项验收申请。
项目法人应于工程计划竣工验收前 3个月,向档案验收组织单位书面提出档案验收申请。
总体抽查数量不低于总量的 10%。其中案卷数量低于 1000 卷的,抽查数量不少于 100 卷;案卷
数量不满100卷的,抽查数量不少于 20 卷。
参建单位应在所承担项目合同验收后 3个月内向项目法人办理档案移交,并配合项目法人完成项
目档案专项验收相关工作;项目法人应在水利工程建设项目竣工验收后半年内向运行管理单位及其他
有关单位办理档案移交。
4.移民安置验收
移民安置验收应当自下而上,按照自验、初验、终验的顺序组织进行。
移民安置自验是指承担移民安置任务的县级人民政府对移民安置工作进行的自我检查和验收。
移民安置初验是指县级以上人民政府或者其规定的移民管理机构对移民安置工作进行的初步检
查和验收。
移民安置终验是指移民安置验收主持单位对移民安置工作进行的全面检查和验收。
考点:水利工程竣工验收的要求
【真题展示】
【2023·案例五】
【问题】6.根据事件五,写出质量保修书的内容。
【参考答案】6.质量保修书的内容:合同工程完工验收情况;质量保修的范围和内
容;质量保修期;质量保修责任;质量保修费用;其他。
【2020·多选】水利工程质量保修书的主要内容包括( )。
A.竣工验收情况
B.质量保修的范围和内容
C.质量保修期
D.质量保修责任
E.质量保修费用
【答案】BCDE
【解析】质量保修书的主要内容有: ①合同工程完工验收情况。②质量保修的范围和内容。③
质量保修期。④质量保修责任。⑤质量保修费用。⑥其他。
【真题知识点展示及拓展】
1.工程质量保修书:合同工程完工验收情况、质量保修的范围和内容、保修期、保修责任、保修
费用和其他。
2.验收时间:全部完成并满足一定运行条件后1年内进行。延长期限最长不得超过6个月。
一定运行条件是指:①泵站工程经过一个排水或抽水期;②河道疏浚工程完成后;③其他工程经
过 6个月(经过一个汛期)至12个月。
3.工程交接与移交
交接:项目法人与施工单位在合同完工验收或投入使用验收后30个工作日内进行;
移交:项目法人与运行管理单位在竣工验收鉴定书印发60个工作日内进行。
4.竣工验收委员会应由竣工验收主持单位、有关地方人民政府和部门、有关水行政主管部门和流
域管理机构、质量和安全监督机构、运行管理单位的代表以及有关专家组成。
11.3 水力发电工程验收
考点:水力发电工程验收
【真题展示】
【2024·多选】根据《水电工程验收管理办法》(国能新能〔2015〕426号)水电工程验收分为
( )。
A.单位工程验收
B.完工验收
C.阶段验收
扫码关注更多内容
第 99 页 共 119 页学员专用 请勿外泄
D.竣工技术验收
E.竣工验收
【答案】CE
【解析】水电工程验收包括阶段验收和竣工验收。
【真题知识点展示及拓展】
水电工程验收包括阶段验收和竣工验收。
验收申请
阶段验收
时间 部门
工程截流验收 计划截流前6个月 省级人民政府能源主管部门
向工程所在地省级人民政府能源主管部门报送工
工程蓄水验收 计划下闸蓄水前6个月
程蓄水验收申请,并抄送验收主持单位
在第一台水轮发电机组进行机 向工程所在地省级人民政府能源主管部门报送机
机组启动验收
组启动验收前3个月 组启动验收申请,并抄送电网经营管理单位
特殊单项工程 验收计划前3个月
枢纽工程专项 验收计划前3个月 向工程所在地省级人民政府能源主管部门报送验
工程基本完工或全部机组投产 收申请,并抄送技术主持单位
工程竣工
发电后的一年内
第 12 章 施工质量管理
12.1 水利水电工程质量职责与事故处理
考点:水利工程参建单位质量管理职责
【真题展示】
【2024·多选】工程质量检测单位在检测过程中发现( )单位违反强制性标准行为的,及时报
告委托方和具有管辖权的水行政主管部门或流域管理机构。
【2023·单选】下列属于严重勘测设计失误的是( )。
【2021·多选】根据《水利部关于印发〈水利工程勘测设计失误问责办法(试行)〉的通知》(水
总〔2020〕33号),对责任单位的问责方式包括( )等。
A.书面检查
B.责令整改
C.警示约谈
D.通报批评
E.建议责令停业整顿
【答案】BCDE
【解析】水利工程勘测设计失误对责任单位的问责方式有责令整改、警示约谈、通报批评、建议
责令停业整顿、建议降低资质等级、建议吊销资质证书。
【真题知识点展示及拓展】
1.勘察设计单位质量管理的内容
(1)水利工程勘测设计失误按照对工程的质量、功能、安全和投资的影响程度,分为一般勘测
设计失误、较重勘测设计失误和严重勘测设计失误三个等级。
(2)对责任单位的问责方式包括:责令整改、警示约谈、通报批评、建议责令停业整顿、建议
降低资质等级、建议吊销资质证书。
(3)对责任人的问责方式包括:书面检查、警示约谈、通报批评、留用察看、调离岗位、降级
撤职。
2.监理单位与检(监)测单位质量管理的内容
检测单位资质分为岩土工程、混凝土工程、金属结构、机械电气和量测共 5个类别,每个类别分
为甲级、乙级2个等级。
考点:水利工程质量监督的内容
【真题展示】
【2024·案例四】事件三:调查组根据《水利工程责位责任人质量终身责任追究管理办法(试行)》,
建议对施工单位罚款20万元,并按照施工单位罚款额的上限比例对项目经理进行顶格罚款。
扫码关注更多内容
第 100 页 共 119 页学员专用 请勿外泄
【问题】4.除罚款外,还可采用哪种方式对项目经理进行责任追究?指出对项目经理顶格罚款的
比例,并计算罚款金额。
【参考答案】4.(2)责任人为相关注册执业人员的,责令停止执业1年;
(3)对项目经理顶格罚款的比例:单位罚款数额10%的罚款。
罚款金额:20万元×10%=2万元。
【2023·单选】某水闸因混凝土浇筑和钢筋绑扎质量原因造成该闸建成后无法正常使用,水行政
主管单位可依法追究施工单位( )的质量终身责任。
A.混凝土浇筑人员
B.钢筋绑扎人员
C.安全管理人员
D.项目经理
【答案】D
【解析】责任单位责任人包括责任单位的法定代表人、项目负责人和直接责任人等。项目负责人
是指承担水利工程项目建设的建设单位项目负责人、勘察单位项目负责人、设计单位项目负责人、施
工单位项目经理、监理单位总监理工程师等。
【2022·单选】根据《水利工程建设质量与安全生产监督检查办法(试行)》,质量缺陷分类中
不包括( )。
A.一般质量缺陷
B.较重质量缺陷
C.严重质量缺陷
D.特别严重缺陷
【答案】D
【解析】质量缺陷分为一般质量缺陷、较重质量缺陷和严重质量缺陷。
【2022·多选】根据《水利工程责任单位责任人质量终身责任追究管理办法(试行)》(水监督
〔2021〕335号),责任人为注册执业人员的,可能的责任追究方式有( )。
A.责令停止执业1年
B.吊销执业资格证书
C.3年内不予注册
D.罚款
E.责令辞职
【答案】ABD
【解析】责任人为相关注册执业人员的,责令停止执业1年;造成重大质量事故的,吊销执业资
格证书,5年以内不予注册;情节特别恶劣的,终身不予注册。依照有关规定,给予单位罚款处罚的,
对责任人处单位罚款数额5%以上10%以下的罚款。
【2021·多选】根据《水利工程建设质量与安全生产监督检查办法(试行)》,对需要进行质量
问题性质认定的质量缺陷,可采取的鉴定方法包括( )。
A.常规鉴定
B.委托鉴定
C.权威鉴定
D.平行鉴定
E.第三方鉴定
【答案】AC
【解析】对需要进行质量问题鉴定的质量缺陷,可进行常规鉴定或权威鉴定。
【真题知识点展示及拓展】
1.质量终身责任追究制度
1)责任单位责任人包括责任单位的法定代表人、项目负责人和直接责任人等。
建设单位法定代表人对工程质量负总责,勘察、设计、施工、监理等单位法定代表人按各自职责
对所承建项目的工程质量负领导责任。责任单位直接责任人,按各自职责对所参加水利工程建设项目
的质量负相应责任,对签字的文件、报告、图纸、证书、证明等资料负责。
2)对相关责任单位责任人按以下方式进行责任追究:
扫码关注更多内容
第 101 页 共 119 页学员专用 请勿外泄
①责任人为依法履行公职的人员,将违法违规相关材料移交其上级主管部门及纪检监察部门。
②责任人为相关注册执业人员的,责令停止执业1年;造成重大质量事故的,吊销执业资格证书,
5年以内不予注册;情节特别恶劣的,终身不予注册。
③依照有关规定,给予单位罚款处罚的,对责任人处单位罚款数额5%以上10%以下的罚款。
④涉嫌犯罪的,移送司法机关。
2.水利工程建设质量监督检查
1)质量管理违规行为分为一般、较重、严重。
质量缺陷分为一般质量缺陷、较重质量缺陷、严重质量缺陷。
2)对需要进行质量问题鉴定的质量缺陷,可进行常规鉴定或权威鉴定。
3.水利工程质量监督方式以抽查为主。
4.凡从事该工程监理、设计、施工、设备制造的人员不得担任该工程的兼职质量监督员。
考点:水利工程质量事故分类与事故报告内容
【真题展示】
【2024·案例四】事件三:发生了滑坡责任事故,没有人员伤亡,但造成直接经济损失约100万元。
【问题】4.根据《水利工程质量事故处理暂行规定》(水利部令第9号),判定事件三中的质量
事故类别。
【参考答案】4.(1)质量事故类别:较大质量事故;(此知识点已修改)
【真题知识点展示及拓展】
1.分类依据
水利工程质量事故按直接经济损失、事故处理所需合理工期,分为特别重大质量事故、重大质量
事故、较大质量事故、一般质量事故。
2.分类标准
(1)特别重大质量事故,是指造成直接经济损失 1亿元(人民币,下同)以上,或者事故处理
所需合理工期 6个月以上。
(2)重大质量事故,是指造成直接经济损失 5000万元以上1亿元以下,或者事故处理所需合理
工期 3个月以上6个月以下。
(3)较大质量事故,是指造成直接经济损失 1000万元以上5000万元以下,或者事故处理所需
合理工期 1个月以上3个月以下的事故。
(4)一般质量事故,是指造成直接经济损失 100万元以上1000万元以下,或者事故处理所需合
理工期 15日以上1个月以下的事故。
考点:质量事故调查的程序与处理的要求
【真题展示】
【真题知识点展示及拓展】
1.水利工程质量事故调查
(1)特别重大质量事故由水利部组织调查。
(2)重大质量事故,由省级水行政主管部门、流域管理机构按照项目监督管理权限组织调查。
(3)较大质量事故,由县级以上地方人民政府水行政主管部门、流域管理机构按照项目监督管
理权限组织调查。
(4)一般质量事故由项目法人组织调查。
事故调查组应当自成立之日起 60日内提交事故调查报告,延长的期限最多不超过60日。
2.处理原则(“四不放过”)
事故原因未查清不放过、责任人员未处理不放过、整改措施未落实不放过、有关人员未受到教育
不放过。
考点:水力发电工程质量管理
【真题展示】
【2022·单选】根据《水电建设工程质量监督检查大纲》,质量监督的工作方式一般为( )。
A.巡视检查
B.抽查
扫码关注更多内容
第 102 页 共 119 页学员专用 请勿外泄
C.驻点
D.飞检
【答案】A
【解析】根据《水电建设工程质量监督检查大纲》有关要求有:质量监督一般采取
巡视检查的工作,巡视检查主要分为:①阶段性质量监督检查 、②专项质量监督检查、
③随机抽查质量监督检查。
【2020·多选】根据《水电建设工程质量管理暂行办法》电水农(1997)220号 ),单元工程的
“三级检查制度”包括( )。
A.班组初检
B.作业队复检
C.项目部终检
D.监理单位复检
E.项目法人抽检
【答案】ABC
【解析】单元工程的检查验收,施工单位应按“三级检查制度”(班组初检、作业队复检、项目
部终检)的原则进行自检。
【真题知识点展示及拓展】
1.施工质量“三检制”(班组初检、作业队复检、项目部终检)
2.质量监督一般采取巡视检查的工作方式。巡视检查主要分为阶段性质量监督检查、专项质量监
督检查和随机抽查质量监督检查。
3.电力质监机构对电力建设工程的质量监督,根据工程类别、规模、建设周期等特点,按以下原
则分类实施。
①第一类工程,按照质监大纲规定程序及内容进行质量监督。
②第二类工程,采取抽查和并网前阶段性检查相结合的方式进行质量监督。
③第三类工程,采取抽查方式进行质量监督。
④第四类工程,不需进行质量监督。
12.2 施工质量检验
考点:水利水电工程项目划分的原则
【真题展示】
【2023·案例四】事件一:项目法人组织监理、设计、施工等单位将施工项目划分为渠道、渡槽、
隧洞等5个单位,确定主要单位工程、关键部位单元工程。监理单位开工前将划分表及说明书面报质
量监督机构确认。
【问题】1.改正事件一中划分表及说明书申报的不妥之处,除主要单位工程、关键部位
单元工程外,项目划分还需确定哪些项目?本工程渠道划分的原则是什么?
【参考答案】1.(1)应当由项目法人在主体工程开工前将项目划分表及说明书面报相
应工程质量监督机构确认。
(2)项目划分除确定主要单位工程、关键部位单元工程外,还应确定主要分部工程和重要隐蔽
单元工程。
(3)本工程渠道工程划分原则是:按招标标段或工程结构划分。
【2021·单选】水利工程见证取样资料应由( )制备。
A.项目法人
B.监理单位
C.施工单位
D.质量监督部门
【答案】C
【解析】见证取样资料由施工单位制备,记录真实齐全,参与见证取样人员应在相关文件上签字。
【真题知识点展示及拓展】
1.水利水电工程质量检验与评定应当进行项目划分。项目按级划分为单位工程、分部工程(工程
数目不宜少于5个)、单元(工序)工程等三级。
2.划分程序
扫码关注更多内容
第 103 页 共 119 页学员专用 请勿外泄
1)由项目法人组织监理、设计及施工等单位进行工程项目划分,并确定主要单位工程、主要分
部工程、重要隐蔽单元工程和关键部位单元工程。项目法人在主体工程开工前将项目划分表及说明书
面报相应工程质量监督机构确认。
2)工程质量监督机构收到项目划分书面报告后,应当在 14个工作日内对项目划分进行确认并将
确认结果书面通知项目法人。
3.划分原则
1)单位工程项目划分原则
引水(渠道)工程,按招标标段或工程结构划分单位工程。
枢纽工程,一般以每座独立的建筑物为一个单位工程。
堤防工程,按招标标段或工程结构划分单位工程。
除险加固工程,按招标标段或加固内容,并结合工程量划分单位工程。
2)分部工程项目划分原则
堤防工程,按长度或功能划分。
引水(渠道)工程中的河(渠)道按施工部署或长度划分
4.专业术语
单元工程。在分部工程中由几个工序(或工种)施工完成的最小综合体,是日常质量考核的基本
单位。
单位工程。具有独立发挥作用或独立施工条件的建筑物。
中间产品。工程施工中使用的砂石骨料、石料、混凝土拌合物、砂浆拌合物、混凝土预制构件等
土建类工程的成品及半成品。
见证取样。在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质
等级的工程质量检测单位所进行的检测。
考点:施工质量检查的要求
【真题展示】
【真题知识点展示及拓展】
1.工程中检验不合格的项目处理规定
(1)原材料、中间产品一次抽样检验不合格时,应及时对同一取样批次另取两倍数量进行检验,
如仍不合格,则该批次原材料或中间产品应当定为不合格,不得使用。
(2)单元(工序)工程质量不合格时,应按合同要求进行处理或返工重做,并经重新检验且合
格后方可进行后续工程施工。
(3)混凝土(砂浆)试件抽样检验不合格时,应委托具有相应资质等级的质量检测机构对相应
工程部位进行检验。如仍不合格,由项目法人组织有关单位进行研究,并提出处理意见。
(4)工程完工后的质量抽检不合格,或其他检验不合格的工程,应按有关规定进行处理,合格
后才能进行验收或后续工程施工。
2.质量缺陷
1)质量缺陷指对工程质量有影响,但小于一般质量事故的质量问题(质量评定仍为合格),应
以工程质量缺陷备案形式进行记录备案。
2)质量缺陷备案表由监理单位组织填写,内容应真实、准确、完整。各工程参建单位代表应在
质量缺陷备案表上签字,若有不同意见应明确记载。
3)工程竣工验收时,项目法人应向竣工验收委员会汇报并提交历次质量缺陷备案资料。
考点:施工质量验收的要求与单元工程质量标准
【真题展示】
【2024·案例一】事件三:混凝土面板某分部工程所含的65单元工程,其中关键部位单元工程30
个,单元工程施工质量验收评定情况为:65个单工程全部合格,其中46个达到优良等级,关键部位单
元工程有28个达到优良等级。
【问题】4.计算事件三中所含单元工程质量的优良率,并判断该分部工程中单元工
程优良率是否达到优良标准。
【参考答案】4.(1)所有单元工程的优良率:46/65=70.8%
关键部位单元工程的优良率:28/30=93.3%
扫码关注更多内容
第 104 页 共 119 页学员专用 请勿外泄
(2)分部工程中单元工程优良率能达到优良标准。
所有单元工程的优良率70.8%大于70%;关键部位单元工程的优良率93.3%大于90%,所以分部工
程中单元工程优良率能达到优良标准。
【2023·案例四】事件四:施工期未发生质量事故,合同工程完成后,施工单位对工
程质量项目进行自评,所有分部工程全部合格,其中主要分部工程全部优良,自评结果见
表4.
表4 工程质量项目自评结果
名称 数量 优良数量 优良率 外观质量检查 质量评定
渠道 10 8 80 90 优良
▲渡槽 12 8 66.7 85 a
▲隧洞 10 8 80 88 b
水闸、渠下工程 8 6 75 86 优良
暗涵 10 7 70 87 c
自评结果 e 优良率 d
注:加▲者为主要单位工程。
【问题】4.写出abc的质量评定等级,列式计算优良率d,并判定自评结果e。
【参考答案】4.a:合格、b:优良、c:优良
优良率d=4/5=80.0%。e为合格
【2022·案例五】事件五:堤防加固主要工程内容为堤防加高培厚,预制混凝土块
护坡。堤防加固分部工程验收结论为:本分部工程共划分为40个单元工程,单元工程全
部合格,其中28个单元工程达到优良等级,主要单元工程以及重要隐蔽单元工程(关键
部位单元工程)质量优良率为90%。
【问题】6.根据事件五,按照该分部工程的质量等级为优良,完善该验收结论。
【参考答案】6.该分部工程的质量等级为优良,该验收结论还包括:
未发生过质量事故;中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等
级(当试件组数小于30组时,试件质量合格)。原材料质量合格。
【2021·案例五】
表5 高压喷射灌浆防渗墙单元工程施工质量验收评定表(部分)
单位工程名称 ×× 单元工程量 ××
分部工程名称 ×× 施工单位 ××
单元工程名称、部位 ×× 施工日期 ×年×月×日-×年×月×日
孔号 1 2 3 4 5 6 7 8 9 10 …
单孔(桩、墙)质量验收 优 合 优 优 优 合 优 优 合 优
…
评定等级 良 格 良 良 良 格 良 良 格 良
本单元工程内共有40孔,全部合格,其中优良28孔,优良率A%
1 设计要求28天无侧限抗压强度大于1.0MPa,实际检测1.2MPa
B
2 设计要求渗透系数小于5×10-6cm/s,实际检测3.5×10-6cm/s
B符合C要求,40孔(桩、槽)100%合格,其中优良孔占A%
施工单位自评意见 单元工程质量等级评定为D
(签字、加盖公章)×年×月×日
【问题】4.指出表5中A、B、C、D分别代表的内容或数字。
【参考答案】4.A代表70.0;B代表单元工程效果(或实体质量)检查;C代表设计;D代表优良。
【真题知识点展示及拓展】
1.质评标准
扫码关注更多内容
第 105 页 共 119 页学员专用 请勿外泄
特殊:不划分工序单元工程
不划分 合格 主控项目100%符合本标准的要求;一般项目70%合格(河道疏浚90%)
工序 优良 主控项目100%符合本标准的要求;一般项目90%合格(河道疏浚95%)
考点:质量评定工作组织要求
【真题展示】
【2021·单选】根据《水利水电工程施工质量检验与评定规程》(SL176-2007),中型水利工程
外观质量评定组人数不应少于( )人。
A.3
B.5
C.7
D.9
【答案】B
【解析】评定组人数应不少于5人,大型工程宜不少于7人。
【2020·单选】施工质量评定结论需报工程质量监督机构核定的是( )。
A.一般单元工程
B.重要隐蔽单元工程
C.关键部位单元工程
D.工程外观
【答案】D
【解析】工程外观质量评定。单位工程完工后,项目法人组织监理、设计、施工及工程运行管理
等单位组成工程外观质量评定组,进行工程外观质量检验评定并将评定结论报工程质量监督机构核定。
参加工程外观质量评定的人员应具有工程师以上技术职称或相应执业资格。评定组人数应不少于5人,
大型工程宜不少于7人。
【2020·案例五】
【问题】4.写出泵站主体结构基础土方开挖单元工程质量评定工作的组织要求。
【参考答案】4.泵站主体结构基础土方开挖单元工程质量评定工作的组织要求:该
单元工程属于重要隐蔽单元工程,故其质量经施工单位自评合格、监理单位抽检后,由
项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等
单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。
【真题知识点展示及拓展】
1.质量评定工作组织要求
扫码关注更多内容
第 106 页 共 119 页学员专用 请勿外泄
注1:工程外观质量评定:项目法人组织,工程师以上职称;评定组应不少于5人,大型工程宜
不少于7人。
注2:工程质量监督报告应当有工程质量是否合格的明确结论。
考点:施工质量评定表的使用
【真题展示】
【真题知识点展示及拓展】
1.验收评定表一式四份,签字、复印后盖章;备查资料一式二份。
2.施工单位的三检资料和监理单位的现场检测资料应使用黑色水笔手写,字迹清晰工整。
3.经计算得出的合格率用百分数表示,小数点后保留1位,如果为整数,则小数点后以0表示。
4.修改错误时使用杠改,再在右上方填写正确的文字或数字;不应涂抹或使用修正液、橡皮擦、
刀片刮等不标准方法。
5.对于主控项目中的检查项目,检查结果若基本符合质量要求,其检验点的合格率按 100%计。
对于一般项目中的检查项目,检查结果若基本符合质量要求,其检验点的合格率按 70%计。检查
结果若符合质量要求,其检验点的合格率按 90%计。
第 13 章施工成本管理
13.1 水利水电工程概预算
考点:工程定额
【真题展示】
【2021·单选】根据《水电工程建筑工程概算定额》(2007年版),基本直接费包括( )。
A.人工费、材料费、施工机械使用费、现场经费
B.人工费、材料费、施工机械使用费
C.人工费、材料费、施工机械使用费、利润
D.人工费、材料费、设备费、施工管理费
【答案】B
【解析】基本直接费包括人工费、材料费和施工机械使用费。
【真题知识点展示及拓展】
1.水力发电工程定额
水电工程总概算由枢纽工程概算、建设征地和移民安置补偿费用概算、独立费用概算、基本预备
费、价差预备费和建设期利息六部分组成。
枢纽工程费用由建筑及安装工程费和设备费构成。
建筑及安装工程费:直接费、间接费、利润、税金。
直接费基本直接费和其他直接费组成。基本直接费包括人工费、材料费和施工机械使用费。
水电工程定额人工等级划分为高级熟练工、熟练工、半熟练工、普工四个等级。
2.水利工程定额
1)定额使用总要求
其他材料费、零星材料费、其他机械费,均以费率形式表示,其计算基数如下:
①其他材料费,以主要材料费之和为计算基数;
②零星材料费,以人工费机械费之和为计算基数;
扫码关注更多内容
第 107 页 共 119 页学员专用 请勿外泄
③其他机械费以主要机械费之和为计算基数
2)土方工程定额使用要求
(1)土方定额的计量单位,除注明外,均按自然方计算。
(2)挖掘机、轮斗挖掘机或装载机挖装土(含渠道土方)自卸汽车运输定额,适用于Ⅲ类土。
Ⅰ、Ⅱ类土人工、机械调整系数均取0.91,Ⅳ类土人工、机械调整系数均取1.09。
(3)每100压实成品方需要的自然方量=(100+A)设计干密度/天然干密度。
3)混凝土工程定额使用要求
(1)现浇筑混凝土定额不含模板制作、安装、拆除、修整;
预制混凝土定额中的模板材料均按预算消耗量计算,包括制作(钢模为组装)、安装、拆除、维
修的消耗,并考虑了周转和回收。
(2)混凝土的配料和拌制损耗已含在配合比材料用量中。
定额中的混凝土用量,包括了运输、浇筑、凿毛、模板、变形、干缩等损耗。
考点:工程量清单
【真题展示】
【真题知识点展示及拓展】
工程量清单由分类分项工程量清单、措施项目清单、其他项目清单和零星工作项目清单组成。
1.分类分项工程量清单
分类分项工程量清单分为水利建筑工程工程量清单和水利安装工程工程量清单。分类分项工
程量清单项目编码采用十二位阿拉伯数字表示(由左至右计位)。其中,
一、二位为水利工程顺序码,三、四位为专业工程顺序码,五、六位为分类工程顺序码,七、
八、九位为分项工程顺序码,十至十二位为清单项目名称顺序码。
分类分项工程量清单计价采用工程单价计价。
2.措施项目清单(按项计价。)
措施项目指为完成工程项目施工,发生于该工程项目施工前和施工过程中招标人不要求列明
工程量的项目。主要包括环境保护、文明施工、安全防护措施、小型临时工程、施工企业进退场
费、大型施工设备安拆费等。
3.其他项目清单
暂列金额指招标人为可能发生的合同变更而预留的金额,一般可为分类分项工程项目和措施
项目合价的5%。
暂估价指在工程招标阶段已经确定的、但又无法准确确定价格的材料、工程设备或工程项目。
4.零星工作项目清单
13.2 阶段成本控制
考点:投标阶段成本管理
【真题展示】
【2020·案例四】
表4钢筋制作与安装单价分析表(单位:1t)
编号 名称及规格 单位 数量 单价(元) 合计(元)
1 直接费 4551.91
1.1 基本直接费 D
1.1.1 人工费 125.37
(1) A 工时 2.32 7.12 16.52
(2) 高级工 工时 6.48 6.58 42.64
(3) 中级工 工时 8.10 5.72 46.33
(4) 初级工 工时 6.25 3.18 19.88
1.1.2 材料费 4245.58
(1) 钢筋 t 1.05 3926.35 4122.67
扫码关注更多内容
第 108 页 共 119 页学员专用 请勿外泄
(2) B kg 4.00 6.5 26.00
(3) 焊条 kg 7.22 7.6 54.87
(4) C 42.04
1.1.3 机械使用费 69.94
1.2 其他直接费 111.02
2 间接费 182.08
3 利润 元 331.38
4 税金 元 E
合同执行单价 元 F
【问题】
1.写出表4中A、B、C、D、E和F分别代表的名称或数字。(计算结果保留两位小数)
2.根据背景材料,写出投标人在投标阶段不平衡报价的常用策略及存在的弊端。
【参考答案】
1.A代表工长;
B代表铁丝(镀锌);
C代表其他材料费;
D代表4440.89;
E代表455.88;
F代表5521.25。
2.投标人在投标阶段不平衡报价的常用策略:(1)能够早日结账收款的项目(如临时工程费、
基础工程、土方开挖等)可适当提高。
(2)预计今后工程量会增加的项目,单价适当提高。
(3)招标图纸不明确,估计修改后工程量要增加的,可以提高单价;而工程内容解说不清楚的,
则可适当降低一些单价,待澄清后可再要求提价。
存在的弊端:对报低单价的项目,如工程量执行时增多将造成承包商的重大损失;不平衡报价过
多和过于明显,可能会导致报价不合理等后果。
【真题知识点展示及拓展】
1.单价分析表
2.投标报价策略
1)投标报价高报;2)投标报价低报;3)无利润报价;
4)不平衡报价
(1)能够早日结账收款的项目(如临时工程费、基础工程、土方开挖等)可适当提高。
(2)预计今后工程量会增加的项目,单价适当提高。
(3)招标图纸不明确,估计修改后工程量要增加的,可以提高单价;而工程内容解说不清楚的,
则可适当降低一些单价,待澄清后可再要求提价。
扫码关注更多内容
第 109 页 共 119 页学员专用 请勿外泄
考点:施工阶段成本管理
【真题展示】
【2023·案例二】事件二:南干渠隧洞施工方案中,隧洞全长1000米,为圆形平洞,内径5米,
衬砌厚50厘米,平均超挖控制在15厘米。
事件三:南干渠隧洞设计衬砌8635m³,实际用量12223.55m³。配比如表2,完工后,施工单位乙
向监理单位提交混凝土衬砌子目完工付款申请单,申请以12223.55m³计量。
表2
标号 水泥/kg 卵石/m³ 砂子/m³ 水/m³
C25 291 0.8 0.52 0.2
【问题】
2.事件二中,计算设计石方开挖量和实际石方开挖量,并判定计量用量(π取3.14)。
3.事件三中,计算水泥和砂子的实际用量。
4.修改事件三中,申请付款的不妥之处。
【参考答案】
2.设计石方开挖量:πr2×L=3.14×(2500+500)2×1000=28260m³
实际石方开挖量:πr2×L=3.14×(2500+500+150)2×1000=31156.65m³
计量用量取设计开挖量,即28260m³
3.水泥用量:12223.55×291=3557053.05kg
砂子用量:12223.55×0.52=6356.246m³
4.施工单位乙向施工单位甲提交,施工单位甲向监理单位提交混凝土衬砌子母完工付款申请单,
单价子目结算工程量是承包人实际完成的,并按合同约定的计量方法进行计量的工程量,即按施工图
纸所示尺寸计算的有效体积为单位计量。
【2022·多选】根据砌体工程计量与支付规则,下列费用中,发包人不另行支付的有( )。
A.砂浆
B.混凝土预制块
C.止水设施
D.埋设件
E.拉结筋
【答案】ACDE
【解析】(1)砌筑工程的砂浆、拉结筋、垫层、排水管、止水设施、伸缩缝、沉降缝及埋设件
等费用,包含在《工程量清单》相应砌筑项目有效工程量的每立方米工程单价中,发包人不另行支付。
(2)承包人按合同要求完成砌体建筑物的基础清理和施工排水等工作所需的费用,包含在《工
程量清单》相应砌筑项目有效工程量的每立方米工程单价中,发包人不另行支付。
【真题知识点展示及拓展】
(1)按施工图纸所示有效工程量计量;
(2)按《工程量清单》相应项目有效工程量的每立方米(米、吨)单价支付、按《工程量清单》
相应项目工程的总价支付;
(3)其他属于该项目的,应包含在《工程量清单》相应项目有效工程量每立方米(米、吨)单
价中,不另行支付。
扫码关注更多内容
第 110 页 共 119 页学员专用 请勿外泄
第 14 章施工安全管理
14.1 水利水电工程建设安全生产职责
考点:项目法人的安全生产责任
【真题展示】
【2023·案例三】事件一:开工前,监理部门组织编制本工程保障安全生产措施方案,方案包括
工程概况、编制依据、安全生产的有关规章制度制定情况、安全生产管理机构及相关负责人,总监理
工程师审批,并于开工后21日报有管辖权的水行政主管部门备案。
【问题】
2.改正事件一中的不妥之处。
3.本工程安全生产措施方案还包括哪些内容?
【参考答案】
2.项目法人应当组织编制保证安全生产的措施方案,并自开工之日起 15 个工作日内报有管辖权
的水行政主管部门、流域管理机构或者其委托的水利工程建设安全生产监督机构备案。
3.还包括安全生产管理人员及特种作业人员持证上岗情况、安全生产管理机构的应急救援预案、
工程度汛方案措施、其他有关事项。
【2022·案例一】事件二:根据水利部《水利工程生产安全重大事故隐患判定标准(试行)》(水
安监〔2017〕344号),项目法人在组织有关单位进行生产安全事故隐患排查时发现:
(1)施工单位设置了安全生产管理机构,仅配备了兼职安全生产管理人员;
(2)闸基坑开挖未按批准的专项施工方案施工;
(3)部分新入职人员未进行安全教育和培训;
(4)降水管井反滤层损坏,抽出带泥砂的浑水。
【问题】3.事件二中可以直接判定为重大事故隐患的情形有哪些(可用序号表示)?
【参考答案】3.可以直接判定为重大事故隐患的情形有(1)(2)(4)。【此知识点已修改】
【2020·案例一】
【问题】1.事件一中,项目法人向施工单位提供的地下管线资料可能有哪些?
【参考答案】1.项目法人向施工单位提供的地下管线资料可能有:施工现场及施工
可能影响的毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料。
【真题知识点展示及拓展】
1.项目法人应当组织编制保证安全生产的措施方案,并自工程开工之日起 15 个工作日内报有管
辖权的水行政主管部门、流域管理机构或者其委托的水利工程建设安全生产监督机构备案。
2.项目法人应当向施工单位提供施工现场及施工可能影响的毗邻区域内供水、排水、供电、供气、
供热、通信、广播电视等地下管线资料,气象和水文观测资料,拟建工程可能影响的相邻建筑物和构
筑物、地下工程的有关资料,并保证有关资料的真实、 准确、完整,满足有关技术规范的要求。对
可能影响施工报价的资料,应当在招标时提供。
3.安全生产措施费标准统一调整为 2.5%
4.事故隐患排查治理
(1)各单位可按照清单直接判定隐患等级。
①基础管理(人员与方案)
②临时工程(营地及施工设施建设、临时设施、围堰工程)
③专项工程(临时用电、脚手架、模板工程、危险物品、起重吊装与运输、高边坡、深基坑、隧
洞施工、设备安装、水上作业等)
④其他(防洪度汛、液氨制冷、安全防护、安全防护、设备检修)
(2)对于排査出的事故隐患,有关责任单位要立即组织整改,不能立即整改的,要做到整改责
任、资金、措施、时限和应急预案“五落实”。
5.重大危险源划分为一级重大危险源、二级重大危险源、三级重大危险源以及四级重大危险源
考点:施工单位的安全生产责任
【真题展示】
【2023·单选】当心火灾标志属于( )标志
A.警告
扫码关注更多内容
第 111 页 共 119 页学员专用 请勿外泄
B.禁止
C.指令
D.提示
【答案】A
【解析】警告标志,提醒人们对周围环境引起注意,以免可能发生的危险。
【2022·单选】水利工程施工场地安全标志中,指令标志的背景颜色为( )。
A.红色
B.白色
C.蓝色
D.黄色
【答案】C
【解析】指令标志,强制人们必须做出某种动作或采取防范措施。指令标志的几何图形是圆形,
蓝色背景,白色图形符号。蓝色,传递必须遵守规定的指令性信息。
【真题知识点展示及拓展】
1.施工场地安全标志与安全色
(1)禁止标志,禁止人们的不安全行为。禁止标志的几何图形是带斜杠的圆环,其中圆环与斜
杠相连,用红色,图形符号用黑色,背景用白色。红色,传递禁止、停止、危险或提示消防设备、设
施的信息。
(2)警告标志,提醒人们对周围环境引起注意,以免可能发生的危险。警告标志的几何图形
是黑色的正三角形、黑色符号和黄色背景。黄色,传递注意、警告的信息。
(3)指令标志,强制人们必须做出某种动作或采取防范措施。指令标志的几何图形是圆形,
蓝色背景,白色图形符号。蓝色,传递必须遵守规定的指令性信息。
(4)提示标志,向人们提供某种信息。提示标志的几何图形通常是方形(增加辅助标志时
可以是矩形),绿色背景,白色图形符号及文字。绿色,传递安全的提示性信息。
多个安全标志牌设置在一起时,按警告、禁止、指令、提示从左到右、从上到下排列。
2.企业安全生产费用
水利水电工程施工企业以建筑安装工程造价的2.5%为依据,于月末按工程进度计算提取。
建设单位于工程开工日一个月内向承包单位支付至少50%企业安全生产费用。
工程竣工决算后结余的企业安全生产费用,应当退回建设单位。
3.施工单位安全生产教育
(1)公司教育(一级教育)主要进行安全基本知识、法规、法制教育。
(2)项目部(工段、区、队)教育(二级教育)主要进行现场规章制度和遵章守纪教育。
(3)班组教育(三级教育)主要进行本工种岗位安全操作及班组安全制度、纪律教育。
4.安全生产考核的要求
安管人员:企业主要负责人、项目负责人和专职安全生产管理人员
合格成绩有效期1年,有效期为3年(期满前3个月内申请)
申领证书年度安全生产培训不少于 32学时,延期连续3年内每年度不少于 12学时。
考点:水利工程安全生产监督管理的内容
【真题展示】
【真题知识点展示及拓展】
水利安全生产信息
基本分类 备注
基本信息 单位基本信息和水利工程基本信息
危险源信息 危险源基本信息、管控措施方案信息
隐患信息 隐患基本信息、整改方案信息、整改进展信息、整改完成情况信息
事故信息 生产安全事故和较大涉险事故信息
应急管理信息 应急预案信息、应急预案演练信息、应急队伍信息、应急物资和装备信息
构建水利安全生产风险查找、研判、预警、防范、处置和责任等风险管控“六项机制”。
扫码关注更多内容
第 112 页 共 119 页学员专用 请勿外泄
考点:水力发电工程建设各方安全生产责任
【真题展示】
【真题知识点展示及拓展】
1.电力安全信息报送
(1)信息报送范围
①电力事故(造成直接经济损失达到100万元以上的事故)
②事件(电力安全事件和信息安全事件)
(2)报告程序及时限
电力事故(社会影响较大的电力安全突发事件):信息报送责任单位负责人接到电力事故报告后,
应当于1h内报告上级主管单位和有关派出能源监管机构,抄报相关地方人民政府电力管理等有关部门。
全国电力安委会成员单位接到电力事故报告后,应当于1h内向国家能源局值班室报告。
其他事件:时间间隔12h。
2.施工反措
(1)防止高处坠落事故:吊篮内作业人员不应超过2人
(2)防止坍塌事故:人工开挖时挖掘分层厚度不得超过2.0m,严禁掏根挖土和反坡挖土。
弃土及物料堆放应远离围挡,堆场离围挡的安全距离不应小于1.0m。
(3)防止起重伤害事故:起重机械严禁超载,严禁同时操作三个动作。在接近额定载荷时,严
禁同时操作两个动作(注:三个动作即吊重物、旋转和起重机械的上升下降)。
(4)防止有限空间作业中毒和窒息事故:有限空间作业必须严格遵守“先通风、再检测、后作
业”的原则。检测必须在作业开始前30min内实施。
14.2 水利水电工程建设风险管控
考点:水利水电工程建设项目风险管理
【真题展示】
【2022·单选】根据《大中型水电工程建设风险管理规范》(GB/T50927-2013),某风险发生的
可能性等级是“偶尔”,损失严重性等级是“严重”,则该风险评价等级为( )级。
A.I
B.Ⅱ
C.Ⅲ
D.Ⅳ
【答案】B
【解析】风险发生的可能性等级是“偶尔”,损失严重性等级是“严重”,风险评价等级为Ⅱ级。
【2021·案例四】
表4 大中型水电工程建设风险处置方法应采用的原则
序号 风险损失程度 风险发生概率 风险处置方法
1 损失大 概率大 D
2 损失小 概率大 E
3 损失大 概率小 F
4 损失小 概率小 G
5 有利于工程项目目标的风险 H
【问题】5.写出事件三中D、E、F、G、H分别代表的风险处置方法。针对围堰工程,施工单位采
取的是哪种风险处置方法?
【参考答案】5.(1)D-风险规避,E-风险缓解,F-风险转移,G-风险自留,H-风险利用
(2)施工单位采用风险处置的方法:风险转移。
【真题知识点展示及拓展】
1.风险管理
1)风险分类:(1)人员伤亡风险;(2)经济损失风险;(3)工期延误风险;(4)环境影响
风险;(5)社会影响风险
2)处置方法
(1)损失大、概率大的灾难性风险,应采用风险规避。
扫码关注更多内容
第 113 页 共 119 页学员专用 请勿外泄
(2)损失小、概率大的风险,宜采用风险缓解。
(3)损失大、概率小的风险,宜采用保险或合同条款将责任进行风险转移。
(4)损失小、概率小的风险,宜采用风险自留。
(5)有利于工程项目目标的风险,宜采用风险利用。
3)风险等级的矩阵
接受准则:Ⅰ级:可忽略;Ⅱ级:可接受;Ⅲ级:有条件可接受;Ⅳ级:不可接受。
2.施工危险源辨识与风险评价
危险源分五个类别,施工作业类、机械设备类、设施场所类、作业环境类和其他类。
危险源分两个级别,重大危险源和一般危险源。
危险源的风险等级分为四级,由高到低依次为重大风险、较大风险、一般风险和低风险。
危险源辨识可采取直接判定法、安全检查表法、预先危险性分析法及因果分析法等方法。
危险源的风险等级评价可采取直接评定法、安全检查表法、作业条件危险性评价法(LEC)等。
考点:安全事故应急管理
【真题展示】
【2024·单选】施工项目部应急预案体系包括( )。
A.整体应急预案、专项应急预案、现场处置方案
B.综合应急预案、特种应急预案、现场处置方案
C.综合应急预案、专项应急预案、现场处置预案
D.综合应急预案、专项应急预案、现场处置方案
【答案】D
【解析】按照《电力建设企业应急预案编制导则》DL/T 2519-2022 ,施工单位项目部应当编制
综合应急预案、专项应急预案、现场处置方案三种应急预案,构成项目部应急预案体系。
【2024·案例一】事件一:泄洪闸施工期间,施工单位在交通桥现浇混凝土梁板强度达到设计强
度的 70%时,拆除了桥面板承重脚手架及模板,随即安排一辆起重机在交通桥上进行启闭
设备吊装作业,桥面发出垮塌,造成起重机、工程设备及 1 名操作人员直接从交通桥面坠
落到闸底板,操作人员当场死亡,直接经济损失1100万元。
1.根据《水利部生产安全事故应急预案(试行)》(水安监[2016]443号)判断本工
程生产安全事故等级。
【2023·案例三】事件二:该工程采用塔式起重机作为垂直运输机械,施工过程中发生模板坠落
事故,导致 1 人死亡,2 人重伤,1 人轻伤。事故发生后,现场人员立即向本单位负责人报告。经调
查,塔吊部分人员无特种作业资格证书。
【问题】4.事件二中的事故属于哪个等级,施工单位负责人应在什么时间向哪些部
门报告。
【参考答案】4.属于一般事故,单位负责人接到报告后,应在 1 小时内向主管单位
和事故发生地县级以上水行政主管部门报告。
【2022·案例一】事件三:闸上工作桥为现浇混凝土梁板结构,施工单位在梁板混凝土强度达到
设计强度标准值的65%时,即拆除模板进行启闭机及闸门安装,造成某跨混凝土梁断裂,启闭机坠落,
3人死亡,5人重伤。
扫码关注更多内容
第 114 页 共 119 页学员专用 请勿外泄
【问题】4.根据《水利部生产安全事故应急预案(试行)》,生产安全事故共分为
哪几个等级?事件三中的事故等级为哪一级?
【参考答案】4.(1)生产安全事故分为特别重大事故、重大事故、较大事故和一般事故
4个等级。
(2)事件中3名工人死亡, 5人重伤,属于较大事故。
【2021·案例四】事件一:某雨天施工过程中,一名工人从15m高处坠落到地面,当场死亡。事
故发生后,施工单位根据《水利部生产安全事故应急预案(试行)》(水安监〔2016〕
443号)规定,立即向有关单位电话报告了事故发生时间、具体地点、事故已造成人员伤
亡、失踪人数等情况。经调查,工人佩戴的安全带皮带接头断裂,系因施工前未对安全
带的皮带等部位进行检查所致;施工单位作业前没有按施工安全管理相关规定制订有关
高处作业专项安全技术措施。
【问题】3.除事件一所列内容外,事故电话快报还应包括哪些内容?判断该起事故的等级。
【参考答案】3.(1)电话报告内容还有:事故发生单位名称、地址、负责人姓名、联系方式;
失联人数、损失情况。【此知识点已删除】
(2)该起事故等级:一般事故。
【真题知识点展示及拓展】
一、项目部应急预案
按照《电力建设企业应急预案编制导则》DL/T 2519—2022,施工单位项目部应当编制综合应急预
案、专项应急预案、现场处置方案三种应急预案,构成项目部应急预案体系。
专项应急预案包括:自然灾害类、事故灾害类、公共卫生事件类、社会安全事件类等四类。
二、生产安全事故
1.事故分级
生产安全事故分为特别重大事故、重大事故、较大事故和一般事故 4个等级
较大涉险事故,是指发生涉险10人以上,或者造成3人以上被困或下落不明,或者需要紧急疏散
500人以上,或者危及重要场所和设施(电站、重要水利设施、危化品库、油气田和车站、码头、港
口、机场及其他人员密集场所)的事故。
2.报告程序和时限【P469】
1)单位 1h 内向主管单位和事故发生地县级以上水行政主管部门报告。
部门应当逐级上报至水利部,每级上报的时间不得超过 2h。
2)逐级上报的同时
①县级以上水行政主管部门
人员死亡的一般事故:1h 内电话快报省级水行政主管部门,省级1h内电话快报水利部。电话快
报后补报事故文字报告。
较大事故:1h内快报、2h内书面报告水利部监督司。
特别重大事故、重大事故:20min内快报、40min内书面报告水利部监督司。
②部直属单位
较大事故、有人员死亡的一般事故:1h内快报、2h内书面报告水利部监督司;
特别重大事故、重大事故:20min内快报、40min内书面报告水利部监督司。
3.生产安全事故应急响应
应急响应设定为一级、二级、三级3个等级。
扫码关注更多内容
第 115 页 共 119 页学员专用 请勿外泄
特别重大→一级、重大→二级、较大→三级
一般或较大涉险→由水利部监督司会同相关业务司局、单位跟踪事故处置进展情况,通报事故处
置信息。
4.保障措施包括:信息与通信保障;人力资源保障;应急经费保障;物资与装备保障。
考点:安全生产标准化
【真题展示】
【2020·单选】水利水电施工企业安全生产标准化等级证书有效期为( )年。
A.1
B.2
C.3
D.5
【答案】C
【解析】安全生产标准化等级证书有效期为3年。
【真题知识点展示及拓展】
1.等级
一级:90分以上(含)且不低于应得分的70%;
二级:80分以上(含)且不低于应得分的70%;
三级:70分以上(含)且不低于应得分的60%。
2.证书
安全生产标准化等级证书有效期为3年。有效期满需要延期的,须于期满前3个月,向水利部提出
延期申请。
3.水利安全生产标准化达标动态管理
达标单位在证书有效期内累计记分达到10分,实施黄牌警示;累计记分达到15分,证书期满后
将不予延期;累计记分达到20分,撤销证书。
记 15 分情形:发生 1 人(含)以上死亡,或者 3 人(含)以上重伤,或者 100 万元以上直接经
济损失的一般水利生产安全事故且负有责任的;存在重大事故隐患或者安全管理突出问题的;存在非
法违法生产经营建设行为的;生产经营状况发生重大变化的;按照水利安全生产标准化相关评审规定
和标准不达标的。
记 20 分情形:发现在评审过程中弄虚作假、申请材料不真实的;不接受检查的;迟报、漏报、
谎报、瞒报生产安全事故的;发生较大及以上水利生产安全事故且负有责任的。
第 15 章绿色建造及施工现场环境管理
15.1 绿色建造
考点:废水、废物、噪声、粉尘和废气、危险品控制
【真题展示】
【2024·单选】下列废弃物处理方式中,属于对危险废弃物处理的是( )。
A.先拦后弃
B.分类处理
C.焚烧处理
D.回收利用
【答案】C
【解析】危险废弃物应按规定进行掩埋、焚烧处理或上交有关部门。
A 选项工程弃渣应先拦后弃,合理利用工程渣料,减少弃渣量。B 选项固体废弃物应遵循分类处
置的原则,宜设置专门的弃置场所。D 选项建筑垃圾应实行分类清理,可再生资源宜回收利用,不能
回收的可采用回填或填埋处理。
【2024·案例四】事件四:施工单位组织开展绿色施工示范工程建设,根据《电力
建设绿色施工专项评价办法》,明确了"四节一环保”的控制指标,制定了固体废弃物的
处置措施,包括将工程弃渣料用于临时道路填筑,减少弃渣量,对钢筋废料进行回收利
用等。
扫码关注更多内容
第 116 页 共 119 页学员专用 请勿外泄
【问题】5.将工程弃渣料用于道路填筑和钢筋废料回收利用两项措施分别符合固体废弃物处置的
哪项要求?
【参考答案】5. (2)工程弃渣料用于道路填筑符合“工程弃渣应先拦后弃,合理利用工程渣料,
减少弃渣量。”
钢筋废料回收利用符合“加工废料应分类存放,回收处置。”
【真题知识点展示及拓展】
1.废水控制
废水(污水)处理率应不低于工程所在地政府规定的要求,当地政府无规定时,不应低于80%。
①工程废水控制:
主要污染物为悬浮物时可分别采用自然沉淀法、絮凝沉淀法、水力旋流法、综合法等。
主要污染物为碱性时宜采取中和措施。
主要污染物为石油类污染物时宜设置隔油池或采用絮凝除油剂消除。
污染物为化学需氧量(COD)时宜采用曝气处理。
废水沉淀的泥浆宜干化处理后运至弃渣场填埋。
②生活污水控制
③地表降水防护
2.废物控制
固体废弃物包括工程弃渣、工程废弃物、办公及生活垃圾、危险废弃物等,其处置应做到资源化、减
量化与无害化。固体废弃物应遵循分类处置的原则,宜设置专门的弃置场所。危险废弃物应按规定进行掩
埋、焚烧处理或上交有关部门。
工程弃渣应先拦后弃,合理利用工程渣料,减少弃渣量。废弃的混凝土拌合物和砂石集料应清运至弃
渣场。建筑垃圾应实行分类清理,可再生资源宜回收利用,不能回收的可采用回填或填埋处理。
3.噪声控制
0类声环境功能区:昼间50dB(A),夜间40dB(A)
4.粉尘控制:带捕尘装置、洒水降尘、集料生产宜优先采用湿式或半干式生产工艺、封闭。
考点:节能减排与生态保护
【真题展示】
【真题知识点展示及拓展】
1.节能减排目标的考核项目一般包括电力(应优先选用 10kV施工电源和节能变压器)、燃料、
材料(直径大于16mm的钢筋连接,宜采用螺纹连接或对接焊代替搭接焊、帮条焊)等消耗量。
2.生态保护:包括陆生植物保护与恢复、陆生动物保护、水生生态保护、湿地生态保护等。
15.2 施工现场环境管理
考点:健康保护与环境监测
【真题展示】
【真题知识点展示及拓展】
(1)工程废水监测时机:生产试运行2次;生产高峰期1次; 料源、工艺发生变化1次;
(2)工程弃渣、固体废物监测时机:工程弃渣堆放处每月1次、雨季每周1次;固体废物露天堆
放处每月1次,雨季每月2次;
考点:绿色施工评价
【真题展示】
【2024·案例四】
【问题】5.根据事件四,指出“四节一环保“中“四节”的内容;
【参考答案】5.(1)“四节”的内容:节能、节地、节材、节水;
【真题知识点展示及拓展】
1.“四节一环保”(节能、节地、节材、节水和环境保护)
2. 绿色施工示范工地
(1)评价指标按其重要性和难易程度分为“控制项”、“一般项”、“优选项”。
(2)绿色施工示范工程按绿色施工水平高低分为优良、合格和不合格三个等级。根据综合得分,
原则上60分以下为不合格,60~80分为合格,80分以上为优良。
扫码关注更多内容
第 117 页 共 119 页学员专用 请勿外泄
绿色施工管理评价 (占评价分值60%):绿色施工技术和创新评价(占评价分值20%)③绿色施
工成效评价(占评价分值20%)
超纲
【真题展示】
【2024·案例一】事件二:根据水利部关子贯彻落实《中共中央国务院关于推进安全生产领域改
革发展的意见》实施办法,项项目所在地水行政主管部门按照“管行业必须管安全”等
原则进行安全监管。
【问题】2.事件二中,水行政主管部门安全监管原则,除“管行业必须管安全”外,还
应包括哪些原则。
【参考答案】2.管业务必须管安全;管生产经营必须管安全。
【2023·案例三】
【问题】5.塔式起重机的哪些人员应取得特种作业资格证书。
【参考答案】5.塔吊特种作业人员:塔吊司机、塔吊安装工、塔吊维修工、塔吊信
号指挥员、塔吊安全监督员。
【安装拆卸工、起重司机、起重信号工、司索工】
【2023·案例四】事件二:渡槽采用定型钢模板预制,①场地平整压实,②混凝土基础平台制作,
③钢筋笼吊装,④外模安装,⑤底模安装及平整度调整,⑥内模安装,⑦模板支撑加固,⑧槽身预制
拉杆安装,⑨混凝土浇筑,⑩渡槽吊运存放,⑪内模拆除(混凝土养护),⑫外模拆除。
施工流程为①→②→A→B→③→C→D→E→⑨→⑪→F→G→拆除底模
【问题】
2.写出事件二中ABCDEFG分别代表什么,用序号表示。【7分】
【参考答案】
2.A:⑤
B:④
C:⑥
D:⑧
E:⑦
F:⑫
G:⑩
【2022·案例五】泵站纵剖面示意图如图5。工程施工过程中发生了如下事件:
扫码关注更多内容
第 118 页 共 119 页学员专用 请勿外泄
事件二:施工单位对承压水突涌的稳定性进行计算分析,判断是否需要对承压水采取降压措施。
计算中不考虑桩基施工对土体的影响,安全系数取1.10,土体的天然重度γs为18kN/m³,水的天然
重度γ水为10kN/m³。
【问题】2.根据事件二,计算并判断本工程是否需要采取降低承压水措施(计算结果保留到
小数点后2位)。
【参考答案】2.本工程是不需要采取降低承压水措施。
根据当不透水层的土压力与承压水层的水压力之比大于等于规定的安全系数时,不需要降低承压
水,反之则需要降低承压水,因此需要计算土压力与水压力的比值。
即γsH2/γ水(H1+H2)=(18×19.3)/(10×(12+19.3))=1.11>1.10
故不需要采取降低承压水措施。
【2021·案例五】
表5 高压喷射灌浆防渗墙单元工程施工质量验收评定表(部分)
【2020·案例一】事件二:施工单位在编制技术文件时,需运用岩土力学、水力学
等理论知识解决工程实施过程中的技术问题,包括:边坡稳定、围堰稳定、开挖爆破、
基坑排水、渗流、脚手架强度刚度稳定性、开挖料运输及渣料平衡、施工用电。有关理
论知识与技术问题对应关系见表1。
表1理论知识与技术问题对应关系表
序号 理论知识 技术问题
1 岩土力学 边坡稳定、A
2 水力学 B、C
3 材料力学 D
4 结构力学 E
5 爆破力学 F
6 电工学 G
7 运筹学 H
【问题】2.事件二中,分别写出表1中字母所代表的技术问题。
【参考答案】
2.A代表围堰稳定
B代表基坑排水;
C代表渗流;
D代表脚手架强度刚度稳定性;
E代表围堰稳定;
F代表开挖爆破;
G代表施工用电;
H代表开挖料运输及渣料平衡。
【2020·案例五】事件四:新建堤防迎水面采用混凝土预制块护坡。根据《水利水电建设工程验
收规程》(SL223- -2008),堤防工程竣工验收前,检测单位对混凝土预制块护坡质量进行抽检。
【问题】6.写出事件四中质量抽检的主要内容。
【参考答案】6.质量抽检的主要内容:
(1)混凝土预制块铺砌应平整、密实,不应有架空、超高现象;
(2)预制块间应缝口紧密、缝线规则;
(3)混凝土预制块厚度是否符合要求。
扫码关注更多内容
第 119 页 共 119 页
