第3章 土石方与土石坝工程
3.1 土石方工程
3.2 土石坝施工技术
3.3 混凝土面板堆石坝施工技术
3.1 土石方工程
3.1.1 土石方工程施工的土石分级
3.1.2 土方开挖技术
3.1.3 石方开挖技术

3.1.4 锚固技术
3.1.5 地下工程施工

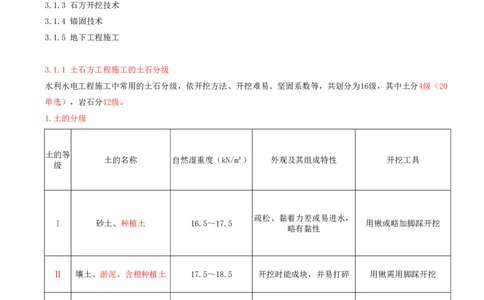

3.1.1 土石方工程施工的土石分级
水利水电工程施工中常用的土石分级,依开挖方法、开挖难易、坚固系数等,共划分为16级,其中土分4级(20
单选),岩石分12级。
1.土的分级
土的等
土的名称 自然湿重度(kN/m³) 外观及其组成特性 开挖工具
级
疏松、黏着力差或易进水,
I 砂土、种植土 16.5~17.5 用锹或略加脚踩开挖
略有黏性
Ⅱ 壤土、淤泥、含根种植土 17.5~18.5 开挖时能成块,并易打碎 用锹需用脚踩开挖
黏土、干燥黄土、干淤泥、 用镐、三齿耙开挖或用锹
Ⅲ 18.0~19.5 粘手,看不见砂粒,或干硬
含少量砾石的黏土 需用力加脚踩开挖
坚硬黏土、砾质黏土、含卵 结构坚硬,分裂后成块状,
IV 19.0~21.0 用镐、三齿耙等开挖
石黏土 或含黏粒、砾石较多2.岩石的分级
岩石级别 极限抗压强度R(MPa) 坚固系数f
V 20以下 1.5~2.0

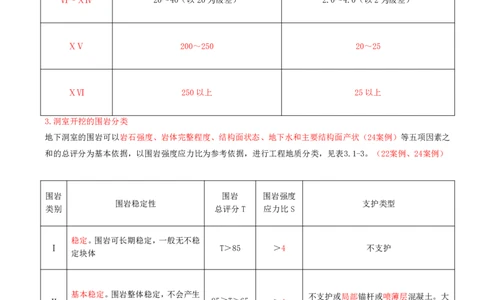

Ⅵ~ⅩⅣ 20~40(以20为级差) 2.0~4.0(以2为级差)
ⅩⅤ 200~250 20~25
ⅩⅥ 250以上 25以上
3.洞室开挖的围岩分类
地下洞室的围岩可以岩石强度、岩体完整程度、结构面状态、地下水和主要结构面产状(24案例)等五项因素之
和的总评分为基本依据,以围岩强度应力比为参考依据,进行工程地质分类,见表3.1-3。(22案例、24案例)
围岩 围岩 围岩强度
围岩稳定性 支护类型
类别 总评分T 应力比S
稳定。围岩可长期稳定,一般无不稳
Ⅰ T>85 >4 不支护
定块体
基本稳定。围岩整体稳定,不会产生 不支护或局部锚杆或喷薄层混凝土。大
Ⅱ 85≥T>65 >4
塑性变形,局部可能产生掉块 跨度时,喷混凝土、系统锚杆加钢筋网
稳定性差。围岩强度不足,局部会产
生塑性变形, 喷混凝土、系统锚杆加钢筋网。跨度为
Ⅲ 65≥T>45 >2
不支护可能产生塌方或变形破坏。完 20~25m时,浇筑混凝土衬砌
整的较软岩,可能暂时稳定不稳定。围岩自稳时间很短,规模较 喷混凝土、系统锚杆加钢筋网或加钢构
Ⅳ 45≥T>25 >2
大的各种变形和破坏都可能发生 架
极不稳定。围岩不能自稳,变形破坏 管棚、喷混凝土、系统描杆、钢构架,
Ⅴ T≤25 —
严重 必要时进行二次支护
3.1.2 土方开挖技术

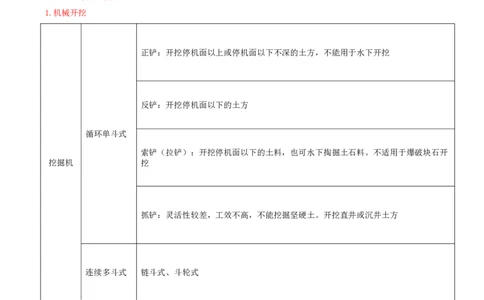

1.机械开挖
正铲:开挖停机面以上或停机面以下不深的土方,不能用于水下开挖
反铲:开挖停机面以下的土方
循环单斗式
索铲(拉铲):开挖停机面以下的土料,也可水下掏掘土石料。不适用于爆破块石开
挖掘机 挖
抓铲:灵活性较差,工效不高,不能挖掘坚硬土。开挖直井或沉井土方
连续多斗式 链斗式、斗轮式
装载机 生产率较高,购置费用低
推土机 运距60m为宜。采用推土刀两侧加挡板、沟槽法推土、并列推土等措施提高生产率1.适用于挖深和填高均不大,开挖Ⅰ~Ⅱ级土,运距不远(600~1500m)的情况;
铲运机

2.不适用于砂砾石、风化岩石、爆破块石的开挖2.闸坝基础人工开挖
闸坝基础开挖中,应特别注意做好排水工作。在安排施工程序时,应先挖出排水沟,然后再分层下挖。临近设计
高程时,应留出0.2~0.3m的保护层暂不开挖(20案例),待上部结构施工时,再予以挖除。
3.1.3 石方开挖技术
1.开挖方法
孔径<75mm、深度<5m;
浅孔爆破 优点:能均匀破碎介质,设备、操作简单,可适应各种地形条件;
缺点:钻孔工作量大,生产率较低
钻孔爆破
孔径>75mm,深度>5m,是大型基坑开挖和大型采石场开采的主要方法
深孔爆破 优点:钻孔工作量小,单位耗药量低,劳动生产率高;
缺点:设备复杂,设备费高
洞室爆破(大爆破) 一次爆破方量大,爆破效率高;分为松动爆破、抛掷爆破、定向爆破
预裂炮孔在主爆区爆破之前先行爆破,防止或减弱爆破震动向开挖轮廓以外
预裂爆破
岩体的传播。
控制爆破
光面爆破 光面炮孔在主爆区爆破之后爆破,获得一个平整的开挖壁面。
2.基础开挖
1)基础保护层厚度
由于爆破不可避免地对保留岩体产生损伤,形成爆破损伤影响区,故在建基面(与水工建筑物直接相连的基岩面)
以上应留有一定厚度的基础保护层。
表3.1-5 基础保护层厚度
岩体特性 完整和坚硬的岩体 较完整、较破碎和较坚硬的岩体 破碎和较软的岩体
H/D 25 30 40
注:H为基础保护层厚度,D为台阶爆破孔底部的装药直径。

2保护层分层爆破开挖分层 爆破孔孔底距水平建基面的距离 药卷直径 爆破方法
第一层 不应小于1.5m 小于40mm 浅孔台阶爆破法
①完整(较)、坚硬(较)较破碎的岩体,不宜小于0.5m
第二层 不应大于32mm 单孔起爆方法
②破碎(极)、软岩(较、极),不宜小于0.7m
①爆破孔不应穿过水平建基面
第三层 不应大于32mm 单孔起爆方法
②不应穿入距0.2m的范围内,剩余0.2m应进行撬挖
4.爆破有害效应控制
(1)工程爆破安全距离是由爆破振动和飞石控制。
(2)飞石安全距离
爆破方法 最小安全允许距离(m)
浅孔爆破法破大块 300
浅孔台阶爆破 200(复杂地质条件下或未形成台阶工作面时不小于300)
深孔台阶爆破 按设计,但不小于200
洞(硐)室爆破 按设计,但不小于300
(3)爆破有害效应的控制
合理选择爆破参数、装药量和装药结构;
在爆源上控制 采用深孔微差爆破;
合理布置最小抵抗线方向
采用预裂爆破;
在传播途径上控制 开挖减振槽;
对临空面进行覆盖;设立防波屏
在保护对象上防护 防震沟、防护屏以及表面覆盖
在管理措施上控制 对作业人员进行安全教育和培训,严格执行有关规章制度和作业规程3.1.4 锚固技术
3.地下洞室的锚固
1)锚杆支护
根据围岩变形和破坏的特性,从发挥锚杆不同作用的角度考虑,锚杆在洞室的布置有局部(随机)锚杆和系统锚
杆。(20多选)
目前在工程中采用的锚杆形式很多,按作用原理来划分,主要有全长粘结性锚杆、端头锚固形锚杆、摩擦型锚杆、
预应力锚杆和自钻式注浆锚杆。(23案例)
3.1.5 地下工程施工
1.规模分类
1)按照倾角划分
类型 倾角
平洞 ≤6°
斜井 缓斜井 >6°,≤48°(23案例)斜井 >48°,<75°
竖井 ≥75°
2)按断面规模大小
规模分类 洞室断面积A(㎡) 跨度B(m)
特小断面 ≤10 ≤3
小断面 10<A≤25 3<B≤5(23案例)
中断面 25<A≤100 5<B≤10
大断面 100<A≤225 10<B≤15
特大断面 >225 >15
地下建筑物开挖不宜欠挖,平均径向超挖值,平洞应不大于20cm,缓斜井、斜井和竖井应不大于25cm。
3.平洞开挖
下列情况可采用预先贯通导洞法施工:
(1)地质条件复杂,需进一步查清;
(2)为解决排水或降低地下水位;
(3)改善通风和优化交通。
开挖循环进尺应根据围岩情况、断面大小和支护能力、监测结果等条件进行控制,在IV类围岩中一般控制在2m以
内(23案例),在V类围岩中一般控制在1m以内。
5.掘进机开挖
地下工程施工,符合下列情况时,可研究选用掘进机施工的合理性:
(1)圆形断面,洞径3~12m,洞线比较顺直,洞长超过5km,开挖施工支洞及竖井困难或不经济。
(2)围岩类别为嘥~嘨类,岩体构造均匀,物理力学指标适中,岩溶不发育,断层破碎带较少,围岩变形小。
(3)岩石单轴抗压强度在30~200MPa。
(4)地下涌水量较小。3.2 土石坝施工技术
3.2.1 土石坝施工机械的配置
3.2.2 土石坝填筑的施工碾压试验
3.2.3 土石坝填筑的施工方法
3.2.4 土石坝的施工质量控制

3.2.2 土石坝填筑的施工碾压试验
1.压实机械
羊脚碾、气胎碾(21单选)
静压碾压
作用力是静压力,大小不随时间变化
夯板、强夯机
夯击
作用力为瞬时动力,大小随时间和落高而变化
振动碾压 作用力为周期性的重复动力,大小随时间呈周期性变化2.土料填筑标准(22案例、23案例、24案例)
(1)黏性土:压实度和最优含水率
①1级、2级坝和高坝的压实度应为98%~100%(设计地震烈度为8度、9度的地区取大值);
②3级中低坝及3级以下的中坝压实度应为96%~98%
(2)非黏性土:相对密度。砂砾石不应低于0.75,砂不应低于0.7,,反滤料宜为0.7。
补充理解:
(1)干密度ρd=湿密度ρww÷(1+含水率 )。
(2)压实度=(现场干密度/最大干密度)×100%。
3.压实参数的确定
碾压机具的重量、含水量、碾压遍数及铺土厚度;对于振动碾还应包括振动频率及行走速
压实参数
率黏性土:铺土厚度、压实遍数、最优含水量、干密度
碾压关系曲线参数
非黏性土:铺土厚度、压实遍数、干密度ρ
d
补充理解:土由可塑状态转为半固体状态时的界限含水量为塑性下限,称为塑限。
(3)以单位压实遍数的压实厚度最大者为最经济合理。
3.2.3 土石坝填筑的施工方法
1.土石坝施工作业划分
作业名
内容 目的
称
准备作 “四通一平”(通车、通水、通电、通信、平整场地)、修建生产/生
创造主体工程开始施工条件
业 活/办公用房、排水清基
基本作
料场土石料开采,挖、装、运 坝体填筑相关

业辅助作 清除施工场地及料场的覆盖,从上坝土料中剔除超径石块、杂物,坝
创造良好工作条件
业 面排水、层间刨毛和加水等
附加作 保证坝体长期安全运行的防
坝坡修整,铺砌护面块石及铺植草皮
业 护及修整工作
坝面作
卸料、铺料、整平、洒水、压实、质量检验
业
2.坝料开采
1)土料开采
开采方式 立面开采 平面开采
料场条件 土层较厚,料层分布不均 地形平坦,适应薄层开挖
含水率 损失小 损失大,适用于有降低含水率要求的土料
冬期施工 土温散失小 土温易散失,不宜在负温下施工
雨期施工 不利因素影响小 不利因素影响大
适用机械 正铲、反铲、装载机 推土机、铲运机或推土机配合装载机
3.坝面作业的基本要求
根据施工方法、施工条件及土石料性质的不同,坝面作业施工程序包括卸料、铺料、整平、洒水、压实、质量检
验等工序。
1.卸料方法:
(1)进占法:减轻推土机的摊平工作量,加快堆石填筑速度;料物稍有分离,轮胎磨损较严重;
卸料
(2)后退法:减轻轮胎磨损、料物分离小;推土机摊平工作量大,影响施工进度;
(3)混合法:压实层厚度大时采用;先用后退法卸料呈分散堆状,再用进占法卸料铺平1.平行坝轴线进行;

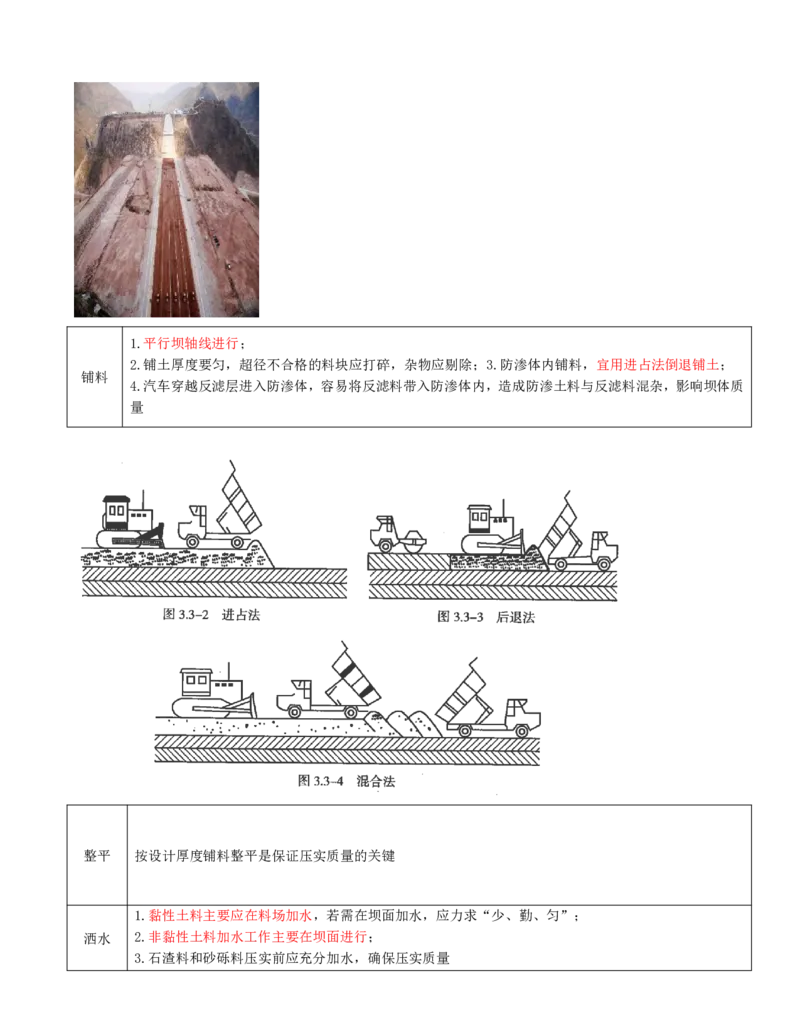

2.铺土厚度要匀,超径不合格的料块应打碎,杂物应剔除;3.防渗体内铺料,宜用进占法倒退铺土;
铺料
4.汽车穿越反滤层进入防渗体,容易将反滤料带入防渗体内,造成防渗土料与反滤料混杂,影响坝体质
量
整平 按设计厚度铺料整平是保证压实质量的关键
1.黏性土料主要应在料场加水,若需在坝面加水,应力求“少、勤、匀”;
洒水 2.非黏性土料加水工作主要在坝面进行;
3.石渣料和砂砾料压实前应充分加水,确保压实质量1.进退错距法:错距宽度b=碾滚净宽B/设计碾压遍数n
操作简便,碾压、铺土和质检等工序协调,便于分段流水作业,压实质量容易保证;
压实
2.圈转套压法:适合于多碾滚组合碾压
优点是生产效率较高,缺点是易超压、产生剪力破坏(转弯半径小)、易漏压
刨毛 汽车上坝或光面压实机具压实的土层,应刨毛处理,以利于层间结合。通常刨毛深度为3~5cm
4.结合部位施工
结合部位 处理要求
层与层之间分段接头错开一定距离
分段接头 分段条带平行坝轴线布置分段间
接坡坡比一般缓于1:3

结合部位 处理要求土砂结合部 土砂平起土砂结合部用气胎碾(或夯实机具)压实先夯土边一侧,再夯反滤料。不得交替夯实
结合部位 处理要求
坝身与混凝土结构 冲洗结合面污物→洒水湿润→刷浆(5mm、浓黏性浆、水泥黏性浆、水泥砂浆)→填土(对
物的连接部位 称均衡)→压实(对称均衡、0.5m范围内小型机械夯或人工夯实)
结合部位 处理要求
基础部位的填土,薄层、轻碾、2m以上才可以使用重型压实机械
黏性土、砾质土坝基:含水量调节至上限→压实→刨毛→坝体填筑压实
坝基结合面
非黏性土地基:压实→铺第一层土料→含水量调节至上限→压实
岩基:整平,封闭节理、裂隙
3.2.4 土石坝的施工质量控制
1.料场的质量检查和控制

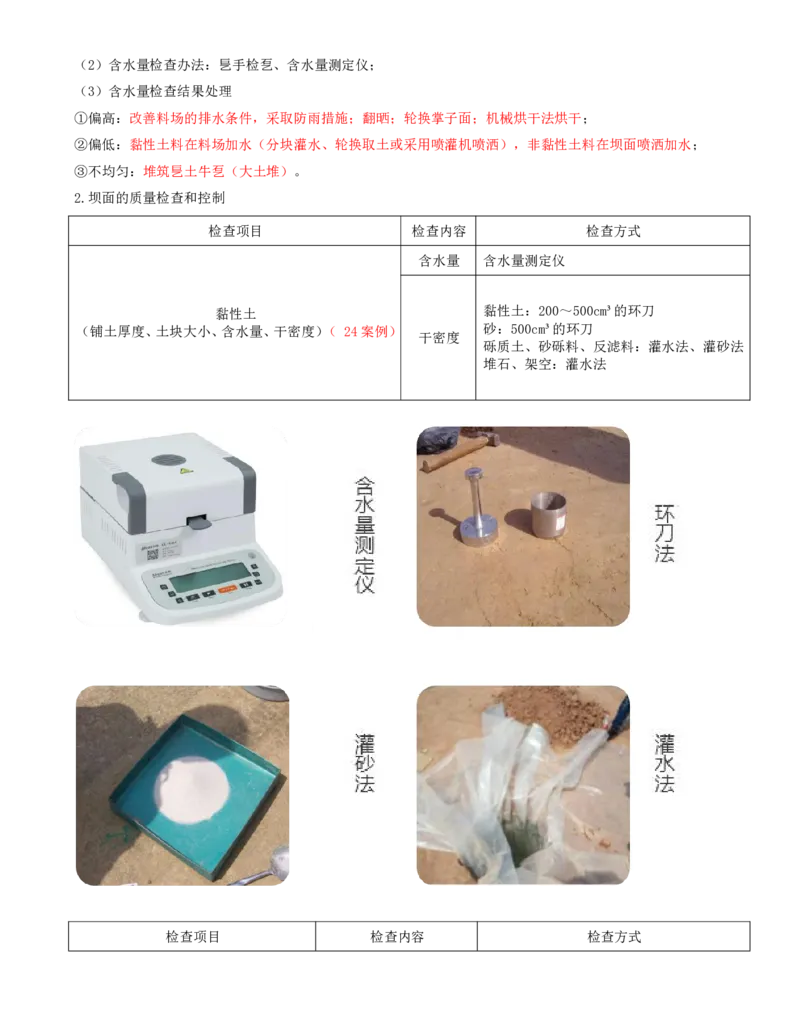

(1)检查内容:土质情况、土块大小、杂质含量、含水量。(2)含水量检查办法:乬手检乭、含水量测定仪;
(3)含水量检查结果处理
①偏高:改善料场的排水条件,采取防雨措施;翻晒;轮换掌子面;机械烘干法烘干;
②偏低:黏性土料在料场加水(分块灌水、轮换取土或采用喷灌机喷洒),非黏性土料在坝面喷洒加水;
③不均匀:堆筑乬土牛乭(大土堆)。
2.坝面的质量检查和控制
检查项目 检查内容 检查方式
含水量 含水量测定仪
黏性土 黏性土:200~500cm³的环刀
(铺土厚度、土块大小、含水量、干密度)( 24案例) 砂:500cm³的环刀
干密度
砾质土、砂砾料、反滤料:灌水法、灌砂法
堆石、架空:灌水法
检查项目 检查内容 检查方式排水反滤层:每层在25m×25m的面积内取
样1~2个
反滤层检查
反滤层、过渡层、坝壳
(厚度、是否有杂物、填
(控制压实参数) 条形反滤层:每隔50m设一取样断面,每个
料质量、颗粒级配)
取样断面每层取样不得少于4个
上坝石料
(质量、风化程度、石块的重量、尺寸、 级配、孔隙率大小 分层埋设沉降管,定期观测
形状、堆筑过程有无离析架空现象发生)
3.3 混凝土面板堆石坝施工技术
3.3.1 面板堆石坝结构布置
3.3.2 坝体填筑施工
3.3.3 面板及趾板施工
3.3.1 面板堆石坝结构布置
1.堆石材料的质量要求
(1)主要部位石料的抗压强度不应低于78MPa,当石料的抗压强度只有49~59MPa时,只能布置在坝体的次要部
位。
(2)石料硬度不应低于莫氏硬度表中的第三级,其韧性不应低于2kg·m/cm۶。
(3)石料的天然重度不应低于22kN/m۶,石料的重度越大,堆石体的稳定性越好。
(4)石料应具有抗风化能力,其软化系数水上不低于0.8,水下不低于0.85。
(5)堆石体碾压后应有较大的密实度和内摩擦角,且具有一定渗透能力。
2.堆石坝坝体分区(22年单选)
1A—上游铺盖区;
1B-压重区;2—垫层区;3A—过渡区;3B—主堆石区;3C—下游堆石区;4—主堆石区和下游堆石区的可变界限;5—下游护坡;6—混凝土面板

分区 作用
垫层区 为面板提供平整、密实的基础,传递水压力,辅助渗流控制
过渡区 保护垫层区在高水头作用下不产生破坏
主堆石区 承受水荷载的主要支撑体
下游堆石区 保护主堆石体及下游边坡的稳定
3.3.2 坝体填筑施工
1.填筑工艺(24案例)
(1)垫层料的摊铺多用后退法。
(2)坝体堆石料碾压应采用振动平碾,其工作质量不小于10t。高坝宜采用重型振动碾,振动碾行进速度宜小于
3km/h。碾压应采用错距法,按坝料分区、分段进行,各碾压段之间的搭接不应小于1.0m。
(3)压实过程中,有时表层块石有失稳现象。为改善垫层料碾压质量,采用斜坡碾压与砂浆固坡相结合的施工
方法。
2.堆石坝的压实参数和施工质量控制
压实参数 碾重、行车速率、铺料厚度、加水量、碾压遍数
1.控制碾压参数(为主)和干密度(孔隙率)等参数;
2.坝料压实检查项目:
(1)垫层料、过渡料:干密度、颗粒级配;
(2)砂砾料:干密度、颗粒级配、相对密度;
坝料压实质量控制 (3)堆石料:干密度、颗粒级配、孔隙率
3.检查方法
(1)压实干密度检测方法,宜采用挖坑灌水(砂)法。垫层料也可用核子密度仪法;
(2)试坑直径:垫层料不小于最大料径的4倍,过渡料3~4倍,堆石料2~3倍;
(3)试坑深度为碾压层厚3.3.3 面板及趾板施工

1.钢筋混凝土面板的施工(23案例)
面板分块→垂直缝砂浆条铺设(一般宽50cm乯仺铺设止水→架立侧模仺架立钢筋→混凝土浇筑(滑模浇筑)仺养
护乮憪戃曐壏丆喷悈曐幖丆连续养护,直到蓄水为止,或至少90d)。
3.接缝止水施工
(1)铜止水带的连接宜采用对缝焊接或搭接焊接,焊缝处的抗拉强度不应小于母材抗拉强度的70%。
(2)对缝焊接应用单面双道焊缝;搭接焊接宜双面焊接,搭接长度应大于20mm。铜止水带宜用黄铜焊条焊接。
(3)抽样应用煤油等做渗透检验。
