文档内容
二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
2025环球网校一级建造师《水利水电工程管理与实务》案例特训
专题二:水利水电工程施工水流控制
【案例引入】
【例题·案例节选】【2024】
某中型水库工程位于山区,大坝为土石坝,河道呈V形峡谷,坝址河床宽40m,枯水期流量20m³/s,
施工期采用隧洞作为泄水建筑物。
【问题】根据背景资料,指出该工程大坝和围堰建筑物的级别,提出适用于本工程的基本施工导
流方式。
【参考答案】
(1)该工程大坝的级别是3级,围堰的级别是5级;
(2)本工程的基本施工导流方式是一次拦断河床围堰法导流。
【例题·案例节选】【2022】
某大(2)型节制闸工程共26孔,每孔净宽10m。施工采用分期导流,导流围堰为斜墙带铺盖式

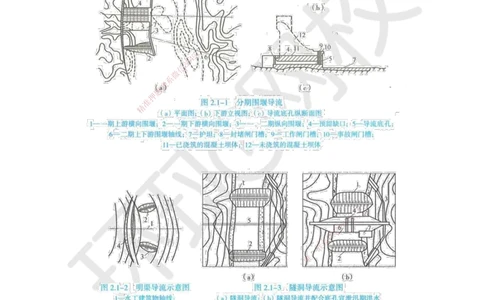

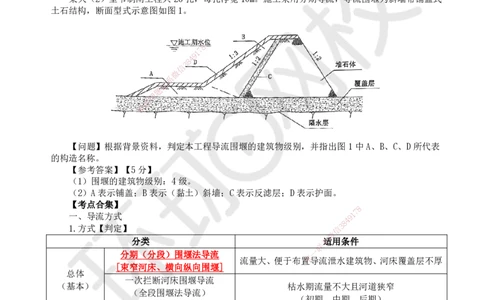

土石结构,断面型式示意图如图1。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
【问题】根据背景资料,判定本工程导流围堰的建筑物级别,并指出图1中A、B、C、D所代表
的构造名称。
【参考答案】【5分】
(1)围堰的建筑物级别:4级。
(2)A表示铺盖;B表示(黏土)斜墙;C表示反滤层;D表示护面。
【考点合集】
8
7
一、导流方式 9 1
4
8
1.方式【判定】 信 3
微
分类 系适用条件
联
分期(分段)围堰法导流 一
唯
流量大、便于布置导流泄水建筑物、河床覆盖层不厚
[束窄河床、横向纵向围堰]
总体
一次拦断河床围堰导流
(基本) 枯水期流量不大且河道狭窄
(全段围堰法导流)
(初期、中期、后期)
[横向围堰]
平缓
明渠导流
台地、垭口、古河道
隧洞导流 山区
辅助 涵管导流 流量较小
淹没基坑导流 停工时间
底孔导流 ---
坝体缺口导流 ---
2.方案的简答
一次拦断河床围堰导流程序包括哪些?
根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导流程序可分为初期、中期和后期导流三
扫码关注更多内容
第 1 页 共 8 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
个阶段。
(1)初期导流为围堰挡水阶段,水流由导流泄水建筑物下泄。
(2)中期导流为坝体临时挡水阶段,坝体填筑高度超过围堰堰顶高程,洪水由导 流泄水建筑物
下泄,坝体满足安全度汛条件。
(3)后期导流为坝体挡水阶段导流泄水建筑物下闸封堵,水库开始蓄水,永久泄水建筑物尚未
具备设计泄流能力。
3.方式的识图
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
扫码关注更多内容
第 2 页 共 8 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
二、截流

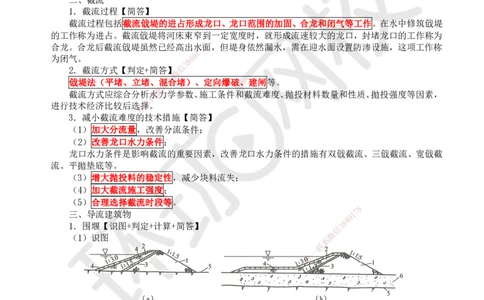

1.截流过程【简答】
截流过程包括截流戗堤的进占形成龙口、龙口范围的加固、合龙和闭气等工作。在水中修筑戗堤
的工作称为进占。截流戗堤将河床束窄到一定宽度时,就形成流速较大的龙口,封堵龙口的工作称为
合龙。合龙后截流戗堤虽然已经高出水8面,但堤身依然漏水,需在迎水面设置防渗设施,这项工作称
7
1
9
为闭气。 4
8
3
信
2.截流方式【判定+简答】
微
系
戗堤法(平堵、立堵、混合堵)、定向爆破、建闸等。
联
题
截流方式应综合分析押水力学参数、施工条件和截流难度、抛投材料数量和性质、拋投强度等因素,
准
进行技术经济比较后选精择。
3.减小截流难度的 技术措施【简答】
(1)加大分流量,改善 分流条件;
(2)改善龙口水力条件;
龙口水力条件是影响截流的重 要因素,改善龙口水力条件的措施有双戗截流、三戗截流、宽戗截
流、平拋垫底等。
(3)增大抛投料的稳定性,减少块 料流失;
(4)加大截流施工强度;
(5)合理选择截流时段等。
8
三、导流建筑物 1
7
9
8
4
1.围堰【识图+判定+计算+简答】
信
3
微
(1)识图
系
联
一
唯
扫码关注更多内容
第 3 页 共 8 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
(2)布置与设计
①位置
分期围堰法导流时,上 、下游横向围堰一般不与河床中心线垂直。 其平面布置通常为梯形,既
有利于水流顺畅,也便于道路交通的布置和衔接。采用全段围堰导流时,围堰尽量与河床中心线垂直。
②材料
均质土围堰 ≤1×10-4cm/s
渗透系数 防渗体≤1×10-5cm/s
斜墙/心墙土石围堰
堰壳>1×10-3cm/s,可采用天然砂卵石或石渣
软化系数 宜>0.7的石料《水利水电工程围堰设计规范》
级配要求 反滤料和过渡层优先选用满足级配要求的天然砂砾石料
③防渗
(1)覆盖层及水深较浅:开挖齿槽或建截水墙
(2)深厚覆盖层上的低水头围堰:铺盖或悬挂式防渗形式
堰基覆盖层防
(3)根据覆盖层厚度和组成情况:可比较选用防渗墙、灌浆、桩、防渗土工膜等处
渗处理
理方式
(4)卵石和漂石含量8 多:不宜采用钢板桩
7
1
9
土工膜:挡水水头4不超过35m
8
堰体防渗材料 信 3
当地土料:丰微富、满足防渗、开采
选择 系
铺盖防渗:联渗透系数宜<1×10-4cm/s,厚度不宜小于2m
题
④防护 押
准
过水前向基坑充水精形成水垫;基坑边坡覆盖层预先作好反滤压坡。
土石过水围堰溢流面 形式和防冲材料宜进行方案比较;溢流面可根据水力条件,施工条件等因素
采用钢筋石笼、大块石(串 )、合金网石兜或混凝土板等保护,并设置反滤垫层。
可在堰脚岩基上设重力式镇 墩,也可在堰脚覆盖层上设置柔性防护结构,保护堰体坡脚和堰后基础。
过水围堰堰顶横河向宜做成两岸高、中间低的断面形式。
⑤接头
土石围堰与岸坡的接头:扩大接触面 和嵌入岸坡的方法,以延长塑性防渗体的接触范围,防止集
中绕渗破坏;
土石围堰与混凝土纵向围堰的接头:通常采用刺墙形式插入土石围堰的塑性防渗体中,并将接头
8
的防渗体断面扩大,以保证在任一高程处均能满足 渗径长度要求,也可以利用9 1
7
土工膜进行横向围堰与
8
4
纵向围堰防渗搭接。 信 3
微
⑥围堰的防冲 系
联
一般采取抛石护底、铅丝笼护底、柴排护底等措施。在围堰转一角处设置导流墙,也可以解决冲刷
唯
问题。
⑦围堰稳定
土石围堰边坡稳定安全系数
围堰级别
计算方法
3级 4级、5级
简化毕肖普法 ≥1.30 ≥1.15
瑞典圆弧法 ≥1.20 ≥1.05
⑧围堰堰顶高程
不过水围堰堰顶高程不低于设计洪水的静水位与波浪高度及堰顶安全加高值之和,其堰顶安全加
高不低于表值。
不过水围堰堰顶安全加高下限值(m)
围堰级别
围堰类型
3 4~5
土石围堰 0.7 0.5
混凝土围堰、浆砌石围堰 0.4 0.3
扫码关注更多内容
第 4 页 共 8 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
土石围堰防渗体顶部在设计洪水静水位以上的加高值:斜墙式防渗体为 0.6~0.8m;心墙式防渗
体为 0.3~0.6m。
2.导流泄水建筑物【判定+识图】
泄量大、工程小,弯道少,便于布置交通道路,进出口满足防冲,弯道半径不宜
导流明渠
小于3倍明渠底宽,进出口轴线与河道主流方向的夹角宜小于30°
进出口满足防冲,导流隧洞弯曲半径不宜小于5倍洞径(或洞宽),转角不宜大
导流隧洞
于60°,且应在弯段首尾设置直线段,其长度不宜小于5倍洞径(或洞宽)
宜布置在近河道主流位置、坝内导流底孔宽度不宜超过该坝段宽度的一半,并宜
导流底孔
骑缝布置,应考虑下闸和封堵施工方便
坝体泄洪缺口宜设在河床部位,避免下泄水流冲刷岸坡
坝体预留缺口
当空蚀小于0.3时,应采用掺气措施降低坝面负压值
四、基坑排水【简答】
1.组成:
围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及基坑覆盖层中的含
组成 水量、可能的降水量。
与计 2.排水量的计算: Q=ηV/T
8
7
初期 算 式中 Q—初期排水流 9 1量(m3/s);V—基坑的积水体积(m3);
4
8
排水 T—初期排水时间 信 (3s);η—经验系数,主要与围堰种类、防渗措施、地基情况、排
微
水时间等因素系有关,一般取η=3-6。当覆盖层较厚,渗透系数较大时取上限
联
1.对于土题质围堰或覆盖层边坡,其基坑水位下降速度必须控制在允许范围内。
排水 押
开始排准水降速以0.5~0.8m/d为宜,接近排干时可允许达1.0~1.5m/d。
控制 精
2.排水时间大型基坑可采用5~7d,中型基坑可采用3~5d
围堰和地 基在设计水头的渗流量、覆盖层中的含水量、排水时降水量及施工弃水量
经常性 其中降水量按 抽水时段最大日降水量在当天抽干计算;施工弃水量与降水量不应叠
组成
排水 加。基坑渗水量可分析围堰形式、防渗方式、堰基情况、地质资料可靠程度、渗流水
头等因素适当扩大
【模拟训练】
【例题·案例节选】【2022】
某水利工程水库总库容0.64×108m³,大 坝为碾压混凝土坝,最大坝高58m。在右岸布置一条导流
隧洞,采用土石围堰一次拦断河床的导流方案。 施工期间发生如下事件: 8
1
7
事件一:施工单位编制了施工导流方案,确定 了导流建筑物结构型式和
8
4施9工技术措施。其中上游
围堰采用黏土心墙土石围堰,设计洪水位159m,波浪 高度0.3m。 信
3
微
事件二:围堰填筑前,监理工程师对心墙填筑料和堰 壳填筑料的渗系透系数进行了抽样检测,心墙
联
填筑料的渗透系数为1.0×10-4cm/s,堰壳填筑料的渗透系数 为1.
唯
7一×10-3cm/s。监理工程师要求施工
单位更换填筑料。
【问题】
1.根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导流程序可分为哪几个阶段?
2.根据事件一,计算上游围堰的堰顶高程。
3.根据事件二,判定监理工程师提出更换哪个部位的填筑料?说明理由。
【参考答案】【5分】
1.对大坝施工而言,根据施工期挡、泄水建筑物的不同,一次拦断河床围堰导流程序可分为初期、
中期和后期导流三个阶段。
(1)初期导流为围堰挡水阶段,水流由导流泄水建筑物下泄。
(2)中期导流为坝体临时挡水阶段,坝体填筑高度超过围堰堰顶高程,洪水由导流泄水建筑物下
泄,坝体满足安全度汛条件。
(3)后期导流为坝体挡水阶段导流泄水建筑物下闸封堵,水库开始蓄水,永久泄水建筑物尚未具
备设计泄流能力。
2.堰顶高程:159+0.3+0.5=159.8m。【2分】
3.更换心墙填筑料。
扫码关注更多内容
第 5 页 共 8 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
理由:心墙是防渗体,防渗体土料渗透系数不宜大于1×10-5cm/s,本题中1.0×10-4cm/s不符合
要求,故应进行更换。堰壳填筑料的渗透系数宜大于1×10-3cm/s,本题中堰壳填筑料的渗透系数为
1.7×10-3cm/s符合要求,故不需要更换。【5分】
【例题·案例节选】某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。
工程平面布置示意图如图3所示。
8
7
1
9
4
8
3
信
微
系
联
题
押
准
施工合同约定工程精施工总工期为 3 年。工程所在地主汛期为 6~9 月份,扩建新闸、加固老闸安
排在非汛期施工,相应施工期设计洪水水位为10.0m,该工程施工中发生了如下事件:
事件一:施工单位根据 本工程具体条件和总体进度计划安排,提出的施工导流方案如图 3 所示。
工程附近无现有河道可供施工导 流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施工,
具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围
堰,期间利用新挖导流明渠导流。监 理单位审核后,认为开挖导流明渠工程量较大,应结合现场条件
和总体工期安排,优化施工导流方案和施 工组织方案。
事件二:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程设计,
其中施工围堰采用均质土围堰,围堰工程级别 为4级,波浪高度为0.8m。
8
【问题】 1 7
9
1.根据事件一,提出适宜的施工导流方案及相 应 的施工组织方案。
信
3 8
4
2.根据《水利水电工程施工组织设计规范》(SL3 03—2004),计微算事件二中施工围堰的设计顶
系
高程;该围堰的边坡稳定安全系数最小应为多少? 联
一
【参考答案】 唯
1.【5分】
(1)适宜的施工导流方案:应采用分期围堰导流,新建引河和老河道互为导流,取消明渠导流
方案;
(2)施工组织方案:先进行新建引河、新建闸施工,利用老河道导流;完工后在老河道上下游
进行围堰截流,利用新河道导流,进行老闸加固;完工后拆除围堰。
总原则:扩建新闸和开挖引河时用老闸进行导流,加固老闸时用新闸进行导流。
2.【5分】
(1)施工围堰的设计顶高程:10+0.8+0.5=11.3m;
(2)围堰的边坡稳定安全系数最小应为1.05。
【例题·案例节选】某支流河道改建工程主要建设项目包括:5.2m新河道开挖、新河道堤防
填筑、废弃河道回填等,其工程平面布置示意图如图1-1所示。堤防采用砂砾石料填筑,上游坡
面采用现浇混凝土框格+植生块护坡,上游坡脚设置现浇混凝土脚槽,下游坡面采用草皮护坡,
堤防剖面示意图如图1-2所示。
扫码关注更多内容
第 6 页 共 8 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
工程施工过程中发生如下事件:
事件1:支流河道常年 流水。改建工程开始施工前,施工单位编制了施工导流方案,确定本改建
工程分两期施工,在新河道进 口和出口处各留一道土埂作为施工围堰,并根据施工期相应河道洪水位
对土埂顶高程进行了复核等。
【问题】
1.根据背景资料,分别确定一期施 工和二期施工的建设项目;指出新河道进口和出口土埂土顶高
程复核时所采用的相应水位;说明开始截 断(或回填)支流河道应具备的条件。
2.指出图1-2中堤防采用的防渗型式;写 出图1-2中①、②、③、④所代表的构造名称。
8
3.指出初期排水排水量的组成。以及初期排水 过程发生围堰边坡坍塌事故1 7的可能原因是什么?
9
【参考答案】
信
3 8
4
微
1.(1)一期施工的建设项目:5.2km新河道开挖、新 河道堤防填筑系、预留土埂;二期施工的建设
项目:废弃河道回填、拆除土埂。【2分】 一
联
唯
(2)新河道进口土埂围堰高程复核时所采用的相应水位 :支 流设计洪水的静水位、波浪爬高、
安全超高。【1分】
出口土埂围堰高程复核时所采用的相应水位:主河道设计洪水的静水位、波浪爬高、安全超高。
【1分】
(3)开始截断支流河道应具备的条件:新建河道已经满足通水要求,新建堤防满足防洪要求。
【2分】
2.(1)堤防采用的防渗型式:斜墙式;【1分】
(2)①堤壳(堆石体)、②反滤层、③黏土斜墙(防渗体)、④(现浇混凝土)脚槽。
3.(1)初期排水量的组成:围堰闭气后的基坑积水量、抽水过程中围堰及地基渗水量、堰身及
基坑覆盖层中的含水量、可能的降水量。【2分】
(2)发生围堰边坡坍塌事故的可能原因是:
初期抽水量控制不到位,基坑水位下降速度控制不当,导致基坑边坡因渗透压力过大,造成边坡
失稳产生边坡坍塌事故。围堰的填筑质量和土质控制不当。【2分】
扫码关注更多内容
第 7 页 共 8 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178二建、监理、一建、一造、二造、安全、消防、咨询、检测课程押题联系QQ/微信:3849178
学员专用 请勿外泄
【例题·案例节选】某水利枢纽在施工导流过程,鉴于当地地势平缓,采用了明渠导流的辅
助导流方式,在截流过程,选用了立堵截流。
【问题】
1.写出导流明渠布置应符合的规定。
2.选用截流方式时除了要考虑截流难度外,还应考虑哪些因素。
【参考答案】
1.导流明渠布置应符合下列规定:【5分】
(1)泄量大,工程量小,宜优先考虑与永久建筑物结合。
(2)弯道少,宜避开滑坡、崩塌体及高边坡开挖区。
(3)应便于布置进入基坑的交通道路。
(4)进出口与围堰接头应满足堰基防冲要求。
(5)弯道半径不宜小于3倍明渠底宽,进出口轴线与河道主流方向的夹角宜小于 30°,避免
泄洪时对上下游沿岸及施工设施产生冲刷。
2.还应考虑水力学参数、施工条件、抛投材料数量和性质、拋投强度等因素。【4分】
【专题叮嘱】
8
7
1
9
4
8
3
信
微
系
联
题
押
准
精
8
1
7
9
8
4
信
3
微
系
联
一
唯
扫码关注更多内容
第 8 页 共 8 页
名师面授精华、央企内训、考点串讲、习题模考、考前三页纸、绝密押题联系QQ/微信:3849178
