生产日报表:早会别再翻本子,让 Excel 帮你"亮灯"汇报

生产日报表:早会别再翻本子,让 Excel 帮你"亮灯"汇报
生产日报表不是"记流水账",而是车间管理的"驾驶舱"。本文以 ELISA 试剂盒产线为例,教你用 Excel 搭一张会自动算达成率、自动标红黄绿灯、自动画出趋势线的日报表。早会前 30 秒打开它,哪个班超标、哪条线掉链子,一眼就知道。

01|你是不是也在这样开早会?

早上 8 点,车间主任手里拿着一沓 A4 纸:

"包装线昨天做了多少?""……我算算,8 小时,理论 2400 盒,实际……""不良呢?""等我看一下另一张表。"

等你算清楚,早会已经开了 15 分钟。更糟的是,等领导问到"为什么达成率只有 78%",你才发现那台贴标机半夜停了 40 分钟,根本没写进日报。

生产日报表的价值,不在于"记录",而在于"暴露问题"。 一张好的日报表,应该像仪表盘:绿灯表示一切正常,黄灯提醒接近阈值,红灯直接告诉你"这里要马上处理"。

今天我们就用 Excel,给 IVD 产线搭一个"会说话"的日报表。

02|IVD 生产日报表,到底要记什么?

IVD 行业(尤其是 ELISA、化学发光、POCT)的生产节奏有 3 个特点:

  • 工序多配制 → 分装 → 冻干/包被 → 组装 → 包装,每个工序都可能卡壳。
  • 批次严每批产品有批号、效期、关键工艺参数,追溯要求极高。
  • 换线频不同试剂盒规格、不同订单量,计划产量每天都在变。

所以日报表至少要包含这 8 个字段:

字段
作用
日期
按天汇总
班次/产线
区分白班、夜班、A 线、B 线
产品名称/规格
比如:XXX 试剂盒
批号
追溯核心字段
计划产量
当天目标(可来自周计划)
实际产量
最终合格产出
不良数
外观、装量、标签、性能测试等不合格数
主要异常
停线、设备故障、物料短缺、人员不足等

03|核心公式:达成率和不良率怎么自动算?

这 2 个数字,是日报表的灵魂。

达成率:实际产量 ÷ 计划产量

=实际产量/计划产量

格式设为"百分比",保留 1 位小数。比如实际 2100,计划 2400,达成率就是 87.5%。

不良率:不良数 ÷ 实际产量

=不良数/实际产量

注意:不良率的分母建议用"实际产量+不良数"更准确,也就是:

=不良数/(实际产量+不良数)

避坑提醒:很多新手把不良率的分母写成"计划产量",结果出现"还没生产完,不良率已经很低"的笑话。记住:投入总数 = 合格品 + 不良品

04|红绿灯预警:让异常自己跳出来

人会偷懒,Excel 不会。我们用「条件格式」给达成率自动上色:

  • 达成率 ≥ 95%:🟢 绿色
  • 达成率 85%–95%:🟡 黄色
  • 达成率 < 85%:🔴 红色

操作路径:

选中"达成率"列 → 开始 → 条件格式 → 色阶/图标集 → 新建规则 → 基于各自值设置所有单元格的格式。

更直观的做法是用图标集:直接显示红黄绿小圆点。领导刷手机看截图,3 秒就知道今天哪条线有问题。

05|加一条趋势线:别让日报变成"睁眼瞎"

单看一天的数据没意义。在表格外侧,用「插入 → 迷你图」做 7 天滚动趋势:

  • 选中实际产量列最近 7 天数据
  • 插入 → 迷你图 → 折线图
  • 放在右侧单元格里

这样你打开表,既能看今天,也能看这周是往上走还是往下掉。

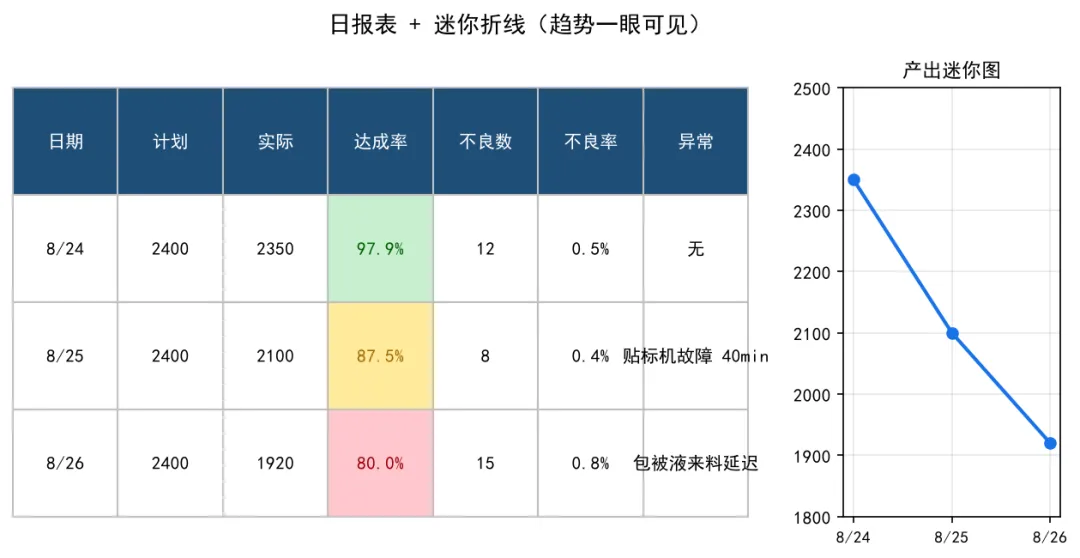

06|真实数据场景示例

假设某条 ELISA 分装线本周数据如下:

日期
计划
实际
达成率
不良数
不良率
异常
8/24
2400
2350
97.9%
12
0.5%
8/25
2400
2100
87.5%
8
0.4%
贴标机故障 40min
8/26
2400
1920
80.0%
15
0.8%
包被液来料延迟

一眼就能看出:8/25 是设备问题,8/26 是物料问题。早会汇报时,你不是在"念数字",而是在"讲原因"。

07|给新手的 3 步行动清单

  1. 今晚就建一张空表:A1 起按上面的 8 个字段写好表头。
  2. 输入最近 3 天的真实数据,把达成率、不良率公式拉好。
  3. 给达成率加上条件格式红绿灯,截图发群里,看看领导反应。

你现在的日报表是什么水平?

A. 还在手写/Word 填表B. 有 Excel 表但只会手动算C. 已经有公式+图表,能自动预警

留言告诉我,下周六我们继续聊「物料平衡表」——那是一张能让"失踪"的物料现形的表。
